库存出入库最容易被误解成“把数量记准”,但多仓环境里,真正拉开差距的不是记账速度,而是能否解释库存为什么移动、移动到哪里、谁批准、何时完成以及是否真的被接收。我在梳理零售、制造和项目型仓库的库存台账时发现,很多企业账面库存准确率并不低,跨仓补货却仍然频繁缺货,根源通常不是仓库不会操作,而是调拨没有被当成一条完整的业务链。
仓库新手经常把入库、出库和调拨混在一起理解。实际上,入库回答的是“库存从外部进入哪个仓库”,出库回答的是“库存从哪个仓库流向客户、生产线或其他外部对象”,而调拨回答的是“库存仍然属于企业,但从一个库存地点转移到另一个库存地点”。
| 库存动作 | 库存归属变化 | 主要业务目的 | 必须留下的证据 |
|---|---|---|---|
| 采购入库 | 外部供应商转入企业库存 | 接收采购物料 | 采购单、送货单、验收结果、批次信息 |
| 销售出库 | 企业库存转给客户 | 履约发货 | 订单、拣货单、发货单、物流信息 |
| 生产领料 | 仓库库存转入生产环节 | 支持生产消耗 | 领料单、工单、退料记录 |
| 仓间调拨 | 企业内部库存地点变化 | 平衡多仓供需 | 调拨单、出库确认、运输交接、入库确认 |
最重要的判断是:调拨必须同时管理“调出”和“调入”两个事件。只登记调出,不登记在途,系统会误以为库存已经到达;只登记调入,不保留调出依据,又会造成源仓库存长期虚高。两端任何一端缺失,库存可视性都会被破坏。
单看企业总库存,很容易得到一个危险结论:库存总量够用,所以不需要补货。可是在实际履约中,客户需要的是“指定区域、指定时间、指定仓库可用的库存”。因此,我更关注可用库存、在途库存、冻结库存和预计到货时间,而不是一个孤立的总数量。
例如,甲仓账面有1,000件,已承诺订单200件,冻结库存50件,实际可用数量只有750件。如果其中300件已经调往乙仓但尚未接收,甲仓不能再把这300件当作可拣货库存,乙仓也不能提前承诺它们。调拨状态的准确性,直接决定订单承诺是否可信。

如果仓库基础较弱,我不会一开始就推动复杂算法,而会先把库存地点、物料编码、责任边界和状态定义统一起来。系统再先进,如果同一物料在不同仓库使用不同编码,或者“已发出”和“已接收”没有清晰定义,系统只会更快地产生不一致。
我通常把这条原则概括为:先让每一笔移动可解释,再让每一次移动更高效。没有可解释性,就无法追责;没有责任链,就无法持续改善;没有持续数据,所谓智能补货也只能停留在表面。
第一种是区域销售型企业。企业在华东、华南、西南分别设仓,客户订单要求就近发货。总库存可能充足,但某区域畅销品断货,另一区域慢销品积压,调拨承担的是区域库存平衡。
第二种是制造业。原材料仓、半成品仓、成品仓和外协仓之间存在频繁移动。这里的调拨不只是地理位置变化,还涉及批次、质量状态、工单关联和生产优先级,错误调拨可能导致整批物料无法上线。
第三种是项目型或季节型业务。展会、工程项目、门店开业会在短期内形成临时需求。库存先从中心仓调到项目现场,活动结束后还可能发生退回、转售或二次调配。此时,如果没有项目维度,企业很难判断库存到底是闲置、在途还是待归还。
| 场景 | 主要矛盾 | 调拨决策依据 | 最容易出现的错误 |
|---|---|---|---|
| 区域销售 | 不同区域需求波动不一致 | 订单预测、可用库存、运输时效 | 把总库存当成区域可用库存 |
| 制造协同 | 物料状态和生产节点复杂 | 工单、批次、质量状态、上线时间 | 批次错配或状态未同步 |
| 项目现场 | 需求集中且生命周期短 | 项目计划、现场收货、归还周期 | 发出后长期不确认、不盘点 |
| 门店补货 | 门店空间和需求差异明显 | 销售速度、陈列量、补货频率 | 平均分配导致慢店积压、快店缺货 |
我曾经见过一个拥有中心仓和六个区域仓的零售业务。某款高周转配件月均需求约4,800件,中心仓和区域仓合计库存超过6,000件。管理层据此认为库存安全,但订单缺货率仍接近9%。
进一步拆开后发现,中心仓库存2,700件,西南仓库存1,400件,其他仓库存分布不均。真正产生订单的华东和华南仓合计只有1,100件,其中华南仓在促销周连续三天低于安全库存。中心仓虽然有货,却因为调拨审批、车辆拼载和目标仓接收不及时,平均需要4.6天才能变成可履约库存。
这个案例说明,库存问题不能只问“有没有货”,还要问四个问题:货在哪个地点、是否可用、多久能到、到了之后是否能被系统和现场同时确认。调拨时效本身就是库存的一部分。

仓库新人不需要第一天就掌握所有报表,但必须能看懂一笔库存的完整身份。以下字段如果缺失,后续的调拨判断通常不可靠。
如果一个仓库只能告诉我“这批货在路上”,却不能告诉我何时发出、由谁交接、预计何时到、是否有短装风险,我会把它视为不可承诺库存,而不是普通可用库存。
调拨申请只是意图,不是库存事实。审核通过也不代表货物已经离开源仓,源仓出库也不代表目标仓已经接收。把这些状态压缩成一个“已调拨”,会让采购、销售和仓库看到不同版本的库存。
更稳妥的做法是至少设置以下状态:申请中、待审核、待拣货、已拣货、源仓已出库、运输中、目标仓待收、已接收、差异待处理、已关闭。状态不必非常多,但必须能够反映责任转移。
频繁调拨有时不是协同能力强,而是补货参数失真。某门店今天缺20件,明天又从另一仓调30件,后天再退回15件,表面上动作很多,实际产生了拣货、装车、运输、复核和入库成本。
我建议把调拨次数和调拨价值分开看。低价值、高频次调拨往往是最需要优化的部分,因为它们消耗大量操作时间,却未必改善服务水平。
发现目标仓少收两件时,直接做库存调整确实最快,但这会掩盖短装、破损、错发或收货漏扫等原因。差异处理应该先保留事实,再决定是否调整库存。
平均分配只在需求完全相同、运输条件一致、销售速度相近时才合理。现实中,仓库之间的订单结构、客户时效、促销活动和安全库存要求都不同。按平均数调拨,通常会让高需求仓继续缺货,低需求仓继续积压。
| 分配方式 | 优点 | 缺点 | 适用条件 |
|---|---|---|---|
| 平均分配 | 规则简单,容易执行 | 忽略需求差异,容易形成结构性缺货 | 仓库规模和需求近似 |
| 按历史销量分配 | 比平均分配更贴近实际 | 可能放大历史异常,无法应对新品 | 需求相对稳定 |
| 按可用天数分配 | 能识别高风险仓库 | 依赖销量预测准确度 | 有连续销售数据 |
| 按订单承诺分配 | 直接服务履约目标 | 可能挤压其他仓的安全库存 | 订单优先级清晰 |
| 组合评分分配 | 兼顾需求、时效和库存风险 | 规则建设和解释成本较高 | 多仓业务成熟阶段 |

库存准确率高,说明账面数量与实物数量接近,但不代表库存能及时支持业务。如果库存被锁定、批次不符合要求、放在错误库位,或者在途状态长期不更新,它仍然不能履约。
因此,仓库考核至少应同时观察库存准确率、订单满足率、调拨准时率、调拨差异率、在途超期率和库存周转天数。单一指标很容易把问题推向另一个环节。
调拨决策不应只依据目标仓当前库存,而要看目标仓在计划周期内的库存缺口。一个简单的判断框架是:预计需求加安全库存,减去可用库存和可靠在途库存,结果大于零时才形成缺口。
可以使用以下简化公式:
调拨缺口 = 计划周期需求 + 安全库存 – 当前可用库存 – 可靠在途库存
这里的“可靠在途库存”不能把所有运输中的货都算进去。若某批调拨已经超过预计到达时间,或者运输节点没有更新,就应当降低它的可信度,必要时从可用计算中剔除。
例如,目标仓未来7天预计需求为500件,安全库存为180件,当前可用库存为420件,正常在途库存为100件,则理论缺口为160件。如果在途100件已经延迟3天,实际可依赖数量只有40件,调拨缺口就应按220件重新评估。
源仓选择不能只看谁的库存最多。我会依次检查源仓的可用库存、未来需求、批次适配、运输时效、调拨成本和是否会跌破安全库存。库存最多但距离最远的仓,不一定是最优源仓。
| 判断因素 | 需要问的问题 | 决策影响 |
|---|---|---|
| 源仓可用库存 | 扣除承诺和安全库存后还能调多少? | 避免源仓被调空 |
| 目标仓需求紧迫度 | 是否已有逾期订单或关键客户订单? | 决定调拨优先级 |
| 运输时效 | 普通运输、加急运输分别需要几天? | 影响可履约时间 |
| 批次与质量 | 是否满足先进先出、保质期和质量状态要求? | 避免到仓后无法使用 |
| 调拨成本 | 运费、包装、人工和损耗合计多少? | 判断是否值得调拨 |
| 源仓未来需求 | 源仓近期是否有促销、生产或大客户计划? | 防止短期内出现反向缺货 |
调拨数量过少,不能解决缺货;调拨数量过多,会把风险从目标仓转移到源仓。成熟做法不是追求一次性填满目标仓,而是让目标仓在下一个补货周期内维持合理库存。
我建议将调拨数量拆成三部分:补足周期需求、补回安全库存、扣除可靠在途和已确认到货。对于需求波动大的商品,还要设置上限,避免一次调拨覆盖过长周期。
建议调拨量 = 周期需求 + 目标安全库存 – 目标可用库存 – 可靠在途库存

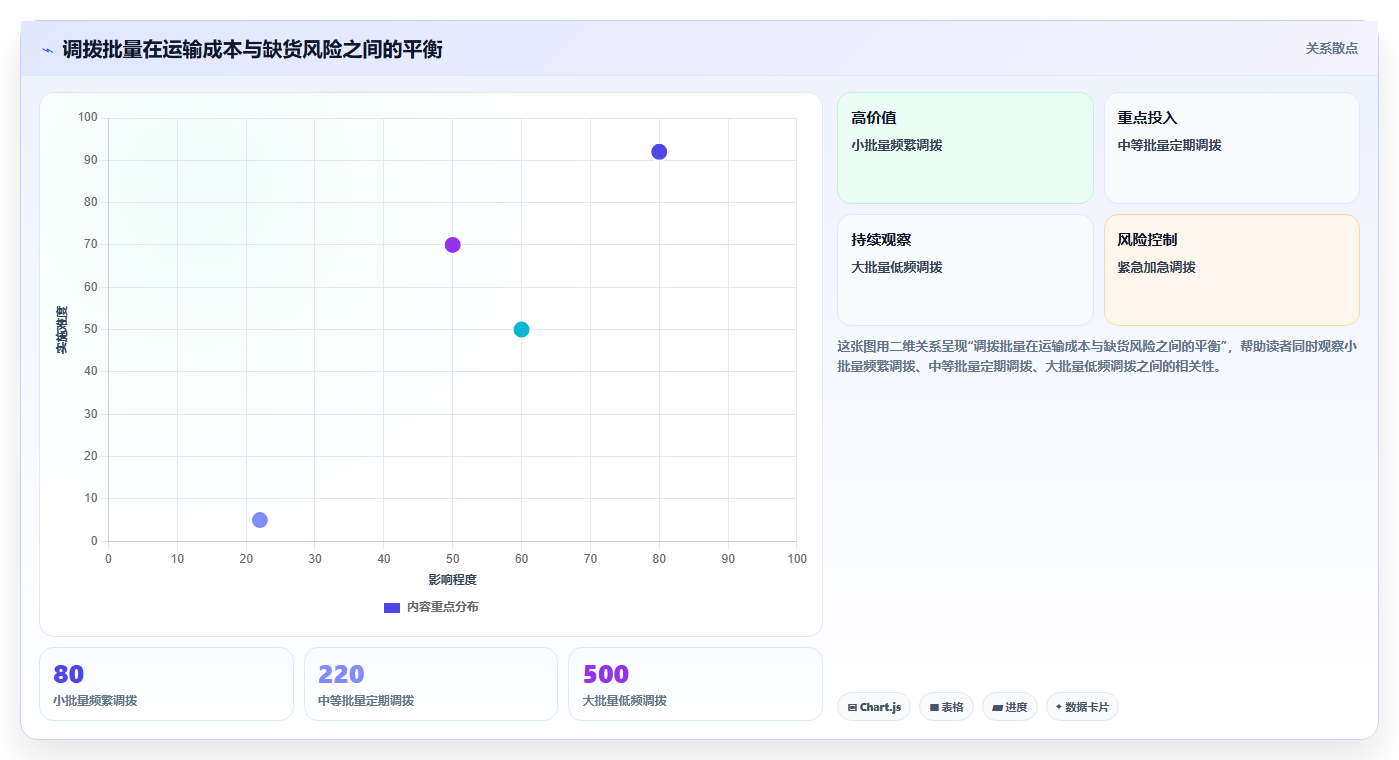

对高价值、易损或保质期短的物料,宁可提高调拨频率,也不要盲目提高单次调拨量。对低价值、稳定需求的物料,则可以通过整箱、整托和固定班次降低操作成本。

下面是一组匿名化项目的观察数据,业务拥有一个中心仓和七个区域仓,月均调拨约1,200单。初期管理层认为主要问题是仓库盘点不准,但我把调拨过程按节点拆分后,发现真正的损耗并不集中在盘点环节。
调拨申请到审核平均需要0.8天,审核到源仓拣货需要1.1天,源仓出库到车辆交接需要0.6天,运输平均2.2天,目标仓收货和上架需要1.4天。整条链路平均6.1天,其中真正的运输时间只占约36%,其余时间都消耗在等待、交接和确认上。
| 节点 | 平均耗时 | 主要等待原因 | 改进抓手 |
|---|---|---|---|
| 申请到审核 | 0.8天 | 审批人不明确、申请资料不完整 | 设置金额和紧急程度分级审批 |
| 审核到拣货 | 1.1天 | 拣货任务未集中、优先级不清 | 建立波次和优先级规则 |
| 拣货到交接 | 0.6天 | 包装、车辆和单据等待 | 固定截单时间和交接清单 |
| 运输过程 | 2.2天 | 线路和承运商差异 | 按时效区间选择运输方案 |
| 目标仓接收 | 1.4天 | 到货预约不足、收货高峰拥堵 | 提前预约并预录收货信息 |

这个数据给我的判断是:如果只要求仓库“加快运输”,改善空间会被限制在2.2天;如果同时治理审批、拣货、交接和收货,才可能真正缩短整条调拨周期。

第一项变化是建立“可承诺在途”规则。只有完成源仓出库扫描、车辆交接和预计到达时间确认的调拨,才计入目标仓的可靠在途库存。这样做后,计划人员不再因为一批长期停滞的在途库存而错误延迟补货。

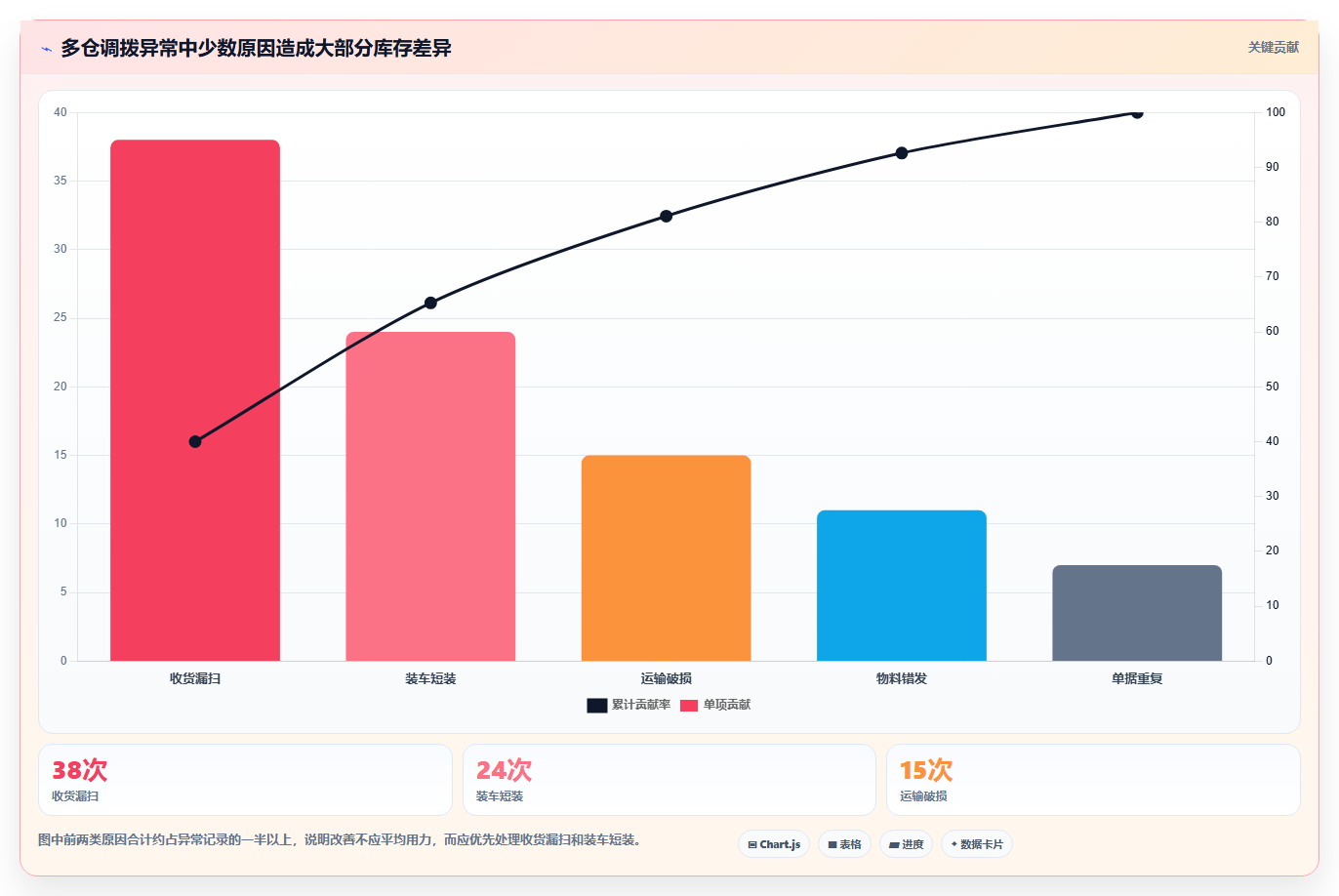

第二项变化是把异常原因结构化。过去差异备注经常写“少货”“待查”“系统问题”,改造后细分为拣货短装、装车遗漏、运输破损、收货漏扫、批次不符和单据重复。连续两个月后,管理者终于能看出问题集中在收货高峰,而不是笼统归因于仓库人员粗心。
第三项变化是改变调拨考核。以前只考核调拨完成数量,后来增加准时完成率、目标仓接收及时率、差异率和异常关闭时长。某月完成量没有明显增加,但准时率从68%提升到89%,订单缺货率从9%降到5.2%,说明动作数量不是改善结果。

调拨决策至少要比较三种成本:调拨成本、缺货成本和持有成本。调拨一批货可能产生运输、包装、人工和损耗费用;不调拨则可能产生订单取消、加急采购、客户赔付和销售机会损失。
例如,一批商品调拨200件,普通运输成本为900元,包装与人工约260元,预计损耗40元,合计1,200元。如果不调拨,预计造成15笔订单延迟,每笔平均贡献损失150元,另外可能产生1,000元加急处理费用,那么不调拨的显性损失约3,250元。此时调拨是合理的。
但如果目标仓销售速度很慢,200件需要库存超过90天,预计资金占用和过期风险达到2,000元,那么即便缺货风险不高,也不应机械执行整批调拨。调拨是服务水平、运输成本和库存风险的综合决策,不是仓库之间简单搬运。
单仓企业也需要为未来多仓协同打基础。此时重点不是调拨,而是建立规范的库存移动记录。所有入库、出库、退库、移库、盘盈盘亏都要有单据和责任人,不能因为仓库只有一个就用口头通知替代记录。
单仓阶段最值得投入的不是复杂功能,而是把“账面数量、现场数量、可用数量”三者的关系做清楚。未来增加第二个仓库时,调拨才不会从零开始。
仓库数量不多时,可以先采用简单但完整的双节点流程。每一笔调拨都必须有唯一编号,源仓和目标仓共享同一笔业务记录,状态变化由节点动作触发,而不是由某个人在表格里手工修改。
不要一开始就追求“全自动审批”。如果业务金额、物料价值和紧急程度差异很大,完全自动化可能放大错误。更好的方式是设置低风险常规调拨快速通过,高价值、短保质期或跨区域调拨保留人工复核。
仓库达到四个以上后,人工逐单判断会迅速失效。此时需要建立统一库存池,但库存池不能只提供一个总数,而要按仓库、区域、状态、批次和预计到货时间进行拆分。
调拨优先级可以采用评分法。以下是一个适合初期落地的示意规则:
| 评分因素 | 建议权重 | 评分说明 |
|---|---|---|
| 订单紧迫度 | 30% | 已逾期订单和关键客户订单得分更高 |
| 目标仓可用天数 | 25% | 可用天数越低,缺口风险分越高 |
| 源仓可调数量 | 15% | 扣除安全库存后的剩余量越高,执行可行性越强 |
| 运输时效 | 15% | 预计到货时间越短,优先级越高 |
| 调拨经济性 | 15% | 单位运输成本和缺货损失比较后确定 |
评分不是为了制造复杂模型,而是为了让不同部门能解释为什么先调这批、后调那批。只要评分规则透明,销售、计划、仓库和财务就能围绕同一套依据协商,而不是各自凭经验争抢库存。
食品、药品、电子元件和高价值设备的调拨,不能只传递数量。批次、序列号、效期和质量状态必须贯穿源仓出库到目标仓接收的全过程。
这类业务建议设置以下控制点:
对高价值物料,我宁愿接受每单增加几十秒扫描时间,也不愿意在客户投诉后花几天追查货物去向。效率的本质不是少做动作,而是减少返工和不可逆错误。

当目标仓已有确定订单、源仓存在明确可用库存、运输时效满足客户承诺,且调拨成本低于缺货损失时,调拨通常是优先选择。尤其是高周转、标准化、易搬运的商品,跨仓调拨能够快速改善库存分布。
对于季节性商品,调拨还可以帮助企业把库存从需求已经结束的区域转移到仍处于销售窗口的区域。但前提是运输时间、剩余销售周期和目标仓消化能力都经过评估。
第一种是不满足最小运输经济规模的情况。调拨量太小,固定运输成本和人工成本可能超过商品本身的毛利,除非这批货关联重要客户或关键生产任务。
第二种是源仓自身即将进入需求高峰的情况。此时调出库存可能只是在几天后制造新的缺货,最终形成反向调拨,增加双向运输和操作成本。
第三种是库存状态不清的情况。待检、临期、包装破损或批次不明的库存,不能因为目标仓缺货就直接调出。错误库存移动后,问题会从一个仓库扩散到两个仓库。
第四种是调拨周期长于需求窗口的情况。如果促销活动还有两天结束,而普通调拨需要四天,继续走普通流程并不能改善结果,应该评估本地采购、客户替代品或加急运输。
| 决策情形 | 推荐动作 | 主要代价 | 管理重点 |
|---|---|---|---|
| 确定订单即将逾期 | 加急调拨或就近仓直发 | 物流成本上升 | 优先保障客户承诺 |
| 目标仓低于安全库存但无明确订单 | 按周期需求小批量补货 | 可能增加调拨频次 | 避免过量库存 |
| 源仓库存也偏低 | 暂缓调拨,重新分配或采购 | 目标仓短期缺货风险 | 比较两个区域的缺货损失 |
| 调拨量很小且价值低 | 等待固定班次合并运输 | 响应速度变慢 | 控制单位物流成本 |
| 批次或质量状态不明 | 先完成检验和追溯 | 处理时间增加 | 避免风险扩散 |
集中库存的优势是减少重复安全库存、方便统一管理和提高整体周转率;缺点是区域响应慢,运输距离长,单点故障影响范围大。分散库存更接近客户,能够缩短配送时效,但会增加库存重复、盘点难度和调拨复杂度。
我的判断方法是先看客户对时效的敏感程度,再看商品价值和需求波动。高价值、低频次、需求不稳定的商品更适合集中管理;低价值、高频次、时效敏感的商品更适合区域前置。不能用同一种仓网逻辑覆盖所有品类。

第一周的目标是画出真实流程。不要直接问“系统需要哪些功能”,而要跟着一笔调拨从需求提出走到目标仓上架,记录每个节点由谁操作、使用什么单据、等待多长时间、出现什么异常。
这一周最容易踩的坑是只访谈管理人员,不去现场观察。管理层看到的是流程图,仓库人员面对的是找货、等车、改单和临时插单。两者之间的差距,往往就是流程失控的真正来源。
第二周要解决“同一件事不同人叫法不同”的问题。仓库、采购、计划和财务应共同确认仓库名称、库存状态、计量单位、调拨类型和异常原因。
| 需要统一的对象 | 错误表现 | 建议标准 |
|---|---|---|
| 仓库名称 | 华南仓、广州仓、南仓同时存在 | 建立唯一仓库编码和显示名称 |
| 库存状态 | 在途、已发、运输中含义不清 | 定义状态进入条件和责任人 |
| 计量单位 | 箱、件、托之间无法换算 | 设定基础单位和包装换算关系 |
| 异常原因 | 备注随意填写,无法统计 | 建立标准分类并允许补充说明 |
| 完成定义 | 出库后即认为调拨完成 | 以目标仓接收并完成差异处理为闭环 |
试点不要选择最复杂、最昂贵或最容易引发争议的品类。优先选择调拨频率高、编码稳定、批次要求适中的标准商品,这样更容易观察流程变化。
试运行时,我会要求每笔调拨都记录五个时间点:申请时间、审核时间、源仓出库时间、运输交接时间和目标仓接收时间。只要这些时间点完整,企业就能计算各环节耗时,而不是继续依赖“感觉很慢”或“应该没问题”的判断。

第四周不要只看调拨准时率是否提升,还要观察是否出现副作用。例如,目标仓接收变快了,但差异率上升,可能是收货人员为了追求速度而减少复核;调拨次数下降了,但区域缺货增加,可能是审批过严。
建议至少复盘以下指标:
只有当效率、准确性和服务水平没有明显相互牺牲时,才适合将试点扩大到更多仓库。否则,应先找出指标之间的冲突,调整规则后再推广。
当企业出现以下情况时,继续依赖表格的风险会明显增加:仓库超过三个、日均库存移动超过100笔、存在批次或序列号管理、调拨在途超过一天、多个部门同时修改库存数据,或者月底经常需要人工解释库存差异。
系统的价值不只是减少录入,而是让库存移动拥有统一的身份和状态。一个合格的库存管理系统至少应支持仓库和库位管理、出入库单据、调拨全流程、库存状态、批次追溯、权限控制、异常记录和报表分析。
演示时不要只看界面是否漂亮,而要让供应商现场模拟一笔真实业务:目标仓申请100件,源仓实际发出98件,运输途中破损1件,目标仓收到97件,其中2件批次不符。只有系统能完整记录这条异常链,才算真正支持仓库协同。
| 企业阶段 | 优先解决的问题 | 适合的管理方式 | 不建议过早投入的部分 |
|---|---|---|---|
| 单仓或双仓 | 编码、状态、单据和责任 | 标准表单加基础库存系统 | 复杂预测模型和全自动决策 |
| 三至五个仓 | 在途、收货差异和调拨时效 | 统一调拨流程和节点看板 | 脱离主数据治理的智能推荐 |
| 多区域仓网 | 库存池、优先级和服务水平 | 规则引擎、库存分析和权限体系 | 只追求系统功能数量 |
| 批次复杂或高价值业务 | 全程追溯和风险控制 | 扫描、序列号和异常闭环 | 用人工备注替代结构化数据 |
系统上线的最低成功标准不是“所有人都会点按钮”,而是任何一笔库存移动都能在五分钟内回答:从哪里来、到哪里去、现在在哪个状态、数量是否一致、下一步谁负责。

很多企业在库存改善项目中追求更高的周转率、更少的库存和更快的调拨,但如果库存数据无法说明状态,所有指标都可能只是表面结果。真正可靠的库存管理,是销售敢于承诺,计划敢于安排,仓库敢于执行,财务也能解释库存金额变化。
调拨管理的独特价值在于,它把“库存在哪里”进一步推进到“库存何时可以被谁使用”。这也是多仓协同与简单库存记账之间的分界线。
如果只能先做一件事,我建议先建立“在途库存不等于可用库存”的规则,并要求所有调拨必须以目标仓接收和差异处理完成作为闭环。这个看似简单的改变,往往比增加更多报表更能提升多仓协同质量。
仓库新手真正需要掌握的,不是记住多少个按钮,而是形成一种判断:每一次出入库都会改变库存承诺,每一次调拨都会改变区域供给,每一次没有闭环的库存移动,最终都会以缺货、积压、返工或财务差异的形式重新出现。

我刚接手仓库时,常把门店之间的货物转移也当成普通出库处理,结果账面库存对不上。我想知道调拨到底多记录了哪些信息,以及为什么它会直接影响多仓协同。
普通出库的终点通常是客户、门店或生产线,库存离开当前仓库后,系统只需要确认“减少了多少”。调拨则不同,它是一个有起点、有运输过程、有终点的内部库存移动,至少要同时记录调出仓、调入仓、商品、数量、批次、发运时间和接收时间。我在梳理一批多仓业务时发现,最容易出错的不是数量,而是状态。
调出仓已经扣减,调入仓却还没有入账,中间这批货如果没有“在途”状态,就会同时出现两个假象:原仓库存变少,目标仓库存却没有增加。
处理方式账面变化主要风险适用场景 普通出库直接减少库存无法追踪货物是否到达销售发货、领料 调拨单调出、在途、调入分阶段变化需要及时确认收货仓库、门店、区域间转货 手工记账依赖表格或聊天记录重复录入、责任不清极少量临时转货 我的判断是,只要企业有两个以上库存地点,就不应该用“普通出库+备注”的方式长期管理调拨。
备注只能补充说明,不能替代调拨单的状态流转,否则无法区分已发运、运输中、已签收和异常拒收。实操时建议把流程固定为“申请调拨,审核,拣货复核,调出确认,在途跟踪,调入验收”。如果货物涉及批次、保质期或序列号,还应在调拨单中强制填写对应信息,避免目标仓收到货后无法追溯。
我管理三个仓库时,经常遇到一个仓库缺货,另一个仓库有货,但大家都在群里临时沟通,调拨效率很低。我想建立一套新手也能执行的流程,又不希望审批层级太复杂。
多仓调拨最忌讳“谁着急谁发起、谁有空谁处理”。这种方式看起来灵活,实际会让调拨优先级、库存责任和运输时效都变得模糊。更稳妥的做法是先定义触发条件,再定义每个节点的责任人。
我建议新手先采用六步流程:需求仓提出申请,仓库主管审核,系统锁定可调库存,调出仓完成复核和发运,运输中持续更新状态,调入仓按实收数量确认。每一步只设置一个主责人,其他人员通过抄送或看板获取信息。
节点必须确认的内容建议时限异常处理 调拨申请商品、数量、需求日期、目标仓10分钟内库存不足则拆分或改期 调出复核实物、批次、数量、包装当天完成差异先挂起,不直接发运 在途跟踪承运信息、预计到达时间每日更新超时自动提醒 调入验收实收数量、破损、批次到货后4小时内短少或破损单独登记 流程设计上,我不建议一开始就设置多级审批。
对于低金额、常规商品,可以按固定规则自动通过;对于高价值、临期或跨区域调拨,再增加主管审批。审批过多会让缺货仓继续等待,最终形成紧急采购或重复备货。一个实用规则是“需求仓负责提出,调出仓负责数量,调入仓负责结果”。这样发生短少时,不会出现所有人都认为问题在别人的环节。
调拨单还应记录申请时间、发运时间和签收时间,后续才能判断瓶颈到底在审批、拣货还是运输。
我以前以为把滞销品从一个仓转到另一个仓,就算完成了库存优化,但后来发现总库存并没有下降,只是换了位置。我想知道怎样判断一次调拨是否真的改善了库存。
调拨不是天然的改善动作,它只是改变库存位置。若没有需求预测、库存上限和周转指标约束,调拨可能把一个仓库的积压转移给另一个仓库,甚至增加包装、运输和盘点成本。我在分析多仓库存时,会先看“调拨前后总库存”而不是只看目标仓是否补货。
以一批月均销量为1000件的商品为例,如果甲仓有900件、乙仓缺200件,直接调拨200件并不一定合理;还要确认甲仓的安全库存、未来两周销量和运输损耗。
指标计算方式判断意义 调拨满足率按时满足的调拨数量÷调拨申请总数看需求是否被有效响应 调拨准时率按承诺时间到货的单数÷调拨总单数看协同是否稳定 调拨差异率实收差异数量÷发运数量看复核和运输质量 调拨后周转天数调拨后库存÷日均出库量识别是否只是转移积压 我的经验是,调拨申请最好同时显示三个数字:调出仓可用库存、调入仓预计缺口、调拨后双方库存覆盖天数。
只有当调入仓缺口被填补,且调出仓仍高于安全库存时,系统才应把它标记为推荐调拨。还要给调拨设置“禁止条件”。例如临期商品距离有效期不足规定天数、调出仓库存低于安全线、目标仓未来销量不足以消化整箱数量时,不应为了完成调拨指标而转货。真正有效的调拨,应该降低缺货率或积压率,而不是单纯提高调拨单数量。
我看过不少库存管理系统,功能列表都很丰富,但真正使用时还是靠表格核对。我想知道在试用某项目管理平台或库存模块时,应该用什么真实场景验收,而不是只听销售演示。
选型时不要先问“有没有调拨功能”,而要验证一张调拨单能否完整走完异常场景。演示环境中的顺利发货没有太大价值,真正能区分系统能力的是部分发货、实收短少、批次不一致和调入仓拒收。
我建议准备一组真实测试数据:两个调出仓、一个调入仓,包含普通商品、批次商品和序列号商品,再模拟一次库存不足、一次部分到货和一次运输延迟。测试结果应由仓库、财务和业务人员共同确认,因为每个角色关注的字段不同。
测试场景必须验证的能力不合格表现 库存不足提示可用量并支持拆单或改数量仍允许无依据发运 部分到货支持实收数量与差异原因只能整单入库 批次调拨全程保留批次和有效期入库后批次丢失 运输延迟可更新在途状态并提醒超时只能靠人工群通知 权限管理申请、审核、发运、收货职责可区分任何人都能修改结果 功能优先级上,我会把库存状态、调拨审批、批次追踪、部分收货、操作日志和报表放在第一层,把复杂看板和装饰性图表放在后面。
原因很简单:前六项直接决定账实是否一致,后面的展示功能即使漂亮,也不能修复错误库存。验收时还要测数据导出和权限变更。曾经有系统在页面上能显示调拨轨迹,但导出的表格缺少在途数量,导致财务核对时仍要二次加工。
我的建议是用一周真实业务做试运行,统计调拨差异率、平均处理时长和逾期单数,再决定是否正式上线,而不是只依据功能清单购买。

读者评论
文章把调拨拆成申请、审核、出库、在途、接收和差异处理,比较符合多仓实际。尤其强调不能把“已发出”直接当成“已到货”,对新手建立库存状态意识很有帮助。
文中“总库存充足但区域仍缺货”的案例很有代表性,说明库存地点和可履约时间同样重要。不过实际落地还要结合运输成本、系统基础和各仓人员执行能力,不能只靠流程设计。
按平均数分配库存确实容易掩盖门店需求差异。文章提出用可用天数、订单承诺和安全库存综合判断,思路较实用;但相关参数需要持续复盘,否则历史销量异常也可能影响调拨结果。
