店铺主管发现“工具太多却不会选”,通常不是因为团队缺少软件,而是因为团队把协作问题误判成了采购问题:售前在聊天窗口接单,运营在表格里改活动,仓库在另一个系统看库存,客服用工单追异常,主管最后只能靠反复询问拼出一张不完整的经营图。真正需要解决的,并不是再找一个功能更多的电商辅助软件,而是先找出信息在哪个环节断掉、谁拥有最终判断权,以及哪些数据必须在同一条工作链路里流动。
我见过不少店铺主管在选工具时,第一句话就是:“有没有任务、报表、审批、库存、客服、排班、自动化都能做的平台?”这句话听起来全面,实际上已经把选型带进了误区。功能越多,越容易掩盖一个事实:团队并没有定义清楚自己要共同完成什么。
如果问题是活动排期经常延期,购买一个更复杂的项目管理系统未必有效;如果问题是促销库存没有及时同步,新增任务工具也不一定能解决;如果问题是主管每天花三个小时催进度,那么真正缺少的可能不是提醒功能,而是明确的责任边界和统一的状态口径。
我的核心判断是:电商辅助软件的价值,不在于替团队增加一个工作入口,而在于减少跨入口确认的次数。一个工具只有在“谁负责、做到哪一步、下一步是什么、异常如何升级”这四件事上形成稳定记录,才真正具备协作价值。
店铺主管常用软件月费来判断成本,却很少计算协作损耗。实际上,一个售价几百元的软件,如果每天让五个人重复录入、核对和转发,成本很可能高于售价几十倍。
我在一次店铺流程梳理中,用“重复确认次数”估算隐性成本。一个活动从选品到上线,平均要在群聊、表格、商品后台和仓库消息之间来回确认十七次。每次确认平均消耗三至六分钟,涉及运营、设计、客服和仓库四类角色。按每天两场活动、每月二十六个工作日计算,单是确认动作就占用了约四十至八十个人时。
这还没有计算漏改价格、错发素材、库存未锁定等后果。选型时,软件年费应当和“每月被重复消耗的人时、延迟造成的损失、错误返工的次数”放在同一张表里比较。
| 观察项目 | 表面成本 | 实际协作成本 | 主管应关注的问题 |
|---|---|---|---|
| 新增任务工具 | 软件订阅费 | 成员多一个录入入口 | 是否减少了群聊追问 |
| 新增报表工具 | 账号与实施费 | 数据清洗、口径维护、重复导出 | 是否能直接支持经营决策 |
| 新增客服工具 | 坐席或模块费用 | 订单、售后、库存状态分散 | 是否能让异常自动进入责任链 |
| 新增库存工具 | 接口与服务费 | 多平台数据同步和人工校正 | 是否有明确的数据主源 |
上表中的“实际协作成本”不是软件报价,而是店铺运行过程中最容易被忽略的时间成本。实际测算时,应以团队连续五至十个工作日的记录为准,而不是凭感觉估计。

我建议店铺主管不要先看软件市场,而是先写出一张“关键协作对象表”。这里的对象不是岗位名称,而是业务中必须共同完成的事项,例如“日常活动上线”“高峰期库存预警”“退款异常处理”“大促复盘”“直播排品调整”。
每个协作对象都要回答四个问题:输入从哪里来,谁做第一次判断,哪一个节点必须留痕,出现异常后谁拥有升级权限。如果这四个问题还没有答案,软件功能越丰富,落地时越容易变成新的信息黑洞。
电商团队的协作困难,常被归因于“人多”“事情杂”。但我更倾向于把它拆成四条并行链:商品链、流量链、履约链和客户链。
商品链关注选品、定价、上架、素材和库存;流量链关注活动、投放、内容、直播和转化;履约链关注订单、仓储、发货、逆向物流;客户链关注咨询、评价、退款、投诉和复购。这四条链在后台可能属于不同模块,在组织上也常常由不同人负责,但客户看到的却是一个完整的购物体验。
当团队分别为四条链购买工具,而没有定义它们之间的交接规则时,就会出现一种典型现象:每个岗位都说自己有记录,但主管找不到一份能还原全貌的记录。
| 业务链 | 常见工具入口 | 最常见的断点 | 需要统一的内容 |
|---|---|---|---|
| 商品链 | 商品后台、表格、素材盘 | 价格和库存版本不一致 | 商品编码、版本号、负责人 |
| 流量链 | 活动后台、广告平台、内容排期 | 活动目标与执行状态脱节 | 目标、预算、截止时间、复盘指标 |
| 履约链 | 订单系统、仓储系统、物流平台 | 异常订单没有及时升级 | 异常类型、处理时限、升级对象 |
| 客户链 | 客服工作台、售后系统、评价工具 | 客户反馈无法进入商品和运营决策 | 问题标签、影响商品、改进责任人 |
因此,店铺主管在选电商辅助软件时,不能只问“这个工具能不能管理任务”,还要问“它能不能承接上一个环节的结果,并把下一个环节需要的信息完整传过去”。
在很多团队里,群聊承担了通知、讨论、审批、派工、反馈和归档六种职责。群聊的优势是即时,缺点是没有稳定的业务状态。消息被刷过之后,任何人都可能认为别人已经处理,主管也无法判断一句“收到”究竟代表看见、接受、完成,还是仅仅表示在线。
我通常把“群里说过”定义为无效状态,把下面四种状态作为有效记录:已提出、已确认、执行中、已验收。尤其是“已确认”和“已验收”不能混用。设计师确认收到素材需求,不代表运营已经确认素材可上线;仓库确认收到排品表,也不代表库存已经完成锁定。
如果一款软件只是把群聊内容搬到另一个页面,却没有让状态、责任和验收标准变得更清楚,那么它并没有解决问题,只是把信息换了一个位置。
我曾观察过一个十几人的店铺团队,日常使用的工具超过十二个。团队负责人认为这是“数字化程度高”,但实际工作中,员工每天需要在多个页面之间切换,重要数据依然依靠截图和人工转发。工具多带来的不是可见性,而是“我以为别人已经同步了”的错觉。
工具数量本身不是问题,没有主次关系的工具组合才是问题。一个健康的组合通常有一个协作主入口,若干业务专用系统,以及少量用于分析和归档的工具。每个工具都要有明确边界:什么事情必须在这里完成,什么事情只读不改,什么数据以这里为准。

功能清单最容易制造安全感。看到任务、看板、审批、统计、接口、自动化都具备,主管会觉得“应该够用了”。但功能存在不等于团队会使用,功能可配置也不等于它符合实际流程。
我在评估工具时,通常只保留三类功能:每天必须用的核心动作、发生异常时必须触发的动作、主管需要查看的决策信息。其他功能先放到第二阶段。因为第一阶段真正决定成败的,不是功能数量,而是员工能否在三分钟内完成一次正确记录。
例如,“支持自动化”不是有效判断标准。更有效的问题是:当库存低于某个阈值时,能否自动生成明确的补货或降推广任务;当售后异常超过处理时限时,能否通知具体负责人;当活动素材进入待验收状态时,能否让运营看到验收标准。
主管希望看到完整报表、全流程看板和多维度统计,这是合理的。但一线员工关心的是另一件事:我今天要做什么,完成后在哪里提交,遇到问题找谁。如果工具首先满足主管的复杂视图,却让一线记录变得更麻烦,使用率很快会下降。
我把这称为“管理视图倒置”:管理层获得了更多页面和字段,执行层却增加了录入负担。最终结果往往是,数据看起来更加完整,真实性却变差,因为员工开始复制旧内容、随便填状态,或者干脆回到群里报进度。
正确做法是先设计最短执行路径,再从执行数据中生成管理视图。对于一线员工而言,任务标题、负责人、截止时间、输入资料、完成标准和异常入口通常比十几个统计字段更重要。
统一协作不等于取消专业工具。客服、仓储、投放和财务本来就有各自的专业系统,强行让所有动作都迁移到一个平台,可能会牺牲业务效率。
真正需要统一的是关键对象和关键状态,而不是所有操作页面。例如商品编码应保持一致,活动编号应能关联素材、库存和销售结果,异常订单应有统一的状态和责任人。至于客服如何接待、仓库如何拣货,可以继续保留专业系统,只要结果能回传到协作主链路。
低价工具的风险不只体现在功能少,还体现在数据迁移、权限管理、服务响应和长期维护上。有些工具初期很便宜,但当团队需要增加角色、配置接口、保留历史记录时,费用和复杂度会突然上升。
反过来,价格较高的工具也不必然适合。若团队流程尚未稳定,过早采购重型系统,可能产生大量配置、培训和维护工作。低价与高价都不是判断标准,真正的标准是工具的复杂度是否匹配业务复杂度。
软件演示通常展示最顺畅的流程,而店铺真正需要处理的是变化、异常和返工。一个工具能否承受临时改价、活动延期、库存不足、负责人请假、素材返修,往往比标准流程演示更重要。
我建议把真实任务带进试用:选择一场即将执行的活动,要求团队从需求提出、分工、提交素材、库存确认、上线验收一直走完。试用期间不要安排“演示任务”,而要使用真实商品、真实角色和真实截止时间,这样才能暴露工具的摩擦点。

好的电商辅助软件会围绕商品、活动、订单、客户问题、素材和异常等业务对象组织信息。主管可以从一个活动看到关联商品、负责人、素材版本、库存确认、上线时间和结果数据,而不是分别打开五个页面再自行拼接。
我在检查工具时,会给它一个具体对象,例如“某次会员日活动”,然后追问:这个对象能否拥有唯一编号?能否关联相关任务?能否记录版本变更?能否查看最终结果?能否在下次活动中复制流程?如果答案是否定的,工具可能只是把任务列表做得更漂亮,却没有形成业务记忆。
团队协作中最常见的争议不是没有数据,而是数据不一致。商品价格以谁的表格为准,活动时间以谁的消息为准,库存以哪个系统为准,负责人变更后谁需要同步,这些都属于事实来源问题。
一款软件至少要让团队明确三类主源:业务数据主源、协作状态主源、分析口径主源。业务数据主源通常来自订单、商品或库存系统;协作状态主源应当只有一个;分析口径则要记录指标定义和更新时间。
| 信息类型 | 建议主源 | 必须保留的字段 | 常见风险 |
|---|---|---|---|
| 商品基础信息 | 商品或库存系统 | 商品编码、规格、成本、可售库存 | 手工复制导致版本过期 |
| 活动执行状态 | 协作主工具 | 活动编号、负责人、状态、截止时间 | 群聊与看板状态不一致 |
| 经营结果 | 数据分析工具或经营报表 | 统计周期、指标定义、数据更新时间 | 不同岗位使用不同口径 |
| 异常记录 | 异常工单或任务模块 | 异常类型、影响范围、处理时限 | 问题解决但没有形成经验 |
如果一款工具不能帮助团队明确主源,至少要能清晰展示数据来自哪里、更新时间是什么、谁可以修改。没有来源和时间的数据,即使看起来精确,也不适合直接用于决策。
我会把选型测试聚焦到交接,而不是个人操作。因为个人操作往往可以培训,交接失真却会持续发生。测试时可模拟运营把活动交给设计、设计把素材交给运营、运营把排品交给仓库、客服把客户问题交给商品负责人。
每次交接都观察五件事:接收人是否知道背景,是否知道具体交付物,是否知道完成标准,是否知道截止时间,是否知道发生异常后如何处理。若其中两项以上需要通过私聊补充,说明软件的协作设计仍然不够成熟。
交接成本可以用一个简单指标衡量:平均每次交接需要补充确认的消息数。消息数从八条降到三条,通常比看板增加多少字段更能说明工具是否真正有效。
店铺管理不应只记录“完成了什么”,还要记录“为什么没有按计划完成”。活动延期、素材返修、库存不足、客服投诉、发货超时和投放效果偏差,都是经营改进的重要输入。
很多团队的问题在于,异常发生时会及时讨论,异常结束后却没有留下可分析的分类。几个月后,主管只能凭印象说“最近总是缺货”“设计总是慢”“客服问题很多”,但无法判断问题集中在哪类商品、哪个流程或哪个时间段。
因此,软件应至少支持异常类型、影响对象、责任环节、解决时长和复发次数五类记录。没有必要一开始设计几十种标签,先从五到八个高频异常类型开始,保持分类稳定比追求精细更重要。
电商团队的业务变化很快,今天的流程可能因为新增直播渠道、跨境仓或会员业务而改变。选型不能只看当前能不能用,还要看三个月后增加角色、增加店铺或增加数据源时,是否需要全部重建。
我会把工具分为三种扩展能力:纵向扩展,即同一流程增加更多字段和审批;横向扩展,即从一个店铺复制到多个店铺;数据扩展,即增加经营数据和外部系统连接。对中小团队来说,前期最重要的是纵向扩展和基础数据扩展,没必要为了未来可能出现的复杂组织而承担今天的高配置成本。

当店铺规模较小时,主管可能直接看平台后台报表;当商品、渠道、活动和人员逐渐增多,单一后台往往无法回答经营问题。主管会把订单导出到表格,再把广告数据、客服数据和库存数据拼接起来。这样做短期灵活,长期却容易出现三个问题:口径不一致、更新不及时、结果无法复用。
我在这类场景中会优先观察“数据从采集到判断”的完整路径,而不是只看图表是否好看。以九数云这类数据分析工具为例,真正值得评估的不是能不能做出一张销售额图,而是能否把不同来源的数据整理成可追溯的分析流程,让主管知道数据从哪里来、经过了哪些处理、最后支持了什么动作。
这里需要强调,数据分析工具不能替代订单、库存或广告平台本身。它的合理位置通常是把分散的数据汇集、清洗、关联并呈现出来,帮助团队从“发生了什么”走向“为什么发生”和“下一步做什么”。
以下案例采用样本推演,不代表任何企业的公开经营结果。假设某家店铺经营三百二十个在售商品,拥有自然流量、付费投放、直播和会员四类来源。主管过去每天上午需要从四个后台导出数据,再用表格完成商品、渠道和活动的交叉分析。
原流程中,数据准备平均耗时约二点五小时。由于各平台更新时间不同,主管经常在上午十点前拿不到完整数据。更麻烦的是,不同成员对“成交金额”“支付订单”“有效商品”和“活动商品”的定义并不一致,导致会议上花大量时间讨论数字,而不是讨论动作。
团队没有立即采购更多报表,而是先确定四个分析对象:商品、渠道、活动和客户。接着为每个对象定义主键和指标口径,例如商品使用统一商品编码,活动使用活动编号,渠道统一来源字段,客户分为新客、复购客和沉默客。这样做的重点不是图表,而是让不同数据能够被正确关联。
在分析流程中,团队把结果分为三层:第一层是经营概览,回答销售、订单、毛利和库存变化;第二层是原因分析,回答商品、渠道、活动和客户结构的变化;第三层是行动清单,把低转化、高退款、库存高占用和活动异常商品转成具体任务。
| 阶段 | 原流程观察 | 调整后的做法 | 样本推演结果 |
|---|---|---|---|
| 数据采集 | 四个平台分别导出 | 固定字段与更新时间 | 准备时间由150分钟降至55分钟 |
| 数据清洗 | 每次临时修改表格 | 保留统一编码与清洗规则 | 重复处理次数由每周9次降至2次 |
| 经营分析 | 先做图再找问题 | 按商品、渠道、活动、客户分层 | 会议中追问数字的时间减少约35% |
| 行动跟进 | 结论停留在会议纪要 | 将异常指标关联负责人和时限 | 复盘后形成任务的比例由约30%升至75% |
这组数据是情景模拟,用来说明评估方法,不应当当作软件官方效果承诺。它反映出的真正变化是:数据不再只是“给主管看的报表”,而是开始进入任务分派、异常处理和复盘闭环。
第一,数据是否能够回到业务对象。主管看到某个渠道转化下降后,能否进一步定位到具体活动、商品、时间段和人群,而不是停留在一张总览图上。
第二,指标是否有清晰定义。销售额是否含退款,毛利是否扣除平台费用,转化率的分母是访问人数还是商品详情页浏览人数,库存周转按日均销量还是按订单销量计算。没有口径说明的指标,越精确越容易误导。
第三,分析结果能否触发行动。如果报表发现某商品退款率上升,系统或流程是否能把它转成检查商品描述、核验尺码、联系供应商或调整客服话术的任务。无法进入行动链路的报表,往往只是更高级的截图。

如果店铺连商品编码都不统一,订单、广告和库存数据无法关联,直接采购可视化工具往往只能把混乱展示得更漂亮。此时优先级应是统一基础字段、明确数据主源和建立最小报表。
如果主管每周只需要看销售额、订单量和库存数量三个指标,也没有多店铺、多渠道或复杂活动分析需求,表格加固定模板可能已经足够。工具只有在重复工作、分析深度或协作范围达到一定程度时,才值得引入。
如果团队没有明确谁维护数据、谁解释指标、谁根据异常采取行动,那么报表上线后很快会变成“无人负责的公共页面”。数据工具的实施必须同时指定数据负责人和业务负责人,前者维护质量,后者负责把发现转成动作。

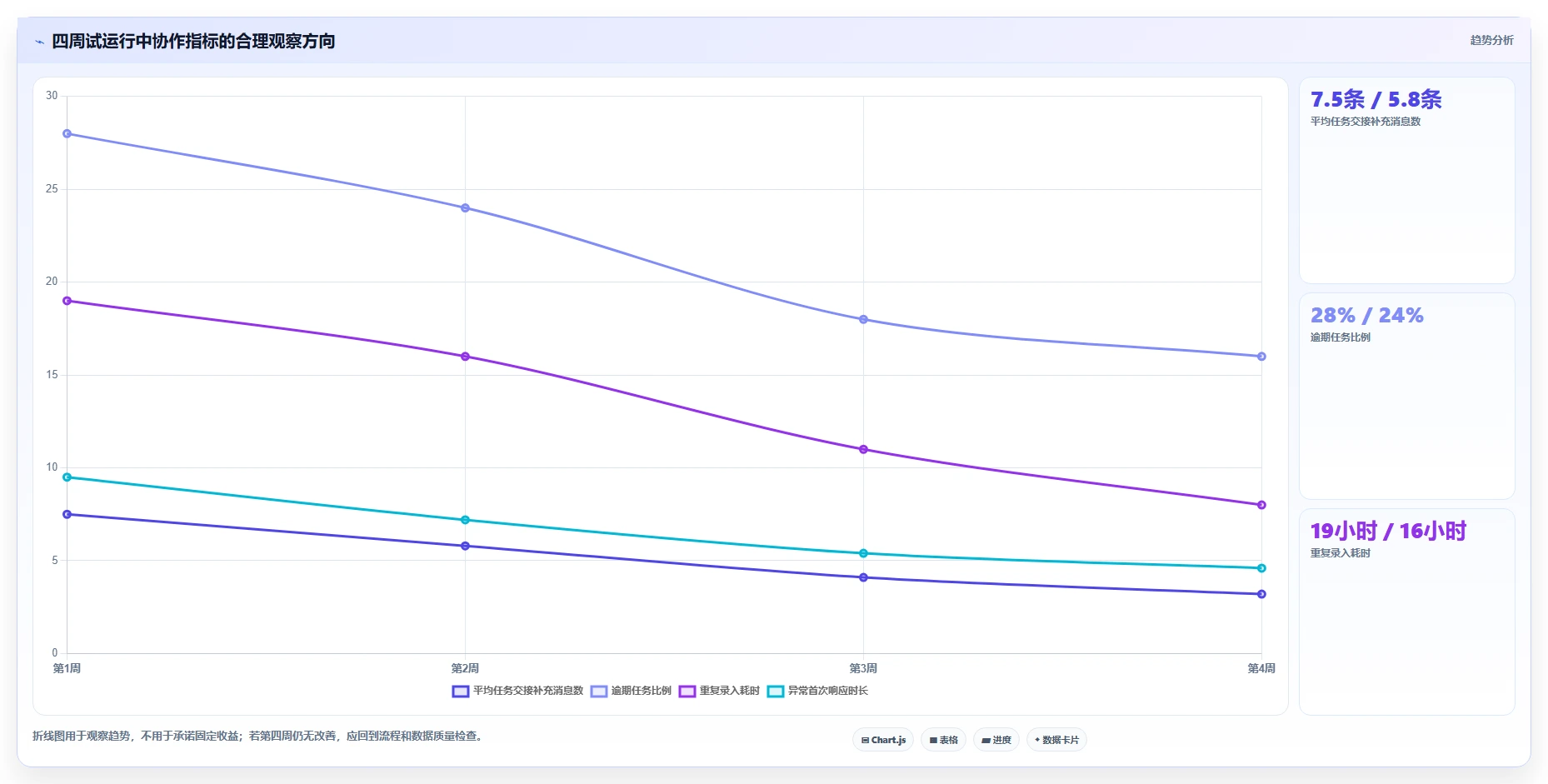

第一周不要讨论哪个工具最好,也不要急着开全员培训。先选择一个高频且跨部门的场景,例如日常活动上线或大促排品,用连续三到五个真实任务记录完整流程。
记录时要特别关注“返工”和“补充确认”,因为这两类动作最能暴露流程问题。建议建立一张观察表,至少包含任务名称、发起人、接收人、输入资料、首次交付时间、返工次数、延误原因和最终验收人。
这一周的产出不应是软件名单,而应是一张断点地图。断点地图要标出哪些信息重复录入、哪些状态没人维护、哪些事项没有验收标准、哪些异常没有升级路径。
第二周只设计一条最小可用流程,不要试图覆盖所有业务。以活动上线为例,可以只保留六个状态:待确认、执行中、待验收、已上线、已延期、已取消。
每个状态都要有进入条件和退出条件。“待验收”不能只表示设计师提交了文件,还应当明确尺寸、文案、价格、链接和适用渠道已经符合要求。状态越少越容易使用,但每个状态的定义必须足够清楚。
| 状态 | 进入条件 | 责任角色 | 退出条件 |
|---|---|---|---|
| 待确认 | 活动目标与商品范围已提出 | 店铺主管或运营负责人 | 负责人、截止时间、交付物明确 |
| 执行中 | 任务已分派并开始处理 | 具体执行人 | 交付物提交,或登记异常 |
| 待验收 | 执行人已提交结果 | 指定验收人 | 符合标准并确认可用 |
| 已上线 | 渠道、价格、库存均已核验 | 运营负责人 | 进入复盘周期 |
| 已延期 | 原截止时间无法完成 | 原负责人 | 新时间和影响范围已确认 |
| 已取消 | 需求不再执行 | 需求发起人 | 记录取消原因并关闭关联任务 |
这张表的价值在于把“大家都知道”的隐性规则变成可检查的显性规则。软件只是承载这些规则,不能替团队替代管理判断。
第三周才开始接入商品、订单、库存或活动数据。接入时不要追求一次连接全部数据源,先选择一个对主管最有价值、且数据质量相对稳定的来源。
如果以活动管理为主,可以先接商品基础信息和活动结果;如果以库存协作为主,可以先接可售库存、日销量和补货状态;如果以客服问题改进为主,可以先接售后标签、商品编码和退款原因。
每接入一个数据源,都要写清楚四项内容:更新频率、字段来源、异常处理人和失效判断。数据不是接上就结束,某个字段停止更新、商品编码改变或接口延迟时,谁负责发现并修复,必须提前确定。
对于分析场景,可以使用九数云等工具建立从数据接入、处理、分析到结果输出的流程,但要避免把所有数据都直接搬进去。先围绕一个经营问题做验证,例如“哪些活动带来销售增长但同时推高退款”“哪些商品转化好但库存周转变慢”。问题越具体,越容易判断工具是否带来实际价值。
第四周要做的是复盘,而不是庆祝上线。复盘时至少对比试运行前后的六项指标:平均任务交接次数、逾期任务比例、重复录入时长、异常首次响应时长、数据准备耗时和复盘行动完成率。
不要只看登录人数和页面浏览量。登录人数高,可能只是主管要求大家打卡;页面浏览量高,可能是员工反复寻找信息。真正有意义的是协作损耗是否下降,关键任务是否更早暴露风险,数据是否支持了更快的决策。
如果指标没有改善,不要立刻判定软件无效。先判断是工具问题、流程问题、数据问题还是执行问题。比如员工不更新状态,可能是状态定义不清;报表不准确,可能是主键不统一;任务仍然延期,可能是排期本身不合理。

小团队的主要问题通常不是权限和审批,而是信息太散、负责人不明确和临时事项太多。此时适合采用一个协作主入口,加上原有的店铺后台和基础表格,不建议同时上线多套系统。
小团队应先统一三类内容:每天任务、活动排期和异常记录。每条任务只保留负责人、截止时间、交付物和验收标准四个核心字段。等团队连续运行四周后,再决定是否增加自动化或经营报表。
中等规模团队最容易出现“每个岗位都很忙,但整体进度仍然慢”的情况。因为问题已经从个人执行转变为交接管理。此时应建立活动、商品和异常三个核心对象,并为它们设置统一编号。
活动编号可以关联活动目标、商品范围、素材版本、库存确认和结果复盘;商品编号可以关联销售、退款、客服反馈和库存;异常编号可以关联发现时间、影响范围、负责人和关闭原因。
这一阶段可以考虑使用数据分析工具,把订单、活动、商品和客户数据关联起来。像九数云这类工具的价值,主要在于减少多源数据整理,让主管能够按商品、渠道和活动快速下钻。但分析结果必须回到协作流程中,否则只会形成“数据团队有报表、业务团队仍然靠群聊”的双轨运行。
较大团队的主要风险是数据开放过度、指标口径分裂和流程无法复制。此时选型要重点看角色权限、组织层级、数据隔离、模板复制、操作日志和接口稳定性。
多店铺团队不能简单地把所有店铺塞进同一个大看板。建议先区分集团级指标、店铺级指标和岗位级指标。集团级指标用于比较经营结果,店铺级指标用于日常管理,岗位级指标用于执行改进。三者混在一起,会让一线成员看到与自己无关的大量信息。
多店铺复制时,也不要追求百分之百相同。建议保留百分之七十左右的标准流程,把剩余部分留给品类、渠道和仓配差异。过度统一会压缩业务灵活性,完全不统一则无法规模化管理。
直播、大促和短周期活动的特点是变化快、决策集中、错误代价高。工具选型的重点不应只是任务列表,而是临时变更是否有记录,旧版本是否可追溯,库存和价格变更是否能及时通知相关角色。
建议为高峰期流程设置“变更窗口”和“冻结时间”。例如活动开始前两小时冻结商品价格和主素材,任何变更必须经过指定负责人确认;库存低于安全值时,自动触发降推广或替换商品的判断任务。这样做的目的不是增加审批,而是避免所有人都可以在最后一刻修改关键内容。

深度集成可以减少重复录入,让订单、库存和任务之间自动流转,但同时会带来接口维护、权限配置、字段变更和故障排查成本。小团队如果没有专人维护,过度集成可能比人工导入更脆弱。
我的建议是把集成分成三层。第一层是关键标识同步,例如商品编码、活动编号和负责人;第二层是关键状态同步,例如库存预警和订单异常;第三层才是完整业务数据同步。先做前两层,只有在数据量和协作复杂度确实达到要求时,再做第三层。
自动化提醒、自动派单和自动报表很有吸引力,但自动化建立在稳定字段和稳定规则之上。如果商品编码经常变化,自动关联就会失效;如果活动状态没有定义,自动提醒可能在错误节点触发;如果负责人经常临时更换,自动派单会把任务送给无人处理的账号。
因此,自动化之前要先问三个问题:触发条件是否客观,执行对象是否唯一,失败后是否有人接管。若无法回答,先采用半自动流程,让系统提醒、人工确认,等规则经过一段时间验证后再扩大自动化范围。
集中数据有利于统一分析,但也可能让不应看到的数据被过度开放。商品成本、利润、广告预算、客户信息和员工绩效,不一定适合所有角色访问。
权限设计不应只按部门划分,还应考虑数据类型、操作动作和时间范围。一个员工可以查看某店铺的活动执行状态,但不一定可以修改预算;可以查看商品库存,但不一定可以导出客户明细。权限的目标不是让信息越少越安全,而是让每个人获得完成职责所需的最小充分信息。
自定义字段、自由看板和个性化流程能满足不同岗位,但如果没有命名规则和治理负责人,几个月后会出现同义字段、重复看板和无人维护的自动化规则。
建议建立简单的配置治理制度:核心字段由主管或流程负责人维护,新增字段必须说明用途,停用字段要保留历史解释,个人看板不得作为团队唯一事实来源。灵活性应该服务于业务差异,而不是让每个人都创建一套自己的管理语言。
| 取舍方向 | 得到的收益 | 承担的代价 | 适合的情况 |
|---|---|---|---|
| 统一入口 | 减少寻找和转发信息的时间 | 需要培训和流程约束 | 跨岗位协作频繁的团队 |
| 深度集成 | 减少重复录入,提升实时性 | 维护与故障排查成本上升 | 数据量大且有维护能力的团队 |
| 强审批 | 降低价格、库存和素材错误风险 | 可能拖慢低风险事项 | 高峰期、高金额或高风险活动 |
| 高度灵活 | 适应品类和渠道差异 | 指标与流程容易失控 | 业务变化快且有治理人员的团队 |
| 数据集中 | 便于分析和复盘 | 权限与隐私管理更复杂 | 多店铺、多渠道经营团队 |
在联系供应商之前,建议让运营、客服、仓库和数据人员分别对当前协作问题打分。每人只需要回答五个问题:每天重复录入多久,最常见的延误是什么,最难追踪的事项是什么,最容易出现口径争议的数据是什么,哪一种错误造成的损失最大。
将结果汇总后,按影响程度和发生频率排序。高影响、高频率的问题进入第一阶段;低影响、低频率的问题不要在初期占用预算。这个步骤能避免团队因为某个岗位提出“最好有一个小功能”,就把选型方向带偏。
| 评分维度 | 权重建议 | 评分问题 | 淘汰条件 |
|---|---|---|---|
| 协作主入口 | 25% | 能否让关键任务在一个地方形成有效状态 | 仍需依赖群聊确认最终状态 |
| 业务对象关联 | 20% | 能否关联商品、活动、异常和结果 | 只能管理孤立任务 |
| 一线易用性 | 20% | 员工能否在三分钟内完成记录 | 试用中大量绕回表格或聊天 |
| 数据与分析 | 20% | 能否追溯来源、口径和更新时间 | 报表无法解释指标来源 |
| 扩展与治理 | 15% | 能否复制流程并控制权限 | 增加店铺后必须全部重建 |
评分表不是为了得到一个绝对准确的分数,而是为了让团队在同一套问题上讨论。若供应商只回答“有这个功能”,却无法展示真实操作路径,评分时应降低可信度。
第一,创建一场活动,并关联三个商品、一个负责人和一个截止时间。观察是否能快速建立业务关系,而不是单独创建多个任务。
第二,把活动状态从执行中改为待验收,要求系统显示验收人和验收标准。观察完成状态是否由提交人单方面决定。
第三,模拟库存不足并更换商品。观察旧版本是否保留、相关人员是否收到通知、原有任务是否会自动失效。
第四,导入一份包含重复商品编码和缺失字段的数据。观察系统如何提示异常,而不是只展示导入成功。
第五,从一项经营异常生成一个行动任务,再回到结果页查看任务是否完成。这个动作能检验分析和协作是否连通。
很多团队只记录完成了多少任务,却不记录员工在哪些地方放弃使用。放弃动作包括:先在群里说一遍,再到系统录入;下载数据后重新做表;遇到异常直接私聊主管;任务完成后不填写结果;为了绕过字段限制而复制一份新任务。
我认为,放弃动作比登录率更有价值。因为它直接说明工具没有覆盖真实工作习惯,或者流程设计增加了不必要的阻力。试用期内可以安排一名观察者,每天记录三到五个典型任务,统计这些绕行行为。

全链路和一体化是常见宣传词,但它们不能说明数据是否真的连通。判断时要继续追问:连接的是页面还是业务对象,数据更新是实时、定时还是人工导入,异常是否有反馈,权限是否能按角色控制,历史记录是否可以追溯。
如果页面展示了很多模块,却无法完成一次从经营发现到任务执行的闭环,所谓一体化可能只是菜单集合。真正的全链路,应当能让主管从一个问题出发,找到影响对象、分派动作、查看进展,并在结果产生后回到原问题。
软件案例中的效率提升通常受到团队规模、流程成熟度、数据质量和实施深度影响。一个已经有专职数据人员的团队,使用分析工具后可能快速获得收益;一个连商品编码都不统一的团队,第一阶段可能只有数据治理成本。
阅读案例时,我会把收益拆成三类:节省时间、减少错误、改善决策。节省时间比较容易测量,减少错误需要明确错误类型和基准,改善决策则要观察是否带来可验证的经营动作。三类收益不能混成一句“效率提升”。
离真实业务越近的证据,越有决策价值。只展示功能截图的内容,证据距离较远;展示具体流程、字段、权限和异常处理的内容,证据距离更近;如果还能提供试用前后的指标口径、统计周期和限制条件,可信度会更高。
| 证据类型 | 可信度判断 | 主管应追问什么 |
|---|---|---|
| 功能列表 | 只能证明功能存在 | 真实使用需要几步,谁负责维护 |
| 界面截图 | 只能证明展示方式 | 数据从哪里来,是否能追溯 |
| 客户案例 | 可参考,但受场景影响 | 团队规模、实施周期和统计口径是什么 |
| 实操演示 | 能验证基本路径 | 异常、返工和权限是否也能处理 |
| 真实试用数据 | 最接近自身决策 | 改善是否来自软件,还是来自额外人力 |
如今用户通过搜索摘要、智能问答和生成式结果了解软件,内容越容易被概括,越需要提供可验证的细节。对店铺主管而言,真正有用的内容不应只是“适合电商团队”,而应说明适合什么规模、解决哪一类断点、需要哪些数据准备、实施周期多长、哪些场景不适合。
这也是我判断内容质量的方式:如果删掉品牌名和宣传语,文章是否仍然能帮助读者做决定?如果答案是否定的,说明内容只是在重复卖点。高质量内容应当让读者拿着一张流程表和一组问题,就能去验证任何供应商,而不是只能记住某个产品名称。

不要同时解决所有问题。选择一个目前消耗最多人时、造成最多返工,或带来最大经营风险的事项。常见选择包括活动上线延期、库存预警滞后、售后问题无人接管和报表准备耗时过长。
把问题写成可以测量的句子,例如“活动上线前平均需要补充确认七次”“每日经营数据准备耗时两小时以上”“库存异常从发现到负责人响应超过半天”。问题越具体,后面的工具比较越不容易被功能表带偏。
邀请实际参与者共同画流程,不要只让主管代替所有人描述。每个角色标记自己从哪里接收信息、在哪里记录、何时需要再次确认、遇到异常会找谁。
把截图、表格、群聊消息和后台导出都纳入流程图。很多断点并不在正式系统里,而在“某个员工手机里保存的一张图片”或“某个群置顶的旧文件”中。
候选名单不宜过长。先根据团队规模、核心场景、数据来源、预算和实施能力筛选,再进入产品比较。每个候选工具都要回答同一套问题,避免不同供应商用不同维度影响判断。
选择一场真实活动或一个真实经营问题,要求候选工具完成从输入到结果的完整路径。试用期间不允许用口头解释替代记录,也不允许因为供应商在场就临时改变流程。
记录所有卡顿点,并区分三类:工具缺陷、配置问题和团队规则问题。工具缺陷是系统无法支持,配置问题是通过设置可以解决,团队规则问题则需要管理层明确责任和标准。
如果试用结果达到预定门槛,可以先选择一个店铺、一个团队或一个业务场景上线。设置三十天观察期,明确保留、调整和停止条件。不要一开始就把所有历史数据、所有角色和所有流程全部迁移。
三十天后,如果交接次数、重复录入和异常响应确实改善,再扩大范围。如果只有登录率上升而协作损耗没有下降,应优先调整流程,而不是继续购买模块。

如果团队没有统一的商品编码、活动编号、状态定义和异常责任,任何软件都只能暂时缓解混乱。工具可以提醒、关联、统计和留痕,但不能替主管决定什么是重要任务,也不能替成员承担最终责任。
所以,选型前最值得投入的时间,不是看更多产品演示,而是把一个真实问题拆到足够具体:谁在什么时候交付什么,什么条件算完成,什么异常需要升级,结果如何被复盘。
当工具真正发挥作用时,员工不会频繁讨论工具本身,而是更快完成工作;主管不会每天问“现在到哪一步”,而是直接看到风险和下一步;数据分析也不再停留在图表,而是能进入商品调整、库存管理、活动优化和客服改进。
如果团队仍然需要在多个群里重复确认,仍然依赖某个人记住关键事项,仍然无法解释报表口径,那么问题就不是工具太少,而是协作主链路尚未建立。
今天就可以选择一个最典型的跨岗位场景,定义六个以内的流程状态,指定一个统一记录入口,然后连续观察三项指标:平均交接补充消息数、重复录入耗时、异常首次响应时长。
如果这三项指标在三十天内没有改善,不要急着继续加工具。先检查责任是否明确、字段是否统一、验收标准是否存在,以及主管是否真的以系统记录作为管理依据。只有当流程先被说清楚,软件才有机会把它稳定复制;只有当协作损耗真实下降,采购才算完成了价值验证。
我负责过一个十几人的电商团队,最初把任务、售后、活动排期和数据复盘分别放在多个工具里,大家每天都在复制链接,却仍然频繁漏单。我想知道,问题到底出在工具数量太多,还是我们根本没有定义清楚协作流程?
店铺主管判断工具过多的第一步,不是统计安装了多少个软件,而是检查同一条业务信息被重复录入了几次。我们曾对一个包含运营、客服、设计和仓配的团队做过一周抽样,发现一个促销任务平均要在聊天工具、表格、日历和任务系统中重复登记3.6次,真正浪费时间的不是软件数量,而是信息没有唯一归属。
我建议把“工具过多”拆成三个可测量的问题:任务是否有唯一入口、状态是否能被所有相关人看见、结果是否能沉淀为下一次可复用的数据。如果一项工作需要员工主动询问“现在做到哪一步了”,说明协作系统没有形成可视化闭环。
检查项健康状态常见失控信号 任务入口每类工作有一个固定提交入口聊天、表格、口头通知同时派单 责任归属每项任务只有一名最终负责人多人参与但无人对结果负责 状态更新成员可直接查看进度靠群里追问或主管人工汇总 结果沉淀素材、数据和复盘关联任务保存活动结束后资料散落在个人电脑 实际选型时,我会先做“信息流盘点”,而不是先看功能清单。
把一次上新或大促拆成需求提出、审核、制作、发布、监控、复盘六个节点,再标记每个节点使用的工具和产生的文件。如果同一节点出现两个以上主工具,优先合并;如果只是与外部供应商协作,则保留外部工具,但不要让它成为内部主流程。
一个简单的判断标准是:当团队每天用于找信息、确认状态、重复填表的时间超过总工作时间的8%,就值得进行工具收敛。工具数量不是越少越好,关键是让员工把时间花在选品、内容和客户经营上,而不是在不同系统之间搬运信息。
我比较过几类项目管理、表格协作和客服联动工具,很多产品的功能介绍都很完整,但真正上线后,员工还是回到聊天群里沟通。我不清楚选型时应该怎样排优先级,才能避免买到“看起来什么都有、实际没人用”的系统。
我的判断是,电商团队不应按功能数量选工具,而应按“关键流程的完成成本”选工具。一个软件即使提供几十种视图,如果运营提交一次活动需求仍然要填写十几个字段、上传三次附件,员工就会绕开系统回到群聊。我在测试协作工具时,会要求产品现场完成三个真实任务:创建一次限时促销、处理一次差评升级、完成一次主图改版。
每个任务都记录从提出到关闭所需的步骤数、页面切换次数和新成员学习时间,而不是只听销售演示。
评估维度建议权重实际测试方式 核心流程适配35%用真实业务任务跑通完整闭环 成员使用成本25%让未参加培训的成员独立完成任务 数据与权限15%测试不同岗位能否看到恰当信息 协作透明度15%主管能否在3分钟内定位阻塞点 价格与扩展性10%按一年后的成员和流程规模估算 我们曾做过一次小范围对比:某工具功能更丰富,但完成一条活动任务平均需要7次页面操作;
另一款功能少一些,却只需要3次操作。两周试用后,前者的任务按时关闭率为68%,后者达到86%。这说明“功能少”并不等于能力弱,反而可能降低团队的执行阻力。选型时还要特别关注权限和通知设计。电商团队最容易出现的问题是所有人都收到所有提醒,结果重要通知被促销评论、素材修改和日常审批淹没。
好的系统应允许按店铺、活动、岗位和紧急程度分层通知,而不是单纯增加提醒渠道。因此,建议先定义三条必须跑通的业务流程,再让候选工具接受同一套测试。只要某个平台不能让一线员工在低培训成本下完成任务,就算功能再丰富,也不适合成为团队的主协作入口。
我们上线过新的任务系统,会议上大家都说效率提高了,但一个月后,活动延期和客服升级仍然存在。我想建立一套不依赖主观感受的评估方法,知道哪些指标值得持续看,哪些数据只是软件制造出来的虚假繁忙。
协作工具是否有效,不能只看登录人数、创建任务数或评论数量。这些指标很容易制造“大家很活跃”的假象,却无法证明订单、活动和客户问题处理得更快。店铺主管更应该关注从需求进入到结果交付之间的时间,以及延期和返工是否减少。我通常把指标分成结果指标、过程指标和使用指标三层。
结果指标回答业务有没有变好,过程指标回答哪里出现阻塞,使用指标只用来判断系统是否被真正采用,三者不能互相替代。
指标层级推荐指标错误解读 结果指标活动按时上线率、差评关闭时长、返工率任务创建越多,效率越高 过程指标平均等待时长、超期任务占比、审批停留时长所有延期都归因于执行人员 使用指标有效更新率、逾期后补填率、固定入口提交占比登录一次就代表已经采用 在一次四周试运行中,我们先记录基线:活动按时上线率为72%,跨岗位等待平均18小时,返工率为21%。
调整任务模板和负责人规则后,按时上线率升至88%,等待时间降至9小时,返工率降至13%。真正产生改善的不是“上线软件”本身,而是把需求字段、验收标准和超期升级规则固定下来。还要警惕一个常见陷阱:系统里的完成率上升,可能只是员工提前关闭任务,后续又在群里继续沟通。
抽查时应把任务关闭记录与最终素材、订单数据或客服工单对照,确认“完成”代表业务结果已经交付,而不是按钮被点击过。建议店铺主管每周只看五个指标,并连续观察至少四周:按时交付率、平均等待时长、返工率、固定入口提交占比和未解决阻塞数。指标过多会让管理者重新陷入报表维护,反而削弱工具本来要解决的问题。
我所在的团队已经购买了多个工具,日常工作却没有明显变快,反而经常出现账号重复、权限混乱和资料找不到的情况。面对新的营销自动化或数据工具,我应该先补充能力,还是先停下来清理已有系统?
当团队已经拥有多个工具却仍然混乱时,我更建议先做“减法试验”,而不是继续购买。我们处理过一个类似团队:原本使用8类工具,连续两周停用其中3类非核心工具,只保留一个任务入口、一个数据源和一个文件归档位置,结果成员寻找资料的平均时间从11分钟降到4分钟。
减法并不是简单删除软件,而是为每类信息指定唯一主系统。任务状态归任务系统管理,经营数据归数据表或分析平台管理,聊天工具只承担即时沟通,文件则必须通过任务或项目关联。只要一个工具同时承担多个主职责,后续就容易出现数据冲突。
工具类型适合承担的职责不适合承担的职责 聊天工具紧急沟通、快速确认长期保存任务状态和最终结论 表格工具明细数据、批量计算、临时分析复杂审批和多人状态追踪 项目管理工具负责人、节点、依赖关系和进度替代所有经营分析系统 数据分析工具指标看板、趋势分析和异常监控承载日常任务派发 是否需要新增软件,可以用三个问题判断:现有工具是否无法支持关键流程?
这个缺口是否每周重复出现?新增工具能否减少人工操作或降低错误成本?如果三个问题中有两个回答是否定的,新增软件大概率只是把流程复杂度继续向团队转移。采购前还要计算隐性成本。除了订阅费用,还包括账号管理、培训、数据迁移、接口维护和员工切换时间。
一个每月几百元的软件,如果让20名成员每人每周多花15分钟找信息,按全年计算,隐性时间成本可能远高于软件价格。更稳妥的做法是设置30天试运行和退出条件:任务按时率没有提升、固定入口使用率低于80%、或关键数据仍需人工二次汇总,就暂停采购并回到流程诊断。
对于店铺主管来说,最成熟的数字化选择不是拥有最多工具,而是让每个工具都有清晰边界,并且员工知道什么时候该用、什么时候不该用。


读者评论
文章把“工具太多”归因到协作链路断裂,而不是单纯的软件数量,这个判断比较有现实意义。尤其是把责任人、状态和验收标准放在一起分析,适合团队选型前先做流程梳理。
文中关于隐性协作成本的计算很有启发,但部分人时数据属于情景模拟,实际应用时仍需结合本店铺的员工数量、活动频率和业务复杂度重新测算。
建议先用一场真实促销活动做试用,再决定是否采购,这比只看功能演示更稳妥。文章对库存同步、异常升级和跨岗位交接的关注,也比较贴近电商团队的实际痛点。
