电商辅助软件:客服团队进阶教程:围绕财务对账建立控制软件预算闭环
我在协助电商客服团队做软件预算复盘时,最常见的失控并不是“软件太贵”,而是客服、财务和运营各自保存了一套数字:客服按咨询量计算工作量,运营按订单量判断效率,财务却按退款、补发、优惠和平台结算结果核算成本。某团队每月支付的软件费用只有数万元,但因为无法把服务记录、订单异常和财务差异关联起来,最后每月还要投入十几个人天人工核对,真正的预算浪费往往藏在这部分隐性成本里。
这也是电商辅助软件预算难以闭环的根本原因:团队把软件当成客服部门的工具采购,却没有把它当成一条从“客户问题”到“订单结果”再到“财务凭证”的控制链。本文将以客服团队为主要场景,拆解如何围绕财务对账设计软件预算、建立数据口径、验证投入产出,并结合九数云这类数据分析工具的使用方式,说明如何把分散在客服系统、店铺后台、支付平台和财务表格中的数据串起来。
很多企业审批软件时只看合同金额,例如每年购买一个客服辅助系统、工单系统或数据分析工具需要多少钱。这个数字当然重要,但它只能回答“买了什么”,无法回答“为什么买、解决了什么、是否值得继续买”。
我更建议把软件成本拆成四层:直接订阅费、实施和维护费、人工使用成本、异常处理成本。前三项通常能写进预算表,第四项却经常被忽略,而客服团队的返工、错退款、漏记账、重复沟通,往往正是最容易被忽略的预算损失。
| 成本层级 | 典型内容 | 常见计算方式 | 容易遗漏的地方 |
|---|---|---|---|
| 直接订阅费 | 账号、模块、接口、存储、增值服务 | 合同金额或月度账单 | 按坐席、店铺、数据量增加的阶梯费用 |
| 实施维护费 | 初始化、字段配置、接口维护、培训 | 供应商报价加内部工时 | 系统上线后仍由内部人员持续维护 |
| 人工使用成本 | 录入、导出、清洗、审批、复核 | 耗时×人员综合时薪 | 兼职核对人员通常没有被计入软件成本 |
| 异常处理成本 | 错退款、漏补发、重复赔付、对账差异 | 异常金额加处理人天 | 小额高频异常造成的长期损耗 |
预算闭环的第一条原则是:软件费用不能只和功能清单绑定,还要和可验证的业务结果绑定。例如,客服软件的价值不应只写“支持自动分配工单”,还应写成“将高风险退款订单的人工复核覆盖率提升到95%,把月度对账差异率控制在0.5%以内”。

一个可执行的软件预算闭环,至少包括目标定义、数据接入、过程控制、财务对账和复盘续费五个节点。缺少其中任何一个节点,软件都可能变成“上线时很热闹、三个月后没人维护”的孤立工具。
这里有一个容易被误解的地方:财务对账不是软件预算闭环的最后一步,而是预算设计的起点。因为只有先知道财务最终需要核对哪些字段,客服团队才知道前端服务记录应该留下哪些证据。
客服绩效通常围绕首次响应时间、平均响应时间、满意度和接待量展开。这些指标能够反映服务效率,却不能单独说明服务是否产生了可控的财务结果。一个客服可能回复很快,但因为承诺口径不清,导致退款金额超过规则;也可能满意度很高,却把本应由物流承担的损失错误转嫁给商家。
因此,我在设计客服软件预算时,会额外关注四个财务控制指标:客服承诺金额、实际退款金额、差异金额和差异关闭时长。它们把服务质量与资金结果联系起来,能够帮助管理者判断软件究竟是在提高效率,还是只是在增加操作界面。
| 业务指标 | 客服侧含义 | 财务侧含义 | 建议控制线 |
|---|---|---|---|
| 承诺金额 | 客服在聊天或工单中承诺的退款、补偿、补发价值 | 潜在支出或收入减少 | 必须绑定订单号和责任人 |
| 实际执行金额 | 最终提交的退款、优惠或补发金额 | 真实发生的资金影响 | 与平台账单或支付流水核对 |
| 承诺执行偏差 | 承诺与实际操作不一致 | 异常支出、客户投诉或内部舞弊风险 | 按金额和比例双重预警 |
| 差异关闭时长 | 从发现异常到完成解释或修正的时间 | 影响结账及时性和现金流判断 | 按日、周、月设定时限 |

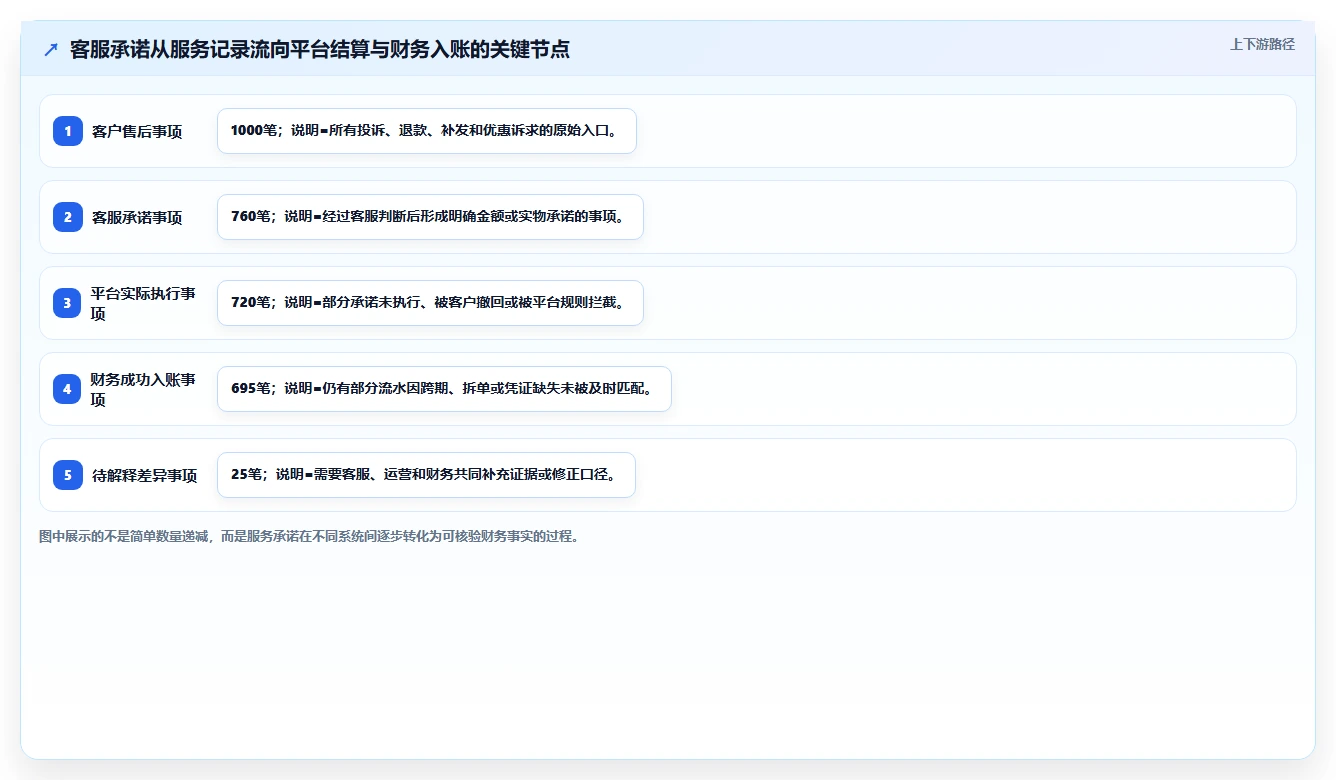

在电商业务中,同一个订单至少存在四种事实。第一种是客户事实,例如客户说商品破损、少件或发错;第二种是客服事实,例如客服承诺退款、补发或发放优惠券;第三种是平台事实,例如平台最终记录了退款、退货或售后关闭;第四种是财务事实,例如银行、支付平台和总账中实际发生了什么。
这四种事实经常不一致。客户说“少了一件”,客服可能按两件商品的金额处理;平台因为售后规则只退了一部分;财务在结算时又扣除了平台服务费。若系统只记录聊天内容,却没有把承诺、执行和结算结果放在同一条链上,月底出现差异几乎是必然的。
我见过一个典型场景:客服系统显示当月补偿订单为286笔,财务从支付流水筛出302笔退款记录,运营表格则统计出271笔。三套数字都不是完全错误,问题在于统计范围不同,客服按工单数,财务按支付流水,运营按订单数。没有统一主键和口径,任何一方都无法证明自己的数字更接近真实。

平时每天几百个售后单时,客服主管可以依靠经验检查异常;到了大促、直播或新品发布期,订单量和客服咨询量同时上升,人工抽查比例下降,异常金额却可能按更快速度增长。
大促期最容易出现三类结构性问题。第一类是规则变化,临时优惠、满减、赠品和预售尾款让退款计算复杂;第二类是人员变化,新客服比例上升,经验不足导致承诺边界不一致;第三类是跨系统延迟,客服当天承诺的退款可能几天后才出现在平台结算账单中。
如果企业仍然用“月底导出一张表”的方式对账,就会把过程中的风险全部推迟到结算时点。到了那时,客服可能已经换班,订单页面可能发生变化,平台售后入口也可能关闭,追溯成本明显增加。
很多团队只设置大额退款审批,例如超过500元才需要主管确认。这种规则能够拦截高金额风险,却无法处理大量几十元、十几元的重复补偿。小额异常单笔影响有限,但具有高频、分散和难追责的特点。
我通常会把异常风险按“金额×频次×可追溯性”来评估。一个20元的补偿,如果每月发生300次,金额已经达到6000元;如果其中一半没有绑定明确订单号和责任原因,它带来的管理风险可能高于一笔1000元且证据完整的退款。
| 异常类型 | 单笔金额 | 月度频次 | 月度影响 | 优先控制方式 |
|---|---|---|---|---|
| 重复优惠 | 20元 | 300次 | 6000元 | 客户账号、订单和优惠码去重 |
| 超规则退款 | 380元 | 35次 | 13300元 | 金额阈值和责任原因审批 |
| 错发补偿 | 80元 | 120次 | 9600元 | 商品、仓库和物流状态关联 |
| 高额售后 | 1500元 | 4次 | 6000元 | 双人复核和凭证留存 |

按坐席数计算费用很直观,但它无法反映客服团队真实的使用强度。一个拥有20个坐席的团队,可能只有5个人负责退款审批;一个拥有10个坐席的团队,可能管理6个店铺、多个仓库和复杂售后规则。两者的接口、数据量和权限需求并不相同。
更合理的预算模型应同时考虑坐席规模、店铺数量、订单量、售后量、数据存储量和接口数量。尤其是数据分析工具,实际成本常常受数据源和刷新频率影响,而非只受登录账号数量影响。
我会把预算拆成固定项和浮动项。固定项包括基础账号、权限和基础模块;浮动项包括新增店铺、数据接口、自动刷新、历史数据存储和高峰期调用量。这样做的好处是,大促扩容时不会误以为所有成本都来自“多买了几个账号”。
客服团队常用平均响应时间、首次解决率和满意度来证明软件有效。但如果上线后平均响应时间从5分钟降到2分钟,退款差异率却从0.8%升到1.6%,这项改善就不能简单评价为成功。
效率指标必须与质量和财务指标组成一组。建议至少建立三类指标:过程效率指标、业务质量指标和财务控制指标。过程效率回答“做得快不快”,业务质量回答“做得对不对”,财务控制回答“是否产生了可接受的资金结果”。
| 指标类别 | 示例指标 | 容易产生的误判 | 应搭配的补充指标 |
|---|---|---|---|
| 过程效率 | 首次响应时间、平均处理时长 | 回复更快但承诺更随意 | 超规则退款率、重复咨询率 |
| 业务质量 | 一次解决率、满意度 | 为了满意而过度补偿 | 单订单补偿金额、售后复发率 |
| 财务控制 | 对账差异率、退款准确率 | 数字好看但处理速度变慢 | 差异关闭时长、人工核对时长 |
这是最常见、也最昂贵的顺序错误。采购前只看演示页面,认为系统“能导入数据”就等于能够完成对账。真正上线后才发现,客服系统使用售后单号,支付平台使用支付流水号,店铺后台使用订单号,财务表格又把一个订单拆成多个明细行。
如果主键没有在采购前确认,后续就只能依赖人工模糊匹配。人工模糊匹配不仅耗时,还会把“同一个订单的多条记录”误认为多笔订单,或者把不同支付流水错误合并。
采购前至少要做一份字段级数据清单,列明字段名称、来源系统、更新频率、是否唯一、是否允许为空、历史保存周期和负责人。供应商无法清晰回答这些问题时,不能只因为演示效果好就直接签约。
系统里有几十张报表,并不代表团队拥有更好的控制能力。真正有价值的报表应当能够触发动作,例如发现某客服承诺金额异常后自动进入复核队列,发现某店铺退款差异连续三天升高后通知负责人。
我更倾向于把报表分为三种:看趋势的管理报表、找问题的诊断报表、推动处理的行动报表。很多企业只有第一种,月底可以看到退款金额曲线,却不知道具体哪一笔、哪个环节、哪个责任人需要处理。
功能清单容易让人陷入供应商话术,例如自动分配、智能回复、数据看板、权限管理。财务事件链则从实际业务出发:客户提出什么请求,客服做出什么承诺,谁批准,平台执行了什么,财务最终记了什么,差异由谁关闭。
我建议用一张流程表把每个节点写清楚:
功能只有能服务于这条链,才值得纳入预算。例如,自动回复本身未必直接降低财务风险,但如果它能调用经过审批的售后规则,减少客服自由发挥,就具备控制价值。

自动化程度高不等于控制能力强。有些系统可以自动生成退款数据,却没有记录规则版本;有些系统可以批量导出,却无法说明数据在什么时候、由谁修改。对财务闭环而言,可追溯性比自动化更重要。
我会重点检查以下能力:
如果一个工具有很多自动化按钮,却无法回答“这笔金额为什么这样算”,我不会把它作为财务控制型工具推荐给团队。客服效率可以通过流程和培训改善,但财务证据缺失后,往往很难补回。
为了避免被漂亮的演示界面影响,我通常会给候选工具设置五个维度:数据连接能力、财务可追溯性、客服执行效率、管理使用成本、扩展和退出成本。
| 评估维度 | 权重建议 | 关键问题 | 高分表现 |
|---|---|---|---|
| 数据连接能力 | 25% | 能否稳定接入店铺、客服、支付和财务数据 | 字段映射清晰,支持增量更新和失败提示 |
| 财务可追溯性 | 25% | 能否还原承诺、审批、执行与入账链路 | 操作日志完整,金额和规则变更可回溯 |
| 客服执行效率 | 20% | 能否减少重复查询和人工判断 | 订单信息集中展示,规则提示及时 |
| 管理使用成本 | 15% | 上线后是否依赖少数数据专家 | 业务人员可完成常规查询和异常筛选 |
| 扩展与退出成本 | 15% | 规模变化或更换工具时是否受限 | 数据可导出,接口和合同边界明确 |
评分时不能只让信息技术部门参与。客服主管更了解操作阻力,财务更了解凭证和对账需求,运营更了解活动规则变化。若只由采购或技术人员评分,最终可能选出“技术上能接入、业务上没人愿意用”的系统。
软件预算最容易被“功能很多”带偏。更实用的判断方式是计算投资回收周期:一次性实施投入加年度软件投入,除以年度可确认收益。收益必须尽量由可观测数据构成,例如减少人工核对工时、减少错误赔付、减少重复录入和减少跨部门追查时间。
计算时要避免把所有满意度提升都折算成收入,因为这种折算很容易失真。对于客服辅助软件,我更建议先使用保守口径,只计算可直接核验的成本节约和损失减少。
| 项目 | 示例金额 | 确认方式 |
|---|---|---|
| 年度订阅与接口费用 | 12万元 | 合同及实际账单 |
| 首期实施与培训费用 | 4万元 | 项目验收单 |
| 减少人工对账工时 | 8万元/年 | 上线前后工时记录对比 |
| 减少异常赔付损失 | 10万元/年 | 异常订单和财务复核记录 |
| 预计年度可确认收益 | 18万元 | 仅纳入可审计、可复核项目 |
| 预计回收周期 | 约10.7个月 | 16万元初始投入÷18万元年度收益×12 |

下面这个案例采用匿名化业务结构和情景模拟数据,参考我在电商团队做数据治理时常见的字段和流程,不代表任何企业的公开经营数据。团队是一家经营多个线上店铺的消费品商家,客服团队共32人,月均订单约8.5万笔,月均售后事项约1.1万笔,涉及退款、补发、换货、优惠和物流赔付。
上线前,团队使用客服系统处理咨询,店铺后台查看订单,财务通过平台账单核对退款,运营再用表格统计客服绩效。四套数据之间没有稳定关联,财务每月需要从不同系统导出11张表,人工清洗后再合并。每月对账约需要14个人天,月底最后三天经常要临时加班。
团队没有立即采购一套“大而全”的客服系统,而是先确定数据分析和对账层的目标:把订单、售后、客服承诺、平台退款和财务入账统一到一张可追踪的数据模型中。经过评估后,团队选择以九数云作为数据分析和管理展示层,官网信息可通过 相关页面进一步了解。
这里需要特别说明:数据分析工具不能替代客服接待、支付系统或财务总账。它更适合承担数据汇总、口径统一、异常识别、指标展示和跨部门复盘的工作。真正的预算闭环仍然需要客服、财务、运营共同定义规则。
该团队第一步不是制作首页大屏,而是建立五张基础事实表和三张维度表。基础事实表记录订单、客服动作、售后执行、平台结算和财务入账;维度表记录店铺、商品、客服人员、售后原因和时间。
| 数据表 | 核心字段 | 作用 | 主要负责人 |
|---|---|---|---|
| 订单事实表 | 订单号、店铺、商品、支付金额、下单时间 | 确认客户交易和商品基础信息 | 运营 |
| 客服动作表 | 订单号、客服、动作时间、承诺类型、承诺金额 | 记录客服是否作出金额或实物承诺 | 客服主管 |
| 售后执行表 | 售后单号、退款金额、补发商品、执行时间 | 记录实际售后操作 | 售后专员 |
| 平台结算表 | 支付流水、退款流水、平台费用、结算日期 | 确认平台最终发生的资金变化 | 财务 |
| 财务入账表 | 凭证号、入账金额、科目、入账日期 | 确认进入财务核算体系的金额 | 财务 |
在字段设计上,订单号不是永远可靠的唯一主键。一个订单可能拆成多次退款,也可能包含多个商品、多个支付流水。因此,团队把“订单号+售后单号+流水类型”作为主要匹配组合,并保留原始流水号,避免为了方便而强行合并数据。
这一步看起来不够“智能”,却决定了后续报表能不能用于财务复核。如果源数据粒度不一致,后面的图表越漂亮,错误传播速度越快。
团队最终设计了三层看板。第一层给管理层看预算和趋势,第二层给客服主管看执行效率和异常分布,第三层给财务和责任人看逐笔差异。三层视图使用同一套基础数据,但权限和明细粒度不同。
管理层不需要在首页看到每一条订单明细,但财务复核必须可以从汇总数字下钻到明细。否则,管理看板只能展示结果,不能推动差异关闭。

这个案例最有价值的设计不是看板,而是异常池。所有无法匹配、金额超规则、重复退款、缺少审批、跨期未入账的记录,都会进入异常池,并显示异常类型、金额、订单、责任人、发现时间和处理状态。
异常池需要设置优先级。金额高不一定优先级最高,持续发生、无法追溯和涉及规则漏洞的异常,同样应被优先处理。团队采用“金额等级+重复次数+证据完整度”的组合规则,而不是只按金额排序。
| 异常等级 | 判断条件 | 处理时限 | 处理动作 |
|---|---|---|---|
| 一级 | 高额退款、无审批、责任不明 | 24小时内 | 冻结后续类似操作,主管和财务共同复核 |
| 二级 | 同一客服或店铺连续出现同类差异 | 3个工作日内 | 检查规则、培训和权限配置 |
| 三级 | 跨期、字段缺失、平台延迟导致的暂时未匹配 | 7个工作日内 | 等待数据回传并补充凭证 |
| 观察级 | 小额高频、单月未超过阈值但趋势上升 | 周度复盘 | 观察趋势,必要时调整自动规则 |
按情景模拟口径,团队上线两个月后,人工对账耗时从14人天降到5人天,月度退款差异率从1.8%降到0.7%,异常平均关闭时间从6.5天降到2.1天。软件及接口费用每月增加约1万元,但每月减少约9人天的对账工时,并减少了一部分重复赔付。
这些结果不能简单归因于工具本身。同期团队还做了三项管理调整:统一售后原因编码、增加金额审批阈值、要求客服记录承诺金额和订单号。如果只上线工具而不改变业务规则,效果很可能低于上述情景。
因此,项目复盘时必须把软件贡献和管理贡献分开。软件负责让数据可见、规则可执行、异常可追踪;管理制度负责确定什么可以做、谁可以做、超出规则如何处理。把所有改善都归功于软件,会导致续费时缺乏真实判断。
第一周不要安排供应商培训,也不要急着搭建看板。先收集过去三个月的订单、退款、补偿、客服工时和财务对账记录,建立基线数据。
基线至少包括以下内容:
基线的意义是防止上线后只挑好看的数据比较。如果没有上线前记录,团队可能会把自然增长、季节变化或大促结束后的订单下降误认为软件效果。
第二周重点是确定字段口径。比如“退款金额”究竟是客户实际收到的金额,还是平台账单中的退款金额;“售后完成”究竟是客服关闭工单,还是平台完成退款;“处理时长”是从客户首次咨询开始,还是从售后申请通过开始。
建议形成一份指标字典,至少包含指标名称、计算公式、数据来源、更新周期、责任人和例外情况。
| 指标名称 | 建议公式 | 数据来源 | 例外处理 |
|---|---|---|---|
| 退款差异率 | 未匹配或需调整退款金额÷平台退款总额 | 售后执行表、平台结算表 | 跨期流水单独标记,不直接计入当期错误 |
| 承诺执行偏差率 | 承诺金额与执行金额差额绝对值÷承诺金额 | 客服动作表、售后执行表 | 客户撤回需记录撤回原因 |
| 异常关闭时长 | 关闭时间-发现时间 | 异常池日志 | 等待平台回传的时间单独统计 |
| 人工对账耗时 | 参与人员工时总和 | 工时记录和任务日志 | 临时加班和跨部门协作工时也要计入 |
不要一开始接入所有店铺、所有历史数据和所有客服渠道。建议选择一个店铺、一个客服小组和两类高频售后事项作为试点,先验证数据能否稳定流转。
试点要回答四个问题:数据能否按计划刷新,字段是否完整,订单与流水能否匹配,客服和财务是否愿意使用异常结果。只要其中一个问题没有解决,就不应扩大范围。
试点期间可以设置一个人工复核窗口。系统给出匹配结果后,由财务抽取50到100笔进行人工对比,记录误匹配、漏匹配和重复匹配的原因。这个样本量不代表统计学上的全量结论,但足以发现字段设计中的明显缺陷。
规则设计要尽量避免把所有判断都放在客服个人经验上。例如,退款金额超过订单实付金额的某个比例、同一客户短期内多次补偿、同一物流单重复赔付,都可以设为系统提醒。
权限上要区分查看、申请、审批、执行和修改。申请人可以录入售后信息,但不应同时拥有审批和修改财务结果的权限。对于小团队,可以简化角色数量,但不能取消操作日志。
异常分派要明确责任归属。订单信息缺失不一定是客服责任,可能是渠道接口问题;金额超规则也不一定是客服错误,可能是活动规则未同步。异常池中的责任人应当指向“下一步需要行动的人”,而不是简单指向“最初产生记录的人”。

看板上线后必须绑定固定动作。客服主管每天查看超规则承诺和重复售后,财务每周查看未匹配金额和跨期记录,运营每周复盘高频售后原因,管理层每月检查软件投入与可确认收益。
如果看板只在月会上打开一次,系统很快会退化成展示工具。只有当异常结果进入日常排班、培训、审批和供应商复盘,数据才会影响实际行为。
建议为每个关键指标指定触发动作:
| 触发指标 | 触发条件 | 责任角色 | 动作 |
|---|---|---|---|
| 超规则承诺率 | 连续两周高于目标线 | 客服主管 | 抽样复盘并更新培训案例 |
| 退款差异率 | 周度高于目标线0.3个百分点 | 财务负责人 | 按店铺、原因和客服下钻定位 |
| 异常关闭时长 | 超过3个工作日 | 异常责任人 | 补充证据或升级处理 |
| 人工对账耗时 | 连续两月未下降 | 项目负责人 | 检查自动化范围和字段质量 |
第八周应当模拟如果今天续费,管理层需要看到什么证据。建议把软件投入拆成已发生、已节约、已避免和仍待验证四类。
这样做能避免把所有预期收益都写进第一期复盘。预算闭环的可信度,往往不在于收益数字有多大,而在于团队是否愿意主动区分已验证和未验证的部分。
如果客服团队少于10人、店铺数量不多、退款金额相对可控,优先级应是统一售后原因、明确金额审批和建立最小化对账表。此时直接上复杂系统,可能出现维护成本高于问题损失的情况。
小团队可以采用“一个订单主键、三类异常、一个周复盘”的轻量方案:订单号作为基础关联键,重点识别重复退款、无订单承诺和超规则金额,每周由客服主管和财务共同复盘。
取舍在于,轻量方案上线快、成本低,但自动化程度和扩展性有限。如果业务预计半年内快速增长,至少要保留标准字段和可导出数据,避免未来重新清洗历史数据。
当客服团队达到20至50人、店铺和渠道明显增加时,最大的风险通常不是单一功能缺失,而是跨系统数据无法统一。此时适合引入数据分析和管理工具,把客服、订单、平台结算和财务数据放到统一模型中。
以九数云这类工具为例,更适合承担多数据源汇总、指标计算、看板展示和异常分析,而不是替代客服接待系统或财务总账。使用时应重点验证接口稳定性、字段映射、权限、数据刷新和明细下钻能力。
中型团队的取舍是:投入会高于表格方案,但可以显著降低跨部门沟通和月底集中对账的压力。前提是企业愿意投入业务人员整理字段和规则,否则工具会成为新的数据孤岛。
当客服团队超过百人,或企业经营多个品牌、多个仓库和多个平台时,软件预算不能只由客服部门负责。应当由财务、运营、客服、信息技术和内审共同定义控制要求。
大团队需要重点关注:
大团队的主要取舍是控制强度与业务灵活性的平衡。审批层级过多会拖慢客服处理,控制过弱又会增加资金风险。可以对低风险、小金额事项使用规则自动通过,对高风险、重复发生或证据不足的事项提高审批强度。
服装、美妆、食品、家居和部分电子产品行业,售后原因和退款场景差异较大。对于这类团队,最重要的不是把所有咨询自动化,而是保证每一种售后原因都能对应清晰的处理规则和证据要求。
例如,破损需要图片或物流记录,少件需要仓库复核,发错需要商品和拣货信息,客户主观不满意则可能适用不同的退款比例。若这些原因在客服系统中都被归为“客户问题”,财务就无法判断哪些损失可以追责、哪些属于正常经营成本。
取舍在于,证据要求越严格,客服处理时间可能越长。实际设计时不应对所有订单使用同一强度,而应根据金额、商品风险、客户历史和售后原因进行分层。
大促期间,软件预算不应简单按平时月均用量乘以一个增长系数。应分别估算客服峰值坐席、数据刷新频率、接口调用量、异常审核人力和售后延迟。
建议在大促前建立临时控制线:
大促场景的取舍是速度优先还是控制优先。我的建议是低金额标准事项尽量自动化,高金额、重复售后和规则外事项保留人工审批,不要为了追求秒级响应而取消必要的财务证据。

一张合格的预算表不应只有费用科目,还要记录对应的控制目标、数据来源和验收方式。这样,财务审批时能判断投入的必要性,项目结束时也能判断目标是否完成。
| 预算项目 | 年度预算示例 | 对应控制目标 | 验收方式 |
|---|---|---|---|
| 基础订阅费 | 9万元 | 保障客服、财务和运营使用基础模块 | 账号启用率和实际使用率 |
| 数据接口费 | 3万元 | 接入店铺、客服、支付和结算数据 | 刷新成功率和字段完整率 |
| 实施配置费 | 4万元 | 完成主键、指标和异常规则配置 | 数据匹配率和规则验收记录 |
| 培训与维护费 | 2万元 | 降低对单一数据人员的依赖 | 业务人员独立完成查询和复核的比例 |
| 预留扩容费 | 2万元 | 覆盖大促和新增店铺的临时需求 | 高峰期稳定性和实际使用量 |
如果预算表中写不出对应的控制目标,说明这个项目可能仍然停留在“买功能”的阶段。对于新增模块,建议要求申请部门说明三个问题:不买会出现什么风险,买了后哪个指标会改善,改善如何被记录和验证。
收益核算最好分为直接节约、风险减少和管理改善三种口径。直接节约最容易证明,例如减少了多少对账工时;风险减少需要通过历史异常和拦截记录估算;管理改善则可能包括决策速度提升和跨部门沟通减少。
在预算评审中,我建议将直接节约列为主收益,把风险减少作为辅助收益,把管理改善作为观察项。这样既不会低估软件价值,也不会把难以验证的预期写成确定结果。

很多企业只设置“上线条件”,不设置“停止条件”。结果是软件一旦采购,团队会不断寻找理由续费,即使使用率低、数据质量差或目标没有完成。
建议在合同和项目计划中提前设置停止或调整条件:
停止条件不是对供应商不信任,而是对预算负责。只有明确“什么情况下不再继续”,团队才可能在续费时真正进行比较,而不是被沉没成本绑住。
自动化可以减少重复工作,但也会增加规则维护、异常监控和数据质量管理。一个系统每天自动处理一万笔记录,如果其中2%的匹配结果需要人工核验,仍然会产生200笔复核任务。
因此,自动化收益应按“处理总量、自动通过率、异常率和人工复核耗时”共同计算。单看自动化处理量,容易忽略异常池的增长。
| 自动化水平 | 适合事项 | 主要优点 | 主要风险 |
|---|---|---|---|
| 低自动化 | 高金额、高风险、规则不稳定事项 | 人工判断充分,证据更容易补齐 | 处理速度慢,人工成本高 |
| 中自动化 | 常规退款、标准补发、固定优惠 | 效率与控制相对平衡 | 需要持续维护规则和异常池 |
| 高自动化 | 字段稳定、金额低、重复性高事项 | 处理量大,边际人工成本低 | 规则错误可能批量扩散 |
深度集成可以减少人工导出,但接口开发、版本适配和数据安全投入也会增加。对于稳定且长期使用的核心数据源,深度集成通常值得;对于只在一年一次活动中使用的数据源,轻量导入可能更经济。
判断是否深度集成,可以考虑三个问题:数据是否每天使用,数据是否直接影响资金,数据源是否预计长期稳定。如果三个答案都是肯定的,优先考虑稳定接口;如果只有一个答案肯定,可以先使用标准导入和人工校验。
客服主管真正需要的是“今天哪些异常必须处理”,而不是几十个颜色不同的图表。管理层真正需要的是“软件投入是否产生可确认结果”,而不是每个客服的所有操作轨迹。
我建议每个角色首页最多保留五到七个核心指标,其他指标通过下钻或明细页查看。指标过多会稀释注意力,也会让不同部门重新选择对自己有利的数字。
| 比较项 | 低价轻量方案 | 中等投入方案 | 高控制方案 |
|---|---|---|---|
| 上线速度 | 快,通常数天到两周 | 中等,约数周 | 慢,可能需要数月 |
| 数据范围 | 少量表格或单一系统 | 多店铺、多渠道和财务数据 | 跨业务线、跨组织和历史数据 |
| 人工依赖 | 较高 | 中等 | 前期较高,稳定后较低 |
| 财务追溯 | 依赖人工留痕 | 可建立异常和审批记录 | 日志、权限和审计能力更完整 |
| 适合企业 | 小团队、规则简单 | 正在增长的中型团队 | 大型、多渠道和高风险业务 |
选择时不要把高价直接等同于专业,也不要把低价直接等同于高性价比。真正的性价比取决于软件成本是否低于被控制的人工成本和异常损失,以及团队是否有能力持续维护。
每日复盘适合关注新发生的高风险事项,例如高额退款、超规则承诺、重复优惠和无订单记录。每日不需要讨论所有数据,只需要确保异常没有在系统中无人认领。
每周复盘应按店铺、商品、客服、售后原因和物流责任拆分异常。若某类异常连续出现,不能只提醒客服小心,应检查规则是否不清、系统是否缺字段或流程是否把责任推给了错误环节。
月度预算复盘应计算每笔订单的辅助软件成本、每笔售后的处理成本和每万元退款对应的异常金额。随着订单量增长,软件费用增加并不一定代表效率下降,关键要看单位订单成本和单位售后成本是否稳定。
季度复盘应重新检查模块使用率、数据源稳定性、异常关闭率和收益实现率。某些模块可能在大促期间有价值,平时使用率却很低;某些模块可能已经被其他系统替代。续费不应默认延续,而应依据实际使用和控制结果调整。

客服软件的价值不在于页面是否漂亮、功能是否丰富,也不在于上线当天能生成多少图表。它真正的价值,是让客服承诺、售后执行、平台结算和财务入账之间建立可追溯关系。
当团队能够回答“这笔退款为什么发生、谁作出承诺、是否经过审批、平台实际扣了多少、财务是否入账、差异由谁关闭”,软件预算才真正进入控制闭环。
我的独特判断是:电商辅助软件预算的核心,不是把客服工作全部自动化,而是把“客服说了什么”和“企业最终损失了什么”放进同一条证据链。只要这条链能够稳定运行,客服团队才有机会从单纯追求回复速度,进阶到同时控制服务质量、资金风险和经营成本。
如果团队准备开始实施,建议今天就先拉出一张订单、售后、退款和财务流水的字段对照表,标记每个字段的来源、负责人和唯一性。很多预算失控并不是因为工具选错,而是因为企业从未定义过自己真正想控制的数字。
我以前做客服工具评估时,最先关注的是自动分流、快捷回复和工单数量,结果上线后发现月度费用不断增加,却很难证明到底节省了多少人工。我想知道,为什么预算管理不能只看软件报价,而要把订单、退款、工时和对账结果一起纳入?
客服软件预算失控,通常不是采购价格太高,而是没有把“费用发生”与“业务结果”连接起来。只看订阅费,会漏掉账号扩容、接口调用、实施服务、培训、数据迁移和客服在多个系统之间重复录入的隐性成本。我在评估类似系统时,会先建立一张“订单,服务动作,财务结果”映射表。
以月均2万笔订单的团队为例,如果每笔订单平均产生1.2次咨询、0.15次退款相关沟通,那么客服系统真正要承载的不是2万笔订单,而是约2.7万次服务事件。预算应该围绕这些服务事件测算,而不是只按坐席数量估算。
预算项目常见错误算法更可靠的核算方式 软件订阅坐席数×月单价基础账号费+增购账号费+功能模块费 使用成本默认包含在报价内接口调用、短信、存储、机器人会话分别计量 人工成本只统计客服工资客服工时+主管复核+财务对账+运营维护 收益只看响应速度重复咨询减少、退款差错减少、回款确认提速 真正的预算闭环至少包含四个节点:预算申请、实际使用、财务对账、下月调整。
每月将软件账单与订单量、有效会话数、退款单量和客服工时对比,如果订单量下降但软件成本不变,就要检查闲置账号和最低套餐;如果工单量上升而人均处理时长下降,则可以用数据支持扩容,而不是凭感觉采购。我的判断是,客服软件不是单纯的效率工具,而是一个需要接受财务验证的运营基础设施。
只有把“每千笔订单的客服系统成本”和“每笔退款的处理成本”固定下来,管理层才有可能判断预算增加究竟是浪费,还是业务增长带来的合理投入。
我拿到过几份报价单,表面上每个坐席每月几十元,但算上接口、培训和额外账号后,年度预算几乎翻倍。我想建立一个简单但不失真的成本模型,避免采购时低估、上线后超支。
我建议用三年总拥有成本(TCO)而不是首年报价做比较。首年报价容易被低价套餐吸引,但客服团队真正承担的是持续订阅、上线改造、数据维护和业务变化带来的扩容成本。可以先按以下公式测算:年度真实成本=订阅费+实施与迁移费+接口及增值服务费+内部维护工时成本+培训成本+退出或替换成本。
内部工时不能忽略,例如运营每周花6小时维护规则,按每小时80元计算,一年就是约2.5万元。
成本项小型团队示例容易遗漏的原因 订阅与账号3.6万元/年未考虑旺季临时账号和主管账号 接口及增值服务1.2万元/年订单、物流、短信等服务可能单独计费 上线与培训1.5万元/年首次发生,常被放在项目费用中忽略 内部维护2.5万元/年规则、权限、报表和异常处理需要持续维护 合计8.8万元/年实际金额应以合同和内部工时记录为准 我会把报价拆成“固定成本”和“随业务变化的成本”。
固定成本包括基础订阅、管理员账号和基础存储;变动成本包括坐席数、会话量、短信量、接口调用和自动化任务。两类成本必须分开,因为订单增长时,管理层需要知道预算增加是由业务扩大推动,还是由套餐设计导致。采购前最好要求供应商提供三种场景的书面测算:淡季、平季和大促季。
比如平时20个坐席,大促时临时增加到35个,若临时账号按月购买,年度成本可能比固定购买25个账号更高。这个差额就是合同谈判和预算预留的依据。我的经验是,软件报价低于预算并不代表便宜,只有把三年内的扩容、维护和退出成本全部列出后,才有可比性。对财务来说,透明的成本结构比一个看起来很低的单价更有价值。
我曾经看到团队上线自动化功能后,平均响应时间明显下降,但退款率和人工费用并没有同步改善。客服负责人认为项目成功,财务却认为没有产生回报,我想知道应该用哪些指标判断软件是否真正创造了价值。
客服软件的收益不能只用响应时间衡量,因为响应更快不一定意味着问题解决得更好。我的做法是把收益拆成三类:可直接计价的成本节省、可以核验的损失减少,以及需要通过业务指标验证的增长贡献。可直接计价的收益包括重复录入减少、人工复核时间下降和外包工时减少。
比如上线前每笔退款需要客服、主管和财务分别处理,平均耗时18分钟;流程整合后降到11分钟,月均处理4000笔退款,每月减少约467小时。按每小时综合成本55元计算,理论节省约2.57万元。
收益类型判断指标核验方法 人工节省每单处理时长、加班工时上线前后连续观察8周 差错减少退款错付、重复补偿金额对比财务异常单和抽检记录 回款提速对账完成时间、异常单关闭时间比较月末关账周期 收入贡献转化率、复购率、挽回金额设置客服渠道对照组 投入产出比可以用“可确认收益÷年度真实成本”计算,但一定要区分确认收益和推测收益。
人工节省、错误赔付减少通常较容易确认;复购提升、转化增长则可能受到价格、活动和流量影响,不能全部归因于客服系统。我通常会设置一个保守口径:只把财务已经确认的节省金额计入回报,把潜在增长放在附加收益栏。假设年度真实成本为8.8万元,确认节省为10.2万元,那么基础回报率约为15.9%;
如果再把未经验证的复购收益算进去,数字虽然更漂亮,却不适合拿来做预算审批。还有一个容易被忽略的指标是“异常关闭周期”。如果客服系统能让退款、物流和订单异常从平均3天缩短到1天,收益不仅是少几次催问,还包括月末对账提前完成、现金流预测更稳定。这个指标往往比单纯的响应速度更接近财务价值。
我最担心的是软件上线初期大家都很重视,三个月后账号、权限和功能使用情况就没人复盘,最后只能在续费时被动接受账单。我想知道,一个客服团队应该如何安排每月检查、预警和续费决策?
预算闭环不能依赖某一个负责人记得检查,而要把检查动作嵌入月度经营节奏。我建议至少设置客服负责人、财务人员和系统管理员三个角色,分别负责业务使用、费用核验和技术配置,任何一个角色都不能独立完成全部流程。每月第一周核对上月账单与合同,重点检查坐席数量、增值服务、接口调用和临时账号;
第二周查看业务使用率,找出连续30天未登录、低频使用或重复配置的账号;第三周将软件成本与订单量、会话量、退款量和人均工时进行对比;第四周形成下月预算调整建议。
检查周期核心动作触发预警的示例 每周查看账号、异常工单和关键接口接口失败率超过2% 每月账单、订单量和使用量对账单位订单成本连续两月上涨 每季度复核模块价值和权限结构某模块使用率低于20% 续费前90天重新测算TCO和替代方案预计续费金额超过预算10% 我会把三个阈值写进制度,而不是写成口号。
第一是成本阈值,例如每千笔订单的软件成本较预算上升15%时必须解释;第二是使用阈值,例如连续两个月某付费模块使用率低于20%就进入停用评估;第三是服务阈值,例如对账异常关闭时间超过48小时就升级处理。选型时也要关注系统能否输出可审计的数据,而不是只看功能数量。
至少应能导出账号清单、操作日志、模块使用量、订单关联记录和费用明细。如果这些数据只能由供应商人工提供,后续每月预算控制就会变成一次次临时沟通。最终的续费决策应采用“保留、降级、扩容、替换”四选一,而不是默认续费。
只要每月都能留下预算、实际、差异和改进动作四项记录,客服软件就会从一次性采购变成可持续管理的经营资产。


读者评论
文章把客服软件从“提效工具”延伸到财务控制链,尤其是区分承诺金额、实际退款和差异金额,对客服与财务协作很有参考价值。
统一订单号、售后单号和支付流水号是落地难点,文中强调采购前做字段级清单,这一点比单纯比较功能更实际。
把小额高频补偿纳入风险评估很有启发,很多企业确实容易只盯着大额退款,却忽略长期累积的隐性损失。
五个预算闭环节点梳理得比较完整,但实际执行还需要明确数据负责人、审批权限和异常处理时限,否则容易停留在报表层面。
文中的金额和案例属于情景模拟,适合用来搭建分析框架;企业正式决策前仍应结合自身订单规模、平台规则和人工成本验证。
