电商系统开发进入测试验收阶段后,需求反复通常不是测试人员“太较真”,也不一定是开发团队“理解能力不够”。我在多个电商系统项目中反复观察到:当一个需求在验收阶段被连续打回,真正的问题往往发生在更早的地方,业务规则没有被拆成可验证条件,异常场景没有被纳入范围,数据口径没有统一,或者产品经理把“页面看起来完成”误判成“业务闭环已经完成”。尤其是订单、库存、优惠券、售后、结算等模块,需求只要少定义一个边界,测试阶段就可能新增十几个分支。
这篇指南不讨论如何简单地写一份更长的需求文档,而是从产品经理的实际工作出发,建立一套从测试问题倒推需求根因的方法:如何判断需求变更是否合理,如何区分缺陷与新增需求,如何用验收数据识别反复模式,如何在开发前锁定业务规则,以及什么情况下应该接受变化、什么情况下必须冻结范围。
在项目复盘时,我不会把所有“需求改了”都归类为需求管理失控。因为业务变化、原始遗漏、技术限制、验收误解,本质上是四种完全不同的问题。如果不先分类,团队很容易采取错误动作:把业务变化当作缺陷处理,把需求遗漏当作开发质量问题,或者把验收口径争议变成无休止的会议。
| 类型 | 典型表现 | 真正根因 | 建议处理方式 |
|---|---|---|---|
| 原始需求遗漏 | 测试时才发现没有定义退款后库存、优惠券是否返还 | 业务流程只写了主路径 | 补充规则,评估影响后进入变更单 |
| 需求理解偏差 | 产品、开发、测试对“可用库存”理解不同 | 关键概念没有定义数据口径 | 由产品负责人统一术语和验收条件 |
| 真实业务变化 | 运营临时增加满减门槛或配送范围 | 外部策略在开发期间发生变化 | 单独评估范围、成本与上线风险 |
| 实现缺陷 | 已明确的规则没有按要求实现 | 编码、联调或回归不充分 | 按缺陷修复,不应伪装成需求变更 |
核心判断是:需求反复的次数不如反复类型重要。一个项目出现十次真实业务变化,不一定说明产品管理差;但同一个退款规则被连续解释三遍,通常说明需求模型没有建立起来。
很多团队把验收理解为“确认开发做没做完”。我更倾向于把验收看成一次压力测试:它会把需求中的模糊词、隐含假设和未定义边界全部暴露出来。比如“支持部分退款”看似清晰,实际上至少包含退款金额上限、优惠分摊、运费处理、积分返还、发票处理、库存回补、支付渠道限制等多个规则。
如果需求文档只写“用户可以申请部分退款”,而没有说明这些分支,那么测试人员提出任何一个分支,都可能被产品经理认为是“新增需求”。从测试视角看,这是合理追问;从项目管理视角看,这是原始需求建模不完整。
电商系统不是页面集合,而是状态持续变化的业务系统。订单从待支付变为已支付,库存从可售变为锁定,优惠券从未使用变为占用,售后单从申请变为审核中,每一次状态变化都会影响其他模块。
我在评审需求时,通常会追问三个问题:这个动作改变了什么状态?这个状态变化会影响哪些对象?如果动作失败、重复提交或被撤销,系统如何恢复?只要这三个问题没有答案,需求就还停留在页面描述层面,无法直接支撑开发和验收。

普通信息系统中,一个页面可能对应一个相对独立的功能;电商系统中,一个看似简单的按钮往往会触发多个对象变化。用户点击“提交订单”,可能同时涉及购物车清空、库存锁定、价格快照生成、优惠券占用、积分冻结、配送费计算、支付单创建和风控校验。
因此,产品经理只描述“点击提交订单后跳转支付页”,开发可以完成页面跳转,但无法仅凭这句话判断失败时该释放什么、成功后该保存什么、重复提交如何处理。测试人员一旦从这些联动关系发问,需求反复就会出现。
从我参与过的项目看,验收问题不会平均分布在所有模块。商品展示页、个人资料页等相对静态的功能,通常问题较少;订单、促销、库存、支付、售后、结算等模块,问题会明显集中。
这不是因为这些模块的页面更复杂,而是因为它们承担了更多跨模块规则。特别是促销系统,一个订单可能同时命中店铺满减、平台优惠券、会员折扣、积分抵扣和运费优惠。如果没有在需求阶段明确计算顺序,测试阶段出现价格不一致几乎是必然结果。
| 模块 | 常见隐含规则 | 验收高发问题 | 风险等级 |
|---|---|---|---|
| 订单 | 拆单、合单、超时关闭、重复提交 | 订单状态不同步、金额快照错误 | 高 |
| 库存 | 锁定、释放、预占、超卖、缺货替代 | 库存显示与实际可售不一致 | 高 |
| 促销 | 叠加顺序、分摊、门槛、退款回滚 | 实付金额、优惠分摊不一致 | 极高 |
| 售后 | 部分退款、退货入库、运费责任、质检 | 退款金额和库存恢复错误 | 极高 |
| 商品 | 上下架、规格、价格生效时间、渠道可见性 | 前后台状态不一致 | 中高 |
| 结算 | 账期、退款扣减、平台服务费、对账差异 | 商家账单与支付流水不一致 | 极高 |
产品经理常见的验收标准是“用户可以完成操作”。例如,用户可以加入购物车、可以提交订单、可以申请退款。这种标准只能证明界面流程存在,不能证明系统在异常情况下仍然符合业务规则。
可验收的需求必须进一步回答:什么条件下允许操作?什么条件下禁止操作?操作成功后哪些数据改变?操作失败后哪些数据必须回滚?管理员是否可以强制处理?用户重复操作时系统如何提示?如果这些内容没有写清楚,测试人员只能通过不断提问来补齐需求。

主流程是“用户正常购买一件商品并成功支付”,但真实业务不会只发生主流程。用户可能重复点击支付,支付成功但回调延迟,库存扣减失败,优惠券已经使用但订单创建失败,订单取消后又收到支付通知。电商系统的稳定性,往往取决于这些不顺利的分支是否被定义。
我通常要求产品经理在主流程完成后,至少补充四类分支:输入异常、状态异常、外部依赖异常和重复操作异常。这样做的目的不是追求文档厚度,而是让测试用例可以覆盖真实风险。
“按现有逻辑处理”是需求文档中最危险的句子之一。现有逻辑可能存在于旧系统、运营习惯、某个开发人员的记忆,甚至某张没有归档的表格中。不同参与者对“现有逻辑”的理解可能完全不同。
如果确实需要沿用旧规则,应明确写出规则来源、适用范围和例外条件。例如,不要写“沿用原退款逻辑”,而要写“仅当订单已发货且商品未签收时,允许申请退货退款;优惠券按商品实付金额比例分摊,退款完成后优惠券不返还”。这才是可以讨论、开发和验收的内容。
如果原始需求没有定义“退款后优惠券是否返还”,而测试人员提出这个问题,产品经理不能简单地把它标记为缺陷。缺陷的前提是存在明确的预期结果,而不是“产品认为大家应该知道”。
把业务缺口标成缺陷,短期看似减少了变更数量,长期却会带来两个问题:开发团队被迫在没有规则依据的情况下猜测;测试团队下次仍会用另一种场景提出相同问题。最终项目表面关闭了问题,实际规则仍然没有沉淀。
电商系统很多错误不会立即显示在页面上,而是在后续操作中暴露。例如订单页面显示的总价正确,但退款时系统重新按当前优惠规则计算,导致退款金额错误;库存页面显示库存已恢复,但仓库出库记录没有回补,最终对账出现差异。
验收至少要同时检查三层结果:用户看到的页面结果、业务对象的状态结果、关键流水和日志结果。对于订单金额、库存数量、优惠使用、退款流水、结算金额等数据,还应核对变更前后的快照。
一次性评审很难解决复杂系统的全部问题。因为很多规则只有在看到交互原型、接口字段和测试数据后,才会暴露出冲突。更有效的方式是把评审拆成多个节点:业务流程评审、状态与数据评审、异常场景评审、开发方案评审和验收用例评审。
每个节点解决不同问题。业务流程评审关注“做什么”,数据评审关注“改变什么”,异常评审关注“失败怎么办”,用例评审关注“如何证明完成”。把所有问题挤在一次会议里,往往只能得到很多“会后再确认”。

不要只看测试标题,例如“退款金额错误”或“库存未恢复”。我会要求测试人员补齐六项信息:操作角色、订单状态、商品状态、促销条件、操作顺序、预期与实际结果。缺少上下文的缺陷标题,无法帮助产品经理判断是规则问题、数据问题还是实现问题。
以退款金额为例,必须知道订单是否包含多个商品、是否使用平台券、是否有运费、是否发生过部分退款、是否存在赠品。相同的“退款金额错误”,在不同上下文下可能对应完全不同的修复方案。
我会使用一个简单的判断框架。第一个问题是:原需求中是否有明确的预期结果?如果有,偏离预期通常是缺陷;如果没有,继续判断。
第二个问题是:该规则是否属于原业务目标的必要组成部分?例如“支持退款”天然需要定义退款金额和状态回滚,这类内容更接近需求遗漏;而“增加新的营销渠道”可能是业务变化。
第三个问题是:这个问题是否会影响已开发模块的数据结构或核心流程?如果只影响文案和展示,变更成本较低;如果影响订单、库存、支付和结算,应升级为高影响变更。
第四个问题是:如果现在不处理,是否会造成资金、库存、合规或用户体验风险?高风险问题不能因为临近上线就被简单延期,应先确定临时控制措施。
| 判断问题 | 是 | 否 | 下一步 |
|---|---|---|---|
| 原需求是否明确写出预期结果 | 偏离即优先判为缺陷 | 进入下一项判断 | 补充规则来源和责任人 |
| 是否属于原业务目标的必要组成部分 | 更接近需求遗漏 | 进入下一项判断 | 评估是否构成新增范围 |
| 是否影响数据结构或核心状态流转 | 高影响变更 | 低影响变更 | 分别制定回归范围 |
| 是否涉及资金、库存、合规风险 | 必须优先控制 | 可按业务价值排期 | 必要时设置上线开关 |
页面流程图适合说明用户如何操作,状态机更适合说明系统如何演进。以订单为例,至少需要明确待支付、已支付、待发货、已发货、已完成、已取消、退款中、退款完成等状态,以及每个状态允许的动作。
状态机还要定义非法动作。例如,已完成订单是否还能申请退款?退款中的订单是否允许再次提交售后?已取消订单收到支付成功回调时如何处理?如果这些动作没有明确,开发人员只能根据经验实现,测试阶段自然会出现不同理解。
| 当前状态 | 触发动作 | 目标状态 | 必须同步的对象 | 异常补偿 |
|---|---|---|---|---|
| 待支付 | 支付成功回调 | 已支付 | 库存、优惠券、支付单 | 回调重复时不得重复扣减 |
| 待支付 | 超时关闭 | 已取消 | 库存锁定、优惠券占用 | 释放库存并记录关闭原因 |
| 已发货 | 申请退款 | 售后审核中 | 售后单、订单金额 | 重复申请时提示已有售后单 |
| 售后审核中 | 审核通过 | 退款处理中 | 支付单、库存状态 | 支付失败时进入人工处理队列 |
| 退款处理中 | 退款成功 | 退款完成 | 优惠、积分、结算流水 | 重复通知只更新日志,不重复返还 |
我在需求评审中经常使用四列法。第一列写触发规则,第二列写系统依赖的数据,第三列写允许动作,第四列写动作完成后的结果。这个方法比单纯补充文字更有效,因为它迫使团队把“应该怎样”转化为可执行条件。
例如,“满减优惠”不能只写为“满 300 减 30”。还需要明确门槛按商品原价还是折后价计算,是否排除运费,跨店商品如何判断,退款后是否重新计算,优惠金额如何分摊给各商品。每个答案都应成为可测试的业务规则。
不是每个需求都值得用同样的时间建模。我的做法是按照影响范围、发生概率、修复成本和合规风险进行分级。资金、库存和结算类需求,即使发生概率不高,也应提前设计异常流程;纯展示类需求则可以在不影响核心链路的前提下简化。
| 风险等级 | 判断标准 | 需求阶段要求 | 验收要求 |
|---|---|---|---|
| 一级 | 涉及资金、库存、结算或合规 | 完整状态机、异常补偿、数据口径 | 主流程、异常流程、并发与回滚测试 |
| 二级 | 影响转化、履约或客服成本 | 明确业务规则和角色权限 | 覆盖主要边界与权限场景 |
| 三级 | 页面展示和低频辅助功能 | 明确字段、交互和基本校验 | 确认可用性和兼容性 |

在一个中型电商系统项目中,团队完成了订单、库存、促销和售后模块的首轮开发。项目经理看到的现象是:每轮测试新增问题数量并不算特别高,但相同模块会被反复回归,开发人员经常修复一个问题后又引发另一个问题。
项目团队最初只统计“新增问题数”和“关闭问题数”,没有统计问题来源、影响对象、重新打开次数和返工工时。后来我们把测试记录、需求变更单、任务工时和版本信息统一整理,并通过九数云建立了一个验收分析看板,才发现真正的瓶颈不是问题关闭速度,而是高风险问题集中在同一组未定义规则上。
这里需要说明:九数云在案例中承担的是数据连接、指标整理和可视化分析角色,不能替代产品经理对业务规则的判断。工具可以告诉我们哪些问题集中发生、哪些版本反复返工,但不能自动决定“退款后优惠券是否返还”。最终规则仍需要业务、产品、研发和财务共同确认。
我建议至少建立以下指标,而不是只看缺陷总数:需求变更率、问题重开率、平均修复时长、跨模块影响率、验收一次通过率、回归次数、问题流入阶段和问题责任类型。
其中,问题重开率比问题关闭率更有价值。一个问题被关闭,可能只是测试暂时确认;如果同一问题在下一轮回归中再次出现,说明根因并未消除。跨模块影响率则能帮助团队识别“看似局部、实际牵动全局”的需求。
| 指标 | 计算方式 | 用途 | 容易误判的地方 |
|---|---|---|---|
| 需求变更率 | 验收期新增或修改需求数 ÷ 总需求数 | 观察范围稳定性 | 不能区分合理业务变化和原始遗漏 |
| 问题重开率 | 重新打开问题数 ÷ 已关闭问题数 | 判断修复质量和根因解决程度 | 测试环境不稳定也会推高该指标 |
| 验收一次通过率 | 首次验收通过需求数 ÷ 验收需求总数 | 衡量交付成熟度 | 用例过于简单会虚高 |
| 跨模块影响率 | 影响两个以上模块的问题数 ÷ 问题总数 | 识别系统性风险 | 模块拆分方式不同会影响结果 |
| 平均修复时长 | 问题关闭时间 – 问题创建时间 | 评估处理效率 | 不能代表实际开发工时 |
经过按模块、版本和问题类型切分后,团队发现 62% 的重开问题与三条规则有关:第一,优惠分摊方式没有统一;第二,订单取消后的库存释放时点不一致;第三,部分退款是否返还积分没有明确。
这些问题在页面上表现不同,有的显示金额错误,有的显示库存不足,有的显示积分余额不对,但它们都指向同一个根因:系统缺少统一的业务规则表。开发人员分别在订单、促销、售后模块中实现了局部逻辑,导致同一订单在不同模块中被重新解释。
我们随后把规则拆成“计算口径、状态触发、数据来源、例外情况、责任角色”五个字段,并要求每一条规则绑定测试用例。第二轮回归后,问题总数下降并不是最令人意外的变化,更明显的是跨模块重开问题减少,产品和测试之间的争议也明显下降。

验收看板最容易犯的错误,是把所有指标做成红黄绿状态,却不显示样本量和统计范围。例如“通过率 95%”看起来很好,但如果只验收了 20 条低风险用例,这个数字没有参考价值。
我建议每个指标都同时展示四项信息:指标数值、统计周期、样本量、业务范围。对于问题重开率,还要显示重开问题对应的需求模块;对于平均修复时长,还要区分等待时间和实际处理时间。
如果团队使用九数云或其他数据分析工具搭建看板,可以将需求管理记录、测试问题记录、版本发布记录和工时记录进行关联。关键不是把数据接入得越多越好,而是建立可追溯关系:一个测试问题来自哪条需求,影响哪个状态,在哪个版本修复,是否在下一轮回归中再次出现。

在写页面需求之前,先列出系统中的核心对象。电商系统常见对象包括用户、商品、SKU、购物车、订单、订单明细、优惠券、积分、支付单、退款单、库存记录、物流单、结算单和售后单。
每个对象至少需要定义四项内容:生命周期、关键状态、归属主体和可被谁修改。比如库存记录可能由商品中心、订单中心、仓储系统和人工盘点共同影响。如果产品经理只在订单模块里定义“扣减库存”,后续必然出现数据归属争议。
端到端链路不能只画用户端流程,还要加入后台、第三方和人工介入节点。一个完整的订单链路可能是:用户提交订单、系统校验价格、锁定库存、创建支付单、接收支付结果、通知仓储、生成物流单、更新订单、触发结算。
每个节点都要标记输入、输出和失败处理。尤其要标记哪些步骤是同步完成,哪些步骤依赖异步消息,哪些步骤允许重试。产品经理不必替代技术人员设计全部架构,但必须理解业务上哪些结果必须最终一致,哪些结果可以延迟展示。
“系统支持高并发”“页面操作简单”“退款流程灵活”“库存实时更新”都不是可直接验收的条件。应把它们转化为可观察、可测量或可判断的规则。
| 模糊描述 | 可验收改写 | 需要补充的数据 |
|---|---|---|
| 库存实时更新 | 支付成功后,前台可售库存和后台锁定库存在规定时间内完成更新 | 更新时限、库存类型、异常补偿 |
| 退款流程灵活 | 已发货订单支持按商品明细申请退款,退款金额不得超过该明细可退金额 | 商品金额、优惠分摊、运费规则 |
| 优惠可以叠加 | 平台券可与店铺满减叠加,会员折扣在优惠前计算,积分在优惠后抵扣 | 叠加顺序、门槛、上限 |
| 支持批量发货 | 管理员可一次选择不超过规定数量的待发货订单生成发货任务 | 批量上限、失败订单处理、重复发货限制 |
当规则包含多个条件时,普通段落很容易漏掉组合情况。此时应使用决策表。以优惠券为例,可以把会员等级、商品类别、订单金额、渠道来源和是否使用其他优惠作为条件,把“可用、不可用、优惠金额、提示文案”作为结果。
决策表的价值在于发现矛盾。比如运营要求“新人券只限首单使用”,财务要求“取消订单后不恢复使用资格”,客服又要求“支付失败可以重新使用”。这三个要求放在同一张表里,冲突会非常明显,远比在会议上口头讨论有效。
每条高风险需求都应提前规定什么证据能够证明完成。订单状态类需求需要订单状态记录和操作日志;金额类需求需要订单金额、优惠金额、退款金额的计算明细;库存类需求需要库存变更流水;权限类需求需要不同角色的操作结果。
这一步会改变测试与产品的合作方式。测试不是上线前才开始找问题,而是在需求阶段就知道应该准备什么数据、观察什么字段、验证什么结果。产品也能提前发现自己遗漏的规则。
我建议把验收分为四层。第一层是字段和页面验收,确认输入、展示和权限;第二层是单模块业务验收,确认模块内部状态变化;第三层是跨模块链路验收,确认订单、库存、优惠、支付和售后之间的一致性;第四层是异常和恢复验收,确认失败、重试、回滚和人工介入。
分层验收可以减少一种常见浪费:团队在跨模块链路测试中,才发现单模块的基础字段都没有定义清楚。先完成低成本验证,再进行高成本联动验证,整体效率更高。

发现原始遗漏后,第一反应不应该是让开发马上修改。正确顺序是先确认规则,再评估影响,最后决定是否进入当前版本。规则没有确认就改代码,往往会出现“今天按财务意见改,明天按运营意见回滚”的二次返工。
真实业务变化不是不能接受,而是不能伪装成原需求的一部分。产品经理应说明变化来源、预期收益、上线时限和不做的后果。例如,运营临时增加一种优惠券类型,可能带来促销收益,但也会影响价格计算、退款分摊、商家结算和客服解释。
我会把变更成本拆成四部分:开发成本、测试成本、数据风险和延期成本。只有当预期收益明显高于这些成本,或者变化涉及法律、平台政策和资金安全时,才建议在当前版本强行纳入。
当需求已经明确写出规则,测试也能复现,实际结果却不符合预期,就应按缺陷处理。此时最重要的是确认影响范围和回归范围,而不是重新组织一次需求评审。
例如需求明确规定支付回调必须幂等,但系统重复回调后订单状态被重复更新,这就是实现缺陷。产品经理可以协助确认业务影响,但不应因为临近上线就把它改名为“优化项”。对资金、库存和结算类缺陷,必须优先修复或设置明确的上线阻断条件。
有些验收问题并非产品或开发问题,而是测试数据不完整、配置未同步、第三方回调模拟错误或环境版本不一致。例如优惠券规则在测试环境使用了旧配置,测试人员看到的结果自然会与需求不一致。
处理这类问题时,应记录环境版本、配置版本、测试账号、测试订单和操作时间。没有可复现条件的问题,不应直接进入开发排期。否则团队可能修复一个不存在的代码问题,反而破坏了原本正确的逻辑。
项目末期经常出现“产品认为要改,开发认为来不及,测试认为不能上线”的冲突。此时不适合通过人数投票决定,而应按风险分级。
| 情况 | 建议决策 | 理由 |
|---|---|---|
| 资金金额可能错误 | 阻断上线或关闭相关功能 | 错误金额可能产生直接财务损失和投诉 |
| 库存可能超卖 | 降低并发、关闭活动或启用人工审核 | 先控制业务损失,再安排彻底修复 |
| 核心流程偶发失败 | 确认失败率和补偿机制后决定 | 有可靠补偿时可灰度,无补偿不宜放行 |
| 低频展示问题 | 记录后排期修复 | 不影响核心交易闭环时可接受 |
| 文案和样式问题 | 视品牌和合规要求处理 | 可通过配置或热更新降低上线压力 |
需求写得越细,前期评审时间通常越长,但这并不意味着所有项目都应无限扩展分析范围。精细化的重点不是把每个极端场景都写成复杂流程,而是优先识别会造成不可逆损失的场景。
如果项目是内部员工使用的低风险管理系统,可以接受部分人工处理;如果项目涉及大促、资金结算和大量库存,则必须提前定义异常回滚。产品经理应根据业务风险决定精细化深度,而不是照搬其他项目的文档模板。
并不是所有异常都值得自动化。对于每天只发生几次、但处理规则高度复杂的退款争议,先进入人工审核队列可能比立即开发全自动流程更稳妥。对于支付回调、库存扣减等高频且规则稳定的场景,则应优先自动化并做好幂等和补偿。
| 场景 | 适合自动化 | 适合人工介入 | 判断依据 |
|---|---|---|---|
| 支付状态同步 | 是 | 仅处理异常 | 频率高、规则稳定、资金影响大 |
| 库存扣减 | 是 | 处理盘点差异 | 实时性要求高,人工无法承受规模 |
| 复杂售后争议 | 部分自动化 | 建议保留人工审核 | 责任判定依赖证据和客服判断 |
| 特殊优惠审批 | 部分自动化 | 高金额订单人工复核 | 需要在效率与风险之间平衡 |
| 低频数据修正 | 不必立即自动化 | 可由授权人员处理 | 开发成本可能高于人工成本 |
电商系统中,所有数据都要求完全实时一致,通常会显著增加系统复杂度。产品经理需要区分“必须强一致”的数据和“允许短暂延迟”的数据。
支付结果、退款结果和订单最终金额通常属于高一致性数据;商品浏览量、推荐排序和部分营销统计则可以接受短暂延迟。库存可售数介于两者之间,活动高峰期可能需要通过预扣、限流和风险控制降低超卖,而不是简单追求每个页面瞬间一致。

当上线窗口固定时,可以把需求拆成“闭环必需项、风险控制项、效率优化项和体验增强项”。闭环必需项保证用户能完成交易,风险控制项保证资金、库存和合规不出问题,效率优化项提升内部处理速度,体验增强项则改善非核心体验。
如果必须延期,优先延期体验增强项和低频自动化项,不能优先砍掉风险控制项。一个没有动画效果的订单页仍然可以上线;一个无法正确处理退款金额的订单系统,不应该仅因为项目日期临近就放行。
团队不应只奖励“关闭问题最多”的人,因为这会鼓励快速关闭而不是解决根因。更有价值的指标包括:同类问题是否重复出现、问题是否跨模块扩散、修复后是否重开、需求变更是否有清晰来源、关键规则是否已绑定验收证据。
复盘时可以把问题按“规则缺失、口径冲突、状态遗漏、数据错误、实现缺陷、环境干扰、真实变更”分类。连续两个版本都出现同类问题,就说明需要改流程、改模板或改评审机制,而不是继续增加测试人员。
需求变更单不需要写成很长的报告,但必须能让团队判断是否接受。最小字段建议包括:变更背景、原始规则、变更内容、影响模块、影响数据、预计工时、测试范围、上线风险、提出人、决策人和最终版本。
尤其要记录“为什么不改”。有些需求暂时不纳入当前版本,不代表它消失了。记录延期原因和触发条件,能够避免项目在下一阶段重复讨论,也能防止业务方误以为需求已经实现。
电商团队最容易重复踩坑的地方,是每个项目都重新讨论相同的业务规则。建议建立规则库,沉淀订单状态、优惠分摊、退款计算、库存锁定、支付幂等、结算周期等主题。
规则库不能简单复制旧项目文档,因为不同业务模式可能存在差异。更好的方式是记录“通用规则、可配置项、不可复用边界和历史事故”。产品经理在新项目启动时,先引用规则库,再明确本项目与历史规则的差异。
每个迭代结束时,建议至少回答五个问题:哪些需求一次通过?哪些问题被重开?哪些问题跨越多个模块?哪些变更在验收阶段才出现?哪些规则仍然依赖口头解释?
如果连续几个迭代中,验收问题都集中在金额和库存,就说明团队应该把下一阶段的评审重点放到计算规则和状态机,而不是继续优化页面原型。数据的价值不在于生成更多图表,而在于帮助团队改变下一次决策。

电商系统开发中的需求反复,不能简单理解为产品经理不够坚定,或者测试人员不断扩大范围。更深层的原因是:团队没有把业务目标转化为对象、状态、规则、数据和验收证据。只要这些部分缺一环,问题就会在开发、联调或验收阶段以不同形式重新出现。
我的专业判断是,产品经理不应追求“验收阶段零变化”这一表面目标。真实业务会变化,外部渠道会变化,运营策略也会变化。真正值得追求的是:每一次变化都能被分类、评估、追踪和决策;每一个关键规则都能被解释、实现和验证;每一个高风险问题都能在上线前找到明确的控制方式。
如果你正在负责一个电商系统项目,下一步不要先要求团队重写全部需求文档。建议先选择订单、促销、库存或售后中的一个高风险模块,完成三件事:画出状态机,整理一张规则决策表,统计最近两轮验收问题的来源和重开率。然后再根据数据决定应该补规则、改流程,还是调整验收策略。
当验收问题能够追溯到具体规则,当规则能够对应到具体数据,当数据能够证明系统已经完成,需求反复才会从“反复争论”变成“可管理的业务变化”。
我负责过一次电商系统上线前验收,测试团队两周内提交了近百条“需求变更”,产品、研发和运营都认为对方在反复改口。后来我把每条变更按来源、触发时间和验收依据重新归类,才发现大多数问题并不是需求真的变了。
需求反复通常不是单一人员不专业,而是“业务目标、规则边界、交互方案、验收口径”没有被拆开记录。测试阶段暴露的往往不是新需求,而是早期没有显性化的隐含规则。我曾处理过一个促销结算项目,验收期间共出现87条变更申请。复盘后发现,真正新增的业务需求只有11条,约占12.6%;
其余问题分别来自规则遗漏、原型歧义、接口数据不一致和测试环境配置错误。

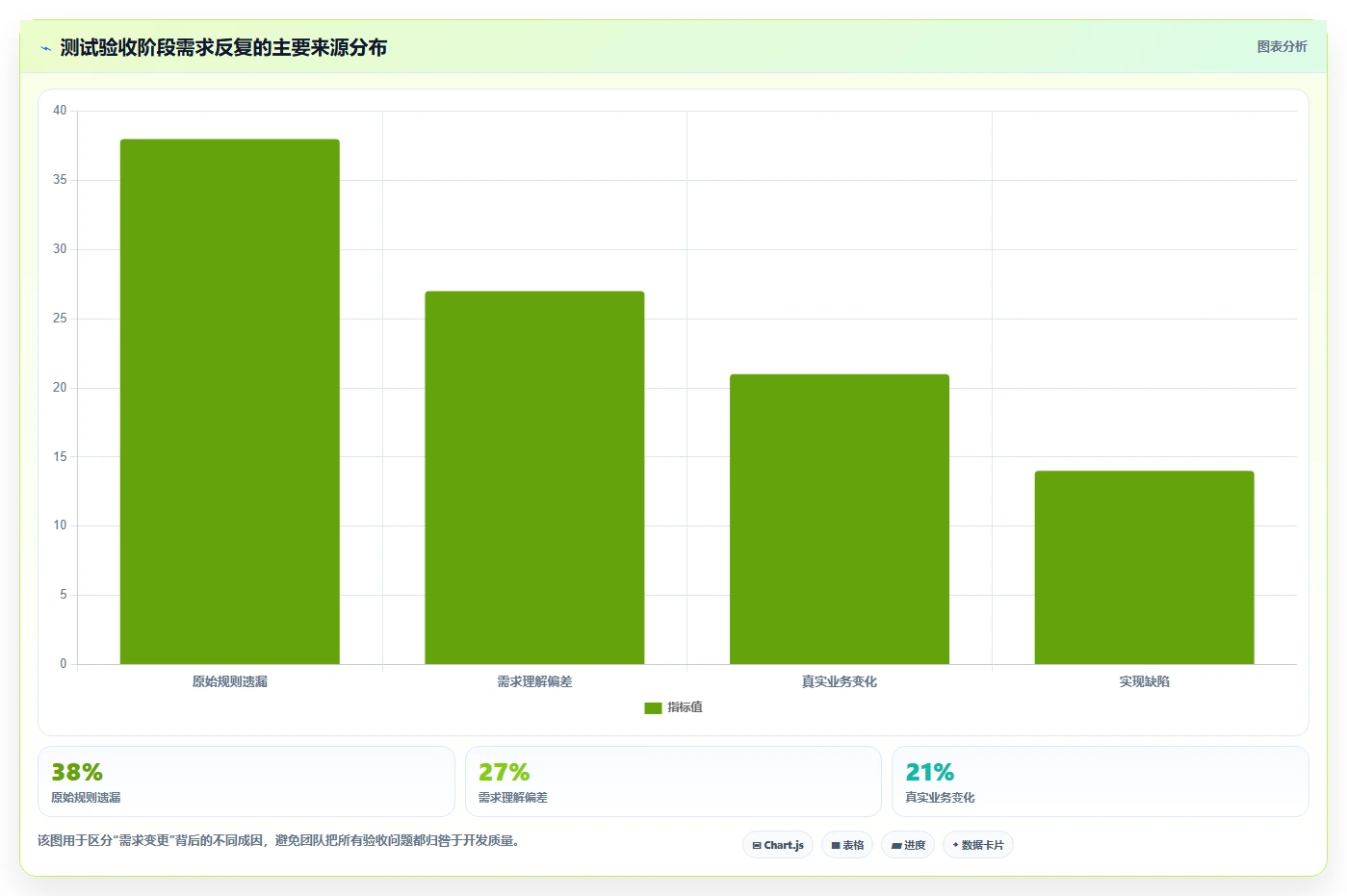

变更类型数量占比实际根因 业务规则遗漏2933.3%需求只写了正常路径 原型表达歧义2124.1%页面状态和操作边界不清 接口或数据问题1820.7%字段含义、默认值未统一 环境配置问题89.2%测试数据与生产规则不一致 真正新增需求1112.6% 判断根因时,我建议不要直接问“是谁改了需求”,而要问“这条规则第一次在哪个交付物中出现”。
如果答案只能追溯到测试用例或口头会议,说明需求在进入开发前就没有完成可验证化。更有效的做法是为每条需求增加四个字段:触发场景、业务规则、异常分支、验收证据。比如“支持满减”不能作为完整需求,至少要明确优惠叠加顺序、退款后优惠如何回收、跨店商品如何计算,以及后台和前台分别展示什么结果。
我的经验是,验收阶段变更率降不下来时,继续催测试或要求研发“严格按需求做”通常无效。真正应改的是需求评审机制:在开发前用真实订单、边界数据和失败路径走一遍规则,而不是只评审页面是否好看。
我经常遇到产品经理和研发围绕“这是Bug还是需求变更”争论半天,最后只能由负责人拍板。我想建立一套不依赖个人权威的判断方法,避免测试人员提的问题被简单关闭,也避免业务方借验收随意扩需求。
我在项目中采用过“基线对照法”:先找开发承诺实现的明确基线,再判断实际结果是否偏离。如果需求、原型、接口协议或已确认的验收用例中已经写明规则,实际行为不一致就应优先归为缺陷,而不是重新走需求评审。反过来,如果业务目标在开发后发生变化,或者原规则从未定义过,才更接近需求变更。
关键不在于谁先提出,而在于提出前是否存在可追溯、可执行的约束。判断问题答案为“是”时建议分类 确认过的需求是否明确要求该行为?实际结果不一致缺陷 接口协议是否定义了字段、状态或错误码?系统违反协议缺陷 只是提出了新的业务目标或新场景?原范围未覆盖需求变更 规则文字存在两种以上合理解释?
无法唯一验收需求澄清 测试环境数据或配置不符合约定?环境造成差异环境问题 有一类最容易被误判:需求文档写着“库存不足时不可下单”,但没有说明库存为零、库存锁定失败、支付超时释放库存时分别怎么处理。
测试提出这些情况时,不应简单判为测试过度,也不能直接让研发修一个自认为合理的逻辑,而应先补齐规则并确认影响范围。我建议在缺陷单中固定写四段内容:前置数据、操作步骤、实际结果、基线依据。最后一段尤其重要,例如注明“对应某条验收用例”或“对应接口协议中的状态定义”。
没有基线依据的问题,通常需要先进入澄清队列。这种方法的价值不是减少缺陷数量,而是缩短争议时间。一次项目中,团队使用基线字段后,平均每条争议的确认时间从约35分钟降到9分钟,产品与研发也更容易识别真正需要重新决策的事项。
过去我写验收用例时,常常围绕页面流程逐步点击,正常路径通过率很高,但一到真实业务就不断出现退款、拆单、优惠叠加和权限异常。我想知道,验收用例到底应该怎样从“能不能操作”升级到“规则是否正确”。
电商系统验收不能只验证页面能否走通,更要验证状态变化和金额变化是否符合业务规则。我现在会把一个业务流程拆成“输入条件,系统决策,状态结果,可追溯凭证”四层,而不是只写按钮点击步骤。例如验收订单优惠时,至少要覆盖商品金额、优惠资格、库存状态、支付状态和售后状态。
只测“用户领取优惠券后成功下单”,无法发现优惠券与会员折扣叠加、部分退款后优惠回收、订单拆分后优惠分摊等问题。
场景层示例需要验证的内容 正常路径满足条件并成功支付金额、状态、通知是否正确 边界路径刚好达到优惠门槛等于门槛与低于门槛的差异 冲突路径两种优惠同时生效叠加、互斥和优先级 中断路径支付超时或库存锁定失败回滚、释放和重试机制 售后路径部分退款或换货金额重算、积分和优惠回收 我通常要求每个核心规则至少配一组“最小对照数据”。
比如满减门槛分别测试99.99元、100元和100.01元;库存分别测试1件、0件和锁定中的1件。对照数据越接近边界,越容易暴露文案与程序判断不一致的问题。另一个容易被忽略的做法是把后台结果纳入验收。
前台显示支付成功并不代表订单链路正确,还要核对订单状态、支付流水、库存流水、营销明细和消息记录是否能够相互对应。一次验收中,前台金额正确,但营销明细少了一条分摊记录,最终导致退款金额计算错误。我的判断标准是:一条好的验收用例,不只是告诉研发“怎么点”,还要说明“为什么这个结果正确”。
如果无法写出预期结果的计算依据,说明需求仍停留在描述愿望的阶段,还不具备进入开发的条件。
我试过让团队把需求、原型、任务、缺陷和变更全部记录到某项目管理工具里,起初文档数量明显增加,但反复修改并没有马上减少。后来我发现,问题不在于记录得少,而在于不同记录之间没有形成一条可追溯链路。
工具不能自动消除需求反复,它只能把反复发生的位置暴露出来。真正有效的做法,是让一条需求从业务目标一路关联到规则说明、原型、开发任务、接口约定、测试用例和上线结果,任何一处变化都能看出影响范围。我建议采用“轻量追踪矩阵”,不要要求所有事项都写成长文档。
核心字段包括需求编号、目标指标、规则版本、影响模块、验收用例、当前决策人和变更原因。缺少这些字段时,团队很容易在多个群聊和表格里重复确认同一件事。
管理方式短期感受三轮迭代后的结果主要问题 只维护任务列表录入快影响分析耗时约2小时看不到规则和验收依据 所有内容写长文档信息完整更新滞后,使用率下降维护成本过高 关键字段加关联关系需要培训影响分析约25分钟必须明确字段责任人 工具选型时,我不建议先比较功能数量,而应先做一次真实流程演示:从一个促销需求开始,现场创建需求、拆分规则、关联开发任务、提交缺陷,再模拟规则变更,观察团队能否快速找到受影响的测试用例和上线事项。
如果某项目管理平台只能记录任务状态,却无法保留决策理由、版本差异和验收证据,它更像进度看板,而不是需求治理工具。相反,功能不多但能够让产品、研发和测试围绕同一条记录协作的平台,往往更适合需求频繁变化的电商团队。
我的经验是,流程落地的第一阶段只管三件事:没有验收口径不进入开发、没有变更原因不修改基线、没有回归证据不关闭缺陷。等团队习惯稳定后,再增加指标和自动化,否则很容易把项目管理变成填表工作。建议每两周统计四个指标:需求进入开发后的变更率、缺陷重复打开率、无验收依据问题占比、变更影响分析平均耗时。
这四项比单纯统计完成任务数更能判断流程是否真的改善了交付质量。


读者评论
文章把验收阶段的需求反复拆分为遗漏、理解偏差、业务变化和实现缺陷,分类方法比较实用,尤其适合项目复盘时定位责任边界。
订单、库存、促销和售后确实需要关注状态变化与数据联动。只验页面不核对流水和快照,很多问题上线后才会暴露,这一点很有参考价值。
文中关于“部分退款”的例子很典型,金额、优惠分摊、库存回补等规则如果不提前明确,测试阶段反复沟通几乎不可避免。
文章提出把异常、重复操作和外部依赖纳入需求评审,方向合理。不过实际项目还需要结合团队规模和上线优先级控制评审成本。
图表中的比例和成本数据均注明为模拟或情景数据,因此更适合用于说明趋势,不能直接当作行业统一标准,这种标注比较客观。
