电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界
目录

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界 | 九数云-E数通

eshutong 发表于2026年9月6日

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

电商系统开发最容易浪费时间的地方,往往不是编码,而是团队用了三周讨论“要不要做”,却始终没有把“这次到底做什么”写清楚。我曾参与过一个多渠道零售项目:产品、运营和技术分别整理了 146 条需求,评审后发现其中 41 条是同义重复,27 条属于营销规则,19 条其实是数据报表问题,真正影响首期交易闭环的需求只有 59 条。项目延期的根源不是开发速度慢,而是边界没有被需求梳理提前锁定。

本文讨论的不是如何写一份形式完整的需求文档,而是技术负责人如何利用需求梳理,把模糊的商业目标转换为可开发、可验收、可排期、可止损的系统边界。我会结合电商项目中的订单、库存、营销、支付、数据分析和多端协同场景,说明哪些需求必须进入首期,哪些需求应该延后,哪些需求看起来简单却会造成架构级连锁反应。

一、先讲核心结论:需求梳理的目标不是收集需求,而是制造边界

1. 技术负责人真正要解决的是四个边界问题

很多团队把需求梳理理解为“把所有人提到的内容记录下来”。这种做法会让文档变厚,却不会让项目变清晰。技术负责人真正需要确认的是四个边界:业务边界、数据边界、责任边界和时间边界。

  • 业务边界:系统究竟服务哪类交易、哪类用户和哪类履约模式。
  • 数据边界:哪些数据由本系统产生,哪些数据来自外部系统,哪些数据只需要读取而不需要回写。
  • 责任边界:发生库存不一致、支付失败、退款超时或优惠计算错误时,由哪个系统负责判定。
  • 时间边界:首期必须上线什么,后续版本可以补什么,哪些内容即使用户提出也不能进入当前迭代。

如果这四个边界没有明确,开发人员只能通过猜测推进。猜测并不会消失,只会在联调、验收和上线后以返工的形式出现。我的经验是,需求评审阶段每多花 1 小时澄清规则,通常可以减少 3 至 8 小时的后续修改;如果问题拖到上线后,修复成本还会叠加数据补偿、客服解释和运营损失。

2. 用“最小可交易闭环”取代“功能清单”

电商系统首期范围不应该从菜单开始,而应该从一笔完整交易开始。最小可交易闭环通常包括:用户进入商品页面、选择商品规格、提交订单、完成支付、扣减或锁定库存、生成履约任务、更新订单状态,并允许用户查询和售后。

围绕这条闭环,技术负责人可以把需求分成三层。第一层是没有它就无法交易的核心链路;第二层是能够明显提升转化或履约效率的增强能力;第三层是报表、自动化、个性化和复杂配置等优化能力。

需求层级典型内容首期判断常见风险
交易闭环层商品、购物车、订单、支付、库存、发货原则上必须进入任何一个节点缺失都会导致流程中断
经营增强层优惠券、会员、分销、组合购、预售按照商业目标选择规则复杂,容易扩大订单和价格模型
管理优化层高级报表、自动补货、智能推荐、流程编排优先后置价值依赖数据量和运营成熟度

首期范围不是“重要功能的集合”,而是能够验证商业假设的最小系统。例如,项目要验证的是“直播渠道能否带来稳定订单”,首期重点就应放在直播商品同步、下单、支付、库存和售后,而不是先建设复杂的会员等级、积分商城和多维经营驾驶舱。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

3. 先锁定不可逆决策,再讨论可逆功能

电商项目中有些决策一旦上线,后续修改会牵涉数据库、接口、历史数据和客服流程,例如订单号规则、库存扣减时机、支付状态模型、退款路径、商品规格模型和组织权限模型。这些内容应该优先梳理。

另一些决策相对可逆,例如后台列表样式、报表筛选项、首页模块顺序和部分运营配置。它们可以先采用简化方案,不必在项目初期消耗大量会议时间。

我通常会要求团队在需求评审中增加一个问题:“如果这个决定做错,三个月后能否不迁移历史数据就改回来?”如果答案是否定的,就把它列入高优先级架构澄清项;如果答案是肯定的,则允许先用低成本方案验证。

二、背景和真实场景:为什么电商需求比普通管理系统更容易失控

1. 同一个“下单”背后至少有五套业务规则

业务方说“支持下单”时,技术负责人不能直接把它翻译成一个订单接口。至少要继续追问:是否允许无库存下单,是否允许拆单,是否支持多个仓库,是否支持预售,是否需要地址校验,优惠金额由谁计算,支付超时后订单如何处理,取消订单后库存是否自动释放。

这些问题并不是开发阶段的细节,而是决定数据模型和状态机的基础。如果前期只记录“用户可以下单”,后期才补充“一个订单可能对应多个发货单”,订单表、库存表、售后表和财务对账逻辑都可能需要重做。

表面需求必须追问的业务条件可能影响的系统模块
支持优惠券是否叠加、是否按商品限制、退款后如何回退营销、订单、支付、售后、财务
支持库存管理库存按仓库、门店还是渠道隔离,何时锁定和释放商品、库存、订单、履约、数据同步
支持退款整单还是部分退款,优惠如何分摊,原路退还是人工审核订单、支付、售后、财务、客服
支持多端销售各端价格、库存、商品内容和用户权益是否一致商品中心、渠道、营销、权限、数据分析

2. 电商系统的范围会被“例外情况”推大

正常流程往往很短:选商品、提交订单、付款、发货。但系统真正消耗时间的,通常是异常流程:支付成功但订单未更新、库存锁定后用户不付款、同一商品同时被多个渠道售出、部分商品缺货、优惠券使用后发生退款、平台回调重复发送。

如果需求梳理只画主流程,不画异常分支,项目排期会明显偏乐观。我的做法是对每个核心节点都补问三个问题:失败会发生什么,重复发生会怎样,人工能否介入。只要其中一个问题没有答案,就不能把需求标记为“已明确”。

在一次多渠道零售项目中,团队原计划用 5 人天完成支付回调,实际用了 14 人天。增加的工作并不是支付接口本身,而是处理重复回调、支付金额校验、订单状态补偿、人工对账和退款通知。这类差异说明,电商项目估算不能只按照页面数量计算。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

3. 数据分析需求经常反向暴露业务边界

运营人员常说“要看销售额、转化率和库存周转”。技术负责人如果只把它理解为报表开发,容易错过更重要的问题:销售额按支付时间还是完成时间统计,退款如何扣除,渠道订单是否重复计算,库存周转按可售库存还是物理库存计算。

我参与过一个数据看板项目,最初使用某数据分析平台接入订单、商品和渠道数据,团队以为只需配置图表。真正开始核对指标时,才发现“支付订单数”在三个系统里有三种口径:一个按支付成功记录计算,一个按订单状态计算,还有一个按财务入账计算。看板上线并不能解决口径冲突,只会让冲突更容易被管理层看见。

因此,数据需求并非系统开发的附属工作。它会迫使团队明确订单生命周期、渠道归属、退款归属和时间口径。一个指标如果没有明确分子、分母、时间点和数据来源,就还不是可开发需求。

三、常见误区:看似提高效率,实际上会扩大返工

1. 误区一:先让所有部门提交完整需求

让所有部门自由提交需求,表面上体现了充分沟通,实际上会产生大量重复、冲突和层级混杂的内容。运营会提交“增加活动配置”,客服会提交“支持订单修改”,财务会提交“支持对账”,技术最后才发现这些内容都依赖同一套订单状态和金额分摊模型。

更有效的方式不是先收集功能,而是先收集业务事件。要求每个部门回答:什么人,在什么场景下,做什么动作,系统需要记录什么结果,失败时谁处理。事件比功能更接近真实流程,也更容易发现跨部门依赖。

2. 误区二:用页面数量估算项目规模

“前台 20 个页面、后台 15 个页面,所以一个月可以完成”是电商项目中非常危险的估算方式。一个商品详情页可能涉及价格、库存、规格、促销、会员权益、渠道展示和埋点;一个订单列表页可能涉及权限、分页、售后状态、发货状态、导出和财务字段。

页面数量只能衡量界面工作量,不能衡量规则复杂度。更可靠的估算方法是拆成四个维度:数据对象数量、状态数量、外部接口数量和异常分支数量。页面只是这些复杂度最终呈现出来的一个结果。

3. 误区三:把“以后再说”当作范围控制

后置需求并不等于删除需求。若某个未来能力会影响当前的数据模型,就必须在首期设计时留下合理扩展点。例如首期只支持单仓发货,但未来确定要支持多仓,那么库存记录至少要带有仓库维度;首期只支持一种优惠券,但未来会支持组合优惠,就不能把优惠金额简单写死在订单总额字段里。

范围控制不是把所有复杂问题推迟,而是区分“现在实现”和“现在设计”。有些功能可以不做,但相关数据和状态不能完全不留痕。

4. 误区四:把业务方确认当成需求已经完成

业务方说“这样可以”不代表需求已经具备开发条件。确认可能只代表对方认可页面效果,不代表他已经确认边界条件。技术负责人需要把确认拆成三种:业务目标确认、流程规则确认和验收结果确认。

例如,运营确认“支持满减”只能说明目标被认可;只有明确“满减门槛按商品原价还是折后价计算、优惠是否分摊到子商品、部分退款时如何回收”,流程规则才算明确;再进一步写出输入、操作和预期结果,才能进入验收确认。

5. 误区五:过早追求全配置化

为了适应未来变化,团队常常把所有规则都做成后台配置。结果是一个简单的满减活动,需要配置条件、范围、叠加方式、优先级、互斥关系、时区、渠道和审批状态,运营反而不会使用。

配置化的成本不只是多几个字段,还包括校验、权限、版本、灰度、回滚和操作日志。我的判断标准是:某个规则是否会在首期内频繁变化,是否由非技术人员维护,是否需要跨渠道复用。三个条件至少满足两个,才值得优先配置化。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

四、专业判断逻辑:把模糊需求转成可以排期的工程对象

1. 用“事件,规则,数据,结果”四格法拆需求

我在需求工作坊中常用四格法。第一格写事件,即什么事情触发系统;第二格写规则,即系统根据什么条件判断;第三格写数据,即需要读取、产生或修改哪些数据;第四格写结果,即用户、运营或外部系统最终看到什么。

以“用户申请退款”为例,事件是用户在已支付未发货订单中发起退款;规则包括订单是否允许退款、是否存在部分发货、优惠金额如何分摊、是否需要人工审核;数据包括订单金额、支付流水、商品明细、发货状态和退款记录;结果则是退款申请成功、进入审核、自动退款或被拒绝,并同步更新订单状态。

拆解字段示例不明确时的后果
事件用户提交退款申请无法确定接口触发时机和权限
规则未发货可自动退款,部分发货需人工审核客服、财务和售后状态互相冲突
数据订单明细、支付流水、发货单、优惠分摊记录无法准确计算退款金额
结果退款成功、审核中、拒绝,并通知用户验收无法判断什么叫完成

2. 用状态机识别隐藏需求

电商系统的复杂度,常常藏在状态变化里。订单至少可能经历待支付、已支付、待发货、部分发货、已发货、已完成、退款中、已退款和已关闭等状态。每个状态都需要明确允许的下一步动作,以及哪些角色可以触发动作。

我建议技术负责人不要只要求产品画页面原型,还要要求提供状态转换表。状态表不需要一开始就非常复杂,但至少要包含当前状态、触发事件、目标状态、执行动作、失败处理和幂等要求。

当前状态触发事件目标状态必须明确的动作
待支付支付成功回调已支付校验金额、记录流水、锁定或扣减库存
待支付支付超时已关闭释放库存、关闭优惠占用、记录关闭原因
已支付仓库确认发货已发货生成物流信息、通知用户、更新履约状态
已发货用户申请退款售后处理中判断售后类型、冻结争议金额、进入审核流程

凡是无法画出状态转换的需求,通常还没有梳理到可开发程度。这条判断在订单、售后、库存、支付和营销活动中尤其有效。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

3. 用“业务价值 × 技术耦合 × 失败代价”排序

常见的优先级方法只有“重要”和“不重要”两个选项,无法处理电商项目中的复杂取舍。我更倾向于使用三个维度打分:业务价值、技术耦合和失败代价。业务价值高的功能不一定最先开发;如果它的技术耦合极高、业务规则却未验证,贸然开发反而会增加浪费。

例如,个性化推荐的业务价值可能很高,但它依赖用户行为数据、商品标签、推荐策略和效果评估。若系统还没有稳定的商品和订单数据,首期投入推荐引擎,往往不如先做好商品数据结构和基础埋点。

需求业务价值技术耦合失败代价建议
支付与订单状态同步首期优先,先明确状态和补偿
复杂会员等级中高中高先验证权益,再决定是否全面配置化
个性化推荐不确定先做数据采集和简单规则推荐
高级经营看板先定义指标口径,延后复杂可视化

4. 把需求拆成“必须确认”和“可以试错”

技术负责人不需要让每个细节在开发前达到百分之百确定。真正高效的做法是先识别哪些问题必须确认,哪些问题可以通过原型、灰度或人工流程验证。

  • 必须确认:资金流向、库存扣减、订单状态、数据归属、权限边界、合规要求和第三方接口责任。
  • 可以试错:首页布局、推荐排序、报表展示样式、部分运营文案和低频筛选条件。
  • 需要原型验证:复杂活动配置、组合商品、跨仓履约、售后审核和多角色后台操作。
  • 需要数据验证:会员权益、推荐策略、营销活动效果和渠道转化判断。

五、具体案例和数据观察:用一套电商数据项目看边界如何收敛

1. 案例背景:多渠道销售团队想做“统一经营系统”

案例中的企业同时经营自有商城、社交渠道和线下门店,商品数量约 1.8 万个,日均订单约 3200 单,订单高峰集中在晚间活动时段。项目初始目标被描述为“建设统一电商系统,打通商品、订单、库存和经营分析”。这句话方向正确,但无法直接排期。

项目启动时,管理层提出了 12 项期望,包括统一商品管理、渠道库存、营销活动、会员积分、导购分销、售后协同、自动补货、经营看板、财务对账、供应商协同、智能推荐和移动端管理。若全部并行建设,预计至少需要 6 到 9 个月,且首期无法验证最重要的销售假设。

我们先把目标改写成一个可验证的问题:“在不改变现有仓储作业的前提下,能否在 8 周内完成多渠道订单汇总、库存可售同步和基础经营分析,并将人工核对时间降低一半?”目标一旦变窄,系统边界就开始清晰。

2. 使用九数云处理经营分析边界,而不是把所有报表塞进交易系统

在这个案例中,团队使用九数云承接订单、商品、渠道和库存数据的分析展示。这里的关键不是工具本身,而是架构判断:交易系统负责产生可信业务事实,分析平台负责按统一口径加工和呈现指标,两者不应该因为“都要看数据”就混成一个系统。

我们将订单主数据、商品主数据和库存快照作为主要输入,将支付状态、退款状态和渠道来源作为分析维度。对于经营看板,首期只定义 8 个指标:支付订单数、支付金额、退款金额、客单价、渠道转化率、缺货率、库存周转天数和人工异常处理时长。

这个边界带来了两个直接好处。第一,交易系统不需要为每一种管理层临时问法写一套查询接口;第二,运营可以在分析层调整筛选和展示,而不会影响订单主流程。更重要的是,指标口径被迫写清楚了:支付金额按支付成功时间统计,退款金额按退款成功时间统计,渠道订单以首次归因渠道为准。

需要强调的是,九数云并不能自动解决数据口径问题。如果源系统的订单状态、退款状态和渠道字段没有定义清楚,任何看板都会把不一致放大。因此,这个案例真正可复用的经验是:先划分事实数据与分析数据的责任,再选择承接分析的工具。

3. 需求收敛后的首期范围

首期没有实现复杂会员积分、导购分佣和智能推荐,而是保留了四条主线:商品基础信息同步、各渠道订单归集、库存可售量同步、统一经营分析。对于售后,只处理订单状态和退款结果同步,不在首期重建完整客服工单系统。

模块首期实现明确后置内容边界理由
商品商品编码、规格、价格、上下架状态同步复杂组合商品、供应商协同先保证多渠道商品身份一致
订单订单归集、支付状态、取消、发货状态复杂拆单、跨境税费、自动分单先验证统一订单视图
库存可售库存同步、库存预警、人工校正智能补货、复杂安全库存模型保留人工兜底,降低首期风险
营销读取渠道优惠后的实际成交金额统一营销规则引擎、组合优惠避免首期重建全部渠道价格规则
分析8 个核心指标和异常订单列表预测模型、个性化推荐、自动归因先统一口径,再扩大分析范围

4. 数据观察:减少需求数量不等于降低业务价值

项目上线前,运营每天需要从三个渠道后台导出数据,再用表格合并,平均耗时约 4.5 小时。库存异常通常在第二天上午才被发现,活动期间人工核对时间会增加到 7 小时。上线 6 周后,日常数据汇总耗时降到约 1.2 小时,异常订单的发现时间从次日缩短到 30 分钟以内。

这些数字来自该项目的内部工作记录,属于单一企业样本,不应当被当作行业基准。它们的价值在于说明:首期并没有实现所有“看起来高级”的能力,但通过明确数据边界,仍然完成了最核心的效率验证。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

5. 这个案例中最容易被忽略的三项工作

第一项是商品编码治理。不同渠道对同一商品使用了不同编码,若不先建立统一商品身份,订单归集后无法准确关联销售商品和库存。第二项是时间口径治理。支付时间、下单时间、发货时间和退款时间被混用,会让日报与财务数据长期对不上。

第三项是异常处理入口。项目没有追求百分之百自动化,而是把无法自动判断的订单集中到异常列表,并记录原因、责任人和处理结果。这个设计比“所有流程自动跑完”的宣传更务实,因为电商系统一定会遇到第三方延迟、库存差异和人工改价。

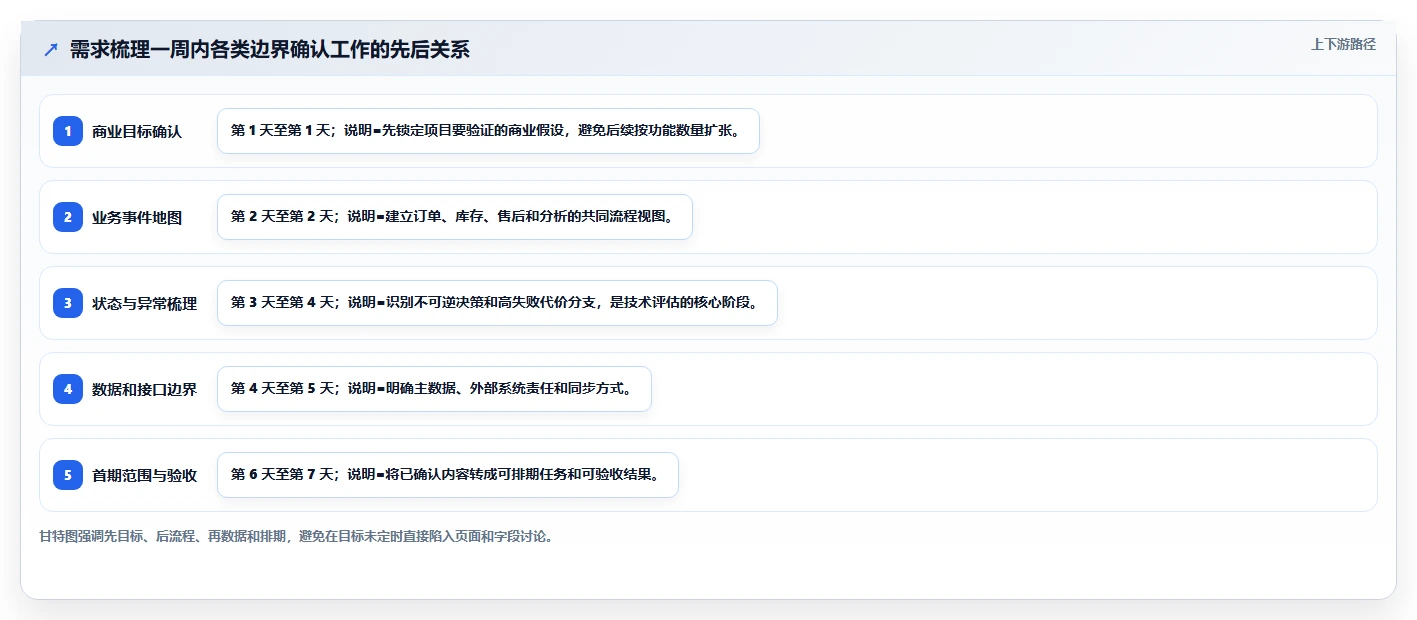

六、具体执行方法:用五个工作坊在一周内完成边界初稿

1. 第一天:明确商业目标和首期验证假设

第一天不要讨论字段和页面,而要回答项目为什么做。建议把目标写成可验证的假设,例如“统一订单视图可以让客服减少跨平台查询”“可售库存同步可以降低活动期超卖风险”“统一指标看板可以减少人工汇总时间”。

每个假设都要配一个结果指标、时间范围和责任人。没有结果指标的目标,很容易在需求评审中被不断扩大,因为任何新增功能都可以被解释为“对目标有帮助”。

  • 目标对象是谁:消费者、运营、仓库、客服还是财务。
  • 当前损失是什么:订单流失、人工耗时、库存错误还是数据不一致。
  • 希望改善到什么程度:时间、准确率、转化率或异常处理时效。
  • 首期允许采用什么人工兜底:人工审核、人工补偿或手工导入。

2. 第二天:画出业务事件地图

第二天以业务事件为中心,而不是以菜单为中心。把用户下单、支付成功、支付失败、订单取消、仓库发货、用户收货、发起退款、退款成功等事件按时间顺序排列,再补充每个事件涉及的角色、系统和数据。

事件地图的价值在于让跨部门依赖可见。比如“发货”并不只是仓库点击一个按钮,它可能需要订单系统接收发货结果,物流系统产生运单,用户端更新状态,经营分析记录履约时长,客服系统允许查询物流信息。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

3. 第三天和第四天:集中处理状态、异常与不可逆决策

第三天重点梳理状态转换,第四天重点梳理异常和外部接口。每个异常都要记录四个结果:系统是否自动重试,是否允许人工操作,操作后数据如何留痕,谁负责最终关闭。

对于支付、库存和退款这类高风险模块,建议额外建立“异常优先级”。资金差异、库存超卖和订单重复扣款属于高优先级;单个报表延迟、低频筛选错误和后台展示样式问题可以放在较低优先级。

异常类型自动处理人工处理必须留存的记录
支付成功但订单未更新定时查询并重试超过阈值后人工核对支付流水、回调次数、处理结果
库存同步失败按策略重试并报警人工校正可售库存原库存、目标库存、修改人和时间
退款金额不一致阻断自动退款客服或财务审核订单金额、优惠分摊、退款依据
重复发货通知幂等处理无需人工,除非物流状态冲突通知编号、处理次数和最终状态

4. 第五天:做数据、接口和责任矩阵

数据边界建议采用“谁创建、谁修改、谁负责”的三问法。商品标题可能由商品团队创建,渠道系统可能读取;支付状态由支付回调产生,订单系统负责归档;库存数量可能由仓库系统修改,销售系统只读取可售数量。

接口清单不能只写接口名称,还要写调用方向、触发方式、数据主责、失败策略、重试次数和对账方式。对于每个外部系统,都要明确“接口不可用时,交易是否继续”。这个问题会直接影响缓存、降级、人工补录和上线方案。

5. 第六天和第七天:输出首期范围、验收标准和变更规则

首期范围文件至少要包括:目标、用户角色、业务流程、状态机、数据对象、接口清单、异常处理、权限要求、验收条件、明确不做的内容和变更审批人。

“不做清单”非常重要。它不是拒绝业务,而是保护当前项目。例如可以明确写出:首期不支持跨仓自动分单,不支持多种优惠叠加,不重建供应商协同,不提供预测性补货,不覆盖所有历史订单迁移。

变更规则也要提前写明。新增需求必须说明商业价值、影响模块、增加人天、是否影响上线日期,以及由谁承担延期或范围替换。没有替换机制的需求管理,最终一定会演变成首期功能不断增加、上线日期不断后移。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

七、不同情况下的行动建议:不要用同一套需求方法处理所有项目

1. 新建商城系统:优先保护交易主链路

新建商城最容易出现“想一次把平台做完整”的冲动。此时建议先确定一种主要商品形态、一种核心履约模式和一个主要销售渠道。若连这三项都没有明确,系统很难形成稳定的首期边界。

  • 优先建立商品、订单、支付、库存和履约的最小闭环。
  • 营销先支持一种清晰规则,不要一开始就做通用规则引擎。
  • 会员先保留用户身份和基础权益,不急于建设复杂等级体系。
  • 数据分析先统一交易指标,再扩展用户画像和预测模型。

新系统的核心判断不是“功能够不够多”,而是能否用真实订单验证数据模型。只要订单、库存和退款的基础事实不稳定,后续所有自动化能力都缺少可靠输入。

2. 老系统改造:先识别不能动的历史约束

老系统改造不能直接照搬新系统的理想模型。必须先盘点历史订单、旧商品编码、库存口径、第三方接口和人工操作。很多看似不合理的字段,可能已经被财务、仓库或客服流程依赖。

改造项目建议采用“旁路验证、逐步替换”的策略。先把新系统放在数据汇总、查询和部分非核心流程上,验证数据一致性后,再逐步接管交易或库存责任。若直接替换订单主系统,一旦出现历史数据、退款和对账问题,回滚成本会非常高。

3. 多渠道经营:先统一身份,再谈统一库存

多渠道项目中,商品、用户、订单和库存都存在身份映射问题。若同一商品在不同渠道拥有不同编码,直接做库存汇总会产生虚假的统一。技术负责人应先建立商品映射表、渠道订单归属规则和库存同步时点。

如果仓储系统仍是库存主责,销售系统就不应自行修改物理库存。销售系统可以维护可售库存、预占库存和安全库存,但必须明确这些数字与仓储实物库存之间的关系。

4. 促销活动密集:先把价格计算责任说清楚

活动型电商最容易在价格和优惠上失控。平台券、店铺券、会员折扣、满减、赠品和渠道补贴可能同时出现。首期项目应明确只有一个系统负责最终成交价,其他系统只能提供优惠条件或展示结果。

如果多个系统都能改价格,就必须建立价格明细和校验机制。订单中不能只保存一个最终金额,还应当保存商品原价、商品优惠、订单级优惠、渠道补贴、运费、应付金额和实付金额,否则部分退款和财务核对时无法追溯。

5. 以数据经营为核心:先治理口径,不要先堆图表

如果项目主要目标是提升经营分析效率,第一步不是做大屏,而是建立指标字典。每个指标至少要写清名称、计算公式、时间口径、过滤条件、数据来源、更新频率和负责人。

例如“复购率”至少有首购用户在 30 天内再次支付、再次下单和再次完成交易三种可能口径。如果不提前选择,图表越多,争议越大。对于数据项目,少做图表并不意味着价值低,能让管理层围绕同一口径决策,才是数据系统的核心价值。

八、不同情况下的取舍:技术负责人如何做出可解释的选择

1. 快速上线与架构完整之间的取舍

快速上线并不等于粗制滥造,架构完整也不等于一次性建设所有能力。正确取舍是:对不可逆的核心数据和状态保持严谨,对可逆的展示和运营功能保持轻量。

对象建议做法原因
订单状态首期设计完整状态模型历史订单和售后流程难以随意迁移
报表样式先满足核心指标和导出展示方式可以根据使用反馈调整
库存模型预留仓库和渠道维度未来扩展多仓时避免重建库存事实
活动配置首期限制规则数量先验证活动效果,避免建立无人维护的规则平台

2. 自动化与人工兜底之间的取舍

很多项目把“减少人工”作为自动化的唯一目标,但高风险流程完全自动化并不一定更安全。支付对账、库存校正、异常退款和大额订单审核,通常应该保留人工介入入口。

我更看重的是人工是否从重复劳动转向例外处理。一个好的系统不是让人工完全消失,而是让人工只处理少量高风险和低频异常,并且每次处理都有记录、权限和可追溯结果。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

3. 统一平台与专业系统之间的取舍

企业往往希望一个系统覆盖商品、订单、仓储、客服、财务和分析。统一入口确实可以减少切换,但统一入口不等于所有能力都由同一套系统承载。

我的判断原则是:交易事实应该集中管理,专业能力可以分工承载,数据分析应该通过统一口径连接。商品和订单的关键身份必须统一;仓储作业可以由专业仓储系统负责;客服工单可以由服务系统负责;经营分析可以由分析平台负责。关键是接口和责任清楚,而不是系统数量越少越好。

4. 自研与采购之间的取舍

自研适合企业有明显差异化流程、稳定技术团队和长期维护预算的场景。采购或使用成熟能力,适合目标是快速验证业务、流程相对标准、内部开发资源有限的场景。

不能只比较采购价格和自研人天,还要计算三年总成本,包括需求变更、版本升级、数据迁移、接口维护、监控、故障响应和人员流动风险。尤其是数据分析和常规经营报表,若本身不是企业核心差异化能力,优先选择成熟分析工具通常比从零建设更稳妥。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

九、建立需求质量门槛:让项目边界在开发过程中不反复漂移

1. 用五个问题判断需求是否可开发

一条需求只有同时满足以下五个问题,才建议进入开发排期。否则可以继续梳理、做原型验证,或先列入待定池。

  1. 谁在什么场景下触发这项需求?
  2. 系统需要读取和产生哪些数据?
  3. 正常流程和异常流程分别是什么?
  4. 哪些角色可以操作,哪些角色只能查看?
  5. 完成后用什么结果和数据进行验收?

这五个问题的价值在于把“感觉应该有”变成“可以被验证”。如果产品经理无法回答,不一定代表需求没有价值,而是说明需求还处在探索阶段,不应伪装成确定的开发任务。

2. 建立需求状态,而不是只有待办和完成

建议至少使用“收集、澄清中、待业务确认、待技术评估、已排期、开发中、待验收、已完成、已后置”九种状态。这样可以区分需求没有推进,是因为业务规则没定,还是技术方案没定,还是开发资源未安排。

状态越清楚,会议越容易聚焦。评审会不应该反复阅读所有需求,而应该只处理“待业务确认”和“待技术评估”的条目。已完成的内容进入验收,已后置的内容保留原因,避免下一轮又被当成新需求提出。

3. 为每次变更记录“替换关系”

需求变更不可避免,真正危险的是变更没有代价。任何新增需求都应回答:它替换了哪个原计划需求,增加多少工作量,影响哪些接口和测试,是否改变上线风险。

例如,运营临时要求首期增加组合购,技术负责人不能只回答“可以评估”,而应说明:需要增加商品组合模型、价格计算、库存扣减、订单明细、退款分摊和后台配置,预计增加 18 至 25 人天,并可能影响订单验收。若要保留上线日期,就必须后置一项同等规模的需求。

电商系统开发:技术负责人效率攻略:用需求梳理加快明确项目边界

4. 用验收样例代替抽象描述

“系统支持库存同步”不是验收标准。更好的写法是:“当渠道 A 的可售库存从 20 变为 15 时,系统在 5 分钟内完成同步;同步失败时重试 3 次并产生异常记录;若库存小于安全库存,运营后台显示预警;人工修改必须记录修改前后值和操作人。”

验收样例越接近真实场景,需求边界越清楚。建议至少准备正常、失败、重复、超时和人工介入五类样例,尤其是支付、库存、退款和优惠计算等高风险模块。

十、结尾:真正高效的技术负责人,管理的不是需求数量,而是不确定性

1. 需求梳理的最终产物是一张可执行的边界地图

高质量需求梳理最终应该让团队清楚五件事:系统服务谁,首期验证什么,哪些数据由谁负责,异常如何处理,哪些内容明确不做。文档可以是几十页,也可以是一组流程图、状态表、接口清单和验收样例,但不能只是一长串功能名称。

在我看来,电商系统开发中最有价值的需求文档,不是把每个页面描述得多细,而是能让开发、测试、运营、客服和财务对同一笔订单形成一致理解。订单何时成立、库存何时占用、优惠如何分摊、退款如何回退,这些问题比页面颜色和按钮位置更决定项目成败。

2. 下一步可以直接执行的动作

  1. 把当前需求列表按商品、交易、库存、履约、售后、营销和分析重新归类。
  2. 删除重复条目,把每条需求改写为“事件,规则,数据,结果”格式。
  3. 为订单、支付、库存和退款画出状态转换表。
  4. 列出所有外部系统,标注数据主责、调用方向、失败策略和对账方式。
  5. 用业务价值、技术耦合和失败代价重新排序,而不是只按提出部门排序。
  6. 形成首期必做清单、明确后置清单和需要原型验证的清单。
  7. 给每个首期需求补充正常、失败、重复、超时和人工介入验收样例。
  8. 为后续变更建立替换机制,新增需求必须对应延期、增员或范围缩减中的一种。

我的独特判断是:电商项目的效率上限,通常在编码之前就已经决定了。如果团队把需求梳理当成收集意见,系统会被功能牵着走;如果把需求梳理当成边界工程,就能把复杂度放在最需要解决的地方,把可以试错的内容留给真实业务验证。

当你下一次启动电商系统开发时,不妨先暂停页面评审,先问一句:“我们要用这次上线验证哪一个商业假设?”然后围绕一笔真实订单,逐步确认商品、价格、库存、支付、履约、售后和数据责任。边界一旦清楚,排期会更可信,架构会更稳,团队也终于能够把时间花在真正创造价值的工作上。

常见问题解答(FAQ)

1. 电商系统开发前,如何通过需求梳理明确项目边界?

我负责过一次多渠道电商系统改造,最初业务方把商品、库存、营销、会员、订单和数据分析都列成“首期必做”。我担心范围失控,但又不想用简单的删需求来推进项目。到底怎样梳理,才能既保住核心业务,又让技术团队知道哪些内容明确不做?

我通常不会从功能清单开始,而是先画出一条“交易主链路”:用户进入渠道、浏览商品、提交订单、支付、履约、售后和对账。只有直接影响这条链路闭环的能力,才有资格进入首期范围;提升体验、扩大经营和方便管理的能力,必须单独排期。在一个类似项目中,我们把业务方提出的 86 个需求按链路重新归类。

结果发现,真正影响首单成交的只有 31 个,另外 55 个需求属于营销增强、运营便利或数据优化。如果一开始按原清单评估,团队会误以为首期要同时建设六个系统。

需求类型判断标准首期处理常见误区 交易闭环缺失后订单无法正常完成必须纳入只看页面,不看异常流程 经营增强能提升转化或复购,但不阻断交易按收益排序被业务方包装成刚需 管理便利减少人工操作或查询成本评估投入产出比低估后台功能开发量 探索性需求价值假设尚未验证先做小范围验证直接建设完整模块 边界文档至少要写清四件事:首期交付什么、明确不交付什么、依赖哪些外部条件、什么情况会触发范围重评。

尤其是“不做清单”,它不是拒绝业务,而是把延期风险提前显性化。我还会把每个需求改写成“角色、场景、结果、约束”四部分。例如“支持优惠券”过于宽泛,应该改成“已登录用户在普通商品订单中使用满减券,系统校验有效期、门槛和叠加规则,并在支付前展示优惠明细”。

改写后,前端、后端、测试和业务对边界的理解才会趋于一致。

2. 需求梳理怎样真正提高电商系统开发效率,而不是增加文档工作?

我以前也组织过需求评审,但经常出现会议开了两小时,开发开始后仍然不断补充规则。大家都觉得写了很多文档,却没有明显变快。我想知道,需求梳理应该减少哪些返工,才能证明它确实提高了效率?

需求梳理的价值不在文档页数,而在于提前消灭“开发后才发现的问题”。我会重点观察四类返工:接口字段反复修改、状态流转遗漏、权限规则补充、测试用例无法覆盖。它们通常比写文档本身更昂贵。在一次订单中心项目中,我们把评审从“逐条读需求”改成“逐状态走场景”。

评审前团队先列出订单状态、触发事件、允许操作方和异常结果。两轮评审后,发现了 17 个原本不会出现在主流程里的问题,包括支付成功但库存锁定失败、退款处理中重复提交和取消订单后优惠额度未释放。

可以用下面的指标判断梳理是否有效: 指标梳理前梳理后判断意义 开发中接口字段变更平均每周 8 次平均每周 3 次说明输入输出更稳定 测试阶段新增规则每轮约 12 条每轮约 5 条说明异常场景更完整 需求返工工时约占开发工时 18%约占开发工时 9%说明边界更清晰 评审后需求变更率约 31%约 14%说明决策更稳定 但并不是所有内容都值得在开发前穷举。

对尚未验证的营销玩法,我会采用“最小规则集”:先明确触发条件、计算结果、失败处理和数据记录,暂不讨论低频组合。这样既能让研发落地,也避免为一个未经验证的玩法设计复杂规则引擎。

我的判断标准是:一份需求说明如果不能让开发人员写出接口草案、让测试人员列出异常用例、让业务人员确认验收结果,它就还不是可执行需求,只是会议纪要。

3. 电商项目中,如何判断哪些需求必须纳入首期,哪些需求可以延期?

业务部门通常会把会员等级、优惠券、推荐、分销、报表等能力一起放进首期,因为他们认为上线后才能形成完整经营闭环。作为技术负责人,我既要控制范围,也要避免因为过度延期而失去业务价值。有没有一套更可靠的取舍方法?

我不建议单纯用“重要或不重要”做判断,因为业务方会对重要性产生争议。更有效的方法是把需求拆成四个维度:是否阻断核心交易、是否存在外部依赖、是否能通过人工替代、延期是否会造成不可逆损失。例如,库存扣减通常不能延期,因为它直接关系到超卖和履约;复杂会员积分规则可以延期,因为首期可以先采用固定优惠;

实时经营大屏往往也不应抢占交易系统资源,因为初期可以通过定时报表满足管理需求。

评估维度高优先级信号低优先级信号 交易影响缺失会导致下单、支付或履约失败只影响展示或运营效率 替代方案没有人工或外部系统可替代可用表格、人工审核临时承接 验证价值必须依赖真实用户行为才能验证规则已经成熟且收益明确 变更成本后续补做会破坏核心数据模型可通过独立模块平滑增加 我尤其关注“延期成本”,而不是只看当前开发成本。

比如订单状态模型、商品主数据、库存预占方式,如果一开始设计错误,后续补功能会牵动接口、数据库和对账逻辑;而一个独立的导出报表,即使晚两个月建设,通常不会影响核心架构。实践中可以把需求分为三层。第一层是不可延期的核心闭环;第二层是能明显验证商业假设、但可以用简化规则实现的能力;

第三层是尚未证明价值、且补做不会破坏架构的增强功能。这样做比按部门分配版本更合理,因为版本应该围绕业务风险,而不是围绕组织边界。还有一个容易被忽略的原则:延期必须同时给出“保留的接口或数据能力”。

如果确定首期不做积分系统,也要确认是否需要预留用户身份、订单金额和退款数据,否则延期只是把更大的返工推到未来。

4. 技术负责人如何选择需求梳理工具,避免项目管理平台变成信息堆积?

我试过把需求、缺陷、任务、会议纪要和上线记录全部放进同一个项目管理平台,结果信息越来越多,真正重要的变更反而很难找到。现在我更关心的不是功能数量,而是工具能不能帮助团队守住项目边界。选型时应该重点看什么?

选需求梳理工具时,我会先看它能否形成“需求,任务,测试,发布”的可追踪链路,而不是先看有没有多少模板。工具最常见的失败方式,是把所有信息都收进去,却没有明确的状态、负责人和决策记录。

在实际试用中,我会用一组真实场景做压力测试:新需求如何提出,谁能批准,范围变更如何留下原因,开发任务能否回链到需求,测试失败后能否回到具体规则,延期需求是否会从当前迭代中自动暴露。只演示创建任务和拖动看板,基本无法判断工具是否适合复杂电商项目。

测试场景合格表现不合格信号 需求变更保留变更前后内容、原因和审批人只能在评论里补一句“已修改” 范围控制能区分本期、后续和明确不做所有需求都混在待办列表 跨角色协作业务、研发、测试看到同一验收口径不同角色依赖各自私聊记录 风险暴露延期、阻塞和外部依赖可聚合查看负责人只能逐条翻任务 我建议把工具配置成“少字段、强约束”。

需求至少保留业务目标、范围说明、验收条件、优先级、依赖项、负责人和变更记录;不必要的字段越多,团队越容易为了填表而填表。工具不能替代边界决策。技术负责人仍然需要设定需求进入迭代的门槛,例如没有明确验收条件、没有确认外部依赖、没有说明数据影响的需求,只能进入待澄清区,不能直接转成开发任务。

最终选型可以用一个简单标准判断:当业务方临时提出“顺便再加一个功能”时,团队能否在几分钟内看见它影响哪些接口、任务、测试和上线计划。如果工具无法回答这个问题,再多报表和自动化功能也很难真正提升效率。

核心关键词

读者评论

张欣然

文章把需求梳理从“收集功能”提升到“明确边界”,尤其是业务、数据、责任和时间四个边界,对技术负责人很有参考价值。

陆舒然

用最小可交易闭环规划首期范围比较务实。相比一开始铺开会员、报表等外围能力,先验证订单、支付、库存和履约,更有利于控制项目风险。

莫梦琪

文中对支付回调、重复通知、对账和退款的分析很具体,也说明了为什么不能只按页面数量估算电商项目,异常流程确实容易被低估。

黎文博

数据指标口径不一致是很多电商项目的隐性问题。文章强调先明确统计时间、数据来源和退款规则,能避免报表上线后才发现各方结论不同。

苏若宁

配置化并非越多越好这一点值得注意。首期项目应根据规则变化频率和运营维护能力取舍,否则灵活性增加的同时,测试、权限和培训成本也会明显上升。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:电商企业复盘框架:需求评审如何定位预算失控

电商系统开发:电商企业复盘框架:需求评审如何定位预算失控

电商系统开发项目最容易失控的地方,通常不是程序员写错了一行代码,而是需求评审时没有把“业务愿望”翻译成“可计价 […]
电商系统开发:电商企业效率攻略:用技术选型加快明确项目边界

电商系统开发:电商企业效率攻略:用技术选型加快明确项目边界

电商系统开发:电商企业效率攻略:用技术选型加快明确项目边界 电商系统开发最容易被误解的地方,是大家以为效率取决 […]
电商系统开发:电商企业操作手册:安全审计中的数据库设计怎么落地

电商系统开发:电商企业操作手册:安全审计中的数据库设计怎么落地

电商系统开发:电商企业操作手册:安全审计中的数据库设计怎么落地 电商系统开发中,最容易被误判的一件事,是把数据 […]
电商系统开发:电商企业进阶教程:围绕数据安全建立稳定业务接口闭环

电商系统开发:电商企业进阶教程:围绕数据安全建立稳定业务接口闭环

电商系统开发:电商企业进阶教程:围绕数据安全建立稳定业务接口闭环 电商系统开发中,最容易被低估的风险不是页面打 […]
电商系统开发:电商企业问题诊断:持续迭代卡在测试不充分怎么办

电商系统开发:电商企业问题诊断:持续迭代卡在测试不充分怎么办

电商系统开发:电商企业问题诊断:持续迭代卡在测试不充分怎么办 电商系统开发持续迭代卡在测试不充分,通常不是“测 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
