电商系统开发:产品经理常见误区:需求评审为什么总遇到交付延期
在电商系统开发中,需求评审通过并不等于项目可以按期交付。我的观察是,很多延期项目并不是研发能力不足,而是评审会议只确认了“要做什么”,却没有确认“什么条件下能做完、谁来验收、哪些内容暂时不做”。一个看似只有十几条需求的版本,如果同时涉及商品、库存、订单、支付、营销、会员和数据报表,最终延期两到四周并不罕见。
更反常的是,延期通常不是在开发中后期才突然发生,而是在需求评审当天就已经埋下了。评审纪要里出现“支持灵活配置”“兼容历史数据”“满足大促峰值”“后续可扩展”“体验要和竞品一样”等表述时,项目的交付边界其实已经开始失控,只是当时没有人把它们翻译成可估算、可测试、可验收的工程任务。
产品经理经常把需求评审理解为一次“方案说明会”:产品讲背景、展示原型、研发提出问题、相关人员确认方向。这样的会议可以帮助团队理解业务,却不能直接支撑排期。因为排期需要的不是方向,而是边界、依赖、资源、风险和验收标准。
我在实际项目中会把需求拆成五个问题:用户要完成什么任务?系统要保存什么状态?哪些规则会改变结果?哪些外部系统必须配合?交付后用什么方式证明已经完成?只要其中一个问题没有答案,需求就还处在讨论状态,不能直接进入承诺交付的状态。
因此,需求评审的核心结论不应该只是“大家同意做”,而应该是:“本版本交付哪些可验证结果,依赖哪些前置条件,哪些风险被明确排除。”这也是产品经理从需求提出者转向交付负责人时必须完成的思维变化。

两个项目都包含二十项需求,延期风险可能完全不同。项目甲是二十个相互独立的后台字段调整,项目乙是五个横跨订单、库存、支付和营销的流程改造。前者工作量可能只有几十人时,后者即使需求条目更少,也可能引发数据库、接口、回滚、对账和兼容性问题。
我更关注四个指标:评审后七天内新增问题数、需求变更次数、跨模块依赖数量、验收口径未决项数量。这四项比“需求有多少条”更能预测项目是否会在后期失速。
| 观察指标 | 低风险特征 | 高风险特征 | 对排期的影响 |
|---|---|---|---|
| 评审后新增问题 | 每项需求少于1个关键问题 | 评审后持续出现口径问题 | 高风险通常意味着方案尚未稳定 |
| 跨模块依赖 | 单模块内完成 | 涉及订单、库存、支付等三个以上模块 | 联调和回归时间明显增加 |
| 数据迁移范围 | 无历史数据影响 | 涉及百万级历史记录或多套旧口径 | 增加脚本验证、灰度和回滚成本 |
| 验收未决项 | 全部有明确示例 | 存在“以实际效果为准” | 容易在提测后产生大规模返工 |
电商项目延期很少只有一个原因。更常见的情况是:需求晚定三天,接口字段晚确认两天,测试账号又晚准备四天,历史数据清洗多出一周,最终发布窗口刚好撞上大促冻结期。每一件事单独看都不严重,但它们会沿着依赖链放大。
这就是我不建议只问“研发需要几天”的原因。研发给出的工期,往往只覆盖编码;而完整交付还包括设计确认、接口联调、测试数据、兼容验证、业务验收、发布准备和上线观察。产品经理如果只拿编码工期向业务承诺,就会在最后阶段被动承担所有缓冲损失。

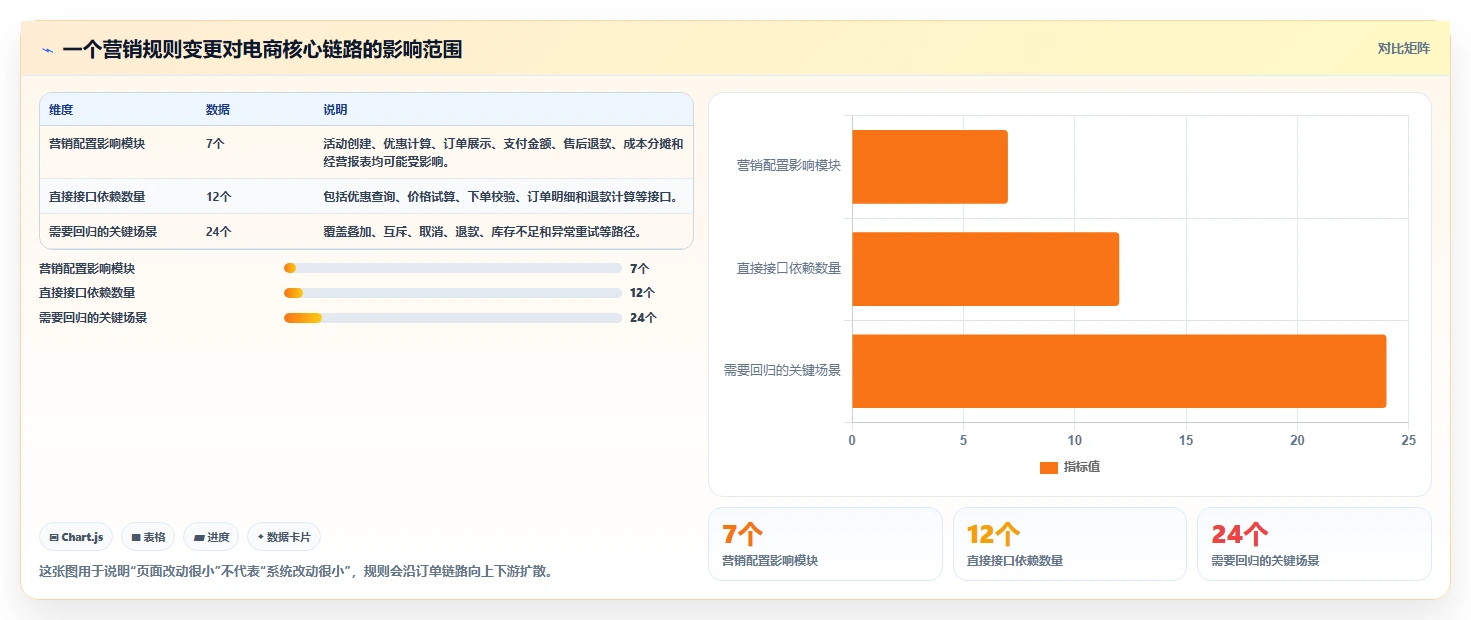

电商系统最容易被低估的地方,不是页面数量,而是规则组合。一个“支持多门店库存”的需求,至少可能包含库存归属、锁定时机、拆单规则、门店优先级、缺货处理、配送范围、退款回补和库存盘点等问题。原型上可能只有一个下拉框,后台却要处理一整套状态流转。
同样,“增加一个优惠方式”也不一定只是增加一个配置项。优惠是否叠加、是否参与分摊、退款时如何回退、优惠成本由谁承担、订单取消后是否恢复、第三方支付金额如何对账,都可能成为研发和测试的工作。评审时如果只看页面,不看规则组合,项目必然会出现估算偏差。
我通常会要求产品经理在评审前制作一张“规则影响地图”,把每条需求对商品、购物车、订单、库存、支付、售后和数据统计的影响标出来。它不需要很复杂,但可以快速识别那些表面上属于单模块、实际上会穿透全链路的需求。

评审会议中最危险的信号不是有人反对,而是所有人都没有提问。研发可能默认某个规则由产品补充,测试可能默认异常场景后续提供,运营可能以为“灵活配置”包含更多能力,财务则可能关心另一套金额口径。大家都在用自己的经验填补空白,所以会议看起来顺利,开发开始后却出现多个版本的理解。
我会在会议结束前要求每个关键角色分别回答一个问题:研发说出最担心的技术点,测试说出最难验证的场景,运营说出最不能接受的业务错误,财务或供应链说出最敏感的数据口径。这个做法比泛泛地问“还有问题吗”有效得多,因为它把隐性风险强制显性化。
产品经理需要决定的是业务目标、用户范围和优先级,研发需要判断实现路径、技术约束和成本。两者当然要在评审中协同,但不能把尚未完成的业务决策伪装成技术细节,也不能把技术方案选择直接写成用户需求。
例如,“后台要支持无限级分类”看起来像功能要求,但它可能只是业务方希望商品组织方式更灵活。真正要确认的是商品是否允许多归属、搜索如何展示、分类变更是否影响历史订单、报表按哪个层级聚合。至于数据库结构、缓存方式和接口设计,应在目标清晰后由技术人员完成方案判断。
如果把两类问题混在一起,评审会容易陷入“方案争论”,但仍然没有回答交付边界。更好的做法是分成两层:先确认业务结果和约束,再确认技术实现和风险,不要用一个模糊的“支持灵活配置”覆盖两层决策。
原型能够表达页面结构和用户路径,却无法自动表达数据状态、权限边界、并发行为和异常处理。尤其在电商系统中,前台页面经常只是一个结果展示层,真正决定复杂度的是后台规则和跨系统状态。
例如,购物车页面显示“库存不足”,至少要确认库存检查发生在加入购物车、提交订单还是支付前;多个用户同时购买最后一件商品时如何处理;锁库存失败时页面显示什么;订单超时取消后库存是否立即回补。这些内容通常不会自然出现在普通原型里,却会直接影响开发和测试。
我的判断标准是:如果研发可以仅凭原型和文字说明写出完整接口,测试可以仅凭需求写出异常用例,业务可以仅凭验收结果判断对错,才算接近完整。否则,原型只是讨论工具,不是交付合同。
这些词在业务沟通里很常见,但在项目排期里几乎没有可执行价值。“实时”到底是秒级、分钟级还是小时级?“兼容”是兼容旧接口、旧页面、旧数据还是旧设备?“灵活”是允许配置阈值,还是允许任意组合规则?如果不做量化,研发只能按最保守方式设计,工期自然会上升。
| 模糊表达 | 必须追问的工程问题 | 可交付写法 |
|---|---|---|
| 实时同步库存 | 允许延迟多久?失败如何补偿? | 库存变更在60秒内同步,失败记录重试队列 |
| 支持灵活促销 | 可以配置哪些条件?是否允许叠加? | 首期支持满减和指定商品两类规则,规则互斥 |
| 兼容历史订单 | 兼容哪些字段和状态?是否改写历史数据? | 只读展示近三年订单,历史金额保持原口径 |
| 提升系统性能 | 目标并发、响应时间和成功率是多少? | 核心查询在峰值并发下P95小于800毫秒 |
电商系统中的用户角色差异非常大。消费者关心下单是否顺畅,客服关心能否快速定位订单,仓库关心拣货和库存准确,财务关心金额和对账,运营关心活动效果,管理员关心权限和审计。如果需求只写“用户可以查看订单”,就无法判断不同角色看到什么、能做什么、错误如何提示。
我建议产品经理至少按照消费者、运营、客服、仓储、财务、管理员六类角色拆分需求。角色不一定越多越好,但必须覆盖真正会操作或被结果影响的人。角色拆分之后,权限、数据范围、操作入口和验收场景会自然清晰很多。
历史数据迁移是电商系统延期的高发区。新系统字段可能比旧系统更规范,但旧数据常常存在空值、重复、状态缺失、编码不统一和金额口径不同等问题。产品如果只写“导入历史商品和订单”,研发无法准确估算清洗、映射、校验和回滚成本。
我曾见过一个商品系统迁移项目,原计划只迁移商品主数据,后来业务方又要求保留历史库存、上下架记录、图片、规格关系和供应商绑定。迁移对象从几个核心表扩展到二十多个关联表,最终真正耗时的不是导入,而是处理异常记录和让运营确认哪些数据可以被相信。
历史数据需求必须单独形成迁移清单,至少包括数据范围、时间范围、字段映射、异常处理、核对方式、失败回滚和责任人。没有这张清单,就不要把“数据迁移已完成”写进上线承诺。

“后续优化”有两种完全不同的情况。一种是确实不影响主流程的体验改进,例如批量操作效率、筛选项排序和提示文案;另一种是把当前版本无法验证的核心规则先跳过,例如退款金额计算、库存回补、权限隔离和异常对账。前者可以延期,后者会把风险推迟到上线之后。
我会把延期项分成三类:不影响业务正确性的体验项、影响效率但可以人工兜底的运营项、影响交易正确性或资金安全的核心项。只有前两类适合放入后续版本,第三类即使没有漂亮的界面,也必须先完成最小闭环。
产品经理常见的排期公式是“开发五天、测试三天、预留两天”,但这往往没有考虑测试数据准备、第三方联调、历史数据校验、权限核查、业务培训、发布审批和上线观察。电商系统尤其需要关注资金、库存和订单链路,这些链路不能只用普通功能的测试节奏估算。

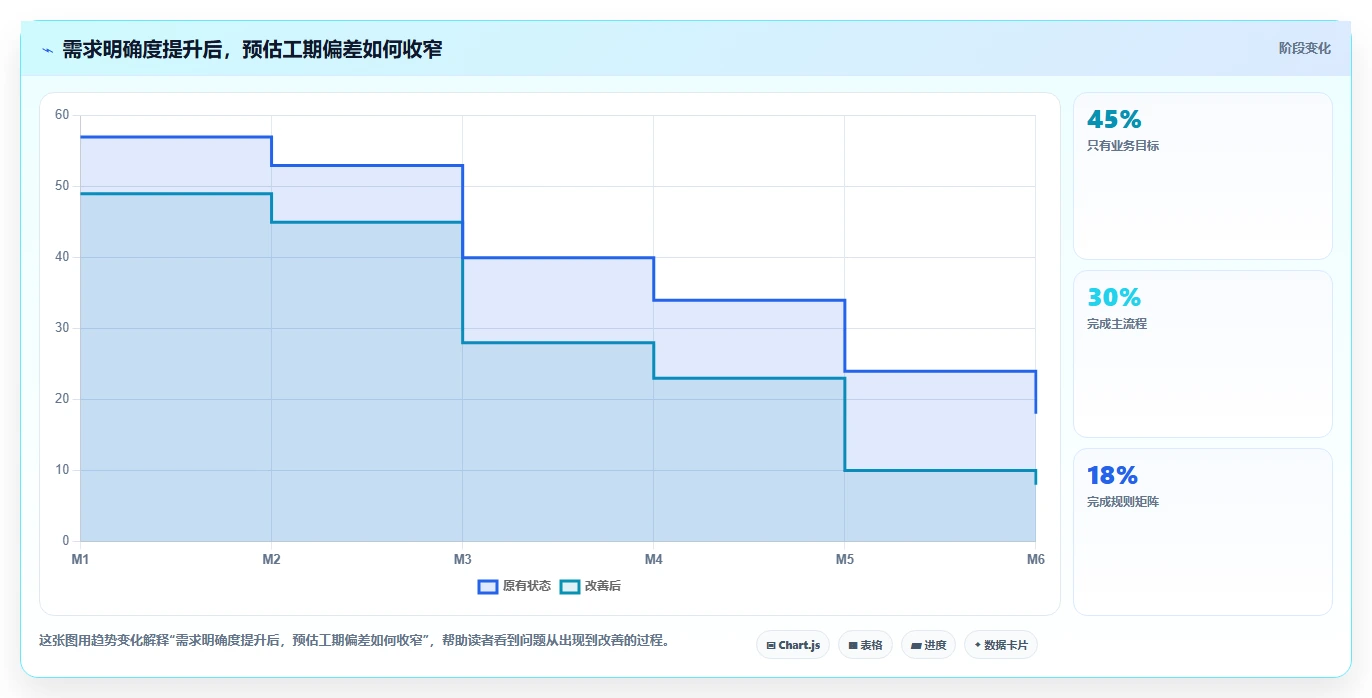

一个更接近实际的估算方式是:交付周期等于开发工作量,加上测试设计与执行、环境和数据准备、联调、验收、发布及风险缓冲。缓冲不是为了给低效留余地,而是为了覆盖不确定性。跨系统依赖越多,缓冲越应该以风险项为依据,而不是简单加固定百分比。
评审通过后,产品经理仍然要负责需求基线、变更记录、问题裁决和验收口径维护。如果评审结束后需求文档无人更新,研发只能根据聊天记录和口头补充继续开发,测试则可能拿着旧版本执行,最终出现“每个人都做了自己理解的正确事情”。
我认为产品经理至少要维护三份东西:需求基线、决策日志、未决问题清单。基线回答本版本做什么,决策日志记录为什么这样做,未决清单说明谁在什么时间前给出结论。三份记录不需要很长,但必须让项目成员能快速找到唯一有效版本。
我在评审前会用五步法处理电商需求。第一步确认目标,即这个需求要改善什么业务结果;第二步确认对象,即商品、订单、会员、库存或活动等系统对象;第三步确认规则,即什么条件下发生什么结果;第四步确认依赖,即哪些模块和外部系统必须配合;第五步确认证据,即如何证明功能完成且没有破坏原有流程。
例如“提升缺货商品的转化率”不是一个可直接开发的需求。经过拆解后,可能变成:当商品暂时无库存时,消费者可以订阅到货提醒;系统记录订阅关系;库存恢复后向符合条件的用户发送通知;同一用户同一商品只保留一条有效订阅;测试需要验证订阅、取消、重复订阅、库存恢复和消息失败重试。
这样拆解之后,研发才能估算数据表、接口、消息任务和管理入口,测试也能提前准备场景。好的需求不是写得长,而是让不同角色对同一个结果拥有相同理解。

正常流程只能说明系统在理想条件下如何运行,规则矩阵则能够暴露系统在不同条件组合下是否会出现矛盾。电商需求至少要考虑用户身份、商品类型、库存状态、支付状态、优惠条件和售后状态等维度。
| 场景 | 前置条件 | 系统动作 | 用户可见结果 | 验收重点 |
|---|---|---|---|---|
| 普通商品下单 | 库存充足,未使用优惠 | 锁定库存并创建订单 | 显示待支付订单 | 库存扣减与订单数量一致 |
| 库存不足下单 | 提交时可售库存小于购买数量 | 拒绝下单,不创建有效订单 | 提示可购买数量 | 不能出现超卖或错误扣库存 |
| 支付超时 | 订单超过支付时限 | 关闭订单并回补库存 | 订单显示已关闭 | 重复回调不能重复回补 |
| 部分退款 | 订单包含多件商品及优惠 | 按约定规则计算退款金额 | 显示退款明细 | 商品退款、优惠分摊和实付金额一致 |
规则矩阵的价值在于让产品经理主动面对“例外”。如果某一格不知道怎么填,不要把它留到开发阶段。评审时明确标记为待决策项,给出责任人和截止时间,比让研发自行猜测更加可控。
订单、售后、库存和营销活动都具有明显的状态属性。只要需求涉及状态变化,就应该画出状态机,而不是只写一条业务流程。状态机要说明当前状态、触发动作、目标状态、操作者、失败结果和是否允许重复执行。
例如订单从待支付进入已支付,不仅存在支付成功路径,还可能出现支付回调重复、支付成功但订单更新失败、用户取消与支付回调同时发生、支付金额不一致等情况。若需求评审没有讨论这些状态冲突,项目后期就会出现大量补丁和临时规则。
首期范围不是把所有功能都砍掉,而是保证一个业务闭环能够安全运行。电商系统的最小闭环通常包括入口、核心操作、状态落库、异常处理、权限控制、日志记录和基本数据核对。缺少其中任何一项,都可能导致功能看似上线,实际无法稳定运营。
比如首期上线一个新的订单来源,不能只完成订单创建接口,还要考虑订单详情展示、客服查询、退款入口、库存占用、财务对账和异常日志。部分高级报表可以延后,但交易链路上的可追踪性和可纠错能力不能延后。
在一个中型电商团队中,某版本原计划六周上线,内容包括商品批量编辑、订单导出、促销效果分析和库存预警。版本进入第三周后,研发认为产品频繁改需求,产品认为研发估算不准,测试认为需求从未真正稳定,运营则认为大家都忽略了实际使用场景。
为了避免继续争论,我建议团队把评审记录、需求变更、缺陷、阻塞和测试耗时统一整理到数据分析看板中。这里可以使用九数云这类数据分析工具,把项目管理平台、代码仓库、测试系统和业务表格中的数据进行汇总,通过统一口径观察延期到底发生在哪个环节。
需要强调的是,数据分析工具不能替代项目管理,也不能自动判断谁应该负责。它的价值是把分散在会议纪要、任务记录和测试报告中的事实放在同一张图上,让团队看到工作流中的等待、返工和反复确认,而不是继续用印象归因。
这类分析最容易踩的坑,是不同团队使用同一个词表达不同事情。产品认为新增一个边界条件属于需求澄清,研发认为是需求变更,测试认为是缺陷修复。如果不先统一分类,最终的图表看起来很精确,结论却不可信。
我会把记录分成四类:评审前未明确项、评审后新增业务规则、开发实现错误、验收阶段新增范围。每一类都要求记录发生时间、影响模块、影响人天、提出角色和是否阻塞主路径。分类并不需要追求绝对客观,但要保证同一个团队在连续几个版本中使用同一套口径。
| 字段 | 示例值 | 分析用途 |
|---|---|---|
| 需求编号 | 促销分析-014 | 关联需求、任务、缺陷和验收记录 |
| 问题类型 | 评审后新增业务规则 | 区分需求不完整与研发实现错误 |
| 发现阶段 | 联调阶段 | 判断风险被发现得早还是晚 |
| 影响人天 | 2.5人日 | 估算返工成本和延期贡献 |
| 是否阻塞 | 是 | 识别关键路径上的瓶颈问题 |
在情景复盘中,团队共记录了四十六次需求相关调整。其中二十七次没有造成实际延期,因为它们发生在开发前,或者只是文字和页面细节调整。真正影响交付的是九次发生在开发中后期的规则变化,尤其集中在优惠分摊、报表口径和历史数据兼容三个区域。
这说明“需求变更次数”不能直接等同于“项目失控程度”。更有价值的指标是变更发生时间、是否影响关键路径、是否需要修改数据结构、是否需要重新测试上下游流程。一个发生在评审后第二天的字段调整,和一个发生在上线前两天的金额计算规则变化,风险完全不同。

如果团队已经在使用项目管理平台、代码管理工具、缺陷系统和在线表格,通常不建议为了分析延期再新建一套复杂系统。更实用的方式是先定义统一字段,再将各来源数据按需求编号、任务编号和版本号关联起来,形成几个简单但有行动价值的视图。
我不建议一开始就做几十张图。第一版看板只要能回答三个问题即可:延期主要发生在哪个阶段?哪些需求反复返工?哪些问题正在阻塞关键路径?如果看板不能促成具体决策,只是在展示数字,团队很快就会停止维护数据。

当研发频繁提出“这个场景怎么处理”,说明项目缺的不是编码速度,而是决策速度。产品经理应该把所有未决项集中列出,按照资金安全、库存准确、主流程可用和体验优化排序,先解决会阻塞开发或测试的项目。
建议在二十四小时内完成一次小范围决策会,参与者只保留真正能拍板的人。每个问题必须形成四项记录:最终结论、适用范围、暂不处理的边界、对排期的影响。不要继续安排大规模评审,让更多人重复表达相似意见。
并不是所有变更都应该被拒绝。电商项目可能受到政策、渠道规则、库存情况或经营策略变化影响,完全冻结需求并不现实。真正需要建立的是变更分级,而不是简单地说“后续不允许改”。
| 变更等级 | 典型内容 | 处理方式 | 是否重新评估排期 |
|---|---|---|---|
| 一级 | 文案、颜色、非关键排序 | 进入待办,集中处理 | 通常不需要 |
| 二级 | 后台效率、筛选项、批量操作 | 评估人日后替换同等范围需求 | 需要确认资源 |
| 三级 | 金额、库存、订单状态和权限规则 | 必须由产品、研发、测试共同评审 | 必须重新评估 |
| 四级 | 新增业务链路或核心数据结构 | 拆入新版本或重新规划里程碑 | 必然需要 |
变更分级的关键是“以新增成本换取什么价值”。如果一项变更需要增加八人日,却只是让一个低频后台操作少点一次按钮,就不应该挤占核心交易链路的测试时间。产品经理要敢于把取舍说清楚,而不是把所有变化都包装成“很小的调整”。
当需求依赖支付、物流、短信、搜索、库存或第三方营销接口时,不能等到主流程开发完成后才首次联调。更可靠的做法是提前制作技术探针:验证鉴权、字段、限流、超时、错误码、重复请求和回调顺序。
产品经理不需要编写探针代码,但必须推动接口契约尽早确认。接口契约至少包括请求示例、成功响应、失败响应、幂等要求、超时策略、重试规则和版本兼容方式。若第三方不能在排期前提供真实环境,至少要确定模拟数据和联调窗口。
有些需求在业务上看起来合理,但难以验证。例如“推荐结果要更准确”“报表要及时更新”“库存要实时同步”。如果没有可观测的日志、时间戳、版本号、计算明细和异常记录,测试人员只能凭页面结果判断,问题出现后也无法定位。
可测试性评审要关注:是否能构造稳定的测试数据,是否能查看关键中间状态,是否能重复触发异常,是否能区分缓存数据和实时数据,是否能在不影响生产的情况下验证回滚。对金额、库存和订单这类高风险流程,还要保留足够的审计证据。
延期发生后,第一反应往往是增加人手或延长工作时间,但如果根因是规则未定、依赖未通或测试环境不完整,加班只会让返工速度变快。正确顺序应该是先找出关键路径,再区分必须上线、可人工兜底和可以延后的工作。

在电商系统中,订单金额错误、库存超卖、退款异常和支付状态错乱,都会直接产生经营损失或客户投诉。这些问题不能因为页面已经完成、上线节点临近就被视为“先上线再说”。如果首期范围过大,应该先减少促销玩法、报表维度和后台高级配置,而不是削弱核心交易链路。
我通常会把功能分为三层。第一层是必须正确的交易与数据能力;第二层是可以人工补偿的运营能力;第三层是提高效率和体验的增强能力。延期时从第三层开始让步,必要时压缩第二层,但不应该拿第一层来交换日期。
如果只能在漂亮的空状态页面和完整的错误日志之间做选择,我会优先保证日志、状态记录和失败重试。用户体验当然重要,但系统上线初期更需要知道哪里错了、错了多少次、影响了哪些订单以及是否可以恢复。
这并不意味着可以忽略前端。最低限度的用户提示、重复提交保护和明确的处理结果仍然必须保留。真正可以延后的,是动效、复杂筛选、个性化排序和非关键的视觉优化,而不是让用户在失败后完全不知道发生了什么。
很多团队在项目延期时会选择人工导表、人工核对或人工补单。这个选择并非一定错误。对于低频、可逆、金额影响小且有完整日志的流程,短期人工兜底可以帮助版本按期落地;但如果每天产生数万条订单,或者涉及资金和库存,人工兜底很快就会从临时措施变成新的系统风险。
| 场景 | 人工兜底是否可接受 | 必须满足的条件 | 建议期限 |
|---|---|---|---|
| 低频运营报表导出 | 可以 | 数据可追溯,人工复核成本低 | 一至两个版本 |
| 少量商品资料迁移 | 可以 | 有模板、校验规则和复核人 | 上线切换期 |
| 库存异常调整 | 谨慎 | 双人复核、操作日志和差异报表 | 尽快自动化 |
| 退款金额计算 | 不建议 | 除非规模极小且有财务审批 | 不应作为常规方案 |
| 高峰期订单对账 | 不建议 | 人工无法稳定覆盖全量数据 | 必须完成自动核对 |
产品经理有时会要求一次性建设通用促销引擎、统一库存中心或全渠道订单平台,希望未来所有业务都能复用。但如果业务规则尚未稳定,过早平台化会把一个局部问题扩展成长期架构项目,交付周期和沟通成本都会显著增加。
如果当前需求来自单一渠道、规则变化频繁且上线窗口明确,我倾向于先做边界清晰的局部闭环,同时保留必要的数据接口和扩展点。只有当多个业务已经出现相似需求、核心规则较稳定、复用收益能够覆盖抽象成本时,才值得投入平台化建设。

评审前材料不宜只放原型链接。至少要包括业务目标、用户角色、范围边界、主流程、规则矩阵、状态变化、外部依赖、历史数据影响、验收场景和未决问题。材料不需要把所有技术细节写完,但要让参会者提前知道哪些内容需要决策。
我建议在会议前一天设置“异步提问窗口”,让研发和测试先在文档中提出问题。这样可以把会议时间用于处理真正有分歧的事项,而不是现场逐页阅读原型。对于复杂项目,提前异步审阅通常比单纯延长会议时间更有效。
很多评审从登录页、列表页、详情页开始,最后才讨论支付、退款和数据迁移。这样容易让会议在低风险页面上消耗大量时间,关键问题反而没有充分讨论。更好的顺序是先处理交易链路、金额规则、状态机、数据迁移、权限和外部依赖,再讨论页面细节。
每项需求讨论结束后,主持人应明确四个结果:是否进入本版本、谁负责补充信息、研发需要多少工作量、验收依据是什么。如果只是“原则同意”,但没有责任人和截止时间,就不能算评审结论。
需求基线记录已确认的范围,风险清单记录可能影响日期或质量的事项,决策清单记录尚未完成的业务判断。三张清单要有状态和更新时间,不能只是会议纪要中的静态文字。
我会特别关注“没有负责人”的问题。任何未决事项如果没有责任人,就不会自动消失,只会在开发、测试或上线时以更高成本重新出现。
项目进入开发后,产品经理每周至少应看一次需求变更、阻塞时长、缺陷严重程度、测试通过率和待验收数量。数据不一定要很复杂,关键是能识别趋势:返工是否集中在某类需求,阻塞是否持续超过一个周期,测试是否因为环境问题无法开始。
如果团队已经使用九数云等数据分析工具,可以把这些数据做成按版本、模块、负责人和阶段切换的分析看板。建议把看板权限开放给产品、研发、测试和业务负责人,让大家看到同一份事实,但不要用图表做简单的个人排名。数据应该用于发现流程问题,而不是制造新的防御心理。

需求评审后,不能只看文档是否签字。更重要的是看新增问题是否快速下降、关键规则是否仍在变化、外部依赖是否已经验证、测试数据是否准备完成,以及验收人员是否拿到了与开发相同的版本说明。
如果评审后七天内仍持续出现新的核心规则,说明需求并未真正冻结;如果开发完成率很高但待验收数量持续上升,说明项目可能只是把问题向后推;如果缺陷数量不多但测试覆盖率很低,也不能据此判断质量良好。

需求评审不是为了让所有人尽快说“通过”,而是为了让团队在还可以低成本调整的时候,发现规则矛盾、系统依赖、数据风险和验收分歧。一个高质量评审可能会让会议变长,却会让开发、联调和上线阶段变得更短、更稳定。
如果评审始终很顺利,但项目总在后期延期,我反而会怀疑评审是否真的触及了关键问题。真正有效的评审往往会产生一些不舒服的结论:这个需求不能进本版本、这个接口需要先做探针、这批历史数据无法全量迁移、这个规则必须由财务拍板、这个日期需要重新评估。
进度是结果,不确定性才是原因。产品经理应该持续追问:哪些需求还没有唯一解释?哪些依赖还没有真实验证?哪些数据还不能被信任?哪些验收结果还无法证明?哪些功能可以延后而不破坏业务闭环?这些问题比简单询问“今天完成多少百分比”更有决策价值。
九数云这类数据分析工具可以帮助团队把需求变更、阻塞时长、返工人日、缺陷分布和版本趋势连接起来,但工具只是观察窗口。真正减少延期,仍然依赖团队是否愿意建立清晰边界、及时拍板、用事实复盘,并对不该进入当前版本的需求说“不”。
不要一开始就设计一套庞大的项目治理体系。下一版电商系统开发可以先做四件事:在评审前补齐规则矩阵;对订单、库存和支付流程画状态机;把评审后变更分级记录;建立一张只展示返工、阻塞和验收风险的简单看板。
版本结束后,再比较三个数字:评审后新增核心规则数量、开发后期返工人日、上线前关键路径阻塞时长。如果这三个数字下降,说明机制有效;如果没有下降,就继续追查是规则定义、数据准备、技术依赖还是验收标准出了问题。
电商系统开发中的延期,往往不是某个人慢了一点,而是团队太晚才发现大家并没有在交付同一个东西。产品经理真正要做的,不是把所有需求都塞进计划,而是在评审阶段把目标、边界、规则、依赖和证据对齐,让团队能够用同一套事实完成同一个结果。
我以前一直以为,需求评审通过就意味着产品、研发和测试已经达成共识,延期主要是执行问题。后来我复盘了几个电商项目,发现评审会上大家确认的往往只是“要做什么”,而不是“做到什么程度才算完成”。
电商系统延期,最常见的根因不是开发速度慢,而是评审把业务愿望误当成了可交付需求。比如“支持满减叠加”“优化购物车体验”“兼容第三方支付”等表述,听起来已经很明确,但研发仍然无法据此判断边界、异常流程和验收标准。
我在一次大促项目复盘中,把延期任务重新拆解,发现原始需求平均只有1.6个验收条件,而延期任务平均出现了4.8次规则补充。真正消耗时间的不是编码,而是开发完成后反复确认:优惠是否可以跨店铺叠加、退款后优惠券是否返还、库存锁定失败后订单如何处理。
评审材料会上通常确认的内容交付时仍缺失的内容 业务描述用户需要某项功能边界、例外和优先级 原型图页面如何展示状态流转和接口约束 需求列表功能都被记录验收口径和责任人 我的判断是,需求评审必须从“有没有遗漏功能”转向“能不能被独立验收”。
每条需求至少要补齐触发条件、正常流程、异常流程、数据变化、权限限制和验收结果。尤其是促销、支付、库存、售后这四类模块,不能只评审页面,因为延期往往发生在看不见的状态转换中。一个实用做法是把需求改写成“条件,动作,结果”。
例如,不写“用户可以使用满减券”,而写成“当订单满足满300减50且商品属于活动范围时,结算页展示优惠50元;取消其中一件商品后,系统重新计算门槛,优惠不足时自动撤销,并记录撤销原因”。这样的描述会明显增加前期讨论时间,但通常能减少后期返工。
在项目管理工具中,我建议把“需求评审通过”和“开发准入”设成两个状态。评审通过只代表业务方向认可;开发准入还必须检查验收条件、依赖接口、数据准备和测试样例是否齐全。这个区分比单纯增加评审会议更能降低延期概率。
我负责过一个购物车改版,评审时所有人都说方案没有问题,但开发两天后才发现促销、库存和登录状态都有不同规则。我想知道,除了看原型和需求文档,产品经理还应该用什么方法判断需求已经达到开发标准?
我不会把文档页数、原型精细度或参会人数当成开发准入标准。判断一条需求能不能进入开发,关键看团队是否能用同一组输入得到同一个预期结果。我通常会做一次“反向验收测试”:先不看实现方案,让产品、研发、测试分别回答同一个场景的结果。例如,游客把商品加入购物车后登录,购物车是否合并;
活动商品库存不足时,优惠是否仍然保留;支付成功但回调延迟时,订单页面显示什么。只要三个人的答案不一致,这条需求就还没有准备好。
检查项最低要求常见延期信号 用户流程主流程和失败流程均有结果只描述成功购买 业务规则阈值、优先级、互斥关系明确出现“按现有规则处理” 数据规则新增、修改、回滚字段明确只画页面不讲数据 验收样例至少覆盖边界值和异常值验收标准只有“功能正常” 依赖关系接口、权限、数据负责人已确认依赖项写成“待沟通” 我还会要求每条高风险需求附一组最小测试数据。
以满减为例,至少准备未达门槛、刚好达标、超过门槛、退款后低于门槛、跨店铺组合五组数据。测试数据越具体,评审越容易暴露隐藏规则。评审结论最好不要只有“通过”和“不通过”两个选项,而是分为“可开发”“补充后可开发”“仅确认方向”三种。
一次项目中,我们把12条需求按这个标准重新分类,只有7条直接进入开发,另外5条先补齐规则,最终联调阶段的需求变更从每周约15次降到6次。产品经理还要特别警惕“大家都懂”的表述。支付成功、订单完成、库存扣减、优惠生效看似常识,实际上每个团队的系统定义可能不同。
凡是会影响金额、库存、订单状态或用户权益的词,都应该转化成可观察的系统结果,而不是停留在业务口号上。
我在一次电商平台重构中遇到过类似问题:需求评审会上业务、产品和研发都参加了,但没有人提到物流接口、会员中心和财务对账。到了联调阶段,多个团队互相等待,项目延期了近三周,我想知道依赖为什么总是这么晚才暴露。
依赖晚暴露,通常不是团队故意隐瞒,而是评审的组织方式只围绕页面和功能清单展开,没有围绕“数据从哪里来、经过谁处理、最终由谁负责”展开。只要一条需求跨越订单、库存、支付、会员或履约系统,就不能只由产品经理讲页面流程。我处理这类问题时,会在评审材料中增加一张“业务动作,系统边界,责任团队”表。
它的作用不是做架构设计,而是强迫团队明确每个关键结果由谁提供、谁确认、谁兜底。
业务动作依赖对象必须确认的问题责任人 创建订单库存服务库存锁定失败如何回滚库存负责人 支付成功支付渠道回调重复和延迟如何处理支付负责人 会员折扣会员中心下单时还是支付时计算等级会员负责人 发货完成物流服务物流状态异常是否允许售后履约负责人 一个经常被低估的风险是“接口存在”不等于“接口可用”。
我曾经遇到过接口文档已经发布,但测试环境没有真实库存数据、回调签名配置未开通、错误码没有统一的问题。表面上看依赖已经完成,实际上研发只能先写模拟逻辑,联调时仍要返工。因此,我会把依赖拆成四种状态:已确认接口、已准备测试数据、已完成联调、已验证异常流程。
只有标记到具体状态,项目管理工具里的依赖才真正具有管理价值。单纯写一个“依赖某团队”并不能帮助项目经理判断是否会阻塞。在一次项目中,我们把依赖项提前两周登记,并给每项依赖设置最晚确认时间。结果发现,原本预计三天完成的会员接口,因为权限和历史数据兼容问题实际需要八天。
这个发现并没有让项目变慢,反而让团队及时缩减了首期范围,避免所有功能一起等待。我的经验是,评审结束前必须回答三个问题:如果依赖方延迟,当前需求是否还能独立开发;如果接口字段变化,谁负责通知;如果联调失败,是否有降级方案。答不上来时,延期风险已经存在,只是还没有出现在排期表里。
我以前把小改动理解成“顺手调整”,例如增加一个筛选条件、修改优惠展示、补充一个订单状态。后来发现这些改动经常牵动接口、数据库和测试用例,最后项目延期,但团队又说不清到底是哪次变更造成的。
需求变更之所以容易被低估,是因为产品经理通常按页面改动来判断工作量,而研发和测试需要按影响范围来判断。一个页面上的小按钮,可能改变查询条件、接口参数、索引策略、缓存逻辑、权限判断和验收数据。我在一个订单列表项目中做过对比:增加一个“按预计送达时间筛选”的需求,产品最初估计半天,实际耗时四天。
原因是预计送达时间来自物流服务,历史订单没有该字段,列表接口有缓存,测试还需要补充跨时区和空值场景。真正的工作量不在按钮本身,而在数据链路。
变更类型表面工作实际影响建议处理方式 文案调整修改页面文字通常影响较小可纳入当前迭代 展示字段增加多显示一列可能影响接口、权限和性能重新评估接口与测试 规则调整改变计算方式影响订单、金额和历史数据单独评审并补回归范围 状态新增增加一种状态影响前后端、通知、售后和报表先画完整状态机 我会给变更使用“影响半径”而不是简单的紧急程度。
影响半径可以按页面、接口、数据、规则、外部系统和测试六个维度打分。只触及页面文案的变更通常是低风险;同时触及金额规则、订单状态和外部接口的变更,即使需求文字只有一句,也应该视为高风险。
项目中最好保留一份轻量的变更记录,至少包括变更内容、提出人、影响模块、增加工时、减少工时、是否改变上线范围和最终决策。一次迭代中,我们记录了18项“顺手修改”,累计增加了约31人日工作量,其中只有5项真正影响用户核心路径。
记录让团队第一次看清,延期不是某一个人造成的,而是大量未评估的小变更叠加的结果。我的建议是设定一个明确的变更截止点,但不要把它理解成截止后绝对不能改。截止后仍可修改,只是必须说明替代方案:延期、缩范围、增加资源或拆到下一版本。让取舍显性化,往往比要求团队“尽量配合”更能保护交付时间。


读者评论
文章把“需求评审通过”和“具备交付条件”区分开了,这一点很有价值。很多延期确实不是编码慢,而是验收口径、历史数据和跨模块依赖没有提前确认。尤其“实时、灵活、兼容”这类词,如果不量化,排期很难准确。
对电商项目来说,页面改动小不代表系统影响小。优惠规则涉及订单、退款、报表和对账,文章建议绘制规则影响地图比较实用。不过文中数据主要是情景模拟,实际项目还需要结合团队规模和系统现状判断。
历史数据迁移被单独拿出来分析很有现实意义。迁移脚本往往不是最耗时的,真正麻烦的是异常数据清洗、业务核对和回滚演练。建议评审时把迁移范围、责任人和验收样本直接列入版本计划,避免上线前临时追加。
