电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高
目录

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高 | 九数云-E数通

eshutong 发表于2026年9月8日

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

电商系统验收最容易出现一种错觉:订单能下、支付能回调、库存会扣减、后台能导出报表,项目就算成功了。我的判断恰恰相反,很多系统真正的成本从验收通过当天才开始累积。一个首期开发投入约120万元的电商项目,在上线后的第一个大促周期里,因为接口兼容、数据修复、规则变更和人工补单,额外消耗了近40万元维护资源;问题并不是测试没做,而是验收只验证了“功能能不能用”,没有验证“系统能不能长期被维护”。

本文讨论的重点,不是如何把测试用例数量做得更多,而是如何在验收阶段识别未来三类成本:改一次要改多少地方、出一次故障要多少人处理、换一个维护人员需要多久才能接手。这三项指标,往往比“当前通过率99%”更能决定电商系统的真实生命周期成本。

一、先讲核心结论:验收不是终点,而是维护成本的第一次定价

1. 通过验收不等于具备可维护性

传统验收通常围绕需求清单展开:商品可以创建,购物车可以结算,优惠券可以使用,订单可以发货,退款可以完成。这种验收方式适合判断“功能是否存在”,却不足以判断“功能是否稳定、可追踪、可修改”。

电商系统的维护成本,通常不集中在某个单一功能上,而是隐藏在功能之间的耦合关系里。例如,优惠券规则可能同时影响商品详情页、购物车、订单确认页、支付金额、退款金额、财务对账和营销报表。测试时每个页面都能正常运行,并不意味着规则变更时只需要改一个地方。

我在项目复盘中经常使用一个简单判断:如果业务人员提出“把满减门槛从300元改成200元”,项目团队无法在半天内说清楚影响范围,那么系统就还没有达到可维护的验收标准。

2. 维护成本至少包含四个部分

维护成本不能只看开发人员的工时。对于电商系统,我通常把它拆成四层,分别是直接修改成本、回归验证成本、线上运营成本和故障恢复成本。

  • 直接修改成本:开发人员修改代码、配置、数据库结构或接口所需的时间。
  • 回归验证成本:一次改动后,需要重新验证多少流程、渠道、设备和业务规则。
  • 线上运营成本:运营人员手工补单、修正库存、核对金额、导出数据和处理客诉的时间。
  • 故障恢复成本:出现异常后,定位、止损、数据修复、通知客户和复盘所需的成本。

如果一个系统每次需求改动只需要开发2小时,却需要测试3天、运营人工核对两天,那么真正的维护成本并不是2小时,而是整个链路的总耗时。

维护成本类型验收时应关注的问题常见隐藏成本建议记录的指标
直接修改规则是否集中、配置是否可追踪重复改动、跨模块联调平均变更人天
回归验证是否有自动化回归和稳定测试数据每次上线都全量人工测试回归耗时、阻塞次数
运营处理异常是否能被业务人员识别和处理人工补单、手工改库存每千单异常工单数
故障恢复是否有日志、告警、重试和幂等机制重复扣款、重复发货、数据修复平均恢复时长、修复单量

以上指标不需要在项目第一天就达到理想水平,但必须在验收时被看见、被记录、被分配责任。没有被计量的维护成本,最后一定会以“临时加班”的形式出现。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

3. 验收标准应从“功能通过”升级为“变化可控”

我建议把验收标准分为三层。第一层是功能正确性,确认系统在正常路径下能完成交易;第二层是异常可恢复性,确认支付超时、库存不足、接口重复通知等情况下不会产生不可逆数据错误;第三层是变化可控性,确认未来修改规则、切换渠道、扩展商品类型时,影响范围可识别、验证路径可执行。

这三层不能互相替代。功能正确性通过,不代表异常可恢复;异常可恢复通过,也不代表系统具有低成本扩展能力。对于项目经理而言,第三层最容易被忽略,因为它看起来不像一个具体功能,却直接决定上线后的研发排期。

二、真实场景:为什么大促前测试通过,活动后维护成本却突然失控

1. 一个匿名项目的上线过程

下面这个案例来自我参与过的电商项目复盘,业务、金额和时间均做了脱敏和调整,但故障链条具有代表性。该项目面向多个销售渠道,包含自营商品、供应商商品和预售商品三类库存,接入支付、物流、短信、电子发票及第三方营销服务。

项目首期周期约五个月,需求评审阶段列出214项功能点,测试团队执行了986条用例,主流程通过率达到99.2%。上线前还进行了两轮压力测试,峰值并发量达到平时流量的5.5倍。验收会议上,业务部门认为系统已经具备大促条件。

问题出现在上线后的第一个大型促销活动。活动规则包含满减、会员折扣、店铺券和平台补贴四层优惠。用户端展示金额正确,但部分订单在支付回调后出现了“订单应付金额”和“支付渠道实收金额”不一致的情况。

最终没有发生大规模资金损失,但项目组花了三天完成订单排查、退款确认、财务对账和客户解释。研发投入约18人天,测试投入约9人天,运营和客服投入约31人天。表面上看,系统只是一个金额计算问题,实际上暴露了四个验收缺口。

  • 优惠计算逻辑在前端、订单服务和支付请求组装环节各存在一份。
  • 测试数据只覆盖单一优惠,没有覆盖多优惠叠加和退款逆向计算。
  • 支付回调缺少清晰的金额校验告警,异常订单只能靠人工筛选。
  • 订单金额字段命名和口径不统一,研发、财务和测试使用了不同定义。

2. 真正的问题不是测试数量少

很多项目复盘会得出“应该增加测试用例”的结论,但这次事件说明,测试数量不是唯一问题。986条用例足以证明团队做了大量测试,却无法证明测试覆盖了正确的风险。

如果把测试用例按页面排列,商品页、购物车页、订单页、支付页可能都达到了较高覆盖率;如果按业务状态排列,就会发现“优惠叠加后取消订单”“支付成功但回调延迟”“退款时优惠如何回退”“部分发货后如何结算”等场景几乎没有被完整验证。

电商系统测试不应只按页面覆盖,而应按状态变化和资金流向覆盖。用户看到的是一个页面,系统维护人员面对的却是订单状态、库存状态、支付状态、履约状态和售后状态的组合。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

3. 维护成本往往在第三方接口处爆发

电商系统很少是孤立运行的。支付、物流、库存、短信、发票、会员、营销和客服系统,都可能有自己的字段、重试策略、超时限制和版本变更节奏。验收时如果只验证“接口能通”,却不验证“接口异常时怎么维护”,上线后的排查会非常被动。

我见过一个物流接口问题:供应商返回成功,但响应超过系统超时时间,系统第一次认为失败并触发重试;供应商随后又收到第二次请求,最终产生两个运单号。功能测试中接口稳定、响应正常,因此问题没有出现。真正的风险来自超时、重复提交和部分成功。

验收阶段至少要问清楚四个问题:接口超时后是否自动重试,重试是否幂等,第三方成功而本方失败时如何补偿,业务人员如何查看和处理异常。如果回答只能停留在“联系开发处理”,说明维护链路还没有形成。

三、最常见的验收误区:看似严谨,实际上把成本推给上线后

1. 误区一:把“用例通过率”当成系统质量

通过率是必要指标,但不是质量结论。一个项目可以通过大量常规用例,同时在少数高价值场景上存在致命缺陷。电商系统的风险通常不是平均分布的,支付金额、库存扣减、订单状态和售后退款的风险权重,远高于一个不影响交易的页面样式问题。

我更看重“加权风险通过率”。可以给支付、库存、优惠、退款、数据同步等核心场景设置更高权重,再计算通过情况。即使总通过率只有98%,只要资金和库存相关场景全部通过,风险可能低于一个总通过率99.8%但支付回调未验证的项目。

建议项目经理在验收报告中同时展示以下三种数据:

  • 按功能点统计的通过率。
  • 按用户旅程统计的端到端通过率。
  • 按业务损失权重统计的核心风险通过率。

2. 误区二:只测正常流程,不测“业务人员最害怕的流程”

正常流程往往是最容易通过的。真正需要投入精力的是业务人员不希望发生、但系统必须能处理的场景,例如库存不足时的并发下单、支付成功后订单落库失败、退款金额超过可退金额、优惠券重复使用、商品下架后的历史订单展示等。

我会要求业务负责人亲自列出“最不想接到的五类电话”。这些电话通常比需求文档更能揭示维护风险。客服担心用户已扣款但订单不存在,仓库担心系统显示可发货但实际缺货,财务担心渠道账单与订单金额对不上,运营担心活动规则改动后历史订单被重新计算。

这类场景不应只写成一句“异常情况正常提示”,而要明确异常发生后的动作:系统记录什么、谁接收告警、谁有权限处理、是否允许重试、重试后如何避免重复、处理结果在哪里留痕。

3. 误区三:把“有日志”误认为“可排查”

系统有日志,并不代表维护人员能快速定位问题。许多项目的日志只记录“调用失败”“订单异常”“接口报错”,却没有订单号、用户标识、请求流水号、第三方交易号、重试次数和当前状态。

我判断日志是否可维护,通常会做一个现场演练:随机给开发人员一个异常订单号,要求他在不改代码的情况下回答五个问题:订单走到了哪一步,哪次调用失败,第三方是否成功,系统重试了几次,下一步应该由谁处理。如果半小时后仍需要翻数据库和服务器文件,说明日志只是“记录”,还没有成为“诊断工具”。

4. 误区四:上线前临时补文档

临时补文档最常见的结果是把代码结构抄一遍,却没有告诉接手人员“为什么这样设计”。维护人员真正需要的是业务规则、数据口径、异常处理、发布步骤、回滚方式和已知限制。

例如,订单表中的“实付金额”到底是用户支付金额、扣除平台补贴后的金额,还是支付渠道实际收款金额?如果文档没有定义,财务报表、退款计算和客服解释就可能各自采用不同口径。

文档应当在开发和测试过程中持续形成,而不是验收前由项目成员集中补写。否则文档很容易成为与真实系统不同步的形式材料。

5. 误区五:为了赶上线,主动删除维护性验收项

当项目延期时,团队通常会优先保留交易主流程,削减自动化回归、监控告警、异常重试、数据校验和运维手册。这种取舍不是绝对错误,但必须把被削减的内容转化为明确风险和偿还计划。

例如,自动化回归暂时不做,可以接受,但要明确下一次版本前补齐哪些核心场景;监控暂时采用人工巡检,可以接受,但要明确巡检频率、责任人和异常升级时限。最危险的状态是“先上线,后面再说”,因为上线后每一天都有新的业务优先级。

四、专业判断逻辑:如何在验收阶段识别高维护成本

1. 先画“变化传播图”,不要只看功能清单

维护成本的核心不是功能数量,而是一个变化会传播到多少模块。项目经理可以选择三个高频变化进行追踪:改一次促销规则、增加一个支付渠道、增加一种商品或履约模式。

对每个变化,沿着用户端、订单域、支付域、库存域、履约域、售后域和数据域逐层标记。凡是需要手工通知、手工修改或依赖某个人记忆的节点,都应被列为维护风险。

我通常会给每个节点标记三种属性:是否需要改代码,是否需要回归测试,是否需要人工处理。一个节点如果三项都为“是”,就属于高维护成本节点;如果只需改配置、自动触发回归、异常有明确工单流转,维护成本通常较低。

(1)变化范围

变化范围回答“改动会影响哪里”。例如新增一个支付渠道,可能影响支付参数、签名校验、订单状态、退款接口、对账文件、风控规则和客服查询。若团队只能列出支付接口本身,说明影响评估不完整。

(2)验证范围

验证范围回答“改动后必须重新确认什么”。如果每次小改动都要全量回归,说明系统自动化程度不足或模块边界不清;如果每次改动都只测改动页面,说明团队可能低估了跨模块影响。

(3)恢复范围

恢复范围回答“出问题后能否快速回到可接受状态”。恢复不一定意味着完全回滚,也可能是暂停某个活动、关闭某个渠道、冻结异常订单、重新执行消息或人工补偿。关键是恢复动作必须可执行,而不是写在某个人的经验里。

2. 用四个问题判断模块边界是否健康

第一,业务规则是否集中管理。如果同一条优惠规则散落在前端、订单服务和报表脚本中,后续变更就容易出现口径不一致。

第二,数据状态是否单向清晰。订单状态可以从待支付进入已支付,但“支付成功”和“订单已确认”是否为同一个状态,必须明确。如果多个模块都能直接修改核心状态,排查成本会快速上升。

第三,异常是否具备可重复处理能力。某个消息失败后,是否可以安全重放;某个订单修复后,是否会再次触发库存扣减;这些问题决定了维护人员敢不敢操作。

第四,配置是否有版本和审计记录。促销门槛、库存预警值、运费规则、渠道开关等配置如果没有修改人、修改时间和生效范围,问题发生后很难还原现场。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

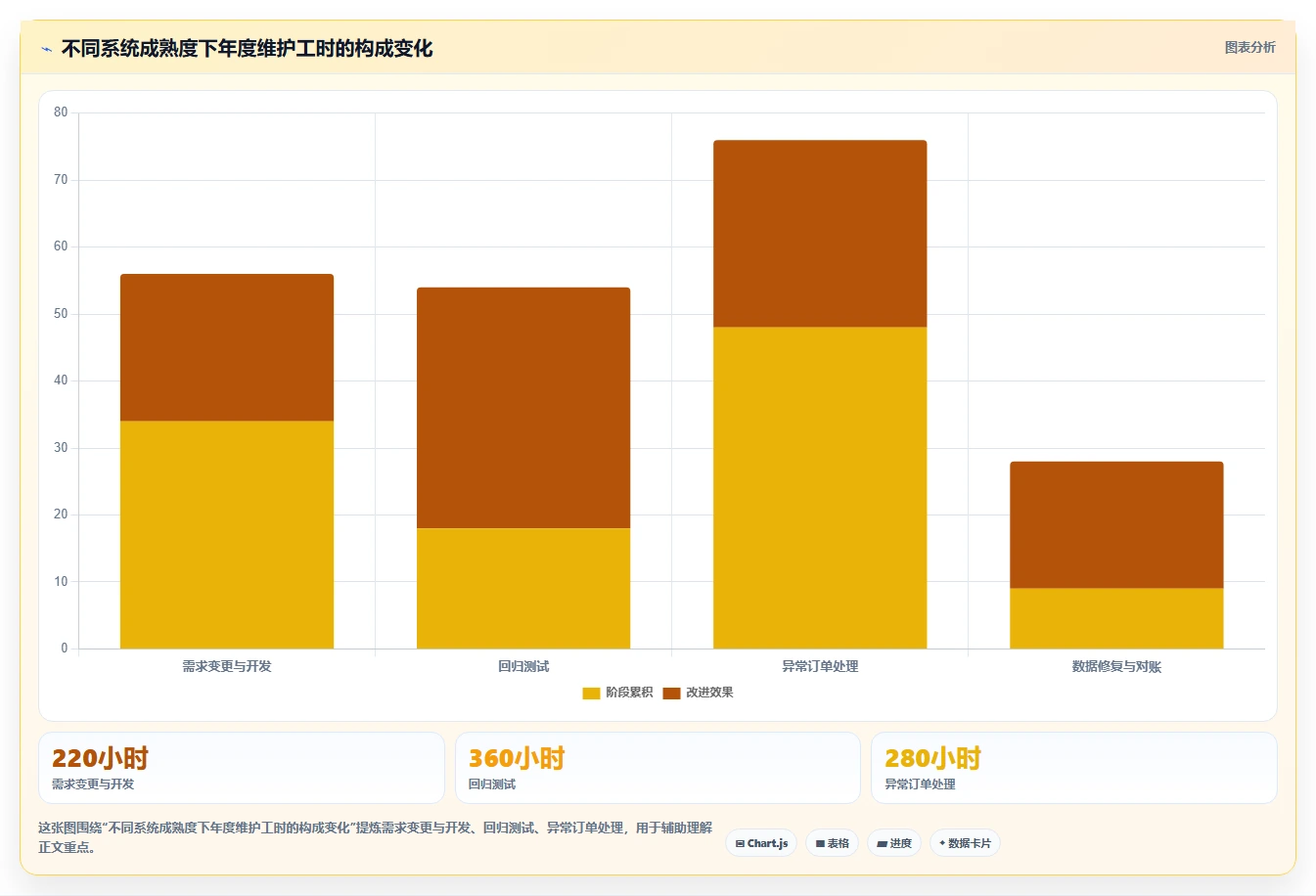

3. 把维护成本换算成可比较的指标

不同方案很难只靠感觉比较。可以使用一个简化模型估算年度维护负担:

年度维护负担 = 需求变更工时
+ 回归测试工时

+ 线上异常处理工时

+ 数据修复工时

+ 发布与回滚预留工时

这个公式不是财务核算模型,而是项目决策工具。它的价值在于把“系统比较灵活”“后续可能麻烦”转换成可以讨论的工时和预算。

假设方案甲首期开发便宜20万元,但每月需要额外投入20人时处理报表、订单和库存异常;方案乙首期贵15万元,但每月少投入12人时。按照每人时综合成本260元计算,方案乙大约在14个月左右达到累计成本平衡。

项目经理不应只向管理层报告首期报价,而应同时报告两年总拥有成本,包括服务器、第三方服务、维护人力、版本升级、故障损失和数据治理。

五、测试验收怎么做:从功能验收转向维护性验收

1. 第一步:建立高风险业务地图

测试开始前,先不要急着分配用例。把电商交易拆成几个关键对象:商品、价格、库存、优惠、订单、支付、履约、退款和数据报表。然后为每个对象标记三种风险:金额风险、状态风险和外部依赖风险。

业务对象金额风险状态风险外部依赖风险重点验收动作
商品与价格价格展示不一致上架、下架、预售状态异常商品数据同步失败验证生效时间、历史订单价格和缓存刷新
库存超卖导致赔付锁定、扣减、释放不一致仓储系统响应延迟验证并发、超时、重试和补偿
优惠少收或多收优惠资格状态不一致营销服务规则变更验证叠加、取消、退款和边界金额
支付重复扣款、金额不一致待支付与已支付错位回调延迟、重复通知验证幂等、对账、超时和人工处置
售后退款超额或少退退款、退货、换货状态错位支付渠道退款失败验证部分退款、重试和退款结果确认

风险地图的作用,是把测试资源从“平均分配”改成“按损失分配”。一个不影响交易的页面问题可以延后修复,但支付、库存和退款问题必须在验收前完成闭环。

2. 第二步:用状态机替代单纯页面流程

订单测试最好用状态机表达。订单并不是从“创建”直接跳到“完成”,而是经历待支付、支付处理中、已支付、待发货、部分发货、已发货、已完成、退款中和已退款等状态。不同状态下,用户可以执行的动作不同,系统可以接受的接口也不同。

验收时至少要检查三类状态问题。第一类是非法跳转,例如已退款订单再次进入待发货;第二类是重复操作,例如支付回调重复到达导致订单重复确认;第三类是部分成功,例如库存已扣减但订单状态更新失败。

状态机还有一个维护价值:当业务提出新需求时,团队能够判断它是新增状态、增加状态转换条件,还是仅增加展示逻辑。三者的开发和回归成本完全不同。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

3. 第三步:为每个高风险场景设计“故障注入”

如果测试环境只提供正常返回,很多维护风险不会暴露。项目经理不一定需要搭建复杂的故障演练平台,但至少要让测试人员能够模拟超时、重复回调、空响应、字段缺失、金额不一致和消息重复消费。

例如,支付回调测试不能只验证“支付成功返回”。还应模拟以下情况:回调先于订单状态落库到达;同一个回调发送三次;回调金额与订单金额不一致;回调签名正确但订单号不存在;系统处理成功后响应发送失败导致第三方再次通知。

每个故障场景都要有预期结果。预期结果不是简单的“提示失败”,而应说明订单最终状态、库存最终状态、支付流水状态、告警内容以及人工处理入口。

4. 第四步:把可观察性纳入验收

可观察性不是运维团队上线后再补的内容。对核心交易链路,验收时至少要确认日志、指标和告警三类能力。

  • 日志:能否通过订单号和请求流水号串起一次完整交易。
  • 指标:能否观察支付成功率、库存锁定失败率、退款失败率和消息堆积量。
  • 告警:是否能在客户大量投诉前发现异常,并明确告警接收人。

一个实用标准是:从发现异常到确定责任模块,目标不应超过15分钟;从确定处理方案到执行止损,目标不应超过30分钟。具体时间要按团队规模调整,但必须在验收时通过模拟演练验证,而不能只写在运维文档里。

5. 第五步:用真实数据结构验证报表和对账

电商系统的报表经常被当作次要功能,但上线后它往往是维护成本最高的区域之一。原因在于报表涉及订单、支付、退款、优惠、物流和结算多个数据源,而且业务人员通常在出现争议时才使用它。

验收时不要只导出一份“看起来正确”的日报,而要验证数据口径和边界:跨日支付如何归属,取消订单是否计入成交,退款按申请日还是完成日统计,优惠由谁承担,部分发货订单如何计算履约金额。

我建议为每个核心报表建立口径卡片,至少写清统计对象、时间字段、金额字段、去重规则、数据延迟和异常处理方式。没有口径卡片的报表,即使数字暂时正确,也很难长期维护。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

六、维护成本的具体拆解:哪些地方最容易被低估

1. 需求变更成本:不是改一处,而是确认所有口径仍然一致

电商业务变化频繁,促销、运费、会员、分销和履约规则都会调整。需求变更成本高,通常不是因为代码量大,而是因为系统中存在多个“事实来源”。价格可能来自商品服务,优惠可能来自营销服务,订单又保存了一份计算结果,报表再根据订单字段重新推导一次。

对于金额类字段,我建议验收时明确三种概念:原始金额、计算过程金额和最终支付金额。退款、对账和报表应尽量使用稳定的订单快照,而不是在历史订单上重新套用当前规则。

一个很有价值的验收问题是:活动规则今天修改后,昨天已经完成的订单会不会改变?如果团队无法明确回答,说明历史数据和实时规则之间的边界还没有被固定。

2. 数据修复成本:没有修复工具,开发人员就会成为人工客服

线上异常不可避免,但异常处理方式可以不同。成熟系统允许授权人员通过后台执行可审计的补偿操作,例如重新发起库存释放、重试退款、补发订单消息或修正物流状态。低成熟度系统则要求开发人员临时写脚本,直接修改数据库。

直接改库的危险不只在于误操作,还在于缺少业务事件记录。即使问题被修好了,后续也很难回答谁改的、改了什么、为什么改、是否触发了下游同步。

验收时至少要检查三类修复能力:可查询、可执行、可追溯。可查询意味着能找到异常对象;可执行意味着有受控的处理动作;可追溯意味着所有动作都有操作者、时间、原因和结果。

3. 发布成本:每次上线都像一次大型项目,说明自动化不足

如果一个电商系统每次发布都需要多个团队在深夜集中值守,且必须手工完成数据库变更、配置修改、缓存刷新和全量回归,那么系统的维护成本已经被固化在发布流程里。

这并不意味着所有项目都必须建设复杂的持续交付体系。小团队可以先完成版本清单、数据库变更脚本、配置核对表、冒烟用例和回滚包;中大型团队则可以进一步建设自动化部署、灰度发布、指标对比和一键回滚。

关键不是工具数量,而是发布过程是否可重复。一个新成员按照文档执行,能否完成发布并在出错时恢复,这是验收阶段应该验证的事情。

4. 人员流动成本:系统是否依赖“唯一懂的人”

项目验收时,最容易被忽略的风险是知识集中在少数成员身上。某个核心开发人员熟悉支付回调,某个测试人员掌握全部测试账号,某个运营人员知道哪些配置不能动。这些“隐性知识”一旦没有沉淀,就会变成高额接手成本。

我建议项目经理安排一次反向交接:让没有参与核心开发的人员,根据代码仓库、接口文档、运维手册和测试环境独立完成一次问题定位。交接人员不需要马上解决所有问题,但必须能够找到入口、理解状态、判断影响和发起正确的处理流程。

如果交接只能通过口头讲解完成,那么系统的维护成本尚未真正被验收。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

七、不同情况下的行动建议:项目经理应该怎么做

1. 如果项目预算紧、团队小:先保住最贵的风险

小团队不可能一次性完成所有工程建设。我的建议是优先投入支付、库存、退款、订单状态和数据备份,不要先把预算花在低风险页面优化或复杂的后台装修上。

最小可行的维护性验收,应包含以下内容:

  1. 核心订单状态有明确流转规则。
  2. 支付和退款接口具备幂等处理。
  3. 异常订单可以按订单号查询完整链路。
  4. 核心数据有备份和恢复演练记录。
  5. 至少有一份可执行的发布和回滚手册。
  6. 每个高风险异常都有责任人和处理时限。

小团队可以暂时接受人工处理,但不能接受无记录、无权限、无边界的人工处理。人工不是问题,不可审计的人工操作才是问题

2. 如果是多渠道电商:重点验收数据一致性

多渠道系统的维护难点不一定是页面复杂,而是不同渠道对商品、价格、库存、订单和售后有不同定义。一个渠道使用“可售库存”,另一个渠道使用“物理库存”;一个渠道支持部分退款,另一个渠道只支持整单退款。这些差异如果没有被抽象和记录,后续维护会不断出现特殊判断。

验收时建议制作渠道差异矩阵,列出每个渠道的字段映射、状态映射、金额口径、接口限制、重试策略和异常处理方式。新增渠道时,必须证明它不会破坏已有渠道的核心流程。

比较项渠道甲渠道乙验收关注点
库存口径可售库存仓库实物库存是否统一换算,库存变更是否可追踪
支付回调同步加异步仅异步订单确认是否依赖单一返回路径
退款能力支持部分退款仅支持整单退款售后规则是否按渠道适配
接口限流每分钟1200次每分钟300次批量同步是否触发限流和重试风暴

3. 如果是大促项目:重点验收降级和止损

大促场景下,系统不一定能保证所有功能同时保持最佳体验,但必须保证交易核心链路可控。项目经理应提前定义降级顺序:先关闭非核心推荐,再限制复杂营销计算,最后才考虑限制下单或支付。

大促演练不能只压并发量,还要观察数据库连接、缓存命中率、消息堆积、支付回调延迟、库存锁定失败和人工工单增长。压力测试通过,只能证明某一组条件下系统承受住了流量,不能证明业务异常下仍然可恢复。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

4. 如果是供应链或仓储协同项目:重点验收重复和延迟

仓储协同系统常见的问题不是接口完全不可用,而是消息延迟、重复推送和顺序错乱。例如仓库先发送发货消息,后发送拣货消息;或者同一个物流单号被发送两次。系统如果把每条消息都当作全新事件处理,就可能产生重复扣库存、重复通知和错误订单状态。

验收时应准备乱序、重复、延迟和缺字段四类消息样本,并确认系统是否通过事件编号、版本号或业务主键进行去重。对于无法保证实时一致的场景,也要明确最终一致的时间窗口和业务提示。

5. 如果采用外部服务或低代码能力:重点验收可替换性

外部服务可以缩短开发周期,但也会引入供应商依赖。验收时不能只确认当前功能可用,还要确认数据能否导出、配置能否迁移、接口是否有版本策略、服务异常时是否有替代方案。

这里的可替换性不意味着项目上线后马上更换服务,而是要防止核心数据和业务规则被封装在无法迁移的黑盒里。至少应保留订单、商品、库存、客户授权和关键操作日志等核心数据的可读导出能力。

八、不同情况下的取舍:哪些维护投入可以延后,哪些不能

1. 可以延后的投入

并非所有维护性建设都必须在首期完成。项目预算或上线时间有限时,以下事项通常可以阶段性延后,但必须登记为明确的技术债务。

  • 低频后台功能的自动化回归。
  • 非核心报表的实时化建设。
  • 推荐、画像等非交易功能的复杂监控。
  • 低风险配置的全量审批流程。
  • 不影响订单和资金的界面兼容优化。

延后并不等于删除。项目经理应记录延期原因、触发条件、预计偿还时间和负责人。比如“当日订单量达到某阈值后补充自动化回归”,比“后续优化”更可执行。

2. 不建议延后的投入

以下内容直接关系到资金、库存、客户权益和故障恢复,不建议为了赶上线而完全放弃:

  • 支付回调的幂等和金额校验。
  • 库存锁定、扣减和释放的一致性验证。
  • 退款、部分退款和优惠回退测试。
  • 核心订单状态的非法跳转防护。
  • 关键操作日志、流水号和审计记录。
  • 数据库备份、恢复和回滚演练。
  • 异常订单的查询、告警和人工处置能力。

这些能力看起来不直接产生销售额,却决定系统出现问题时损失会不会扩大。尤其是支付和库存,一旦数据错误扩散,后续修复往往比上线前建设更昂贵。

3. 买现成能力还是自己开发

这是项目经理最常面对的取舍。自研可以获得更高的业务控制力,但需要承担长期升级、文档、监控和人员交接成本;采用成熟能力可以缩短首期周期,但需要接受供应商边界和服务费用。

决策因素偏向自研偏向采用成熟能力
业务规则规则高度独特,构成核心竞争力规则较通用,行业已有成熟实现
变化频率需要频繁快速调整,且内部有稳定团队变化较少,更看重上线速度
维护团队有专职开发、测试和运维团队较小,难以长期承担基础能力
数据与迁移需要完全掌握数据模型和迁移路径可以接受标准接口和供应商约束
故障责任企业愿意自行承担全链路责任希望将部分基础运维责任交给服务方

我的建议不是简单地“能买就不做”,而是把核心差异和通用能力分开。订单资产、价格快照、库存事实和售后规则通常应掌握在企业自己手里;日志采集、消息基础设施、通用报表或部分运营能力,可以根据团队情况采用成熟服务。

4. 低报价方案与高报价方案如何比较

不要只比较开发合同金额。建议建立两年成本表,至少包含首期开发、接口和服务费、年度维护人力、每次发布成本、预估故障损失、人员交接成本和数据迁移成本。

如果一个低报价方案把大量工作留给上线后的人工处理,报价差异可能只是把成本从供应商账单转移到了企业内部。相反,高报价方案也不一定更好,关键要看多出的费用是否换来了更清晰的边界、更少的重复劳动和更强的恢复能力。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

九、验收清单:项目经理可以直接带进评审会议

1. 功能与数据一致性

  • 商品价格、活动价格和订单价格是否有快照。
  • 购物车金额、订单金额、支付金额和退款金额的口径是否一致。
  • 库存锁定、扣减、释放是否分别有明确记录。
  • 订单取消、支付成功、发货和退款的状态是否存在非法跳转。
  • 历史订单是否会受到当前营销规则变化的影响。

2. 异常与恢复能力

  • 支付回调重复到达时,是否只确认一次订单。
  • 第三方成功、本地失败时,是否能通过补偿恢复。
  • 消息重复消费时,是否能避免重复扣库存和重复通知。
  • 退款失败时,业务人员是否能看到失败原因和下一步动作。
  • 异常数据是否能按订单号、用户标识或流水号快速查询。

3. 发布与交接能力

  • 是否有版本清单、数据库变更脚本和配置变更记录。
  • 是否能在测试环境完整演练发布和回滚。
  • 新成员是否能根据文档启动项目、执行冒烟测试和定位常见异常。
  • 是否明确值班人、升级路径和故障响应时限。
  • 是否有已知问题清单,并标注影响、临时方案和计划修复时间。

4. 验收评分建议

如果需要量化,可以按四个维度评分:功能正确性占30%,异常可恢复性占30%,可观察性占20%,交接与发布能力占20%。这不是固定行业标准,而是一种帮助团队避免“功能分数压倒一切”的评审结构。

对于支付、库存、退款这类高风险模块,我不建议采用简单平均分。只要存在无法解释的金额差异、无法控制的重复扣减或无法恢复的状态错误,就应当暂停相关范围的验收,而不是用其他低风险功能的高分抵消。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

十、把维护性验收落地到项目管理流程

1. 在需求评审时就登记维护问题

维护成本不是测试阶段才出现。需求评审时,如果只写“支持多种优惠叠加”,却没有写清叠加顺序、互斥条件、退款规则和历史订单影响,测试人员后续只能被动猜测。

每个重要需求都应附带四类信息:业务规则、数据变化、异常处理和运营动作。这样做会让需求文档看起来更长,但可以显著减少开发、测试和业务之间的重复确认。

2. 在开发阶段建立变更影响记录

项目团队可以使用某项目管理工具或某项目管理平台记录需求、缺陷、发布版本和验收证据,但工具本身不会自动降低维护成本。真正重要的是,每次变更都要关联影响模块、测试范围、数据库变化和回滚方式。

我见过一些团队把所有内容都记录在任务标题里,例如“修复优惠券问题”“优化订单同步”。这种记录无法支持后续检索。更好的写法是说明触发条件、影响范围、修复方式、验证数据和残留风险。

3. 在测试阶段留下可复用资产

测试数据、账号、接口模拟、SQL查询、异常订单样本和回归脚本,都是后续维护资产。不要把它们只留在某位测试人员的电脑里。

验收交付物至少应包括:核心场景用例、异常样本、测试数据说明、接口模拟方式、关键查询语句、已知问题和回滚验证记录。这样下一次版本变更时,团队不必从零开始搭建测试条件。

4. 在上线后复盘真实维护成本

上线后30天和90天各做一次维护成本复盘,比验收当天预测更有价值。重点统计需求变更平均耗时、每千订单异常数、人工补偿工时、故障平均恢复时长、回归测试耗时和发布失败次数。

如果实际数据与验收预测差异很大,不要只归因于“业务变复杂了”。应进一步分析是需求变化超出假设、架构边界不清、测试数据不足,还是监控和运营流程没有落地。

复盘周期重点问题建议观察指标输出结果
上线后7天是否存在明显阻断性问题支付失败率、订单异常数、告警响应时间紧急修复清单
上线后30天人工处理是否超出预期每千单工单数、补单工时、回归耗时维护成本基线
上线后90天系统是否能够持续变化需求平均交付周期、发布失败率、技术债务数量下一阶段治理计划

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

十一、一个可执行的四周维护性验收计划

1. 第一周:确认范围和风险权重

第一周不追求马上执行大量用例,而是把业务对象、状态流转、第三方依赖和数据口径确认清楚。项目经理应组织产品、研发、测试、运营、财务和仓储共同参加,尤其要让实际处理异常的人参与。

  1. 列出交易全链路和关键状态。
  2. 识别金额、库存、客户权益三类高风险点。
  3. 确定核心场景的验收门槛。
  4. 建立渠道差异、接口依赖和报表口径清单。
  5. 确认每类异常的责任人和升级路径。

2. 第二周:完成主流程和边界场景验证

第二周重点验证正常流程、边界值和规则组合。除了“买一件商品并成功支付”,还要覆盖最低库存、最高优惠、优惠互斥、订单取消、部分发货、部分退款和跨日结算等场景。

边界值不要由测试人员自行想象,应来自业务真实规则。例如满减门槛是200元,就要测试199.99元、200元、200.01元;库存为1件,就要测试单用户重复点击和多个用户并发提交。

3. 第三周:完成故障注入和恢复演练

第三周要主动制造系统不正常的情况。支付接口延迟、库存服务不可用、消息重复、数据库短暂断开、第三方返回字段缺失,都应至少有一组演练记录。

演练的验收标准包括:系统是否阻断错误扩散,异常是否能被发现,日志是否足以定位,人工是否能执行补偿,补偿后数据是否一致。只要其中一个环节依赖“找熟悉的人来处理”,就应记录为维护风险。

4. 第四周:完成交接、发布和回滚验收

第四周由未深度参与开发的成员执行发布和回滚。这样可以暴露文档缺失、权限不足、脚本不可重复、环境变量不完整和测试账号失效等问题。

最后,项目经理应组织一次“无口头提示验收”。参与者只能使用交付文档、系统界面、日志和标准操作手册完成任务。这个过程比会议上逐条汇报更能反映系统是否真正可维护。

电商系统开发:项目经理避坑指南:做测试验收时别忽略维护成本高

十二、FAQ:关于电商系统维护成本的几个关键问题

1. 测试用例数量达到多少才算充分?

没有适用于所有电商系统的固定数量。用例是否充分,取决于是否覆盖核心状态、资金流向、库存变化、第三方异常和人工恢复动作。与其追求一万条低风险用例,不如先确保高风险场景具备完整的输入、过程、结果和恢复验证。

2. 小程序、网页端和后台是否要全部做自动化测试?

不一定。自动化应优先覆盖稳定、重复频率高、失败损失大的场景,例如登录、商品搜索、下单、支付结果处理、退款和库存校验。变化频繁的页面视觉细节,可以保留人工验证。自动化的目标是降低重复回归成本,而不是把所有人工判断都替换掉。

3. 没有专职运维人员,如何做维护性验收?

可以从最小闭环开始:保留完整日志,建立异常订单查询方式,明确备份和恢复步骤,指定故障责任人,准备发布和回滚手册。团队规模小并不意味着可以没有流程,反而更需要流程避免所有事情集中在一个人身上。

4. 维护成本高,是否说明系统架构一定有问题?

不一定。业务本身复杂、渠道众多、规则变化频繁,都可能带来合理维护成本。需要区分“复杂度来自业务”还是“复杂度来自重复实现和缺少边界”。如果同一规则在多个地方重复维护、异常必须直接改数据库、每次发布都无法回滚,这些才是明显的系统性问题。

5. 验收时发现问题,但业务坚持按期上线怎么办?

可以采用风险分级,而不是简单二选一。对不影响资金、库存和客户权益的问题,可以带条件上线;对能够止损、可监控、可回滚的问题,可以设置上线观察期;对无法解释金额差异、无法恢复订单状态或可能重复扣款的问题,应坚持阻断上线。

6. 是否应该把维护成本写进合同验收条款?

建议写入可验证的交付物和服务指标,而不是笼统写“系统易维护”。例如要求提供接口文档、数据字典、发布手册、回滚脚本、异常处理说明、监控指标和一定数量的恢复演练记录。对于服务期,还可以约定故障响应时间、问题定位时间和数据修复责任。

7. 如何判断供应商说的“支持扩展”是否可信?

不要只听架构介绍,要求对方现场演示一个真实变化:新增支付渠道、增加优惠类型或调整退款规则。重点看他能否说明改哪些模块、需要回归哪些场景、如何灰度、如何回滚、异常由谁处理。如果只能展示当前功能,无法展示变化过程,“支持扩展”很可能只是销售表述。

十三、结尾:真正便宜的系统,不是开发报价最低,而是变化之后仍然可控

电商系统开发的验收,最容易被当前功能牵着走。项目经理拿着需求清单逐项打勾,业务人员看到主流程跑通,管理层看到项目按期上线,于是大家都默认系统已经交付。但系统的长期成本不会因为验收会议结束而消失,它只会转移到后续版本、运营工单、财务对账和故障加班中。

我更愿意把维护性看成一种“变化预算”。系统每个月允许多少次规则调整,每次调整需要多少回归时间,出现异常后多久能定位,业务人员能否自行完成低风险补偿,这些才是电商系统能否持续经营的核心能力。

下一步可以从一个真实需求开始做反向验收:选择“新增一个促销规则”或“接入一个支付渠道”,要求团队画出影响范围、测试范围、监控指标、回滚路径和人工处理方案,再估算一次完整变更的总成本。如果大家只能回答开发需要几天,却回答不了测试、运营、财务和故障恢复需要多少资源,那么这套系统就还没有真正完成验收。

验收不是证明系统今天能运行,而是证明系统明天发生变化时,团队仍然知道该改哪里、怎么验证、出了问题如何止损。这才是项目经理在电商系统开发中最值得提前买下的一份“维护成本保险”。

常见问题解答(FAQ)

1. 电商系统测试验收时,如何判断后期维护成本是否过高?

我以前参与过一次电商系统验收,功能演示时几乎没有问题,但上线两个月后,订单、库存和促销模块频繁出现小故障。现在我最担心的是,测试验收只验证“能不能用”,却没有验证“以后好不好维护”,到底应该从哪些指标判断维护成本?

验收时不要只看功能是否通过,还要看系统出现问题后,团队能否快速定位、修复和验证。维护成本高,通常不是因为某个页面难改,而是因为业务规则散落在代码、数据库脚本、定时任务和人工操作中,后续每次改价、改库存或改促销都要牵一发动全身。

我建议把维护成本拆成四项进行验收:故障定位时间、普通需求修改时间、回归测试范围,以及对原开发团队的依赖程度。下面这组指标比“代码写得规范”更接近项目上线后的真实成本。

检查维度较健康的表现高风险表现 故障定位有完整日志、请求编号和错误上下文,1小时内能定位模块只能依赖开发人员翻服务器日志,半天仍无法确定原因 需求修改常规促销规则可配置或在单一模块修改改一个规则需要同时改前端、接口、数据库和多个定时任务 回归范围有自动化测试或明确的核心链路清单每次发布都依赖人工凭经验点测 人员依赖新成员经过几天培训即可接手只有原开发者知道系统真实逻辑 测试验收时可以安排一次“故障注入”:人为制造库存不足、支付回调重复、优惠券过期、物流接口超时等问题,然后要求供应方在限定时间内完成定位、修复和回归。

比如要求普通故障2小时内给出原因,4小时内提供修复方案;如果对方只能口头解释,无法展示日志、监控和复现步骤,就说明维护风险已经存在。我的判断标准是:如果一个系统的业务负责人离开后,剩下的团队仍然能看懂规则、复现问题、完成发布,它才算真正通过维护性验收。

否则,即使当前功能全部打勾,也只是把成本推迟到了上线之后。

2. 电商系统验收时,哪些测试项目最容易被忽略,却会显著增加维护成本?

我发现很多验收清单都集中在注册、下单、支付和发货这些主流程,促销叠加、退款逆向流程和数据修复反而被简单带过。我的疑惑是,测试阶段时间有限,究竟哪些边界场景最值得优先测,才能避免上线后反复人工救火?

最容易被忽略的不是冷门功能,而是“主流程发生异常之后怎么办”。电商系统的维护成本往往由逆向流程和边界条件决定:订单成功但支付通知延迟、退款完成但库存未恢复、优惠券已使用但订单被拆分取消,这些场景一旦没有设计清楚,后续就会产生大量人工补单和数据修复。

在验收排期有限时,我会优先测试以下五类场景,并要求每类场景都留下预期结果、实际结果和处理责任人。

优先级场景必须验证的结果常见维护后果 高支付回调重复或延迟订单不重复支付、不重复发货,状态可追踪人工关闭重复订单、财务对账 高拆单、部分退款、部分发货订单、库存、优惠和退款金额保持一致客服反复改单,数据库出现脏数据 高促销叠加与失效优惠优先级、互斥规则和失效时间明确频繁改价格、补差价、修复优惠券 中第三方接口超时有重试、幂等和人工补偿机制订单卡住,开发临时改状态 中库存并发扣减超卖、重复释放和库存负数可被阻断运营每天手工盘库存 验收时不要只让测试人员按照脚本操作,还应让业务人员提供过去半年最常见的异常订单作为样本。

真实样本通常比通用测试用例更有价值,因为它能暴露企业自己的特殊规则,例如预售商品、组合商品、区域限售和分仓发货。还有一个容易被忽略的验收项是“数据修复能力”。供应方应说明谁可以修复、通过什么方式修复、是否保留操作记录、修复后如何重新触发库存或财务流程。

没有审计记录的后台修复,看似解决了问题,实际上会给后续对账和责任追溯留下更大的维护成本。

3. 为了降低电商系统维护成本,验收时应该选择标准功能还是接受定制开发?

我在评估系统时经常遇到一种情况:供应方承诺所有业务都能定制,项目经理也觉得定制越多越贴合业务。但我担心三年后没人敢升级,甚至一个小改动都要重新评估。标准功能和定制功能,应该怎样用成本而不是感觉来做取舍?

标准功能不一定天然优于定制功能,关键在于定制是否改变了系统的核心边界。我的经验是,展示层和流程配置层的定制通常比较可控;一旦定制深入订单状态机、库存扣减、结算分账和权限模型,维护成本会快速上升。可以用“五年总拥有成本”做判断,而不是只比较首次开发报价。

计算时至少包含首期开发、年度维护、升级适配、故障损失和人员培训五部分。

方案首期投入年度维护倾向升级风险适合情况 标准功能较低较低较低业务规则接近行业常见模式 轻量配置中等中等较低需要调整字段、审批、页面和通知 模块级定制较高中高中等有明确差异化流程且能独立隔离 核心流程深度定制高高高业务模式确实无法通过标准流程实现 一个实用的验收方法是要求供应方把每项定制标注为“配置、扩展、改造”三类。

配置通常不改变核心代码;扩展是在边界外增加接口或模块;改造则会修改原有核心逻辑。对于改造项,必须额外验收升级影响、回滚方式、自动化测试数量和未来交接文档。我会特别警惕“先按特殊规则开发,后续再统一”的承诺。电商项目上线后,促销、库存和结算规则会不断增加,早期没有隔离边界,后续就很难重构。

更稳妥的做法是:能用标准流程解决的,不为短期便利做改造;确需差异化的功能,尽量通过独立服务、规则配置或清晰接口承载,不要直接把特殊逻辑塞进主交易链路。

4. 电商系统测试验收时,如何验证供应商的交接能力,避免后期长期被绑定?

我见过项目验收资料很厚,接口文档、部署文档和操作手册一应俱全,但真正发生故障时,内部团队还是不知道从哪里查。对我来说,最怕的不是供应商收费,而是离开供应商就无法维护。验收阶段怎样证明交接资料真的能用?

文档齐全不等于可交接,真正有效的交接验收必须让内部人员在没有供应商实时指导的情况下完成一次完整操作。建议把交接设计成“带故障的实操考试”,而不是把文件上传到共享盘就算完成。可以安排内部团队完成四个任务:部署一个测试版本、根据日志定位一个模拟故障、修改一个简单业务配置、执行一次回滚。

每项任务都应记录完成时间、是否依赖口头指导,以及最终结果是否可复现。

交接任务建议验收标准不合格信号 部署按文档完成测试环境部署,关键变量有说明必须临时询问个人电脑、隐藏脚本或口头参数 排障能根据请求编号、日志和监控定位到责任模块只能截图发给原开发人员判断 配置能独立修改商品、促销或通知类配置并审计每次改动都需要直接改数据库 回滚能在预设时间内恢复版本和关键数据没有回滚脚本,只能临时修复 交接资料至少应包括系统架构图、模块依赖、数据库字典、接口清单、定时任务、权限矩阵、发布流程、回滚方案、监控指标和已知问题清单。

对电商系统而言,定时任务尤其重要,自动关单、库存释放、对账、退款同步等任务如果没有负责人和失败重试说明,线上很容易出现“没有报错但业务没推进”的隐性故障。我还建议在合同或验收单中加入“脱离供应商运行”条款,例如内部人员连续两次独立完成发布和故障演练,才视为交接通过。

这样验收关注的就不只是系统当前能否运行,而是企业未来能否用合理的人力和时间持续运行。

读者评论

覃景行

通过率99%”确实容易掩盖问题。电商项目验收时,除了测正常下单,我会重点看支付成功但回调延迟、重复通知、部分退款和库存扣减失败这些场景。文章提到按状态和资金流向测试,比单纯按页面统计更接近真实风险。

邵晓彤

维护成本不只是开发改代码的时间,这一点很有感触。以前一个优惠规则调整,研发改半天,测试和运营却要跟着核对好几天。验收时如果说不清影响范围、回归范围和责任人,后续很容易变成反复加班。

谭浩然

日志可查不等于问题可定位,文章里的现场演练很实用。建议验收时随机抽取异常订单,要求团队根据订单号找到调用链、第三方结果和处理责任人。要是还得靠个人经验翻数据库,系统的可维护性确实不够。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘 电商系统开发中,最危险的安全审计不是“没有发现 […]
电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算 电商系统开发最容易失控的时刻,往往不是立项 […]
电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发最容易失控的地方,往往不是程序员写不出功能,而是企业在立项时把“预算”“范围”“交付日期”当成三个 […]
电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能 电商系统开发中,最危险的高峰故障往往不是服务 […]
电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定 电商系统接口不稳定,通常不是“服务器不够快”这么简 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
