电商系统开发最容易被低估的工作,不是写接口、搭页面或选择技术栈,而是把“业务方以为自己说清楚了”的需求,真正梳理成开发团队可以验证、测试、上线和追责的系统规则。我在参与电商系统改造时见过一个很典型的结果:团队用了四个月重做订单中心,系统上线后接口响应速度提高了,但客服仍然无法准确回答“为什么这个订单不能退款”,运营也无法解释“同一批优惠券为何在不同渠道结算出不同金额”。问题不在代码能力,而在选团队时没有重点评估需求梳理能力。
电商系统改造通常同时包含订单、商品、库存、营销、支付、履约、售后、会员、财务对账和数据分析等模块。任何一个模块的调整,都会影响其他模块的状态流转。例如,营销规则改变可能影响订单应付金额,订单应付金额变化又会影响支付、退款、分账和财务凭证。
因此,改造项目的核心工作不是“把旧代码换成新代码”,而是重新确认业务事实:哪些字段是真实业务对象,哪些状态可以回退,哪些金额必须保留快照,哪些操作需要幂等,哪些异常需要人工介入,哪些数据必须能追溯。
我对开发团队的第一判断标准是:团队能不能在签约前发现需求里的矛盾,而不是只会在签约后按照清单报价。如果团队拿到一句“做一个类似某头部电商平台的商城”,马上开始介绍前端框架、微服务架构和开发周期,却没有先追问订单边界、库存口径、优惠叠加和售后规则,那么这类团队即使技术能力很强,也可能不适合系统改造。
在我实际参与的项目评审中,很多供应商都会主动展示技术架构图:网关、缓存、消息队列、容器、服务治理、数据仓库,看起来非常完整。但架构图无法回答几个更重要的问题:退款发生后库存何时释放?预售订单的尾款取消如何计算?组合商品拆分发货后,整单优惠如何分摊?客服修改收货地址后,原始地址是否保留?
这些问题没有统一答案,却必须在开发前形成明确规则。需求梳理能力强的团队,通常会把业务描述拆成角色、场景、前置条件、操作动作、系统反应、异常分支、数据变化和验收口径,而不是只交付一份功能清单。
很多企业比较开发团队时,只比较报价、人数和工期,却没有计算后期返工的代价。系统改造中,一条需求如果在原型阶段澄清,可能只需要产品经理半天;如果在开发阶段发现,可能要改数据库、接口和测试用例;如果上线后才发现,往往会牵涉历史数据、财务对账和客户赔付。
| 需求问题被发现的阶段 | 典型处理成本 | 主要影响 | 我的判断 |
|---|---|---|---|
| 访谈与原型阶段 | 0.5,2人天 | 补充规则、调整流程 | 成本最低,最适合澄清 |
| 开发阶段 | 3,10人天 | 修改接口、数据库和测试 | 需要重新评估排期 |
| 联调阶段 | 10,30人天 | 跨模块返工、数据修复 | 容易引发项目争议 |
| 上线之后 | 30人天以上 | 客诉、退款、财务和运营风险 | 不能只按开发工时计算 |
表中的数值是我在多个电商项目复盘中形成的经验区间,不是统一行业标准。它的价值不在于精确核算,而在于提醒甲方:供应商的低报价,如果建立在需求不清的前提上,可能只是把成本推迟到了上线之后。

业务人员说“库存”,可能指仓库实物库存、可销售库存、锁定库存、在途库存或渠道库存。运营说“订单金额”,可能指商品原价总额、优惠后金额、应付金额、实付金额或分摊到商品行的金额。财务说“销售额”,又可能只认可已支付、已发货或已完成的订单。
如果开发团队没有在需求阶段建立术语表,系统里很快会出现多个字段都叫“金额”或“库存”,但每个字段的计算口径不同。后续再通过加字段、改接口来补救,通常只能让系统更加难以维护。
我曾经参与过一个多渠道零售项目的需求审查。项目方原本认为订单模块已经比较成熟,只想增加新的直播渠道和会员优惠。审查第一周,我们把一笔完整订单从下单、优惠计算、支付、拆单、发货、退款一路画出来,发现“订单实付金额”在三个模块里有三种算法。
订单中心按整单优惠比例分摊,售后模块按商品原价比例分摊,财务系统则按支付流水回写。正常订单看不出问题,但一旦发生部分退款,三者的金额就会出现几分钱到几十元的差异。由于财务对账是按支付流水完成的,客服看到的退款金额又与财务实际退回金额不同。
当时如果直接开发直播渠道,问题会被进一步放大,因为直播间优惠、平台券、商家券、会员折扣和运费险可能同时存在。我们最后没有先写代码,而是先确定“金额快照”的责任边界:下单时保存商品价格、优惠明细、分摊结果和应付金额;退款时只能引用订单快照,不重新按当前规则计算。
这个改动看似只是增加几个字段,实际上解决的是历史事实不可重建的问题。电商系统不能只保存结果,还要保存结果为什么是这个结果。
单一商城的需求还可以通过人工经验维持,但当企业进入多平台、多品牌、多仓库和多组织经营后,任何一个默认值都可能变成风险。比如同一个商品在自营商城和第三方平台的可售库存不同,同一个会员在不同店铺的权益不同,同一张优惠券在直营店和加盟店的结算主体不同。
选开发团队时,我会要求对方至少画出一张“业务对象关系图”和一张“跨渠道规则矩阵”。如果团队只能提供页面原型,无法说明商品、货品、库存、订单、支付单、履约单和售后单之间的关系,说明其理解仍停留在界面层。
| 业务对象 | 必须回答的问题 | 容易出现的改造风险 |
|---|---|---|
| 商品 | 面向消费者展示的内容是什么 | 商品与实际可发货货品混为一谈 |
| 货品 | 仓库实际拣选和扣减的单位是什么 | 规格、批次和条码无法对应 |
| 库存 | 什么状态下允许销售和锁定 | 超卖、虚占和释放时机不一致 |
| 订单 | 消费者购买事实如何留痕 | 修改后无法还原下单时状态 |
| 支付单 | 资金流水如何与订单关联 | 部分支付、分账和退款难以对账 |
| 履约单 | 如何拆分仓库、物流和包裹 | 拆单后售后和运费计算失真 |

技术栈当然重要,但它通常不是电商系统改造失败的首要原因。成熟的缓存、消息和数据库方案,不能自动解决“支付成功但库存锁定失败”这种业务一致性问题。框架也不能自动决定售后单是否允许跨仓库退货。
我并不反对比较技术能力,而是建议把技术评估放在正确的位置:先确认团队是否理解业务对象和规则,再判断技术方案能否支撑这些规则。否则,技术栈越复杂,越可能掩盖业务设计不清的问题。
供应商展示的案例通常会突出上线时间、访问量和客户名称,但这些信息不足以判断其是否适合你的系统。真正有价值的问题是:项目上线后有没有发生数据修复?哪些需求在验收时被砍掉?并发高峰时最先出现什么瓶颈?客户是否保留了源代码和数据字典?
我在评估团队时,会要求对方讲一个没有完全按计划完成的项目,并说明三个细节:问题在何时被发现、谁承担了决策责任、后来如何避免再次发生。能够具体回答的团队,往往比只讲“项目非常成功”的团队更可信。
一份两百页的文档不一定比三十页的规则表更有价值。需求质量不在于文字数量,而在于是否能让产品、开发、测试、运营和财务对同一个场景得出相同结论。
例如,“用户可以申请退款”这句话没有可执行性。合格的需求至少要说明退款对象、时间限制、退款原因、是否需要审核、退款金额如何计算、库存如何处理、优惠券是否恢复、积分如何回退、支付渠道如何分流,以及失败后由谁处理。
敏捷开发提倡逐步交付,但不意味着可以把核心业务规则推迟到上线后再决定。页面样式可以迭代,报表字段可以补充,推荐算法可以逐步优化;但金额、库存、订单状态、支付和退款的底层规则,一旦没有先定义,后续每次改动都会影响历史数据。
真正适合渐进式开发的是展示和运营能力,不适合渐进式猜测的是交易事实。选型时要看团队能否区分“可以晚点决定的需求”和“必须在第一版确定的约束”。

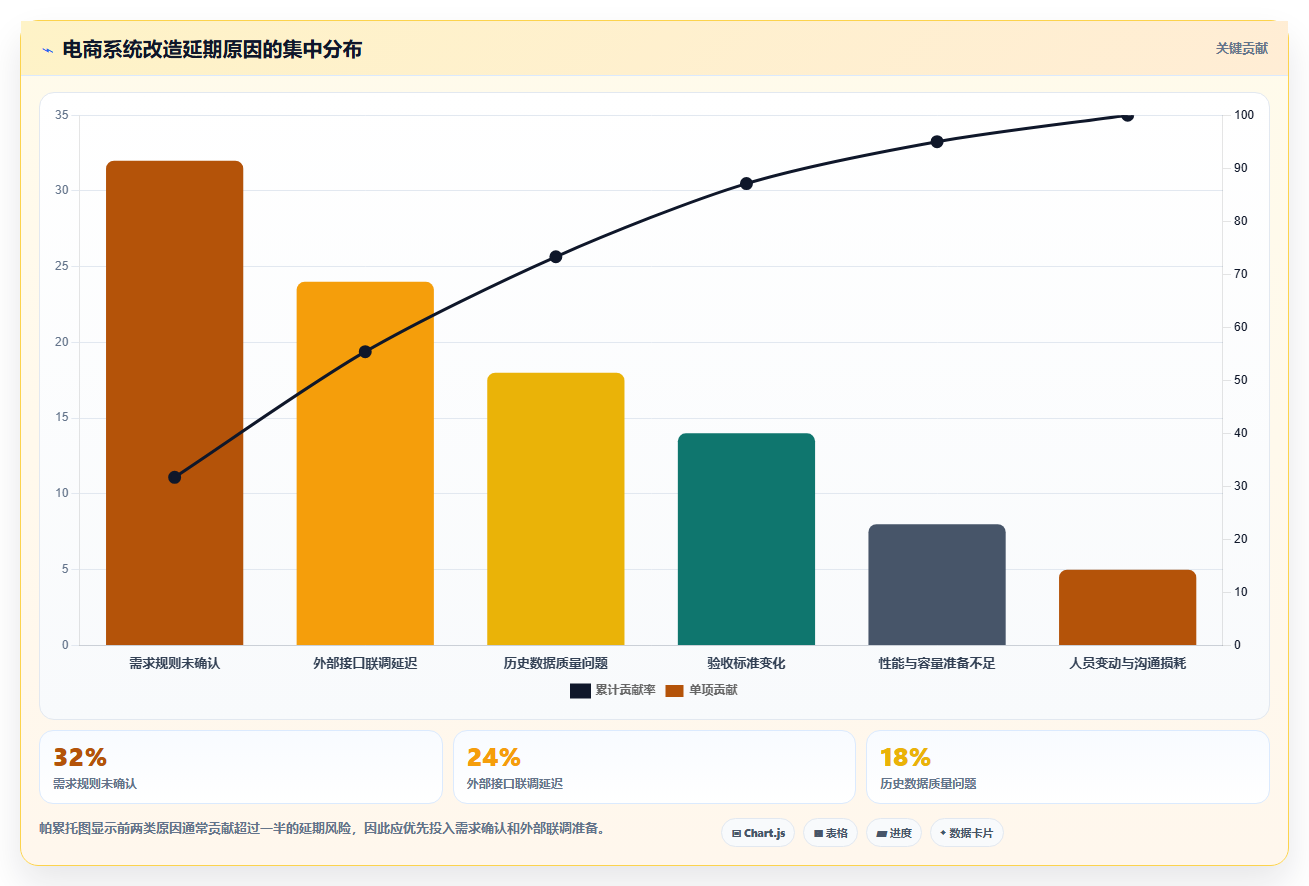

电商业务确实经常变化,但所有变化都算甲方反复,并不专业。需求变更大致可以分为三类:原本没有发现的隐含规则、经营策略主动变化、开发团队理解错误。第一类需要通过更好的需求访谈减少,第二类要建立变更评估机制,第三类则属于供应商交付质量问题。
| 变更类型 | 典型表现 | 合理处理方式 | 是否应直接追加费用 |
|---|---|---|---|
| 隐含规则显性化 | 补充退款、库存、审批等原有业务规则 | 回到需求基线,判断原范围是否包含 | 不一定,应看原始约定 |
| 经营策略变化 | 新增渠道、会员等级或促销机制 | 做影响分析,重新排优先级 | 通常可以追加 |
| 理解错误 | 已确认的规则被错误实现 | 按缺陷修复处理 | 原则上不应追加 |
| 外部接口变化 | 平台协议、支付接口或物流接口调整 | 明确责任边界和兼容方案 | 按合同约定处理 |

第一次沟通是最容易观察团队工作方法的阶段。一个有经验的团队不会只问“需要哪些页面”,还会追问订单规模、渠道结构、仓库数量、支付方式、商品规格、营销规则、组织权限、历史数据量和现有系统边界。
我建议甲方记录对方提出的问题,并按以下四个维度评分:是否问到了交易主链路,是否问到了异常分支,是否问到了数据迁移,是否问到了上线后的运营和运维。只谈页面的团队,往往适合简单展示型项目;能谈业务边界的团队,才更可能适合系统改造。
合格的需求交付物不应只有原型图。至少应该包含业务流程、角色权限、对象模型、状态机、字段字典、规则矩阵、异常清单、接口边界、数据迁移方案和验收用例。
其中,规则矩阵尤其重要。比如优惠叠加规则,不要只写“支持优惠券”,而要明确平台券、店铺券、商品券、会员折扣、满减和积分抵扣之间的优先级,以及退款时如何恢复。规则矩阵可以把争议从口头讨论变成可核对的表格。
普通团队喜欢询问“正常情况下怎么走”,成熟团队会追问“如果中途出错怎么办”。我在需求评审中通常会主动加入反例:支付成功但回调延迟、库存锁定后用户取消、订单已发货但仓库回传失败、优惠券过期后发生售后、同一用户重复点击支付、物流单号被重新分配。
如果团队只能回答正常路径,说明其方案还没有达到可开发状态。电商系统的稳定性,往往不是由正常订单决定,而是由异常订单如何被记录、重试、补偿和人工接管决定。
我不建议只按“开发人员单价”比较供应商。应该要求报价拆分到业务域,并且说明每个业务域的交付结果。例如订单中心交付的不只是若干页面,而应包括订单创建、状态流转、拆单、取消、售后关联、金额快照、接口日志和测试用例。
| 评估维度 | 建议权重 | 核验问题 | 低分信号 |
|---|---|---|---|
| 需求梳理与建模 | 30% | 能否输出规则矩阵和状态机 | 只提供功能清单 |
| 行业业务理解 | 20% | 是否理解库存、营销、售后和对账 | 只谈页面和流量 |
| 系统改造经验 | 15% | 是否做过旧系统兼容和数据迁移 | 只擅长从零开发 |
| 测试与上线方案 | 15% | 是否有回归、灰度和回滚机制 | 测试只靠验收阶段 |
| 数据与接口能力 | 10% | 能否处理多系统对账和数据追溯 | 接口只按成功返回设计 |
| 协作和变更机制 | 10% | 是否有决策人和需求基线 | 所有问题都靠群聊决定 |
如果项目金额较大,我通常建议先做一轮付费需求诊断,而不是直接签完整开发合同。诊断周期可以控制在一到三周,交付订单主链路、核心数据模型、风险清单、一期范围和估算依据。
这笔费用不是额外负担,而是降低决策风险的保险。甲方可以通过诊断观察团队是否按时交付、是否愿意追问细节、是否能处理矛盾意见;开发团队也能判断客户是否具备业务决策能力。

需求梳理不只是开会和画原型,还要验证业务方描述的现象是否真实。比如运营认为“某渠道转化率低”,可能是流量质量差,也可能是支付回调丢失;仓库认为“库存不准”,可能是扣减时机错误,也可能是盘点数据没有及时同步。
在这类场景中,我会建议项目团队先建立一套临时分析口径,把来自商城、第三方平台、支付、仓库和客服的数据放到同一分析视图中。九数云这类数据分析工具的价值,不是替代交易系统,而是帮助项目组在改造前验证问题范围、优先级和真实影响。
例如,可以把订单创建时间、支付时间、支付回调时间、库存锁定时间、发货时间和退款时间串起来,观察不同环节之间的时差。若某渠道支付成功率看似正常,但支付回调到订单状态更新平均延迟明显更高,那么系统改造的重点可能是消息可靠性和幂等设计,而不只是增加支付渠道。
以下案例采用项目诊断中的情景模拟数据,数据经过脱敏和口径统一,不代表任何企业的公开经营数据。某零售企业接入三个销售渠道,业务方认为“渠道三的库存系统不稳定”,要求开发团队直接重做库存中心。

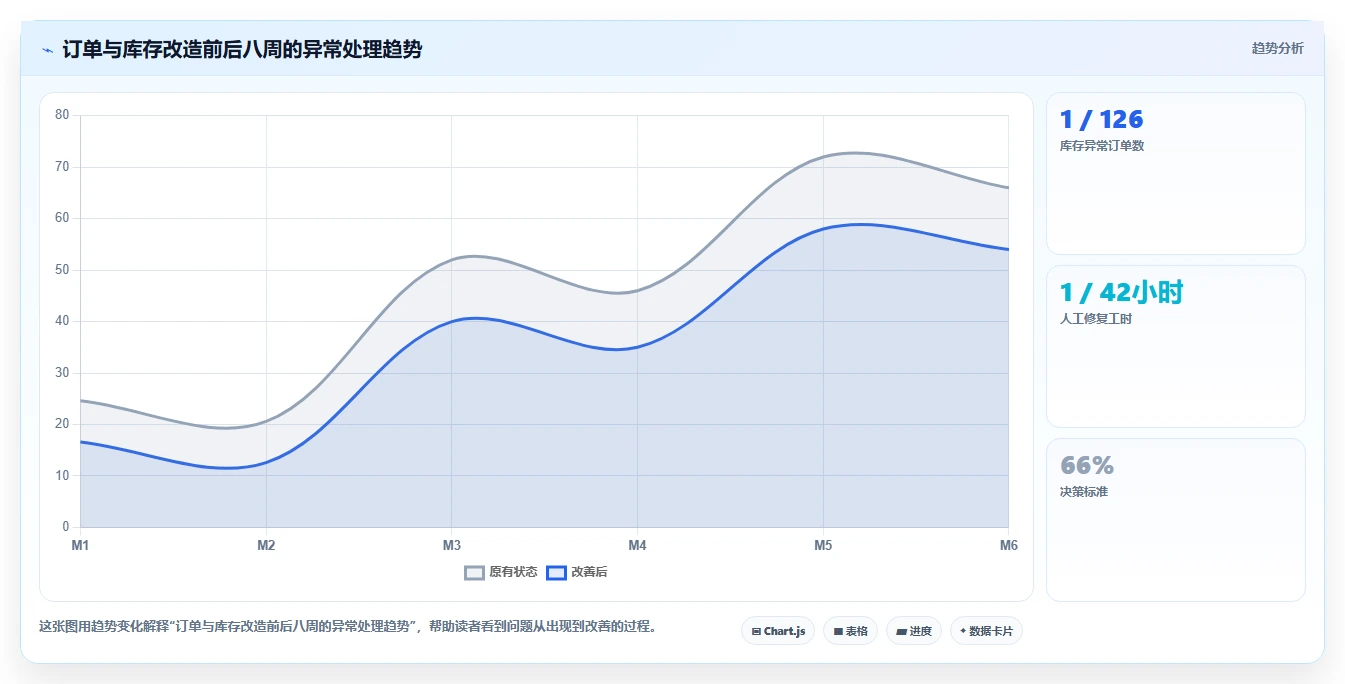

我们先按照订单状态和库存事件拆分数据,发现渠道三的库存准确率并不是最低,真正异常的是“订单取消后库存释放延迟”。渠道三的取消订单占比为8.6%,其中有17.4%的订单在取消后超过30分钟才释放库存,导致可售库存长期偏低。
进一步检查发现,渠道三的取消通知不是实时回调,而是定时批量同步;原系统又把库存释放绑定在批处理任务上。这个问题如果只从页面或库存接口看,很难定位。需求梳理后,我们把“取消订单”“取消通知”“库存释放”和“人工补偿”分别建模,并要求每一步都有事件记录。
| 分析环节 | 改造前观察 | 改造后目标 | 对应需求动作 |
|---|---|---|---|
| 取消通知延迟 | 峰值超过60分钟 | 95%的取消通知在5分钟内处理 | 增加事件接收、重试和告警 |
| 库存释放延迟 | 平均38分钟 | 平均控制在3分钟以内 | 取消事件触发释放,不等待批处理 |
| 重复释放 | 偶发人工修复 | 重复操作不改变最终库存 | 设计幂等键和库存流水 |
| 异常可追溯性 | 依赖日志搜索 | 可按订单查看完整事件链 | 建立订单与库存事件关联 |
这个案例给我的判断是:系统改造前的数据分析,往往能把“要不要重做一个模块”改写成“先修正哪一个业务事件和责任边界”。这会直接改变开发范围,也会改变开发团队的选型标准。

这里必须明确边界。九数云或同类分析工具适合做指标汇总、经营分析、异常定位和改造前后对比,不应承担订单写入、库存扣减、支付确认等强事务操作。
我见过一些项目为了快速出结果,把业务人员需要的操作按钮直接放进分析页面,后来逐步让分析工具承担审批、改价甚至库存调整。这会造成权限边界、数据一致性和审计责任混乱。正确做法是:分析工具负责发现问题和提供决策依据,交易系统负责执行事实变化,二者通过清晰的数据接口和权限规则连接。
系统上线后的验收不能只判断“按钮能不能点击”。我会为每一个核心业务域配一组结果指标。例如库存改造要看库存准确率、异常释放率、超卖率和人工修复量;售后改造要看退款处理时长、重复退款率、客服转人工比例和财务对账差异。
如果指标没有改善,说明需求可能只完成了表面功能,或者问题根因没有被解决。通过上线前后对比,项目团队才能判断是继续优化、扩大范围,还是暂停某项投入。

我通常从“用户产生购买意图”开始画链路,而不是从首页、商品详情页开始。主链路包括流量进入、商品选择、价格计算、库存校验、订单创建、支付确认、履约发货、收货完成和售后处理。
每一步都要写清楚触发者、输入数据、系统动作、输出状态和失败后的处理人。这样做的好处是,页面只是业务动作的一个载体,未来换端、接入新渠道或开放接口时,底层规则不会被页面结构绑死。
术语表不需要写得复杂,但必须统一。比如“可售库存”要明确是否扣除安全库存,“支付成功”要明确以支付平台回调、主动查询还是人工确认作为依据,“完成订单”要明确由签收、售后期结束还是财务结算触发。
| 术语 | 建议定义方式 | 必须绑定的字段或事件 |
|---|---|---|
| 可售库存 | 当前允许被订单占用的库存数量 | 仓库、货品、锁定数量、安全库存 |
| 支付成功 | 支付渠道确认资金到账且内部完成幂等处理 | 支付流水号、回调时间、确认状态 |
| 订单取消 | 订单不再继续履约且取消结果已落库 | 取消原因、操作人、库存释放事件 |
| 退款完成 | 退款渠道返回成功并完成内部核销 | 退款单号、退款金额、原支付单号 |
| 销售额 | 按约定统计口径计算的交易金额 | 统计时间、订单状态、退款扣除规则 |
规则矩阵适合处理“条件多、组合多、争议多”的业务。以优惠为例,不要只写“支持满减和优惠券”,而要把用户等级、商品范围、渠道、时间、门槛、互斥关系、叠加顺序和退款处理全部列出来。
矩阵中每一行都应该能转化成测试用例。若一条规则无法判断输入和输出,说明需求仍然不完整。开发团队如果能主动把会议结论转成这种结构,通常说明其产品和测试能力是连贯的。
电商订单状态不是越多越好,也不是越少越简单。关键是要区分哪些状态可以自动回退,哪些状态只能通过新事件补偿。例如支付处理中可以超时关闭,但已经确认支付的订单不能简单回退到待支付;已发货订单不能通过修改字段变成未发货,而应记录退回、拒收或售后事件。
我建议开发团队为每个状态提供四类信息:进入条件、允许动作、禁止动作和异常补偿。对于不可逆操作,要保留操作人、时间、来源和原始数据快照,避免后续只能依赖数据库管理员直接改值。
旧系统迁移最容易被低估。商品、会员和订单数据的字段可能存在重复、缺失、编码不一致和历史规则变化。特别是历史订单,不能只迁移当前状态,还要考虑原始金额、优惠明细、支付信息、售后记录和发票信息是否需要保留。
在迁移评估中,我会要求团队先做小样本演练:随机抽取一段时间的订单,完成旧数据清洗、转换、导入和对账,再由业务人员逐笔抽查。只有小样本可以闭环,才适合扩大迁移范围。

从零建设并不代表需求简单。企业第一次做电商系统时,往往对会员、营销、库存和售后规则缺少统一认识。此时应优先选择能帮助建立基础模型的团队,而不是一味追求一次性覆盖所有功能。
这类项目可以接受一定的产品迭代,但不能接受底层交易口径反复变化。第一期做得少并不是问题,基础模型不稳定才是问题。
旧系统替换的主要风险不在新功能,而在历史事实和上下游依赖。开发团队必须先盘点现有接口、定时任务、报表、人工操作和外部平台,不然新系统上线后可能出现订单能下,但财务报表、仓库打印和客服查询全部断裂的情况。
接入新渠道时,不能把每个平台的字段直接塞进订单表。不同渠道可能有不同的订单状态、优惠结构、支付回调和售后流程。合格的团队会建立内部统一模型,同时保留外部原始字段,以便追溯和处理平台差异。
如果供应商的做法是“每接一个平台就复制一套订单逻辑”,短期上线可能很快,长期维护成本会快速增加。此时应该优先考察其渠道适配层、状态映射和异常重试设计。
高增长企业很容易被“高并发”三个字带偏,提前建设过于复杂的分布式架构。我的经验是,性能评估必须建立在真实流量模型上:日均订单、峰值订单、秒级下单量、库存热点、促销集中度和查询比例都要明确。
如果业务还没有稳定的流量基线,先做可观测性、核心链路压测和热点隔离,往往比一次性引入大量中间件更划算。复杂架构会增加开发、测试和运维成本,也会让需求变更变得更慢。
如果改造目标包含经营分析,不能只要求开发团队“做几个看板”。应先确认指标定义、数据来源、刷新频率、权限范围、历史口径和异常处理方式。九数云这类工具可以帮助业务快速验证指标和分析路径,但最终仍需明确哪些数据来自交易系统、哪些来自仓库、哪些来自平台接口。
建议先选择订单转化、库存周转、退款率、渠道贡献和履约时效等高价值指标做试点。指标数量不宜过多,关键是每个指标都能追溯到具体订单、商品或事件。

预算有限时,最危险的做法是既要求低价,又要求所有业务规则完全定制。更实际的方案是先识别真正形成竞争差异的部分,把标准化程度高的能力交给成熟产品或通用模块,把商品组合、特殊履约、渠道结算等差异化能力留给定制开发。
这不是简单地“能买就不做”,而是比较长期总成本。标准模块可能在初期节省开发费用,但如果后续每次促销都需要改代码,就会产生运营依赖。定制开发可能前期投入更高,但如果它直接支撑企业的核心模式,长期反而更可控。
快速上线并不等于跳过需求梳理。可以压缩的是会议时间和文档形式,不能压缩的是核心规则确认。最适合快速上线的方式是把需求分成三层:
这种分层可以让团队在保证交易事实可靠的前提下快速交付。若供应商承诺“所有功能两个月完成”,却没有说明哪些规则被简化,甲方应当谨慎,因为真正被简化的可能是测试、异常处理和数据校验。
自建团队的优势是业务理解可以沉淀,决策响应也更快;缺点是招募周期长、项目经验未必完整。外部团队的优势是可以快速获得产品、架构和交付资源;缺点是容易出现知识转移不足、核心代码依赖和业务理解偏差。
| 模式 | 更适合的情况 | 主要优势 | 主要风险 | 建议控制点 |
|---|---|---|---|---|
| 完全自建 | 长期经营、业务复杂、持续迭代 | 知识沉淀和控制力强 | 早期组建慢,管理成本高 | 先补产品和架构负责人 |
| 完全外包 | 范围明确、标准化程度高 | 上线速度较快 | 业务知识和代码依赖供应商 | 明确源代码、文档和数据所有权 |
| 联合交付 | 核心业务复杂但内部资源有限 | 兼顾速度与控制力 | 职责边界容易模糊 | 设立统一需求负责人和技术决策人 |
| 平台加定制 | 基础能力成熟、差异功能集中 | 减少重复建设 | 平台边界限制个性化 | 先验证扩展接口和数据开放能力 |
低代码或成熟平台适合快速搭建后台、审批、报表和运营配置,但不应因为配置灵活就把订单、支付和库存的复杂逻辑全部交给非专业人员维护。纯定制能够覆盖特殊流程,却要求企业具备持续维护、测试和版本管理能力。
我的建议是采用“核心交易稳定化、外围运营灵活化”的原则。交易核心应追求规则清晰、数据可追溯和异常可补偿;外围运营能力可以借助平台或分析工具快速试错。九数云在经营分析、指标看板和跨来源数据观察方面更适合承担“发现问题、验证假设”的角色,而不是取代交易系统本身。

很多合同会列出“商城、会员、订单、支付、营销”等模块,却没有规定需求分析阶段必须交付什么。这会导致双方对“做完”理解不同。建议在合同或项目章程中写明业务流程图、原型、数据字典、状态机、规则矩阵、接口清单、测试用例和迁移方案属于正式交付物。
还应明确每类交付物的评审人、评审期限和确认方式。若业务方超过期限没有反馈,项目如何处理;若供应商遗漏核心场景,是否需要承担重新分析和修复责任;这些都应提前写清楚。
功能验收只能证明系统按照某些操作返回了结果,不能证明结果符合业务目标。订单模块除了“能下单”,还要验收价格计算、库存锁定、支付幂等、取消释放、拆单发货和部分退款。
我建议把验收分为四层:页面和交互验收、规则和流程验收、数据和接口验收、异常和恢复验收。对于核心交易链路,再增加一轮业务人员参与的真实案例验收,随机抽取历史订单进行对照。
需求梳理效率低,很多时候不是供应商能力不足,而是客户内部没有统一决策人。运营想要灵活,财务要求可对账,仓库要求简单,客服要求可修改,技术要求可维护,如果没有负责人做取舍,需求会在不同部门之间循环。
项目开始前应明确三类角色:能够代表业务目标的负责人,能够确认规则的领域专家,能够判断技术影响的架构负责人。所有关键争议必须有结论、日期和责任人,不能只留在聊天记录里。
变化本身不可怕,未经评估的变化才可怕。每次新增需求都应记录影响范围:是否改变数据模型,是否影响历史数据,是否影响接口,是否需要补充测试,是否影响上线时间,是否增加运维复杂度。
| 变更评估项 | 低影响表现 | 高影响表现 | 决策建议 |
|---|---|---|---|
| 数据模型 | 新增非核心展示字段 | 改变订单、金额或库存结构 | 高影响时重新评审架构 |
| 历史数据 | 只影响新业务 | 需要重算历史订单或会员权益 | 先做迁移样本验证 |
| 外部接口 | 内部页面调整 | 改变支付、物流或平台回调 | 增加联调和回滚计划 |
| 验收范围 | 不改变核心指标 | 改变交易、退款或对账结果 | 必须更新验收用例 |

没有上线前基线,项目上线后就只能凭感觉评价。建议至少记录四周或一个完整促销周期的关键指标,包括订单成功率、支付回调延迟、库存异常率、退款处理时长、人工修复量、接口错误率和客服转人工率。
基线不必追求指标很多,但必须与改造目标相关。如果改造目标是降低库存异常,就不能只展示页面加载速度;如果目标是减少财务对账工作,就必须记录对账差异金额和人工核对时长。
最后一类信号经常被忽略。一个系统即使技术指标很好,如果业务人员仍然大量绕开系统,说明需求梳理没有真正覆盖工作现场,或者系统的权限和操作路径不符合业务现实。
上线后的看板不应只是展示结果,还要能够下钻到渠道、商品、仓库、时间段、订单状态和异常类型。使用九数云或同类分析工具时,我更关注分析路径是否完整:从总体指标能否下钻到具体对象,从具体对象能否回到原始记录。
例如退款率升高时,不能只看到退款率这一条线,而要继续分析退款原因、商品类别、渠道、仓库、客服处理人和支付方式。只有找到变化发生在哪个环节,开发团队才知道应该修规则、改接口、补数据还是调整运营策略。

这十个问题不要求对方给出唯一答案,但要求答案足够具体。优秀团队会结合案例、流程和交付物回答;经验不足的团队往往会回到“可以定制”“后续再确认”“技术上都能实现”等抽象表述。
如果对方以“正式签约后才能提供”为由拒绝任何实质性诊断,甲方至少应安排一个小范围付费试点。对于高金额、长周期、强交易属性的项目,仅凭售前演示做决定,风险通常过高。
评分表可以降低个人偏好影响,但不能代替判断。比如某团队技术分数很高,却没有旧系统迁移经验;另一团队报价更高,但能够清晰说明金额快照和对账方案。此时不能简单按总分或最低价决策,而要看项目的主要风险是什么。
如果项目是从零建设展示型商城,交付速度和运营配置可能更重要;如果项目涉及历史订单、多个仓库和复杂退款,需求建模与数据迁移应拥有一票否决权。
| 项目风险特征 | 一票否决项 | 优先选择的团队特征 |
|---|---|---|
| 历史数据复杂 | 没有迁移演练和对账方案 | 做过旧系统替换,能提供样本迁移方法 |
| 优惠规则复杂 | 无法解释分摊和退款回退 | 能建立规则矩阵和金额快照 |
| 多渠道经营 | 每个渠道复制一套业务逻辑 | 具备统一模型和适配层设计能力 |
| 大促流量集中 | 没有真实场景压测和降级方案 | 能把容量规划与业务规则结合 |
| 强数据分析需求 | 指标没有定义来源和口径 | 能打通交易、履约与经营分析链路 |
电商项目最容易被展示的是首页、商品详情和后台看板,最需要投入却不容易展示的是订单状态、金额快照、库存流水、异常补偿、数据迁移和验收规则。这些内容没有漂亮的视觉效果,却决定了系统上线后能否稳定运行。
我一直认为,开发团队选型的本质不是寻找“最会写代码的人”,而是寻找能够把业务复杂性显性化、把争议变成规则、把异常变成流程、把数据变成证据的交付团队。
在正式询价或签约之前,可以用一周时间完成一次轻量检查。随机抽取十笔真实订单,分别追踪价格、优惠、支付、库存、发货和售后;再抽取五个异常场景,要求业务和技术人员写出处理结果。
如果不同部门对同一笔订单给出不同答案,不要急着选择开发团队。先把分歧记录下来,形成术语表、规则矩阵和问题优先级,再邀请供应商参与诊断。这样得到的报价和排期,才真正有可比性。
如果企业已经在使用九数云等数据分析工具,也可以先用现有数据验证改造目标:问题究竟发生在哪个渠道、哪个环节、哪个时间段,涉及多少订单和多少人工成本。先用数据确认要改什么,再用需求梳理确认怎么改,最后用验收指标确认是否改对。
预算有限时,不要优先砍掉需求梳理;时间紧张时,不要优先砍掉异常场景;团队人数不足时,不要让关键业务规则无人负责;想快速上线时,不要把交易核心交给未经验证的临时方案。
可以减少页面数量,可以延后高级营销,可以分阶段建设分析能力,但不能让订单、支付、库存、退款和数据追溯处于“先做出来再说”的状态。电商系统改造的第一性问题不是开发团队能做多少功能,而是团队能否让每一个关键业务事实都有清晰来源、明确规则和可验证结果。
我接触过几家开发团队,发现很多团队的需求分析停留在把会议录音整理成文档,真正涉及库存、促销、订单和售后的关联规则时就开始含糊。我想知道,除了看方案和案例,还能用什么方法验证他们是否真的能把需求梳理清楚?
我会先看团队能否在短时间内画出“业务事件流”,而不是先展示漂亮的原型图。电商系统改造的核心不是页面重做,而是识别下单、锁库存、支付、拆单、发货、退款等事件之间的先后关系和异常分支。一次项目评估中,我给三支候选团队同一份需求:用户支付成功,但部分商品库存不足,且订单使用了满减券。
团队A直接回复“拆单并原路退款”,团队B先追问优惠分摊、库存锁定时机和财务对账口径,这类追问反而更能说明其分析能力。我通常要求候选团队提交一份不超过两页的需求澄清样例,至少包含角色、触发条件、主流程、异常流程、数据归属和验收口径。
如果文档只有功能清单,没有状态变化和异常处理,后续大概率会通过变更单不断补需求。
验证方式合格表现风险信号 现场追问主动识别规则冲突和业务边界只重复甲方原话 流程样例同时覆盖主流程与异常流程只展示页面原型 验收设计能写出输入、处理、输出和例外只写“功能可用” 我的判断标准是:优秀团队不一定第一次就给出答案,但一定能快速提出高价值问题。
选型时可以把“需求澄清能力”设为独立评分项,建议权重不低于30%,不要被低报价或大客户Logo完全带偏。
我遇到过老系统运行多年,却找不到完整接口文档和业务规则的情况,真正上线改造后才发现客服、财务和仓库都依赖一些没人说得清的字段。我担心需求访谈只会听到管理层的理想流程,遗漏一线人员每天使用的临时办法,该怎么补齐这些信息?
老系统改造最容易漏掉的不是显性功能,而是那些被员工称为“系统就这么跑”的例外规则。我的做法不是先开需求大会,而是先抽取近三个月的订单、退款、库存调整和接口日志,用真实数据反推系统到底执行了什么。
在一次改造中,业务方说退款规则很简单,但日志显示同一商品存在整单退款、部分退款、优惠分摊退款和人工补差四种路径。若只访谈业务负责人,通常只能得到“支持退款”这四个字,无法支撑开发和验收。建议把需求梳理拆成三张表:业务规则表、系统依赖表、例外场景表。
业务规则表记录条件与结果,系统依赖表记录接口、定时任务和数据消费者,例外场景表专门记录人工介入、补偿操作和历史遗留权限。访谈对象也不能只安排产品负责人,至少应覆盖客服、仓库、财务、运营、数据分析和接口维护人员。
我会让每类人员分别演示一次真实操作,并追问“如果这一步失败,你通常怎么补救”,这个问题往往比“正常流程是什么”更容易发现隐性需求。最后要用数据回放验证文档,而不是用会议纪要自我确认。随机抽取一批历史订单,在新流程中重演并比较金额、库存、状态和对账结果;
如果关键字段出现超过1%的差异,就不应急着进入开发阶段。
我过去容易被团队规模和报价影响判断,后来发现大型团队未必理解复杂业务,小团队也未必能扛住高并发和多系统集成。我想知道,怎样根据系统复杂度、组织协作和上线风险来选择开发团队,而不是简单比较人数和报价?
我更推荐把团队选择拆成两个阶段:先验证需求与技术路线,再决定是否签完整开发合同。尤其是订单、库存、支付、营销和履约强耦合的系统,直接一次性签全包合同,通常会把最大的未知风险藏到开发中后期。可以用三个维度判断团队配置。第一是业务复杂度,例如促销规则、库存分配和售后分支数量;
第二是集成复杂度,例如仓储、支付、物流、财务和数据平台的接口数量;第三是治理复杂度,例如多部门审批、权限隔离和多组织协作。我的实践中,低复杂度项目适合由精干团队快速交付,中复杂度项目需要产品、架构、测试和交付负责人同时参与,高复杂度项目则必须确认对方有压测、灰度发布、数据迁移和故障演练能力。
人数不是关键,关键是关键岗位是否真正投入。
项目特征更适合的团队方式签约前必须验证 流程少、接口少精干团队快速实施原型、排期、基础测试 多仓、多渠道、多促销产品与架构并行介入领域模型、接口清单、异常流程 高并发、强合规、数据迁移具备专项治理能力的团队压测报告、迁移演练、回滚方案 短期梳理阶段最好交付可验收成果,例如领域边界、现状流程、目标流程、数据字典、接口清单和风险登记表,而不是一份泛泛的咨询报告。
若团队连这些成果都无法按时交付,就不建议把后续开发全部交给它。
我见过一个项目在立项时只有几十项需求,开发半年后却膨胀到两百多项,团队和业务方都认为对方在拖延或加需求。现在我想在需求阶段就建立可执行的边界,既不压制真实需求,也不让每次会议都变成无休止的功能追加,应该怎么做?
范围蔓延通常不是业务方“任性”,而是项目一开始没有区分目标、问题、方案和愿望。比如“增加智能推荐”是愿望,“提升转化率”是目标,“减少用户找不到商品”是问题,三者若混在同一张需求清单里,优先级一定会失真。我会要求每条需求都绑定一个可验证的业务结果,并标注影响范围、依赖条件、实施成本和不做的后果。
一次评审中,把“支持任意组合促销”改写成“支持三类已确认促销规则”,开发工作量从预估六周降到两周,且没有影响首期经营目标。建议建立“首期范围、后续候选、明确不做”三栏,而不是只有一个待办列表。明确不做并不代表永久拒绝,而是写清本期不做的原因、触发重新评估的指标以及可能影响的系统接口。
验收也要在需求阶段同步编写,至少包含正常场景、边界场景、失败场景和数据核对。对于订单和库存这类核心链路,我通常要求用历史数据或构造数据进行回放验收,不能只由业务人员点击页面确认“看起来正常”。变更控制不应只靠审批流程,还要记录变更带来的时间、成本和风险变化。
可以设置一个简单规则:凡是影响核心数据模型、外部接口或上线窗口的变更,必须重新评估排期和回归范围;否则项目表面上没有增加预算,实际上是在透支质量。


读者评论
文章把电商改造中“需求不清导致返工”讲得比较具体,尤其是订单金额在订单中心、售后和财务系统中出现不同算法的案例,很符合实际。相比单纯比较报价和技术栈,先看供应商能否梳理异常分支,确实更有参考价值。
对“交易事实必须先确定,展示和运营能力可以迭代”的区分很认同。库存、支付、退款这些底层规则一旦模糊,后续不仅要改代码,还会影响历史订单和财务对账。文章如果再补充一份需求评审清单,落地性会更强。
文中关于需求变更责任的分类比较客观,没有把所有问题都归咎于甲方。实际选团队时,我也会重点看对方是否主动询问数据迁移、异常订单和上线后的运维安排,这些往往比演示页面更能判断项目经验。
