电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

电商系统上线验收最危险的时刻,往往不是页面打不开,而是页面、接口和数据库都显示“正常”,运营却发现昨天的订单金额少了几十万元。我的经验是,上线验收不能只验功能是否可用,而要验证同一笔业务在不同系统、不同时间、不同口径下是否仍然成立。真正需要复盘的,不是“有没有发现几个 Bug”,而是团队为什么没有在上线前识别出数据链路中的断点、重复、延迟和口径漂移。

本文给出一套适用于电商系统开发团队的上线验收与复盘框架。我会从订单、支付、库存、营销、结算和经营分析六条链路展开,说明如何判断风险严重程度、如何用数据工具快速定位异常,以及在时间紧、资源有限的情况下,哪些问题必须阻断上线,哪些问题可以带着监控上线。

一、先讲核心结论:验收的对象不是功能,而是业务事实

1. 一项功能通过,不等于一条数据链路通过

传统验收通常围绕测试用例展开:用户能否注册、商品能否加入购物车、订单能否提交、支付能否完成、后台能否导出报表。这种方式适合发现明显的功能缺陷,却不擅长发现数据风险。

例如,订单提交接口返回成功,只能证明订单服务写入了一条记录。它不能证明支付回调已经正确关联订单,也不能证明库存已经扣减,更不能证明退款后销售额、优惠金额、实收金额和商家结算金额会同步修正。

我在复盘电商项目时,会把一笔订单拆成一组必须同时成立的业务事实:

  • 订单事实:订单号唯一,买家、商品、数量、价格和收货信息完整。
  • 支付事实:支付流水与订单一对一或一对多关系符合设计,支付状态不会被重复回调覆盖。
  • 库存事实:可售库存、锁定库存、已售库存和退回库存能够解释彼此差异。
  • 履约事实:发货、签收、取消和售后状态存在明确的时间顺序。
  • 财务事实:订单应收、优惠、实收、退款和结算金额能够通过公式还原。
  • 分析事实:经营看板与明细数据使用同一统计范围,指标口径能够追溯。

验收真正要回答的问题是:系统有没有把同一件业务事实完整地传递给下游。只要其中一个环节无法解释,功能测试即使全部通过,也不能认定系统已经安全上线。

2. 数据风险应按“影响范围×发现难度”排序

我不建议团队按照发现顺序处理问题。上线前最后一天,最容易被优先修复的是页面错位、按钮文案和接口提示,而真正可能造成财务损失的重复扣款、漏记退款、库存回补失败,反而因为复现条件复杂而被搁置。

更实用的排序方式,是同时看两个维度:一是异常可能影响多少订单、金额或用户;二是异常是否会在业务人员日常操作中被及时发现。

风险类型典型表现影响范围发现难度验收建议
重复扣款同一支付流水生成两笔有效支付必须阻断上线
退款漏记支付平台已退款,订单仍计入实收必须阻断财务结算
库存延迟营销活动期间库存看板滞后中到高需设置监控和降级策略
报表口径不一致日销售额与订单明细合计不同经营看板不得直接对外使用
非核心筛选异常后台筛选条件偶发失效低到中可排期修复,但需记录边界

如果一个问题影响金额高、用户多,而且业务人员很难通过肉眼发现,就应当被放到最高优先级。反过来,一个影响范围很小、每天都能被运营发现并人工修正的问题,不一定需要阻断整个发布。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

3. 验收结论必须能被第三方复算

“测试通过”“数据正常”“运营确认无误”都不是可复核的验收证据。有效的验收结论应至少包含样本范围、统计时间、字段口径、计算公式、异常数量和责任人。

例如,“昨日销售额核对通过”应改写为:“统计 2026 年 8 月 20 日 00:00 至 23:59:59 创建的有效订单,剔除全额退款订单,按支付成功时间归属,订单明细合计 1,284,632.40 元,经营看板合计 1,284,632.40 元,差异 0 元;核对订单 18,462 笔,抽查支付流水 200 笔,异常 0 笔。”

只有这样,产品、开发、测试、财务和运营看到同一份报告时,才是在讨论同一个事实,而不是各自凭经验判断。

二、背景和真实场景:为什么上线后才暴露数据风险

1. 测试环境验证的是理想流程,生产环境运行的是混乱现实

测试环境里的订单通常具有三个特点:用户操作单一、接口返回及时、数据量较小。生产环境则完全不同,用户会重复点击支付,会在优惠券失效前后反复提交,会在网络抖动时刷新页面,会使用多个终端同时操作,还会触发支付平台、仓储系统和客服系统之间的异步消息。

数据风险往往不是某个接口完全失效,而是两个都“基本正常”的服务在边界条件下出现了时间差。支付回调先到,订单状态后更新;库存锁定成功,订单创建事务回滚;退款成功,退款消息却因为队列积压延迟了几个小时。这些问题在单接口测试里不明显,却会在生产流量下累积。

2. 电商系统的核心风险集中在跨系统交接处

单体系统内部的字段错误相对容易排查,真正复杂的是跨系统交接。常见链路包括商城前台、订单服务、支付平台、库存服务、仓储系统、物流系统、营销服务、客服售后和经营分析平台。

每个系统都可能有自己的主键、状态值、时间字段和数据刷新周期。订单系统使用订单创建时间,支付平台使用支付完成时间,财务系统使用入账时间,经营看板又可能按发货时间统计。如果团队没有提前约定“销售日”的定义,同一笔订单在不同报表中出现在不同日期,并不一定是程序错误,却会引发严重的经营误判。

我通常会要求团队在验收前画出“业务事实流”,而不是只画技术架构图。技术架构图说明服务如何连接,业务事实流则说明一笔订单从产生到结算,在哪个节点生成什么事实、由谁负责、何时可以被下游使用。

业务节点必须产生的事实主键时间字段下游使用者
提交订单商品、数量、价格、优惠、应付金额订单号订单创建时间支付、库存、客服
支付成功支付金额、支付渠道、支付流水支付流水号支付完成时间订单、财务、风控
扣减库存锁定数量、扣减数量、仓库库存流水号库存变更时间仓储、补货、经营分析
发货签收包裹、物流状态、签收时间包裹号发货或签收时间售后、结算、客服
退款完成退款金额、退款原因、退款流水退款流水号退款完成时间财务、经营分析

3. 经营分析平台常常是最晚暴露问题的地方

业务系统里的异常如果没有进入分析层,管理者通常看不到。比如某个渠道的订单缺失了 2%,前台下单和支付都没有报错,客服也未必收到投诉,但渠道投放报表、商品转化率和销售额已经被悄悄低估。

在使用九数云这类数据分析平台进行验收时,我不会只看图表是否能打开,而会从数据源、同步任务、字段映射、明细粒度和指标公式五个层面检查。官网公开信息显示,这类平台的价值在于连接多来源数据并进行可视化分析,但可视化工具只能放大已有的数据质量,不能自动替业务系统补齐缺失事实

因此,分析平台验收必须回答两个问题:第一,源数据是否完整、及时、可追溯;第二,图表中的指标是否能够回钻到具体订单或流水。只展示一个漂亮的销售趋势图,而无法解释某天金额变化的原因,不算完成数据验收。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

三、常见误区:很多团队验收的是“看起来正确”

1. 误区一:用总金额相等证明数据没有问题

总金额相等,只能说明在某一个汇总维度上结果相同。两笔订单漏掉,同时又有两笔订单重复,最终金额可能仍然一致;一个商品少记 100 件,另一个商品多记 100 件,总库存数量也可能相等。

我会把总额核对拆成四层:记录数、金额、关键维度分布和明细主键。记录数用于发现漏单和重复,金额用于发现数值变更,维度分布用于发现渠道或商品局部异常,主键核对用于锁定具体记录。

  • 第一层:订单笔数、支付笔数、退款笔数是否一致。
  • 第二层:应付金额、优惠金额、实收金额和退款金额是否一致。
  • 第三层:按渠道、店铺、商品、地区、支付方式拆分后是否出现结构性差异。
  • 第四层:订单号、支付流水号、退款流水号是否重复、缺失或多对多异常。

总额是最后一层证据,不是第一层证据。如果团队先看总金额,很容易产生“整体没问题”的错觉,错过局部数据已经失真的事实。

2. 误区二:只抽查成功订单,不检查失败和重复操作

抽查成功订单能够证明主流程可用,却不能证明异常流程安全。真正的数据风险通常藏在支付超时、优惠券失效、库存不足、用户重复点击、回调重试、取消后重新支付和部分退款等场景中。

我建议把测试样本按照业务结果分层,而不是随机抽取一批正常订单。至少需要覆盖成功、失败、重试、取消、退款、部分发货和跨日处理七类样本。

样本类型必须验证的关系容易出现的风险
正常支付订单、支付、库存状态一致金额字段映射错误
支付超时订单关闭后不能被旧回调重新打开过期回调改变最终状态
重复回调同一支付流水重复处理结果不变重复入账、重复扣库存
部分退款退款金额不超过实收,剩余金额可解释整单销售额被冲销
取消后重下单原订单与新订单关系清晰优惠和库存重复占用
跨日订单创建、支付、发货的日期归属明确日报与财务账不一致

3. 误区三:把接口返回成功当作事务完成

接口返回成功可能只代表请求被接收,并不代表所有异步动作已经完成。尤其在订单、库存、支付和消息队列拆分之后,系统需要明确“已接收”“处理中”“业务完成”这三种状态。

如果前端在支付接口返回后直接展示“购买成功”,而库存扣减仍在队列中等待,用户可能在短时间内重复提交。相反,如果库存已经扣减,订单服务却因为数据库锁等待返回失败,就会产生库存占用但没有订单的孤儿记录。

验收时,我会要求产品和开发共同定义每个状态的业务含义,并列出状态允许的迁移方向。状态机不是技术文档里的装饰,它决定了旧消息、重复消息和乱序消息能否被安全处理。

订单状态迁移示例:
待支付 -> 已支付 -> 配货中 -> 已发货 -> 已完成

待支付 -> 已关闭

已支付 -> 退款中 -> 已退款

已发货 -> 售后中 -> 部分退款

禁止迁移:

已关闭 -> 已支付

已退款 -> 已完成

已完成 -> 已支付

4. 误区四:把数据同步延迟误判为数据丢失,或反过来

数据没有立即出现在经营看板,可能是正常延迟,也可能是同步任务失败。两者必须通过时间戳和任务状态区分,而不能由运营人员凭刷新页面判断。

我会要求分析层同时展示业务发生时间、数据进入时间和最近同步时间。只有知道一条记录什么时候产生、什么时候被抽取、什么时候被写入,团队才有可能计算真实延迟,并区分“尚未到达”和“永远不会到达”。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

四、专业判断逻辑:用“业务事实账”定位风险

1. 先建立主键关系,再讨论指标结果

定位数据风险的第一步不是打开图表,而是确认各张表、各个接口和各个系统之间靠什么关联。订单号、支付流水号、商品编码、用户编号、退款流水号和包裹号,必须有清楚的主从关系。

我见过一个典型问题:订单系统以订单号作为唯一标识,支付平台在一次订单分多次支付时产生多个支付流水,经营看板却直接按订单号连接支付表。结果是订单金额被重复展开,销售额在订单明细层被放大。图表总量看起来增长很快,直到财务按支付流水对账才发现差异。

验收时建议建立一张“主键关系表”,明确每种关系是一对一、一对多还是多对多:

关系合理类型验收重点
订单,订单明细一对多明细金额合计是否等于订单商品金额
订单,支付流水一对多多次支付是否按支付成功金额合计
订单,退款流水一对多累计退款是否超过实收金额
商品,库存流水一对多库存变化是否存在无来源记录
订单,包裹一对多拆单发货是否被重复计算为订单数

2. 再建立金额守恒公式

电商数据验收中,最有价值的不是“看数”,而是验证金额是否满足业务公式。不同公司口径会有差异,但公式必须在项目早期固定下来,不能等报表做完才临时解释。

一个常用的订单金额关系可以表达为:

商品原价金额

商品折扣金额

店铺优惠金额

平台补贴金额

+ 运费

= 应付金额

应付金额

已退款金额

= 当前实收金额

当前实收金额

支付手续费

商家承担的优惠成本

= 结算参考金额

这里最容易出错的是优惠承担方。前台展示的“优惠 20 元”,可能由商家承担,也可能由平台补贴,甚至是两者共同承担。如果经营报表只保存一个优惠总额而没有拆分承担方,后续毛利、结算和营销投产比都会失真。

我会对金额字段设置三类校验:非负校验、上限校验和守恒校验。退款金额不能为负,累计退款不能超过实收;订单明细合计不能大于订单应付,除非差额有运费或服务费解释;结算金额与支付金额的差额必须能回溯到手续费、优惠或退款。

3. 最后用分层切片寻找局部异常

总体指标没有异常时,必须继续按时间、渠道、店铺、商品、地区、支付方式、设备和用户类型切片。数据风险往往集中在某一个接口版本、某一个渠道字段或某一个 SKU 类型上。

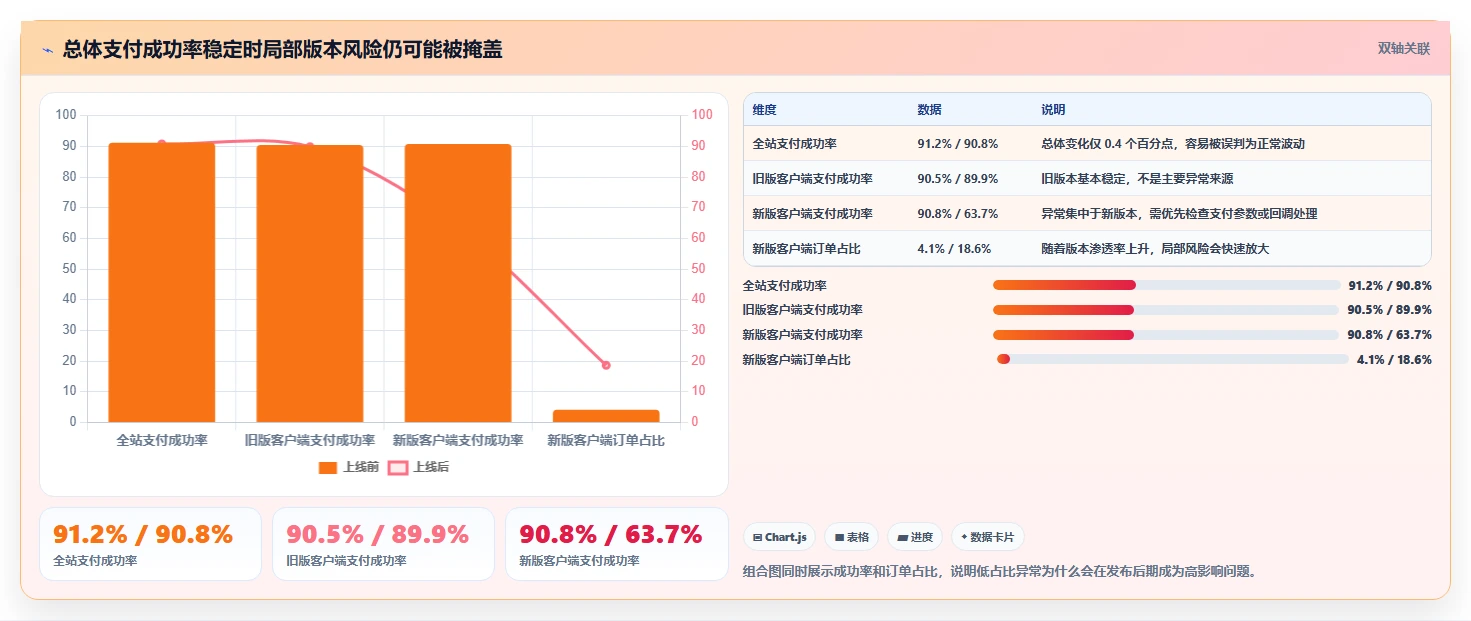

例如,整体支付成功率从 91.2% 变为 90.8%,看起来变化不大;但按设备切片后,某个新版本客户端的支付成功率从 90.5% 降到 63.7%。如果只看总体平均值,活跃用户较少的版本会被大盘稀释,直到投诉增加才被发现。

切片不是无限拆分。我的判断标准是:每切一层,必须对应一个可行动的责任边界。渠道切片对应投放或渠道团队,支付方式切片对应支付开发,商品切片对应商品运营,时间切片对应发布批次和任务调度。无法推动行动的切片,只会增加噪声。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

五、上线验收的具体执行:从样本设计到证据闭环

1. 先做验收范围冻结

验收开始前,团队必须冻结三个范围:版本范围、数据范围和口径范围。没有范围冻结,测试过程中不断改接口、改字段、改报表,最终很难判断差异来自代码还是来自口径变化。

我建议在验收单上写清楚以下内容:

  • 发布版本号、构建时间和包含的需求清单。
  • 参与验收的店铺、渠道、商品和用户样本。
  • 开始时间、结束时间以及是否包含跨日数据。
  • 订单、支付、退款和库存的状态定义。
  • 销售额、支付金额、实收和结算金额的统计公式。
  • 允许延迟的链路、最大延迟时间和补偿方式。
  • 出现什么条件时必须回滚、暂停投放或关闭某项功能。

范围冻结的价值在于,把“大家感觉差不多”变成“每个人都在同一份业务协议下验收”。

2. 设计覆盖正常、异常和边界的验收样本

样本不需要追求数量巨大,但必须覆盖会改变数据结果的操作路径。对一个中等复杂度的电商系统,我通常会设计 30 至 50 个核心场景,再根据支付、优惠和售后复杂度扩展。

场景组建议样本关键验证点
基础下单普通商品、组合商品、虚拟商品明细、库存和金额是否一致
优惠场景满减、折扣、优惠券、平台补贴优惠承担方和成本归属是否正确
支付场景成功、失败、超时、重复回调状态幂等与支付流水唯一性
库存场景库存充足、库存临界、库存不足锁定、释放、扣减和回补关系
履约场景部分发货、拆单、拒收、签收订单数、包裹数和履约金额不混淆
售后场景整单退款、部分退款、换货退款金额和经营指标反向修正
时间边界日末下单、次日支付、月末退款不同时间口径是否可解释

3. 建立“源头,中间层,结果层”三段式比对

验收数据时,我不会直接拿数据库和看板对比,因为中间可能存在清洗、聚合、维度补充和过滤。正确做法是分三段核对。

  1. 源头层:核对业务系统原始订单、支付和退款记录,确认记录是否产生、主键是否唯一。
  2. 中间层:核对同步任务、明细表、清洗表和汇总表,确认记录是否被过滤、拆分、合并或重复写入。
  3. 结果层:核对看板、日报和导出文件,确认指标公式、筛选条件和日期范围是否一致。

如果结果层少了 100 笔订单,不能直接让前端团队检查页面。应该先判断源头层是否有这 100 笔,再看同步任务是否成功,之后检查中间层是否因为状态过滤、字段为空或关联失败而丢失,最后才检查图表筛选。

4. 为每个关键指标设置对账阈值

并非所有差异都必须是零。实时系统和批处理系统之间存在合理延迟,金额四舍五入也可能造成极小误差。关键是提前定义阈值,并为超过阈值的差异配置动作。

指标建议验收阈值超过阈值的动作
订单主键重复率0立即阻断并检查幂等逻辑
支付流水匹配率不低于 99.99%逐笔定位未匹配流水
退款金额差异率0暂停财务结算
库存数量差异率按仓库和商品设定,通常不超过 0.1%冻结异常 SKU 的销售
经营看板同步延迟日常不超过 30 分钟显示数据更新时间并启动补偿任务
订单明细金额差异率不超过 0.01%检查金额精度、优惠拆分和汇总逻辑

这些数值不是所有企业的统一标准,实际阈值应结合订单规模、支付精度、库存模式和财务制度确定。重点是阈值必须对应明确的处置动作,否则阈值只是报告里的装饰。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

六、具体案例:用九数云辅助定位“看板没错但经营判断错了”

1. 案例背景:销售额正常,渠道转化率却突然下降

下面案例采用脱敏后的项目复盘结构,金额和数量为情景模拟数据,目的是展示定位方法,不代表某个企业的公开经营数据。某电商团队完成支付模块改造后,订单总量和销售额与前一周基本一致,但运营发现某渠道的支付转化率下降了约 8 个百分点。

最初判断集中在支付页面:前端埋点可能丢失,支付按钮点击事件可能没有上报,或者支付平台返回失败。但我们没有先改页面,而是把订单明细、支付流水、访问行为和渠道投放表接入九数云,按统一的订单号、用户编号和渠道编码进行关联。

在看板上,我们同时保留了“访问人数,提交订单人数,支付成功人数,支付金额”四个节点,而不是只显示最终支付转化率。这样可以判断问题到底发生在访问、下单、支付发起还是支付回调阶段。

2. 定位过程:异常不在支付,而在渠道字段映射

第一轮查看发现,渠道总订单数与订单库一致,支付流水也没有明显缺失。进一步按客户端版本切分后,支付成功人数和支付金额仍然一致,但支付成功用户被归入了“自然流量”,而不是原来的广告渠道。

原因是新版本在订单创建接口中把渠道编码从字符串改成了数字枚举,数据同步任务仍按照旧字段值映射。订单事实没有丢失,支付事实也没有丢失,但渠道维度被错误归类,导致广告渠道转化率被低估,自然流量转化率被高估。

这个问题非常容易被误判为“数据看板计算错误”。实际上,计算公式没有问题,源数据也有记录,真正的风险发生在维度映射层。如果团队只核对销售总额,就会得出“上线没有影响”的错误结论。

核对项目上线前上线后初步判断
订单总数20,418 笔20,267 笔下降 0.74%,需结合流量判断
支付成功数18,512 笔18,376 笔与订单变化基本同步
支付成功金额1,426,800 元1,417,900 元未出现明显漏记
广告渠道订单数8,360 笔6,210 笔异常集中在渠道维度
自然流量订单数5,420 笔7,480 笔疑似错误归类

3. 为什么九数云在这个场景中有价值

这个案例中,工具的价值不是“自动发现了一个 Bug”,而是降低了跨表切片和回钻的成本。过去团队需要开发临时报表,分别查询订单库、支付库和埋点库,再用电子表格手工匹配;每增加一个维度,就要重复一次处理。

通过九数云这类平台,团队可以把渠道、版本、日期、店铺和商品设置为联动筛选,并从汇总指标回钻到订单明细。这样,运营能够先发现“广告渠道转化率下降”,开发再沿着订单号和渠道编码追到具体记录,双方讨论的是同一批样本。

但我必须强调边界:如果源系统没有保存旧渠道编码,或者同步层已经覆盖了原始值,分析平台也无法凭空还原真实渠道。分析工具适合提升定位效率,不替代源系统的数据留痕和版本治理。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

4. 案例复盘结论:看板验收必须包含维度稳定性

这个案例最终没有造成实际收款损失,却会直接影响投放决策。如果运营根据错误数据削减广告预算,后续销售额可能真的下降;如果把自然流量误判为增长,又会错误评估内容和搜索投入。

因此,经营看板验收不能只对销售额、订单数和支付金额,还要检查核心维度的稳定性。渠道、商品、店铺、地区和会员等级等维度,一旦发生编码变化,必须在数据字典和同步任务中留下兼容规则。

我建议发布验收增加一条规则:任何会改变维度编码、字段类型或枚举值的接口变更,都必须提供新旧值对照表,并用历史样本回放验证结果不发生非预期漂移。

七、不同风险类型的专业判断与处理动作

1. 订单重复与漏单:优先查幂等和消息补偿

如果订单号重复,先检查数据库唯一约束是否存在,再检查重试机制是否生成了新的业务主键。不能只在应用层判断“这个请求已经处理过”,因为并发请求可能同时通过判断。

如果出现漏单,应沿着请求日志、订单写入日志、消息投递日志和消费日志逐层追踪。常见原因包括事务提交后消息发送失败、消息发送成功但消费失败、消费成功但状态更新失败,以及同步任务按更新时间增量抽取时漏掉同一时间戳的数据。

对于高并发系统,建议使用业务幂等键、数据库唯一索引和可重放消息三道防线。三者缺一不可:幂等键防止重复业务动作,唯一索引防止最终落库重复,可重放消息用于恢复中间失败。

2. 支付风险:以支付平台流水为外部事实边界

支付状态不能只相信商城订单表。支付平台流水、商户订单号、支付金额、交易状态和回调时间,应作为外部对账依据。系统内部显示“已支付”,但外部没有成功流水,属于待核查状态;外部已成功而内部未更新,则必须进入补偿队列。

支付验收至少需要验证以下关系:

  • 同一商户订单号是否可能关联多个成功支付流水。
  • 回调重复到达时,订单状态和支付金额是否保持幂等。
  • 支付成功后订单取消,系统是否具备自动退款或人工拦截机制。
  • 支付金额与订单应付金额不一致时,是否阻断发货。
  • 跨日支付是否按照约定时间字段进入日报和对账单。

如果支付系统已经上线但对账能力尚未完善,我会建议先限制高风险营销活动、分阶段扩大流量,并安排每日人工核对。不能在没有对账和补偿能力的情况下,用大流量替系统做压力测试。

3. 库存风险:不要只看库存余额,要看库存变更过程

库存余额是结果,库存流水才是证据。验收时需要把期初库存、采购入库、销售扣减、锁定、释放、调拨、盘点和退货回补全部纳入库存桥接公式。

期末可售库存
= 期初可售库存

+ 入库数量

+ 退货回补数量

销售扣减数量

调拨出库数量

盘亏数量

如果系统采用“下单锁库存、支付后扣减、取消后释放”的模式,还必须分别核对锁定库存和实扣库存。只看最终可售库存,无法判断某一批库存是否长期被异常订单占用。

活动期间,库存风险通常具有放大效应。平时每分钟几十个请求时没有问题,活动时同一商品在多个节点同时扣减,才会暴露超卖、重复释放和库存负数。因此,库存验收要同时包含并发测试和恢复测试。

4. 退款风险:验证反向链路,而不是只测正向链路

很多团队用两笔退款样本验证售后功能,却没有验证退款完成后经营指标是否反向修正。退款是一条逆向业务链路,它会影响订单状态、支付状态、可售库存、商家结算、用户积分、优惠成本和商品销售统计。

部分退款尤其容易出错。用户购买三件商品,只退其中一件时,系统需要决定运费、优惠和平台补贴如何分摊。如果订单表只记录整单优惠,退款计算就可能出现退款金额过高或商品毛利被错误冲减。

验收时应当用商品级明细验证退款,而不是只看订单级结果。对于复杂优惠,最好保存退款分摊明细,使财务人员能够回答“这笔退款冲减了哪件商品、哪一类优惠、哪个结算周期”。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

八、数据分析与看板验收:不只看图表是否好看

1. 指标口径必须写成可执行规则

“销售额”“支付用户”“复购率”“退款率”这些名称并不天然唯一。比如销售额可以按下单时间、支付时间或发货时间统计;支付用户可以按去重用户数、支付次数或支付订单数统计;复购率又可以按自然月、滚动 30 天或首购后周期统计。

指标定义至少应包含统计对象、时间字段、过滤条件、去重规则、分母和异常处理方式。以下是一条合格的指标定义:

支付成功率=统计周期内支付成功订单数÷统计周期内发起支付订单数;按订单号去重;不包含测试订单、风控拦截订单和已删除订单;支付成功以支付流水状态为准;跨日回调按支付完成时间归属。

如果指标不能写成类似规则,说明它还停留在业务口头约定阶段,不适合直接用于验收和管理决策。

2. 看板必须支持从结果回钻到明细

我把看板的可用性分成三层。第一层是展示,图表能够正常加载;第二层是解释,指标变化能够按时间、渠道、商品和店铺拆分;第三层是追溯,汇总数字能够回到具体订单或流水。

多数项目只做到第一层,部分项目做到第二层,但真正能用于上线验收的,必须尽量接近第三层。运营看到某个商品销售额异常时,应能筛选出具体订单、支付时间、优惠金额和退款状态,而不是把问题重新提交给开发团队排查。

在九数云中搭建验收看板时,我建议至少设置以下模块:

  • 数据更新时间和同步任务状态。
  • 订单、支付、退款和库存的数量对账。
  • 金额守恒和差异率监控。
  • 按渠道、店铺、商品和版本的异常切片。
  • 异常订单明细回钻。
  • 指标口径、数据来源和负责人说明。

看板上如果没有更新时间和数据来源,使用者很容易把延迟数据当成实时数据;如果没有明细回钻,使用者只能看到“异常发生了”,却无法知道“哪一批记录导致异常”。

3. 用数据质量分数辅助管理,但不要让分数掩盖高风险问题

团队可以建立数据质量分数,用于跟踪发布前后的整体变化。例如,从完整性、唯一性、及时性、一致性和可追溯性五个维度评分。但分数只能辅助排序,不能替代阻断规则。

一批数据可能在四个维度都表现良好,却存在一笔金额很大的重复支付。平均分很高,不代表财务风险低。因此,金额异常、支付异常、库存负数和主键重复等问题应采用“一票否决”,不能被平均分稀释。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

九、不同情况下的行动建议:不是所有问题都用同一种方式处理

1. 低流量、低复杂度项目:优先建立最小闭环

如果是商品数量少、支付方式单一、订单量较小的项目,不需要一开始建设复杂的数据平台。最小闭环应包括订单与支付对账、库存桥接、退款核对、同步更新时间和异常订单清单。

这类项目最容易犯的错误,是因为规模小就忽略规范。规模小反而适合建立主键、状态、金额和责任人制度。等到订单量上升后再补数据治理,历史数据通常已经无法完整修复。

2. 大促或高并发项目:先保证止损能力,再追求分析精度

大促上线前,团队资源有限时,应优先验证支付幂等、库存扣减、订单状态和退款补偿。复杂的趋势分析、用户画像和非核心维度可以后置,但核心交易事实必须具备实时监控。

建议提前准备以下开关和预案:

  • 关闭高风险优惠活动的配置开关。
  • 暂停异常渠道或异常 SKU 的继续销售。
  • 切换到人工审核或延迟发货模式。
  • 重跑订单、支付和退款同步任务。
  • 对异常数据进行补写、冲正和重新聚合。
  • 保存发布前快照,便于对比上线后的变化。

如果系统没有止损开关,开发团队即使能够定位问题,也可能在修复期间继续扩大损失。

3. 多店铺、多渠道项目:把维度治理放到核心位置

多店铺和多渠道项目的主要风险不一定是漏单,而是归属错误。订单有了、金额也对,但被归到错误的店铺、渠道、推广计划或销售人员名下,最终会影响佣金、投放和经营评价。

这类项目必须维护维度映射表,并对渠道编码、商品编码和店铺编码做版本管理。新旧编码不能简单覆盖,至少应保留生效时间、失效时间和映射关系。

验收时要选择相同商品在不同渠道、相同渠道在不同店铺、同一用户跨店购买等交叉样本,验证归属是否稳定。只测单店铺、单渠道样本,无法发现多维交叉下的重复统计。

4. 财务结算敏感项目:宁可延迟看板,也不能带错账上线

如果看板只是内部趋势参考,可以接受短时间延迟;如果看板直接用于商家结算、佣金发放或财务入账,验收标准必须显著提高。数据不完整时,宁可暂缓自动结算,也不要让系统把错误金额批量发出去。

这类项目应当设置结算冻结条件,例如支付与订单匹配率低于阈值、退款流水存在未匹配记录、优惠承担方缺失、金额守恒失败或跨日数据未完成补偿时,自动暂停结算批次。

5. 旧系统迁移项目:重点验证历史数据和新旧口径差异

系统迁移并不只是把数据搬过去。旧系统可能用老字段记录订单状态,新系统采用新的状态机;旧系统把平台补贴计入折扣,新系统把它拆成单独字段。若不先建立口径转换规则,新旧系统看起来都能运行,却无法对比历史趋势。

迁移验收建议采用分层抽样:随机抽取历史订单、抽取高金额订单、抽取退款订单、抽取跨月订单、抽取异常状态订单,再逐笔比较主键、金额、状态、时间和维度归属。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

十、团队复盘框架:从“谁写错了”转向“为什么没被发现”

1. 复盘会议应围绕事实链,而不是围绕责任人

数据问题发生后,最无效的复盘方式是追问“是谁把字段改错了”。责任归属当然重要,但如果复盘只停留在个人失误,下一次仍然会因为类似的流程缺陷产生同类问题。

我会要求团队按时间线还原事实:什么时候发布、什么时候产生第一条异常、哪个任务延迟、哪个监控没有报警、谁在什么时间看到什么数据、为什么没有升级。时间线比情绪化讨论更容易找到系统性缺口。

2. 用五个问题追到可改进的根因

  1. 异常数据具体是什么,影响了哪些订单、金额、用户或维度?
  2. 异常最早在哪一层产生,是源头、同步、中间处理还是结果展示?
  3. 为什么现有测试、监控或对账没有提前发现?
  4. 如果再次发生,哪个自动化规则可以更早阻断或报警?
  5. 修复后如何证明历史数据和新增数据都已经恢复正确?

第五个问题特别重要。很多团队修复代码后只验证新订单,忘记处理已经错误写入的数据。对于数据风险,代码修复和历史补偿是两个独立任务,必须分别关闭。

3. 把复盘发现转成可执行的控制点

复盘结果不能只写“加强测试”“完善监控”“提高责任心”。这些表述没有验收标准,也无法追踪完成情况。应把改进项写成具体控制点。

问题描述无效改进可执行改进完成证据
重复回调导致重复入账加强接口测试为支付流水增加唯一约束,并补充重复回调自动化用例约束脚本、测试报告、监控截图
渠道编码变化造成归类错误注意字段兼容建立编码版本表,接口变更必须提交新旧值映射字典文件、回放结果、差异报告
退款未进入看板加强数据同步退款同步任务增加数量、金额和最大延迟三项告警告警记录、补偿演练记录
库存差异无法定位定期盘点保存库存变更流水并每日生成库存桥接表桥接报表、异常 SKU 清单

4. 复盘指标要观察风险是否下降,而不是会议是否结束

复盘后的效果应通过指标验证。可以持续跟踪主键重复率、订单支付匹配率、退款漏记率、库存差异率、看板同步延迟、异常发现时长和数据补偿完成时长。

其中,“异常发现时长”和“数据补偿完成时长”比单纯的缺陷数量更能反映团队成熟度。缺陷数量可能因为业务规模变化而波动,但如果异常从三天后才被发现缩短到十分钟内,说明监控和对账机制确实产生了价值。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

十一、哪些问题可以带着上线:建立清晰的取舍边界

1. 可以带着上线的问题

不是所有缺陷都值得推迟发布。对不影响核心交易事实、不改变财务结果、能够被监控发现并且有明确补偿方案的问题,可以考虑带着上线。

  • 非核心后台页面的展示样式问题。
  • 低频筛选条件的交互不便,但明细结果准确。
  • 经营看板存在可接受的短时延迟,且更新时间清晰可见。
  • 非关键维度暂时无法细分,但总订单和金额仍能准确对账。
  • 数据导出格式需要优化,但原始数据可正常回钻。

这类问题必须进入发布清单,写明影响范围、临时方案、修复负责人和截止时间。没有责任人和截止时间的“已知问题”,本质上是被推迟的风险。

2. 绝不能带着上线的问题

以下问题通常应阻断上线,或者至少阻断相关交易、结算和经营决策:

  • 订单、支付或退款主键重复。
  • 支付成功但订单状态无法更新,且没有补偿机制。
  • 退款金额可能超过实收金额。
  • 库存扣减和释放无法追踪,存在明显超卖风险。
  • 渠道、店铺或商品归属发生大范围错误。
  • 销售额、实收金额或结算金额无法通过明细复算。
  • 异常发生后没有日志、监控和可重放数据。

判断能否上线的关键,不是问题数量,而是核心业务事实是否仍然可信。十个页面小问题可能不影响上线,一个无法解释的支付金额差异就足以阻断上线。

3. 延迟上线、灰度上线和全量上线的选择

延迟上线适用于根因不明、影响范围不可控或缺少回滚能力的项目。它的代价是错过活动窗口、增加协调成本,但能够避免在未知风险下扩大数据污染。

灰度上线适用于问题已经定界、监控和止损手段可用的项目。灰度比例不应只按用户数量设置,还要考虑金额、商品、渠道和地区分布。只让低价值用户灰度,可能无法验证真正的交易压力。

全量上线适用于核心链路经过回放、压测、对账和补偿演练,且异常指标都有明确阈值。全量并不意味着没有风险,而是团队已经具备快速发现、止损和恢复的能力。

十二、上线后的七天观察:验收不是发布按钮按下的瞬间

1. 第一天看交易事实和数据延迟

上线当天应重点观察订单创建量、支付成功率、支付流水匹配率、库存差异、消息积压和同步延迟。不要一开始就沉迷于复杂经营趋势,先确认交易事实没有断裂。

建议按小时生成对账快照,并与发布前的同周期数据进行比较。小时级对比比日级对比更容易发现异常,因为日级汇总会把高峰时段的问题平均掉。

2. 第二至第三天看退款、取消和边界状态

支付成功后的取消、部分退款、拆单发货和跨日订单,通常需要一定时间才会出现。第二至第三天应重点检查反向链路,以及前一天订单在新系统中是否完成后续状态迁移。

如果团队只在上线当天验证下单和支付,实际上只验证了业务生命周期的前半段。电商系统的真实数据质量,要等售后、结算和跨日统计出现后才能完整判断。

3. 第四至第七天看业务决策是否受到影响

上线后的后半周,应观察运营是否因为渠道、商品或用户维度错误而做出异常决策。比如某渠道预算突然被削减,某商品被误判为滞销,某店铺佣金出现异常,都可能是维度或口径问题的业务表现。

这时可以使用九数云搭建发布后观察看板,把新旧版本、不同渠道和不同时间段进行同期对比。与其等财务月末对账发现问题,不如在业务决策开始偏离时就介入。

电商系统开发:开发团队复盘框架:上线验收如何定位数据风险

十三、给开发团队的最终检查清单

1. 发布前必须确认的技术问题

  • 业务主键是否有数据库级唯一约束。
  • 支付、库存、退款接口是否具备幂等处理。
  • 消息失败后是否支持重试、补偿和重放。
  • 订单状态机是否禁止非法逆向迁移。
  • 金额字段是否统一精度、单位和舍入规则。
  • 字段变更是否提供新旧版本兼容方案。
  • 关键操作是否记录请求号、业务号和时间戳。
  • 日志是否足以从汇总异常追到具体订单。

2. 发布前必须确认的业务问题

  • 销售额、支付金额、实收和结算金额的定义是否书面确认。
  • 订单日期、支付日期、发货日期和退款日期的归属是否明确。
  • 优惠、补贴、运费和手续费由谁承担是否明确。
  • 库存锁定、扣减、释放和回补是否有完整流水。
  • 渠道、店铺、商品和用户维度是否有编码字典。
  • 财务和运营是否拥有同一份对账样本。
  • 上线后由谁查看监控、谁批准补偿、谁决定回滚。

3. 使用数据平台时必须确认的分析问题

  • 数据源是否完整,是否存在只同步汇总不保留明细的情况。
  • 同步任务是否显示最近成功时间、失败原因和延迟时长。
  • 指标是否能够按关键维度切片。
  • 汇总数据是否可以回钻到订单或流水明细。
  • 筛选条件是否会改变分母、去重逻辑和日期边界。
  • 历史数据补偿后,图表是否会自动重新计算。
  • 导出结果与页面显示是否使用同一口径。

十四、结语:真正成熟的验收,是让错误变得可见、可算、可恢复

电商系统开发的上线验收,不应被简化成测试团队签字、产品经理确认和发布流程完成。它本质上是一次对业务事实的审计:订单是否真实存在,支付是否真实发生,库存是否真实变化,退款是否真实冲回,经营指标是否真实可解释。

我最看重的不是系统能否在演示环境里完成一条顺畅流程,而是它遇到重复请求、异步延迟、跨日操作、部分退款、维度变更和消息失败时,是否仍然留下足够证据。没有证据的数据,即使暂时正确,也无法支撑长期经营。

九数云这类分析平台适合帮助团队把多来源数据放在同一分析框架中,快速完成切片、对账和明细回钻。但工具发挥作用的前提,是开发团队已经做好主键设计、状态治理、字段留痕和数据字典。平台可以缩短定位时间,却不能替代业务系统对事实负责。

下一步可以按以下顺序执行:先冻结指标口径和验收范围,再绘制订单事实流;随后建立主键、金额和状态三类对账规则;接着用正常、异常和边界样本进行回放;最后搭建包含同步延迟、金额差异、支付匹配和库存桥接的上线观察看板。

如果团队只能记住一个判断标准,我建议记住这一句:上线不是“没有发现问题”,而是“即使问题发生,也能在造成大范围损失前被发现、止损、补偿并复算”。这才是电商系统真正可验收、可运营、可持续迭代的标准。

常见问题解答(FAQ)

1. 电商系统上线验收时,如何快速定位最危险的数据风险?

我参与过一次大促前的电商系统验收,功能测试通过率超过98%,但上线前的数据核对仍然发现了订单金额、优惠分摊和库存扣减三类问题。很多团队把验收重点放在页面能不能操作,却忽略了数据在不同模块之间是否保持同一套口径。

上线验收中的数据风险,不能只看“页面显示是否正确”,而要验证同一笔业务在订单、支付、库存、营销、售后和报表中的数据是否能被完整追踪。我的判断标准是:只要一笔订单无法从下单一直追溯到资金、库存和财务结果,就不应判定为可上线。

我通常先建立“业务事实链”,把一笔订单拆成六个关键节点:创建订单、锁定库存、计算优惠、发起支付、确认发货、完成结算。每个节点都要明确输入、输出、数据主键和允许的状态变化,而不是只验证最终页面上的订单金额。

核验对象必须对齐的数据常见异常建议阈值 订单与支付应付金额、实付金额、支付单号重复支付、金额四舍五入不一致金额差异必须为0 订单与库存商品数量、锁定数量、扣减数量取消订单未释放库存差异率不得超过0.01% 订单与营销优惠券、满减、积分抵扣优惠重复计算或分摊错误订单级差异为0 订单与售后退款金额、退款商品数量部分退款影响整单统计退款金额可逐笔追溯 一次验收中,我们用同一批测试订单同时覆盖满减、优惠券、积分、运费和部分退款。

结果显示,前端展示的实付金额全部正确,但财务导出的优惠金额比订单明细多出0.6%,原因是报表按整单重复汇总了店铺券。这个问题如果只做页面验收,很难被发现。因此,我建议把验收分成“单笔可追溯”和“批量可对账”两层。

单笔验收用于确认链路逻辑,批量对账用于发现并发、重复消费、分页汇总和异常重试造成的数据偏差。两者缺一不可。

2. 电商系统开发团队如何设计上线验收的数据抽样方案?

我以前做过一次商品数量超过十万、SKU组合复杂的系统验收,如果只随机抽几笔订单,几乎一定会漏掉边界问题。后来我们改用风险分层抽样,测试订单数量减少了约30%,但发现的问题反而增加了。

上线验收不适合简单地“随机抽100笔订单”。电商数据的风险通常集中在少数场景,例如组合促销、跨仓发货、部分退款、支付超时和库存临界值。真正有效的抽样,应该按业务风险分层,而不是按订单数量平均分配。我建议使用“基础样本加风险样本”的方式。

基础样本用于确认主流程稳定,风险样本专门覆盖金额、库存、状态和并发容易出错的地方。

样本层级覆盖场景建议占比验收重点 基础样本普通商品、普通支付、正常发货40%主链路完整性 金额样本满减、折扣、优惠券、积分、运费20%金额计算与分摊 库存样本库存为0、临界库存、多仓库存15%锁定、扣减和释放 异常样本支付超时、重复回调、接口重试15%幂等和状态恢复 售后样本部分退款、整单退款、退货入库10%逆向数据一致性 具体执行时,我会先从历史订单或压测数据中提取真实分布,再人为补齐极端场景。

例如库存为1的商品、优惠后金额为0的订单、退款金额等于原支付金额的订单,都应单独建立样本,而不能期待随机抽样碰巧覆盖。验收结果建议同时记录“样本通过率”和“风险场景通过率”。如果1000笔普通订单全部成功,但部分退款场景失败,系统仍然不能上线,因为后者可能直接造成资金损失。

我的经验是,风险场景出现一条不可解释的数据差异,就应暂停上线,而不是用总体通过率稀释问题。

3. 上线验收发现订单、库存和财务数据不一致时,开发团队应如何定位根因?

我遇到过订单显示已支付、库存已经扣减,但财务流水没有入账的情况。最初团队分别检查了三个模块,都认为自己的数据正确,最后通过请求编号和事件时间线才定位到消息重复消费后的异常更新。

数据不一致时,最忌讳让订单、库存和财务团队各自查看自己的数据库,然后凭感觉判断谁错了。正确做法是围绕同一笔业务建立可关联的证据链,至少包含订单号、支付单号、库存流水号、事件编号、请求时间和处理结果。我通常采用“先定事实,再定责任”的定位顺序。

第一步确认用户实际支付结果,第二步确认订单状态变化,第三步确认库存流水,第四步确认财务记账,最后再检查消息队列、重试记录和补偿任务。

定位顺序检查内容关键证据可能根因 1支付结果支付平台流水、回调次数重复回调、回调丢失 2订单状态状态变更日志、操作人状态机跳转错误 3库存变化库存流水、仓库标识重复扣减、释放失败 4财务记账记账事件、金额明细消费失败、分摊口径不同 5补偿机制重试次数、死信记录补偿任务重复执行 有一次排查中,团队先后发现“支付回调没有问题”“订单状态没有问题”“库存也扣减成功”,但财务流水仍缺失。

通过事件编号串联日志后,发现财务服务第一次消费超时,消息被重新投递;第二次消费虽然成功,却因为幂等键使用了订单号加商品号,无法区分不同类型的记账事件,最终被错误拦截。这个案例说明,验收时不仅要检查结果,还要检查幂等键是否覆盖正确的业务粒度。

订单支付、库存扣减、退款记账不能简单共用一个订单级幂等键,否则部分退款和多商品分摊场景很容易产生“看起来防重,实际上漏记”的问题。当根因尚未确认时,报告中不要直接写“系统偶发异常”。应记录复现条件、涉及订单、首次异常时间、最后正确节点、错误节点和可验证的修复方案。

只有这样,开发团队才能判断是程序缺陷、数据修复问题,还是监控没有捕捉到异常。

4. 电商系统上线前,数据验收达到什么标准才可以放行?

我见过团队因为项目排期压力,把“没有阻断性缺陷”直接等同于“可以上线”。但数据问题和页面问题不同,一条低频的金额偏差,可能在大促流量下被放大成数万元损失,所以放行标准不能只看缺陷数量。

上线放行不应采用“测试通过率达到95%”这类单一指标。功能通过率只能说明测试用例执行结果,不能说明资金、库存和报表数据已经具备可运营条件。我的做法是把放行标准拆成硬性门槛、风险指标和可接受遗留项三部分。

硬性门槛适用于一旦发生就必须阻断上线的问题,包括支付金额错误、重复扣款、库存负数、退款超额、订单状态不可恢复、关键数据无法追溯。此类问题即使只发现一笔,也不能用其他用例通过来抵消。

验收指标放行要求说明 支付与退款金额差异为0允许的四舍五入规则必须提前定义 库存可用量不得出现负数锁定、扣减、释放需有完整流水 订单状态异常订单100%可定位必须能追溯到请求或事件编号 批量对账核心字段差异率为0订单、支付、库存、财务需统一口径 异常重试重复执行不改变最终结果需验证幂等和补偿机制 遗留缺陷不得包含资金和库存类高风险缺陷低风险问题需有负责人和截止时间 风险指标则用于判断系统是否接近失控,例如接口超时后的重复下单率、支付回调重复率、库存扣减失败率、对账差异率和人工补单数量。

验收时最好进行至少一轮故障注入,模拟支付回调延迟、消息重复、库存服务短暂不可用等情况,观察系统是否能自动恢复。可接受遗留项必须满足三个条件:不影响资金和库存、不影响用户核心路径、上线后有明确监控和修复期限。比如后台筛选条件样式不一致可以遗留,但退款金额显示错误不能遗留。

这个区分看似简单,却能避免团队把“体验问题”和“账务风险”放在同一个缺陷等级中。最终放行建议采用三方签字或确认机制:开发确认修复和监控,测试确认覆盖和证据,业务或财务确认数据口径。没有业务方对金额、库存和结算结果的确认,技术团队单方面宣布验收通过,通常只是把风险推迟到生产环境。

读者评论

万梦琪

总金额相等不代表数据没问题”这一点很有价值。实际验收中确实容易只看汇总结果,忽略订单数、渠道分布和明细主键。把核对拆成记录数、金额、维度和明细四层,定位问题会更准确。

董沐阳

文章对异常流程的提醒比较实用,尤其是重复支付、回调重试、部分退款和跨日订单。这些场景平时不容易复现,却最可能造成账务和库存问题,验收样本确实不能只选成功订单。

任雨桐

业务发生时间、数据进入时间和最近同步时间分开记录,是分析平台验收中常被忽略的细节。这样才能区分正常延迟与数据丢失,也方便判断同步任务到底卡在哪个环节。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘 电商系统开发中,最危险的安全审计不是“没有发现 […]
电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算 电商系统开发最容易失控的时刻,往往不是立项 […]
电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发最容易失控的地方,往往不是程序员写不出功能,而是企业在立项时把“预算”“范围”“交付日期”当成三个 […]
电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能 电商系统开发中,最危险的高峰故障往往不是服务 […]
电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定 电商系统接口不稳定,通常不是“服务器不够快”这么简 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
