电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能
目录

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能 | 九数云-E数通

eshutong 发表于2026年9月8日

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

电商系统开发最容易被误判的地方,不是功能做不出来,而是团队把预算几乎全部花在“按时上线”上,却没有把足够资源投入到高峰流量下的稳定性验证。我的经验是:一个平时访问量正常、接口平均响应时间只有几百毫秒的系统,到了大促开始后的前十分钟,可能同时出现数据库连接池耗尽、缓存击穿、消息堆积和人工补单。真正有效的项目预算,不应只回答“开发多少功能”,还要回答“为多少并发、多少故障、多少恢复时间买单”。

如果把预算看成单纯的人天总额,开发团队通常会优先完成页面、订单流程、营销规则和后台配置;如果把预算看成高峰性能的保障额度,团队的工作顺序就会发生变化:先定义流量边界,再设计容量模型,随后安排压测、故障演练、监控建设和发布保护。预算不是项目成本表上的一个数字,而是系统在最坏场景下仍然可控的能力集合。

一、先讲核心结论:预算要买的是“可验证的稳定性”

1. 不能用功能完成率代替高峰交付能力

很多项目周会上会使用三个数字衡量进度:需求完成率、代码完成率和测试通过率。这些指标对功能交付有帮助,但它们无法说明系统能否承受高峰。一个订单接口测试通过率达到 100%,并不意味着它可以在每秒 3000 次请求下持续运行;一个商品详情页在测试环境加载很快,也不代表生产环境的库存、价格、促销和推荐接口同时返回时不会超时。

我通常会把项目交付拆成四个彼此独立的结果:功能可用、容量可承受、故障可恢复、业务可降级。只有第一项完成,系统才是“能用”;四项都完成,系统才接近“可运营”。如果预算只覆盖第一项,项目看似按期完成,实际却把风险推迟到了销售最重要的那几天。

  • 功能可用:用户能够浏览、下单、支付、查询和售后。
  • 容量可承受:在目标并发、峰值请求率和数据增长下,核心接口仍满足响应时间目标。
  • 故障可恢复:出现节点、数据库、消息队列或第三方服务异常时,能够在约定时间内恢复。
  • 业务可降级:推荐、评论、优惠计算等非核心功能异常时,订单主链路仍能运行。

这四项结果需要分别配置预算。否则团队很容易拿“后台已经上线”“页面已经验收”来证明项目没有问题,而真正需要钱的压测环境、日志存储、备用资源和演练时间,反而在最后阶段被砍掉。

2. 用三个预算账户管理高峰性能

为了避免性能预算被功能需求吞掉,我建议在立项时建立三个相互独立的账户。它们不一定对应财务上的三个科目,但必须在项目看板和周报中分开核算。

预算账户主要投入应交付的证据被压缩后的典型后果
建设预算功能开发、接口、页面、数据模型、权限和运营后台需求验收记录、接口测试、业务流程验收功能缺失、流程中断、返工增加
性能预算压测环境、容量评估、缓存、数据库优化、监控和告警压测报告、容量曲线、慢查询清单、告警验证高峰超时、连接池耗尽、扩容无效
韧性预算灾备、回滚、故障演练、降级开关、应急排班和复盘演练记录、恢复时间、回滚耗时、责任人清单故障扩大、恢复依赖个人、业务损失不可估算

这三个账户的比例不应固定套用。低频 B2B 交易系统可能更重视数据准确性和权限隔离;秒杀型零售系统则需要显著增加性能与韧性预算。我的判断原则是:越接近不可逆的业务损失,越不能把对应预算当作“可选项”。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

3. 先写“高峰性能合同”,再拆开发任务

项目开始时,我不会直接让团队把需求拆成页面、接口和后台菜单,而是先要求业务、产品、技术和运维共同签署一份内部的“高峰性能合同”。它不一定是法律文件,但必须写清楚峰值场景、服务等级和不能牺牲的业务规则。

这份合同至少要回答以下问题:预计同时在线用户是多少;高峰每秒请求数是多少;下单、支付、库存锁定分别允许多长响应时间;哪些功能可以关闭;库存超卖的容忍度是多少;支付成功但订单状态未更新时如何补偿;故障发生后多少分钟内必须恢复主要交易链路。

没有这些约束,开发人员无法判断该优化哪个接口,测试人员也不知道压测应该跑到什么程度。更严重的是,业务方可能在最后一周临时增加优惠叠加规则,技术团队只能用增加机器的方式补救,而机器并不能解决复杂计算和锁竞争问题。

二、背景和真实场景:高峰事故通常在上线前就已经发生了

1. 高峰不是平均流量乘以一个倍数

电商流量的危险不在于日均访问量,而在于请求的时间分布和业务分布。日均订单量 10 万,并不代表每秒只处理 1.16 个订单。广告投放、直播间口令、短信提醒和平台活动会把用户集中到很短的时间窗口里,流量通常呈现“缓慢爬升、突然冲刺、快速回落”的形态。

更需要注意的是,不同接口的流量比例不会保持稳定。活动开始后,商品详情、优惠试算、库存查询和订单提交可能同步放大;当用户频繁刷新时,读请求首先冲击缓存和数据库;当库存开始紧张时,写请求和锁竞争又会快速增加。容量规划如果只看总请求数,不看请求类型和依赖关系,得到的往往是假容量。

在一次项目复盘中,我们把高峰流量按五分钟窗口切开,而不是使用全天平均值。结果发现,整场活动的平均请求率只有峰值窗口的约 14%,如果用平均值安排数据库连接数和应用节点数量,系统在最关键的十分钟内没有任何安全余量。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

2. 真实故障往往是多个小问题叠加

高峰故障很少由单一原因造成。更常见的链路是:营销配置增加了优惠计算次数,优惠接口响应变慢;应用线程等待外部接口,连接池被占满;部分请求重试,流量进一步放大;数据库慢查询增加,缓存刷新变慢;监控只配置了 CPU 告警,没有配置线程池、连接池和业务成功率告警,于是团队在用户大量投诉后才发现问题。

这种故障在测试环境中很难自然出现,因为测试数据量小、第三方接口稳定、活动规则简单,而且测试人员通常以“接口是否返回正确”为主要标准。生产高峰则会同时放大数据量、并发度、依赖延迟和操作复杂度。

我会要求团队画出一张“故障传播图”,把每个核心接口依赖的缓存、数据库、消息队列、支付、物流、风控和营销服务列出来,并标注超时、重试、熔断、降级和补偿策略。只要某个依赖没有明确策略,就不能说核心链路已经完成。

3. 项目延期不一定是最大损失,无法判断是否能上线才是

开发团队经常担心性能测试会拖慢项目进度,因此把压测安排在功能全部完成之后。这种做法表面上节省了前期时间,实际会把问题集中到最昂贵的阶段:数据库表结构已固化、接口已被多个模块依赖、促销规则已经上线、改动会牵连大量回归测试。

更成熟的做法是将性能验证前移。商品查询、库存锁定、订单创建和支付回调这些关键链路,不需要等所有页面完成后才测试。只要接口契约和数据模型稳定,就可以使用脚本或模拟流量进行早期验证。

在预算管理上,性能验证前移还有一个好处:问题成本会明显下降。早期发现索引设计不合理,通常只需要调整表结构;上线前发现索引不合理,可能需要迁移数据、停机窗口和多轮回归;生产高峰才发现问题,则需要同时承担销售损失和品牌信任损失。

三、常见误区:看似省钱的做法,为什么经常更贵

1. 误区一:先做完全部功能,再考虑性能

这是最常见的项目管理误区。团队把性能理解为最后阶段的“优化任务”,而不是架构和管理约束。结果是,功能开发完成后才发现商品详情接口一次请求调用了十几个服务,订单创建同时写入多个表,优惠计算依赖复杂规则,任何一处调整都会引发连锁修改。

性能问题有三种类型:可以通过增加资源解决的资源问题,可以通过重构解决的结构问题,以及必须通过业务取舍解决的复杂度问题。前两类尚可在后期处理,第三类如果没有在需求阶段定义边界,到了上线前很难靠技术补救。

  • 资源问题:应用节点不足、缓存容量不足、连接池过小。
  • 结构问题:同步调用过多、数据库查询链路过深、消息处理没有削峰。
  • 复杂度问题:优惠规则叠加、实时推荐、跨仓库存计算和强一致校验同时发生。

我的建议是,在每个核心需求评审时增加一个问题:这个功能在峰值时增加多少请求、多少数据库写入、多少外部依赖和多少不可预测计算?如果产品无法回答,说明需求还没有达到可开发状态。

2. 误区二:只看平均响应时间

平均响应时间很容易掩盖尾部延迟。假设 99% 的请求在 200 毫秒内完成,剩余 1% 的请求需要 20 秒,平均值可能仍然看起来不算严重。但对于高峰订单系统,这 1% 可能正是支付回调、库存锁定或订单提交请求,用户会看到页面转圈、重复点击,系统则会收到大量重复请求。

因此我更关注 P95、P99 和业务成功率。P95 表示 95% 请求低于该响应时间,P99 则能观察最慢的一批请求。不同接口需要不同目标:商品列表可以允许稍长的尾延迟,库存锁定和支付确认则必须有更严格的超时与补偿机制。

接口类型建议观察指标示意目标超时后的处理
商品列表P95、缓存命中率、错误率P95 不高于 800 毫秒返回缓存结果或减少筛选条件
商品详情P95、P99、依赖调用数P99 不高于 2 秒关闭推荐、评论等非必要模块
库存锁定成功率、锁等待、重复请求率成功率不低于 99.9%排队、幂等校验、返回明确状态
订单创建业务成功率、消息积压、数据库提交耗时核心链路 P95 不高于 1.5 秒进入补偿队列,避免重复扣库存

3. 误区三:压测结果越大,系统就越安全

很多团队会在汇报中展示“系统压测达到每秒 5000 次请求”,但这句话本身没有意义。必须知道请求是哪些接口、数据量是多少、缓存是否命中、是否包含第三方服务、错误率是多少、持续了多长时间、资源是否已经接近极限。

如果测试脚本只访问一个静态接口,或者所有用户都读取同一个缓存键,测试结果会非常漂亮,却无法代表真实业务。相反,包含真实商品分布、不同用户、购物车变化、库存竞争和支付回调的压测,结果可能没有那么高,但更有决策价值。

我通常把压测报告分为三层:基准测试验证单接口能力,混合场景测试验证业务组合,长稳测试验证系统在一到两个小时内是否出现资源泄漏和消息堆积。只有三层结果都合格,才有资格讨论是否扩大活动规模。

4. 误区四:把云资源扩容当成全部性能方案

增加应用节点对无状态服务通常有效,但对数据库锁竞争、第三方接口限流、同步促销计算和热点缓存失效未必有效。很多团队在高峰前临时扩容,结果应用服务器 CPU 降下来了,数据库连接数却更快达到上限,系统依然超时。

扩容之前必须先确认瓶颈层。是 CPU、内存、网络、磁盘 I/O、数据库连接、锁等待、缓存命中率,还是外部服务延迟?不同瓶颈对应的投入完全不同。盲目扩容不仅浪费预算,还可能使故障传播速度更快。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

四、专业判断逻辑:从业务目标推导技术预算

1. 第一步:用业务损失定义稳定性等级

不同系统不应使用同一套性能目标。首先要判断一次故障会带来什么后果:只是页面暂时打不开,还是会造成重复扣款、库存超卖、优惠资金损失、订单无法履约。越接近资金和履约结果的链路,越需要高等级的稳定性保障。

我会按照“影响范围、不可逆程度、恢复难度、用户可替代性”四个维度给业务链路评分。影响范围看有多少用户受影响;不可逆程度看错误是否能补偿;恢复难度看是否需要人工逐单处理;用户可替代性看用户能否稍后再来,而不是直接转向竞争平台。

等级典型业务性能关注点预算优先级
A 级库存锁定、订单创建、支付状态确认成功率、幂等、数据一致性、恢复时间最高,必须配置压测和故障演练
B 级商品详情、购物车、优惠试算尾延迟、缓存、降级和重试边界较高,需验证高峰混合流量
C 级推荐、评论、内容装修、个性化排序可关闭、可缓存、不可阻塞主链路适度,重点建设开关和降级能力

这个分级会直接影响团队排期。A 级需求不能因为页面还没有完成就不做压测,C 级功能也不能因为“用户喜欢”而阻塞订单提交。稳定性预算的本质,是把有限资源优先用在错误代价最高的地方。

2. 第二步:建立容量模型,而不是猜节点数量

容量模型至少包含五组输入:业务峰值、请求结构、单请求资源消耗、依赖服务上限和安全余量。业务峰值不能只使用历史平均值,应当区分正常日、活动日和异常突发日;请求结构要区分读写比例、热点比例和重试比例。

一个简单的估算可以这样做:目标峰值请求率乘以单请求平均资源消耗,再除以单节点可用资源,最后乘以安全系数。这里的安全系数不是越大越好,通常还要结合扩容速度、资源价格和故障恢复时间来决定。

应用节点数 = 目标峰值请求率 × 单请求资源消耗
÷ 单节点可用资源 × 安全系数

有效峰值请求率 = 原始请求率 ×(1 + 重试率 + 流量突发系数)

公式只是起点,不能替代压测。比如平均响应时间 300 毫秒的接口,在并发提升后可能因为锁等待变成 3 秒;此时单请求资源消耗已经变化,原有容量模型自然失效。因此容量模型必须通过阶梯压测不断校准。

3. 第三步:把预算映射到可验收的工程任务

预算不能只写“性能优化 20 人天”,这种写法无法管理,也无法验收。我会把它拆成带产物的任务,每项任务都写清输入、动作、输出和通过标准。

  1. 完成核心链路依赖地图,输出接口、缓存、数据库、消息和第三方依赖清单。
  2. 完成基准压测,输出单接口吞吐量、P95、P99、错误率和资源曲线。
  3. 完成混合场景压测,输出接近生产的读写比例、热点比例和消息堆积情况。
  4. 完成数据库专项检查,输出慢查询、索引使用、锁等待和连接池利用率。
  5. 完成降级策略验证,输出关闭推荐、延迟优惠计算、限制评论加载等场景的结果。
  6. 完成发布与回滚演练,输出发布耗时、回滚耗时、数据补偿方式和责任人。
  7. 完成高峰值班方案,输出告警分级、升级路径、决策权限和外部供应商联系人。

只要某项任务没有明确产物,项目管理者就很难判断它是否真的完成。把预算映射成证据,能够让研发、测试和业务对“完成”形成相同理解。

4. 第四步:用风险优先级决定投入顺序

我常用“发生概率、影响程度、发现难度、恢复成本”四项指标做风险排序。高概率、高影响、难发现、难恢复的问题,应当最先获得预算,而不是按照部门喜好安排。

例如,商品详情页推荐模块可能经常变慢,但关闭它不会阻断下单;库存锁定偶发失败的概率可能较低,却会造成超卖和人工赔付。因此不能只按故障发生次数排序,还要看业务后果。

风险发生概率业务影响发现难度建议投入
热门商品缓存失效中高热点保护、预热和限流
库存锁竞争极高专项压测、锁模型优化和补偿
推荐服务超时超时、熔断和页面降级
支付回调延迟低中极高中高幂等、对账和人工补偿流程

五、团队管理方法:让预算真正流向高峰保障

1. 设立性能负责人,但不要把稳定性甩给一个人

项目需要一个明确的性能负责人,负责容量模型、压测计划、瓶颈跟踪和风险汇报。但性能负责人不应成为“出了问题找他”的单点责任人。产品负责业务取舍,开发负责代码和数据访问,测试负责场景与数据,运维负责资源和发布,业务负责人负责确定损失边界。

在实际管理中,我会使用一张 RACI 表:谁负责执行,谁对结果负责,谁需要被咨询,谁必须知会。这样可以避免性能问题被归类为“技术部门内部问题”。例如,是否关闭实时推荐,不是开发一个人的决定;是否接受库存查询延迟,也不是测试人员可以单独承诺的事情。

事项执行者最终负责者必须参与者
峰值场景定义产品经理业务负责人技术、运营、客服
容量模型架构师或性能负责人技术负责人开发、测试、运维
混合压测测试团队性能负责人开发、运维、产品
降级决策技术与产品共同执行业务负责人运营、客服、财务
故障处置值班团队技术负责人供应商和业务负责人

2. 用“性能闸门”控制预算释放

我不建议在项目一开始就一次性释放全部性能预算。更有效的方法是设置几个闸门,只有达到前一阶段的证据标准,才能进入下一阶段。这样可以防止团队在问题尚未定位时盲目购买机器或投入大量重构人力。

  • 闸门一:需求闸门。核心场景、峰值口径、降级范围和数据一致性要求已经确认。
  • 闸门二:设计闸门。核心链路依赖图、数据模型、缓存策略和消息策略已经评审。
  • 闸门三:基准闸门。单接口性能、资源消耗和瓶颈位置已经有数据。
  • 闸门四:混合闸门。真实业务比例下的系统容量和错误边界已经验证。
  • 闸门五:上线闸门。监控、降级、回滚、值班和补偿流程已经演练。

每个闸门都应有“通过、带条件通过、不通过”三种结果,而不是简单地写“完成”。带条件通过意味着可以上线,但必须降低活动规模、关闭部分功能或增加值守力量,并记录何时补齐。

3. 让会议从“进度汇报”变成“风险消耗审查”

开发周会不能只问“本周完成了多少需求”,还要问四个更关键的问题:本周消耗了多少性能预算;新增了哪些资源依赖;哪个瓶颈尚未验证;如果今天上线,最可能在哪个环节失败。

我建议每周维护一张性能风险账本,包括风险描述、触发条件、当前证据、预计损失、责任人、下一步动作和截止时间。风险账本中的“证据”必须是真实的压测数据、监控截图、日志样本或演练记录,而不是“开发认为应该没问题”。

当风险没有关闭时,项目负责人要有权调整范围。比如暂时不上线个性化推荐,先采用缓存商品排序;把复杂优惠叠加改成互斥规则;将部分实时统计改成每五分钟更新。主动减少高峰时的计算量,通常比事后增加服务器更可靠。

4. 用数据平台降低性能预算管理的沟通成本

性能问题往往跨越开发、运维、产品和经营团队。技术团队看到的是 QPS、P99、连接池和锁等待,业务团队关心的是支付成功率、订单转化、客单价和退款;如果没有统一的数据视图,双方很容易各自证明自己没有问题。

在项目管理中,我会建议把接口监控、订单数据、活动日历、资源成本和客服反馈汇总到一个分析视图中。以九数云为例,团队可以将多个数据源进行连接,建立按活动、时间窗口、渠道、接口和业务结果拆分的分析看板。相关产品信息可参考其官网:https://www.jiushuyun.com

这里的重点不是“做一张漂亮大屏”,而是建立从技术指标到经营结果的链路。例如,某活动窗口 P99 从 1.2 秒升到 4.8 秒之后,支付成功率是否下降;某次关闭推荐模块后,页面转化是否实际受损;某个渠道带来的流量是否消耗了大量资源却没有产生相应订单。只有把这些关系串起来,预算取舍才不会停留在部门争论。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

六、具体案例:以数据看板把性能投入和经营结果连起来

1. 案例背景:问题不在于没有数据,而在于数据没有进入决策

下面这个案例采用脱敏后的项目结构和情景模拟数据,用来说明方法,不代表某个企业的公开经营结果。项目是一家有多个销售渠道的零售企业,准备在季度活动中上线新的商品、优惠和订单系统。团队原先把预算集中在活动页面、优惠配置和运营后台,预计高峰每秒请求数为 1200。

在第一次评审时,业务方根据上一场活动的平均峰值提出了 1200 次/秒的目标;技术团队则根据广告投放和直播预约数据,估算活动开始后的五分钟峰值可能达到 2600 次/秒。双方争议持续了两天,原因是各自使用了不同口径:业务看的是完整活动周期,技术看的是最密集时间窗口。

项目后来将订单、访问、广告、接口监控和活动排期数据统一整理,并在九数云中建立了按五分钟粒度的分析视图。看板没有只展示总流量,而是同时展示峰值请求率、下单率、库存锁定耗时、支付成功率、数据库连接使用率和资源费用。

2. 数据观察:峰值窗口比活动平均值更能决定预算

第一轮分析显示,活动全周期平均请求率约为 760 次/秒,但最密集的五分钟窗口达到 2480 次/秒;热门前 20 个商品贡献了约 61% 的详情访问,却只贡献了约 35% 的订单。也就是说,流量高度集中在少数热点商品上,缓存和库存服务需要针对热点设计,而不是只按平均商品分布估算。

分析还发现,用户从详情页进入订单页时,系统会重新执行一次优惠试算和一次库存查询。部分客户端在等待超过 2 秒后自动重试,使订单相关请求量额外增加约 16%。如果团队只看用户主动点击数,就无法解释为什么后端请求率比前端行为高得多。

观察维度初始估算数据拆分后管理动作
活动请求峰值1200 次/秒2480 次/秒按五分钟窗口重新安排压测和资源
热门商品访问集中度未统计前 20 个商品占 61%增加热点缓存预热与局部限流
重试带来的额外请求未统计订单链路增加约 16%调整客户端重试、服务端幂等和超时策略
库存锁定 P95约 210 毫秒热点时约 860 毫秒专项验证锁竞争和库存分片方案

这组结果改变了预算分配。团队没有简单地把预算全部用于购买更多应用节点,而是将一部分预算转向热点缓存、库存锁定优化、重试控制、专项压测和数据看板建设。这个决定的核心逻辑是:应用节点可以缓解计算压力,但无法消除热点数据竞争和请求放大。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

3. 压测结果:找到“增加机器无效”的边界

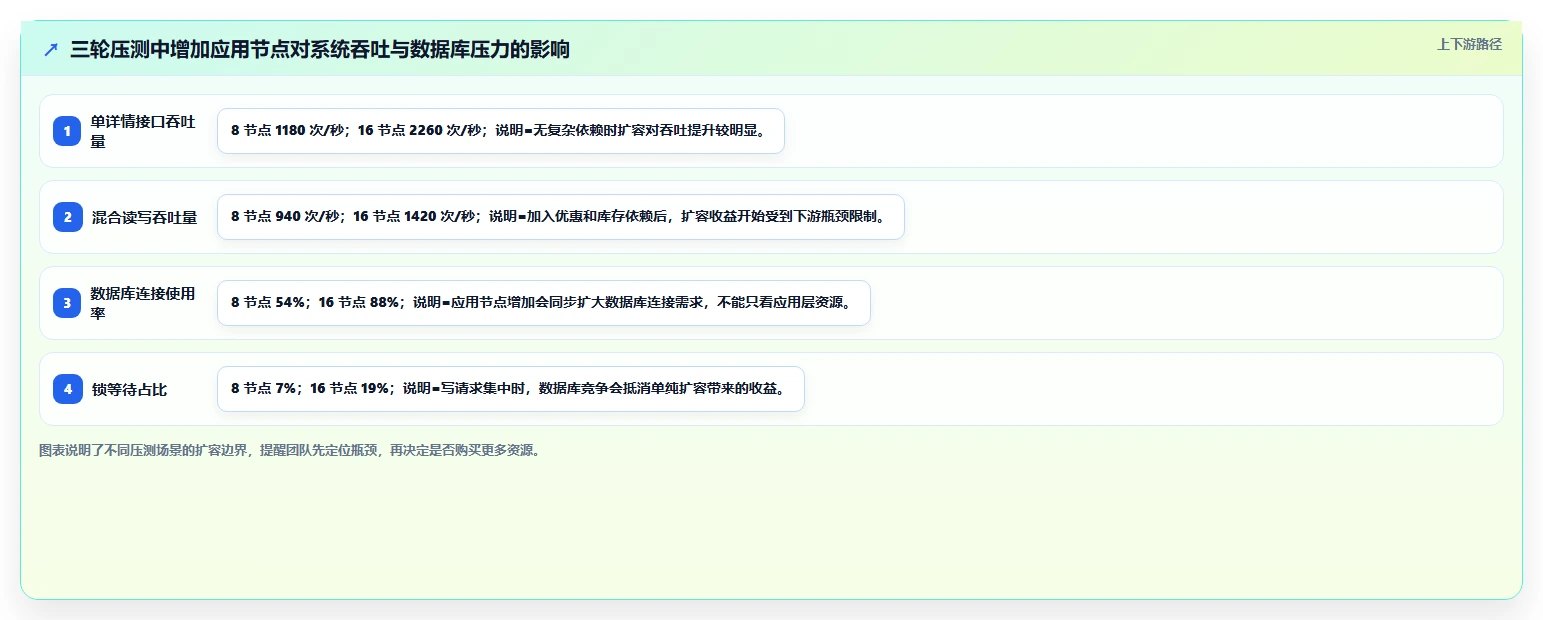

项目进行了三轮测试。第一轮只压商品详情接口,应用节点数量从 8 台增加到 16 台后,吞吐量明显提高;第二轮加入优惠试算和库存查询,吞吐量提升幅度迅速下降;第三轮加入库存锁定、订单创建和支付回调模拟后,数据库锁等待成为主要瓶颈,继续增加应用节点反而让数据库连接数更快上涨。

团队据此采取了四个动作:对详情页的推荐和评论改为异步加载;活动开始前预热热点商品缓存;把部分优惠试算结果按用户和商品组合短时间缓存;对库存锁定增加排队与幂等控制,避免用户重复点击造成多次扣减。

这些动作没有让单接口压测成绩达到理论最高值,但让混合场景的 P99 更稳定。对于电商系统而言,峰值时“稳定地完成核心订单”通常比“某个接口跑出最高吞吐”更有价值。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

4. 经营复盘:把“没有发生事故”拆成可证明的结果

活动结束后,团队没有只写“系统平稳运行”,而是复盘了四类结果:核心接口可用率、支付成功率、订单补偿量和性能预算消耗。虽然部分非核心模块在高峰期被主动关闭,但订单主链路保持稳定,人工补单量低于预设阈值,资源费用也没有因为无限扩容而失控。

这类复盘可以避免一种危险的误判:如果没有事故,团队可能认为所有预防投入都是浪费;如果发生事故,团队又可能认为预算不够。只有把压测次数、演练时长、监控覆盖率、降级触发次数和业务损失放在同一张表里,才能判断投入到底产生了什么价值。

七、从架构到执行:把高峰性能拆成团队可操作的工作包

1. 商品与内容链路:优先保护读取能力

商品列表、详情、搜索和内容装修通常属于高频读取链路。它们的首要策略不是无限提升数据库性能,而是减少高峰期的实时计算。商品价格、库存状态、活动标签和推荐内容可以按照不同刷新频率处理,不能所有字段都要求每次请求实时查询。

团队需要区分“必须实时”“允许短暂延迟”和“可以使用历史结果”三类数据。库存可售状态可能需要较高实时性,商品图文详情可以缓存更长时间,评论数量和推荐排序则通常可以异步更新。缓存的关键不是“用了缓存”,而是明确每个字段允许多长时间不新鲜。

  • 为热门商品建立预热任务,避免活动开始后第一次访问直接回源。
  • 设置热点键保护,避免单个热门商品失效时大量请求同时查询数据库。
  • 限制详情页同步依赖数量,把推荐、评论和营销标签改成可独立失败。
  • 对搜索条件设置复杂度上限,避免用户输入导致全表扫描或高成本排序。

2. 库存与订单链路:优先保护正确性和幂等

库存和订单是不能只用响应时间衡量的链路。一个响应很快但发生重复扣库存的系统,比响应稍慢但状态可靠的系统更危险。这里的预算应投入到幂等键、状态机、库存扣减边界、消息一致性和补偿机制。

我会要求每个订单动作都有唯一业务标识,并明确请求重复、网络超时、客户端重试和消息重复消费时的结果。库存锁定成功后,订单创建失败怎么办;支付成功但订单服务没有收到回调怎么办;订单取消时库存释放是否可能重复执行,这些都应在测试用例和演练脚本中出现。

场景系统必须记录不可接受的结果建议机制
用户重复点击提交用户标识、订单请求号、处理状态创建多个有效订单幂等校验与明确的处理中状态
支付成功回调重复支付流水号、回调次数、订单状态重复发货或重复记账回调幂等、状态机和对账
库存锁定后订单失败锁定记录、释放记录、补偿结果库存永久占用超时释放与补偿队列
消息重复消费消息编号、消费状态、业务版本重复扣减或重复通知消费幂等与失败重试上限

3. 促销链路:先减少规则复杂度,再优化代码

优惠系统常常是电商高峰的隐性瓶颈。产品希望满减、折扣、会员价、优惠券、赠品和渠道补贴可以叠加,技术团队则必须在极短时间内计算最终价格。规则数量增加后,计算复杂度和测试组合会快速增长,很多问题并不是代码慢,而是业务规则本身无法在高峰期稳定执行。

我的判断顺序是:先确认活动是否真的需要实时精确计算,再确认规则是否可以预计算,最后才进行代码优化。比如,对固定商品集合的优惠,可以提前生成活动价格;对互斥优惠,可以在入口处完成筛选;对高峰期不重要的营销提示,可以延迟加载,不要阻塞订单提交。

如果业务坚决要求复杂规则实时计算,预算就必须同步增加规则测试、缓存策略、超时保护和人工复核能力。不能一边要求规则无限叠加,一边要求开发团队用原有预算保证同样的性能。

4. 支付与外部依赖:把不确定性隔离在边界之外

支付、风控、物流和短信等外部服务不完全由开发团队控制。它们可能有调用频率限制、响应时间波动、维护窗口和异常返回。核心系统不能把这些服务当作永远在线、永远快速的本地函数。

  • 为每个外部依赖设置连接超时、读取超时和总耗时上限。
  • 明确哪些请求允许重试,重试次数和退避时间必须有限制。
  • 支付回调使用幂等处理,并建立主动对账,而不是只等待回调。
  • 非核心通知失败时进入消息队列,不阻塞订单成功响应。
  • 对供应商异常建立替代路径或人工处理入口。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

八、不同情况下的行动建议:预算有限时先做什么

1. 预算充足、活动规模较大的项目

如果系统面向全国用户、活动集中在短时间窗口,且支付与库存链路复杂,建议采用“全链路保障”方案。不要只做应用压测,而要同时验证缓存、数据库、消息、外部依赖和监控告警。

  1. 使用历史活动数据构造真实的请求比例和热点商品分布。
  2. 至少进行一次基准压测、两次混合场景压测和一次长稳测试。
  3. 安排数据库锁等待、连接池、消息堆积和缓存失效专项测试。
  4. 对降级开关进行真实演练,确认关闭非核心功能不会破坏主链路。
  5. 活动前完成扩容、发布、回滚、对账和人工补偿演练。
  6. 安排开发、运维、产品、客服和支付供应商共同值守。

预算充足不代表可以忽略取舍。即使资源充足,也不能让所有功能在高峰期保持完全实时。高峰保障的目标是把不可控变量减少到最低,而不是把所有复杂性都硬塞进实时链路。

2. 预算中等、系统已有基础设施的项目

中等预算项目最适合做“核心链路优先”。先选择订单创建、库存锁定、支付确认三个关键路径,建立最小可用的监控、压测和降级能力,再处理推荐、内容、运营报表等非核心部分。

  • 先用历史日志和订单数据确定真实峰值,不要急于购买资源。
  • 优先优化最慢的两个接口和最常出现的一个数据库慢查询。
  • 对高峰期可关闭的功能建立后台开关,并由业务负责人确认权限。
  • 将复杂统计、报表和通知改为异步,避免与交易链路争夺资源。
  • 用一次完整演练替代多次无目标压测,确保团队知道如何处置。

中等预算项目的关键不是把所有指标做到极致,而是知道哪些指标不能退让。只要订单状态、库存状态和支付状态可追踪、可补偿,其他页面功能可以在高峰期适当牺牲。

3. 预算紧张、上线时间又很近的项目

预算紧张时,最忌讳平均削减所有工作。这样会导致功能不完整、性能未验证、监控也不完善,最后每个部分都处于半成品状态。更合理的做法是主动缩小高峰期的业务范围。

  1. 冻结非必要需求,尤其是高计算量、强实时和多外部依赖功能。
  2. 降低活动并发预期,分渠道、分时段或分批放量。
  3. 关闭个性化推荐、实时评论和复杂优惠叠加等非核心功能。
  4. 至少完成核心接口的阶梯压测和一次回滚演练。
  5. 配置业务成功率、支付异常、订单创建失败和库存差异告警。
  6. 准备人工补单、退款、库存校正和客户通知流程。

这里的取舍非常明确:宁可少卖一部分流量,也不要让全部用户进入无法恢复的异常状态。通过限流和分批放量牺牲峰值规模,是一种可管理的损失;因为系统崩溃导致订单、库存和支付全部混乱,则可能变成不可预测的损失。

4. 低频交易、访问平稳的系统

如果系统日常流量稳定,没有明显活动峰值,预算不必照搬秒杀系统的配置。此类项目更应关注数据安全、权限、备份、审计和长期维护成本。性能预算可以适度降低,但仍然要保留基本的容量评估和恢复验证。

低频不等于没有高峰。大型客户集中导入商品、批量生成订单、月末结算或渠道同步,都可能形成内部高峰。团队需要关注的不只是用户访问,还包括批处理、定时任务、数据同步和报表查询是否与交易链路争抢资源。

九、不同情况下的取舍:哪些指标可以让步,哪些不能

1. 可以让步的指标

有些指标适合在高峰期暂时降低要求,只要业务方知情并接受。比如推荐结果的新鲜度、评论实时性、内容装修更新速度和部分报表的刷新频率。这些指标让步后,通常不会直接导致资金或库存错误。

  • 推荐排序从实时计算改为定时更新。
  • 评论数量和互动数据允许延迟几分钟。
  • 运营报表从实时改为五分钟或十五分钟刷新。
  • 图片尺寸、个性化内容和营销动画在高峰时简化。
  • 搜索结果允许使用短时间缓存,并限制复杂筛选。

2. 不应轻易让步的指标

订单状态、库存扣减、支付结果、退款结果和用户身份权限属于高风险指标。它们可能在速度上允许短暂延迟,但不能牺牲可追踪性和一致性。比如支付结果可以异步确认,但不能因为追求快速返回就直接把未知状态标记为成功。

我通常把这些指标称为“不可模糊区”。当系统无法即时确定结果时,应返回处理中,并通过消息、对账或人工流程最终闭环。未知状态不是失败,也不是成功;把未知状态伪装成成功,才是最危险的设计。

指标或能力是否可让步可接受的让步方式不可接受的做法
推荐实时性可以使用缓存结果或关闭模块阻塞订单提交等待推荐返回
评论刷新速度可以延迟更新、异步加载因评论服务异常拖垮详情页
支付确认速度有限让步返回处理中并异步确认把未确认订单直接标记为成功
库存准确性通常不可让步限制并发、排队或降低活动规模允许重复扣减或无记录扣库存
报表刷新频率可以改为定时刷新让复杂报表查询占用交易数据库

3. 便宜方案与昂贵方案的真实差别

低成本方案并不一定差,高成本方案也不一定适合。两者真正的差别在于风险覆盖范围、故障发现时间、恢复依赖和可扩展性。单纯依赖人工值守的方案,前期花费较少,但对人员经验高度依赖;建设自动监控、灰度发布和故障演练的方案,前期成本较高,却能降低长期事故成本。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

4. 用决策矩阵而不是争论来做取舍

当预算不足以覆盖全部需求时,可以用“业务价值、性能成本、故障影响、可逆程度”建立决策矩阵。业务价值高、故障影响高且不可逆的项目,应优先保留;业务价值一般、性能成本高且可延后的项目,应暂缓或改成异步。

功能业务价值性能成本故障影响建议
库存锁定极高保留,专项投入
实时优惠试算中高保留核心规则,减少叠加
个性化推荐缓存或高峰期关闭
实时经营报表低中改为定时刷新
互动评论低中异步加载或延迟更新

十、上线前后的执行清单:把方法落到每天的工作里

1. 上线前四周:建立基线和范围边界

上线前四周不应继续无边界地增加功能,而应完成高峰场景冻结。团队需要拿到历史活动数据、用户访问路径、渠道投放计划、商品库存规模和外部服务限制,形成一套统一的输入数据。

  • 确认正常日、活动日和突发日三套峰值口径。
  • 列出核心接口及其依赖,标注同步和异步调用。
  • 确定每个接口的 P95、P99、错误率和业务成功率目标。
  • 确认高峰期可以关闭、延迟或降级的功能。
  • 冻结数据库表结构和核心订单状态机,避免压测期间频繁变化。

2. 上线前三周:做基准压测和专项定位

这一阶段要回答“单个模块能承受多少压力”。不要一开始就进行全链路大压测,否则所有问题会同时出现,团队难以判断根因。

  1. 先测试商品读取和缓存命中场景。
  2. 再测试优惠计算、购物车和库存查询。
  3. 单独测试库存锁定、订单创建和支付回调。
  4. 记录每次测试的吞吐、P95、P99、错误率和资源曲线。
  5. 确认系统在超过目标容量后如何退化,而不是只记录最高成绩。

压测报告中必须写出“停止条件”。例如,错误率超过 1%、数据库锁等待超过某个阈值、消息堆积持续增长或支付成功率下降,就应当停止继续加压并进入定位阶段。没有停止条件的压测,很容易变成单纯制造事故。

3. 上线前两周:做混合场景和降级验证

混合场景测试需要尽量接近真实用户行为。用户不会只访问一个接口,而是会打开活动页、浏览详情、修改数量、领取优惠、提交订单、重复刷新并等待支付结果。因此脚本要包含不同用户路径和不同商品热度。

这一阶段还要验证降级开关。开关不是配置中心里存在一个字段就算完成,必须验证它能否在正确权限下生效、是否需要重启、是否会影响已有请求、是否能在监控上观察到变化,以及关闭后业务方是否接受结果。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

4. 上线前一周:完成发布、回滚和应急协同

最后一周的重点不是继续增加新功能,而是验证操作路径。一次高峰事故中,团队即使发现了问题,也可能因为不知道谁有权限关闭功能、谁可以扩容、谁负责联系支付供应商,导致最佳处置窗口被错过。

  • 演练灰度发布,确认新版本只影响小比例流量。
  • 测量回滚耗时,确认回滚后数据库结构和消息状态是否兼容。
  • 模拟缓存大面积失效,验证热点保护和限流策略。
  • 模拟支付回调延迟,确认订单状态和对账流程。
  • 模拟消息消费中断,确认积压告警和恢复顺序。
  • 把应急联系人、权限、操作命令和判断阈值写入值班手册。

5. 上线当天:重点看业务信号,不要只盯服务器

高峰当天,CPU 和内存正常并不代表系统正常。服务器资源利用率低,可能是请求已经在网关、数据库连接池或外部依赖处排队。值班团队要同时观察技术信号和业务信号。

监控层重点指标异常含义
入口层请求率、限流数、网关错误率流量是否超出设计边界,是否已经开始丢弃请求
应用层P95、P99、线程池、重试率请求是否因依赖变慢而持续占用资源
数据层连接数、锁等待、慢查询、磁盘 I/O数据库是否成为扩容后的新瓶颈
消息层积压量、消费延迟、失败重试次数异步链路是否出现延迟扩散
业务层订单成功率、支付成功率、库存差异、退款量技术波动是否已经转化为经营损失

十一、如何评估开发团队:不只看交付速度,还看风险转化率

1. 用“风险转化率”评价团队管理质量

开发团队管理不能只看人均产出和需求完成数量。对高峰型电商项目,我更重视团队能否把不确定风险转化为可验证任务。一个成熟团队会尽早暴露瓶颈、主动提出范围取舍,并用数据推动决策;不成熟团队则会把风险留在项目后期,用“目前看没有问题”替代证据。

可以建立以下指标:高风险问题提前发现率、性能问题关闭周期、压测覆盖的核心链路比例、降级策略验证率、回滚演练成功率和监控告警有效率。这些指标不应成为团队互相追责的工具,而应帮助管理者判断预算是否真的产生了保障能力。

电商系统开发:开发团队管理方法:把项目预算转化为保障高峰性能

2. 把复盘结论写进下一次预算

复盘不能停留在“加强监控”“提高测试覆盖率”这类空泛表述。每条结论都要转成下一次项目的预算动作。例如,某次活动因为支付回调延迟产生人工对账,就应增加对账自动化和回调压测预算;某次缓存失效导致数据库压力暴增,就应增加热点预热、失效保护和演练时间。

我建议复盘表至少包含五列:事实、影响、根因、补救成本、下次预算动作。这样可以看出哪些问题是偶发配置错误,哪些问题是架构能力不足,哪些问题则是业务范围没有控制。

3. 关注预算消耗速度,而不是只看预算剩余

性能预算如果在项目后期突然大量消耗,通常说明前期风险识别不足。比如上线前一周才开始压测,团队可能连续购买测试资源、加班定位、临时重构和反复回归。虽然总预算尚未超支,但消耗速度已经说明项目风险在快速上升。

项目负责人应每周观察预算消耗和风险关闭的关系。如果投入增加但风险没有下降,说明当前方案可能选错了方向;如果风险下降明显,可以把剩余预算转向演练、监控和上线值守。好的预算管理不是把钱全部花完,而是让每一笔投入都降低一个可描述的风险。

十二、最终结论:高峰性能不是技术附加项,而是项目范围的一部分

1. 预算真正应该买下什么

电商系统开发的高峰性能预算,最终应该买下六种能力:知道峰值从哪里来,知道瓶颈会出现在哪里,知道系统什么时候会失稳,知道哪些功能可以关闭,知道故障后如何恢复,知道一次性能波动会造成多少业务影响。

如果预算只购买服务器和开发人天,却没有购买压测数据、监控证据、降级开关、回滚路径和应急协同,那么项目得到的只是“看起来更强”的系统,并没有得到“真正可控”的系统。

2. 给项目负责人的下一步行动

  1. 今天先列出订单、库存、支付三个不可模糊的核心链路。
  2. 用五分钟窗口重新计算活动峰值,不要继续使用全天平均值。
  3. 建立建设、性能、韧性三个预算账户,单独跟踪人天和资源费用。
  4. 为每条核心链路定义 P95、P99、成功率、恢复时间和可降级范围。
  5. 把压测、演练、监控和回滚写成有产物、有验收标准的工作包。
  6. 将接口监控、订单结果、活动排期和资源费用放进统一分析视图。
  7. 在上线前至少完成一次混合场景压测和一次真实操作回滚演练。
  8. 如果预算不足,优先缩小活动范围和功能范围,而不是删除风险验证。

我最想强调的独特判断是:高峰性能不是开发团队在项目末尾“争取出来”的结果,而是产品范围、预算结构和管理机制共同决定的结果。当团队把预算从“做更多功能”转向“证明核心交易在最坏场景下仍然可控”,系统的稳定性才真正成为一种可交付、可验收、可复盘的项目成果。

下一步不要先问“还需要增加多少服务器”,而应先问三件事:当前峰值口径是否可信,最贵的故障会发生在哪条链路,哪一项投入能最快提供可验证证据。答案明确之后,预算才会从成本表上的数字,转化为高峰期间保护订单、库存和客户信任的实际能力。

常见问题解答(FAQ)

1. 电商系统开发预算中,多少比例应该专门用于高峰性能保障?

我在做大促型电商项目预算时,最容易犯的错误是把钱几乎全部花在商品、订单和支付功能上,等压测时才发现性能预算已经用完。想知道性能保障到底应该按总预算的固定比例预留,还是应该根据流量、架构和业务损失来计算?

不建议简单套用“预留总预算的10%”这种做法。更可靠的方式是先估算高峰期的业务损失,再倒推性能保障预算。对交易型电商系统,我通常会把性能专项预算拆成容量评估、压测与调优、监控告警、故障演练和高峰值守五部分,而不是只采购更多服务器。

以一个日常订单约8000单、活动峰值预计达到平日12倍的项目为例,初始开发预算为120万元。我们没有直接把性能预算定成12万元,而是先测算关键链路:商品详情页峰值并发约1800,购物车约600,下单接口约320,支付回调约90。

最终将性能专项预算定为18万元,约占总预算15%,其中基础设施与扩容预案占7万元,压测与代码优化占5万元,监控和日志占3万元,演练及活动期间值守占3万元。

预算项目金额主要解决的问题 容量评估与扩容预案7万元明确数据库、缓存、应用节点的安全容量 压测与性能优化5万元找出慢查询、锁竞争和接口级瓶颈 监控、日志与告警3万元让团队能在故障扩大前发现异常 演练与高峰值守3万元验证预案是否真的能执行 我的判断是:如果系统承载支付、库存扣减或限时抢购,性能专项预算低于总预算8%通常偏危险;

如果主要是内容展示、预约登记或低并发批发订货,5%左右可能已经足够。真正需要警惕的不是预算比例偏低,而是预算没有绑定到可验收指标。建议在立项时写清楚四个指标:峰值请求量、核心接口P95响应时间、错误率上限和故障恢复时间。

例如规定下单接口在320个并发请求下P95不超过800毫秒,错误率低于0.5%,核心服务故障后15分钟内恢复。这样预算才不会变成“买了资源但没人知道是否有效”。

2. 如何把项目预算转化为可执行的高峰性能保障计划?

我以前参与过一次促销项目,预算审批时写的是“服务器扩容、性能优化、监控建设”,看起来很完整,但项目上线前没人知道每项工作做到什么程度。后来发现,预算花掉并不等于系统获得了保障,想知道预算应该怎样拆成具体任务和验收节点?

预算转化为性能保障计划,关键不是把费用分成更多科目,而是把每笔钱对应到一个风险、一个负责人和一个验收证据。我会使用“风险,动作,指标,证据”的四列方法,把性能预算嵌入项目计划,而不是放在上线前临时处理。

例如,数据库可能因为订单写入集中而出现锁等待,那么对应动作不是笼统地写“优化数据库”,而是包括慢查询采样、索引复核、事务范围检查、读写压力测试和连接池参数验证。验收证据应当是压测报告、监控截图或变更记录,而不是开发人员口头确认。

风险预算动作验收指标证据 商品页流量突增缓存预热、静态资源分离、节点扩容峰值流量提升至目标值时P95低于500毫秒压测报告与监控曲线 订单写入拥堵索引优化、连接池调优、队列削峰下单接口错误率低于0.5%接口压测记录 库存超卖或重复扣减锁策略验证、幂等校验、回滚演练并发扣减测试无重复成功测试数据与审计日志 故障无法快速定位链路追踪、日志分级、告警配置10分钟内定位到责任服务故障演练复盘单 实际执行时,我建议设置三个预算闸门。

第一个闸门在需求评审后,确认流量模型和容量假设;第二个闸门在联调完成后,确认核心链路已经完成基准压测;第三个闸门在上线前,确认扩容、降级、回滚和人工介入流程都演练过。还要单独保留10%到15%的性能风险金,不能在开发中途被普通需求消耗。

我们曾经把这部分资金用于处理一个早期没有暴露的促销规则查询瓶颈,最终只增加了约2万元优化成本,却避免了在上线前临时重构,节省了至少一周发布周期。

3. 开发团队应该如何分工,才能避免高峰性能问题互相甩锅?

我发现很多团队在性能事故后会出现这样的情况:后端说是数据库慢,运维说是流量太大,产品说需求已经确认,项目经理只能不断协调,却没人对最终结果负责。对于预算有限的电商项目,性能保障应该由谁牵头,开发、测试、运维和产品分别承担什么责任?

高峰性能保障不能只交给测试团队,也不能把责任全部压给运维。更有效的做法是让项目负责人对业务指标负责,让技术负责人对系统容量负责,再把每条核心链路拆到具体责任人。责任边界必须在平时确定,而不是事故发生后临时寻找。我通常会建立一张“性能责任矩阵”。产品负责人提供活动规则、用户路径和峰值预估;

后端负责人负责接口、事务和数据访问;前端负责人负责资源加载、重复请求和降级展示;测试负责人负责压测模型与缺陷复测;运维或平台工程师负责容量、发布、监控和回滚;项目经理负责预算闸门、风险升级和跨团队决策。

角色必须交付的结果不能只做什么 产品负责人活动流量假设、核心用户路径、可接受降级范围不能只说“要保证稳定” 技术负责人容量模型、架构风险清单、性能目标不能只依赖云资源扩容 测试负责人接近真实业务的压测脚本和复测报告不能只压单一接口 运维或平台工程师监控、扩容、回滚、故障演练方案不能只负责上线操作 项目经理预算控制、节点验收、风险升级记录不能只追踪开发进度 一个容易被忽略的做法是把性能指标加入团队的“完成定义”。

例如,订单模块只有在接口达到目标P95、压测数据可追溯、告警已验证、回滚步骤有人执行过之后,才能标记为完成。否则功能虽然开发完了,但项目实际上仍然处于高风险状态。在工具层面,建议使用某项目管理工具或某项目管理平台把性能任务、预算、负责人、依赖关系和压测附件关联起来。

这样做的价值不在于记录更多任务,而在于出现延期时能立刻看出:是容量评估没完成,还是压测环境不一致,或者性能风险金已经被其他需求挪用。

4. 电商系统上线前,哪些性能指标最值得用预算去保障?

我在制定上线验收标准时,经常会看到团队列出几十个监控指标,但真正出问题时,大家还是不知道哪些指标最重要。高峰活动前预算有限,不可能把所有链路都做到同样等级,想知道应该优先保障哪些指标,以及如何判断投入是否值得?

预算有限时,不应平均保障所有指标,而应优先保障“用户无法绕过、失败后无法补偿、故障会快速扩散”的链路。对大多数电商系统,我会按支付、库存、订单、购物车、商品详情和后台报表的顺序评估风险,但具体优先级仍要结合业务模式。

我曾对一个促销系统做过指标收敛,原来监控面板有六十多个指标,值班人员却很难判断告警优先级。后来只保留四类核心指标:流量是否超过容量、请求是否变慢、交易是否失败、资源是否出现异常。经过调整,活动期间平均告警数量从每小时21条降到6条,真正需要人工处理的告警占比明显提高。

指标建议关注方式原因预算优先级 核心接口P95/P99按下单、支付、库存等链路分别统计平均响应时间会掩盖少数严重慢请求高 交易错误率区分业务错误和系统错误单看HTTP状态码容易漏掉业务失败高 库存扣减成功率校验幂等、重复扣减和回滚库存错误通常比页面变慢造成更大损失高 数据库连接与锁等待设置趋势告警而非只看瞬时峰值数据库拥堵往往先于接口全面超时高 静态资源加载时间按地区和设备类型观察会影响转化,但通常可通过降级缓解中 后台报表耗时与交易链路隔离监控不能让非核心查询拖垮交易系统中 我不建议把“服务器CPU低于70%”当作主要验收标准。

CPU不高并不代表系统健康,线程池耗尽、数据库锁等待、网络连接数或第三方支付超时,都可能在CPU平稳时造成交易失败。更有价值的是观察业务链路的端到端结果,例如从提交订单到获得明确响应的成功率。判断投入是否值得,可以用一个简单公式:预期避免损失=高峰期每分钟交易毛利×预计故障分钟数×可避免比例。

假设每分钟毛利约1.5万元,一次故障可能持续20分钟,通过压测、降级和演练可降低60%的风险,那么投入10万元做性能保障,只要成功避免一次类似事故,通常就已经具备经济合理性。

读者评论

苏俊杰

把预算拆成建设、性能和韧性三个账户很有参考价值,尤其是把压测报告、恢复时间、回滚耗时作为交付证据,比单看功能完成率更能判断项目是否真的具备上线条件。

郝明远

文中对平均响应时间的提醒很实际。电商高峰更应该关注 P95、P99、业务成功率和重复请求率,否则少量超时可能正好集中在库存锁定或支付回调环节。

姚雅楠

扩容不等于解决性能问题”这一点值得注意。应用节点增加后,数据库连接池、锁竞争或第三方限流可能反而成为瓶颈,压测时必须使用接近真实业务的数据和请求组合。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘 电商系统开发中,最危险的安全审计不是“没有发现 […]
电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算 电商系统开发最容易失控的时刻,往往不是立项 […]
电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发最容易失控的地方,往往不是程序员写不出功能,而是企业在立项时把“预算”“范围”“交付日期”当成三个 […]
电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能 电商系统开发中,最危险的高峰故障往往不是服务 […]
电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定 电商系统接口不稳定,通常不是“服务器不够快”这么简 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
