电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

电商系统开发中,需求评审最容易被误解成“把需求文档过一遍”。我参与过的一次大促项目,评审会议开了4小时,参会者超过12人,会议纪要写了近6000字,最终却遗漏了一个真正影响成交的边界:优惠券已经领取,但用户在支付前更换了收货地址,系统重新计算配送区域后,优惠门槛、运费和库存锁定状态没有统一处理。上线后,客服每天接到数百条投诉,开发团队只能临时加规则。这个案例让我确认:需求评审的核心不是把功能描述得更完整,而是尽早发现业务状态、数据口径和异常路径之间的冲突。

对于运营负责人而言,需求梳理不应该从“我要一个什么页面”开始,而应该从“用户要完成什么任务、系统要做出什么判断、组织要承担什么成本”开始。只有把需求拆成目标、规则、状态、数据、角色和验收证据,评审才有可能从意见交换,变成可执行的风险控制。

一、先讲核心结论:需求评审不是确认功能,而是确认业务闭环

1. 评审真正要回答的不是“做不做”,而是“做完以后谁能得到什么结果”

很多需求评审从产品经理的功能清单开始,例如“新增满减活动”“支持批量导入商品”“增加订单拆单能力”“增加运营看板”。这些描述可以帮助团队知道要开发什么,却不能说明开发完成后,业务是否真的得到改善。

我通常会把每条需求先改写成结果句。比如,“增加满减活动”要改成“让运营在不修改代码的情况下配置三类门槛,并使活动成本可按订单、商品和渠道拆分核算”;“支持批量导入商品”要改成“让商品运营在30分钟内完成5000个SKU的价格和库存更新,并能定位失败行”。

这一步看似只是换了说法,实际改变了评审重点。前一种说法会让团队讨论页面、按钮和接口;后一种说法会迫使团队讨论配置能力、成本归因、异常反馈、时效目标和验收方式。

我判断一条需求是否成熟,首先看它能否同时回答四个问题:谁在什么场景下使用,系统需要判断什么,结果要改变什么业务指标,出现异常时谁负责处理。

2. 需求评审应当围绕六个对象展开

电商系统的需求往往跨越商品、营销、订单、支付、履约、客服、财务和数据分析多个环节。如果只围绕页面评审,很容易遗漏上下游影响。我的做法是把需求拆为六个对象,要求每个对象都有明确结论。

  • 目标对象:这项需求要解决什么经营问题,优先级依据是什么。
  • 用户对象:消费者、客服、运营、仓库、财务还是管理员,谁真正使用它。
  • 规则对象:什么情况下允许、禁止、覆盖、回滚或转人工。
  • 状态对象:订单、库存、优惠、售后、支付分别有哪些状态,状态如何迁移。
  • 数据对象:输入数据来自哪里,如何计算,结果由谁确认,口径是否唯一。
  • 结果对象:上线后用什么指标判断需求有效,多久复盘,失败成本由谁承担。

如果一条需求只能描述页面,却无法描述这六个对象,我通常不会直接进入开发排期,而是要求先补齐业务边界。因为页面做得再漂亮,也不能替代规则和责任。

3. 需求评审最有价值的产物不是会议纪要,而是“决策记录”

普通会议纪要往往记录“谁提出了什么意见”,但这不等于团队形成了可执行决策。真正有价值的评审记录,应该留下四类内容:最终选择了什么方案、为什么选择、放弃了哪些方案、未来什么条件变化时需要重新评估。

例如,在订单拆单需求中,团队可能在“按仓库拆单”和“按供应商拆单”之间做选择。评审记录不应只写“暂按仓库拆单执行”,而应该写明:第一阶段以自营仓为主,按仓库拆单可直接衔接现有拣货流程;供应商订单占比低于15%,暂不增加复杂的供应商结算链路;当供应商订单占比连续两个月超过20%,重新评估拆单规则。

这样的记录能避免后续争论重新发生,也能让新加入的成员理解当时的业务约束。需求评审不是追求所有人永远同意,而是让不同意见的代价、依据和退出条件被记录下来。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

二、背景和真实场景:为什么电商需求特别容易在评审后失控

1. 电商需求不是单点功能,而是连续状态的组合

在内容型网站中,新增一个字段可能只影响一个页面;但在电商系统中,一个字段常常会进入搜索、推荐、促销、订单、库存、结算、售后和数据报表。比如商品的“可售状态”,可能同时受到库存数量、上下架时间、门店范围、渠道权限、预售规则和风控策略影响。

运营负责人说“这个商品要能卖”,技术团队需要进一步确认:是所有渠道都能卖,还是某个渠道能卖;是现货可卖,还是允许预售;库存为0时是否继续接受订单;支付失败后是否释放库存;退款完成后是否恢复可售数量。只要其中一个问题没有被定义,系统就会用默认逻辑代替业务判断。

默认逻辑在单一场景下可能没有问题,但一旦遇到跨渠道、跨仓库或大促并发,就会暴露出严重后果。很多线上事故并非代码写错,而是业务从未明确告诉代码“什么才算正确”。

2. 运营提出的是解决方案,真正的问题往往藏在解决方案后面

我见过运营负责人提出“增加一个人工改价按钮”,表面需求非常清楚,但追问后发现,实际问题并不是缺少改价按钮,而是商品价格审批经常滞后,导致活动开始前无法完成价格校验。

如果直接开发改价按钮,短期内确实能缓解操作压力,却可能引入新的风险:谁有权限改价、改价是否需要二次审批、改价会不会影响已生成订单、价格变更如何同步到渠道、改价后的毛利是否被重新计算。真正应该优先解决的,可能是“活动价格审批链路”和“价格生效时间”的问题。

我会把运营提出的方案暂时放在括号里,先问三个问题:现在发生了什么损失?不做这个需求会怎样?如果只能改善一个结果,最希望改善哪一个?这三个问题能帮助团队把“我要一个按钮”还原成“我要减少什么损失”。

3. 大促和日常经营使用的是两套不同的风险模型

日常场景下,人工补录一次订单、手动修复一次库存、客服解释一次优惠,可能都能接受。但在大促场景下,同样的人工动作会被订单量放大几十倍,任何需要逐单处理的流程都会迅速变成瓶颈。

因此,不能用日常订单量验证大促需求,也不能因为日常流程没有出过问题,就认为系统已经具备大促能力。评审时必须区分平均场景、峰值场景和异常场景,并分别讨论系统响应、人工介入和业务降级方案。

场景典型业务特征评审重点可接受的处理方式
日常销售订单量相对平稳,异常比例低流程完整性、操作效率、数据准确性允许少量人工介入,但要留痕
活动高峰流量集中,库存和优惠同时波动并发、锁库存、规则优先级、失败重试优先自动处理,必要时启用降级
售后异常状态逆向流转,责任容易交叉退款、补发、库存回滚、财务对账允许转人工,但必须有明确工单和时限

4. 数据分析工具不能替代需求评审,但能让争论从感觉变成证据

在涉及转化率、复购率、库存周转或活动成本的需求中,我会尽量先用现有数据验证问题是否真实存在。比如运营认为“商品详情页信息太复杂,用户看不懂”,不能只凭会议上的几句反馈就改版,还应观察详情页的停留时间、关键模块点击率、加购率、退出节点和不同设备的差异。

我曾经用九数云对多渠道订单、商品和活动数据做过交叉分析。它的价值不在于自动告诉团队“应该开发什么”,而在于把原本分散在订单表、商品表和活动表中的信息放到同一分析路径中。通过按渠道、商品层级和活动批次切分,团队发现某个页面的整体转化下降并非因为页面信息过多,而是因为其中一批低库存商品在用户进入详情页后仍被展示为可购买。

这类判断很重要。前者会引导团队做页面改版,后者则要求先修正库存同步和可售状态。如果没有数据拆分,评审很容易把“结果问题”误判成“页面问题”。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

三、常见误区:看似高效的评审方式,为什么经常留下隐患

1. 误区一:把需求文档写得很长,等同于需求已经梳理清楚

需求文档的长度与清晰度没有直接关系。有些文档写了几十页,包含大量页面说明和字段定义,却没有说明规则的优先级,也没有说明异常情况下的责任归属。开发人员能照着文档做页面,却不知道什么结果才算正确。

我更关注文档中是否出现了几类关键句:当满足什么条件时,系统必须执行什么动作;当多个规则同时命中时,谁优先;当数据缺失时,默认怎么处理;当自动处理失败时,谁接手;当业务人员修改配置时,历史订单是否受影响。

如果文档只有“支持”“展示”“允许”“优化”等词,却缺少触发条件和结果描述,它可能只是需求清单,不是可执行规格。

2. 误区二:参会人越多,需求越不容易遗漏

参会人多不一定代表覆盖全面,反而可能造成两个问题。第一,真正有决策权的人没有明确发言,会议被大量意见占据;第二,不同岗位从自己的局部目标出发,没人负责判断整体取舍。

我通常会把参会角色分成四类:业务决策人、业务执行人、系统实现人和结果验收人。每类角色不需要很多人,但必须有人承担最终判断。比如营销活动需求需要运营负责人确认目标和规则,财务确认成本口径,技术确认实现边界,客服确认异常处理,不能只让产品经理替所有人“猜”。

3. 误区三:只评审正常流程,不评审反例和失败路径

正常流程最容易被描述,也最容易获得共识。真正决定系统稳定性的,通常是异常流程:用户重复点击支付、优惠券过期、库存不足、地址修改、订单拆分、支付回调延迟、物流单号生成失败、退款金额与优惠分摊不一致。

我会要求每条关键需求至少写出三个反例。以“满减活动”为例,反例可以包括:用户取消部分商品后是否重新计算门槛;赠品库存不足时活动是否继续;订单拆单后优惠分摊如何处理。反例不是为了增加文档负担,而是为了揭示需求中没有被表达的假设。

4. 误区四:把技术方案当成业务需求

“增加一个接口”“新增一张表”“接入某个服务”都是技术方案,不是业务目标。如果业务人员直接提出技术方案,评审容易被限制在某种实现路径中,团队可能在错误目标上高效执行。

例如,运营说“增加一个同步接口解决库存问题”,真正需要确认的是库存为什么不同步:是同步频率不足、消息丢失、商品编码不一致、仓库系统时间延迟,还是库存口径本来就不一致。不同根因对应不同方案,增加接口未必能解决问题。

5. 误区五:把所有需求都放进同一个优先级队列

“高、中、低”三个标签经常被滥用。大多数团队会把业务负责人提出的需求都标成高优先级,最后优先级失去区分能力。

我更建议使用“损失规模、发生频率、不可逆程度、验证成本”四个维度判断优先级。一次性造成大额资金损失的价格错误,即使发生频率不高,也可能优先于每天节省几分钟的操作优化;而一个转化率提升假设,如果验证成本很低,可以先做小范围实验,不一定直接投入完整开发。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

四、专业判断逻辑:我如何把模糊需求拆成可评审对象

1. 第一步:先写业务结果,再写功能动作

我通常要求需求发起人用一句话描述结果,不允许一开始就写按钮、页面和接口。结果句最好包含对象、变化方向和衡量方式。

例如,“提高会员复购率”仍然太宽泛,可以改成“让首次购买某类商品的用户在30天内收到个性化补购提醒,并将提醒带来的复购订单与自然复购订单区分统计”。这句话已经隐含了用户范围、触达时机、内容差异和归因要求。

结果句写完后,再追问三个边界:哪些用户不包含在内,什么情况下不应该触达,达到什么结果才算成功。这样可以避免把一个模糊目标直接扩大成复杂系统。

2. 第二步:画出用户任务链,而不是只画页面流程

页面流程回答“用户点击了什么”,用户任务链回答“用户为什么要完成这些动作”。电商需求评审中,我更关注用户任务链,因为它能帮助团队发现页面之外的服务环节。

以“申请退款”为例,用户任务链可能是:发现商品问题、提交原因、上传证据、等待审核、确认退款路径、查询到账状态。如果只评审退款申请页面,可能会遗漏审核时限、凭证格式、退款原路返回、优惠分摊和客服升级机制。

  1. 明确用户起点:用户在什么状态下进入任务。
  2. 明确用户目标:用户完成任务后希望得到什么。
  3. 列出关键判断:系统在每一步需要判断哪些条件。
  4. 列出阻断点:哪些条件会导致任务暂停、失败或转人工。
  5. 定义结果证据:用户和企业如何确认任务已经完成。

3. 第三步:建立状态机,防止“按钮完成”但业务没有完成

电商系统里的很多问题,本质上是状态没有被准确建模。比如订单显示“已支付”,并不意味着库存一定已经锁定;售后显示“已退款”,也不一定意味着财务已经完成对账。

我会要求产品、运营和技术共同列出对象状态,并明确状态只能通过什么事件迁移。以下是一个简化示例:

业务对象状态触发事件需要确认的边界
订单待支付、已支付、已发货、已完成、已关闭支付回调、发货回传、确认收货、超时关闭支付成功但库存不足时如何处理
库存可售、锁定、扣减、释放、盘亏下单、支付、取消、出库、盘点取消订单后何时恢复可售库存
优惠券未领取、可使用、已锁定、已核销、已退回、已过期领取、下单、支付、退款、过期部分退款后是否恢复以及恢复多少

状态机不需要一开始就画得非常复杂,但必须能回答“谁改变状态、何时改变、改变失败怎么办”。如果这些问题没有答案,开发阶段往往会出现大量临时字段和补丁逻辑。

4. 第四步:把规则分成硬规则、软规则和策略参数

不是所有规则都应该写死在代码里。硬规则通常关系到法律、资金、库存安全和权限边界,例如退款金额不能超过实付金额;软规则可能随着经营策略调整,例如某类用户可以享受几次补贴;策略参数则应该允许运营配置,例如满200减20还是满300减30。

区分这三类规则,有助于控制系统复杂度。硬规则要保证稳定和可追溯,软规则要保留扩展空间,策略参数要提供权限、审批和生效时间控制。如果把所有规则都做成后台配置,系统会变得难以测试;如果把所有规则都写死,运营又会频繁依赖开发。

规则类型典型例子推荐实现方式评审关注点
硬规则退款金额不得超过实付金额系统强校验是否存在绕过路径,是否留存审计记录
软规则高价值用户可优先补发策略服务或规则配置规则冲突时谁优先,是否支持灰度
策略参数活动门槛、优惠额度、活动时间运营配置加审批生效范围、历史订单影响、误操作回滚

5. 第五步:用数据口径表解决“同一个词,不同的数字”

电商团队中最常见的争议之一,是大家都说“转化率下降了”,但每个人计算的分母不同。有人用访问用户数,有人用详情页浏览次数,有人只统计登录用户;有人把取消订单算进成交,有人只看支付成功。

我会在需求评审中建立最小数据口径表,至少写清指标名称、统计对象、时间范围、过滤条件、数据来源、更新频率和负责人。对于影响经营决策的指标,还要保留版本号,避免口径变化后无法解释历史数据。

指标统计对象分母或基准排除条件更新频率
支付转化率完成支付的订单用户进入结算页的去重用户测试账号、风控拦截订单每日
活动毛利率活动订单活动订单实付金额退款未完成订单、内部采购单活动结束后次日
库存准确率抽盘商品系统可售库存在途库存、冻结但未同步库存每日或按批次

6. 第六步:让验收条件与业务风险一一对应

“页面显示正常”“功能可以使用”不是合格的验收条件。好的验收条件应该能够证明业务目标已经达成,也能够证明关键风险没有被忽略。

例如,批量导入商品的验收条件不能只写“支持Excel导入”,还应包括:5000行数据在规定时间内完成处理;错误行被单独标记;重复SKU不会覆盖未经授权的字段;导入失败后可重新提交;操作人、时间和变更前后值可追溯。

我建议每条验收条件都采用“前置条件,操作,预期结果,证据”的格式。证据可以是页面提示、日志、报表记录、通知消息或数据库状态,但必须能够被复核。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

五、具体案例:一次电商活动需求如何从“做个配置页”变成可执行方案

1. 原始需求:运营希望减少活动配置时间

某电商团队每周会配置多场促销活动。运营提出的原始需求是:“做一个活动配置后台,支持批量添加商品、设置满减规则、配置赠品,并且上线前能看到预计成本。”表面看,这是一个后台页面需求,涉及商品选择、规则设置和成本预估。

第一次讨论时,团队很容易沿着页面结构拆解:活动名称、开始时间、结束时间、商品列表、满减门槛、赠品数量和提交按钮。但我没有让团队立即画页面,而是先收集过去8周的活动配置记录,关注配置耗时、错误类型、临时改动和活动结束后的成本偏差。

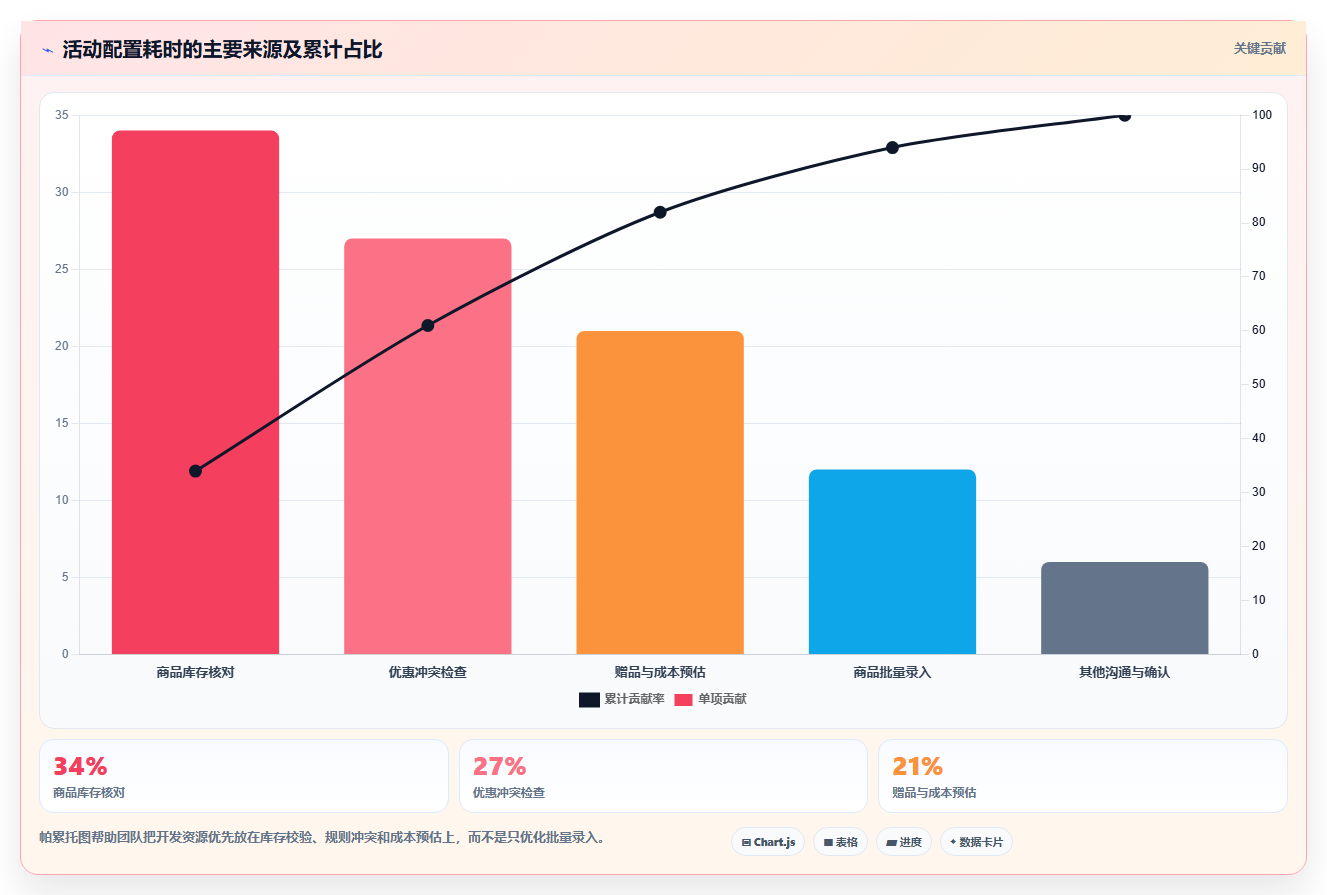

从记录看,运营平均每场活动需要4.5小时配置,其中真正录入数据约1.7小时,剩余时间主要花在三类工作上:确认商品是否仍有库存,检查活动规则是否与其他优惠冲突,活动开始后反复调整赠品和成本预估。

2. 数据观察:真正的瓶颈并不只是录入

我们把活动配置过程拆成四个阶段,并用九数云将活动批次、商品库存、优惠规则和订单结果关联起来。分析发现,批量添加商品能够减少录入时间,但如果不同时处理库存校验和规则冲突,运营仍然需要在活动开始前人工复核。

进一步看,过去8周活动中,约14%的商品在配置后到活动开始前出现库存变化;约8%的活动存在优惠叠加风险;约11%的活动在开始后调整过赠品数量。由此可见,需求的关键并不是“把商品加进去”,而是“让配置结果在生效前可信,并且在变化发生时可控”。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

3. 重新定义目标:从减少录入动作,改成降低上线前不确定性

经过重新梳理,目标被改写为:“让运营能够在30分钟内完成一场常规活动的初始配置,并在活动生效前获得库存、优惠冲突和成本区间的可解释校验结果;对于无法自动判断的项目,系统必须明确标记并分派责任人。”

这个目标包含三个变化。第一,30分钟是效率目标,不是单纯的页面响应目标;第二,校验结果必须可解释,不能只显示一个“通过”或“失败”;第三,系统无法判断时不能静默放过,而要明确转人工。

4. 最终方案:把功能拆成配置、校验、审批和监控四个环节

最终方案没有把所有能力塞进一个页面,而是分成四个环节。配置环节负责录入活动信息和商品范围;校验环节负责检查库存、规则、价格和赠品条件;审批环节负责确认高风险活动;监控环节负责观察活动开始后的异常变化。

  • 配置:支持按商品、类目、品牌和历史活动模板导入,但导入时不直接锁定商品。
  • 校验:展示库存风险、价格异常、优惠叠加和赠品不足,并说明每条风险的来源字段。
  • 审批:当活动成本超过预算、折扣超过阈值或库存覆盖不足时,必须由指定负责人确认。
  • 监控:活动开始后监测订单转化、优惠使用、库存消耗和成本偏差,达到阈值时提醒运营。

这个方案的取舍是:初期开发工作量比单纯的配置页面更大,但它减少了活动上线后的人工修复。对于每周活动数量较少的团队,可能不需要完整监控;对于活动频繁、SKU多、优惠复杂的团队,监控和审批反而是不可省略的部分。

5. 验收结果:用业务指标验证,而不是只验页面

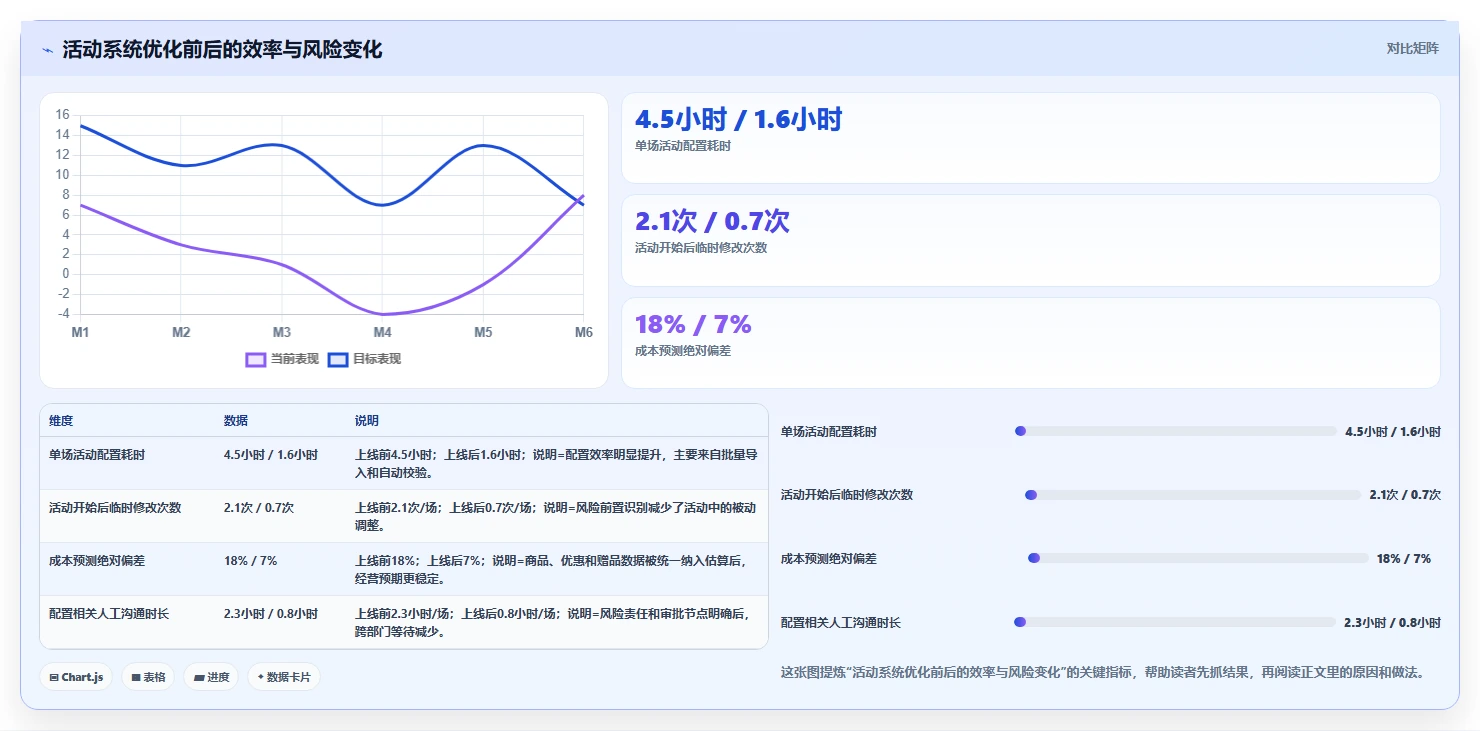

项目上线后,我们没有把“页面能保存”作为主要验收标准,而是观察四组结果:单场活动配置耗时、上线前发现的风险数量、活动开始后临时修改次数、活动成本预测偏差。

在一个月的试运行中,常规活动平均配置耗时从4.5小时下降到1.6小时;其中商品初始录入耗时下降最明显,但更重要的是活动开始后临时修改次数从平均每场2.1次降到0.7次。成本预估不是完全准确,但偏差区间从约±18%缩小到±7%以内。

这些数据并不意味着所有团队都能复制同样结果。效果取决于商品主数据质量、库存同步频率、活动复杂度和运营纪律。它真正说明的是:需求评审如果能把“页面效率”与“业务风险”同时纳入目标,系统价值会比单纯自动化录入高得多。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

六、不同情况下的行动建议:不要用同一套评审深度处理所有需求

1. 小功能、低风险需求:采用轻量评审,但不能省略验收条件

例如增加一个列表筛选项、调整字段展示顺序、增加导出字段,这类需求通常影响范围较小,可以采用30分钟以内的轻量评审。

  • 确认使用角色和具体场景。
  • 确认字段来源、权限和默认值。
  • 确认是否影响已有报表、接口或导出模板。
  • 写出至少两条正常场景和一条异常场景。
  • 指定上线后的验证人和验证时间。

轻量评审不是不评审,而是把评审从会议改成结构化检查。对于低风险需求,过度拉长会议会降低团队响应速度;但如果连字段口径和权限都不确认,后续返工仍然会发生。

2. 影响订单、库存、支付和优惠的需求:必须进行状态和反例评审

这类需求涉及资金、履约或用户权益,不能只由产品和开发确认。至少需要业务负责人、技术负责人、财务或客服代表参与,并明确异常处理责任。

我建议强制完成以下材料:状态迁移图、规则优先级表、异常场景清单、数据口径表、权限矩阵和回滚方案。即使需求规模不大,只要影响订单金额或库存数量,就应该按照高风险需求处理。

3. 经营策略探索型需求:先做小实验,不要一次性开发完整平台

例如个性化推荐、会员分层、智能定价、优惠策略优化等需求,初期往往缺少可靠假设。此时直接建设完整后台,容易在策略尚未验证时投入过多资源。

我通常会先确定最小验证单元:选择一个用户群、一类商品、一个渠道和一个短周期,设置对照组,观察转化率、客单价、毛利和投诉率。只有验证出稳定收益,才把临时流程产品化。

需要注意的是,实验不能只看点击率。某个优惠可能让点击率提高,却降低毛利;某个推荐模块可能提高加购,却增加取消率。实验指标至少要覆盖用户行为、交易结果和经营结果三个层次。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

4. 数据平台和报表需求:先解决口径与责任,再讨论视觉效果

如果需求是“做一个经营驾驶舱”,我不会先讨论颜色、卡片和图表类型,而会先确认谁每天使用、需要做什么决策、哪些指标必须实时、哪些指标可以日更,以及异常出现后谁负责跟进。

对于九数云这类分析工具,我更建议将其用于验证指标关系和业务假设,而不是把所有原始表简单堆进去。先确定分析问题,再选择订单、商品、库存、活动和用户数据。否则看板会越来越多,真正需要关注的异常反而被淹没。

一个成熟的运营看板,应该让使用者在几分钟内回答三个问题:今天哪里出了异常,异常影响了多少业务,下一步应该由谁处理。如果只能展示大量数字,却不能推动行动,它更像数据陈列,而不是运营工具。

5. 跨系统集成需求:把“能不能接”改成“失败后如何继续经营”

涉及支付、仓储、物流、客服或第三方渠道的需求,不能只评审接口字段。必须讨论超时、重复回调、字段缺失、编码不一致、网络中断和对方系统维护等情况。

我会要求集成需求明确四类机制:幂等机制、重试机制、人工补偿机制和对账机制。接口成功时流程如何走固然重要,接口失败后业务是否还能被识别、追踪和修复,同样重要。

七、不同情况下的取舍:速度、完整性和可维护性不可能同时最大化

1. 需求很急时:可以缩小范围,但不能隐藏风险

业务高峰前经常会出现“必须在一周内上线”的需求。此时最危险的做法是表面上承诺完整交付,实际上把异常处理、权限控制和数据校验全部留到以后。

更合理的方式是明确最小可行范围。例如先支持单渠道、单仓库和单类活动,暂不支持跨店叠加;先通过人工审批兜底,不立即建设复杂规则引擎;先做结果监控,不一次性开发自动调价。

范围缩小必须同时写清暂不支持项、人工处理方式、风险负责人和补齐时间。延期交付某些能力并不可怕,可怕的是团队以为所有场景都已经被系统覆盖。

2. 预算有限时:优先投资不可逆风险,而不是优先投资可见界面

预算有限时,我会优先保护资金、库存、权限和数据口径。页面视觉、复杂筛选和个性化配置可以后置,但价格错误、重复扣款、库存超卖和退款失真不能依赖人工长期兜底。

这是因为不同问题的修复成本不同。页面不够美观,通常可以通过后续迭代改善;但资金结算错误、订单大面积取消或用户权益争议,往往需要客服、财务、法务和技术共同处理,且会损害信任。

3. 团队规模较小时:减少配置自由度,换取流程稳定

小团队经常希望系统“什么都能配置”,但配置项越多,权限、校验、测试和培训成本越高。如果业务规则还没有稳定,过早建设高度灵活的平台,可能把不成熟的流程固化进系统。

在早期,我更倾向于提供少量经过验证的模板。例如只支持三种优惠类型、两种审批路径和一个明确的库存口径。等到实际使用中出现稳定的扩展需求,再增加配置能力。

4. 业务复杂且变化快时:优先建立规则边界和观测能力

当业务变化速度超过开发速度时,系统不可能一次性覆盖所有未来场景。此时需要把规则边界、日志、配置版本、操作审计和指标监控建设好,让团队能够知道变化发生在哪里、影响了什么。

我见过一些团队不断增加补丁,却没有保留规则版本和变更记录。几个月后,任何人都说不清某次活动为什么享受了某个优惠,也无法准确判断改动影响了哪些历史订单。在复杂业务中,可解释性和可追溯性本身就是系统能力,不是额外装饰。

5. 是否自研时:不要只比较开发费用,还要比较长期变化成本

电商系统开发的选型不能只看初始报价。至少要比较以下成本:首次建设成本、需求变更成本、数据维护成本、权限和审计成本、系统故障成本、培训成本以及迁移成本。

方案优势短板更适合的情况
完全自研业务适配度高,核心流程可深度定制建设周期长,长期维护和人员依赖较高业务模式独特,系统是核心竞争力
成熟平台加定制上线较快,通用能力和基础运维成本较低复杂边界可能需要妥协或二次开发业务流程相对成熟,希望快速验证
工具组合灵活、试错成本低,适合阶段性验证系统之间容易形成数据孤岛,长期治理要求高需求尚未稳定,团队需要快速实验

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

八、把需求评审变成团队机制:一套可以直接落地的工作方法

1. 建立需求卡片,而不是等待完整文档才开始讨论

我建议团队先使用一页需求卡片,让需求在早期快速暴露问题。卡片不需要写得很长,但必须包含目标、用户、触发场景、当前损失、期望结果、影响范围、风险等级和待确认问题。

  • 需求名称:用业务结果命名,不用页面或接口命名。
  • 提出背景:说明当前发生了什么,以及不处理的后果。
  • 目标用户:明确使用者、受影响者和最终受益者。
  • 成功标准:至少包含一个效率、质量或经营指标。
  • 影响对象:列出订单、库存、支付、优惠、报表等关联对象。
  • 不包含范围:明确本次不解决什么。
  • 待确认问题:列出需要业务、技术、财务或客服回答的问题。

需求卡片的价值是让团队在投入详细设计前,先判断这件事是否值得做、是否已经说清楚、是否需要数据验证。

2. 设置分层评审,而不是所有需求都召开大型会议

可以按照风险和影响范围设置三层评审。第一层是需求澄清,由产品和业务完成;第二层是方案评审,由产品、技术、运营和相关支持部门完成;第三层是上线评审,重点确认数据、权限、监控、回滚和运营准备。

低风险需求只需要通过第一层和必要的验收确认;影响资金、库存和用户权益的需求必须经过三层。分层评审能够减少无关人员参与,也能把时间投入到真正需要集体决策的地方。

3. 规定“没有答案就不能进入开发”的问题

不同团队可以根据自身情况制定门槛,但我建议至少包括以下问题:业务目标是什么;目标用户是谁;关键规则有哪些;状态如何变化;异常如何处理;数据口径是什么;权限如何控制;验收证据是什么;上线后谁观察结果。

不是所有问题都必须在开发前得到最终答案。有些策略参数可以通过实验确定,有些视觉细节可以边做边调。但涉及资金、库存、权限和数据一致性的事项,不能用“先做出来再看”作为默认方案。

4. 将评审问题分类,避免会议陷入无休止争论

评审中出现不同意见是正常的,关键是判断意见属于哪一类。事实问题需要补数据,规则问题需要业务决策,技术问题需要评估实现成本,偏好问题可以由负责人拍板,范围问题需要重新确认优先级。

争议类型典型表现正确处理方式
事实争议“用户经常因为这个原因流失”补充埋点、客服记录或订单数据
规则争议“部分退款后优惠券是否恢复”由业务负责人确认权益政策
技术争议“实时同步还是定时同步”比较时效、成本、稳定性和可补偿性
偏好争议“按钮放左边还是右边”由产品负责人结合可用性和一致性决定
范围争议“这次是否同时支持多仓和多渠道”重新评估目标、资源和上线时间

5. 上线后复盘需求本身,而不只是复盘系统故障

很多团队只在发生事故时复盘技术原因,却不复盘需求为什么没有提前识别风险。实际上,需求评审质量也应该被度量。

我会观察以下指标:需求进入开发后的变更次数、因规则不清造成的返工人天、上线后补丁需求数量、异常路径覆盖率、验收一次通过率、需求目标指标是否被持续追踪。通过这些指标,可以判断团队是在改进需求质量,还是只是把问题推迟到测试和线上。

电商系统开发:运营负责人案例思路:需求评审怎样优化需求梳理

九、运营负责人可以直接使用的评审清单

1. 会议前:先把问题准备好

  1. 这个需求解决的是收入、成本、效率、体验还是风险问题?
  2. 问题是通过数据观察到的,还是来自个别反馈?
  3. 不做这个需求,最坏会发生什么?
  4. 受影响的业务对象有哪些?是否跨越订单、库存、支付或售后?
  5. 是否存在可先验证的轻量方案?
  6. 谁拥有最终决策权,谁负责上线后的结果确认?

2. 会议中:重点追问边界

  1. 正常流程从什么状态开始,到什么状态结束?
  2. 哪些条件会让流程中断或转人工?
  3. 多个规则同时生效时,优先级如何确定?
  4. 数据从哪里来,更新是否及时,口径是否唯一?
  5. 用户重复操作、系统超时或第三方失败时如何处理?
  6. 是否影响历史数据、已有订单或当前活动?

3. 会议后:确认记录是否能指导执行

  1. 最终方案和备选方案是否写清楚?
  2. 未解决问题是否有负责人和截止时间?
  3. 暂不支持的场景是否被明确写出?
  4. 验收条件是否可以被测试和复核?
  5. 上线监控指标、观察周期和异常联系人是否明确?
  6. 如果结果没有达到预期,下一步是优化、回滚还是停止投入?

4. 评审通过的最低标准

我不会要求每条需求一开始就做到完美,但会坚持以下最低标准:目标可以用一句话说清;受影响的业务对象没有明显遗漏;关键规则有优先级;主要状态可以解释;至少有三个重要反例;数据口径有负责人;验收条件能够被复核;上线后有人观察结果。

如果一条需求连这些最低标准都达不到,继续讨论页面细节通常不会提高成功率,只会让团队产生“事情已经被充分讨论过”的错觉。

十、总结:真正高质量的需求梳理,是把不确定性放到上线之前

1. 需求评审的价值不在于减少所有变化

电商业务本来就会变化,活动会调整,渠道会增加,用户行为会改变。高质量评审并不能让需求永远不变,它能做的是区分“合理变化”和“本应提前发现的问题”。经营策略变化属于合理变化;规则没定义、数据没口径、异常没责任,属于评审缺口。

因此,评审不是为了把所有细节一次性锁死,而是为了让团队知道哪些内容已经确定,哪些内容仍是假设,哪些风险需要通过实验验证,哪些变化会触发重新评估。

2. 对运营负责人来说,最重要的能力是把业务语言翻译成判断条件

“用户体验不好”“活动配置太慢”“报表不准确”“库存经常出错”都是有价值的信号,但还不是可以直接开发的需求。运营负责人需要继续追问:什么场景下发生,影响了谁,造成了多少损失,系统应该做出什么判断,什么结果能证明问题被解决。

当运营能够把这些问题讲清楚,产品和技术就不再只是被动接收任务,而是可以共同设计更小、更稳、更容易验证的方案。

3. 下一步怎么做:先选一条高频需求,做一次小范围评审改造

如果团队目前的需求评审经常返工,不必一开始就建设复杂的流程平台。可以先选一条近期要开发的订单、库存、活动或数据需求,按“目标,用户,规则,状态,数据,异常,验收”七个部分重新梳理。

然后在需求上线后记录三个结果:开发阶段发生了几次方向性变更,上线后出现了几项未预见异常,业务指标是否真的改善。连续复盘三到五条需求后,团队就能知道自己的主要短板究竟在目标定义、规则设计、数据口径还是验收机制。

我最想强调的独特判断是:需求评审不是项目开始前的行政环节,而是电商系统最早的一次风险定价。你在评审阶段没有说清楚的事情,最终都会以返工、人工、投诉、对账或损失的形式出现。真正成熟的团队,不是需求写得最多,而是能在开发之前识别出哪些不确定性值得验证、哪些风险必须被系统拦住、哪些复杂度根本不值得建设。

常见问题解答(FAQ)

1. 电商系统开发中,需求评审怎样优化需求梳理?

我负责过一次大促前的电商系统改版,评审会上产品、运营、研发各说各话,两个小时只确认了十几条需求,后续却返工了三轮。我想知道,需求评审到底应该先讨论功能细节,还是先把业务目标、边界和验收口径梳理清楚?

电商需求评审最容易犯的错误,是把“需求梳理”理解成需求文档排版。真正有效的做法,是在评审前先把每条需求压缩成一条可验证的业务假设:谁遇到什么问题,为什么现在解决,成功后哪个指标会变化。我在一次大促项目中,将原本的需求单拆成“业务目标、用户场景、规则边界、系统影响、验收指标”五列。

原来一页写满文字的需求,最后被压缩成一张表,评审时间从平均118分钟降到46分钟,研发返工项从17项降到6项。梳理维度必须回答的问题常见错误 业务目标解决什么经营问题?只写“提升体验” 用户场景谁在什么条件下使用?把所有用户混成一类 规则边界什么情况下不生效?

只描述正常流程 系统影响涉及订单、库存、支付还是营销?默认改动很小 验收指标上线后用什么数据判断成败?用“功能完成”代替结果 评审顺序也应调整。先确认业务目标和范围,再确认主流程,之后专门讨论异常流程,最后才进入字段、接口和页面细节。

这样可以避免团队在“按钮放左边还是右边”上达成共识,却没有发现优惠券与退款规则存在冲突。我建议运营负责人在会前要求每条需求补齐三个数字:预计影响的用户量、预期影响的核心指标、可接受的异常比例。数字不一定精确,但能迫使提出者说明优先级,也能让研发判断这是不是值得进入本迭代的工作。

2. 电商系统开发需求评审,怎样判断一条需求是否已经梳理清楚?

我经常遇到需求文档看起来很完整,字段、页面和流程图都有,但研发开始开发后仍然不断提问。尤其是促销、库存和售后场景,正常流程写得很清楚,边界情况却没人负责。我想要一套能在评审前快速检查需求质量的方法。

判断需求是否清楚,不能看文档长度,而要看它能否让不同角色做出一致决策。我实际使用过一个“六问检查法”:谁使用、何时触发、系统做什么、哪些情况不做、失败后怎么办、如何验收。六问中有两问答不上来,通常就不适合直接排期。以“增加限时折扣功能”为例,低质量描述往往只有“支持设置开始时间、结束时间和折扣价”。

但真正影响开发的是库存扣减时机、同一商品能否叠加优惠、活动结束后已下单未支付订单如何处理,以及后台修改价格后前台缓存多久失效。我会把需求拆成四张小卡片,而不是继续增加长文档篇幅。

卡片内容示例评审结论 主流程用户进入活动页、下单、支付确认正常路径 异常流程库存不足、支付超时、活动提前结束明确兜底动作 数据规则价格、库存、优惠叠加和冻结释放确认数据来源 验收样例输入条件、预期结果、日志或页面表现形成测试依据 还有一个很实用的判断方法:让一名没有参与前期讨论的测试人员,只看需求卡片写出五条测试用例。

如果测试人员必须反复口头询问,说明需求仍然依赖“会议记忆”,而不是依赖文档本身。需求清晰并不意味着所有细节都提前决定。对于暂时无法确定的内容,应明确标记为“待决策项”,写出负责人、截止时间和不决策的影响。把未知问题显式化,比假装需求完整更能降低项目风险。

3. 运营、产品和研发对电商需求意见不一致时,评审怎样快速做决策?

我遇到过这样的情况:运营希望尽快上线一个复杂的会员优惠,产品担心规则太多,研发则认为会影响订单和库存服务。大家都能讲出自己的理由,但会议最后往往变成职位和经验的较量。我想知道,如何把争论转化成可执行的决策?

需求争议通常不是沟通能力问题,而是三类问题被混在一起讨论:价值是否成立、方案是否可行、风险是否可接受。我的做法是把会议争论拆成三个独立问题,禁止团队直接从“要不要做”跳到“怎么做”。例如会员优惠争议,可以先验证价值:目标会员数量是多少,预计提升复购还是客单价,活动周期多长。

再验证方案:优惠规则由营销服务计算,还是由订单服务兜底;最后讨论风险:价格错误、库存超卖、退款重算分别由谁负责。在实际评审中,我会使用“价值,成本,风险,可逆性”四项评分,每项1到5分。可逆性特别重要:能通过开关关闭、数据可回滚、不会污染历史订单的需求,即使评分一般,也可以先做小范围验证。

决策项评分问题优先处理方式 价值是否影响收入、转化或履约效率?无数据时先做小流量验证 成本需要改动多少服务和数据结构?拆出最小可行版本 风险是否可能造成错价、超卖或合规问题?先补安全边界 可逆性上线后能否关闭或回滚?

优先选择可配置方案 当运营和研发仍然无法达成一致时,不建议让负责人凭感觉拍板,而应采用“最小实验”替代争论。比如先选择5%的老会员、单一品类和三天周期,观察优惠领取率、支付转化、退款率及客服咨询量,再决定是否扩大范围。需要特别警惕“先上线再说”。

如果需求涉及订单金额、库存扣减、退款金额或用户权益,试错成本不是一条数据下降那么简单。此类需求即使采用小范围发布,也必须先完成金额校验、幂等处理、日志留痕和人工止损开关。

4. 怎样衡量电商需求评审优化是否真正有效?

我们以前也开评审会、写需求单,但项目延期和返工仍然频繁发生,会议数量增加并没有带来更好的结果。我担心团队只是增加了流程,却没有改善交付质量。有哪些指标可以判断需求评审真的发挥了作用?

需求评审是否有效,不能用会议次数、文档页数或参会人数衡量。我更关注三个结果:开发开始后新增的问题是否减少,测试阶段发现的需求变更是否减少,上线后由需求遗漏造成的故障是否减少。我曾经做过一次四周的基线统计。

优化前,需求进入开发后平均新增澄清问题11.4个,测试阶段因口径不一致产生的变更平均4.1项,线上紧急修复3次;改用场景卡、异常清单和验收样例后,三个数字分别降到5.8个、1.7项和1次。

指标计算方式建议观察周期判断重点 开发后澄清率开发开始后新增澄清项÷需求总数每迭代是否存在隐性需求 需求返工率因口径问题返工的任务÷开发任务每月评审是否只讨论表面流程 评审决策闭环率按期关闭的待决策项÷待决策项总数每周是否把问题拖进开发 需求引发故障率需求遗漏导致的线上故障÷发布次数每月或每版本边界和异常是否覆盖 这些指标要和原因分类一起看。

若澄清项很多,但大部分是接口命名或技术实现问题,不一定说明需求评审失败;若问题集中在退款、库存、优惠叠加和权限边界,就说明业务场景梳理不足。我不建议把指标直接绑定个人绩效,否则成员可能通过少提问题、少登记变更来制造“低问题率”。

更合理的方式是统计团队趋势,并在迭代复盘时抽查三到五条问题:它本可以在评审阶段被发现吗?当时缺的是数据、角色、规则,还是负责人?最后要看一个容易被忽略的指标:需求从提出到可开发的平均等待时间。如果评审优化后质量提高,但等待时间翻倍,流程仍然不健康。

好的评审不是增加审批层级,而是用更少的会议时间,把高风险的不确定性提前暴露出来。

读者评论

邵晓彤

把需求从“新增功能”改写成“要改善的业务结果”,这个方法很实用。尤其是电商场景,页面、库存、优惠和订单往往相互影响,只看正常流程确实容易漏掉地址变更、拆单和支付失败等边界。

梁浩然

文中提到用数据区分页面问题和库存状态问题,这一点比较有价值。整体转化下降不一定是页面设计造成的,按渠道、商品和活动批次拆分后再判断,能减少凭经验改需求的情况。

许雨桐

需求评审记录放弃方案和重新评估条件,比单纯记录会议意见更利于后续执行。不过文中的指标和图表属于示意数据,实际项目还需要结合订单量、峰值并发和异常处理成本进一步验证。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘 电商系统开发中,最危险的安全审计不是“没有发现 […]
电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算 电商系统开发最容易失控的时刻,往往不是立项 […]
电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发最容易失控的地方,往往不是程序员写不出功能,而是企业在立项时把“预算”“范围”“交付日期”当成三个 […]
电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能 电商系统开发中,最危险的高峰故障往往不是服务 […]
电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定 电商系统接口不稳定,通常不是“服务器不够快”这么简 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
