电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

电商系统开发中,最贵的错误通常不是代码写错,而是项目立项时把一个需要持续演进的业务,误判成了一次性交付的软件项目。我曾参与过多个电商、零售和供应链系统的方案评审,最常见的情况是:项目上线前看起来进度正常,第一次大促也能撑住,但当企业增加渠道、会员等级、区域仓、结算规则或营销玩法后,原有架构便开始通过大量特殊分支维持运行。很多团队把这种问题归因于技术能力不足,实际根因往往发生在立项会议上:目标没有分层,边界没有定义,未来变化没有被纳入决策,管理层也没有为“可扩展性”设置验收标准。

这篇文章讨论的不是某一种编程语言,也不是简单罗列微服务、领域驱动设计、消息队列等技术名词,而是从企业管理流程出发,说明如何在立项、预算、评审、采购和验收环节,提前减少架构难扩展。核心判断是:架构是否容易扩展,首先取决于项目是否把变化管理成了正式需求,其次才取决于工程团队采用了什么技术。

一、先讲核心结论:架构扩展性是立项决策的结果

1. 不要把“能上线”当成“能持续演进”

企业管理层在立项时最容易关注三个问题:什么时候上线、预算多少、第一期能交付哪些功能。这三个问题当然重要,但它们只能证明项目具备短期交付价值,无法证明系统具备长期经营价值。

电商系统的生命周期通常会经历渠道增加、交易规则变化、商品结构变化、组织扩张、履约模式变化和数据分析需求升级。只要企业仍在增长,系统就不可能长期停留在最初版本。一个初期功能完整但变化成本极高的系统,往往比一个首期功能稍少但边界清晰的系统更危险。

我在评估项目方案时,会把“可扩展性”拆成四个可观察的问题,而不是接受“后续可以扩展”这种模糊承诺:

  • 业务扩展:增加渠道、商品类型、会员规则或促销方式时,是否必须重写核心交易流程。
  • 组织扩展:从单品牌、单仓、单主体扩展到多组织、多区域、多结算主体时,数据和权限是否仍然清晰。
  • 流量扩展:日常流量和大促峰值差距扩大后,系统是否能够按热点模块独立扩容。
  • 管理扩展:管理层增加经营分析、预算控制、利润核算和风险审计需求时,是否能从业务事件中获得可信数据。

如果项目立项材料只写“支持多渠道”“支持高并发”“支持后续二次开发”,却没有写清楚触发条件、扩展对象、预计规模和验证方法,那么这些表述本质上只是愿望,不是架构要求。

2. 立项必须同时回答三个时间尺度

我建议管理层在立项评审中,把问题分成三个时间尺度。第一个时间尺度是上线后六个月,重点看系统能否支撑首批业务;第二个时间尺度是一到两年,重点看组织、渠道和规则是否变化;第三个时间尺度是更长期的经营转型,重点看数据、生态协同和业务模式是否发生变化。

时间尺度管理层应关注的问题架构需要留下的能力不必过早投入的内容
上线后六个月核心交易能否稳定运行,业务团队是否能使用订单、商品、库存、支付、履约的清晰边界过度复杂的跨区域容灾和全量平台化
一到两年渠道、仓库、组织和营销规则是否持续增加规则配置、接口隔离、事件追踪、权限模型没有业务依据的全面微服务拆分
更长期是否形成多品牌、多主体或生态协同数据标准、主数据治理、可观测性和演进机制未经验证的大规模技术重构

这张表的重点不是要求企业一次性完成所有建设,而是让管理层明确:哪些能力必须在第一期预留,哪些能力可以等业务验证后再投入。真正成熟的立项方案,不是把未来五年的所有功能都塞进一期,而是为高概率变化留下合理的接口、数据和边界。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

3. 用“变化成本”替代空泛的架构先进性

架构讨论经常陷入两个极端:一种只看当前交付速度,认为只要能上线就是好架构;另一种只看技术先进性,认为服务越多、组件越新就越容易扩展。我的判断标准更务实:任何架构方案都要回答,未来某类变化发生时,需要改动多少模块、多少数据表、多少接口,以及多长时间才能完成验证。

例如,新增一个销售渠道,可能只需要增加渠道适配层和订单映射规则,也可能需要把渠道字段硬编码到订单表、库存表、售后表和财务表中。如果是前者,系统拥有较好的变化隔离;如果是后者,即使系统当前性能很好,架构仍然不容易扩展。

在立项材料中,我通常要求项目组至少列出五个变化场景,并对每个场景给出预计影响范围。这比写“系统具备良好扩展性”更有决策价值。

变化场景需要变化的对象理想影响范围需要纳入验收的结果
增加一个第三方销售渠道渠道适配、订单映射、库存同步不修改核心订单状态机新增渠道适配周期不超过15个工作日
增加一种促销规则营销规则、价格计算、优惠分摊不复制整套下单流程规则变更可回归验证,历史订单不受影响
增加一个区域仓库存、仓配、履约路由不重建商品和订单主数据仓库配置可独立上线,库存口径可追溯
增加一种结算主体主体、账期、发票、资金核算不修改核心交易事实主体隔离、账务准确、权限可审计

二、背景和真实场景:为什么电商架构会越来越难改

1. 电商系统不是单一系统,而是一组变化速度不同的系统

一个完整的电商业务,至少包含商品、价格、促销、订单、支付、库存、仓储、配送、售后、会员、客服、财务和经营分析等领域。它们并不是以同样的速度变化:支付和账务强调稳定与合规,营销强调快速试错,商品强调主数据一致,履约强调实时性,分析强调跨域汇总。

如果立项时没有区分不同领域的变化速度,项目团队就容易把所有模块按照同一种方式建设。常见结果是:营销需求直接修改订单核心代码,经营分析直接查询交易库,渠道接口直接写入内部状态,仓库规则直接写进商品逻辑。系统在短期内可以运行,但每增加一种业务变化,影响范围都会扩大。

我见过一个典型场景:企业最初只有自营商城和一个仓库,订单状态只有待支付、已支付、已发货和已完成。后来增加直播渠道、预售商品、分仓发货和部分退款,原本简单的状态字段开始承担支付状态、履约状态、售后状态和财务状态。开发团队不得不通过增加特殊状态、补偿脚本和人工对账来维持一致性。

这不是某个开发人员设计得不够聪明,而是立项时没有识别出“订单”实际上包含多个互相关联但不应完全耦合的事实。管理层如果只在项目中期追问“为什么还没做完”,而不追问“哪些变化会改变核心模型”,通常很难真正解决问题。

2. 管理层看见的是功能清单,系统承受的是变化组合

功能清单通常是一维的,例如商品管理、订单管理、会员管理、库存管理和报表管理。但真实业务变化往往是组合发生的:某个渠道销售预售商品,使用一种新优惠券,由区域仓发货,部分商品需要拆单,最终按照不同主体结算。

如果验收只按功能菜单逐项点击,系统可能在单功能测试中表现良好,却在组合场景下暴露严重问题。架构扩展性的真正压力,常常不是来自一个新功能,而是来自两个以上变化同时出现。

因此,我在立项阶段更重视“业务变量清单”,而不只是功能清单。业务变量包括渠道、商品类型、价格身份、促销规则、仓库、配送方式、支付方式、结算主体和售后类型等。变量越多,组合数量越大,系统越需要清晰的边界和规则机制。

业务变量当前取值示例未来可能增加的取值对架构的主要影响
销售渠道自营商城、平台店铺直播、社群、线下门店订单映射、价格、库存同步
商品类型现货商品预售、组合、虚拟、服务库存承诺、履约、售后
仓库结构单仓区域仓、门店仓、第三方仓库存可用量、路由和拆单
结算主体单一主体多公司、多品牌、多账期财务核算、权限和数据隔离
营销方式满减、优惠券会员价、组合优惠、阶梯价规则优先级、价格快照和回溯

3. 业务增长越快,初期架构欠账越容易被放大

初期架构问题往往不明显,因为数据量小、业务链路短、参与人员少,很多事情可以通过人工操作补救。当企业进入增长期后,订单量、商品数量、渠道数量和组织数量同时增加,原本隐蔽的问题会被放大。

例如,某个系统最初每天处理约3000笔订单,运营人员可以手动处理异常库存;当订单量增长到每天5万笔时,人工补偿就会变成大量积压。又如,首期只有20个促销规则,研发可以通过条件分支快速实现;当规则增加到150个时,任何价格调整都可能影响历史订单和财务核算。

下面的数据是我根据多个项目复盘记录整理出的情景模拟,不代表某一家企业的公开统计,但能够反映一种常见规律:系统复杂度并不会随着功能数量线性增长,而会受到业务变量组合和跨域依赖的影响。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

三、常见误区:哪些立项方式会把扩展风险留到后期

1. 误区一:先把所有功能写满,再讨论架构

不少企业的立项顺序是先收集部门需求,再汇总成一份很长的功能清单,最后让技术团队在预算范围内实现。这个顺序看似完整,实际把最重要的架构判断推迟到了需求已经固化之后。

功能清单解决的是“要做什么”,但架构需要回答“哪些变化必须隔离”“哪些事实必须保持一致”“哪些规则会被频繁替换”。如果这些问题没有在功能拆解前被讨论,开发团队只能按照页面和流程逐项实现,最终形成以菜单为中心的系统,而不是以业务边界为中心的系统。

更合理的做法是先识别核心业务事实,再映射功能。比如订单金额、支付结果、库存扣减、发货事实和退款事实都属于需要保留历史真实性的业务事实;优惠规则、推荐策略、运营标签和展示排序则属于变化更频繁的策略。两者应当采用不同的设计方式。

2. 误区二:把微服务数量当成扩展性的证明

微服务可以帮助隔离部署、团队和故障,但它并不会自动带来业务边界。如果订单、库存、营销和售后之间的边界没有被定义清楚,只是把一个单体系统拆成很多服务,团队会得到更多接口、更多部署对象和更多分布式故障,却没有得到真正的变化隔离。

我曾在评审中看到过一个方案,首期就规划十多个服务,但每个服务都频繁读取同一组数据库表,很多业务操作还必须跨越多个服务同步完成。这样的拆分更像是物理分割,而不是领域分工。后续新增一个促销规则,仍然需要同时修改订单服务、库存服务、结算服务和报表服务。

扩展性的关键不是服务数量,而是变化是否能够被限制在合理边界内。如果一个服务拆分后仍然与其他服务共享大量内部数据和状态,它可能只是增加了系统的通信成本。

3. 误区三:把“支持配置”理解成所有内容都由配置解决

为了避免频繁开发,很多方案会提出“全部配置化”。但配置化并不是越多越好。简单的价格区间、渠道映射、仓库优先级和审批阈值适合配置;涉及复杂状态转换、财务事实和强一致交易的内容,不能为了灵活而完全交给运营人员自由配置。

配置化过度会产生三个问题。第一,规则之间可能互相冲突,运营人员无法判断执行优先级;第二,规则变更缺乏版本管理,出现问题后无法还原当时的生效条件;第三,系统测试组合数量快速增加,表面上减少了研发工作,实际增加了运营和质量风险。

我的判断原则是:高频变化、低风险、可解释的规则适合配置;低频变化、高风险、涉及资金和状态一致性的逻辑,应保留严格的代码控制和审批流程。

4. 误区四:只按当前规模估算,不按增长曲线设计

项目预算通常按照当前订单量、商品量和用户数估算,但电商系统的架构压力与峰值、增长速度和业务组合有关。日均订单量相同的两个企业,如果一个是单渠道稳定销售,另一个是多渠道且大促波动明显,系统设计重点完全不同。

管理层至少应提供三个规模口径:日常规模、促销峰值和未来规划规模。还要说明峰值是短时突发还是连续增长,因为两者对应的缓存、队列、数据库扩展和运维策略并不一样。

规模口径需要说明的数据容易被忽略的风险对应的立项动作
日常规模日均订单、并发用户、商品数量数据库增长、查询变慢定义基础容量和监控指标
促销峰值峰值订单、峰值请求、峰值持续时间热点集中、库存超卖、消息积压设计压测场景和降级策略
未来规划渠道、仓库、组织和用户增长数据模型和权限模型失配预留边界,分阶段建设能力

5. 误区五:把数据报表放到项目末期再处理

经营分析经常被安排为“以后再做”,但电商系统一旦没有在初期保存正确的业务事实,后续再补报表通常只能依赖手工拼接和历史数据清洗。

管理层真正需要的不是单纯的销售额,而是能够解释销售额的经营数据:订单来自哪个渠道,优惠由谁承担,库存在哪个仓库,退款发生在哪个环节,利润是否被物流和促销成本侵蚀。若系统只保存最终结果,没有保留关键事件和口径,后续再部署分析工具也无法恢复缺失的事实。

在经营分析场景中,九数云这类数据分析平台的价值,往往不只是制作图表,而是帮助企业把多渠道、多组织和多业务系统的数据进行连接、清洗和分析。前提是源系统能够稳定提供结构化数据,并且企业已经明确订单、收入、退款、库存和成本等指标口径。分析平台可以改善数据使用效率,但不能替代源系统的业务建模。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

四、专业判断逻辑:立项时怎样识别真正需要扩展的地方

1. 先画业务变化地图,再画系统架构图

很多项目一开始就画系统架构图,先决定使用哪些服务、数据库和中间件。我更建议先画业务变化地图,标记未来一年最可能发生变化的业务对象。

业务变化地图至少需要回答四个问题:谁会提出变化,变化发生在哪个对象,变化会影响哪些业务事实,变化的频率和风险是什么。比如营销团队可能每周调整促销规则,仓储团队每季度增加仓库,财务团队每月调整结算口径,监管或支付渠道则可能不定期改变接口要求。

变化来源变化对象变化频率业务风险设计优先级
运营团队活动规则、展示标签、会员权益高配置性、强版本管理
仓储团队仓库、库存策略、配送路由边界清晰、过程可追踪
财务团队结算、发票、收入确认低至中很高严格模型、可审计、少自由配置
外部渠道接口字段、回调规则、限流策略不确定适配隔离、幂等和重试机制

当变化地图完成后,系统架构图才有依据。变化频繁的部分需要控制修改成本,风险高的部分需要保证一致性,外部变化较大的部分需要适配隔离,跨域共享的部分需要统一数据标准。

2. 用四个维度评估每项架构投资

管理层不需要亲自决定每张表如何设计,但需要掌握架构投资的判断逻辑。我通常用“变化频率、业务损失、影响范围、验证难度”四个维度来评估一项能力是否应当首期建设。

  • 变化频率:未来一年是否会反复调整,反复调整的能力更需要配置化或适配化。
  • 业务损失:出错后是影响页面展示,还是影响资金、库存和客户权益。
  • 影响范围:变化是否只影响一个模块,还是会穿透多个业务域。
  • 验证难度:发生变化后,企业能否快速构造测试数据并判断结果是否正确。

例如,首页推荐排序变化频率高,但出错的财务风险较低,适合通过策略配置和数据分析逐步优化。支付结果和退款金额变化频率相对低,但风险很高,需要严格的状态、幂等和审计设计。二者不能用同样的灵活性标准处理。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

3. 把架构要求写成可验收的场景

“高可扩展”“高性能”“高可用”都属于方向性描述,不能直接验收。要减少项目后期争议,管理层应将这些词转换为场景化指标。

例如,不要只写“支持多渠道”,而要写“新增一个渠道时,核心订单状态机无需修改,渠道字段通过适配层映射,完成联调和回归测试的工作量不超过某个基准”。不要只写“支持大促高并发”,而要写“在约定的并发、订单峰值和库存热点条件下,核心接口响应、订单成功率、消息积压和恢复时间达到约定阈值”。

模糊要求场景化要求建议验证方式
系统支持灵活促销新增一种满赠规则不修改订单核心流程,规则可启停且可追溯模拟新增规则、回滚规则并核对历史订单
系统支持多仓新增仓库可通过配置完成,库存和履约状态能够独立追踪新增仓库并执行分仓、拆单和异常补偿测试
系统接口易扩展外部渠道字段变化不会直接改动核心交易模型替换字段、重复回调、乱序回调并观察处理结果
系统数据可分析订单、支付、退款、发货和成本指标有统一口径与来源使用同一批订单核对业务系统和分析平台结果

4. 把“可不可以扩展”改成“扩展需要付出什么”

没有任何系统可以无限扩展,架构评审的目标不是承诺所有未来需求都无需改动,而是让企业知道不同变化的代价。对管理层而言,“新增渠道需要改动适配层,预计两周完成”比“未来可以支持渠道扩展”更有价值。

我会要求供应商或内部团队提供一份变化成本表,至少包含新增渠道、新增仓库、新增促销规则、新增结算主体和新增分析指标五个场景。每个场景都要说明代码改动范围、数据库变更范围、测试范围、上线风险和预计人天。

这张表不是为了追求精确到小时,而是为了建立共同预期。如果一项架构方案连变化成本都无法估算,说明团队可能还没有真正理解业务边界。

五、项目立项流程:管理层怎样把扩展性落到决策节点

1. 在立项前完成业务边界访谈

立项前的访谈不能只问各部门“需要哪些功能”,还要追问“未来会发生什么变化”。我建议由业务负责人、财务负责人、供应链负责人、技术负责人和数据负责人共同参与,而不是只由信息部门收集需求。

访谈可以围绕以下问题展开:

  • 未来一年是否会增加销售渠道、品牌、仓库或结算主体。
  • 哪些规则需要每周或每月调整,哪些规则一旦上线就不能随意改变。
  • 哪些数据必须保留历史版本,哪些数据可以实时覆盖。
  • 大促期间最先出现的瓶颈通常在哪个环节,过去如何处理。
  • 哪些异常目前依靠人工表格、人工审批或人工对账维持。
  • 管理层希望通过系统观察哪些经营指标,指标口径由谁负责。

访谈结束后,应当输出业务边界图、变化清单、关键指标口径和风险假设。没有这些内容就直接进入采购或开发,后期很容易出现“部门都说过,但没人对整体负责”的局面。

2. 在立项评审中加入架构风险单

传统立项材料通常包含背景、目标、预算、收益和计划。我建议增加一页架构风险单,把最可能导致后期返工的事项公开列出,并明确责任人。

风险事项风险表现触发条件责任人立项决策
渠道扩张不确定核心订单字段被渠道字段污染一年内增加两个以上渠道业务负责人、技术负责人首期建设渠道适配边界
库存口径不统一可售库存与仓库库存不一致多仓或第三方仓并行供应链负责人统一库存事实和同步机制
促销规则快速增加订单流程出现大量条件分支每月新增三种以上规则运营负责人首期建设规则版本和优先级
经营指标争议不同报表销售额不一致跨系统分析需求较多财务负责人、数据负责人先统一口径,再建设分析层

架构风险单的价值在于,它会把“未来可能有问题”变成“当前需要做选择”。有些风险可以通过首期投入消除,有些风险可以接受并记录,有些风险则需要改变项目范围。管理层不一定要选择最高配置,但不能在没有看见风险的情况下被动接受结果。

3. 采用分阶段立项,而不是一次性承诺全部终局

电商系统很难在上线前准确预测所有业务变化。一次性立项五年规划,通常会带来大量未验证的功能和技术投资;完全不做预留,又会把高概率变化留给后期返工。更合理的方法是分阶段立项。

  1. 阶段一:建立核心交易闭环。完成商品、订单、支付、库存和履约的基本闭环,同时定义数据主键、状态边界和异常处理方式。
  2. 阶段二:隔离高频变化。针对已经验证的渠道、营销、会员和仓配变化,建设适配层、规则机制和配置管理。
  3. 阶段三:扩展组织与经营分析。当多主体、多仓和多渠道成为确定需求后,再加强权限、主数据、结算和分析能力。
  4. 阶段四:平台化和生态协同。只有当内部业务模型稳定、外部合作需求明确后,再考虑能力开放和更大范围的平台治理。

分阶段并不是降低标准,而是把标准放在正确的时间。首期必须把核心事实和边界做对,后续能力则根据真实业务变化逐步投资。

4. 把架构评审从一次会议变成持续门禁

架构评审不应只在项目启动时出现一次。因为需求会变化,组织会调整,供应商会提出替代方案,系统也会在测试中暴露新的依赖。管理层至少需要在四个节点设置门禁:立项通过、概要设计完成、核心链路开发完成、上线前验收。

每个节点关注重点不同。立项阶段关注边界和变化;概要设计阶段关注数据和接口;核心开发阶段关注真实代码是否遵守边界;上线前则关注扩展场景和故障恢复是否验证。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

六、案例与数据观察:一个多渠道电商项目如何减少后期返工

1. 项目背景:第一期并不复杂,第二期才是真正的压力

下面以我参与复盘的一类典型项目为例。该企业最初经营自营商城,日均订单约4000笔,商品数量约1.2万,拥有一个中心仓。企业计划在一年内增加两个外部销售渠道,并引入区域仓和组合商品。

第一版方案采用统一订单表和统一库存表,渠道字段直接放入订单主表,促销规则以代码分支实现,经营报表则直接从交易数据库查询。这个方案在第一期上线时并没有明显问题,首月业务运行基本稳定。

问题出现在第二期。新增渠道带来了不同的订单状态和退款回调,区域仓带来了库存分配与拆单,组合商品又要求一个销售商品对应多个实际库存明细。研发团队发现,每一个变化都需要同时修改订单、库存、售后和报表逻辑。

如果按照原方案继续开发,第二期预计需要约110人天,且测试范围无法准确估算。项目组后来没有直接重写全部系统,而是先识别高风险边界,采取“小范围重构加新增隔离”的方式。

2. 采取的四项调整

第一项调整是把外部渠道订单转换为内部统一订单事实。渠道差异保留在适配层,核心订单只处理统一后的交易数据。这样做并没有消除所有差异,但避免渠道字段直接污染核心模型。

第二项调整是拆分订单状态、支付状态、履约状态和售后状态。过去一个状态字段承担多重含义,调整后不同状态可以独立变化,并通过业务事件记录关联关系。

第三项调整是将促销规则从订单代码中抽离出来。规则仍然需要开发和审核,但采用版本化的规则配置保存输入条件、执行时间、优惠承担方和计算结果,历史订单不因规则变化而被重新计算。

第四项调整是建立面向经营分析的数据汇总层。没有把所有数据立即做成复杂数据中台,而是先统一订单金额、优惠金额、退款金额、发货金额和成本字段,并通过九数云连接订单、库存和渠道数据,减少运营人员反复导出表格和手工合并的工作。

3. 调整前后的观察结果

根据项目复盘记录,第二期新增渠道和区域仓的开发工作量从原估算的110人天降到约72人天,其中约22人天用于边界调整和数据清洗,剩余开发和测试工作量约50人天。这里不能简单理解为“重构一定节省成本”,因为如果首期就完成边界设计,投入还可以更低;但相比继续在旧模型上叠加分支,调整后的结构明显降低了后续变化成本。

更重要的变化不只是人天减少,而是风险变得可定位。渠道回调异常可以在适配层和事件处理链路中定位,库存差异可以区分同步延迟、分配错误和仓库实物差异,报表不一致也可以追溯到指标口径,而不是让开发人员在多个业务表之间反复猜测。

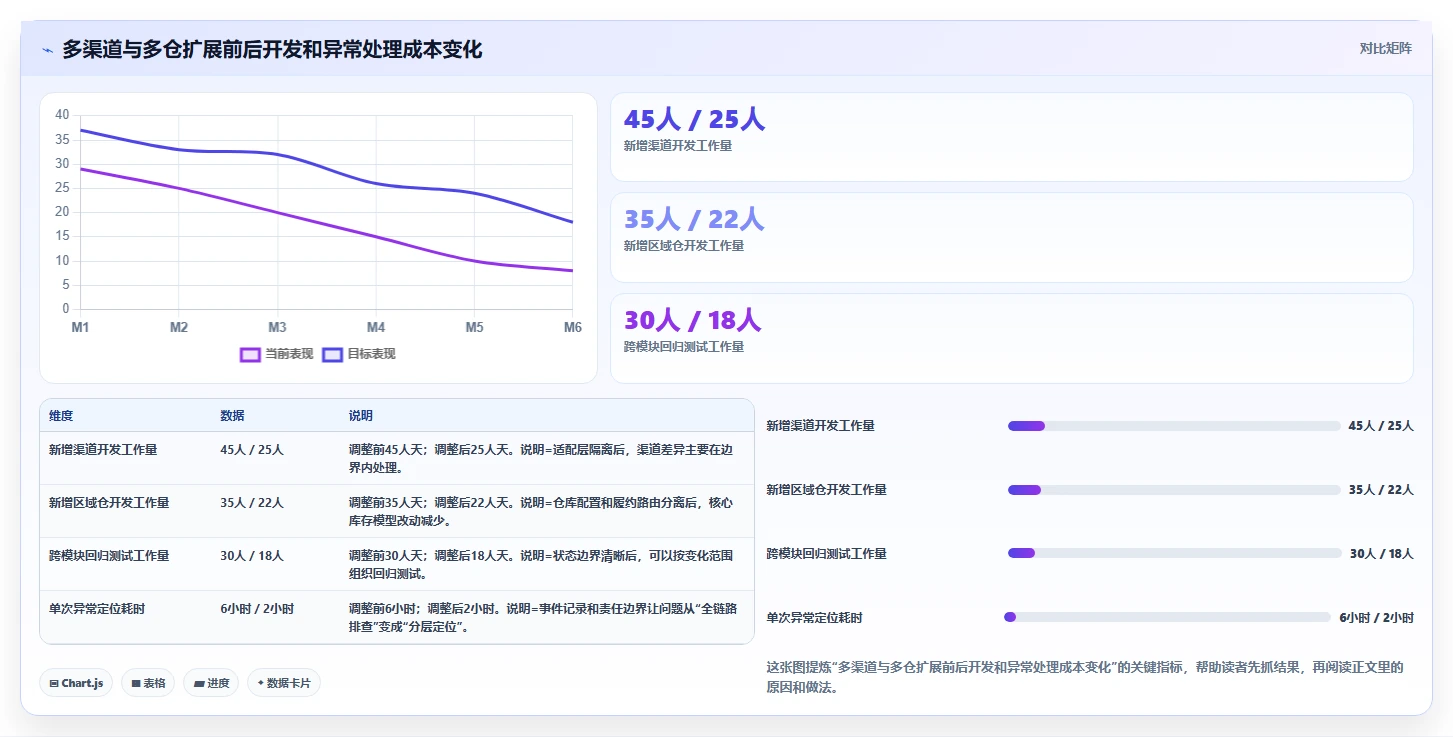

观察指标调整前情景调整后观察管理含义
新增渠道开发工作量约45人天约25人天渠道差异被隔离后,核心流程改动明显减少
新增区域仓开发工作量约35人天约22人天仓库成为可配置业务对象后,路由调整更可控
跨模块回归范围订单、库存、售后、财务全量回归核心链路加变化模块重点回归测试范围从不可控变成可分层管理
经营报表人工整理每周约10-12小时每周约3-4小时统一数据口径后,人工拼表工作明显减少
异常定位平均耗时约4-8小时约1-3小时事件记录和责任边界提高了问题定位效率

这些数据属于项目复盘中的观察值,受团队规模、系统复杂度和业务量影响,不能直接作为所有企业的承诺指标。但它说明了一个重要事实:架构调整带来的价值,很多时候不是让首次开发更快,而是让第二次、第三次变化不再重复付出同样的成本。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

4. 数据分析平台在这个案例中的正确位置

在上述项目中,九数云并没有替代订单系统、库存系统或财务系统,而是承担跨系统分析和经营看板的职责。它连接不同来源的数据,将渠道订单、商品、库存、退款和成本进行关联分析,让管理层能够按渠道、商品、仓库和时间观察经营变化。

这里有一个容易被忽略的前提:分析平台使用的字段必须有明确来源和口径。例如“销售额”究竟按下单金额、支付金额、发货金额还是扣除退款后的净额计算;“库存周转”使用账面库存、可售库存还是平均库存计算。如果源系统和财务口径没有在立项阶段统一,后续看板越丰富,争议反而越多。

因此,企业可以在项目立项时把分析需求分成两层。第一层是必须由交易系统产生的原始事实和业务事件,第二层是可以由分析平台完成的聚合、筛选、钻取和可视化。这样既能避免交易系统承担大量报表查询,又能避免把核心业务逻辑错误地放到报表层。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

七、不同情况下的行动建议:企业应该优先做什么

1. 单品牌、单渠道、业务稳定的企业

如果企业目前只有一个主要渠道、商品结构相对简单、订单量稳定,不建议一开始就建设复杂的平台化架构。首期重点应放在核心交易事实、数据质量、异常处理和未来变化的最小边界上。

建议至少完成以下事项:

  • 订单、支付、履约和售后状态分开定义。
  • 商品、仓库、渠道和结算主体使用稳定的业务标识。
  • 保留订单金额、优惠金额、退款金额和成本相关的原始事实。
  • 对外部接口建立适配层,不让第三方字段直接进入核心流程。
  • 为未来新增渠道和仓库设计变化成本场景,但不提前建设全部功能。

这种企业最容易犯的错误是“业务现在简单,所以系统也可以随便做”。实际上,越是在业务简单阶段,越容易用较低成本把边界定义清楚。等业务增长后再修改核心模型,通常会牵涉更多历史数据和上下游系统。

2. 多渠道经营、正在快速增长的企业

多渠道企业的主要风险不是功能不够,而是不同渠道对订单、库存、价格和售后的定义不同。建议优先建设渠道适配、统一订单事实、库存同步、幂等处理和异常补偿。

管理层应特别关注两个指标:新增渠道的平均接入周期,以及渠道异常的平均定位时间。如果每新增一个渠道都必须修改多个核心模块,说明系统边界已经开始失效。如果渠道回调异常只能通过人工查数据库定位,说明事件记录和监控能力不足。

对于这类企业,数据分析平台可以较早介入,用于统一观察各渠道的销售、退款、库存和利润表现。但分析建设必须建立在主数据和指标口径明确的基础上,不能通过制作更多看板来掩盖源数据问题。

3. 多仓、预售和复杂履约并存的企业

此类企业的核心矛盾是订单承诺与实际履约之间存在较多变化。立项时不能只关注仓库数量,还要梳理库存的不同含义:物理库存、锁定库存、可售库存、在途库存、残次库存和安全库存是否需要区分。

建议将库存事实、库存分配策略和履约执行过程分开。库存事实回答“现在有多少”,分配策略回答“应该给哪个订单”,履约过程回答“是否已经拣货、发货和签收”。如果三个问题都由同一个字段表达,后期增加预售、拆单和跨仓调拨时,系统很容易出现状态冲突。

对于多仓项目,压测不能只模拟总订单量,还要模拟热点商品、局部仓库库存不足、部分订单取消、重复回调和消息延迟。因为真实故障往往来自局部热点和异常组合,而不是平均流量。

4. 多品牌、多主体或集团型企业

集团型企业需要优先解决组织、权限、主数据和结算边界,而不是先追求所有品牌共用一套页面。不同品牌可能共用商品、仓库和供应链,但价格、会员、营销和利润口径未必相同。

立项时应明确哪些数据全局共享,哪些数据按品牌隔离,哪些数据按法人主体隔离,哪些数据只允许特定角色查看。权限模型如果只按照菜单设计,后续很难支撑跨组织协作和财务审计。

这类企业还应把数据分析纳入整体架构,但分析层不能自行猜测组织关系。品牌、主体、渠道、仓库和商品之间的归属关系,应由主数据管理机制正式维护。

5. 已经出现系统扩展困难的企业

如果企业已经遇到订单状态混乱、报表不一致、接口频繁返工或大促后人工补数据,不建议立即进行全量重写。全量重写看起来彻底,实际往往会把旧系统中未被识别的业务规则一起复制到新系统。

更稳妥的步骤是:

  1. 列出最近一年发生过的十个高成本变更,识别共同的耦合点。
  2. 找出最影响收入、库存、履约和财务的三个核心边界。
  3. 为边界建立可观测事件和数据对账机制。
  4. 采用旁路、适配层或逐步替换方式验证新的模型。
  5. 只有在新边界经过真实业务验证后,才扩大改造范围。

改造的优先级不应由技术人员单独决定,而应按照业务损失、变化频率和替换可行性共同排序。一个很少变化但极难维护的模块,不一定比一个每天变化但业务风险较低的模块更应该优先改造。

八、不同情况下的取舍:扩展性不是越多越好

1. 单体架构与服务化架构的取舍

单体架构的优势是开发、部署和调试相对简单,适合团队规模较小、业务边界仍在探索的企业。它的风险是模块之间容易形成隐性依赖,随着团队和业务增长,修改一个功能可能影响整个系统。

服务化架构的优势是可以按业务边界独立扩展和部署,适合规模较大、团队分工明确、局部性能差异明显的企业。它的风险是分布式事务、接口治理、监控和发布复杂度都会增加。

判断条件更适合单体或模块化单体更适合服务化
团队规模技术团队较小,职责高度重叠多个团队按业务域长期负责
业务边界仍在验证,边界变化频繁核心边界已经稳定
性能需求各模块负载差异不大部分模块需要独立扩容
运维能力缺少完善的监控和自动化发布具备持续交付、监控和故障处理能力

我的建议是:如果企业还不能说明服务边界、服务负责人和跨服务数据一致性策略,不要为了“先进”而强行拆分。模块化单体同样可以具备清晰边界,并且更适合早期验证。

2. 配置化与定制开发的取舍

配置化适合高频、低风险、可解释的业务规则,能缩短运营调整周期;定制开发适合高风险、强一致和需要严格审计的核心逻辑,能减少规则失控。

企业不应问“系统是不是全部配置化”,而应问“哪些规则需要业务人员自主调整,哪些规则必须经过研发和财务审核”。例如活动生效时间、适用渠道和优惠门槛可以配置;支付金额确认、退款上限和收入确认逻辑则需要更严格的控制。

配置化还必须配套版本、审批、回滚、灰度和日志,否则所谓灵活性可能变成不可追责性。

3. 自研与采购平台的取舍

自研适合企业拥有强差异化业务、稳定技术团队和长期维护能力的场景。采购或采用成熟平台适合标准化程度较高、需要快速上线、内部技术资源有限的场景。

但采购并不等于没有架构风险。管理层需要重点了解平台的扩展方式:是提供标准接口、事件机制和配置能力,还是只能通过直接修改源码实现;数据是否能够完整导出;规则是否支持版本与回滚;升级是否会影响企业定制功能。

如果企业使用九数云等分析平台,还要确认数据接入、权限、刷新频率、历史数据保存和指标口径管理是否满足实际经营需要。不要只看看板数量,应重点考察数据从源系统到管理决策的完整链路。

4. 首期投入与后期返工的取舍

所有架构预留都会增加首期投入,但不是所有预留都值得做。判断标准可以归纳为一句话:高概率、高损失、难补救的变化,应当首期处理;低概率、低损失、可旁路验证的变化,可以后置。

能力首期投入价值后置风险建议
统一业务主键历史数据无法关联首期完成
订单与支付状态分离退款、对账和售后难以追踪首期完成
所有未来渠道的完整适配低至中提前投入且可能不符合实际只建设适配边界,按需接入
全量微服务化取决于规模运维复杂度提前增加按稳定边界渐进拆分
关键经营指标口径管理报表长期不一致首期定义并保留来源

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

九、项目验收:怎样证明系统真的不难扩展

1. 用变化演练替代静态功能验收

静态功能验收只能证明当前功能可用,不能证明未来变化可控。项目验收应加入变化演练,要求团队现场完成一个新增渠道、一个新增促销规则、一个新增仓库或一个新增经营指标的模拟。

演练不一定要求真实上线,但必须使用接近真实的数据结构和业务流程。管理层需要观察的是:新增变化是否必须修改核心代码,是否需要大量手工脚本,是否会影响历史订单,是否能通过日志定位问题,是否有明确的回滚方式。

2. 建立扩展性验收指标

验收维度建议指标验证方式不合格信号
渠道扩展新增渠道核心流程改动数量、接入周期模拟第三方订单和回调必须修改多个核心表和状态
规则扩展新增规则是否支持版本、审批和回滚创建、启停、回滚一条规则只能改代码或直接改数据库
数据扩展新增指标是否有明确来源和口径对照业务系统和分析平台结果不同报表结果无法解释
故障恢复重复回调、消息延迟、库存异常的恢复时间注入异常并执行补偿只能人工改数据恢复
组织扩展新增主体、仓库和角色的配置周期模拟新增组织和权限需要复制整套系统或修改大量代码

3. 验收数据必须覆盖正常、边界和历史场景

扩展性问题经常在历史数据和边界条件中出现。比如新增促销规则后,新订单能够正确计算,但历史订单重新打开时金额被重新计算;新增仓库后,正常订单可以分配,但库存不足时没有补偿机制;新增渠道后,正常回调可以处理,但重复回调会造成重复发货。

因此,验收数据至少要覆盖以下三类:

  • 正常场景:验证新增业务能够走通完整流程。
  • 边界场景:验证库存不足、金额为零、拆单、部分退款和规则冲突等情况。
  • 历史场景:验证旧订单、旧规则和旧数据不会被新逻辑错误重算。

4. 把源系统与分析系统进行交叉核对

如果项目包含经营分析,验收不能只看页面是否显示图表,而要从一批可追溯订单出发,逐项核对订单金额、优惠金额、支付金额、退款金额、发货金额和成本金额。

可以随机抽取一周或一个促销活动的数据,分别从交易系统、财务系统和九数云分析结果中取数,检查三者是否能够通过统一的订单号、商品编码、渠道编码和主体编码建立关联。对于不一致的结果,必须说明是统计口径不同、数据刷新延迟,还是源系统数据错误。

电商系统开发:企业管理层流程优化:项目立项怎样减少架构难扩展

十、管理层可以直接使用的立项清单

1. 立项前需要确认的十个问题

  1. 未来一年最可能增加的三个业务变量是什么。
  2. 哪些业务规则变化频率最高,哪些变化风险最高。
  3. 订单、支付、库存、履约和售后的业务事实是否已经分开定义。
  4. 新增一个渠道时,核心订单模型是否需要修改。
  5. 新增一个仓库时,库存事实和履约策略是否可以独立处理。
  6. 优惠规则是否支持版本、审批、回滚和历史追溯。
  7. 交易系统需要保存哪些原始事实,分析平台负责哪些聚合工作。
  8. 日常规模、促销峰值和未来规划规模分别是多少。
  9. 异常发生时,谁负责发现、判断、补偿和复盘。
  10. 项目最终如何验收“变化成本”,而不是只验收当前功能。

2. 立项材料中必须出现的五张图

  • 业务边界图:说明商品、订单、支付、库存、履约、售后和财务之间如何分工。
  • 变化地图:说明未来可能变化的渠道、规则、仓库、主体和组织。
  • 数据流向图:说明业务事实从哪里产生,如何进入分析和管理决策。
  • 风险传导图:说明某个架构选择失败后会影响哪些业务结果。
  • 阶段投入图:说明首期必须完成什么,后续根据哪些条件继续投资。

这五张图的目的不是让材料看起来更复杂,而是让非技术管理者也能够看懂系统边界和决策后果。尤其是风险传导图,它可以把“以后可能难改”具体表达为开发人天、延期、数据争议、库存损失或客户体验问题。

3. 供应商评估时不要只看演示效果

供应商演示往往集中在页面、流程和报表效果,但这些内容只能证明产品在预设场景下可以工作。企业应当要求供应商现场演示一个变化场景,例如新增渠道字段、增加一种促销规则、配置一个新仓库或增加一个经营指标。

评估重点包括:变化需要谁操作,是否需要改源码,是否有版本管理,是否支持回滚,是否会影响历史数据,是否能导出原始数据,是否能够通过日志定位问题。一个页面看起来漂亮的平台,如果新增规则仍然需要开发人员手工改代码,其扩展性未必理想。

4. 项目结束后仍要保留架构账本

架构账本不是一份只在项目结项时归档的文档,而是记录重要设计决策、适用边界、已知风险和未来触发条件的持续资料。

例如,项目可以明确记录:当前采用模块化单体,是因为业务边界仍在验证;当订单量、团队规模或渠道数量达到某个条件时,再评估服务化拆分。又如,当前只支持单主体结算,但已经保留主体编码和权限边界;当集团业务正式上线时,需要补充多主体账务能力。

有了架构账本,企业就不会在几年后重新争论“当初为什么这样设计”,也不会把过去的阶段性取舍误解为永久性架构。

十一、结尾:减少架构难扩展,真正要改变的是立项方法

1. 最重要的不是预测未来,而是管理变化

没有任何企业能够准确预测未来每一种渠道、促销规则和履约模式。项目立项的目标也不是把所有未来需求提前实现,而是识别高概率变化,保护核心业务事实,隔离外部差异,并为后续验证留下可控的演进路径。

如果管理层只关心首期功能数量,团队很容易通过增加代码分支完成短期目标;如果管理层同时关心变化成本、数据追溯和异常恢复,项目就会更早讨论真正的架构问题。

2. 最值得优先投入的三件事

第一,先统一业务边界和关键数据口径。没有边界,扩展性无从谈起;没有统一口径,系统上线后会出现持续的管理争议。

第二,把高频变化与高风险事实分开处理。营销、渠道和展示可以追求灵活,订单、支付、库存和财务必须强调一致、审计和可追溯。

第三,用变化演练验收系统,而不是只验收当前功能。新增渠道、仓库、规则和经营指标的过程,往往比页面是否能够正常操作更能证明架构质量。

3. 企业下一步可以这样做

  1. 召集业务、财务、供应链、技术和数据负责人,完成一次业务变化访谈。
  2. 列出未来一年最可能发生的五个变化,并标注概率、损失和补救难度。
  3. 把“高扩展性”改写成新增渠道、仓库、规则和指标的具体验收场景。
  4. 重新检查项目预算,区分必须首期完成的边界和可以后置的平台化能力。
  5. 在上线前安排至少一次变化演练和一次异常恢复演练。
  6. 如果涉及经营分析,先统一源数据、主数据和指标口径,再选择分析工具和看板方案。

我最想强调的独特观点是:电商系统的扩展性,不是技术团队在项目后期“设计出来”的,而是企业管理层在项目早期“买出来”的。当立项材料明确变化场景,预算包含边界建设,验收关注变化成本,架构就不容易被短期功能牵着走。企业不需要一开始就拥有最复杂的系统,但必须拥有一套能够识别变化、控制边界和持续验证的项目管理流程。

常见问题解答(FAQ)

1. 电商系统项目立项时,怎样判断架构是否具备可扩展性?

我在参与电商系统立项时,最担心的不是首期功能能不能上线,而是半年后订单、促销和渠道一增加,系统就被迫重写。很多方案评审只看技术栈和接口数量,却没有说明未来变化会集中发生在哪些业务边界上,我想知道应该用什么方法提前判断。

判断架构能否扩展,不能只看是否采用微服务、消息队列或容器化。更有效的做法,是先把未来12个月最可能变化的业务列出来,再观察这些变化是否会牵动订单、库存、支付和营销等多个核心模块。我通常会在立项评审中制作一张“变化影响矩阵”,把业务变化分为规则变化、流程变化、数据规模变化和外部依赖变化四类。

以一个日订单约3万单的电商项目为例,新增一个支付渠道通常属于外部依赖变化,新增会员等级则可能同时影响商品价格、优惠计算、订单快照和退款规则,后者才是真正的架构风险。

变化事项预计频率影响模块立项判断 增加支付渠道每季度1次支付、对账支付适配层隔离 调整促销规则每月2-4次商品、购物车、订单规则计算独立 增加销售渠道每半年1次商品、库存、订单、售后渠道模型统一 订单量增长持续发生数据库、检索、报表读写和归档提前规划 我的判断标准是:高频变化的内容必须被隔离,低频但高风险的内容必须保留替换接口,短期不会变化的核心交易数据则不宜为了“未来可能”过度抽象。

很多项目失败,恰恰是把所有模块都设计成可配置,最后配置项之间互相覆盖,业务人员无法解释一次价格为什么会这样计算。立项时还应要求团队拿出至少两个变化推演。例如“新增一个渠道”和“促销规则临时调整”分别走一遍流程,记录需要修改的服务、数据表和发布步骤。

如果一次普通业务变化需要同时修改8个以上核心模块,或必须停机迁移主表,我会把它列为架构待办,而不是等开发阶段再处理。

2. 电商系统立项时,应该先做单体架构还是直接拆分微服务?

我曾经见过团队为了体现技术先进性,在项目还没有稳定订单流程时就拆成十多个服务,结果联调周期比开发周期还长。也见过单体系统上线后,促销和库存互相影响,最后连一个小需求都不敢发布,所以我很困惑:到底什么情况下应该拆,什么情况下不应该拆?

电商项目立项时,我不建议把“单体还是微服务”当成二选一,而是先判断团队规模、业务变化速度和故障隔离需求。首期业务边界不清、开发团队少于6人、日订单量低于1万且没有复杂渠道接入时,模块化单体通常比一开始拆微服务更稳。

模块化单体不是把所有代码堆在一起,而是在同一个部署单元内,明确商品、订单、库存、营销、支付和售后等模块的调用边界。数据库可以先共用实例,但表和数据访问层要按领域隔离,禁止营销模块直接修改订单状态。

我会使用下面的决策表进行立项讨论: 条件更适合的方案原因 团队少、需求变化快模块化单体减少联调和运维成本 订单与库存需要独立扩容局部拆分优先隔离高压力模块 多个团队并行交付领域服务化降低发布互相阻塞 渠道众多且接入规则不同渠道适配服务避免外部差异侵入核心交易 一个实用的拆分信号是“独立变化、独立扩容、独立故障”是否同时成立。

例如搜索服务通常可以独立扩容,支付渠道也需要独立故障隔离,这些模块适合优先拆出;订单和库存虽然看起来是两个领域,但在库存扣减、订单取消和超卖补偿上高度耦合,过早拆分反而会增加一致性问题。

因此,立项方案最好写成“首期模块化单体,保留三处可拆分边界”,并明确拆分触发条件,例如订单日均超过10万、搜索查询占总请求60%以上,或支付故障开始影响订单主流程。用指标触发架构演进,比凭感觉一次性拆完更容易控制成本。

3. 项目立项阶段,如何避免数据库设计导致后续架构难扩展?

我参与过一个电商项目,初期为了查询方便,把商品、库存、订单和优惠信息大量冗余到一张宽表里,开发速度确实很快,但几个月后字段超过200个,任何改动都要同时影响后台、接口和报表。现在我想知道,立项时数据库设计应该重点检查哪些问题?

数据库是否难扩展,通常不是因为表数量太多,而是因为业务事实、展示结果和临时计算被混在了一起。立项评审时,我会先检查三类数据有没有分开:不可变事实、可变化规则和面向查询的结果。订单商品名称、成交单价和优惠金额属于交易快照,订单完成后原则上不能随着商品主数据变化;商品当前价格属于可变主数据;

购物车优惠试算则属于临时结果。把三类数据都放在同一张表中,短期查询方便,长期会造成更新冲突和历史数据失真。

可以用以下检查表进行初审: 检查项高风险表现建议处理 订单快照直接关联商品当前价格保存成交时的完整快照 状态字段一个字段承载多个业务状态拆分订单、支付、履约状态 扩展属性频繁新增字段且无版本使用受控扩展模型 报表查询直接扫描交易主表建立读模型或汇总表 我尤其警惕“万能状态字段”和“万能扩展字段”。

例如订单状态同时表示付款、发货和售后状态,后续增加部分发货或分批退款时,状态组合会迅速失控。更稳妥的方式是将订单主状态、支付状态、履约状态和售后状态分别建模,再用事件或操作记录追踪状态变化。在立项阶段还应做一次数据增长估算。假设日订单3万、每单平均4个商品行、保留5年,订单商品明细就约2.2亿行;

如果报表仍直接查询交易明细,到了促销高峰很容易和下单请求争抢数据库资源。此时不一定马上引入复杂数仓,但至少要规划归档、索引、读写分离和报表汇总表的演进路径。

4. 电商系统项目立项怎样把架构风险转化为可执行的验收指标?

我发现很多项目的架构方案写得很完整,但上线后才发现没有任何指标能证明它真的可扩展。比如大家都说要支持高并发和多渠道,可是没有定义多少订单量、多少渠道、多久完成一次规则调整,我想知道立项时应该怎样把这些模糊目标落成验收标准。

架构风险只有被写成可验证的指标,才会真正进入项目管理。立项文档不应只写“高可用、易扩展、支持多渠道”,而应说明在什么业务规模、什么故障条件和什么变更场景下,系统仍要保持怎样的表现。我建议把指标分成容量、变更、故障和数据四组。

容量指标回答“能承受多少”,变更指标回答“改一次要动多少”,故障指标回答“坏一个依赖是否拖垮主流程”,数据指标回答“历史记录是否可追溯”。这四组指标比单独写接口响应时间更能反映架构质量。

指标类别示例验收标准验证方式 容量大促峰值每秒800笔订单请求,核心接口成功率不低于99.9%压测与限流演练 变更新增支付渠道只修改适配层和配置,不改订单核心流程模拟接入测试 故障营销服务不可用时仍可提交无优惠订单故障注入 数据退款、价格和订单状态均可追溯到操作记录审计与回放测试 最容易被忽略的是“变更成本指标”。

我会要求团队在立项阶段挑选两个高概率需求做样例演练,例如增加一个支付渠道、增加一种促销规则,并记录需要改动的代码模块、数据表、接口和测试用例数量。若一次需求需要修改订单核心表、多个前端页面和五个下游服务,就说明架构边界还不够清晰。此外,验收指标必须绑定负责人和时间点。

容量指标在开发中期通过压测验证,故障指标在联调阶段演练,数据追溯在上线前抽样检查,变更指标则在第一个真实需求交付时复盘。这样做的好处是,架构问题会在成本最低的阶段暴露,而不是等到业务增长后用重构来补救。我的经验是,项目立项不需要预测所有未来需求,但必须为最可能发生的变化保留可控的演进路径。

能用数字验证的架构,才是真正可管理、可扩展的架构。

读者评论

钟静怡

文章把“可扩展性”从技术口号落到了立项和验收上,这一点很实用。尤其是用新增渠道、促销规则、区域仓和结算主体作为变化场景,比单纯写“支持多渠道”更容易让管理层判断方案是否靠谱。

陶思源

对“微服务数量不等于扩展性”的分析比较客观。很多项目确实只是把单体拆成多个服务,却仍然共用数据库和业务状态,结果部署和排障更复杂,新增需求也没有真正减少改动范围。

钟启航

业务变量组合带来的风险值得重视。电商系统往往不是增加一个功能这么简单,而是渠道、商品、仓库、促销和结算同时变化。建议文章提到的五个变化场景,在采购评审和验收时都做一次实际演练。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘

电商系统开发:企业管理层老板版路线:安全审计从准备、执行到复盘 电商系统开发中,最危险的安全审计不是“没有发现 […]
电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算

电商系统开发:企业管理层最佳实践:上线验收怎样稳步实现控制开发预算 电商系统开发最容易失控的时刻,往往不是立项 […]
电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发:企业管理层常见问题汇总:项目预算与交付延期一次讲清

电商系统开发最容易失控的地方,往往不是程序员写不出功能,而是企业在立项时把“预算”“范围”“交付日期”当成三个 […]
电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能

电商系统开发:企业管理层从数据到行动:用性能优化实现保障高峰性能 电商系统开发中,最危险的高峰故障往往不是服务 […]
电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定

电商系统开发:企业管理层诊断清单:从接口开发排查接口不稳定 电商系统接口不稳定,通常不是“服务器不够快”这么简 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
