电商系统开发立项,真正需要企业管理层检查的并不是“供应商报价多少、页面做得漂不漂亮”,而是这套系统能否在业务增长、组织协同和经营数据之间形成闭环。我见过不少项目在立项会上拿到批准,三个月后却因为订单规则没定义、库存口径不一致、财务无法对账,重新追加预算。对管理层而言,立项检查的核心不是判断技术人员会不会开发,而是确认为什么现在做、做什么才算成功、出了问题谁负责,以及企业是否承受得起失败成本。
电商系统开发:企业管理层入门版清单:项目立项需要检查哪些环节
很多立项材料会列出商品管理、购物车、订单、支付、物流、会员、营销、报表等模块,看起来十分完整。但功能清单只能说明“系统准备做什么”,不能说明“企业准备改变什么”。如果企业当前的主要问题是库存承诺不准,那么增加积分、优惠券和内容社区,并不能改善经营结果。
我通常会把立项问题压缩成四句话:当前业务损失是什么;损失由哪个流程造成;系统上线后哪个指标会改变;如果不做,六个月后会发生什么。回答不清这四句话的项目,即使技术方案写得很漂亮,也不建议直接进入开发。
例如,一家经营多个线上渠道的零售企业,管理层认为“订单处理效率低”,但进一步拆解后发现,真正的问题不是人工录入订单慢,而是不同渠道的商品编码、促销规则和退货状态没有统一。开发一个更快的录入界面,只会让错误更快地进入系统。

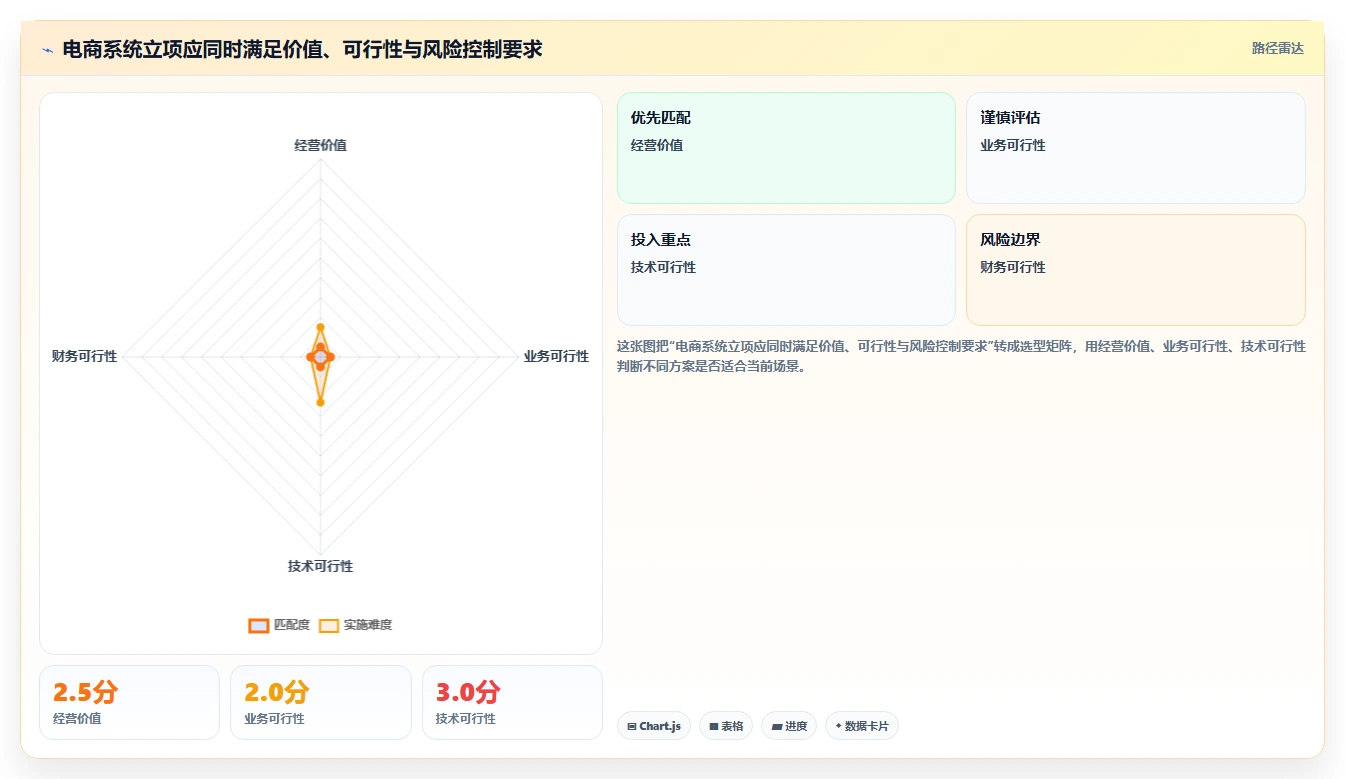

我会用一个简单的三维模型审查电商系统项目。第一条线是价值,关注收入增长、毛利改善、人工节省、库存周转和客户体验;第二条线是可行性,关注数据、团队、接口、预算和上线窗口;第三条线是风险,关注合规、支付、个人信息、业务连续性和供应商依赖。
三条线中任何一条明显不足,都不应该用另外两条线强行掩盖。一个项目即使能提高转化率,如果需要长期依赖无法获得的外部数据,价值也只是纸面价值;一个项目即使技术团队很强,如果业务部门无法确认规则,开发速度越快,返工成本越高。
| 审查维度 | 管理层要问的问题 | 通过信号 | 危险信号 |
|---|---|---|---|
| 经营价值 | 上线后哪三个经营指标会变化? | 有基线、有目标、有负责人 | 只说“提升效率、增强体验” |
| 业务可行性 | 商品、订单、库存、价格规则是否已确认? | 业务口径有文档和样例 | 关键规则准备边做边定 |
| 技术可行性 | 外部平台、支付、物流、仓储能否稳定对接? | 接口清单和降级方案完整 | 依赖供应商口头承诺 |
| 财务可行性 | 预算是否包含迁移、测试、培训和运维? | 有总拥有成本测算 | 只比较开发报价 |
| 风险可控性 | 数据泄露、错价、重复扣款如何处理? | 有权限、审计、回滚机制 | 认为“上线后再补安全” |

管理层不需要在立项会上审查每一行代码,但必须要求关键判断能够被验证。比如“预计提升转化率”要说明当前转化率、目标提升比例、影响路径和测量周期;“预计节省人力”要说明涉及岗位、当前处理量、每单耗时和上线后仍需保留的人工动作。
如果供应商无法提供完整数据,可以先做小范围验证,而不是直接把估算写进收益承诺。一个两周的订单流程原型、一次真实数据迁移演练、一个渠道的库存同步测试,往往比几十页方案更能帮助管理层判断项目是否值得继续。

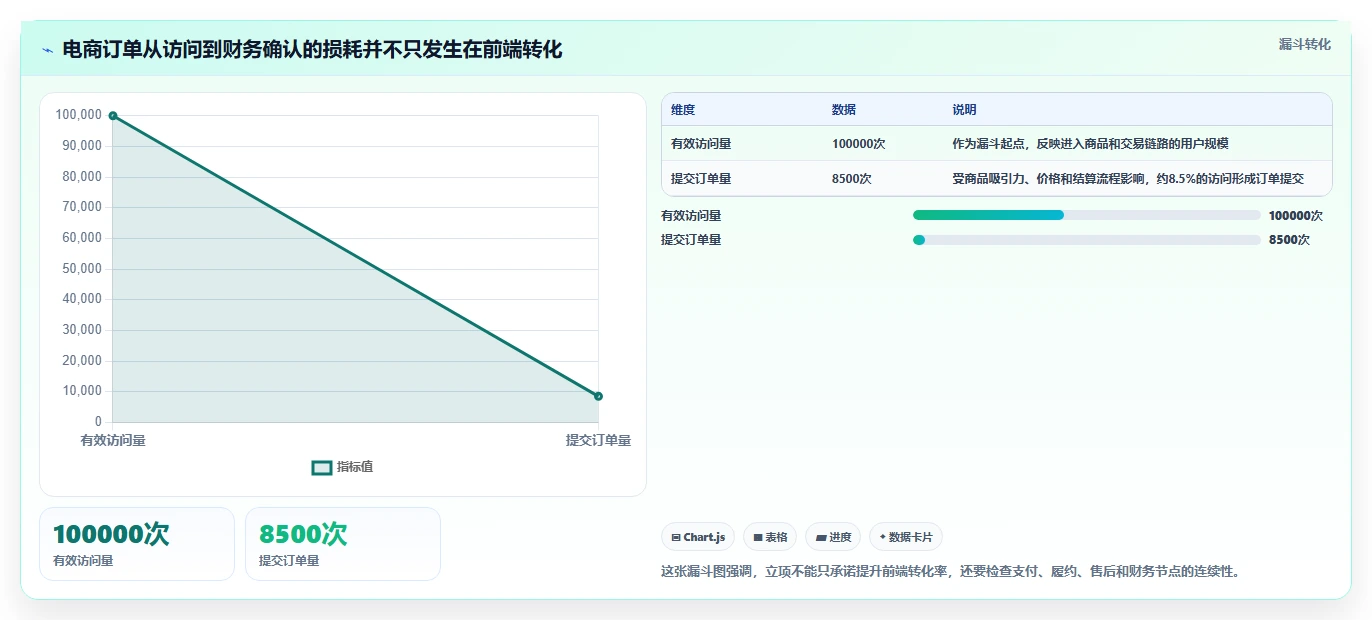

传统内部系统通常围绕一个组织或一个流程运行,而电商系统同时连接消费者、商品、库存、仓储、支付、物流、客服、营销和财务。任何一个环节的口径不一致,都会在订单链路上放大。
例如,营销部门把“支付成功”定义为成交,财务部门把“完成发货”定义为确认收入,客服部门把“用户申请退款”定义为售后开始,数据部门又用“订单创建时间”统计销售额。看似每个部门都有数据,实际上管理层看到的是四个不同版本的销售结果。
因此,电商系统立项的第一项工作不是画页面,而是画出从商品发布到售后关闭的业务链路。只有链路清楚,才能知道哪些数据必须实时同步,哪些数据可以延迟,哪些节点需要人工审核。
我在项目评审中最关注的不是某个部门有没有负责人,而是跨部门交界处是否有唯一决策人。商品部门负责价格,营销部门负责促销,财务部门负责结算,仓储部门负责库存,但当“促销价低于最低毛利”时,谁能在当天做出最终判断?如果没有答案,系统上线后就会把组织冲突固化成流程冲突。
另一个高频场景是退货。销售部门希望快速退款,仓储部门需要验货,财务部门需要判断收入冲销,平台渠道又有自己的退款时限。立项文件只写“支持退款、换货、拒收”,并不等于系统已经定义了这些动作的先后关系和责任边界。
小规模电商可以依靠少数员工的经验完成很多操作,但当订单量、渠道数和商品数增长后,个人经验会变成不可复制的隐性规则。一个员工知道“某类商品要先锁定赠品库存”,并不代表系统知道;一个运营人员知道“月底不能修改某类订单金额”,也不代表权限模型能够阻止。
管理层应当问:这套流程是为当前业务临时设计,还是能支撑未来两到三年的渠道、仓库和组织变化。如果系统只能解决今天的人工痛点,却把未来扩展成本锁死,就需要在立项时明确接受这个取舍,而不能上线后再把扩展当成供应商责任。

很多企业在系统开发前没有做数据盘点,只在上线前才发现商品编码重复、规格单位不一致、历史订单缺少渠道标识、客户手机号格式混乱。技术团队可以写迁移程序,却不能替业务决定两条商品记录是否应该合并。
我建议把数据盘点提前到立项阶段,至少抽取商品、客户、订单、库存、价格、促销和售后七类数据,检查字段完整率、重复率、异常率和更新时间。数据质量不达标时,项目应当增加“数据治理工作包”,而不是把清洗工作隐藏在开发周期里。
企业容易被“功能齐全、上线快速、行业成熟”打动,于是先选产品、签合同,再让业务部门去适应系统。这个顺序在标准化程度高的场景中可能成立,但复杂电商业务常常包含独特的定价、组合商品、分仓发货、渠道结算和售后规则,盲目套用标准流程会产生大量线下补丁。
正确做法不是拒绝标准化,而是先区分哪些流程应该标准化,哪些流程属于企业核心差异。商品编码、权限审批、操作日志通常适合标准化;核心定价、履约承诺、渠道结算则需要重点验证是否支持业务规则。
需求池里从二十条增长到一百条,并不意味着项目更接近成功。相反,需求不断增加通常说明目标没有收敛。项目管理中最危险的一句话是“这个功能以后可能用得到”,因为它会让团队为不确定的未来提前支付确定的成本。
我建议将需求分成三层:不做就无法上线的生存需求;直接影响核心指标的价值需求;暂时没有明确收益的探索需求。第一层必须进入一期,第二层要有数据证明,第三层只能进入候选池,不能因为业务负责人级别高就自动获得优先级。
开发报价往往只包含需求分析、设计、开发和部分测试,却不一定包含历史数据清洗、接口改造、云资源、短信和支付费用、等保或安全评估、培训、并行运行、驻场支持以及后续版本升级。

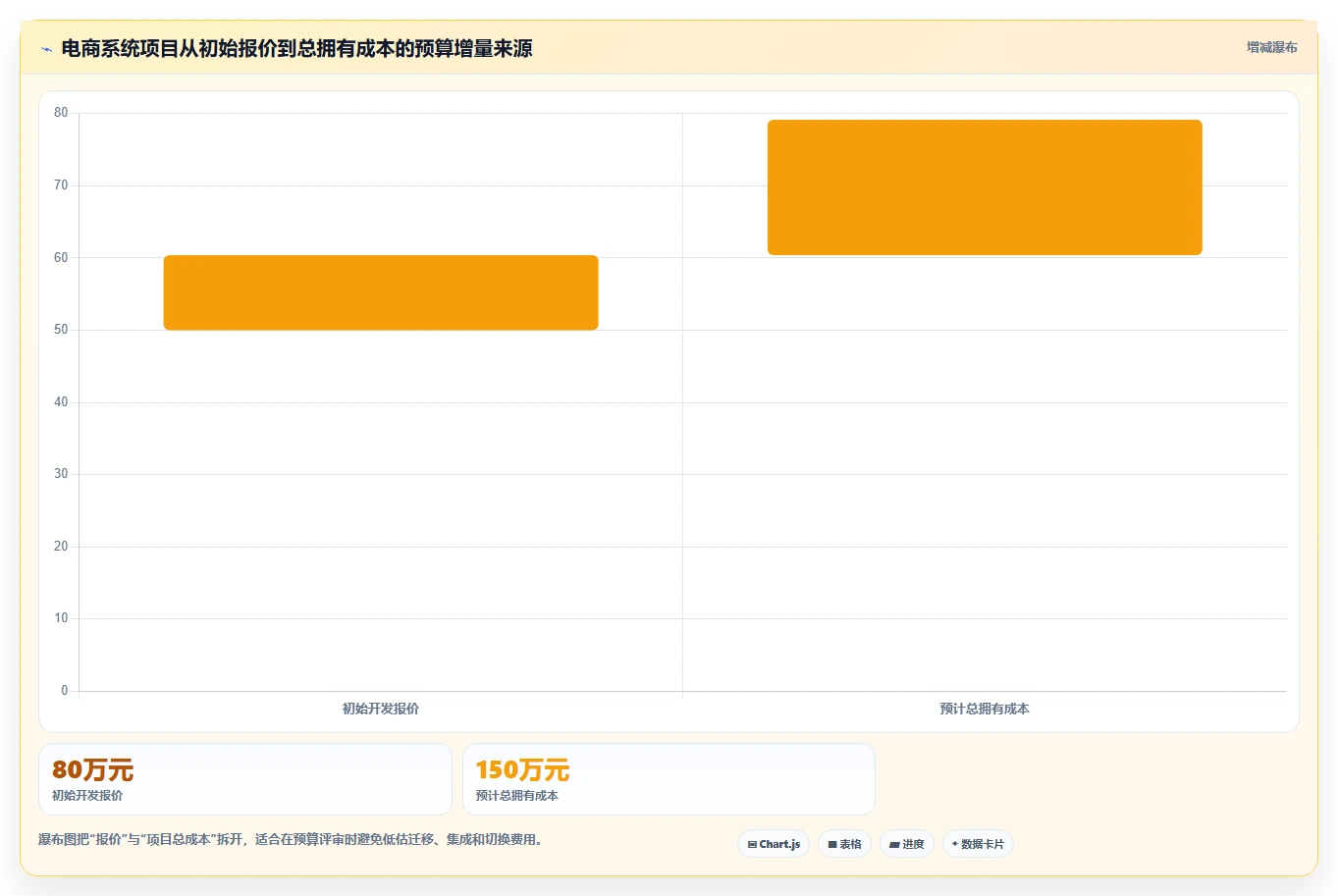

我见过一个项目初始报价约八十万元,最终实际投入接近一百五十万元,差额并不是供应商单方面加价,而是企业没有把仓储改造、客服培训、数据迁移和双系统并行纳入预算。立项时只比较报价,会让管理层低估现金支出和内部人力成本。
| 成本类别 | 容易被忽略的内容 | 建议计算方式 |
|---|---|---|
| 一次性建设成本 | 需求、设计、开发、测试、部署 | 按模块和人天拆分,并标注变更边界 |
| 迁移切换成本 | 数据清洗、历史订单导入、并行运行 | 按数据量、批次和人工复核量估算 |
| 集成成本 | 支付、物流、仓储、营销、财务接口 | 逐个接口确认开发、联调和维护责任 |
| 运营成本 | 服务器、短信、存储、监控、备份 | 按月度订单量和峰值资源测算 |
| 组织成本 | 培训、岗位调整、流程重写、业务停摆 | 按参与人数、培训天数和机会成本估算 |
| 风险准备金 | 延期、返工、第三方变更和应急切换 | 建议单独预留总预算的10%,20% |

系统验收通常证明供应商完成了约定功能,但不能证明业务已经稳定运行。上线成功至少还包括订单正确率、库存准确率、支付对账率、售后处理时效、用户投诉和运营人员使用率。
如果验收标准只有“页面可访问、功能可点击、测试用例通过”,项目团队很容易在技术上按时交付,却在经营上留下隐患。管理层必须把上线后30天、60天和90天的运营指标写入项目闭环,并明确由业务负责人而不是开发团队承担结果责任。
低代码、SaaS和成熟电商平台可以减少基础开发工作,但并不会自动完成业务建模、权限设计、数据治理和组织协同。工具越容易配置,企业越容易在没有统一规则的情况下快速堆出大量页面和流程。
在实际选型中,我更看重平台能否让企业清楚表达业务规则、保留操作审计、支持数据导出和接口扩展,而不是单纯看拖拽速度。系统建设的难点从“写代码”转移到“做判断”,并不意味着难点消失。
项目目标应当同时包含结果指标、过程指标和约束指标。结果指标说明企业最终想获得什么,例如毛利率、复购率、库存周转天数;过程指标说明系统通过哪个环节影响结果,例如订单自动审核率、库存同步延迟、客服平均处理时长;约束指标说明不能牺牲什么,例如错价率、退款时效、数据泄露事件和系统可用性。
一套实用的目标表至少应包含以下内容:
例如,“提升库存管理能力”不是合格目标;“将核心仓可售库存同步延迟从30分钟压缩到5分钟以内,将因库存不同步产生的取消订单率从2.5%降至1%以下”,才具备可审查性。
一期范围不宜按照部门划分,而应按照完整业务闭环划分。一个可运行的一期通常应包括商品基础资料、价格、库存、下单、支付、履约、退款、基础对账和运营监控,而不是只先做前台商城,再把后台和财务留到以后。
如果企业有多个渠道,建议先选一个订单结构相对典型、交易量足够且业务团队配合度较高的渠道进行试点。试点不应选择最简单、最没有代表性的场景,否则上线结果无法证明系统能否支撑主业务。
“支持多规格商品”这句话没有足够信息。管理层应该要求业务团队拿出真实或脱敏订单,覆盖普通商品、组合商品、赠品、预售、部分退款、换货、分仓发货、优惠叠加和取消订单等情况,并要求项目组逐单说明系统如何处理。
我把样例订单称为“业务规则压力测试”。它能快速暴露很多隐藏问题:优惠到底按商品行还是按订单分摊;赠品退回时是否必须退主商品;部分发货后能否取消未发货商品;库存不足时是拆单、排队还是直接取消。
| 样例场景 | 必须确认的规则 | 验收重点 |
|---|---|---|
| 普通单 | 价格、库存、支付、发货状态如何流转 | 订单状态是否可追溯 |
| 优惠叠加单 | 满减、券、会员价的优先级和分摊方式 | 实付金额与财务金额一致 |
| 组合商品单 | 主件、子件、赠品的库存扣减关系 | 缺一件时如何拦截或拆分 |
| 分仓发货单 | 仓库选择、运费、物流单和售后责任 | 用户端展示是否清晰 |
| 部分退款单 | 退款金额、优惠分摊、积分返还 | 渠道、系统和财务是否对得上 |
| 拒收退回单 | 库存回补、运费承担和收入冲销 | 状态是否能闭环到财务 |
电商项目中最容易引发争议的是“哪个数字是真的”。管理层应当要求项目组为关键对象指定唯一事实来源:商品主数据由谁维护,库存余额由哪个系统确认,订单金额以哪个节点为准,退款状态由谁最终确认,财务收入如何与业务订单关联。
这不是纯技术问题,而是管理问题。如果多个系统都可以修改同一字段,却没有优先级和审计记录,后续所有报表都可能无法解释。特别是价格、库存、订单状态和退款金额,必须明确谁能写、谁能读、谁能改、修改后如何追踪。

技术方案中最值得管理层关注的往往不是正常流程,而是异常流程。支付成功但订单未生成怎么办,库存扣减成功但支付失败怎么办,物流接口连续十分钟不可用怎么办,活动开始时请求量突然增长五倍怎么办,后台人员误改价格后如何恢复。
我会要求供应商用表格说明每类异常的检测方式、重试机制、人工介入点、告警对象、数据补偿方式和最终责任人。没有异常处理设计的系统,平时看起来运行正常,一旦遇到大促、接口波动或人员误操作,就可能造成无法追溯的损失。
峰值设计也不能只看日均订单量。系统至少要估算日均值、小时峰值、分钟峰值和活动瞬时峰值,并区分浏览请求、搜索请求、下单请求和支付回调的压力。不同请求的资源消耗不同,不能用“日均一万单”直接推导全部技术容量。
涉及用户账号、手机号、地址、支付信息和消费记录的电商系统,需要在立项阶段明确数据分类、访问权限、脱敏方式、日志留存、备份恢复和第三方处理边界。中国企业还应结合《中华人民共和国网络安全法》《中华人民共和国数据安全法》《中华人民共和国个人信息保护法》等要求,结合自身业务判断是否需要进一步的安全评估和合规措施。
管理层不需要替代安全团队做技术审计,但必须确认以下问题有人负责:谁可以导出客户数据;客服是否能查看完整手机号;供应商运维是否可以接触生产数据;测试环境是否使用脱敏数据;离职员工权限如何回收;发生异常访问后多久能够发现并追责。
在电商系统立项中,我更倾向于把经营分析工具放在“验证层”来使用,而不是把分析看板当成交易系统的替代品。九数云官网对其产品定位强调数据分析和可视化能力,企业可以通过官网了解其适用范围:https://www.jiushuyun.com。
我的判断是,分析工具最有价值的地方,不在于替企业完成下单、支付或库存扣减,而在于把多渠道订单、商品、广告、库存和财务数据放到同一分析框架中,帮助管理层验证项目立项时的假设。这样可以避免系统开发团队只报告“功能完成率”,却没有人确认经营结果。
需要特别说明的是,下面的案例数据属于脱敏后的情景模拟和样本推演,用于说明立项评审方法,不代表九数云官方客户数据,也不构成产品效果承诺。实际项目必须使用企业自己的订单、库存和财务数据进行验证。
某家经营家居用品的企业,拥有自营商城、两个第三方渠道和线下门店,约有3200个在售商品。企业原先通过多个后台导出数据,再由运营和财务人员手工合并,每周需要两到三天才能完成销售、退款和库存分析。
项目启动前,管理层认为最急迫的问题是“搭建一个统一商城”。但访谈和数据抽样发现,真正影响决策的有三个问题:同一商品在不同渠道使用不同编码;库存每天只有固定时点同步;促销成本没有稳定分摊到订单和商品。
如果直接开发统一前台,企业仍然无法准确回答“哪个渠道真正赚钱”“哪些活动带来增量订单”“库存占用是否被低毛利商品拖高”。因此,项目组把一期目标调整为:统一核心主数据、打通订单与库存链路、建立经营指标验证层,再逐步扩展交易体验。
项目试点选择了一个核心品类和一个线上渠道,先用历史数据建立基线,再对新流程进行小范围运行。管理层没有把“销售额增长”作为唯一目标,而是同时观察订单取消率、库存同步延迟、人工对账耗时、退款处理时长和毛利可解释性。
样本推演显示,系统建设并不会自动带来销售增长,但会显著改善管理层识别问题的速度。当数据从“每周人工汇总”变为“按日查看并可追溯到订单”,运营团队能够更早发现异常商品、异常折扣和缺货风险。

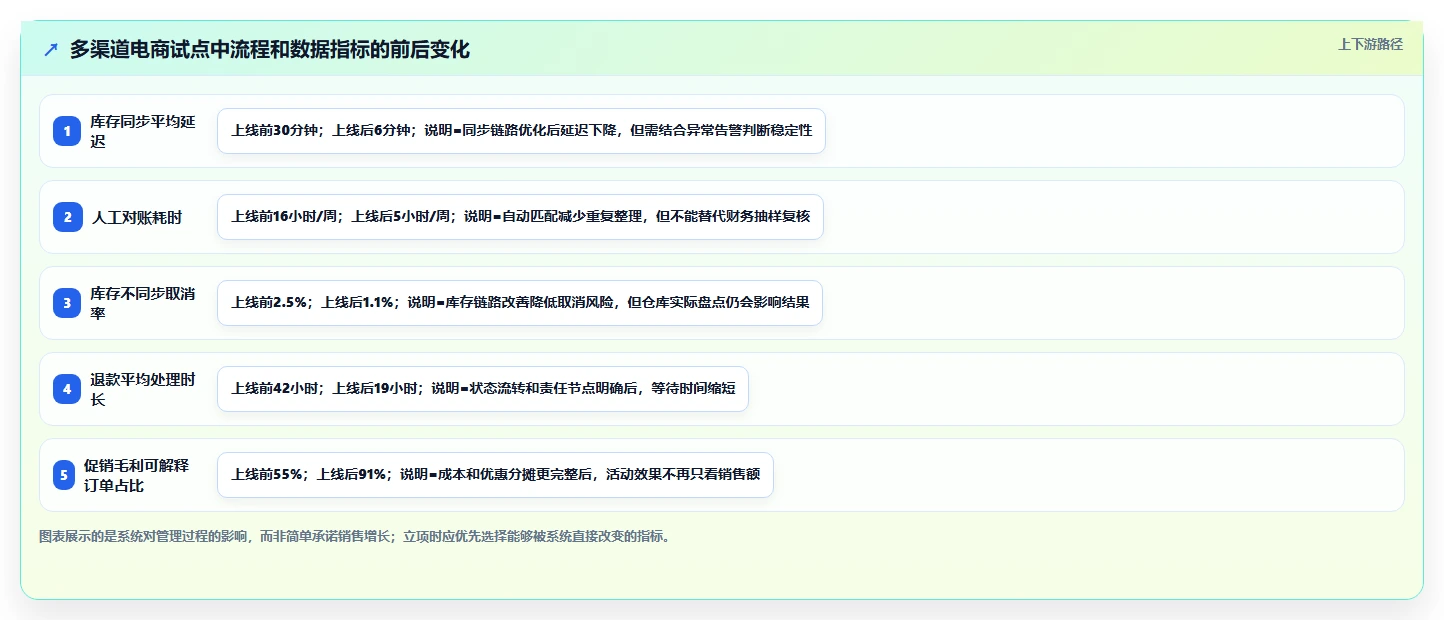

| 观察指标 | 试点前 | 试点后样本观察 | 管理含义 |
|---|---|---|---|
| 库存同步平均延迟 | 约30分钟 | 约6分钟 | 降低超卖和取消订单风险,但仍需监控接口异常 |
| 人工对账耗时 | 每周约16小时 | 每周约5小时 | 释放重复汇总人力,复核工作仍然保留 |
| 库存不同步取消率 | 2.5% | 1.1% | 系统改善有效,但需要继续治理库存源头 |
| 退款平均处理时长 | 42小时 | 19小时 | 状态流转清晰后,客服等待财务确认的时间下降 |
| 促销毛利可解释订单占比 | 约55% | 约91% | 管理层更容易判断活动是增量还是低价换量 |

试点过程中,有一类商品的库存仍然频繁出现差异。最初团队以为是同步程序问题,后来抽查发现,仓库在换包装时没有及时更新规格数量,导致系统库存与实物库存始终存在偏差。
这个结果很有代表性:数据分析工具可以迅速显示异常,但不能替代仓库盘点、商品编码治理和责任制度。管理层如果把所有问题都归咎于系统,就会不断追加开发,却不改变造成错误的业务动作。
因此,立项文件中必须把“系统问题”和“管理问题”分开记录。系统问题包括接口失败、状态错乱和权限缺失;管理问题包括数据无人维护、规则互相冲突和岗位责任不清。两者的解决方案和预算来源不同,不能混在一个开发需求里。
第一类是经营结果看板,用于观察销售、毛利、复购、库存周转和退款等结果;第二类是流程效率看板,用于观察订单自动处理率、人工处理时长、对账差异和接口失败次数;第三类是风险看板,用于观察错价、超卖、异常退款、权限操作和数据导出等问题。
如果项目上线后只有销售看板,没有流程和风险看板,管理层很难知道结果变化究竟来自系统改善、促销投入、季节波动还是偶然事件。尤其在大促期间,销售额上涨不一定代表项目成功,可能只是以更高折扣换来的短期规模。

立项文件应明确业务背景,包括渠道变化、订单增长、组织扩张、现有系统限制和竞争压力。更重要的是写清楚不立项的代价,例如每月人工成本、超卖损失、客户投诉、结算差异、库存积压和决策延迟。
不做的代价不一定都能精确量化,但必须有估算方法。比如订单取消损失可以按取消订单数乘以平均毛利和客服补偿估算;对账耗时可以按参与人数、每周工时和人力成本估算;数据延迟造成的库存积压,则可以通过历史异常订单进行区间测算。
至少选择三到五个核心指标,避免把所有可测指标都写入承诺。指标应覆盖经营结果、流程效率和风险控制,并明确指标的统计对象、时间范围、排除条件和数据来源。
系统用户不只有消费者。管理层、运营、商品、仓储、客服、财务、营销、技术、外部供应商都可能参与同一条订单链路。立项时应画出角色地图,明确每个角色需要看到什么、可以操作什么、对什么结果负责。
我特别建议把“系统管理员”与“业务规则负责人”分开。技术人员可以维护账号、权限和接口,但不应自行决定促销分摊、退款审批和库存锁定规则。业务规则需要由业务负责人确认,并通过变更流程留痕。
正常流程只能证明系统能完成理想状态,例外流程才决定上线后是否稳定。立项阶段至少检查下单失败、支付超时、库存不足、重复回调、部分发货、取消订单、换货、拒收、退款失败和人工补单。
每个例外流程都应写出触发条件、系统动作、人工动作、通知对象、数据补偿和关闭标准。如果某个场景只能通过数据库手工修改解决,管理层应把它视为重大上线风险。
商品编码、规格编码、仓库编码、渠道编码和客户标识是电商系统的骨架。没有统一编码,后续订单归集、库存同步和经营分析都会变得困难。
管理层应检查是否存在商品一物多码、同码不同物、规格单位不统一、下架商品仍可售、渠道商品与主商品无法映射等问题。对历史脏数据,应明确清洗责任和验收比例,不要只写“完成数据迁移”。
所有外部依赖都应形成接口清单,包括支付、物流、仓储、短信、电子发票、营销渠道、客服和财务系统。每个接口要写明数据方向、调用频率、峰值、超时处理、重试方式、失败告警、版本变更和责任边界。
如果某个关键接口由单一供应商控制,必须准备替代方案或人工兜底流程。接口可用不代表业务可用,真正要验证的是:接口失败时,订单是否会丢失,库存是否会重复扣减,客户是否会收到错误通知。
技术评审至少应覆盖部署方式、数据库、缓存、消息队列、文件存储、日志、监控、备份、容灾和扩展性。管理层不用判断技术栈是否时髦,但要判断系统是否与订单规模、组织能力和预算匹配。
如果企业订单量不大,却采用过度复杂的分布式架构,可能承担不必要的运维成本;如果企业正在快速扩张,却采用无法扩展的数据结构,后续重构费用可能超过一期建设费用。技术选型没有绝对优劣,只有与业务阶段是否匹配。

收益测算应采用保守、中性、乐观三种情景。保守情景假设上线延期、指标改善有限;中性情景采用可验证的试点结果;乐观情景才考虑规模扩张和组织协同带来的额外收益。
不要把“未来可能增加的销售额”全部归因于系统项目。销售额还受商品、价格、流量、活动和市场环境影响。系统收益更适合从可归因部分开始估算,例如减少人工对账、降低取消订单、缩短退款时间、减少重复开发和提高库存利用率。
大多数电商项目不适合在大型促销前一周切换。更稳妥的方式是选择低峰期,以单渠道、单仓库或单品类进行灰度运行,保留旧系统只读能力和人工应急流程。
切换方案必须包含数据冻结时间、增量数据处理、订单分流、回滚条件、客服话术、仓库操作说明和财务对账办法。特别要定义“什么情况下回滚”,否则上线后即使问题严重,团队也可能因为没有共同标准而继续拖延。
项目组解散不等于项目结束。上线后至少要安排一个稳定观察周期,持续追踪指标、异常、用户反馈和成本。建议建立周度运营复盘,区分缺陷、需求、规则争议和培训问题,避免所有问题都进入开发队列。
系统迭代应设置优先级规则:影响资金和合规的问题最高;阻断核心流程的问题其次;能够改善核心指标的问题再次;体验优化和探索性功能最后。这样才能防止项目在上线后被大量零散需求重新拖入失控状态。
初创企业最重要的是验证交易模型,而不是一次性建设完整生态。建议优先保证商品、订单、支付、发货、退款、客户服务和基础数据导出能够闭环运行。
这类企业可以优先选择成熟平台或标准化方案,把有限资源用于商品定位、获客、履约和复购。只要关键数据可以导出、接口边界清楚、后续迁移不被完全锁死,就不必一开始自建复杂架构。
这类企业不应先做前台重构,而应先治理主数据、统一订单口径和建立库存同步机制。否则新前台只会把旧问题包装得更漂亮。
建议选择一个核心品类和一个主要渠道进行试点,先证明商品映射、价格同步、订单归集、库存扣减和退款对账能够稳定运行,再扩展到其他渠道。
大促前的项目立项要把稳定性和回滚放在增长功能之前。新系统即使能增加几个营销玩法,只要造成支付失败、库存超卖或订单丢失,损失就可能超过活动收益。
建议在活动前至少完成峰值压测、支付回调测试、库存锁定测试、数据库备份恢复测试和人工补单演练。没有完成这些验证时,不建议将核心交易链路一次性迁移。
这类企业未必需要重做交易系统。更合适的方案可能是先做数据接入、指标统一和经营分析层,把销售、毛利、库存、广告、退款和客户数据放到同一口径下。
九数云等数据分析工具可以在这个阶段承担分析和可视化角色,但企业仍需先确认数据权限、字段定义、刷新频率和财务口径。看板不是“接上数据就自动正确”,指标模型和主数据质量仍然决定结论是否可信。
跨境电商需要额外检查不同国家或地区的数据传输、支付、税务、物流、退货和消费者权益要求。不要把国内流程直接复制到海外市场,再等问题出现后补规则。
建议将地区差异拆成配置项和独立流程,例如币种、税率、地址格式、支付方式、物流状态、退款政策和数据存储位置。对于无法统一的部分,应明确采用多套流程还是限制业务范围。
| 方案 | 优势 | 主要代价 | 更适合的情况 |
|---|---|---|---|
| 自研 | 控制力强,核心能力可沉淀 | 周期长,团队和运维责任重 | 交易模式独特、长期技术投入充足 |
| 成熟平台 | 上线快,基础能力完善 | 流程受约束,深度定制有限 | 标准电商模式、需要快速验证市场 |
| 定制开发 | 可结合企业特殊流程 | 需求管理、验收和后续维护复杂 | 已有明确差异化流程和稳定业务规模 |
| 组合方案 | 兼顾效率与灵活性 | 系统边界和数据同步更复杂 | 核心交易标准化、分析或协同需求差异化 |
我不建议把“自研”理解成能力强,把“采购”理解成能力弱。企业真正需要判断的是:哪些能力是竞争优势,哪些能力只是基础设施。如果商品、履约和服务才是企业优势,完全自研订单、支付和权限系统通常不是最划算的选择。
一次性建设的优势是整体规划完整,缺点是周期长、反馈晚、风险集中。分阶段建设可以更早验证价值,但如果没有统一数据架构和范围边界,也可能形成多个临时系统。
我的建议是“整体架构提前规划,业务价值分阶段交付”。主数据、订单状态、权限和接口边界要从一开始设计清楚;前台体验、营销能力、分析主题和自动化规则则可以根据试点结果逐步扩展。

所有数据都做成实时,会显著增加架构、监控和运维成本。管理层应按业务损失判断实时性要求:支付状态、库存锁定和优惠价格通常需要较高实时性;经营分析、日报和趋势报表在多数场景下允许分钟级或小时级延迟。
如果企业没有明确的实时业务价值,就不应为了“看起来先进”而承诺全链路实时。更务实的方式是把交易链路和分析链路分开,交易关键节点保证及时一致,分析场景根据决策频率选择合适刷新周期。
前台页面更容易被看到,因此常常获得更多预算,但后台治理往往更直接影响利润。一个商品详情页加载快了几百毫秒,可能改善体验;一个库存口径统一,则可能减少大量取消订单和客服投诉。
如果企业当前的损失主要来自错价、缺货、退款和对账,建议先投后台治理。如果企业已经具备稳定的交易和履约能力,主要瓶颈是获客和转化,再加大前台体验投入更合理。
项目启动后的第一周,不应立即安排大量开发任务,而应完成项目章程、角色任命、业务目标确认、范围边界、数据盘点计划和决策机制。尤其要指定一个能够代表企业做最终取舍的产品负责人。
原型图适合讨论页面和交互,但无法完整表达金额、状态、权限和异常逻辑。每个核心需求都应至少配有业务规则、字段说明、状态变化、权限范围、异常处理和验收用例。
例如,“支持订单取消”需要进一步说明谁可以取消、什么状态可取消、优惠如何恢复、库存如何回补、退款如何触发、物流单是否作废、客户通知何时发送。只有这些问题都有答案,需求才真正具备开发条件。
电商系统的风险通常发生在功能组合中。商品、优惠、库存、支付和售后分别测试通过,不代表它们组合后没有问题。测试数据应覆盖高频场景、金额敏感场景、库存敏感场景和异常场景。
我建议至少建立四套测试数据:正常交易数据、边界金额数据、峰值并发数据和历史脏数据。历史脏数据尤其重要,因为上线迁移后,系统面对的不是测试人员设计的完美记录,而是多年积累的缺失、重复和不一致数据。
| 验收类别 | 检查内容 | 示例标准 |
|---|---|---|
| 功能验收 | 需求是否按约定实现 | 核心场景通过率达到100% |
| 数据验收 | 迁移和同步是否准确 | 关键字段抽样准确率不低于99.5% |
| 性能验收 | 峰值和响应是否满足要求 | 核心交易接口在目标峰值下保持稳定 |
| 业务验收 | 岗位是否能按新流程工作 | 客服、仓储、财务完成真实演练 |
指标阈值需要结合企业实际,不应机械套用示例数字。重要的是把“系统做完”与“业务可用”分开验收,避免供应商完成开发后,企业内部才开始发现流程无法执行。

如果项目目标能够量化,一期范围已经收敛,核心业务规则有样例验证,数据和接口风险有负责人,预算包含完整总拥有成本,上线和回滚方案经过演练,那么即使仍有部分不确定性,也可以批准进入试点或一期建设。
批准不等于批准全部预算。对于复杂项目,我更建议采用阶段性拨款:先批准调研、原型、数据盘点和接口验证;关键假设被验证后,再批准核心开发;试点指标达到门槛后,再批准全面推广。
以下情况通常意味着项目还不具备全面开发条件:核心负责人未确定;各部门对订单、库存或收入口径有明显分歧;数据无法导出或无法抽样;关键接口没有正式确认;预算只覆盖开发报价;业务团队没有投入测试和培训时间。
暂缓不是否定项目,而是先补齐立项证据。管理层可以给项目组两到四周时间完成规则确认、数据盘点和试点设计,并以明确的退出标准决定是否继续。
如果项目唯一目标是“跟上别人”,但无法说明业务损失和预期收益;如果供应商承诺无法写入合同或验收标准;如果企业没有任何人愿意长期负责系统;如果项目需要大幅改变组织流程,却没有管理层授权和配套制度,那么继续投入很可能只是延迟更大的损失。
还有一种情况是,企业试图用新系统掩盖产品、价格或履约能力不足。系统可以提高执行效率,却不能替代商品竞争力和供应链能力。若核心问题不在信息流,技术项目就不应成为唯一解法。

电商系统开发最容易被误解为技术采购,实际上它更像一次经营流程重构。真正值得管理层批准的,不是一个包含很多功能的系统,而是一套能够把商品、订单、库存、履约、售后、财务和分析连接起来,并且能够被持续验证和纠偏的经营机制。
我最建议企业记住一个判断:如果项目只能回答“系统上线后有什么功能”,却回答不了“企业将用什么指标证明它更好了”,就还没有完成立项。
下一步可以先不急着询价,组织一次半天的跨部门工作会议,完成三件事:选出一条最重要的业务主链路;拿出十个真实订单和五个异常订单;列出当前最昂贵的三个经营问题。然后用这些材料验证目标、数据、规则、接口和预算。
如果验证结果显示问题主要来自数据口径和流程协同,应先做主数据治理与经营分析试点;如果问题来自交易承载和履约能力,再推进核心系统建设;如果问题来自获客、商品或供应链,则应避免把技术项目当成万能解法。立项真正要买的不是一套软件,而是企业对未来经营方式的一次清醒选择。
我过去参与过一次传统零售企业的电商系统立项,管理层一开始把商品、订单、会员、营销、仓储和售后全部列为一期,结果需求评审持续了近一个月仍无法冻结。我想知道,立项检查到底应该从哪些业务边界开始,才能避免“什么都重要、什么都做不完”?
我建议管理层先检查“业务闭环”而不是功能数量。电商系统一期至少要能跑通商品发布、库存扣减、下单支付、履约发货、售后退款和财务对账这条主链路,会员积分、复杂营销、内容社区等功能应根据交易贡献度决定是否延期。
我曾经把一个零售项目的需求拆成42项,按“没有它是否无法交易”“是否影响合规”“是否能显著降低人工成本”三个问题打分。最后只有18项进入一期,项目范围缩减约57%,但上线后的核心订单流程覆盖率达到96%,比原先把全部需求塞进一期更容易验收。
立项会上可以用下面这张表快速判断边界: 检查对象必须回答的问题常见失控信号建议处理 交易主链路用户能否从浏览到支付并完成履约各部门只提交本部门功能先画端到端流程 组织职责谁维护商品、价格、库存和退款规则同一数据多人修改明确责任人与审批人 一期范围哪些功能不做不会阻断交易把“以后可能用到”当成必做建立延期清单 外部依赖支付、物流、税务和仓储是否已有接口接口方尚未确认却承诺上线先完成依赖确认 我特别建议把“暂不建设清单”写进立项文件。
没有延期清单,项目执行时每个新增需求都会被包装成紧急事项,最终导致预算增加、测试压缩,甚至牺牲订单和库存的一致性。管理层可以要求项目负责人提交一张“业务闭环图”和一张“范围排除表”。如果一项功能无法说明对应的收入、成本、风险或合规价值,就不应仅凭部门偏好进入一期。
我在评审一个多渠道电商项目时,供应商展示的页面和流程都很完整,但真正接入仓储系统后才发现库存接口只能每15分钟同步一次,促销期间出现了超卖。作为管理层,我不懂所有技术细节,但又不想只听一句“技术上可行”,应该重点追问什么?
管理层不必审查每一行代码,但必须审查四类技术事实:数据从哪里来、多久同步一次、异常如何补偿、峰值时能否承受。很多项目的“可行”只代表页面能做出来,并不代表订单、库存、支付和财务数据能稳定闭环。
我曾参与过一次接口摸底,发现商品主数据有3套来源,库存有仓库账、门店账和电商缓存账,订单状态则由两个系统分别维护。表面上只需开发20多个接口,实际需要先确定数据主责,否则接口越多,错误传播越快。
立项阶段建议要求供应商提交以下技术核查表: 技术环节需要核实的数据不能只听的表述验收方式 库存同步同步频率、延迟、扣减优先级“支持实时库存”模拟并发下单并核对库存 订单接口超时、重复提交、状态回调机制“接口已经打通”注入超时和重复请求 峰值容量并发用户数、每秒订单数、响应时间“平时运行很稳定”压测报告加监控截图 数据迁移历史订单、会员、商品和退款数据完整性“可以批量导入”抽样比对和总量校验 峰值不要只按日均订单估算。
我通常会要求用“日均订单量×峰值放大系数”做第一轮测算。例如日均3000单、活动峰值按8倍估算,就不能只按3000单的资源规划;还要额外关注同一秒内集中提交、库存锁定和支付回调堆积。最容易被忽略的是失败场景。
立项文件必须写清楚支付成功但订单未落库、库存扣减成功但发货单未生成、退款成功但财务未入账时谁负责补偿,以及补偿是否可追溯。没有异常处理设计的“技术可行”,通常只是演示可行。
我见过一个项目在立项时只给出一个总价和一个上线日期,执行到中期才发现接口改造、数据清洗和促销规则都没有算进去,最后预算增加了近40%。我想知道,管理层怎样在不掌握技术报价细节的情况下,判断预算和时间表是不是过于乐观?
判断预算不能只看开发费用,而要看“从立项到稳定运营”的全生命周期成本。至少应包含需求梳理、接口改造、数据迁移、测试环境、压测、安全检查、培训、上线保障和上线后缺陷修复,这些项目往往比页面开发更容易产生追加费用。
我在做预算复盘时,会把成本拆成四层:软件建设成本、外部系统改造成本、内部人员投入成本和风险预备金。一个报价看起来很低的方案,如果没有明确列出数据迁移和接口联调,通常只是把成本推迟到后期。
可以用下面的结构检查预算: 成本项建议占比参考重点核查内容 核心功能建设35%,50%商品、订单、支付、履约和售后是否包含 接口与数据迁移15%,25%接口数量、历史数据量和清洗规则 测试与上线10%,15%压测、回归测试、灰度和应急预案 培训与运营交接5%,10%角色培训、操作手册和支持周期 风险预备金10%,20%需求变更、第三方延期和数据异常 收益测算也不要只写“提升销售额”。
我更认可三组指标:交易指标,例如转化率、客单价和订单完成率;效率指标,例如人工审核时长、退款处理时长和对账周期;风险指标,例如超卖率、错发率和重复退款率。时间表可以采用阶段闸门,而不是直接承诺最终上线日。需求冻结、接口验证、核心流程可运行、全量回归通过和小范围灰度,分别设置明确的进入条件。
任何一个闸门未通过,都应重新评估上线日期,而不是靠压缩测试时间来“守住”原计划。我的经验是,宁可把一期上线目标设为可控的核心交易闭环,也不要为了满足一个漂亮的日期,把数据校验、异常补偿和回滚方案删掉。电商系统最贵的不是晚两周上线,而是上线后无法准确解释订单和资金去了哪里。
我曾遇到过项目功能基本完成,却因为业务部门、财务部门和仓储部门对“上线成功”的定义不同,连续两次延期验收。管理层当时以为有合同、有项目经理就足够了,但实际问题是没有人能对最终结果负责。我想知道,立项时应该如何把治理和验收机制设计清楚?
项目治理的核心不是增加会议,而是提前确定三件事:谁有决策权、谁对数据负责、什么结果才算交付。没有这三项,项目团队会在需求争议中消耗大量时间,供应商也容易把“页面完成”当成“业务可用”。
我建议在立项时建立一张责任矩阵,把商品、价格、库存、订单、退款、财务和数据报表分别指定业务负责人、技术负责人、审核人和最终拍板人。一次项目复盘中,仅是明确退款规则的最终负责人,就减少了三轮跨部门争论,需求确认时间从9天缩短到3天。
验收标准必须尽量采用可测量的业务结果,而不是模糊描述: 验收领域可执行标准示例常见模糊说法 订单流程抽测100笔订单,支付、拆单、发货和退款状态一致率达到100%订单流程正常 库存准确性模拟并发下单后,库存差异为0,异常订单可追踪库存实时同步 性能约定并发量下,核心页面95%请求响应时间低于指定阈值系统运行流畅 报表对账订单、支付、退款和财务汇总可按日核对支持数据统计 供应商风险要重点看四份材料:类似项目的真实交付范围、项目核心成员名单、第三方依赖清单和故障应急方案。
不要只看演示环境,最好要求查看脱敏后的验收记录、问题关闭率和上线后支持安排。合同中还应明确源代码或配置交付边界、数据归属、接口文档、服务响应时间、缺陷等级、延期责任和退出机制。尤其要防止项目高度依赖某一名顾问;
如果关键知识没有沉淀到文档和可维护配置中,供应商一旦更换人员,企业就会被迫重新购买解释成本。最后,我建议把上线分成灰度、观察和正式发布三个阶段。灰度期间只开放有限用户或有限商品,连续观察订单、库存、支付和退款数据,再决定是否扩大范围。
对电商项目来说,这种小步验证比一次性全量切换更能保护收入和品牌信誉。


读者评论
这篇文章把“立项”和“批准开发”区分开来,比较符合实际。电商项目最容易忽略的确实是商品、库存、促销和财务之间的口径,建议再补充一个跨部门规则确认表,明确每条规则的负责人和最终拍板人。
总拥有成本的提醒很有价值。很多预算只算开发费用,却漏掉数据迁移、接口联调、培训和并行运行。文中用80万元到150万元的情景说明差异比较直观,但企业实际测算时还应结合订单峰值和内部人员投入,不能直接套用比例。
我比较认同把上线后30天、60天和90天指标纳入验收闭环。系统能运行不代表业务成功,尤其是库存准确率、支付对账率和退款时效,更能反映实际效果。对于中小企业来说,先做单渠道、单仓库验证,可能比一次性覆盖全部业务更稳妥。
