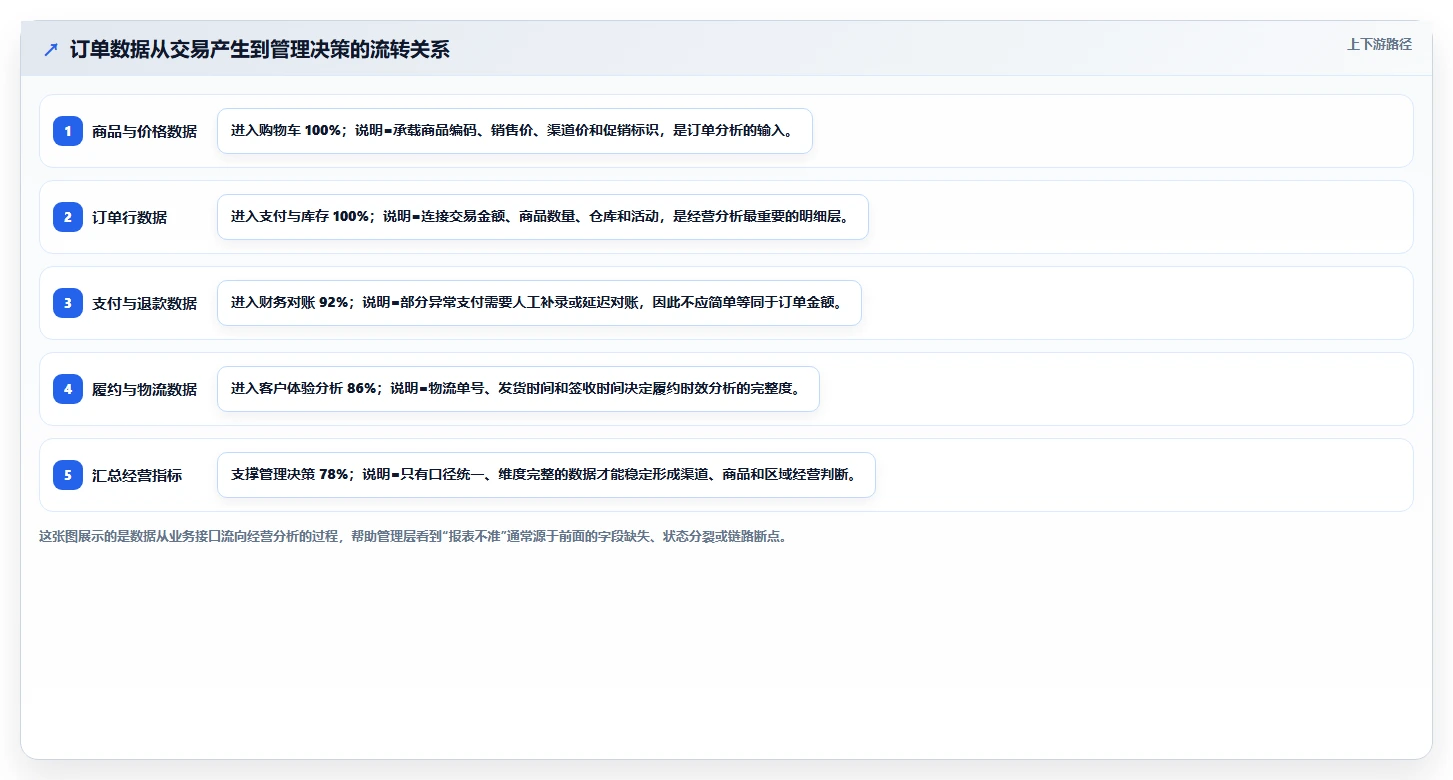

电商系统开发:企业管理层实施建议:围绕接口开发稳步提升缩短交付周期
电商系统开发项目最容易出现一个反常识结果:前端页面已经完成八成,业务部门也开始催上线,但项目仍然无法交付。原因往往不是页面做得慢,而是商品、库存、订单、支付、物流、会员和财务之间的接口没有形成稳定的业务链路。我的判断是,企业管理层如果想缩短交付周期,不应先要求开发团队“加班提速”,而应把接口开发从技术配套工作提升为交付主线,先统一业务契约、数据边界和验收口径,再逐步扩大系统范围。
在我参与过的电商系统项目复盘中,真正拖慢上线的通常不是某一个接口写了几天,而是接口反复变更、上下游口径不一致、测试环境无法复现、异常没有回传、业务方临时增加字段等一系列小问题叠加。一个订单接口如果在开发期间被修改六次,表面上只增加了几行字段,实际上会连带影响库存锁定、支付状态、发货通知、售后退款和财务对账。管理层要缩短周期,首先要缩短的不是编码时间,而是等待确认、重复返工和跨系统排错的时间。
很多企业的项目计划仍然按照页面、模块和岗位拆分,例如商品页面由前端负责,订单模块由后端负责,库存同步交给中台,报表由数据团队负责。这种拆分便于分工,却不利于交付。用户真正需要的是“下单后能够扣减库存、完成支付、通知仓库并在后台看到准确状态”,而不是某个页面单独完成。
因此,我建议管理层将交付单元从“完成一个页面”调整为“完成一条可验证业务链路”。例如,第一阶段不追求做完所有营销页面,而是先打通“商品查询,购物车,下单,库存锁定,支付回调,订单查询”这条最小闭环。只要这条链路可以稳定运行,后续优惠券、积分、推荐和复杂促销才有可依附的基础。
接口开发之所以适合成为交付主线,是因为它连接了组织边界。商品系统关心可售状态,库存系统关心数量和锁定,订单系统关心状态机,支付系统关心幂等和回调,仓储系统关心履约。如果接口契约不清楚,任何一个团队都只能局部完成任务,最终却无法形成完整交付。
我在项目管理中通常把交付周期拆成四段:需求确认周期、接口契约确认周期、开发与联调周期、验收与上线周期。总工期很长时,管理层容易要求团队“整体压缩两周”,但这并不能定位浪费发生在哪里。只有拆开看,才能知道是业务确认慢、接口反复改,还是测试数据准备不足。
| 周期环节 | 常见耗时表现 | 真正的拖延原因 | 管理层应关注的动作 |
|---|---|---|---|
| 需求确认 | 3,10个工作日 | 业务规则只写在会议纪要里,异常场景没有结论 | 明确业务负责人和最终决策人 |
| 接口契约确认 | 2,8个工作日 | 字段、状态、错误码、权限边界未统一 | 要求接口清单和契约评审先于正式开发 |
| 开发与联调 | 5,20个工作日 | 上下游环境不稳定,测试数据依赖人工造数 | 提前提供模拟服务、测试数据和联调窗口 |
| 验收与上线 | 3,15个工作日 | 验收标准临时变化,问题没有责任归属 | 将验收用例绑定接口和业务结果 |
这四个周期的拆解不是为了增加管理报表,而是为了避免把所有问题都归咎于研发效率。若接口契约确认用了八天,后续开发再怎么加速,也很难把整体项目按原计划交付。相反,如果契约在两天内完成,开发团队即使保持正常节奏,也可能通过并行开发和模拟联调减少总等待。

电商系统很容易陷入“大而全”陷阱。企业一开始就要求接入多个渠道、多个仓库、多个支付方式和复杂促销,结果每个模块都只完成一部分。我的建议是把接口按业务闭环排序,而不是按部门意愿排序。
这并不意味着第三、第四优先级不重要,而是它们不应在核心订单链路尚未稳定时过早占用交付资源。管理层最需要做的取舍,是先让一条主流程可靠运行,再让系统覆盖更多场景。
下面案例采用匿名化处理,数据为项目复盘后的情景模拟,用于说明管理决策,不代表某一家企业的公开经营数据。某零售企业计划在四个月内上线统一电商系统,范围包括官网商城、移动端商城、门店收银、仓储系统、支付渠道和经营分析平台。项目初始计划为十二周开发、两周验收。
项目开始的前三周进展看起来很快:页面原型已经确认,商品详情页、购物车和订单列表都完成了视觉稿,后台也搭好了基础框架。但到了第四周,团队发现三个关键问题。
这些问题在页面开发阶段并不明显,却会在联调时集中爆发。前端看到的是一个按钮和一个订单状态,系统背后却可能存在多个状态来源。若管理层只看页面完成率,很容易误判项目已经接近上线。
电商系统中最容易被低估的是状态。商品有草稿、待审核、已上架、已下架;库存有可用、锁定、占用、冻结、释放;订单有待支付、已支付、待发货、已发货、完成、取消、退款中和已退款。若不同系统各自定义状态,接口虽然能够调用,但业务结果会互相误解。
我见过一种常见做法:订单系统直接把库存系统返回的字符串状态透传给前端。这样做初期很快,但后续库存系统一旦把“冻结”改成“预占”,前端和客服后台就可能出现不同解释。更稳妥的方式是由订单域维护自己的业务状态,并通过映射表吸收上下游差异。
| 业务对象 | 上游状态 | 内部标准状态 | 需要定义的异常 |
|---|---|---|---|
| 支付 | 成功、失败、处理中、关闭 | 待支付、支付中、已支付、支付失败、支付关闭 | 重复回调、金额不符、超时未回调 |
| 库存 | 可用、锁定、释放、扣减失败 | 待锁定、已锁定、已扣减、锁定失败、已释放 | 库存不足、重复锁定、释放失败 |
| 物流 | 待揽收、运输中、派送中、签收 | 待发货、运输中、配送中、已签收 | 单号无效、轨迹缺失、逆向物流 |
很多企业把数据分析放在项目后期,认为订单系统先上线,报表以后再补。实际情况往往相反:如果从一开始没有保留渠道、活动、门店、商品、客户和订单行级数据,后期只能靠临时补字段,或者从日志中反推,最终报表口径不稳定。
以销售额为例,前台订单金额、支付金额、退款后金额、财务确认收入和平台结算金额可能完全不同。管理层如果在项目后期才提出“我要看真实销售额、毛利和渠道贡献”,研发团队就需要回头修改订单接口、退款接口、结算接口和数据同步任务。
如果企业使用九数云进行经营分析,可以提前规划分析所需的数据粒度和维度,再反向检查业务接口是否能够提供完整字段。九数云官网为 https://www.jiushuyun.com。这里的关键不在于先选哪一个分析工具,而在于分析需求必须反向约束接口数据设计,否则上线后只能得到“有数据但无法解释”的报表。

这是最普遍的做法之一。团队先按照口头需求编码,等联调前再整理接口文档。短期看起来启动很快,后期却会出现字段命名不一致、必填规则不一致、时间格式不一致和异常处理不一致等问题。
接口文档不是开发完成后的说明书,而是开发开始前的共同合同。至少应在正式编码前明确请求方式、路径、鉴权方式、字段类型、是否必填、枚举值、分页规则、错误码、幂等规则、超时策略和版本策略。
如果业务规则尚未确定,可以先标注“待确认”,但不能把未决问题伪装成已经明确。我的经验是,显式暴露不确定性比让开发人员自行猜测更快,因为猜错一次,返工成本通常远高于开一次评审会。
有些管理者为了控制周期,会要求“能不能把十个接口合并成一个”。接口数量少并不等于系统复杂度低。一个过于庞大的接口可能同时负责商品查询、库存判断、优惠计算、会员校验和订单创建,任何一个规则变化都会影响整个接口。
接口拆分应围绕业务责任和变化频率,而不是单纯追求数量。稳定的基础信息可以共享,变化频繁的促销规则、库存锁定和支付状态应保持边界清晰。否则,接口虽然只有一个,测试组合却可能达到几十种,故障定位也会更加困难。
成功下单只代表最理想路径可以运行,不能代表系统具备上线条件。电商系统真正高频的风险往往发生在异常路径:支付成功但订单未更新、库存锁定成功但订单创建失败、重复点击产生多个订单、回调重复到达、退款金额超过可退金额、物流单号生成失败等。
我建议管理层要求项目组把异常路径纳入验收指标,而不是只验收页面能否跳转。一个成熟的接口验收至少要覆盖成功、参数错误、权限错误、重复请求、超时、第三方失败、数据不一致和恢复重试八类情况。
实时接口并不总是优于批量同步。实时同步适合库存、支付、订单状态等对时效敏感的场景;商品描述、历史报表、低频基础资料则可以采用消息队列或定时任务。强行让所有数据实时,会增加系统耦合、监控和故障恢复成本。
真正应该问的问题不是“要不要实时”,而是“这个数据延迟几分钟会造成什么业务损失”。如果商品标签延迟十五分钟不会影响交易,就没有必要为它建立复杂的同步链路;如果库存延迟一分钟就可能导致超卖,就必须投入更高等级的实时保障。

如果一个接口每天都在改,增加开发人手通常不会立刻缩短周期,反而可能扩大沟通成本。接口开发具有较强的前后依赖,新增人员需要了解领域规则、代码结构、测试环境和历史决策,在短期内未必能够有效分担任务。
我更倾向于先判断瓶颈类型:如果是编码量过大,可以增加人手;如果是需求不清,应增加决策机制;如果是环境不稳定,应优先建设模拟服务;如果是验收反复,应让业务负责人提前参与。不同瓶颈使用同一种“加人加班”方案,是管理成本最高的做法之一。
我通常用四个问题评估一组接口是否应该进入当前迭代。第一,它是否处于核心交易闭环;第二,它失败时是否会直接造成收入、库存或客户体验损失;第三,它是否被多个系统复用;第四,它的规则是否已经足够明确。
前三个问题决定业务价值和风险,第四个问题决定当前是否具备实施条件。一个价值很高但规则尚未确定的接口,不一定马上开发,可以先进入“契约澄清阶段”。如果强行编码,团队实际上是在用代码替业务做决策。
| 评估维度 | 低优先级表现 | 高优先级表现 | 建议动作 |
|---|---|---|---|
| 交易影响 | 只影响展示或非核心报表 | 影响下单、支付、库存或履约 | 高优先级接口先定义验收和降级方案 |
| 复用范围 | 单一页面或单一后台使用 | 多个渠道和多个系统共用 | 优先建立标准契约和版本管理 |
| 变化频率 | 规则稳定,半年少有变化 | 促销、库存、价格经常变化 | 拆分职责,避免形成巨型接口 |
| 决策清晰度 | 字段和异常仍有争议 | 业务负责人已经确认口径 | 未决事项不得直接进入开发承诺 |
接口返回HTTP 200并不代表业务成功。库存接口返回成功,可能只是代表请求已被接收;支付接口返回成功,可能还需要确认支付金额、订单号和商户号;退款接口返回成功,可能只是进入异步处理。
因此,验收标准应同时包含技术结果和业务结果。例如,创建订单接口的验收不能只写“返回订单号”,还应写清:订单金额是否与明细一致、库存是否成功锁定、重复提交是否只生成一个订单、失败后是否释放库存、支付超时后订单是否自动关闭。
我建议每个核心接口都建立一张“结果责任表”,至少包括请求方、响应方、最终状态拥有者、失败补偿方和人工介入条件。这样一旦出现异常,团队不会花几个小时争论“这到底算谁的问题”。
接口稳定性的三个关键词是幂等、重试和补偿。幂等解决重复请求,重试解决临时失败,补偿解决局部成功后的状态恢复。这三项不是高级功能,而是电商交易接口的基本能力。
例如,用户点击支付后网络断开,前端无法判断请求是否成功。如果重新提交,系统必须通过业务幂等键判断是否已经创建订单或发起支付。再例如,库存锁定成功后订单服务异常,系统需要有超时释放或补偿任务,否则库存会长期处于不可售状态。
{
"requestId": "202609080001",
"businessId": "ORDER202609080001",
"idempotencyKey": "ORDER202609080001_CREATE",
"timeoutPolicy": {
"retryable": true,
"maxAttempts": 3,
"backoffSeconds": [2, 5, 15]
},
"compensation": {
"action": "RELEASE_STOCK",
"triggerAfterMinutes": 30
}
}
上面的结构只是示意,企业不必照搬字段命名,但应明确一次业务请求如何识别、哪些错误可以重试、重试几次、何时触发补偿,以及补偿失败后由谁处理。
业务不可能永远不变,真正可行的目标不是阻止接口变化,而是让变化可预期。对于新增非必填字段,通常可以保持兼容;对于修改字段含义、删除字段、改变枚举值和改变金额单位,则应视为高风险变更。
我建议使用以下规则:

接口清单只告诉团队“有多少个接口”,接口地图则告诉团队“这些接口如何构成业务链路”。我建议先从订单生命周期开始画图,再补充商品、库存、支付、履约、售后和分析数据流。
接口地图至少要标注四类信息:数据从哪里来、由谁负责解释、在哪个节点发生状态变化、失败后如何恢复。以普通订单为例,商品服务提供销售价和商品快照,库存服务负责锁定与扣减,订单服务保存交易事实,支付服务返回支付结果,仓储服务接收履约任务,分析平台接收可追溯的订单明细。
如果一张图上出现“多个系统都能修改订单状态”或“某个状态没有明确拥有者”,就说明架构还没有准备好进入大规模开发。
契约卡片不需要一开始就写成几十页文档,但必须覆盖会影响联调和验收的核心内容。我的建议是每个核心接口先用一页完成第一版,包含以下信息:
契约卡片的价值在于让不同角色用同一个对象讨论问题。产品经理可以确认业务含义,开发人员可以确认技术实现,测试人员可以提前设计用例,运维人员可以预判监控指标。它比单独开几次会议更容易留下可追溯决策。
如果支付、仓储或第三方渠道尚未准备好,前端和订单服务不应被迫停工。团队可以依据契约先建立模拟服务,返回成功、失败、超时、重复回调和金额不一致等固定场景。
但模拟服务不能只返回一个成功样例,否则它会制造虚假的完成感。至少要提供以下测试场景:
我特别强调“部分成功”,因为这是最接近真实生产环境的场景。一个系统很少会所有步骤同时成功或同时失败,更多时候是订单已创建、库存已锁定,但支付回调迟迟未到。若没有这类测试,系统上线后就会把异常交给客服和运营处理。
接口测试最容易造出“每个商品一件、每个订单一个商品、每个用户一个地址”的理想数据。但真实电商中会出现多规格商品、组合商品、缺货商品、重复收货地址、优惠叠加、部分退款和多仓拆单。
我建议测试数据至少按业务复杂度分层:
| 数据层级 | 典型数据 | 验证重点 |
|---|---|---|
| 基础层 | 单商品、单仓、无优惠、一次支付 | 主流程能否完成 |
| 组合层 | 多商品、多规格、优惠券、多个收货地址 | 金额和状态是否正确传递 |
| 压力层 | 高并发下单、库存临界、重复点击 | 幂等、锁库存和限流是否有效 |
| 异常层 | 支付超时、回调重复、退款失败、物流缺失 | 重试、补偿和人工介入是否可用 |
上线前不应只看“接口是否可调用”,还要看接口在什么条件下可稳定运行。核心指标包括成功率、P95响应时间、超时率、重复请求比例、重试次数、死信数量、状态不一致数量和人工补偿数量。
对于交易接口,我通常建议同时观察技术指标和业务指标。例如支付接口成功率为99.9%,但订单状态同步延迟达到十分钟,用户仍然会认为系统不可用。相反,某些低频后台报表接口响应时间稍长,可能不会对交易造成影响。

企业管理层经常在项目后期提出“我要看渠道销售、商品毛利、活动效果、区域库存和复购率”。这些看似是报表需求,实际是在要求系统保留完整业务证据。
例如,想分析某活动带来的销售额,至少需要订单编号、商品编号、活动编号、优惠金额、支付时间、退款金额、渠道来源和门店或仓库信息。如果订单接口只保存了最终金额,没有保存原始价、优惠分摊和活动标识,后续无论使用哪一种分析工具,都无法准确还原活动贡献。
这也是我建议企业在电商系统开发早期就让经营分析团队参与接口评审的原因。分析人员不一定要决定接口如何编码,但必须明确未来需要哪些维度、明细和口径,避免系统只产生“能交易的数据”,却不能产生“能管理的数据”。
以九数云这类经营分析平台为例,管理层可以围绕订单、商品、库存、客户、渠道和财务数据建立分析视图。但在接入之前,企业需要先回答几个问题:订单金额按下单、支付还是发货统计;退款按申请日还是完成日统计;库存按物理库存、可售库存还是渠道配额统计;毛利是否包含平台佣金、物流成本和优惠补贴。
这些问题如果不在接口设计阶段确认,后期会表现为报表数字“每天都在变”。数字变化不一定是系统错误,也可能是统计口径没有固定。管理层应将指标定义与接口字段建立映射关系,并为关键指标指定业务 owner。
| 管理指标 | 至少需要的接口字段 | 常见口径冲突 | 建议确认人 |
|---|---|---|---|
| 支付销售额 | 订单号、支付时间、实付金额、支付状态 | 是否扣除退款和支付失败订单 | 财务负责人 |
| 商品毛利 | 商品编码、销售价、成本价、优惠分摊、渠道费用 | 成本价使用采购价还是移动平均价 | 财务与商品负责人 |
| 库存周转率 | 期初库存、期末库存、出库数量、入库时间 | 是否包含锁定库存和残次库存 | 供应链负责人 |
| 活动转化率 | 活动标识、曝光、点击、加购、支付订单 | 转化归因窗口和多活动重叠分配 | 运营负责人 |
我不建议把经营分析平台当作电商系统的“漂亮大屏”。真正有价值的分析,是帮助管理层发现接口链路中的异常。例如,订单量增长但支付金额不增长,可能是大量订单处于待支付;销量增长但库存周转变差,可能是滞销商品被促销带动;退款率突然上升,可能是商品批次、仓库或物流服务发生变化。
如果分析平台能够按渠道、商品、仓库、时间、活动和客户分层查看,管理层就可以从结果追到原因,再回到接口或业务流程定位责任。反过来,如果报表只有总销售额和总订单数,系统即使每天更新,也很难支持真正的经营决策。

经营分析经常被误解为必须实时。实际上,库存预警、支付异常和爆款销量可以采用分钟级或小时级刷新;毛利、复购率和月度经营分析通常可以按日级计算。不同指标使用不同刷新频率,反而更符合成本和使用场景。
我更关注的是数据是否可追溯。即使报表每小时刷新,如果管理层无法解释某个数字为何变化,实时也只是更快地产生不确定性。企业应先固定指标定义、数据来源、更新时间和异常处理方式,再决定刷新频率。
从零建设的优势是可以重新设计边界,缺点是业务规则和技术基础都可能不成熟。此时最重要的不是一次性设计完整架构,而是先确定核心领域和第一条可交付链路。
从零项目最怕“架构讨论很专业,业务闭环却迟迟没有”。管理层应要求团队在早期拿出可运行的薄切片,而不是等待所有模块设计完成后才进行第一次联调。
旧系统改造的核心矛盾不是开发速度,而是不能影响现有交易。此时建议采用绞杀式迁移或分域替换,先选择边界清晰、风险可控的能力,例如商品查询、会员资料或经营分析,再逐步切换库存和订单等核心能力。
迁移过程中必须明确数据主责。旧系统和新系统不能长期同时修改同一份订单状态,否则会形成“双主系统”。如果确实需要双写,应规定主写方、同步方向、冲突解决规则和最终停写时间。
| 迁移对象 | 推荐切入顺序 | 主要风险 | 控制方式 |
|---|---|---|---|
| 经营分析 | 较早切入 | 历史数据口径不一致 | 建立指标字典和数据校验表 |
| 商品中心 | 第二阶段 | 上下架和价格影响前台展示 | 灰度读取、保留旧接口回退 |
| 库存中心 | 谨慎切入 | 超卖、锁定和释放不一致 | 先旁路校验,再逐步切主 |
| 订单中心 | 最后切换核心链路 | 历史订单、售后和财务对账复杂 | 分渠道、分门店或分流量迁移 |
旺季前最忌讳大范围重构核心接口。管理层应先做风险冻结,暂停非必要字段变更和大规模架构调整,把资源用于容量验证、异常演练、监控补齐、库存校验和客服预案。
如果必须上线新功能,应采用灰度范围控制,例如先开放给内部账号、少量渠道或限定商品。灰度不仅要控制流量,还要控制业务影响范围。一个支付接口即使只开放百分之五的用户,如果这些用户集中在高价值订单,也可能带来较大风险。
预算有限时,不建议平均削减所有模块,而应保住核心交易链路和可观测性。可以暂缓个性化推荐、复杂营销、实时大屏和非核心渠道接入,但不应省略幂等、日志、对账、错误码和回滚机制。
这些能力在演示阶段不显眼,却决定系统出现异常后能否自救。一个没有监控和对账的低成本系统,可能在上线后把成本转移给客服、财务和运营,最后总成本反而更高。

如果企业必须在短期内验证市场,可以接受部分接口采用适配层、批量同步或人工补偿,但要把临时方案的退出条件写清楚。临时方案最危险的地方不是临时,而是没有截止日期,最后变成所有人都不敢动的正式架构。
快速方案适合验证需求,不适合承载高并发核心交易。管理层可以接受页面和非关键报表先上线,但支付、库存和订单状态必须保留可追踪、可重试和可补偿能力。
实时接口能够降低数据延迟,但会增加服务依赖、故障传播和监控成本。批量同步虽然有延迟,却容易部署、容易重跑,也更适合历史数据和分析数据。
| 方案 | 优势 | 短板 | 适合场景 |
|---|---|---|---|
| 同步实时调用 | 结果及时,流程直观 | 依赖强,超时会阻塞主流程 | 库存锁定、支付确认、订单关键状态 |
| 异步消息通知 | 解耦较好,支持重试 | 存在最终一致性,排查更复杂 | 物流通知、售后状态、运营事件 |
| 定时批量同步 | 成本低,容易重跑 | 数据存在分钟或小时级延迟 | 商品资料、历史报表、成本数据 |
| 人工补偿 | 实施快,适合低频异常 | 不可规模化,依赖人员经验 | 上线初期的边缘异常和特殊订单 |
企业不必把所有能力都自研。核心竞争力如果在商品供应链、独特履约规则或会员体系,可以把研发资源集中在这些差异化能力上;通用的数据连接、经营分析、任务协作和基础监控,则可以考虑使用成熟平台或标准化组件。
但使用平台并不意味着不用做接口治理。平台接入同样需要确认数据权限、同步频率、字段映射、历史数据处理、服务等级、导出能力和退出机制。真正成熟的做法不是“买了工具就完成数字化”,而是让工具嵌入清晰的业务责任链。
一次性重构在架构上可能更干净,但业务风险和组织压力都更大。分阶段演进可以降低切换风险,却可能在过渡期保留部分重复逻辑。选择哪一种方式,应取决于旧系统故障成本、业务变更频率、团队能力和迁移窗口。
我的判断标准是:如果旧系统已经无法支持基本合规、对账或交易安全,重构优先级应提高;如果旧系统虽然老旧但运行稳定,且业务正处于旺季,则应优先通过接口适配和旁路分析改善问题,等待合适窗口再迁移核心链路。

项目启动前,管理层应完成五项决策,否则后续所有排期都可能建立在不稳定的假设上。
尤其是“不做什么”,往往比“做什么”更重要。没有范围边界的电商系统项目,通常会在开发过程中不断加入渠道、活动、会员和报表需求,最后所有模块都被压缩到不可稳定验收的程度。
管理层不需要参加每次技术细节讨论,但应固定查看能够反映真实进度的数据。建议每周至少跟踪以下六类指标:
如果接口完成数不断增加,但待确认事项和状态不一致数量也在增加,说明项目并没有真正前进。管理层应优先解决决策堵点,而不是要求团队继续堆功能。
第一轮是契约验收,确认字段、状态、权限、错误码和版本是否符合约定。第二轮是链路验收,验证从商品到订单、支付、库存和履约的完整流程。第三轮是经营验收,确认管理层看到的销售额、库存、退款和毛利与业务口径一致。
三轮验收不能由同一个角色独立完成。研发可以判断接口是否按约实现,测试可以判断场景是否覆盖,业务和财务则必须确认最终结果是否可用。尤其是经营分析验收,不能只看图表是否加载成功,还要抽取具体订单逐笔核对。

电商系统上线后的第一周,最容易暴露异步延迟、边界数据、第三方回调和真实流量分布等问题。建议保留一个小型稳定性小组,至少覆盖研发、测试、运维、业务和财务对账角色。
上线后每天应复盘异常订单、支付状态、库存差异、退款失败、物流回传和经营数据。不要只统计系统错误日志,因为很多业务问题不会以技术异常形式出现,例如订单状态正确但优惠分摊错误,接口响应正常但渠道归因丢失。
四周后再根据数据决定是否进入第二阶段。第二阶段不应简单等于“继续做需求”,而应先把第一阶段暴露出的重复请求、接口延迟、数据口径和人工补偿问题纳入改进清单。
如果项目提前上线,却把大量异常交给客服和财务处理,这不是真正的交付提速,而是把成本从研发阶段转移到了运营阶段。管理层应同时观察上线日期、核心链路成功率、人工处理量、数据对账差异和版本变更频率。
例如,项目提前十天上线,但每周新增人工补单三百笔、库存差异率达到百分之二,企业可能并没有获得收益。相反,项目只提前三天上线,但订单状态一致性提高、退款处理时间下降、报表口径稳定,长期价值可能更高。
| 指标 | 计算方式 | 观察意义 | 预警信号 |
|---|---|---|---|
| 接口一次通过率 | 首次联调通过接口数 ÷ 联调接口总数 | 反映契约清晰程度 | 持续低于80% |
| 需求变更返工率 | 因需求变更产生的返工人时 ÷ 总开发人时 | 反映前期决策质量 | 超过15%且持续上升 |
| 核心链路成功率 | 成功完成交易笔数 ÷ 发起交易笔数 | 反映真实业务可用性 | 低于目标阈值或波动异常 |
| 异常闭环时长 | 异常产生到恢复或人工确认的平均时间 | 反映补偿和运营协同能力 | 超过一个业务班次 |
| 数据对账差异率 | 无法自动匹配的记录数 ÷ 对账记录总数 | 反映交易数据完整性 | 连续三天上升 |
这些指标不应被当作新的考核压力,而应作为项目诊断工具。管理层可以根据企业规模和业务风险设定阈值,但必须避免只追求某一个数字。例如,接口响应时间非常快,却频繁出现状态不一致,说明团队优化错了方向。
每一次接口变更都应该回答三个问题:影响哪些调用方,是否需要迁移,如何验证没有破坏旧流程。对于核心交易接口,还应估算变更对测试、运营、客服、财务和数据分析的影响。
我建议把变更分为三类:新增兼容变更、内部实现变更和破坏性变更。新增非必填字段通常属于兼容变更;优化查询逻辑属于内部实现变更;修改状态含义、金额单位或必填规则则属于破坏性变更。三类变更不应使用同一套审批和发布流程。
第一阶段结束后,管理层应收集真实运行数据,再决定下一步优先级。比如,如果主要问题是库存状态不一致,就不应先开发新的营销组件;如果主要问题是数据维度缺失,就应先补齐订单行和活动归因;如果主要问题是支付回调延迟,就应先完善重试、查询和人工对账。
这是一种“以故障和损失排序”的路线,而不是“以部门愿望排序”的路线。企业真正需要的不是功能最多的系统,而是能够持续承载交易、履约和经营判断的系统。

第一个月不要急于承诺所有功能上线。管理层应组织业务、研发、测试、运维、财务和数据团队完成接口地图,并对核心交易链路进行分层。
这个阶段的成果不应只是会议纪要,而应包括一张接口地图、一套状态定义、一份接口清单、一组验收用例和一份风险登记表。没有这些基础材料,后续排期很可能只是估算出来的愿望。
第二个月应让各团队基于同一份契约并行开发。尚未就绪的第三方系统使用模拟服务,前端、订单服务、库存服务和测试团队不必互相等待。
这一阶段的重点不是追求页面数量,而是让最小业务闭环反复运行。至少应完成正常下单、库存不足、支付超时、重复提交、订单取消、退款和数据对账等场景。
如果企业已经确定使用九数云或其他经营分析平台,也应在这一阶段准备分析数据集,验证订单、商品、活动、渠道和库存维度是否完整。分析接口越晚接入,越容易错过补齐源数据字段的窗口。
第三个月不建议直接全量切换。应先选择低风险渠道、内部用户或部分商品进行灰度,通过真实流量检验接口延迟、重复请求、状态同步和对账差异。
灰度期间,管理层每天关注核心指标,但不要根据单个异常就大幅改动接口。应先判断异常属于数据问题、环境问题、调用方问题、第三方问题还是业务规则问题,再采取对应动作。
当核心交易链路达到预设稳定标准,且异常能够在规定时间内闭环后,再逐步扩大渠道和流量。对于尚未达标的模块,保留旧链路或人工兜底,不要为了项目汇报中的“全部上线”而强行切换。

电商系统开发的交付速度,本质上取决于组织能否快速形成稳定共识。接口只是技术载体,背后承载的是商品、库存、订单、支付、履约、财务和经营分析之间的责任划分。
如果管理层只要求“快点开发”,团队很可能通过减少评审、跳过异常测试和推迟数据治理来换取短期进度。这样的速度通常会在联调、验收或上线后被返工吞掉。更可靠的做法,是把接口契约、状态机、幂等、补偿、监控和数据口径前移,让团队在编码之前就减少关键误解。
我的独特建议是:不要把“接口完成率”作为项目的核心进度指标,而要看有多少核心业务链路已经可以被真实验证、异常能够被定位、数据能够被解释。这三个条件同时满足,系统才算真正接近交付。
当接口开发被当作业务闭环来管理,页面、服务、仓储、支付和分析就不再是彼此孤立的任务,而会成为一条可以观测、可以验收、可以持续改进的交付链路。企业真正要追求的不是某一次项目提前上线,而是下一次业务变化到来时,系统仍然能够用更少的返工、更清晰的责任和更可控的风险完成交付。
我所在的团队过去曾把接口平台当成“大项目”单独立项,结果先花了两个月设计规范,业务团队却迟迟拿不到可联调的接口。我想知道,企业管理层到底应该先做完整平台,还是边开发边治理,才能真正缩短交付周期?
不建议一开始就建设“完整接口平台”。更稳妥的做法是选择一个高频、跨系统、能直接影响订单交付的业务链路做试点,例如“商品查询,库存校验,下单,支付回调,订单同步”,先用真实流量验证接口规范,再逐步扩展。
我在类似项目中见过两种路径:一种是先做大而全的平台,接口目录、权限中心、监控、网关和文档系统一次性铺开;另一种是围绕一个业务闭环建设最小可用能力。前者前期看起来很规范,但业务等待时间长;后者通常能在4至6周内拿出首条可运行链路。
实施路径首个可用版本主要风险适用情况 先做完整平台8至16周需求容易过度设计,业务价值难证明接口数量大且已有成熟架构团队 试点链路优先4至6周早期规范不够完整,需要持续补齐希望快速缩短交付周期的企业 管理层应把第一阶段目标设成“缩短一次业务交付所需的接口准备时间”,而不是“完成接口平台建设”。
例如,将新接口平均等待时间从5个工作日降到2个工作日,将联调返工率控制在15%以内,这些指标比平台上线数量更能说明项目是否有效。接口平台的建设顺序也应遵循业务痛点:先统一认证、错误码、幂等和日志,再补充目录、订阅、限流和可视化管理。不要在订单链路尚未跑通时,优先投入大量时间制作漂亮的接口门户。
我曾经参与过一次电商改造,商品、库存、会员、支付、物流和营销系统几乎同时提出接口需求,研发团队每天都在切换上下文,最终接口数量增加了,交付速度反而下降。我想知道,管理层应该用什么方法判断哪些接口必须优先做?
接口优先级不能只看提出部门的声音,也不能简单按照系统重要性排序。更有效的判断方法是同时评估业务频率、收入影响、依赖数量、失败损失和复用价值,把接口放进一张可比较的决策表,而不是让研发按照谁催得急来排期。
在一次订单链路梳理中,我们把候选接口按5分制评分,权重分别设为交易影响30%、调用频率20%、跨团队依赖20%、复用价值20%、实施复杂度反向计分10%。这样做的结果是,库存预占接口排在营销画像接口之前,因为它直接影响超卖风险和订单成功率。
接口类型交易影响复用价值实施复杂度建议优先级 库存查询与预占553第一优先 支付结果回调543第一优先 会员标签同步342第二优先 营销内容推荐234第三优先 实际排期时,建议采用“一个核心链路加两个基础能力”的组合,而不是一个迭代同时铺开十几个接口。
核心链路负责产生业务结果,基础能力则优先解决认证、幂等、日志、重试等共性问题,这样既能交付功能,又不会留下大量不可维护的临时接口。还有一个容易被忽略的指标是接口复用率。若一个接口只服务一个页面,却需要多个团队长期维护,通常说明抽象层级不合适。
管理层可以要求每个新增接口在立项时写清楚服务对象、预期调用方和未来复用场景;没有明确消费者的接口,原则上不应进入高优先级队列。
我担心接口规范会变成新的管理负担:研发提交申请、等待评审、补文档,最后一个小需求要走几天流程。我们已经有过类似经历,所以想了解,怎样设计接口治理,既能控制质量,又不会让开发速度变慢?
接口治理的核心不是增加审批,而是减少重复沟通和返工。真正有效的治理通常只拦截高风险事项,例如支付、库存、用户隐私和跨境数据;普通查询接口则采用模板校验和自动检查,避免所有需求都进入同一条人工审批通道。
我曾对一个电商研发小组做过交付记录复盘,发现接口延期中约四成不是编码慢,而是字段含义反复确认、错误码不一致、测试数据缺失和回调场景遗漏。后来把这些问题固化到接口模板和联调清单中,单个接口的平均返工次数从2.6次降到1.4次。
治理方式人工介入点适合内容对周期的影响 全量人工评审每个接口都评审强监管或高风险系统质量稳定,但排队明显 分级治理仅高风险接口评审大多数电商企业速度与质量较平衡 完全自由开发上线前才检查短期验证项目初期快,后期维护成本高 建议把接口治理拆成三层。
第一层是机器可检查的内容,包括命名、必填字段、响应结构、版本号和敏感字段;第二层是团队协作约定,包括超时、重试、幂等和回调规则;第三层才是架构评审,专门处理高并发、跨域数据和核心交易链路。企业还应设置“接口服务等级”。
普通接口可以在1个工作日内完成自动校验,高风险接口由架构师在2个工作日内评审,紧急业务则先用临时版本交付,并明确补齐期限。治理流程一旦能被量化,管理层就能判断它是在降低返工,还是单纯制造等待。衡量治理成效时,不要只统计接口文档完成率。
更值得关注的是从需求确认到首次联调的时间、联调失败率、线上回滚次数和接口变更提前通知率。若文档完成率很高,但联调仍反复失败,说明治理检查点选错了。
我接手过一个运行多年的电商系统,接口有的返回字段不一致,有的依赖数据库脚本,还有一些只有原开发人员知道规则。一次性重写风险太高,但继续打补丁又会让新系统越来越难维护,我想知道应该怎样安排改造顺序?
老系统改造最忌讳“先全部重写,再一次切换”。更可靠的方式是建立兼容层,把旧接口的真实行为先记录下来,再围绕高价值链路逐步替换。尤其要注意,老接口的缺陷有时已经被下游系统当成“规则”使用,贸然修正可能引发连锁故障。
一次改造中,我们先抽取了近30天的调用日志,发现名义上有180个接口,实际仍被调用的只有67个,其中22个接口贡献了约82%的请求量。最终没有按接口总数制定计划,而是优先处理订单、库存和支付相关接口,第一阶段就减少了大部分交付阻塞。
阶段主要工作交付物建议周期 摸底采集调用量、依赖方和失败日志接口资产清单1至2周 包裹增加适配层、统一认证和错误码兼容接口版本2至4周 替换按业务链路切换新接口新旧链路对照结果4至8周 下线通知调用方并观察残余流量下线记录与回滚方案持续进行 改造前必须先建立“行为基线”,包括正常返回、异常返回、超时、重复请求、空值和边界库存等情况。
测试团队不要只按接口文档写用例,因为老系统真正的行为往往与文档不一致;应当用生产脱敏样本和历史错误日志补齐测试场景。新旧接口并行期间,建议采用双写、镜像请求或灰度流量,但不要让两个系统同时成为最终事实来源。
订单状态、库存数量这类核心数据必须明确唯一主写方,否则短期看似提高了兼容性,实际会制造更难排查的数据冲突。管理层可以用三个条件判断是否具备下线资格:连续两个业务高峰期无新增高等级故障,调用量降到总流量的1%以下,并且所有已知调用方完成确认。
达到条件后再下线,比按照项目截止日期强行删除旧接口更安全,也更有利于持续缩短后续交付周期。


读者评论
文章把“页面完成度高但无法上线”的原因讲得很具体,尤其是支付、库存、订单状态不统一这一点,确实比单纯催开发进度更值得管理层关注。先打通最小业务闭环,执行上也更容易验收。
接口契约提前确认很有价值,但实际项目中业务规则经常变化。建议再补充变更审批和版本管理机制,否则即使前期文档写得完整,后续临时改字段仍可能造成联调返工。
关于实时同步的判断比较客观,不是所有数据都必须实时。库存和支付需要高时效保障,商品描述、历史报表采用批量同步更合理。企业可以结合业务损失和维护成本分级投入。
