很多电商团队以为,库存压力来自“选错了商品”,但我在多个采购项目复盘中看到的真实情况是:不少滞销库存并不是选品能力不足,而是选品数据、采购承诺、供应商交付和合同约束之间没有形成闭环。某服饰团队曾在一个季度内把售罄率从68%提升到82%,并不是简单砍掉低销量商品,而是把销售预测写进采购合同,把补货、退换、分批交付和滞销处理变成可执行的动作。对选品团队而言,电商采购平台真正的价值,不是多一个商品数据库,而是让“数据判断”能够穿透到合同条款和后续行动,最终减少库存压力。
选品团队通常掌握点击率、加购率、转化率、客单价、搜索增长、竞品价格和评价内容,但采购部门最终关心的是起订量、交期、结算方式和供应商能否稳定交付。两套数据如果停留在不同系统、不同表格和不同会议里,预测再准确,也可能在下单时失效。
我把采购承诺分成两类:一类是可逆承诺,例如小批量打样、分批采购、锁定产能但不立即提货;另一类是不可逆承诺,例如一次性支付大额定金、按照高起订量采购、定制包装且无法转售。库存风险主要不是由采购金额决定,而是由不可逆承诺的比例决定。
因此,电商采购平台的合同管理不应只是保存合同文件,而应承担三个任务:把选品判断转译成采购条件,把采购条件转译成供应商责任,再把交付结果反馈给下一轮选品。
在我参与的一个家居品类项目中,团队原先把“月搜索量增长30%以上”直接等同于“应该大量备货”。后来我们增加了三个约束:搜索增长是否来自短期热点、同类商品转化率是否同步上升、供应商是否接受分批交付。结果显示,原先建议重仓的12个商品中,有5个只适合试单,真正适合首批放量的只有4个。

很多企业考核采购团队时,会统计合同数量、合同金额、审批时长和供应商数量。这些指标可以反映工作量,却不能说明库存是否更安全。真正有价值的指标,至少要包括首单可逆比例、分批交付覆盖率、采购预测偏差、供应商延期率和滞销处理兑现率。
例如,一份金额较小但一次性采购、不可退换、交期固定的合同,可能比一份金额较大的分批采购合同更危险。前者把全部预测误差集中在下单时,后者则允许团队根据第一批销售表现调整后续数量。
| 指标 | 常见表面含义 | 更有用的管理含义 | 建议观察方式 |
|---|---|---|---|
| 首单可逆比例 | 首批采购中可取消、可延期或可改量的金额比例 | 预测错误后能否减少损失 | 按合同金额和库存数量分别计算 |
| 分批交付覆盖率 | 可分批到货的采购订单占比 | 库存是否可以随销售反馈逐步释放 | 区分“形式分批”和“可调整批次” |
| 预测偏差 | 预测销量与实际销量的差异 | 选品模型在不同品类中的可信度 | 按周、品类、供应商拆分 |
| 滞销处理兑现率 | 合同约定的退换、折价或回购是否执行 | 合同是否真的承担了风险分配功能 | 记录申请、批准、完成三个节点 |
一个商品从被发现到进入仓库,通常要经过选品、打样、询价、比价、议价、审批、下单、生产、质检、运输和入库。库存压力往往在最后一个环节才暴露,但决定库存风险的动作,早已发生在前面的合同谈判中。
我曾经复盘过一个个护用品项目。选品团队发现某种便携式产品在短视频渠道的搜索量连续三周上升,供应商也提供了“同类爆款”的销售截图。团队于是按照预估月销量的两个月量下单,合同约定一次性交付,且定制外包装需要全额支付设计和开模费用。
问题在于,搜索增长来自一个短期内容热点,平台内的实际支付转化并没有同步提升。第一批货到仓后,商品点击率不错,但加购率只有预期的六成,评价中还出现尺寸和使用场景不符的问题。由于合同不支持延迟交付、拆分提货或更换包装,团队只能通过促销清仓。
如果当时把合同拆成“通用半成品采购”和“最终包装确认”两个阶段,至少可以保留调整空间。即使供应商报价略高,损失也会小得多。采购成本低,不等于总成本低;一份缺乏调整空间的低价合同,可能把库存成本、促销成本和现金流成本一起推高。
供应商提出高起订量、全额预付款、定制费和固定交期,并不一定代表其不合理。供应商也需要为原料、产能和排产承担风险。但如果采购方只用价格压谈判,而没有明确风险如何分担,最后通常会形成一种单边结构:供应商的产能风险由采购方承担,采购方的需求风险却没有任何缓冲。
在实际谈判中,我更关注供应商报价后面隐藏的四类成本:原材料是否只能用于这一款商品,包装是否可以转用,生产排期是否能拆分,交付后是否允许调整数量。只有把这四类成本问清楚,才能判断高起订量到底是供应商真实的生产限制,还是惯用的谈判条件。
对于标准化商品,采购方通常有更强的替代能力;对于定制商品,供应商的专用投入更高,合同就应该把“不可转售部分”单独列出来。这样做的好处是,双方不会把所有费用笼统地塞进一个采购单价,而是能够讨论哪些成本可以延期、转用或共同承担。

选品团队常用自然周、内容周期和渠道周期,仓储团队更关心入库批次和库龄,财务团队关心付款节点和应付账期,供应商则按照生产批次和发货日期计算。若电商采购平台不能统一商品编码、合同编号、采购批次和交付节点,管理者看到的就会是四套互相矛盾的事实。
我建议至少建立一个“商品,供应商,合同,批次”关联链。商品可以换名称,但商品编码不能随意变;供应商可以有多个联系人,但供应商主体和收款主体要明确;合同可以有补充协议,但补充协议必须继承原合同的采购批次和风险条款。
点击率只能说明商品吸引了注意力,不能单独证明商品具备成交能力。尤其在短视频、直播和活动流量中,内容刺激可能带来大量点击,却无法带来稳定支付。选品判断至少要把点击、加购、支付、退款和评价结合起来。
我在分析一批新品时,常用一个简单的信号分层:点击是兴趣信号,加购是考虑信号,支付是购买信号,复购和低退款是稳定信号。越靠前的信号,波动越大,越不适合支撑一次性重仓采购。
| 信号层级 | 代表指标 | 适合做什么 | 不适合做什么 |
|---|---|---|---|
| 兴趣信号 | 点击率、停留时长、搜索增长 | 发现潜在品类和内容方向 | 直接决定大批量下单 |
| 考虑信号 | 加购率、收藏率、咨询率 | 判断卖点是否被理解 | 推断最终库存消化速度 |
| 购买信号 | 支付转化率、客单价、渠道成交 | 决定小批量验证和补货节奏 | 忽略退款和履约成本 |
| 稳定信号 | 复购率、低退款率、评价质量 | 决定长期合作和放大采购 | 在新品首周就假设已经稳定 |
在合同上,对仅有兴趣信号的商品,我通常建议优先谈小批量和分批交付;对已经有稳定支付信号的商品,再讨论价格阶梯和产能锁定。这样做可能失去一部分大单折扣,但能避免用价格优惠换来无法消化的库存。
采购单价往往是最容易比较的数字,所以谈判时最容易被放大。但一个商品的真实采购成本,还包括定金占用、仓储、质检、运输、破损、退货、促销折价和报废风险。
我会用“风险调整后的到仓成本”做比较。它不需要复杂模型,可以先使用以下公式:
风险调整后的到仓成本
= 采购价 + 运输及质检成本
+ 预计仓储成本
+ 预计清仓损失
+ 资金占用成本
可确认的返利与补偿
例如,供应商甲报价每件46元,要求首批采购5000件;供应商乙报价每件49元,但允许首批1500件、后续分两批补货。若商品需求预测误差较大,乙方的单价虽然高3元,却可能通过减少滞销和现金占用节省更多成本。

合同完整不等于合同可执行。很多合同写了“按期交付”“质量合格”“逾期承担责任”,但没有定义什么叫按期、什么叫合格,也没有规定采购方如何验收、在什么时间提出异议、供应商应在多少天内补救。
我认为,一条真正有用的条款必须满足三个条件:能够被业务人员判断,能够被系统记录,能够在异常时触发动作。例如,“按期交付”应拆为预计发货日、最晚到货日、允许延期天数和延期后的处理方式;“质量合格”应关联抽检比例、关键缺陷、一般缺陷和复检流程。
合同管理还要避免把关键条件藏在邮件、聊天记录或报价单附件中。只要它会影响采购数量、成本、交期或退换,就应该进入正式合同或补充协议,并关联具体采购批次。

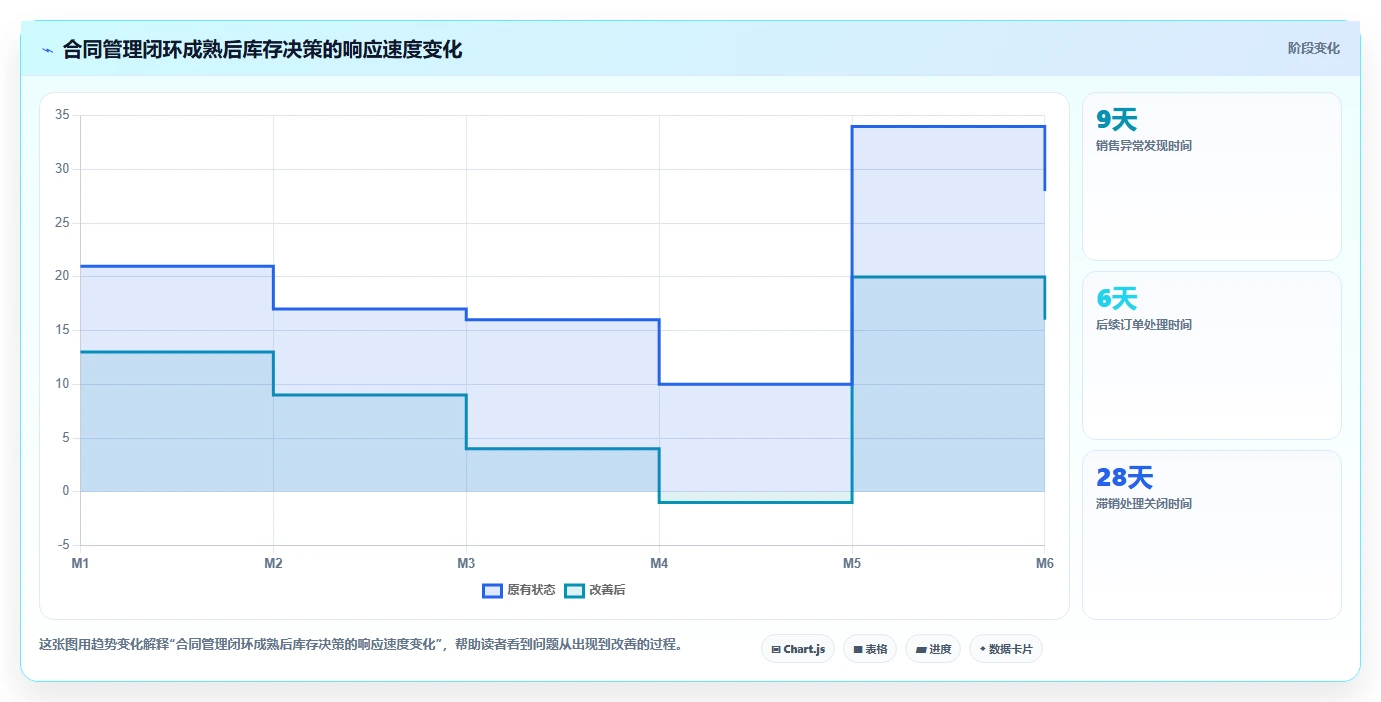

月末库存报表通常告诉团队“已经发生了什么”,但不能及时阻止“接下来会发生什么”。当某批商品在月末显示滞销时,下一批货可能已经完成生产,甚至已经支付尾款。
更有效的方法是建立提前预警:当首批销售达到约定观察期后,如果支付转化、售罄率或退款率低于阈值,就自动进入采购复核。采购团队需要在下一批排产前拥有暂停、减量或延期的权利,而不是等货物入库后再申请促销。
我通常把商品需求分成高确定性、中确定性和低确定性三类。判断依据不是团队主观感觉,而是数据持续时间、成交信号质量、价格稳定性、渠道依赖度和供应替代性。
| 需求类型 | 典型表现 | 首批采购建议 | 合同重点 |
|---|---|---|---|
| 高确定性 | 连续多个周期稳定成交,退款率可控,复购或自然搜索较稳定 | 可以锁定产能,但仍保留分批到货 | 价格阶梯、交付能力、质量赔付和补货优先级 |
| 中确定性 | 有成交基础,但受活动、渠道或季节影响明显 | 小批量试单,设置观察期 | 延期提货、批次调整、销售触发补货 |
| 低确定性 | 主要依赖热点内容,支付样本少,竞品波动大 | 样品、预售或极小批量验证 | 低起订量、通用包装、取消或改量机制 |
需求越不确定,合同越应该强调可逆性;需求越确定,合同才适合强调规模价格和产能锁定。这是我在采购谈判中最重要的判断原则。
为了让选品和采购能够使用同一套语言,我建议建立合同可逆性评分。评分不必追求数学上的绝对准确,关键是让不同方案能够被横向比较。
可以从以下五个维度打分,每项0到5分:
总分较低的供应方案,不一定不能选,但必须对应更高的毛利、更强的需求证据或更小的采购数量。如果一个方案既不可逆、毛利又低、需求还不确定,我会直接建议放弃,而不是继续讨论几毛钱的单价。

在不确定性高的商品上,我更倾向于采用“基础承诺加选择权”的合同结构。基础承诺是采购方必须承担的部分,例如样品、原材料最低量或首批成品;选择权是采购方在满足某个销售条件后才执行的部分,例如后续批次、定制包装、追加颜色和扩充规格。
这种结构需要供应商接受更细的排产安排,也可能导致单价略高。但它将一次性赌注拆成多个决策节点,适合新品、季节性商品和受内容热点影响明显的商品。
合同中可以明确以下内容:
电商采购平台要真正支持合同执行,就不能只显示合同附件,而要把条款转成状态和事件。例如,交付条款可以拆成“待排产、已排产、待发货、运输中、待验收、验收异常、已结算”;滞销条款可以拆成“观察期、触发复核、申请处理、供应商确认、完成处理”。
这样,管理者看到的就不再是一句“供应商可能延期”,而是清晰知道哪个批次、延期多少天、影响多少库存、是否已经触发减量或补偿条款。
下面案例来自我参与过的一个服饰配件项目。为保护商业信息,商品名称、供应商名称和金额已做处理,数据采用项目复盘口径和情景化表达。该团队准备上线一款轻量化季节配件,内容渠道的搜索指数在三周内增长约42%,但实际支付样本只有两周,且主要来自一次达人合作。
供应商给出两种方案。方案甲首批起订6000件,单价32元,一次性交付;方案乙首批2000件,单价35元,允许后续两批各2000件,但需要提前支付产能预留费。团队最初倾向于方案甲,因为测算毛利更高。
我要求把两套方案放进同一个风险表,并增加四项指标:首批库存可消化周期、现金占用时间、包装转用难度和销售不达标时的可处理金额。
| 评估项目 | 方案甲:大批量一次交付 | 方案乙:小批量分批交付 |
|---|---|---|
| 首批数量 | 6000件 | 2000件 |
| 采购单价 | 32元 | 35元 |
| 预计首批销售周期 | 约52天 | 约18天 |
| 尾款支付时间 | 发货前支付80% | 每批验收后支付尾款 |
| 后续数量调整 | 不支持 | 支持取消或延期 |
| 包装转用能力 | 低 | 中等 |
| 需求不达标时预计损失 | 约8.6万元 | 约3.1万元 |
这个案例中,方案甲看上去每件便宜3元,6000件可以节省1.8万元。但如果首批销量低于预期,节省的采购成本很快会被仓储、促销和资金占用吞掉。更重要的是,方案甲让团队在第一批销售数据出来之前,就承担了全部数量风险。
我们最后采用方案乙,并在合同里增加了四个节点:首批交付后7天完成质量反馈;首批上线14天进行销售复核;第二批必须由采购方书面确认;若退款率高于约定阈值,后续批次自动进入重新议价。
首批上线后,商品点击和收藏表现不错,但支付转化低于预估约24%。如果采用方案甲,6000件库存中至少有一半需要依赖活动消化;采用方案乙时,团队只承担2000件首批库存,并暂停第二批。
最终结果是,首批售罄周期为21天,略高于预估,但没有形成大规模滞销。供应商虽然没有获得全部订单,却因为合同提前约定了产能预留费和暂停机制,没有将暂停视为违约。双方还根据首批反馈调整了颜色组合,第二批在需求重新确认后才恢复。

过去,选品会议经常围绕“这个商品能不能爆”展开,最终答案依赖个人经验。调整之后,会议改成讨论三个问题:目前最强的需求证据是什么;如果证据失效,采购方能否减少承诺;供应商愿意为哪些风险提供明确的价格或履约让步。
这种变化降低了部门之间的争执。选品团队不需要承诺一个看似精确但不可靠的销量数字,采购团队也不需要单独承担预测错误。双方只需要把不确定性显性化,再选择与之匹配的合同结构。
商品档案回答的是“这是什么”,风险卡回答的是“哪里可能出错”。我建议每个进入采购评估的商品都建立一张风险卡,并在审批前完成补充。
风险卡的价值在于,它把“我觉得可以试试”转换为可审计的信息。后续即使换了选品负责人,团队也能知道当初为什么采购、当时有哪些未知条件。
合同录入时,不要只上传扫描件或电子文件。至少要结构化录入以下字段:合同主体、商品编码、采购批次、起订量、单价、付款节点、交付节点、验收标准、退换条件、违约责任和补充协议。
其中,最容易被忽略的是“触发条件”。例如,“销量达到一定水平后补货”不能只写在备注中,应明确统计周期、销量口径、是否扣除退款、由谁确认以及确认后多久下单。
如果系统支持规则提醒,可以设置以下提醒:
一份框架合同可能对应多个采购订单、多个交付批次和多个仓库。如果系统只把订单当成独立记录,管理者就无法判断某一次延期或质量异常是否已经触发合同责任。
更合理的关系是:一份合同关联多个订单,一个订单关联一个或多个批次,每个批次对应实际到货、验收和销售表现。这样,当某批次出现异常时,系统可以回溯到合同约定,并提醒采购方是否需要暂停后续订单。

新品采购不应只有“下单”和“补货”两个动作,中间至少要有一个正式复核点。复核点应发生在供应商仍能调整后续排产之前,而不是商品全部入库之后。
我建议复核时同时看四组数据:
| 复核维度 | 关键问题 | 低于预期时的动作 |
|---|---|---|
| 需求强度 | 支付转化和加购是否同步,还是只有点击增长 | 暂停追加,重新检查卖点和价格 |
| 库存速度 | 按当前销量还需要多少天消化首批库存 | 调整后续批次或改变渠道分配 |
| 履约质量 | 缺陷率、延期率和包装问题是否集中出现 | 启动整改、扣款或更换供应商 |
| 利润质量 | 扣除退款、投放、仓储后是否仍有合理毛利 | 停止用低毛利促销掩盖需求不足 |
供应商评价不能只写“合作不错”或“沟通顺畅”。这些描述无法帮助下一次采购。应记录其准时交付率、质量合格率、异常关闭时长、合同变更响应时间、退换货执行率和实际可承诺产能。
我特别建议记录“承诺与实际的差值”。例如供应商承诺10天交付,实际平均14天;承诺不良率低于1%,实际为2.8%。这些差值比单纯的供应商总评分更能指导合同设计。

新品没有足够历史数据时,不建议直接用成熟商品的采购逻辑。首批的主要任务是验证需求、质量和履约,而不是追求最低成本。可以接受稍高单价,但必须争取低起订量、分批交付、通用包装和较低定金。
如果供应商坚持高起订量,采购方应要求获得至少一种补偿:延迟提货、规格替换、渠道转用、部分退换或后续订单抵扣。若这些条件都无法获得,就应把采购数量控制在即使全部滞销也不会影响现金流的范围内。
稳定商品的需求波动较小,适合锁定产能和争取价格阶梯。此时可以提高首批数量,但仍应保留批次验收和质量扣款机制。稳定销量并不意味着供应商可以降低交付标准,因为一旦质量波动,退货和差评会迅速扩大库存处理难度。
对于稳定商品,我会把谈判重点从“能否退货”转向“能否稳定供货和快速补货”。如果商品本身周转快,供应不足造成的机会损失可能高于少量库存成本,合同应明确紧急补货能力和优先排产权。
季节商品的价值集中在短窗口内,提前到货会增加仓储,延迟到货则可能直接错过销售期。因此合同必须把交付日期拆得足够细,明确最早到货、目标到货和最晚到货三个时间点。
如果供应商只能保证一个模糊的交期,我不会把全部采购量交给同一供应商。更稳妥的方式是分散部分订单,或预留可替代供应商。这样做可能增加管理成本,但能降低单点延期造成的季节库存风险。

定制礼盒、特殊颜色、专属包装和联名配件容易制造差异化,但也会降低库存转用能力。采购前必须区分哪些投入可以转为通用库存,哪些投入一旦发生就无法回收。
我建议采用两段式确认:先采购通用主体和可复用材料,等渠道、规格和包装需求确认后,再进行最终定制。若供应商必须一次完成全部定制,应要求小批量、样品确认和分阶段付款,不能仅凭一个预计销量承诺大单。
当供应商处于强势位置时,采购方未必能争取到低起订量。这时可以用更有价值的条件交换,例如提供滚动预测、明确未来采购窗口、减少频繁改规格,换取供应商允许延迟提货或分批释放。
但“提供预测”不能变成无条件的采购承诺。合同应明确预测属于计划信息还是订单信息,只有经过采购方书面确认的数量才构成正式采购义务。否则,滚动预测很容易被供应商解释成已确认订单。
库存形成后,第一反应不应是立即打折。需要先判断商品能否换渠道、换包装、拆分销售或作为组合商品使用。如果库存仍有转化可能,过早深度折扣会损失本来可以保留的毛利。
同时要检查库存压力是否由供应商违约造成。如果延期、质量缺陷、数量超交或未经确认的替代材料导致滞销,应依据合同和验收记录追责。合同管理的价值不仅在下单前防风险,也在问题发生后保留清晰证据。

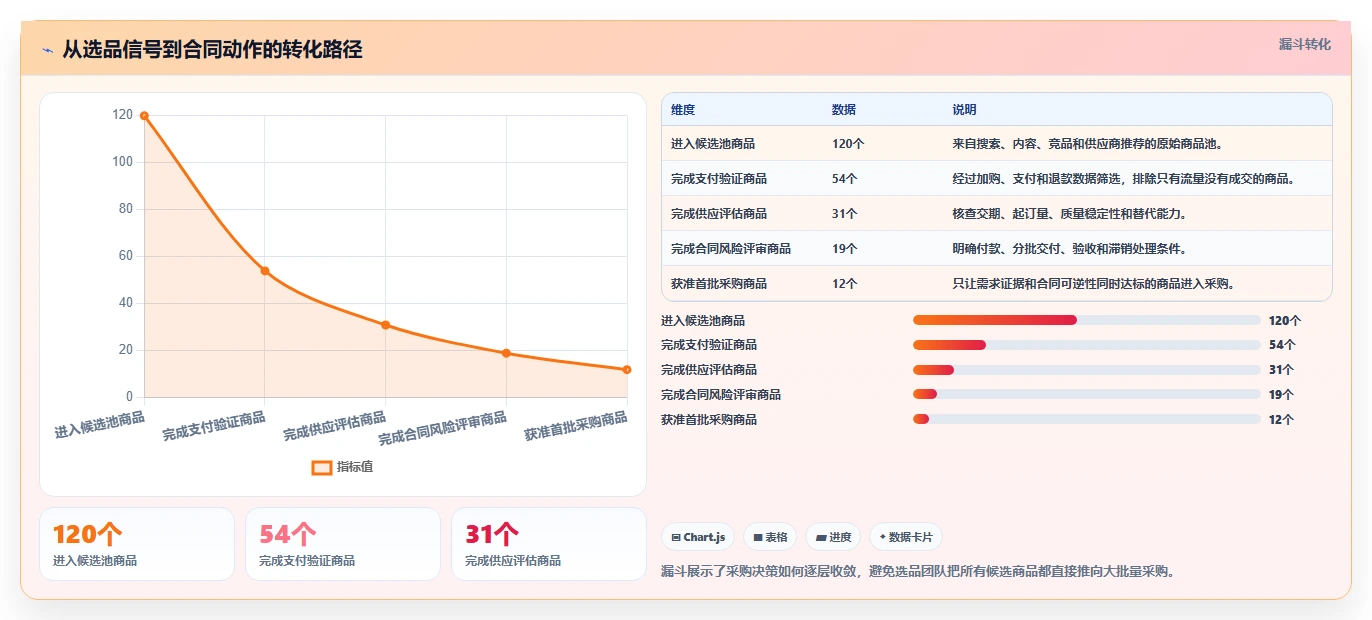

采购平台常见功能包括合同归档、审批、供应商管理、订单管理、库存同步和报表分析。但功能多不代表适合选品团队。真正需要验证的是:商品数据能否关联采购合同,合同条款能否关联采购批次,批次销售表现能否触发下一步动作。
在选型演示时,我建议不要让供应商只展示“新建合同”和“导出报表”。应直接拿一个真实新品案例测试完整路径:从候选商品开始,创建供应商评估,生成合同,拆分交付批次,录入质检异常,再触发暂停后续订单。
正常流程最容易演示,也最容易让采购团队产生错觉。真正能拉开平台差距的,是异常场景是否清晰:供应商延期怎么办,数量少交怎么办,质检不合格怎么办,后续订单能否暂停,补充协议是否会覆盖原条款,合同到期后未结订单如何处理。
我建议用五个测试问题进行现场验收:
| 团队情况 | 优先能力 | 不必过度追求 | 实施建议 |
|---|---|---|---|
| 商品数量少、供应商少 | 合同模板、审批、到期提醒和批次记录 | 复杂预测模型和大规模自动化 | 先统一字段和流程,避免电子表格继续分裂 |
| 新品占比高 | 销售复核点、分批交付、暂停机制和风险卡 | 只看供应商数量和采购金额 | 从一个新品类试点,验证数据到合同的闭环 |
| 供应商数量多 | 履约画像、异常工单、统一合同和权限 | 所有环节一次性全面改造 | 优先治理高金额、高延期和高退货供应商 |
| 定制商品多 | 变更管理、样品确认、知识产权和滞销处理 | 单纯压低采购单价 | 先拆分通用成本与专用成本,再设计付款节点 |
低价大批量方案适合需求稳定、商品标准化、供应商交付可靠的场景。它的优势是采购成本低、生产效率高、补货价格可控;缺点是预测错误时库存暴露集中,且资金占用较大。
高价小批量方案适合新品和高波动商品。它的优势是可验证、可暂停、可调整;缺点是单价较高,供应商可能需要更复杂的排产管理。不要把它理解为永远更好,而应将它视为购买“延迟做决定”的成本。
供应商愿意接受退换货,通常会通过提高单价、设置包装费或降低其他优惠来补偿风险。采购方不应只要求“既低价又无限退货”,而要算清楚哪种安排的总成本更合理。
如果商品标准化程度高、供应商有其他销售渠道,退换货条款更容易谈;如果商品高度定制、转售困难,供应商即使签了退换条款,也可能在实际执行时产生争议。因此,退换货不应只看文字,还要看供应商是否具备真实的回收和再销售能力。
平台可以自动提醒交期、库龄、销量阈值和合同到期,但不能替代业务判断。例如,某商品销量低于预期,可能是价格问题、页面问题、渠道问题,也可能是需求本身不存在。系统可以触发复核,却不应该直接替团队决定退货或清仓。
我更推荐“机器发现异常,人做风险决策”的方式。对于金额较小、规则明确的订单,可以自动审批或自动提醒;对于高金额、强定制和高库龄商品,必须保留人工复核和责任确认。

不要一开始就要求所有商品、所有供应商和所有合同同时上线。先选一个库存压力最明显的品类,回看近三个月的采购、到货、销售和滞销数据,找出库存形成前的关键承诺。
诊断时可以回答以下问题:
模板不需要一开始就覆盖所有复杂情况,但至少要包含商品编码、批次、起订量、交付窗口、验收标准、付款节点、销售复核点和异常处理方式。模板的目标不是增加法务文字,而是让业务人员知道什么情况需要暂停、复核或升级。
对于新品,可以单独建立试单模板;对于稳定品,可以建立滚动补货模板;对于定制品,可以建立样品确认和分阶段定制模板。不同风险类型使用不同模板,比一份万能合同更容易执行。
试点周期建议至少覆盖一个完整采购和销售观察周期。不要只看系统是否上线,而要看以下结果是否改善:首批可逆比例是否提高,后续订单暂停是否更及时,供应商延期是否更早暴露,库存库龄是否下降,滞销处理是否有证据可追溯。
如果上线后只是把纸质合同换成电子文件,却没有减少一次性承诺、缩短异常响应时间或改善批次决策,那么它解决的只是文件管理问题,还没有解决库存问题。
| 结果指标 | 观察重点 | 可以说明什么 |
|---|---|---|
| 首批库存消化周期 | 试点前后同类新品的中位数变化 | 采购数量和分批机制是否更匹配需求 |
| 后续订单暂停及时率 | 触发销售阈值后,是否在排产前完成处理 | 数据是否真正改变采购行动 |
| 供应商延期提前发现天数 | 从实际异常到采购团队获知的时间 | 平台是否改善过程控制 |
| 滞销处理完成率 | 合同约定的退换、改包装或折价是否完成 | 合同条款是否具备实际执行力 |

我的最终判断是:电商采购平台不是用来替选品团队预测未来的工具,而是用来降低预测错误后果的基础设施。选品数据永远会有误差,热点会退潮,供应商会延期,消费者也会改变偏好。真正成熟的采购体系,不是要求每一次预测都准确,而是让错误尽可能小、尽可能早被发现,并且不会自动演变成无法取消的大额库存。
下一步可以从一个高库存、高波动或高定制品类开始,选取3至5份真实合同,补齐商品、批次、交付、验收和滞销处理字段,再用一次新品采购验证“数据,合同,批次,销售,复盘”是否连得起来。只有当合同中的承诺能够随着销售证据被调整,选品团队才真正拥有从数据走向行动的能力,库存压力也才会从事后清仓,转变为事前控制。

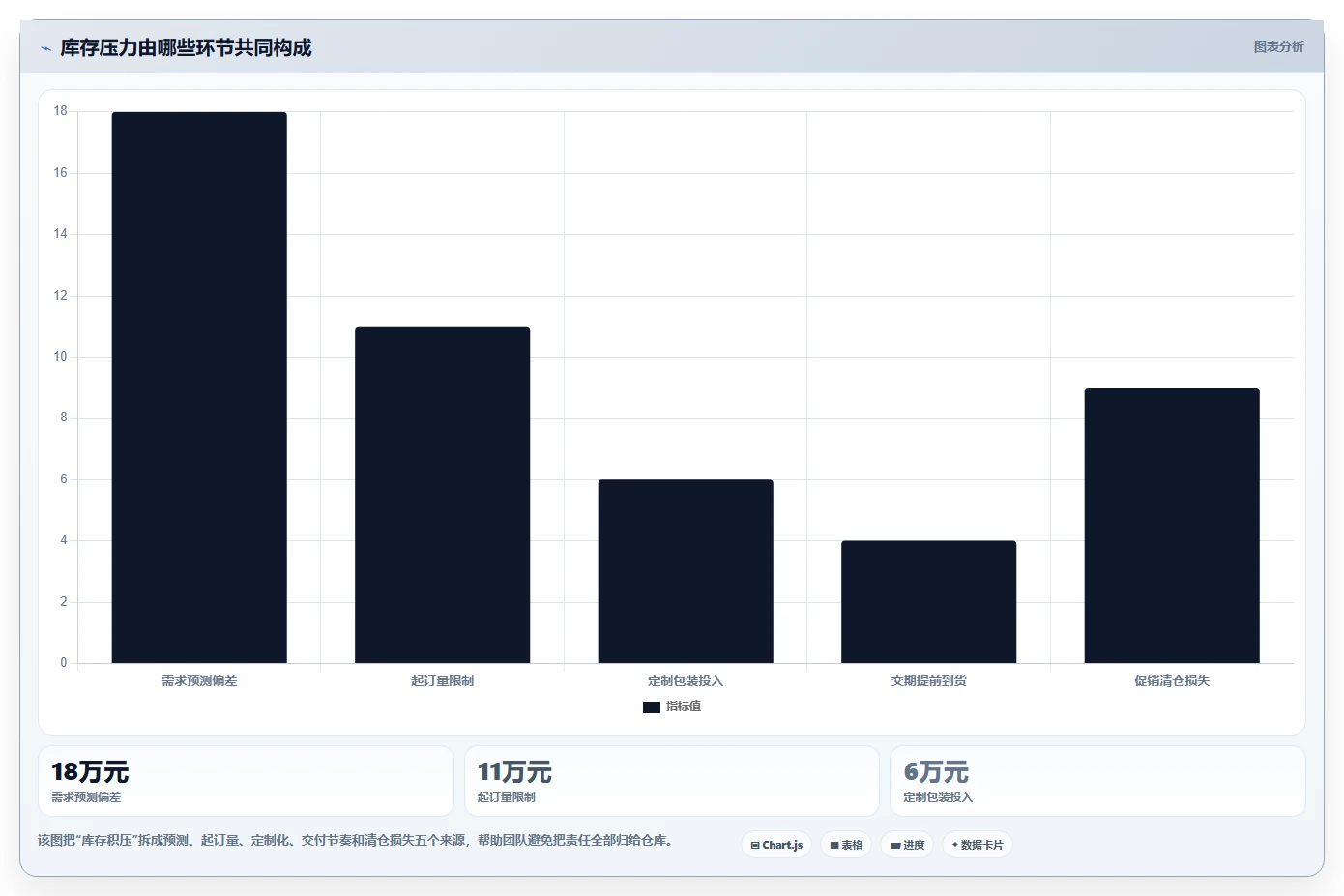

我以前一直把库存高归因于选品不准、销售预测偏差,后来复盘采购订单才发现,真正的问题常常藏在合同里:起订量、交付批次、退换货条件没有被量化管理。想请教一下,合同管理到底是怎样从数据层面影响库存的?
我在一次家居品类项目复盘中,把近三个月的滞销库存按采购合同重新归类,发现约七成库存并非完全卖不动,而是被一次性起订量、整批交付和缺少退换货窗口锁住了。团队原先只盯销售数据,忽略了合同条款对补货节奏的放大作用。合同管理减少库存压力,并不是把合同扫描后集中存储,而是把合同中的采购约束转换成可执行的数据。
例如,供应商最小起订量为500件,预计月销量只有180件,如果没有拆批交付或滚动补货条款,采购人员即使看到了销量下滑,也很难及时减少到货量。我建议选品团队至少把以下字段结构化:合同有效期、SKU、起订量、交付批次、交付周期、可取消比例、退换货条件、价格阶梯和账期。
只有这些字段能和库存、销量、在途采购关联,合同才会从“法务文件”变成“库存控制器”。
合同字段对库存的直接影响建议动作 最小起订量决定单次库存增量按动销速度反推可接受上限 交付周期决定安全库存水平区分生产周期与运输周期 拆批交付降低一次性到货压力将采购量拆成周度或月度批次 退换货条款决定滞销库存的止损空间明确时间窗口、费用和责任方 在上述项目中,团队把月销量低于起订量两倍的SKU列为合同风险项,重新谈判拆批交付后,在途库存金额下降约21%,仓储周转天数从64天降到49天。
这个结果并非单纯来自少采购,而是因为采购动作终于受到了合同条件和真实需求的共同约束。我的判断是:如果库存报表只告诉你“现在有多少货”,却不能回答“哪些合同正在制造未来库存”,它对采购决策是不完整的。电商采购平台的价值,应当体现在提前暴露合同风险,而不是等仓库爆满后再提醒。
我现在遇到的情况是,运营团队每天看销售、转化率和库存,采购团队则看供应商报价和交期,双方都觉得自己掌握了数据,但补货决定仍然靠经验。我想知道,一个可落地的“数据,合同,行动”闭环应该怎样设计,才能避免系统里有数据、现场却没人执行?
我测试过几种采购流程后发现,最容易失败的做法是直接把销售预测接到自动下单。预测本身有误差,如果没有合同交付能力、供应商履约记录和库存成本做校验,自动化只会更快地制造过量库存。更稳妥的闭环应分为四步。第一步是需求判断,按SKU查看近7天、30天和90天销量,同时标记促销、季节性和渠道变化。
第二步是合同校验,检查起订量、剩余可交付量、交付周期和可取消比例。第三步是形成采购动作,明确是增购、延迟、拆单还是暂停。第四步是回看结果,把实际到货、售罄速度和供应商履约偏差写回供应商与合同档案。我曾经用一个简单的规则表替代“凭感觉补货”:当库存覆盖天数低于交付周期加安全天数时,进入补货候选;
当预测采购量低于合同起订量时,优先谈拆批或共享库存;当在途量已经超过未来30天需求时,默认暂停新增采购,除非有明确促销计划。
判断条件常见错误动作更合理的合同动作 预测量低于起订量为了拿低价继续整批采购改为拆批交付或合并SKU议价 在途量高于30天需求继续按系统建议下单冻结新增订单并协商延期 销量短期暴涨立即签长期大额合同先用小批量验证持续性 供应商交期不稳定简单提高安全库存引入分段交付和延迟赔付条款 这个流程最关键的不是步骤数量,而是每个数据结论必须对应一个责任人和一个合同动作。
例如“库存覆盖天数偏高”不能停留在报表里,而应自动生成“暂停采购、延迟到货或申请退货”的待办,并由采购负责人在规定时间内选择处理方式。我建议先从高库存金额、长交付周期和高退货率的20个SKU试运行,连续观察四周。不要一开始就覆盖全量商品,否则团队会被大量低价值提醒淹没,最后又回到线下表格和口头确认。
过去我谈供应商合同时,注意力主要放在含税价和账期,等到商品卖不动才发现合同没有延期交付、部分取消和退货安排。现在我想重新设计采购合同,但不确定哪些条款最能直接缓解库存压力,哪些条款只是看起来专业、实际很难执行。
从库存控制角度看,合同条款并不是越多越好,关键是能否在需求变化时提供调整空间。我最看重的不是单一低价,而是“采购量可变性”。如果供应商报价便宜5%,却要求一次性采购六个月用量,库存资金占用很可能远高于节省的采购成本。第一类是数量弹性条款,包括起订量、允许上下浮动比例、分批释放数量和取消截止时间。
比如合同约定总量1000件,但允许在交付前14天将当批数量上下调整30%,比简单写“按订单采购”更容易执行,也更容易在系统中设置预警。第二类是交付控制条款,包括交付窗口、延迟交付责任、提前交付是否需要确认,以及不同批次的验收标准。
提前交付并不总是好事,如果仓储空间紧张,供应商提前把货送到,实际会把库存压力转移给采购方。第三类是退出与止损条款,包括滞销品退换、包装完好退货、质量问题处理、临期品责任和联合促销支持。需要注意的是,条款必须写清适用SKU、时间窗口、运输费用和结算方式,否则真正发生滞销时,双方仍会重新争论。
条款建议关注的量化指标容易踩的坑 分批交付批次数、每批数量、间隔天数只写“可协商”,没有默认规则 数量调整可调整比例、通知时限调整比例过低,实际没有弹性 延迟交付延期天数、费用或赔付方式只约束采购方,不约束供应商 滞销退换退换周期、品类范围、费用承担没有定义“滞销”判定标准 我还会把合同条款换算成库存成本。
假设一批货价值20万元,仓储和资金占用综合成本每月约1.5%,供应商为了给出3%的价格优惠要求提前三个月全量交货,那么提前采购的隐性成本约为9000元,价格优惠只有6000元时,这笔交易实际上并不划算。因此,合同评审不能只让法务检查风险措辞,也应让采购、财务和仓储共同判断条款对现金流和周转的影响。
真正有用的合同,是在商品卖不动、供应商延迟或需求突然变化时,仍然能给团队留下可执行的选择。
我看过一些采购系统,合同上传、审批和到期提醒都做得很完整,但销售、库存和采购订单彼此割裂,最后还是靠Excel判断是否该补货。对选品团队来说,评价一个平台时,究竟应该看哪些实际能力,怎样通过小范围测试判断它能不能真正减少库存?
我认为选型时最容易被误导的是功能清单。合同归档、电子审批和到期提醒属于基础能力,不能证明平台能够减少库存。真正应该验证的是:平台能不能把合同中的采购约束与SKU销量、库存、在途数量和采购待办关联起来。我建议用真实业务做一次两周试跑,而不是只听演示。
选取10至20个SKU,覆盖畅销品、滞销品、长交期商品和高退货商品,把真实合同、库存、近30天销量和在途订单导入平台,然后观察系统是否能准确回答三个问题:还能采购多少、什么时候到货、如果不调整会产生多少库存。试跑时要特别检查数据颗粒度。
合同如果只能绑定供应商,不能绑定具体SKU或规格,系统就无法判断某个商品的起订量和剩余交付量;合同如果只能存附件,不能提取交期和数量字段,提醒也只能停留在“合同快到期”这种低价值信息。
测试项目合格表现不合格信号 合同与SKU关联可查看单SKU对应条款和执行情况只能按供应商或合同编号查询 在途库存计算区分已入库、已下单和可取消数量把所有采购量混成一个数字 预警可执行性能生成延期、拆单、暂停等待办只有红黄绿提示,没有责任人 结果回写能记录实际到货和供应商履约偏差处理完成后数据不再更新 我会给平台设置一个可量化的验收指标:试跑期间,高风险SKU的合同字段完整率达到95%以上,采购待办按期关闭率达到90%以上,并且至少有一项库存动作被实际执行,例如延期到货、减少批次或取消部分订单。
如果只能展示报表、不能推动动作,就不应被算作成功。成本评估也不能只看软件采购价。应把库存资金占用、仓储费用、人工对账时间和滞销处置损失一起计算。假设平台每年费用为8万元,但通过延期交付让平均在途库存减少40万元,即使按年化12%的资金成本计算,也有约4.8万元的资金占用改善,还未计入仓储和人工收益。
最后,平台上线顺序应从“合同字段标准化”开始,而不是先追求复杂的自动补货。字段不统一、SKU编码混乱、供应商名称重复时,自动化只会把错误放大。先让团队对合同风险形成共同语言,再逐步接入预测、审批和采购执行,库存改善通常会更稳定。


读者评论
以前做采购时也容易把搜索量增长直接当成备货依据,后来发现支付转化和退款率更能说明问题。把首单拆小、设置观察期,确实比单纯压低采购单价更稳妥。
文章提到的“商品,供应商,合同,批次”关联很实用。很多库存问题不是没人发现,而是数据分散在表格、仓库和财务系统里,等到月末统计时已经错过调整交付的时机。
合同条款能否执行比写得是否完整更重要。像交期、验收标准、延期处理和滞销责任,如果没有明确日期、阈值和触发动作,实际采购中很容易变成口头约定。
