很多供应链团队把品质升级理解成“提高质检比例”,但我在电商采购项目中反复看到,真正造成退货、差评和售后赔付的,往往不是检验做得不够多,而是采购平台里的商品标准、供应商承诺和验收证据没有形成闭环。对基础版供应链经理来说,最稳妥的路线不是一开始就上复杂系统,而是先把准备、执行、复盘三个阶段连起来:采购前定义什么叫合格,采购中留下可追溯证据,采购后用缺陷和成本反推规则。
我通常把电商品质管理拆成四个问题:买什么、向谁买、怎样证明收到的货符合要求、出现问题后谁承担什么责任。很多团队只回答了第一个问题,采购人员知道要买某款商品,却没有把材质、尺寸、包装、标签、抽检比例和异常处理写成供应商能够执行的规则。
因此,品质升级的第一条原则是:所有影响消费者体验的要求,都必须转换成可测量、可留证、可追责的验收条件。“做工好”“包装结实”“颜色正常”都不是合格标准,因为不同的人会给出完全不同的判断。
一个可执行的采购标准至少要包含以下要素:
准备阶段的任务是降低不确定性。供应链经理要把商品风险拆出来,确认哪些指标一旦失控会直接影响销售,哪些问题可以通过包装或售后解决,哪些问题必须在入库前拦截。
执行阶段的任务是保证标准没有被口头协商替代。采购平台上的规格版本、订单备注、供应商确认、质检照片和异常处理记录,应该围绕同一批货形成连续记录。
复盘阶段的任务不是追责,而是找出重复出现的缺陷。若三个月内同一供应商连续出现相同的拉链卡顿、印刷偏色或外箱破损,说明问题已从“偶发异常”升级为“流程缺陷”,需要修改准入、包装或验收规则。

预算、人员和系统能力有限时,最危险的做法是平均用力。我的建议是先找出对消费者投诉、平台评分和退货成本影响最大的三至五个质量特性,把它们做成强制字段,其余项目采用抽查或供应商自检。
例如,服饰类商品可以优先控制面料成分、关键尺寸、色差和线头;小家电可以优先控制通电安全、核心功能、配件完整和包装防护;家居用品则应优先控制承重、气味、边角处理和安装配件。基础版路线的核心不是检查更多,而是先拦住最贵的错误。
我曾经参与过一个中型电商团队的采购流程梳理。团队已经使用采购平台管理供应商、价格、交期和付款节点,采购订单看起来非常完整,但收货后仍然频繁出现尺寸偏差和包装破损。进一步检查发现,订单中只有商品名称、数量、单价和交期,质量要求仍然散落在聊天记录、图片和个人记忆里。
采购人员认为自己“已经和供应商说过”,供应商认为自己“按平时做法生产”,仓库则只能按照经验抽查。出现异常后,双方都可以找到一段对自己有利的沟通记录,却没有一份双方确认过的、可对照的验收版本。
这个场景说明,采购平台并不会自动带来品质升级。平台只能承载流程,不能替团队决定哪些标准重要。如果标准没有进入订单和批次记录,系统越完整,可能只是把低质量流程电子化。

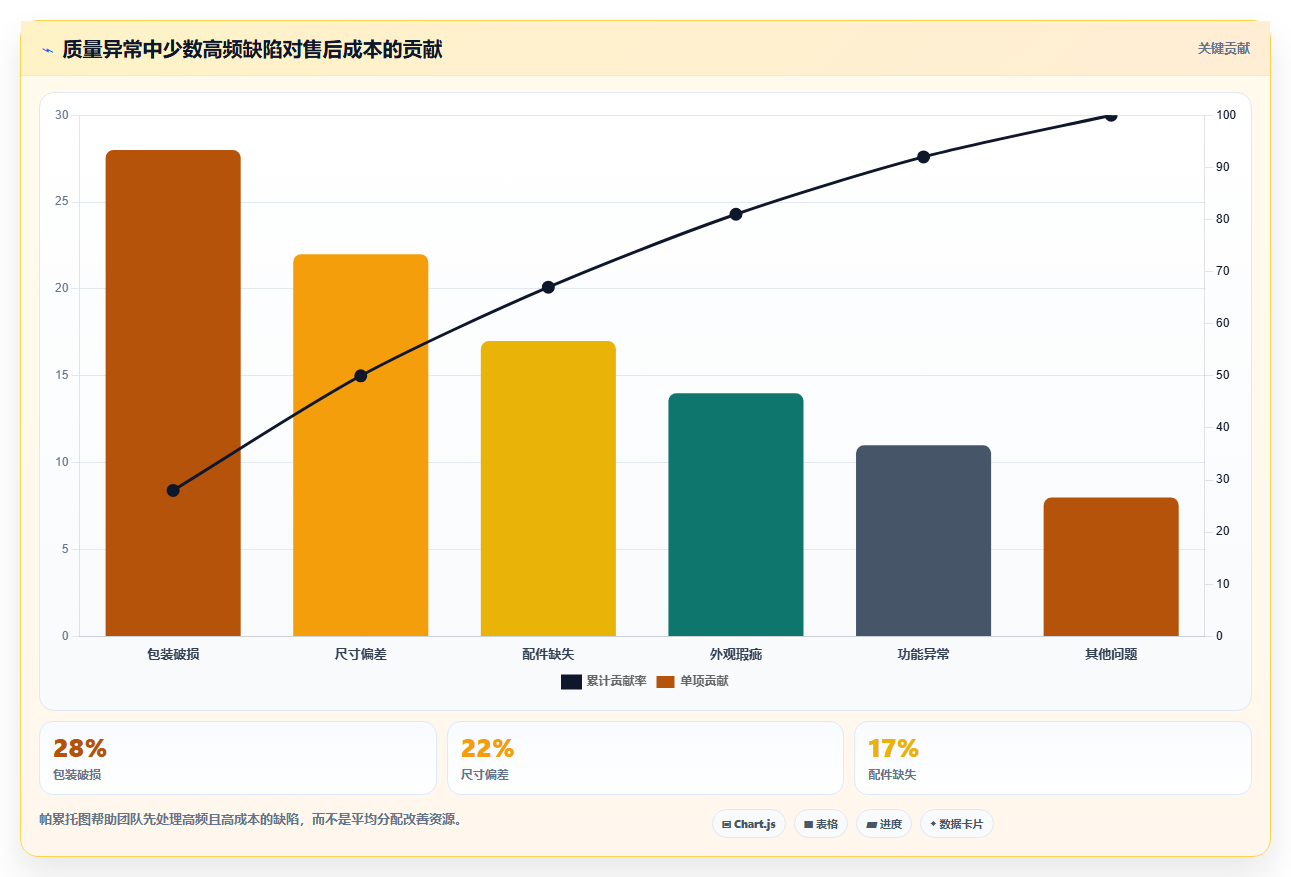

供应商补发一件商品,表面上只是增加一件货物成本,但真实损失可能包括返仓运费、重新拣货、客服沟通、平台赔付、优惠券补偿、差评影响以及库存占用。对于低客单价商品,售后一次处理的人工成本甚至可能超过商品本身的采购价。
我在核算一批家居用品时,发现供应商报价仅占最终质量损失的一部分。一次到货批次出现外箱受潮,直接退货率为4.8%,但加上仓库复检、消费者补偿和二次发货,综合损失约占该批订单含税采购金额的11.6%。如果只看供应商是否愿意补货,会严重低估问题。

当订单中明确了质量版本、验收方法和异常责任,供应商会在生产前提出无法执行的要求,采购人员也能在付款前发现冲突。反过来,如果质量要求直到收货时才出现,任何争议都会变成价格、关系和经验的博弈。
我认为采购平台的品质价值可以用一句话概括:把事后争议前移成事前确认,把口头承诺转化为订单证据。这比单纯增加审批节点更有意义,因为审批数量增加不代表风险减少。
最低报价只说明供应商在当前报价条件下愿意收取更低的商品价格,并不说明其综合交付成本最低。若供应商的批次稳定性差、包装标准弱、补货速度慢,低价可能只是把成本转移到了售后、仓储和现金流上。
我建议把供应商成本拆成五部分:采购价、运输与包装成本、质量异常成本、交期波动成本和管理成本。最后一项常被忽略,但一个需要采购人员反复催单、逐件确认和手工对账的供应商,实际占用了大量团队产能。
| 成本项目 | 低报价但不稳定供应商 | 报价略高但稳定供应商 | 判断重点 |
|---|---|---|---|
| 含税采购价 | 较低 | 高3%至8% | 不能单独决定结论 |
| 批次异常率 | 5%至9% | 1%至3% | 看缺陷是否集中在高风险部件 |
| 交期波动 | 平均延迟3至7天 | 平均延迟0至2天 | 活动款应提高权重 |
| 异常处理人工 | 每批4至8小时 | 每批1至2小时 | 反映协同成本 |
| 综合采购成本 | 可能高于报价12%至18% | 接近报价加5%至8% | 用完整账算账 |
抽检对随机缺陷有帮助,但对系统性缺陷的作用有限。如果一批货的版型尺寸整体偏大,抽检十件和抽检三十件都会发现问题;如果缺陷只集中在某个箱、某个生产时段或某个关键部件,单纯提高比例仍可能漏检。
更有效的做法是根据风险决定抽检方式。外观类问题适合分层抽样,功能类问题适合逐件测试,高价值或安全相关商品应设置关键项目全检,包装类问题则应结合运输模拟和箱规检查。
抽检比例不是品质策略,抽检对象、抽检时机和缺陷处置规则才是品质策略。
很多团队设计了十几项供应商评分,包括价格、交期、响应、质量、配合度、环保、创新等,但实际执行时没人能稳定填完,最终每个月凭印象调整几分。评分表看起来精细,结果却缺乏一致性。
基础版评分建议控制在五项以内,并且每项都要绑定数据:批次合格率、准时交付率、异常关闭时长、文件完整率和售后缺陷率。对于无法稳定采集的数据,宁可暂时不纳入评分,也不要制造虚假的精确感。
如果每次复盘都停留在“供应商疏忽”“仓库没看仔细”“采购跟进不及时”,团队下个月还会遇到同样的问题。复盘应该回答三个问题:这个缺陷为何没有在更早环节被发现,现有规则哪个地方允许了它发生,下一批货需要增加什么约束。
真正有效的复盘输出,不是一份批评邮件,而是至少一项流程变化,例如修改样品确认表、调整包装要求、增加关键尺寸全检、改变供应商分级,或者暂停某个供应商的自动下单资格。

我不建议只按缺陷发生次数排序。一个发生频率低但可能引发安全事故的缺陷,优先级应高于频繁出现但容易现场修正的小瑕疵。
可以给每个质量风险设置三个分值:消费者损失从1到5分,发生概率从1到5分,发现难度从1到5分。风险分值等于三项相乘。分值越高,越应该前移到样品确认、生产过程或出货前进行控制。
| 质量风险 | 消费者损失 | 发生概率 | 发现难度 | 风险分值 | 建议控制点 |
|---|---|---|---|---|---|
| 关键功能失效 | 5 | 3 | 4 | 60 | 生产过程抽测加出货全检 |
| 外包装轻微压痕 | 2 | 4 | 2 | 16 | 抽检并优化箱规 |
| 核心尺寸偏差 | 4 | 3 | 3 | 36 | 样品确认加批次测量 |
| 配件缺失 | 3 | 4 | 2 | 24 | 装箱清单加封箱前复核 |
第一类是高风险商品,通常涉及用电、承重、入口接触、儿童使用或较高客单价。此类商品应优先保证安全、核心功能和追溯信息,宁可牺牲一部分收货速度,也不应只依赖供应商自检。
第二类是体验敏感商品,例如服装、家居装饰和美妆工具。它们未必有很高的安全风险,但消费者对颜色、触感、气味、尺寸和外观非常敏感。此类商品要把样品版本和图像证据管理好。
第三类是低风险、标准化程度较高的商品。此类商品可以更多使用供应商自检、到货抽检和历史绩效放行,重点是控制采购成本和处理效率。

我在制定验收规则时,会把指标分成两层。必须满足项包括安全、功能、材质合规、关键尺寸和配件完整,这些项目不应因为供应商价格低或交期紧张而放宽。
允许波动项包括轻微色差、非核心位置的细小线头、外箱轻微压痕等,但必须定义范围。允许波动不是放弃管理,而是避免把所有瑕疵都当成不合格,导致供应商成本上升、可售率下降。
建议在采购平台中分别设置“致命缺陷、主要缺陷、次要缺陷”三类,并为每类绑定不同处置方式。致命缺陷直接拒收或暂停销售,主要缺陷要求返工或折价,次要缺陷则在不影响使用的前提下记录趋势。
质量画像不是一张漂亮的商品介绍页,而是一份围绕采购决策的风险清单。建议从商品用途、消费者关注点、历史投诉、运输环境、售后方式和供应商工艺六个角度建立。
我会要求采购、品控、仓库和客服各提供一份风险输入。采购知道价格和交期,品控知道缺陷,仓库知道到货状态,客服知道消费者如何描述问题。只有把四方信息放在一起,质量画像才不会偏向单一部门。
“按图片生产”是电商采购中最容易产生争议的一句话。图片无法准确表达厚度、柔软度、颜色容差、结构强度、包装方式和细节工艺。样品确认必须记录版本号、确认日期和不可变更的关键特征。
样品确认至少要保留以下内容:
如果商品会持续补单,不能只保存第一批样品。原材料、工艺或包装发生变化时,应重新确认样品或至少提交变更说明。否则,第一批合格并不能证明后续批次仍然符合。
样品做得好不代表批量生产稳定。供应商准入时,我会特别关注三个细节:关键工序是否有固定作业方法,原材料是否有批次记录,异常品是否有隔离和返工机制。

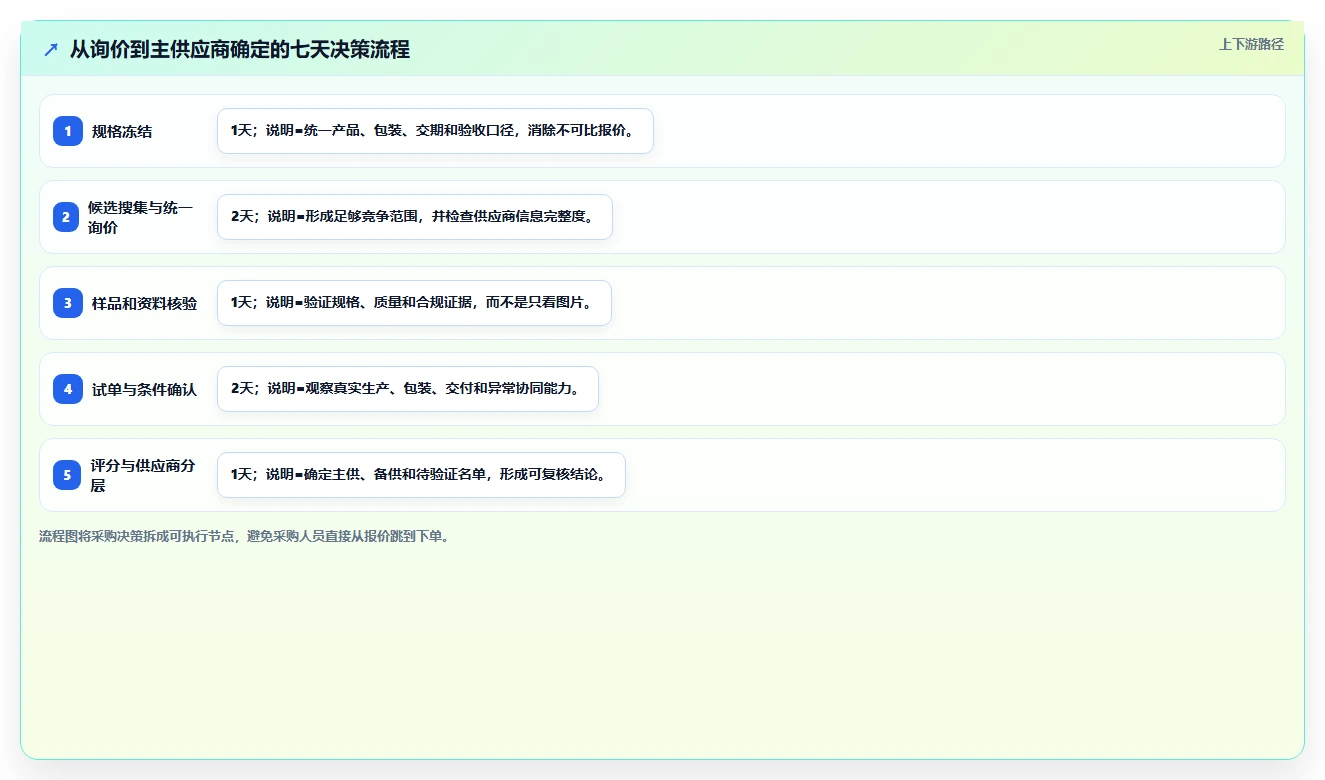

对没有完整质量体系的中小供应商,可以采用更简单的验证方法:连续抽查三批小订单,观察同一质量指标是否稳定;要求供应商提供生产前确认、出货前自检和异常反馈;对高风险商品增加现场视频或第三方抽检。

供应商未确认质量标准、样品版本未锁定、关键材料来源不明、包装测试未完成、交期与活动节点冲突,这些都应成为不得下单条件。很多质量事故并非没人看到风险,而是团队在“先下单再说”的压力下主动绕过了风险。
如果业务必须抢档期,也应把风险显式化:限制首单数量、提高抽检比例、缩短补货周期、预留替代供应商,并由负责人确认可能的损失。让风险被看见,比假装流程已经完整更专业。
同一个商品名称可能对应多个包装、多个材料版本或多个配件组合。订单应绑定质量版本号,例如“家居收纳箱V2.1”,并关联样品照片、规格表和验收规则。供应商确认订单时,需要确认的不是数量和价格,而是“按哪个质量版本交付”。
如果采购平台支持字段配置,我建议至少设置以下强制字段:
到货检查关注数量、外箱、批次和明显破损;功能检查关注消费者真正使用的核心动作;证据归档则关注照片、检测结果、异常单号和处置结论。三者不能相互替代。
例如,仓库确认外箱完整,并不能证明商品内部没有断裂;通电测试正常,也不能证明配件齐全;上传一张合格照片,也不能代替批次抽检记录。
我建议仓库验收按照以下顺序执行:
第一个偏差是位置偏差。工作人员只拿容易取到的箱子,导致样本集中在同一位置。第二个偏差是时间偏差。只在收货开始时检验,忽略后续到货批次。第三个偏差是人员偏差。不同检验人员对同一瑕疵的判断不一致。
解决方式并不复杂:规定随机取样位置,按批次分段抽检,使用缺陷图片和文字阈值做判定。对于争议项目,可以保留一组“边界样品”,让检验人员拿实物对照,而不是凭记忆判断。

异常单不能只有“待处理”状态。至少应分为待确认、已确认、返工中、补发中、折价完成、退货完成和已复盘。每个状态都要有责任人和时限。
| 异常类型 | 首次响应时限 | 临时措施 | 结案条件 |
|---|---|---|---|
| 关键功能异常 | 4小时内 | 隔离批次,暂停发货 | 复检合格或完成退货 |
| 配件缺失 | 1个工作日内 | 核对装箱清单,安排补发 | 补发签收并更新缺陷数量 |
| 外观轻微瑕疵 | 2个工作日内 | 按缺陷等级决定放行或折价 | 责任和金额确认完成 |
| 包装破损 | 当日 | 拍照留证,隔离受损箱 | 包装方案完成改善验证 |
结案不等于供应商说“已经处理”。结案需要有结果证据,例如复检照片、补发物流、折价协议、退货入库记录或包装改进后的验证数据。没有证据的结案,后续复盘仍然只能依赖印象。
下面这个案例采用项目复盘中的典型数据,并对商品和供应商信息做了匿名化处理。某收纳类商品月均采购约12,000件,前两个月退货率为7.4%,主要原因包括尺寸偏差、卡扣松动、外箱破损和配件说明不清。
供应商认为商品本身没有明显质量问题,因为大部分商品仍可使用;客服则发现消费者描述集中在“和页面不一样”“盖不上”“收到就是裂的”。这说明问题不仅是制造缺陷,还包括页面承诺、包装防护和装配体验之间的不一致。
我们没有直接要求供应商“提高品质”,而是把投诉拆成具体项目。尺寸偏差被拆成箱体外径、内径和盖体匹配度;卡扣松动被拆成开合次数和锁止力度;外箱破损被拆成堆码高度、护角方式和填充间隙;说明不清则改成图示步骤和配件编号。
这一步很关键,因为同一句“体验不好”可能对应多个责任环节。如果不拆分,供应商会改善自己最容易改善的部分,却不一定解决消费者真正遇到的问题。
调整后的规则包括:箱体关键尺寸允许误差从模糊描述改为±2毫米;盖体匹配度每批抽检20件;卡扣连续开合30次后不得自动弹开;外箱四角必须增加护角;每箱必须附带配件清单;所有批次上传外箱和抽检样本照片。
同时,我们把首批改善订单限制在3,000件,不直接恢复原有月度采购量。供应商只有在连续两批合格率达到98%以上、异常关闭时长控制在48小时内,才恢复正常采购额度。

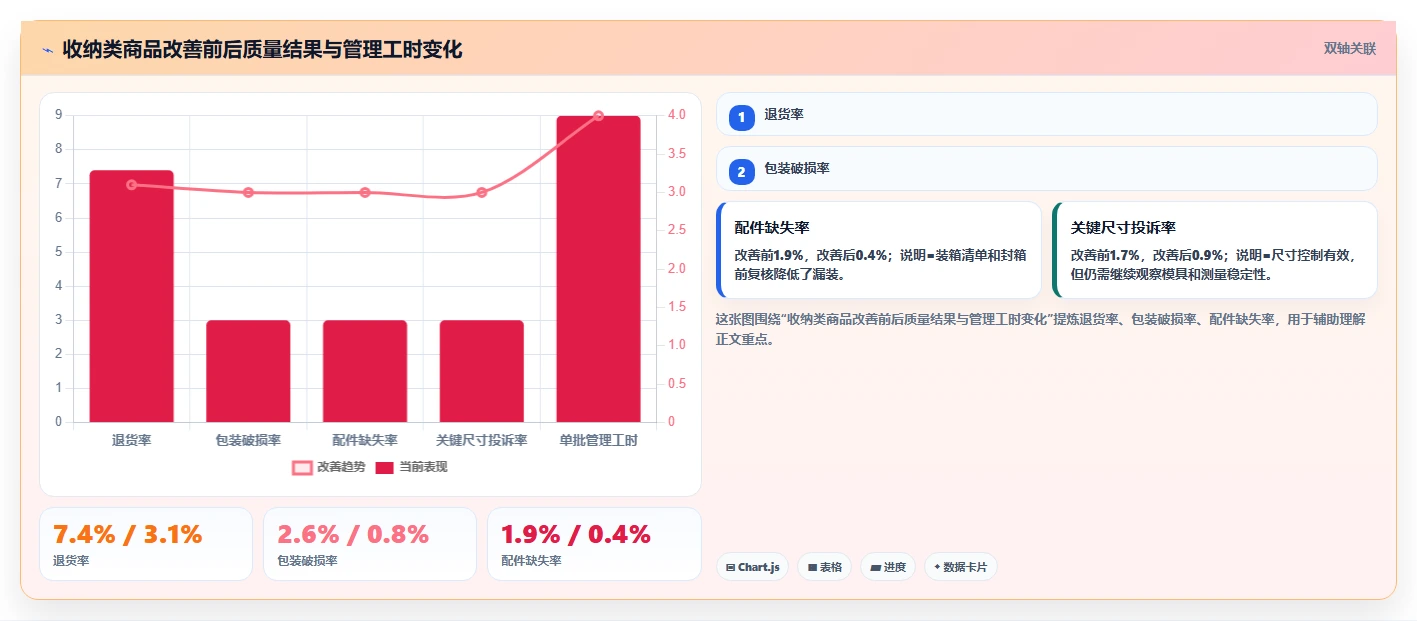

改善后的四周数据如下:退货率由7.4%下降至3.1%,包装破损由2.6%下降至0.8%,配件缺失由1.9%下降至0.4%,关键尺寸投诉由1.7%下降至0.9%。供应商并没有做到零缺陷,但高成本缺陷明显减少。
更重要的是,采购人员每批跟进工时从约9小时下降到4小时。表面看,新增了抽检和记录;实际上,因为异常减少,反复催问和返工协调更少,团队总管理成本下降。

第一,先从消费者投诉和售后数据确定高成本问题;第二,把问题翻译为供应商和仓库都能执行的检查项目;第三,用小批量验证改善是否有效;第四,再根据数据决定是否恢复采购规模。
如果一开始就要求供应商全面整改,通常会出现责任范围过大、成本增加不透明、效果无法归因的问题。小批量验证虽然牺牲了一部分短期规模效率,但换来了更清晰的因果关系。
新品没有历史数据,最大风险是团队并不知道哪些问题会发生。建议先做小批量试采,重点确认样品与量产一致性、包装承受能力、关键功能和消费者实际反馈。
新品阶段最不适合使用复杂的历史评分模型,因为样本不足。此时更应该看供应商的响应速度、样品复制能力和问题透明度。
爆款的品质风险具有放大效应。一个小缺陷在销量较低时只是几十条售后,到了活动期间可能变成数千条退货,还会影响平台评价和广告效率。
爆款补货应采用动态策略:核心供应商维持主供,备用供应商保留可启动产能;关键功能和尺寸提高抽检强度;生产批次与销售批次保持可追溯;活动前设置最后放行节点,不能因为缺货压力跳过质量门槛。
低客单价商品不代表可以不管品质,但不能采用每件全检的高成本方案。对标准化程度高、历史缺陷率低的商品,可以采用供应商自检、定期抽检和异常触发加严机制。
如果某供应商连续三批合格率达到目标,可以降低常规抽检比例;一旦出现关键缺陷,则恢复高比例抽检,并重新验证供应商过程。这样既不放弃质量,也不会让检验成本吞噬利润。
有些商品退货率高,并不完全因为制造质量差,而是页面尺寸、颜色、使用方式和消费者理解存在偏差。供应链经理需要把客服标签、页面内容和商品实物放在一起看。
如果消费者说“太小”,先检查页面是否清楚展示尺寸和参照物;如果消费者说“颜色不一样”,要判断是屏幕显示差异、灯光差异,还是不同批次色差;如果消费者说“不会安装”,则可能需要改善说明书和包装分区,而不只是要求供应商做得更好。
供应商拒绝提供批次信息、不同意确认样品、反复以“行业都这样”为理由回避验收时,问题通常不是不会做,而是不愿承担可验证责任。对关键供应商,可以通过价格、账期和采购份额换取明确承诺;对非关键供应商,则应准备替代方案。
我不建议在每次异常后都无限谈判。若连续两次关键缺陷未改善,或供应商拒绝执行已经确认的标准,就应降低采购份额,暂停新品导入,并把寻找替代供应商列为正式任务。
全检能够提高发现率,但会延长收货时间并增加人工成本;抽检效率高,却承担漏检风险。对于高风险商品,应该优先保证关键项目全检;对于低风险商品,可以通过历史绩效和供应商自检提高放行速度。
| 方案 | 发现能力 | 收货速度 | 人工成本 | 适用场景 |
|---|---|---|---|---|
| 供应商自检 | 较低 | 快 | 低 | 稳定的低风险标准商品 |
| 到货抽检 | 中等 | 中等 | 中 | 大多数常规电商商品 |
| 关键项目全检 | 高 | 慢 | 高 | 安全、功能和高客诉风险商品 |
| 第三方检验 | 较高 | 较慢 | 较高 | 跨地区、高货值或争议批次 |

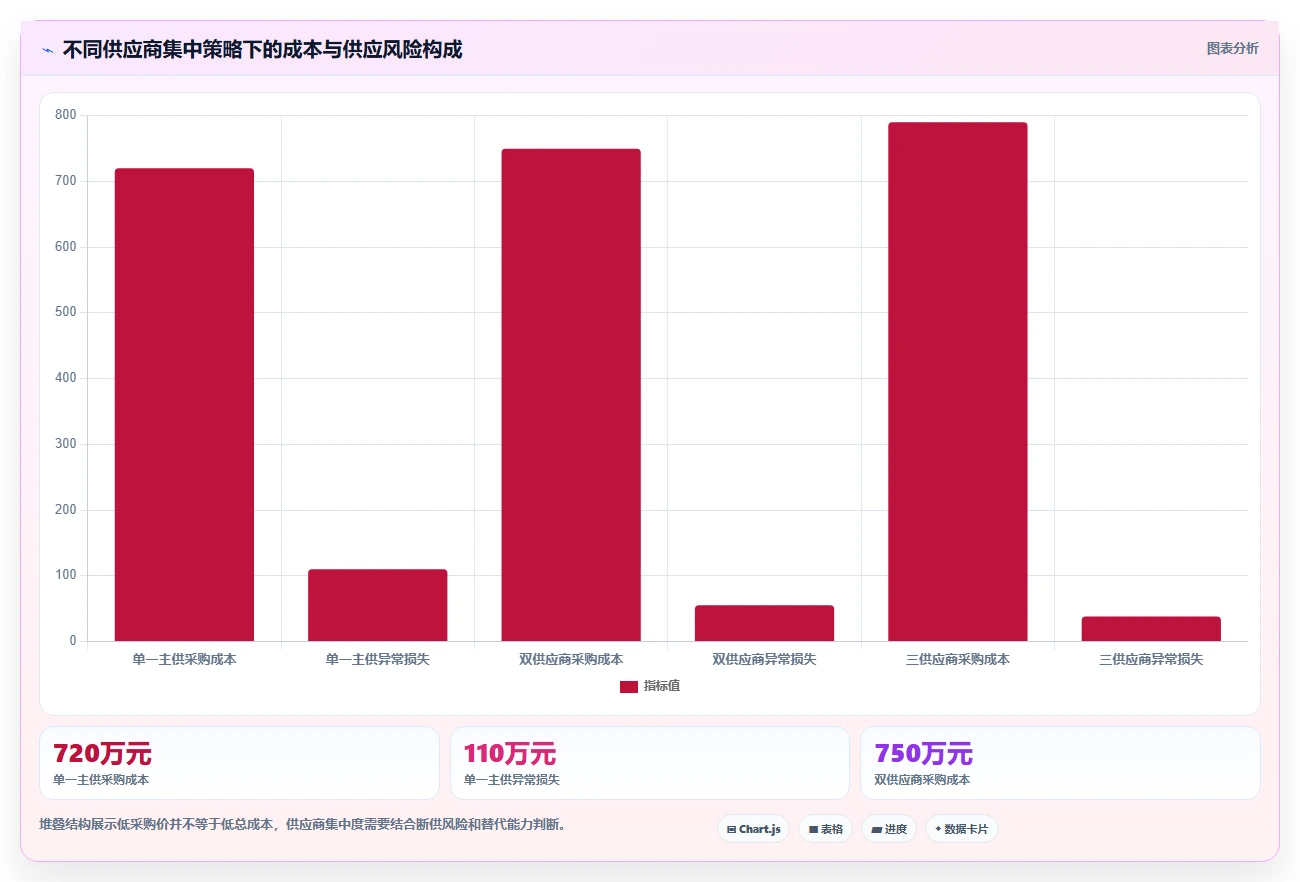

把所有订单集中给一家供应商,通常可以获得价格和交期优势,但会增加断供、议价和质量波动风险。保持两家以上供应商,则会产生样品维护、质量一致性和采购量分散的成本。
我的判断是,核心爆款至少要有一个经过验证的备用来源,但不一定要长期平均分配订单。主供承担稳定交付,备供保持小批量或定期验证,只有在主供异常时才扩大份额。

过度压缩账期和价格,可能迫使供应商降低原材料等级、减少检验投入或拖延改善。采购谈判不能只问“还能降多少”,还应问“哪些质量要求需要什么成本”。
如果供应商能够提供稳定批次、完整检测记录和快速异常响应,适度的价格溢价可能是合理的。真正需要控制的是没有带来任何质量收益的溢价,而不是所有高于最低价的报价。
采购平台适合管理规则、提醒节点、保存证据和统计趋势,但不能替代所有专业判断。颜色、气味、手感、包装压痕和复杂功能体验,仍可能需要人工或专业检测。
自动化优先用于高频、明确、重复的任务,例如订单字段校验、逾期提醒、异常升级、供应商评分和批次归档。人工优先用于低频、高风险、需要经验判断的任务。这样做比追求“全部自动化”更符合基础版团队的现实能力。
第一类是结果证据,包括退货率、投诉率、批次合格率、赔付金额和缺货时长。第二类是过程证据,包括抽检记录、生产批次、交期变化和异常响应时间。第三类是责任证据,包括订单版本、供应商确认和仓库验收记录。第四类是改进证据,包括下一批货的验证结果。
没有证据的观点可以作为线索,但不能直接作为结论。比如“供应商最近态度不好”可能是真的,但复盘要继续追问:响应时间是否延长,异常关闭是否超时,是否存在未兑现的改善承诺。
复盘报告不需要写得很长,但必须有明确的动作负责人和完成时间。若只是把异常描述再抄一遍,下一批货仍然会回到原来的流程。
单批次合格率可能受原材料、天气、运输和人员变动影响,不适合直接决定长期合作。供应链经理应至少观察连续三个月的质量趋势,并区分偶发异常和重复异常。
我通常关注五个滚动指标:批次合格率、关键缺陷率、退货率、异常关闭时长和质量相关综合成本。若合格率提高但退货率不变,说明验收指标可能没有覆盖消费者真正关注的体验;若退货率下降但管理工时快速上升,说明流程可能过度依赖人工。

供应商分级不是给供应商贴标签,而是决定下单、抽检、付款和替代策略。优秀供应商可以获得更高的采购份额和更简化的常规验收;观察供应商需要限量采购和加严抽检;高风险供应商则应暂停新品和自动补货。
| 供应商等级 | 典型表现 | 采购动作 | 质量动作 |
|---|---|---|---|
| 稳定级 | 连续三个月合格率98%以上 | 可提高份额,保留备供 | 常规抽检,关键项目不放松 |
| 观察级 | 合格率波动或异常关闭偏慢 | 限量采购,暂停大额预付款 | 加严抽检,要求改善计划 |
| 高风险级 | 关键缺陷重复发生或拒绝整改 | 暂停新品和自动补货 | 必要时退货、替换或退出 |
调取近90天的退货、投诉、差评、仓库异常和供应商索赔记录。不要先讨论谁的责任,先按商品、供应商、缺陷类型、发生批次和成本进行分类。
为重点商品建立样品档案、规格要求、缺陷等级、抽检方案和异常责任。质量版本不必一次写得很复杂,但必须让采购、供应商和仓库看到同一份规则。
同时把关键字段设置为必填,减少“订单已创建但标准未确认”的情况。若采购平台暂时不支持全部字段,可以先用结构化表单和统一附件命名过渡,但不要继续依赖个人聊天记录。
不要同时改造所有品类。选择一个投诉成本高、供应商配合度尚可、订单频率稳定的商品作为试点。用一批订单验证从下单、供应商确认、到货抽检、异常处理到复盘的完整链路。
试运行期间,重点记录三个数据:新增人工耗时、质量证据完整率和异常关闭时长。若流程让所有人都觉得繁琐,应优先删掉低价值字段,而不是放弃标准化。
试点结束后,比较改善前后的退货率、关键缺陷率、质量综合成本和团队工时。只有同时带来质量收益或风险降低的动作,才适合推广到更多商品。
如果某个字段没人使用、不能帮助判断或无法形成证据,就应删除或合并。流程越长不代表能力越强,能持续执行的最小闭环,才是基础版团队真正需要的系统。
电商采购平台的品质升级,最容易被误解成系统建设项目,实际上它首先是一项经营判断工作。供应链经理需要决定哪些质量风险值得提前投入,哪些缺陷可以接受波动,哪些供应商应获得更多份额,哪些异常必须改变规则。

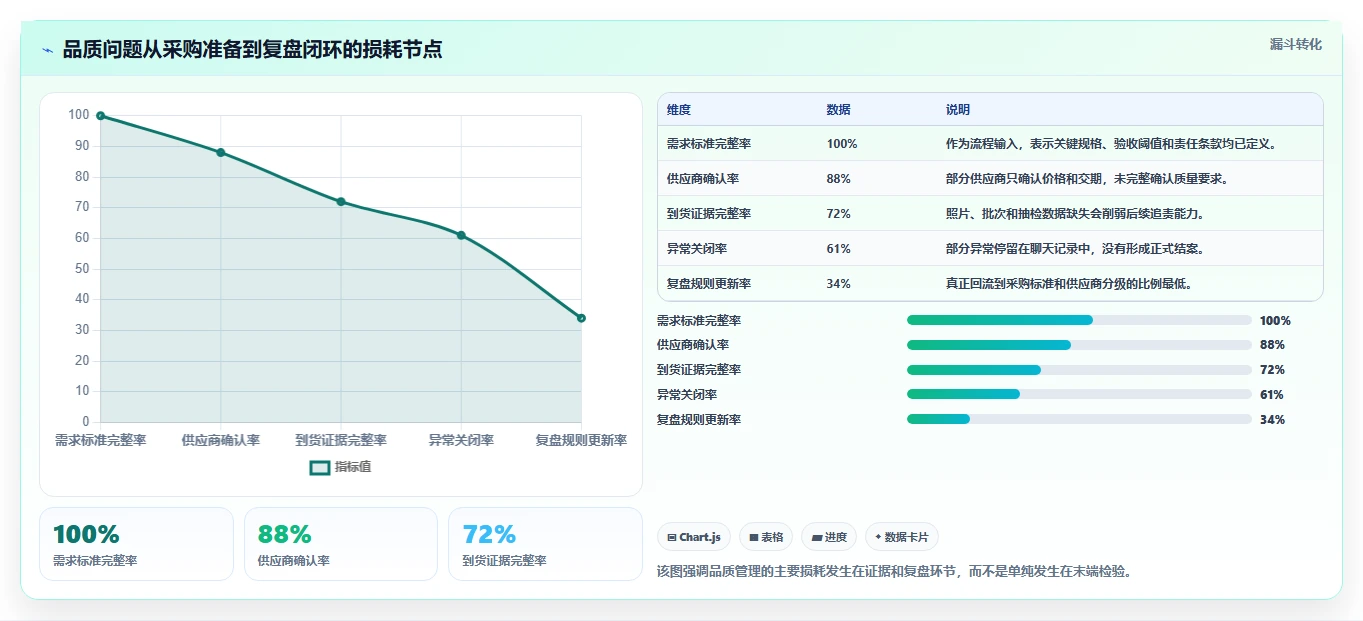

我的独特判断是:品质管理的成熟度,不看团队发现了多少问题,而看问题被发现时,已经造成了多少损失。如果问题总是在消费者收货后才出现,说明控制点太晚;如果问题在仓库被发现但没有形成供应商改善,说明证据没有回流;如果每次复盘都增加检查,却没有减少重复缺陷,说明团队正在用人工弥补规则缺陷。
下一步可以从一个高退货商品开始,完成三件事:建立质量版本,固定到货证据,连续追踪三个月滚动指标。先不要追求复杂系统、全品类覆盖或零缺陷目标。只要能让下一批货比上一批货更早发现问题、更少重复异常,并且把经验沉淀为采购条件,品质升级就已经真正开始。
我负责过一次电商采购体系升级,最初以为换一套采购平台、增加几个审批节点就能降低质量问题,结果上线后采购周期反而变长。我想知道,在真正执行之前,供应链经理到底应该先准备哪些数据和规则,才能避免把混乱流程直接搬进系统?
品质升级的准备阶段,最容易犯的错是先选平台、后定义问题。我的做法是先抽取近三个月的采购订单、来料检验、退货和客诉数据,把“质量不好”拆成可定位的指标。建议至少建立四张基础表:供应商档案表、商品规格表、质量异常表、采购履约表。
每张表都要有唯一编号,例如供应商编码、SKU编码、批次号和订单号,否则后续很难判断问题究竟来自供应商、规格变更,还是仓库验收。
准备项目必须记录的字段实际用途 供应商档案产能、交期、合规证照、历史不良率建立分级和准入门槛 商品规格材质、尺寸、包装、抽检标准、可接受偏差避免采购与质检理解不一致 异常记录问题类型、批次、责任方、处理时长识别高频根因 履约数据交期达成率、缺货率、补货次数判断低价是否被延迟成本抵消 我通常会先算三个基线:来料不良率、准时交付率、异常关闭周期。
比如某类目不良率为4.8%、准时交付率为76%、异常平均关闭需要9天,就不能只设一个“质量提升”目标,而应分别设为不良率低于2.5%、准时交付率高于90%、异常关闭不超过3天。另一个关键动作是给商品建立“质量关键点”,而不是把所有字段都设成必填。服装可能重点关注色差、缩水率和缝线;
小家电则更关注安全认证、功率偏差和连续运行稳定性。字段过多会让采购员随意填,真正重要的信息反而失真。我的判断标准是:如果一个质量规则不能被采购、供应商和仓库用同一种方式解释,它就还没有准备好进入平台。先统一定义,再配置流程,通常比直接上线更快。
我们曾经把供应商准入、样品确认、批次验收和异常审批全部配置进系统,表面上流程很完整,但一线采购为了赶活动,还是在线下用表格和聊天工具推进。我想知道,怎样设计执行流程,才能让平台真正约束关键风险,而不是增加一堆没人认真填写的节点?
执行阶段的核心不是“流程越完整越好”,而是把最容易造成损失的动作设置成不可绕过的控制点。我测试过多种配置后,发现采购人员最反感的是重复录入和低价值审批,因此流程必须围绕风险分层。可以采用三档采购策略。低风险、成熟供应商的常规补货,保留快速下单和抽检;
新供应商、核心商品或规格变更,必须经过样品确认和首批验收;高客诉、高退货或涉及安全合规的商品,则增加批次放行和复盘门槛。
采购场景建议控制点不建议增加的动作 成熟供应商常规补货规格校验、数量校验、抽检结果逐单重复审批 新供应商首单资质审核、样品确认、首批验收只看报价排名 核心商品或活动商品批次追溯、交付预警、库存缓冲临近活动才集中催货 质量异常订单冻结放行、责任判定、整改期限只关闭工单不验证结果 我特别建议把“异常关闭”改成两步:第一步是责任人提交处理结果,第二步是采购或质检验证整改是否有效。
曾遇到供应商把包装破损简单标记为“已补发”,但三周后同一批次再次发生。如果没有验证环节,系统里的关闭率会很漂亮,实际损失却没有减少。执行数据要同时看效率和质量,不能只盯采购周期。
一次测试中,增加首批验收使平均采购周期从5.2天升到5.8天,但首批退货率从3.6%降到1.7%,整体售后处理成本反而下降。对核心商品来说,这种小幅前置等待通常是值得的。平台配置上,我会优先使用自动带出规格、批次关联、逾期提醒和异常升级,而不是增加更多人工填表。
凡是可以由系统读取订单、库存或检验结果自动生成的字段,都不应让采购员再次录入。
过去我们复盘时主要看供应商排名和月度不良率,数字有变化,却说不清为什么变化。我想建立一套更可靠的复盘方法,既能判断是供应商真的改善了,也能识别是不是订单结构变化、抽检比例变化造成的假象。
品质复盘不能只看一个月的总体不良率,因为采购结构、供应商占比和抽检方式都会影响结果。我更推荐使用“结果指标、过程指标、损失指标”三层结构,并且至少连续观察八到十二周。指标层代表指标复盘时要追问的问题 结果指标批次不良率、退货率、客诉率客户最终感受到的问题是否减少?
过程指标抽检完成率、首件确认率、异常按期关闭率流程是否被真实执行?损失指标补发成本、仓储占用、售后工时、销售损失质量改善是否转化为经营收益?我会先做“同口径对比”,例如只比较同一SKU、同一供应商、同一检验标准下的批次数据。
如果上月采购了大量低风险商品,本月增加了高风险新品,那么总体不良率上升不一定代表管理变差,可能只是商品结构改变。复盘时还要把异常按根因分类,而不是只按现象分类。包装破损、漏液、尺寸不符,看起来是三个问题,但如果都集中发生在转运环节,真正的根因可能是外箱强度和装箱方式,而不是供应商生产质量。
一个实用的判断方法是看改善是否跨越三个批次。供应商第一次整改后指标变好,只能证明措施有效;连续三个批次稳定,才说明控制方法已经被执行。若只改善一个批次,通常应视为偶然波动,不宜立即提高供应商等级。复盘结论最好写成“问题,证据,动作,验证期限”的格式。
例如:某供应商近六周出现7次内衬破损,占异常总量42%;抽查发现跌落测试未覆盖满箱状态;要求其更换隔板结构,并在下两批订单进行全批外观复核。这样复盘才会从汇报材料变成下一轮采购的决策依据。
我对比过几类电商采购平台,发现功能最多的平台不一定适合基础版路线,有些系统上线三个月后仍然依赖大量线下表格。我更关心的是,预算有限、团队数字化基础一般时,应该优先购买哪些能力,哪些功能可以延后?
基础版路线不应该追求“大而全”,而应优先购买能形成质量闭环的能力。我的经验是,采购平台至少要打通商品规格、供应商、订单、验收和异常五个对象,否则数据会停留在不同模块里,无法追溯一个问题从哪里开始。选型时可以用真实业务样本做演示,而不是听销售介绍功能清单。
准备一张有规格变更的采购单、一笔新供应商首单、一条来料不合格记录,要求平台现场展示从下单到整改验证的完整过程。演示不能完成,后续实施大概率会靠人工补救。
能力基础版是否优先判断标准 供应商分级与准入优先能否按资质、质量、交付表现自动形成档案 规格与版本管理优先规格变更后,旧版本是否会被误下单 验收与批次追溯优先能否从异常追溯到订单、批次和供应商 预测算法与复杂优化可延后基础数据不足时,算法是否只是增加复杂度 全链路财务自动化视情况是否已有财务系统,是否存在重复录入 我会把选型评分拆成四项:业务覆盖40%、易用性25%、数据追溯20%、实施成本15%。
其中业务覆盖不是功能数量,而是能否解决当前最贵的三个问题。例如每月最大的损失来自错版采购,就应优先考察版本控制,而不是先购买复杂的预测模块。还有一个经常被忽略的成本是数据治理。若平台需要一次性清洗几万条SKU,但企业没有专人维护,项目上线后很快会出现重复供应商、旧规格继续使用和字段缺失。
签约前必须确认数据初始化方式、接口范围、实施周期和异常责任归属。我的建议是先用一个类目、两类供应商和一条验收流程做四到六周试点,至少观察下单准确率、异常关闭周期和采购员实际使用率。若试点后仍有超过20%的订单依赖线下补录,不要急着扩展范围,应先解决流程设计或系统易用性问题。


读者评论
文章把品质问题从“多检验”转到“证据链”上,判断比较到位。尤其是把规格版本、供应商确认、到货照片和异常结案串起来,确实能减少收货后扯皮。不过文中的数据属于情景模拟,实际落地时还需要结合品类和历史缺陷率调整。
抽检比例不是品质策略”这点很有价值。服装尺寸偏差、家电功能异常、包装破损的风险完全不同,不能用同一套抽检规则。建议再补充不同品类的抽检示例或判定表,供应链新人会更容易照着执行。
综合质量成本的分析比较贴近实际,低价供应商带来的催单、复检和售后人工经常被忽略。用风险分值筛选三到五个关键控制点也比较适合基础团队,避免一开始设计过于复杂、最后没人维护。
