电商系统开发进入验收阶段后,最危险的一句话不是“还有几个页面没做完”,而是“功能基本都完成了,先让业务试一下”。我见过不少创业团队在第 6 周还能按计划演示商品、购物车和支付,到了第 8 周却无法确认上线日期:优惠券金额算错、支付回调没有更新订单、退款后库存未释放、财务无法对账,甚至同一个问题在不同账号下无法复现。测试验收做不好,延期的通常不是几天测试时间,而是返工、等待、争议、回归和上线准备同时叠加。

本文不把“加强测试”“多沟通”当作解决方案,而是从创业团队最容易踩坑的交付场景出发,拆解测试验收如何转化为交付延期,如何判断问题究竟属于缺陷、需求变更还是环境阻塞,以及在时间已经被压缩的情况下,哪些问题必须阻断上线,哪些问题可以带着临时方案上线。
很多团队用缺陷数量判断测试压力,例如“还有 thirty 个问题”“已经修了二十项”。但缺陷总数本身不能说明交付风险。一个能够稳定复现、责任人明确、修复范围很小的普通问题,可能半天就能关闭;一个涉及订单、支付和库存的状态同步问题,即使只记录一条,也可能需要多轮联调和回归。
我在做项目排期判断时,更关注四个问题:这个缺陷是否能稳定复现,是否能明确预期结果,是否只影响一个模块,修复后是否有条件完成回归。只要其中两项无法回答,缺陷就不再是单纯的开发任务,而会变成项目等待事项。
验收真正消耗的时间,可以拆成五部分:发现问题的时间、确认口径的时间、等待修复的时间、等待环境或第三方接口的时间,以及修复后的回归时间。很多创业团队只把第四项“写代码”算进计划,遗漏了其他部分,于是开发看起来按时完成,项目却无法签收。

开发完成,通常表示代码已经实现、接口可以调用或页面可以演示。可以验收则意味着业务方能够按照约定流程验证结果,系统在已约定的环境、数据和权限下完成核心交易闭环,并且缺陷已经按照上线门槛分级处理。
例如,购物车页面可以正常展示,不代表购物车验收完成。还需要验证商品库存变化后价格是否重新计算,优惠券是否适用于当前商品,用户返回页面后数量是否保持,提交订单时库存是否再次校验,以及支付失败后订单是否进入正确状态。
如果团队在项目排期中只设置“开发完成日”,没有设置“测试准备完成日”“联调完成日”“业务验收完成日”和“上线准备完成日”,最终就会把所有风险挤到发布日期前。
创业团队最容易用页面数量估算开发进度:首页、商品列表、详情页、购物车、订单页、后台页面都已经完成,就认为项目接近结束。但电商系统真正复杂的部分,是同一笔业务在不同时间、不同系统和不同异常条件下的状态变化。
一笔订单可能经历待支付、支付中、已支付、待发货、已发货、已完成、申请退款、退款中、已退款和已关闭等状态。只要支付回调重复、库存扣减失败、用户取消订单或退款金额计算错误,页面再完整,也无法通过业务验收。
判断电商系统是否接近可交付,不要先问“页面做了多少”,而要先问“核心状态能否正确流转”。
“支持优惠券”“支持会员价”“支持库存管理”这些描述看起来清楚,实际上都不足以直接验收。以优惠券为例,至少要明确适用商品、使用门槛、是否和会员折扣叠加、退款后是否返还、部分退款如何分摊优惠金额、过期时间按照哪个时区判断。
如果这些规则没有在开发前确认,测试人员只能根据理解执行。业务方看到结果后提出“这不是我们想要的”,研发再修改,修改完成后又发现原来的流程受到影响。这类延期的本质不是测试效率低,而是验收条件没有被写成可判断的事实。
| 模糊描述 | 验收时必须补充的问题 | 未明确时的延期表现 |
|---|---|---|
| 支持优惠券 | 适用范围、叠加规则、退款返还、使用门槛 | 金额反复调整,订单与退款模块重复返工 |
| 支持库存管理 | 预占、扣减、释放、超卖处理、后台修正权限 | 正常下单通过,取消和超时支付无法闭环 |
| 支持会员体系 | 等级规则、升级时间、权益优先级、历史订单口径 | 运营验收时新增规则,已完成页面需要重做 |
| 支持物流查询 | 承运商范围、单号异常、回调频率、无轨迹提示 | 第三方接口已接入,但业务仍认为功能不可用 |
我的判断方法是把每一条需求改写成“当……时,系统应……;如果……,系统应……”。只要一句需求无法写出输入条件、处理结果和异常结果,就不应该直接进入开发排期。
正常流程通常最容易测试:用户登录,选择有库存商品,使用有效优惠券,支付成功,订单生成。问题在于,正常流程只证明系统在理想条件下能够运行,不能证明它能处理真实交易中的中断、重复和边界。
这些场景并不一定都需要复杂的自动化测试,但必须在验收清单中出现。对于资金、库存、订单状态和用户权益相关的异常,不能以“发生概率低”作为不测试的理由。

我见过一个很典型的情况:测试人员拿一件普通商品、一个普通用户和一张有效优惠券完成了全流程,然后系统被判断为“基本可用”。真正进入业务验收后,运营使用多规格商品,财务使用退款订单,客服使用后台代客下单,所有人得到的结果都不同。
测试数据不是随便录入几条商品记录,而是要覆盖业务规则的分支。至少应准备有库存和无库存商品、单规格和多规格商品、正常金额和临界金额订单、普通用户和会员用户、有效优惠券和不可用优惠券,以及已经支付、已发货、已退款和已关闭订单。
| 数据对象 | 最小场景组合 | 重点观察结果 |
|---|---|---|
| 商品 | 普通商品、多规格商品、下架商品、限购商品 | 规格价格、可售状态、限购提示是否一致 |
| 库存 | 库存充足、库存为零、库存临界、已锁定库存 | 扣减、释放、并发购买和超卖处理 |
| 用户 | 普通用户、会员用户、客服账号、财务账号 | 价格、权益、菜单和数据权限是否隔离 |
| 订单 | 待支付、已支付、已发货、退款中、已关闭 | 状态流转、按钮权限和售后入口是否正确 |
| 营销 | 满减、折扣、优惠券、不可叠加规则 | 优惠优先级、实付金额和退款分摊是否准确 |
还要注意数据污染。一个测试人员修改了库存,可能导致另一个人无法复现问题;一张优惠券被提前使用,业务方再测试时得到的结果就会不同。创业团队没有专职测试环境管理员时,至少应建立数据重置方法,并记录每个测试账号可以使用哪些数据。
商品、订单、支付、库存、物流、会员和财务模块分别通过自测,并不代表电商系统能够交付。真正的业务链路往往跨越多个系统,每个系统都有自己的状态、接口返回和重试规则。
例如,订单服务已经生成订单,支付服务也返回成功,但支付回调没有到达订单服务,用户可能被扣款却仍然看到待支付。此时问题不属于某一个页面,而涉及回调地址、签名校验、消息重试、订单状态幂等和人工补偿。
验收时建议至少画出一张“交易状态流转图”,明确每个节点由谁触发、系统写入什么状态、失败后如何重试、超过多长时间如何人工处理。没有这张图,团队很难判断某个失败究竟是缺陷,还是尚未约定的业务策略。

所有问题都标成“严重”,看似重视质量,实际会让研发无法安排顺序。首页一个按钮间距不一致,和支付成功但订单仍显示待支付,如果都排在同一优先级,团队就会在视觉问题上消耗时间,而真正阻断交易的问题仍未关闭。
我建议创业团队使用四级缺陷分级,但不要把等级写成抽象形容词,而要和业务后果绑定。
| 等级 | 典型问题 | 处理原则 | 是否阻断上线 |
|---|---|---|---|
| P0 | 无法下单、实付金额错误、支付扣款后订单未生成、库存严重超卖、权限越界 | 立即处理,修复后进行核心链路回归 | 必须阻断 |
| P1 | 核心功能部分失败、退款流程异常、重要后台操作不可用 | 原则上上线前关闭;若有可控替代方案需负责人书面确认 | 通常阻断 |
| P2 | 非核心页面提示不清、局部筛选异常、部分低频操作不便 | 排入修复计划,明确版本和责任人 | 视业务影响决定 |
| P3 | 视觉细节、文案、非关键交互优化 | 集中整理,避免打断核心验收 | 一般不阻断 |
能否带缺陷上线,不取决于问题是谁提出的,而取决于问题是否影响资金、库存、订单、用户权益、安全和数据追溯。这是创业团队在时间不足时最重要的取舍原则。
研发和产品通常熟悉系统结构,却未必熟悉仓库、客服、财务和运营的真实操作。客服关注的是能否查询用户历史订单,财务关注的是退款和对账,仓库关注的是拆单和发货,运营关注的是活动配置和库存预警。
如果这些角色直到最后一周才参与验收,他们提出的可能不是缺陷,而是此前从未写进需求文档的真实业务要求。团队此时很容易发生争论:业务方认为系统没做好,研发方认为这是新增需求。争论没有结论,项目就会继续等待。
降低这类延期的方法不是要求所有人从第一天参加每次会议,而是在开发中期安排一次“角色走查”:让客服、财务、运营和仓库分别按照自己的工作任务走一遍,不要求系统完美,但要求尽早暴露流程缺口。
开发早期发现问题,通常只需要修改单个接口或页面。进入验收后才发现问题,往往已经有其他模块依赖了错误结果。例如,订单金额在创建时计算正确,但退款服务没有保存优惠分摊明细。等到财务验收退款,团队不仅要修改退款逻辑,还要检查历史订单、对账报表和客服后台。
这就是为什么我不建议把测试全部安排在项目最后一周。测试不是开发结束后的单向检查,而是要尽早验证高风险规则。页面视觉可以后置,支付、库存、订单状态和退款规则不能后置。
“我刚才支付失败了”“后台有时候看不到订单”“优惠券偶尔不能用”都不是可直接执行的缺陷描述。研发需要重新询问账号、商品、库存、时间、操作步骤、浏览器、接口响应和日志,问题可能已经消失。
一个可关闭的缺陷至少应包含以下信息:
如果问题无法复现,团队不应该直接把它标为“已关闭”。更合理的状态是“待补充信息”或“待再次验证”,否则问题会在上线前重复出现,形成虚假的完成率。

支付、物流、短信、发票、仓储和第三方渠道都可能成为验收的等待点。研发本地修复完成后,如果测试环境没有可用回调地址、接口白名单没有配置、测试账号没有权限,团队仍然无法判断问题是否真正关闭。
这类延期经常被误判为“研发修复太慢”。复盘时必须把代码修复时间和外部等待时间分开记录。例如某个支付回调问题,开发实际修改只用了半天,但等待第三方开通测试参数用了两天,随后又花了一天进行支付成功、支付失败、重复通知和超时订单回归。若只统计总耗时,结论会偏向开发能力,而忽略了环境准备。
验收阶段出现新要求并不一定不合理,但必须区分四类情况:原需求没有实现、原需求实现但标准不清、实际业务流程与原需求不匹配,以及验收时新增范围。
前三类需要进入当前交付判断,第四类则应进入变更评估。变更评估至少要说明影响模块、增加工时、是否影响上线门槛、是否有临时方案。如果不做区分,所有新增要求都会被包装成“验收不通过”,项目也会陷入无限修改。
| 情形 | 判断问题 | 建议处理 |
|---|---|---|
| 原需求未实现 | 需求文档或确认记录中是否已有明确约定 | 作为当前缺陷处理,重新排期修复 |
| 已实现但标准不清 | 双方是否对输入、结果和异常有不同理解 | 由业务负责人确认口径,形成书面结论 |
| 业务流程不匹配 | 开发规则是否脱离实际岗位操作 | 评估是否属于必要修正,并调整验收条件 |
| 验收时新增需求 | 是否改变原有功能范围或数据模型 | 单独记录变更,决定延期、降级或下版本 |
下面这个案例是我根据常见项目问题整理的情景化复盘,数字用于说明判断过程,不对应某一家真实客户。某创业团队计划用八周开发一个品牌商城,范围包括商品管理、购物车、优惠券、在线支付、订单、物流和退款。团队有一名产品负责人、三名研发、一名运营兼项目协调人员,没有专职测试。
前六周的演示都很顺利:商品能发布,用户能注册,订单能创建,支付页面也能打开。第七周进入业务验收后,团队记录了 47 个问题,其中 11 个涉及核心交易链路,9 个无法稳定复现,8 个需要等待第三方接口或生产配置。
| 问题类别 | 数量 | 表面现象 | 实际延期原因 |
|---|---|---|---|
| 核心交易缺陷 | 11 | 支付、库存、退款存在异常 | 此前只验证主流程,缺少状态和异常测试 |
| 普通功能缺陷 | 14 | 筛选、提示、后台操作不一致 | 不同角色使用场景未提前走查 |
| 无法复现问题 | 9 | 偶发支付失败、优惠券不可用 | 缺少账号、数据、日志和操作记录 |
| 环境与接口问题 | 8 | 回调、物流、短信无法验证 | 测试参数、权限和生产配置准备太晚 |
| 新增需求 | 5 | 验收时增加运营和财务规则 | 业务角色未在中期参与走查 |
项目初期只准备了一张满减券,测试结果是商品满足门槛后价格正确。业务验收时,运营提出会员折扣与优惠券不能叠加,财务提出退款时优惠金额要按商品比例分摊,客服又发现优惠券被取消订单后没有恢复。
这三个问题分别涉及营销规则、订单金额快照、退款计算和权益回退。它们不是简单修改一个按钮,而是要重新确认“订单最终应保存什么数据”。团队如果在开发前确定优惠金额明细、使用记录和退款分摊规则,至少可以避免后期重新设计数据结构。
测试人员用模拟支付成功后,页面显示支付完成,订单状态也更新了。验收时使用真实测试参数,出现了支付页面成功但回调延迟的情况。用户刷新页面时仍看到待支付,再次点击可能产生重复支付风险。
这个问题需要同时确认前端提示、订单状态查询、支付回调幂等、重复通知处理和人工补单机制。团队后来发现,最初的验收标准只有“支付成功后显示成功”,没有明确“支付结果以哪个系统为准”“回调延迟时用户如何操作”“重复通知是否会重复执行”。
开发期间所有商品库存都设置为 100,测试人员也没有等待支付超时。上线前将库存改成 1 件后,团队才发现用户创建待支付订单会锁定库存,但关闭订单后库存没有及时释放。结果是商品看起来还有库存,实际无法继续购买。
这类问题尤其容易被创业团队忽略,因为商品数量少、测试并发低,普通流程不会暴露。最低限度也要验证库存充足、库存为零、创建订单后取消、支付超时关闭、支付失败释放和退款回库等场景。

项目并不是第七周才突然出现问题。风险在更早的时候已经存在:需求没有定义完成条件,测试数据过于简单,业务角色没有参与,第三方参数没有准备,缺陷也没有按业务风险排序。
验收阶段只是把之前没有被验证的假设集中暴露出来。因此,创业团队不能只问“测试人员为什么没有早点发现”,还要追问“谁应该在什么时候提供数据、规则、环境和验收结论”。
项目延期争议的第一步,不是马上判断谁负责,而是给每个未关闭事项归类。缺陷是系统没有按照已确认规则工作;变更是新增或改变原有范围;阻塞是当前无法继续验证,例如环境、接口、权限或测试数据不可用。
三者的处理方式不同。缺陷要进入修复和回归计划,变更要评估范围与代价,阻塞要明确解除条件和负责人。如果把三种事项混在一个列表里,团队会用“修复问题”的方式处理需求变更,也会把环境等待误算成研发延期。
电商系统的核心闭环通常包括商品可售、价格计算、库存处理、订单创建、支付确认、履约流转和售后退款。缺陷如果影响这些环节,就算出现频率不高,也应提高优先级。
反过来,某些后台筛选样式、低频报表导出格式或非关键提示文案,虽然需要修复,但不一定值得阻断首发。判断标准应是业务损失和用户风险,而不是问题看起来是否“刺眼”。
同一个问题,在不同阶段的处理方案可能不同。比如物流查询接口暂时不稳定,如果商城可以先展示“订单已发货,物流信息稍后更新”,并由客服通过后台查询,那么它可能不必阻断小范围上线。但如果支付结果无法确认、退款金额可能错误,就不应通过人工补账掩盖系统风险。
一个可接受的临时方案应满足四个条件:影响范围明确、操作步骤可执行、责任人已经确认、退出临时方案的日期已经写清。没有退出日期的临时方案,通常会变成长期人工流程。

每个核心功能至少应包含功能范围、支持场景、不支持场景、输入条件、预期结果、异常处理、验收人和通过条件。不要只写“完成支付功能”,而要写明支付成功、失败、取消、超时、重复回调和订单状态如何处理。
完成定义不需要写成几十页文档,但必须能让产品、研发、测试和业务人员按照同一套条件判断结果。对于创业团队,短而明确的规则比长而模糊的需求文档更有价值。
页面清单容易让团队产生进度错觉。更有效的方式是把验收分成几条业务链路,再为每条链路准备正常、异常、权限和边界场景。
每条链路都要至少有一个“故意失败”的场景。只有验证失败后系统怎样恢复,团队才能知道它是否具备真实交付条件。
测试准备不是测试人员个人的工作。产品负责确认业务口径,运营负责准备活动和商品数据,财务负责确认金额与对账,研发负责环境和日志,项目负责人负责把这些条件纳入排期。
每条缺陷都应有唯一编号、复现步骤、实际结果、预期结果、影响范围、优先级、负责人、计划修复时间和回归结果。问题修复后不能由开发单方面标记完成,至少要由测试或业务人员按照原步骤验证。
涉及订单、支付、库存和营销的修改,要进行关联回归。例如修复优惠券计算后,至少要重新测试下单、支付、取消订单、退款和财务金额;不能只确认优惠券页面已经显示正确。
上线门槛必须在验收前确定,否则团队会在最后一天争论“这个问题到底算不算严重”。建议将以下情形列为默认阻断项:无法下单、支付结果不一致、实收金额错误、库存重复扣减、退款金额错误、权限越界、敏感数据泄露以及核心数据无法追溯。
同时要明确最终签收人。产品负责人可以确认功能范围,财务可以确认金额和对账,运营可以确认活动与商品流程,但最终是否允许上线,需要一个对整体风险负责的人作出决定。

支付结果、订单状态、库存和退款存在高风险问题时,不要继续开发新页面或新增营销规则。团队应冻结范围,建立一张只包含阻断项的清单,明确每项的复现条件、技术负责人、业务确认人和回归时间。
此时最重要的不是每天修多少条问题,而是确认核心链路能否重复通过。建议至少连续执行成功支付、支付失败、支付超时、订单取消和退款等场景,并保留订单号、金额、库存和流水作为证据。
如果核心交易链路已经稳定,剩余问题集中在视觉细节、低频筛选、非核心报表或体验优化,可以将范围拆成首发版本和后续版本。拆分时不要只说“以后再优化”,而要写清问题、影响、负责人、目标版本和临时操作方式。
分批上线适合用户范围可控、订单量可预估、客服和运营能够承接临时流程的团队。如果首发就是大规模投放或重要活动,低频问题也可能迅速放大,应提高上线门槛。
团队可以安排半天时间统一整理账号、商品、库存、订单编号、环境和日志查询方式。所有新问题必须按照统一模板提交,不再接受只有一句话的口头反馈。
对于偶发问题,应增加操作录屏、接口请求记录和服务端日志关联。若仍不能复现,应安排受控复现窗口,由业务人员现场操作、研发同步观察,而不是双方在群聊里反复猜测。
不要只在日报中写“等待第三方”。应明确等待什么:测试商户号、回调白名单、物流账号、生产证书、数据库权限、定时任务还是接口文档。每一项都要有负责人和最晚完成时间。
如果外部条件无法按时具备,要尽早决定替代方案,例如使用模拟回调完成逻辑验证、先关闭某个非核心渠道、采用人工查询物流信息,或者推迟该集成范围。替代方案必须注明风险,不应假装已经完成真实联调。
新增需求通常有三种处理方式:延期上线以纳入当前版本、缩小范围做最小实现、放到下一版本。不能让研发和测试在没有授权的情况下自行决定。
| 情况 | 优先选择 | 主要代价 |
|---|---|---|
| 涉及资金、库存或合规 | 延期或缩小范围后充分验证 | 上线日期可能推迟,但能避免高额线上风险 |
| 影响核心体验但有人工替代 | 最小实现并设置临时流程 | 客服和运营成本上升,需要明确退出日期 |
| 低频功能或视觉优化 | 放入下一版本 | 首发体验不够完整,但不影响交易闭环 |
| 重大活动前临时新增 | 谨慎延期或取消新增 | 错过活动窗口,但避免在高流量下暴露未经验证的功能 |
一次性上线可以减少多版本并行和数据迁移,但要求需求边界、测试数据、接口环境和业务验收都比较成熟。适合已有清晰业务流程、上线规模可控、核心模块已经经过多轮验证的团队。
它的风险是问题集中释放。如果团队没有专职测试、没有稳定的回滚方案,或者首次接入多个外部系统,就不应仅因为合同日期临近而强行选择一次性上线。
可以先开放给内部员工、邀请用户或单一渠道,限制商品范围、订单金额和用户规模。灰度期间重点观察支付成功率、订单状态一致性、库存差异、退款处理和客服问题。
灰度不是把未完成系统直接交给用户试错。至少要具备日志、告警、人工补偿、订单查询、库存核对和快速关闭入口。没有这些能力,灰度只会把测试风险转移给真实用户。
首发可以先支持一种支付方式、一个物流渠道、有限的营销规则和较简单的售后流程,但必须把不支持的场景写出来,并在前台、后台和客服流程中保持一致。
缩小范围不是隐藏缺陷,而是主动减少变量。与其同时上线三种优惠叠加、五个支付渠道和复杂会员权益,不如先把单一优惠、单一支付和基础退款做稳定,再根据真实交易数据扩展。

每条核心用例都应保留执行结果。证据不一定要复杂,但至少要能说明使用了什么账号、什么数据、在什么环境、执行了哪些步骤、得到什么结果。对于支付、退款、库存和对账场景,还应保存订单号、流水号和关键状态。
验收证据的价值,不只是应对争议,也便于后续回归。系统上线后出现问题时,团队可以快速判断是新缺陷、环境差异,还是此前就存在但未覆盖的场景。
不一定。问题数量受到测试范围、数据复杂度、发现阶段和记录习惯影响。早期发现较多问题,反而可能说明测试介入及时。真正需要关注的是高风险缺陷是否被及时发现、问题是否能够复现和关闭,以及是否存在重复出现的同类问题。
可以,但不能依赖研发自己凭感觉点击页面。团队至少要安排一个不直接编写相关功能的人执行业务走查,并让运营、客服或财务参与对应环节。即使没有专职测试,也可以通过验收清单、测试账号、缺陷模板和核心链路回归建立最小机制。
不应自动全部纳入当前版本。先判断它是原需求未实现、原标准不清、业务流程修正还是新增范围。涉及资金、库存、用户权益和合规的必要问题,应优先处理;低频功能和体验优化可以进入下一版本,但要留下明确记录。
需要。测试环境与生产环境可能在域名、证书、权限、第三方参数、定时任务、数据量和容量方面存在差异。至少要完成一次生产配置核对和上线前冒烟测试。支付、回调、短信和物流等外部依赖,尤其不能只以本地模拟结果作为最终依据。
只有在缺陷不影响资金、订单、库存、用户权益、安全和核心数据追溯,并且有明确临时方案、责任人、影响范围和修复日期时,才可以考虑带缺陷上线。无法确认支付结果、实付金额错误、库存超卖和退款错误等问题,不应通过人工承诺来替代系统修复。
创业团队第一次开发电商系统时,最容易把项目管理理解为盯住开发进度,把测试理解为上线前找问题,把验收理解为业务方最后签字。实际上,三者之间存在一条完整链路:需求要能被验证,数据要能复现业务,环境要能承载真实流程,缺陷要能按风险关闭,最终才有资格谈交付。
我更愿意把验收看成一次“交付承诺证明”:团队不是证明页面已经做出来,而是证明在约定范围、约定环境和约定场景下,系统能够稳定完成业务任务。延期并不可怕,可怕的是团队不知道延期由什么构成,也不知道哪些风险值得等待、哪些风险可以降级、哪些风险绝不能带上线。

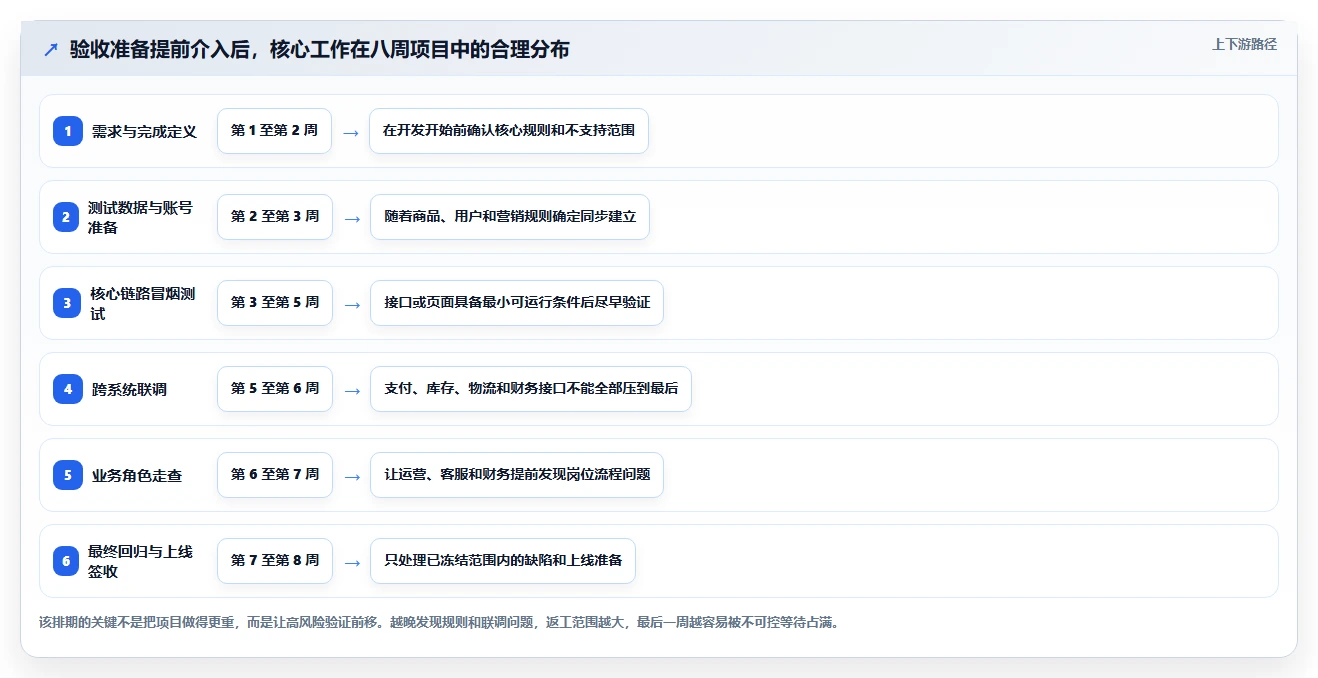

如果你的团队即将进入验收,下一步不要先催研发报剩余天数,而是先召开一次 60 分钟的验收风险会议,完成四件事:
做完这四步,团队未必能保证项目完全不延期,但至少可以知道延期发生在哪里、需要付出什么代价,以及哪些事情不能再靠“上线前再看看”来解决。这正是测试验收对创业团队最实际的价值。

我第一次跟进电商系统项目时,看到商品、购物车和支付页面都能正常演示,以为项目已经接近交付。真正进入业务验收后,却发现优惠金额、库存扣减和退款状态都对不上,我想知道问题到底出在测试不充分,还是验收标准本身就没有定义清楚?
这类延期通常不是“测试多做了几天”,而是开发完成和业务可交付之间存在一段被低估的距离。页面能打开、接口能返回成功,只能证明局部功能可运行,并不能证明商品、营销、订单、支付、库存、履约和售后已经形成闭环。我在一次项目复盘中把延期原因按时间拆开后发现,真正用于修复代码的时间并不是全部延期来源。
一个原计划8周上线的商城项目,最后多花了11个工作日,其中只有4天用于开发修复,另外7天分别耗在需求确认、测试数据准备、第三方支付联调和回归验收上。
延期来源实际表现为什么会放大时间 验收标准不清同一功能反复解释修复后仍可能被判定为不符合预期 测试数据不足问题无法稳定复现开发和业务人员反复重建场景 跨系统联调失败支付或物流状态不同步需要等待外部接口和重新回归 缺陷未分级小问题与阻断问题混在一起资源无法集中到核心交易风险 最容易被忽略的是“完成定义”。
例如需求写着“支持优惠券”,但没有说明优惠券能否与会员折扣叠加、退款后是否退回、部分商品是否排除。开发人员可能已经按文档完成,运营人员却按照实际促销规则验收,双方都觉得自己有道理,项目就会停在争议上。我的判断标准是:如果一个功能没有明确输入、输出、异常处理、验收人和通过条件,就不能把它视为真正完成。
创业团队应在开发前把这些内容写进验收表,而不是等测试开始后再临时补充。这样才能区分“代码没有完成”和“项目一开始就没有定义完成”。
我以前验收时只重点测试正常下单,商品能加入购物车、支付成功就认为主流程通过了。后来遇到支付成功但订单仍显示待支付、库存被重复扣减的问题,才意识到真正拖延上线的往往不是正常流程,而是异常流程没有提前设计和验证。
电商系统最危险的测试误区,是把“正常下单成功”当成交易链路通过。正常流程通常只验证一次请求、一个用户、一个商品和一次成功支付,而真实环境会遇到重复点击、网络超时、第三方重复回调、库存不足和退款逆向流程。我在测试时会把场景分成四组:资金、库存、订单状态和营销规则。
只要其中一组没有覆盖边界条件,就不建议直接进入最终验收,因为这些问题往往会同时影响用户体验、财务数据和运营处理。
场景需要观察的结果未验证的延期风险 支付成功但回调延迟订单最终能否正确变为已支付订单状态修复、对账和补单 用户连续点击支付是否只生成一笔有效订单重复扣款、重复订单排查 库存不足或锁定超时库存是否正确释放订单、仓储和库存数据返工 优惠券与会员折扣叠加优惠金额和实付金额是否一致营销、订单、退款模块联动修改 退款后取消订单金额、库存和状态是否同步财务核对和售后流程重新验收 其中最容易造成大面积返工的是支付和库存的组合问题。
比如支付页面显示成功,但订单服务没有及时收到回调,用户再次点击支付后可能形成两笔支付记录。此时修复的不只是支付接口,还要检查订单幂等、库存锁定、退款补偿和后台人工处理入口。我建议创业团队不要按页面列测试用例,而要按业务链路列用例:登录、选购、优惠、下单、支付、库存变化、发货、收货、售后和退款。
页面测试只能证明“能操作”,链路测试才能证明“操作结果不会破坏后续业务”。
我的项目曾经因为验收延期被要求马上增加开发人员,但后来发现开发团队每天真正修复代码的时间并不长,大量时间都在等待测试账号、支付参数和业务确认。我想知道,创业团队应该用什么方法拆分延期原因,避免把所有责任都归到研发身上?
判断延期是否合理,不能只看缺陷数量,也不能只听“问题很多”或“开发很慢”。我会把每个缺陷从发现到关闭拆成五段:问题复现、责任确认、代码修复、环境部署和回归验证。这样可以看出时间到底消耗在哪个环节。一次电商项目复盘中,团队登记了36个验收问题。
表面上看问题数量较多,但真正阻断上线的P0和P1问题只有8个。进一步统计后发现,开发修复用了3.5天,等待业务确认用了2天,等待支付环境配置用了1.5天,回归和重新部署用了2天,剩余时间才是一般问题处理。
时间类别典型表现判断重点 问题复现无法说明账号、步骤和数据状态缺陷提交质量是否合格 业务确认开发完成后仍在争论预期结果需求和验收口径是否清晰 代码修复涉及订单、库存、支付等多个服务架构耦合和回归范围是否可控 环境等待支付回调、域名或权限未准备发布准备是否被拖到最后 回归验证修一个问题又影响其他流程是否建立关联回归用例 如果大部分时间集中在代码修复和回归验证,说明系统复杂度、模块耦合或原方案存在问题;
如果大量时间耗在等待账号、等待确认和等待外部接口,主要是交付组织没有提前准备;如果问题反复被重新定义,则更接近需求管理和验收机制问题。我不建议用“每天关闭多少条缺陷”作为唯一绩效指标。这个指标会诱导团队优先处理容易关闭的小问题,却忽略支付金额错误、库存不一致等高风险问题。
更有效的做法是单独记录阻断问题数量、平均关闭时间、重复缺陷比例和等待时间,并在每日同步时优先处理会阻断上线的事项。创业团队可以用一个简单判断:若延期增加的时间主要来自“等待”和“反复确认”,继续增加程序员未必有效;
若主要来自核心模块反复回归,则应先冻结新增需求,明确影响范围,再安排针对性的修复和回归。
我们团队只有产品、运营和两名开发,没有专职测试人员,之前都是开发自测后让业务负责人点一遍页面。我担心这种方式会漏掉支付、退款和库存问题,但又没有条件马上搭建完整测试团队,想知道哪些验收动作是最值得优先投入的?
没有专职测试人员并不等于无法验收,但必须把“谁来测、测什么、怎样算通过”明确下来。创业团队最不应该做的是让开发人员既定义规则、又执行测试、还自己判断是否可以上线,因为他们天然更熟悉正常路径,容易忽略业务人员会遇到的异常操作。
我实际执行过一种适合小团队的最低验收机制:产品负责人维护验收标准,开发负责修复和技术自测,运营负责购买和营销场景,财务或负责人负责支付、退款和对账,客服或仓库人员负责售后与履约。每个人只需要覆盖自己最熟悉的风险,不必一开始就建立复杂流程。
角色最少需要验收的内容必须关注的结果 产品负责人需求范围和通过条件是否出现临时改变口径 开发人员接口、权限和异常日志错误是否可追踪、可回滚 运营人员商品、优惠和订单操作实际运营流程是否顺畅 财务或负责人支付、退款和对账金额、状态和流水是否一致 客服或仓库人员发货、取消和售后后台操作是否能完成闭环 验收前至少准备六类数据:普通商品、多规格商品、库存为零商品、普通用户、会员用户,以及可叠加或不可叠加的营销规则。
支付部分至少要验证成功、失败、取消、超时和重复回调;退款部分要验证全额退款、部分退款和退款后订单状态。上线阻断条件也要提前写出来。无法下单、支付状态错误、实收金额错误、库存重复扣减、退款金额错误、权限越界和核心数据无法追溯,都应视为阻断项。
视觉细节、非核心筛选和不影响交易的体验问题,可以在有明确补救方案和版本计划的前提下排到后续。最后要保留一张简洁的缺陷表,每条问题写清复现账号、商品数据、操作步骤、实际结果、预期结果、负责人和回归结论。小团队最宝贵的不是测试工具,而是让问题能够被准确复现、及时关闭,并且知道哪些问题真的不能带到线上。


读者评论
文章把“开发完成”和“可以验收”区分得很清楚,尤其是支付、库存、退款这些跨系统场景,确实比页面是否做完更能反映交付风险。用状态流转和上线门槛来判断,比单纯统计缺陷数量更实际。
对创业团队来说,验收标准和测试数据准备不足很容易被忽略。优惠券、会员价、退款分摊等规则如果前期没有写清楚,后面很可能变成需求争议,而不只是技术缺陷。
缺陷分级部分比较有操作性,资金、库存、订单和权限问题应优先阻断上线。不过文中的工时和场景比例属于情景模拟,实际项目仍需结合系统复杂度和团队协作效率评估。
