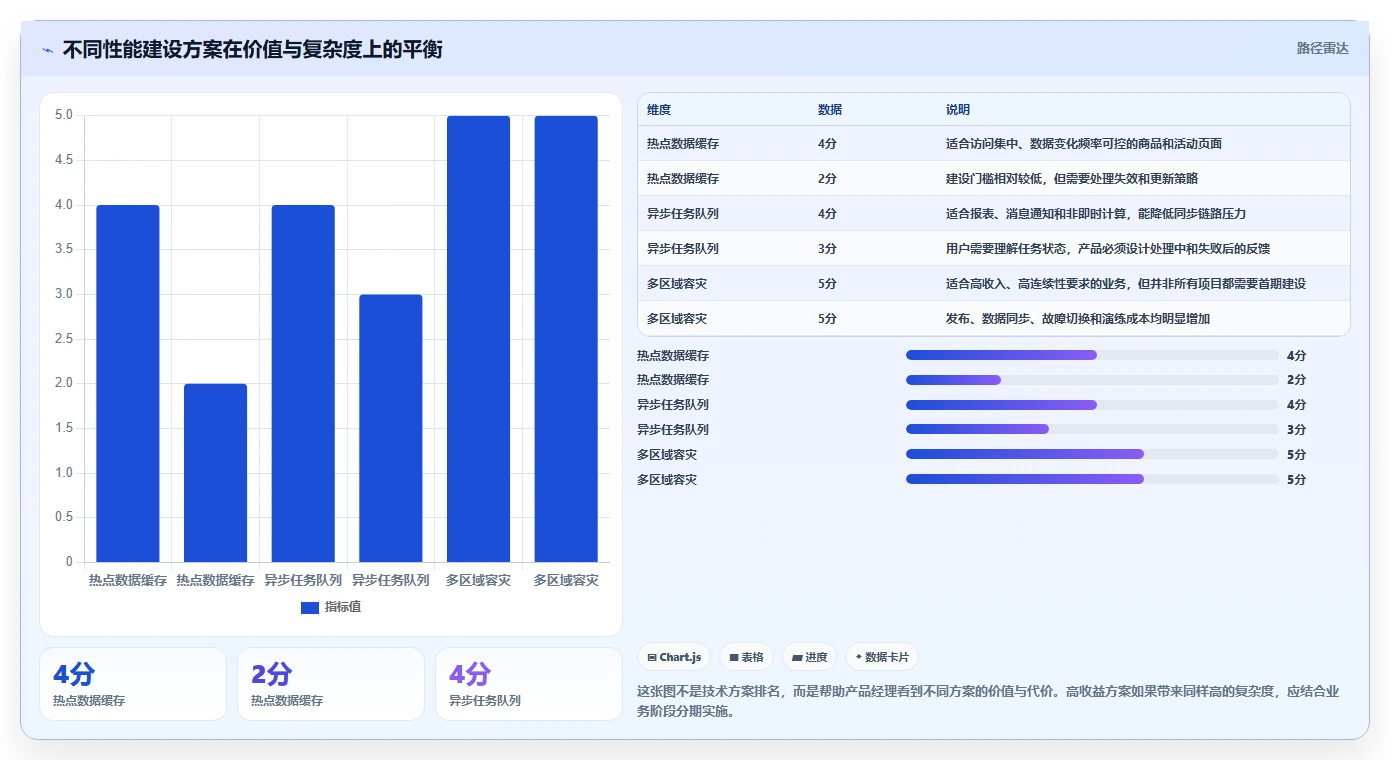

在电商系统开发项目里,最容易让预算失控的,往往不是某个复杂功能,而是需求文档中的一句话:“系统要足够快,能够承受大促高并发。”这句话看似合理,却没有说明什么业务场景、多少用户、多少请求、持续多长时间、允许多高错误率,也没有说明哪些性能要求属于本期交付。我的判断是:性能优化不是开发阶段额外赠送的技术服务,而是会直接改变项目范围、架构成本、测试周期和验收标准的产品需求。

电商系统开发:产品经理一页讲清:性能优化与明确项目边界的关系
产品经理经常会问:“这个系统能不能做到极致性能?”这不是一个可以直接回答“能”或“不能”的问题。商品详情页在普通工作日的响应速度、搜索页在百万级商品数据下的查询速度、订单创建接口在秒杀活动期间的稳定性,面对的是完全不同的技术问题。
如果没有明确场景,“性能好”只是主观感受;如果没有明确指标,研发团队无法估算工作量;如果没有明确验收条件,项目结束时双方也无法判断是否达标。因此,性能需求必须同时写清业务对象、流量规模、时间窗口、质量指标和失效后的处理方式。
一个只服务内部员工的订货系统,可能使用相对简单的部署方式就能满足需求;一个面向公众消费者、需要承受大促峰值的交易系统,则可能需要缓存、异步任务、读写分离、限流、降级、监控和容量评估。这些不是“顺手优化”就能完成的细节,而是新的技术建设范围。
我在做需求评审时,通常会把性能要求拆成四种影响:它是否改变系统架构,是否增加测试工作,是否提高基础设施费用,是否增加上线后的运维责任。只要其中一项答案为“是”,这条性能要求就应该进入项目边界,而不应停留在口头承诺里。
有些团队担心,一旦把性能目标写得太细,服务商就会借机增加报价。实际上,真正容易导致报价争议的,恰恰是没有写清楚。需求模糊时,报价方只能按照风险预留成本;需求在开发中逐步变复杂时,双方还会因为“这不是原需求”反复争论。
清晰的边界并不意味着把所有未来需求都挡在项目外,而是把内容分为本期交付、后续建设和触发后再评估三类。这样既能保证核心链路质量,也能避免一开始就为尚未发生的规模购买过度复杂的架构。
| 模糊表达 | 可交付表达 | 它影响的项目范围 |
|---|---|---|
| 系统要快 | 商品详情页在指定数据量、指定网络条件下,核心接口的响应目标为某一时间区间 | 前端性能、接口设计、测试环境 |
| 支持高并发 | 大促期间指定接口在某个请求量和持续时间下,错误率不超过约定值 | 架构、压测、限流、扩容 |
| 不能宕机 | 核心交易链路具备明确可用性目标、故障切换和降级策略 | 高可用、容灾、监控、应急预案 |
| 未来要支持大规模用户 | 本期按当前规模交付,并约定达到某一业务阈值后的升级方案 | 容量规划、版本计划、预算机制 |

在一次电商项目启动会上,业务负责人说:“平时有几百人访问,大促时要扛住十倍流量。”产品经理把它写成“系统支持高并发”,技术负责人理解为“核心接口具备峰值承载能力”,服务商报价人员则可能只按常规业务量估算。
到了开发后期,业务又补充了实时库存、优惠叠加、个性化推荐、直播间抢购和多仓发货。原本的“十倍流量”已经不是单纯的访问量增加,而是读请求、写请求、库存锁定、营销计算和第三方调用同时增加。此时再要求“不加周期、不加预算、不减少功能”,项目实际上已经换了一个规模。
我把这种情况称为性能目标漂移:项目最初承诺的是一个模糊方向,随着业务细节不断补充,模糊方向逐渐变成多项高成本能力,但合同、排期和验收标准没有同步变化。
电商系统并不是每个页面、每个接口都同样重要。首页可能有大量读请求,搜索接口可能受到复杂筛选条件影响,商品详情页依赖图片和库存数据,购物车和订单接口涉及状态写入,支付环节还会受到外部服务响应速度影响。
如果产品经理只提供一个统一的“全站响应时间”,就会掩盖真正的风险。后台报表即使延迟几秒,通常不会直接导致交易失败;订单创建接口如果连续超时,则可能造成重复提交、库存不一致和客服投诉。性能目标必须按业务链路分层,而不能用一个平均数覆盖所有功能。
日常访问量只能说明系统的常态,不能说明系统是否能应对促销活动。真正需要追问的是:峰值发生在哪个时间窗口?是大量浏览,还是集中下单?峰值持续几十秒、十分钟还是几个小时?用户是否允许排队?库存是否必须实时扣减?营销规则是否必须同步计算?
这些问题的答案不同,系统设计就不同。大量浏览可以通过缓存和静态化缓解;集中下单则涉及写入、库存和订单状态;复杂促销计算可能需要异步化或提前预计算。产品经理如果不先定义业务优先级,技术团队只能用更复杂的方案去覆盖所有可能性。

我见过一些需求评审把首页访问量放在第一位,却没有给订单创建、库存扣减和支付回调设置更严格的保护。原因是首页数据更容易统计,但访问量大不等于业务风险大。对电商系统而言,应该同时看流量、收入影响、数据一致性和恢复难度。
一个接口每分钟处理一万次,但失败后用户刷新即可恢复,和一个每分钟只处理几百次、失败后可能造成重复扣款的接口,不能采用同样的优先级。性能边界应当与业务损失边界绑定,而不是与请求数量简单绑定。
“高并发”不是测试条件,它至少要补充五个信息:并发对象、请求类型、峰值数量、持续时间和允许结果。十万用户同时打开商品页,与十万用户同时提交订单,技术难度和风险完全不同。
还要区分并发用户、每秒请求数、每分钟订单数和同时连接数。它们并不是同一个概念。产品经理不需要替研发决定使用哪种技术,但必须把业务口径说明白,否则不同团队会用不同单位沟通,最后得到互相矛盾的估算。
平均响应时间很容易掩盖少数用户的严重卡顿。假设一百次请求中九十次只需100毫秒,十次需要5秒,平均值可能仍然看起来可以接受,但那十次往往集中发生在高峰期、复杂查询或资源不足时。
更有价值的做法是同时关注中位数、较高分位响应时间、错误率和超时率。产品经理不必把指标写成复杂的监控术语,但应该要求技术方案说明:大多数请求体验如何,慢请求占比是多少,核心场景出现超时时如何处理。
页面打开快,不代表用户一定能顺利下单。电商交易通常包含商品查询、价格计算、优惠校验、库存锁定、订单创建、支付跳转和回调确认等多个节点。任何一个节点异常,都可能影响最终转化。
因此,产品经理需要把“用户看到内容的速度”和“业务完成的速度”分开。商品详情页可以允许部分推荐内容延后加载,但订单金额、库存状态和支付结果不能用同样的延后逻辑处理。
扩容有时有效,但它不是万能药。如果瓶颈在数据库锁竞争、外部接口、慢查询、重复计算或连接池配置上,增加服务器只会增加资源费用,甚至让系统之间的调用更复杂。
我在评估服务商方案时,不会只问“准备买多少台服务器”,而会追问三个问题:瓶颈如何被定位?扩容解决哪一层问题?扩容之后如何验证收益?如果方案只列资源数量,却没有容量模型和测试方法,通常说明性能边界还没有真正被定义。
另一种常见极端是,项目还没有稳定的商品规模和用户数据,就要求一次性建设复杂的分布式体系、多区域容灾和自动扩缩容。这样做并不一定错误,但要看业务是否真的需要,以及团队是否具备长期维护能力。
架构越复杂,开发、测试、发布和故障排查的成本越高。对于尚未验证商业模式的项目,先保障核心链路和可观测性,往往比一开始购买一套超出实际需求的复杂方案更理性。
如果性能目标只存在于研发会议纪要中,而没有进入需求文档、测试方案和验收标准,项目后期就很难追责或判断。技术方案是“怎么做”,验收文件还必须回答“做到什么程度算完成”。
我建议至少把测试数据规模、接口范围、峰值条件、测试时长、成功标准、错误处理和测试环境写清楚。性能测试不一定要追求极端数字,但一定要保证测试条件可复现。

我通常不会在第一轮评审就追问缓存命中率或数据库连接数,而会先问:“哪个环节变慢会直接影响交易?”这个问题能帮助团队建立业务优先级。用户浏览、搜索、加购、下单、支付和售后,每个环节对性能的敏感程度不同。
然后再问:“这个环节服务谁?在什么时间发生?预计有多少人?失败之后有什么替代路径?”只有把业务链路说清楚,技术指标才有意义。否则指标越精细,越可能是在精确描述一个尚未定义的问题。
为了避免遗漏,我会把电商系统的性能边界拆成五层:场景层、规模层、体验层、稳定层和恢复层。这五层分别回答系统在哪些情况下运行、要承受多大负载、用户感受到多快、出现异常时是否可控,以及故障后多久恢复。
| 层级 | 要回答的问题 | 产品经理应提供的内容 | 典型产出 |
|---|---|---|---|
| 场景层 | 哪些业务必须保障? | 页面、接口、用户动作、活动类型 | 核心链路清单 |
| 规模层 | 系统要承受多少量? | 用户数、请求量、商品量、订单量、数据增长 | 容量假设表 |
| 体验层 | 用户要等多久? | 首屏、接口、提交、报表、异步任务的时间目标 | 体验指标表 |
| 稳定层 | 异常时如何控制损失? | 错误率、超时、重试、排队、降级规则 | 异常处理规则 |
| 恢复层 | 出现故障后如何恢复? | 恢复时限、数据恢复要求、人工介入方式 | 应急与恢复方案 |
不是所有性能要求都应当用同样的强度交付。我建议将目标分成三类。硬指标是本期必须通过测试的内容,例如订单创建在指定压力下的成功率;软目标是希望优化但允许分阶段实现的内容,例如推荐内容的加载体验;未来假设则是基于业务增长的预判,需要设置触发条件,而不是直接变成本期承诺。
这样的分类可以避免两个问题:一是把所有内容都当成必须交付,导致项目膨胀;二是把真正关键的交易指标也当成“后续再优化”,造成上线风险。边界管理的核心不是减少要求,而是区分要求的强弱、时点和责任。
任何性能建设都应该有业务理由。比如,给商品详情页增加热点缓存,可能直接改善访问体验;但为一个低频后台报表建设复杂的实时计算链路,收益可能不够覆盖成本。
我会从三个维度做判断:投入需要多少人天和基础设施费用,收益能否改善转化、稳定性或运营效率,风险是否会引入新的数据一致性和运维问题。如果收益不清楚,就应该先做小范围验证,而不是直接把方案写成全量建设。

“系统要具备良好的扩展性”是正确方向,但仍然不可验收。更好的写法是:当商品数据量达到某个规模时,搜索服务具备迁移方案;当活动峰值超过当前容量基线时,启动专项压测;当订单量达到某个区间时,重新评估数据库、库存和消息处理能力。
触发条件不一定要在项目启动时精确到一个绝对数字,但必须说明由谁监控、以什么数据判断、触发后进行什么动作,以及是否需要额外预算。这样,“未来支持更大规模”才不会成为无限期的口头承诺。
假设某服饰电商准备在换季活动期间上线新系统。业务方给出的初始要求是:活动当天访问量预计是平时的八到十倍,系统不能卡顿,用户要能顺利下单。这个描述说明了业务重要性,却没有说明系统需要承担的具体压力。
继续追问后,团队补充出以下信息:活动预热从上午开始,峰值集中在晚上八点到八点十五分;商品详情和搜索是主要访问入口;优惠券领取会形成瞬时请求;订单创建和库存扣减必须保持一致;推荐模块可以延迟;运营报表不需要实时生成。
到了这一步,项目边界才开始清晰。团队不再把所有功能都按同一标准建设,而是把核心交易链路、热点读链路和非核心运营功能分别处理。
| 业务模块 | 主要风险 | 本期性能要求 | 可接受的取舍 |
|---|---|---|---|
| 商品详情 | 热点商品访问集中,图片与库存查询放大请求量 | 保证核心商品信息及时展示,非核心推荐允许延后 | 推荐、评价聚合可异步加载 |
| 商品搜索 | 复杂筛选、排序和关键词组合导致响应波动 | 优先保障常用关键词、分类和价格区间查询 | 极复杂组合可提示稍后重试或采用异步结果 |
| 订单创建 | 库存、优惠、地址和订单状态同时写入 | 保证幂等、库存准确和失败可追踪 | 部分营销计算可提前预处理或拆分 |
| 运营报表 | 统计任务消耗数据库资源 | 不阻塞交易链路,明确生成完成时限 | 接受异步生成,不承诺实时刷新 |
下面的数字是用于说明方法的情景模拟,不是该企业的真实生产数据。产品经理可以用真实历史日志、活动预估和压测结果替换。关键不在于数字看起来多大,而在于每个数字是否有业务口径和测试条件。
| 指标 | 普通日基线 | 活动峰值假设 | 测试持续时间 | 验收关注点 |
|---|---|---|---|---|
| 商品详情请求 | 每分钟1200次 | 每分钟18000次 | 15分钟 | 热点数据命中、图片资源、库存展示 |
| 搜索请求 | 每分钟350次 | 每分钟4200次 | 15分钟 | 常用条件查询、复杂筛选、慢请求占比 |
| 优惠券领取 | 每分钟80次 | 每分钟6500次 | 3分钟 | 重复领取、库存扣减、失败提示 |
| 订单创建 | 每分钟45次 | 每分钟1100次 | 10分钟 | 幂等、库存准确、订单状态可追踪 |
| 报表任务 | 每日3次 | 活动结束后集中生成 | 30分钟内完成 | 不阻塞交易、不与核心数据库争抢资源 |

订单创建不是一个普通接口。它可能同时涉及价格确认、优惠券校验、库存锁定、收货地址、配送规则和订单写入。任何一个步骤失败,都需要定义回滚、重试或人工处理方式。
如果产品经理只写“下单接口响应时间不超过某个数值”,仍然不够。还要写清楚:超时后用户能否安全重试,重复提交是否会产生多个订单,库存锁定失败如何提示,支付成功但订单状态未更新时如何补偿。交易链路的性能验收,必须与一致性和异常恢复一起验收。
推荐内容通常能改善点击和浏览深度,但在新系统首期上线时,它未必比商品、购物车、订单和支付更重要。如果推荐算法需要实时计算用户行为、商品特征和库存状态,它可能显著增加接口依赖和数据处理压力。
更稳妥的方式是首期提供基础推荐或规则推荐,并设置加载超时后的兜底内容;等核心交易稳定、数据采集完整后,再评估个性化推荐的收益。这个取舍不是降低产品质量,而是让项目先完成商业闭环,再投入到边际收益更高的优化。
我建议产品经理不要只在需求文档末尾增加一段“系统需要高性能”,而是在每个关键业务模块旁边明确性能要求。这样研发、测试、设计和业务人员能在同一个上下文里理解目标。
| 字段 | 填写示例 | 填写目的 |
|---|---|---|
| 业务场景 | 活动期间商品搜索 | 限定性能问题发生的具体场景 |
| 目标用户 | 公众消费者,移动端为主 | 确定设备、网络和访问行为假设 |
| 数据规模 | 商品数量、SKU数量、订单增长量待确认 | 避免在小数据集上得出错误结论 |
| 流量口径 | 每秒请求、每分钟订单或并发连接 | 防止把不同容量单位混在一起 |
| 体验目标 | 核心信息先展示,推荐内容允许延迟 | 区分关键体验和可延后体验 |
| 异常策略 | 超时后允许安全重试,重复提交不得重复扣库存 | 把性能问题与业务安全连接起来 |
| 验收条件 | 指定数据量和峰值场景下执行压测 | 让项目结果可以复现和判断 |
| 责任边界 | 第三方支付延迟不纳入页面接口目标,但需有超时提示 | 区分系统自身责任和外部依赖责任 |
很多团队在没有基线数据时就讨论是否需要分布式、是否需要更换数据库、是否需要增加多区域部署。这样的讨论很容易变成技术偏好。更可靠的流程是先用接近真实的数据量和业务流程建立基线,找出最先达到瓶颈的环节。
基线测试至少应包含常态场景、业务峰值场景和异常场景。常态场景用于确认日常体验,峰值场景用于判断容量边界,异常场景用于观察超时、依赖失败和重试是否会造成级联问题。
性能工作通常包括需求确认、容量估算、技术设计、测试数据准备、脚本编写、压测执行、问题定位、复测和上线监控。如果排期中只有“开发完成后压测一天”,大概率无法完成有效验证。
性能测试本身也需要研发资源配合。发现慢查询后要修改代码或索引,发现外部依赖超时后要设计降级,发现库存锁竞争后要调整事务范围。这些都应在排期中留出处理和复测时间。
只看最终响应时间,无法知道系统是在正常工作,还是通过牺牲数据准确性、隐藏错误或大量排队取得表面速度。因此,性能验收应同时看响应时间、成功率、错误率、资源使用、数据一致性和降级行为。
例如,订单接口在压力下响应很快,但大量请求被丢弃,这不能算达标;报表生成很快,但影响了交易数据库,也不能算整体性能合格。好的验收标准应明确哪些指标必须同时满足,哪些指标可以通过分阶段方式完成。

支付、物流、短信、地图、实名认证和第三方营销服务,都可能成为交易链路的一部分。产品经理如果把所有外部服务的响应时间都纳入本系统的单一承诺,项目风险会被不合理地集中到开发方。
合理做法是区分系统可控指标和外部依赖指标。系统需要保证调用超时、重试、幂等、状态查询和用户提示;第三方服务自身的响应时间,则应记录为外部条件,并在验收中使用模拟服务或约定测试窗口。
这类项目最重要的是建立可运行、可监控、可迭代的核心闭环。产品经理应优先保障商品浏览、搜索、购物车、订单和支付等关键流程,暂缓复杂推荐、实时分析和非核心后台能力。
这类项目不适合只做常规功能验收,而需要围绕活动链路建立专项容量评估。产品经理要尽快确认峰值时间、热点商品数量、优惠券发放规则、库存策略和订单处理方式。
金融、奢侈品、预售和高价值商品业务,不能只用页面速度判断系统质量。库存、价格、支付状态和退款状态的准确性,可能比几百毫秒的速度差异更重要。
当一个系统同时服务多个品牌、门店、区域或渠道时,性能边界会受到隔离方式影响。一个大租户的活动不能无限挤占其他租户资源,否则系统即使整体平均值正常,也可能出现局部不可用。
老系统的性能问题常常不是某一个接口慢,而是数据结构、历史代码、外部依赖和部署方式共同造成。产品经理不应直接承诺“改造后整体提升多少”,而应先确定最影响业务的场景和可观测基线。

功能越丰富,不一定性能越差,但复杂功能会增加计算、数据查询和系统调用。实时推荐、动态优惠叠加、复杂搜索、库存预占和多端同步,都可能让核心链路变长。
产品经理可以采用分层设计:核心信息同步返回,非核心信息异步加载;基础优惠规则先上线,复杂组合规则后续增加;常用查询优先保障,极少使用的组合条件采用更长处理时间。这样不是简单删除功能,而是为不同功能安排不同的实时性等级。
服务器、数据库、缓存、监控和容灾资源都需要持续付费。更高的峰值能力通常意味着更多资源余量,但资源不是越多越好。闲置资源会形成长期成本,资源不足则可能在活动期间引发故障。
我更倾向于使用容量分层:基础资源满足常态,弹性资源应对可预测峰值,专项资源只服务高价值活动。产品经理需要和技术、财务一起确认资源是一次性投入还是持续成本,并把活动频率纳入判断。
如果项目排期非常紧,不能同时完成所有性能建设,就要优先保证可逆的选择。比如先实现异步报表,而不是立刻建设复杂的实时分析;先增加缓存和监控,而不是立即进行大规模数据库重构;先保护订单和库存,再优化推荐和内容分发。
不可逆的架构变化应当有足够验证,尤其是涉及数据迁移、交易模型和多系统改造时。短期看似快速的方案,如果后期难以回滚,反而可能扩大长期风险。
缓存、异步化和批量处理可以提升速度,但也可能带来短暂延迟或数据不同步。产品经理必须明确哪些数据允许最终一致,哪些数据必须实时准确。
| 业务数据 | 是否适合短暂延迟 | 可能采用的策略 | 必须补充的控制措施 |
|---|---|---|---|
| 商品图、详情描述 | 通常可以 | 缓存、静态资源加速、延迟更新 | 版本号、失效机制 |
| 实时库存 | 通常不适合长时间延迟 | 库存锁定、短期预占 | 回滚、超卖控制、对账 |
| 优惠券剩余数量 | 视活动规则而定 | 预扣、队列、限流 | 重复领取控制、失败补偿 |
| 订单支付状态 | 不适合依赖页面即时结果 | 回调、主动查询、状态机 | 幂等、对账、人工处理入口 |
| 运营报表 | 通常可以 | 异步计算、定时生成 | 任务状态、完成时限、失败重跑 |

一个团队没有监控、发布、排障和应急能力时,复杂架构可能成为新的风险源。产品经理在选择方案时,不能只看技术设计图,还要问谁负责维护、谁能处理告警、谁能执行故障切换、谁能在活动期间值守。
我判断方案是否适合一个项目,除了看它理论上能承受多少流量,还会看团队能否在半夜定位问题,能否在依赖服务故障时执行降级,能否在版本发布后迅速回滚。适合团队长期运行的方案,往往比纸面承载能力最高的方案更有价值。
性能变更通常有四种:用户规模增加、峰值流量增加、业务链路变复杂、质量标准提高。它们看似都叫“性能需求变更”,但影响的技术范围不同。
第一,变化是否影响核心交易链路?第二,变化是否需要新增技术组件或改造数据结构?第三,变化是否需要重新准备测试环境和数据?第四,变化是否会增加上线后的持续运维责任?
如果四个问题中有两个以上答案为“是”,就不应只在任务列表里增加几项开发工作,而应启动正式变更评估。评估结果至少要同步到需求、技术方案、排期、报价和验收文件。
| 评估项 | 需要确认的问题 | 可能产生的结果 |
|---|---|---|
| 业务价值 | 新增性能目标解决什么业务问题? | 提高转化、降低投诉、保障活动或降低人工成本 |
| 技术影响 | 是否需要改架构、数据库、接口或部署方式? | 新增研发与联调工作 |
| 测试影响 | 是否需要新的数据量、压测场景或故障演练? | 增加测试与复测周期 |
| 成本影响 | 是否增加云资源、第三方服务或长期运维费用? | 增加一次性或持续性预算 |
| 范围取舍 | 是否可以减少其他功能或分阶段交付? | 调整版本计划和优先级 |
| 验收变化 | 原有测试条件是否仍然有效? | 更新验收标准和上线门槛 |
第一种是增加预算和周期,适用于性能目标确实属于核心业务且无法降低的情况。第二种是缩小其他功能范围,适用于总周期不能变化但资源有限的项目。第三种是分阶段交付,适用于目标重要但可以先完成基础能力的项目。
第四种是将新增目标转为触发式建设,适用于未来规模尚未确定的情况。比如先完成监控、容量基线和扩容接口,当真实流量达到设定阈值后再启动专项升级。选择哪一种方式,不应由技术团队单方面决定,而应由业务价值、风险和预算共同决定。

如果只能保留一张表,我建议至少保留下面这六列。它不替代完整需求文档,但能在项目启动和变更评估时快速暴露边界问题。
| 业务场景 | 规模与峰值 | 核心指标 | 异常策略 | 本期范围 | 验收方式 |
|---|---|---|---|---|---|
| 商品搜索 | 商品量、查询量、活动峰值 | 常用查询响应目标、慢请求占比 | 复杂查询降级或异步 | 常用筛选和排序 | 真实数据压测 |
| 库存与下单 | 峰值订单数、SKU热点程度 | 成功率、幂等、库存准确性 | 排队、重试、失败补偿 | 核心交易链路 | 并发下单与异常演练 |
| 运营报表 | 数据量、任务频率 | 任务完成时限 | 异步生成、失败重跑 | 基础报表 | 数据口径和任务时限验证 |
| 推荐与内容 | 访问量、内容更新频率 | 首屏不被阻塞、兜底展示 | 超时后展示默认内容 | 基础规则推荐 | 页面体验与依赖异常测试 |
产品经理的职责不是决定使用哪种数据库、哪类缓存或哪种部署模式,而是把业务场景、用户规模、优先级、可接受等待和异常后果定义清楚。技术团队可以基于这些条件给出不同方案,但不能替业务方猜测什么叫“高性能”。
如果产品经理能把“系统要快”拆成具体场景,把“支持高并发”拆成请求口径,把“不能出问题”拆成错误处理和恢复要求,项目就已经减少了大量不确定性。这种工作看起来不像技术,却直接决定技术是否能够被准确估算和验收。
很多延期项目不是因为研发团队突然变慢,而是因为项目中途才发现,原本没有写清楚的性能承诺需要新增架构、测试和运维能力。模糊的目标让所有人都可以继续添加合理要求,却没有一条明确的边界阻止范围扩大。
因此,性能边界至少要做到三点:有业务场景,有可测指标,有变更机制。缺少任何一点,项目都可能在报价、排期或验收阶段产生争议。
如果你正在规划一个电商系统,建议不要先从“要不要做微服务”或“需要多少台服务器”开始,而是先完成以下动作:
我最想强调的一点是:性能优化的第一步不是加服务器,也不是堆技术名词,而是把“系统要在什么情况下,以什么质量,完成什么业务”定义清楚。当项目边界清晰,技术团队才知道该优化哪里、优化到什么程度;业务方也才能判断一项性能建设是否值得投入。对电商系统来说,这比单纯追求一个漂亮的响应时间数字更重要。
我以前总觉得性能优化主要是开发和架构团队的事情,产品经理只要提出“页面要快、系统要稳定”就够了。后来参与电商项目评审时发现,同样一句“支持大促高并发”,可能让项目从普通单体应用扩展到缓存、异步队列、自动扩容、全链路压测,周期和预算都会明显变化。
性能优化之所以必须先明确项目边界,是因为它并不是上线前的一次技术补丁,而是会反向决定系统架构、测试范围、服务器资源、交付周期和运维责任。以商品详情页为例,如果目标只是支撑日常几百次每秒的访问,应用层缓存和合理的数据库索引可能已经足够;
如果目标变成大促期间数万次每秒的访问,就可能需要缓存集群、读写分离、限流、降级、静态资源加速和专项压测。这两种目标都叫“优化性能”,但实际上是两个不同的项目范围。我在项目评审中最容易看到的误区,是需求文档里写着“系统响应迅速、支持高并发”,报价和排期却按普通业务系统计算。
到了测试阶段,客户再提出高峰流量、容灾、自动扩容和多机房部署,开发方只能追加工作量,双方最终争议的并不是技术方案,而是最初谁应该交付什么。
性能表达隐藏的问题对项目边界的影响 页面要快快的是首屏、接口还是完整交互没有定义需要补充测量指标和测试条件 支持高并发没有说明接口类型、请求量和持续时间可能影响架构、压测和资源配置 系统不能宕机没有明确可用性、故障恢复和降级标准可能引入高可用和容灾建设 因此,产品经理不必在立项阶段决定所有技术细节,但必须把业务场景、用户规模、峰值范围、核心链路、可接受延迟和验收方式写清楚。
性能目标越具体,服务商越容易准确报价,研发团队也越不容易在项目后期被迫返工。
我在写需求时经常遇到一个问题:业务方只会说“用户不能等太久”,但研发需要具体指标,测试又需要明确场景。如果我直接填一个统一的响应时间,担心脱离实际;如果写得太模糊,最后又无法验收。
“系统要快”不能直接作为验收标准,至少要拆成业务场景、数据规模、流量条件、性能指标和异常处理五部分。缺少其中任何一项,测试结果都可能失去意义。建议先按业务重要性拆分,而不是给所有页面套用同一个数字。
商品详情页关注首屏展示和静态资源加载,搜索页要说明关键词、筛选条件和排序方式,订单创建则要同时关注库存扣减、优惠计算、支付调用和失败重试。
场景需求写法验收重点 商品详情在约定商品数据量和网络条件下,首屏与核心接口达到目标响应时间首屏、图片、详情接口分别测试 商品搜索明确关键词长度、筛选项数量、商品总量和排序方式典型查询与复杂查询分别压测 创建订单明确峰值请求量、库存一致性和超时处理方式并发下单、库存扣减、失败重试 运营报表允许异步生成,并明确任务完成时限任务成功率和完成时间 指标还必须带测试条件。
例如“接口响应时间不超过某个目标”至少要说明是平均值、P95 还是 P99,使用多少测试数据,是否包含第三方服务耗时,以及测试环境与生产环境有多大差异。我的判断是,产品经理不应迷信一个漂亮的平均响应时间。平均值可能掩盖少数用户的严重超时,核心交易链路更应该关注高分位延迟、错误率和降级行为。
对用户决策而言,一份略显复杂但条件完整的指标表,远比一句“体验流畅”更有价值。
我担心在评估电商系统开发报价时,服务商会把缓存、分库分表、微服务和多机房都列成必选项,导致项目成本不断上升。但如果我拒绝这些方案,后续真的出现流量问题,又可能被认为是前期决策失误。
判断性能建设是否必要,不能看技术名词是否先进,而要看它是否对应明确的业务风险。真正有效的评估方法是把方案和流量、数据规模、故障影响、增长预期以及验收指标逐项对应。我通常会要求服务商先回答三个问题:第一,当前业务场景的基准数据是什么;第二,不采用该方案时会出现什么可验证的风险;
第三,风险是否可以通过更简单的方式暂时解决。如果只能回答“行业都这么做”或“以后一定用得上”,这往往说明方案还没有和项目实际边界绑定。
建设方案更可能必要的条件需要警惕的情况 缓存热点读取明显、数据库重复查询严重没有热点数据分析,只是默认配置 读写分离读流量远高于写流量,单库读压力有实测依据数据量和读写比例尚未评估 分库分表数据增长、单表容量或写入压力已成为瓶颈项目初期数据规模很小,却提前复杂化 多机房容灾业务对区域级故障有明确的连续性要求需求只写了“不能宕机”,没有恢复目标 更稳妥的做法是采用分阶段边界。
第一期先保障商品浏览、搜索、购物车、下单和支付等核心链路;推荐、复杂报表和超大规模分析可以先采用异步或基础版本,并设置触发条件,例如用户量、数据量或峰值请求达到某个经测试的阈值后再升级。服务商提出复杂架构并不一定是在扩大范围,关键在于能否提供基准测试、容量估算、替代方案和增量成本。
产品经理真正要审查的不是“要不要用某项技术”,而是“这项技术解决了哪个已确认的问题,是否有更低成本的方案,以及它是否属于本期交付”。
项目原本只计划支持日常销售,开发到一半时业务方临时决定参加大型促销活动,还要求实时库存、实时推荐和秒级订单状态更新。我想知道这种变化应该算普通需求调整,还是必须重新评估项目范围、报价和上线计划?
这类变化通常不应被当作普通功能追加,因为它改变的可能不只是页面或接口,而是系统的容量假设、数据一致性要求、测试方式和上线风险。是否需要调整项目,应该先判断变化的是目标、场景还是规模。例如,从日常流量增加到大促峰值,变化的是容量和稳定性目标;从普通库存展示增加到实时库存扣减,变化的是一致性和交易链路;
从单一地区运营扩展到多地区部署,变化的则可能是网络、容灾和运维范围。三种变化都需要重新估算,不能只在原排期上继续叠加。我建议产品经理使用一份变更评估表,把影响拆成四类:研发工作量、测试工作量、基础设施成本和上线风险。
评估后通常有四种处理方式:增加预算和周期、缩小其他功能范围、分阶段交付,或者把高性能目标转为后续专项。
变更情况可能增加的工作建议动作 大促峰值提高容量评估、限流、压测、扩容和降级先锁定峰值假设,再确认专项范围 新增实时库存库存锁定、并发一致性、异常补偿重新评估核心交易链路和验收标准 新增实时推荐数据处理、推荐接口和降级策略先交付基础推荐,复杂能力分期 新增多地区部署网络、数据同步、容灾和运维单独形成架构与成本评估 变更确认后,必须同步更新需求文档、技术方案、排期、报价、测试计划和验收标准。
只在会议纪要里口头说“这次也一起做了”,是电商项目最容易产生交付争议的做法。我的经验判断是,性能变更最适合用“交换”而不是“无限叠加”来处理。新增大促压测和高可用建设后,可以相应延后非核心报表、复杂营销规则或高级推荐,确保项目仍然围绕核心交易目标交付,而不是所有需求都挤进同一个版本。


读者评论
文章把“高并发”拆成业务场景、流量规模和验收条件,比较符合实际项目评审。尤其是区分浏览、下单和支付回调,能避免只看访问量而忽视交易风险。
性能目标纳入项目边界这一点很有价值。很多项目后期争议并非技术做不到,而是前期没有明确峰值、持续时间、错误率和测试环境,导致预算与周期不断变化。
文中对平均响应时间和较高分位响应时间的区分比较专业。不过实际落地时,还需要结合现有团队运维能力和业务预算,分阶段建设,不能只追求复杂架构。
