在电商系统开发项目里,我见过最容易产生误判的一句话是:“主要功能都测过了,应该可以上线。”真正上线后,问题却往往集中出现在退款、库存、优惠叠加、支付回调、权限和多系统同步这些“主流程之外”的地方。品牌商家上线验收总遇到测试不充分,通常不是测试人员少写了几条用例,而是项目从一开始就把“功能交付”误当成了“业务可用”。

电商系统开发:品牌商家常见误区:上线验收为什么总遇到测试不充分
很多品牌商家在验收时,拿着需求清单逐项检查:有没有商品管理、有没有优惠券、有没有订单查询、有没有退款入口。只要页面能打开、按钮能点击、后台能看到数据,就在表格里标记为“已完成”。
但电商系统真正需要验收的不是菜单和页面,而是一次完整经营活动能否稳定闭环。用户从浏览商品开始,到加购、使用优惠、支付、发货、收货,再到退款或换货,中间任何一个数据节点出错,都可能转化为资金损失、库存错误或客服投诉。
“功能存在”只能证明开发完成了一部分,“业务可用”才是上线验收真正要证明的结果。
测试报告通常会记录用例编号、执行结果、缺陷数量和通过率。这些内容有价值,但它们只能说明测试活动发生过,不能自动说明测试范围合理,更不能说明所有关键场景都测到了。
例如,一份报告可能显示“下单功能通过”,但没有说明它是否覆盖了库存不足、支付失败、重复点击、优惠券过期、会员价叠加、拆单、部分退款和支付回调延迟。对于品牌商家而言,这些场景往往比普通的“成功下单”更接近真实风险。
我在审阅项目资料时,最关注的不是“通过率是不是百分之百”,而是以下四个问题:
开发团队通常更容易从系统模块角度看问题,例如订单模块、库存模块、营销模块和支付模块分别测试。品牌方更应该从经营结果角度看问题,例如一次促销是否会少收钱、库存是否会超卖、退款是否会多退、客服能否查到异常订单。
两种视角没有谁完全错误,但如果项目只采用模块视角,跨模块的风险就会被切碎。优惠模块单独通过、会员模块单独通过、库存模块单独通过,并不代表会员在促销期间购买缺货商品时,系统一定能算对价格、锁住库存并生成正确订单。

“支持优惠券”不是一个完整的验收条件,“用户使用未过期且满足门槛的优惠券后,订单应按指定规则减免,退款时优惠金额应按约定重新计算”才接近可验收的描述。
前一种写法只回答了“有没有这个功能”,后一种写法才开始回答“在什么条件下如何运行”。如果需求没有包含触发条件、操作步骤、预期结果、异常处理和数据变化,测试人员就只能按照自己的理解补充场景,项目各方对“测到什么程度”的理解自然会出现偏差。
很多项目在开发阶段由产品和技术人员推进,到了上线前一周,才临时邀请运营、客服、仓库和财务参加验收。此时他们第一次看到完整流程,往往会提出大量此前未被记录的业务规则。
客服会问“退款后优惠券是否恢复”,仓库会问“拆单后哪个仓库扣库存”,财务会问“部分退款如何对账”,运营会问“活动价和会员价谁优先”。这些问题并不一定是开发遗漏,也可能是业务规则从未被明确写入需求。
业务人员不是最后签字的人,而应该是测试场景的共同设计者。越晚参与,发现问题的成本越高,项目也越容易把规则争议误认为软件缺陷。
测试环境里常见的数据是一个商品、一个规格、一个会员、一次优惠、一个仓库和一笔正常支付。这样的数据适合验证主流程,却不适合模拟品牌商家的真实交易。
真实经营数据通常同时存在多规格商品、不同会员等级、多个活动、历史订单、多个仓库、特殊字符、零库存、临界金额和重复操作。数据越简单,系统越容易表现得“稳定”;数据接近真实后,系统之间的耦合关系才会暴露。
我通常会要求项目方至少准备三类数据:一类用于验证标准流程,一类用于验证边界条件,另一类用于验证历史和异常状态。只用第一类数据得出的“测试通过”,可信度是不够的。

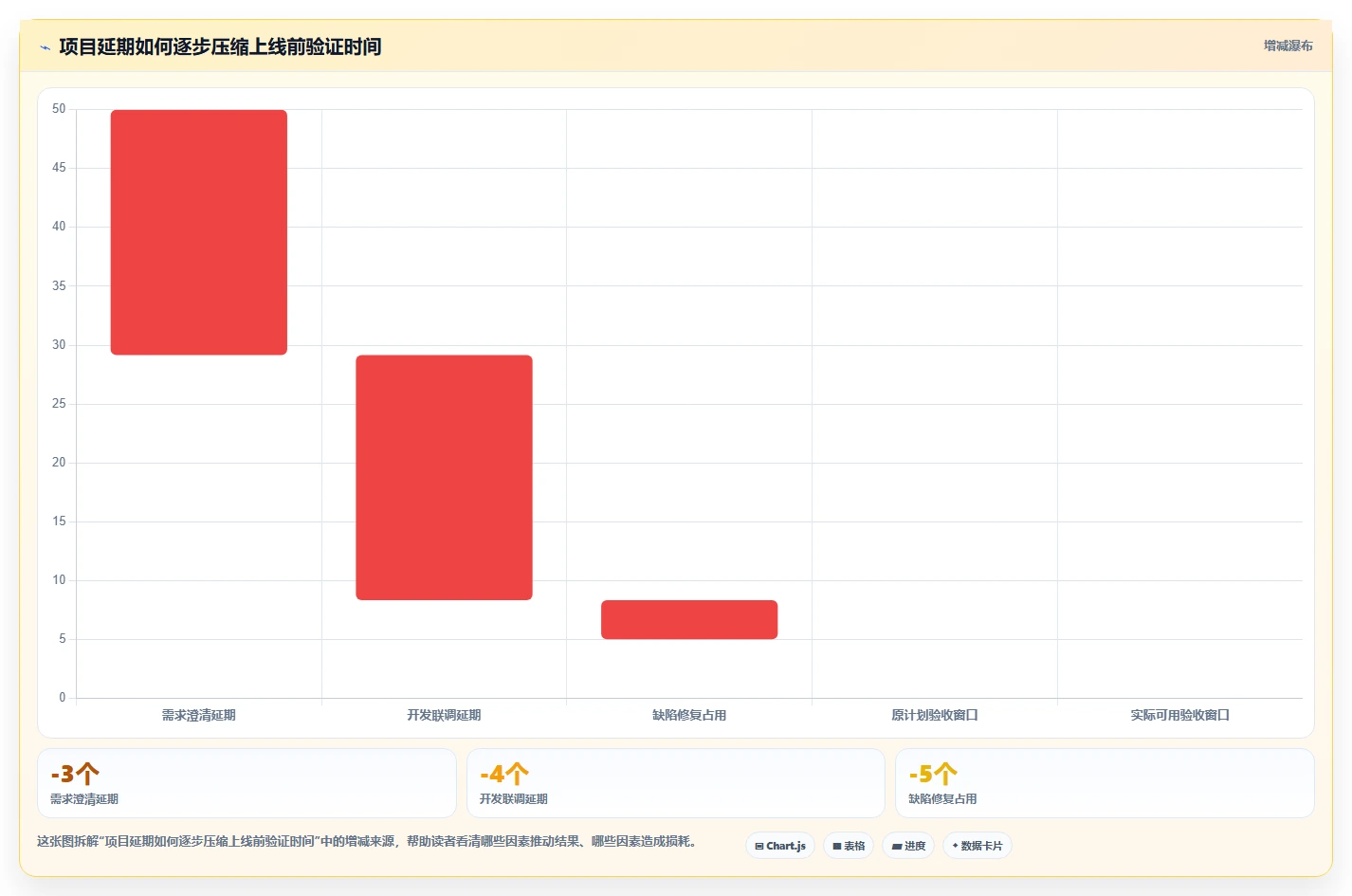

电商项目中经常出现这样的时间链条:需求确认延期,开发周期被压缩,联调开始得更晚,测试时间被迫减少,验收会议仍然按照原计划举行。最终,所有人都知道测试没有做完,但又不愿意再次延期,于是把一部分问题标记为“后续优化”。
问题在于,延期修复并不等于风险消失。如果缺陷涉及金额、库存、权限或订单状态,就不能因为上线日期临近而被包装成普通优化项。时间压力可以改变测试顺序,但不能模糊上线阻断标准。

需求清单适合管理交付范围,测试清单则要管理风险。需求写“支持订单退款”,至少还应继续拆分为整单退款、部分退款、退款失败、退款原路退回、退款状态延迟、退款后库存处理和退款后优惠重算。
如果只把“订单退款”作为一条用例,测试人员即使执行成功,也无法证明退款链路真正可用。品牌方在验收时,应要求供应商提供“需求,场景,结果”的追踪关系,而不是只提供一个功能完成表。
正向流程最容易被准备,也最容易通过。用户成功下单、支付成功、仓库正常发货,系统自然看起来没有问题。可是在真实运营中,异常和逆向流程几乎每天都会发生。
一个完整的电商验收,至少要让每条重要正向链路都对应一组逆向链路。
技术人员可以判断接口返回是否正确、日志是否报错、数据库字段是否更新,但不一定能判断客服是否能顺利处理一个复杂售后单,也不一定能识别仓库操作中的实际阻塞。
建议按照角色分工验收,而不是安排所有人一起随意点击:
品牌电商很少只有一个前台页面。常见系统包括商城前台、移动端、运营后台、订单系统、仓储系统、客户系统、支付平台和物流平台。任何一个接口延迟或失败,都可能让不同系统显示不同结果。
例如,用户已经支付成功,但订单系统没有收到回调;订单系统显示已付款,但仓储系统没有接到出库任务;仓库已经发货,前台仍显示待发货。单独查看每个系统,可能都没有明显错误,但用户和业务人员看到的是一条断裂的交易链路。
验收时不能只测试“接口通不通”,还要测试接口失败后的处理:是否重试、是否幂等、是否告警、是否允许人工补偿,以及补偿后各系统能否恢复一致。
性能问题不只发生在大型促销期间。商品批量导入、订单批量处理、报表查询、库存同步和定时任务,都可能在数据量增长后暴露瓶颈。
品牌方不一定需要一开始就做极端并发压测,但至少要明确几个可衡量的基准:核心页面响应时间、订单接口成功率、批量导入耗时、库存同步延迟、后台查询在历史数据增长后的可用性。
如果项目没有预估流量和数据量,所谓“性能测试通过”就缺少判断依据。性能必须结合业务规模、峰值订单、接口依赖和可接受等待时间来定义。
很多验收会议把所有问题都放在同一张缺陷表里:支付金额错误和按钮颜色不一致都被记录为“待修复”。这种处理方式会让真正高风险的问题失去优先级。
我建议至少划分四个等级:
| 缺陷等级 | 典型问题 | 上线处理建议 |
|---|---|---|
| 阻断级 | 无法下单、支付金额错误、库存严重超卖、权限越权、核心数据丢失 | 必须修复并完成复测,不建议带病上线 |
| 严重级 | 退款状态不一致、关键接口持续失败、部分用户无法完成核心流程 | 原则上修复后上线;若延期,必须由业务负责人书面接受风险 |
| 一般级 | 低频场景提示不清、非核心页面偶发样式异常 | 可制定修复期限,但要保留影响范围和责任人 |
| 优化级 | 交互细节、文案、非核心报表展示改进 | 可纳入后续迭代,不应影响核心上线决策 |

验收不应从后台菜单开始,而应从用户和业务的完整旅程开始。以一次购买为例,最少要经过商品可售、价格正确、优惠可用、库存锁定、订单生成、支付确认、履约发货和售后处理等环节。
我通常会先画出一条业务链路,再把每个节点拆成正常、异常和恢复三种状态。这样可以避免测试人员只验证“成功状态”,却不知道失败后系统应该如何收敛。
测试资源永远有限,不能假设所有功能都能获得同等深度的验证。更合理的方法是按照影响金额、影响用户数量、数据恢复难度、外部依赖程度和上线后可替代性来排序。
支付、库存、订单状态、退款和权限通常属于高风险区域,因为它们一旦出错,往往不只是页面异常,而是产生资金、履约或合规后果。低频报表样式和非核心文案可以后置,但不能把高风险链路让给上线后的真实用户测试。
测试数据应当有明确目的。每一组数据都要回答一个问题,例如:多规格商品是否正确扣减库存,会员价与活动价冲突时如何计算,优惠券门槛在退款后是否重新判断,历史订单跨月查询是否仍然准确。
以下是一份适合品牌商城验收的基础数据组合:
| 数据维度 | 建议准备的样本 | 重点验证内容 |
|---|---|---|
| 商品 | 单规格、多规格、预售、零库存、下架商品 | 可售状态、规格价格、库存扣减和购买限制 |
| 用户 | 普通用户、不同会员等级、黑名单用户、多个收货地址 | 价格权益、权限限制和地址处理 |
| 营销 | 满减、折扣、优惠券、限品类、限时活动 | 叠加规则、优先级、过期和退款重算 |
| 订单 | 待支付、已支付、部分发货、已完成、售后中 | 状态流转、操作权限和异常恢复 |
| 金额 | 零金额、临界金额、大额订单、含运费订单 | 精度、支付限制、退款和对账 |
“支付功能测试通过”不是一个足够明确的结论。更好的表达方式是:“使用银行卡支付成功后,订单在三十秒内更新为已支付,库存完成扣减,仓储系统收到一次出库任务,用户收到支付成功通知,重复回调不会生成重复扣减。”
这种写法把结果变成了可以观察和复核的证据。它还会迫使项目团队提前讨论时间窗口、数据一致性、幂等处理和通知机制,减少验收时临时争论。

下面这个案例来自我参与复盘的一类典型品牌商城项目,已对客户名称、商品规模和时间信息做匿名化处理。项目计划上线会员日活动,涉及会员折扣、优惠券、满减、多个仓库库存、在线支付、物流同步和售后退款。
上线前的验收结果看起来不错:商品可以正常展示,用户可以加入购物车,订单能够创建,支付接口能够返回成功,后台可以查询订单,测试报告中的核心用例通过率也达到较高水平。
如果只看页面和主流程,这个项目完全具备“可以上线”的外观。
活动开始后,客服首先发现部分用户支付成功但订单仍停留在待支付状态。技术团队继续排查,发现支付回调在高峰期出现延迟,而订单接口没有设计足够清晰的补偿和对账机制。
随后,运营发现同一商品在不同端显示的活动价格不一致。原因不是某个页面写错价格,而是活动配置同步存在时间差,前台、小程序和后台读取的缓存更新时点不同。
仓库还发现个别热门规格出现超卖。测试期间使用的是单仓、低库存和单用户下单数据,没有模拟多个用户同时购买、库存锁定超时和订单取消后的库存释放。
退款环节则出现了另一种问题:用户使用会员折扣和优惠券后申请部分退款,系统没有按照约定重新分摊优惠金额,导致订单金额、退款金额和财务对账金额出现差异。
最后,客服后台有一部分订单没有及时显示最新物流状态。订单本身已经发货,但外部物流接口延迟导致客服无法在第一时间向用户解释进度。
复盘后可以发现,项目并不是完全没有测试,而是测试被拆成了彼此孤立的模块:营销人员测了优惠规则,仓库人员测了库存扣减,技术人员测了支付回调,客服人员测了退款入口。
真正缺失的是把这些模块放在同一个真实场景中:会员用户在活动期间购买多规格低库存商品,使用优惠券并完成支付,随后发生部分退款,再由仓储和财务完成后续处理。
漏测的不是某一个按钮,而是业务规则之间的组合关系。这也是许多品牌商家在上线验收时最容易低估的地方。

首先,应将活动规则和退款规则写成可计算的业务条件,明确会员折扣、优惠券、满减和运费的优先级。其次,要准备接近真实的组合数据,至少覆盖不同会员等级、多个规格、低库存和部分退款。
再次,要对支付回调、库存锁定、订单取消和外部物流同步进行故障演练。故障演练不一定要制造真实资金风险,可以在沙箱或隔离环境中模拟超时、重复回调、接口返回错误和消息丢失。
最后,必须让客服、仓库和财务分别完成一次端到端操作,并由项目负责人确认各系统里的订单号、金额、库存和状态是否一致。
验收开始前,品牌方和开发团队应共同确认业务规则版本。商品、价格、库存、优惠、支付、退款、发货、售后和权限都要明确当前采用哪一版规则。
如果活动规则在测试期间持续修改,却没有同步更新测试用例,最后得到的“通过”没有明确意义。规则冻结不等于以后不能改,而是每次修改都必须说明影响范围、需要重测的场景和新的生效时间。
建议把验收场景按用户旅程组织,而不是按系统菜单组织。每条旅程还要注明参与角色和涉及系统,这样才能看出哪些场景需要业务人员参与。
每个核心场景至少要有正常状态、异常状态和恢复状态。比如支付场景不能只测支付成功,还要测支付失败、支付超时、重复回调以及人工补单后的状态恢复。
恢复状态尤其容易被忽略。系统出现异常并不可怕,真正危险的是异常发生后没有明确的恢复路径,导致订单卡住、库存被长期占用或财务无法对账。
验收证据不应只有截图。截图能证明某个页面在某个时间点显示了某种结果,但无法证明接口、数据库、外部系统和后续流程都已经完成。
对高风险场景,建议保留以下证据:

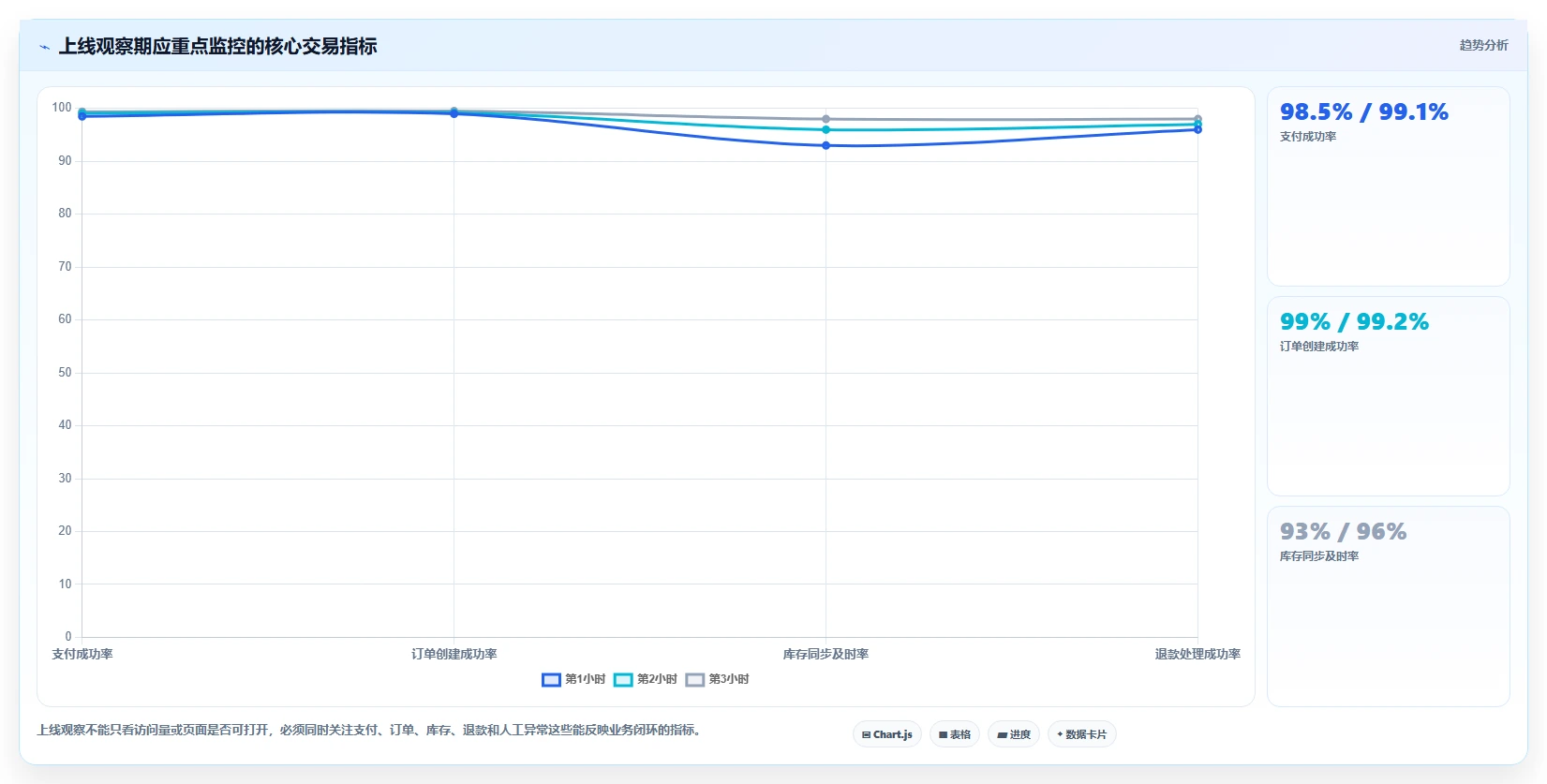

验收通过不代表上线后的风险全部结束。正式上线后,应该安排一段观察期,对支付成功率、订单创建成功率、库存同步延迟、退款处理时长、接口错误率和客服异常反馈进行持续监控。
同时要提前写清楚什么情况下暂停活动、关闭某个优惠、切换人工处理或回滚版本。没有回滚条件的上线计划,本质上是把决策留给事故发生后的现场人员。

如果项目还在需求阶段,品牌方最有效的行动不是要求开发团队马上给出报价,而是要求对方说明每项核心业务如何验收。
建议在需求评审时逐项追问:
如果这些问题无法回答,说明项目还没有进入可执行的开发状态。此时越早补充规则,后续返工成本越低。
不要等到最后一周才第一次看到完整功能。开发过程中应按照业务链路逐步交付可验证版本,让品牌方尽早确认价格、库存、订单和售后规则是否符合实际操作。
对于支付、库存和外部系统接口,最好在开发早期就进行联调。接口联调晚于页面开发,会导致前台看起来已经完成,后续却因为状态、字段或异常处理不一致而大量返工。
如果测试时间充足,应按照“核心链路,高风险异常,多角色协同,性能与兼容性,低频优化”的顺序执行。不要把时间平均分配给所有页面。
如果测试时间已经被压缩,应优先保住以下内容:
低频页面样式和非核心报表可以延期,但延期必须留痕,不得把高风险链路和低风险体验问题混在一起。
供应商演示很适合帮助品牌方了解系统,但演示不等于验收。演示通常使用准备好的数据和理想路径,难以暴露真实操作中的边界问题。
正式验收时,应让业务人员按照自己的工作方式执行场景。客服要自己处理退款,仓库要自己完成出库和退货入库,财务要自己核对支付和退款,运营要自己配置活动并检查结果。
上线初期安排人工兜底是合理的,例如对大额订单、退款异常和库存差异进行人工复核。但人工兜底只能作为过渡方案,不能成为系统缺陷长期存在的理由。
如果一个流程需要客服每天手工导出、修改和重新导入才能完成,就应该计算这项人工操作带来的时间、错误和责任成本,并制定明确的自动化修复计划。

首次上线通常缺少历史数据和真实流量,重点是保证核心交易、支付、库存、订单和售后能够闭环。系统重构则要额外关注新旧系统数据迁移、接口兼容、历史订单查询和灰度切换。
首次上线可以通过小范围用户、低风险商品和有限活动进行观察;成熟系统重构不能只看新功能是否可用,还要验证原有业务规则是否被改变。
常规销售期间,系统流量和优惠组合相对可控,可以采用分阶段上线和小范围监控。大型促销则需要提前验证库存峰值、订单突发、支付回调、消息积压、优惠计算和客服处理能力。
如果没有足够时间完成高峰验证,不建议直接把全部商品、全部渠道和全部优惠同时放开。可以采取限量商品、分批放量、分渠道启用和设置活动开关等方式降低风险。
支付和退款出现一处金额错误,可能造成直接损失;低频报表筛选体验不佳,通常只影响运营效率。因此,验收标准必须与业务后果匹配。
| 场景 | 建议验收深度 | 可以接受的取舍 | 不应接受的取舍 |
|---|---|---|---|
| 支付和订单 | 正向、失败、超时、重复回调、补偿和对账 | 非核心支付渠道可延后接入 | 金额错误、重复扣款、订单状态无法恢复 |
| 库存和履约 | 多规格、低库存、取消、拆单、退货入库 | 低频仓库可分批启用 | 库存长期不一致、明显超卖、出库任务重复 |
| 营销活动 | 优惠叠加、边界门槛、过期、退款重算 | 低频优惠可关闭或后置 | 活动价错误、优惠导致负数或金额失真 |
| 客服和报表 | 核心查询、售后处理和数据权限 | 部分高级筛选可后续优化 | 客服无法处理异常订单、敏感数据越权 |
| 页面体验 | 核心端兼容和关键提示 | 非核心样式和低频交互可延期 | 用户无法完成购买或看不懂关键状态 |
如果上线日期不可调整,项目负责人必须明确哪些风险被接受、由谁接受、如何监控以及发生问题后怎么处理。风险接受不是一句“后续优化”,而是一项需要记录的管理决策。
一份合格的遗留风险记录至少包含:问题描述、影响范围、发生条件、临时方案、责任人、修复日期、复测标准和回滚条件。没有这些信息,所谓延期修复很可能在上线后被遗忘。


品牌方不能只说“请把系统做好”,也不能把所有业务判断都推给开发团队。品牌方最清楚促销规则、售后政策、仓库流程和财务要求,应负责提供真实业务场景和明确的结果标准。
开发团队则应负责把这些规则转化为系统行为,并提供测试场景、缺陷记录、复测结果、日志证据和上线预案。双方责任清楚,验收才不会变成一场围绕“到底算不算完成”的争论。
选择电商系统开发团队时,品牌方不应只看页面是否漂亮、案例是否丰富和功能清单是否完整,还要询问对方如何处理验收和上线风险。
可以重点考察以下内容:
没有缺陷的测试报告不一定代表系统质量高,也可能代表测试范围过窄。一个更可信的项目资料,通常会展示发现了哪些问题、如何判断严重程度、如何修复、如何复测,以及哪些问题为什么被允许延期。
我更愿意相信一份有完整缺陷闭环的测试记录,而不是一份只有“全部通过”却没有场景、数据和证据的报告。因为真实项目不可能没有问题,专业能力体现在能否尽早发现、准确判断并控制问题影响。
开发阶段,风险主要由项目团队控制;验收阶段,风险开始转移到品牌商家的经营现场;正式上线后,风险则会被真实用户、支付平台、仓库和客服共同放大。
因此,上线验收的价值不是让所有人签字,而是让品牌方知道自己正在承担什么风险。哪些问题已经关闭,哪些问题仍然存在,哪些问题有人工方案,哪些问题一旦发生就必须暂停交易,都应该在上线前说清楚。

验收矩阵至少应包含需求名称、业务角色、前置条件、测试步骤、预期结果、异常处理、涉及系统、负责人和验收状态。它不需要一开始就写得极其复杂,但必须能让各方看清楚“什么情况下算完成”。
对于支付、库存、优惠、退款和权限等高风险功能,应在合同或项目计划中明确测试深度、上线阻断条件、缺陷修复时限和上线后的支持方式。
不要等到开发完全结束才准备测试数据。现在就可以邀请运营、客服、仓库和财务各提交五到十个最容易出错的业务场景,再由产品和开发团队判断如何实现和验证。
这类场景不需要一开始就写成专业测试用例,先把业务人员的真实操作和担忧记录下来,往往比单纯按菜单罗列功能更有价值。
时间不足时,不要试图把每个页面都重新点击一遍。应立即锁定交易、支付、库存、订单状态、退款、权限和外部接口,准备接近真实的数据,安排业务角色共同执行,并对阻断级问题设置明确处理结论。
如果高风险链路没有完成验证,宁可缩小活动范围、延后部分渠道或关闭复杂优惠,也不要用一份形式完整的测试报告替代实际风险判断。
上线后发现问题并不意味着验收完全失败,关键在于能否快速发现、定位、止损和修复。品牌方应建立统一的异常入口,记录订单号、用户、金额、库存、接口状态和处理结果,避免客服、技术和财务各自维护一份互不一致的表格。
每周复盘高频异常时,不仅要修复具体缺陷,还要追问它为什么没有在验收阶段被发现:是没有场景、没有数据、没有角色参与,还是没有明确的通过标准。只有修正验收机制,问题数量才会真正下降。
如果一个开发团队只能告诉你“功能都做完了”,却不能说明每条核心链路如何测试、异常如何恢复、缺陷如何分级、上线如何观察,那么项目仍然处在交付表面完成的阶段。
如果团队能够把需求、业务场景、测试数据、系统状态、缺陷记录、上线标准和回滚方案串起来,即使项目还有少量低风险问题,品牌方也更有能力做出可控的上线决策。
电商系统上线验收的核心,不是证明所有页面都能打开,而是确认一次真实交易从商品、价格、库存、支付到售后能够稳定闭环。测试不充分的真正解法,也不是简单增加测试人员或延长几天测试时间,而是把验收对象从“功能”升级为“业务结果”,把测试报告从“执行记录”升级为“风险证据”,把上线签字从“流程动作”升级为“经营决策”。
我拿到开发团队提交的测试报告时,发现用例数量不少、通过率也很高,但运营、客服和仓库一试真实流程,问题还是不断出现。我想知道,测试报告到底证明了什么,为什么它不能直接等同于系统已经具备上线条件?
测试报告通常只能证明“执行过哪些用例”,不能直接证明“业务链路是否完整可用”。这是品牌商家最容易误判的地方:功能测试按模块展开,而真实经营按用户旅程发生。在一次匿名品牌商城项目复盘中,后台商品、购物车、订单和支付模块的单项测试都通过了,但促销上线后仍出现订单金额不一致。
后来定位发现,会员折扣、优惠券和满减规则分别测试没有问题,组合使用时却产生了重复优惠。我建议验收时同时查看四类证据:需求与验收条件的对应关系、业务场景执行记录、缺陷修复与复测记录、遗留风险及上线判断。只有“功能存在、场景跑通、数据正确、异常可控”同时成立,测试才算真正有价值。
检查对象只能说明什么还需要补充什么 测试报告用例被执行过确认高风险场景是否覆盖 演示结果主流程可以操作验证异常、逆向和多角色流程 缺陷清单问题被记录判断是否影响上线及是否完成复测
我们过去验收商城时,重点检查商品展示、下单和支付,结果上线后却在退款、库存同步和优惠叠加上频繁返工。我想要一套更接近真实经营的测试方法,而不是继续按页面逐项点击。
最容易漏测的不是登录、搜索这类正向流程,而是跨模块、跨系统和逆向流程。因为这些场景往往需要真实业务规则、特殊数据和多个角色共同参与,单个测试人员很难靠页面点击发现问题。
建议至少覆盖一条完整链路:浏览商品、选择规格、使用优惠、提交订单、支付、扣减库存、发货、收货,再延伸到取消订单、支付失败、部分退款、退货入库和售后关闭。我在制定验收清单时,会把场景按“收入、库存、资金、客户体验、系统联动”五个风险维度排序,而不是按菜单顺序排序。
对于品牌商家来说,优惠计算错误和库存不一致,通常比页面样式问题更应该优先处理。测试数据也不能只准备一个普通商品和一个普通会员。至少应加入多规格商品、限购商品、不同会员等级、优惠券叠加、库存不足、拆单、多仓和异常金额等数据,才能接近上线后的真实压力。
项目延期后,开发团队经常说“小问题不影响上线”,但我们又担心这些问题会在高峰期扩大。我希望有一个不依赖个人争论的判断标准,能够在验收会议上明确哪些缺陷必须修好,哪些问题可以带风险上线。
上线判断不能只看缺陷数量,而要看缺陷是否影响交易结果、数据准确性和风险边界。一个低频但会导致退款金额错误的问题,可能比几十个页面样式问题更严重。
我建议把缺陷分为四级,并在合同或项目验收规则中提前写清楚: 等级典型问题上线建议 阻断级无法支付、金额计算错误、库存严重不一致、权限越权、核心数据丢失必须修复并完成复测 严重级部分售后失败、外部接口异常无补偿、关键报表错误原则上修复后上线,特殊情况需书面评估 一般级低频功能提示不清、非核心页面偶发显示异常明确责任人和修复期限后评估 优化级交互细节、文案、样式和非关键体验问题可进入后续迭代 允许延期的问题必须留下影响范围、临时方案、负责人、截止时间和复测计划。
没有这些记录的“后续优化”,本质上只是把风险从项目团队转移给品牌商家。
供应商演示时,商品能展示、订单能生成、支付也能成功,看起来系统已经完成了。我不太懂技术,除了看演示和测试报告,还应该要求对方提供哪些材料,才能判断项目是否值得上线?
判断测试是否充分,关键不是看演示时间长短,而是看每项业务需求能否追溯到测试场景、执行结果和最终结论。演示是展示最顺利的路径,验收则要验证系统在不顺利时是否仍然可控。我会要求开发团队提供一份“需求,场景,缺陷,复测,结论”关系表。
例如,优惠券需求不能只写“优惠券可用”,还要写清适用商品、有效期、叠加规则、退款后金额和库存不足时的处理结果。还要让运营、客服、仓储和财务分别参与验收。运营关注活动与商品,客服关注取消和售后,仓储关注库存与出库,财务关注支付、退款和对账。技术人员单独验收,往往只能证明系统能运行,不能证明企业能经营。
选择供应商时,我更看重其是否愿意公开测试边界和遗留风险,而不是只展示漂亮的通过率。真正成熟的团队会主动说明哪些场景尚未覆盖、哪些问题可以延期,以及上线后如何监控、回滚和补救。
