电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期
目录

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期 | 九数云-E数通

eshutong 发表于2026年9月14日

电商系统开发项目延期,很多时候并不是开发人员写代码太慢,而是项目在立项后的前两周就已经埋下了延期因素:业务方说“先把优惠券做出来”,产品经理理解成满减券,开发人员按固定面额券实现,测试时又发现还要支持叠加、退款回退和渠道隔离。等到问题暴露,返工已经同时波及订单、支付、库存和后台配置。我在参与电商系统实施时反复看到,真正能缩短交付周期的,不是简单压缩编码时间,而是让需求尽早具备“可开发、可测试、可验收、可分阶段上线”四个条件。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

一、先讲核心结论:交付周期不是排出来的,而是被需求质量决定的

1. 项目延期的起点,通常早于开发排期

很多企业判断项目是否按期,第一反应是看开发任务有没有完成、程序员每天投入多少人力。但在电商系统中,开发排期只是结果的一部分。真正决定周期的,是需求是否已经从“想做什么”转化成“具体怎么做、什么情况下算完成”。

如果一项需求仍然存在多个未决问题,例如库存是在下单时扣减还是支付成功后扣减、退款后是否自动回补库存、优惠券是否允许与会员折扣叠加,那么这项需求即使已经进入开发看板,也不能视为真正进入可控状态。

我的判断标准很简单:需求没有明确业务规则,就没有资格进入正式开发;需求没有明确验收条件,就没有资格进入交付计划。这不是为了增加流程,而是为了避免把讨论、猜测和返工伪装成开发进度。

2. 缩短周期的本质,是减少三类浪费

电商系统项目中最常见的周期浪费,可以归纳为三类。第一类是理解浪费,业务、产品、开发和测试对同一项功能有不同理解;第二类是等待浪费,接口资料、商品数据、支付配置或关键决策迟迟不到位;第三类是返工浪费,功能已经完成,却因为状态规则、权限范围或异常流程不符合预期而重做。

其中,返工最容易被误判为“开发效率不高”。实际上,开发人员在不完整需求下自行补全规则,短期看似推进很快,后期却会以修改数据库、重写接口、补测边界条件的方式付出更高成本。

周期消耗来源典型表现项目经理应关注的前置动作
理解偏差同一功能在评审、开发、验收阶段出现三种解释用业务场景、规则和验收条件替代口头描述
外部等待支付、物流、ERP或历史数据资料未准备建立依赖清单,并为每项依赖指定责任人与截止时间
后期返工开发完成后才发现异常流程和权限遗漏在开发前完成异常场景盘点和测试用例预审
范围膨胀一期不断加入分销、积分、直播等新模块设定上线边界,变更必须说明时间和风险影响

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

3. 需求梳理要以业务闭环为单位

电商系统不能只按菜单或页面拆分。商品管理、订单管理、库存管理、售后管理看起来是四个模块,但用户的一次退款操作可能同时改变订单状态、可退金额、库存数量、资金记录和客服工作台信息。

因此,我更倾向于先按业务闭环梳理需求,再把闭环拆成系统模块。以自营商城为例,第一期至少要完整走通“商品发布,用户浏览,加入购物车,提交订单,支付,库存扣减,发货,售后,数据留痕”这一条链路。只有链路真正可运行,系统才具有上线价值。

二、真实场景:为什么一个“简单优惠券”会拖慢整个项目

1. 表面需求通常只是业务目标的缩写

在一次匿名项目中,运营团队提出的需求只有一句话:“商城要支持优惠券,方便大促使用。”如果直接把这句话转成开发任务,通常会得到一个券模板、一个发放入口和一个结算抵扣逻辑,但这远远不够。

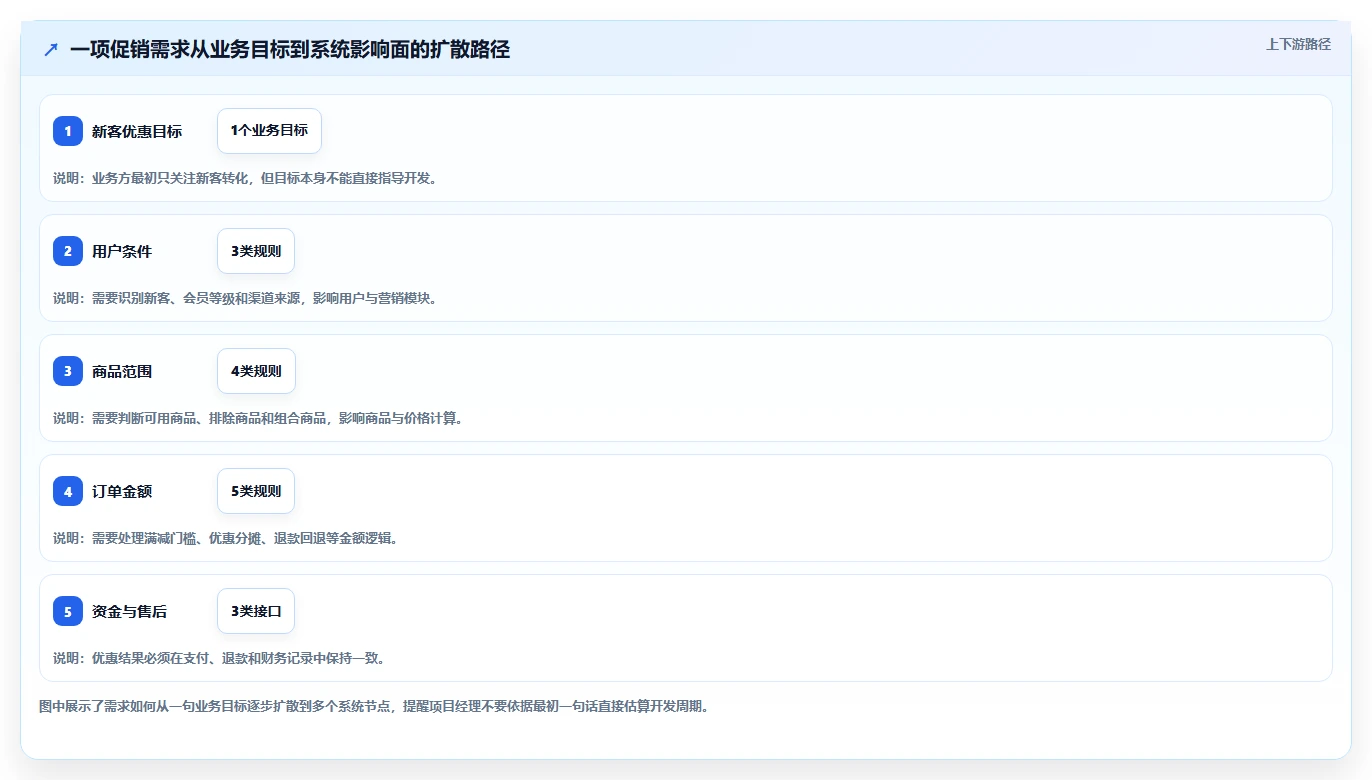

项目经理继续追问后,才发现业务方实际想解决的是四个问题:新客首次下单需要有专属优惠;不同渠道需要发放不同券;大促期间部分商品不能参加优惠;退款时优惠金额需要按照商品维度重新计算。

这四个问题分别涉及用户标签、渠道归因、商品范围、订单金额拆分和退款规则。如果没有继续追问,开发人员可能只实现“输入券码后减免金额”,而验收时业务方却会按照完整促销方案来判断功能是否合格。

2. 我会把一句需求拆成五个问题

面对“增加优惠券”“支持退款”“做会员等级”这类短句,我通常不会先问页面长什么样,而是先确认以下五个问题:

  1. 谁使用:是消费者、运营人员、客服、仓库人员,还是财务人员?
  2. 什么条件下使用:是否需要登录,是否有会员等级、渠道、商品或时间限制?
  3. 正常流程如何走:从进入页面到完成操作,关键步骤和状态如何变化?
  4. 异常情况怎么处理:失败、重复提交、库存不足、金额不一致或接口超时怎么办?
  5. 什么结果才算完成:页面提示、订单状态、资金记录和后台数据分别应该出现什么结果?

这五个问题的价值,在于把模糊的功能名称变成可以继续拆分的业务规则。它们并不要求一开始写出几十页文档,但能及时暴露真正影响开发周期的未知项。

3. 业务方经常遗漏的,是异常流程而不是主流程

主流程往往很容易描述:用户选择商品、提交订单、完成支付、等待发货。真正造成延期的,通常是异常流程:支付成功但订单未更新、库存不足但订单已经生成、用户重复点击导致多笔订单、部分商品退款时优惠金额无法准确分摊。

在需求评审时,我会要求团队至少对核心交易链路做一次“反向推演”:如果下一步没有成功,系统是否有明确状态?如果接口重复返回,是否会产生重复扣款?如果操作人员撤销订单,库存、优惠券和积分是否需要回滚?

业务环节正常流程必须提前确认的异常问题可能影响的模块
提交订单校验商品、地址和金额后生成订单库存不足、价格变更、重复提交如何处理商品、库存、订单、风控
支付支付成功后更新订单状态支付成功但回调延迟或重复回调怎么办支付、订单、财务
发货仓库录入物流单号并推送状态拆单、部分发货、物流接口失败如何处理仓储、订单、物流、客服
退款按照订单规则退回金额部分退款、优惠分摊、退款失败如何记录售后、支付、优惠、财务

4. 这类项目最容易出现的错误判断

业务方经常说:“这个功能很简单,先做出来再说。”项目经理如果只依据页面数量判断工作量,就容易接受一个不真实的排期。一个页面可能只需要半天,一个看似简单的金额规则却可能需要多轮接口、数据和测试验证。

我更看重的是功能背后的状态数量、角色数量、外部依赖数量和异常分支数量。页面少,不代表逻辑简单;页面多,也不一定意味着项目复杂。判断周期必须从业务规则和系统影响面出发。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

三、先确定一期边界:不是删功能,而是保护核心交易闭环

1. 为什么电商项目特别容易范围膨胀

电商系统往往牵涉销售、运营、仓储、客服、财务和管理层,每个角色都有自己的关注点。销售希望有分销和渠道价,运营希望有复杂促销和积分,仓库希望打通多个仓储系统,管理层又希望一期就看到完整经营分析。

这些需求单独看都有价值,但如果全部放入第一次上线,项目就会同时承担交易系统、营销系统、供应链系统和经营分析系统的建设任务。项目经理如果只说“大家都很重要”,实际上等于没有做优先级判断。

2. 我采用的四层需求分级法

第一层是上线必需,缺少它就无法完成核心交易闭环,例如商品发布、购物车、下单、支付、库存、发货和基础售后。第二层是业务效率需求,能明显减少人工操作,但可以通过临时流程支撑,例如批量导入、批量改价和基础报表。

第三层是增长优化需求,包括复杂优惠、会员积分、分销、推荐和营销自动化。这些功能通常有较高业务价值,但规则复杂度和验证成本也更高。第四层是待验证需求,往往是业务设想,还缺少明确的使用频率、收益预期或可行性验证。

需求层级进入一期的判断条件延期到后续版本的风险项目经理的处理方式
上线必需直接影响核心交易、资金或合规无法上线或需要大量人工兜底优先保证链路完整,并明确验收条件
效率提升能减少重复操作,但存在临时替代办法运营成本较高,但不阻断交易根据人力成本和上线资源决定
增长优化目标、规则和收益已相对明确可能增加复杂度和后续维护成本先做最小可验证版本
待验证需求只有想法,缺少明确使用场景占用资源却难以验证价值先做调研、原型或小范围试验

3. 用“业务闭环”而不是“功能数量”制定一期计划

一期计划不应写成“完成二十个页面、十五个接口”,而应写成“完成一个消费者从选品到售后的可运行闭环”。前一种表达容易让团队误以为页面完成就等于系统完成,后一种表达则会自然要求大家检查数据、状态、权限、接口和异常流程。

在实践中,我会为每条核心闭环设置一个可演示场景。例如,运营人员发布一件带规格的商品,消费者使用优惠下单,支付回调成功后库存减少,仓库完成发货,客服发起部分退款,后台可以查看完整订单和资金记录。这个场景比单独验收十个菜单更能反映系统是否真正可用。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

4. 面对“必须一期上线”的需求,项目经理要追问三个问题

  • 如果一期不做,核心交易是否无法完成?
  • 是否存在人工、配置或外部工具可以临时替代?
  • 如果现在加入,是否会影响支付、库存、数据迁移或上线时间?

如果一项需求既不影响交易闭环,又存在临时替代方案,还会牵动多个高风险模块,那么我通常建议将它放入后续版本。这个判断并不意味着需求不重要,而是要避免用一期项目承担未经验证的全部复杂度。

四、把需求写成可交付对象:从功能描述转向验收条件

1. 一份合格需求至少包含六个组成部分

我认为电商系统的需求说明不需要追求文字越多越好,但至少要包含六个组成部分:使用角色、业务目标、前置条件、主流程、异常流程和验收标准。涉及外部系统时,还要补充接口边界、数据字段、失败重试和责任归属。

  1. 使用角色:明确谁可以发起、查看、修改或审批。
  2. 业务目标:说明这项需求要改善什么,不只是写功能名称。
  3. 前置条件:说明用户、商品、订单或权限在什么状态下才能操作。
  4. 主流程:按照用户操作顺序描述系统行为和状态变化。
  5. 异常流程:列出失败、重复、超时、冲突和撤销等情况。
  6. 验收标准:用可观察、可验证的条件判断是否完成。

2. 用退款功能说明什么叫“可验收”

“支持退款”不是一个可直接验收的需求,因为它没有说明哪些订单可退、退多少、谁能操作以及退款失败怎么办。一个更可执行的需求,应该明确订单处于已支付、未完成售后或符合企业规则时,消费者或客服可以发起全额或部分退款。

还要进一步明确退款金额的计算方式。订单中同时存在原价商品、折扣商品、运费和优惠券时,优惠金额如何按商品分摊?部分退款后,剩余商品是否仍然满足满减门槛?退款成功后库存是否恢复?这些问题如果不在开发前回答,最终一定会在测试或验收阶段出现。

模糊写法可交付写法对应测试方向
支持退款已支付且未完成售后的订单可发起全额或部分退款,退款金额不得超过可退金额订单状态、金额边界、权限校验
优惠券可叠加每笔订单最多使用一张平台券,会员折扣与平台券是否叠加由后台配置控制不同折扣组合、配置开关、金额计算
库存实时更新订单支付成功后扣减可售库存,支付超时关闭订单时按规则释放库存支付回调、超时关闭、重复回调
后台支持批量操作具备指定权限的运营人员可批量上下架商品,失败记录需展示具体原因权限、批量数量、部分失败、操作日志

3. 验收条件要能直接转化为测试用例

项目经理可以在需求评审时做一个简单检查:让测试人员尝试把每条验收标准改写成测试步骤。如果测试人员无法判断输入条件、操作过程和预期结果,说明需求仍然不够清楚。

例如,“页面操作方便”无法形成稳定测试;“运营人员在商品列表勾选不超过五百个有效商品,点击批量下架后,系统展示成功数量和失败原因,并在操作日志中记录操作者与时间”就可以被验证。

4. 需求追踪表比厚重文档更能防止遗漏

我通常会建立一张需求追踪表,将业务目标、需求条目、原型页面、开发任务、测试用例和验收结果串联起来。它不一定要依赖复杂系统,某项目管理平台、在线表格或企业内部协作工具都可以实现,关键是每个需求要能找到对应的开发、测试和验收证据。

追踪节点需要回答的问题缺失时的风险
业务目标为什么要做这项需求功能完成后无法判断是否解决问题
需求条目系统具体要实现什么开发范围不断变化
开发任务由谁在什么时间完成需求停留在讨论层面
测试用例如何验证正常与异常流程验收阶段集中暴露缺陷
验收结果是否满足约定条件项目完成标准不一致

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

五、项目经理如何建立一套真正能缩短周期的实施机制

1. 需求评审不能只开一次会

一次长达数小时的需求评审,并不一定比三次短会更有效。电商项目的规则复杂,业务方往往只有在看到原型、流程图或可运行功能后,才会发现自己遗漏了真实场景。

我更建议采用分层评审。第一次评审只确认目标、范围和核心流程;第二次评审确认页面、字段、权限和状态;第三次评审结合开发结果确认异常流程和验收条件。每次会议都要有明确的决策输出,而不是只留下“大家再看看”。

2. 评审参与人要覆盖决策链,而不只是产品和开发

如果系统涉及订单、支付、仓储和售后,评审至少要邀请相应业务负责人参加。只让产品经理代替所有部门表达需求,容易遗漏财务对账、仓库操作和客服权限等细节。

不过,参与人也不宜无限增加。我的做法是区分“决策人”和“知会人”:能够决定业务规则、上线范围和取舍的人必须到场,提供意见但不承担决策责任的人可以通过文档或会后反馈参与。

3. 用阶段演示代替最终一次性验收

最终验收才第一次展示系统,是非常高风险的做法。到这个阶段,数据库结构、接口逻辑和页面流程都已经完成,任何重大理解偏差都可能需要大范围修改。

阶段演示应该围绕业务场景,而不是围绕菜单展示。比如不要只演示“订单列表页面”,而是演示一个订单从创建、支付、发货、取消到售后的完整状态变化。业务方更容易在真实场景中发现规则问题,开发团队也更容易判断问题属于需求、实现还是数据准备。

4. 变更管理不是拒绝变化,而是让变化有代价意识

电商业务会受到促销活动、渠道策略和市场反馈影响,要求项目完全冻结需求并不现实。真正有效的变更机制,不是把所有变更都挡回去,而是让提出者看到变化会影响什么。

每次变更至少要说明四件事:增加多少工作量、影响哪些模块、是否需要扩大测试范围、是否会改变上线时间。如果业务方确认需求必须加入,就应同步确认是增加资源、减少其他范围,还是接受延期。

变更类型示例建议处理方式
阻断型变更支付方式、合规要求或核心订单规则发生变化优先评估并重新确认上线计划,必要时调整一期边界
高价值变更影响核心转化或关键客户的功能评估资源和风险,采用替换需求或增加资源的方式纳入
体验优化变更按钮位置、文案、筛选项等非核心调整集中整理后安排到下一迭代,避免打断主链路
探索型变更尚未验证价值的新营销玩法先做小范围原型或人工试运行,再决定是否开发

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

5. 项目风险清单必须写到可执行程度

“接口存在风险”“数据迁移有风险”“业务方可能变更”都不是有效风险描述,因为它们没有说明何时发生、谁处理以及影响什么。更可执行的写法是:“物流接口字段文档预计在某日期提供,若逾期将影响发货状态联调,由实施负责人在两个工作日内确认临时模拟方案。”

我会要求每项风险都具备五个字段:风险描述、触发条件、影响范围、责任人、应对方案。对于高风险依赖,还要准备替代路径,例如先用模拟接口完成主流程开发,或先导入一批标准商品数据进行端到端测试。

六、用数据判断交付周期是否真的可控

1. 不要只看完成任务数量

任务完成数量很容易制造进度假象。团队可以快速完成很多页面和基础配置,但如果支付回调、库存扣减、退款分摊等关键链路还没有验证,项目并没有接近真正上线。

我通常同时观察四组指标:需求稳定度、开发完成度、测试质量和外部依赖。只有这四组指标同时向好,项目经理才可以比较有把握地判断交付周期。

观察维度建议指标可识别的问题
需求稳定度新增需求数、需求变更率、待确认规则数范围是否仍在扩张,关键规则是否仍未决
开发完成度核心链路完成率、接口联调完成率、阻塞任务数是否只是页面完成,关键流程是否真正打通
测试质量严重缺陷数、回归通过率、核心用例通过率系统是否达到可验收状态
外部依赖逾期依赖数、数据准备完成率、待决策事项数项目是否会因内部不可控因素停滞

2. 用“核心链路完成率”替代“模块完成率”

模块完成率适合管理工作清单,但不适合作为上线判断。商品模块完成百分之百、订单模块完成百分之百,并不代表商品能够正常下单,因为价格、库存、支付和订单状态可能仍没有联通。

核心链路完成率要以一次完整场景能否跑通为判断标准。例如,一名消费者能够购买商品并完成支付,只能说明下单支付链路初步可用;如果发货、退款和后台对账仍然无法完成,整个交易闭环仍未完成。

3. 我建议设置三种状态,而不是只写“进行中”

  • 已实现:开发任务完成,但可能尚未完成联调和完整测试。
  • 可演示:主流程可以运行,业务方能够根据场景提出反馈。
  • 可交付:验收条件满足,关键异常通过验证,资料和权限已经准备。

这三个状态可以避免“开发说做完、测试说没测完、业务说不能用”的争议。项目经理在周报中应分别呈现它们,而不是把所有状态压缩成一个百分比。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

4. 数据应该服务于决策,而不是装饰周报

如果严重缺陷连续两周没有下降,项目经理需要重新评估需求是否存在歧义、测试数据是否不足或技术方案是否有结构性问题。如果待确认规则数量持续增加,则应暂停继续扩大开发范围,先集中解决决策阻塞。

数据不需要很多,关键是能够触发行动。例如,新增需求数连续两周高于关闭需求数,说明范围正在扩大;核心链路完成率低于计划,而页面任务完成率很高,说明团队可能在优先完成容易关闭的任务,项目需要调整任务顺序。

七、不同项目情况下的行动建议

1. 从零建设直营网店的项目

从零建设最重要的不是一开始把所有功能做全,而是先确定商业模式和交易闭环。项目启动阶段应优先确认商品类型、价格体系、库存来源、支付主体、履约方式、售后规则和运营角色。

如果企业尚未验证线上销售模式,我建议一期以基础交易能力为主,支持少量商品、标准优惠和单一履约流程。复杂分销、积分、组合促销和多仓策略可以在真实订单出现后再根据数据迭代。

  • 优先确认:商品、订单、支付、库存、发货、退款。
  • 谨慎加入:复杂会员等级、分销返佣、多层促销、内容社区。
  • 必须提前准备:商品资料、价格表、库存数据、支付资质和售后规则。

2. 已有系统升级或重构的项目

存量系统升级最容易被低估,因为旧系统中存在大量没有文档记录的隐性规则。某个字段可能被多个部门使用,某个状态可能被财务报表、仓库接口和客服流程共同依赖。

升级前必须做现状盘点,包括现有接口、历史数据、角色权限、定时任务、报表口径和人工补偿流程。不能只根据旧系统菜单重新画一遍原型,否则很可能在切换时发现关键数据或规则没有迁移。

对于重构项目,我通常建议先选一条业务链路做双轨验证,例如先完成订单查询和售后流程,再逐步迁移其他模块。与一次性全部替换相比,分阶段切换更容易控制回滚风险。

3. 多渠道、多店铺运营项目

多渠道项目的核心难点不是增加几个店铺入口,而是统一商品、订单、库存和售后口径。不同渠道可能有不同的订单状态、退款规则和发货时限,不能简单假设所有渠道都遵循同一套流程。

项目经理需要先建立渠道差异表,明确哪些规则可以统一,哪些规则必须保留渠道特性。对于库存,要先确定是共享库存、渠道预留库存还是独立库存,并验证超卖、锁库存和释放库存的处理逻辑。

项目类型第一优先级最容易延期的部分适合的交付策略
新建直营网店验证核心交易闭环需求过多、商业模式未定最小闭环先上线,再按订单反馈迭代
旧系统重构摸清隐性规则和数据依赖数据迁移、接口兼容、切换风险分链路迁移,保留回滚方案
多渠道整合统一订单与库存口径渠道状态差异和接口异常先选主渠道验证,再扩大接入范围
大促前建设稳定交易与履约能力时间紧、变更多、压力测试不足冻结核心范围,新增需求单独排期

4. 大促前必须上线的项目

大促前项目通常有明确时间节点,最危险的做法是把所有营销想法都塞进上线版本。项目经理应把“能否稳定下单、支付、扣库存、发货和售后”作为第一判断标准。

如果时间不足,应优先砍掉复杂营销玩法,而不是牺牲核心交易稳定性。优惠券可以先支持一种规则,报表可以先提供关键字段,运营配置可以先采用较少的组合,但支付回调、库存一致性和订单状态不能用临时方案随意替代。

七、不同项目情况下的行动建议

八、不同情况下的取舍:项目经理必须敢于说“不”

1. 速度与功能完整度的取舍

如果上线时间固定,功能范围就必须可调整。项目经理不能同时承诺“所有需求都做、质量不降低、时间不延期”,这三个目标在资源不变时通常无法同时成立。

更专业的做法是明确哪些功能可以降级。例如,复杂的自动化营销可以先改成后台人工配置;高级数据分析可以先输出基础经营报表;多仓智能分配可以先支持单仓策略。降级不是降低标准,而是在可控范围内保住核心业务价值。

2. 灵活性与稳定性的取舍

业务方通常希望所有规则都可以后台配置,但配置越灵活,权限、校验、组合关系和测试成本就越高。不是所有规则都值得做成完全可配置。

如果某项规则变化频率低、影响范围大、错误成本高,我倾向于采用受控配置或固定规则;如果规则变化频繁、运营人员需要自主调整,才值得投入通用配置能力。灵活性必须和维护成本、误操作风险一起评估。

3. 定制开发与标准能力的取舍

完全按企业现有流程定制,短期看更贴合业务,长期却可能造成系统难以升级和维护。完全照搬标准流程,实施速度较快,但可能无法满足关键业务差异。

我的建议是把需求分成三类:核心竞争力相关流程可以定制;行业通用流程尽量采用成熟方案;尚未验证价值的特殊流程先用人工或轻量配置验证。只有当特殊流程产生稳定价值后,才值得沉淀为系统能力。

4. 一次性交付与分阶段交付的取舍

一次性交付的优点是整体规划清晰,缺点是反馈周期长,问题容易集中到后期。分阶段交付能够更快获得业务反馈,但需要项目经理管理版本边界、数据兼容和迭代节奏。

如果系统模块之间依赖很强,分阶段不能简单按页面切割,而应按可运行的业务链路切割。比如先交付基础商品到支付闭环,再补充售后和营销;不要先交付所有后台页面,却让消费者端交易流程继续等待。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

5. 什么时候不应该为了缩短周期而加人

如果延期原因是需求尚未确认、外部接口未准备或关键决策无人负责,单纯增加开发人员通常不会解决问题,反而可能增加沟通成本。多人同时修改不稳定的需求,会让返工和冲突更严重。

只有当需求稳定、任务可以并行拆分、接口边界清晰、测试资源充足时,增加人力才可能有效。否则,项目经理应先解决阻塞项,再讨论扩充团队。

九、一个可直接使用的电商系统需求梳理流程

1. 启动阶段:先写清楚不做什么

项目启动会不应只讨论愿景和目标,还要形成一期范围声明。范围声明至少包括目标用户、核心业务、上线时间、首期功能、明确不包含的功能、外部依赖和验收负责人。

“不包含什么”尤其重要。它能在后续需求讨论中提供判断依据。例如,一期目标是验证直营网店交易能力,那么复杂分销、供应商结算和多组织核算就不能因为某个部门临时提出而自动进入本期。

2. 调研阶段:沿着业务流程访谈角色

访谈不要只问“你想要什么功能”,因为受访者往往会直接列出页面和按钮。更有效的问题是:“你现在如何完成这项工作?”“哪一步最耗时?”“出现异常时谁处理?”“目前用什么表格或人工方法补充?”

这些问题能帮助项目经理识别隐性流程。例如,客服可能在系统外用表格记录退款原因,仓库可能通过群聊确认缺货商品,财务可能在订单后台和支付平台之间手工核对。真正要解决的,可能不是增加一个页面,而是减少跨系统核对。

3. 分析阶段:画出角色、状态和数据关系

每个核心业务对象都应有明确状态。例如订单至少要区分待支付、已支付、待发货、已发货、已完成、已取消和售后处理中。状态之间如何流转,谁可以触发,触发后修改哪些数据,都要在开发前确认。

同样要明确数据的唯一来源。库存数量究竟以电商系统为准、仓储系统为准,还是由中间层统一计算?如果没有统一口径,系统可能每个页面都显示“正确”的数字,但彼此之间无法对上。

4. 评审阶段:用场景而不是文档页数验收需求

需求评审结束的标志,不是文档写了多少页,而是团队能否围绕几个核心场景达成一致。建议至少准备以下场景:

  • 新用户购买普通商品并完成支付。
  • 库存不足时提交订单。
  • 支付成功但回调延迟或重复返回。
  • 订单部分发货后申请部分退款。
  • 优惠券与会员折扣同时存在时的金额计算。
  • 运营人员批量修改商品并查看失败原因。

5. 开发阶段:把高风险规则提前实现和验证

开发顺序不一定要从最简单的页面开始。对于支付回调、库存锁定、订单状态和退款分摊等高风险规则,应该尽早完成技术验证。越晚验证,越容易在项目末期发现基础方案无法满足业务要求。

对于还未确认的需求,可以先建立决策任务,而不是让开发人员自行猜测。决策任务要有明确负责人和截止时间,超过时间仍未确认时,项目经理应提出默认方案或调整排期。

6. 测试阶段:先测链路,再测页面细节

电商系统测试应优先验证业务链路和数据一致性,再关注视觉细节。一个按钮间距问题通常不会阻断交易,但支付状态错误、库存未释放或退款金额错误会直接造成业务损失。

建议把测试分成三层:核心主流程、异常和边界、权限与数据一致性。每一层都要有可复现的测试数据,不能只用几个随手创建的商品和订单进行验证。

7. 上线阶段:把上线本身视为一个项目

上线前要确认数据初始化、账号权限、支付配置、域名证书、日志监控、备份方案、客服话术和回滚条件。很多项目在功能验收通过后仍然延期,是因为上线准备没有被纳入交付计划。

上线后还要设置观察期,关注支付成功率、订单创建成功率、库存异常数、退款失败数和接口错误率。上线不是项目结束,而是从开发交付转入业务运行的切换点。

电商系统开发:项目经理实施建议:围绕需求梳理稳步提升缩短交付周期

十、项目经理的最终判断:什么时候可以承诺交付时间

1. 需求具备四个可交付条件

项目经理可以承诺排期之前,至少要确认核心需求满足四个条件:业务规则已经确认,原型或交互路径已经明确,技术依赖和数据条件已经具备,测试与验收标准已经可执行。

如果其中任何一项仍然悬而未决,排期只能被称为“估算”,不能被包装成确定承诺。对外沟通时应明确假设条件,例如“在支付接口资料于某日期前提供、一期范围不再扩大、验收人员按计划参与的前提下,预计完成核心链路开发和测试”。

2. 交付风险高时,要先调整计划而不是隐藏风险

项目延期并不可怕,可怕的是风险已经清晰,却没有及时向业务方说明。项目经理越早暴露问题,越有机会通过减少范围、调整顺序、增加资源或改变上线方式解决。

我不建议使用“整体进度正常,局部稍有问题”这类模糊表述。更准确的汇报方式是:“订单主流程预计按期完成,但退款规则尚有两项未决,若本周未确认,将影响售后测试和上线范围。目前建议先上线全额退款,部分退款安排到第二阶段。”

3. 用一张交付检查表做最终决策

检查项目通过标准未通过时的处理
核心业务闭环商品、下单、支付、库存、发货和售后可以连续运行暂停非核心功能,优先修复主链路
需求范围一期清单、排除项和变更记录已经确认重新评估新增需求对时间和资源的影响
接口与数据支付、物流、库存及历史数据条件已验证制定模拟接口、分批迁移或临时人工方案
测试质量严重缺陷关闭,核心用例通过,异常流程可追溯延长测试或缩小上线范围
上线准备权限、监控、备份、回滚和责任人已明确不建议仅因开发完成就直接上线

4. 下一步怎么做:用两周完成一次需求健康检查

如果企业正在准备电商系统开发,不必等到项目延期后再建立机制。可以用两周完成一次轻量级需求健康检查。

  1. 第一天,列出一期所有需求、排除项和外部依赖。
  2. 第二至第三天,围绕商品、订单、支付、库存、履约和售后绘制核心业务流程。
  3. 第四至第五天,为每条核心需求补齐角色、规则、异常流程和验收条件。
  4. 第二周前半段,组织业务、产品、技术和测试联合评审。
  5. 第二周后半段,确认需求基线,标记高风险依赖,并将未决事项指定到责任人。
  6. 两周结束时,只对已经具备开发条件的需求进行排期。

完成这次检查后,项目经理应能回答三个问题:一期上线究竟要跑通哪条业务闭环?哪些需求目前还不能开发,原因是什么?如果发生变更,哪些范围、时间或资源需要同步调整?如果这三个问题仍然无法回答,说明项目还没有真正进入可控交付阶段。

十一、总结:真正缩短周期的,不是让团队更忙,而是让不确定性更早消失

1. 我的核心判断

电商系统开发的交付周期,表面上由开发、测试和上线组成,实际上从需求第一次被提出时就已经开始消耗。需求越模糊,后续需要用更多会议、返工、联调和验收争议去补救;需求越接近可交付状态,团队越容易并行推进,项目也越容易分阶段上线。

需求梳理不是把业务方说过的话整理成文档,而是把业务目标转化为系统规则,把系统规则转化为开发任务,再把开发任务转化为可验证的验收结果。

2. 给项目经理的三个最终建议

  • 先守住闭环:一期优先保证商品、订单、支付、库存、履约和售后能跑通,不要被功能数量牵着走。
  • 先确认规则:遇到“支持”“实时”“灵活”“自动化”等模糊词,必须继续追问状态、边界、权限和异常流程。
  • 先暴露代价:每次需求变更都说明工作量、影响模块、测试范围和上线风险,让取舍成为共同决策。

下一步,企业可以先拿出一条最重要的交易链路,按照“角色,场景,规则,异常,验收”五个维度重新梳理,不要一开始就从菜单和页面开始。项目经理则可以建立需求追踪表、风险清单和核心链路指标,用事实判断项目是否真的接近交付。

当需求边界清楚、关键依赖有人负责、验收条件提前确定时,项目周期才会从“靠加班争取”变成“靠机制稳定推进”。这才是电商系统开发中更可靠、也更可复制的缩短交付周期方法。

常见问题解答(FAQ)

1. 电商系统开发为什么总是延期,项目经理应如何从需求梳理开始解决?

我参与过一个直营网店项目,开发团队并不缺人,但商品、订单和售后模块反复修改,原定12周的计划最后拖到了17周。我想知道,项目延期到底是开发效率低,还是需求阶段就已经埋下了问题?

很多电商项目延期,并不是编码速度不够,而是需求在进入开发前没有达到“可开发、可测试、可验收”的状态。比如“支持退款”只是一个功能名称,真正落地时还要继续确认订单状态、部分退款规则、退款审批、库存恢复和支付渠道回调等细节。

在一次脱敏项目复盘中,团队将86条需求重新检查,发现其中29条缺少异常流程或验收条件。项目经理后来把需求评审从“看页面”改成“走业务链路”,让业务、产品、技术和测试共同确认,后续返工任务占比从约18%降到约7%。

这个结果不能当作行业通用数据,但能说明一个关键问题:需求澄清投入的时间,通常比后期返工更便宜。

需求阶段表现常见结果项目经理应采取的动作 只有功能名称开发各自理解,测试后期集中提问题补充角色、场景、规则和异常流程 有原型但无业务规则页面完成,订单状态或数据结果不一致同步确认接口、状态流转和验收条件 需求可验收开发、测试和业务对完成标准一致建立需求基线并进入迭代计划 我的判断是,项目经理首先要确认“这条需求是否具备开工条件”,而不是急着把它排进甘特图。

只要关键规则、外部接口和验收标准仍未确定,表面上的排期就不是真正可控的交付计划。

2. 电商系统一期应该做哪些功能,如何通过需求分层缩短交付周期?

我负责过一次电商系统建设,业务部门把会员、积分、分销、直播、优惠券和数据看板都列为一期必做,结果每个模块都做了一点,却迟迟无法完成完整交易闭环。我想知道,一期需求应该怎样取舍,才不会被误解为简单删功能?

一期范围不能按照“谁提出需求、谁的需求就优先”的方式确定,而应先回答一个问题:系统上线当天,企业必须完成哪条业务闭环?对大多数直营网店而言,商品管理、库存校验、购物车、下单、支付、发货、售后和基础运营后台,通常比复杂积分或分销规则更接近上线底线。我建议把需求分成四层。

第一层是没有它就无法交易或无法合规运行的功能;第二层是能明显提升运营效率、但可以通过人工方式暂时替代的功能;第三层是体验优化和精细化运营功能;第四层是尚未验证商业价值的设想。这样做不是否定需求,而是把需求放到更合适的交付阶段。

层级判断标准示例处理建议 上线必需影响核心交易、资金或履约下单、支付、库存、退款纳入一期并设置明确验收条件 重要功能提升效率但存在临时替代方案批量调价、运营报表根据资源安排二期或一期后半段 优化功能改善体验但不影响交易闭环会员等级、积分体系结合运营目标迭代 待验证需求价值和使用频率尚不明确复杂分销、创新营销玩法先做业务验证,再决定投入 一个实用的取舍方法是为每条需求同时标注业务价值、开发成本、系统依赖和延期风险。

若某功能价值一般,却需要改造订单、库存和结算多个核心模块,就不适合仅凭“领导要求”直接塞进一期。

3. 电商系统需求文档怎样写,才能让开发、测试和业务方理解一致?

我以前以为原型图确认后就可以直接开发,但项目中经常出现“页面做对了、流程做错了”的情况。例如退款按钮已经完成,业务方却在验收时提出还要支持部分退款和多级审批。我想知道,一份真正能指导交付的需求,至少要写清楚哪些内容?

电商需求文档不能只描述页面和按钮,它需要把业务目标转换成一组可验证的行为。每条需求至少应说明使用角色、前置条件、正常流程、业务规则、异常情况、数据变化、系统交互和验收条件。以退款功能为例,不能只写“后台支持退款”。更可执行的写法是:已支付且未完成售后的订单允许发起退款;支持整单退款和部分退款;

退款金额不得超过可退金额;退款失败时订单状态不应直接变为已退款;只有具备对应权限的角色可以审批,并且每次操作需要保留日志。

写法表面效果隐藏风险 支持退款看起来需求简洁订单状态、金额和权限都需要临时猜测 支持部分退款明确了退款类型仍可能遗漏优惠分摊、运费和多次退款 列明状态、金额、权限和异常规则篇幅更长但可执行前期评审时间增加,后期争议明显减少 我的经验是,需求评审不要只让业务方逐页看原型,而要让团队从“用户下单到售后完成”完整走一遍。

只看页面容易忽略接口回调、库存扣减和异常分支;按场景走流程,才更容易暴露真正会影响交付周期的问题。最后应建立需求追踪关系,把业务目标、需求条目、开发任务、测试用例和验收结果对应起来。这样测试发现问题时,项目经理可以判断是需求遗漏、实现偏差,还是新增变更,而不是让所有问题都变成“开发再改一下”。

4. 电商项目需求不断变更时,项目经理如何控制影响而不拖延上线?

我遇到过促销活动临时调整规则、支付接口延期、运营部门追加报表等情况,如果一律拒绝变更,业务方会认为项目不够灵活;如果全部接受,排期又会失控。我想知道,项目经理应该用什么方法判断变更是否值得进入当前版本?

电商项目很难做到完全冻结需求,因为促销节奏、渠道政策和运营策略都会变化。真正有效的做法不是禁止变更,而是让每次变更都显性化,明确它会增加多少工作、影响哪些模块、是否改变测试范围,以及是否需要调整上线时间。我通常会把变更分成三类。第一类是修复原需求中的遗漏或错误,原则上应优先处理;

第二类是为了满足新业务目标而增加的功能,需要重新评估范围;第三类是临时优化建议,如果不影响核心链路,可以放入后续迭代。最忌讳的是把第二类和第三类伪装成“顺手改一下”。

变更类型判断示例处理方式 需求纠错原确认规则与监管或实际业务不符评估影响后优先修正并更新基线 业务新增临时增加分销、复杂促销或新渠道单独估算工作量,必要时调整版本 体验优化增加筛选项、调整文案或报表展示不影响核心链路时进入待办池 外部依赖变化支付、物流或ERP接口规则改变设置责任人、截止时间和替代方案 变更评估至少要回答五个问题:新增多少开发和测试任务,是否影响数据库或接口,是否会改变已有验收用例,是否占用关键路径,以及延期后的业务损失是什么。

只有把这些影响摆到台面上,业务方才能在“增加功能”和“按期上线”之间做出真实选择。在执行层面,我建议设立固定的变更截止点和版本窗口。临近上线的新需求,除非涉及资金安全、合规或核心故障,否则不要直接插入当前版本;可以先保留接口或配置能力,功能本身放到下一迭代,避免为了追求一次性完整而牺牲上线稳定性。

核心关键词

读者评论

曹景行

文章对电商项目延期的分析比较贴近实际,尤其是优惠券、退款、库存之间的关联,说明需求澄清确实不能只看页面和功能数量。

曾思源

按业务闭环划分一期范围的思路值得借鉴,不过实际执行还需要业务方及时决策,并配合准备支付、物流和历史数据等外部依赖。

向明远

文章强调异常流程和验收条件,这对减少返工很有帮助。文中的比例数据属于情景模拟,适合作为分析框架参考,不宜直接当作行业统计结论。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台入门指南全解析:重点看懂权限管理

运营管理平台入门指南全解析:重点看懂权限管理

运营管理平台入门,最容易被忽略的不是“有哪些功能”,而是“谁可以在什么范围内做什么”。我见过一个典型场景:内容 […]
运营管理平台怎么用?流程配置场景下的入门指南拆解

运营管理平台怎么用?流程配置场景下的入门指南拆解

很多团队把“运营管理平台怎么用”理解成拖几个节点、点一下发布,但我在流程梳理项目中反复看到,真正让流程上线后失 […]
电商库存实践指南:缺货预警的标准化管理怎样更有效

电商库存实践指南:缺货预警的标准化管理怎样更有效

电商库存实践指南:缺货预警的标准化管理怎样更有效?我在库存诊断项目中反复看到一个反常识现象:很多店铺不是没有预 […]
电商库存管理要点:盘点管理的标准化管理如何设计

电商库存管理要点:盘点管理的标准化管理如何设计

电商库存管理最容易被误解的地方,是把“盘点完成”当成“库存准确”。我见过一家有近两万种商品的电商仓库,年度盘点 […]
电商库存实施路径:滞销处理如何完成标准化管理

电商库存实施路径:滞销处理如何完成标准化管理

电商库存实施路径真正难的,不是把“滞销商品”筛出来,而是让采购、运营、仓库、财务和管理层对同一批库存做出一致判 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
