电商系统开发:开发团队快速排查:数据安全为何会导致交付延期

电商系统开发延期,很多团队第一反应是检查开发工时、接口进度和测试缺陷,却忽略了一个更隐蔽的事实:数据安全要求一旦在项目后期才被明确,就可能同时改动需求、权限、数据库、接口、测试数据和上线验收标准。我在项目复盘中见过这样的场景:订单、会员和退款功能已经完成,测试团队却因为无法确认测试数据是否脱敏而暂停回归;开发团队随后重建数据、调整字段展示、补充访问日志,原本几天的安全整改最终演变成一轮新的联调周期。
这类延期并不意味着“安全要求太多”,也不意味着安全团队天然拖慢项目。更准确的判断是:安全要求是否已经被转换成明确的开发任务,是否进入了项目关键路径,以及团队有没有在需求和架构阶段提前处理它。本文将从延期诊断的角度,拆解数据安全影响电商系统交付的具体机制,并给出一套开发团队可以直接使用的排查方法。
数据安全不是上线前额外加上的一层“防护涂料”。在电商系统中,安全要求通常会改变数据应该存在哪里、谁可以访问、接口返回哪些字段、测试环境使用什么数据,以及上线时哪些缺陷必须关闭。
例如,业务最初只提出“客服可以查看订单”,但没有说明客服是否可以看到完整手机号、收货地址、历史订单、退款账户和会员等级。开发团队如果按照最宽权限实现,后续安全评审要求最小权限,就可能需要同时修改后台页面、接口字段、权限中间件、数据库查询和测试用例。

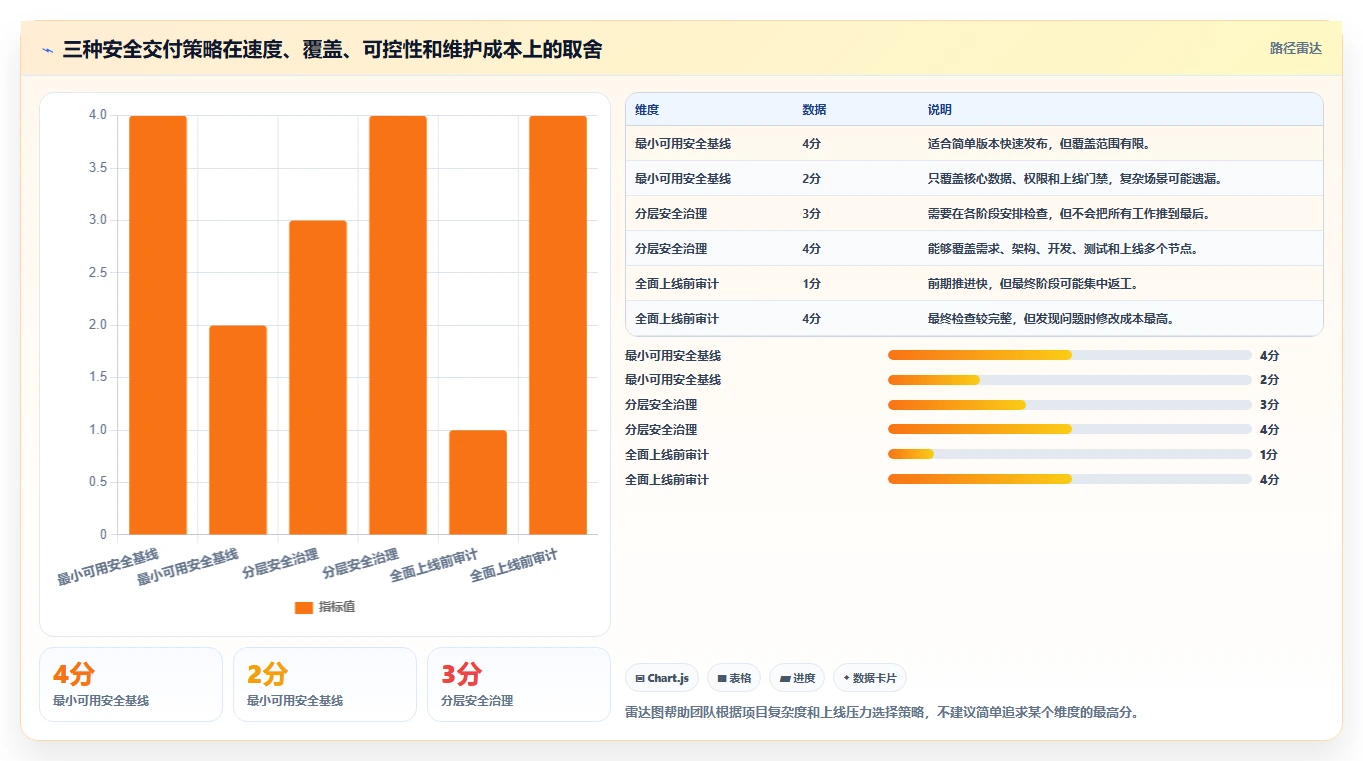

因此,安全问题造成延期的常见路径不是“发现一个漏洞,修复一个漏洞”,而是:
真正应该排查的,不是“安全团队提出了多少问题”,而是每个安全问题影响了哪些交付节点。一个只影响后台展示的低风险字段问题,和一个导致测试环境无法合法使用订单数据的问题,处理优先级完全不同。

我通常把“数据安全导致的延期”分成三类。第一类是真实安全阻塞,例如未授权角色可以跨商户查看订单,或者生产数据被直接复制到测试环境。这类问题可能影响上线资格,不能简单通过延期整改来绕过。
第二类是流程阻塞,例如没有明确谁负责确认权限矩阵、谁批准测试数据、谁对安全例外签字。此时技术方案可能已经具备,但项目因为责任边界不清而无法继续。

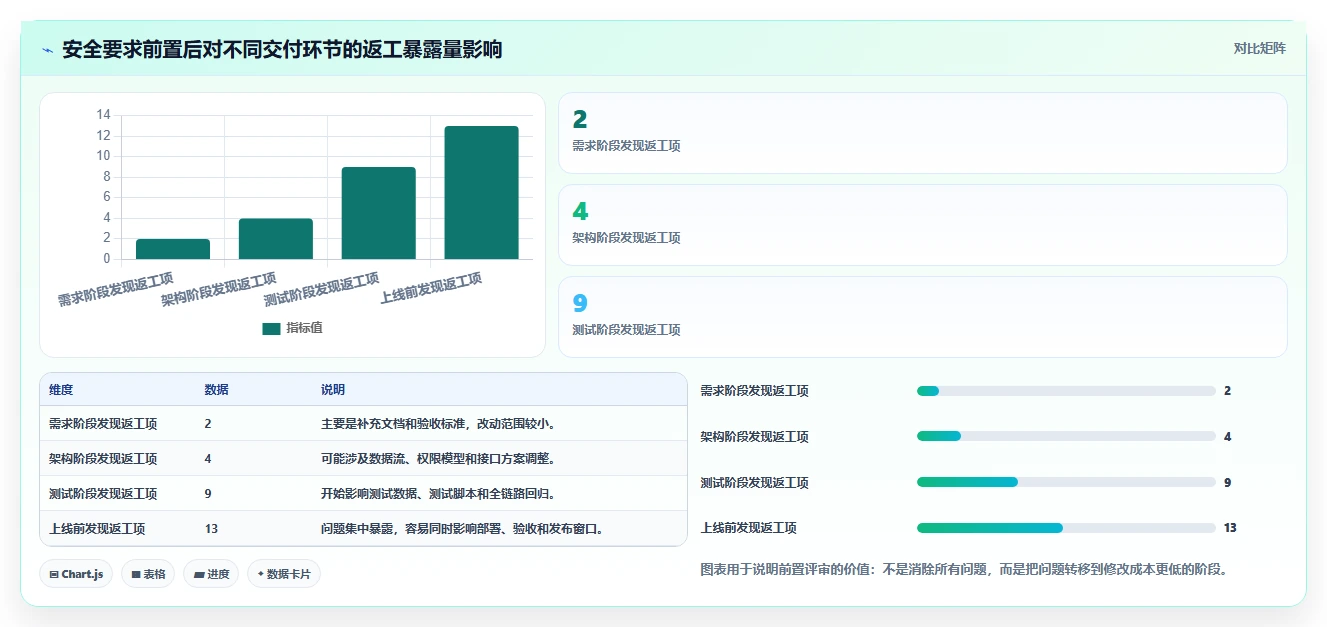

第三类是返工阻塞,例如安全要求本来可以在设计阶段完成,却在开发完成后才提出,导致数据库字段、接口响应和测试脚本需要重做。它不一定代表系统存在重大风险,却会明显消耗交付资源。
| 阻塞类型 | 典型表现 | 是否通常影响上线 | 第一处理动作 |
|---|---|---|---|
| 真实安全阻塞 | 越权访问、敏感数据暴露、测试数据来源不合规 | 高概率影响 | 先隔离风险,再确认修复和复测范围 |
| 流程阻塞 | 无人确认权限、无人批准数据、验收标准模糊 | 取决于项目门禁 | 指定责任人和决策时限 |
| 返工阻塞 | 字段、接口、日志、部署配置因后置要求修改 | 可能影响 | 评估改动范围,重新标记关键路径 |
| 低风险遗留 | 非敏感操作日志格式不统一、低风险配置待优化 | 通常可条件放行 | 建立整改期限和复核责任 |

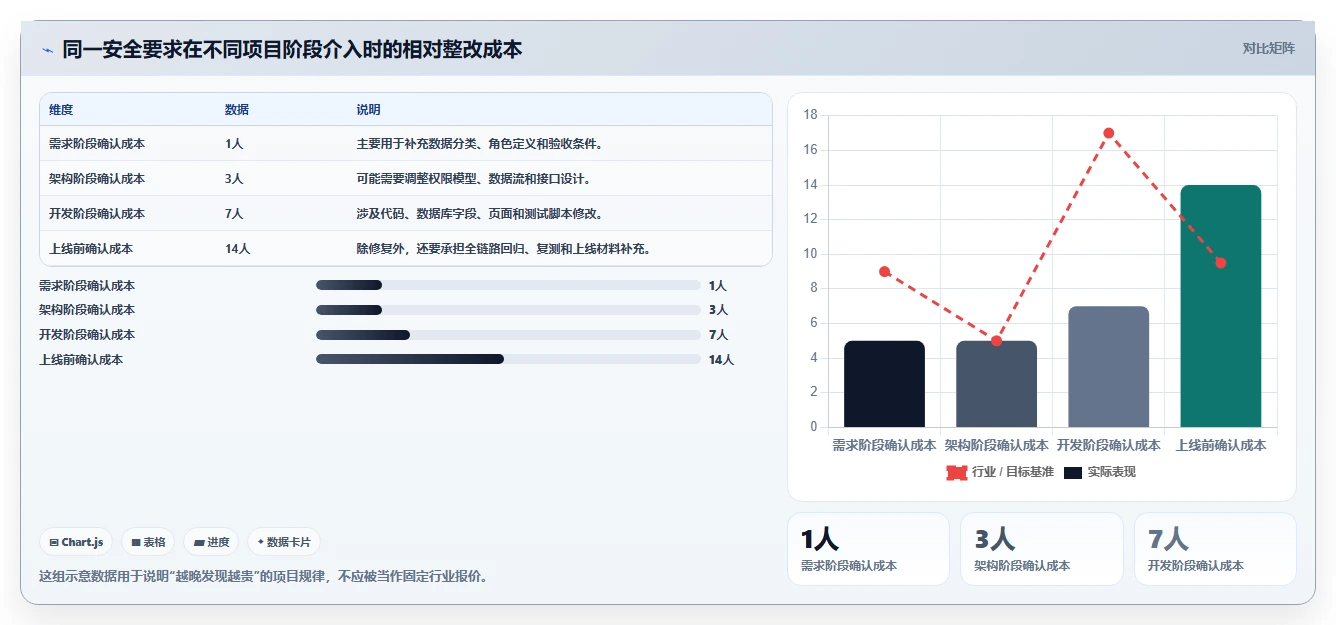

同一个要求,在需求阶段确认,可能只需要补充一条验收标准;在架构阶段确认,可能需要调整权限模型;在开发完成后确认,就可能影响接口和数据库;在上线前确认,则还要承担重新测试、重新部署和重新提交材料的成本。
这也是我判断安全管理成熟度的一个重要标准:不是看团队有没有写出很长的安全规范,而是看安全要求是否在正确的项目节点转化成了可验证的工作项。

以一个典型的订单系统升级为例。项目目标是增加会员分层、售后退款和多仓发货功能,开发团队按照业务提供的历史订单样本完成了接口开发。到了系统测试阶段,安全负责人发现样本中包含真实手机号、收货地址和订单备注,且测试账号可以查询到不属于自己的订单。
项目团队最初认为只要把手机号中间几位隐藏即可,但很快发现问题没有这么简单。订单备注中可能包含客户姓名,地址字段与配送单号组合后可以重新识别用户;退款记录还包含银行卡尾号和客服内部备注。仅做页面遮挡并不能解决数据在接口、日志和导出文件中的暴露问题。
最终,团队需要完成以下动作:
如果只看项目看板,团队可能会把延期原因写成“测试数据准备延误”。但从交付链路看,真正的根因是数据分类、权限矩阵和测试数据策略没有在开发前确定。
功能开发更关注“能不能查到订单”,而安全验收关注“谁在什么条件下能查到哪些订单”。这两种判断看似接近,实际需要的测试条件完全不同。
业务测试可能只准备一个客服账号,验证它能否查看订单;安全测试则需要准备不同门店、不同组织、不同岗位和不同数据状态的账号,验证客服能否越权查询、导出或修改其他范围的数据。
当角色模型没有明确时,测试团队无法准确写出预期结果。开发人员也只能按照页面上的按钮和接口上的参数进行判断,最后形成一种常见的错位:功能验收已经通过,权限验收才刚刚开始。

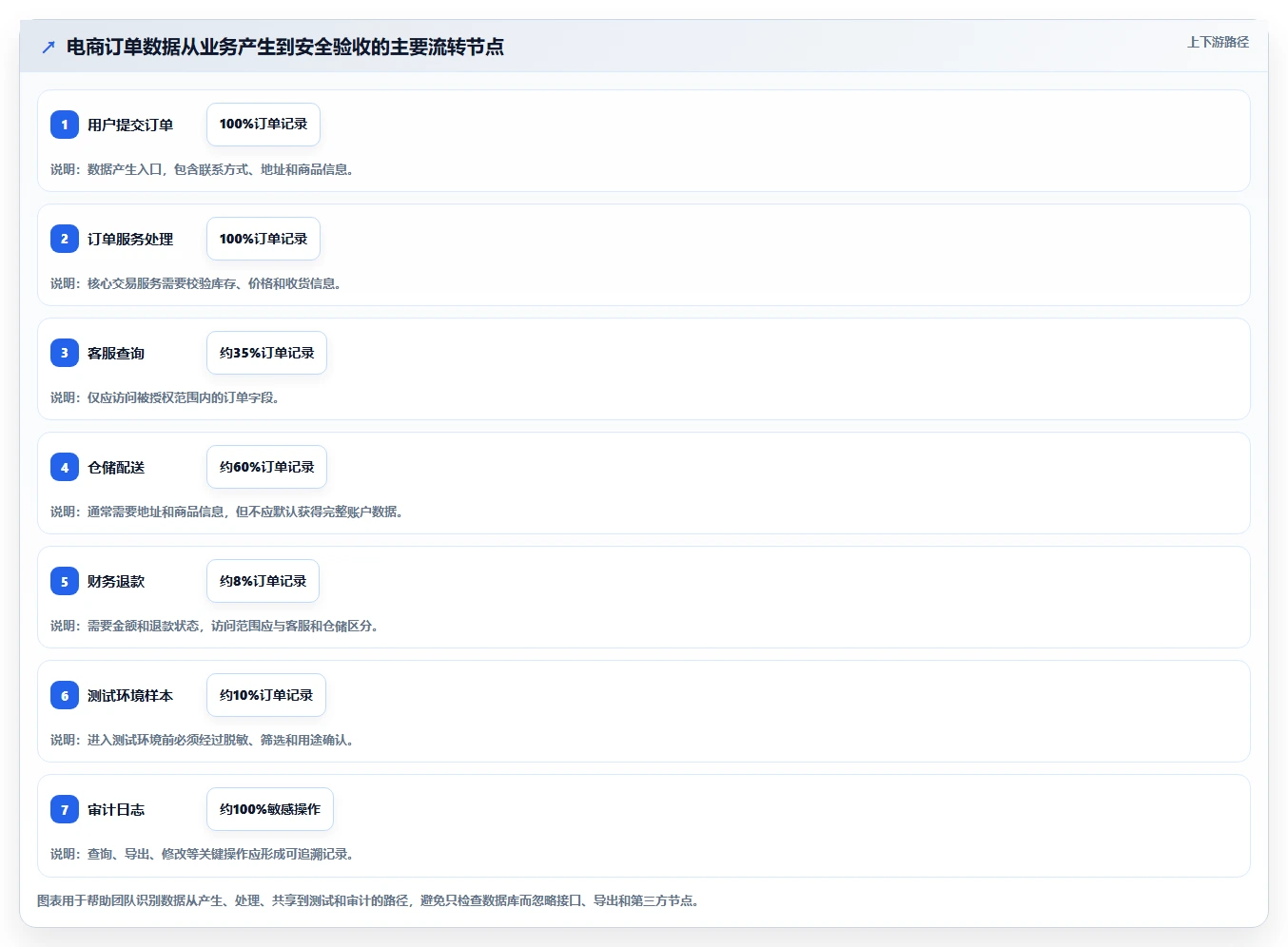

在电商系统中,最容易引发延期的并不只是支付数据。订单、地址、手机号、会员标签、退款记录、供应商结算数据、营销名单和客服备注,都可能在不同场景下构成敏感业务数据。
| 数据类型 | 常见使用角色 | 容易出现的风险 | 对交付的影响 |
|---|---|---|---|
| 用户身份与联系方式 | 客服、运营、配送 | 完整展示、导出无审批、日志明文记录 | 需要修改页面、接口和导出策略 |
| 订单与收货信息 | 客服、仓储、售后 | 跨门店查询、跨商户访问、测试数据未脱敏 | 影响权限模型和测试数据准备 |
| 退款与结算数据 | 财务、售后、商家 | 金额、账户尾号和审批记录暴露 | 可能触发上线门禁和复测 |
| 营销与会员标签 | 运营、营销、数据分析 | 用途超出原始授权、批量导出缺少审计 | 影响数据同步和第三方接入 |
| 客服备注与内部记录 | 客服主管、售后团队 | 包含非结构化个人信息或内部判断 | 难以通过简单字段规则完成脱敏 |

漏洞只是安全风险的一种表现。电商项目延期更常见的原因,是数据使用范围没有定义、角色边界没有确认、测试数据无法使用,以及安全验收标准没有落到任务层。
如果团队只等待扫描报告,往往会错过更早的风险信号。例如,产品需求中出现“管理员可查看全部订单”,但没有说明管理员是平台管理员、商户管理员还是门店管理员。这个问题可能不会被代码扫描发现,却足以在验收阶段引发权限重构。
我的判断方法是:凡是会改变“谁能看、谁能改、谁能导出、谁能同步”的要求,都应当视为交付级安全需求,而不只是合规备注。
页面隐藏只能解决视觉展示问题,不能自动解决接口返回、浏览器缓存、日志记录、导出文件和数据库查询的问题。
比如客服页面不显示完整手机号,但接口仍然返回完整字段,前端只是通过样式遮住;或者页面显示的是脱敏地址,但下载订单明细时又返回完整地址。这些实现可能在普通功能演示中看不出来,却会在接口测试或权限审计中暴露。
一个完整的字段保护检查,至少要覆盖四层:
真实数据确实可以提高部分业务测试的真实性,但它也会带来数据泄露、权限扩散和环境管理成本。如果没有明确的脱敏规则和访问控制,生产数据进入测试环境后,参与开发、测试、外包和运维的人员都可能接触到不必要的信息。
更麻烦的是,脱敏并不只是替换手机号和姓名。地址、订单备注、商品组合、时间戳和会员标签组合起来,可能仍然具备识别能力。对复杂电商业务而言,测试数据还需要保留订单状态变化、退款异常、库存不足、拆单和跨仓配送等关系,简单随机替换容易破坏业务逻辑。
因此,团队要在“数据真实性”和“数据可控性”之间做取舍,而不是默认复制生产数据。
上线门禁过于粗糙,也会造成不必要的延期。不是所有安全问题都拥有相同的风险等级,也不是所有问题都必须用同一种方式处理。
例如,存在未授权跨商户查询,通常属于上线前必须处理的问题;而某个低敏感度后台操作的日志字段格式不统一,若已有访问限制和操作记录,可以在明确责任人、完成期限和复核方式后纳入后续整改。
这并不是降低安全标准,而是把风险等级、业务影响和缓解措施放在一起判断。没有分级的安全流程,最后往往会把开发、测试和管理资源都投入到低价值的格式整改中。

排查安全延期时,我不建议一开始就翻阅所有代码或扫描报告,而是先建立三张清单:数据清单、角色清单和操作清单。
数据清单回答“系统里有什么数据”;角色清单回答“谁会接触这些数据”;操作清单回答“这些人可以查看、修改、导出还是删除”。三张清单交叉后,很多模糊要求会立即暴露。
| 维度 | 需要确认的问题 | 缺失时的典型后果 |
|---|---|---|
| 数据 | 哪些字段属于个人、交易、结算或内部经营数据 | 脱敏范围、存储策略和接口字段不断变化 |
| 角色 | 平台管理员、商户管理员、门店员工、客服和财务如何区分 | 权限继承混乱,容易出现越权或重复开发 |
| 动作 | 查看、搜索、导出、修改、审批和删除分别需要什么条件 | 页面能用但验收无法通过,审计记录不完整 |
一个安全要求是否会导致延期,关键看它是否改变了以下交付物:
如果只是补充一个提示文案,影响范围通常较小;如果要求把完整地址从某个接口中移除,就要进一步检查调用方是否依赖该字段、缓存是否保留旧数据、导出功能是否复用了同一接口,以及测试脚本是否需要重写。
项目延期不是由问题数量直接决定的,而是由关键路径上的最长依赖链决定。一个安全缺陷可能只有一个,但如果它阻止测试环境使用、阻止第三方联调或阻止上线验收,影响会超过十个可以并行处理的小问题。
我建议每个安全问题都增加三个字段:是否阻塞下一个阶段、是否需要全量回归、是否存在临时控制措施。这样,项目负责人可以快速区分“现在必须解决”和“可以安排整改”的事项。
| 判断问题 | 答案为“是”时的含义 | 建议动作 |
|---|---|---|
| 是否阻塞测试或联调 | 问题已经进入当前关键路径 | 优先分配开发和测试资源 |
| 是否影响敏感数据或跨组织隔离 | 风险可能直接影响上线资格 | 先隔离,再修复和复测 |
| 是否需要修改公共接口 | 可能影响多个调用方 | 建立影响清单,避免局部修复后再次返工 |
| 是否需要全量回归 | 整改成本不止是改代码 | 重新估算测试窗口和发布窗口 |
| 是否存在临时控制措施 | 可能具备条件放行空间 | 由业务、安全和技术共同确认期限 |

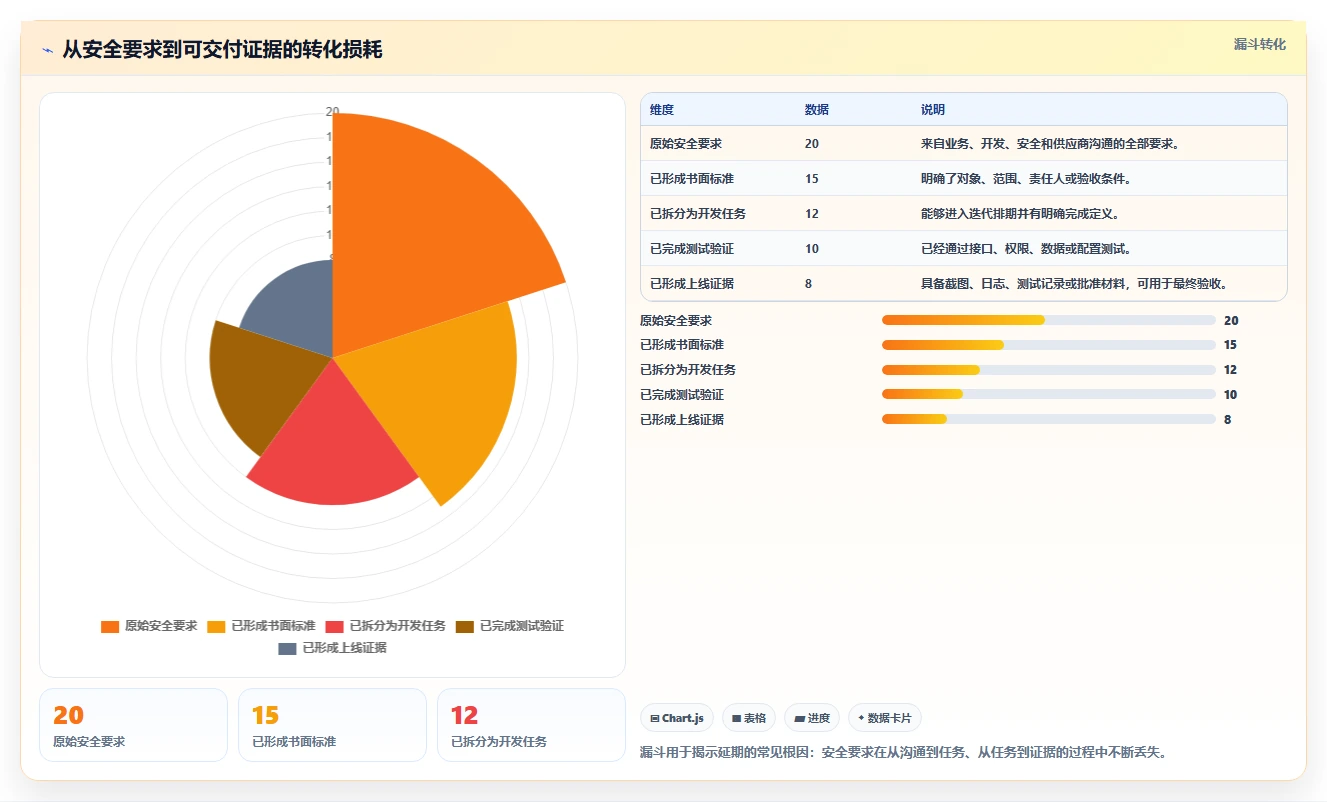

安全判断必须有证据。开发团队不能只说“已经做了权限控制”,而应当拿出权限矩阵、接口测试结果、日志样例、数据脱敏样本和异常访问记录。
我在项目复盘中通常要求每个关键安全要求至少对应一份可查看材料。材料不一定复杂,但要能够回答三个问题:要求是什么、系统如何实现、如何证明实现有效。

下面用一个匿名化的多商户电商后台场景说明。系统服务多个品牌商家,每个商家下又有不同门店。项目初始需求只有三类角色:平台管理员、商家管理员和客服。开发团队据此完成订单查询、售后处理和数据导出。
进入试运行前,业务方补充了四类实际岗位:总部运营、区域运营、门店客服和财务审核。新角色带来三个变化:总部运营可以看多个门店但不能看结算账户,门店客服只能处理本门店订单,财务审核可以查看金额和退款状态但不能修改收货信息。
这不是简单增加三个下拉选项。原有系统将角色权限和菜单权限绑定,订单查询接口只判断“是否为商家用户”,没有进一步判断门店范围。为满足新要求,团队需要改造组织关系、查询条件、接口鉴权、页面按钮、导出权限和测试数据。
从功能角度看,订单查询早已完成;从安全和交付角度看,系统实际上还没有完成“可按组织边界正确查询订单”这一项核心能力。
项目团队最初预计权限调整需要两天,但实际工作拆开后发现,开发、测试和业务确认都存在依赖。开发需要先确认组织层级,测试需要准备至少六类账号和不同门店的订单样本,业务需要逐项确认“能看什么、不能做什么”。
| 工作项 | 初始估算 | 实际影响因素 | 延期风险 |
|---|---|---|---|
| 角色定义 | 0.5天 | 新增岗位需要业务确认边界 | 高 |
| 权限模型调整 | 1天 | 组织、门店和岗位存在多层关系 | 高 |
| 接口改造 | 1天 | 公共查询接口被多个页面复用 | 高 |
| 页面和导出调整 | 0.5天 | 按钮权限与数据权限不是同一层 | 中高 |
| 测试账号与样本准备 | 0.5天 | 需要覆盖跨门店、跨商户和异常状态 | 高 |
| 回归与复测 | 1天 | 订单、售后、退款和报表均受影响 | 高 |
这类估算偏差的根源,不是开发人员不熟练,而是团队把“权限调整”当成一个局部功能,而没有当成横跨需求、架构、数据和测试的系统性变更。

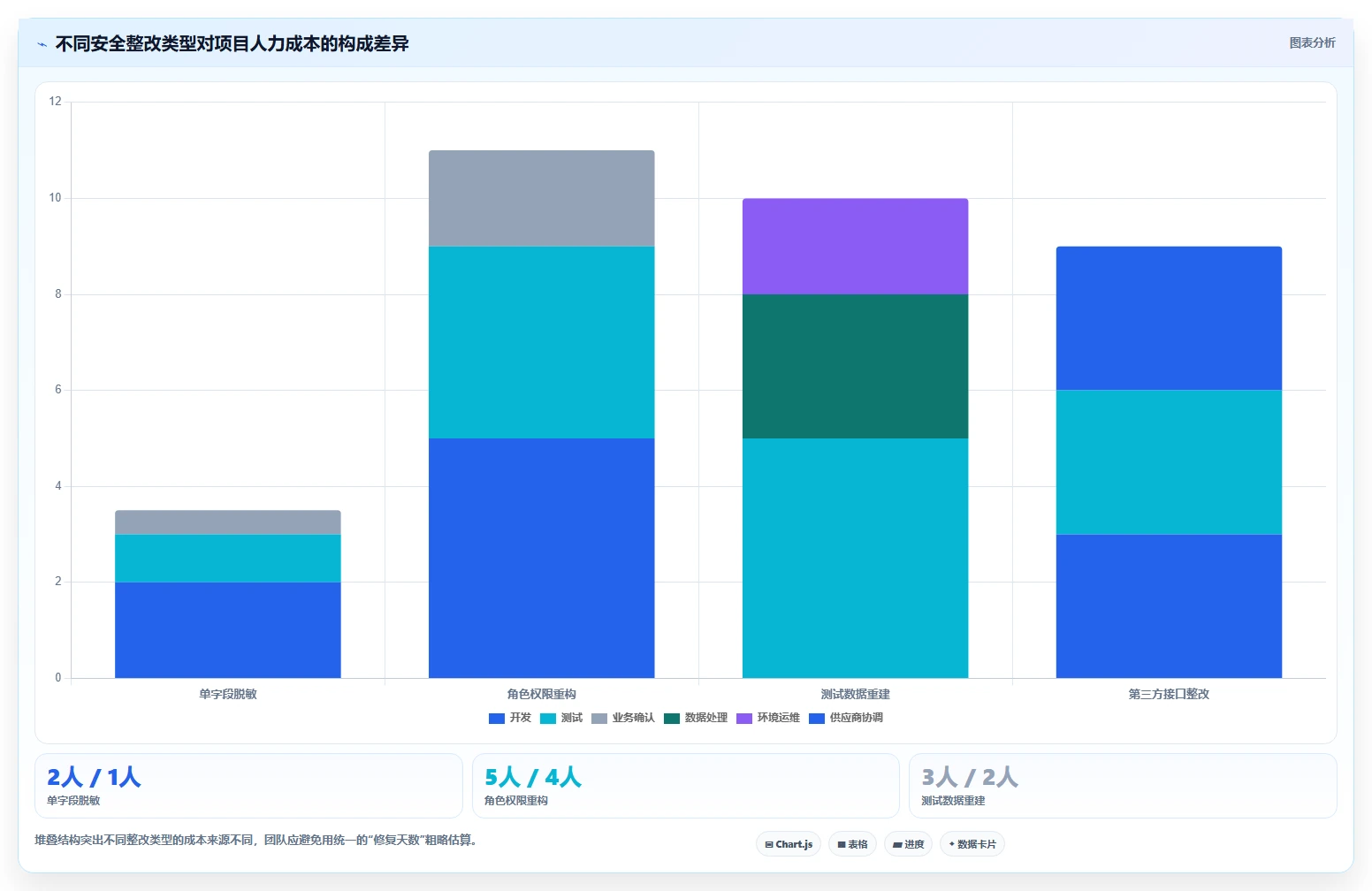

在实际项目中,安全整改产生的成本通常包括直接开发成本、回归测试成本和沟通决策成本。第三类成本最容易被忽略:当权限、数据用途或上线例外没有明确负责人时,开发和测试会反复等待确认。
以下为基于项目复盘方法建立的情景样本,不代表某个行业的统计平均值,但能够帮助团队做预算和排期:

如果在需求评审时就出现以下情况,项目负责人应当把安全返工风险标记为中高等级:
这些信号并不代表项目一定会延期,但说明安全要求尚未被充分拆解。越早完成拆解,越容易通过并行工作消化风险。
项目群里经常出现“安全问题未解决,暂时无法上线”的描述,但这句话信息量不足。开发团队需要把它改写成可判断的阻塞语句。
例如,“权限还没做好”应改写为“门店客服可以通过订单编号查询其他门店订单,导致权限验收失败”;“数据不能用”应改写为“测试环境订单样本含真实联系方式,数据负责人尚未批准使用”;“日志不完整”应改写为“批量导出没有记录操作者、范围和时间,无法完成审计验收”。
只有把问题写成“对象,动作,影响,证据”的形式,团队才能判断它究竟是开发缺陷、业务决策还是流程问题。
| 清单 | 至少应包含的内容 | 缺失时的风险 |
|---|---|---|
| 数据资产清单 | 数据类型、来源、用途、存储位置、共享对象 | 无法确定保护范围和数据流向 |
| 角色权限清单 | 角色、组织范围、可见字段、可执行动作 | 权限返工、越权和验收争议 |
| 测试数据清单 | 数据来源、脱敏规则、刷新方式、访问人员 | 测试暂停或数据合规风险 |
| 第三方接入清单 | 供应商、传输字段、接口权限、责任边界 | 联调和供应商评审延期 |
| 安全验收清单 | 检查项、标准、负责人、证据、截止时间 | 上线前集中暴露问题 |
安全问题台账不需要复杂,但必须能反映交付影响。建议至少记录问题描述、风险等级、影响模块、责任人、前置依赖、修复版本、验证方式和上线决定。
台账中还应增加一个字段:“是否位于关键路径”。这个字段可以让项目负责人在每日排期时优先处理真正阻塞测试或上线的问题,避免所有缺陷都按照发现时间排序。
{
"问题": "门店客服可查询其他门店订单",
"影响范围": "订单查询、售后、导出",
"风险等级": "高",
"关键路径": true,
"责任人": "权限模块负责人",
"前置依赖": "确认门店组织关系",
"验证方式": "跨门店账号权限测试",
"上线决定": "修复并复测后再发布"
}
上面的结构只是示例。实际项目可以使用现有缺陷系统、某项目管理工具或内部协作表单,但不要让关键安全问题停留在聊天记录中。
当问题已经影响交付时,不建议让开发、安全、业务和测试分别异步沟通数天。更高效的方式是组织一次限定时长的联合评审,围绕数据、角色、动作和验收证据逐项决策。

需求阶段最重要的不是马上确认页面长什么样,而是确认数据边界和业务责任。建议至少完成数据分类、角色定义、关键动作和第三方访问范围四项工作。
需求文档中不要只写“客服可以处理售后”,而要继续追问:客服能否查看完整地址?能否下载订单?能否修改收货信息?能否处理其他门店订单?退款金额超过某个范围是否需要主管审批?
这些问题会直接决定接口权限、页面按钮、审批流程和日志设计。越早明确,越少出现“功能已经完成但验收口径改变”的情况。
架构评审应重点关注数据流,而不是只看服务是否拆分、接口是否统一。团队需要画出订单、会员、支付、物流、营销和分析数据之间的流向,并标注每个节点的访问角色和数据范围。
如果一个第三方营销服务只需要会员分群结果,却被设计成可以访问完整订单明细,后续再做权限收缩就会牵动接口、合同和数据同步逻辑。架构阶段确认“最小必要数据”往往比上线前补充遮挡规则更有效。
“加强权限控制”“做好数据保护”“完善日志”都不是合格的开发任务,因为它们无法准确判断完成与否。合格任务应包含对象、场景、完成标准和验证方法。
| 模糊要求 | 可执行要求 | 验证方式 |
|---|---|---|
| 加强订单权限 | 门店客服只能查询所属门店订单,跨门店查询返回无权限 | 准备两个门店账号进行正反向接口测试 |
| 保护用户手机号 | 客服列表仅展示脱敏手机号,导出功能不得返回完整号码 | 页面、接口和导出文件分别检查 |
| 完善操作日志 | 批量导出记录操作者、时间、数据范围和结果状态 | 执行一次导出并检索日志 |
| 测试数据脱敏 | 测试环境不得使用未经批准的真实身份信息,且保留订单状态关系 | 抽样检查字段和业务关联完整性 |
正向验证确认“有权限的人能否完成工作”,反向验证确认“没有权限的人是否确实不能完成工作”。电商系统最容易缺少的是后者。
测试数据也要覆盖边界场景,包括空权限账号、离职账号、角色变更账号、跨组织账号、已退款订单和异常状态订单。只测试一个正常账号,无法证明权限模型真正有效。
上线前应把问题分为必须关闭、具备临时控制后可放行、可后续整改三类。每一类都应有明确标准,否则项目会在“安全很重要”和“业务必须上线”之间反复争论。
对于必须关闭的问题,例如跨商户数据泄露、未授权导出敏感信息、生产密钥暴露和测试数据无法隔离,应当明确禁止带病上线。对于可以条件放行的问题,必须记录临时措施、责任人、截止日期和复核方式。

如果业务逻辑高度依赖真实历史关系,例如复杂退款、拆单、优惠叠加和库存回滚,完全依靠简单合成数据可能覆盖不足。此时可以考虑建立脱敏后的业务样本,但必须控制数据范围、访问人员、保存期限和环境权限。
如果测试目标主要是接口格式、页面展示和基础流程,优先使用合成数据通常更容易控制风险。关键不是“绝不使用真实数据”,而是明确为什么需要真实数据、哪些字段必须保留,以及是否可以用更小范围的数据替代。
| 方案 | 优势 | 短板 | 适用情况 |
|---|---|---|---|
| 完整生产数据复制 | 业务真实性高、准备速度快 | 暴露范围大、治理成本高 | 不建议作为默认方案 |
| 脱敏生产样本 | 保留复杂业务关系,风险相对可控 | 脱敏规则和重建成本较高 | 复杂订单、售后和报表测试 |
| 合成数据 | 边界清晰、可重复生成 | 可能覆盖不了真实异常关系 | 接口、权限和基础流程测试 |
| 混合数据集 | 兼顾真实性和可控性 | 需要额外设计数据分层 | 大型电商系统的分阶段测试 |
小规模、角色稳定、组织关系简单的系统,可以采用清晰的角色权限模型,重点是保证服务端鉴权而不是只在页面控制按钮。多商户、多组织、数据范围复杂的系统,则应慎重评估自研权限逻辑。
使用成熟权限组件的优势是减少基础能力重复建设,但它并不会自动解决业务权限问题。组件可以处理角色和资源关系,却不一定理解“同一客服只能处理所属门店订单”这类业务边界。团队仍然需要设计数据权限、组织关系和异常场景。
如果每次小版本都执行完整渗透测试,项目成本可能过高;如果只在最终上线前做一次检查,又容易集中暴露问题。更合理的方式是分层安排:
分层并不等于降低检查强度,而是把不同类型的检查放在最适合发现问题的阶段。
业务确实可能面临促销活动、合同承诺或市场窗口,项目不一定能等待所有低风险问题全部完成。但“快速上线”不能变成没有记录的口头放行。
如果选择条件放行,至少要满足四个条件:风险边界已经明确,临时控制措施已经验证,责任人和截止日期已经确定,业务与安全负责人已经批准。任何一个条件缺失,所谓“先上线再说”都可能变成长期遗留。

不是每个电商项目都需要在第一天完成所有安全治理能力,但所有项目都应先完成最小安全基线。基线至少包括数据范围、角色权限、测试数据、第三方访问和上线门禁。
最小基线的价值在于先锁定最可能影响交付的边界。等核心交易链路稳定后,再根据业务规模补充更细的审计、自动化检测和数据生命周期管理。
安全评审不应只存在于上线前。建议在需求评审、架构评审、测试开始前和上线复核四个节点各做一次轻量检查。
每次评审都不需要重新审阅全部材料,只需关注本阶段新增或变化的内容。这样既能减少安全团队的重复工作,也能避免开发团队在最后阶段被一次性要求大量整改。
“已修复”不应由开发人员单方面标记。一个安全问题完成,至少要满足实现、测试和证据三个条件。
| 完成层次 | 需要回答的问题 | 对应证据 |
|---|---|---|
| 实现完成 | 代码、配置或数据策略是否已经修改 | 代码变更、配置记录或方案说明 |
| 测试完成 | 正向和反向场景是否都验证通过 | 测试记录、接口结果和异常场景结果 |
| 验收完成 | 业务和安全负责人是否认可风险已关闭 | 验收记录、复测结果或批准意见 |
项目不必等到延期发生后再复盘。以下指标可以作为安全交付预警:
这些指标不需要追求复杂报表,重点是帮助团队提前发现“安全工作正在从计划变成关键路径”的信号。

数据安全导致电商系统延期,通常不是因为安全本身阻碍了业务,而是因为团队直到交付末期才发现:数据从哪里来、谁可以访问、接口返回什么、测试如何使用、上线如何验收,这些基础问题都没有真正达成一致。
安全要求一旦后置,就会从一条文档要求变成一串技术返工;从一个权限判断变成数据库、接口、页面、导出和测试的联动修改;从一个缺陷变成整个发布窗口的风险。
如果你的电商系统正在开发或重构,建议不要先追问“开发完成了百分之多少”,而是组织一次数据安全与交付影响联合检查,优先确认以下五件事:
随后,把每项结论转化为负责人、完成标准、测试方法和截止时间。这样,数据安全就不再是上线前突然出现的“黑盒审查”,而会成为研发计划中可以排期、可以验证、可以复盘的一部分。
我的最终判断是:真正成熟的电商交付团队,不是没有安全问题,而是能在问题变成延期之前看见它;不是把所有风险都挡在上线门外,而是知道哪些风险必须关闭、哪些风险可以控制、哪些风险不能被模糊带过。
我原本以为数据安全主要影响上线前的扫描、渗透测试和合规验收,应该不会改变开发排期。为什么一个看似属于安全部门的问题,最后会让接口、数据库和测试计划一起返工?
数据安全导致延期,通常不是因为“多做了几项安全配置”,而是因为安全要求改变了原本已经完成的业务假设。电商系统里的权限、字段、数据流和测试数据,一旦被重新定义,开发团队往往需要同时修改接口、数据库、后台页面和测试用例。
在一次匿名化的电商项目复盘中,会员订单中心原计划 6 周交付,功能开发在第 4 周基本完成,但项目最终延后了 12 个工作日。
表面原因是安全验收未通过,真正的阻塞链条却是:客服可以查看完整手机号 → 安全评审要求按角色遮蔽 → 接口返回结构改变 → 导出功能重新开发 → 测试数据重新生成 → 回归测试整体后移。
延期触发点表面影响实际返工范围 敏感字段展示规则未确认页面改版接口、前端、导出、缓存、测试用例 角色权限未形成矩阵补充权限判断后台菜单、数据过滤、越权测试、审计日志 测试环境使用真实数据暂停测试数据清理、脱敏、重新导入、测试计划重排 我的判断是,安全要求本身并不必然造成延期,真正危险的是它没有在需求和架构阶段转化为可验收的开发任务。
只写“加强数据安全”没有排期价值;只有拆成“客服只能查看脱敏手机号”“导出订单必须记录操作者和时间”“测试环境不得使用未脱敏生产数据”,团队才能估算工作量并提前安排依赖。因此,排查延期时不要先问“安全团队是不是要求太多”,而要问三个问题:哪项安全要求改变了原有设计?它是否位于当前版本的关键路径上?
如果延期处理,是否会阻止测试、验收或上线?这三个问题比单纯统计安全缺陷数量更能找到真正的延期原因。
我的项目已经延期,产品说是接口变更,开发说是权限没定,安全人员又说是测试数据不合规。我不想开一轮没有结论的甩锅会议,有没有一套能在半天内定位阻塞点的方法?
我建议不要从“谁提出了问题”开始调查,而要沿着交付链路追踪证据。半天内可以按“数据,角色,环境,验收”四个维度排查,并把每个问题标记为关键路径阻塞、可并行整改或暂不影响上线。第一步是画出当前版本最短交付链:需求确认、接口开发、联调、测试、验收、上线。然后逐项检查安全问题是否卡住了其中某个节点。
例如,测试数据没有脱敏,可能直接卡住测试;低风险响应头配置缺失,通常不会阻止接口联调,但可能进入上线整改清单。
排查问题需要的证据判断标准 数据是否被未授权角色访问权限矩阵、接口响应、越权测试记录若核心角色无法通过验收,属于关键阻塞 测试环境是否使用真实敏感数据数据来源、脱敏脚本、环境配置无法证明合规时,应暂停相关测试 安全问题是否改变接口或数据库设计变更单、接口文档、数据库差异涉及结构变化时,应重新评估排期 问题是否属于上线硬门禁验收标准、风险等级、豁免记录明确阻止上线的项目才进入关键路径 第二步是给问题做“因果回放”。
例如,若项目说“权限问题导致延期”,就继续追问:权限是何时提出的?原设计是否有角色矩阵?变更影响了哪些接口?是否已经有可测试的临时方案?如果只能回答“安全评审时发现不对”,那通常说明不是单一缺陷,而是需求阶段缺少安全验收标准。第三步是看返工范围,而不是看问题名称。一个高危漏洞可能只需修改一处配置;
一个看似普通的字段遮蔽要求,却可能影响 20 多个接口和 4 类后台角色。实务中,我会优先统计受影响的接口数量、数据表数量、角色数量和回归用例数量,这比用“高危”“中危”等标签直接判断延期影响更准确。
为了尽快联调,我的团队曾经把生产订单复制到测试环境,结果安全评审要求全部清理并重新脱敏。测试数据不就是数据准备工作吗,为什么会牵动退款、优惠券、会员等级等整套业务测试?
测试数据不是简单的数据库备份,它同时承担业务真实性和安全合规两项任务。直接复制生产数据虽然能快速获得真实订单关系,但会把手机号、收货地址、会员标识、支付关联信息和客服备注一起带入测试环境,后续清理成本往往高于一开始构造数据的成本。
一个匿名化项目曾采用“生产数据抽样复制”的方式,首轮导入约 18 万条订单记录,数据准备只花了 1 天。但安全复核发现手机号和地址未完整脱敏,团队随后花了 3 天清理旧数据、2 天重写脱敏脚本、3 天重新导入并验证关联关系,最终额外占用 8 个工作日。
测试数据方式前期速度后期风险适合场景 直接复制生产数据快敏感信息暴露、清理和审计成本高原则上不建议作为常规方案 脚本脱敏后复制中等可能破坏订单关联和边界场景需要真实数据分布的回归测试 按场景构造数据较慢初期投入较高,但可控、可重复功能测试、权限测试、异常流程测试 最容易被忽略的是“可用脱敏”。
例如,把手机号中间四位替换成星号,可能满足页面展示要求,却无法测试同一会员多地址、重复下单、黑名单匹配等逻辑;如果把用户编号随机打乱,又可能破坏订单、退款和积分之间的关联。因此,脱敏方案必须同时验证字段保护效果和业务关系是否仍然成立。
我的建议是把测试数据拆成三层:一层是完全构造的权限和异常场景数据,一层是经过规则验证的脱敏样本,另一层才是必要时使用的受控生产数据。每层都要记录来源、字段处理规则、保留期限和清理责任人。这样既不会为了追求真实而牺牲安全,也不会因为过度脱敏导致测试失去价值。
安全评审一次性列出了几十项问题,开发团队认为全部修复会继续延期,业务方又担心放行会留下风险。我想知道,怎样区分真正不能上线的问题和可以带着整改计划上线的问题?
不能用“安全问题数量”决定是否延期,也不能把所有问题都归为“上线前必须修复”。更实用的判断方式是看四个维度:是否涉及敏感数据、是否可被未授权访问、是否影响核心交易、是否存在有效的临时控制措施。在项目交付中,我会把问题分成三档。
第一档是上线硬阻塞,例如普通客服可以批量导出完整用户信息、跨商户订单可被查询、支付回调缺少身份校验。这类问题直接改变数据边界或交易可信度,不应仅靠口头承诺放行。第二档是有条件整改,例如日志暂未接入统一审计平台,但关键操作已经落本地日志并设置访问限制;
或者某个低频后台页面的字段遮蔽规则还未统一,但核心接口已经完成权限控制。这类问题必须明确负责人、截止日期、验证方式和临时控制措施,并由业务和安全共同确认。第三档是通常不影响当前版本上线的问题,例如非敏感页面的安全响应头缺失、低风险依赖包存在可替代修复方案,或不影响当前功能范围的监控告警优化。
但“低风险”不能只由开发人员自行判断,必须结合实际暴露面和项目的上线门禁标准。
问题类型是否建议阻止上线判断依据最低处理要求 未授权访问敏感订单数据是直接突破数据边界修复、复测、留存证据 多租户数据隔离失效是可能造成跨商户数据泄露修复后完成隔离专项测试 审计日志字段不完整视场景而定看是否能追踪关键操作临时补充日志并限定整改期限 低风险配置优化项通常否不影响核心数据和交易登记台账、指定负责人和期限 最常见的错误是把“延期”当成唯一选项:要么全部修完再上线,要么全部忽略直接上线。
更成熟的做法是建立风险接受机制,把不可接受风险、可缓解风险和可延期风险分开处理。尤其要注意,临时措施必须是真正能降低暴露面的控制,例如关闭批量导出、限制后台访问网段、缩小账号权限,而不是简单写一条“后续整改”。如果团队无法说明一项问题会影响哪些数据、哪些角色和哪条上线门禁,就不应直接用它推动延期。
反过来,如果问题能够被复现、影响范围明确,并且会阻止测试或验收,就应该把它纳入关键路径管理,而不是继续用“安全优化项”模糊处理。
