电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分
目录

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分 | 九数云-E数通

eshutong 发表于2026年9月14日

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

电商系统开发采购中,最容易被低估的成本,往往不是某个功能少开发两天,而是系统上线后才发现订单、库存、支付、优惠和售后之间无法稳定协同。我在评审开发团队报价时,见过两份总价相差近30%的方案:低价方案把测试写成一行“系统测试”,高价方案则拆出了业务流程测试、接口测试、回归测试、性能验证和上线演练。表面上看,前者更节省预算;把测试范围、缺陷修复和上线支持放回完整交付成本后,结论却可能完全相反。

评估电商系统预算,不能只问“开发要多少钱”,而要问“供应商准备花多少成本证明系统可以上线”。真正有效的采购判断,不是单独追求较低的测试费用,而是核对测试投入是否与业务风险匹配,并把测试范围、测试证据、缺陷责任和验收门槛写进合同。

一、先讲核心结论:测试预算不是附加项,而是交付成本的一部分

1. 低价方案真正压缩的,可能不是开发工作量

当供应商报价明显低于其他团队时,采购方通常会先检查功能清单、技术栈和开发周期,却很少追问测试安排。实际上,低价可能来自多种不同原因:供应商拥有成熟组件,项目需求确实简单,或者供应商通过减少测试人员、压缩测试轮次和模糊验收标准降低了报价。

前两种情况未必有问题,第三种情况却会把风险转移到采购方身上。供应商在项目交付前少投入一部分质量验证成本,企业就可能在后续承担更多业务验收、临时修复、数据核对、上线延期和运营补救工作。

因此,我在比较报价时不会把“开发费”和“测试费”分别看成两个孤立数字,而是会把它们放进同一张总拥有成本表里。一个方案即使初始报价更高,只要能够减少上线返工和故障处理,它的综合成本可能反而更低。

2. “报价单里写了测试”不代表测试充分

“包含系统测试”是报价单中最容易造成误判的一句话。它只说明供应商声称会测试,并没有说明测试谁来做、覆盖什么、测试几轮、用什么数据、发现问题如何处理,以及哪些问题会影响最终验收。

例如,开发人员登录后台、创建一笔订单、确认页面能够显示,这可以算作基本功能验证;但它不能证明以下场景稳定:优惠券与会员价同时使用时是否计算正确,支付成功但回调延迟时订单状态是否一致,库存扣减失败后是否会恢复,退款完成后营销权益是否回收。

测试充分与否,不看测试名称,而看测试对象、测试深度、测试证据和责任边界。采购方如果只能看到“测试”两个字,却看不到测试用例、缺陷清单和验收规则,就不应直接把这部分预算视为已经覆盖风险。

3. 应该比较完整交付成本,而不是比较裸开发价

我建议采购方把项目预算拆成八类:需求分析、产品与交互设计、前后端开发、测试与质量保障、部署上线、安全或性能专项验证、培训文档、质保与运维。这样做的价值,不是要求每个供应商都使用相同的费用科目,而是防止某些关键工作被隐藏在模糊描述里。

预算组成采购方要看什么常见隐藏风险
需求分析业务规则、异常场景、边界条件是否形成文档后期以“需求变更”为由追加费用
开发实施模块范围、接口数量、第三方系统对接责任只交付页面,不承担联调问题
测试与质量保障测试类型、轮次、人员、用例、报告和回归安排只做开发自测,缺少独立验证
部署与上线环境准备、数据迁移、灰度、回滚和上线值守上线故障被视为额外服务
质保与运维缺陷定义、响应时限、修复范围和服务期限严重问题被归类为新增需求

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

二、为什么电商系统特别容易出现“测试不充分”

1. 电商问题通常发生在功能交叉处

电商系统的风险很少集中在单个页面。商品详情页可以正常打开,不代表下单链路稳定;订单状态可以正常显示,不代表支付回调、库存扣减和发货同步没有问题。越是依赖多个模块联动的业务,越不能用“每个功能单独点通了”来代替端到端测试。

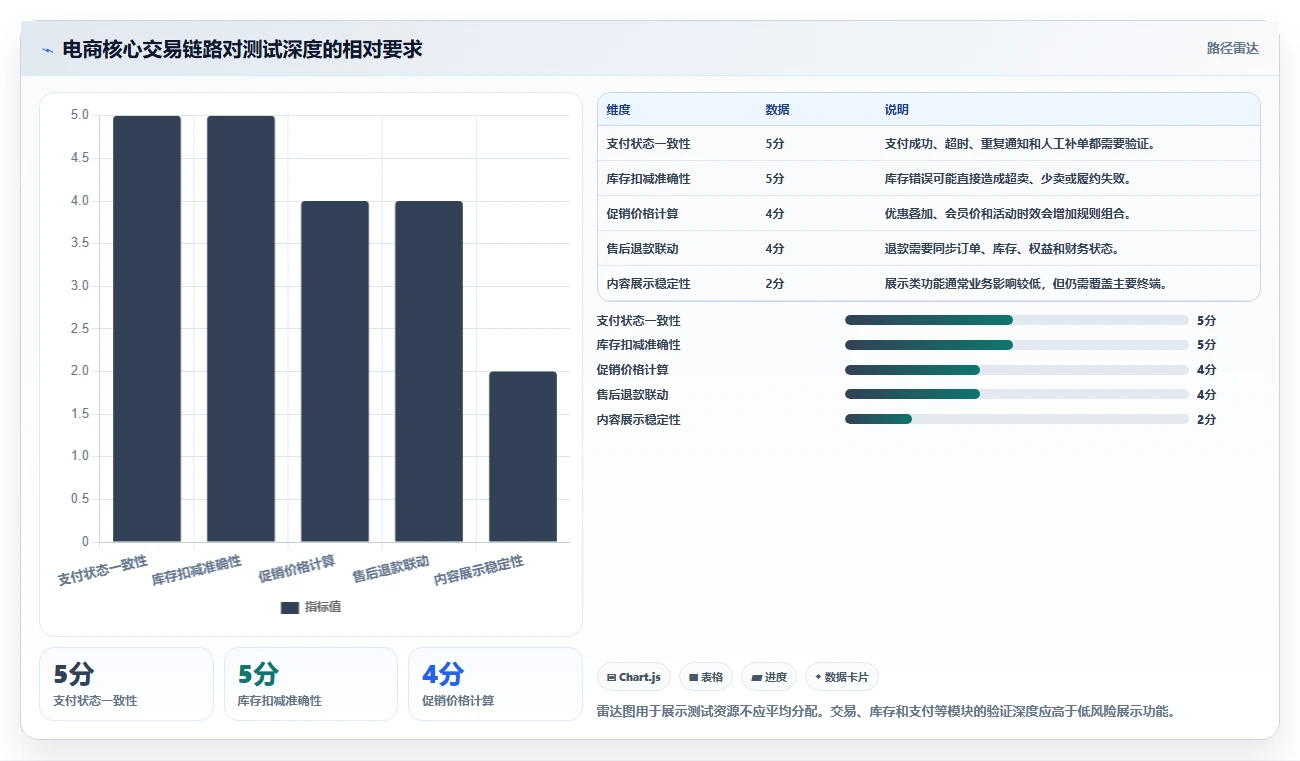

我通常会把电商系统拆成几条关键链路来审查:用户进入、商品选择、价格计算、库存占用、订单创建、支付确认、履约发货、售后退款、财务对账。链路中任何一个节点的状态变化,都可能影响后续节点。如果供应商只按菜单和页面报价,没有按业务链路安排测试,项目很容易在演示时表现正常,在真实运营时出现异常。

2. “正常流程”覆盖不了真实交易场景

正常流程往往是:用户选择商品、提交订单、支付成功、商家发货。真实业务中还会出现支付超时、重复点击、优惠过期、库存不足、地址变更、部分退款、拆单发货、物流回调失败和用户取消支付等情况。

测试预算不足时,供应商通常优先完成主流程,把异常流程留到验收阶段再处理。采购方如果没有在需求阶段列出这些场景,验收人员就只能临时凭经验提问题,供应商也容易把问题解释为“原需求未明确”。

3. 多系统接口让缺陷更难在单点测试中发现

支付渠道、物流服务、短信服务、会员系统、仓储系统、财务系统和数据分析平台,都可能参与电商业务。接口测试不仅要验证“能不能调用”,还要验证超时、重复通知、字段为空、返回顺序变化、接口限流和重试之后的状态是否正确。

尤其要注意“接口成功”和“业务完成”之间的差异。支付接口返回成功,只能说明支付渠道完成了某个动作;订单系统是否及时更新、库存是否正确扣减、发货系统是否收到指令,还需要通过联调和数据核对确认。

4. 性能问题不会在小规模演示中自然暴露

开发环境里只有几名测试人员访问系统,页面响应很快,并不能证明促销活动期间系统可以承受真实流量。性能验证至少要说明测试环境、数据量、并发模型、持续时间、响应目标和异常处理方式。

如果供应商只用“系统支持高并发”描述能力,却没有给出测试条件,这句话对采购决策几乎没有帮助。没有测试口径的性能承诺,无法比较,也无法在合同中验收。

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

三、采购中最常见的五个误区

1. 误区一:只比较总价,不统一报价口径

三家供应商给出三个总价,并不代表三家在比较同一个项目。有的报价包含测试、部署和上线支持,有的只包含编码;有的把性能测试列为可选项,有的则把性能目标写进基础方案。若采购方直接按总价排序,结果往往只是“谁漏算得多,谁看起来更便宜”。

正确做法是先制作报价口径表,要求每家团队对同一组工作内容作出“包含、部分包含、另行报价或不包含”的明确标记。只有范围可比,价格才有比较意义。

2. 误区二:把开发人员自测当成完整测试

开发人员自测是必要环节,但它的目标通常是确认代码能够运行,不是从业务、用户和异常状态角度寻找问题。开发人员很容易按照自己熟悉的理想路径验证功能,却忽略用户误操作、权限边界和跨模块影响。

我会重点追问两个问题:第一,是否有人不参与编码却负责独立验证;第二,缺陷是否进入统一记录、分级、复测和关闭流程。如果答案只是“开发完成后大家一起试一下”,说明项目质量保障仍然依赖个人经验,而不是依赖可复核流程。

3. 误区三:只看测试用例数量,不看用例质量

测试用例数量多,并不代表覆盖充分。一百条只验证页面按钮的用例,可能不如二十条覆盖完整交易状态的场景有价值。采购方应查看用例是否包含前置条件、操作步骤、预期结果、异常分支和数据清理要求。

对于电商项目,我更关注“状态转换”而不是用例总数。例如订单从待支付进入已支付,再进入已发货、已完成或退款中,每次状态转换都应有合法路径、非法路径和重复操作验证。

4. 误区四:验收标准写成“系统运行正常”

“运行正常”“功能完善”“无明显问题”都属于难以执行的描述。上线后出现订单状态不同步,供应商可能认为页面仍然可以打开;出现偶发超时,双方可能争论什么叫“明显问题”。

验收标准必须具备可观察性。例如,核心下单流程需要明确覆盖哪些场景,阻断性缺陷是否必须清零,严重缺陷的修复时限是多少,性能测试在什么环境下执行,测试报告是否属于交付物。

5. 误区五:认为测试可以在项目后期一次性补齐

项目后期集中测试,最常见的问题是缺陷集中出现,而需求、设计、开发人员已经进入下一个阶段。此时修复一个问题可能牵动多个模块,甚至需要改动数据库结构和接口协议。

测试越晚介入,发现问题的时间越晚,定位和修复成本通常越高。测试人员至少应在需求评审和原型评审阶段参与,提前识别无法验证的规则、缺少异常分支的流程和不清晰的验收条件。

采购误区表面上的节省可能带来的后果改进动作
只比较总价报价表更简单不同供应商的工作范围无法比较先统一费用和交付口径
只做开发自测减少测试人天异常流程、权限和联动问题遗漏安排独立测试和业务验收
只看用例数量容易形成量化印象大量低价值用例掩盖关键链路缺口审查场景深度和状态覆盖
验收标准模糊合同撰写更快上线时产生责任争议写清缺陷等级和通过条件

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

四、如何从报价单判断测试投入是否充足

1. 先看测试是否被拆成可执行的工作包

一份可评估的报价,不应只写“系统测试:若干人天”。至少应说明测试阶段、对象和产出。比如功能测试验证单模块规则,业务流程测试验证跨模块链路,接口测试验证系统间通信,回归测试确认修复没有引入新问题,性能测试验证指定负载下的表现。

如果供应商不愿意拆分到这个程度,采购方可以要求其提交一份测试计划作为报价附件。测试计划不需要一开始就非常细,但必须让双方知道“供应商准备验证什么,以及用什么证据证明已经验证过”。

2. 再看是否有独立的质量责任人

小型项目不一定需要庞大的测试部门,但不能没有明确的质量责任人。这个人可以兼任其他角色,却必须拥有独立记录缺陷、要求复测和建议暂缓上线的职责。

我会把以下信息列为必问项:

  • 测试由谁组织,是否有固定负责人;
  • 测试人员是否参与需求和原型评审;
  • 缺陷由谁分级,谁决定是否关闭;
  • 开发修复后由谁复测;
  • 上线前是否有明确的质量评审会议。

如果供应商回答“项目经理统一负责”,还要继续追问项目经理是否具备测试计划、缺陷分析和上线风险判断能力。职责名称不重要,关键是质量判断不能完全依赖负责写代码的人。

3. 查看测试用例是否覆盖业务状态和异常分支

建议采购方随机抽取三个核心场景,要求供应商现场展示测试用例,而不是只展示测试用例目录。优先抽查支付回调、库存不足和退款这类会改变多个业务状态的场景。

一份有价值的测试用例,至少要回答以下问题:测试开始前系统处于什么状态,使用什么角色和数据,执行哪些操作,预期产生哪些状态变化,接口失败时如何处理,测试结束后数据是否恢复。

如果用例只写“点击提交订单,检查订单是否生成”,它更像操作记录,而不是完整的风险验证。成熟的用例会进一步覆盖重复提交、价格变化、库存变化、支付中断和消息重复等情况。

4. 检查是否包含回归测试

电商系统的修复很少是孤立的。修改优惠计算可能影响订单金额,修改库存逻辑可能影响取消订单和退款,修改支付回调可能影响对账。一次修复完成,不代表相关功能全部安全。

报价单如果没有回归测试安排,采购方要问清楚:开发团队每轮修复后会重新验证哪些关联模块,是否保留回归用例,最后一轮回归在什么时间完成。没有回归测试,验收很容易变成“修一个、坏一个、再重新争论”的循环。

5. 识别“后续另行评估”的风险边界

性能测试、安全测试、数据迁移和上线演练经常被列为“根据实际需求另行报价”。这种写法并不必然不合理,但采购方必须先判断这些工作是不是上线的必要条件。

如果系统涉及支付、会员隐私、多仓库存、较高访问峰值或复杂第三方接口,就不应在没有风险评估的情况下把专项验证全部排除。可以将其拆成基础验证和高级专项:基础验证纳入一期,高级压测或第三方测评根据上线规模另行安排。

报价描述风险判断采购方追问
包含系统测试信息不足具体包含哪些类型、轮次和交付物
开发完成后统一验收较高风险需求评审和阶段性测试如何安排
性能测试另行评估取决于业务规模基础性能验证是否已包含,目标指标是什么
问题免费修复责任边界不清什么是缺陷,什么是新增需求,如何判定
上线后提供技术支持需要进一步拆解支持时长、响应时间和支持内容是什么

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

五、建立一套可落地的测试预算评估逻辑

1. 第一步:先做业务风险分级

测试预算不应平均撒在所有功能上。采购方应先把功能按业务影响分级,再决定测试深度。一个低频内容配置页面和一个支付回调接口,不应该拥有完全相同的验证优先级。

我通常采用三个等级。一级风险包括支付、订单、库存、结算和权限;二级风险包括营销、会员、物流、售后和数据同步;三级风险包括内容展示、低频配置和不影响交易的辅助页面。

风险等级典型模块至少应关注的测试上线门槛建议
一级风险支付、订单、库存、结算端到端、接口、异常、回归、数据一致性阻断性和严重业务缺陷不得遗留
二级风险营销、会员、物流、售后规则组合、权限、接口和主要回归明确可接受缺陷和修复期限
三级风险内容、展示、低频配置主要终端、权限和基本功能一般缺陷可纳入质保计划

2. 第二步:估算测试工作量,而不是套用固定比例

我不建议采购方直接套用“测试费用应占开发费用百分之多少”的固定规则。不同项目的测试成本差异很大:一个商品和订单模型简单的内部采购平台,与拥有多仓、分销、促销叠加和高并发活动的交易平台,不能采用同一比例。

更可靠的估算方式,是按工作包计算:需求评审时间、测试设计时间、环境准备时间、执行时间、缺陷复测时间、回归时间、性能验证时间和上线演练时间。最后再根据模块风险和项目周期调整优先级。

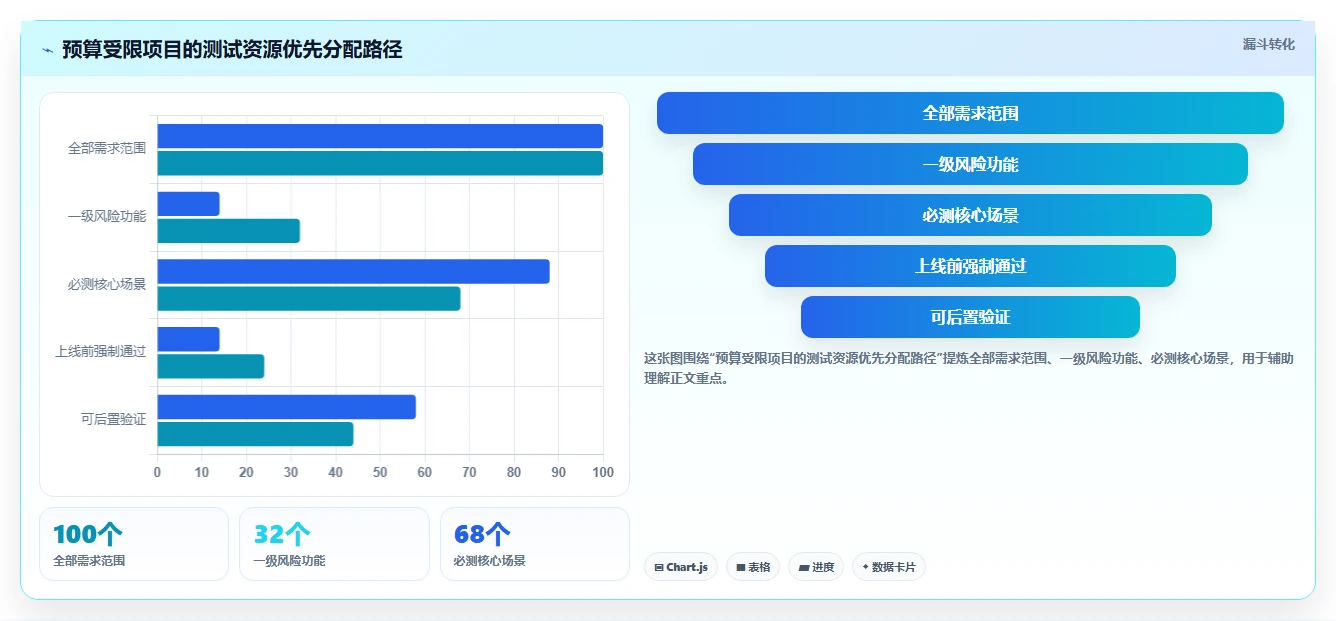

例如,一个情景项目包含20个业务模块,其中5个模块属于一级风险,8个属于二级风险,7个属于三级风险。测试资源就不应按照20个模块平均分配,而应把更多时间放在五个一级风险模块的状态组合、接口异常和数据一致性上。

3. 第三步:把测试人天转化成可验收成果

测试人天本身不是质量成果。供应商投入十个人天,如果没有测试范围、缺陷记录和测试报告,采购方仍然无法判断这些时间花在哪里。

我建议把测试人天与交付物绑定,至少包括:

  • 测试计划:说明测试范围、环境、阶段和通过条件;
  • 测试用例:记录核心业务流程、异常场景和预期结果;
  • 缺陷清单:记录等级、复现步骤、责任人和处理状态;
  • 回归记录:说明修复后重新验证了哪些相关功能;
  • 性能记录:说明测试负载、响应时间、错误率和资源情况;
  • 测试报告:总结遗留风险、上线建议和限制条件。

预算评估的关键,是把“花了多少时间”转换成“留下了多少可复核证据”。没有证据的测试投入,很难成为采购方真正拥有的项目资产。

4. 第四步:把缺陷成本纳入预算模型

同一个缺陷,在开发阶段、验收阶段和上线后出现,处理成本完全不同。上线后处理还会增加客服、财务、仓储和运营团队的协调成本,甚至需要人工核对订单和库存。

采购方可以使用一个简单的预算模型:完整交付成本等于初始合同费用,加上可能的返工费用、上线支持费用、数据修复费用和业务补救费用。这个模型不是为了精确预测每一笔损失,而是避免只看合同金额。

如果某供应商报价低10万元,但没有覆盖关键链路回归和上线演练,采购方就应该追问:节省的10万元究竟减少了哪些工作,相关风险由谁承担。如果无法回答,这个价格差异就不能直接被解释为供应商效率更高。

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

六、一个典型电商项目的预算复盘

1. 项目背景:两份报价差异不在功能,而在验证范围

下面的案例是我用于采购评审的情景复盘,金额和名称均作了脱敏与调整,重点在分析方法。某企业计划建设一个面向直营网店的交易系统,第一期包括商品管理、会员、购物车、订单、支付、优惠券、库存、物流和售后九个模块,同时对接支付渠道、仓储系统和物流服务。

供应商甲报价118万元,周期五个月,报价单中列出“开发、部署、系统测试、上线支持”;供应商乙报价151万元,周期六个月,除开发外,单独列出业务流程测试、接口联调、回归测试、基础性能验证、数据迁移演练和上线值守。

如果只看总价,供应商甲低33万元,采购方很容易认为乙报价偏高。进一步拆解后发现,甲的测试工作由开发人员在最后三周完成,未明确回归轮次;乙安排一名测试负责人提前参与需求评审,并预留五周测试和一周上线演练。

2. 低价方案的问题如何在验收阶段暴露

在情景演练中,供应商甲的主流程可以跑通:用户下单、支付成功、订单显示已支付。问题出现在几个被忽视的状态组合中。

  • 支付成功通知重复到达时,订单状态被重复更新;
  • 库存扣减失败后,订单仍然停留在可发货状态;
  • 优惠券使用后退款,优惠权益没有按规则恢复;
  • 物流接口延迟返回时,后台无法区分“未发货”和“等待同步”;
  • 管理员拥有查看权限,但通过接口仍可执行部分修改操作。

这些问题并不意味着开发人员没有工作,而是说明测试设计没有覆盖跨模块状态。项目进入验收阶段后,业务部门开始逐条复现,供应商需要临时修改接口、补充数据库处理逻辑,再重新确认订单和库存数据。

3. 重新计算后,低价不再等于低成本

在这次情景复盘中,供应商甲虽然初始合同低33万元,但项目延期四周,并增加了数据核对、临时技术支持和业务验收协调。供应商乙前期投入较多,首次正式验收时缺陷数量更少,主要遗留问题集中在低风险展示功能。

这不是为了证明高价供应商一定更好,也不是说多花钱就能消除所有缺陷。真正值得采购方学习的是:两份报价必须放到相同的验收口径下比较。甲方案如果补齐测试和上线演练,实际价格可能接近乙;乙方案如果只是把测试项目写得漂亮,却拿不出用例和报告,同样不值得采购。

比较维度方案甲:低初始报价方案乙:完整验证方案采购判断
初始报价118万元151万元不能单独据此排序
测试负责人未单独明确明确配置乙的责任边界更清晰
回归测试未说明轮次按修复批次执行并留记录乙更容易形成验收证据
性能验证后续另行评估包含基础性能验证需要结合实际流量判断
上线演练只承诺技术支持包含迁移、回滚和上线值守乙的上线风险更可控
验收证据测试结果简要说明用例、缺陷清单、报告齐全乙更便于追责和复盘

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

4. 采购方应该从案例中学到什么

第一,不要要求供应商承诺“绝对没有问题”。任何复杂系统都可能存在缺陷,合理目标是让高影响缺陷在上线前被识别,并明确剩余风险是否可接受。

第二,不要把所有测试都当成必须无限增加的工作。测试应该围绕业务损失排序,核心交易链路优先,低频低风险功能可以采用抽样、基础验证或纳入质保修复。

第三,不要只问供应商“有没有测试团队”,而要看测试工作是否真正进入计划、预算、用例、缺陷和验收闭环。

七、不同采购场景下的行动建议

1. 如果你采购的是从零定制开发

从零定制开发的最大风险,是需求和测试边界同时不稳定。采购方应在合同前完成核心业务流程图,并至少列出订单、支付、库存、退款和权限的关键异常场景。

建议在招标或询价文件中要求供应商提交三项材料:测试策略、风险清单和一份核心用例样例。不要只让供应商提交功能报价,因为功能清单无法体现状态联动和异常处理成本。

项目启动后,应把测试负责人安排进需求评审。需求中如果出现“系统自动处理”“实时同步”“支持高并发”等表述,就要继续追问触发条件、时间范围、失败处理和验证方法。

2. 如果你是在成熟系统上进行二次开发

二次开发不等于测试工作更少。原系统已有用户、订单和数据,新增功能可能影响已有流程,因此回归测试的重要性通常高于从零项目。

采购方应要求供应商提供影响分析:本次变更会触及哪些旧模块、接口、数据库表和权限。至少保留一组核心回归场景,验证新功能上线后,原有下单、支付、退款和后台操作仍然可用。

3. 如果你选择SaaS系统并进行配置改造

SaaS模式的基础功能可能已经经过验证,但企业自己的配置、权限、商品规则、接口和数据迁移仍然需要测试。供应商的通用产品测试报告不能直接替代企业场景验收。

特别要关注配置变更后的责任边界。企业修改促销规则、会员等级或库存策略后,出现问题由谁排查,是否可以查看日志,是否提供沙箱环境,是否支持回滚,这些问题都应该在采购前确认。

4. 如果你预算有限,只能分阶段建设

预算有限时,最不应该做的,是把测试整体删掉。更合理的方法是缩小一期功能范围,同时保留核心链路验证。例如暂时不上复杂拼团和多仓调拨,但保留下单、支付、库存、退款和基础权限测试。

可以采用分层测试策略:

  • 必须保留:一级风险模块的端到端、异常、回归和数据一致性验证;
  • 可以简化:低频后台功能的兼容性范围和部分非关键页面测试;
  • 可以后置:尚未上线的营销玩法、高级报表和非核心终端适配;
  • 不能省略:上线前数据备份、回滚预案和核心订单核对。

5. 如果项目即将上线,发现测试预算不足

此时不要试图用一轮“快速点击”代替完整测试,也不要因为项目已经延期就放弃风险分级。应立即召开上线风险评审,列出剩余时间内必须验证的功能和可以延期验证的功能。

优先验证真实业务损失最大的场景:支付成功与订单状态、库存扣减与恢复、退款与财务记录、管理员权限、数据迁移和回滚。对于尚未验证的部分,要明确负责人、验证时间和上线限制,而不是口头说“后面再看”。

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

八、合同和验收怎么写,才能避免后期争议

1. 把测试范围写到模块和场景

合同中不应只写“乙方负责完成系统测试”。建议写明测试覆盖的模块、业务链路和异常场景,并区分基础功能、核心交易和专项验证。

例如,可以明确订单模块至少覆盖创建、取消、支付超时、重复提交、部分退款、全额退款和库存恢复;支付模块至少覆盖成功、失败、超时、重复回调和人工补单;权限模块至少覆盖不同角色的查看、创建、修改和导出权限。

这些内容不必照搬模板,必须结合项目实际。一个没有分销和多仓的系统,不需要强行写入复杂场景;一个具有多仓、预售和拆单能力的系统,则不能只写基本下单流程。

2. 把交付物列为验收材料

采购方应将测试计划、测试用例、缺陷清单、回归记录、测试报告和上线检查表列入交付物。这样做的目的不是增加文档负担,而是让项目在后续运维和版本迭代时仍然有可复用的质量资产。

如果测试报告只写“测试通过”,采购方应要求补充测试环境、执行范围、通过数量、遗留问题、风险说明和建议。真正有价值的报告,既说明系统验证过什么,也说明系统没有验证什么。

3. 明确缺陷与新增需求的界限

这是电商项目最容易产生争议的地方。合同中可以约定:如果系统未按已确认的需求、原型、接口协议或验收规则实现,则属于缺陷;如果业务方在验收时新增规则、改变流程或增加原范围外能力,则属于需求变更。

同时要明确缺陷等级。阻断性缺陷会导致核心交易无法完成或数据无法恢复;严重缺陷会造成主要业务规则错误;一般缺陷影响部分功能但存在替代路径;轻微缺陷主要影响展示或操作体验。

缺陷等级示例建议处理方式是否影响上线
阻断性无法下单、支付结果丢失、核心数据无法恢复必须修复并完成复测不得上线
严重订单金额错误、库存严重不一致、权限越权原则上上线前修复通常不得上线
一般部分非核心场景异常,但有替代路径明确修复期限和临时方案经风险评审后决定
轻微文字、间距或低频展示问题纳入版本或质保计划通常不阻断上线

4. 把性能指标写成可执行条件

性能条款不能只写“支持高并发”。应明确并发用户数、请求类型、测试数据量、响应时间、错误率、持续时间和环境条件。

例如,采购方可以与供应商约定:在指定测试环境、指定商品和订单数据规模下,完成某一组核心接口的并发验证,并记录平均响应时间、一定比例请求的响应时间、错误率和系统资源使用情况。具体数值需要由业务峰值、技术架构和可接受体验共同决定,不能套用其他项目的指标。

5. 写清上线支持和回滚责任

上线并不是点击部署按钮就结束。数据迁移失败、接口密钥配置错误、缓存未刷新和历史数据不兼容,都可能导致系统异常。采购方应确认供应商是否提供上线检查、备份、灰度、回滚和上线值守。

如果供应商只承诺“提供技术支持”,还要继续询问支持时间、响应时限、问题升级路径和是否包含数据核对。对于交易系统,出现订单或支付异常时,响应速度与普通页面问题完全不同。

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

九、不同方案之间如何做取舍

1. 高测试投入方案:适合高风险交易和重要上线窗口

高测试投入方案通常会配置更完整的测试角色、更长的验证周期和更丰富的专项测试。它适合支付金额较高、订单量较大、业务容错空间较小,或者上线时间与大型促销活动绑定的项目。

它的优点是风险暴露更早、验收证据更完整、上线准备更充分。缺点是前期成本高、项目周期长,需求变更也需要重新评估测试影响。采购方不应为了追求全面而无限扩大范围,而应优先将投入放在会影响收入、资金和履约的链路上。

2. 适度测试方案:适合标准业务和分阶段上线

适度测试方案并不意味着降低质量,而是采用风险分层。核心交易链路做完整验证,二级模块做主要场景和回归,低风险模块做基础功能和兼容性验证。

这种方案适合预算受限、先上线验证市场,或者业务规模尚未达到复杂交易程度的企业。关键是要配合灰度上线、监控、人工对账和快速回滚,否则“适度测试”很容易被误解成“先上线再说”。

3. 低测试投入方案:只适合低风险内部工具

如果系统只是内部展示、内容维护或低频数据录入,测试范围可以相对简化。但只要系统涉及真实支付、客户隐私、库存和对外订单,就不建议把测试压缩到开发自测和简单验收。

采购方可以节省的是非核心终端覆盖、低频页面的深度验证和暂未启用功能的专项测试,不应节省核心交易状态、权限边界、数据备份和上线回滚测试。

方案类型适用场景可以压缩的部分不建议压缩的部分
高投入验证大型交易平台、重要促销、复杂履约低频展示功能的部分兼容性范围支付、库存、订单、权限、回滚和核心性能
适度验证标准电商、分阶段上线、预算受限非核心场景、未上线功能、部分终端组合核心链路端到端、异常、回归和数据核对
基础验证内部工具、低频配置、无真实交易高级性能、复杂兼容性和部分专项文档权限、数据完整性、备份和基本功能

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

十、采购前可以直接使用的检查清单

1. 询价阶段要问供应商的十二个问题

  1. 测试由谁负责,是否有明确的测试负责人?
  2. 测试人员是否参与需求评审和原型评审?
  3. 报价中的测试覆盖哪些模块和业务链路?
  4. 是否包含端到端流程测试?
  5. 是否包含接口异常、超时、重复通知和重试测试?
  6. 每轮缺陷修复后是否安排回归测试?
  7. 性能测试是否包含在当前报价中,测试环境和目标指标是什么?
  8. 是否包含权限、接口鉴权和敏感数据保护验证?
  9. 测试数据如何准备,是否需要脱敏和清理?
  10. 缺陷如何分级,重大缺陷是否影响验收和上线?
  11. 上线后的问题如何区分缺陷、配置问题和新增需求?
  12. 质保期内的修复、响应和数据核对是否包含在合同中?

2. 收到报价后要做的四步检查

第一步,圈出所有模糊词。包括“系统测试”“性能良好”“稳定运行”“及时修复”“提供支持”等表达。模糊词不是一定有问题,但都需要被转换成范围、指标或时间。

第二步,对照模块检查测试类型。订单和支付是否有业务流程测试,库存是否有一致性测试,权限是否有越权测试,接口是否有异常测试,版本修复后是否有回归测试。

第三步,核对测试工作与验收条款。如果测试计划要求验证十类场景,验收条款却只要求“功能可用”,说明测试投入没有真正进入合同闭环。

第四步,计算未覆盖工作。把每一项“另行报价”“后续评估”“客户自行准备”的内容列出来,判断它们是否会影响上线。如果会,就不能把当前报价称为完整交付报价。

3. 供应商回答不清楚时如何处理

如果供应商无法立即回答某个测试问题,不必马上淘汰。可以要求其在二次报价中补交测试计划、风险清单和核心场景样例,再根据补充材料重新评估。

但如果供应商始终拒绝拆解测试范围,只强调“我们做过很多项目”“系统不会有问题”,采购方应提高警惕。项目经验可以降低风险,却不能替代当前项目的测试证据和责任承诺。

电商系统开发:开发团队采购前必读:评估项目预算时如何避开测试不充分

十一、结语:真正值得采购的不是“便宜的开发”,而是可证明的交付

1. 把测试预算当作风险定价

测试预算本质上是在为业务风险定价。支付、库存、订单和退款一旦出错,影响的不只是技术团队的工作量,还包括资金、客户信任、仓储履约和财务对账。因此,测试投入应随着业务影响提升,而不是被简单视为可以削减的附加费用。

采购方不需要追求一份最厚的测试方案,也不需要要求所有功能采用最高等级验证。更重要的是知道哪些风险不能接受,哪些风险可以延期,哪些风险必须由供应商承担,哪些风险需要企业建立运营补救机制。

2. 下一步应该怎么做

如果你正在评估电商系统开发预算,可以先完成三件事:把订单、支付、库存、退款和权限列为核心链路;要求供应商提交按模块拆分的测试计划;将测试交付物、缺陷等级和上线门槛写入合同附件。

然后,把每份报价中的“包含测试”改写成具体问题:测什么、谁来测、测几轮、如何证明测过、出了问题谁修、什么时候必须修好。供应商是否愿意正面回答这些问题,往往比报价单上的测试费用数字更能反映其交付成熟度。

我对电商系统采购的最终判断是:低价不是风险,高价也不是保障;真正的风险,是采购方不知道价格差异究竟对应了哪些工作。只要测试范围、业务风险、交付证据和责任边界能够一一对应,预算才是真正可评估、可谈判、可验收的预算。

常见问题解答(FAQ)

1. 如何从报价单判断电商系统开发团队的测试预算是否充分?

我拿到过两份电商系统报价单:两家总价只差约12%,但一家把测试拆成了功能、业务流程、兼容性、性能和回归测试,另一家只写着“系统测试”。我应该重点看哪些项目,才能判断报价差异是不是来自真实的测试投入,而不是销售话术?

判断测试预算是否充分,不能只看报价单里有没有“测试费”三个字,而要看测试工作能否被拆解、被执行、被验收。我通常先检查四项:测试类型、投入角色、测试轮次和交付物。只写“包含系统测试”的报价,实际上无法判断供应商准备投入多少人天,也无法判断出了问题由谁负责。

我在复盘一套包含商城、订单、支付、库存和售后的项目时,曾把两份报价按相同维度重新拆分。低价方案测试费用看起来少了约8万元,但没有单独列出回归测试、性能测试和多端兼容性验证;另一份报价虽然总价更高,却明确了测试负责人、测试环境、缺陷分级、两轮回归和上线前全链路验证。

表面看是费用差异,实际是交付边界不同。

核查项目描述充分的报价高风险信号 测试类型功能、流程、回归、性能、权限等分别列出只写“系统测试”或“质量保障” 测试对象明确订单、支付、库存、退款等业务场景只按页面数量描述 人员投入列明测试负责人和预计投入由开发人员顺手自测 交付物测试用例、缺陷清单、测试报告没有可核验的测试材料 性能验证写明并发模型、数据量和目标指标上线后再看是否需要 我的判断标准是:报价中的测试描述,至少要能回答“测什么、谁来测、测几轮、出问题怎么办、凭什么算通过”这五个问题。

如果供应商只能回答“我们有成熟流程”,却拿不出测试范围和样例用例,通常说明预算并没有真正落到执行层面。

2. 低价电商系统开发方案,为什么可能在上线后变得更贵?

我现在比较三家开发团队,最低报价比最高报价低了近20%。供应商都承诺“功能全部实现”,但我担心低价方案只是减少了测试投入;除了价格,我还应该怎样计算返工、延期和上线故障带来的隐性成本?

低价方案不一定有问题,真正需要警惕的是“低价但不解释范围”。电商系统的成本不能只按开发人天比较,还要看供应商是否把验证、修复、回归和上线支持纳入完整交付。测试被压缩后,成本往往不会消失,而是从项目阶段转移到业务部门、运营团队和上线后的紧急修复阶段。

我曾遇到过一个典型情况:供应商在演示环境中完成了下单和支付,但没有覆盖优惠叠加、库存锁定、支付回调延迟和退款回滚。上线前业务人员连续发现问题,项目多出了两周验收时间;其中一个库存问题还需要人工核单。表面上供应商节省了几轮测试,实际却增加了开发返工、业务验收和上线延期成本。

采购时可以用“总交付成本”而不是“初始报价”比较方案。建议把成本拆成:开发费用、测试投入、项目延期成本、内部验收人力、上线支持、质保期外修复和潜在业务损失。业务损失不容易精确预估,因此不要随意套用固定金额,但可以通过历史订单量、客单价、退款率和活动峰值进行情景测算。

比较维度方案A:初始低价方案B:范围清晰 初始报价较低较高 回归测试未明确明确至少两轮 性能测试上线后另议列入项目范围 验收材料仅提供演示记录提供用例、缺陷单和测试报告 延期责任缺少量化约定有里程碑和问题关闭标准 我的建议不是盲目选择高价团队,而是要求低价团队补齐同一套范围后重新报价。

如果补齐测试类型、轮次、人员和验收条件后,价格仍然合理,低价可能来自技术复用或团队效率;如果价格迅速接近其他供应商,原先的差异大概率来自交付范围缩水。

3. 电商系统采购合同中,测试和验收条款应该写清楚哪些内容?

我发现很多合同只写“乙方完成系统测试并交付甲方验收”,但没有说明什么叫测试通过。以后如果出现支付成功但订单状态没更新、优惠券金额错误这类问题,我担心双方会互相推诿,合同里到底应该怎么写才有执行力?

测试条款最容易失效的原因,是把“完成测试”和“系统可验收”混成了一件事。供应商完成内部测试,不代表采购方认可业务结果;合同必须把测试范围、缺陷等级、复测规则和上线门槛分别写出来,否则发生争议时只能依赖口头承诺。我在审核项目验收材料时,最关注的是核心链路是否有可追溯记录。

例如一次支付回调异常,不能只记录“支付功能通过”,而要能看到测试环境、测试账号、支付结果、订单状态、库存变化和异常重试结果。只有把前后关联状态记录下来,才能证明系统验证的是业务闭环,而不是某个页面按钮。建议合同至少包含以下五类内容:第一,列明功能和业务场景;

第二,明确功能、回归、兼容性、性能及权限测试是否包含在项目范围内;第三,约定严重、一般和轻微缺陷的定义;第四,规定缺陷修复后的复测和关闭条件;第五,明确哪些问题未解决时不得上线或不得通过验收。

合同内容不建议写法更可执行的写法 测试范围完成系统测试覆盖订单、支付、库存、退款及指定终端 缺陷标准不存在重大问题阻断交易、金额错误、数据错乱类缺陷不得遗留 复测规则问题及时修复修复后由乙方提交记录,甲方复测确认关闭 性能要求系统运行稳定在约定数据量和并发条件下达到双方确认的指标 质保责任提供售后服务明确响应时限、修复时限和免费范围 不要把无法验证的绝对表述写进合同,例如“零缺陷上线”或“完全保证稳定”。

更稳妥的方式是把核心交易链路、缺陷等级、测试条件和责任边界量化。这样既避免采购方提出无法执行的要求,也减少供应商用模糊口径规避问题的空间。

4. 电商系统测试预算应该占开发预算的多少?

我在做项目立项时,领导要求我先按开发费用的一定比例预留测试预算,但不同团队给出的比例差异很大。有的说测试费用越高越安全,有的又把性能和安全测试单独收费,我想知道是否存在一个可以直接套用的比例?

我不建议用一个固定百分比决定电商系统的测试预算。比例只能作为早期估算的参考,不能替代风险分析。一个只有商品展示和基础下单的系统,与包含多仓库存、会员权益、促销叠加、分账结算和高峰活动的系统,测试深度完全不同,直接套用同一比例会造成预算错配。更可靠的做法是先按业务风险分层,再反推测试任务。

支付、订单、库存和退款属于一级风险,任何状态不同步都可能直接造成资金或数据问题;营销、会员、物流和售后属于二级风险,需要重点覆盖组合规则和异常流程;内容展示、低频配置等功能可以采用较轻量的验证方式。在我参与过的预算评审中,团队先把约120个业务场景列成清单,再按风险分级。

一级风险场景约占总场景的三成,却占用了接近一半的测试执行时间,因为每个场景都需要验证正常流程、异常流程、数据变化和修复后的回归结果。这个结果说明,测试投入不应按页面数量平均分配,而应按失败代价分配。

风险等级典型模块建议核查重点 一级支付、订单、库存、结算端到端流程、异常回调、数据一致性、回归测试 二级促销、会员、物流、售后规则组合、边界条件、跨模块影响 三级内容展示、低频后台配置基础功能、权限和主要终端兼容性 采购预算时,建议把测试拆成基础功能测试、业务流程与回归测试、兼容性测试、性能测试、安全与权限验证、上线支持六部分,再让供应商分别说明是否包含、预计投入和交付物。

若性能或安全测试另行收费,也要在立项阶段确认是否属于上线前必需项,不能等到系统开发结束后才发现预算缺口。最终判断标准不是测试费用占比高低,而是预算能否覆盖项目真正的失败风险。供应商如果只给出一个漂亮的比例,却说不清测试场景、人员、轮次和验收证据,这个比例本身没有采购价值。

核心关键词

读者评论

万梦琪

文章把测试费用放回完整交付成本中评估,这个角度比较实用。尤其是支付回调、库存扣减和退款联动,确实不能只靠页面演示判断。

薛书瑶

报价单只写“包含系统测试”确实不够,采购时还应要求供应商明确测试范围、轮次、人员和交付报告,否则后续很容易产生责任争议。

闫欣然

文中关于统一报价口径的建议值得参考。不同团队对部署、性能验证和上线支持的包含范围可能完全不同,直接比较总价容易误判低价方案。

贾一凡

测试提前介入需求评审比上线前集中补测更合理,但文章中的成本倍数属于情景模拟,实际项目仍需结合系统规模和业务复杂度判断。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台场景解析:权限管理中的进阶玩法怎么处理

运营管理平台的权限问题,真正棘手的地方通常不是“有没有角色权限”,而是一个已经离职的员工仍能导出客户数据、一个 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
