电商系统在大促期间出现订单变慢、优惠计算错误或库存扣减失败,通常不是因为某一台服务器突然“扛不住”了,而是因为过去几周的持续迭代没有被当作风险管理来做。我的判断是:高峰性能不是研发团队在活动前临时测试出来的,而是运营负责人在每一次需求评审、版本排期、验收、灰度和复盘中逐步管理出来的。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

这也是电商系统开发中最容易被忽略的一点。运营负责人如果只关注“活动能不能按时上线”,研发团队就会被迫围绕交付日期压缩评审和测试;如果只关注“功能有没有实现”,就可能遗漏库存、支付、消息队列和第三方接口之间的连锁影响。真正成熟的管理方式,是把业务变化转换成可评估、可验证、可观测、可回滚的系统变更,让持续迭代和高峰稳定性形成同一套工作机制。

一、先讲核心结论:高峰性能是运营管理结果,不只是技术结果

1. 运营负责人管理的不是需求,而是业务变化

很多企业把运营负责人的系统工作简单理解为“收集需求、催开发、做验收”。这种理解过于狭窄。电商运营每天面对的不是静态需求,而是活动时间、价格策略、库存计划、渠道规则、用户权益和履约能力的连续变化。

每一次变化都有可能进入系统核心链路。例如,运营把满减门槛从“满199减30”调整为“满159减40”,表面上只是改一个配置,实际可能影响优惠叠加、商品毛利、订单试算、支付金额、退款金额和客服解释口径。

因此,我建议把运营负责人的职责重新定义为四个动作:

  • 判断变化是否必要:这个需求解决的是收入问题、转化问题、履约问题,还是只是某个部门的偏好。
  • 判断变化影响多大:它是否触及订单、支付、库存、价格、会员权益或第三方接口。
  • 判断什么时候变更:高峰前是继续优化,还是进入风险冻结窗口。
  • 判断如何验证和止损:上线后看什么指标,异常时谁有权关闭功能或启动回滚。

如果运营只负责提出需求,技术团队就只能从技术角度猜测业务风险;如果运营参与风险边界定义,研发、产品和运维才有可能把技术方案做得足够准确。

2. 持续迭代不等于持续上线

“持续迭代”经常被误解为版本越多越好、上线越快越好。实际上,持续迭代的重点不是增加发布次数,而是让系统在可控风险下持续获得改进。

我在项目交付中见过一种典型情况:团队为了提高迭代速度,把优惠券规则、活动库存和订单拆分功能安排在同一个版本中。每个需求单独看都不算复杂,但它们同时修改了订单创建过程,导致测试用例之间相互影响。版本最终按时上线,却在活动开始后出现部分订单优惠金额不一致。

这类问题说明,版本风险不等于单个需求风险之和。多个需求如果共用同一条数据链路、同一张核心表或同一个接口,组合后可能形成新的风险。

运营负责人要关注的不是“本周上线几个需求”,而是:

  • 本次版本改变了多少条核心业务链路;
  • 哪些需求共享订单、库存、价格或会员数据;
  • 哪些需求会增加请求量、计算量或数据库写入量;
  • 发生异常后能否只关闭一个功能,而不是整体回退;
  • 版本是否靠近活动高峰,是否还有足够观察时间。

3. 速度、稳定性和业务收益必须同时衡量

如果企业只奖励“按期上线”,团队自然会倾向于压缩测试、减少评审和延后监控配置。短期看,发布节奏变快;长期看,回滚次数、线上故障和客服压力都会上升。

我更建议用三维方式评价一次迭代:交付是否按期、业务目标是否达成、系统是否稳定。只有三个维度同时成立,才算高质量迭代。

评价维度建议关注的指标常见误判运营负责人应追问的问题
交付效率按期完成率、延期天数、返工率上线越快越好是否因为压缩验证导致延期风险被推到线上
业务结果转化率、支付成功率、活动参与率功能上线就等于目标完成用户是否真正完成了下单和支付
系统稳定性错误率、P95延迟、回滚次数、订单成功率没有投诉就代表稳定是否存在尚未被用户反馈发现的隐性异常

如果一次迭代带来了较高的业务增长,但同时让订单失败率明显上升,就不能简单归类为成功。电商系统的稳定性不是业务增长的对立面,而是业务增长能够持续的前提。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

二、背景和真实场景:一次小改动为什么会放大成高峰故障

1. 我见过的典型场景:活动规则改了,订单链路却没有一起评估

在一个匿名化的综合电商项目中,运营团队准备做一场分渠道促销。需求最初被描述为“给直播渠道增加一档专属优惠”,产品评估后认为只是新增一条优惠规则,研发排入常规迭代。

真正拆开后才发现,这条规则同时涉及渠道识别、商品适用范围、会员等级、优惠叠加顺序和退款计算。活动开始后,部分用户在商品详情页看到的价格、购物车试算价格和最终订单金额出现了短暂不一致。

问题并不是优惠算法完全错误,而是不同页面调用了不同版本的规则接口:商品详情页读取了缓存结果,订单试算读取了实时规则,后台配置发布又没有触发全部缓存刷新。

从运营角度看,这只是一次促销配置;从系统角度看,它是一次跨页面、跨缓存、跨订单状态的业务规则变更。需求名称往往很小,影响范围可能很大。

2. 高峰期最容易暴露的不是单点故障,而是链路不一致

高峰流量会把平时不明显的问题放大。平时每秒几十次的优惠查询,可能在活动开始后变成几千次;平时偶尔出现的支付回调延迟,可能在高峰期造成订单状态长时间停留;平时少量的库存并发冲突,可能在爆款商品上集中出现。

常见的放大路径包括:

  • 活动页流量增加,商品详情接口被重复调用,缓存命中率下降。
  • 库存查询和库存扣减之间存在时间差,多个请求同时判断库存充足。
  • 订单创建成功,但支付回调延迟,客服和用户看到的订单状态不一致。
  • 消息队列消费速度低于生产速度,订单、库存和营销通知逐步积压。
  • 第三方支付、物流或短信接口变慢,线程池和连接池被长期占用。
  • 新版本增加了日志、埋点或报表查询,间接消耗数据库和应用资源。

这些问题有一个共同点:它们很少由单个部门独立造成。运营改变了规则,产品改变了流程,研发改变了接口,运维负责容量和告警,客服承接最终反馈。高峰性能因此天然是跨部门管理问题。

3. 为什么日常环境看不出问题

许多团队在测试环境中只验证“功能能不能完成”,却没有验证“高并发时能不能稳定完成”。测试数据量较小、用户路径较短、第三方接口响应稳定,都会让系统表现得比生产环境更理想。

还有一种常见原因是监控只看服务器资源。CPU和内存没有明显升高,并不代表订单链路正常。数据库锁等待、连接池耗尽、缓存命中率下降、支付回调超时,都可能在资源曲线看起来平稳时发生。

我通常建议把监控分成三层:

  1. 业务层:订单创建成功率、支付成功率、库存扣减失败率、退款状态一致率。
  2. 应用层:接口响应时间、P95和P99延迟、错误率、超时率、线程池使用情况。
  3. 基础设施层:CPU、内存、数据库连接数、锁等待、缓存命中率、消息队列积压。

只有三层指标同时观察,团队才有机会判断“用户为什么失败”“哪个服务变慢”“系统资源是否接近边界”。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

三、先拆解四个常见误区,再确定管理边界

1. 误区一:大促前做一次压力测试就够了

压力测试只能回答某个时间点、某套代码、某组数据和某种流量模型下系统的表现,不能替代持续性能治理。

如果压力测试结束后又上线了新的优惠规则、会员权益、订单拆分或推荐组件,原来的测试结论就不再完全适用。更现实的问题是,大促前的测试往往距离真实活动很近,发现问题后没有足够时间改造和重新验证。

正确做法是把性能验证分层:

  • 普通页面和低风险后台功能,做基础回归和接口监控。
  • 涉及规则计算、商品查询和营销配置的功能,增加并发和缓存验证。
  • 涉及订单、支付、库存和数据库结构的功能,进行链路压测和容量评估。
  • 大促前不只压测正常流程,还要验证超时、重复请求、第三方不可用和消息积压等异常场景。

2. 误区二:运营只要把需求写清楚,系统风险就是技术团队的事

需求文档写得清楚,确实可以降低沟通成本,但它不能自动说明业务影响范围。技术团队可能知道某个接口要改,却不知道这个接口承载了多少活动、多少渠道和多少销售金额。

运营负责人不需要设计数据库,也不需要亲自编写压测脚本,但必须说明业务边界:

  • 这项变更覆盖哪些渠道和用户。
  • 预计带来多少流量、订单或查询请求。
  • 是否允许部分用户先使用。
  • 异常时是否可以关闭活动或降级展示。
  • 活动期间是否接受人工补偿或延迟处理。

如果这些信息缺失,技术评估就只能建立在猜测上。运营提供业务约束,技术提供实现边界,两者缺一不可。

3. 误区三:功能开关等于有了回滚能力

功能开关很有用,但它不是万能回滚。关闭一个优惠入口,并不一定能恢复已经写入订单的优惠金额;关闭库存功能,也不一定能修复已经发生的库存扣减错误。

我会把“回滚”拆成三种类型:

  1. 功能回退:关闭新功能,让流量回到旧逻辑。
  2. 代码回滚:恢复到上一版本,适用于新代码整体存在问题的情况。
  3. 数据补偿:修正已经写入的订单、库存、价格或权益数据。

一次高风险发布至少要明确这三种动作是否可用、谁负责执行、执行前提是什么。否则所谓“支持回滚”,可能只是可以把服务重新发布一次。

4. 误区四:没有用户投诉,就代表系统运行正常

用户投诉往往是最晚出现的信号。部分订单失败、支付状态延迟或库存暂时不一致,可能先表现为转化率下降、客服咨询增加或消息积压,而不是立刻形成明显故障。

运营负责人应该建立“业务指标先于投诉”的观察习惯。例如,支付成功率从平时的基线下降,哪怕还没有大量投诉,也应立即检查支付回调、订单状态和第三方接口。

观察方式能发现什么发现时间局限
用户投诉明确的支付、下单、优惠和履约问题通常较晚只能覆盖愿意反馈的用户
业务指标订单转化、支付成功、库存失败等趋势异常较早需要合理基线和分渠道分析
应用监控接口延迟、错误率、超时和资源异常较早不一定能直接解释业务损失
链路追踪定位订单、库存、支付之间的具体耗时和失败节点较早建设和维护成本较高

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

四、专业判断逻辑:用“影响面、变化量、可恢复性”给需求分级

1. 先判断影响面,而不是先判断开发工时

研发工时适合用于排期,不适合直接代表业务风险。一个开发半天的库存配置改动,可能比一个开发两周的后台报表更危险,因为前者直接影响交易正确性。

我建议运营负责人在需求评审时先回答三个问题:

  1. 这个需求影响多少用户、渠道、商品和订单。
  2. 这个需求是否触及资金、库存、价格、权益和履约状态。
  3. 这个需求失败后,企业能否接受短时间不可用、人工处理或延迟恢复。

只要其中一项涉及核心交易数据,就不能按普通页面功能处理。即使需求本身很小,也应至少补充业务影响评估、异常场景和回滚方案。

2. 再判断变化量:改配置和改逻辑不是一回事

许多团队把“后台可配置”误认为“低风险”。事实上,配置项越接近订单、价格和库存,越需要严格的边界控制。

例如,文案、图片和非核心展示字段通常可以快速发布;活动时间、优惠门槛和渠道范围需要校验冲突;库存扣减、订单状态和支付金额则属于高风险逻辑,即使通过后台配置,也不能绕过测试和审批。

需求类型典型例子主要风险建议发布策略
低风险内容变更图片、文案、帮助说明展示错误、内容过期常规审核,快速发布
运营规则变更活动时间、优惠门槛、渠道范围规则冲突、缓存不同步、价格展示不一致配置校验、灰度、指标观察
核心链路变更库存扣减、订单拆分、支付金额超卖、少收款、订单状态异常专项测试、容量验证、分批发布、回滚预案
数据结构变更订单表、库存表、会员权益表调整兼容性、数据迁移、读写不一致分阶段迁移、双读双写或旁路校验

3. 最后判断可恢复性:失败后能不能快速止损

同样是高风险需求,如果一个需求可以通过功能开关快速关闭,另一个需求一旦写入错误数据就必须人工修复,它们的发布策略不应相同。

我通常会把可恢复性分成四级:

  • 一级:关闭页面或配置即可恢复,不涉及历史数据。
  • 二级:可以回退代码,但需要重新发布和验证。
  • 三级:需要回退代码并执行数据补偿。
  • 四级:无法快速恢复,只能通过人工订单处理或客服补偿止损。

四级风险的需求不一定不能做,但必须避开流量高峰,提前建立演练和应急值守机制。发布审批的核心不是阻止变化,而是确保变化失败后有现实可行的退路。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

五、把“人、货、场”转化为可执行的系统管理对象

1. 人:明确每个环节的责任人和决策权

“人”不是泛泛地指团队协作,而是要落到一项变更由谁提出、谁确认、谁验收、谁发布、谁值守、谁决定止损。

我建议高风险版本至少明确四个角色:

  • 业务负责人:确认活动目标、用户范围、规则边界和异常补偿口径。
  • 产品负责人:把业务规则转化为页面、接口、状态和验收条件。
  • 技术负责人:评估架构影响、数据一致性、性能容量和发布方案。
  • 事件负责人:上线期间统一接收告警、协调排查、决定是否暂停放量。

不要让所有人都拥有“可以上线”和“可以回滚”的模糊权力。权限越模糊,故障时越容易出现等待和重复操作。

2. 货:把商品、库存和价格当作同一条数据链路看待

商品资料、销售价格、可售库存和订单状态经常由不同系统维护,但用户看到的是一个整体。运营在做活动时,不能只确认商品列表,还要确认活动价格、库存锁定、渠道库存和退款规则是否一致。

我会重点检查以下问题:

  1. 活动商品是否存在重复参加多个优惠的情况。
  2. 库存是实时扣减、预占扣减,还是支付后扣减。
  3. 订单取消、支付失败和超时未支付时,库存是否能够恢复。
  4. 不同渠道是否共享库存池,渠道库存是否存在延迟。
  5. 价格变更后,购物车和订单是否重新校验价格。

特别需要警惕“页面显示有库存,但下单时没有库存”的体验问题。它有时不是库存少,而是查询缓存、库存预占和实际扣减之间没有统一口径。

3. 场:识别流量入口和可降级功能

“场”包括商城首页、商品详情页、活动会场、直播间、小程序、第三方平台和客服入口。不同场景的流量特点不同,不能用单一平均值估算高峰压力。

活动会场可能带来短时间集中访问,直播间可能带来瞬时订单脉冲,搜索流量则更分散但持续时间更长。运营负责人需要和技术团队一起画出用户路径,确认哪些节点必须实时完成,哪些节点可以异步处理。

例如,订单创建和库存扣减通常属于强实时链路;营销标签、推荐排序、用户画像和部分通知可以延迟处理。把所有功能都设计成同步完成,往往会让非核心功能拖慢核心交易。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

六、建立从需求到上线的迭代闭环

1. 需求进入开发前:填写变更影响表

我不建议把需求评审做成一次长会议。更有效的方式,是要求每个涉及核心业务的需求先填写一张简短的变更影响表,让风险在会议前显性化。

评估项必须回答的问题对应责任人
业务影响是否影响下单、支付、库存、价格或履约业务负责人、产品负责人
用户范围影响全部用户、指定渠道、指定区域还是内部人员业务负责人
数据影响是否写入订单、库存、权益和资金相关数据技术负责人
性能影响是否增加并发请求、数据库查询或消息量技术负责人、运维负责人
外部依赖是否依赖支付、物流、短信、营销或第三方平台产品负责人、技术负责人
发布策略是否需要灰度、功能开关、分渠道或分时间放量技术负责人、事件负责人
回滚方案功能、代码和数据是否分别具备恢复方案技术负责人、业务负责人

这张表的价值不在于增加文档,而在于迫使团队回答过去容易忽略的问题。若一个需求连影响哪些数据、哪些渠道都说不清楚,就不应直接进入开发排期。

2. 研发排期:用业务价值、风险等级和时间窗口排序

单纯按照“谁最着急”排序,会让紧急需求不断插队,最终把高风险变更挤到最不适合发布的时间点。

更稳妥的排序方式是同时看三个维度:

  • 业务价值:预计改善收入、转化、履约、成本或用户体验的程度。
  • 风险等级:对核心链路、数据一致性和系统容量的影响。
  • 时间窗口:距离活动高峰还有多久,是否有完整测试和观察时间。
组合情况建议原因
高价值、低风险优先快速上线收益明确,故障半径较小
高价值、高风险提前拆分,分阶段交付不能为了活动日期牺牲核心链路稳定性
低价值、高风险重新评估或延后收益不足以覆盖测试、发布和故障成本
低价值、低风险纳入常规版本可以和其他低风险改进合并处理

3. 验收阶段:从“功能完成”升级为“链路完成”

功能验收经常停留在页面层面,例如检查按钮是否显示、优惠券是否可以领取、配置是否可以保存。但电商系统真正的验收必须沿着用户路径完成。

一次活动规则变更至少要验证:

  1. 用户是否能看到正确的活动信息。
  2. 商品详情页、购物车和订单确认页的价格是否一致。
  3. 优惠叠加顺序是否符合规则。
  4. 库存不足、库存锁定失败和订单取消时是否有正确提示。
  5. 支付成功、支付失败、重复回调和支付超时后订单状态是否正确。
  6. 退款时优惠金额、实付金额和库存恢复逻辑是否一致。

如果运营负责人只验收正常路径,系统就可能在最常见的异常情况下暴露问题。高峰期最需要验证的,往往不是“正常时能不能成功”,而是“异常时能不能收敛”。

4. 上线阶段:规定观察窗口和停止条件

灰度发布不是把新版本发给一小批用户后“看起来没问题”就结束。上线前必须定义观察窗口、关键指标和停止条件。

例如,活动规则变更可以先覆盖内部账号和少量渠道,连续观察订单金额校验、优惠命中率、接口延迟和错误率。若优惠计算异常率超过预设基线,或订单成功率连续几个观察周期下降,就暂停放量,而不是继续等待更多数据。

停止条件必须尽可能量化。仅写“发现异常及时处理”没有执行价值,因为不同人对异常的理解不同。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

七、把性能保障嵌入每一次系统迭代

1. 先建立性能基线,而不是直接套用行业阈值

不同电商系统的业务目标不同,不能简单规定“接口必须在多少毫秒内返回”。商品搜索、订单创建、支付回调和后台报表的合理目标并不相同。

我更重视系统自己的历史基线。运营负责人可以和技术团队一起记录普通时段、活动预热和历史高峰下的指标变化,再确定本次版本允许的波动范围。

建议至少保留以下基线:

  • 核心接口的平均响应时间、P95和P99延迟。
  • 订单创建成功率和支付状态一致率。
  • 库存扣减失败率和库存补偿耗时。
  • 缓存命中率、数据库连接池使用率和锁等待情况。
  • 消息队列生产速度、消费速度和积压恢复时间。
  • 第三方接口超时率、重试次数和降级后的业务结果。

平均值经常会掩盖问题。一个接口平均响应时间为200毫秒,不代表所有用户体验都很好,P99可能已经达到数秒。高峰期尤其要关注尾部延迟,因为少量极慢请求可能占满连接和线程资源。

2. 按变更类型选择性能验证方式

变更类型最低验证要求建议增加的验证不应忽略的指标
内容和展示变更页面回归、缓存刷新验证静态资源加载和活动入口可用性页面错误率、资源加载时间
营销规则变更规则组合和异常条件测试并发试算、缓存一致性、价格校验优惠命中率、订单金额差异率
订单与库存变更全链路回归和并发验证超卖、重复请求、取消恢复、消息积压订单成功率、库存失败率、P99延迟
第三方接口变更超时、错误和重复回调测试重试、熔断、降级和补偿演练超时率、回调一致率、补偿耗时

3. 性能测试必须覆盖异常路径

仅压测正常下单流程是不够的。高峰期系统经常是在异常路径上耗尽资源,例如第三方接口变慢后,应用不断重试;支付回调延迟后,前端持续查询订单;库存服务返回超时后,订单服务重复发起请求。

我建议至少覆盖以下异常场景:

  • 支付接口响应变慢,但最终仍可能成功。
  • 库存服务部分超时,重复请求同时到达。
  • 消息队列消费速度下降,积压持续增加。
  • 优惠计算服务不可用,订单是否可以按降级规则继续。
  • 用户重复点击提交订单,系统是否具备幂等控制。
  • 发布过程中部分服务新旧版本同时存在,接口是否兼容。

异常测试的目标不是让系统完全不出错,而是确认错误会以可控方式发生。一个能够明确返回“暂时无法下单”、并保留用户购物车信息的系统,通常比不断超时、重复扣款和状态不明的系统更可管理。

4. 用业务指标验证技术改动是否真正有效

性能优化不能只看CPU下降或接口变快。最终要判断用户是否更容易完成交易,运营是否减少人工处理,客服是否少接到异常咨询。

例如,缓存改造后命中率提高,但订单成功率没有改善,可能说明真正瓶颈在库存锁定或支付回调;数据库扩容后查询速度提高,但消息积压仍然存在,说明消费能力和生产能力没有匹配。

我会将技术指标和业务指标配对观察:

  • 接口P99延迟,对应订单提交成功率。
  • 库存服务超时率,对应库存扣减失败率。
  • 支付回调耗时,对应支付状态一致率。
  • 消息队列积压量,对应订单状态更新延迟。
  • 缓存命中率,对应商品和活动页面加载时间。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

八、灰度、开关、降级和回滚:把故障半径控制在可承受范围内

1. 灰度发布适合什么场景

灰度适合存在一定不确定性、但又需要尽快验证真实流量的变更,例如新的优惠规则、推荐策略、商品详情接口或订单试算逻辑。

灰度可以按用户、渠道、地区、商品、活动或比例进行。选择哪种方式,取决于风险的分布。例如,直播渠道和商城渠道规则不同,就应优先按渠道灰度;只有部分商品参加活动,就可以按商品范围灰度。

灰度不是越小越安全。流量太小,可能无法暴露并发、数据组合和第三方接口问题;流量太大,又可能造成较大损失。运营负责人应根据风险、观察周期和可承受损失设定放量比例。

2. 功能开关适合什么场景

功能开关适合把新旧逻辑隔离,让团队能够快速开启、关闭或调整范围。活动规则、推荐模块、营销标签、非核心通知和部分履约策略都可以考虑使用。

但开关必须具备清晰的控制边界:

  • 谁可以修改开关。
  • 开关修改是否记录操作人、时间和前后值。
  • 开关关闭后是否会影响已创建订单。
  • 新旧逻辑的数据格式是否兼容。
  • 开关失效时系统默认采用哪套逻辑。

最危险的开关是“看起来有,实际上只能控制页面”。如果后台入口关闭了,但接口仍然接受旧请求,系统依然可能发生数据问题。

3. 降级适合什么场景

降级不是简单地把功能关掉,而是让系统在依赖服务不稳定时保留核心交易能力。例如,推荐服务不可用时仍然展示基础商品列表;营销画像服务超时时,采用默认会员规则;通知服务积压时,先保证订单创建和支付状态更新。

我建议运营负责人和技术负责人提前约定“哪些功能可以牺牲”。通常可以优先降级:

  • 推荐排序和个性化内容。
  • 实时营销标签和部分埋点。
  • 非必要的短信、站内信和营销通知。
  • 复杂报表和实时大屏查询。

通常不应轻易降级:

  • 订单金额校验。
  • 库存扣减和库存状态记录。
  • 支付结果确认。
  • 退款和售后状态变更。

4. 回滚必须提前演练,而不是写在文档里

回滚方案如果没有演练,就只能算一种假设。真正发生故障时,团队可能发现数据库已经发生不可逆写入,旧版本无法读取新字段,或者功能开关和缓存状态并不一致。

高风险版本上线前,至少需要确认:

  1. 代码回退所需时间和操作步骤。
  2. 数据库变更是否向前兼容、向后兼容。
  3. 缓存是否需要清理或重新预热。
  4. 消息队列中的新旧消息能否被不同版本消费。
  5. 已产生的异常订单如何识别和补偿。
  6. 客服、财务和仓储是否知道异常处理口径。

我特别强调数据补偿。系统恢复运行并不等于业务恢复完成。错误优惠、重复扣款、库存少扣和支付状态未更新,都可能需要单独处理。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

九、一个可落地的高峰前、中、后管理节奏

1. 高峰前:冻结高风险变化,完成容量和预案验证

高峰前最重要的动作不是继续堆功能,而是确认系统是否处于可预测状态。越接近活动开始,越应该减少不必要的核心链路变更。

建议在高峰前完成以下工作:

  • 梳理最近一个月已经发布的核心变更。
  • 列出订单、支付、库存、优惠和履约链路的依赖关系。
  • 检查接口P95、P99、错误率和超时率是否存在上升趋势。
  • 确认数据库、缓存、连接池和消息队列的容量余量。
  • 完成正常流量、峰值流量和异常流量测试。
  • 确认功能开关、灰度规则、降级策略和回滚步骤可用。
  • 安排业务、技术、运维、客服和仓配的值守人员。

如果一个高风险版本必须在高峰前上线,至少要保留完整的观察时间。不要把版本发布安排在活动开始前几小时,再用“上线后实时盯着”代替验证。

2. 高峰中:只盯关键指标,建立统一事件指挥

高峰期间信息会快速增加,群聊里可能同时出现接口告警、用户反馈、客服截图和业务询问。没有事件分级时,所有人都在处理所有问题,真正关键的订单和支付异常反而得不到快速决策。

建议把事件分成三个等级:

事件等级典型表现处理动作
一级事件大量无法下单、支付异常、库存严重不一致暂停放量或关闭相关功能,统一指挥并启动技术排查
二级事件部分渠道延迟、少量订单状态滞后、消息积压增加限制影响范围,增加资源或切换降级方案
三级事件非核心页面慢、单个报表延迟、个别通知失败记录问题,避免干扰核心交易链路处理

高峰中运营负责人最重要的职责,是协助判断业务取舍。例如,是继续保持复杂优惠,还是暂时关闭叠加规则;是继续接受所有渠道订单,还是限制某个异常渠道;是优先恢复下单,还是优先补齐通知。

3. 高峰后:复盘管理机制,而不是只复盘故障人员

复盘不能停留在“谁没有及时响应”或“哪个服务出了问题”。这些结论往往只能指向个人,却无法防止同类问题再次发生。

我建议从五个问题开始:

  1. 哪个需求在评审时没有识别出真实影响范围。
  2. 哪个指标本可以提前发现问题,但没有配置或没有人看。
  3. 哪个异常路径没有测试,导致高峰期才暴露。
  4. 哪个决策因为权限或责任不清而延误。
  5. 哪些临时人工操作应该被产品化或自动化。

复盘结果必须转化为具体改动,例如增加幂等校验、补充价格一致性监控、建立活动规则冲突检查、调整发布窗口,或者为库存补偿增加后台工具。否则复盘只是一次会议记录。

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

十、不同情况下的行动建议与管理取舍

1. 如果团队规模小、技术资源有限

小团队不适合一开始就建设复杂的全链路平台,但不能因此放弃风险管理。可以先从最关键的订单、支付和库存指标做起,建立一页式高峰看板。

优先级建议如下:

  1. 先记录订单成功率、支付成功率和库存异常数。
  2. 为高风险活动增加功能开关和人工关闭入口。
  3. 对核心接口配置超时和错误告警。
  4. 上线前用真实业务路径做小规模压力验证。
  5. 明确一个技术负责人和一个业务决策人,不让故障时无人拍板。

小团队的取舍是:可以暂时没有复杂自动化,但不能没有责任人、指标和回滚路径。宁可减少低价值功能,也不要让核心交易链路承载无法恢复的变更。

2. 如果企业正在快速扩张、版本频繁发布

快速扩张阶段的主要问题通常不是没有人,而是需求、渠道和服务数量增长得比管理机制快。此时应建立变更分级和发布窗口,避免所有需求都走同一条流程。

建议把版本分为:

  • 低风险常规版本:固定周期发布,适合内容和后台效率优化。
  • 营销规则版本:单独测试规则组合和价格一致性。
  • 核心交易版本:必须安排专项评审、灰度和观察窗口。
  • 高峰冻结版本:只允许修复阻断问题,不再加入非必要功能。

这里的取舍是:发布流程会变重,但版本的不确定性会下降。企业不能既要求每个需求即时上线,又要求系统在复杂促销期间绝对稳定,却不给评审、测试和观察留下时间。

3. 如果系统由多个外部服务组成

支付、物流、营销、会员、短信和数据分析服务越多,系统越不能只按内部服务是否正常来判断稳定性。外部服务的延迟、限流、版本升级和回调重复,都可能改变订单链路结果。

应重点补充:

  • 第三方接口超时和重试策略。
  • 重复回调的幂等处理。
  • 外部服务不可用时的降级方案。
  • 订单和支付状态的定期对账。
  • 外部服务变更前的兼容性验证。

取舍在于,强依赖实时第三方服务可以获得更及时的业务结果,但系统耦合度和故障传播风险更高。对于非核心能力,应尽量采用异步处理、缓存或可延迟同步的方式,保护下单和支付主链路。

4. 如果企业正准备重构电商系统

重构不是把旧系统全部推倒重来。一次性替换订单、库存、支付和营销模块,会把多个未知风险集中到一个发布窗口,尤其不适合正在增长或即将进入大促周期的企业。

更稳妥的方式是先明确边界:

  1. 保留稳定的核心能力,先补齐监控和数据基线。
  2. 选择边界清晰、可独立验证的模块进行拆分。
  3. 通过旁路计算或双读校验比较新旧逻辑结果。
  4. 按渠道、商品或用户范围逐步迁移。
  5. 确认数据补偿和旧系统退路后,再扩大迁移范围。

重构的取舍是:渐进式迁移周期更长,需要维护新旧两套逻辑,但故障半径更小。一次性重构上线看起来更快,却可能把所有业务和数据风险集中在同一个时间点。

5. 如果运营团队正在使用协同工具管理需求

协同工具可以帮助团队统一需求、任务、文档和进度,但它不能替代系统开发治理。工具解决的是“信息是否被看见”,而性能治理解决的是“系统是否可靠运行”。

建议将协同流程和技术流程连接起来:

  • 需求卡片中增加业务影响、风险等级和发布窗口字段。
  • 高风险需求必须关联测试记录、监控指标和回滚方案。
  • 版本完成后自动生成上线清单和责任人列表。
  • 故障复盘结果回写到需求和版本记录中。
  • 用数据看板追踪返工率、回滚次数和核心链路指标。

工具的价值在于让管理动作可追踪、可复用、可复盘,而不是把所有问题重新包装成任务卡片。

十一、运营负责人可以直接采用的检查清单

1. 需求评审清单

  • 需求解决的业务问题是否明确。
  • 影响的用户、渠道、商品和订单范围是否明确。
  • 是否触及价格、库存、支付、会员权益或履约状态。
  • 是否会增加接口并发、数据库查询或消息队列压力。
  • 是否存在第三方服务依赖。
  • 是否可以拆成低风险和高风险两个阶段。
  • 异常时是否允许降级或人工处理。
  • 谁负责业务验收,谁负责技术发布,谁负责故障决策。

2. 高峰前上线清单

  • 核心链路回归测试已经完成。
  • 正常流量、峰值流量和异常流量已经验证。
  • 数据库、缓存、连接池和消息队列容量已经检查。
  • 价格、库存和订单金额一致性已经核对。
  • 关键指标和告警已经配置。
  • 灰度范围、观察周期和停止条件已经确定。
  • 功能开关可以实际操作,不只是存在于文档中。
  • 代码回滚、数据补偿和客服口径已经确认。
  • 业务、技术、运维、客服和仓配值守人员已经明确。

3. 高峰后复盘清单

  • 是否有需求改变了原本的流量和容量假设。
  • 哪个指标最早出现异常,为什么没有及时响应。
  • 灰度和回滚是否按预期发挥作用。
  • 是否出现订单、支付、库存或价格数据不一致。
  • 人工补偿花费了多少时间,是否可以自动化。
  • 哪些临时措施应转化为长期系统能力。
  • 下一次活动是否需要调整冻结时间、发布窗口或审批规则。

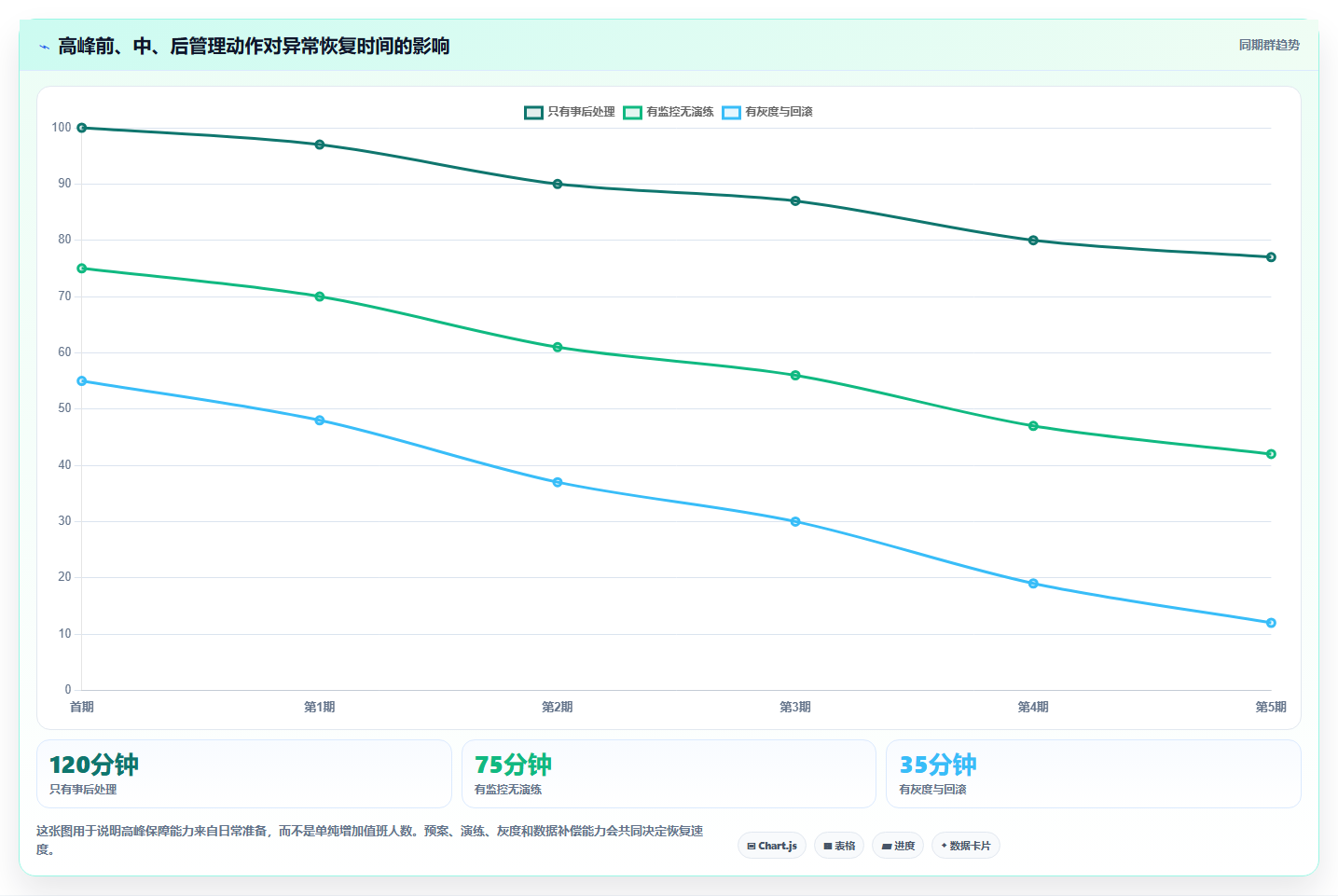

电商系统开发:运营负责人管理方法:把持续迭代转化为保障高峰性能

十二、结语:真正成熟的电商迭代,是让变化变得可控

电商系统开发最难的部分,不是把某个页面做出来,也不是把某个接口上线,而是让业务在不断变化的情况下仍然保持交易正确、性能可预测和故障可恢复。

运营负责人不需要替代产品经理、研发工程师或运维工程师,但必须成为业务变化的第一责任协调者。需求为什么做、影响哪些链路、什么时候上线、如何验证、异常时谁决策,这些问题如果没有被管理清楚,技术团队再努力,也只能在不完整的信息下做判断。

我最建议企业建立的不是一套复杂审批制度,而是一条简单但必须执行的闭环:

  1. 先做业务影响评估,再进入开发排期。
  2. 先定义核心指标,再制定验收标准。
  3. 先确认灰度和停止条件,再安排上线。
  4. 先准备功能回退、代码回滚和数据补偿,再发布高风险版本。
  5. 先复盘机制缺口,再评价个人处理表现。

持续迭代的最高标准,不是让团队永远保持最快发布速度,而是让每一次变化都在可理解、可验证、可监控、可回退的范围内发生。

如果企业正在建设或升级电商系统,下一步不应只罗列功能清单,而应先完成一份系统迭代风险盘点:梳理订单、支付、库存、营销和履约链路,建立性能基线,划分需求风险等级,确认发布和回滚机制,再决定哪些功能需要重构、哪些功能可以配置化、哪些功能必须延后到高峰之后。

当运营负责人开始管理“变化的风险”,而不只是管理“需求的进度”,高峰性能就不再是大促前临时救火的技术任务,而会逐渐变成整个组织可以持续复制的能力。

常见问题解答(FAQ)

1. 电商运营负责人如何给系统迭代需求分级,避免高峰期上线高风险功能?

我们团队以前把“业务很急”直接等同于“必须马上开发”,结果一次大促前临时修改优惠叠加规则,虽然功能按时上线,却让订单结算接口的数据库查询量明显增加。我一直疑惑,运营负责人到底应该依据什么判断需求优先级,才能既不拖慢业务,又不把风险带到高峰期?

运营负责人不应只按紧急程度排需求,而应同时评估业务价值、技术风险和上线时间窗口。我的判断标准是:越接近订单、支付、库存和价格计算的需求,越不能因为活动临近就跳过影响评估。

在一次匿名电商项目中,我们把需求分成四级,并要求不同等级采用不同的验证方式: 等级典型需求主要风险建议动作 A库存扣减、支付、订单状态影响交易闭环和数据一致性完整评审、压测、灰度、回滚演练 B优惠规则、活动门槛、渠道价格规则冲突和结算错误覆盖边界条件与并发场景 C运营报表、客服后台、配置页面影响效率但通常不阻断交易功能回归和权限验证 D文案、图片、非核心展示局部体验问题轻量审批和快速发布 真正容易踩坑的是B类需求。

它们看起来只是改配置,实际上可能改变结算路径、缓存命中率和数据库访问次数。我们曾把一个优惠门槛调整当成低风险配置发布,后来发现新规则导致大量用户重复查询优惠资格,接口P95延迟从约180毫秒升到接近700毫秒。

之后我们在需求单中增加“影响链路”字段,必须回答是否涉及订单、库存、支付、价格、第三方接口和数据库结构。只要有一项涉及核心链路,即使改动很小,也不能按普通页面需求处理。这个方法比单纯要求研发“注意性能”更有效,因为它把风险识别提前到了开发之前。

建议运营负责人采用“价值×风险×时间窗口”的排序方式:高价值低风险需求可以快速交付;高价值高风险需求要拆分并提前验证;低价值高风险需求应重新评估;低价值低风险需求则进入常规迭代。持续迭代不是让所有需求都更快上线,而是让正确的需求在正确的风险窗口上线。

2. 电商系统开发如何把性能测试嵌入日常迭代,而不是只在大促前临时压测?

过去我们通常在活动开始前一周做一次压力测试,测试结果看起来正常,但正式上线后仍出现接口超时和消息堆积。我后来发现,问题并不一定来自流量本身,也可能是某个小版本改变了查询方式。运营负责人应该怎样推动团队建立持续性能保障机制?

性能保障不能被安排成“大促前的一次测试任务”,因为系统容量会随着商品数量、活动规则、用户行为和版本变化持续改变。我的经验是,性能验证必须跟着变更类型走,而不是跟着日历走。我们在一个项目中做过一次对比:此前只在大促前压测,版本发布后的性能问题经常在真实流量下暴露;

改为按变更风险设置验证门槛后,核心接口的异常定位时间明显缩短。这里的关键不是每次都做重型压测,而是让不同变更接受与风险匹配的检查。

变更类型最低验证要求重点观察指标 页面和文案调整基础回归、前端资源检查页面加载、静态资源错误 优惠和活动规则边界条件、并发结算测试结算延迟、错误率、优惠正确率 库存和订单逻辑链路压测、数据一致性验证下单成功率、库存扣减失败率 数据库或核心服务改造容量评估、压力测试、故障演练P95/P99延迟、连接池、锁等待 有一次库存查询接口只是增加了一个筛选条件,功能测试完全通过,但压测时发现高并发下索引没有生效,数据库CPU在短时间内从约45%升到超过85%。

如果这次改动等到大促前才测试,留给团队的处理时间就会非常有限。运营负责人不需要亲自编写压测脚本,但必须要求需求评审中写清楚“这次变更会不会增加请求量、查询量、计算量或第三方调用”。同时,验收标准不能只写“功能可用”,还要写明核心接口的延迟、错误率和业务成功率是否处于既定基线内。

我更推荐建立“轻量持续验证+高峰专项演练”的组合:普通版本关注趋势和回归,核心变更进行针对性压测,大促前再做全链路容量与故障演练。这样既不会让研发每次发布都背负过重流程,也不会把所有稳定性希望押在一次临时测试上。

3. 运营负责人如何通过灰度发布、功能开关和回滚机制降低电商系统迭代风险?

我们曾经遇到过这样的情况:新活动规则在测试环境没有问题,但全量发布后,部分渠道的优惠计算出现异常。技术团队花了很久排查,运营团队也无法立即关闭问题功能。我想知道,灰度和回滚应该怎样设计,才不是停留在流程文件上的形式?

灰度发布的价值不只是“先给少量用户使用”,而是用有限影响范围验证真实链路。对于电商系统,真实用户、真实库存、真实渠道组合往往比测试环境更容易暴露规则冲突,因此灰度必须绑定可观察指标和明确的停止条件。

在一次活动规则上线中,我们没有按用户比例简单放量,而是先选择内部账号和一个低流量渠道,再扩大到约5%的目标流量。每个阶段至少观察订单创建成功率、优惠计算错误、接口P99延迟和客服异常反馈,任何一项超过基线就暂停扩大范围。

控制手段适合解决的问题容易被忽视的细节 灰度发布验证新代码和真实业务流量灰度用户必须能被准确识别和追踪 功能开关快速启停规则或模块开关状态要有权限、审计和默认值 分渠道放量隔离不同平台和流量特征不能只按总流量比例判断风险 回滚机制控制故障持续时间和影响范围涉及订单、库存时还要准备数据补偿 最容易踩的坑是“代码可以回滚,但数据不能回滚”。

例如优惠规则已经写入订单,或者库存已经完成扣减,此时单纯恢复旧版本并不能修复业务结果。因此,高风险迭代在上线前要明确:哪些数据可以恢复,哪些数据需要补偿,客服和运营如何处理已受影响订单。我们后来把回滚条件写成可执行的事件规则,而不是模糊地写“出现严重问题时回滚”。

例如核心交易成功率持续低于基线、错误率连续若干分钟升高、库存异常达到指定范围时,由值守负责人暂停放量并启动预案。具体阈值应根据系统历史基线设定,不能照搬其他平台的数字。一个成熟的发布机制至少要回答四个问题:谁能关闭功能,什么情况下必须停止,关闭后是否会产生数据补偿,谁负责对用户和客服解释。

只有这四个问题都明确,灰度、开关和回滚才真正具备业务价值。

4. 电商运营负责人应该用哪些指标评价持续迭代,而不是只看版本是否按时上线?

以前我们考核研发和产品时,最直观的指标就是按期上线率,结果团队越来越倾向于压缩测试和评审。虽然版本数量增加了,但高峰期故障、返工和客服投诉也跟着增加。我想建立一套更合理的评价方式,既能鼓励交付速度,又不牺牲系统稳定性。

只看按时上线率,会把团队引向一个危险方向:尽可能缩小测试范围、减少风险评估、把问题留给上线之后处理。电商系统的迭代评价至少要同时覆盖交付、稳定性、性能和业务结果四个维度。在一次项目复盘中,我们把“版本完成率”与“发布后质量”放在同一张表里对照。

某阶段版本按期完成率达到较高水平,但发布后返工、回滚和客服升级事件同时增加。后来团队将发布后故障和核心链路指标纳入评价,需求拆分方式和上线节奏才开始发生变化。

指标维度建议观察指标管理意义 交付按期完成率、需求返工率、验收通过率判断计划和需求质量 稳定性发布后故障、回滚次数、恢复时间判断变更控制能力 性能P95/P99延迟、错误率、消息积压判断高峰承载和资源余量 业务下单成功率、支付成功率、库存准确率判断系统变化是否带来真实收益 指标之间还要避免单独解读。

例如接口延迟下降,并不代表系统一定更好,可能是部分请求被快速失败;订单成功率上升,也可能是低峰期样本造成的假象。因此,运营负责人应把性能指标与业务链路指标关联起来看,尤其关注高峰时段和不同渠道之间的差异。

我建议每次高风险发布后至少做一次“版本,指标,事件”复盘:这次改了什么,哪些指标发生变化,是否出现用户或客服反馈,是否触发了降级和回滚。复盘重点不是追责,而是找出流程缺口,例如需求是否漏评估、监控是否未覆盖、回滚是否依赖个人经验。

更合理的目标不是单纯追求更高的迭代数量,而是提高“有效迭代率”:需求按时交付,核心链路不被破坏,性能处于可接受基线内,并且能被业务指标验证。对运营负责人来说,这种评价方式能把团队从“赶版本”引导到“交付可持续的业务能力”。

核心关键词

读者评论

廖佳宁

文章把高峰性能放到运营管理视角下讨论,比较有启发。尤其是把需求评审、灰度、监控和回滚串起来,说明稳定性确实不是上线前一次压测就能解决的。

史亦辰

优惠规则看似只是配置调整,实际会牵动缓存、试算、订单和退款,这个案例很贴近电商项目。运营和技术共同评估影响范围,确实比单纯催进度更稳妥。

吕思妍

文中对功能回退、代码回滚和数据补偿的区分很实用。很多团队只准备了开关,却没有考虑已经写入的订单和库存数据,实际故障处理中容易留下后续问题。

孔若溪

三层监控的思路比较完整,单看CPU和内存确实可能忽略支付回调延迟、库存失败和消息积压。若能结合真实项目数据或更多处置时限,落地参考价值会更高。

夏书瑶

文章强调持续迭代不等于持续上线,这一点值得关注。多个需求共用订单、库存等核心链路时,版本组合风险可能被低估,按业务影响安排冻结窗口更符合大促管理实际。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营工具能力清单:效率提升需要覆盖哪些数据看板事项

运营工具能力清单:效率提升需要覆盖哪些数据看板事项

去年十月,我帮一家做快消电商的公司做数据体系复盘。运营团队 40 多人,BI 平台上挂了 68 张看板、110 […]
运营工具数据方法:用投放优化支撑效率提升判断

运营工具数据方法:用投放优化支撑效率提升判断

很多团队把“投放效果变好”直接等同于“运营效率提升”,但我在多次投放复盘中发现,这两件事经常同时发生,却并不一 […]
运营工具实施路径:团队协作如何完成效率提升

运营工具实施路径:团队协作如何完成效率提升

2023 年我参与过一次运营团队的效率复盘,那个团队 23 人,刚刚”完成”了一轮工具 […]
运营工具使用技巧:竞品监控对应的成本控制方法

运营工具使用技巧:竞品监控对应的成本控制方法

去年第三季度,我把团队做了两年的竞品监控台账翻出来,重新算了一遍成本:12 个竞品、每周一次人工巡检、三个人轮 […]
运营工具优化清单:内容排期与效率提升的关键动作

运营工具优化清单:内容排期与效率提升的关键动作

运营工具优化清单:内容排期与效率提升的关键动作 很多团队把内容排期理解成“把选题填进日历”,结果日历越做越满, […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
