电商系统开发项目最容易失控的地方,往往不是程序员把某个页面多做了两天,而是供应链团队在没有完成安全审计、接口盘点和数据分级之前,就先拿到了一张看似完整的报价单。我的判断是:供应链系统的预算不应该从“开发多少钱”开始,而应该从“系统要保护什么、连接什么、承载什么业务责任”开始。如果第一阶段没有把权限、接口、数据迁移、日志、备份和安全测试写清楚,报价越早,后续追加费用越多。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

一、先讲核心结论:预算不是一个数字,而是一组可验证的假设

1. 先做安全审计,实际上是在确认系统边界

很多供应链负责人把安全审计理解成上线前的漏洞扫描,认为它属于技术团队或外部安全公司的“后置工作”。在实际项目里,安全审计更早的价值是帮助团队确认系统边界:哪些人可以访问系统,哪些系统需要连接,哪些数据必须留痕,哪些操作必须审批,哪些故障必须能够恢复。

这些问题一旦确认,预算才有了计算基础。例如,单仓库存系统和多仓、多货主、批次管理、保质期管理、库存冻结、跨组织调拨的系统,虽然都可以被称为“库存模块”,但数据模型、权限模型和测试场景完全不同。

因此,我建议把项目预算拆成六个可以单独核验的部分:

  • 业务建设费用:需求调研、流程设计、原型、前后端开发和测试。
  • 接口与数据费用:平台接口、ERP、仓储、物流、财务系统对接,以及历史数据迁移。
  • 安全建设费用:身份认证、权限控制、日志审计、数据保护、漏洞扫描和渗透测试。
  • 基础设施费用:云资源、数据库、对象存储、消息队列、监控、备份和灾备。
  • 上线交付费用:部署、培训、试运行、数据校验和业务验收。
  • 持续运营费用:运维服务、版本升级、安全补丁、技术支持和二次开发。

报价单如果只有“功能开发费”一栏,通常不能称为完整预算。它最多只能说明供应商准备为编码和基础测试投入多少资源。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

2. 预算判断的第一原则:先统一口径,再比较价格

我在评审供应商报价时,第一眼不会看总价,而会看报价是否回答了四个问题:做什么、做到什么程度、由谁负责、上线后还包含什么。只有这四个问题的答案一致,价格比较才有意义。

例如,供应商甲报出六十万元,包含三个系统接口、历史库存迁移、权限设计和三个月运维;供应商乙报出四十万元,只包含核心页面开发,接口按人天计费,安全测试另行报价。单看总价,乙更便宜;换算成相同范围后,结果可能完全相反。

真正有价值的报价,不是把总价压到最低,而是把未知费用压到最低。供应链项目最危险的不是一开始贵,而是上线前才发现“这个接口不在范围内”“这个权限需要重新设计”“历史数据无法直接导入”。

3. 安全审计应当产出预算任务,而不是只产出风险等级

一份能够支持预算决策的安全审计结果,至少应该把风险转化为具体任务。例如,“接口鉴权不足”不能只写成高风险,还要明确需要增加什么:签名校验、访问令牌、来源限制、频率限制、失败重试、异常告警,还是全部都需要。

同样,“权限管理不完善”也不能停留在一句结论。供应链团队要继续追问:采购人员能否修改价格?仓库人员能否调整库存?供应商能否看到其他供应商的订单?财务人员能否导出全部客户信息?谁有权审批异常出库?这些问题最终都会转化为产品设计、开发、测试和运维成本。

二、背景和真实场景:为什么供应链项目比普通后台更容易超预算

1. 表面上是一个系统,实际上是一条业务链

电商供应链系统通常不是孤立软件。订单从电商平台进入订单中心,订单中心再向库存系统查询可用库存,仓储系统负责拣货和出库,物流系统回传运单状态,财务系统根据订单、退货和结算数据生成账务结果。任何一个环节出现字段差异,都可能造成库存、订单和资金数据不一致。

业务团队经常说“先把订单和库存做出来”,但这句话本身没有足够的预算信息。需要继续确认订单是否允许拆单,是否支持合单,是否存在预售,是否需要锁定库存,退货后库存如何回补,取消订单是否自动释放库存,部分发货如何计算履约状态。

这些不是产品经理为了增加功能而提出的细节,而是供应链系统是否能够稳定运行的基本规则。规则越多,状态流转、异常分支和测试用例就越多,系统成本也会随之增加。

2. 同一个模块名称,可能对应三种完全不同的工作量

以库存管理为例,单仓单组织的库存系统,可能只需要记录商品、数量和出入库流水。增加多仓之后,就需要考虑库存归属、仓库优先级、调拨和区域履约。再增加批次、序列号、保质期和冻结库存,系统还需要处理更复杂的库存可用性计算。

业务场景新增规则对开发和测试的影响预算判断
单仓单组织基础入库、出库、盘点流程较短,角色较少适合先做最小可用版本
多仓多组织库存归属、仓间调拨、组织隔离权限、库存计算和报表维度增加需要增加架构和测试投入
批次与保质期先进先出、效期预警、批次追溯数据模型、出库策略和异常场景复杂不能按普通库存模块估价
多货主仓配货主隔离、费用分摊、分别结算权限、账务、对账和报表均需扩展适合单独作为复杂度项报价

从预算角度看,模块数量只是粗略变量,业务规则数量、外部接口数量和数据责任边界,往往比页面数量更能预测实际工作量。

3. “先上线、后补安全”会制造两次成本

有一家零售企业曾经把供应商、仓库和内部员工都放在同一套账号体系中,项目初期上线很快,但运行几个月后发现供应商账号可以查询到不属于自己的订单。问题并不是增加一个页面就能解决,而是需要重新梳理组织、角色、数据权限、接口返回字段和历史日志。

如果这些权限边界在设计阶段确定,通常只需要完成权限模型、接口校验和测试用例。上线后再补,除了开发成本,还会产生数据核对、账号清理、停机窗口、业务培训和安全复测等额外成本。

这就是我不建议把安全审计放到项目最后的原因:安全不是一项孤立功能,而是会反向决定系统架构和业务流程。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

三、供应链团队最常见的预算误区

1. 误区一:用“每个模块多少钱”替代需求分析

模块报价很适合项目早期做粗略筛选,但不适合直接作为立项预算。因为“采购管理”可能只是供应商档案、采购单和审批,也可能包括询价比价、合同价格、到货质检、差异处理、退货、发票和结算。

我建议团队在询价前,把每个模块拆成业务动作,而不是只写名词。比如库存模块至少要列出入库、出库、盘点、调拨、冻结、解冻、批次追溯、库存预警、库存调整和异常审批。

当业务动作被列出来以后,供应商才有可能按照同一范围报价。否则,供应商会自行理解“采购管理”的边界,最终出现一个报价包含询价,另一个报价完全不含询价的情况。

2. 误区二:把接口数量当成全部接口成本

“需要对接五个系统”这个信息仍然不够。每个接口至少要确认数据方向、调用方式、同步频率、字段数量、数据量、异常重试、对账方式和安全认证。

一个每天同步一次商品主数据的接口,和一个每分钟同步订单、库存、物流状态并且要求幂等、补偿和实时告警的接口,不应该按同样的人天估算。

接口维度低复杂度情形高复杂度情形预算影响
同步方式每天批量同步实时消息或高频轮询影响消息处理、监控和稳定性设计
数据方向单向读取双向写入和状态回传增加冲突处理和幂等逻辑
异常机制失败后人工重试自动重试、补偿、告警和对账增加运维和测试工作量
认证方式固定密钥签名、令牌、IP限制和密钥轮换增加安全设计和配置管理成本

3. 误区三:只计算首期开发费,不计算数据和运维

很多项目在立项时只准备软件开发预算,直到上线前才发现历史商品、供应商、库存和订单数据无法直接导入。数据迁移真正消耗的,往往不是导入动作,而是重复数据清洗、编码统一、字段映射、异常核验和业务确认。

运维也不只是“服务器有人看着”。供应链系统上线后,需要处理接口失败、库存差异、订单重复、权限变更、日志查询、备份恢复、安全补丁和版本升级。若这些责任没有在合同和预算中明确,企业最终只能临时找人处理。

4. 误区四:用低价供应商的功能清单,比较高价供应商的交付范围

低价报价并不一定有问题,但必须确认它减少了什么。可能是减少了接口数量,也可能没有包含数据迁移、安全测试、源代码交付、培训、驻场支持或首年运维。

我会要求供应商把“包含项”和“不包含项”分开写,并要求每个不包含项给出估算方式。例如,接口是按个计费、按人天计费,还是按照数据量和调用频率计费;需求变更是按单项报价,还是按人天结算。

低价本身不是风险,范围不透明才是风险。

5. 误区五:把安全合规词汇直接等同于安全能力

报价单中出现“符合安全规范”“支持权限管理”“支持日志审计”,并不代表系统已经具备足够的安全能力。团队要继续询问具体实现:日志保存多久,谁可以查看,是否可以导出,是否防止被修改,权限是否细到组织和数据范围,离职账号如何自动停用。

在安全评审时,可以参考网络安全等级保护相关标准、OWASP 应用安全验证项目和企业自身的数据治理要求,但不能仅凭一个标准名称判断项目已经合规。适用要求还取决于企业性质、数据类型、部署环境和业务范围。

三、供应链团队最常见的预算误区

四、专业判断逻辑:从安全审计反推预算

1. 第一步:画出数据流,而不是先画页面

我建议供应链团队第一张图不要画菜单和页面,而要画数据流:订单从哪里来,库存在哪个系统中计算,仓库执行结果如何回传,物流状态如何进入订单中心,财务数据如何形成,哪些数据需要被导出。

数据流图至少要标注五个要素:

  • 数据来源:电商平台、供应商、仓库、物流商或内部系统。
  • 数据接收方:订单系统、库存系统、财务系统或报表平台。
  • 数据类型:商品、库存、订单、价格、客户、结算和操作日志。
  • 传输方式:接口、文件、消息队列、人工导入或数据库同步。
  • 异常处理:失败重试、人工补录、对账、告警和回滚。

这一步会直接影响接口预算、数据库设计、日志预算和灾备预算。数据流越复杂,越不能采用只按页面数量报价的方式。

2. 第二步:建立角色,动作,数据范围矩阵

权限设计最容易被一句“支持角色权限”带过。我更推荐使用角色,动作,数据范围矩阵。角色回答“谁”,动作回答“能做什么”,数据范围回答“能对哪些数据做”。

角色允许动作数据范围必须限制的动作
采购人员创建采购单、查看供应商资料所属事业部和采购品类不能直接修改已审批合同价格
仓库人员收货、上架、拣货、出库所属仓库不能查看其他仓库库存和采购价格
供应商查看订单、确认交期、上传单据自身供应商编码关联的数据不能查询其他供应商订单
财务人员查看结算、对账和发票信息授权组织和结算范围不能修改仓库实际收发数量

矩阵中的每一行都可能对应开发任务和测试任务。角色越多、组织隔离越细、数据范围越复杂,权限设计和回归测试的工作量就越高。

3. 第三步:把审计发现映射成成本项

安全审计结果最好采用“发现,影响,解决方案,工作量,责任人”的格式。这样一来,安全部门、业务部门、开发团队和财务部门可以围绕同一张表讨论,而不是各自使用不同语言。

审计发现技术任务业务影响预算归类
供应商账号缺乏组织隔离增加数据范围权限和接口过滤避免跨供应商数据暴露权限开发与安全测试
关键库存调整没有审批增加审批流、阈值和操作留痕降低误操作和舞弊风险流程开发与审计日志
接口失败后无法补偿增加幂等、重试、告警和对账减少订单和库存不一致接口开发与运维监控
备份存在但没有恢复验证制定恢复方案并开展演练明确故障后的可恢复时间基础设施与灾备测试

4. 第四步:区分必须项、应该项和延后项

预算有限时,不能简单地把安全要求全部删除。更合理的方法是按风险和业务影响分级。

  • 必须项:身份认证、最小权限、关键操作留痕、接口基本鉴权、备份和恢复验证。
  • 应该项:细粒度数据脱敏、自动化安全扫描、异常行为告警、密钥轮换和更完善的监控。
  • 延后项:非核心报表的高级权限、低频历史数据的深度治理、暂时没有业务使用场景的复杂自动化。

这里的“延后”不等于“取消”,而是要写入路线图,明确触发条件。例如,当供应商数量超过一百家、外部用户开始自助登录,或者系统承载更高敏感度数据时,再升级认证和数据隔离能力。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

五、具体案例和数据观察:一个中型电商供应链项目如何拆预算

1. 案例背景:先解决可视化决策,再决定是否深度定制

下面这个案例采用项目评审中常见的情景数据,并非某一家企业的公开财务数据。企业是一家经营多个线上店铺的零售商,拥有三个仓库、两类商品业务和约三十家核心供应商。项目初始目标不是一次性重建全部系统,而是先打通订单、库存、采购和履约数据,减少人工汇总。

这类项目经常面临一个选择:是马上开发一套完整供应链系统,还是先把现有数据连接起来,确认库存、订单和采购决策中的主要问题。我的经验是,如果企业还没有统一商品编码、仓库编码和供应商编码,直接做大规模定制开发,后续返工概率会明显增加。

在这个案例中,团队先将数据治理和经营分析作为一期工作的一部分。九数云这类数据分析平台可以被用作数据汇总、指标建模和经营看板的示例工具,帮助团队观察采购、库存、订单和供应商交付之间的关系。它并不等于供应链交易系统,也不能替代权限、订单、库存和接口安全设计,但可以帮助业务团队在深度开发前验证指标口径。

例如,企业可以先验证以下问题:库存周转天数究竟按采购入库还是销售出库计算,缺货率是否排除预售商品,供应商准时交付率按承诺日期还是实际收货日期计算,退货库存是否立即计入可售库存。

如果这些基础口径都没有统一,直接开发报表和预警功能,表面上系统上线了,管理层却仍然无法相信数据。

2. 一期预算拆解:不要把数据分析费用误认为交易系统费用

在这个情景中,一期项目的示意预算可以拆成数据连接、指标建模、看板、权限、数据治理和安全工作。这里特别要强调,使用数据分析平台做经营看板,与开发一个完整的订单、库存或仓储执行系统是两类项目,不能把两者混为一谈。

工作包主要内容示意投入是否影响后续系统开发
数据连接订单、库存、采购和物流数据接入8人天影响接口清单和字段映射
指标建模库存周转、缺货率、交付及时率和采购达成率10人天影响未来系统的指标口径
经营看板管理层、采购和仓库视图8人天帮助确认角色和数据范围
数据治理商品、供应商、仓库和订单编码清洗12人天直接降低后续迁移风险
安全与权限账号、组织、字段和看板访问控制6人天为后续权限模型提供基础

在这个阶段,团队没有急于开发复杂的自动补货和跨仓调拨,而是先观察八周数据。这样做的价值并不是节省所有开发费用,而是避免把错误的业务规则固化到系统里。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

3. 二期预算:把真正高频的异常流程纳入系统

八周观察后,团队发现最影响经营的并不是页面少,而是三个异常没有闭环:库存冻结后没有及时释放、供应商延迟交付没有形成预警、退货入库后可售库存恢复不及时。于是,二期把库存状态、供应商交期和退货流程列为优先事项。

这一步体现了一个重要判断:系统一期不一定要覆盖所有功能,但必须优先解决高频、高损失和高协调成本的问题。如果企业每天都在处理库存差异,先开发高级报表的价值可能低于建立库存调整审批和异常对账。

二期工作包主要风险建议验收指标预算敏感点
库存冻结与释放订单取消后库存未恢复冻结库存释放成功率、异常订单数状态机、接口幂等和补偿机制
供应商交期预警延迟交付影响销售和备货预警触达率、逾期订单处理时长承诺日期口径、通知渠道和权限
退货入库退货商品长期处于不可售状态退货处理时长、可售库存恢复率质检状态、库存状态和财务联动
异常对账不同系统数量不一致差异发现时长、自动匹配率对账规则、补录和审计日志

4. 这个案例真正说明了什么

这个案例不是为了证明某个平台可以替代电商系统,而是为了说明预算决策需要先验证业务口径。数据分析工具适合帮助团队发现问题、统一指标和观察趋势;交易系统则要承担订单状态、库存扣减、权限控制、接口可靠性和业务操作责任。

如果团队把看板工具当成交易系统,预算会被低估;如果团队在数据口径未统一前就开发大型交易系统,预算会被返工推高。两者都不是合理路径。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

六、如何制作一份真正可比较的供应链项目预算

1. 先建立预算假设表

预算表的第一列不应该只有费用名称,还需要写明假设条件。例如,用户数量按多少人估算,仓库数量按几个估算,接口是否包含双向同步,数据迁移覆盖几年,安全测试由谁执行,部署环境是公有云还是私有化。

预算假设需要填写的内容假设变化后的影响
组织范围事业部、门店、仓库和供应商数量影响权限模型、数据隔离和基础配置
用户规模内部用户、外部供应商和临时账号数量影响认证、并发、授权和培训
交易规模日订单量、峰值订单量和库存记录量影响数据库、缓存、消息和压力测试
接口范围系统名称、方向、频率和数据对象影响开发、联调、监控和异常补偿
数据迁移商品、供应商、库存、订单和历史年限影响清洗、映射、校验和切换计划
安全要求认证、权限、日志、脱敏、扫描和复测影响架构、开发、测试和第三方服务

预算假设的意义在于,后续需求变化可以追溯原因。比如仓库从三个增加到十个,预算变化不是供应商“随意加价”,而是组织范围、权限和数据规则发生了变化。

2. 再建立工作分解结构

我建议把项目按交付结果拆分,而不是按部门拆分。需求部门、开发部门和安全部门各自列一份清单,最后容易出现任务重叠或责任空白。按工作包拆分,更容易做验收和付款。

  1. 业务流程与数据流梳理。
  2. 商品、供应商、仓库和组织主数据治理。
  3. 角色、权限和审批流程设计。
  4. 核心订单、采购、库存和履约功能开发。
  5. 外部系统接口开发与联调。
  6. 历史数据迁移与切换演练。
  7. 功能、性能、安全和恢复测试。
  8. 部署、培训、试运行和正式上线。
  9. 首年运维、监控、补丁和版本升级。

每个工作包都应当有负责人、输入、输出、验收标准和估算方式。如果供应商无法说明某一费用对应哪个工作包,采购团队就很难判断这笔钱是否合理。

3. 用人天估算复杂工作,用固定价锁定明确范围

对于需求明确、交付标准稳定的功能,可以使用固定价。对于接口联调、数据清洗、历史迁移和需求探索等不确定性较高的工作,更适合采用人天估算或设置预算上限。

这两种方式没有绝对优劣。固定价有利于控制资金,但如果范围不清,供应商可能通过减少交付内容来控制成本;人天方式更灵活,但需要企业具备评审工时和控制变更的能力。

计价方式适用工作优势主要风险
固定总价范围明确的标准功能预算容易锁定范围模糊时容易产生变更争议
人天计价接口、数据治理和探索性需求适应变化,便于逐步验证需要严格审核工作量和产出
阶段性固定价需求、开发、测试和上线各阶段兼顾范围控制与阶段复盘阶段之间的边界必须写清楚

4. 预留风险费用,但不要用“预留”掩盖不完整需求

供应链系统一般会存在需求变化、接口变更、数据质量问题、安全整改和业务规则补充。可以设置风险预留,但风险预留要有使用条件和审批规则。

例如,项目可以在预算中设置一笔专门的变更储备金,只有当新增需求经过业务负责人、技术负责人和财务负责人共同确认后才能使用。不能把所有未确认的功能都先放进风险预留,否则预留金会变成无法追踪的黑箱。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

七、安全审计应该检查什么,才能真正帮助预算决策

1. 身份认证:先确认谁可以进入系统

供应链系统的账号通常不只有内部员工,还可能包括供应商、仓库外包人员、物流商和临时操作人员。不同身份的认证要求不能完全相同,外部账号尤其要考虑账号开通、审核、停用、密码策略、多因素认证和异常登录。

预算中需要明确认证范围:是否接入企业统一身份平台,是否需要单点登录,外部用户是否独立认证,是否支持多因素认证,离职或合作终止后账号多久停用。

2. 权限控制:检查数据范围,而不只是菜单权限

只控制菜单访问不够。供应商即使只能看到“订单页面”,也可能通过接口参数查询到其他供应商数据。仓库人员即使看不到采购菜单,也可能从库存详情中看到采购价。

审计时要分别检查页面权限、接口权限、数据权限、字段权限和导出权限。特别是导出功能,因为一次导出可能绕过页面上原本设置的逐条访问限制。

3. 操作日志:关键动作必须能够追溯

库存调整、采购价格修改、供应商账号变更、订单取消、退货审核和权限授权等动作,都应留下足够的日志。日志至少要能够回答谁在什么时间,通过什么账号,对哪条数据做了什么操作,操作前后有什么变化。

如果日志只能记录“用户点击了保存”,却不记录修改前后的数量和价格,那么发生差异时仍然无法追查。日志还需要考虑保存期限、访问权限、完整性保护和检索效率,这些都会带来基础设施和开发成本。

4. 接口安全:检查数据进入和离开的路径

接口审计要检查认证、授权、传输加密、参数校验、重复请求、访问频率、错误信息和敏感字段返回。对于库存扣减和订单状态更新等接口,还要验证幂等性,否则网络重试可能导致重复扣减或重复发货。

一个成熟的接口预算应当包含开发、联调、异常测试、监控、告警和补偿机制。只报价“接口字段对接”,却不说明失败后的处理方式,通常意味着把稳定性成本留给上线后的运维团队。

5. 数据保护:先做分类,再决定保护强度

供应链系统中的商品信息、库存信息、合同价格、客户信息、员工账号和物流信息,敏感程度不同。数据分类不是为了增加文档,而是为了决定谁能访问、是否脱敏、是否加密、保存多久以及是否允许导出。

数据保护预算还应包含测试环境处理方式。生产数据直接复制到测试环境,是许多项目中容易被忽略的风险。若必须使用真实数据,应先脱敏,并限制访问范围和保存期限。

6. 备份和恢复:备份成功不等于能够恢复

很多企业有备份策略,却没有做恢复演练。真正需要确认的是:备份多久一次,保留多久,存储是否隔离,恢复需要多长时间,恢复后数据能否与订单和库存系统重新对账。

预算中可以把恢复验证作为上线前的验收项,而不是只验收“备份任务已配置”。对于库存和订单系统,恢复方案还要说明恢复期间如何防止重复处理和数据覆盖。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

八、不同建设方式下的行动建议与取舍

1. 选择SaaS或标准产品:优先换取上线速度

如果企业业务流程较标准,内部技术团队较小,且希望在较短时间内完成采购、库存或订单协同,可以优先评估SaaS或标准产品。此时重点不是看页面是否漂亮,而是看核心流程能否不改规则地运行。

采购时必须确认数据导出、接口开放、权限粒度、日志能力、备份责任、服务等级、账号停用和退出迁移。很多标准产品前期费用较低,但如果关键数据无法完整导出,后续迁移成本可能很高。

  • 适合:流程标准、上线速度要求高、技术团队较小的企业。
  • 优势:前期投入相对可控,基础设施和版本维护压力较低。
  • 取舍:定制能力有限,企业需要接受部分标准流程。

2. 选择标准产品二次开发:平衡速度和灵活性

如果企业有一定行业共性需求,但又需要适配多仓、特殊审批或部分接口,可以考虑标准产品二次开发。这里最容易被忽略的是升级兼容性:二次开发越深入,后续版本升级越可能需要重新测试。

合同中应写明二次开发代码归属、接口文档、版本升级责任、定制功能的维护方式和退出机制。不要只问“能不能改”,还要问“改完以后谁负责长期维护”。

  • 适合:有一定个性化流程,但不想从零建设的企业。
  • 优势:比纯定制更快,通常能复用基础能力。
  • 取舍:底层架构受产品约束,深度改造可能形成技术债务。

3. 选择定制开发:优先换取流程控制力

如果企业拥有复杂的多组织、多仓、多货主、特殊结算或深度接口场景,定制开发可能更合适。但定制并不意味着需求可以无限变化。越是定制项目,越需要在立项前冻结一期范围,并设置明确的变更流程。

我建议把定制项目拆为需求、原型、核心流程、接口、数据迁移、安全测试和上线几个阶段。每个阶段都要有可验收成果,不能等到全部开发结束后才第一次验证系统是否符合业务。

  • 适合:流程差异明显、系统控制力要求高、长期投入能力较强的企业。
  • 优势:可以围绕业务规则设计权限、流程和数据模型。
  • 取舍:前期投入高,项目管理、测试和运维责任更重。

4. 选择自研:先计算组织能力,而不是只计算工资

自研适合拥有稳定技术团队、长期迭代需求和较强系统控制要求的企业。预算不能只按开发人员工资计算,还要加入架构、测试、安全、运维、监控、文档、招聘、人员流动和技术债务管理。

如果企业没有专门的安全和测试能力,自研未必天然更安全。系统的安全水平取决于身份、权限、日志、接口、数据、基础设施和持续补丁是否形成完整闭环。

  • 适合:业务长期复杂、技术团队稳定、愿意承担持续维护责任的企业。
  • 优势:控制力强,能够持续沉淀业务能力。
  • 取舍:上线速度较慢,管理和长期人力成本较高。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

九、从零入门的执行路线:供应链团队接下来怎么做

1. 第一周:完成业务范围冻结

第一周不要急着找开发商做完整报价。先由业务负责人组织采购、仓库、订单、财务和技术人员,列出一期必须解决的问题。每个问题都要写清楚当前做法、造成的损失、希望达到的结果和不纳入本期的内容。

建议形成三份文件:

  • 业务流程清单:采购、收货、库存、订单、发货、退货和结算。
  • 接口清单:系统名称、数据对象、同步方向、频率和责任人。
  • 安全要求清单:账号、权限、日志、数据、备份和恢复要求。

如果这三份文件还没有形成,任何“精确报价”都只能是带有假设的估算。

2. 第二周:完成数据和权限审计

第二周重点不是测试程序,而是确认数据从哪里来、谁能访问、谁能修改、哪些动作必须审批。可以从一张权限矩阵和一张数据流图开始,先覆盖最重要的订单、库存、采购和供应商数据。

对于暂时无法确认的事项,不要强行假设。应当单独列为待决策项,并为其设置影响范围。例如,是否允许供应商自助登录,是否需要多因素认证,是否保留五年以上历史订单,这些决定都可能影响架构和预算。

3. 第三周:要求供应商按统一模板报价

邀请供应商报价时,给每家供应商同一份需求、接口、安全和验收模板。要求报价单至少分为功能、接口、数据、安全、基础设施、上线和运维七类。

同时要求供应商列出以下内容:

  • 明确包含的功能和数量。
  • 明确不包含的功能和后续计价方式。
  • 项目团队角色、人数和投入周期。
  • 关键里程碑与阶段交付物。
  • 安全测试、整改和复测是否包含。
  • 源代码、文档、数据和配置的交付范围。
  • 上线后服务期限、响应时间和升级责任。

4. 第四周:用场景验收替代口号验收

供应商说“支持库存管理”,不等于系统能够满足企业要求。应当用真实业务场景验收,比如订单取消后库存是否释放,部分发货后订单状态如何变化,供应商只能看到自身订单,仓库调整库存是否需要审批。

每个场景都要包含输入、操作、预期结果、异常情况和日志要求。只有这样,项目验收才不会变成“页面看起来已经做出来了”。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

十、不同情况下的取舍:预算有限时,哪些能延后,哪些不能删

1. 资金非常有限:先做核心闭环,不要先做大而全

资金有限时,可以先覆盖订单、库存、采购和基础履约闭环,延后高级预测、复杂报表和低频自动化。但身份认证、最小权限、关键操作日志、接口基本鉴权和数据备份不能因为预算紧张而完全删除。

如果必须压缩成本,优先减少一期组织范围、仓库范围和非核心接口,而不是直接砍掉安全控制。减少范围是可逆的,安全缺失可能在上线后造成不可逆的数据和信任损失。

2. 上线时间非常紧:优先选择标准化方案

如果企业必须在促销季前上线,应当谨慎评估从零定制。可以先采用标准产品或分阶段建设,优先解决库存可见性、订单同步和异常对账,避免在短时间内同时开发所有模块。

但上线快不代表可以跳过安全审计。至少要在上线前完成账号、权限、接口、日志、备份和恢复验证,并明确哪些高级能力在后续版本补齐。

3. 业务流程高度复杂:先买分析能力,再定制交易能力

如果企业连库存口径、供应商绩效口径和订单履约口径都没有统一,建议先做数据连接、指标验证和流程梳理,再进入深度定制。可以使用适合的数据分析平台进行经营观察,但要明确它与交易系统的边界。

这种路线牺牲的是一次性完整上线的速度,换来的是更准确的需求和更低的规则返工风险。对多仓、多组织和多供应商企业来说,这种取舍通常比盲目开发更稳妥。

4. 数据敏感度较高:优先保证控制权和可追溯性

如果系统包含合同价格、客户信息、结算数据或大量外部用户账号,不能只按软件价格选择方案。应当重点评估部署方式、数据导出、权限隔离、日志留存、密钥管理、备份位置和供应商运维访问。

对于高敏感数据,企业可能需要接受更高的基础设施和安全服务成本。这个成本不是额外装饰,而是为了明确数据责任和降低长期风险。

电商系统开发:供应链团队从零入门:安全审计先掌握项目预算

十一、项目预算评审时,我会重点追问的十二个问题

1. 关于业务范围

  1. 一期必须上线的三个业务闭环是什么?
  2. 哪些功能明确不在一期范围内?
  3. 多仓、多组织、多货主和多店铺是否同时纳入?

2. 关于接口和数据

  1. 每个接口的数据方向、频率和异常处理方式是什么?
  2. 是否包含历史数据清洗、迁移和业务核验?
  3. 不同系统的商品、供应商、仓库和订单编码由谁维护?

3. 关于安全和审计

  1. 哪些角色可以访问哪些数据范围?
  2. 库存、价格、订单和权限变更是否留痕?
  3. 漏洞扫描、渗透测试、整改和复测是否包含在报价内?

4. 关于交付和长期成本

  1. 每个阶段交付什么可验收成果?
  2. 上线后故障、补丁、升级和接口变更由谁负责?
  3. 首年运维、云资源、监控、备份和培训是否单独列项?

如果供应商无法清晰回答这些问题,团队不一定要立刻淘汰对方,但不应直接拿这份报价进入最终采购比较。先补齐范围和责任,再比较价格,决策质量会高很多。

十二、结语:安全审计不是预算的附属项,而是预算的起点

供应链系统开发真正难的地方,不是把采购、库存和订单页面做出来,而是让数据在多个组织、多个系统和多个业务角色之间可靠流动。安全审计之所以应该前置,是因为它能够帮助团队发现系统边界、数据责任、接口风险和长期运营成本。

我的建议可以浓缩为四句话:先画数据流,再定业务范围;先做权限和风险审计,再要求供应商报价;先拆工作包,再比较总价;先定义验收标准,再承诺上线时间。

下一步,供应链团队可以用一周时间完成三份材料:业务流程清单、接口与数据清单、安全要求清单。然后把它们发给两到三家供应商,要求对方按照统一模板分别列出开发、接口、数据、安全、部署和首年运维费用。

如果团队正在使用数据分析平台观察经营指标,也应当把它定位为需求验证和决策支持工具,而不是直接替代订单、库存或仓储执行系统。以九数云为例,它可以用于连接业务数据、统一指标口径和搭建经营看板,具体能力和适用范围应以其官方资料和企业实际需求为准;至于交易系统本身,仍然需要单独评估权限、接口、日志、数据保护和恢复能力。

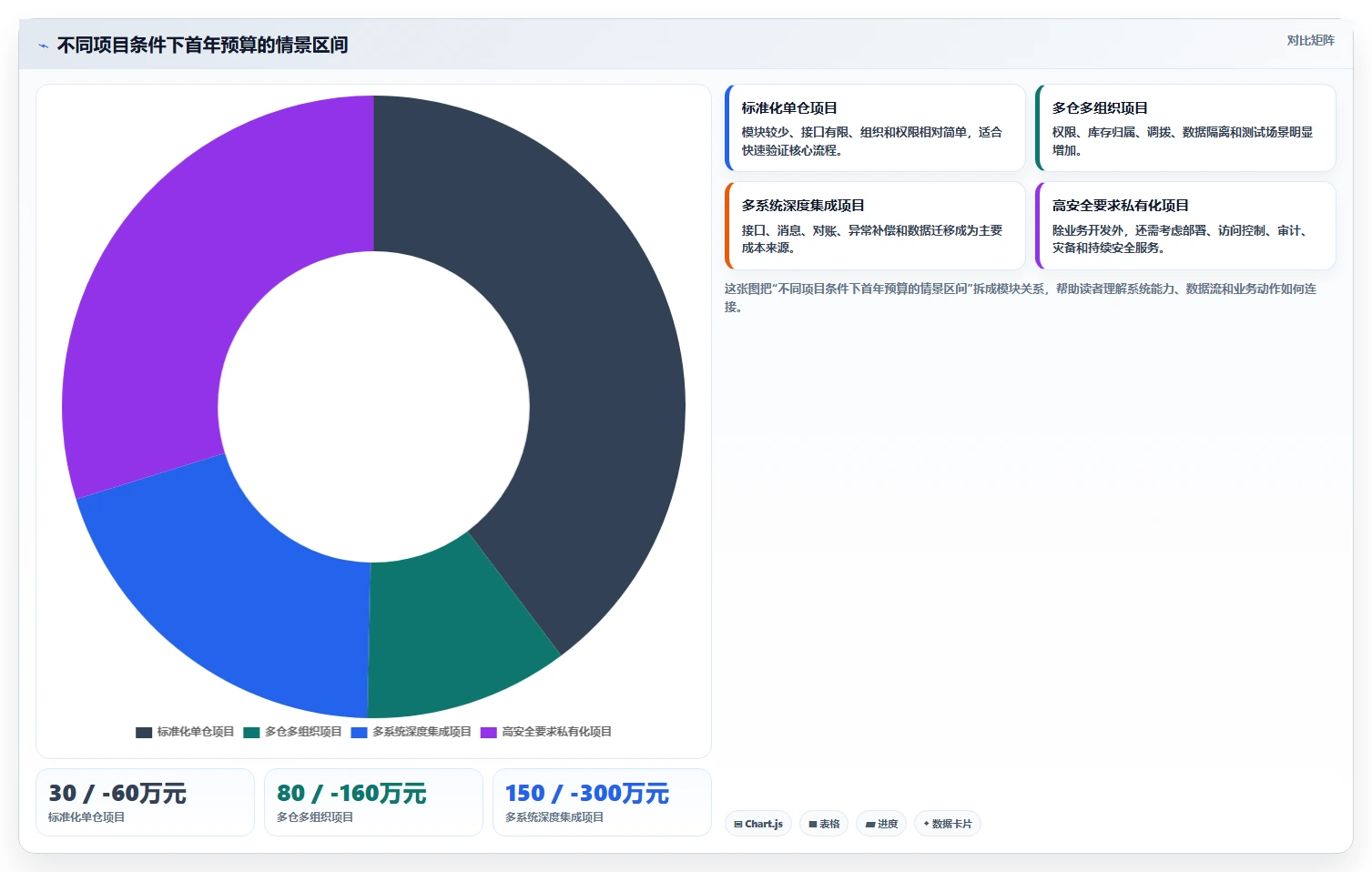

最后不要先问“这个系统多少钱”,而要先问“如果预算只有这一笔钱,哪些风险必须在上线前被解决,哪些能力可以延后,哪些数据和业务责任绝不能模糊”。当这些问题被写进范围、任务、报价和验收标准里,项目预算才真正具备决策价值。

常见问题解答(FAQ)

1. 供应链电商系统开发预算应该从哪些费用开始估算?

我第一次参与供应链系统立项时,团队一开始只把采购、库存、订单三个模块列进预算,拿到报价后才发现接口开发、历史数据迁移和安全测试都没有计算。为什么功能模块看起来不多,最终预算却会相差一倍以上?

供应链系统不能按“有几个页面”估算预算,更可靠的方式是先拆成业务范围、接口数量、数据迁移、安全要求和上线后的持续费用。尤其是库存模块,单仓单货主管理与多仓、多批次、保质期、库存冻结、调拨和盘点并不是同一个开发难度。

我参与过一个中型电商项目,第一版报价约为32万元,范围只包含采购、库存、订单和基础后台。评审接口清单后发现,还需要连接电商平台、财务系统、仓储系统和物流服务,另外有约三年历史库存和订单数据需要清洗迁移。最终预算调整到约51万元,但这次增加并不是供应商随意加价,而是把原来遗漏的工作显性化。

预算项初始报价占比复核后占比容易遗漏的内容 需求与产品设计约10%约9%流程梳理、原型、权限边界 核心系统开发约65%约48%采购、订单、库存、审批 接口与数据迁移未单列约18%字段映射、对账、失败重试 安全与测试约5%约10%日志、权限测试、漏洞整改 部署培训与首年运维约20%约15%云资源、培训、上线支持 我建议供应链团队使用这个公式建立预算底稿:项目总预算 = 初始建设费用 + 接口与数据费用 + 安全测试费用 + 部署培训费用 + 首年运维费用 + 风险预留。

风险预留通常不应被当成“多余的钱”,因为需求澄清、接口变更和安全整改几乎都会产生额外工作。真正可以比较的不是供应商报出的总价,而是各家是否覆盖了同一份范围清单。报价单中如果没有单独列出接口、数据迁移、安全测试、上线支持和需求变更规则,低价往往只是把成本推迟到了项目后期。

2. 为什么要在电商系统开发前先做安全审计,而不是上线前再做?

我以前以为安全审计主要是找漏洞,开发完成后做一次扫描就够了。后来发现权限、日志和接口鉴权如果设计晚了,很多问题不是补一个配置就能解决,而是要重新改业务流程和数据库结构。

在项目早期做安全审计,核心价值不是提前证明系统“安全”,而是提前确定哪些安全能力必须被纳入系统设计。权限模型、数据分类、接口鉴权、日志留存和备份恢复一旦进入开发阶段,修改成本会明显低于上线前返工。在一次供应链项目测试中,仓库人员原本可以修改出库单,业务方后来才意识到这会影响库存和财务对账。

问题表面上是一个按钮权限,实际涉及角色定义、审批状态、接口同步和操作日志。若上线前才发现,开发团队需要同时修改前端展示、后端校验、数据库状态流转和接口规则。我会把审计前置为四个动作。第一,列出采购、仓库、财务、供应商、物流商和管理员等访问主体;

第二,标注每类角色能查看、新增、修改、审核、导出和删除什么;第三,梳理订单、价格、库存、合同和员工账号等数据的敏感程度;第四,确认外部接口是否具备身份认证、签名校验、限流和失败重试。

发现的问题如果上线前发现预算中应提前安排的工作 角色权限边界不清返工流程和接口校验权限矩阵、越权测试 关键操作没有留痕补日志并重新验证性能审计日志、查询和留存策略 接口缺少有效鉴权可能影响联调和上线时间认证、签名、限流和重试机制 备份从未做恢复演练无法证明故障可恢复备份策略、恢复测试和演练 安全审计也不应只交付一份漏洞报告。

对预算最有价值的审计结果,应进一步转化为开发任务、测试任务、基础设施任务和运维任务,并为每项任务指定责任人和验收标准。这样,安全要求才不会停留在报告里。我的判断是:越早识别高风险问题,越有利于降低后期返工成本,但这不等于前期投入越多越好。

审计范围应与第一阶段上线范围匹配,先覆盖真实业务路径和高价值数据,再逐步扩展到低优先级场景。

3. 如何判断不同供应商的供应链系统报价是否真的可比?

我对比过几家供应商的报价,最低报价只有最高报价的六成,但仔细看才发现一家包含了数据迁移和安全测试,另一家只承诺完成基础功能。供应商说“都能实现”,我应该用哪些问题把报价口径统一起来?

比较供应链系统报价时,第一步不是看总价,而是把报价拆成同一套交付口径。至少要确认业务模块、用户和组织数量、仓库数量、接口数量、历史数据范围、部署方式、安全测试、培训、质保和首年运维是否被包含。

我曾把三家报价放进同一张对比表,结果发现最低报价没有包含四项关键内容:四个外部接口、历史数据清洗、渗透测试和上线后的驻场支持。它的基础开发费确实低,但如果把缺失项目按其他供应商的单价补齐,最终总成本只比最高报价低约8%,而不是报价单上显示的40%。

核对维度必须问清的问题常见低价陷阱 功能范围哪些流程本期上线?哪些只是演示?把“支持”写成口头承诺 接口交付按系统、接口还是数据对象计价?只含连通,不含异常重试和对账 数据迁移迁移多少年数据,谁负责清洗?只承诺导入,不承诺准确性 安全测试是否包含漏洞扫描、渗透测试和整改?

只做基础测试,不含高危问题修复 交付与运维源代码、文档、培训和质保如何约定?上线即结束,后续按人天收费 我建议要求供应商用“包含、部分包含、不包含、待确认”四种状态回答,而不是只写“支持”。例如“支持多仓”还不够,必须继续追问是否支持跨仓调拨、库存冻结、批次追踪、盘点差异和多货主隔离。

此外,要把验收标准写成可验证的结果,而不是抽象描述。比如“库存准确”可以改成:完成指定数量的收货、出库、调拨和退货测试后,系统库存与业务台账一致;“接口稳定”则应明确同步频率、失败重试、异常告警和对账方式。我的经验是,报价差异最大的地方往往不在核心模块,而在边界工作。

谁负责数据清洗、谁承担第三方接口变化、谁修复安全问题、谁提供上线后的故障响应,这些责任如果没有写进合同,低价方案很容易变成后期追加预算。

4. 供应链系统项目如何控制预算,避免开发过程中不断追加费用?

我们曾经在项目开发中连续增加报表、审批和仓库规则,前两个月看起来每次只增加一点,最后却让上线时间延后了六周。我想知道,哪些预算控制动作最有效,又不会把团队限制得无法应对真实业务变化?

供应链项目最有效的控预算方式,不是简单压低开发单价,而是控制需求变化的进入方式。我通常把需求分成“首期必须上线、首期可替代、二期规划和暂不建设”四类,并要求每个新增需求说明业务收益、影响模块、接口变化、测试工作量和上线风险。

在一次项目复盘中,团队原计划开发12周,期间新增了9项需求,其中3项涉及库存状态和财务接口,导致开发与联调反复调整。最终延期约6周。后来我们把需求变更单增加了“是否改变数据模型、是否新增接口、是否影响安全测试”三个字段,需求评审的重点从“做不做”变成了“增加什么成本、由谁承担”。

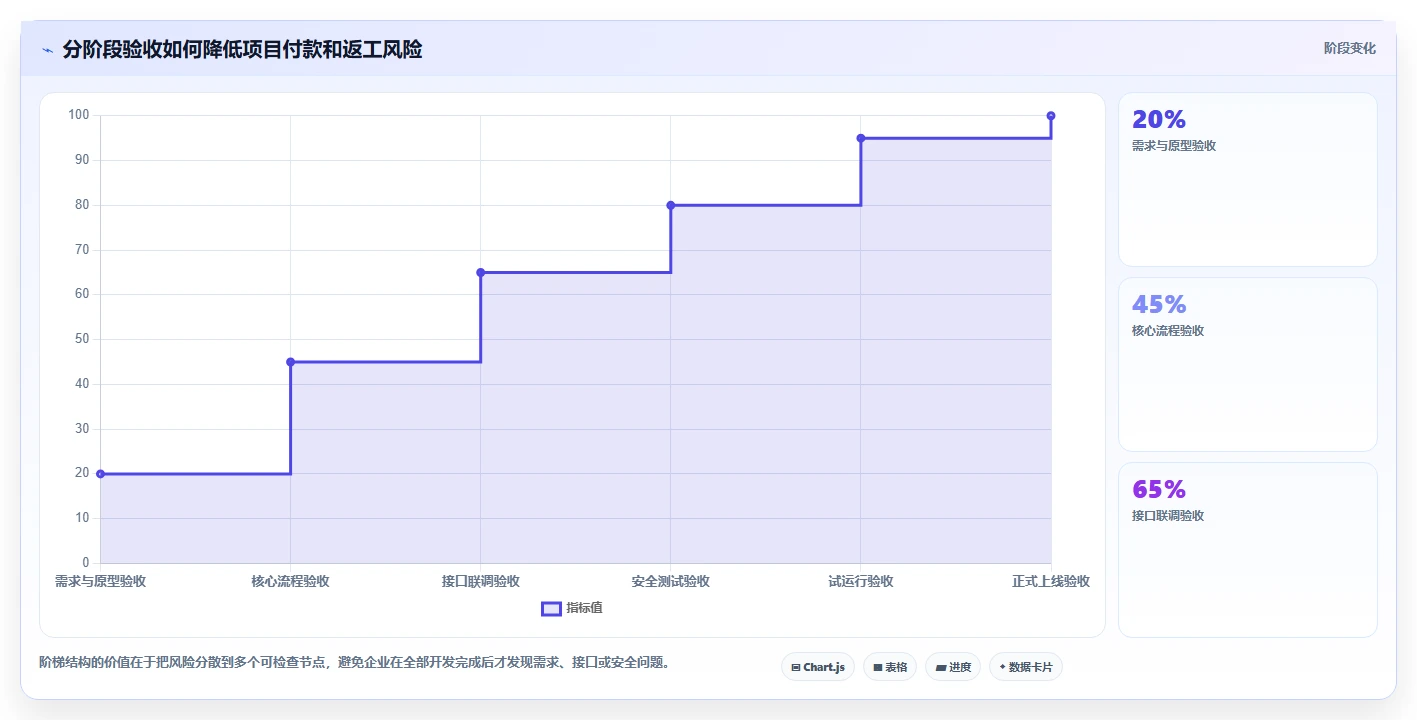

控制节点建议动作应留下的结果 立项前冻结第一阶段业务边界模块清单、流程清单、排除项 方案评审统一供应商报价口径功能、接口、数据和安全报价表 开发阶段按里程碑验收和付款原型、核心流程、接口联调记录 变更评审评估成本、工期和安全影响变更单、责任人和批准记录 上线前完成安全、性能和恢复验证测试报告、整改记录和上线结论 预算中还应设置风险预留,但不要把它当作供应商可以随意使用的“机动费用”。

更好的做法是规定触发条件,例如外部接口规则变化、历史数据质量超出约定、监管要求增加或高风险安全问题整改,并要求每笔使用都对应变更记录。分阶段建设通常比一次性做“大而全”更稳妥。第一阶段可以优先打通采购、订单、库存和核心接口,先验证库存准确性、订单流转和权限边界;

复杂报表、预测分析和低频自动化功能放到二期,避免在基础数据还不稳定时继续堆功能。判断项目是否控住预算,可以同时看四个指标:预算消耗率、已批准变更金额、未关闭高风险问题数量和关键流程验收通过率。

只看“已经花了多少钱”并不能说明项目健康,若高风险问题和未经评估的需求持续增加,项目可能只是把成本推迟到上线之后。

核心关键词

读者评论

彭程

文章把供应链系统预算拆成业务、接口数据、安全、基础设施、上线交付和持续运营六部分,框架比较完整,尤其适合前期做供应商报价比对。

石佳宁

先画数据流、再梳理角色与数据范围的思路比较实用。很多项目确实只看页面数量,忽略了接口异常、权限隔离和对账,这些才是后期容易增加成本的地方。

付雨桐

文中关于安全审计的观点比较客观:审计不应只是上线前找漏洞,更重要的是把风险转化为具体整改任务和预算。不过实际金额仍需结合企业规模、部署方式和合规要求评估。

龚安琪

对接口成本的分析有参考价值,同样是五个接口,实时同步、双向写入、失败补偿和高频调用都会明显增加开发与运维工作,不能只按数量报价。

范知夏

权限问题拖到上线后再处理确实容易造成返工。建议企业在立项时同时确认数据迁移、验收标准、源代码交付和首年运维,避免低价报价掩盖范围缺失。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台管理要点:任务协同的流程设计如何设计

运营管理平台管理要点:任务协同的流程设计如何设计

运营管理平台管理要点:任务协同的流程设计如何设计 很多企业购买了任务管理工具,任务延期、责任不清和反复沟通的问 […]
运营管理平台怎么用?经营分析场景下的流程设计拆解

运营管理平台怎么用?经营分析场景下的流程设计拆解

运营管理平台怎么用,真正难的不是把数据接进来,也不是做出一块颜色鲜艳的看板,而是把一个模糊的经营问题,转换成可 […]
运营管理平台怎么选?异常预警相关的流程设计判断标准

运营管理平台怎么选?异常预警相关的流程设计判断标准

很多企业选运营管理平台时,第一眼看的是看板数量、图表样式和“智能预警”四个字,但真正上线后才发现:异常被发现了 […]
运营管理平台怎么落地?从数据看板讲清流程设计

运营管理平台怎么落地?从数据看板讲清流程设计

运营管理平台怎么落地?从数据看板讲清流程设计 很多企业上线运营管理平台后,第一张数据看板做得很漂亮:收入、订单 […]
运营管理平台流程设计:经营分析从哪里开始

运营管理平台流程设计:经营分析从哪里开始

运营管理平台流程设计:经营分析从哪里开始 很多企业第一次做运营管理平台,最先讨论的是首页放几个看板、报表能不能 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
