电商系统开发:供应链团队落地路线图:从长期迭代走向控制开发预算

电商系统开发最容易出现的误判,是把预算失控归因于“开发单价太高”。我见过更常见的情况是:一期项目已经上线,采购负责人临时增加供应商分级,仓库要求按批次管理,运营又提出多渠道拆单,财务要求订单和收入口径重新对齐。每个需求单独看都合理,但它们叠加后,系统从一次性交付变成了没有终点的持续改造。真正需要控制的,不是某一次开发报价,而是需求如何进入版本、数据如何验证、变更如何定价,以及每一轮投入是否产生了可验收的业务结果。
本文给出一套供应链团队可执行的电商系统落地路线图:先划清一期边界,再拆开全生命周期成本;先打通商品、采购、库存、订单和履约闭环,再建设预测、自动化与精细化分析;最后用需求池、版本冻结、成本台账和业务指标,把“长期迭代”从无序追加变成有规则的投资组合。
电商系统通常不是上线即结束的项目。商品规则会变,供应商会变,仓库布局会变,渠道接口会变,促销和履约策略也会变。系统一旦连接了订单、库存、采购和仓储,任何一个环节的调整,都可能影响数据结构、接口逻辑、权限、报表和测试用例。
因此,预算不能只写成“系统开发费”。更合理的做法,是把项目拆成一次性建设成本、外部协同成本、上线保障成本和持续运营成本。只有这样,供应链负责人才能回答一个关键问题:这次新增需求究竟是在完善核心能力,还是在为前期边界不清买单。
| 成本类别 | 典型工作 | 最容易被忽略的部分 | 预算管理重点 |
|---|---|---|---|
| 业务与产品设计 | 流程调研、原型、权限、异常场景梳理 | 跨部门会议、流程返工、验收口径反复变化 | 先锁定业务规则和验收标准 |
| 核心系统建设 | 商品、采购、库存、订单、仓储、履约 | 库存状态、批次、拆单、退货等复杂边界 | 按业务闭环而不是按页面数量计价 |
| 接口与数据 | 平台、支付、物流、财务、仓储系统对接 | 字段映射、同步失败、重复推送、历史数据清洗 | 单独建立接口和数据迁移清单 |
| 测试与上线 | 联调、压力测试、试运行、培训、切换 | 业务人员投入、夜间切换、上线后驻场支持 | 把上线视为交付阶段而非开发附属工作 |
| 长期运营 | 监控、故障处理、版本升级、需求迭代 | 小需求积累、历史代码理解、重复报表开发 | 按季度评估投入产出和复用率 |
我的判断是:如果一家公司只比较供应商的初始报价,而不比较三年内的变更成本,往往是在比较“第一张发票”,而不是比较系统总拥有成本。

不少项目立项时会列出几十个功能:商品管理、供应商管理、采购单、库存预警、订单拆分、报表中心、移动端、智能补货、预测分析等。功能越多,项目看起来越完整,但这并不意味着业务价值越高。
一期更应该回答:一个订单从产生到履约,是否能找到对应的商品、库存和仓库;一次采购从申请到入库,是否能追踪供应商、数量、价格和到货异常;一次库存变化,是否能知道由谁、因为什么业务动作产生。只要核心链路还不闭环,增加更多分析图表和自动化按钮,通常只是把问题隐藏得更深。
我建议用“最小可运营闭环”定义一期,而不是用“最全功能清单”定义一期。最小闭环并不等于简陋,它要求关键数据能流动、关键责任能追踪、关键异常能处理。
如果团队把系统当成一次性工程,开发人员会倾向于满足当前需求,业务部门则会在上线后不断补充新要求。结果通常是:接口没有统一规范,字段命名不一致,权限依赖人工配置,报表由不同人员重复制作,后续每个小改动都需要重新理解旧逻辑。
长期可控的系统,启动阶段就应留下四类资产:业务流程图、数据字典、接口目录和需求变更记录。这些文档不应是为了项目验收而制作的形式材料,而应成为下一轮迭代的“地图”。没有地图,开发团队每次进入旧系统都需要重新勘探,成本自然会上升。
供应链系统的难点,不在于每个部门提出的需求不合理,而在于这些需求往往只优化局部。采购希望供应商可以直接确认交期,仓库希望入库时增加批次校验,运营希望不同渠道使用不同库存,财务希望订单状态与结算状态分开,客服希望售后退回库存能够自动判断可售状态。
如果没有统一的业务模型,这些需求会分别进入系统,最后形成多个互相冲突的状态。比如“已发货”对仓库而言代表包裹离库,对订单而言可能代表物流单已创建,对财务而言却可能仍未满足结算条件。状态定义不一致,后续每一个报表和接口都会增加解释成本。
很多所谓的系统功能冲突,本质上不是开发人员能力不足,而是企业没有先决定同一个业务事实由谁定义、在什么节点生效。
第一类是多渠道、多仓和多履约模式同时上线。自营仓、第三方仓、供应商直发和门店发货使用不同库存规则,订单还可能发生拆单、合单、部分发货和部分退款。看似只是增加几个选项,实际上会改变库存占用、可售计算和订单状态模型。
第二类是历史数据质量不足。商品编码重复、供应商名称不统一、库存单位不一致、渠道商品没有统一映射,都会让数据迁移变成一项独立工程。如果项目没有提前盘点,开发完成后才发现旧数据无法直接导入,就会出现临时清洗、人工核对和重复测试。
第三类是接口依赖没有被纳入范围。平台订单、支付回传、物流轨迹、财务凭证、仓储出入库和营销系统往往由不同厂商提供。接口是否开放、调用频率是否受限、失败后是否支持重试,都会影响开发工作量。
| 触发因素 | 表面需求 | 实际影响范围 | 前置动作 |
|---|---|---|---|
| 多仓 | 增加仓库选项 | 库存、分仓、调拨、履约、报表 | 先定义库存归属和可售规则 |
| 批次管理 | 入库时增加批次字段 | 采购、入库、出库、效期、退货追溯 | 明确批次生成、传递和失效逻辑 |
| 拆单发货 | 一个订单分多个包裹 | 订单状态、库存扣减、物流、售后、结算 | 建立订单行、履约单和包裹的关系 |
| 供应商直发 | 让供应商直接发货 | 库存口径、物流回传、责任归属和售后 | 先确认虚拟库存和责任节点 |
假设供应商给出一份看起来很有吸引力的报价:包含商品、订单、库存和基础报表,周期两个月,报价低于其他方案。项目进入实施后,团队才发现以下内容并未包含在范围内:第三方仓接口、库存盘点差异处理、订单拆分、历史数据迁移、权限细分、异常重试、上线培训和运营报表。
这些工作并非供应商故意遗漏,也可能是双方在立项时只讨论了“页面和功能”,没有讨论业务闭环。最终追加费用不是偶然,而是初期估算模型缺失的结果。采购阶段越强调单价,越需要审查范围边界,否则低价很可能只是把成本推迟到变更单。

“要有采购管理”“要有库存预警”“要有供应商协同”只是功能名称,不是可开发的需求。开发团队真正需要知道的是:谁在什么场景下操作,输入什么数据,系统如何判断,异常由谁处理,最终用什么结果验收。
例如“库存预警”至少涉及库存口径、预警阈值、统计周期、仓库范围、在途库存是否计入、促销期间是否调整、预警后由谁处理等问题。如果这些规则没有确定,系统上线后很容易出现预警很多但没人相信、预警少了又无法发现缺货的两种结果。
把功能名称展开成“角色,触发条件,业务动作,数据变化,异常处理,验收指标”,需求才有可能进入准确估算。
供应链业务无法一次性被预测完整。企业可能在项目期间拓展新渠道、增加新仓库或改变供应商政策。试图在一期覆盖所有未来场景,会显著增加当前复杂度,而且很多功能在真正使用前无法验证。
更稳妥的方式是先建设可扩展的主数据、权限、日志和接口基础,再按照业务价值逐期增加能力。把不确定的功能留到后续,并不代表不重视,而是把决策推迟到拥有真实数据之后。
报表不是把数据库字段排列出来。采购金额、库存金额、可售库存、订单收入和履约成本的口径,往往来自不同业务事件。如果没有在前期定义数据来源和更新时点,后期很容易出现“系统里有数据,但不同部门看到的数字不一样”。
对于经营分析,数据模型应在核心流程设计时同步确定。比如库存周转率的分母采用期初期末平均库存,还是采用日均库存;采购到货率按照数量、金额还是订单行计算;订单处理时长从支付成功开始,还是从审核完成开始。口径不一致,分析工具也无法修复管理问题。
标准化的目标不是把所有业务强行做成同一种流程,而是把高频、稳定、可复用的部分统一起来,把真正具有竞争力的差异保留下来。权限、日志、接口重试、商品编码规则和基础审批通常适合标准化;特殊供应商结算、独有履约规则和特定渠道策略,则需要评估是否值得定制。
我通常会把定制需求放进两个问题里判断:它是否直接影响收入、履约或风险控制?它是否会被高频使用并形成长期壁垒?如果两个问题的答案都是否定的,优先采用配置、人工补充或延后建设,往往比立即开发更理性。
一项需求报价为十个人天,并不意味着企业只需支付十个人天的成本。需求评审、业务确认、接口方配合、测试数据准备、用户验收和上线培训都需要企业内部投入。如果需求在开发中途变更,返工还会影响其他版本的交付。
预算台账至少要区分“开发人天”和“总交付人天”。前者用于评估供应商工作量,后者用于评估企业实际投入。很多项目表面上预算没有超支,实际却占用了供应链骨干大量时间,导致日常业务受到影响。
数据迁移、测试和监控在上线前很难直接体现收入,却是供应链系统最不能随意削减的部分。库存数据错一位小数、订单重复推送一次、退货状态未及时同步,都可能影响采购、仓库、客服和财务多个岗位。
可以压缩重复页面、低频报表和暂不产生价值的自动化功能,但不应把库存一致性验证、接口失败重试、权限审计和上线回滚方案当成可有可无的“附加项”。

我会先把需求分成两类。第一类是闭环缺口,例如采购入库后库存没有增加、订单取消后库存没有释放、退货完成后可售状态无法判断。这些问题会导致业务事实不完整,通常应优先处理。
第二类是局部不便,例如某个岗位希望少点两次按钮、某张报表希望增加一个筛选项、某个页面希望换一种展示方式。它们可能有价值,但需要与核心闭环问题比较,而不能因为提出者职位高或声音大就自动进入当前版本。
| 判断维度 | 高优先级特征 | 低优先级特征 | 建议处理方式 |
|---|---|---|---|
| 业务影响 | 影响订单、库存、采购或合规 | 主要改善单个岗位体验 | 核心影响优先进入近期版本 |
| 使用频率 | 每日、高频、多人使用 | 每月一次或少数人使用 | 高频需求优先做自动化 |
| 可验收性 | 能定义准确率、时效或成功率 | 只能描述“更方便”“更智能” | 先补充指标再估算开发 |
| 复用价值 | 多个渠道、仓库或岗位共用 | 只服务一个特殊例外 | 优先建设通用能力 |
| 替代方案 | 没有可靠人工或配置方案 | 可用现有流程临时处理 | 存在替代方案时可延后 |
供应链团队可以给每个需求建立一个简单评分表。业务影响、风险降低、使用频率和复用价值各按一到五分评估,再单独记录开发复杂度。这样做不是为了制造精确的数学结论,而是让不同部门在同一张表上讨论。
一个需求即使总分很高,如果涉及底层库存模型的大范围改造,也不一定适合立即上线。相反,一个中等分数但可以快速解决接口失败重试的需求,可能更适合作为当前版本的优先事项。评分结果必须结合依赖关系和交付能力判断。
我建议使用以下基本公式作为讨论起点:
需求优先级参考分 = (业务影响 + 风险降低 + 使用频率 + 复用价值) ÷ 开发复杂度
这不是财务模型,也不是自动决策工具。它的价值在于迫使团队说明“为什么现在做”,并把价值和复杂度放在同一张桌面上。
很多需求看起来复杂,是因为三个层次被混在了一起。基础能力包括商品、库存、订单、权限和接口等底层对象;业务规则包括可售库存、补货阈值、审批条件和分仓逻辑;展示层则包括页面、报表、看板和提醒。
拆开之后,团队更容易发现哪些部分可以复用。比如多个仓库都需要库存预警,底层预警能力只需建设一次,差异可以通过仓库参数和业务规则配置解决。若每个仓库都单独开发一套页面,未来维护成本会随着仓库数量增加。
不可逆决策包括核心数据模型、商品编码体系、订单和履约关系、库存扣减时点以及主要接口架构。这些决策一旦投入生产,修改会影响历史数据和上下游系统,需要在早期投入足够时间论证。
可逆决策包括看板样式、低频筛选项、提醒文案和部分操作入口。它们可以先采用简单方案,等真实用户使用一段时间后再优化。把大量时间花在可逆决策上,往往会挤压真正需要严谨设计的底层工作。

正式开发前,我建议供应链团队先完成一次业务现状盘点。时间不宜拖得过长,但也不能只开一次需求会。盘点对象应包括采购、计划、仓库、运营、客服、财务和技术接口负责人,重点不是收集所有愿望,而是还原真实流程。
盘点时要同时记录正常流程和异常流程。正常流程通常容易描述,真正决定系统复杂度的却是缺货、超收、少收、拒收、部分发货、订单取消、退货入库、库存盘亏和接口失败等场景。
一期范围不是把所有需求砍掉,而是把需求分为“必须形成闭环”“可以提高效率”“需要数据成熟后再做”三组。第一组要进入一期,第二组根据资源安排,第三组明确放入后续路线图,避免它们在项目中途不断回流。
一期通常应优先建设以下能力:统一商品基础资料、采购订单跟踪、库存收发存记录、订单同步、基础履约状态、关键异常处理、角色权限和基础业务报表。是否增加多仓、批次、效期和供应商协同,要根据企业实际复杂度判断,不能简单套用模板。
在这个阶段还要冻结核心对象的定义。商品、仓库、供应商、采购单、库存流水、订单、履约单和售后单之间的关系,应由业务和技术共同确认。越早发现模型冲突,修复成本越低。
开发阶段建议按业务链路而不是按团队分工验收。不要先验收“订单模块完成”,再验收“库存模块完成”,最后才发现两者无法联动。更好的验收方式是选择真实业务场景,从订单创建开始,一直走到库存占用、仓库出库、物流回传、售后处理和财务对账。
每一条链路都应准备正常、异常和回滚三组测试数据。比如订单正常发货是一组,部分缺货导致拆单是一组,接口重复推送或仓库拒收是一组。只有覆盖异常场景,团队才能知道系统是否真的支撑供应链运营。
试运行不应只是让用户登录系统看页面,而应选择一个仓库、一个渠道或一类商品进行真实业务验证。试运行期间保留原流程作为对照,但必须明确哪些数据以新系统为准,避免出现两套系统都被使用、最终谁也无法确认的情况。
数据迁移要建立抽样核对规则。商品总数、库存总量、订单金额、供应商数量和仓库余额等总账指标需要核对,关键商品和高价值订单还要进行明细抽查。迁移完成不等于数据可信,必须把差异原因记录下来。
上线后的需求不能采用“谁急谁先做”的方式。建议每月收集和归类需求,每季度进行一次版本规划。每个季度只选择有限数量的主题,例如本季度解决库存准确性,下季度提升供应商到货协同,再下一季度建设补货分析。
如果所有版本同时处理采购、仓库、订单、财务、移动端和智能分析,团队会失去验证重点。聚焦主题能够让管理层更清楚地判断投入是否有效,也能让开发人员减少频繁切换。

总价合同并不能自动带来预算可控。供应链团队应要求供应商将报价拆到模块、交付阶段和接口范围,并明确哪些内容属于标准能力、哪些内容属于定制开发。只有拆开后,后续变更才有可比较的基准。
建议每条需求至少记录以下字段:需求编号、提出部门、业务问题、影响流程、优先级、预计人天、接口影响、测试范围、上线版本、验收指标和实际投入。这个台账可以使用某项目管理工具、电子表格或内部系统,工具名称并不是关键,关键是所有需求必须进入同一个入口。
一次性投入通常包括需求分析、产品设计、首次开发、首批接口和数据迁移。持续性投入包括服务器、监控、版本维护、故障响应、权限管理和数据运营。变更预留则用于应对外部接口调整、业务政策变化和一期上线后的必要修正。
如果团队把持续性投入隐藏在“后续再说”里,项目初期会显得很便宜,但运营部门接手后会面临没有人维护、没有预算升级和没有责任人的问题。预算控制的前提,是承认系统有生命周期,而不是假设上线后不再发生变化。
| 预算账户 | 建议记录内容 | 适合的控制方式 | 失控信号 |
|---|---|---|---|
| 初始建设账户 | 产品、开发、接口、数据迁移 | 里程碑验收和阶段付款 | 未完成核心闭环却不断新增展示功能 |
| 上线保障账户 | 测试、培训、试运行、切换和回滚 | 单独列项,不与开发工作混计 | 上线前才临时寻找测试人员和业务数据 |
| 持续运营账户 | 运维、监控、安全、版本升级 | 按月或按季度复盘使用情况 | 系统出现故障只能临时找开发人员 |
| 变更预留账户 | 新增规则、接口变化、必要修复 | 每笔支出说明原因和业务结果 | 预留资金被低价值需求提前消耗 |
第一个指标是单位需求成本。它可以帮助团队发现某一类需求是否越来越昂贵。如果同类报表的平均交付成本持续上升,可能说明数据模型缺乏复用,或者需求定义不够清晰。
第二个指标是返工率。返工率高不一定意味着开发质量差,也可能是业务规则在开发后才被确认。团队需要进一步区分“技术缺陷返工”和“需求变更返工”,两者的管理动作完全不同。
第三个指标是版本延期率。持续延期说明当前版本承载了过多需求,或者存在跨团队依赖没有被识别。延期并不只是时间问题,它会推迟业务收益,也会让下一版本的需求继续堆积。

里程碑不应只写“开发完成”。更可执行的里程碑包括需求和原型确认、数据模型确认、核心流程联调、试运行完成、正式上线和上线复盘。每个节点都要有交付物和验收证据。
例如,库存模块验收不能只确认页面是否能打开,而应验证入库、出库、调拨、盘点、退货和库存查询的数量是否一致。订单模块验收不能只确认订单能同步,还要验证重复回传、取消、拆单、部分发货和售后状态。
交易系统的第一职责是让订单、采购和库存准确流转,经营分析则需要跨系统组合数据。把所有分析需求都硬编码到交易系统中,容易导致报表逻辑越来越复杂,开发团队不断为字段筛选和临时口径修改投入时间。
更合理的架构是:交易系统保存业务事实,数据分析层负责汇总、加工和展示。这样既可以减少核心系统的报表定制,也能让供应链负责人从采购、库存、订单和履约多个角度观察同一个问题。
例如,团队可以使用九数云这类数据分析工具,连接多个业务数据源,建立供应商到货率、库存周转、订单履约和异常处理的分析视图。这里的重点不是工具本身,而是把“交易数据”和“经营解释”分层,避免每次新增一个管理问题都改动核心交易逻辑。
数据工具不能解决口径冲突。供应链团队要先定义数据字典,例如订单创建时间、支付时间、审核时间、出库时间和签收时间分别用于什么指标;库存是看账面库存、可售库存还是扣除锁定后的库存;供应商到货率按采购单、采购数量还是金额计算。
我建议每个关键指标都写成一张“指标卡”,至少包含指标名称、业务含义、计算公式、数据来源、更新频率、责任部门和异常解释。指标卡建立后,开发团队才知道哪些字段必须保留,分析人员也不会反复争论同一指标的定义。
预算控制不能只看开发台账,还要看系统使用结果。假设一个系统上线后开发了三十张报表,但运营人员每周只使用其中六张,说明报表建设可能偏离真实决策场景。相反,如果库存差异报表每天都被使用,却需要人工导出和清洗,那么它可能是下一阶段最值得投入的能力。
分析层还能帮助团队判断某项自动化是否真的节省了时间。上线前人工处理订单异常需要多少小时,上线后还剩多少小时;上线前库存核对每周需要几个人,上线后差异是否减少;这些结果比“系统功能已经上线”更能说明投入是否有效。

数据分析工具适合处理跨系统汇总、趋势观察、异常筛选、经营看板和管理层复盘。它可以减少重复导出和手工拼表,也能让业务人员更快发现库存积压、供应商延期和履约异常。
它不适合替代订单交易、库存扣减、权限控制或复杂业务事务处理。如果底层交易规则本身错误,分析工具只能更快地展示错误结果。因此,供应链团队要避免把分析层当成交易系统的替代品,也不要用报表掩盖流程缺陷。

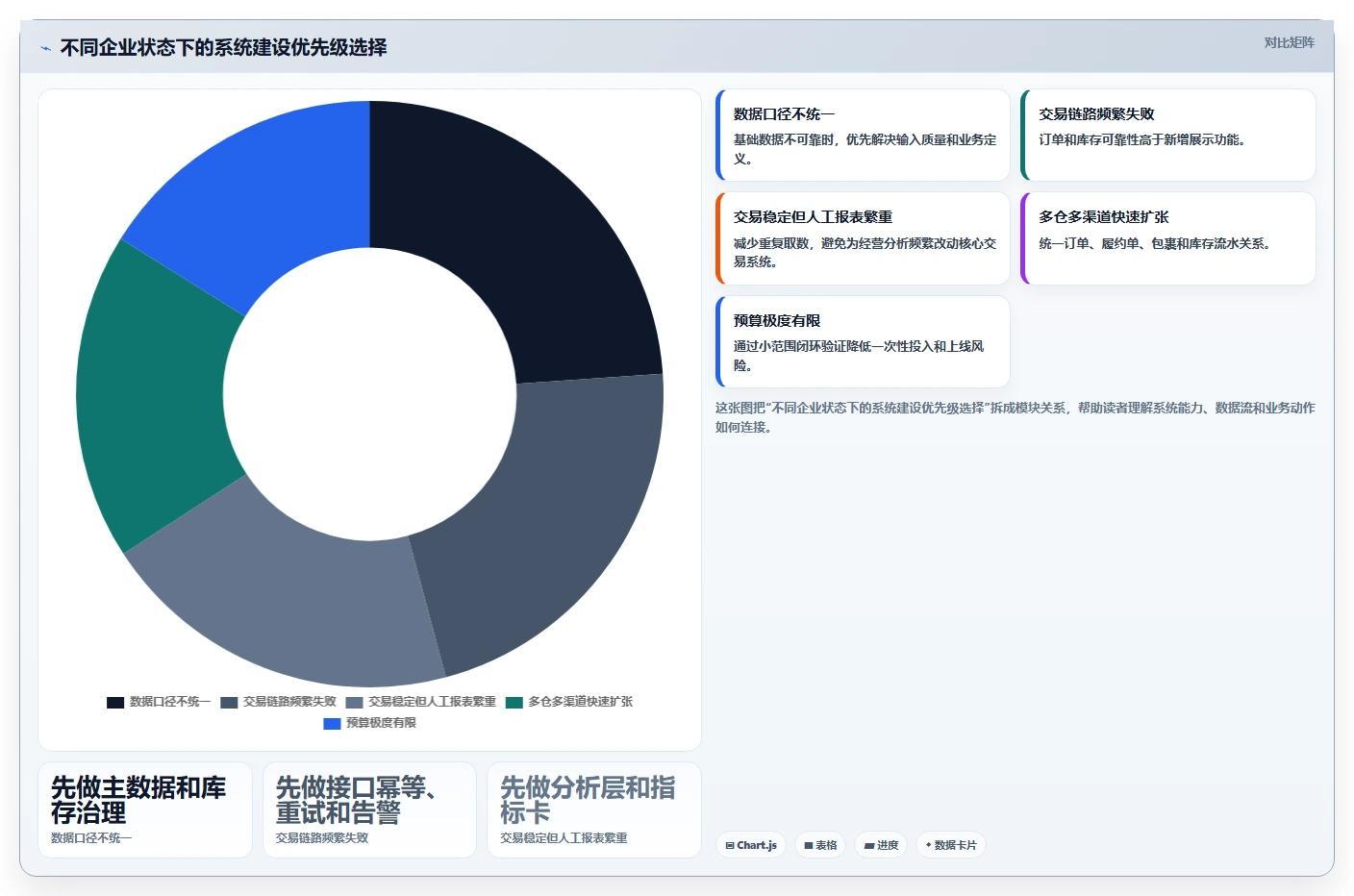

下面是一个情景推演,不对应某个可公开识别的客户。假设一家中型电商企业同时经营自营仓、第三方仓和供应商直发,日均订单约八千单,商品数量约两万,采购团队十五人,仓库和客服分布在多个地点。
企业原来使用多个相互独立的系统:平台负责订单,仓库系统负责出入库,财务系统负责结算,采购团队使用电子表格跟踪到货。管理层决定建设一套供应链协同系统,最初希望一次性完成商品、采购、库存、订单、仓储、供应商门户、补货预测和经营看板。
如果按全部功能同时启动,项目看起来很完整,但风险集中在三个地方:数据口径没有统一,多种履约模式的库存逻辑尚未确认,预测功能也缺少稳定历史数据。此时直接开发,很可能先花钱做出页面,再在联调阶段反复调整底层规则。
团队经过评审后,将需求拆为三层。第一层是必须闭环的能力:商品主数据、采购订单、库存流水、订单同步、基础履约、退货记录和权限审计。第二层是提高协同效率的能力:供应商确认、到货预警、多仓调拨和异常看板。第三层是需要数据成熟后再建设的能力:补货预测、智能分仓和供应商绩效评分。
这种拆分没有否定第三层需求,而是把它们从当前开发范围转移到明确的后续路线图。团队也规定,只有当商品编码统一率、库存流水完整率和订单状态一致性达到预设标准后,才启动预测类项目。
项目初期发现,同一个商品在不同系统中存在多个编码,部分供应商使用简称,仓库还存在箱、件、套三种单位。团队没有立即开发补货模型,而是先建立商品映射表、单位换算规则和供应商主数据。
在订单侧,团队把订单、订单行、履约单和包裹拆开建模。这样处理后,一个订单可以对应多个履约单,一个履约单又可以对应多个包裹,部分发货和部分退款不再需要用大量特殊状态硬塞进订单表。
一期上线后的验收指标不是“所有页面已完成”,而是关注几个业务结果:库存变动是否可追溯,订单状态是否一致,人工核对时间是否减少,异常订单是否有责任人,采购到货是否能够按计划追踪。
以下数字是情景模拟,用于展示评估方法。真实项目应以企业自身基线和统计周期为准。

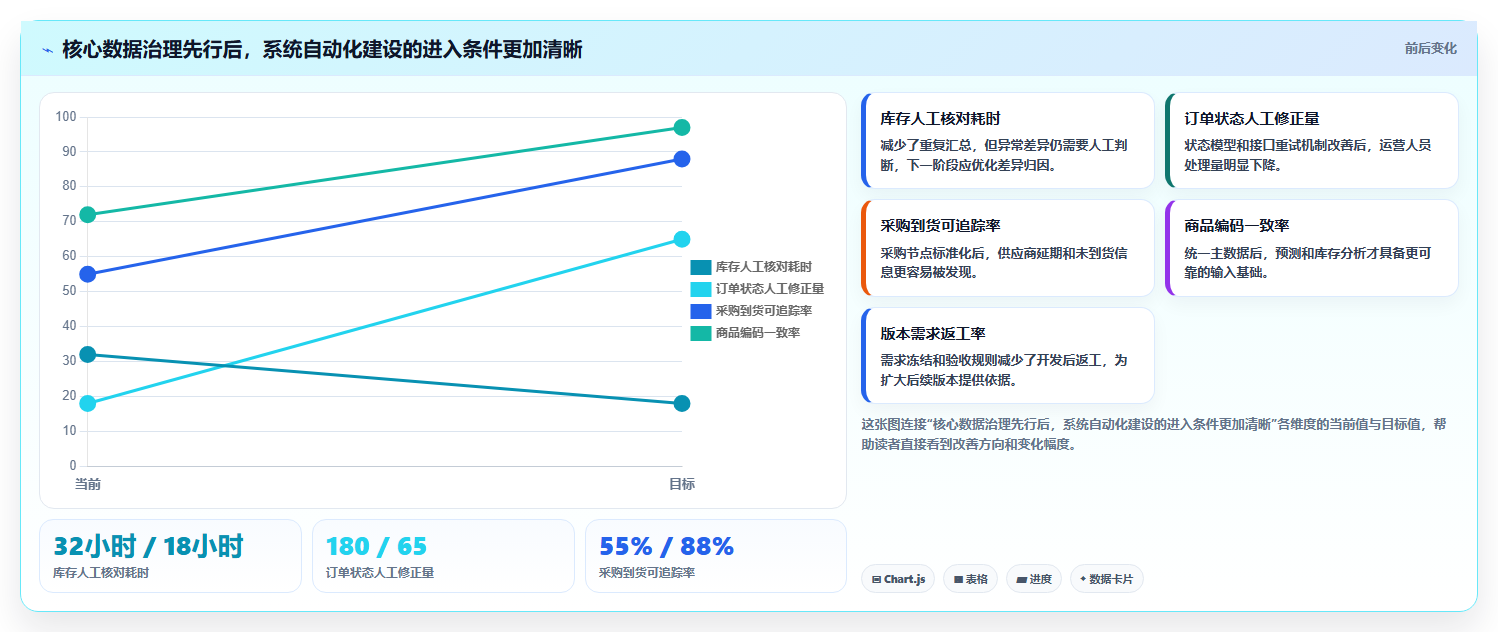

| 指标 | 上线前基线 | 一期目标 | 复盘观察 | 下一步判断 |
|---|---|---|---|---|
| 库存人工核对耗时 | 每周32小时 | 降至每周16小时以内 | 降至每周18小时 | 优先优化异常差异处理 |
| 订单状态人工修正量 | 每天约180笔 | 降至每天80笔以内 | 降至每天65笔 | 具备继续建设自动化的条件 |
| 采购到货可追踪率 | 约55% | 达到85% | 达到88% | 可进入供应商协同阶段 |
| 关键商品编码一致率 | 约72% | 达到98% | 达到97% | 暂缓复杂预测,继续治理边界数据 |
| 版本需求返工率 | 约28% | 控制在18%以内 | 降至16% | 可以扩大下一版本范围,但仍需保持冻结机制 |

这个推演中最容易被质疑的地方,是为什么没有一开始就建设智能补货。原因不是预测没有价值,而是预测依赖准确的商品、库存、采购和销售数据。如果输入数据存在编码重复、库存状态不清和历史缺失,模型输出再复杂,也只会增加错误决策的自动化程度。
另一个取舍是没有为每一种履约模式开发完全独立的流程。团队保留履约模式差异,但统一了订单行、履约单、包裹和库存流水等基础对象。这样既能支持业务差异,也避免未来每增加一种模式就复制一套系统。
优先级应放在主数据治理、编码映射、单位换算和库存流水追踪。此时不建议立即建设复杂预测、智能补货或高级绩效评分,因为这些能力会放大基础数据问题。
这类企业最容易陷入“先撑住再说”的状态。建议先识别增长带来的瓶颈,是订单接入能力不足、库存同步延迟、仓库作业效率低,还是客服和财务人工处理过多。不同瓶颈需要不同投资,不要笼统地重做整套系统。
如果交易链路稳定但人工核对严重,可以优先建设异常监控、自动对账和数据分析层;如果订单同步频繁失败,则应优先优化接口幂等、重试和告警;如果仓库作业已经成为瓶颈,应把预算投向仓内流程和设备协同,而不是先做管理层看板。
这类企业的核心不是功能多,而是状态和责任边界复杂。应先统一订单、库存和履约对象,再逐步增加多仓分配、供应商直发和跨渠道库存策略。
项目预算中要单独预留接口联调、数据映射和异常处理成本。对于每个外部系统,至少确认接口方向、触发时机、唯一标识、失败重试、重复消息处理和对账方式。只写“支持对接”而不写这些细节,报价无法真正比较。
不建议因为要做几个看板,就直接替换交易系统。可以先评估现有系统是否能稳定提供订单、采购、库存和履约数据。如果数据能够导出或通过接口获取,优先建设分析层和指标体系,验证管理价值后再决定是否改造核心系统。
这也是九数云等分析工具较适合介入的场景:把分散数据汇总起来,形成面向采购、库存和履约的观察视图,减少临时取数和手工拼表。前提是数据授权、口径和更新机制已经确认,不能把分析工具当作数据治理的替代方案。
可以采用“小范围、单链路、可回滚”的策略。先选择一个仓库、一类商品或一个渠道,把订单、库存和履约的最小闭环跑通,再复制到其他场景。
预算有限时应优先保留数据一致性、权限、日志、接口重试和基础测试;可以延后低频报表、复杂页面定制、移动端体验优化和探索性智能功能。真正危险的不是功能少,而是核心交易链路不可靠。

标准能力的优势是上线快、维护成本较低、版本可复用;定制能力的优势是更贴合企业流程,但会带来设计、测试和长期维护成本。判断标准不应是“定制更高级”或“标准一定更省钱”,而应看业务差异是否真的值得长期承担。
如果某项流程是行业通用、企业未来可能调整,而且现有标准能力已经满足八成需求,优先采用标准方案通常更稳妥。如果某项规则直接影响企业独特的履约能力、供应商结算方式或库存策略,并且高频使用、难以人工替代,定制才更有可能值得。
快速上线可以尽早获取真实反馈,但前提是核心数据和交易链路不能以牺牲可靠性为代价。适合快速上线的是页面、低频报表和部分配置能力;不适合压缩的是库存扣减、订单状态、权限审计和数据迁移。
我更倾向于把项目拆成“可快速验证”和“必须谨慎设计”两组。前者允许先做简版,后者应在上线前完成充分测试。这样既不会因为追求完美而迟迟不上线,也不会为了速度把不可逆错误带入生产环境。
供应商评估不应只比较报价。至少要比较需求澄清能力、接口经验、数据迁移方法、测试深度、文档完整度、人员稳定性和上线后的响应机制。
| 评估项目 | 低价但不透明的表现 | 长期可控的表现 | 建议提问 |
|---|---|---|---|
| 范围定义 | 只给功能名称和总价 | 拆到流程、接口、验收和排除项 | 哪些异常场景已包含在报价中? |
| 数据迁移 | 笼统写“协助导入” | 提供清洗、映射、抽样和回滚方案 | 历史差异由谁处理、如何验收? |
| 接口能力 | 只承诺“支持对接” | 说明幂等、重试、监控和对账机制 | 接口失败和重复消息如何处理? |
| 长期维护 | 上线后另行协商 | 明确服务范围、响应时间和版本策略 | 小需求和故障处理如何计价? |
| 交付资产 | 源代码或文档交付不清 | 提供架构、数据字典、接口和操作文档 | 后续更换团队是否能够接手? |
完全自研适合有稳定技术团队、业务差异明显且长期愿意承担维护成本的企业。购买标准系统适合流程相对成熟、希望快速上线并降低初始建设压力的企业。混合建设则适合核心交易能力已有基础,但需要在数据分析、协同流程或特殊规则上做扩展的团队。
不要把选择简化为“自研更灵活、购买更便宜”。购买系统也可能产生接口、实施、数据迁移和定制费用;自研也可能因为人员流动、架构升级和长期运维而增加成本。应比较三到五年的总拥有成本,而不是只看第一年付款。

月度需求评审解决“哪些需求进入池子”,季度投资复盘解决“哪些投入产生了结果”。两者不能混在一起。一个需求被批准开发,不代表它上线后一定有效;一个功能上线后使用率低,也不代表一定要继续追加开发。
月度评审应关注业务问题、优先级和依赖关系。季度复盘则应关注使用人数、处理时长、异常量、库存准确率、订单履约和人工成本变化。对于没有使用、无法验收或持续产生返工的功能,应暂停继续投入。
很多版本只设置开始条件,没有设置停止条件。需求一旦进入开发,就算业务价值发生变化也很少被取消。建议每个版本在立项时明确:如果预计工期超过多少、依赖接口无法按时提供、数据质量达不到要求,项目是否延期、拆分或取消。
停止一个低价值需求不是项目失败,而是及时止损。供应链项目最大的浪费之一,是因为已经投入了一部分人天,就继续把更多预算投入到一个价值已经下降的功能上。
上线问题至少应分为技术缺陷、需求遗漏、数据问题、操作问题和外部系统问题。不同问题的责任和解决方式不同。技术缺陷要修复并补测试,需求遗漏要进入变更评估,数据问题要回到治理流程,操作问题需要培训或优化界面。
如果所有问题都被记录成“系统问题”,团队就无法知道预算到底花在修复缺陷、补充需求还是清洗数据上,下一次报价和项目规划也会继续失真。
长期迭代过程中,可以观察通用权限、接口组件、报表模板、校验规则和数据字典的复用情况。如果每个新仓库都要重新开发一套权限,每个新渠道都要重新设计一套订单状态,说明系统的可复用基础不足。
复用率不是越高越好。过度追求统一,可能把不同业务强行塞进同一套规则。更合理的目标是:稳定、频繁、跨场景使用的能力尽量复用;真正具有业务差异的规则保持清晰隔离。

第一类是范围说明,包括功能边界、接口清单、排除项和验收标准。第二类是实施方案,包括流程调研、数据迁移、测试、培训和上线计划。第三类是技术资料,包括架构图、数据字典、接口规范、日志和监控方案。第四类是长期服务说明,包括故障响应、版本升级、小需求计价和人员交接机制。
如果供应商只愿意提供一份总价和一张功能清单,团队很难判断后续成本。报价越低,越应该要求对方把边界写清楚,而不是因为价格有吸引力就减少审查。
第一个问题是:本季度新增的功能,是否减少了人工处理、错误、延迟或风险?如果没有,原因是功能没有被使用,还是流程本身没有改变?
第二个问题是:本季度预算主要花在新能力、旧问题修复,还是数据和接口治理?如果大量预算持续用于补历史问题,说明下一阶段要先修复架构和流程,而不是继续增加功能。
第三个问题是:下一季度哪些需求可以取消、延后或改为配置和分析解决?能够主动取消需求,是成熟预算治理的重要表现。
电商系统开发不是一次性购买一套功能,也不是把所有供应链问题交给技术团队。它更像一项持续的经营投资:企业需要不断判断哪些业务变化值得进入系统,哪些变化可以通过流程和配置解决,哪些底层能力必须提前建设,哪些功能应等数据成熟后再投入。
我最核心的建议是,不要把预算控制目标写成“尽可能少花钱”,而要写成“每一笔投入都能解释其业务边界、交付结果和后续影响”。低价但不可追踪的项目,可能在上线后通过返工、人工核对和系统故障继续收费;分阶段但可验收的项目,反而更容易在每个节点发现问题、停止错误投入。
供应链团队可以从三张表开始行动:需求优先级表、预算拆分表和阶段验收表。先用它们梳理一期闭环,再决定是自研、购买还是混合建设;先统一数据和状态,再考虑预测和自动化;先建立版本和变更机制,再谈长期迭代速度。
下一步不应是立即询价,而是先召开一次跨部门范围确认会,邀请采购、仓库、运营、财务、客服和技术共同完成三件事:画出一条真实订单链路,列出十个最常见异常,标记所有外部接口和数据责任人。完成这一步后,供应商报价才有比较基础,开发预算也才真正开始受到控制。
我们团队最初以为预算失控主要是开发单价太高,所以一直在比较供应商报价。系统上线后才发现,真正让我困惑的是:明明每次只增加一个小功能,为什么接口、测试、数据和培训成本也会一起上涨?
我参与过一个同时经营自营仓、第三方仓和供应商直发的电商项目。项目一期报价约为 86 万元,原计划 4 个月上线采购、库存、订单和仓配协同;但上线后的 9 个月里,追加需求达到 41 项,实际投入接近 132 万元。复盘后发现,增加预算的并不是某一个大型模块,而是大量没有被单独计价的连锁工作。
一个看似简单的库存预警需求,往往同时涉及库存口径、仓库权限、数据同步、消息通知、报表展示和异常测试。
成本来源初期估计实际占比变化主要原因 核心功能开发约 58%下降至约 46%部分需求被拆分到后续版本 接口与数据处理约 15%上升至约 24%外部系统字段和状态不一致 测试、培训与上线约 12%上升至约 18%业务异常场景准备不足 临时变更与返工约 5%上升至约 12%需求未冻结,版本反复修改 所以,我判断预算失控的首要原因通常不是开发人员效率低,而是把业务变化误认为单点功能变化。
只要一个需求改变了数据口径、订单状态或权限边界,它就不再是一个局部改动,而是一次小型系统变更。更实用的做法是给每条需求建立影响清单,至少记录功能、接口、数据、测试、培训和上线风险六个维度。凡是影响两个以上维度的需求,都应进入版本评审,而不能由业务人员直接口头插入开发排期。
我负责过供应链项目时,采购、库存、预测、供应商协同和经营分析都被各部门列为一期必做,最后原型评审迟迟无法结束。我想知道,一期到底应该按部门划分,还是应该按业务闭环来确定范围?
我的经验是,一期不应按部门堆功能,而应按一条能被验证的业务闭环来规划。供应链系统最容易踩的坑,就是采购部门做采购,仓库部门做库存,运营部门做订单,最后每个模块都有成果,但订单从下单到履约仍然无法追踪。

在一个中型项目中,我们把一期目标收缩为五件事:商品资料统一、采购单可追踪、库存变动可回溯、订单状态可同步、异常订单有人处理。原本 7 个月的建设计划被压缩到 4.5 个月,首个正式版本也从 96 项需求降到 54 项。
阶段建议建设重点暂缓内容验收信号 一期商品、采购、库存、订单、基础履约复杂预测、智能分仓、高级分析核心订单可以完整追踪 二期多仓协同、供应商协同、库存预警、退换货低频个性化报表跨部门协同减少人工表格 三期预测、补货建议、自动化规则、绩效分析无法定义收益的实验功能系统开始支持经营决策 我建议每项候选需求都回答四个问题:是否影响核心交易或履约?
是否有明确使用部门?能否写出验收标准?如果延期一个版本,业务损失是否可接受?四个问题中有两个答不上来,就不应直接进入一期。一期范围控制的本质不是少做功能,而是先证明系统能稳定运行一条主链路。只有商品、订单、库存和履约之间的数据关系经过真实业务验证,后续预测和自动化功能才有可靠的数据基础。
我拿到过三家供应商的报价,金额分别是 68 万、94 万和 126 万元,表面上都写着包含采购、库存和订单模块,但交付边界完全不同。我不想只选最低价,应该如何拆解报价,才能看出哪些成本被隐藏了?
比较供应商报价时,我不会先看总价,而会先把报价拆成模块、工作量和交付责任。曾经有一个项目的低价方案比最高报价低 37%,但不包含数据迁移、接口联调、上线陪跑和部分异常流程,真正加上这些项目后,差距只剩下约 9%。
一份可比较的报价,至少要单独列出需求分析、产品设计、核心开发、外部接口、数据迁移、测试、培训、上线支持和质保。若这些内容被统称为系统开发费,后续最容易出现追加费用争议。
报价项目必须确认的问题常见追加风险 核心模块包含哪些流程和异常场景退货、取消、拆单被排除 接口对接按接口数量还是按系统计价字段变更和失败重试另收费 数据迁移是否包含清洗、校验和回滚历史数据质量差导致工时增加 测试上线谁准备测试数据,谁负责验收业务问题被归为新增需求 后续服务质保范围、响应时间和版本次数小改动按人天持续计费 我还会要求供应商用同一套示例演示报价边界,例如一笔采购入库后发生部分退货、库存不足、订单拆分和仓库切换时,系统如何处理。
真正有经验的团队会主动说明限制条件;只展示顺利流程,却不谈异常状态的报价,风险通常更高。判断报价是否合理,最终要看生命周期成本,而不是初始合同金额。建议把一次性建设费、接口和数据成本、年度运维费、预估变更费分别列出,再计算两年总投入,这比单纯比较首期价格更接近真实决策。
我们的系统已经上线,但每个部门都在提需求,产品经理每天都在排期,开发团队却一直在返工。我担心如果强行冻结需求,会影响业务灵活性;如果不冻结,预算又会不断突破,长期迭代到底该怎么管?
长期迭代不能靠一次性冻结所有需求来控制,因为供应链规则一定会变化。有效的方法是冻结当前版本,而不是冻结整个业务。我们在一个项目中采用 6 周一个版本、上线前 10 个工作日冻结范围,新增需求必须说明影响和替代方案,返工率从约 23% 降到了 11%。
每条需求进入排期前,至少记录五项内容:业务问题、影响范围、预计工时、涉及系统和验收指标。没有验收指标的需求,即使看起来很紧急,也只能进入待澄清池,不能直接占用开发资源。
管理动作建议做法控制效果 需求分级分为业务必需、风险控制、效率提升、体验优化和探索项避免低价值需求挤占核心资源 版本冻结开发开始后新增需求必须走变更评审减少中途插入和返工 成本台账按需求记录开发、测试、接口和上线工时看清预算消耗来源 月度复盘比较计划工时、实际工时和业务结果及时淘汰低收益功能 我特别建议把返工率和需求平均交付成本列为核心指标,而不只是看按时上线率。
一个版本虽然按期上线,但如果大量功能在下个版本重新修改,表面上的交付速度并不代表真实效率。预算控制还需要设置退出标准。连续两个版本没有使用数据、业务负责人无法确认收益,或者需求上线后仍靠人工表格补充,就应暂停继续开发,先判断是流程问题、数据问题还是功能问题。
最终,供应链系统的预算治理不是把开发团队管得更紧,而是让每一轮投入都有边界、负责人和可验证结果。能被复盘的需求,才有资格进入下一轮预算。

读者评论
文章把预算失控归因于需求边界和变更机制,而不是单纯开发单价,这个判断比较客观。尤其是接口、数据迁移和上线保障常被低估,供应链团队在立项时确实应单独核算。
最小可运营闭环”的思路比较实用。先打通商品、采购、库存、订单和履约,再逐步增加预测与自动化,能避免一期功能过多却无法支撑日常业务。
文中对多仓、批次、拆单等场景的分析较具体,但实际落地还需要结合企业规模、现有系统和人员能力制定优先级。成本台账和验收指标也需要有人持续维护,否则容易流于形式。
