电商系统开发项目最容易被低估的延期原因,往往不是程序员写代码慢,而是商品、库存、订单和采购之间的“数据边界”一直没有定下来。我复盘过一类典型项目:首期计划 12 周上线,前 4 周页面和接口看起来推进很快,进入联调后却连续返工,原因集中在三个问题,SKU 与包装单位混用、库存状态没有统一、采购入库和订单占用没有形成可追溯关系。最终,真正拖慢交付的不是某一张表少了几个字段,而是业务团队、产品团队和研发团队从一开始就没有围绕同一套数据规则工作。

电商系统开发:供应链团队实施建议:围绕数据库设计稳步提升缩短交付周期
如果供应链团队希望缩短电商系统交付周期,最有效的做法不是一开始就催开发团队“先做出来”,而是优先完成核心数据域、主数据编码、状态流转和异常场景的确认。数据库设计不是研发阶段的后台工作,它实际上决定了业务模块如何分工、接口如何联调、测试数据如何准备,以及上线后出现库存差异时能不能查清原因。
本文不把数据库设计写成一份表结构教程,而是从供应链实施负责人的角度,讨论一个更现实的问题:如何用数据模型降低需求争议、接口返工和测试阶段的意外,从而让交付周期变得更可预测。
在供应链系统项目中,我通常不会只看“开发用了多少天”,而会把项目周期拆成需求确认、数据建模、接口开发、外部系统联调、测试修复和上线准备六个部分。很多项目表面上是开发周期超时,实际上延期主要发生在模型反复修改、字段含义重新解释和异常数据无法复现。
例如,业务最初提出“库存查询”,研发可能理解为查询当前库存余额;仓储团队却认为还要区分可用库存、锁定库存、待检库存和残次库存;财务团队又要求能够解释每一次库存变化。若这些定义没有在数据库和业务规则中落地,页面即使按时完成,也会在验收时被判定为不可用。
| 延期来源 | 表面表现 | 实际根因 | 最早应确认的内容 |
|---|---|---|---|
| 数据模型返工 | 反复加字段、拆表、改关联关系 | 业务实体和归属边界不清 | 商品、SKU、仓库、供应商的定义 |
| 接口返工 | 字段频繁改名或增加转换逻辑 | 上下游系统口径不一致 | 唯一标识、枚举值、字段来源 |
| 测试返工 | 用例无法执行或结果无法判断 | 状态流转和异常场景缺失 | 取消、退货、拆单、部分入库规则 |
| 上线返工 | 历史数据无法导入或无法对账 | 迁移规则和流水追溯不足 | 旧编码映射、数据清洗和校验规则 |
我的核心判断是:数据库设计的价值,不在于让数据库“看起来专业”,而在于让不同团队少做重复解释。只要一个字段需要在产品评审、接口联调和测试验收中被重新解释三次,它就已经成为交付风险。

供应链系统至少会同时影响商品、采购、仓储、订单、物流、财务和数据分析等角色。商品团队关心属性是否完整,采购团队关心供应商和报价关系,仓储团队关心库存状态和库存流水,订单团队关心占用与释放,管理层关心报表能否按组织、仓库和渠道拆分。
如果数据库只按照某一个部门的页面来设计,短期内可能开发很快,后续却容易出现“每个模块都有自己的商品表”“同一个仓库存在多个编码”“库存余额和库存流水对不上”等问题。这类问题的修复成本通常高于前期多花几天做数据评审。
数据库设计并不能保证任何项目固定缩短 30% 或 50% 的周期。项目最终进度还会受到需求变更、人员熟练度、第三方接口、测试资源和上线窗口等因素影响。更可靠的目标是降低不确定性,让每个迭代的输入和输出更明确。
供应链团队可以把“缩短交付周期”改写为以下可检查的目标:
我曾经见过一个日用商品项目,业务人员习惯把“箱”作为采购单位,把“瓶”作为销售单位,把“件”作为仓库盘点单位。项目早期的商品表只有一个单位字段,采购、销售和库存模块都直接引用它。到了测试阶段,采购入库 1 箱究竟应该增加 12 瓶、24 瓶还是 48 瓶,系统没有统一答案。
研发团队提出增加换算比例,仓储团队又发现不同供应商的装箱规格不同,采购团队则要求同一个 SKU 在不同合同下支持不同包装。最后,原本只需补充一个“单位换算关系”的设计,变成了商品表、采购明细表、入库单、库存流水和报表全部调整。
这个问题的关键不在于是否增加字段,而在于必须先确认三个层次:销售最小单元是什么,库存核算最小单元是什么,采购接收单元是什么。三者相同,可以简化设计;三者不同,就必须保留明确的换算关系和生效条件。
另一个常见场景是库存表只有“商品编码、仓库编码、库存数量”三个核心字段。这个结构在演示环境中很直观,但当订单取消、库存锁定、采购入库、退货和盘点同时发生时,单看库存数量无法回答一个关键问题:数量为什么变成现在这样。
仓储团队往往需要知道:
因此,库存余额适合做当前状态查询,库存流水则负责解释变化过程。两者不是二选一,而是分别承担“现在有多少”和“为什么是这个数”的职责。
商品和供应商之间通常不是简单的一对一关系。同一个 SKU 可能有多个供应商,不同供应商可能有不同采购价、最小起订量、交期、税率、包装规格和有效期。如果把供应商编码直接放进商品主表,系统很快就会遇到无法表达多供应商和历史关系的问题。
更稳妥的做法是把商品主数据和供货关系分开。商品表描述“这是什么”,供应商表描述“谁提供”,供货关系表描述“谁在什么时间、以什么条件提供”。这样做会多几张表,但可以减少后期为了支持供应商切换而破坏核心商品结构的风险。

数据库技术细节当然需要研发负责,但供应链业务边界不能由研发单独猜测。研发可以决定索引、事务、分库分表和字段类型,却不应独自决定“库存锁定何时发生”“退货是否立即释放库存”“采购部分入库如何结算”等业务规则。
如果供应链团队只提供页面原型和功能清单,研发往往只能根据已有经验补全规则。经验可以帮助项目启动,却不能替代企业自己的业务事实。尤其在多仓、多组织、多渠道和复杂退货场景中,默认规则经常与实际运营方式冲突。
供应链团队至少要参与四类确认:
很多项目试图在一期设计中覆盖所有未来业务,结果商品表里出现大量暂时不用的字段,订单表中塞入促销、结算、物流、售后和会员信息。表面看起来“考虑得很全面”,实际上增加了需求确认和测试复杂度。
我更倾向于采用“核心模型先稳定,变化属性后扩展”的策略。核心交易链路必须先确定,例如 SKU、仓库、库存、订单明细和库存流水;尚未确定的个性化属性,可以通过扩展表、属性值表或独立业务模块承载。
提前设计所有可能性,并不等于具备扩展性。真正的扩展性,是核心数据关系稳定,同时允许非核心业务在不破坏主链路的前提下增加。
只保留库存余额、订单最终状态或采购单最终数量,会让系统在正常流程下看起来简洁,但一旦发生差异,就缺少审计和定位依据。供应链系统不是单纯的展示系统,许多数据必须支持追溯。
库存、价格、供应商供货关系和订单状态,都应该根据业务重要性保留必要的变更记录。并非所有字段都需要完整版本化,但凡是会影响金额、库存、履约或责任判断的数据,都不应只覆盖旧值。
在很多表中,我们会看到一个“status”字段,取值包括新建、处理中、完成、取消。问题是,字段本身不能说明状态为什么变化、谁可以改变、是否允许回退,以及状态变化后会触发什么动作。
更完整的设计至少要补充状态流转规则。例如,订单从“待支付”变成“已支付”后是否锁定库存,订单取消时是否释放锁定,部分发货时订单和库存分别处于什么状态。状态值只是结果,流转规则才是业务逻辑。
供应链团队经常在项目后期才提出“需要按仓库、渠道、供应商和日期查看库存周转”。如果前期没有保留组织、仓库、渠道、单据来源和业务日期等维度,后续报表只能依靠复杂关联甚至人工补录。
报表不一定要在一期全部开发,但分析所需的关键维度应在数据模型阶段确认。对于管理层真正关心的指标,如库存周转、缺货率、采购到货及时率和订单履约时长,数据库要保留能够计算这些指标的原始事实。

我在做供应链数据评审时,通常先把数据分成三类。第一类是核心事实,例如订单明细、采购入库、出库和库存变动,它们记录已经发生的业务事件;第二类是主数据,例如商品、SKU、供应商、仓库和组织,它们为多个模块提供统一引用;第三类是派生数据,例如可用库存、库存周转率和订单履约时长,它们可以根据事实计算或定期汇总。
这三类数据的维护方式不同。核心事实通常应追加记录,不能随意覆盖;主数据需要明确责任人和生效机制;派生数据需要定义计算口径和刷新频率。如果把三类数据混在同一张表中,系统会越来越难以判断“这个数字是原始记录还是计算结果”。
| 数据类型 | 典型对象 | 主要职责 | 设计倾向 |
|---|---|---|---|
| 核心事实 | 订单明细、入库单、库存流水 | 记录已经发生的业务事件 | 保留来源、时间、单据和操作主体 |
| 主数据 | SKU、供应商、仓库、组织 | 提供统一引用和业务基础 | 唯一编码、责任人、状态和生效时间 |
| 派生数据 | 可用库存、周转率、履约时长 | 支持查询、运营和管理决策 | 明确计算公式、刷新周期和口径版本 |
不是所有字段都值得采用同样严格的结构化方式。会参与关联、筛选、计算、权限或对账的字段,应该尽量标准化。例如 SKU 编码、仓库编码、库存状态、供应商编码和业务日期,都不适合让不同模块自由填写。
而一些变化频繁、暂时不参与核心交易的商品属性,可以采用扩展属性设计。比如某类商品有特殊材质,另一类商品有适用温度,若强行把所有属性都加到商品主表,表结构会不断变化;若完全采用无约束的文本字段,又会失去检索和校验能力。
我的判断标准很简单:越靠近交易主链路,越应该结构化;越靠近展示和个性化描述,越可以保留一定灵活性。
一个字段是否需要在一期设计,不应只看业务方说“以后可能会用”,而应估算它未来变更时会影响多少模块。如果改变一个字段会同时影响订单、库存、接口、报表和历史数据,那么它属于高变更代价对象,应在项目早期充分确认。
相反,如果某个字段只影响后台展示,且不参与交易、计算和接口,可以先保留在扩展区域,避免一期被不确定需求拖慢。
| 对象 | 未来变更代价 | 建议处理方式 |
|---|---|---|
| SKU唯一编码 | 高 | 上线前确定规则,原则上不允许随意修改 |
| 库存状态 | 高 | 建立状态字典和流转表,配合异常场景评审 |
| 供应商供货关系 | 中高 | 独立建模,支持有效期、报价和采购条件 |
| 商品营销标签 | 低到中 | 可采用扩展表,按使用频率逐步结构化 |
| 页面展示描述 | 低 | 可先作为非核心属性,不阻塞主链路交付 |
一张实体关系图看起来完整,并不代表模型能支撑真实业务。供应链团队应该拿具体动作去“跑”模型,例如创建采购单、部分入库、锁定库存、订单取消、退货入库和库存盘点。
我通常会要求每个核心动作回答五个问题:谁发起,写入哪些对象,哪些状态发生变化,是否产生流水,失败后如何恢复。如果无法回答其中两项,就说明模型还停留在静态字段层面。

供应链系统实施前,建议先画一张不涉及具体表名的数据域地图。至少包括商品、供应商、采购、仓库、库存、订单、物流、售后和组织权限等区域,并标记每个区域的负责人和上下游关系。
这一步的目的不是画漂亮的架构图,而是回答“谁拥有这条数据”。例如,商品中心可以拥有 SKU 的基础属性,但仓储系统可能拥有库位和库存状态;订单系统可以拥有订单状态,但不能直接修改库存余额,只能通过库存服务发起锁定或释放动作。
如果没有数据所有权,多个系统就会同时修改同一类数据。系统刚上线时问题不一定明显,但随着订单量增加,数据冲突和对账困难会迅速放大。
对大多数电商供应链项目来说,商品、库存和订单是最容易形成连锁影响的三类对象。供应链团队可以先围绕以下关系完成评审:
数据字典不能只列出字段名和类型。对于供应链项目,更重要的是字段的业务含义、维护责任、数据来源和允许值。比如“库存数量”这个字段,如果不说明是现存库存、可用库存还是锁定库存,技术上类型正确,业务上仍然不可用。
| 字段 | 需要确认的内容 | 错误示例 | 建议定义 |
|---|---|---|---|
| sku_code | 唯一范围、生成规则、是否可修改 | 不同系统各自生成编码 | 明确主数据来源和跨系统映射关系 |
| inventory_qty | 数量口径、单位、正负规则 | 各模块都称为库存数量 | 拆分现存、可用、锁定或通过公式计算 |
| order_status | 状态值、进入条件、退出动作 | 仅定义待处理、完成、取消 | 配套状态流转和异常回退规则 |
| warehouse_code | 组织归属、地址、有效期 | 仓库名称作为关联条件 | 使用唯一编码,名称只做展示 |
| business_date | 创建时间、发生时间、入账时间 | 所有报表只使用系统更新时间 | 按业务事件明确统计日期 |
我建议将数据字典纳入评审记录,而不是放在个人表格中。每次字段发生变化,都应记录变更原因、影响模块、数据迁移要求和验收方式。这样可以避免开发人员依据旧版本文档继续实现。
订单状态、采购状态和库存状态不应各自定义、互不关联。供应链团队需要把核心流程画成状态流转图,至少标注触发动作、允许角色、前置条件和后置影响。
例如,订单取消并不只是把订单状态改成“已取消”。如果订单此前已经锁定库存,还必须释放锁定数量;如果已经部分出库,则可能只能取消未出库部分;如果订单已进入结算,则还需要同步处理退款或财务状态。
订单创建
├── 支付成功 → 锁定可用库存 → 待出库
├── 支付超时 → 订单关闭 → 释放锁定库存
├── 用户取消 → 判断出库状态
│ ├── 未出库 → 释放库存
│ └── 已部分出库 → 进入部分取消处理
└── 出库完成 → 扣减库存 → 进入履约完成
上面的流程并不是通用模板,而是用于提醒团队:一个状态变化往往会触发多个数据对象同步变化。数据库设计必须能够承载这些关联,而不是只在页面上显示一个新状态。
测试数据不能只准备一条普通商品、一个仓库和一张完整订单。供应链系统真正容易出问题的地方,往往是多规格、部分履约、跨仓分配、供应商变更和库存冲正。
建议在数据库评审结束前准备至少八类样例:
如果一套数据模型无法清晰表达这些场景,继续堆页面和接口没有意义。越早发现模型问题,修复成本越低。

数据库设计不应该评审一次就结束。更稳妥的方式是分三道门推进。第一道门确认实体、字段和数据归属;第二道门确认接口如何引用这些数据;第三道门使用真实样例验证流程是否可执行。
这三道门的顺序不能颠倒。如果接口还没有基于稳定模型,团队就直接进入开发,后续会出现一个模块按商品名称传值、另一个模块按 SKU 编码传值的情况。接口看似能够调用,数据却无法准确关联。
| 评审阶段 | 核心产出 | 供应链团队要回答的问题 | 不通过的典型信号 |
|---|---|---|---|
| 模型评审 | 实体关系、数据字典、责任边界 | 谁维护、谁引用、哪些字段不可修改 | 同一个字段有多个业务解释 |
| 接口评审 | 字段映射、编码规则、异常返回 | 上下游如何识别同一商品和同一单据 | 接口依赖名称或人工输入匹配 |
| 样例验收 | 正常与异常场景数据 | 业务动作完成后哪些状态和数量改变 | 只能验证成功路径,无法解释失败路径 |
数据库变更管理是交付节奏的重要基础。只要字段、索引、枚举或表关系发生变化,就应该有版本号、变更说明、影响范围和回滚方案。开发环境中直接修改表结构,短期很快,到了测试和生产环境就容易出现脚本遗漏、环境不一致和历史数据缺失。
建议采用以下流程:
首期项目最容易犯的错误是同时建设商品中心、采购协同、智能补货、复杂促销、结算、售后和多组织权限。功能越多,数据边界越容易相互影响,任何一个模块的变化都可能阻塞整体上线。

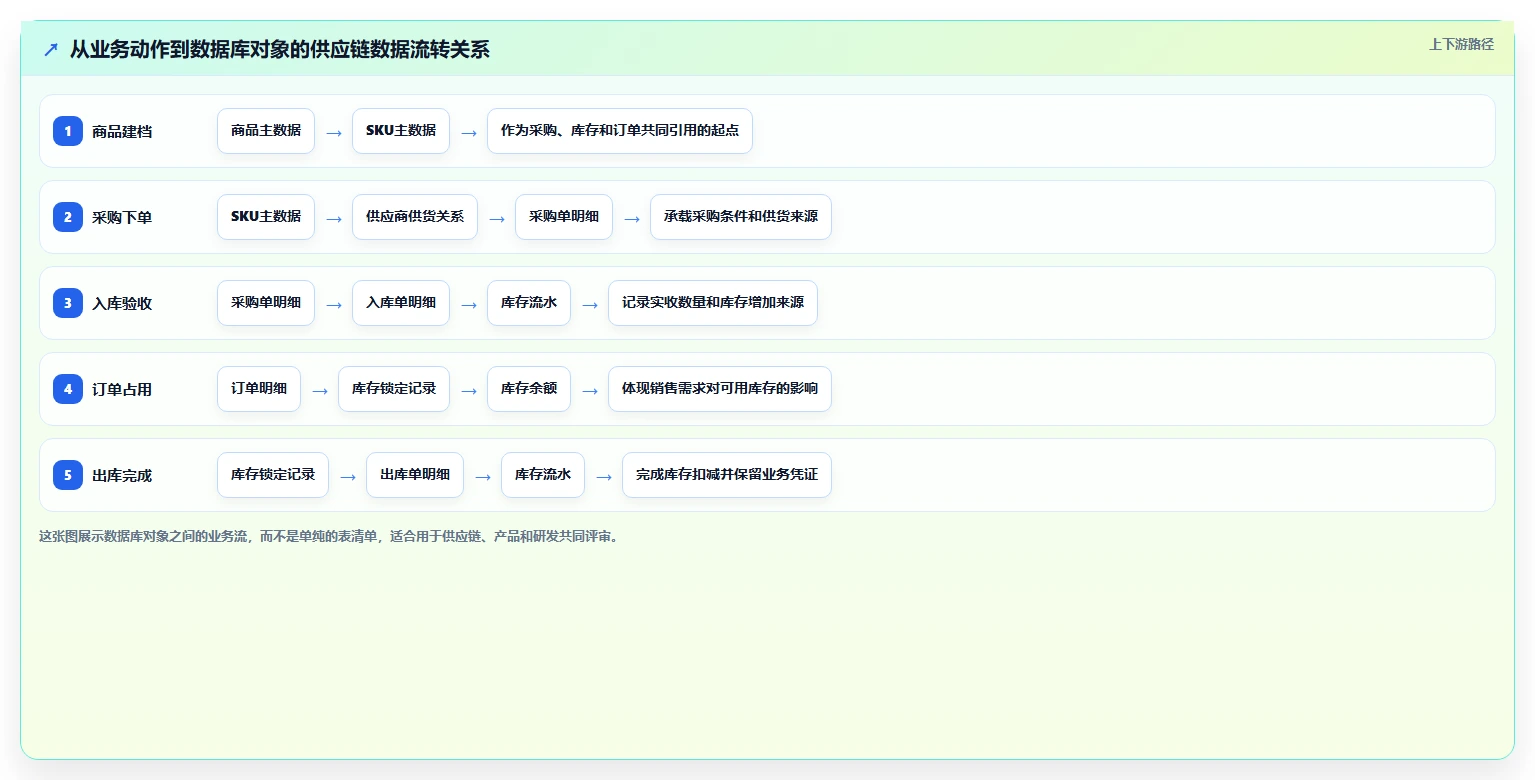

我更建议先保障一条可闭环的主链路:商品建档、采购下单、入库、库存查询、订单占用、出库和库存释放。这个闭环跑通之后,再根据实际业务量和管理需求扩展智能补货、复杂结算和多级审批。
首期范围不是越小越好,而是要足够形成真实业务闭环。只做页面而不做库存流水,不能算完成库存系统;只做订单录入而不处理取消和释放,也不能算完成订单链路。

测试不应只检查页面是否能点击,还要检查数据是否具备一致性和可追溯性。例如,订单取消后,可用库存是否恢复;采购部分入库后,未入库数量是否正确;退货入库后,待检库存是否与可用库存区分;库存调整是否产生带来源的流水。
每个迭代可以设置一组轻量指标:
这些指标不应被用来简单考核个人,而应帮助项目负责人识别流程瓶颈。如果接口一次评审通过率低,问题可能在字段定义;如果流水完整率低,问题可能在业务动作没有落到数据层;如果缺陷定位耗时长,问题可能在日志和关联标识。
九数云与本文主题存在一定关联,但它更适合放在供应链系统的数据分析和经营协同层,而不是替代电商系统的交易数据库。商品、订单、库存和采购的核心交易数据,仍应由业务系统或专门的数据服务负责写入和校验。
如果企业已经有多个系统,例如订单系统、仓储系统、采购系统和财务系统,管理层往往会遇到一个问题:各系统都能导出数据,但很难快速形成统一的库存、采购和履约视图。此时,可以将经过权限控制和口径确认的数据接入九数云,用于搭建跨系统分析、经营看板和异常追踪。
边界必须清楚:交易系统负责“记录和改变事实”,分析工具负责“整理、比较和解释事实”。如果把分析工具直接当作库存写入系统,容易造成数据责任不清和口径混乱。
虽然分析工具不负责核心交易,但管理分析需求会反向提醒团队:数据库必须保留足够的原始事实。比如要计算库存周转率,至少需要库存余额、出库数量、业务日期和仓库维度;要分析采购到货及时率,需要采购承诺日期、实际收货日期、供应商和采购单号。
如果系统只保存“当前库存”和“订单完成状态”,而没有保存库存变化时间、订单关键节点和采购承诺日期,后续即使接入九数云,也只能做静态汇总,无法解释异常原因。
我在评审数据模型时,会先问管理层三个问题:
如果答案是“需要”,那么数据库必须保留事实流水和业务维度,而不是只保留最终结果。
第一类是多系统经营看板。企业可以将订单、库存、采购和物流数据按统一编码汇总,帮助管理层查看销售、库存占用、缺货和到货情况。这里的重点不是看板是否漂亮,而是每个指标是否能追溯到明细。
第二类是异常监控。比如某仓库可用库存持续下降、某供应商到货延期、某渠道订单取消率升高。分析工具适合做趋势、对比和筛选,但异常规则所依赖的原始字段,必须在交易系统中稳定存在。
第三类是跨部门协同。供应链、财务和运营对同一批数据的理解经常不同。将指标口径、筛选条件和更新时间透明化,可以减少“你导出的数不对”的争论,让团队把时间放在业务判断上。
以下场景不应由分析工具承担核心写入职责:
如果团队希望通过九数云或其他分析工具快速解决数据混乱,应该先做主数据统一、字段映射和指标口径治理。工具可以加快分析,但无法自动修复源系统中重复 SKU、错误库存单位或不一致状态。

从零开始的团队没有历史包袱,但也容易因为“未来可能需要”而过度设计。建议先用一到两周完成数据域地图、核心实体清单、状态流转和样例数据,不要一上来就要求输出所有表结构。
首期可以按以下顺序推进:
新系统最值得投入的不是复杂架构,而是把主数据和核心交易规则定义清楚。只要主链路稳定,后续增加分析看板、审批和智能补货会更容易。
多系统整合的关键不是重新建一套“大一统数据库”,而是先确定哪个系统拥有哪类数据。商品主数据由谁维护,库存余额由谁负责,订单状态以谁为准,物流节点由谁提供,这些问题必须在接口开发前确认。
建议为每类关键数据建立“主系统,引用系统,同步方式,失败处理”的矩阵。例如:
| 数据对象 | 主系统 | 引用系统 | 同步方式 | 异常处理 |
|---|---|---|---|---|
| SKU基础信息 | 商品中心 | 订单、采购、仓储 | 接口或消息同步 | 失败重试并进入待处理队列 |
| 可用库存 | 库存服务 | 订单、前台渠道 | 实时查询或缓存同步 | 超时降级和库存校验 |
| 采购入库事实 | 仓储系统 | 采购、财务、分析层 | 单据确认后同步 | 差异对账和人工复核 |
| 订单履约状态 | 订单系统 | 客服、财务、分析层 | 事件或接口同步 | 按订单号幂等更新 |
如果多个系统都能修改同一字段,整合项目很容易陷入循环同步。遇到这种情况,宁可先收敛写入权,也不要急于追求所有系统实时互通。
时间紧并不意味着可以跳过数据库评审。相反,时间越紧,越要集中精力确认最容易造成连锁返工的内容。可以暂时不做复杂报表和个性化属性,但不能跳过 SKU 编码、库存状态、订单占用和库存流水。
快速上线时,可以采用以下取舍:
对于食品、药品、化妆品、冷链或高价值商品,批次、效期、质检和冻结状态可能直接影响履约与合规。此时不适合为了赶进度而把库存简化成一个总数量。
这类项目应优先确认批次、效期、库位、质检状态、冻结原因和调整权限。首期可以减少渠道和页面范围,但库存事实和追溯能力不能被削弱。
如果企业已经有稳定的交易系统,当前痛点主要是库存周转、供应商到货、订单履约和跨部门对账,那么重点不一定是重做数据库,而是建立统一分析层。
可以先梳理指标口径,再确定需要从各系统提取哪些事实和维度。九数云等数据分析工具可以用于汇总、分析和看板呈现,但必须明确数据刷新时间、指标公式、权限范围和明细追溯路径。

高度规范化的模型可以减少重复数据和更新异常,适合商品、供应商、组织和库存等基础数据。但表之间关联较多,初期开发和查询设计会更复杂。快速开发团队可能倾向于把字段集中在少数几张表中,这样页面推进较快,却容易在业务变化后产生重复和冲突。
我的建议是:核心主数据和交易事实尽量保持清晰规范,查询和报表层可以根据实际性能做汇总或宽表。不要为了查询方便破坏交易事实,也不要为了理论上的规范化让每个简单查询都变成难以维护的多表关联。
实时同步适合库存锁定、订单状态和高时效业务,但对接口稳定性、幂等、重试和监控要求更高。批量同步实现和维护成本较低,适合经营分析、历史汇总和对时效要求不高的场景。
| 场景 | 实时同步 | 批量同步 | 建议 |
|---|---|---|---|
| 订单锁定库存 | 一致性和时效更好 | 容易产生超卖风险 | 优先实时或同步调用 |
| 采购到货分析 | 建设成本较高 | 足以支持日常管理 | 按小时或按日批量即可 |
| 跨系统经营看板 | 实时价值取决于管理场景 | 稳定、成本较低 | 先批量,关键预警再实时 |
| 财务对账 | 需要严格确认和补偿 | 方便按批次核对 | 以可追溯和可复核为优先 |
中小规模团队不必一开始就追求复杂的微服务和多库架构。业务边界尚未稳定时,过早拆分会增加接口、部署、监控和数据一致性成本。一个边界清楚、事务可控的单体系统,可能比多个边界模糊的服务更容易交付。
当订单量、团队规模、组织边界和系统职责逐渐稳定后,再考虑按商品、库存、订单和分析域进行拆分。拆分的依据应是业务责任和变化频率,而不是为了追求架构形式。
复杂企业通常希望一次性完成全部建模,但这会让一期项目长期停留在设计阶段。分阶段建模并不等于随意设计,而是先锁定高价值、高风险和高变更代价的对象,把低风险属性留出扩展空间。
可以用以下原则做判断:
项目按时上线,不代表交付效率高。有些团队为了赶上线,把大量数据修复、人工对账和系统补偿工作留到上线后。更合理的评估方式,是同时看周期、返工、质量和上线后的稳定性。
建议在项目开始前建立基线,至少记录:
数据库设计的收益经常不会直接体现为代码开发速度,而是体现在少返工、少等待和少人工核对。比如,模型评审阶段多投入 16 个小时,可能减少后续接口、测试和迁移阶段几十个小时的修改。
因此,供应链团队可以把数据相关返工单独标记出来。只要一个缺陷的根因是字段含义、编码、状态、数量口径或历史映射,就归入数据类问题。持续记录两到三个迭代后,团队才能看出真正的改善趋势。

技术团队可以统计接口成功率和数据库异常数,但供应链负责人更关心这些指标是否改善了业务。库存流水完整,应该能够减少库存差异定位时间;统一 SKU 编码,应该能够降低订单匹配失败;采购承诺日期完整,应该能够支持到货及时率分析。
指标之间要形成因果链,而不是孤立地追求数字:
对于多仓、多组织或多渠道项目,我不建议一开始就全部铺开。可以先选择一个仓库、一类商品或一个渠道做试点,观察编码、库存状态、退货和对账是否稳定。
试点的目的不是证明系统一定成功,而是尽快暴露模型缺陷。一个试点仓库中发现的问题,修复成本通常低于全部仓库上线后再统一整改。试点完成后,还应把业务规则、数据字典和接口映射固化成可复制的实施模板。

上线前,供应链负责人应确认系统中的每个核心对象都有明确归属。商品是谁维护,SKU 是否允许修改,仓库是否按组织隔离,供应商关系谁负责生效,订单和库存的边界在哪里,都不能只依赖口头约定。
模型检查的重点不是表数量,而是核心业务是否能够被准确表达。团队要特别关注一对多、多对多和历史关系,避免因为初期简化而在后期用大量临时字段补救。
接口验收不能只看“调用成功”。必须验证重复调用、超时、乱序、字段为空、编码不存在和部分成功等情况。供应链系统常见的严重问题,不是正常数据传不过去,而是异常数据传了一半却没有补偿。
测试数据应接近真实业务,但要经过脱敏和清洗。只用几条简单数据无法验证跨仓拆单、部分入库、退货质检和库存冻结等情况。测试负责人还应明确每个场景的预期结果,尤其是数量变化和状态变化。
历史数据迁移是很多项目最后才暴露风险的阶段。旧系统可能存在重复商品、无效供应商、缺失仓库编码和库存余额不一致。迁移不是简单复制数据,而是要先制定清洗、映射、校验和异常处理规则。
当业务团队说“库存不对”时,系统应该能够进一步回答:是哪个仓库、哪个 SKU、哪张订单、哪个库存状态、哪一条流水出现差异。数据模型越清晰,问题就越容易从模糊抱怨变成可定位的业务事件。
如果系统只能告诉用户“当前库存是 120”,却不能解释 120 如何形成,那么技术团队只能依靠日志、人工询问和临时脚本排查。这样的系统看似上线了,实际上把成本转移到了运营和客服身上。
供应链团队不需要掌握所有数据库技术,但必须掌握自己的业务数据。与其在系统上线后反复提库存差异,不如在项目初期确认库存状态、库存单位、库存流水和库存责任。
参与方式也不必复杂。供应链负责人可以指定一名数据规则负责人,组织商品、采购、仓储和订单代表参加评审,维护一份持续更新的数据字典,并用真实业务样例验证每个核心流程。
我不建议企业把“数据库设计完成”直接等同于“项目一定提速”。真正有效的判断,是看模型是否减少了跨部门解释、接口字段变更、测试返工、库存对账和上线补偿。
如果项目仍然延期,团队还应继续检查需求冻结、外部系统依赖、测试资源和上线组织,而不是把所有问题都归咎于数据库。数据库是重要抓手,但不是唯一变量。
如果你的供应链系统正处于立项或重构阶段,今天就可以建立一张表,列出“业务对象、数据主责方、关键字段、会触发的业务动作”。先不要追求完整,也不要急着画复杂架构图。
完成这张表后,再补充四项内容:
当这四项内容得到业务和研发共同确认,数据库设计才真正开始具备交付价值。对于电商供应链系统而言,最快的路往往不是跳过设计,而是把最容易返工的设计问题尽早暴露、尽早定责、尽早验证。
我以前以为数据库只是研发团队的底层工作,供应链团队只要把页面和流程说清楚就可以了。后来参与一个同时对接采购、仓储和订单系统的项目,才发现一次字段定义变更,可能会连着改接口、页面、测试数据和报表,延期往往不是开发写代码慢,而是前期数据边界没有定下来。
数据库设计影响交付周期,核心不在于表建得多漂亮,而在于它是否提前固定了业务对象、数据归属和状态变化。商品、SKU、供应商、仓库、订单和库存之间的关系一旦含糊,后续每个模块都会用自己的理解开发。
我参与过一个供应链系统的交付复盘:项目初期把“商品”和“SKU”混为一个对象,采购按商品下单,库存却按SKU扣减。开发完成后,接口联调才暴露出单位、规格和库存口径不一致的问题,最终连续返工。复盘时统计,数据库和字段调整直接影响了9个接口、6个页面和两轮测试数据准备。
阶段边界清晰时边界不清时 需求确认围绕实体和动作确认反复讨论页面字段 接口开发字段来源明确联调时临时解释含义 测试验收可直接准备标准数据频繁修改样例和预期结果 因此,供应链项目不应只统计编码天数,还要拆分数据建模、接口联调、测试修复和数据迁移时间。
数据库设计无法单独决定项目周期,但它会放大或削弱其他环节的效率,是影响交付确定性的底层杠杆。
我们团队过去参加评审时,通常只确认页面能不能用,很少逐个讨论字段和状态。结果上线前才发现采购部分入库、库存冻结释放、订单取消等异常场景没有被数据库模型覆盖,我想知道业务团队怎样参与,才不会变成替研发画表。
供应链团队不需要替研发决定索引、分库或字段类型,但必须负责确认业务对象、数据归属和状态流转。简单说,业务团队定义“什么事情会发生、谁能做、何时生效”,研发团队再把这些规则转成可执行的数据模型。一次评审中,我们把“库存调整”从一个页面动作拆成了盘盈、盘亏、冻结、释放和报损五类业务事件。
拆分后才发现,这些动作虽然都改变库存数量,但责任人、审批要求和追溯单据完全不同,如果只保留一个调整数量字段,后续无法对账。建议供应链团队至少参与四项确认:第一,商品和SKU的最小管理单位;第二,供应商、组织、仓库之间的归属关系;第三,可用、锁定、在途和待检库存的定义;
第四,订单、采购单与库存流水之间的关联规则。
评审问题不合格表现应形成的结果 谁维护商品信息采购和运营各自修改明确主数据责任人 库存何时增加入库、质检口径不一确定生效节点 异常如何撤销直接改汇总库存保留反向业务流水 最有效的做法不是让所有人参加所有会议,而是要求每个核心数据域指定一名业务负责人,并在接口开发前签署数据字典和状态流转表。
这样可以把争议提前解决,而不是把业务判断推迟到联调和验收阶段。
我见过库存表里只有一个“库存数量”字段的系统,运营发现数据不对时只能手工调整,却说不清数量是从采购入库、订单占用还是退货产生的。对于电商供应链来说,库存到底应该只存汇总值,还是必须保留完整流水?
我的判断是:汇总库存可以用于快速查询,但不能作为唯一事实来源。供应链系统至少要同时保留库存余额和库存变动流水,余额解决“现在有多少”,流水解决“为什么变成这样”。缺少后者,系统一旦出现差异,研发只能靠日志和人工猜测排查。
在一次库存问题排查中,某仓库可用库存连续两天比实际盘点少,最初怀疑是并发扣减,后来通过流水发现,订单取消后只释放了锁定库存,却没有恢复可用库存。这个问题如果只有汇总字段,通常只能直接修数字;有单据号、动作类型和时间记录,才能定位业务规则缺口。库存模型设计时,建议先明确库存维度,再决定字段。
常见维度包括SKU、仓库、库位、批次、状态和库存单位,但不应为了“未来扩展”一次性全部复杂化,首期只保留真实业务必需的维度。
数据内容作用必须关注的字段 库存余额支持实时查询SKU、仓库、状态、数量 库存流水追溯数量变化单据号、动作、前后数量、操作人 库存锁定处理订单占用锁定来源、释放条件、有效时间 还要提前定义取消、拆单、部分发货、退货和盘点差异等异常路径。
真正容易返工的不是“库存表少了一个字段”,而是团队没有把库存变化当成一组可追溯的业务事件来设计。
项目启动时大家都会说要通过数据库设计提高效率,但验收时往往只看功能是否上线,没有人统计数据模型返工、接口联调和测试修复花了多少时间。我想建立一套比较客观的判断方法,避免把“感觉变快了”当成实际成果。
判断数据库设计是否有效,不能只看开发人员提交了多少代码,应该观察它是否减少了返工和等待。建议在项目开始时建立基线,记录数据模型变更次数、接口字段争议次数、数据类缺陷数量、联调耗时和迁移问题数量,再与后续迭代进行对比。
在一次内部项目复盘中,我们没有直接宣称“交付提速了30%”,而是按阶段记录时间:首轮建模返工从5次降到2次,核心接口联调从8个工作日降到5个工作日,测试阶段由数据口径引起的缺陷从14个降到6个。这样的数据虽然不等于全部效率提升,却能说明改进发生在哪个环节。
指标建议记录方式观察意义 模型返工次数按正式变更版本统计衡量前期边界稳定性 字段争议次数记录接口评审遗留问题衡量数据字典质量 数据类缺陷按测试缺陷标签统计衡量口径和状态设计 联调耗时记录从首个接口到通过衡量协作效率 同时要排除其他因素的影响,例如需求是否冻结、外部系统是否按时提供接口、测试数据是否接近真实业务。
若需求每天变化,即使数据库设计规范,也不能证明周期一定缩短;若所有外部依赖都稳定,数据库改进的效果才更容易被识别。实际执行时,可以把“核心数据域完成评审”“状态流转覆盖异常场景”“接口字段无未决争议”“迁移脚本通过演练”设为开发前置条件。
比起追求一个漂亮的提速比例,这些可验收条件更能帮助供应链团队判断项目是否具备按期交付的基础。


读者评论
文章把延期原因从“开发速度”转向“数据边界不清”,这个判断比较客观。SKU、包装单位和库存状态确实是供应链项目中容易被忽略、却会影响联调和验收的细节。
库存余额与库存流水分开处理的思路很实用。前者方便查询当前数量,后者用于追溯变动原因,尤其适合处理退货、盘点和订单取消等异常场景。
供应链团队参与数据库设计是必要的,但文章也说明了职责边界:业务负责规则确认,研发负责技术实现。这样比单纯把表结构交给研发更稳妥。
文中不建议一期设计所有字段,这一点值得参考。先稳定商品、库存、订单等核心链路,再通过扩展结构承载变化需求,能减少过度设计带来的沟通和测试成本。
文章中的延期数据属于匿名项目复盘和情景模拟,不是行业统计,这种说明增强了可信度。实际项目仍需结合团队能力、接口复杂度和历史数据质量评估周期。
