电商系统开发:企业管理层入门版教程:项目预算从准备到复盘
目录

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘 | 九数云-E数通

eshutong 发表于2026年9月14日

电商系统开发项目最容易失控的地方,往往不是代码写不出来,而是管理层在立项时只问了“总共多少钱”,却没有继续追问“这笔钱对应什么范围、哪些假设、什么结果”。我见过一个零售企业拿到三家供应商报价:最低报价只有最高报价的约一半,但上线后追加的接口、数据迁移和售后费用,最终让实际支出超过初始预算。真正有效的预算,不是一个漂亮的总价,而是一套从准备、审批、执行到复盘都能被验证的决策系统。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

一、先讲核心结论:电商系统预算不是报价,而是管理层的决策模型

1. 管理层首先要买的不是功能,而是可控的业务结果

在电商系统开发中,供应商通常会按照页面、模块、接口和开发人天报价,但管理层真正关心的是订单能否顺利完成、库存是否准确、客服是否少做重复操作、会员是否能够持续运营,以及系统上线后是否值得继续投入。

因此,预算编制的起点不应是“我们要几个页面”,而应是“项目要解决哪个经营问题”。如果企业当前最严重的问题是库存不同步,那么商品详情页做得再精致,也不能替代库存和订单链路建设。如果企业已经有稳定的交易系统,只是想改善会员运营,那么重新开发一套完整商城,可能就是过度建设。

我的判断标准是:每一项预算都必须能够回答三个问题,它对应哪个业务目标、交付后如何验收、如果暂时不做会造成什么损失。

2. 一份可执行的预算至少要有五层

我建议管理层不要只保留一个“项目总预算”数字,而是把预算拆成五层。这样做的价值在于,项目出现变化时,可以知道究竟是哪一层发生了偏差。

  • 业务范围层:首期到底做自营商城、平台商城、会员中心,还是订单与库存协同系统。
  • 建设成本层:需求分析、产品设计、视觉设计、前后端开发、测试、部署和上线。
  • 连接成本层:支付、物流、短信、发票、ERP、CRM、仓储和数据迁移等外部依赖。
  • 持续成本层:云资源、运维、安全、版本升级、客服培训和后续迭代。
  • 不确定性层:需求变化、历史数据质量、接口不稳定、人员变动和上线时间压力带来的风险预留。

这五层不能简单相加后就结束。管理层还要标记每一项是“首期必需”“可以延期”还是“暂时不做”。预算的核心不是把所有想法都装进项目,而是把有限资金优先放到会影响核心交易和经营闭环的地方。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

3. 先确定“预算边界”,再谈供应商价格

预算边界至少包括业务模式、用户范围、终端范围、交易链路、系统对接、性能要求、合规要求和上线时间。缺少这些条件时,供应商给出的所谓“准确报价”往往只是对不确定性的隐藏,后续再通过变更单补回来。

例如,“建设一个商城”可能包含微信小程序、App、PC商城、运营后台、供应商后台、仓库端和客服端,也可能只包含一个移动端商城和基础后台。两者都叫电商系统,但项目边界完全不同,报价不能放在同一张表里比较。

我通常会要求项目负责人在询价前完成一页纸的边界说明,至少写清楚以下内容:

  • 企业目前的主要销售渠道和交易规模。
  • 首期服务的客户、门店、仓库或供应商数量。
  • 必须保留的旧系统,以及必须打通的外部系统。
  • 首期上线时必须支持的支付、配送、售后和发票方式。
  • 预期上线时间,以及这个时间是否受促销季、合同或政策约束。
  • 第一阶段不做什么,哪些能力明确放到二期。

二、预算准备第一步:从业务模式和首期目标开始

1. 先判断你要建设的是哪一种电商系统

不同业务模式会带来完全不同的权限、结算、库存和运营逻辑。自营商城重点在商品、订单、支付、会员和售后;平台型商城还要处理商户入驻、分账、保证金、商家结算、违规处理和多方售后;跨境业务则可能增加汇率、清关、税费、海外仓和多语言多币种能力。

管理层如果只说“我们要做一个类似某大型平台的商城”,项目几乎一定会在需求阶段膨胀。大型平台展示出来的是多年建设后的结果,不代表企业首期就需要复制全部能力。

业务模式首期重点容易被低估的成本管理层应先确认的问题
自营商城商品、订单、支付、库存、售后库存同步、促销规则、数据迁移是否保留现有ERP和仓储系统
平台型商城商户、商品、订单、结算、分账商户权限、财务规则、风控和售后平台是否承担交易和售后责任
多品牌商城品牌管理、商品隔离、统一会员组织权限、品牌数据隔离、统一促销各品牌是独立经营还是共享库存
跨境电商多币种、物流、税费、订单履约合规、清关、海外仓和汇率处理哪些国家和地区属于首期范围

2. 用“首期必做、二期优化、后续探索”筛选功能

功能优先级不能由部门声音大小决定,而要看它是否影响核心交易闭环。一个功能如果不做就无法收款、无法发货、无法完成售后,通常属于首期必做;如果它只是让运营更方便,往往可以进入二期;如果它需要大量历史数据才能发挥价值,则不应在数据基础尚未建立时抢先开发。

我会用四个问题给功能打分:

  1. 不做它,用户能否完成核心交易?
  2. 不做它,企业是否面临合规、资金或履约风险?
  3. 做完它,是否能明显减少人工处理或错误?
  4. 它是否依赖尚未稳定的数据、接口或运营流程?

前两个问题决定“必须做不做”,第三个问题决定“投入是否值得”,第四个问题决定“现在做还是以后做”。这套方法比简单按照老板、产品、运营分别提交愿望清单更可靠。

3. 首期目标必须写成可验证的结果

“提升用户体验”“实现数字化管理”都不能直接指导预算,因为它们无法验收。更好的写法是:“让客户能够完成商品浏览、下单、支付和售后申请”“让仓库能够在订单支付后自动获得可履约任务”“让运营人员可以在后台完成商品上下架和库存调整”。

如果项目目标是降低人工成本,就要明确当前人工处理耗时、预计减少多少步骤,以及上线后通过什么数据验证。若目标是提高线上交易占比,则需要写清统计口径,是全部销售额、可线上化商品销售额,还是某一类客户的交易额。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

三、预算拆解:电商系统的钱究竟花在哪里

1. 需求分析和产品设计不是文档费用

很多企业把需求分析看成供应商开工前的准备工作,甚至希望“先免费出一套方案再决定”。但在复杂电商项目中,需求分析本身就是降低返工率的生产活动,它要解决业务流程不一致、角色权限不清、异常场景缺失和数据口径不统一等问题。

一份合格的需求成果,不应只有页面原型,还应包括订单状态流转、退款和退货规则、库存扣减时点、优惠叠加逻辑、权限范围、异常处理和验收条件。比如“支持退款”这句话远远不够,管理层还要确认未发货退款、部分退款、优惠券退回、积分返还、货到付款取消等场景如何处理。

如果供应商报价里没有清晰列出需求澄清、业务流程和验收标准,低价很可能只是把产品工作留给了甲方。

2. 前端、后端、测试和部署要按交付结果看

管理层不需要亲自估算每一项代码工时,但必须看懂不同工作对应的交付结果。前端负责用户和运营人员看得见、操作得到的界面;后端负责订单、库存、价格、权限和数据规则;测试负责验证正常路径、异常路径、兼容性、性能和安全;部署则负责让系统在真实环境中运行。

报价中常见的模糊表达是“完成商城开发”“完成后台开发”“提供技术支持”。这些表述无法直接验收。更可比较的写法是:包含多少类角色、多少个核心流程、多少个第三方接口、几轮测试、是否包含生产环境部署、是否提供上线当天保障。

工作类别应关注的交付物常见遗漏建议验收方式
产品设计流程图、原型、规则说明、需求清单异常流程和权限边界业务、财务、仓库共同评审
前端开发用户端、运营端、移动端页面兼容性、空状态、错误提示按页面和关键交互逐项验收
后端开发业务接口、数据库、权限、日志并发、重复提交、异常回滚按业务规则和接口测试验收
测试上线测试用例、缺陷记录、部署文档生产环境验证和回滚方案按缺陷等级和上线清单验收

3. 系统对接和数据迁移往往是预算波动最大的部分

新商城本身并不一定难,难的是它要和企业已经使用的系统协同。支付、物流、发票、会员、仓储、财务、客服和营销系统,各自可能有不同的数据格式、接口权限和处理时点。只要一个关键接口没有明确负责人,开发完成后就可能在联调阶段反复等待。

数据迁移同样容易被低估。历史商品可能存在重复编码、缺失规格、图片失效和价格口径不一致;会员数据可能存在手机号重复、等级规则变化和隐私字段限制。迁移不是简单导入数据库,而是清洗、映射、校验、试迁移和正式切换的完整过程。

我在评审预算时会单独要求供应商列出“外部依赖清单”,并逐项写明接口提供方、调用限制、测试账号、数据责任人、预计联调时间和失败后的替代方案。没有这张清单,项目周期通常只是乐观估计。

4. 第三方服务和长期拥有成本不能藏在脚注里

支付通道、短信、电子发票、地图、实名认证、对象存储、CDN、日志、监控和安全服务,可能按调用次数、套餐、流量或资源规格收费。有些费用由供应商代购,有些需要企业自行开通。如果报价单没有明确“包含还是不包含”,后续追加几乎不可避免。

管理层应把成本分为一次性成本和持续性成本。一次性成本主要是建设和上线;持续性成本则包括云资源、接口调用、运维服务、版本升级、安全检查、客服培训和运营人员。一个初期看起来便宜的项目,如果每年维护费高、接口费复杂、修改一次就重新计价,长期成本可能并不低。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

四、报价评估:管理层如何识别低价和高价背后的差异

1. 报价比较必须建立在同一交付口径上

三家供应商的报价只有在范围、交付物、周期、人员、第三方费用和售后责任都一致时才有可比性。否则,最低价可能只是少报了测试、数据迁移或上线保障,最高价也可能包含了企业暂时不需要的复杂架构。

我建议企业发出统一的询价模板,而不是把一段需求描述分别发给不同供应商。模板中至少要有功能编号、业务说明、角色、异常场景、接口依赖、验收标准、预计上线时间和报价备注。

供应商如果无法按照统一模板拆分费用,管理层就很难判断其报价到底是基于实际工作量,还是基于一个模糊的项目总包价格。

2. 识别三种常见的低价陷阱

第一种是基础功能低价,业务规则另行计费。例如报价包含“优惠券功能”,但不包含满减叠加、退款回收、商品适用范围和会员等级限制。系统能展示优惠券,却无法满足真实运营。

第二种是不含上线相关工作。开发环境中的功能看起来已经完成,但生产部署、域名证书、数据初始化、监控、备份、灰度发布和上线值守都不在合同范围内。企业到了上线前才发现,还需要额外购买这些服务。

第三种是用极低的首期价格换取后续高度依赖。代码、数据库、部署账号和接口文档不完整交付,后续维护只能继续找原团队。首期省下的钱,可能变成长期议价能力的损失。

3. 高价也不等于高质量

高报价需要解释它究竟购买了什么。比如更高的费用是否对应更严格的性能测试、更完整的数据迁移、更成熟的容灾方案、更长的质保期或更强的项目管理,而不是只增加一些管理层看不懂的技术名词。

我会要求供应商把价格差异翻译成风险差异:如果不做压力测试,可能承担什么风险;如果减少数据迁移演练,可能导致什么后果;如果项目经理投入不足,需求沟通会出现什么问题。只有当价格能够对应明确的风险降低,管理层才有理由接受溢价。

4. 供应商沟通时必须问清楚的十个问题

  1. 本次报价覆盖哪些具体功能、角色和终端?
  2. 哪些第三方服务费用没有包含在总价内?
  3. 需求变更如何判断,如何计价,如何影响工期?
  4. 项目团队中谁负责产品、项目管理、开发和测试?投入比例是多少?
  5. 验收按功能、流程、性能还是缺陷等级执行?
  6. 源代码、数据库、接口文档和部署文档如何交付?
  7. 历史数据由谁负责清洗、映射、校验和导入?
  8. 上线后出现故障,响应时限和处理责任如何约定?
  9. 首年维护包括哪些事项,哪些事项按次或按人天收费?
  10. 如果项目延期,双方如何处理资源、付款和上线安排?

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

五、项目执行:把预算变成可以被控制的过程

1. 把预算拆成固定成本、可变成本和风险成本

固定成本是范围已经明确、可以在合同中锁定的部分,例如核心商品管理、订单管理、基础支付和后台权限。可变成本则取决于接口数量、数据规模、并发要求和需求变化。风险成本是为了应对尚未完全确定的事项而预留的空间。

三类成本的管理方法不同。固定成本适合按里程碑验收;可变成本需要设置触发条件和计价规则;风险成本必须明确谁有权批准使用、每次使用需要提供什么证据,以及未使用部分如何处理。

如果企业把三类成本混在一个总价里,项目中途一旦发生变化,就会出现两种极端:要么供应商不断追加费用,要么企业为了守住预算强行压缩质量。

2. 里程碑付款不能只绑定时间

“合同签订后支付一笔,三个月后再支付一笔,六个月后支付尾款”这种付款方式过度依赖时间,无法证明项目是否真正完成。更稳妥的方式是把付款与可验证的交付结果绑定。

  1. 需求和原型确认:业务流程、角色权限、范围清单和验收条件完成评审。
  2. 核心功能完成:商品、订单、支付、库存和售后主流程可以在测试环境运行。
  3. 系统联调完成:外部接口、异常处理、数据校验和关键场景完成验证。
  4. 上线验收:生产环境部署、数据初始化、监控备份和操作培训完成。
  5. 质保期结束:遗留缺陷处理、文档交付和维护责任完成确认。

具体付款比例不应套用固定模板,因为项目规模、供应商实力、企业谈判能力和外部风险不同。真正重要的是,每个付款节点都要有交付物、负责人、验收方式和未通过时的处理方案。

3. 需求变更必须形成“影响评估单”

需求变更并不一定是坏事。坏的是变更没有记录、没有评估、没有审批,最后所有人都认为它“本来就在范围内”。我建议每次变更都至少记录五项信息:

  • 变更的业务原因,是政策要求、客户反馈、经营策略还是部门偏好。
  • 影响哪些页面、流程、接口、数据表和测试用例。
  • 增加多少工作量,是否影响原定上线时间。
  • 需要增加多少预算,或者要从首期范围中删除什么。
  • 由谁批准,何时生效,验收标准是什么。

预算控制的关键不是拒绝所有变化,而是让变化有代价、有优先级、有替代方案。比如新增一个复杂营销功能,如果企业坚持在首期上线,就应接受延期或暂缓另一个低优先级功能,而不是默默把所有内容叠加进去。

4. 建立管理层可读的项目看板

管理层不需要每天查看开发任务,但需要每周看到四组信息:预算执行、范围变化、关键风险和业务准备度。项目看板应让人一眼看出,已经花了多少钱、完成了什么、还有哪些阻塞、是否需要管理层做决定。

如果企业需要把多个系统、部门和经营指标放在一起分析,可以使用九数云这类数据分析工具,将项目台账、合同付款、需求变更和上线后的业务数据进行关联。它的价值不在于替代项目管理,而在于把分散在表格和系统里的数据汇总成可追踪的预算和经营视图。

例如,可以建立“预算执行率、变更金额占比、里程碑延期天数、缺陷关闭率、订单处理耗时”五个指标,并按周或按月观察。这里要特别注意,数据分析工具只能帮助管理层看清事实,不能替代范围判断和责任决策。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

六、案例演示:一个中型零售企业如何编制首期预算

1. 案例背景和初始问题

下面的案例是匿名化情景推演,不对应某一家真实企业,也不代表任何服务商的标准报价。假设一家拥有多个线下门店的零售企业,准备建设自营商城,首期服务企业自有会员和部分门店客户,目标是在六个月内完成线上下单、支付、配送和售后闭环。

企业现有商品和库存资料分散在多个表格中,订单由人工在聊天工具、门店系统和仓库之间传递。管理层最初提出的需求包括商城、会员、积分、拼团、直播、智能推荐、门店自提、分销、营销自动化和数据看板等八十多项内容。

如果把全部需求直接交给供应商,项目很可能会变成一个“大而全”的平台建设。经过业务流程梳理,企业最终把首期目标收敛为:完成核心交易、打通库存和配送、让客服可以查询订单状态,并为后续会员运营保留数据基础。

2. 首期范围如何取舍

功能或能力首期处理方式取舍理由验收重点
商品与分类首期建设没有商品管理就无法完成交易上下架、规格、价格和库存展示
订单与支付首期建设直接决定交易是否闭环下单、支付、取消、退款和状态流转
库存同步首期建设库存错误会直接造成履约和客户投诉扣减、释放、补偿和异常校验
会员基础资料首期建设需要沉淀可用于后续运营的数据注册、绑定、查询和隐私权限
复杂积分体系二期建设不影响首期交易,规则需要运营验证先保留会员数据和扩展接口
智能推荐暂缓探索历史行为数据不足,短期难以评估收益先建设埋点和基础数据口径
门店自提视门店准备度决定系统可做,但依赖门店库存和履约流程先选两家门店试点

这个案例中最重要的不是把功能删掉,而是让每个功能都有进入首期的理由。智能推荐并不是没有价值,而是需要稳定的商品、会员和行为数据。复杂积分也不是不重要,而是规则没有被运营团队验证,过早开发可能产生大量反复修改。

3. 预算表应该怎样写

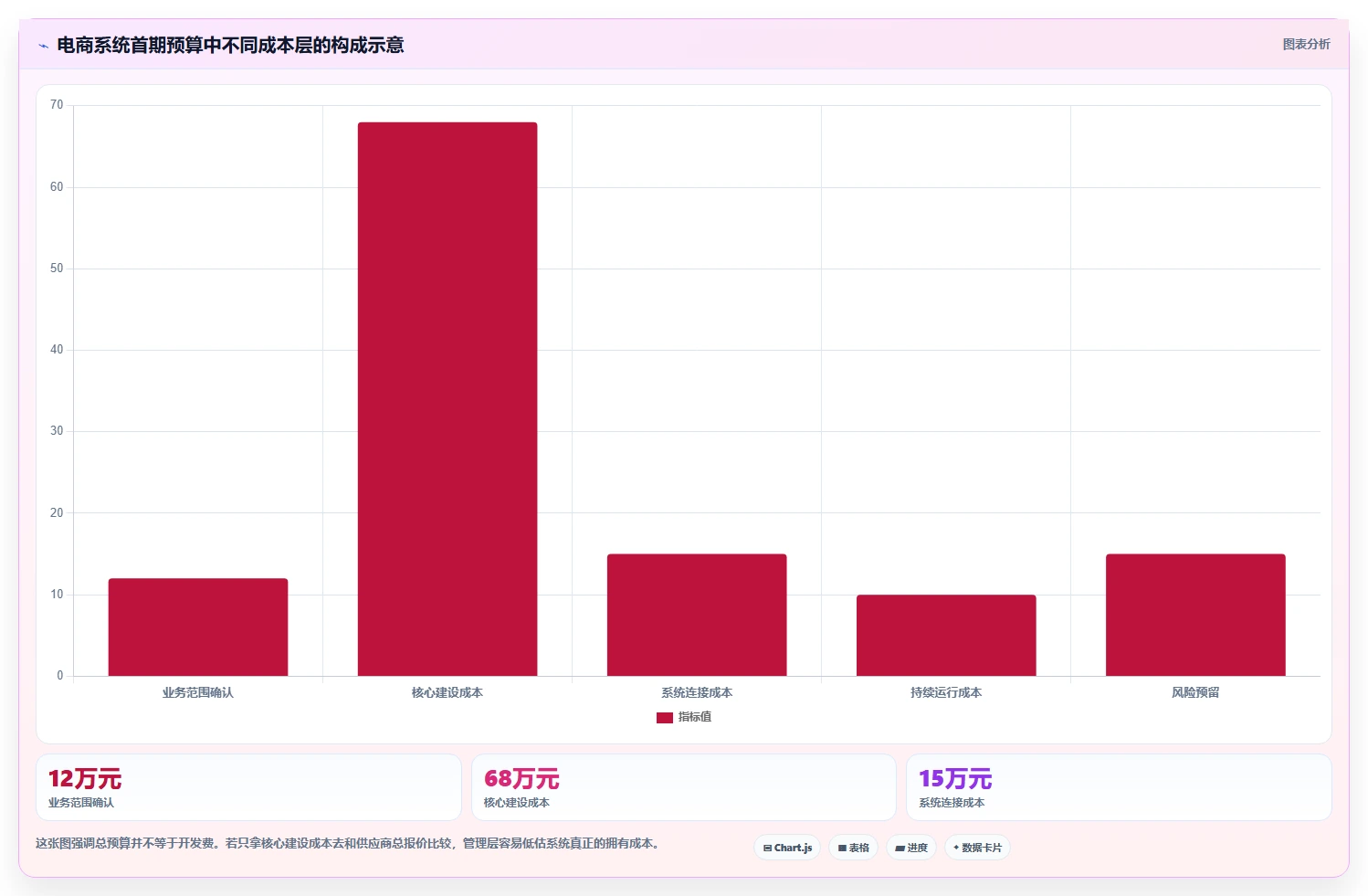

假设经过范围确认后,企业采用“核心功能定制开发、部分通用能力采用成熟服务、数据分析单独建设”的方式,形成如下示例预算。金额仅用于展示结构,不能替代正式询价。

预算项目示例金额金额形成依据主要风险
需求分析与产品设计12万元业务流程、原型、权限、规则和验收标准部门意见不一致导致反复修改
前端与后台开发32万元用户端、运营端、订单、商品和会员基础能力复杂促销和异常流程增加工作量
接口与数据迁移15万元库存、物流、支付及历史数据处理旧系统接口能力不足或数据质量差
测试、部署与上线9万元测试用例、联调、生产部署和上线保障上线窗口压缩导致测试不充分
首年运维与第三方服务15万元云资源、接口服务、监控、维护和培训调用量增长或服务商计费变化
风险预留13万元根据接口、数据、时限和需求稳定性评估被其他部门提前占用后无法应对真正风险
首年资金需求合计 96万元 建设成本与首年运行成本合并观察 需与合同付款和现金流计划对应

4. 案例中的三次关键决策

第一次决策是暂缓智能推荐。这不是否定数据能力,而是先完成商品、订单、会员和行为埋点。企业可以先用基础报表观察商品点击、加购、支付和复购,再决定推荐算法是否值得投入。

第二次决策是把门店自提改为小范围试点。如果全部门店同时上线,系统需要处理每个门店的库存、营业时间、取货确认和异常订单。先选择两家流程成熟的门店,可以用较小成本验证业务规则。

第三次决策是把预算看板从项目管理延伸到经营复盘。企业没有只看开发进度,而是同时观察订单处理耗时、库存差异、客服查询时间和线上交易占比。这样才能判断系统是否真的改善了业务,而不只是按时上线。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

七、上线后复盘:判断预算是否花得值得

1. 先复盘预算偏差,而不是先找责任人

项目复盘的第一张表应同时列出原始预算、合同金额、实际支出、追加金额、未发生金额和后续维护成本。只看合同金额,会把很多第三方费用、内部人员成本和上线后的维护投入排除在外,得出的结论往往过于乐观。

预算偏差还要按原因分类。需求新增、需求理解错误、接口变化、数据质量、供应商延期、内部审批和市场策略调整,性质完全不同。把所有超支都归为“需求变化”,会掩盖供应商估算不充分或项目治理不到位的问题。

2. 再复盘进度、范围和质量

进度复盘不能只写“按期上线”或“延期两周”,需要拆成需求确认、原型、开发、联调、测试、数据迁移和生产发布等节点。某个节点延期并不一定影响最终上线,但如果测试和数据迁移被压缩,系统质量风险可能已经转移到上线后。

范围复盘要统计原始需求完成率、变更次数、取消需求数量和新增需求金额。质量复盘则要关注高等级缺陷、重复缺陷、上线后故障、回滚次数和人工补单次数。对于电商系统来说,页面是否漂亮通常不是最先需要复盘的指标,订单、支付、库存和售后是否稳定更重要。

3. 最后复盘业务结果和使用情况

如果首期目标是减少人工操作,就比较系统上线前后的订单录入耗时、客服查询时长和仓库处理步骤。如果目标是提高库存准确率,就要观察库存差异率、超卖次数和人工盘点频次。如果目标是建立会员运营基础,就要检查会员绑定率、数据完整率和后续活动使用率。

使用率尤其重要。有些系统按时交付,却因为操作流程复杂、权限设置不合理或培训不足,最终仍然依赖表格和人工沟通。对管理层而言,“系统上线”只是交付事件,“业务团队持续使用并产生结果”才是投资是否有效的证据。

复盘维度建议指标需要追问的问题
成本预算偏差率、追加金额、首年拥有成本超支来自范围、估算、接口还是管理问题
进度计划周期、实际周期、延期节点延期是否压缩了测试、培训或数据迁移
范围需求完成率、变更次数、取消需求数哪些需求一开始就不该进入首期
质量严重缺陷、故障次数、返工次数问题是开发质量还是需求规则不清
使用功能使用率、角色活跃率、人工绕行次数系统是否真正替代了旧流程
业务订单处理时长、库存差异率、客服处理耗时系统是否改善了首期设定的经营目标

4. 用数据分析工具把项目复盘和经营复盘连接起来

项目预算数据通常在合同表、付款表、需求表和验收表里,业务结果则可能在订单系统、库存系统和客服系统里。如果这些数据长期分散,复盘就只能依赖人工汇总,容易出现口径不一致和更新不及时。

使用九数云这类数据分析工具时,可以建立一个“项目投入,系统使用,业务结果”的分析模型。管理层可以按月份观察实际支出、变更金额、上线功能使用率和订单处理指标之间的关系,也可以按门店、渠道或业务团队比较系统使用情况。

不过,数据看板不应被用来制造“上线后所有指标都上涨”的宣传结论。订单增长可能来自促销活动,客服耗时下降可能来自人员增加,库存差异减少也可能是盘点频次提高。复盘时要标注时间范围、对照组、业务活动和统计口径,避免把相关关系误判为系统带来的直接因果。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

八、不同场景下的行动建议和预算取舍

1. 如果企业预算有限,但必须尽快上线

优先采用“核心交易闭环先行”的策略。先保证商品、订单、支付、库存、配送和售后能够稳定运行,再考虑复杂营销和智能化能力。可以复用成熟的支付、短信、物流和基础会员能力,把定制预算集中在企业真正有差异化的商品、履约或渠道流程上。

这种方案的代价是首期体验和运营能力可能不够完整,企业需要接受二期建设,并提前设计数据接口、权限和扩展边界。最忌讳的是为了赶时间直接砍掉测试、数据迁移和上线保障,因为这些不是“可有可无的美化功能”,而是交易系统的安全底座。

2. 如果企业业务模式复杂,且外部系统较多

不要一开始就承诺全量上线。建议先做业务和接口盘点,再选取一条完整链路进行试点,例如一个品牌、一个仓库、两家门店或一类商品。试点的目的不是做一个简化展示,而是验证支付、订单、库存、履约和售后是否能够真实跑通。

复杂项目应提高需求分析、接口联调、数据迁移和测试的预算权重,同时降低对“页面数量”和“开发速度”的关注。项目越复杂,越需要把项目管理、业务负责人和外部系统负责人纳入同一套决策机制。

3. 如果企业暂时没有成熟的数字化团队

不要只买开发人力,还要购买明确的产品梳理、项目管理、培训和上线陪跑。内部没有人负责确认规则时,供应商无法替企业做业务决策,项目很容易在需求评审阶段反复等待。

企业至少要指定一名业务负责人,能够协调运营、财务、仓库、客服和IT。这个人不一定懂代码,但必须有权确认范围、解释业务规则和推动部门按时提供数据。没有内部责任人,再好的供应商也只能不断等待反馈。

4. 如果企业已经有成熟商城,只想改善经营效率

先分析现有系统的真实问题,再决定重构、扩展、替换还是接入分析工具。如果订单和支付稳定,只是运营人员需要更快查看商品、会员和销售数据,那么建设统一分析层可能比重新开发交易系统更合适。九数云可以用于把多来源经营数据汇总分析,帮助管理层先验证问题,再决定是否需要更大规模的系统建设。

如果现有系统的核心架构已经无法支持库存、订单或权限要求,继续打补丁可能造成更高的长期成本。这时应把替换项目拆成数据、接口、用户、订单和渠道等迁移阶段,而不是一次性切换全部业务。

5. 如果管理层面临多个项目同时争夺预算

不要单纯按照“谁先提交、谁声音大”分配资金。可以给每个项目评估业务价值、实施难度、依赖程度、风险暴露和可验证性。一个价值很高但完全无法在短期验收的项目,需要先拆出阶段性成果;一个价值中等但能快速减少大量人工错误的项目,可能更适合作为第一阶段。

情景优先投入可以延后不能牺牲
预算紧、上线急核心交易、履约、基础客服复杂营销、智能推荐、精细化画像测试、数据备份、权限和上线保障
接口复杂、数据混乱需求分析、数据治理、联调和迁移演练非核心端和高级报表数据校验、回滚方案和责任边界
团队缺乏项目经验产品梳理、项目管理、培训和陪跑个性化视觉和非核心自动化内部业务负责人和验收机制
已有系统较成熟问题诊断、数据分析和局部改造全面重做和大范围迁移核心交易稳定性和数据安全

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

九、管理层可以直接执行的预算工作清单

1. 立项前完成四份材料

第一份是业务目标说明,写清楚为什么做、解决什么问题、成功如何判断。第二份是首期范围清单,明确必须做、可以延期和暂缓探索的内容。第三份是系统依赖清单,列出支付、物流、库存、财务、会员和数据迁移等外部条件。第四份是预算假设表,把用户规模、门店数量、接口数量、上线时间和运维周期写出来。

这四份材料的作用不是增加文档工作,而是让不同供应商在同一条件下报价,让管理层在审批时知道数字是如何形成的。

2. 评审报价时完成三轮检查

  1. 范围检查:功能、角色、终端、接口、数据和测试是否列清楚。
  2. 责任检查:谁提供数据、谁开通接口、谁确认规则、谁负责验收是否明确。
  3. 长期成本检查:第三方费用、云资源、维护、升级、培训和变更价格是否透明。

如果一份报价只给出“商城开发总价”,却没有交付清单和边界说明,就不适合作为管理层审批依据。即使暂时采用它,也必须要求供应商在合同或附件中补充可验收的范围。

3. 执行中每周关注五个数字

  • 预算实际执行率。
  • 新增需求数量和金额。
  • 关键里程碑延期天数。
  • 严重缺陷和未关闭缺陷数量。
  • 外部接口和数据迁移的完成率。

这五个数字不需要做得很复杂,但必须保持口径稳定。如果每周都更换统计方式,管理层看到的趋势就没有意义。预算控制的价值在于提前发现偏差,而不是项目结束后证明“确实超支了”。

4. 上线后在三十天、九十天和一百八十天分别复盘

上线三十天重点看稳定性和使用问题,包括故障、缺陷、人工绕行、订单异常和客服反馈。上线九十天重点看团队是否真正采用系统,哪些功能被频繁使用,哪些功能几乎没人使用。上线一百八十天则要结合经营指标判断二期是否值得启动。

这种分阶段复盘比上线当天做一次总结更有价值,因为很多系统问题在上线初期属于磨合问题,而真正的投入产出往往需要经过几个完整经营周期才能观察。

电商系统开发:企业管理层入门版教程:项目预算从准备到复盘

十、结语:不要用一个总价,替代一次真正的管理决策

电商系统开发预算最容易被误解成财务审批表,实际上它更像一张企业经营路线图。它要求管理层明确首期目标、识别系统边界、理解成本结构、比较供应商交付能力,并且在项目执行和上线后持续验证投入是否产生结果。

我的独特判断是:真正成熟的预算,不是把风险估算得一分不差,而是让风险出现时,企业知道它来自哪里、由谁批准、用什么方式处理,以及是否值得继续投入。

如果企业准备启动电商系统项目,下一步不要急着向供应商索要一个总价。先用半天时间完成四件事:写出首期业务目标,列出首期必做功能,整理外部系统依赖,建立一次性成本与持续性成本清单。然后要求所有供应商按照同一模板报价,并把验收、变更、数据、运维和知识交付写进比较表。

等项目上线后,再把预算执行、需求变更、系统使用和业务结果放到同一张复盘表里。这样做,管理层看到的就不只是“项目花了多少钱”,而是这笔投入是否让交易更顺畅、履约更稳定、团队更高效,以及下一阶段究竟应该继续建设什么。

常见问题解答(FAQ)

1. 电商系统开发项目预算应该从哪里开始准备?

我第一次参与电商系统建设时,拿到供应商报价后才发现,团队连首期到底要上线哪些功能都没有说清楚。大家都在讨论价格高不高,却没人能解释这笔钱对应哪些业务结果,所以我想知道,管理层到底应该先做预算,还是先做需求?

预算准备的第一步不是询价,而是划定项目边界。建议先写清楚三件事:系统服务哪种业务、首期必须解决什么问题、哪些功能可以推迟。没有这三项,供应商给出的通常只是“功能清单报价”,不是可执行预算。我在一次自营商城项目中,把需求分成“首期必做、二期优化、后续探索”三层。

原始需求清单有42项,经过业务负责人、财务和技术负责人共同评审后,首期只保留23项,包含商品、订单、支付、基础售后和库存同步。这样做后,项目范围明显收敛,后续报价比较也有了统一口径。

优先级典型功能判断标准 首期必做商品、订单、支付、基础售后缺少它就无法完成核心交易 二期优化会员分层、营销自动化、数据看板能提升效率,但不影响首期交易闭环 后续探索智能推荐、复杂画像、预测分析需要积累真实业务数据后再评估 预算表至少要拆出产品设计、UI与交互、前后端开发、接口对接、数据迁移、测试上线、第三方服务、运维和风险预留。

管理层不需要亲自估算每个程序员的工时,但必须知道每一项费用对应什么交付结果,以及不做它会承担什么业务风险。

2. 电商系统开发预算通常包含哪些成本?如何避免只看开发费?

我比较过三家供应商,报价总额分别是28万元、36万元和49万元,表面上差距很大,但最低报价没有包含数据迁移、上线支持和部分接口费用。项目开始后又追加了近7万元,我想知道,预算到底应该怎样拆,才能看出报价是否完整?

电商系统的真实成本不等于合同里的开发金额。最容易被漏掉的是数据迁移、第三方接口、测试环境、上线支持和质保后的维护费用,这些项目在签约时不明显,到了联调和上线阶段却很难回避。我曾把三份供应商报价按同一模板重新归类,发现最低报价虽然写着“全套商城系统”,但只覆盖基础页面和订单主流程;

支付、物流、历史会员导入、压力测试都被放在“另行评估”里。重新核算后,三家报价的可比区间其实只有约4万元差异。

成本类别主要内容常见遗漏 产品与设计需求梳理、原型、流程、权限多角色后台和复杂审批流程 技术开发前端、后端、接口、数据库异常场景和并发处理 测试上线功能、兼容性、性能、部署正式环境配置和上线值守 外部服务支付、短信、物流、发票按调用量产生的持续费用 长期运营云资源、监控、备份、升级质保期结束后的维护 我建议采用“建设成本+持续成本+风险成本”的三层预算,而不是只审批一个总价。

比较报价时,要求每家供应商按照相同的功能、接口、数据量、测试范围和验收标准报价;凡是写着“视情况而定”的项目,都要进一步问清触发条件和计价方式。

3. 管理层如何判断电商系统供应商的报价是否合理?

我曾经遇到过一个报价明显低于市场平均水平的方案,销售承诺两个月上线,但合同里没有写清验收标准,也没有说明源代码、数据和接口权限归谁。后来项目一再延期,我才意识到,低价本身不是问题,真正危险的是报价背后的交付边界不清。

报价合理与否,不能靠总价判断,而要看“同样的钱买到了什么”。管理层应把报价拆成范围、周期、人员、交付物、验收、售后和变更七个维度,尤其要核对低价方案是否把关键工作留到了后续变更中。在一次供应商评估中,我们让三家公司共同填写报价表,并增加了“是否包含”的强制选项。

原本最便宜的方案在补齐支付、库存同步、数据导入和上线支持后,价格上升约25%;另一家虽然初始报价较高,但交付范围完整,最终合同金额反而更可控。比较维度必须确认的问题风险信号 功能范围每个模块包含哪些业务规则?只写模块名称,不写具体场景 交付物是否包含原型、文档、测试报告和部署配置?

只承诺“系统可用” 验收标准按什么指标判断完成?没有可操作的验收条件 变更机制新增需求如何计价、如何影响工期?所有变化都口头确认 权属与售后源代码、数据和账号归谁?质保期限和响应时间模糊 我的判断标准是:报价越低,越要追问“没有包含什么”,而不是马上庆祝节省了预算。

一个可审计的报价,应该让财务、业务和技术人员分别看得懂,并且能在项目结束时把实际支出逐项对应到合同交付物。

4. 电商系统上线后应该复盘哪些指标,才能判断预算花得值不值得?

过去我们复盘项目时只看是否按时上线,结果系统虽然发布了,运营团队却很少使用,部分订单仍靠人工登记。后来我把复盘拆成成本、进度、质量、使用和业务结果五个维度,才发现“成功上线”和“项目值得投入”并不是一回事。

项目复盘不能只问“有没有上线”,而要检查预算假设是否成立。建议至少复盘成本、范围、进度、质量、使用和业务结果六个维度,因为系统可能按期交付,却没有解决原来的经营问题。我参与过一个商城项目,合同金额为32万元,最终实际支出36.8万元,超支4.8万元。

其中2.6万元来自临时增加的库存同步,1.4万元用于历史会员数据清洗,剩余部分是上线期间的额外支持。单看超支比例并不能说明项目失败,关键是要继续判断这些追加投入是否带来了可验证的结果。复盘维度建议指标管理层要追问的问题 成本预算偏差率、追加费用超支是需求失控,还是必要风险投入?

进度计划周期、实际周期、延期节点延期发生在需求、开发还是联调阶段?范围需求完成率、变更次数哪些变更本可在立项前识别?质量缺陷数、返工次数、上线故障测试投入是否被过早压缩?使用功能使用率、人工绕行次数员工是否真的愿意使用系统?业务订单处理时长、库存准确率、客服耗时首期目标是否出现可观察改善?

复盘结果还应直接影响下一期预算。如果某功能上线后使用率低于预期,就不应因为“已经投入过”而继续追加;如果某项投入减少了人工核对时间、降低了库存错误,就可以把它列为后续扩展的优先对象。预算复盘的价值,不是为过去找责任人,而是为下一次投入提供更可靠的决策依据。

核心关键词

读者评论

郭天佑

文章把电商系统预算从单一报价扩展到业务范围、连接成本和持续成本,比较符合实际项目情况。尤其是接口对接和数据迁移,确实是容易被低估的部分。

夏书瑶

首期必做、二期优化、后续探索的划分比较实用,能帮助管理层避免一开始追求大而全。不过具体优先级仍需结合企业的交易规模和现有系统基础判断。

雷鸣

文中强调验收标准和业务结果,而不是只看页面数量,这一点很有价值。若能再补充合同付款节点与变更审批示例,管理层执行起来会更直观。

欧阳亦辰

预算结构中的金额属于情景模拟,文章已经明确不是行业统一价格,这种表述较为客观。不同企业在合规要求、接口开放程度和数据质量方面,实际差异可能很大。

杨一凡

把首年运维、第三方服务和培训纳入拥有成本,有助于减少低价中标后的追加支出。对于小企业而言,风险预留比例仍应根据现金流和项目复杂度审慎确定。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商利润计算:品牌商家自查表:税费口径最容易出现的退款影响忽略

电商利润计算:品牌商家自查表:税费口径最容易出现的退款影响忽略

电商利润计算:品牌商家自查表:税费口径最容易出现的退款影响忽略 品牌商家最容易高估利润的地方,往往不是采购成本 […]
电商利润计算:品牌商家决策指南:面对预算凭感觉如何兼顾降低亏损风险

电商利润计算:品牌商家决策指南:面对预算凭感觉如何兼顾降低亏损风险

电商利润计算:品牌商家决策指南:面对预算凭感觉如何兼顾降低亏损风险 很多品牌商家并不是不会算利润,而是算出来的 […]
电商利润计算:品牌商家复盘框架:预算制定如何定位成本漏算

电商利润计算:品牌商家复盘框架:预算制定如何定位成本漏算

电商利润计算最容易出错的地方,不是不会套用“收入减成本”的公式,而是预算表里根本没有记录完整的成本链路。我曾参 […]
电商利润计算:品牌商家管理方法:把毛利净利转化为改善商品定价

电商利润计算:品牌商家管理方法:把毛利净利转化为改善商品定价

一款商品售价 199 元,采购成本只有 78 元,后台显示毛利率超过 60%,看起来应该是一款“越卖越赚钱”的 […]
电商利润计算:品牌商家选型思路:利润改善应重点评估盈亏平衡

电商利润计算:品牌商家选型思路:利润改善应重点评估盈亏平衡

很多品牌商家会在月报里看到一个令人兴奋的结果:销售额从 120 万元增长到 180 万元,订单量增长 50%, […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
