电商系统项目最容易出现的错误,不是功能做少了,而是系统已经上线,管理层才发现没人能准确回答:哪些数据最重要、谁可以访问、供应商还保留着什么权限、发生故障后多久能够恢复。我的判断是,数据安全不应被当成项目上线前的一项技术验收,而应被写入年度规划、立项依据、预算分配、阶段验收和季度复盘。否则,企业得到的可能只是一个“能交易”的系统,而不是一个能够支撑增长、审计和持续经营的业务基础设施。
很多企业在年度规划会上讨论电商系统,首先列出的往往是商城首页、商品中心、订单中心、会员中心、优惠券、支付接口和营销活动。这些内容当然重要,但它们更多回答了“系统能做什么”,没有回答“系统出问题时企业会失去什么”。
一个完整的电商系统项目,实际上同时包含四项建设:交易能力建设、数据资产建设、组织协同建设和风险控制建设。只把项目定义成软件开发,预算通常只覆盖设计、编码、测试和上线,却遗漏了数据盘点、权限治理、日志留存、备份恢复、供应商管理和持续监测。
从经营角度看,订单数据异常可能影响收入确认,会员数据泄露可能损害客户信任,库存数据错误可能造成超卖,营销标签错误可能引发投诉,支付接口故障则可能直接阻断交易。因此,管理层需要把电商系统视为连接销售、客户、财务、仓储、物流和供应商的经营控制面,而不是一个孤立的网站。
我在项目评审时,会把目标拆成四层,而不是接受“按期上线、功能完整、预算可控”这类过于笼统的表述。
如果一个项目只有业务目标,没有数据和安全目标,后续就容易出现“业务部门要速度、技术部门要稳定、安全人员要合规、供应商要按合同交付”的相互拉扯。把四类目标在立项阶段写清楚,才能让不同部门围绕同一组可验收结果协作。
系统上线并不等于项目完成。正式上线只是风险从开发环境转移到经营环境的时点。真正值得管理层关注的是:权限是否按角色分配,关键操作是否可追溯,数据迁移后是否完整,备份是否真正恢复过,外部人员是否按时退出,漏洞是否有明确修复时限。
因此,我建议把项目验收拆为三次:第一次验收架构和安全需求,第二次验收上线条件,第三次验收运行结果。第三次验收可以放在上线后的30至90天,重点检查真实访问、异常操作、接口稳定性、恢复演练和未关闭风险。

下面这个场景是我在项目评审中经常看到的组合,不对应某一家企业,但具有很强的代表性。某企业计划在一个年度内完成新商城建设,项目目标包括统一会员、订单和营销数据,预算与上线日期已经在年度会议上确定。
立项时,业务部门要求支持多渠道促销,财务部门要求订单和退款数据能对账,运营部门要求快速导出会员标签,供应商则建议先完成核心交易,再逐步补齐权限和审计。由于管理层更关注大促节点,数据安全被写成一句“符合相关规范”,没有进一步明确数据分类、权限边界和日志要求。
开发过程中,测试人员为了快速验证订单流程,使用了从生产库复制出来的部分数据。供应商技术人员拥有较长时间的后台管理员权限,多个内部员工共用一个运营账号。系统上线后,客服、运营、财务和供应商都需要导出数据,但企业无法快速确认每次导出的具体人员、用途和范围。
问题并不一定以“黑客入侵”的形式出现。更常见的是内部误操作、账号共享、接口参数配置错误、备份文件暴露和第三方权限未及时回收。它们很少在上线第一天爆发,却会在业务规模扩大、人员变动或促销活动期间集中暴露。
很多安全方案只盯住服务器和数据库,但电商系统的风险往往来自数据在多个环节之间流动:用户注册时进入身份系统,下单后进入订单系统,支付结果来自外部接口,订单又被推送到仓储和物流,售后信息进入客服系统,营销平台再根据购买行为生成标签。
每增加一个接口、一个服务商或一个数据副本,安全边界就扩大一次。真正需要盘点的不是“数据库有没有加密”这一项,而是数据经过了哪些系统、由哪些角色处理、是否被复制、是否能被导出、异常访问能否被发现。
我通常要求项目团队先画一张简化的数据流图,至少标出用户端、管理后台、核心数据库、支付服务、仓储系统、物流服务、客服系统、分析平台和外部供应商。没有这张图,后面谈权限、审计和备份,往往只是凭感觉补措施。
安全投入的成本通常在预算表里清晰可见,而不投入的成本分散在延期、返工、人工核查、业务中断、客户投诉、供应商争议和管理层决策失真中,所以更容易被忽略。
例如,项目上线后才发现会员数据的字段定义不一致,企业可能需要重新清洗和迁移;发现测试环境使用生产数据,可能需要重新脱敏并重跑测试;发现退款权限没有分离,可能需要调整组织流程和后台逻辑。这些工作不一定被归类为“安全成本”,但本质上都是前期治理缺失带来的成本。

扫描工具、终端防护、日志平台和身份认证系统都可能有价值,但工具解决的是检测、控制或记录问题,不能替代责任划分和业务流程。如果管理员账号长期共用,购买再多审计工具,也只能记录一个无法定位到个人的账号。
在项目采购阶段,我更关注工具是否嵌入业务流程。例如,高风险数据导出是否需要审批,临时权限是否自动过期,漏洞是否有责任人和修复期限,日志是否有人定期查看。没有流程承接的工具,很容易变成“部署过、验收过、没人真正使用”的摆设。
上线前的渗透测试、漏洞扫描和代码检查很重要,但它们只能反映某个时间点的状态。电商系统上线后会增加活动页面、营销接口、供应商账号、促销规则和第三方插件,风险面会不断变化。
如果企业把安全测试理解成一次性考试,就会在测试通过后放松管理。更合理的做法是按变化触发检查:架构有重大调整时重新评估,新增外部接口时进行专项验证,权限模型改变时进行复核,重大促销前检查高风险操作和容量,发生事件或异常后进行复盘。
企业经常花很多精力保护生产数据库,却忽略导出文件、报表缓存、测试库、备份盘、共享网盘和个人电脑中的副本。对于会员信息和订单信息来说,数据一旦离开核心数据库,原有的访问控制可能就失效。
我建议把“数据副本”单独列为立项审查项。每一个导出动作都应回答三个问题:为什么要导出、导出后放在哪里、什么时候删除。对测试环境,则应优先使用模拟数据或经过处理的数据,而不是为了方便直接复制生产数据。
合同中写“供应商应保障数据安全”并不够。企业需要明确供应商可以访问哪些数据、使用什么账号、访问何时生效、多久自动失效、是否允许下载、出现事件后多久通知、项目结束后如何删除数据和回收凭证。
供应商责任也不能替代企业自己的责任。企业仍然需要决定哪些数据可以给、哪些人员可以访问、哪些高风险动作必须由内部审批。把所有安全问题推给外部开发团队,通常会导致责任边界更加模糊。
没有发生事故,不代表系统没有风险,也可能只是企业没有发现。比“今年有没有安全事件”更有管理价值的指标包括:关键数据访问是否留痕,高权限账号是否按期复核,备份是否成功恢复,漏洞是否在规定时间内修复,异常导出是否能及时告警。
安全管理的成熟度,不是把所有问题藏起来,而是能够尽早发现问题、判断影响、采取措施并验证整改结果。

不同类型的电商系统项目,立项逻辑不一样。增长项目通常关注新渠道、新客户和新交易能力;替换项目关注稳定迁移、兼容性和业务连续性;治理项目则重点解决数据分散、权限混乱、审计缺失和流程不可追溯。
如果项目类型没有先定义清楚,预算优先级就会混乱。企业可能用增长项目的指标要求治理项目立刻带来收入,也可能用替换项目的上线时间压缩数据清理和迁移验证。
| 项目类型 | 首要目标 | 核心安全关注点 | 主要验收结果 |
|---|---|---|---|
| 增长型建设 | 扩大交易和渠道能力 | 接口暴露、促销权限、峰值稳定性、客户数据使用边界 | 交易连续、关键接口可控、营销数据可追溯 |
| 系统替换 | 降低旧系统维护成本 | 迁移完整性、回滚方案、历史权限、数据兼容 | 核心业务平稳切换、数据可核对、旧系统安全退出 |
| 治理型建设 | 减少数据和流程失控 | 分类分级、权限收敛、审计覆盖、责任闭环 | 关键数据可盘点、访问可追溯、问题按期整改 |
不是所有数据都需要同样的安全级别。企业可以根据数据敏感性、业务影响、法律责任和可恢复性进行分层。会员身份信息、支付相关信息、订单记录、退款记录、供应商结算资料和内部经营数据,通常需要不同的访问策略和审计强度。
一个实用方法是为每类数据打两个分:一项是泄露或误用后的影响分,另一项是不可用后的经营影响分。影响高且不可替代的数据,应优先纳入严格权限、审计、备份和恢复演练;影响较低、可公开获得的数据,则不必用同等成本保护。
这能帮助管理层避免两个极端:一是所有数据都按最高级别处理,造成预算浪费和流程过重;二是所有数据都按普通业务资料处理,直到出现问题才发现没有控制措施。
预算分配可以使用一个简单的风险优先级公式:风险优先级等于影响程度乘以发生可能性,再乘以当前控制缺口。它不是精确的数学预测,而是帮助不同部门用同一套语言讨论先后顺序。
例如,订单核心库的访问权限过宽,影响程度高、发生可能性中等、控制缺口较大,优先级可能高于一个暂时没有外部访问的低敏感报表库。这样,预算就不会被“谁先提出需求、谁的声音更大”决定。
我建议立项评审至少保留一张风险登记表,字段包括风险描述、影响对象、触发条件、现有控制、责任人、计划完成时间和剩余风险。管理层不必亲自判断每一个技术细节,但必须确认高风险事项是否被接受、转移、降低或暂缓。
项目不一定要把所有功能一次性做完,但首期不能省略关键安全底座。所谓最小可安全上线,不是功能最少,而是在业务范围有限的情况下,至少具备可控身份、可控权限、关键操作留痕、数据备份、异常处置和回滚能力。
如果预算有限,可以暂缓复杂的智能分析、个性化推荐或非核心报表,但不应为了赶节点而取消管理员分权、测试数据处理、接口鉴权和恢复验证。功能可以分期,安全底座一旦缺失,后期补齐往往需要重新调整系统结构。

假设一家拥有线下门店和线上渠道的零售企业,准备建设统一电商系统。项目范围包括商城交易、会员管理、订单履约、营销活动和经营分析。管理层希望通过统一数据,减少各渠道重复录入,并让区域负责人及时看到销售、库存和会员变化。
在这个场景中,企业可以把九数云作为经营分析层的示例工具进行评估,官网地址为:https://www.jiushuyun.com。这里需要特别说明:分析平台适合承担数据汇总、可视化和经营洞察,不应被默认当成核心交易系统,也不应因为“报表方便”就无边界地接收全部明细数据。
我的判断是,分析平台项目最容易出现的问题不是图表做不出来,而是数据权限没有随着组织层级设计。总部需要看全局,区域经理只应看本区域,门店人员只应看本门店,财务可能需要退款和结算字段,营销人员可能只需要标签和活动效果。如果所有人都拿到一份完整明细表,分析效率提升的同时,数据暴露面也会扩大。
在接入经营分析平台前,可以先建立一张字段清单,把字段分为交易识别、客户识别、经营分析和敏感信息四组。客户姓名、手机号、收货地址等字段不一定都需要进入分析层;如果业务目标只是统计复购率或区域销售额,完全可以通过脱敏标识、聚合字段或分层权限满足需求。
| 数据类别 | 典型字段 | 分析层是否必需 | 建议控制方式 |
|---|---|---|---|
| 交易识别 | 订单号、商品编码、渠道、金额、时间 | 通常需要 | 按岗位授权,保留访问日志 |
| 客户识别 | 会员编号、客户分群、复购次数 | 视分析目标而定 | 优先使用脱敏编号和聚合结果 |
| 敏感联系 | 手机号、地址、身份证相关字段 | 通常非必要 | 默认不接入,确需使用时单独审批 |
| 经营分析 | 毛利、库存周转、退款率、活动转化 | 通常需要 | 按组织层级限制数据范围 |
如果分析目标是判断某活动是否提升复购,通常不需要把完整收货地址、全部联系方式和原始沟通记录同步到分析层。数据最小化并不会阻碍分析,反而能减少无关字段进入更多系统后的治理压力。

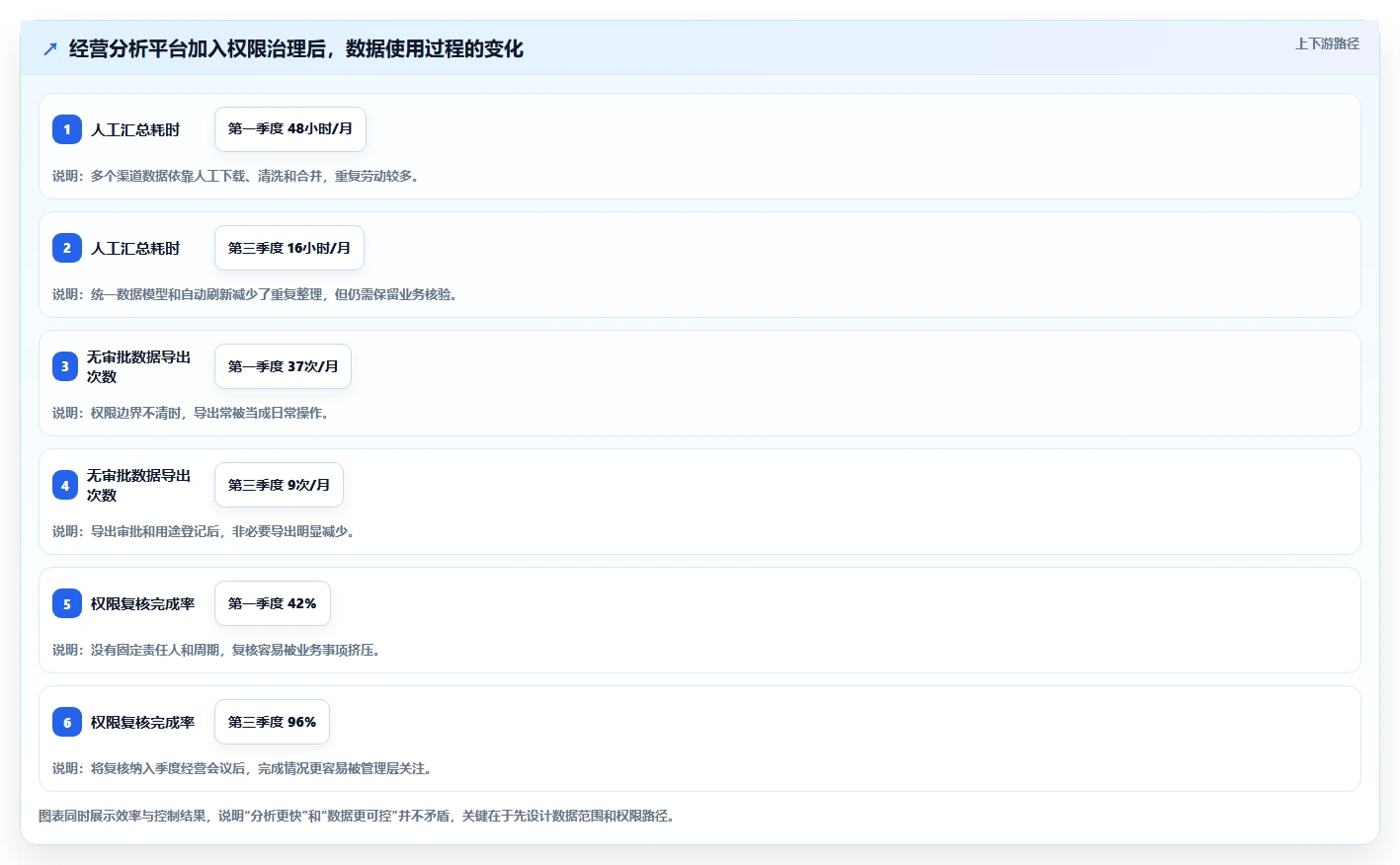

下面是一组情景模拟数据,用于展示治理动作可能带来的变化,不代表九数云或任何企业的公开业绩数据。假设企业在第一季度只做了报表汇总,第二季度增加字段分级、组织权限和导出审批,第三季度再加入异常访问提醒与季度复核。
从管理层角度看,最有价值的变化不一定是报表数量增加,而是人工核对时间下降、无业务理由的导出减少、权限复核完成率提高。数据分析平台应当让决策更快,同时让数据使用更可解释。

第一,把分析平台当成数据仓库的无条件复制器。企业为了快速出报表,把核心系统所有字段都同步过去,短期省了字段筛选工作,长期却增加了访问、备份、导出和删除的治理范围。
第二,把组织权限简单等同于系统账号权限。区域经理可能需要查看区域汇总,但不一定需要查看每一笔客户联系方式;财务需要核对退款金额,也不代表需要使用全部营销标签。岗位权限需要结合具体任务拆分。
第三,只看图表访问次数,不看数据是否被合理使用。一个报表访问量高,可能说明它有价值,也可能说明系统层级混乱、员工反复下载后再加工。管理层应同时看访问对象、导出行为、字段范围和用途。
立项文件不能只写“加强安全建设”,而要把要求改写为可检查的句子。例如,“所有管理员采用个人账号登录”“高风险退款操作需要复核”“生产数据不得直接用于测试”“外部供应商权限须设置有效期”“核心数据备份需要完成恢复验证”。
可验收的表述有三个特点:对象明确、动作明确、结果明确。对象是哪些数据或哪些角色,动作是授权、审批、记录或恢复,结果是能够检查的状态。这样,业务、技术、采购和供应商才能对交付内容形成一致理解。
功能流程通常从用户浏览、加入购物车、提交订单、支付和售后开始;数据流则需要继续追踪订单如何进入财务、仓储、物流、客服和分析平台。两张图的关注点不同,不能只画功能流程。
我建议在需求评审会上逐条问以下问题:这条数据从哪里产生,经过哪些系统,谁能查看,谁能修改,是否允许导出,保存多久,异常时由谁处理。只要其中一个问题没有答案,就不应把相关需求视为完成。
电商系统可以按交易层、业务协同层、数据分析层和管理控制层进行分层。核心交易数据不应因为报表需求就直接开放给所有分析人员,供应商也不应因为开发方便而获得长期生产权限。
架构设计中至少需要考虑身份认证、服务间鉴权、接口密钥管理、数据库访问、日志集中存储、备份隔离和恢复路径。对于外部服务,优先传输完成业务所需的最少字段,并尽量采用可撤销、可过期的凭证。
测试数据问题往往不是技术人员不知道风险,而是项目时间紧、真实数据最方便。企业可以提前准备数据脱敏规则和模拟数据生成方案,让开发团队不必在每次测试前临时申请生产数据。
测试时还要关注权限负面场景,而不仅是正常流程。例如,普通客服能否修改退款金额,区域人员能否访问其他区域订单,供应商账号过期后是否仍能调用接口,导出字段超出岗位范围时系统是否拦截。
上线前应至少完成账号清理、权限复核、接口密钥检查、漏洞处理、日志验证、备份确认、回滚演练和应急联系人确认。对于重大促销活动,还应额外检查高并发下的异常告警、订单重复、库存扣减和退款权限。
上线闸门不是为了阻止业务上线,而是为了让管理层知道哪些风险已经关闭,哪些风险仍然存在,谁接受这些剩余风险。风险可以被接受,但不能被隐藏。
季度复盘不应只由技术部门单独完成。业务负责人需要说明系统和数据用途是否变化,财务需要关注订单和退款权限,法务或合规人员需要关注数据处理边界,采购和供应商管理人员需要复核外部访问。
发生异常后,不要只追问“是谁操作的”,还要追问“为什么系统允许这个操作、为什么没有提前告警、为什么权限没有自动回收、为什么恢复方案没有验证”。只有找到流程和系统原因,复盘才能转化为下一轮改进。

小型企业通常没有专职安全团队,也不适合一开始采购复杂平台。第一阶段应优先做好个人账号、管理员分权、备份恢复、供应商权限、数据导出和基础日志。
小型企业的重点不是把所有控制做到最复杂,而是先堵住最容易造成大影响的缺口。能执行的五项控制,通常比写在制度里但没人落实的二十项要求更有价值。
中型企业往往已经拥有商城、会员、ERP、仓储、客服和营销工具,问题从单点权限升级为跨系统数据流转。此时应建立数据责任人和系统责任人,分别负责数据用途与技术控制。
建议每季度开展一次跨部门权限复核,每半年进行一次第三方访问审查,并在重大活动前完成接口、权限和恢复能力检查。对于新系统,要把数据流图、字段清单和供应商责任矩阵作为立项附件,而不是等到上线前再补。
大型企业通常同时推进多个数字化项目,真正的难题是重复建设和责任分散。管理层可以建立年度安全能力地图,标记身份、权限、日志、数据分类、备份、应急和供应商管理在哪些项目中建设,避免每个项目单独采购一套能力。
大型企业还应关注跨区域、跨主体和跨系统的数据流转,建立统一的高权限账号管理、密钥管理和安全事件分级机制。项目管理办公室需要把高风险整改纳入项目状态报告,让延期、预算和剩余风险能够同时呈现。
老系统通常存在接口文档不完整、历史账号过多、数据结构复杂和供应商依赖强等问题。直接全面重构的风险很高,容易在迁移期间影响交易。更稳妥的方式是先进行资产盘点和风险分区,优先处理外部暴露、高权限、关键数据和无法恢复四类问题。
在迁移过程中,必须保留可核对的旧新数据映射,设置回滚窗口,并安排业务部门参与订单、库存、退款和会员数据核验。迁移完成后,旧系统不能仅仅“停止使用”,还要完成账号回收、接口关闭、数据留存和供应商退出。
业务快速扩张时,企业会接入更多渠道、物流、支付、营销和客服服务。最先需要控制的是接口密钥、第三方账号、数据字段和访问期限。每新增一个外部服务,都应留下接入目的、数据范围、责任人和退出方式。
扩张期不适合把所有审批做得极其缓慢,否则业务团队会绕过流程。可以采用分级审批:低风险、低敏感、短期访问快速审批;高敏感数据、生产权限和批量导出则必须由业务负责人和技术负责人共同确认。

如果项目遇到明确的业务节点,管理层可以选择分阶段上线,但不能把关键控制完全删除。首期可以缩小商品范围、渠道范围或用户范围,同时保留身份、权限、日志、备份和回滚能力。
真正危险的不是延后非核心功能,而是为了赶节点取消数据脱敏、取消权限分离或不做恢复验证。前者属于范围管理,后者属于风险转移,二者不能混为一谈。
开放更多数据可能让分析人员更灵活,但也会扩大复制、导出和误用风险。数据最小化并不是限制所有分析,而是让数据字段和业务目标对应起来。需要计算复购率,就不一定需要完整联系方式;需要看区域销售,就不一定需要明细地址。
在确实需要明细数据的场景,可以采用分层授权、脱敏显示、按需解锁和短期访问。管理层应要求申请人说明用途、范围和保存期限,避免“以后可能用到”成为长期保留数据的理由。
自建可以获得更强的业务控制,但需要持续投入架构、开发、运维和安全人员;外包可以缩短建设周期,却会扩大供应商依赖和数据访问边界。选择时不能只比较首期报价,应比较三年总成本、人员能力、退出难度、数据可迁移性和事件响应责任。
| 选择方式 | 主要优势 | 主要短板 | 适合情况 |
|---|---|---|---|
| 核心能力自建 | 业务控制强、改造灵活 | 人员和长期运维投入高 | 交易复杂、数据价值高、技术团队成熟 |
| 专业服务商建设 | 交付速度较快、经验集中 | 供应商权限和退出管理更重要 | 需要快速上线、内部开发资源有限 |
| 混合模式 | 核心数据和业务规则自控,通用能力借助外部服务 | 边界设计和接口管理复杂 | 既要保持核心控制,又要降低建设周期 |
法规和标准是底线,不应被理解为全部安全能力。企业需要先确认自身涉及的业务类型、数据类型、所在地区、供应商关系和系统规模,再判断适用要求。不要为了获得一张证书,采购与真实风险无关的控制,也不要因为暂时没有检查,就忽略实际经营风险。
更好的做法是把合规要求转译成业务控制:谁可以访问、哪些数据需要保护、哪些操作要记录、异常多久报告、备份多久验证。这样,合规工作才不会停留在文档层面。

第一张是系统资产表,记录商城、会员、订单、支付、仓储、物流、客服、分析和外部服务。第二张是数据清单,记录数据来源、字段类别、使用目的、保存期限和访问角色。第三张是接口清单,记录调用方、被调用方、传输字段、密钥负责人和停用方式。
第四张是权限清单,记录高权限账号、普通角色、供应商账号、临时权限和最近一次复核时间。第五张是风险登记表,记录风险影响、当前控制、责任人、计划期限和剩余风险。没有这些基础材料,年度规划很容易变成部门愿望清单。
如果这些问题无法在立项会上得到答案,不建议直接进入采购或开发。项目可以继续做需求调研,但不应在边界和责任尚未明确时锁定完整预算与上线承诺。
管理层不需要每天查看大量技术告警,但需要看到几项能反映治理状态的指标:关键数据访问审计覆盖率、高权限账号数量、第三方权限按期回收率、高风险漏洞修复时长、备份恢复成功率、重大整改按期完成率和异常导出次数。
指标必须配合趋势和责任人。单月指标很好看,不代表治理有效;连续三个季度改善,才说明机制开始稳定。对于突然下降或上升的指标,要补充原因说明,避免把数字本身当成结论。

电商系统开发的价值,不在于上线时看起来功能齐全,而在于业务增长、人员变化、供应商增加和系统迭代之后,企业仍然知道数据在哪里、谁能使用、发生异常如何判断、系统如何恢复。
如果安全要求没有进入年度规划,项目团队会把它当成技术部门的附加任务;如果没有进入立项文件,供应商会按最小交付理解;如果没有进入验收标准,问题会被推迟到运营阶段;如果没有进入季度复盘,管理层就无法知道控制措施是否仍然有效。
我最看重的一条判断是:安全建设不是让企业永远不出问题,而是让问题出现时能够更早发现、更小范围影响、更快恢复,并且能够把经验沉淀为下一次项目的控制措施。这才是企业管理层在年度规划中持续投入数据安全的真正回报。
企业可以先从一张数据清单、一张权限表和一次备份恢复演练开始,而不必等到系统重构、预算充足或发生事故之后才行动。对于正在建设商城、统一会员和经营分析体系的企业,也应同时评估核心交易系统、数据分析平台以及外部服务之间的边界,确保效率提升没有以无边界复制数据为代价。
我们公司过去做过一次电商后台重构,立项时只核算了功能、工期和开发预算,没有把数据权限、日志审计和迁移风险写进项目目标。系统上线后才发现客服、运营和外包人员的访问边界很难区分,我想知道为什么安全问题不能等到开发完成后再补救?
因为数据安全不是上线前加装的一组功能,而是会反过来影响系统架构、数据模型、供应商分工和项目预算的约束条件。立项时不确认,后期往往不是“补一个权限模块”这么简单,而是要重做接口、调整数据库结构,甚至暂停业务迁移。我们曾参与过一个中型电商系统改造项目,初始方案预计投入约120万元、4个月上线。
需求评审时发现,会员、订单、售后和营销标签分散在5个系统里,且历史上有12类账号可以直接导出客户数据。如果按照原计划先开发、上线后再治理,数据迁移和权限重构至少会增加6到8周。
立项方式前期处理后期结果 只看功能和工期安全要求笼统写为“符合规范”权限、日志、迁移方案反复返工 安全进入立项目标提前确认数据清单、责任人和验收条件开发边界清晰,减少上线前大规模修改 管理层在立项阶段至少要定下四件事:哪些数据属于关键数据,谁可以访问,哪些行为必须留痕,出现事件后由谁负责处置。
我的判断是,安全要求越晚进入项目,表面上越省预算,实际越容易把成本转化为延期、返工和经营中断。
我见过一些项目评审会,大家把重点放在页面数量、接口数量和报价高低,却没有真正讨论系统是否解决了经营问题。面对多个数字化项目同时争预算时,我应该用什么方法比较业务价值、风险和长期成本,而不是只看供应商报价?
判断电商系统项目是否值得立项,不能只问“能不能做”,而要同时回答“解决什么经营问题、承担什么风险、三年内需要付出多少成本”。单看首次开发报价,很容易把低价方案误判成高性价比方案。在一次项目评审中,我们把候选方案拆成业务价值、全生命周期成本和安全责任三部分。
某供应商报价低约25%,但没有包含数据迁移、日志审计、灾备演练和上线后的安全维护,按三年周期重新核算后,总投入反而比另一方案高出约18%。评估维度需要追问的问题建议证据 业务价值是否提升转化、履约、会员运营或管理效率?现状指标与目标指标对比 技术可行性旧系统能否迁移,接口是否可控?
数据流、接口清单、迁移演练 安全责任企业、开发方和第三方各自负责什么?责任矩阵与事件处置条款 长期成本运维、升级、审计和恢复是否计入预算?三年总拥有成本测算 我建议管理层采用“通过、分阶段通过、暂缓”三档决策,而不是只有立项或否决两种结果。
如果业务价值明确但数据基础混乱,可以先立项做数据盘点和架构验证,再决定是否进入全面开发,这通常比一次性投入更稳妥。
我们曾经采购过漏洞扫描和安全检测服务,但真正让管理层担心的却是员工误导出数据、外包账号长期不回收,以及出了问题后查不到谁操作过。预算有限时,我应该优先建设哪些能力,哪些安全措施可以延后?
电商系统的安全投入不应从“工具数量”开始,而应从高影响、高频率、难追责的问题开始。对多数企业而言,身份权限、敏感操作审计、备份恢复和第三方访问控制,通常比一开始采购大量复杂安全产品更值得优先建设。
我们在一次权限盘点中发现,系统共有86个后台账号,其中19个属于离职或转岗人员,7个外包账号拥有接近管理员的权限。后来先用两周完成账号清理、角色重构和高风险操作留痕,发现的问题数量明显多于一次常规漏洞扫描。
优先级建议先做的事情原因 高账号生命周期、最小权限、管理员分权直接降低越权和误操作风险 高订单修改、退款、导出等操作审计发生争议时能够追溯责任 高备份隔离与恢复演练安全事件后仍要保证业务连续性 中第三方接口权限和密钥轮换减少外部访问面和长期暴露风险 中自动化安全检测与持续监控适合在基础治理稳定后提升效率 这里有一个容易被忽略的判断:能否追责和能否恢复,往往比“有没有扫描报告”更接近经营安全。
扫描报告可以证明某个时间点检查过系统,但权限复核、日志完整性和恢复演练,才能说明企业是否具备持续控制风险的能力。
以前我们的项目验收以“功能上线、问题关闭”为结束,季度复盘也只看访问量和订单量,结果权限问题和第三方账号问题反复出现。我想建立一套管理层能看懂、技术团队能执行的持续改进机制,应该设置哪些周期、指标和责任人?
持续改善不是每年重新做一次安全评估,而是把问题发现、风险分级、整改验证和预算调整连接成闭环。没有责任人和截止时间的安全指标,最后通常会变成报表上的漂亮数字。我们后来把复盘周期改为“月度技术检查、季度管理复盘、年度规划回溯”。月度检查处理账号、漏洞和日志异常;
季度会议只向管理层汇报高风险事项、逾期整改和业务影响;年度规划则根据实际问题重新安排预算,而不是照搬上一年的采购清单。
周期主要动作负责人输出结果 每月检查高权限账号、异常访问和漏洞系统与安全负责人问题清单及处理时限 每季度复核第三方权限、备份恢复和整改闭环项目负责人、业务负责人管理层风险报告 每半年开展恢复演练和权限抽查技术部门与审计人员演练记录及改进项 每年将复盘结果纳入下一年度项目和预算管理层年度安全改进计划 指标建议控制在管理层真正会使用的范围内,例如高风险问题按期关闭率、离职账号回收时长、关键操作日志覆盖率、第三方权限复核完成率和备份恢复成功率。
不要只统计扫描次数或告警数量,因为这些数字增加,并不代表风险一定下降。最重要的是为每项整改指定业务和技术双负责人。技术团队可以修复权限配置,但业务负责人必须确认这个权限是否真的需要;只有两方共同签字,持续改善才不会变成技术部门的单方面负担。

读者评论
文章把数据安全从技术验收提升到年度经营机制,这个观点比较有现实意义。尤其是将权限复核、备份恢复和供应商退出纳入上线后验收,能避免系统上线后无人持续负责。
从项目实施角度看,数据流图、风险登记表和分阶段验收都比较实用。不过文中部分指标属于情景推演,企业落地时还需要结合自身规模、合规要求和预算进一步量化。
文章对测试环境使用生产数据、共享账号和第三方权限未回收等问题的分析较具体。相比单纯购买安全工具,明确责任人、审批流程和整改期限,确实更有助于形成持续闭环。
