数据库存:项目经理入门版复盘:围绕数据校验提炼下一步动作
数据校验失败,表面上通常是“数量对不上”“字段为空”或“报表结果不一致”,但真正让项目失控的,往往不是某一条查询语句写错,而是项目团队从一开始就没有定义清楚:校验什么、按什么口径校验、谁来确认结果,以及异常什么时候才算真正关闭。以我参与过的数据报表、系统上线和经营分析项目为例,很多问题并不是没有人检查,而是大家都检查了,却检查的不是同一件事。
项目经理做数据校验复盘,核心任务不是临时学会更多数据库语法,也不是在复盘会上找出一个“操作失误的人”。更有效的做法是把一次数据异常拆成事实、口径、流程、技术、责任和行动六个层次,再把复盘结论转成带负责人、截止时间和验证标准的行动项。这样,复盘才会从“解释过去”变成“降低下一次出错概率”。
很多初级项目经理面对数据库或数据平台项目时,容易在两个极端之间摇摆。一种极端是认为数据校验完全属于技术团队,自己只负责催进度;另一种极端是试图亲自理解每张表、每条 SQL 和每个字段的实现细节,最后陷入技术细节,却没有推动业务确认。
我更建议采用第三种方式:项目经理不替代数据工程师和测试人员,但要负责把“技术检查结果”组织成“项目可验收结论”。这意味着项目经理至少要能回答五个问题:
如果这五个问题无法回答,即使团队已经执行过多轮查询,也不能轻易把结果写成“数据校验通过”。因为“查过”只说明动作发生过,“通过”则意味着标准已经满足,并且有人承担确认责任。
我判断数据校验复盘是否有效,不看会议纪要写了多少页,而看会后是否留下三类可以复用的资产。
第一类是规则资产,包括字段定义、统计口径、时间范围、去重规则、状态映射和异常判定标准。第二类是流程资产,包括谁发起校验、谁执行、谁复核、谁确认,以及异常如何升级。第三类是证据资产,包括校验脚本、对比结果、异常台账、复测记录和最终确认信息。
只有结论,没有规则,下一次还会重新争论口径;只有规则,没有流程,没人知道什么时候执行;只有流程,没有证据,项目仍然无法追溯。因此,复盘不是“写一个总结”,而是为下一次项目补齐控制点。

数据一致至少可以拆成五个层次:数量一致、主键一致、字段一致、状态一致和业务结果一致。不同项目的验收目标不同,不能用其中一个层次替代全部层次。
| 一致性层次 | 主要检查内容 | 能够说明什么 | 不能说明什么 |
|---|---|---|---|
| 数量一致 | 两端记录数、汇总数 | 是否存在明显遗漏或重复 | 字段值和业务含义是否正确 |
| 主键一致 | 订单号、客户号、交易号 | 记录集合是否基本对应 | 金额、状态和时间是否正确 |
| 字段一致 | 金额、数量、日期、名称 | 关键字段是否发生转换或截断 | 业务流程是否按预期运行 |
| 状态一致 | 待处理、进行中、已完成等状态 | 不同系统是否采用相同映射 | 状态流转是否合法 |
| 业务结果一致 | 报表、结算、库存、客户权益 | 最终业务判断是否正确 | 底层每个字段都没有问题 |
项目经理要做的是先确定当前项目最重要的验收层次,再安排技术检查和业务确认。例如,数据迁移项目可能优先关注主键完整性和关键字段一致性;经营分析项目可能更关注指标口径和汇总结果;结算项目则不能只检查记录数量,还要重点检查金额、时间和状态。
假设一个企业把订单数据从旧系统迁移到新的分析平台。旧系统在上午十点统计出 128,640 条订单,新平台在上午十点半统计出 128,512 条。项目群里很快出现了两种判断:一方认为新平台少了 128 条,另一方认为旧系统的数量才是基准。
继续追查后才发现,两个系统使用的统计条件并不一致。旧系统统计的是创建时间在当日零点到十点之间的订单,新平台统计的是同步完成时间在当日零点到十点半之间的订单;此外,旧系统包含已取消订单,新平台在转换层排除了取消订单。两端数量不一致是真的,但它并不直接等于新平台漏数。
这个场景说明,数量差异本身只是现象。项目经理如果直接把“少了 128 条”写成技术缺陷,可能会让团队花半天时间排查并不存在的漏数问题;如果完全忽略差异,又可能放过真正的同步遗漏。正确做法是先拆分统计时间、数据范围和排除条件,再判断差异来源。
在另一个报表项目中,开发人员检查了订单状态字段,发现源表和目标表的值都不为空,字段长度也符合要求,转换任务没有报错。按照技术检查结果,这批数据可以通过。
但业务人员在核对日报时发现,部分实际已经发货的订单仍然显示为“处理中”。原因是源系统的状态代码“40”代表“已发货”,目标分析模型把代码“40”映射成了“配送中”。从数据库角度看,字段有值、格式正确、接口成功;从业务角度看,管理人员会据此判断发货进度,进而影响库存和客服响应。
这个问题最容易被遗漏,因为技术团队通常检查“值是否存在”,业务团队关心“值代表什么”。项目经理需要把两种确认分开记录:技术人员确认转换是否成功,业务负责人确认状态含义是否正确。
经营分析项目经常出现这样的反馈:“昨天的销售额是 860 万,今天打开同一张看板变成了 842 万,数据是不是错了?”这类问题不能直接归入数据异常,还要先判断报表是否采用了滚动计算、退货冲销、订单状态回写或延迟入账。
如果看板统计的是实时订单,昨天的金额可能包含尚未审核的订单;如果统计的是已完成交易,今天又可能扣除了退款。两次查看时间不同,数据自然可能变化。真正的问题不一定是数值变动,而是报表没有展示统计口径、数据更新时间和刷新状态。
我的经验是,很多“数据错了”的争议,最后会落到缺少可见的统计说明。当用户看不到数据截止时间、过滤条件和指标定义时,就会把所有变化都理解为系统错误。
接口同步项目中,数据重复往往来自正常的失败重试。当上游系统已经发送成功,但没有及时收到确认,就会再次发送同一笔记录。如果下游只有插入逻辑,没有根据业务主键判断“这条数据是否已经处理过”,重试就可能产生重复。
项目复盘时,不能简单写“接口出现重复数据”。更准确的描述应包括:重复数据出现在哪一层、同一业务主键重复了多少次、是否影响金额和数量、重试机制的触发条件是什么、下游是否具备幂等处理能力。
这种问题的下一步动作也不能只写“加强接口测试”。更有效的动作是增加唯一性校验、补充重试场景、明确幂等键,并在测试环境中模拟“已发送但未收到确认”的中断状态。

以九数云这类面向数据分析和可视化的工具场景为例,项目团队通常会把来自业务系统、表格、数据库或接口的数据汇集到分析环境,再通过数据处理、指标计算和看板展示形成经营结论。这里的校验不能只盯着“数据有没有导入”,还要检查数据经过处理后是否仍然表达了原来的业务含义。
例如,团队要制作“本月回款额”看板,至少要先确认四件事:回款是按到账时间还是订单完成时间统计;是否扣除退款和冲正;跨月订单归属于哪个月份;未核销款项是否计入。即使底层数据全部成功导入,如果这些口径没有写清楚,不同人员在分析配置时仍然可能得到不同结果。
在这类项目中,我通常会把校验拆成三条链路。第一条是来源到数据集,检查字段是否完整、类型是否正确、主键是否重复。第二条是数据集到指标,检查筛选条件、关联关系、计算公式和时间范围。第三条是指标到看板,检查展示结果、刷新时间、权限范围和业务解释。
这三条链路不能互相替代。来源数据正确,不等于指标公式正确;指标公式正确,不等于用户看到的看板筛选条件正确。项目经理如果只组织第一条链路的验收,项目仍然可能在业务使用阶段暴露问题。
如果希望进一步了解此类分析平台的产品能力,可以参考九数云官网的公开信息。但在具体项目中,工具选型不能替代指标口径、责任分工和验收标准的建立。
技术团队最适合回答“系统实际取到了什么”“转换逻辑如何执行”“SQL 返回了多少条记录”。但他们不一定能独立回答“这个状态是否符合业务定义”“这个金额是否应该计入回款”“这个异常是否允许上线”。
如果项目经理只在群里发一句“请技术核对一下数据”,技术人员很可能按照自己理解的范围完成检查。业务人员随后发现结果不符合使用场景,又会要求重新核对。反复返工的根因不是技术能力不足,而是验收对象没有被项目经理组织清楚。
更合理的分工是:技术人员负责执行和解释技术校验,业务人员负责确认业务含义,项目经理负责定义过程、安排节点、推动冲突解决,并把最终结论固化为项目证据。
数量一致只能说明两边记录数量相同,不能说明记录内容一致。最典型的情况是,一条正确记录被一条错误记录替代,整体数量仍然相等;或者重复记录和缺失记录同时存在,数量恰好抵消。
因此,至少要补充主键集合比对。对于金额、数量、状态和日期等关键字段,还要做字段级差异检查。对经营类报表,则需要进一步将底层记录抽样回溯到业务单据,确认计算结果和业务判断一致。
差异需要分类,而不是自动归因。数据延迟、统计时间不同、过滤条件不同、历史修订和业务规则变更,都可能造成差异。项目经理如果不先确认差异性质,就直接把所有差异开成缺陷,会让真正的高风险问题被大量低风险事项淹没。
我建议在异常台账中增加“差异类型”字段,至少分为口径差异、时点差异、技术缺陷、源数据问题、业务规则变更和待确认事项。这样,团队可以分别处理,而不是让所有人围绕“到底是不是系统错了”反复争论。
“加强沟通”不是动作,因为它没有说明沟通什么、由谁发起、在哪个节点发生,也没有验证标准。“完善流程”同样过于抽象,无法判断什么时候完成。
我会把这类表述改写成具体动作。例如,把“加强沟通”改成“每次批量校验前,由业务负责人在校验单中确认统计范围和截止时间;发现差异后,由项目经理在两个小时内组织技术和业务完成首次归因”。把“完善流程”改成“上线前增加一次主键集合比对,并要求业务负责人在结果表中确认关键指标”。
自动化校验可以减少重复劳动,但不能替团队决定业务定义。如果“销售额”到底按含税金额还是不含税金额统计都没有确定,自动化脚本只会更稳定地输出一个未经确认的结果。
在九数云等分析平台项目中,这个问题尤其明显。数据连接、清洗和看板配置可以提高效率,但指标计算逻辑仍然需要业务和技术共同确认。工具能缩短执行时间,却不能替代业务验收。

一条异常记录被改正,只能说明当前结果发生了变化,还不能说明问题已经关闭。完整关闭至少应包括四个动作:确认根因、完成整改、重新验证、保留证据。
例如,一条重复订单被删除后,团队还需要确认重复是否会再次产生,历史数据是否存在同类记录,接口重试逻辑是否已经增加幂等处理。若只删除当前重复行,却没有修改产生重复的机制,这个问题只能算临时处理,不能算真正关闭。
“校验全部数据”看起来很全面,实际却不可执行。项目经理需要把对象缩小到可以被确认的范围,例如某一批订单、某个时间段、某个业务模块或某几个关键指标。
一份合格的校验范围说明,至少包含以下内容:
范围越模糊,复盘越容易陷入责任争议。因为每个人都可以说自己已经完成了“范围内”的工作,却没有人确认这个范围到底是什么。
我建议不要只列一个“是否通过”的状态,而是把每个校验维度拆成三列。第一列写检查什么,第二列写什么结果算通过,第三列写用什么证据证明。
| 校验维度 | 通过标准示例 | 证据示例 | 主要确认人 |
|---|---|---|---|
| 完整性 | 关键业务主键无缺失 | 空值统计结果、抽样明细 | 技术负责人 |
| 唯一性 | 业务主键重复数为0 | 重复主键查询结果 | 技术负责人 |
| 一致性 | 关键字段差异率低于约定阈值 | 差异对比表、差异原因 | 技术与业务共同确认 |
| 准确性 | 抽样单据与源业务记录一致 | 抽样清单、业务签字或线上确认 | 业务负责人 |
| 及时性 | 数据在约定刷新时间内完成更新 | 刷新日志、更新时间记录 | 项目经理与技术负责人 |
这张表的价值在于把“数据正确”拆成了可以检查的动作。项目经理不需要亲自判断每个技术实现是否优雅,但需要确保每个验收结论都对应一个明确证据。
数据从产生到展示,通常会经历业务录入、接口传输、清洗转换、数据库落库、指标计算和页面展示等环节。一个异常出现在哪里,不等于它产生在哪里。
例如,看板上的销售额少了 10 万,可能源头订单已经存在,只是在同步时被过滤;也可能数据已经进入目标表,但关联客户维度失败;还可能底层金额正确,却因为看板筛选条件排除了某个渠道。项目经理需要沿着链路逐层排查,而不是只在最终页面上截一张图。
我通常会要求团队把每个异常写成“源头值,传输值,落库值,计算值,展示值”的链路记录。这样可以判断差异第一次出现在哪一层,也能避免不同团队各自拿局部结果证明自己没有问题。
源系统记录
↓
接口传输结果
↓
目标数据库落库结果
↓
清洗与关联结果
↓
指标计算结果
↓
报表或看板展示结果
复盘不能只问“谁把数据弄错了”,还要问“为什么这个错误没有在更早节点被发现”。这是区分一次性修复和机制改进的关键。
如果重复数据在上线后才发现,可能需要继续追问:
这些问题的答案,能够把根因从“某人操作失误”进一步推进到“流程缺少控制点”“测试场景不完整”或“系统没有可观测性”。只有进入这个层次,复盘才有可能降低同类事故的发生率。
项目团队经常按修复难度排序,但项目经理更应该先按业务影响排序。一条不影响业务展示的名称格式问题,技术修复可能很麻烦,但不一定阻断上线;一条影响结算金额的字段偏差,技术上可能只需改一个映射,却必须优先处理。
| 风险级别 | 典型问题 | 处理要求 | 是否可能阻断上线 |
|---|---|---|---|
| 高 | 金额、库存、客户权益或关键状态错误 | 立即定位,业务负责人确认,完成复测后才能关闭 | 通常需要 |
| 中 | 部分报表维度错误、非关键字段缺失 | 明确影响范围,制定限期整改和临时规避方案 | 视业务场景决定 |
| 低 | 展示格式、非关键描述或不影响判断的延迟 | 进入优化清单,保留记录并安排版本处理 | 通常不需要 |

下面的案例是匿名化的情景案例,业务结构参考常见的销售经营分析项目,并以九数云类分析平台作为目标分析环境。项目目标是把订单、回款和客户数据汇总到经营看板中,供销售负责人查看月度销售额、回款额、客户数和渠道表现。
项目第一版上线前,团队采用了“源系统总量对比 + 看板数字抽查”的方式。源系统导出本月订单 52,480 条,分析环境落库 52,480 条,团队据此判断数据迁移没有问题。但业务负责人随后发现,区域销售额与财务日报相差 3.7%,部分已回款订单仍显示为“待回款”。
这个结果非常典型:总量一致并没有阻止指标错误。因为项目只检查了记录数,没有检查主键集合、金额字段、回款状态映射和报表筛选条件。
| 差异现象 | 初步判断 | 进一步核查结果 | 最终归类 |
|---|---|---|---|
| 订单总量一致 | 数据迁移完整 | 仍有 36 条主键在两端集合不同 | 数量掩盖了替换与遗漏 |
| 销售额少 3.7% | 可能存在漏单 | 部分订单金额字段为空,另有订单被过滤 | 完整性与范围问题 |
| 回款状态错误 | 同步延迟 | 源系统代码与分析模型状态字典不一致 | 业务口径与映射问题 |
| 区域数据不一致 | 区域字段传输错误 | 看板使用了客户所属区域,财务日报使用订单归属区域 | 指标定义不一致 |
这个案例最值得注意的地方,是四个差异分别属于不同层次。如果把它们统一标记为“数据同步问题”,技术团队会重点检查接口;但真正需要修复的动作包括主键对比、金额空值处理、状态字典统一和指标定义确认,单纯检查接口并不能解决全部问题。

项目组进一步做主键集合比对,发现新平台中有 18 条订单在旧系统导出结果中不存在,旧系统中也有 18 条订单没有出现在新平台中,因此两端总量仍然相等。
新平台多出的 18 条订单,是抽取任务在导出完成后继续同步进来的新订单;新平台少掉的 18 条订单,则是旧系统中已经取消、但目标模型按照“有效订单”条件排除的记录。两类差异数量刚好相同,造成了总量上的假一致。
复盘后,项目经理将“数量一致”的验收标准改成两层:第一层是总量对比,第二层是按业务主键做集合对比。对于无法一一对应的记录,必须说明是新增、取消、修订还是传输遗漏,不能直接归入“数量一致”。
销售额差异主要来自两个原因。第一,部分订单的含税金额字段没有成功映射,目标数据集中的金额为空,汇总时被自动排除。第二,看板默认过滤了“已取消”和“待审核”订单,但财务日报使用的是已创建订单金额,两个报表的业务范围不同。
如果项目经理只要求技术人员重新跑一次同步任务,第一类问题可能被修复,但第二类问题依然存在。因为它不是数据传输错误,而是两个报表在定义“销售额”时采用了不同的业务口径。
最终,团队把销售额拆成了三个明确指标:订单金额、有效销售额和已确认销售额,并分别写明统计条件、时间字段和排除规则。看板标题也不再只写“销售额”,而是显示“本月已确认销售额”,降低使用者误读的可能。
源系统中回款状态使用数字代码,目标数据集将代码转成文字。原项目只验证“代码都能转换成文字”,没有验证“转换后的文字是否代表同样的业务状态”。
复盘时,业务负责人补充了状态流转规则:已申请、审核中、部分到账、全部到账、已冲正等状态并不是简单的线性排列。项目团队据此建立状态字典,并对每个状态补充进入条件、退出条件和对应业务动作。
这一步的专业判断是:状态映射不是字段格式转换,而是业务规则转换。凡是涉及状态、金额、库存、客户等级和风险等级的字段,都不能只由技术人员确认格式,需要业务人员参与含义验收。
| 行动项 | 负责人 | 完成节点 | 验收标准 | 证据 |
|---|---|---|---|---|
| 增加业务主键集合比对 | 数据开发 | 下一轮联调前 | 差异记录逐条归类,无未解释差异 | 集合差异表 |
| 建立销售额指标字典 | 业务负责人 | 看板发布前 | 订单金额、有效销售额、已确认销售额定义明确 | 指标说明文档 |
| 补充金额字段完整性检查 | 测试负责人 | 回归测试阶段 | 关键金额空值率为0,异常记录有处理结论 | 质量检查结果 |
| 统一回款状态字典 | 产品经理 | 业务验收前 | 源系统、目标模型和看板展示含义一致 | 状态映射表 |
| 显示数据更新时间和统计口径 | 看板开发 | 正式发布前 | 用户可直接看到更新时间、范围和指标解释 | 页面截图与验收记录 |
复盘会议前,我不会先在群里问“大家觉得问题出在哪里”,因为这样很容易得到大量未经验证的判断。更有效的做法是先收集事实材料,包括源数据统计结果、目标数据统计结果、抽取时间、查询条件、日志、差异明细和业务影响。
复盘资料最好按照时间线排列,而不是按照部门排列。按部门写,容易变成“技术做了什么、业务做了什么、项目经理做了什么”;按时间线写,才能看出问题在哪个节点进入系统、在哪个节点本应被发现,却为什么没有被发现。
建议在会议前准备一页“事实卡”,内容控制在以下范围:
我会要求参与者把“现象”和“原因”分开说。例如,“报表金额少 3.7%”是现象,“金额字段映射为空”是可能原因,“没有关键字段完整性校验”才可能是流程根因。
这三个层次不能混在一起。如果一开始就把“开发漏写了一个字段”当成根因,团队很可能忽略为什么测试没有发现、为什么业务验收没有覆盖、为什么上线标准允许这类字段为空。
复盘过程中可以使用以下提问顺序:
技术人员可以确认“目标表已落库 52,480 条”“主键重复数为0”“字段类型转换成功”,但业务人员需要确认“这些记录是否应当纳入本月销售额”“这个状态是否等同于已回款”“这条取消订单是否应该出现在经营看板中”。
如果由单一角色包办所有确认,容易产生盲区。技术团队可能不知道指标业务含义,业务团队可能不了解数据链路,而项目经理需要把两类确认放在同一份记录中。
| 确认内容 | 适合的确认角色 | 项目经理需要追问的证据 |
|---|---|---|
| 记录是否成功传输 | 数据开发或接口负责人 | 日志、批次号、落库数量 |
| 字段是否正确转换 | 数据开发与测试负责人 | 字段对比、转换规则、异常明细 |
| 指标公式是否符合定义 | 产品经理与业务负责人 | 指标字典、样例计算、业务确认 |
| 报表是否支持使用场景 | 最终用户或业务负责人 | 场景验收记录、页面结果、反馈结论 |
行动项最少要包含动作、负责人、截止时间和验证方式。如果问题复杂,还应增加优先级、协作人、风险等级、前置条件和升级路径。
例如,“建立数据校验机制”不是合格的行动项。可以改成:“由数据开发在下个迭代前增加订单主键唯一性、关键金额非空和源目标数量对比三项检查;测试负责人使用包含重复、缺失和取消记录的样例数据完成验证;项目经理在上线评审前收集结果并推动业务负责人确认。”
后一个表述虽然更长,但它能直接进入任务台账,也能在截止日期判断完成与否。

并不是所有问题都能在当前版本修复。项目经理可以接受延期,但不能接受“大家默认忽略”。对于暂时不处理的异常,至少要写清楚影响范围、临时规避方式、计划修复时间和风险接受人。
例如,某个非核心渠道的历史区域字段存在缺失,不影响本次结算,但会影响下月的区域趋势分析。这个问题可以不阻断当前上线,却必须进入后续计划,并在看板上标注数据覆盖范围。这样,延期是有边界的,不是无期限地消失。
一张校验任务单的目标,是让执行人不需要依赖口头信息就能开始工作。它不必复杂,但必须有明确的业务对象和通过标准。
| 字段 | 填写示例 | 填写提醒 |
|---|---|---|
| 校验对象 | 2026年3月销售订单 | 不要只写“业务数据” |
| 源系统 | 订单管理系统 | 写明系统和数据出口 |
| 目标系统 | 经营分析数据集 | 注明表、数据集或看板 |
| 统计范围 | 创建时间为3月1日至3月31日的有效订单 | 写清时间字段和排除条件 |
| 关键字段 | 订单号、客户号、订单金额、订单状态 | 优先选择影响业务判断的字段 |
| 通过标准 | 主键差异可解释,关键金额无空值,状态映射经业务确认 | 避免只写“数据一致” |
| 执行人 | 数据开发 | 明确实际执行而非部门名称 |
| 确认人 | 财务负责人、销售运营负责人 | 根据业务影响安排确认角色 |
异常台账不应只是问题列表,而应成为从发现到关闭的追踪工具。每条异常都要有唯一编号,否则在群聊、邮件和会议纪要中很容易出现重复跟进或遗漏。
| 编号 | 异常描述 | 类型 | 影响 | 临时措施 | 永久动作 | 状态 |
|---|---|---|---|---|---|---|
| DQ-001 | 订单主键出现18条集合差异 | 范围/时点 | 影响迁移完整性判断 | 冻结统计截止时间 | 增加主键集合比对 | 待复测 |
| DQ-002 | 部分订单金额为空 | 字段完整性 | 影响销售额汇总 | 暂不发布销售额指标 | 修正字段映射并加非空校验 | 处理中 |
| DQ-003 | 回款代码转换含义错误 | 业务映射 | 影响回款进度判断 | 下线回款状态卡片 | 统一状态字典并回归测试 | 高风险 |
复盘纪要建议只保留四类信息:事实结论、根因结论、行动结论和风险结论。不要把所有发言逐字记录下来,也不要把不同观点混成一个模糊结论。
事实结论回答“发生了什么”;根因结论回答“为什么发生以及为什么没有提前发现”;行动结论回答“下一步改变什么”;风险结论回答“当前版本还有什么不能解决的问题”。这四部分写清楚,纪要才有项目管理价值。
本次异常:
数据范围:
首次发现时间:
实际影响:
已经确认的事实:
尚未确认的问题:
根因分类:
□ 口径问题
□ 时间或范围问题
□ 技术逻辑问题
□ 源数据问题
□ 流程问题
□ 协作问题
下一步动作:
动作:
负责人:
截止时间:
验证方式:
动作:
负责人:
截止时间:
验证方式:
遗留风险:
风险接受人:
临时规避方案:
下次复盘时间:
这个模板的关键不在格式,而在于它迫使团队区分“已经确认”和“尚未确认”。很多项目问题之所以反复,是因为未经验证的猜测被写进了结论,后续所有人都基于错误前提继续推进。
数据迁移项目最先要回答的是“哪些记录被迁移了、哪些没有被迁移、为什么没有被迁移”。因此,项目经理应优先推动主键集合比对、记录数量对比、关键字段完整性检查和迁移日志留存。
迁移项目不能只选一条总量指标作为验收依据。建议至少覆盖以下场景:
如果数据量非常大,不一定要每条记录都人工核对,但必须采用全量规则检查加重点抽样。抽样应覆盖正常记录、边界记录、异常记录和高价值业务记录,而不是只随机抽几条看起来正常的数据。
分析看板项目最容易出现的不是“没有数据”,而是“有数据但解释错了”。因此,项目经理应该把指标字典放在开发和配置之前,而不是等看板完成后再补文档。
指标字典至少要写明指标名称、业务定义、计算公式、时间字段、数据来源、过滤条件、是否含税、是否扣除退款、刷新频率和责任人。对于容易产生歧义的指标,还应增加正例和反例。
以“客户数”为例,需要先确认是去重客户数、下单客户数、付款客户数还是活跃客户数。若不写清楚,技术人员可能使用客户主键去重,业务人员却按照有效交易客户理解,最终两个结果都能在技术上解释,却无法在经营上使用。
财务类项目的校验强度应高于普通运营报表。因为金额差异不只是展示问题,还可能影响结算、对账、开票和资金安排。
这类项目要重点检查金额精度、币种、税率、汇率、入账时间、冲正、退款和跨期处理。对于超过阈值的差异,不应仅由技术人员判断是否可以接受,而要由财务或业务授权人明确确认。
如果金额差异暂时无法修复,项目经理需要推动形成书面风险接受记录,并说明采取什么人工对账或冻结措施。不能因为“整体差异比例很小”就默认没有风险,因为小比例可能集中在少数高金额交易上。
实时数据项目不能只看某一时刻的数量是否一致,还要关注数据延迟、消息重复、消息丢失和乱序到达。特别是状态类数据,后一条消息可能先于前一条到达,导致目标系统显示旧状态。
项目经理需要把校验从静态结果扩展到过程指标,包括平均延迟、最大延迟、重复消息数、失败重试次数和最终一致性时间。验收时要明确“实时”的定义,是秒级、分钟级还是小时级,而不能只写一个模糊的“及时同步”。

并非所有项目都需要建立复杂的数据质量平台。对于数据量小、业务影响低、使用人数少的内部台账,项目经理可以采用“范围说明 + 关键字段检查 + 业务抽样确认 + 问题台账”的轻量方案。
轻量化不等于没有标准,而是减少不必要的控制成本。例如,一个只用于内部会议参考的临时报表,可以不做全量自动校验,但必须标注统计时间、数据来源和不适用场景。这样做既节省资源,也能避免用户把临时数据误认为正式经营数据。
| 选择方式 | 优势 | 不足 | 适用场景 |
|---|---|---|---|
| 全量规则校验 | 覆盖面高,适合发现重复、空值和集合差异 | 需要脚本、算力和较完整的字段定义 | 迁移、结算、核心经营指标 |
| 重点抽样校验 | 成本低,适合快速验证业务含义 | 可能遗漏低频异常 | 看板验收、业务场景确认 |
| 全量加抽样 | 兼顾技术覆盖和业务理解 | 组织成本最高 | 高风险系统上线前 |
我的建议不是在全量和抽样之间二选一,而是让两者承担不同职责。全量规则用于判断“有没有系统性差异”,抽样核对用于判断“数据是否符合真实业务”。前者发现规律,后者确认含义。
适合自动化的内容包括非空、唯一性、数量、范围、格式、阈值和历史趋势。适合人工复核的内容包括状态含义、复杂业务规则、异常订单处理和报表使用场景。
如果把所有检查都交给人工,项目会受到人员经验和时间限制;如果把所有检查都自动化,复杂业务语义又可能被遗漏。比较稳妥的做法是建立“机器发现、人工解释、业务确认”的三段式流程。

临近上线时,团队常常会问:“能不能先上线,数据问题后续再修?”这个问题不能只按差异比例回答。需要看异常是否影响核心业务、是否有可靠的临时措施、是否能明确风险接受人,以及后续修复是否会改变已经发布的结论。
如果问题只影响非核心展示字段,且用户已经被明确告知,可以考虑带风险上线;如果问题影响金额、库存、客户权益或关键管理决策,即使差异比例很小,也不建议用“整体可接受”掩盖。
我通常用“影响范围 × 影响严重度 × 可逆性”判断是否阻断上线。可逆性尤其重要:页面标题错误通常容易修复,结算金额错误则可能产生对账和追溯成本。越难回滚、越难补偿的问题,越需要在上线前解决。
如果某类校验每月只执行一次,数据量很小,人工核对可能比开发自动化脚本更划算;如果同一规则每周甚至每天执行,且异常会影响经营分析或结算,重复人工检查的累计成本很快会超过工具投入。
判断是否值得自动化,可以估算三个数字:每次人工校验耗时、重复执行次数和异常遗漏成本。假设一次人工校验耗时 6 小时,每月执行 8 次,全年约 576 小时;如果自动化规则开发和维护需要 80 小时,即使还要投入维护时间,也可能值得建设。
但自动化规则必须有版本管理。业务口径变更后,如果脚本没有同步更新,自动化结果会给团队一种虚假的稳定感。因此,规则本身也需要负责人、版本和生效日期。
所有项目都使用同一张复杂模板,会让低风险项目负担过重;完全不使用模板,又会让高风险项目遗漏关键控制点。建议采用“最小公共模板 + 项目专属字段”的方式。
最小公共模板保留数据范围、统计时点、关键字段、通过标准、负责人、证据和复测结果。迁移项目再增加主键集合和批次信息,结算项目增加金额精度和授权确认,看板项目增加指标字典和展示口径,实时项目增加延迟和重试指标。
复盘结论常常写成“本次出现了数据不一致”。这句话只描述结果,没有指出应该改什么。项目经理需要继续追问:是规则需要改、数据链路需要改、测试用例需要改、责任分工需要改,还是展示说明需要改。
可以把改进对象分成五类:
| 模糊表述 | 可执行改写 | 验证方式 |
|---|---|---|
| 加强数据校验 | 对订单主键、金额非空和状态映射增加三项上线前检查 | 三项检查均有结果文件,异常全部有归因 |
| 提升沟通效率 | 异常发现后由项目经理在2小时内组织技术和业务首次确认 | 检查异常台账中的发现与首次响应时间 |
| 完善指标定义 | 为销售额、回款额和客户数建立指标字典并指定业务确认人 | 指标字典有版本、负责人和业务确认记录 |
| 避免重复数据 | 以业务订单号作为幂等键,增加重复主键告警 | 使用重复请求样例验证目标端不新增重复记录 |
| 做好上线验收 | 上线前完成全量规则检查和重点业务抽样,并保留结果 | 验收单中有规则结果、抽样清单和确认人 |
一个动作完成,不代表它有效。例如,开发人员把校验脚本提交到代码库,说明动作完成;但脚本能否识别重复主键、结果是否能被业务理解,还需要验证其有效性。
我建议行动台账同时设置“实施状态”和“效果状态”。实施状态可以是未开始、进行中、已完成;效果状态可以是未验证、验证通过、验证失败、部分有效。这样能够避免任务在提交代码后就被过早关闭。
复盘效果不能只看“下次有没有再发生同一条异常”,因为业务变化可能导致新问题。更适合观察过程指标和结果指标。

“下周复测”不是完整计划,因为没有说明拿什么数据复测、执行什么规则、达到什么标准。复测应至少确定样例数据、执行环境、检查项、通过阈值和确认人。
如果修复的是状态映射,复测就不能只看页面有没有显示文字,而要覆盖所有状态代码和状态流转场景。如果修复的是重复数据,复测就要模拟重复请求、超时重试和重复导入,而不是只运行一次正常流程。
项目经理不必记住每张表的字段,但必须能画出一张简化数据链路图。只要知道数据从哪个业务动作产生、经过哪些转换、在哪个节点被汇总,就能更准确地组织问题定位。
例如,销售额差异出现时,项目经理应该知道需要分别查看订单源表、有效订单过滤、金额转换、退款处理、汇总逻辑和看板筛选,而不是只把问题转给负责页面的人。
对于初级项目经理来说,以下概念比记忆复杂 SQL 更有用:
这六个概念能够帮助项目经理把“数据有问题”拆成具体问题,也能帮助团队确定应该用脚本、抽样、日志还是业务确认来验证。
项目经理可以掌握一些基础 SQL 阅读能力,用于理解校验逻辑。下面是一段示意性的重复主键检查代码,实际字段和表名需要根据项目调整:
SELECT order_id, COUNT(*) AS duplicate_count FROM target_orders GROUP BY order_id HAVING COUNT(*) > 1;
阅读这段查询时,项目经理至少要能问出三个问题:订单号是否真的是业务唯一键;是否存在被允许重复的业务场景;查询结果保存在哪里,谁确认异常是否影响业务。
SQL 返回 0 行,只能说明在当前数据范围和当前查询逻辑下没有发现重复,不能证明系统绝对不会产生重复。因此,项目经理还需要确认数据范围、执行时间和规则版本。
零异常可能代表数据真的没有问题,也可能代表规则没有覆盖到问题。尤其是在第一次建立校验机制时,结果过于完美反而值得追问。
我会检查三个方面:是否覆盖了边界数据,是否覆盖了异常场景,是否有业务人员对结果进行抽样确认。如果脚本只检查非空和数量,却没有检查状态、金额和主键集合,那么“零异常”只能证明这三项规则通过,不能扩大解释为整体质量合格。

在分析平台项目中,数据连接成功只是基础条件。项目经理应把验收拆成两个阶段:第一阶段确认数据是否正确进入分析环境,第二阶段确认指标是否按照业务定义被计算和展示。
第一阶段可以检查数据更新时间、记录数量、主键、字段类型、空值和重复值。第二阶段要检查关联关系、筛选条件、计算公式、分组维度、时间口径和权限范围。两阶段混在一起,往往会让团队在“数据到了”之后误以为“项目完成了”。
业务验收不应只看页面上的最终数字。对于销售额、回款额、订单数和客户数等关键指标,至少要抽取几个典型场景进行反向计算。
例如,随机挑选一个区域、一个销售人员和一个月份,分别从明细数据汇总,再与看板结果比较。如果汇总结果不一致,就继续检查筛选、关联和去重规则。这个过程不需要业务人员理解所有底层结构,却能有效发现“页面看起来正常、实际口径不对”的问题。
一个指标除了名称和数字,还需要一条普通用户能理解的解释语句。例如,“本月已确认销售额:按订单确认时间统计,剔除取消订单和已冲销订单,含税金额”。
解释语句不能替代完整指标字典,但可以降低使用阶段的误读。特别是同一看板供销售、财务和管理层共同使用时,用户往往会带着不同业务习惯理解同一个名称。
看板上的数字即使计算正确,如果更新时间不明确,也可能导致错误决策。项目经理应要求页面显示最近刷新时间,必要时显示数据截止时间和刷新状态。
如果数据每天上午九点刷新,用户在上午八点查看到的是前一天结果,就不能把它标记成异常;但如果页面没有任何时间说明,用户就会认为系统没有及时更新。时间信息不是装饰,而是业务结果的一部分。
分析平台中,订单表和明细表、客户表和订单表之间的关联关系,可能导致一条订单被展开成多条记录。如果指标没有采用正确的去重或聚合逻辑,销售额、订单数和客户数都可能被放大。
项目经理不必独立设计所有关联逻辑,但要要求技术人员提供至少一个关联前后样例,并确认一对一、一对多和多对多关系如何处理。只看总记录数,无法发现关联放大,因为放大后的数据可能仍然符合某些局部检查条件。

数据项目出现异常是常态,真正需要判断的是团队是否有能力快速识别、准确分类、控制影响并完成修复。一个能在上线前发现并关闭问题的项目,不一定比“表面上零异常”的项目差,后者可能只是校验范围更窄。
因此,项目经理不应为了追求“异常数量为零”而压低问题上报,或者把差异从台账中移除。更重要的是让异常尽早暴露,并让每条异常都有明确去向。
责任结论有时必要,但它不能替代机制改进。如果复盘只留下“某人漏查”“某团队没有同步”,下一次换一个人、换一个项目,问题仍然可能发生。
更有价值的结论是:“关键金额没有非空校验”“状态映射没有业务确认”“统计时间没有写入验收单”“重复请求没有幂等规则”。这些结论能够直接转成规则、流程或工具动作。
技术人员谈字段、接口、日志和查询;业务人员谈订单、回款、库存和客户;管理层谈风险、上线和经营结果。数据校验复盘的难点,正是这些语言没有天然对齐。
项目经理需要把它们翻译成同一套结构:数据对象是什么,规则是什么,结果是什么,影响是什么,谁确认,如何修复,何时验证。做到这一点,项目经理即使不是数据库专家,也能真正掌握数据项目的推进质量。

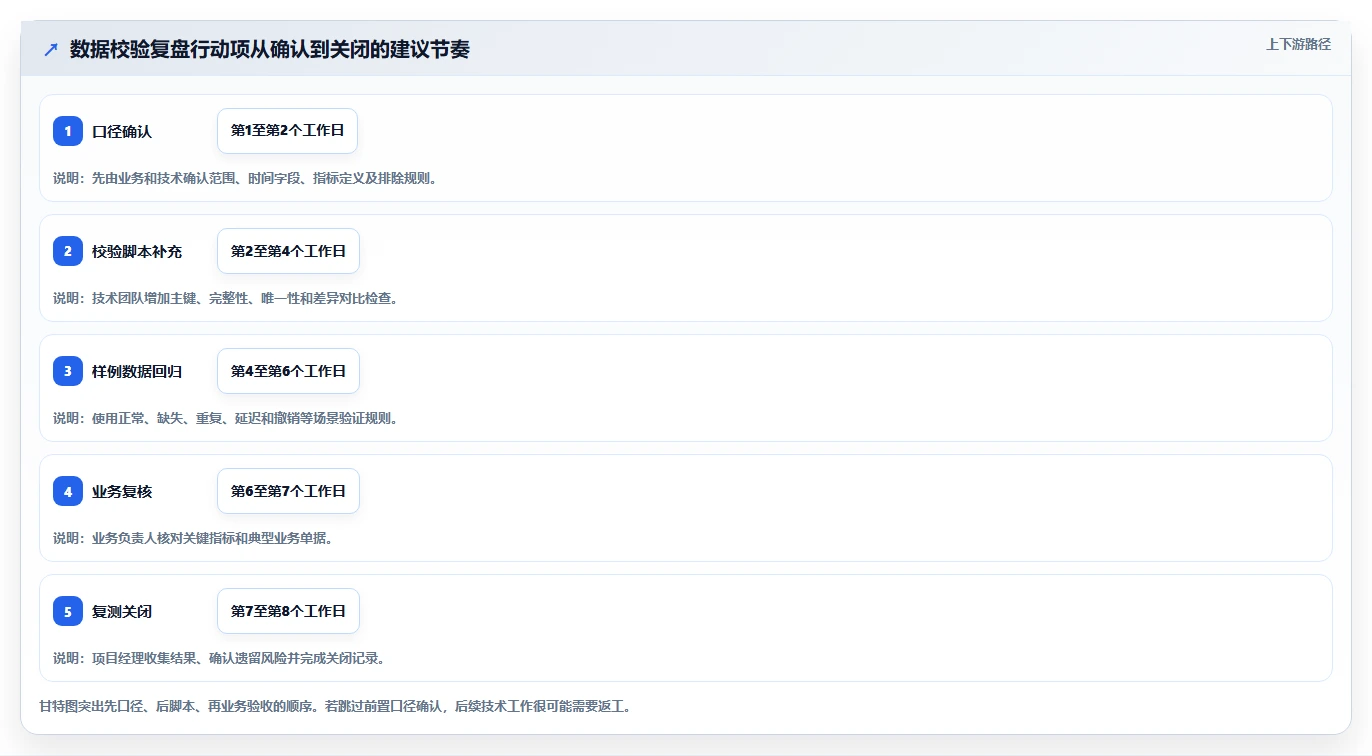

如果你现在接手一个数据项目,不必一开始就建设完整的数据质量体系。可以先做三件小事:建立一张关键指标或关键字段清单,建立一张异常台账,再为当前最重要的问题安排一次带异常样例的复测。
复测完成后,检查是否留下了范围、规则、证据和确认人。如果这四项都具备,再把同样的方法扩展到其他数据对象。项目管理的改进不在于一次性写出最复杂的方案,而在于让下一次校验比上一次更早、更清楚、更可追溯。
数据校验复盘的终点,不是证明某个人做错了什么,而是让下一次校验有标准、有记录、有负责人,也有可以被验证的改进结果。
我刚接手一个涉及数据迁移的项目,技术同事经常说“已经核对过了”,但我并不知道他们核对了什么、结果是否真的能支持上线。我不想越俎代庖去写 SQL,但又担心自己只做会议记录,最后无法判断数据校验到底有没有完成。
可以,但项目经理要负责的不是查询语句,而是把“校验什么、按什么标准校验、谁来确认、异常怎么处理”组织成一条可追溯的判断链。项目经理不需要替代数据库工程师,却必须能追问校验范围、统计时间、关键字段和通过标准。我更建议把数据校验拆成三个层次,而不是笼统地问“数据是否一致”。
第一层是数量和范围,例如源系统有 10000 条,目标系统是否也是 10000 条;第二层是关键字段,例如订单号是否唯一、金额是否一致、状态是否正确;第三层是业务结果,例如已支付订单是否真的进入履约流程。校验层次项目经理需要确认的问题不能只看什么 数量与范围统计的是哪批数据,截止到什么时间?
只看两端总数相等 字段与记录主键、金额、状态等关键字段是否一致?只看抽样记录 业务结果数据进入业务流程后是否产生正确结果?只看数据库字段 一个实用做法是要求技术人员在校验结果中至少留下四项证据:查询时间、数据范围、校验规则、异常清单。
比如“目标库少 128 条”并不是完整结论,还要继续确认这 128 条是否属于统计时间差、抽取失败、重复过滤,还是业务上本来就应该排除。我的判断是:项目经理的专业性,不在于能否独立写出复杂 SQL,而在于能否识别“技术结果”和“业务验收”之间的断层。
只要这条断层没有被填上,即使技术人员说校验通过,项目也不应直接进入上线决策。
我在项目中遇到过源系统和目标系统的记录数完全一致,团队因此认为迁移成功,结果上线后却发现部分订单状态错误、金额字段为空。我想知道,数量一致到底能证明什么,又有哪些问题是单纯比总数发现不了的?
数量一致只能证明某个统计口径下,两端记录数量相同,不能证明记录一一对应,更不能证明业务含义正确。最容易踩的坑是把“总数相等”误当成“数据等价”,这会掩盖重复记录、错配记录和字段转换错误。
例如,源系统有 1000 条订单,目标系统也有 1000 条订单,但其中 20 条被重复写入,另外 20 条订单在同步过程中丢失,总数仍然可能相等。如果项目经理只看总量,这类问题要到业务人员处理具体订单时才会暴露。
场景源系统目标系统总数是否能发现 记录遗漏1000 条980 条通常可以 重复与遗漏同时发生1000 条1000 条不能 状态映射错误已支付处理中不能 金额字段为空金额完整部分为空不能 更稳妥的校验顺序是“总量,主键,关键字段,业务规则”。
先确认数据范围和数量,再通过主键比对是否存在遗漏或重复,随后检查金额、状态、时间等关键字段,最后由业务负责人确认数据是否符合实际流程。复盘时还要特别追问两个问题:第一,为什么当时只做了数量校验;第二,项目是否提前定义了“什么算通过”。
如果验收标准没有写清楚,团队往往会选择最容易完成的指标,而不是最能控制业务风险的指标。
我主持复盘时经常遇到一种情况:业务说数据错了,开发说接口没问题,测试说当时已经通过,最后会议变成互相解释。我想知道怎样把讨论从“谁的错”拉回到事实和根因,避免复盘结束后只留下几句口号。
应先还原事实,再区分问题类型,最后才讨论责任归属。过早追责会让参与者优先证明自己没有错,反而不愿意暴露统计口径、操作步骤或流程缺口,复盘很容易变成一次责任防御会议。
我通常用一条时间线拆解异常:数据何时产生,何时抽取,经过哪些转换,谁在什么时间执行了校验,采用了什么规则,异常何时被发现,最后影响了哪个业务环节。时间线的价值在于把“数据错了”改写成可验证的事实。随后将问题分成四类。口径问题是双方对时间范围、状态含义或排除条件理解不同;
流程问题是没有规定谁校验、何时校验、校验哪些字段;技术问题是 SQL、接口、转换或去重逻辑存在缺陷;协作问题则是异常没有同步、没有指定确认人或没有及时升级。
复盘记录无效写法可执行写法 问题数据有误目标库少 128 条订单 根因技术不仔细源端按 18:00 统计,目标端按 17:30 统计 动作加强沟通在模板中固定统计截止时间,并由双方确认 验证后续关注下次全量校验连续两次结果一致 真正需要追问的是“为什么这个问题没有更早被发现”。
如果异常仅靠上线前人工抽样才暴露,根因可能不是某个人粗心,而是缺少唯一性校验、差异清单、复核角色或明确的阻断标准。责任仍然需要明确,但建议区分“直接处理责任”和“机制改进责任”。开发负责修复转换逻辑,测试负责补充验证用例,业务负责确认状态含义,项目经理负责推动规则统一、行动项分派和复测关闭。
这样复盘才会从归责转向风险控制。
我参加过不少复盘会,最后的行动项经常写成“加强沟通”“完善流程”“提高数据质量”,看起来很完整,但过几周仍然没人知道具体要做什么。我想要一套能直接放进项目台账的写法,最好还能判断动作是否真的完成。
行动项必须同时具备动作、负责人、截止时间和验证方式,缺一项就很容易停留在口号层面。尤其是“完善校验流程”这种表达,既没有说明要改哪一步,也没有定义什么结果算完成,项目经理无法跟进,负责人也无法自证。可以采用“问题,根因,动作,负责人,截止时间,验证方式”的六列模板。
以下是一个匿名示例,数据仅用于说明写法: 问题根因改进动作负责人完成标准 两端数量差 128 条统计截止时间不一致在校验模板中固定统计时间,并增加双方确认项项目经理下一轮校验使用同一时间点 出现重复订单重试机制缺少幂等控制增加订单号唯一性检查和重复数据告警开发负责人重跑测试数据时重复数为 0 订单状态错位双方没有统一状态字典建立状态映射表,由业务和技术共同签字确认产品负责人全部状态完成映射并通过业务验收 异常长期未关闭没有异常台账和升级路径设置异常负责人、优先级和逾期升级规则测试负责人所有异常均有关闭记录 我建议把动作分成规则、流程和工具三个层面。
规则层解决“什么算错”;流程层解决“谁在什么时候处理”;工具层解决“如何更快、更稳定地发现”。如果一上来就购买或开发自动化工具,却没有统一字段口径,工具只会把不同团队的错误判断更快地放大。判断行动项是否完成,不能只看负责人回复“已处理”,而要看验证证据。
例如新增唯一性校验后,要用包含重复数据的测试样本验证;固定统计时间后,要检查下一次校验记录是否真的使用了同一时间点;建立状态字典后,要让业务人员确认映射结果,而不是只由技术人员自测。
对初级项目经理来说,最小可行闭环不是写一份很长的复盘报告,而是留下三样东西:一张校验清单、一份异常台账、一个可验证的行动计划。只要这三项能在下一轮项目中被复用,复盘才真正改变了项目,而不是增加了一份文档。


读者评论
文章把“数据一致”拆成数量、主键、字段、状态和业务结果五个层次,这个划分很实用,能避免只看记录数就判断校验通过。
文中关于统计时间和数据范围不一致的案例比较贴近实际,说明很多差异首先是口径问题,而不一定是系统漏数。
把复盘产出分为规则、流程和证据三类资产,便于后续追溯和复用。建议实际落地时配合统一模板,否则行动项仍可能流于形式。
状态映射和接口重试的分析很有价值,尤其是幂等处理部分,提醒项目经理关注业务含义和异常场景,而不只是接口是否成功。
文章对分析看板项目的三条校验链路梳理得较清楚。不过内容较长,初学者如果能再看到一份简化版检查清单,执行起来会更方便。
