电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点
目录

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点 | 九数云-E数通

eshutong 发表于2026年9月19日

连锁企业做年度多仓调拨,最容易犯的错误,是把“仓库之间搬了多少货”当成主要成绩。实际管理中,我见过这样的情况:中心仓账面库存充足,几个门店却连续缺货;企业在大促前安排了大量调拨,活动结束后又花钱把剩余库存调回;系统里的调拨单显示已完成,但实物仍在运输途中。多仓调拨真正要管理的不是货物移动,而是库存位置、销售需求、履约时效和调拨成本之间的平衡。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

因此,年度版方案不能只写“申请、审核、出库、入库”几个流程节点,而要明确全年调拨要解决什么问题、每月什么时候动作、谁负责判断、系统记录什么、异常如何关闭,以及调拨完成后是否真的改善了缺货、积压或履约。本文以连锁电商和门店仓、区域仓、中心仓并存的场景为基础,拆解多仓调拨的目标、动作、检查点、数据口径和不同情况下的取舍。

一、先讲核心结论:多仓调拨不是搬货,而是库存位置决策

1. 调拨的第一目标不是降低库存,而是让库存出现在正确的位置

很多企业把“降低库存”作为调拨方案的第一目标,这个表述并不准确。调拨本身不会自动减少库存总量,它只是改变库存所在的位置。如果一个商品在全国范围内总量过多,那么把它从中心仓调到门店仓,通常只是把积压从一个地点转移到另一个地点。

我更建议把调拨目标拆成两个层面:第一个层面是库存位置优化,即让高需求区域拥有足够的可售库存;第二个层面才是库存结构优化,即通过销售、促销、退仓、跨仓转移等动作,减少高库存和滞销库存。

这一区分非常关键。前者主要解决“有货但不能及时履约”,后者解决“货太多或货品结构不对”。如果把两者混在一起,企业很容易用调拨掩盖采购过量、预测偏差或商品生命周期判断错误。

2. 年度方案必须同时管理库存、履约、成本和数据一致性

一份可执行的年度调拨方案,至少要设置四组目标。库存目标关注安全库存、缺货风险和高库存;履约目标关注订单满足率、门店补货时效和区域发货能力;成本目标关注运输、装卸、包装、损耗和重复调拨;管理目标则关注系统单据、实物状态和责任链条是否一致。

目标维度需要回答的问题建议观察指标不能单独使用的原因
库存目标库存是否放在需求最强的仓点?缺货率、安全库存达标率、库存周转天数库存周转变快,可能只是库存被转移或削减过度
履约目标客户订单和门店需求能否及时满足?订单满足率、发货时效、补货及时率时效改善可能来自高额运输成本
成本目标调拨带来的收益是否超过执行成本?单件调拨成本、运输成本、损耗率单看运费,无法衡量缺货损失和销售机会
管理目标账、货、单据、责任是否能够追溯?调拨单关闭周期、差异率、状态准确率单据完整不代表调拨后经营结果良好

在实际执行中,我通常会要求团队把“调拨完成率”和“调拨有效率”分开。调拨完成率只说明货是否从调出仓到达调入仓,调拨有效率则要继续追踪调入仓的缺货是否降低、库存是否在合理周期内销售出去。完成了一张调拨单,不等于完成了一次有效的库存决策。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

3. 调拨决策可以用一个简单公式先筛选,再由业务人员复核

对于常规商品,可以先用“需求仓需要补多少、供给仓能释放多少、调拨成本是否合理”三个问题进行筛选。一个适合日常使用的演示公式是:

建议调拨量 = 需求仓预测需求 + 目标安全库存 – 需求仓可用库存 – 已确认在途库存

其中,需求仓可用库存不能直接取账面库存,而应扣除已锁定订单、质检库存、残次库存和其他不可销售库存。供给仓能释放多少,也不能只看账面结存,还要扣除供给仓未来销售需求、安全库存和已经承诺给其他仓点的数量。

这条公式不是行业统一标准,而是一个帮助企业避免拍脑袋调拨的起点。商品的需求波动、运输周期、促销计划、保质期和供应稳定性不同,安全库存与观察周期必须按品类调整。

二、为什么连锁企业必须做年度版,而不是只处理单次调拨

1. 连锁场景中的库存问题具有周期性

单次调拨往往是被缺货、门店催货或大促活动推动的临时动作。年度方案则要先识别周期:春节前后可能出现区域消费差异,换季时服饰和家居品类的需求方向会变化,促销期间爆款集中在少数区域,节日结束后又会出现大量剩余库存。

如果企业每次都等到门店缺货后才调货,运输通常已经变成加急运输,调拨成本更高,且门店很可能已经损失了部分销售机会。年度管理的价值,在于提前把销售节点、仓网角色、运输周期和库存策略放在一张计划表里。

我建议至少建立一张年度节点表,列出每个月的销售重点、重点品类、主供仓、备供仓、预计调拨窗口和活动后处理动作。它不需要一开始就做到非常精确,但必须让采购、运营、仓储和财务看到同一套假设。

2. 单仓逻辑在多仓环境中会失效

单仓管理最常见的判断是“库存够不够”。多仓管理要增加三个问题:库存在哪个仓、这些库存能否在承诺时间内送到客户、把库存调到目标仓的成本是多少。

例如,某商品全国账面库存有1000件,看起来并不缺货,但其中800件集中在华东中心仓,而西南区域未来两周有700件预测需求。若从华东发货到西南的时效和费用都不理想,那么“全国有货”对西南客户并没有实际意义。

反过来,如果西南仓只差30件库存,却需要整车或高价零担运输200件,那么调拨也未必划算。多仓调拨的判断单位不是“有没有库存”,而是“在目标时点、目标区域、目标成本下有没有可用库存”。

3. 年度方案要把仓库角色固定下来

如果每个仓库都可以自由申请、自由释放库存,企业最后会形成仓间抢货。中心仓担心被调空,区域仓只关注本地需求,门店则倾向于多申请一些以防断货。没有角色定义,调拨审批会变成部门之间的博弈。

仓库角色主要职责库存策略常见调拨方向
中心仓承担全国或大区域的库存池功能保留重点SKU和补货缓冲向区域仓、活动仓和重点门店调出
区域仓缩短区域订单履约和门店补货距离保持区域主力品类的合理库存向周边门店调出,也可向其他区域回流
门店仓满足即时销售、陈列和本地服务小批量、高频率、快周转接受区域仓补货,必要时门店间互调
退货仓隔离待检、返修和可二次销售商品不得直接按正常可售库存参与调拨经质检后转入合格库存或报损处理

4. 年度方案应先做“仓网边界”,再做调拨规则

一些企业一上来就讨论调拨审批层级和单据字段,却没有明确哪些仓之间允许调拨、哪些品类只能中心仓统一分配、哪些商品不允许跨区域流转。规则没有边界,系统配置得越复杂,执行人员越容易绕开流程。

我建议先画出仓网边界:每个门店优先由哪个区域仓供货,区域仓缺货时由哪个中心仓补位,跨区域调拨需要什么条件,临期品和高价值品是否允许门店间调拨。边界清楚后,审批权限、运输路线和预警规则才有落点。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

三、常见误区:为什么调拨越做越忙,库存问题却没有消失

1. 误区一:只看账面库存,不看可用库存

账面库存是仓库里登记的数量,可用库存则是当前可以被销售、拣货或调拨的数量。两者之间可能相差很大,差异来自锁定订单、待检商品、残次品、已分配但未出库商品和已经发出但尚未完成系统确认的在途库存。

例如,某区域仓账面有300件商品,其中50件被订单锁定,40件正在质检,80件已分配给门店但尚未出库,另有60件为安全库存。真正可以调出的数量可能只有70件。若计划人员按300件判断可调拨量,结果很可能是调拨申请被拒、临时改仓,或者调出后反过来造成原仓缺货。

(1)建议建立统一库存口径

  • 账面库存:系统记录的期末数量。
  • 锁定库存:已经被订单、门店要货或活动计划占用的数量。
  • 待检库存:已经到仓但尚未完成质量确认的数量。
  • 可售库存:通过质量检查并允许正常销售的数量。
  • 在途库存:已经从调出仓发出但尚未完成调入仓入库的数量。
  • 安全库存:为应对需求波动和运输延迟而保留的缓冲数量。

2. 误区二:把“缺货仓”视为天然优先,而不看销售贡献

缺货并不一定意味着应该立即调拨。某些低销量门店只是偶尔出现一笔需求,另一些重点门店却承担了大部分销售和会员服务。如果所有仓点按照申请时间排队,企业会把有限库存分配给最先提出需求的人,而不是分配给最需要库存的人。

调拨优先级至少要结合四项因素:已确认订单、未来预测需求、商品贡献度和缺货替代能力。对已经付款的订单、活动中的核心商品和没有替代品的必需品,优先级通常应高于普通补货需求。

(1)一个可执行的优先级评分方法

企业可以按100分制设计内部评分,但不要把它当成绝对答案。比如,已确认订单占30分,未来七至十四天需求缺口占25分,商品毛利或贡献度占20分,门店服务等级占15分,调拨时效与成本占10分。得分高的需求优先进入审核池,得分低的需求则可以等待下一次计划调拨。

对于不同品类,权重应当调整。高价值耐用品可以提高成本权重,快消品可以提高缺货和保质期权重,活动专供品则要提高活动节点的时效权重。

3. 误区三:调拨数量越多越保险

“多调一点以防缺货”是门店最常见的申请逻辑,但它会把预测误差转化为新的库存压力。尤其是有保质期、季节性或强促销属性的商品,多调出来的库存可能在活动结束后失去销售窗口。

调拨数量应当受到三个上限约束:需求仓在观察周期内的真实需求上限、供给仓可释放库存上限、运输和仓内处理能力上限。任何一个上限没有核实,都不应该直接按照申请数量发货。

4. 误区四:只追求系统状态“已完成”

系统状态是管理工具,不是实物事实本身。常见问题包括调出仓提前点击出库、运输途中没有在途状态、调入仓为了减少未结单据而直接全量入库,以及部分到货被系统错误地记录成全部完成。

我在设计调拨流程时,会把“单据状态、实物状态、库存状态”分成三个检查对象。单据状态回答流程走到哪一步,实物状态回答货物在哪里,库存状态回答数量是否可以被销售或再次调拨。三者不一致时,必须进入异常池,而不是继续往下流转。

5. 误区五:把每次调拨都当作正常经营,而不追查重复调拨

一个SKU在同一季度内多次从A仓调到B仓,又从B仓返回A仓,通常不是仓库执行效率高,而是需求预测、仓网分工或活动计划出现了问题。重复调拨会增加运输、拣货、复核、盘点和损耗成本,也会让库存数据变得更难解释。

建议把同一SKU、同一仓对、同一季度的调拨次数纳入复盘。如果调拨频繁但销售没有同步改善,应追查以下原因:安全库存过高、补货周期过短、活动预测偏差、门店申请习惯、仓库角色不清或数据延迟。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

四、专业判断逻辑:什么时候该调,调多少,从哪里调

1. 先判断这是“位置问题”还是“总量问题”

多仓调拨的第一步不是生成调拨单,而是判断问题性质。位置问题是全国总量基本合理,但需求仓库存不足、供给仓库存富余;总量问题则是全国库存本身已经超过销售能力,或者所有仓点都没有足够库存。

判断结果典型表现首选动作不建议直接做的动作
位置问题A仓积压,B仓缺货;全国总量可覆盖需求在成本可接受时进行仓间调拨继续向供应商采购或全网统一促销
总量不足多个仓同时低于安全库存采购加急、替代品推荐、分配稀缺库存在仓间反复搬运有限库存
总量过剩多个仓周转变慢,调入后仍低动销控制采购、促销消化、退供或商品调整把库存平均摊到更多门店
数据异常系统显示缺货,但盘点或在途数据异常先冻结错误数据并完成核对依据未确认数据继续调拨

这是年度方案里最重要的分流判断。如果问题是总量不足,仓间调拨只能改变库存位置,无法创造库存;如果问题是数据错误,调拨只会放大错误。

2. 再计算需求仓的真实缺口

需求缺口不能简单等于“安全库存减当前库存”。更稳妥的计算方式是把观察周期内的预测需求、已确认订单、可售库存和在途库存放在一起看。

举一个演示场景:A区域仓未来14天预测需求为160件,已确认订单为40件,目标安全库存为60件,当前可售库存为90件,已确认在途库存为30件。那么建议补入量可以先按以下方式计算:

160 + 40 + 60 – 90 – 30 = 140件

这个140件只是需求侧缺口,不代表最终一定要调140件。还要看供给仓是否有足够可释放库存、运输是否有经济批量、调入仓库容是否充足,以及未来14天的销售预测是否可信。

(1)预测可信度较高时

如果商品销量稳定,历史预测误差较小,且销售没有明显活动扰动,可以按照需求缺口和安全库存计算调拨量。对于高周转标准品,短周期补货比一次性压入过多库存更安全。

(2)预测可信度较低时

如果商品刚上市、销售波动大或历史数据不足,不建议直接使用高安全库存。可以采用小批量试调、分批到货和滚动复核的方式,先验证需求,再扩大调拨量。

(3)活动节点即将到来时

活动预测不能只看历史日均销量,还要加入活动曝光、折扣、渠道、区域投放和库存可见性等因素。活动前的调拨应设置最晚到仓时间,而不是只设置发出时间。因为真正影响销售的是调入仓完成收货、上架并可被订单分配的时间。

3. 最后比较供给仓,不要默认从库存最多的仓发货

库存最多的仓不一定是最适合的供给仓。供给仓选择至少要比较可释放库存、运输距离、预计时效、调拨批量、商品批次、仓内作业负荷和对原仓服务水平的影响。

可以采用一个简单的综合判断表:

判断因素权重示例需要检查的内容
可释放库存25%扣除未来需求、安全库存和已承诺库存后是否仍有余量
运输成本20%整车、零担、快运和临时加急的单件成本
运输时效20%是否能在需求缺口出现前完成入库和上架
商品批次与质量15%批次、有效期、包装和特殊运输要求是否匹配
仓内作业能力10%调出仓是否处于大促、盘点或人员紧张期
原仓服务影响10%调出后是否会造成供给仓新的缺货风险

权重只是示例,不是统一行业标准。对于临期商品,有效期和消化速度的权重应高于运输成本;对于高价值商品,安全交接和损耗风险应高于单纯的时效比较。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

4. 把“缺货损失”和“调拨成本”放在同一张决策表里

调拨是否划算,不能只看运费。更完整的判断是:如果不调拨,可能产生多少缺货损失、订单取消、平台赔付、客户流失或门店服务损失;如果调拨,需要承担多少运输、操作、损耗和资金占用成本。

对于已经确认付款的订单,缺货损失通常容易估算;对于普通预测需求,则只能采用情景区间。我的建议是不要为了追求“精确”而把不可靠的预测写成一个确定数字,而是同时列出保守、基准和乐观三种情况。

五、年度多仓调拨的标准动作:按时间节奏而不是临时催办

1. 年初动作:确定仓网、品类和调拨边界

年度开始时,管理层要先回答“哪些商品应该放在哪里”。不是所有SKU都值得分散到所有门店和区域仓。高周转、稳定需求、运输频繁的商品适合靠近需求端;低周转、高价值、规格复杂或批次要求严格的商品,则可以集中在少数仓点。

年初至少完成以下工作:

  1. 按照销售区域、门店等级和配送时效划分仓网。
  2. 为中心仓、区域仓、门店仓和特殊仓定义职责。
  3. 按品类设置库存上限、安全库存和允许调拨范围。
  4. 列出全年大促、节假日、换季和新品上市节点。
  5. 估算常规调拨、活动调拨和紧急调拨的预算。
  6. 确定调拨审批权限、异常责任人和复盘周期。

年初不必追求每个SKU都拥有完全不同的规则。更好的做法是先按商品属性分组,再对少数高风险、高贡献SKU做精细管理。

2. 月度动作:形成滚动调拨计划

月度计划的重点是把年度目标转成可执行的仓间动作。建议每月固定一个库存评审日,同时设置一到两个补充评审窗口。固定节奏可以减少“谁催得急谁先调”的随机性。

月度调拨评审应按以下顺序进行:

  1. 提取各仓可售库存、锁定库存、在途库存和待检库存。
  2. 计算未来7天、14天或30天的需求缺口。
  3. 识别低于安全库存的需求仓和高于库存上限的供给仓。
  4. 合并同一仓对、同一线路和同一批次的调拨需求。
  5. 比较候选供给仓的成本、时效和释放能力。
  6. 生成建议调拨量,由运营、仓储和财务共同确认。
  7. 将调拨计划拆成可执行的单据、运输批次和到货窗口。

月度计划不能只在月底做。月底才发现某仓库存不足,往往已经错过低成本运输窗口。对于高周转品,应该采用滚动计划;对于低周转品,可以采用月度或季度评审。

3. 周度动作:清理已发生但未结案的调拨

周度管理更像“调拨控制塔”。它不负责重新设计全年规则,而是负责及时发现流程中断。重点应关注已审核未出库、已出库未发运、运输超时、已到货未入库和部分入库未核销的单据。

单据状态建议关注时限异常表现处理动作
待审核不超过1个工作日申请长期没有负责人处理提醒审批人,必要时升级到区域负责人
待出库按计划发出日检查审核通过但仓库没有排程核对库存、库位和作业能力
运输中按预计到货日跟踪超过时限仍无签收信息联系承运方并判断是否需要替代补货
待入库到货后当日或次日货物已到但可售库存未增加完成收货、质检、差异登记和系统入库
部分入库按差异处理时限实收数量小于出库数量冻结差异、查找责任并决定补发或核销

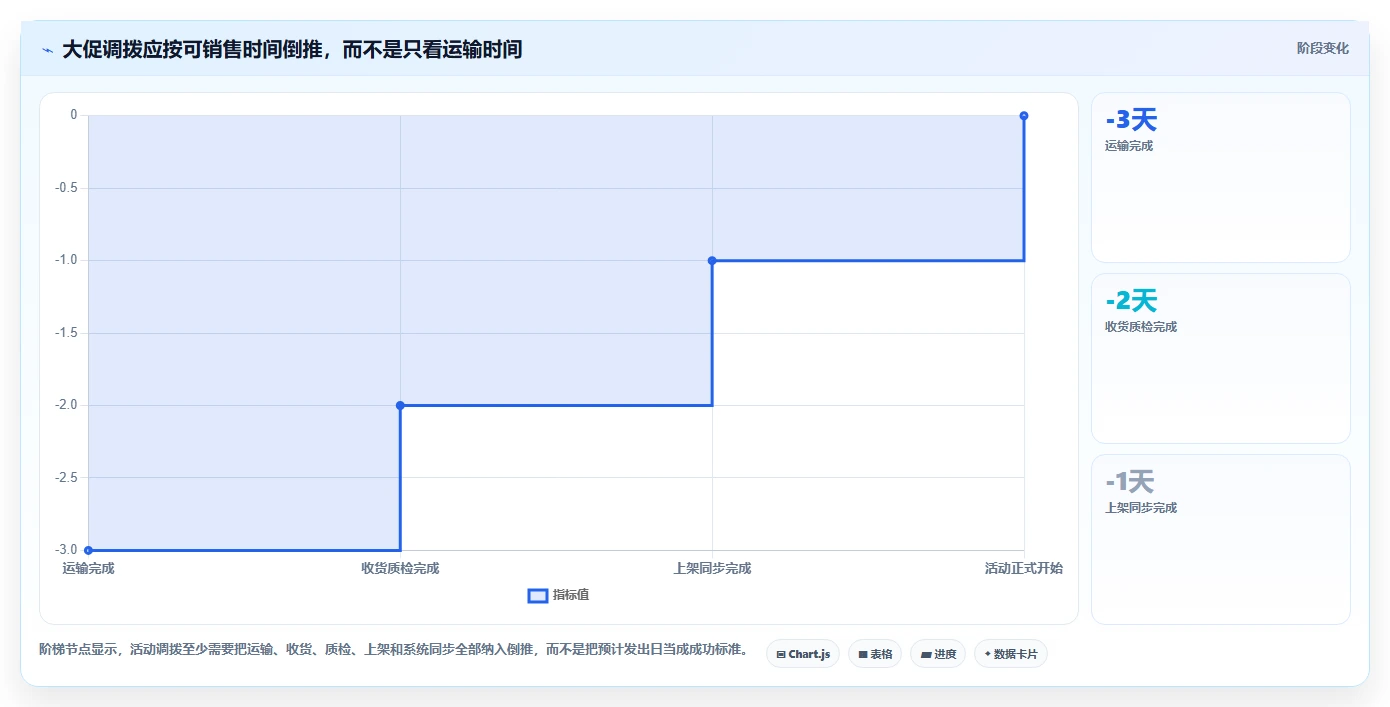

4. 大促前动作:按“可销售时间”倒推调拨

大促调拨最容易出现“货已经出发,但活动已经开始”的情况。规划时不能只从运输时间倒推,还要加入收货、质检、上架、系统同步和订单分配时间。

例如,运输预计需要3天,区域仓收货和质检需要1天,上架和系统同步需要半天,那么活动前至少要预留4.5天。如果商品需要批次检查、组合包装或二次贴标,还要再增加缓冲。活动调拨的截止点不是发货截止点,而是库存真正变成可分配库存的截止点。

大促前还要特别确认调拨数量是否与活动区域一致。全国性活动不代表全国需求均匀增长,平台投放、直播间流量、门店会员结构和配送覆盖范围都会造成区域差异。

5. 大促后动作:防止库存从“缺货”变成“积压”

活动结束后,必须对剩余库存做分层处理。核心商品可能继续销售,活动专供品可能需要回流,临近保质期商品需要优先消化,包装或赠品特殊的商品则不一定适合再次跨仓。

建议在活动结束后的三天内完成一次库存快照,在七天内形成处理计划,在三十天内检查消化结果。没有这个回收机制,企业会把活动调拨当成一次性成功动作,却忽略了后续资金占用。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

6. 月末、季度末和年末动作:把异常变成规则改进

月末检查未关闭单据和数量差异,季度末检查仓网与品类策略,年末则检查全年调拨是否改变了库存和履约结果。三种周期的关注点不能完全相同。

  • 月末:看单据是否完整、异常是否关闭、账实是否一致。
  • 季度末:看调拨频率、仓间库存结构、重点SKU表现和成本趋势。
  • 年末:看仓网是否合理、调拨是否替代了采购或掩盖了预测问题、下一年规则是否需要调整。

六、一次完整调拨必须设置的检查点

1. 调拨申请检查点:先确认需求是否真实

调拨申请应当说明“为什么需要调”,而不是只填写商品和数量。申请原因可以分为订单缺口、预测补货、活动备货、临期消化、仓网调整和异常替代等类型。不同原因对应不同的审批标准和复盘方法。

申请人还要确认需求仓是否已有在途库存,是否存在同品不同规格替代,是否有其他仓点可以更低成本地供货。否则,系统会不断生成重复调拨。

(1)申请阶段的必填信息

  • 调出仓和调入仓。
  • 商品编码、名称、规格、批次要求。
  • 当前可售库存、锁定库存和在途库存。
  • 未来观察周期内的预计需求。
  • 申请数量和计算依据。
  • 期望到仓日期。
  • 申请原因和缺货影响。

2. 审核检查点:确认数量、来源和成本

审批不应该只是确认“同意”或“不同意”,而要验证调拨计划是否满足三个条件:需求仓确实有缺口,供给仓确实能释放库存,调拨收益大于调拨成本。

如果数量较大、商品价值较高或涉及临期品,建议增加财务、商品或区域负责人审核。对于常规低价值、高周转商品,可以设置授权范围,避免所有小额调拨都经过过长的审批链。

3. 调出仓检查点:出库数量和批次必须可追溯

调出仓最常见的风险不是没有发货,而是发错货、少发货或批次不符合要求。拣货后必须进行复核,至少核对商品编码、规格、数量、批次、包装状态和调拨单号。

对于序列号商品、贵重商品或有保质期要求的商品,还应记录序列号、有效期和交接照片。照片不是所有商品都必须使用,但在高价值和易损场景中,它可以减少后续责任争议。

4. 在途检查点:运输状态不能成为黑箱

货物一旦离开调出仓,就进入最容易失控的阶段。系统中应记录承运方、运单号、发运时间、预计到货时间和异常联系人。对于高价值或活动急需商品,不能只等物流自然更新,要设置人工跟踪节点。

在途库存的管理原则是:它可以计入未来供给判断,但不能在入库前被当作已经可销售库存。尤其是存在运输延迟时,调入仓仍应保留缺货预案。

5. 调入仓检查点:实收数量不等于发出数量

调入仓收货时必须按照实物数量进行入库,不能因为调拨单写了100件,就直接把100件全部记入库存。实收96件、破损2件、待检2件时,系统应分别记录合格入库、异常数量和待处理数量。

收货差异需要在规定时限内完成责任确认。超过时限仍没有结论的差异,会在月底盘点时变成账实不符,最后只能由仓库或区域经营结果承担。

6. 结案检查点:看结果,不只看单据

调拨结案时,应确认出库数量、在途数量、实收入库数量和异常数量已经闭环。与此同时,还要把调拨结果回写到后续分析中,例如调入仓是否在观察周期内恢复安全库存、商品是否按预期消化、运输成本是否超过预算。

检查层次核心问题通过标准不通过时的动作
需求检查调拨是否有真实需求依据?有订单、预测或明确库存缺口退回申请,补充数据或降低数量
供给检查调出仓能否释放库存?扣除安全库存后仍有余量更换供给仓或拆分批次
执行检查出库、运输、入库是否按节点完成?状态和实物一致,差异有记录进入异常池并指定责任人
结果检查调拨是否改善经营问题?缺货降低、库存消化或履约改善重新评估预测、仓网和调拨规则

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

七、用数据做案例推演:一笔调拨是否真的值得做

1. 案例背景:账面库存充足,但区域履约能力不足

下面使用一组情景模拟数据说明判断过程,不代表某家企业的真实经营结果。某连锁电商企业有一个中心仓和三个区域仓,主力SKU为常规快消商品。西南区域仓未来14天预测需求160件,已确认订单40件,目标安全库存60件,当前可售库存90件,已确认在途库存30件。

按照需求侧缺口公式,西南区域仓的建议补入量为140件。此时不能直接创建140件调拨单,还要查看候选供给仓。

候选供给仓可释放库存预计运输时间单件运输及操作成本调出后安全库存
中心仓260件5天18元仍高于安全库存
华南区域仓180件3天24元略高于安全库存
华北区域仓220件6天31元仍高于安全库存

如果西南区域仓在未来3天内不会出现明显缺货,华南区域仓可能是时效和成本更平衡的选择;如果西南区域仓已有高价值订单或活动订单,中心仓的5天时效可能不够,就需要比较华南仓更高的运输成本是否低于订单延期或取消损失。

2. 分三种情景判断调拨数量

在预测存在不确定性时,我不会直接把140件作为唯一答案,而会设置保守、基准和乐观三种情景。这样做的目的不是制造复杂模型,而是让审批人清楚看到数量决策背后的假设。

情景未来14天需求建议调拨量适用判断
保守情景130件110件预测波动较大,先控制库存占用,适合分批调拨
基准情景160件140件历史数据相对稳定,且有明确订单支撑
乐观情景200件180件活动流量和订单明显增加,但需要确认运输和仓容

如果调拨成本较高,或者商品属于季节性商品,我更倾向于保守情景加分批补货。第一批先调110件,观察三至五天实际出库速度,再决定是否补第二批。这样牺牲了部分计划稳定性,但可以降低预测过高带来的积压风险。

3. 用分析工具建立可复盘的数据视图

多仓调拨数据通常分散在订单、库存、采购、物流和仓储系统中。企业不一定一开始就需要复杂的供应链系统,但至少要建立统一分析视图,把商品、仓库、时间、调拨单和销售结果关联起来。

例如,可以使用九数云搭建调拨分析看板,将每日库存快照、调拨单状态、销售订单、到货时间和异常记录进行汇总。它更适合承担数据整理、趋势分析、仓间对比和管理看板的工作;真正的出库、入库和库存扣减,仍应以企业进销存或仓储系统中的业务单据为准。

在看板设计上,我不建议只放一个“本月调拨金额”。更有价值的页面通常包含:库存位置分布、低于安全库存的仓点、调拨在途龄、调拨后销售消化、仓间运输成本和重复调拨排行。

(1)建议设置的看板页面

  • 仓库总览:各仓可售库存、锁定库存、在途库存和安全库存达标情况。
  • 调拨过程:待审核、待出库、运输中、待入库和异常关闭单据数量。
  • 商品分析:高频调拨SKU、调拨后动销速度和重复调拨次数。
  • 成本分析:不同仓对、运输方式和商品类别的单件调拨成本。
  • 结果复盘:调拨前后缺货率、订单满足率和库存周转变化。

(2)分析工具不能替代业务口径

使用数据分析工具时,最容易忽略的是口径统一。比如“调拨完成”到底是出库完成、到货完成,还是入库核销完成;“库存周转天数”使用账面库存还是可售库存;“调拨后缺货率”观察三天、七天还是十四天。

如果这些定义没有固定下来,看板越漂亮,决策越容易被误导。建议把每个指标的计算公式、数据来源、更新时间、责任人和异常处理方式写成指标字典。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

4. 案例复盘:调拨完成后还要看三个结果

第一,看西南区域仓的缺货率是否下降。如果调拨后缺货仍高,可能是到货太晚、需求预测低估或入库上架延迟。第二,看调入库存是否按计划消化。如果30天后仍有大量库存,说明数量偏高或商品需求发生变化。第三,看运输成本是否合理。如果每次都依赖高价加急运输,说明年度仓网或补货周期需要调整。

我通常会把这三个结果分别归入时效问题、数量问题和结构问题。时效问题需要优化运输和截止时间;数量问题需要修正预测和安全库存;结构问题则可能需要调整仓网、品类分配或采购策略。

八、不同情况下的行动建议:不要用一套规则处理所有商品

1. 高周转常规品:小批量、滚动调拨

高周转商品的需求相对容易观察,最适合采用固定频率和滚动补货。企业可以设置较短的观察周期,按周或按日计算仓点缺口,优先合并同线路和同仓对的需求。

这类商品的主要风险不是库存放不出去,而是多个仓同时申请、运输批量过小和调拨频率过高。应设置最小经济调拨量,避免为了几件商品频繁发车;但对于已经确认订单,不应机械套用最小批量规则。

2. 低周转商品:先确认需求,再决定是否调拨

低周转商品不能简单按照“哪个仓缺货就调哪个仓”。有些门店偶尔缺货,并不意味着该门店具备持续需求。如果每次都为了满足一次偶发需求而跨区域调货,运输成本很可能超过销售贡献。

更稳妥的做法是先确认订单、客户承诺或明确的活动需求。没有明确需求时,可以采用门店预售、调货后锁单或集中发货等方式,而不是将商品广泛铺到多个仓点。

3. 季节性商品:调拨计划必须包含回收计划

季节性商品的关键不是活动前调多少,而是销售窗口结束后如何处理。调拨前就要确定回收触发条件,例如连续若干天低于动销预期、距离季节结束只剩固定周期、库存高于剩余需求上限等。

回收不一定意味着全部退回中心仓。可以根据运输成本、区域剩余需求和商品状态,选择继续留在区域仓、转移到仍有需求的仓点、进入促销渠道或进行退供处理。

4. 临期商品:优先考虑消化速度,而不是库存均摊

临期商品的调拨逻辑与普通商品不同。库存最多的仓未必适合调出,因为它可能拥有更近的有效期;需求最大的门店也未必适合接收,因为销售速度可能不足以在有效期内消化。

临期调拨必须同时记录生产批次、剩余有效期、预计运输时间和目标仓日均消化量。只有当“剩余有效期大于运输、收货和预计销售周期”时,调拨才有实际意义。

5. 高价值商品:宁可慢一点,也不能牺牲可追溯性

高价值商品更应该关注序列号、包装、交接和责任边界。为了追求时效而跳过复核和交接记录,可能带来远高于运输费用的损失。

这类商品可以设置更严格的审批权限,采用专车、保价运输或双人交接。若客户订单紧急,应由管理者明确承担加急运输成本,而不是让仓库在没有授权的情况下自行处理。

6. 新品和预测不足商品:采用试调而不是一次性铺货

新品缺少历史需求数据,最容易出现预测过高。可以先选择少量代表性区域仓进行试调,观察订单转化、退货、门店反馈和销售速度,再决定是否扩大分布。

如果新品需要全国铺货,建议把库存拆成首批铺货量和后续补货量,并设置明确的复盘节点。这样可以避免新品上市后所有仓同时积压。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

九、不同情况下的取舍:效率、成本和风险不能同时最大化

1. 低成本与高时效之间的取舍

从距离最近的仓调货,通常时效更好,但费用更高;从库存最富余的中心仓调货,成本可能更低,但运输周期更长。企业要先明确这次调拨的目的,是满足已付款订单、保障活动,还是做常规库存平衡。

场景更应优先考虑可以接受的让步不应让步的事项
已付款订单缺货到货时效和履约承诺单位运输成本可适度上升订单状态、商品规格和交付承诺
常规安全库存补充运输经济性和批量合并可以接受较长运输周期目标仓不能跌破关键安全库存
临期商品消化消化速度和剩余有效期可以牺牲部分库存位置优化批次可追溯和质量合规
大促前备货可销售时间和履约稳定性可以接受适度加急成本活动前完成入库、上架和系统同步

2. 库存集中与库存分散之间的取舍

库存集中可以降低管理和仓储成本,也便于统一调度;库存分散可以缩短配送距离,提高区域履约能力,但会增加安全库存总量和库存管理复杂度。

当某类商品需求稳定、运输时效可控时,集中库存往往更经济。当商品体积大、配送时效要求高、区域销售差异明显时,适当分散库存更有价值。企业不要为了追求“全国一盘货”而忽视区域客户体验,也不要为了门店不缺货而把每个SKU都铺到每个仓。

3. 自动化规则与人工判断之间的取舍

自动化适合处理高频、标准、数据稳定的商品,例如根据安全库存和固定补货周期生成建议。人工判断适合处理新品、临期品、高价值品、活动品和异常品。

完全依赖人工,容易出现经验不一致和响应慢;完全依赖自动规则,则可能忽略活动、区域策略和商品生命周期。更合理的方式是让系统负责计算、提醒和留痕,让业务人员负责例外判断和策略调整。

4. 调拨次数与运输批量之间的取舍

增加调拨频次可以降低单次库存压力,但会提高运输和仓内操作成本;减少频次、扩大批量可以降低单位运输成本,却可能增加调入仓的库存占用和过期风险。

建议按品类设置不同频率。高周转品可以高频小批量,但要合并线路;低周转品应降低频次并加强订单验证;季节性品则要围绕销售窗口集中规划,避免活动期间频繁补货。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

十、系统与数据如何承接年度多仓调拨

1. 调拨单字段要服务于后续复盘

很多企业的调拨单只记录调出仓、调入仓、商品和数量,单据完成后无法解释为什么调、是否及时、有没有产生结果。年度管理需要让调拨单具备分析价值。

建议至少配置以下字段:

  • 调拨单号、申请时间和申请人。
  • 调出仓、调入仓和仓库角色。
  • 商品编码、名称、规格、批次和序列号。
  • 申请数量、审批数量、实际出库数量和实际入库数量。
  • 调拨原因、需求观察周期和期望到仓时间。
  • 运输方式、承运方、运单号和预计到货时间。
  • 异常类型、差异数量、责任人和处理结果。
  • 调拨完成后的缺货变化、库存消化和成本结果。

2. 状态设计要覆盖实物流转,而不是只覆盖审批

一个较完整的状态链可以是:草稿、待审核、已审核、待出库、已出库、运输中、待入库、部分入库、已完成、异常关闭。企业不一定要完全照搬这套名称,但必须让每个状态对应一个明确的实物或业务事实。

例如,“已出库”表示调出仓已经完成拣货复核并扣减库存;“运输中”表示货物已经交给承运方;“待入库”表示已到达调入仓但还没有完成收货确认;“部分入库”表示实收与发出存在差异或分批到货。

如果系统只有“待处理”和“已完成”两个状态,管理者无法知道问题究竟卡在审批、仓内、物流还是收货环节。

3. 预警规则要围绕时间、数量和结果

时间预警用于识别审批超时、出库超时、运输超时和入库超时;数量预警用于识别实收差异、库存跌破安全库存和调拨后超出库存上限;结果预警则用于识别调拨完成后仍然缺货、库存长期不动销和重复调拨。

预警类型触发示例责任角色建议处理方式
审批超时超过约定工作日仍未审核审批人、区域负责人提醒、升级或退回补充材料
运输超时超过预计到货时间仍无签收物流负责人查询轨迹、联系承运方、启动替代方案
收货差异实收数量低于出库数量调出仓、承运方、调入仓冻结差异、提交凭证并完成责任确认
调拨后仍缺货入库后观察周期内库存再次低于安全线计划、运营、商品负责人检查预测、数量和销售变化
重复调拨同一SKU和仓对短期内多次往返供应链负责人复核仓网、补货周期和商品策略

4. 用数据分析平台做管理层看板时,先统一指标字典

如果企业使用九数云或其他数据分析平台搭建看板,建议先确定指标字典,再做页面设计。指标字典至少写明指标名称、业务含义、计算公式、数据来源、更新频率、统计范围和责任人。

例如,“调拨及时率”可以定义为在约定发出或到货时限内完成的调拨单数除以应完成调拨单数,但必须明确分母是否包含异常关闭单;“调拨后缺货率”必须明确观察周期和缺货商品范围;“单件调拨成本”则要说明是否包含仓内人工、包装和损耗。

看板的价值不在于把所有字段都展示出来,而在于让管理者能够从异常定位到动作。首页应优先呈现需要决策的事项,而不是把数据仓库中的所有字段平铺在一张大屏上。

十一、年度指标体系:用结果评价调拨,而不是用忙碌程度评价调拨

1. 库存类指标

库存类指标主要判断调拨是否改善了库存位置和库存结构。建议关注缺货率、库存周转天数、安全库存达标率、高库存SKU数量、调拨后库存消化率和临期库存占比。

这些指标需要结合观察周期。调拨后第二天库存仍然很高,并不一定说明失败;如果商品是季节性品,应该按照销售窗口和计划消化周期判断。相反,短期缺货率下降但30天后高库存上升,也不能简单视为成功。

2. 履约类指标

履约类指标关注调拨是否帮助企业满足客户和门店需求,包括订单满足率、区域发货时效、门店补货及时率、活动订单履约率和紧急调拨响应时间。

对于连锁电商,最好把指标拆到区域和仓点。全国平均履约率很高,不代表某个区域没有持续缺货;平均数会掩盖局部仓点的结构性问题。

3. 执行与准确性指标

执行指标用于判断流程是否按计划运行,包括审批及时率、出库及时率、到货及时率、调拨关闭周期、部分入库率和异常关闭率。准确性指标包括数量差异率、批次错误率、破损率和账实不符率。

执行效率与准确性不能混为一谈。一个仓库可能出库很快,但差异率很高;另一个仓库可能准确率高,但处理时间过长。年度复盘要把速度和质量放在同一张表中。

4. 成本类指标

成本指标包括单次调拨成本、单件调拨成本、仓内操作成本、运输成本、包装成本、损耗成本和重复调拨成本。企业还可以进一步计算“调拨成本占库存价值比例”或“调拨成本占新增销售毛利比例”。

成本指标不能脱离业务结果。一次高成本加急调拨,如果避免了大额订单取消,可能是合理的;如果只是为了满足没有明确销售机会的门店备货,则可能是不必要的。

5. 建议的年度复盘表

复盘维度要回答的问题异常信号下一步调整
需求判断调拨是否由真实订单或可靠预测触发?调入后长期低动销降低预测权重,增加试调和分批机制
数量决策是否扣除了锁定、在途和安全库存?调拨后仍缺货或库存过高调整观察周期和安全库存算法
仓间选择是否选择了成本与时效更合适的供给仓?长期依赖远距离加急运输调整主供仓和备供仓关系
执行过程是否发生审批、运输或入库延迟?在途单长期不关闭细化状态、时限和责任人
经营结果调拨后是否改善缺货、周转或履约?完成率高但经营指标无变化重新评估调拨目标和结果口径

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

十二、年度方案落地的组织分工与会议机制

1. 总部负责规则,不负责替代所有现场判断

总部应制定仓库角色、品类分组、审批边界、指标口径和年度节点,但不宜把所有小额调拨都集中审批。过度集中会让审批成为瓶颈,也会让区域团队失去对本地需求的响应能力。

2. 计划与运营负责需求解释

计划团队负责预测、缺口计算和调拨建议,运营团队负责说明活动、区域投放和订单变化。两者需要共同解释“为什么这个仓要在这个时间调这个数量”,而不是把所有判断交给仓库。

3. 仓储负责实物准确与节点执行

调出仓负责拣货、复核、包装和交接,调入仓负责收货、质检、差异登记和上架。仓储团队不应被要求承担没有数据依据的数量决策,但应及时反馈仓容、作业能力和实物差异。

4. 财务负责成本和经营影响核算

财务不只是审核运输费用,还应帮助企业计算调拨成本、库存占用、损耗和异常损失。对于高成本调拨,要能够回答“这笔成本换来了什么结果”,而不是只判断费用是否超预算。

5. 建议设置三个固定会议

  • 月度库存评审会:确认缺口、富余、调拨计划和预算。
  • 周度异常会:处理超时、差异、未入库和重复调拨。
  • 季度经营复盘会:评估仓网、品类策略、成本和履约结果。

会议不应只展示数据,而要输出明确决策:哪些规则保留、哪些仓对限制、哪些SKU改为分批调拨、哪些异常由谁在什么时间关闭。

十三、从零开始建立年度多仓调拨方案的执行顺序

1. 第一周:先统一数据口径

不要一开始就讨论系统按钮和审批流程。先确认每个仓的库存、在途、锁定、待检和可售库存定义,核对商品编码、仓库编码和时间口径。数据不稳定时,任何调拨规则都会失真。

2. 第二周:识别高频问题和重点SKU

拉取过去三到六个月的调拨记录,统计高频调拨仓对、重复调拨SKU、运输超时单、部分入库单和调拨后仍缺货的商品。优先治理贡献度高、异常频繁、影响范围大的问题。

3. 第三周:设计分层规则

把商品分为高周转常规品、低周转品、季节性品、临期品、高价值品和新品,分别设置调拨触发条件、审批权限、运输要求和复盘周期。

4. 第四周:试运行小范围流程

选择一个中心仓、两个区域仓和一组代表性SKU试运行。验证申请、审核、出库、在途、入库和复盘是否能够闭环,不要在没有试运行的情况下直接覆盖全部门店。

5. 第二个月:上线看板和预警

把试运行中确认过的指标接入数据看板,先做库存位置、在途龄、调拨状态、异常和结果五类视图。预警数量不宜过多,优先提醒真正需要管理者介入的事项。

6. 第一个季度:完成规则修订

试运行三个月后,检查哪些预警过于频繁、哪些审批没有价值、哪些SKU预测误差大、哪些仓对运输成本过高。将这些观察结果写回年度方案,形成版本化管理,而不是把年初方案当作全年不变的文件。

电商进销存:连锁企业年度版方案:多仓调拨的目标、动作与检查点

十四、FAQ:多仓调拨年度管理中的常见问题

1. 全国总库存够用,还需要调拨吗?

需要先看库存位置和履约承诺。全国总库存够用,只能说明总量可能满足需求,不能说明每个区域都能在目标时间内获得库存。如果缺货仓和富余仓之间的运输成本、时效和商品状态都合理,调拨仍然有必要。

2. 调拨数量应该按照历史销量还是销售预测计算?

两者都要看。历史销量适合提供基础趋势,销售预测用于纳入活动、渠道、区域投放和订单变化。预测数据不足时,不要假装预测精确,可以采用历史销量加小批量试调,再根据实际销售滚动修正。

3. 门店申请多少就调多少,可以吗?

不建议。门店申请是需求信号,不是最终调拨量。计划人员应核对可售库存、锁定库存、在途库存、未来需求、安全库存和供给仓释放能力,再决定审批数量。

4. 调拨单显示已出库,能否直接算作调入仓库存?

不能。已出库只说明货物已经离开调出仓,不代表已经到达调入仓,更不代表已经完成质检和上架。运输中的货物应单独记录为在途库存,只有完成调入仓收货流程后,才能进入正常可售库存。

5. 调拨后缺货下降,是不是说明调拨方案成功?

还不够。还要观察调拨后库存是否在合理周期内消化、运输成本是否超出收益、是否产生新的高库存,以及是否出现重复调拨。如果缺货下降但库存长期不动,说明数量可能过高;如果库存消化很快但仍缺货,说明数量或到货时点不足。

6. 小企业没有区域仓,是否需要做年度调拨方案?

仍然可以做,只是调拨对象可能是中心仓、门店仓、直营网点和临时活动仓。小企业更应该从商品分组、库存口径、单据留痕和异常关闭做起,不必一开始就建立复杂的评分模型。

7. 数据分析平台能否替代进销存系统?

通常不能简单替代。数据分析平台更适合汇总不同系统的数据、分析趋势、建立看板和发现异常;进销存或仓储系统通常承担业务单据、库存扣减、出入库和权限控制。两者可以协同,但要明确哪个系统是业务事实来源。

8. 如何判断调拨频率是不是过高?

可以观察同一SKU、同一仓对在固定周期内的调拨次数、单次数量、运输成本和调拨后销售结果。如果调拨次数持续增加,但缺货没有改善、库存消化没有提升或出现频繁往返,通常说明调拨频率已经超过了规则和仓网能够承受的范围。

十五、结论:年度调拨方案的价值,在于让企业少做错误的搬运

连锁企业的多仓调拨,不应被理解为仓库之间的简单货物转移。它本质上是一项库存位置决策:企业要根据需求、库存、运输、履约和成本,判断哪批货应该在什么时间到达哪个仓点。

真正有效的年度方案,不是把流程写得越长越好,而是把四件事说清楚:全年要解决哪些经营问题;每月、每周和大促节点要做哪些动作;申请、审核、出库、在途、入库和结案分别检查什么;调拨完成后用哪些指标验证结果。

我建议企业下一步先不要急着购买新系统或配置复杂规则,而是完成一轮真实数据复盘:提取过去三到六个月的调拨单,统一库存口径,找出高频调拨SKU和异常仓对,再选择一组代表性商品试运行“需求计算,供给选择,过程跟踪,结果复盘”闭环。

多仓管理的成熟标志,不是调拨单越来越多,也不是审批速度越来越快,而是企业越来越少需要通过临时调拨来弥补预测、仓网和库存分配的问题。当调拨从救火动作变成有预算、有节奏、有边界、可复盘的年度机制,库存才真正开始服务于销售和履约,而不是反过来制造更多管理成本。

常见问题解答(FAQ)

1. 连锁企业年度多仓调拨的目标应该如何设定?

我们有多个中心仓、区域仓和门店仓,过去每次都是哪里缺货就临时从其他仓库调货,但一年下来运输费用越来越高,库存也没有明显改善。我想知道,年度调拨目标到底应该只看缺货率,还是要同时考虑库存周转、履约时效和调拨成本?

我在做多仓库存梳理时,最先调整的不是调拨流程,而是把“调拨次数”和“调拨效果”分开看。很多企业一年调了几万件货,表面上动作很积极,但调拨后商品仍然没有销售,或者刚调入就再次被调走,这说明调拨量并不能代表管理水平。年度目标建议拆成四组,而不是只设一个“降低库存”的目标。

第一组是库存目标,例如降低重点SKU的区域缺货风险、控制高库存仓的库存金额;第二组是履约目标,例如保障重点区域订单的及时发货;第三组是成本目标,例如控制跨区域运输和重复调拨成本;第四组是管理目标,例如调拨单及时关闭、账实差异可追溯。

目标类型建议关注指标管理判断 库存缺货率、周转天数、安全库存达标率调拨后是否真的改善库存位置 履约订单满足率、门店补货及时率调拨是否服务于销售和交付 成本单件调拨成本、重复调拨次数调拨收益是否覆盖运输和操作成本 管理到货及时率、差异率、单据关闭周期系统记录是否与实物一致 我的判断是,年度目标必须先确定企业当前最痛的矛盾。

如果企业经常因为缺货损失订单,就先把重点放在重点SKU的服务水平;如果库存金额高但动销慢,就要把调拨与库存消化绑定,不能为了让某个仓“看起来不积压”而盲目转货。目标还要按仓库角色区分。中心仓更适合承担稳定供给和集中备货,区域仓更关注本地履约时效,门店仓则要避免把仓库变成长期囤货点。

相同的调拨及时率,不代表不同仓库具有相同的管理质量。建议在年初形成一张“目标,动作,指标”表,并在月度复盘时检查调拨是否带来了缺货改善、库存消化或履约提升。没有结果改善的调拨,即使流程完整,也应被归类为低价值调拨。

2. 多仓调拨数量怎么计算,才能避免调多或调少?

我们以前看到某个门店库存低于安全库存,就直接按缺口数量调货,结果经常出现调拨到货后卖不完,甚至把供货仓也调空。我想知道,实际制定调拨数量时,应该怎样同时考虑未来需求、在途库存、锁定库存和运输周期?

我测试过最容易出错的一种做法,就是直接用“需求仓安全库存减当前库存”作为调拨量。这个公式看似简单,却忽略了未来销售、已下单未发货、在途商品以及调拨运输时间,结果通常不是调少了,就是把库存压力转移到另一个仓。更稳妥的基础公式可以写成:建议调拨量=预测周期需求+目标安全库存-可用库存-在途库存。

这里的可用库存不能使用账面库存,而应扣除已锁定订单、待检品、残次品和不可销售库存。

项目演示数据说明 需求仓未来14天预测需求160件按近期销量和活动修正 需求仓目标安全库存40件用于覆盖波动和补货间隔 当前可售库存30件已扣除锁定和待检库存 已确认在途库存20件预计在调拨周期内到达 理论调拨量150件160+40-30-20 但150件不一定就是最终应调数量。

还要检查供给仓在调出后是否低于自身安全库存,检查两仓之间的运输成本和时效,也要确认是否存在更近的供给仓。如果供给仓只能安全释放100件,就不应为了满足公式强行调150件,而应采用分批调拨或改由其他仓补足。我通常会把调拨数量分成“立即调拨量”和“观察量”。

立即调拨量用于处理已经确认的订单、即将断货的重点SKU;观察量则根据未来3至7天销售变化再决定。这样可以减少因为一次预测偏差而形成的新积压。季节品、活动品和临期品不能使用同一套计算逻辑。大促前应把活动销售曲线、活动持续时间和活动结束后的退坡速度加入模型;

临期品则要优先考虑就近消化和门店动销,而不是简单地从一个仓搬到另一个仓。判断调拨数量是否合理,不能只看“有没有缺货”。还要在调拨完成后观察7天或14天的销售消化速度。如果调入仓仍然没有动销,说明问题可能不是库存位置,而是价格、商品结构或需求判断错误。

3. 一次完整的多仓调拨,哪些检查点最容易被忽略?

我们遇到过调拨单显示已完成,但实际只收到部分商品;也遇到过货已经到了门店,系统却几天没有入库,导致门店继续申请补货。我想把申请、审核、出库、运输和入库各环节的责任与检查点固定下来,应该怎样设计?

我处理过一类很典型的差异:调出仓已经完成出库,运输方也说已经送达,但调入仓只收到其中一部分。后来核对发现,系统把“车辆发出”误当成“调拨完成”,而实际收货、盘点和入库并没有完成。这个问题的根源不是仓库不会操作,而是单据状态没有对应真实业务状态。

建议把调拨拆成至少九个状态:草稿、待审核、已审核、待出库、运输中、待入库、部分入库、已完成、异常关闭。每个状态都必须有明确的进入条件,不能靠员工自行选择。

环节必须检查的内容责任角色 申请需求原因、可售库存、锁定库存、在途库存需求仓或计划人员 审核数量、供给仓安全库存、运输成本、审批权限区域或总部负责人 出库SKU、规格、批次、数量、包装和交接凭证调出仓 运输承运信息、预计到货时间、异常节点物流或仓配人员 入库实收数量、破损、批次、差异和上架时间调入仓 结案出入库数量、费用、异常责任和单据关闭仓储与财务 最容易遗漏的是“在途库存”和“部分入库”。

货物离开调出仓后,不能继续作为调出仓可售库存;但在调入仓完成验收前,也不能直接当作调入仓可售库存。系统应将其单独标记为在途,避免两个仓同时把同一批货计入可用库存。对于部分到货,建议要求录入实收数量、差异数量、破损照片或交接凭证,并设置自动提醒。

例如出库后超过预计运输时长仍未入库,或者部分入库后超过24小时没有补充处理,就应进入异常清单,而不是继续停留在普通流程中。我还建议把“调拨完成”的定义改为:实物完成验收、系统完成入库、数量差异已经处理、费用已经归集。只完成出库或只收到货,都不能算真正结案。

如果企业暂时没有复杂系统,也可以先用统一字段和状态表执行。关键不在于工具有多少功能,而在于每个节点都有记录、责任人和超时规则,能够在月末追溯到底是申请判断错了,还是仓库、运输或收货环节出了问题。

4. 如何判断一次调拨是否值得,年度复盘应该看哪些数据?

我们过去把调拨完成率作为主要考核指标,仓库为了提高完成率会尽量把单据关掉,但调拨之后有些商品还是卖不动,运输费用也越来越高。我想知道,除了调拨及时率和完成率,还应该怎样判断调拨是否真正改善了经营结果?

我不建议把调拨完成率作为核心经营指标,因为它只能说明流程走完了,不能说明库存被放到了正确的位置。一次调拨即使按时到货,如果到货后30天仍未销售,或者需求仓很快再次缺货,这次调拨就不一定是成功的。更合理的做法是同时看执行、库存、履约和成本四类数据,并给每次调拨设置观察窗口。

普通商品可以观察调拨后7至14天的销售变化,季节品和活动品则要结合活动周期判断,不能用同一个时间标准。

维度指标需要回答的问题 执行出库及时率、到货及时率、单据关闭周期流程是否按计划完成 准确数量差异率、破损率、账实差异率调拨结果是否可信 库存调拨后缺货率、周转天数、库存消化速度库存位置是否得到改善 经营调拨后订单满足率、滞销库存占比是否支持销售和履约 成本单件运输成本、重复调拨次数、异常处理成本收益是否覆盖调拨代价 可以用一个简单的判断框架:调拨收益至少要包括减少的缺货损失、改善的履约价值或加快的库存消化;

调拨成本则包括运输、装卸、包装、损耗、人工和可能产生的重复调拨。如果一批低价值商品跨省运输,成本已经接近商品毛利,就不应只因为某个仓库存较多而调货。年度复盘时,我会重点找三类异常。第一类是频繁调拨的SKU,说明库存分配规则或需求预测可能有问题;

第二类是调拨后仍长期不动销的SKU,说明商品本身或销售策略存在问题;第三类是同一仓在同一季度反复缺货,说明补货周期、安全库存或仓网覆盖需要重新设计。建议建立“调拨后结果”字段,至少记录调拨原因、预计改善目标、实际销售变化、缺货变化和最终成本。

这样下一年度才能区分哪些调拨是必要动作,哪些只是因为部门之间缺少统一库存视图而产生的补救动作。我的经验是,年度方案不应追求调拨次数越来越少,而应追求无效调拨越来越少。对于高频、高价值或直接影响履约的商品,可以提高监控和审批精度;

对于低价值、低周转商品,则应优先考虑区域销售、供应商补货或库存结构调整,而不是反复搬运。

核心关键词

读者评论

薛予安

文章把“调拨完成”和“调拨有效”区分开来很有价值,实际管理中确实不能只看单据是否结案,还要结合调拨后的缺货率、库存消化率和关闭周期。

侯子涵

从仓储执行角度看,账面库存、可售库存和在途库存的划分比较实用。若系统状态与实物状态不一致,后续补货和销售预测都会受到影响。

李泽宇

年度节点表和仓库角色划分适合连锁企业落地,但文中的评分权重仍需结合品类、区域和运输成本调整,不能直接套用到所有业务。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商进销存:增长负责人常见问题汇总:权限流程与重复录入一次讲清

电商进销存:增长负责人常见问题汇总:权限流程与重复录入一次讲清

电商进销存真正让增长负责人头疼的,通常不是“有没有系统”,而是同一笔订单被客服、运营、仓库和财务反复搬运:平台 […]
电商进销存:增长负责人从数据到行动:用多仓调拨实现加快决策速度

电商进销存:增长负责人从数据到行动:用多仓调拨实现加快决策速度

电商企业最容易被一张“总库存充足”的报表误导:系统显示还有 10 万件库存,华南仓却连续两天缺货,华东仓则堆着 […]
电商进销存:增长负责人老板版路线:降本增效从准备、执行到复盘

电商进销存:增长负责人老板版路线:降本增效从准备、执行到复盘

电商进销存真正棘手的地方,通常不是“有没有库存”,而是老板在销售额上涨之后,仍然回答不了三个问题:这批货为什么 […]
电商进销存:增长负责人最佳实践:精细化运营怎样稳步实现提升库存准确率

电商进销存:增长负责人最佳实践:精细化运营怎样稳步实现提升库存准确率

电商进销存:增长负责人最佳实践:精细化运营怎样稳步实现提升库存准确率 电商业务最容易被忽略的事实是:订单增长并 […]
电商进销存:增长负责人基础版方案:经营报表的目标、动作与检查点

电商进销存:增长负责人基础版方案:经营报表的目标、动作与检查点

电商进销存经营报表最容易犯的错误,是把“销售额上涨”当成经营改善的证明。我曾经见过一家多平台店铺,活动月销售额 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
