电商进销存项目最容易犯的错误,不是选错软件,而是把“数据孤岛”误判成一个接口问题。增长负责人真正要解决的,是在不影响订单履约、不打断营销节奏的前提下,让平台订单、仓库库存、采购在途、退货和财务对账逐渐形成同一条可追溯链路。我的判断是:进销存建设不应以“功能上线”为成功标准,而应以“关键经营决策是否更快、更准、更可复盘”为标准。

很多企业把增长理解为更多投放、更多活动、更多渠道和更高的成交额。但如果库存口径不一致,增长可能只是把问题放大:投放带来了订单,仓库却没有货;活动提高了销量,采购却来不及补货;直播间承诺了发货时效,实际可用库存却被其他渠道提前占用。
这类问题表面上属于仓储或供应链,最终却会回到增长部门。因为缺货会让广告预算失去转化基础,超卖会增加退款和客服成本,发货延迟会影响店铺评分,库存积压又会占用现金流。增长负责人如果只看成交额,不看库存可售性和履约能力,得到的可能是一种不可持续的增长。
因此,我通常会把进销存项目的目标拆成三个层次。第一层是数据能不能收进来,第二层是不同部门能不能按照同一规则使用,第三层是这些数据能不能支持补货、活动、投放和资金安排。只有做到第三层,系统才真正产生经营价值。
平台后台有订单数据,仓库有出入库数据,采购有供应商和在途数据,财务有结算数据,运营还有一套活动表。企业通常并不缺数据,缺的是一套能够解释数据差异的规则。
例如,同一个商品在运营表里叫“白色大号”,在仓库系统里可能叫“SKU-2024-001-L-W”,供应商报价单里又叫“春季款白大”。如果这些编码没有建立映射关系,接口即使打通,也可能出现订单能同步、库存无法正确扣减的情况。

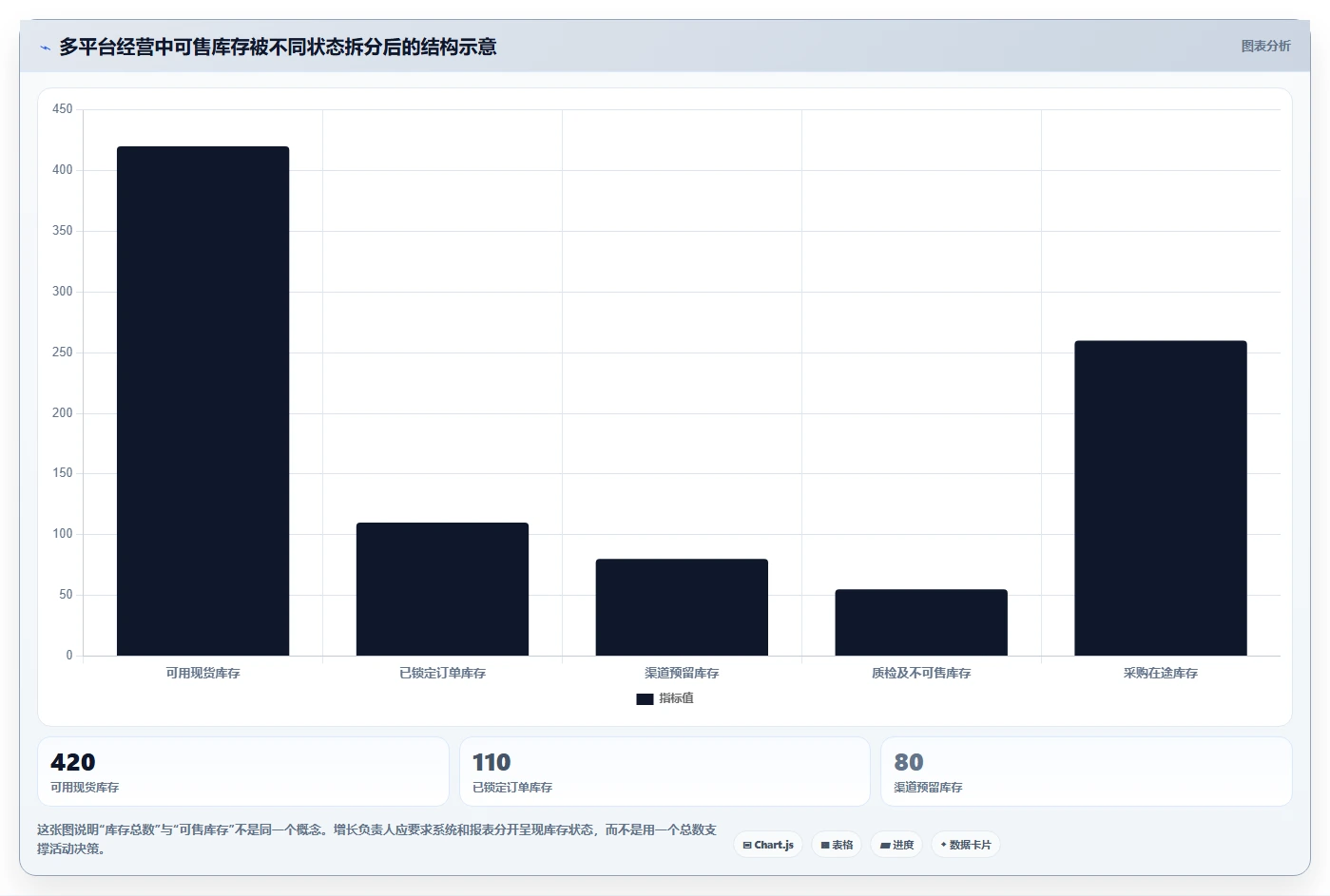

更复杂的是“库存”本身并不只有一个数。现货库存、锁定库存、不可售库存、质检库存、调拨中库存、采购在途和预计可售库存,分别服务于不同决策。把所有库存简单相加,得出的可售数量很可能会误导运营。
在实施范围上,我不建议一开始就把采购、销售、仓储、会员、财务、售后和分析全部纳入。更稳妥的起点通常是:订单接入,库存占用,仓库履约,出库回传,基础对账。
这条链路直接连接销售和交付,既能快速暴露主数据、接口和权限问题,又不会把所有组织变革同时叠加到项目中。等订单和库存口径稳定后,再逐步接入采购预测、退货、供应商协同和财务核算,项目风险会明显低于一次性全面切换。
| 决策对象 | 不应只看什么 | 更应该看什么 | 验收问题 |
|---|---|---|---|
| 订单模块 | 支持多少平台 | 订单状态、拆单、合单、异常重试是否可追溯 | 漏单和重复单如何被发现 |
| 库存模块 | 库存是否实时 | 锁定、可售、不可售、在途的口径是否清楚 | 活动库存依据哪个数 |
| 采购模块 | 是否可以生成采购单 | 补货建议是否能结合销量、交期和安全库存 | 采购建议能否解释来源 |
| 报表模块 | 图表是否丰富 | 指标定义、刷新频率和责任人是否明确 | 报表异常由谁处理 |
| 实施服务 | 承诺上线多快 | 数据迁移、培训、灰度和回滚方案 | 切换失败时业务如何继续 |
表格中最重要的不是模块名称,而是最后一列。一个系统是否适合企业,最终要通过真实业务场景来验证,而不是通过销售演示中的功能数量来判断。

当企业只有一个平台、一个仓库、几十个核心商品时,运营人员每天导出表格,仓库人员手工核对,可能还能维持。问题在于,业务一旦增加平台、仓库、SKU和促销频次,人工流程的复杂度不是线性增长。
平台数量从两个增加到四个,仓库从一个增加到三个,SKU从一百个增加到一千个,相关核对关系可能从几个维度扩展到几十个维度。每天要确认的已支付订单、待发订单、锁定库存、调拨库存、采购在途和退货库存,不再是一个人可以凭经验准确掌握的事情。
我在分析类似流程时,通常会先问一个很具体的问题:如果今天负责库存的人请假,另一个人能不能在半小时内回答“某个商品现在还能卖多少、在哪个仓、几天能补回来”?如果答案是否定的,企业依赖的就不是流程,而是个人记忆。
订单同步并不等于库存同步。某平台可能已经抓取了订单,但库存扣减要等到订单审核;另一个平台可能在付款后立即锁库存;直播渠道的订单还可能通过文件导入。三种渠道对同一商品采取不同的扣减时点,就会出现系统之间看似都有数据、实际却互相不一致。
如果仓库系统每两小时同步一次库存,而活动平台每十五分钟刷新一次可售量,活动期间就可能出现短时间超卖。问题不一定是“同步速度慢”,也可能是企业没有明确库存池如何分配、哪些库存可以共享、哪些库存需要渠道预留。
这也是为什么我不建议在选型会上只问“是否支持实时同步”。更有价值的问题是:同步失败时会不会报警?重复订单如何去重?库存回写失败后是否自动重试?接口恢复后是否补传?这些问题决定了系统在异常状态下是否可靠。
很多运营报表只看当前库存,却没有把采购在途、供应商交期和质检时间纳入可售判断。结果是,某商品当前库存看起来还能支撑七天销量,但供应商交期需要二十天,活动仍然按正常节奏排期,最终在活动中段断货。
反过来,如果企业把全部在途库存都视为可售,又会产生另一种风险。供应商延期、分批到货、质检不合格或物流异常,都可能让“预计到货”变成不可兑现的承诺。
在实际管理中,我更愿意把预计可售库存定义为一个带条件的数,而不是简单公式:
预计可售库存 = 可用现货 + 经过交期折算的可靠在途库存 − 已锁定订单 − 安全库存 − 渠道预留库存。
这里的“可靠在途库存”必须考虑供应商历史准时交付率和剩余交期。没有这些约束的库存预测,看起来精确,实际上只是把不确定性隐藏起来。

系统可以连接数据,但不能替企业决定业务口径。商品编码混乱、仓库职责不清、退货流程没有标准、采购在途没有更新责任,这些问题不会因为购买了系统而自动消失。
如果企业把多套旧表格未经治理地导入新系统,结果可能只是把原来的混乱集中到一个更复杂的界面里。以前是几个人各自维护几张表,现在变成所有人都在一个系统里使用不一致的商品、仓库和订单状态。
因此,项目启动前必须先做主数据盘点。至少要清理商品编码、规格属性、计量单位、供应商、仓库、渠道和订单状态。清理不一定要一次完成全部历史数据,但必须先保证试点范围内的数据可解释。
实时是一个技术描述,不是业务结果。订单从平台进入系统可能需要几秒,但仓库拣货状态、库存盘点结果和采购在途并不一定能同样实时。不同数据的更新频率不同,企业需要知道的是:哪些数据必须实时,哪些数据按小时更新足够,哪些数据每天汇总即可。
例如,活动期间的可售库存可能需要高频同步;供应商月度结算并不需要秒级刷新;采购预测则更关注日级趋势和交期稳定性。如果把所有数据都要求实时,成本和系统复杂度会迅速增加,却未必带来相同的经营收益。
我的判断标准是:只有当数据延迟会直接导致订单损失、履约违规或资金决策错误时,才值得为更高同步频率付费。
全面规划没有问题,全面同时上线却很危险。采购、库存、订单、售后和财务每个模块都涉及不同的业务负责人。如果这些模块同时切换,任何一个环节的延期都会影响整体上线,项目团队也很难判断问题究竟来自数据、接口、流程还是人员操作。
更实际的办法是把“最终蓝图”和“第一阶段范围”分开。最终蓝图可以包含所有业务,第一阶段只选择能够验证价值的关键链路。这样既保留长期方向,又避免让第一期项目承担所有改革任务。
很多项目上线后生成了大量销售、库存和采购报表,但管理层仍然需要在群里询问“今天到底能卖多少”。这说明企业增加了可视化,却没有解决指标定义和责任归属。
一张报表是否有价值,要看三个问题:指标的计算口径是否写清楚,数据更新时间是否明确,异常发生后是否有人负责处理。如果报表只有数字,没有口径、来源和责任人,它更像装饰,而不是管理工具。
短周期上线可能适合业务简单、商品规范、平台较少的企业,但不适合历史数据复杂、仓库多、业务规则差异大的企业。供应商承诺的周期通常是标准配置的交付周期,不一定包含数据清洗、接口联调、用户培训、并行核对和大促压力测试。
选型时应把实施周期拆开询问:需求确认需要多久,主数据清洗由谁负责,接口测试做几轮,试点运行多久,问题关闭的标准是什么,切换失败是否有回滚方案。只有拆开这些环节,才能看清真实项目周期。

企业不需要等到业务完全失控才建设进销存。可以从平台数量、仓库数量、SKU数量、日均订单、退货比例和采购供应商数量六个维度进行初步判断。
这些数字没有统一的行业阈值,因为不同商品的复杂程度差异很大。标品服饰与定制家具,即使订单量相同,库存和履约复杂度也完全不同。我的做法是把数量指标与异常频率结合起来看。
| 观察维度 | 低复杂度表现 | 出现风险的信号 | 应优先验证的能力 |
|---|---|---|---|
| 销售渠道 | 一至两个主要平台 | 平台、直播、分销并行,订单口径不同 | 订单接入、去重、状态映射 |
| 仓库结构 | 单仓且发货规则简单 | 多仓、异地仓、云仓和门店库存并存 | 库存池、分仓规则、调拨流程 |
| 商品结构 | SKU少且编码稳定 | 组合品、赠品、套装和多规格频繁变化 | 商品主数据与拆分规则 |
| 采购模式 | 少量稳定供应商 | 多供应商、交期波动、分批到货 | 在途、交期和补货建议 |
| 售后流程 | 退货少且统一入仓 | 多平台退货、换货和质检状态复杂 | 退货入库与库存状态转换 |
当企业在两个以上维度出现高风险信号时,继续依赖各部门表格维护,往往会把大量时间消耗在确认数据上。此时系统建设的价值,不只是节省录入时间,而是降低错误决策的概率。
数据成熟度可以分为四个阶段。第一阶段是各部门各自记录,第二阶段是能够定期汇总,第三阶段是形成统一编码和口径,第四阶段才是能够基于稳定数据做预测和自动化决策。
如果企业仍处于第一阶段,最需要的不是复杂预测模型,而是让同一个SKU在订单、库存、采购和财务中保持一致。否则,算法越复杂,输入误差被放大的可能性越大。
我会要求项目组先拿出一份“数据字典”。数据字典不需要写得像技术文档,但至少要明确字段含义、来源系统、更新频率、负责人和异常处理方式。例如,“可售库存”究竟是否扣除安全库存,“在途数量”是否包含未发货采购单,这些都必须写清楚。
进销存项目经常被误认为是信息部门的任务。实际上,信息部门可以负责接口、权限和技术协同,却不能替业务决定什么是可售库存、什么情况下允许超卖、退货何时转为可销售库存。
项目至少需要一名业务负责人,能够在运营、仓库、采购和财务之间做出规则裁决。没有这个角色,系统实施过程中每个部门都会把自己的线下习惯当成标准,最终形成“系统流程”和“真实流程”两套并行规则。
一个简单的判断方法是:随机选取一个异常订单,问四个部门谁负责处理。如果每个人都说“应该是别人负责”,说明组织问题尚未解决,系统上线只会让责任边界更加模糊。
两个平台、一个仓库并不一定比一个平台、三个仓库简单。真正影响难度的因素包括接口开放程度、订单状态差异、库存扣减时点、商品映射规则、异常处理方式和数据历史质量。
选型时不能只让供应商演示成功路径,还要准备失败路径。可以现场提出以下场景:平台订单重复推送怎么办,仓库已经发货但状态回传失败怎么办,商品编码发生变更怎么办,部分库存被锁定但订单取消怎么办,接口中断两小时后如何补偿。
如果供应商只能回答“系统会自动处理”,却不能说明自动处理的规则、日志位置和人工介入方式,说明演示覆盖的可能只是正常流程。
系统预算通常容易计算,错误成本却常常被忽略。错误成本包括超卖退款、缺货导致的广告浪费、积压库存的折价、人工对账时间、仓库加班、客服补偿和管理层决策延迟。
我建议用一个简化公式估算项目优先级:
数据治理优先级 = 问题发生频率 × 单次影响金额 × 可避免比例 ÷ 实施复杂度。
例如,库存差异每天发生三十次,每次平均造成一百元的处理成本,预计通过统一库存口径可减少六成,那么它就比一个每月只发生一次、但影响较大的低频问题更适合成为第一阶段项目。

在很多企业里,进销存系统负责记录订单、采购、出入库和库存状态,而分析工具负责把不同来源的数据汇总、加工和呈现。两者的职责不同,不能简单地认为安装一个分析工具就等于完成了进销存建设。
以九数云为例,它更适合被放在数据分析、报表整合和经营洞察这一层,用来连接或汇总电商平台、库存系统、采购表、财务数据和营销数据,帮助管理者观察销售、库存、周转、活动和渠道之间的关系。
如果企业当前最急迫的问题是仓库扫码、批次管理、出入库控制或订单自动审核,那么仍然需要交易型系统或仓储型系统承担这些动作。分析工具可以揭示问题,却不一定直接执行仓库作业。
我的判断是:不要让分析工具承担它不擅长的交易控制,也不要让交易系统被迫承担所有跨部门分析。清楚分层,反而能降低项目边界失控的风险。
第一类是跨平台经营分析。企业可以把不同渠道的订单、销售额、退款、商品和日期数据放到统一分析框架中,观察各平台的销售结构和利润表现。
第二类是库存与销售联动分析。管理者不只看当前库存,还可以结合销量趋势、活动节点、库存周转和采购在途,识别哪些商品是即将缺货,哪些商品是销量下降但库存仍高。
第三类是经营报表自动化。过去需要运营每天下载多个平台数据,再用表格合并的工作,可以通过数据连接、字段映射和定时更新减少重复加工。不过,自动化的前提仍然是字段定义清楚、数据源稳定、异常有责任人处理。
第四类是管理层的多维钻取。管理者可以从总体销售额下钻到渠道、店铺、商品、仓库和时间区间,判断变化来自哪里,而不是看到一个结果数字后再让团队临时整理数据。
它不能替代仓库现场的收货、上架、拣货、复核和盘点动作,也不能凭空修复平台接口缺失、商品编码冲突和库存账实不符。
它也不能自动决定企业采用哪种库存分配策略。比如直播渠道要不要预留库存,活动库存是否允许跨仓共享,缺货时是否自动切换仓库,这些是业务规则,需要企业先形成共识。
此外,报表中的“利润”也不能想当然。销售额、平台扣点、广告费、仓储费、物流费、退款损失和采购成本的口径如果没有统一,图表做得越漂亮,结论可能越偏离真实经营情况。
第一个坑是把字段连接当成业务建模。字段名称相同,不代表含义相同。例如不同平台的“付款金额”可能是否包含运费、优惠和退款,必须逐项确认。
第二个坑是只做结果看板,不做异常追踪。管理层看到某商品库存周转天数上升,却无法继续追到是销量下降、采购批量过大、仓库积压还是退货未处理,报表就没有形成决策闭环。
第三个坑是过早追求全自动。对于不稳定的数据源,先做可核对的半自动流程,往往比直接做无人值守更安全。自动化的目标不是让人完全消失,而是让人把时间放到异常判断和经营决策上。
| 需求 | 分析工具可承担的部分 | 仍需交易或现场系统承担的部分 | 实施建议 |
|---|---|---|---|
| 多平台销售汇总 | 字段统一、渠道对比、趋势分析 | 平台订单生成和状态变更 | 先确定渠道和商品维度 |
| 库存预警 | 按销量、周转和阈值形成预警 | 实际盘点、锁库和出库扣减 | 明确预警口径和处理时限 |
| 采购分析 | 采购金额、交期、供应商履约分析 | 采购单审批、收货和质检 | 先统一供应商和商品编码 |
| 经营看板 | 销售、库存、利润和活动联动观察 | 原始业务动作和数据留痕 | 每个指标配置负责人 |

下面是我在项目诊断中常用的一类匿名化案例模型。某家消费品品牌同时经营直营网店、第三方平台、直播渠道和分销业务,拥有两个自营仓和一个外部仓。企业有约八百个活跃SKU,日均订单量在两千单左右,促销期间会明显上升。
项目启动前,运营团队以平台后台库存作为活动依据,仓库以实际可拣库存为依据,采购以未完成采购单为依据,财务则以已出库订单作为销售确认依据。四套数字都没有完全错误,但它们回答的是不同问题,管理层却经常把它们放在一起比较。
最典型的冲突是:运营认为某爆款还有一千件库存,仓库认为其中一百八十件已锁定,采购认为另有三百件在途,财务报表却只显示七百二十件已出库。活动排期会议因此需要反复确认,营销、仓库和采购经常在同一天调整计划。
第一阶段没有急着接入所有平台,而是先完成三项基础工作。第一项是建立统一SKU编码,把平台商品、仓库商品和供应商商品映射到同一个内部编码。第二项是统一仓库和渠道名称,避免“华东仓”“上海仓”“一号仓”实际指向同一地点。第三项是把库存拆成可用、锁定、不可售、调拨中和采购在途五种状态。
这一步看似基础,却直接减少了后续争议。运营不再用“仓库总库存”排活动,而是使用“可售库存”;采购不再把所有未完成采购单都视为即将到货,而是根据供应商交期和订单状态区分可靠在途。
项目组还为每个字段指定负责人。例如,商品编码由商品运营维护,实际库存由仓库负责,采购在途由采购负责,财务口径由财务确认。这样做的意义是,数据异常出现时,团队可以快速定位责任,而不是在群里反复问“谁改过这张表”。
试点选择了订单量较稳定的直营网店和自营一号仓,而不是直接从直播渠道开始。原因很现实:直播渠道订单峰值高、改价频繁、赠品规则复杂,适合在基础链路稳定后接入,不适合作为第一批验证对象。
试点链路包括订单接入、库存占用、拣货出库和状态回传。采购和退货暂时保留原流程,但每天将关键数据汇总到统一分析表中,用于核对库存变化。项目组没有追求一次性替代旧系统,而是保留一段并行期。
并行期重点检查四类差异:订单数量是否一致,库存扣减时点是否一致,出库状态是否一致,取消和退款是否正确释放库存。任何一类差异都不直接归因于系统,而是先追踪数据来源和业务规则。
试点完成后,项目组发现真正耗时的不是正常订单,而是异常订单。例如地址修改导致的订单重推、平台重复推送、部分发货、换货订单和仓库盘点差异。于是第三阶段没有简单扩大平台数量,而是先建立异常分类。
| 异常类型 | 触发条件 | 第一责任人 | 处理时限 | 是否影响库存 |
|---|---|---|---|---|
| 订单重复 | 同一平台订单号出现两次 | 订单运营 | 30分钟内 | 是,需要释放重复占用 |
| 库存回写失败 | 仓库已出库但平台库存未更新 | 系统管理员 | 15分钟内 | 是,需优先补传 |
| 退货待质检 | 货物已回仓但尚未判定状态 | 售后与仓库 | 24小时内 | 是,暂不可售 |
| 采购延期 | 预计到货日超过承诺日期 | 采购负责人 | 当天确认 | 是,需调整预计可售 |
| 盘点差异 | 账面数量与实盘数量不符 | 仓库主管 | 当日闭环 | 是,需冻结差异商品 |
这个案例最值得关注的不是某个工具名称,而是项目顺序。先统一口径,再做小范围交易验证,最后处理异常并扩大范围,比直接要求所有部门全面切换更容易控制风险。

历史数据越多,迁移越不一定越有价值。旧系统中的商品编码、订单状态和库存记录可能已经不符合当前业务,全部迁移会增加清洗成本,也会把旧错误带入新系统。
我建议把数据分成三类。第一类是必须迁移的数据,包括当前有效商品、在库库存、未完成订单、未结采购和未结算业务。第二类是需要查询但不参与当前交易的数据,可以进入历史归档或分析层。第三类是已经失效且无明确使用场景的数据,不必为了“完整”而迁移。
迁移前要做抽样核验。可以随机抽取不同平台、不同商品类型和不同订单状态,核对原系统、目标系统和现场实物。若只验证总数,不验证明细,组合商品、赠品、拆单和退款订单很容易被遗漏。
接口联调不能只验证“订单能不能进来”。至少需要测试重复推送、延迟推送、字段缺失、状态逆转、取消后重新付款、部分发货和库存回写失败等场景。
每个接口都应回答四个问题:失败是否有记录,是否会自动重试,重试是否可能造成重复,超过重试次数后谁负责处理。没有日志和报警的自动化,往往只是把人工发现错误改成更晚发现错误。
对于库存同步,必须特别关注扣减时点。订单创建、付款成功、订单审核、拣货完成和出库完成都可能成为扣减节点。企业应选择与自身履约规则一致的节点,并将取消、退款和换货时的释放逻辑一起定义。
不要在大促前临时切换系统。大促前的订单量、退货量、客服咨询和仓库作业都处在高压状态,任何一个接口或权限问题都可能被放大。更合理的做法是提前完成测试,在相对平稳的窗口进行试点。
上线当天应保留最低限度的人工应急流程,包括订单导出、库存核对、发货记录和客户沟通。应急流程不是为了长期绕开系统,而是为了在短时间内避免业务完全停摆。
如果仓库人员仍然被要求在线下表格记录,运营仍然以平台后台为唯一依据,采购仍然使用自己的补货表,那么系统即使上线,也会成为额外录入工作。
推广使用不能只靠培训。更有效的方式是把系统动作写进日常责任:订单异常必须在系统中关闭,库存调整必须有原因,采购延期必须更新预计到货日期,退货质检必须在规定时间内完成。只有业务流程和绩效检查都引用系统数据,系统才会成为工作入口。
项目中最容易出现的情况是,每个部门都希望系统按照自己的旧习惯定制。采购想保留原来的审批方式,仓库想保留线下批次标记,运营希望为每个活动增加特殊规则,财务又要求增加多套核算口径。
需求并非越多越好。可以用三个问题筛选:这个需求是否影响订单、库存或资金的核心结果;是否可以通过标准流程解决;如果不做,第一阶段是否无法验收。只有同时满足高影响且无法替代的需求,才适合进入首期范围。

这类企业不一定需要复杂的全链路系统。可以先从商品编码、采购入库、库存盘点和销售对账做起,重点解决账实不符和人工统计问题。
如果订单量不高,订单自动化带来的收益可能不如库存准确和采购可视化。此时应优先选择操作简单、实施成本可控、能够快速被仓库和运营接受的方案。
行动顺序可以是:
这类企业通常已经出现库存同步、活动排期和采购协同问题,适合优先建设订单、库存和基础采购闭环。重点不是一次性覆盖所有平台,而是先选订单量高、规则相对稳定的渠道试点。
如果企业同时需要跨平台分析,九数云这类分析工具可以作为经营分析层,帮助统一观察不同渠道的销量、退款、库存和活动表现。但前提是商品编码和渠道字段已经建立映射,否则分析层只会把不同口径的数据放在同一张图里。
建议这类企业重点验收:
这类企业的难点已经不是简单库存同步,而是库存池、价格体系、结算、组织权限和渠道分配规则。项目启动前必须明确组织边界和核算口径,否则不同公司、仓库和渠道之间会产生大量无法解释的差异。
建议先做业务架构设计,再做产品比选。需要写清楚订单由谁接收,库存由谁拥有,跨仓调拨由谁审批,分销订单如何结算,退货如何回到可售库存,以及管理层需要哪些跨组织指标。
这类企业可以接受更长的实施周期,但不能接受没有阶段性成果。每个阶段都应有可独立验收的业务闭环,例如先完成直营网店与自营仓,再完成分销订单,最后接入跨组织采购和财务核算。
快速增长企业最怕在增长过程中反复换系统。此时选型应把扩展性、接口稳定性、异常处理和数据导出能力放在功能丰富度之前。
如果商品生命周期短、活动变化快,系统必须支持库存预留、活动库存、组合商品和临时规则。但越灵活的规则,越需要权限控制和操作留痕,否则运营为了赶活动随意修改库存,事后很难追责。
这类企业应建立“活动前,活动中,活动后”三套检查机制。活动前检查库存与采购交期,活动中检查同步延迟和异常订单,活动后检查销量预测偏差、退货和库存残留。

标准化方案的优势是上线快、维护相对容易、后续升级成本较低。缺点是企业需要调整部分旧流程,某些特殊业务可能无法完全照搬。
定制化方案更贴合复杂流程,但实施周期更长,依赖供应商和技术人员,后续平台规则变化时也可能产生维护成本。
我的建议是:涉及订单、库存和财务一致性的核心规则尽量标准化;真正构成竞争差异的流程,才考虑定制化。不要为了保留个人习惯而定制,也不要为了追求标准化而牺牲关键业务控制。

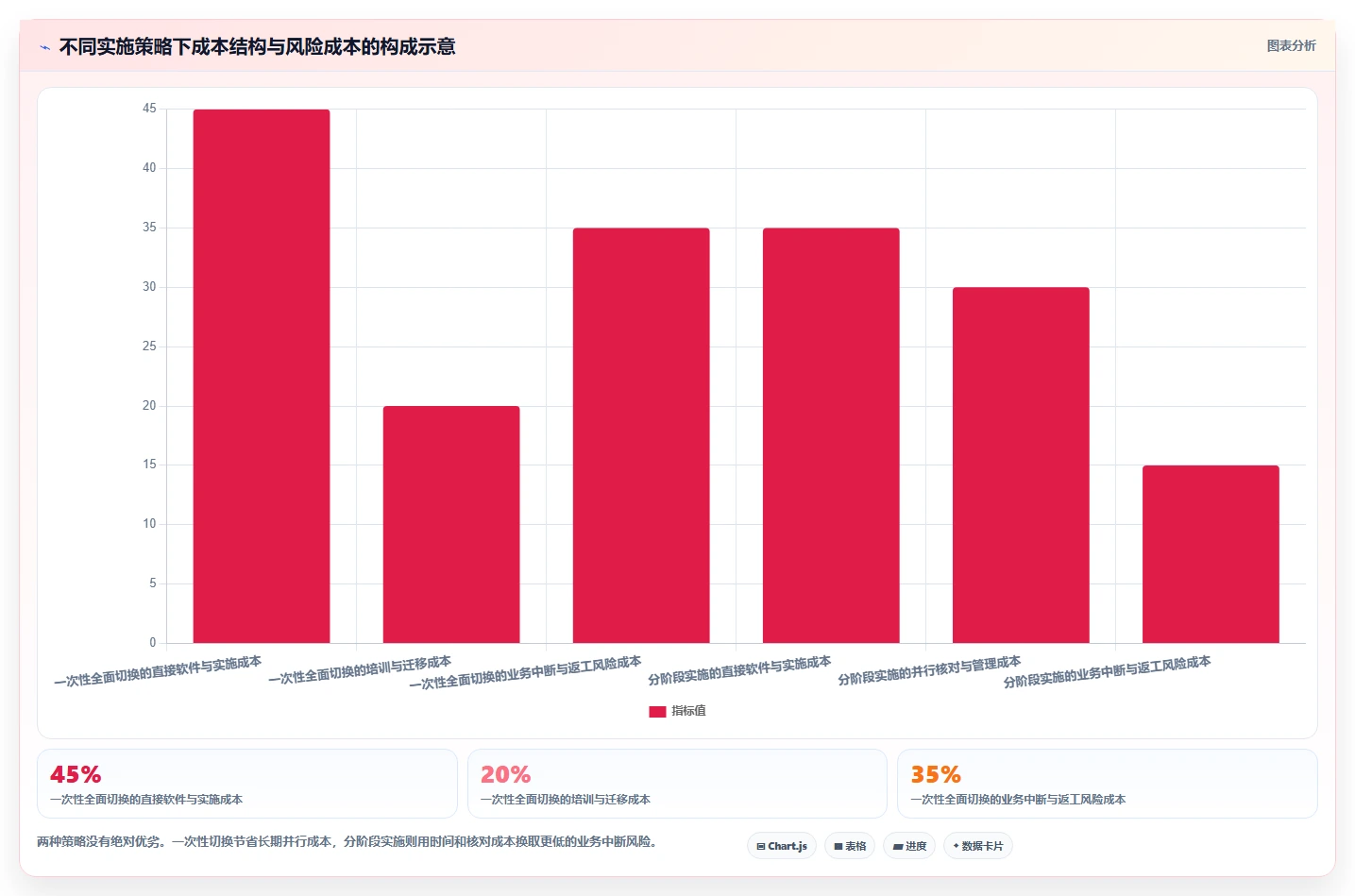

一次性切换的优势是组织不会长期维护两套流程,缺点是失败影响面大。并行运行可以降低切换风险,却会增加短期核对成本和人员负担。
如果企业平台少、数据清晰、业务规则简单,一次性切换可能是合理选择。如果企业多仓、多平台、历史数据复杂,建议至少保留一个完整业务周期的并行核验。
并行不是让所有数据永远重复录入,而是针对订单、库存和出库结果做关键字段对照。对照范围越聚焦,越容易坚持;如果要求每个部门把所有数据在两套系统中完整维护,团队很快会放弃。
实时同步适合库存紧张、订单峰值高、超卖代价大的场景,但需要更稳定的接口、监控和异常补偿。定时汇总适合对及时性要求不高的采购分析、财务汇总和经营复盘。
企业可以按数据类型分级,而不是所有数据采用同一种频率。
| 数据类型 | 建议频率 | 适用原因 | 需要承担的成本 |
|---|---|---|---|
| 活动可售库存 | 高频或准实时 | 延迟可能直接造成超卖和退款 | 接口监控、重试和并发压力 |
| 普通订单状态 | 分钟级或小时级 | 大多数常规履约不需要秒级更新 | 需要明确延迟容忍度 |
| 采购在途 | 日级更新 | 供应商交期通常以天为单位变化 | 需要维护预计到货日期 |
| 财务经营汇总 | 日级或周级 | 重点是口径一致和可追溯 | 需确认结算周期和退款影响 |
流程非常混乱的企业,直接买软件容易把供应商演示当成业务设计。软件选型前至少应画出订单、库存、采购、退货和对账五条链路,标记每个节点的数据来源、责任人和异常情况。
如果企业内部已经有成熟流程,只是系统分散,那么可以先做产品和接口评估。如果流程本身没有统一,就应先完成业务梳理,再决定软件范围。否则项目很可能在“需求确认”阶段不断反复。

系统显示库存准确率提升,并不代表企业一定卖得更多。库存准确只是基础条件,真正要观察的是它是否改善了活动排期、采购计划、订单履约和资金使用。
验收指标应该同时覆盖数据、过程和结果。数据指标回答“系统有没有记录对”,过程指标回答“团队有没有按规则操作”,结果指标回答“经营有没有因此变好”。三类指标缺一不可。
| 指标层级 | 指标示例 | 建议观察方式 | 常见误判 |
|---|---|---|---|
| 数据层 | 订单同步成功率、库存差异率、主数据完整率 | 按渠道、仓库和商品类型拆分 | 只看总体平均数,忽略异常集中区域 |
| 过程层 | 异常关闭时长、退货处理时效、采购延期更新率 | 查看责任人和处理记录 | 系统有记录,但无人按时处理 |
| 经营层 | 缺货率、超卖率、履约及时率、库存周转 | 与上线前基线和相似周期比较 | 把季节、促销和商品结构变化误认为系统效果 |
| 管理层 | 对账耗时、报表产出时间、决策响应周期 | 记录从提问到得到可执行结论的时间 | 只统计报表生成时间,不统计反复核对时间 |
很多项目在上线前没有记录库存差异率、异常订单量和对账耗时,上线后只能凭感觉说“好像快了一点”。即使指标发生变化,也无法知道是系统带来的,还是活动结束、销量下降或人员增加带来的。
建议至少记录四周基线,并区分普通日和促销日。库存准确率可以按盘点商品数量计算,也可以按库存金额计算;两种口径的结论可能不同。低价值长尾商品数量差异大,不一定比高价值核心商品的金额差异更重要。
对账耗时也不能只记录导出报表花了多久。更有价值的口径是,从发现差异到确认原因、完成调整并通知相关部门,完整闭环需要多长时间。
复杂电商业务不可能长期保持零异常。真正成熟的系统不是没有异常,而是能够快速发现、准确分类、明确责任并完成补偿。
例如,订单同步失败率即使只有千分之一,在日均十万订单的企业里也可能代表一百个异常订单。企业要关注异常是否集中在某个平台、某种商品或某个时间段,而不是只看一个总体百分比。
我建议把异常管理做成帕累托分析:统计最常见的二十种异常,先处理占比最高且影响最大的几类。这样比要求团队“全面提高操作规范”更容易取得实际效果。

立项前不要先收集软件报价,而要先确认问题是否足够清晰。如果企业连最严重的库存差异发生在哪里都不知道,供应商很难提供有针对性的方案,项目也很难制定验收标准。
如果问题无法用业务语言描述,先做流程诊断;如果问题已经清楚,但数据分散且重复加工严重,再进入系统和分析工具选型。
供应商演示成功订单很容易,真正能区分项目能力的是异常场景。建议用企业自己的商品、订单和库存数据做演示,而不是只看标准样例。
每个场景都要记录三个结果:系统怎么处理,日志在哪里看,人工如何补救。只有这样,选型结果才不会被顺畅的演示流程带偏。
“支持多平台”“提供数据同步”“完成系统上线”都不够具体。项目计划应该写明具体平台、具体接口、具体字段、具体同步频率、具体测试场景和具体问题关闭标准。
数据迁移也要写清楚范围。是迁移全部历史订单,还是只迁移未完结订单和当前有效商品;库存差异由谁确认;数据清洗的工作量是否包含在实施费用内;接口规则变更后的维护是否另行计费,这些都应提前确认。
系统上线后至少需要连续观察几个业务周期。第一周重点看接口和权限,第二周重点看仓库和订单操作,第三周重点看采购、退货和报表口径,之后再看指标是否持续改善。
周会不应只讨论“还有多少需求”,还要讨论异常类型是否减少、问题是否重复发生、哪些规则需要调整、哪些岗位仍在系统外操作。这样可以避免项目在上线当天结束,而业务价值还没有真正形成。
没有统一商品编码,技术接口会失败;没有库存责任人,报表会失去可信度;没有退货状态规则,库存会持续失真;没有异常处理机制,自动同步也可能扩大错误范围。
所以,企业不应把所有问题都交给技术团队,也不应期待某个系统自动完成组织协同。系统建设必须由业务负责人牵引,技术团队、仓库、采购、运营和财务共同确认规则。
很多人把低风险理解为选择最成熟、功能最多的软件。实际上,风险更大程度上取决于一次改变了多少平台、仓库、商品、流程和岗位。
如果企业把首期范围缩小到一个渠道、一个仓库、一条履约链路,即使系统存在问题,影响也相对可控;如果一次性切换所有渠道和仓库,任何小错误都会变成全局问题。
低风险不是没有变化,而是让变化能够被观察、被隔离、被回滚。
如果企业正在考虑建设电商进销存,可以用七天完成第一轮判断,而不必立刻进入采购谈判。
完成这七天诊断后,企业通常会得到一个比“我们需要一套功能全面的系统”更准确的结论:究竟是先治理主数据,先打通订单库存,先建设分析层,还是暂时继续使用现有工具并优化流程。
我的最终建议是,增长负责人不要把进销存项目交给某一个部门单独完成,也不要把成功寄托在系统上线那一天。真正值得投入的进销存建设,应当让运营更早知道库存边界,让采购更准确理解销售变化,让仓库和平台保持同一履约事实,让财务与业务使用可解释的经营口径。
当企业能够回答“这个库存为什么可卖”“这笔采购什么时候能兑现”“这个异常由谁处理”“这个报表数字从哪里来”时,数据孤岛才算真正开始被拆除。系统只是载体,可追溯的规则、可验证的流程和可衡量的结果,才是电商增长能够持续的基础设施。


读者评论
文章把数据孤岛从接口问题提升到口径和责任问题,尤其是区分可用、锁定、不可售和在途库存,这对活动排期和补货决策很有参考价值。
先打通订单、库存占用、仓库履约、出库回传和对账的最小闭环,确实比一次性上线全部模块更稳妥。不过实际项目中,主数据清洗和历史数据迁移往往需要预留更多时间。
文中关于“实时”的判断比较客观,不同业务对更新频率的要求并不一样。建议企业再结合大促峰值、接口失败率和异常报警机制做压力测试,避免只看演示效果。
从增长负责人的角度看,库存准确性直接影响投放、退款率和店铺评分。文章提出用预计可售库存辅助决策很实用,但供应商交付可靠度等参数需要持续维护,否则预测仍可能失真。
