商品管理场景的团队协同,最容易被误解成“把任务分给不同部门,再建一个群及时沟通”。但我在梳理多SKU、多个渠道的商品流程时发现,真正拖慢上架的通常不是任务太多,而是三个问题同时存在:字段没有统一口径、责任没有落到具体岗位、变更没有留下可追踪记录。结果是,运营以为设计已经改完,设计以为商品负责人已经确认,供应链却在系统里更新了另一版库存。商品上架看似完成,后续返工才刚刚开始。

电商管理方案设计:商品管理场景的团队协同怎么做

电商管理方案设计的核心,不是增加会议、表格或审批人,而是把商品从立项、建档、资料准备、审核、发布、变更到下架归档,设计成一条有输入、有责任人、有验收标准、有异常出口的协同链路。本文将以一套典型的多渠道商品管理场景为例,拆解如何建立角色矩阵、字段标准、全生命周期流程、数据复盘机制,并说明不同规模团队应该怎样取舍。

一、先讲核心结论:商品协同不是沟通问题,而是管理对象没有被定义清楚

1. 先把“商品协同”从口号变成四个可管理对象

很多团队说要提升商品协同,第一反应是选择一个新的协作工具。但如果没有先定义协同对象,工具只会把原来的混乱搬到线上。商品管理至少要同时管理四类对象:人、信息、状态和决策。

  • 人:谁发起商品、谁提供信息、谁执行修改、谁审批、谁最终确认。
  • 信息:商品名称、编码、规格、价格、库存、图片、文案、资质和渠道属性分别从哪里来。
  • 状态:商品处于待立项、资料准备、待审核、已发布、变更中、已下架还是已归档。
  • 决策:什么条件下可以上线、什么变更必须重新审核、哪些风险可以后置、谁拥有最终否决权。

如果这四类对象没有被拆开,团队就会把“有人在跟进”误认为“流程正在推进”,把“资料发到群里”误认为“信息已经进入商品主记录”,把“已经上架”误认为“商品管理已经完成”。这也是很多电商团队协同看起来很忙、结果却不稳定的根本原因。

2. 一套可落地的商品协同方案,至少要交付四张表

我通常不会从软件功能清单开始设计方案,而会先要求团队产出四张基础表。它们不一定要一开始就做得很复杂,但必须能够回答实际工作中的关键问题。

表单需要回答的问题最小字段主要使用人
角色责任表谁负责、谁审批、谁提供输入工作事项、执行人、审批人、协作人、知会人商品负责人、部门主管
商品字段表每个信息由谁填写、以什么为准字段名称、必填性、数据来源、填写人、修改权限运营、供应链、设计、合规
状态流程表商品什么时候可以进入下一阶段当前状态、进入条件、输出物、验收标准、异常处理项目负责人、系统管理员
指标复盘表协同是否真的变快、变准指标口径、统计周期、目标值、负责人、异常说明业务负责人、数据分析人员

这四张表的价值,在于把“沟通”转化为可检查的管理结构。当商品延期时,团队不再只问“是谁没跟进”,而是可以定位到:是资料提交晚了、字段标准不清、审核节点过多,还是某项变更没有指定权威数据源。

电商管理方案设计:商品管理场景的团队协同怎么做

3. 判断方案是否合格,看它能不能回答五个现场问题

一套方案不应只在会议室里看起来完整,还要经得住上新高峰、临时调价和库存异常。建议用以下五个问题做压力测试:

  1. 今天要紧急上线一个商品,谁可以发起,谁批准加急,哪些资料可以后补?
  2. 供应链临时修改规格或库存,谁会收到通知,哪些渠道必须同步?
  3. 商品详情页中的一句宣传文案存在合规风险,谁有权要求下线?
  4. 商品上线后发现价格错误,能否在十分钟内找到当前版本、修改人和审批记录?
  5. 一个月后复盘上架延期,能否区分是人员执行慢,还是流程本身设置不合理?

如果这些问题仍然需要在群里逐个询问,说明团队拥有的是沟通习惯,而不是商品协同机制。

二、背景和真实场景:为什么商品越多,协同成本不是线性增长

1. 商品数量增加后,真正增长的是交接关系

一个商品由运营、设计、供应链和商品负责人共同完成,看起来只是四个人参与。但如果每个人都需要和其他人确认两到三次,实际产生的不是四个任务,而是多条交接关系。商品一旦同时进入多个渠道,还会增加渠道字段、图片规格、价格策略和库存同步等额外关系。

在我做流程梳理时,会把“商品数量”与“交接节点数量”分开统计。因为一个团队每天新增50个商品,但如果使用统一模板、单一入口和清晰状态,协同压力可能低于每天新增20个、却分散在多个表格和聊天窗口里的商品团队。

场景商品量参与角色常见交接节点主要风险
单渠道、少SKU每周10,30个运营、设计、商品资料提交、图片确认、上架确认流程依赖个人记忆
多渠道、常规上新每周50,200个运营、设计、供应链、客服、系统渠道适配、价格库存、审核发布版本不一致、延期增加
大促或季节性上新短期数百个多个业务和支持部门集中建档、批量审核、临时变更加急流程失控、风险后置

这张表中的数量是方案设计时常用的情景区间,不是行业普查数据。它的意义在于提醒管理者:不要用日常低峰期的协作方式,去承接大促期间的商品流量。

2. 一个典型的返工现场:每个人都做了事,但商品仍然不能上线

假设一家经营家居用品的电商团队准备上线一款收纳柜。运营提交了商品需求,设计完成主图和详情页,供应链提供了尺寸、材质与库存,商品负责人把资料汇总后提交审核。审核时发现,供应链给出的高度是120厘米,详情页中却写成了118厘米;运营使用的是促销价,系统里仍保留日常价;主图中的安装示意与实际配件不一致。

这类问题并不一定是某个人粗心。更常见的原因是:尺寸没有指定权威来源,价格没有区分“销售策略价”和“系统成交价”,图片没有经过实物版本确认,审核人员也只检查了字段是否填写,没有检查不同信息之间是否一致。

如果团队只在事后强调“以后仔细一点”,同类错误还会再次出现。专业的做法是把错误拆成可预防的控制点:尺寸字段绑定供应链确认,价格字段增加生效时间和审批状态,图片增加素材版本号,审核清单增加“文字,图片,实物”三项一致性检查。

3. 商品管理中的隐性成本,往往比上架延期更大

商品延期可以被看见,隐性成本却常常被忽略。比如运营反复催问占用的时间、设计重复导出图片的时间、供应链多次确认库存的时间、客服因页面信息错误而增加的解释成本,以及错误商品带来的退款、投诉和渠道处罚。

因此,协同方案不能只统计“从提交到上架用了几天”,还要记录返工次数、信息冲突次数、变更同步耗时和发布后纠错次数。只有这样,团队才不会通过压缩审核时间来制造表面效率。

电商管理方案设计:商品管理场景的团队协同怎么做

三、先拆解常见误区:为什么越加人、越加表,效率反而下降

1. 误区一:参与部门越多,方案越完整

商品管理确实需要跨部门协作,但参与者不是越多越好。每增加一个审批角色,就可能增加等待时间、意见冲突和责任稀释。尤其是一些与当前商品风险无关的部门,被习惯性加入所有流程后,最终会出现“所有人都看过,但没有人真正负责”的情况。

我的判断标准是:一个角色是否掌握该节点不可替代的信息,是否承担相应风险,是否拥有明确的决策权。如果只是为了让某部门“知情”,可以采用抄送、订阅或状态通知,不必把知情角色设计成审批角色。

2. 误区二:把所有字段都设成必填

字段越多不代表信息越完整。把所有字段都设置为必填,短期内会提高表单完成率,长期却可能带来三种后果:员工随意填写占位内容、重复录入其他系统中的数据、为了提交而绕过真实审核。

更合理的做法是把字段分成必填、条件必填和选填三类。商品编码、基础名称、销售单位、库存状态通常属于必填;涉及食品、化妆品、家电等特定品类的资质字段,可以根据品类触发条件必填;内部备注、备选文案等信息则不宜阻塞所有商品的上线。

3. 误区三:把审批次数当成质量保障

审批的价值不在于留下多少个“同意”,而在于每一个审批人都能检查自己负责的风险。如果运营、商品负责人和部门主管都只是重复看同一份页面,审批次数增加了,质量却没有增加。

审批节点应当按照风险拆分。例如,供应链确认规格和库存,设计确认视觉素材,合规人员只在触发相关风险时介入,商品负责人负责最终完整性检查。这样可以避免所有人都检查所有内容。

4. 误区四:上线后就不再属于商品管理

商品上线只是商品生命周期的中间节点。真正影响消费者体验的,往往是上线后的价格、库存、规格、宣传内容和配送承诺发生变化,却没有同步到所有渠道。

建议把变更分成三类:

  • 低风险变更:不影响消费者理解和交易的内部备注、标签或非展示字段,可由授权人员直接修改并保留记录。
  • 中风险变更:图片、详情描述、卖点、交付时间等展示信息,通常需要商品负责人确认,并同步相关渠道。
  • 高风险变更:价格、规格、计量单位、资质、功效宣称、库存状态等会影响交易或合规的内容,必须重新审核。

5. 误区五:先买工具,再让流程适应工具

工具可以帮助团队保存记录、分配任务和发送提醒,但它无法替团队决定“谁拥有最终修改权”。如果流程没有定义清楚,系统中的状态越多,员工越容易为了完成任务而随意推进状态。

正确顺序通常是:先选一个具体品类做流程盘点,再确定字段、角色和异常规则,最后评估工具是否能够承载。对于小团队,一个统一入口、一个看板和一套命名规则可能已经足够;对于多渠道团队,则要进一步考虑权限、版本、接口和审计。

电商管理方案设计:商品管理场景的团队协同怎么做

四、专业判断逻辑:从商品全生命周期设计协同机制

1. 第一步:先画出商品的生命周期,而不是先画组织架构

组织架构会随着业务调整,商品生命周期相对稳定。设计协同时,我建议先把商品从“为什么要做”到“什么时候退出”的全过程画出来,再把部门和岗位放到具体节点上。

  1. 立项或选品:确认商品为什么进入销售计划。
  2. 建档:生成唯一编码和基础主数据。
  3. 资料准备:收集图片、文案、规格、价格、库存和资质。
  4. 审核:检查完整性、一致性、渠道要求与风险。
  5. 发布:将确认后的版本发布到目标渠道。
  6. 运营维护:管理促销、库存、内容和客户反馈。
  7. 变更:记录修改原因、审批结果和同步范围。
  8. 下架归档:停止销售,并保留历史资料和业务记录。

这八个阶段不一定都要独立设置系统状态,但必须能够在流程上被区分。尤其要把“资料准备”和“审核”分开,因为填写资料的人往往不适合独立判断资料是否可以发布。

2. 第二步:给每个节点定义输入、动作和输出

流程图最常见的问题是只有箭头,没有交付物。真正可执行的流程,应该在每个节点写清楚三件事:进入该节点时需要什么,负责人要完成什么,完成后留下什么记录。

生命周期节点输入核心动作输出与验收标准
立项选品需求、渠道计划、目标人群确认商品必要性与上线节奏需求单;目标渠道和负责人明确
建档商品基础资料、供应商信息建立唯一编码和主数据基础字段完整;编码无重复
资料准备样品、图片、规格、价格、库存按角色完成各自字段与素材字段齐全;文件版本可识别
审核完整商品资料包执行字段、素材、交易和合规检查审核记录;问题有责任人和截止时间
发布最终审核版本按渠道要求配置并发布发布清单;渠道状态可核验
维护与变更库存、价格、内容或供应变化判断风险等级并执行同步变更单;旧版本与新版本可追溯
下架归档下架原因、库存和售后状态停止销售并保留历史信息归档记录;关联数据仍可查询

3. 第三步:用责任矩阵解决“谁负责”而不是“谁参与”

责任矩阵最重要的不是使用某个管理术语,而是区分四种角色:执行人、最终负责者、提供意见者和被通知者。一个事项最好只有一个最终负责者,否则出现冲突时,团队没有明确的裁决点。

工作事项商品负责人运营设计供应链合规系统支持
商品立项最终负责发起与协作知会提供可供性信息必要时参与知会
基础属性与规格汇总确认使用需求输入不参与执行与确认按品类审核字段支持
图片与详情页最终确认提出渠道需求执行制作提供实物信息审核风险内容素材管理支持
价格与库存汇总核验提出销售策略不参与提供库存与交期必要时知会同步系统数据
正式发布最终负责确认销售计划确认素材版本确认供货状态必要时审批执行发布
上线后变更判断风险与审批发起需求修改素材确认供应信息高风险时审批记录与同步

这张表不是所有企业的标准答案。比如一些小团队没有独立商品负责人,可以由运营负责人承担最终责任;一些强合规行业则需要让合规角色提前介入。关键是不要让“最终负责”这一列为空,也不要在同一事项中设置多个互相冲突的最终负责人。

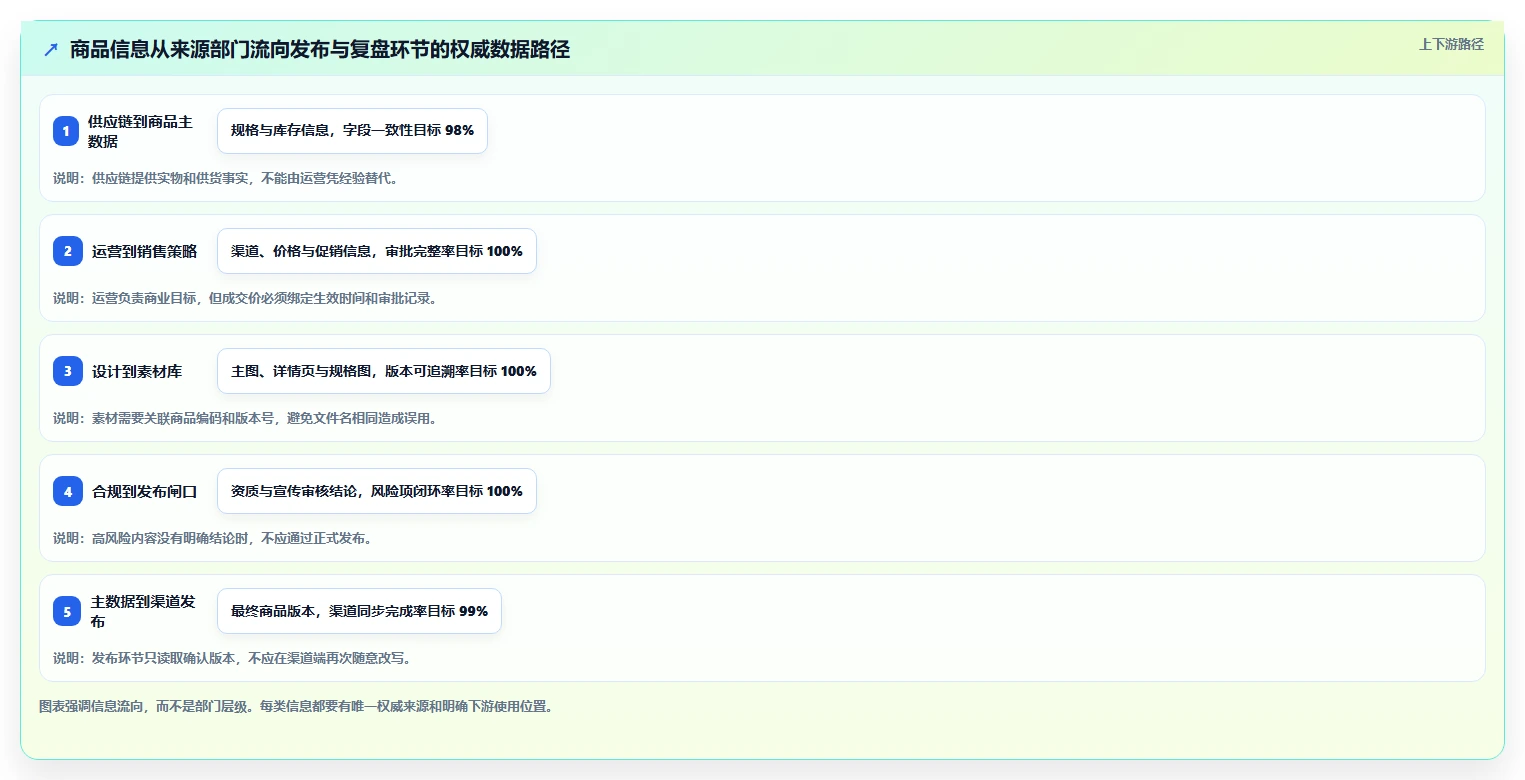

4. 第四步:建立权威数据源,解决信息冲突

商品信息冲突时,团队最常说的一句话是“以最新版本为准”。这句话看似合理,实际上无法执行,因为大家对“最新”的判断可能不同。专业的做法是为高风险字段指定权威来源。

  • 商品编码和基础名称:以商品主数据记录为准。
  • 规格、材质、重量和包装:以供应链确认记录为准。
  • 可售库存和预计交期:以库存或供应链系统为准。
  • 成交价和促销时间:以审批后的销售策略记录为准。
  • 主图和详情页:以最终审核通过的素材版本为准。
  • 资质、标签和宣传表述:以合规审核记录为准。

当某个字段存在两个来源时,不要继续用人工提醒解决,而要重新判断数据架构。因为这意味着团队没有定义主数据,任何一次同步都有可能制造新的错误。

电商管理方案设计:商品管理场景的团队协同怎么做

五、具体案例与数据观察:用分析复盘找到真正的返工源头

1. 案例背景:一个多渠道家居团队如何识别商品协同瓶颈

下面使用一个情景化案例说明方法。案例对象是一家销售家居用品的团队,拥有约六个主要销售渠道,每月新增商品约300个,参与商品流程的岗位包括运营、设计、采购、供应链、客服和系统支持。由于没有公开客户数据,以下具体数值均标注为样本推演数据,用于展示分析方法,不代表任何企业的真实经营结果。

该团队最初认为问题是“设计人手不够”,因为商品上架延期中有相当一部分停留在素材确认环节。但把任务记录、退回原因和渠道发布时间放在一起分析后,发现设计返工只是表面现象:约四成退回与商品规格、价格或库存信息变更有关,设计只是最后一个被迫修改页面的人。

这类判断不能靠单个群聊消息得出,需要把任务过程数据和商品结果数据关联起来。九数云这类数据分析工具可以作为复盘层,把商品任务表、渠道发布记录、库存变更记录和售后反馈汇总到同一分析视图中。它不负责替代商品流程,但适合帮助团队看清哪个环节在制造延期,哪些异常在上线后持续产生影响。

2. 先看退回原因,而不是先看哪个部门最忙

团队将连续四周的商品退回记录按原因分类,得到如下样本推演结果:资料缺失占26%,规格或库存变更占22%,图片与实物不一致占18%,价格审批未完成占15%,渠道字段不完整占11%,其他原因占8%。

如果只看工时,设计部门可能是最忙的;如果看退回原因,真正优先级应该是先治理资料完整性和变更同步。忙碌程度是资源问题,退回原因才更接近流程问题。

退回原因样本次数占比主要责任环节建议控制点
资料缺失78次26%立项与资料准备按品类设置必填和条件必填字段
规格或库存变更66次22%供应链与变更管理指定权威来源并设置同步任务
图片与实物不一致54次18%设计与供应链确认增加样品核验和素材版本号
价格审批未完成45次15%运营与审批绑定价格、生效时间和审批状态
渠道字段不完整33次11%发布适配按渠道建立字段检查清单
其他24次8%多个环节保留具体原因,避免全部归入“其他”

这张表还有一个重要提醒:退回原因不要只设置“资料问题”“审核不通过”这种过于宽泛的分类。原因分类必须能够对应动作,否则后续复盘只能看到问题很多,却无法决定先改字段、改权限还是改流程。

电商管理方案设计:商品管理场景的团队协同怎么做

3. 再看流程时长,区分等待、执行和返工

同一批商品从建档到上线平均用时3.6天,但这个数字本身并不能告诉管理者该改什么。将时长拆成等待、执行和返工后,样本推演结果显示:实际填写和制作耗时约1.4天,等待审核和等待补充资料约1.1天,返工与重新同步约1.1天。

如果团队只要求“把平均上架周期从3.6天降到2天”,最容易采取的措施是缩短审核时间。但真正可持续的方案应该先减少返工,再优化等待,最后才讨论是否需要增加人员或自动化。

时长组成当前样本优化后情景改善逻辑
实际填写与制作1.4天1.3天通过模板和复用素材略微减少,不宜盲目压缩创作时间。
等待审核与补资料1.1天0.7天设置审核时限、明确退回原因和责任人。
返工与重新同步1.1天0.3天治理权威数据源、变更规则和跨渠道同步。
总周期3.6天2.3天主要收益来自减少返工,而不是压缩正常执行。

4. 用九数云做复盘时,重点看哪些分析视角

如果团队把九数云用于商品协同分析,我建议不要一开始搭建几十张看板,而是先做四个视图。第一个视图看商品漏斗,从立项数量、建档数量、资料完成数量、审核通过数量到正式发布数量,观察每个节点的损耗。

第二个视图看延期构成,把延期商品按责任环节、品类、渠道和发起人分组。第三个视图看变更影响,分析哪些字段变更最容易引发重新审核、渠道同步失败或售后问题。第四个视图看发布后的反馈,将商品信息错误与退款、投诉、客服咨询等结果关联起来。

这里需要特别强调:分析工具只能放大已有的数据质量。如果任务没有记录状态变更时间,商品没有唯一编码,退回原因都是自由文本,分析结果就会停留在趋势展示,无法支持决策。因此,在接入分析工具之前,先统一编码、状态和原因枚举,往往比先制作漂亮的仪表板更重要。

电商管理方案设计:商品管理场景的团队协同怎么做

六、具体落地方法:从一张商品表开始搭建协同机制

1. 先选一个品类做小范围试点

不要一开始就把所有品类、所有渠道和所有部门纳入统一方案。不同品类的字段、风险和上架节奏差异很大,直接做全局流程通常会陷入争论。

建议选择一个具有代表性的品类作为试点,最好同时满足三个条件:商品数量足够多、近期存在明显返工、参与岗位不少于三个。家居、食品、美妆、服饰和小家电都可以,但应根据团队实际选择,而不是因为某个行业案例看起来更成熟。

试点周期可以覆盖一个完整上新周期,至少记录以下内容:每个状态进入和离开的时间、退回原因、变更次数、参与岗位、渠道发布结果和上线后纠错情况。

2. 设计商品主表:字段数量少一点,责任要清楚一点

商品主表不应该成为所有信息的垃圾桶。建议先建立最小可用字段集,再根据实际返工逐步增加字段。每个字段都要同时写清数据类型、来源、填写人和修改权限。

字段类别字段示例是否建议必填权威来源修改触发
身份信息商品编码、商品名称、品牌或系列必填商品主数据编码修改需重新确认
交易信息销售价、促销价、生效时间必填审批后的销售策略价格变化需重新审核
供货信息库存、起订量、交期、供应商条件必填供应链或库存系统库存和交期变化需同步
展示信息主图、详情页、卖点、规格图必填最终审核素材展示内容变化需记录版本
合规信息资质编号、标签、宣传限制按品类必填合规审核记录风险内容变更需重新审批
渠道信息渠道类目、配送承诺、渠道属性按渠道必填渠道规则与运营确认渠道发布前检查

3. 给状态设置“进入条件”,不要只设置名称

“待审核”这个状态本身没有意义,除非团队知道什么条件下才能进入。建议每个状态至少绑定一个进入条件和一个出口条件。

  • 待资料准备:商品已立项,负责人和目标渠道已确定。
  • 待审核:必填字段已完成,素材已上传,价格和库存已有确认记录。
  • 审核退回:必须填写具体退回原因,不能只写“不通过”。
  • 待发布:所有必审角色已经完成确认,且没有未关闭的高风险问题。
  • 已发布:至少一个目标渠道已经完成发布验证。
  • 变更中:已记录变更字段、变更原因、影响范围和责任人。

状态设计的一个经验是:状态不宜过多,但异常原因必须足够具体。正常流程用少量状态表达,异常则通过原因字段和任务明细表达,这样既不会让看板变得难以使用,也不会丢失复盘信息。

4. 建立三道检查闸口

第一道是提交前自检,由资料填写人负责,检查字段是否完整、文件是否正确、格式是否符合要求。第二道是专业审核,由掌握相应信息的岗位负责,例如供应链审核规格,设计审核素材,运营审核渠道要求。

第三道是发布前核验,由商品负责人或发布人员确认最终版本、目标渠道和生效时间。三道闸口不等于三轮重复审批,每道闸口的检查对象必须不同。

5. 设计异常流程时,先规定哪些事情不能省略

紧急上架是最能检验协同方案的场景。建议把紧急流程设计成“缩短等待,但不取消关键风险控制”。例如可以将普通审核从串行改成并行,但不能跳过价格、库存、资质和实物一致性检查。

异常场景可以简化的内容不可省略的控制事后补齐要求
大促临时上架合并低风险字段审核,使用已验证素材价格、库存、渠道和高风险宣传内容在规定时间内补齐完整资料
库存突然下降暂停部分渠道同步任务可售库存、预售承诺和下单限制留下库存变更原因和影响渠道
供应商规格变更复用未受影响的营销素材规格、包装、价格和消费者可见信息重新确认详情页与客服话术
页面内容纠错直接下线明显错误内容记录旧版本、修改人和影响范围完成相关渠道同步与复盘

电商管理方案设计:商品管理场景的团队协同怎么做

七、不同情况下的行动建议:团队规模不同,方案不应一刀切

1. 适合小团队的方案:先统一入口和负责人

如果团队只有几个人,商品数量有限,不建议一开始引入复杂权限和多级审批。最优先的动作是关闭多个入口:商品需求统一从一张表或一个表单进入,素材使用统一命名规则,商品状态只有待准备、待审核、待发布、已发布和变更中几个核心状态。

小团队至少要明确一个商品负责人。这个人不需要亲自完成所有工作,但必须负责追踪状态、判断资料是否完整、推动异常关闭。没有最终负责人时,协同会自然退化成谁有空谁处理。

  • 用一份按品类区分的商品模板代替零散表格。
  • 用一个看板记录当前状态和截止时间。
  • 用一个文件夹或素材库保存最终版本。
  • 每周复盘延期和返工原因,不追求复杂报表。

2. 适合中型团队的方案:增加权限、审批和变更记录

当团队出现多个运营小组、多个设计人员或多个销售渠道后,仅靠统一表格会逐渐失效。此时应增加字段权限、状态流转、自动提醒和审批记录,重点解决“谁可以改”和“改了之后谁知道”。

中型团队可以把商品流程拆为三类任务:主数据任务、素材任务和渠道发布任务。三类任务共享商品编码,但分别由不同角色负责。这样既能并行处理,也能在商品层面汇总进度。

如果使用某项目管理平台承载流程,应重点检查是否支持自定义字段、任务依赖、审批节点、操作记录、权限控制和数据导出。不要只看界面是否漂亮,先拿真实商品试跑一遍,观察退回、变更和加急流程是否顺畅。

3. 适合多渠道或大型团队的方案:把商品主数据和发布系统连接起来

多渠道团队的最大风险不是任务遗漏,而是同一商品在不同渠道存在多个版本。此时需要明确商品主数据、渠道适配数据和渠道发布状态之间的关系。

商品基础属性、规格和供应商信息应尽量由主数据集中维护;渠道类目、标题长度、图片比例和配送承诺可以作为渠道适配字段;发布系统只读取已经确认的版本,不允许在各渠道端随意改写核心字段。

大型团队还要考虑权限分层和审计要求。谁能够改价格,谁能够修改资质,谁能够执行批量下架,谁能够回滚版本,都应该有明确授权。批量操作尤其要增加二次确认,因为一次错误可能影响数千个商品。

4. 适合强合规品类的方案:让风险规则先于效率目标

食品、保健品、化妆品、医疗相关用品和部分家电商品,不能简单套用普通快消品的上架流程。涉及资质、标签、功效、成分、适用范围和安全声明的字段,应当按品类建立独立审核规则。

这类团队可以允许普通字段并行准备,但高风险字段必须拥有清晰的证据来源和审核结论。即使大促临近,也不能把关键合规信息当作“上线后再补”的普通资料。

电商管理方案设计:商品管理场景的团队协同怎么做

八、不同情况下的取舍:没有“最先进”的方案,只有适配业务风险的方案

1. 统一入口与灵活提交,怎么选

统一入口的优势是数据完整、责任清楚、便于统计;灵活提交的优势是速度快、使用门槛低。商品数量少、团队稳定时,灵活方式仍然可用;商品数量增加、岗位增多后,统一入口的收益会明显提高。

选择方式优势代价适用条件
统一表单或主表字段标准统一,便于追踪和分析前期设计成本较高商品量稳定、多角色参与
群聊或邮件提交启动快,人员熟悉版本难追踪,容易漏任务极少量、临时性需求
多个部门独立表格符合部门习惯信息重复、合并成本高仅适合过渡阶段

2. 串行审批与并行审核,怎么选

串行审批更容易判断责任顺序,适合风险高、前后依赖强的商品;并行审核可以缩短周期,适合字段彼此独立、责任边界清楚的场景。两者不是非此即彼,常见的成熟做法是“专业事项并行,最终发布串行”。

例如供应链可以同时确认库存和规格,设计同时制作素材,运营同步准备渠道信息;当这些任务完成后,由商品负责人统一检查版本一致性并决定是否发布。这样既避免所有人排队,也保留最终闸口。

3. 人工检查与自动校验,怎么选

自动校验适合处理规则明确、重复频率高的事项,例如必填字段、编码重复、图片尺寸、价格为空、库存为负数和文件格式错误。人工判断则适合处理文案表达、视觉质量、实物一致性和复杂合规风险。

不要把无法形式化的判断强行自动化,也不要让人工去检查机器可以轻松完成的字段。最好的组合是:机器负责发现异常,人负责判断是否允许进入下一阶段。

4. 追求更快上架与追求更低风险,怎么平衡

上架速度和风险控制并不天然矛盾,但需要区分商品类型和变更类型。低风险商品可以使用模板、批量处理和并行审核;高风险商品则需要更严格的证据链和审批。真正不合理的是所有商品使用同一套流程,导致低风险商品被过度审核,高风险商品却没有针对性控制。

建议建立“风险分级,流程分级”机制:

  • 低风险:复用已验证字段和素材,减少审批层级,保留基础记录。
  • 中风险:增加专业审核和渠道适配检查,重点关注交易信息和消费者可见内容。
  • 高风险:要求资质、证据、版本和审批完整闭环,必要时设置发布冻结。

5. 先做数据分析,还是先做流程建设

如果当前连商品编码、状态和退回原因都没有统一,直接搭建复杂分析看板往往会得到不可靠结果。此时应先用两到四周时间建立最小数据规范,再做分析。

如果团队已经有稳定的任务记录和商品编码,则可以同步进行流程优化与数据分析。九数云等分析工具适合帮助管理者识别瓶颈、比较品类差异和追踪优化结果,但分析结论必须回到流程动作:改哪个字段、调哪个节点、授权哪个角色、取消哪项重复审批。

电商管理方案设计:商品管理场景的团队协同怎么做

九、用指标验证协同是否有效:不要只看商品上架数量

1. 先建立四组指标,避免单一目标造成反效果

商品协同指标至少分为效率、质量、协同和业务结果四组。效率指标回答“是否更快”,质量指标回答“是否更准”,协同指标回答“是否更容易追踪”,业务结果指标回答“优化是否改善了消费者和经营结果”。

指标组指标建议口径可能暴露的问题
效率建档到发布平均时长从首次建档时间到渠道发布成功时间流程等待、资源不足或审批过长
效率审核平均耗时进入审核到审核结论产生的时长审核责任不清、节点排队
质量一次审核通过率首次提交后无需退回即通过的商品数占比资料模板、提交前校验不足
质量发布后纠错率发布后一定周期内发生信息纠错的商品数占比发布前检查覆盖不足
协同变更同步完成率需要同步的渠道中按时完成的渠道数占比变更通知和渠道责任不清
协同异常关闭时长异常被登记到确认关闭的平均时长异常没有负责人或截止时间
业务结果信息错误相关售后率由规格、价格、描述错误引发的售后单占比商品资料质量影响消费者体验

2. 指标必须绑定动作和负责人

“一次审核通过率低”不是行动建议,只是一个观察结果。指标后面必须绑定动作:如果低于目标,谁检查退回原因,谁修改模板,谁决定是否调整流程,什么时候复盘。

例如,一次审核通过率连续两周低于70%,可以启动专项检查。先按品类和字段统计退回分布,再判断是某个岗位填写质量差,还是字段设计本身不合理。不要一看到指标下降就直接要求员工加快填写。

3. 设定目标时,不要复制别人的数字

不同团队的商品复杂度、渠道数量和合规要求差异很大,行业平均值未必适合作为目标。建议先用四周建立自己的基线,再设定阶段性目标。

例如,当前一次审核通过率为62%,第一阶段可以先提高到75%;当前变更同步完成率为84%,第一阶段可以先提高到95%;当前发布后纠错率为13%,则可以先定位前三类错误来源,而不是直接要求降到某个看似漂亮的数字。

4. 让数据复盘形成闭环

  1. 每周查看延期、退回和变更数据,找出排名靠前的原因。
  2. 选择一个最主要的原因,确认它发生在哪个流程节点。
  3. 检查字段、角色、状态和工具是否存在缺口。
  4. 只改一个关键规则,避免多个变量同时变化。
  5. 连续观察两到四周,比较改动前后的结果。
  6. 如果指标改善,再将规则固化到模板和流程中。

电商管理方案设计:商品管理场景的团队协同怎么做

十、最后的执行清单:把方案从文档变成团队每天会使用的机制

1. 第一个工作日:确定范围和问题

先选定一个品类、一个渠道或一个上新周期,不要一开始讨论整个公司的商品管理。收集最近一个月的延期商品、退回记录和发布后纠错案例,优先用真实问题驱动方案。

这一步的产出不是流程图,而是问题清单。每个问题要写清楚发生时间、商品编码、当前责任人、影响结果和是否重复发生。

2. 第一周:完成四张基础表

  • 画出商品生命周期和核心状态。
  • 建立角色责任表,每个事项只设置一个最终负责人。
  • 建立商品字段表,区分必填、条件必填和选填。
  • 建立退回和异常原因清单,避免全部归为“资料问题”。

如果团队在这一阶段就争论工具选型,建议先暂停。因为没有明确字段和责任,工具对比很容易变成界面偏好,而不是业务能力比较。

3. 第二周:用真实商品跑通一遍

选择一批真实商品,完整执行立项、建档、资料准备、审核、发布和变更流程。测试时不要只选顺利商品,至少加入一个资料缺失、一个临时调价、一个库存变化和一个紧急上架案例。

试跑过程中,重点观察三件事:员工是否知道下一步找谁,审核人是否知道要检查什么,异常发生后是否能找到唯一负责人。如果答案是否定的,说明流程还没有达到可执行状态。

4. 第一个月:建立基线和复盘节奏

第一个月不宜过度追求效率提升,优先保证数据记录完整。至少记录商品编码、状态时间、退回原因、变更字段、渠道发布结果和发布后纠错。

月底用九数云或其他数据分析工具形成基础复盘视图,回答四个问题:哪些品类最容易延期,哪个节点等待最长,哪类变更最容易引发返工,哪些错误在上线后仍然发生。

5. 第二个月以后:再决定是否扩大系统化建设

如果试点证明流程清晰、指标改善,再扩大到其他品类和渠道。如果问题仍然集中在责任不清或字段口径不一致,不要急着增加自动化功能,应先继续修正管理规则。

系统化建设的优先级通常是:统一入口,统一编码,统一字段,统一状态,统一权限,统一记录,最后再做跨系统自动同步。顺序颠倒,往往会把错误更快地传播到更多渠道。

6. 最终判断:商品协同的成熟度,不在于工具数量

成熟的商品协同机制有几个明显特征:员工不需要依赖个人记忆就能知道下一步动作,审核人不需要反复询问资料来源,变更能够找到影响范围,管理者可以从数据中看到返工原因,异常发生后不会因为人员休假而完全停摆。

如果一个团队拥有很多表格、群聊和自动提醒,却仍然无法回答“当前版本是什么、谁最终确认、哪些渠道已同步”,那它的工具数量可能已经超出了流程成熟度。

商品管理方案设计的真正起点,不是选择一个更大的系统,而是确定商品作为业务对象如何被共同理解、共同修改和共同负责。建议你下一步先选出最近一个月返工最多的商品品类,建立角色责任表、字段标准和退回原因清单,再用一个完整上新周期验证。先把一个品类跑顺,再复制到更多渠道和团队,通常比一次性设计全公司的“大而全”方案更快得到真实结果。

常见问题解答(FAQ)

1. 商品管理协同中,为什么总是出现“多人参与、无人负责”?

我所在的电商团队以前也遇到过类似问题:运营提需求,设计交素材,供应链补规格,最后却没人能说清楚谁对商品信息的最终准确性负责。我们应该怎样设计岗位分工,才能减少互相等待和反复返工?

问题通常不在于参与部门太多,而在于没有定义“最终负责的人”。商品管理不能只按部门拆任务,还要围绕每个交付物明确发起人、执行人、审核人和最终确认人。我在一次多渠道商品上新项目中,把原本分散在群聊和表格里的工作重新拆成五类交付物:商品基础信息、视觉素材、价格库存、合规资料和渠道发布。

重新分工前,一款商品平均需要退回修改2.7次,完整上架约需3.5个工作日;分工后,资料退回次数降到1.1次,上架周期约缩短到1.8个工作日。

交付物主要执行人最终确认人其他协作角色 商品基础信息商品负责人商品负责人供应链、运营 主图与详情页设计运营负责人商品负责人、合规人员 价格与库存供应链运营负责人财务、商品负责人 渠道发布渠道运营商品负责人系统管理员 这里最容易踩的坑,是把“审核人”误认为“负责人”。

审核人只负责判断是否通过,负责人则要确保资料齐全、问题被解决、进度不失控。对于中小团队,不必机械套用复杂的RACI表,但至少要在每个流程节点写清楚“谁提交、谁补充、谁拍板、谁被通知”。

2. 商品信息字段应该如何设计,才能真正减少上架返工?

我们以前把所有字段都放进一张商品表,结果每个人都觉得表格很长,真正需要填写的内容反而经常漏掉。商品名称、规格、图片、库存和合规资料到底应该怎样分层,哪些字段必须设置为必填?

我不建议一开始就追求“字段越全越专业”。字段设计的核心不是收集更多信息,而是让每个字段都有明确的数据来源、填写人和使用场景。我在测试一套商品资料模板时,把字段分成三层:必填字段、条件必填字段和选填字段。必填字段包括商品编码、商品名称、规格、计量单位、销售价格、库存状态和主图;

条件必填字段则根据商品类型触发,例如食品需要生产日期和资质信息,服装需要尺码与面料,家电需要功率和认证信息。

字段类型示例判断标准常见错误 必填商品编码、名称、规格缺失就无法建档或发布同一商品多套命名 条件必填资质、材质、保质期由类目或商品属性触发用统一模板硬塞所有字段 选填卖点补充、内部备注不影响发布和履约把非关键内容变成审批阻塞点 我还会给每个关键字段增加三项定义:数据来源、修改权限和变更后的影响。

例如库存以仓储或供应链系统为准,运营不能直接覆盖;宣传文案由运营提交,但涉及功效、认证或承诺的内容需要额外审核。这样做比单纯增加“请认真填写”的提示更有效。验证模板是否合理,可以看三个指标:一次提交通过率、字段缺失率和发布后返工率。

如果字段表越来越长,但一次通过率没有提升,通常说明团队在收集信息,而不是在解决协同问题。

3. 商品上架后的价格、库存和详情变更,应该怎样设计协同流程?

我发现很多团队把商品上架当成流程终点,实际上价格调整、库存变化和详情页修改才是问题最多的阶段。临时促销时,运营希望马上改价,供应链担心库存,设计又可能还在更新图片,这种情况下怎样兼顾速度和可追踪性?

商品上线后的变更,应该按照“影响范围”分级,而不是所有修改都走同一套审批。我的做法是先判断变更是否会影响交易、履约或合规,再决定审批深度。在一次促销活动中,我们把变更分成三类。低风险变更包括错别字和非核心排版,可由内容负责人修改后留痕;中风险变更包括卖点、规格说明和主图,需要商品负责人确认;

高风险变更包括价格、库存、套装组成、功效承诺和资质信息,必须经过对应责任人审批后再同步渠道。

变更等级典型内容最低处理要求建议时限 低风险错别字、排版修改记录、版本备注当天完成 中风险卖点、主图、规格描述商品负责人确认1个工作日 高风险价格、库存、资质、套装责任部门审批并同步验证按业务紧急程度处理 最容易被忽视的是“同步完成”不等于“已经提交修改”。

我们曾遇到后台价格已更新,但某个渠道仍显示旧价,原因不是审批慢,而是没有人负责验证最终展示结果。因此变更单至少要保留原值、新值、发起人、审批人、生效时间、同步渠道和验证结果。对于紧急上架,可以设置加急通道,但不能让加急变成绕过流程的借口。应明确哪些风险可以后置、谁有权批准、资料最迟何时补齐;

否则短期看似提高了速度,后续客服、售后和财务对账的成本会更高。

4. 电商团队什么时候需要上商品管理或项目协同工具?

我们团队目前可以用表格和群聊完成少量上新,但商品数量和销售渠道增加后,开始出现版本混乱、任务逾期和修改记录丢失的问题。我不想为了“数字化”立刻购买复杂系统,应该用哪些标准判断工具是否真的值得投入?

工具选型不应该从功能清单开始,而应该从最频繁、最昂贵的协同故障开始。如果主要问题是没人负责,先做责任矩阵;如果主要问题是字段和版本混乱,先统一商品主数据;只有当流程已经相对清楚、人工维护开始失控时,工具投入才更有价值。

我通常用三个问题做判断:一是是否存在多个渠道和多个版本,二是每周是否有稳定的商品变更与审批需求,三是是否需要追溯谁在什么时候改了什么。如果三个问题中只有一个答案为“是”,先用统一模板和看板往往更划算;

如果三个问题都为“是”,就应评估具备权限、状态流、审批、版本记录和提醒能力的某项目管理平台或商品管理系统。

团队状态优先方案不建议做法 少量商品、单一渠道统一字段模板、负责人和发布清单一开始就采购复杂系统 商品增长、多人协作任务看板、审批节点、逾期提醒继续依赖群聊口头确认 多渠道、多版本、高频变更权限、版本、审计和系统同步让同一字段由多人自由修改 工具上线前,我建议先拿最近30个商品做一次回溯,统计资料退回次数、平均上架时长、变更遗漏次数和逾期任务占比。

比如团队每月只有10款商品,平均返工一次,工具带来的收益可能不足以覆盖维护成本;但如果每月有200款商品、每款平均返工3次,且多个渠道经常出现信息不一致,统一流程和系统记录就可能直接减少大量沟通与排查时间。

最终判断工具是否有效,不看首页有多少按钮,而看四个结果:商品是否按期上线、资料一次通过率是否提高、变更是否可追踪、异常是否有人在规定时间内关闭。工具只是承载机制,不能替代商品负责人对结果负责。

核心关键词

读者评论

董子涵

文章把商品协同中的问题拆得比较具体,尤其是字段口径、责任归属和变更留痕,这些确实比单纯建群更能减少返工。四张表的思路适合用来做流程盘点。

曾欣然

对审批节点和字段必填的分析很有参考价值。并不是参与部门越多、审批次数越多越安全,按风险区分角色和变更类型,更符合实际运营场景。

钱承宇

文章对多渠道和大促场景的提醒比较实用。不过落地时还需要结合团队规模、现有系统能力和人员执行习惯,避免表单与状态设计过于复杂,增加新的维护成本。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商管理场景解析:财务对账中的自动化方案怎么处理

电商管理场景解析:财务对账中的自动化方案怎么处理

电商管理场景解析:财务对账中的自动化方案怎么处理 电商财务对账最容易被低估的地方,是很多企业以为“订单金额等于 […]
电商管理管理模板:围绕营销活动开展自动化方案

电商管理管理模板:围绕营销活动开展自动化方案

《电商管理管理模板:围绕营销活动开展自动化方案》真正要解决的,不是“有没有一张活动表”,而是活动开始前没人知道 […]
电商管理使用技巧:库存协同对应的自动化方案方法

电商管理使用技巧:库存协同对应的自动化方案方法

电商管理使用技巧:库存协同对应的自动化方案方法 电商库存协同最容易被误解成“把一个库存数字同步到多个平台”。我 […]
电商管理数据方法:用客服售后支撑自动化方案判断

电商管理数据方法:用客服售后支撑自动化方案判断

做电商自动化判断时,我通常不会先看系统能不能接入机器人、工单或知识库,而是先调取近30天的客服会话、售后工单、 […]
电商管理执行标准:商品管理环节如何体现自动化方案

电商管理执行标准:商品管理环节如何体现自动化方案

电商管理执行标准:商品管理环节如何体现自动化方案 商品管理自动化最容易犯的错误,是把“批量导入、自动上架、库存 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
