运营管理平台配置指南真正要解决的,不是“把年度目标录入系统”这么简单,而是让一个目标能够沿着组织、指标、负责人、任务、数据和复盘一路追溯。我的经验是,很多团队上线平台后仍然依赖 Excel,不是工具功能不够,而是首次配置时跳过了指标口径、目标层级和数据责任人这三个基础环节,最后系统只能记录结果,不能解释结果。

“公司年度销售额为 1,200 万元,每个部门平均分配 300 万元”,看起来完成了目标拆解,实际上只完成了数字切分。真正可执行的目标,还要回答四个问题:为什么由这个部门承担、这个部门通过什么指标完成、具体由谁负责、数据从哪里更新。
因此,一个完整的目标对象至少应包含以下信息:
如果平台只配置了目标名称和目标值,却没有建立这些关联关系,那么它更像一张数字登记表,而不是目标管理平台。
我不建议新团队一开始就配置几十个字段、十几种审批节点和复杂的多维报表。首次上线最重要的不是功能齐全,而是先打通一条可验证的链路:
这条链路跑通后,再增加预算、资源、绩效权重、自动同步和预测分析等高级能力。否则配置人员会把大量时间消耗在字段设计上,却没有验证业务人员是否真正愿意使用。

很多平台项目一开始就讨论首页要放哪些卡片、仪表盘用什么颜色、管理层要看哪些图表。我通常会把这些工作放到后面。因为如果组织、指标和数据关系没有稳定,任何看板都只是漂亮的静态展示。
正确顺序应当是:先建立组织和人员,再建立指标字典,然后设置目标周期和承接关系,接着配置填报、审批和预警,最后再做看板。看板是配置结果,不是配置起点。
我曾经见过一种很典型的运营管理场景:公司要求每周填报销售进度,平台中设置了“本周新增客户”“本周跟进数”和“本月销售额”三个字段。一个月后,数据看起来很完整,但管理会议依旧无法回答三个问题:新增客户是否有效、跟进是否推动了转化、销售额下降究竟是线索不足还是交付延迟。
问题不在于缺少数据,而在于数据之间没有关系。新增客户是数量,跟进数是动作,销售额是结果。三者如果没有客户阶段、转化率、成交周期等中间节点,管理者看到的只是三个互相独立的数字。
这也是运营管理平台最容易出现的误区:把“填报完成率”误认为“管理有效率”。填报及时,只能说明团队按时提交了数据;目标达成,也不一定说明目标设置合理。只有当系统能够帮助团队定位偏差并采取行动,平台才真正参与了经营管理。
行政组织通常按照汇报关系建立,例如市场部、销售部、交付部和财务部。但经营目标可能按照区域、产品、渠道或客户类型拆分。如果平台只配置行政部门,后续就无法准确回答“华东区域的目标完成情况”或“线上渠道的利润贡献”。
因此,配置组织时要先问清楚目标按什么维度分配。若目标按区域拆解,就应增加区域这一业务维度;若目标按产品线拆解,就不能仅依赖部门字段;若一个人同时参与多个项目,还要区分行政归属和业务归属。
| 管理维度 | 适合解决的问题 | 配置时的注意点 |
|---|---|---|
| 部门 | 谁负责承接公司目标 | 适合组织责任分配,不一定适合分析业务贡献 |
| 区域 | 不同市场的收入、客户和成本差异 | 需要处理跨区域客户和人员兼任问题 |
| 产品线 | 不同产品的销售、毛利和交付表现 | 要统一产品名称和归属规则 |
| 渠道 | 线上、线下、代理等渠道效果 | 要明确一个客户或订单能否归属多个渠道 |
| 项目 | 专项任务、交付周期和资源投入 | 需要设置项目负责人、阶段和完成标准 |
“新增客户”是运营平台中非常常见的指标,但不同团队对它的理解可能完全不同。有人把填写联系方式算作新增客户,有人要求完成有效沟通,有人则只统计首次付费客户。如果这些定义没有写入指标字典,平台最终会把不同口径的数据汇总到一起。
我建议每个核心指标至少记录六项内容:定义、单位、时间范围、数据来源、计算公式和责任人。例如“月度新增有效客户”应说明是否去重、是否排除内部测试客户、以首次提交还是首次沟通作为时间点,以及客户状态由谁确认。

组织架构是目标拆解的第一层基础。配置时不要只复制通讯录,而要考虑目标的承接关系。至少需要建立工作空间、部门、岗位、人员、汇报关系和业务单元等信息。
如果企业只按部门拆目标,部门层级通常足够;如果目标还要按区域、渠道或产品分析,则应增加相应维度。需要特别注意,行政归属和业务归属可以不同。例如,一个运营人员可能属于市场部,但实际负责华南区域的渠道增长项目,平台应允许这两个关系同时存在。
建议首次配置时先确认以下内容:
专业判断:如果团队的经营分析经常按区域、产品或渠道开会,就不要只配置部门字段。平台的组织模型应服务于管理动作,而不是单纯还原企业通讯录。
目标管理中的权限,不只是“能不能登录”,而是要区分谁能创建、谁能拆解、谁能修改、谁能审批、谁能查看以及谁能导出数据。
一个较实用的角色设计如下:
| 角色 | 主要权限 | 不建议默认拥有的权限 |
|---|---|---|
| 平台管理员 | 维护组织、字段、流程和基础参数 | 不必直接修改业务目标结果 |
| 目标负责人 | 创建目标、分配责任、提交调整申请 | 不应随意修改历史填报数据 |
| 部门负责人 | 承接上级目标、审核下级拆解、查看部门数据 | 不应默认查看无关部门的明细数据 |
| 执行人 | 更新任务进度、填写风险和完成情况 | 不应修改指标定义和目标总量 |
| 数据维护人 | 负责数据更新、校验和异常说明 | 不应直接审批自身填报结果 |
| 管理层 | 查看汇总、趋势、预警和复盘记录 | 不建议绕过流程直接覆盖目标 |
权限设计最容易犯的错误是“为了方便,把所有人都设为可编辑”。短期看确实省事,长期会造成目标被反复修改、历史版本消失和责任边界模糊。我的建议是,核心目标和指标定义采用较严格的编辑权限,执行进度则允许负责人和执行人按规则更新。
年度、季度、月度和周目标并不是越细越好。时间颗粒度应取决于业务变化速度、数据获取成本和管理动作的频率。
最常见的错误是把年度目标简单除以十二,作为每个月的目标。对于有明显旺季和淡季的业务,这会造成一月目标虚高、旺季目标偏低,团队在年初被误判为落后,年末又被迫集中冲刺。
更合理的做法是参考历史同期、已签订单、活动计划、资源投入和季节性因素。若历史数据不足,可以先使用建议基准,但要在平台中标注“初始估算”,并在第一个周期结束后重新校准。

指标字典是平台配置中最值得投入时间的部分。它不是简单的指标名称列表,而是团队对业务语言的共同约定。
建议核心指标采用固定模板:
| 字段 | 示例 | 配置意义 |
|---|---|---|
| 指标名称 | 月度有效商机数 | 避免使用过于宽泛的“客户数” |
| 指标定义 | 完成需求确认且进入报价阶段的商机 | 明确什么对象可以被统计 |
| 单位 | 个 | 统一数量、金额、百分比和时长的表达方式 |
| 统计周期 | 自然月 | 避免自然月、财务月和活动周期混用 |
| 数据来源 | 销售管理系统 | 明确数据由谁维护及如何追溯 |
| 计算公式 | 进入报价阶段且去重后的商机数量 | 保证不同团队使用同一判断规则 |
| 数据负责人 | 销售运营专员 | 出现异常时能够找到责任人 |
我会特别关注两个细节。第一,指标是否有明确的排除条件,例如重复客户、取消订单和测试数据。第二,指标是否能够被行动影响。如果一个指标只能在月底统计,团队平时无法干预,它更适合作为结果指标,而不是日常过程指标。
目标层级一般可以设计为“公司目标,部门目标,团队目标,个人目标,执行任务”,但并非每个企业都必须设置五层。层级越多,追踪精度越高,维护成本也越大。
目标拆解方式主要有以下几种:
平台最好保留“上级目标”和“目标来源”两个字段。这样下级目标发生偏差时,可以快速判断问题来自原始目标、拆解方法还是执行过程。
“责任人”是目标管理中最容易被滥用的字段。一个目标如果填写了五个责任人,通常意味着没有人真正对结果负责。
我建议把角色拆成四类:
如果平台只提供一个“负责人”字段,可以把最终负责人放在该字段中,再用参与人、协同部门或任务分派字段补充其他关系。不要把所有参与人员都写进负责人字段,否则后续预警、绩效沟通和复盘都会失去对象。
数据来源通常分为三类:业务系统自动同步、表单或平台人工填报、线下数据汇总后批量导入。不同数据来源对应不同的管理风险。
| 数据方式 | 优势 | 主要风险 | 适用建议 |
|---|---|---|---|
| 系统自动同步 | 减少重复录入,更新速度快 | 源系统口径错误会自动放大 | 先确认主数据和字段映射 |
| 在线填报 | 上线快,适合新业务 | 容易漏填、错填或延迟更新 | 设置必填项、审核和异常说明 |
| 批量导入 | 适合历史数据和阶段性汇总 | 版本混乱,难以追溯修改过程 | 保留导入批次、来源和操作记录 |
如果使用九数云等数据分析与管理类平台进行运营数据汇总,我会先处理字段映射和数据颗粒度,再讨论图表布局。比如订单数据按订单行记录,目标数据按月记录,二者直接关联可能导致金额重复计算。必须先确定订单、客户、月份和组织之间的关联关系,否则看板上的完成率会因为数据重复而失真。
目标管理不能只记录“完成”或“未完成”。对于未完成目标,至少要记录偏差比例、原因类型、影响范围、补救措施和下次检查时间。
建议配置以下预警规则:
预警阈值不宜机械地统一设置为 80% 或 90%。一个年度目标在第一季度完成 20% 可能是正常节奏,一个月度项目在截止前一周完成 20% 则可能已经严重滞后。预警应结合目标周期、业务阶段和历史节奏判断。

这是目标拆解中最重要的专业判断之一。结果目标回答“最终要得到什么”,过程指标回答“目前是否沿着正确路径推进”,执行任务回答“今天具体要做什么”。三者既有关联,又不能互相替代。
| 类型 | 示例 | 作用 | 不能替代什么 |
|---|---|---|---|
| 结果目标 | 季度销售收入 300 万元 | 判断经营结果 | 不能直接解释过程问题 |
| 过程指标 | 有效商机 80 个、报价转化率 25% | 判断结果能否按节奏实现 | 不能直接等同于收入 |
| 执行任务 | 完成重点客户拜访、更新报价方案 | 推动过程指标变化 | 不能证明业务结果已经达成 |
例如,销售人员本周完成了 50 次客户跟进,但收入没有增长,平台不应简单判定“任务完成、目标正常”。还要继续检查跟进客户是否处于有效阶段、报价转化率是否下降、成交周期是否延长,以及是否存在交付或价格审批障碍。
我通常会要求配置人员画出一条最短业务链路:流量或线索从哪里来,经过什么节点,最终形成什么结果。每个节点只保留一个主要指标,避免为了“精细化”而添加大量无法行动的数字。
以线上获客为例,链路可能是:
如果平台只统计曝光量和成交量,中间没有任何转化节点,就无法解释结果变化。反过来,如果每一步都设置十几个重复指标,团队又会陷入填报负担。指标数量应由管理决策决定,而不是由平台字段容量决定。
一个指标如果没有对应动作,就很可能只是报表装饰。配置时可以为每个核心指标补充异常动作,例如:
这类动作不一定要做成复杂流程,但至少要在复盘模板中预留“偏差原因”和“下一步动作”两个字段。否则管理会议会停留在描述问题,而不是解决问题。

下面使用一个情景案例说明配置逻辑。假设某家提供企业服务的公司计划实现年度销售收入 1,200 万元,同时希望提升新客户转化效率。该数字为示例,不代表任何企业的公开经营数据。
公司原先使用表格管理目标,存在三个问题:收入目标按部门平均分配,没有考虑区域差异;“新增客户”没有统一定义;销售、运营和交付团队分别维护数据,月底才集中汇总。
配置平台时,团队决定先选择销售和运营两个部门试运行,并使用九数云进行数据汇总和可视化分析。这里的重点不是某个具体产品按钮,而是先把订单、客户、部门、月份和目标表之间的关系理顺。
公司年度收入目标为 1,200 万元。经过历史订单、在手商机和区域资源评估后,团队没有简单按照人数平均分配,而是形成了以下示例方案:
| 目标层级 | 目标对象 | 年度收入目标 | 拆解依据 |
|---|---|---|---|
| 公司 | 整体经营目标 | 1,200 万元 | 年度经营计划 |
| 区域 | 华东区域 | 420 万元 | 历史贡献和在手商机 |
| 区域 | 华南区域 | 300 万元 | 客户基础和新增资源 |
| 区域 | 华北区域 | 240 万元 | 团队规模和交付能力 |
| 其他业务 | 线上及合作渠道 | 240 万元 | 渠道计划和历史转化 |
这里的关键不是哪个区域数字最高,而是每个数字都有来源。平台中应记录拆解依据、目标负责人和复核时间。如果后续区域资源发生变化,管理者可以判断是目标需要调整,还是执行进度出现偏差。

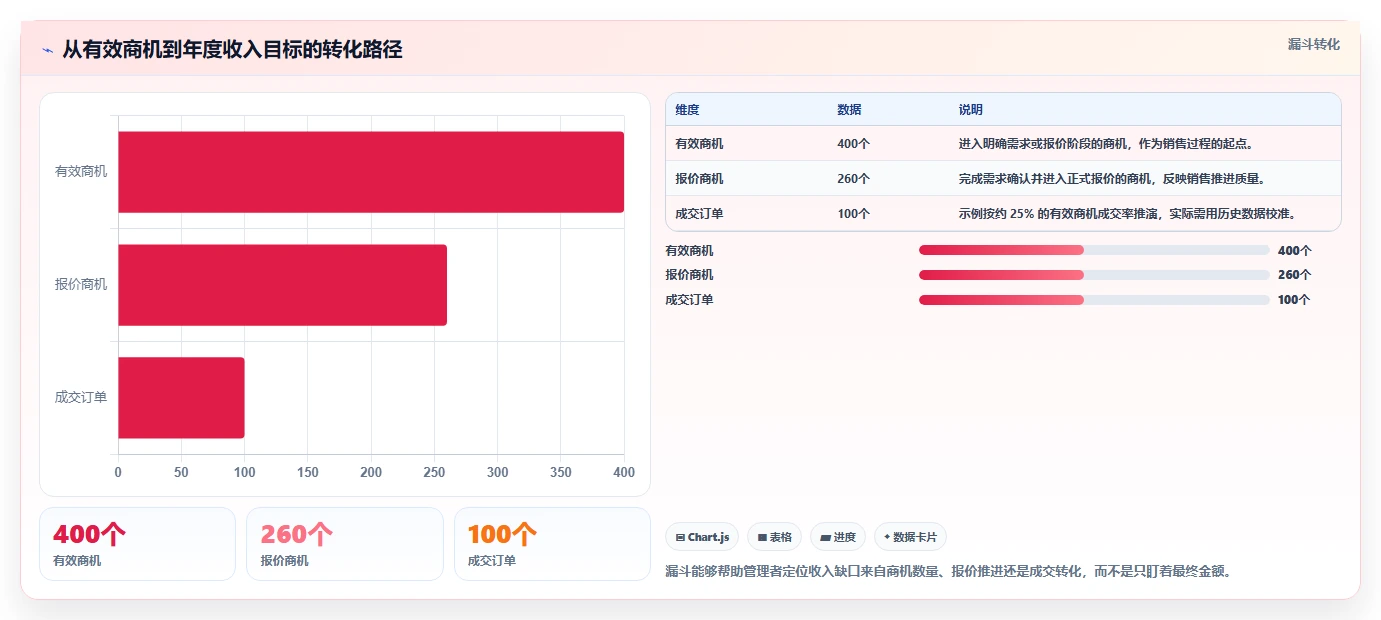

假设历史数据显示,平均每 10 个有效商机约有 2.5 个进入成交,平均成交金额为 12 万元。为了实现 1,200 万元收入,理论上需要约 100 个成交订单,对应约 400 个有效商机。这只是一个初步推演,实际还要考虑客户结构、回款周期和订单金额差异。
可以建立如下过程指标:
这些指标不是为了把销售人员的工作拆得越细越好,而是为了判断收入目标落后时,问题究竟出现在商机数量、转化效率、订单金额还是成交周期。

部门目标确定后,还需要拆成可执行任务。例如运营团队负责提升有效商机数量,可以建立内容规划、落地页优化、渠道投放和线索清洗等任务。销售团队负责转化,则需要跟进重点商机、完成报价、推进商务谈判和更新成交预测。
每项任务建议至少记录:
“完成一次活动”并不是一个足够好的完成标准。更好的写法是“在某日期前完成活动上线,产生不少于 80 个有效线索,并在活动结束后三个工作日内完成线索清洗”。这样任务才能与过程指标建立关系。
在九数云或其他数据分析平台中搭建目标看板时,最容易出现的技术问题是数据颗粒度不一致。订单表可能一行代表一个订单明细,目标表一行代表一个部门一个月份,人员表一行代表一个员工。如果直接把三张表按部门和月份连接,订单金额可能被重复计算。
我建议采用以下检查顺序:
如果目标表与实际数据无法在颗粒度上正确关联,宁可先减少维度,也不要急着做复杂图表。一个数字看起来精确,但无法解释计算过程,比暂时缺少一个指标更危险。

如果团队人数少于 30 人,且业务流程相对简单,我建议先配置公司目标、部门目标、负责人、截止时间、完成率、风险说明和复盘动作。指标数量控制在 10 至 20 个核心指标以内,优先覆盖收入、客户、交付和关键项目。
小团队的主要风险不是分析维度不够,而是每个人都在重复维护不同表格。此时可以接受部分数据人工填报,但必须明确更新时间和数据负责人。
小团队的取舍是:
当团队扩大到多个部门、区域或产品线后,目标拆解的难点会从“有没有目标”变成“不同团队是否使用同一种语言”。此时要重点建设指标字典、组织维度、数据责任人和跨部门协同流程。
例如,市场部门负责有效线索,销售部门负责成交,交付部门负责上线。如果三个部门对客户阶段的定义不一致,平台中的转化率就没有比较意义。中型团队应把客户阶段、订单状态、项目状态和收入确认规则统一起来。
中型团队的取舍是:
区域、产品和渠道同时存在时,目标模型容易迅速膨胀。理论上可以形成“区域乘产品乘渠道乘月份”的多维组合,但这会使目标维护和数据校验成本急剧上升。
我的判断方法是:只有当某个维度会导致不同的管理动作时,才把它纳入目标拆解。例如,华东和华南的负责人、资源和策略不同,区域维度有价值;如果两个区域只是展示差异,但不会改变预算、人员和行动,就不必一开始就拆得过细。
多维团队应先确定一个主拆解维度,再将其他维度作为分析维度。不要让每个维度都同时承担目标分配、绩效核算和经营分析三种职责。

如果企业已经有稳定的客户、订单、项目和财务数据,可以进一步配置自动同步、预测完成率、目标预警和资源分析。但自动化不是越多越好,前提是源系统的主数据、状态和时间口径已经稳定。
例如,自动计算销售预测之前,需要先明确什么叫有效商机、什么叫确定性收入、订单金额按签约还是回款确认。如果定义不清,自动化只会让错误更快地传播到管理层。
数据成熟团队的取舍是:
看板可以很快生成视觉效果,但如果指标没有统一定义,图表越多,误导越多。正确方式是先建立指标字典和数据关联,再确定管理层需要查看哪些结论。
一个项目可能所有任务都按时完成,但市场结果仍然没有改善。任务完成率衡量执行过程,目标完成率衡量经营结果,二者需要同时展示,不能用一个数字替代另一个数字。
目标拆到个人、每日和每个动作,可能会增加控制感,却不一定提升经营效果。细化的边界取决于执行者能否影响该指标,以及管理者是否会根据数据采取行动。无法被行动影响的细化,只会增加填报负担。
固定阈值容易配置,但不符合不同业务周期。短周期活动、长期项目、季节性销售和研发任务的进度逻辑不同,应分别设置预警策略。
经营目标确实可能调整,但必须保留原目标、调整时间、调整原因、审批人和调整后目标。否则复盘时无法判断是执行改善了,还是目标被降低了。
如果员工认为平台只用于追责,数据就会趋向于“报得好看”。更好的做法是把风险、资源需求和协同请求纳入平台,让执行者能够说明为什么落后、需要什么帮助以及下一步怎么做。
大型企业的目标模型通常包含多组织、预算、绩效、项目、财务和权限体系,中小团队直接照搬,很容易出现字段过多、审批过长和没人维护的问题。平台配置应从本企业最常发生的管理决策出发,而不是从别人拥有多少模块出发。

不要以“公司要上线平台”作为项目目标,而要写成可以验证的问题,例如“每周五前无法确认区域收入差异”“市场线索和销售成交无法对应”“项目延期无法提前暴露”。一个清晰的问题能够帮助团队判断哪些字段必须配置,哪些功能可以暂缓。
建议选择一个部门、一个区域或一个专项项目,而不是全公司一次性上线。试运行范围应具有代表性,既能体现目标拆解,也能暴露数据、权限和协同问题。
初始版本可以先选择 10 个左右核心指标,每个指标写清定义、单位、周期、来源和负责人。试运行期间发现指标无法解释问题,再增加指标;不要预先把所有可能的数字都加进去。
随机抽取一个个人任务,向上回溯到团队目标、部门目标和公司目标;再从公司目标向下检查是否能找到责任人和执行任务。如果任一方向断裂,就说明目标关系还没有配置完整。
月度业务至少运行一个完整月,季度业务最好运行一个完整季度。期间要记录填报耗时、数据错误、审批等待和预警处理情况。不要只问“大家觉得好不好用”,而要观察具体使用行为。
可以重点观察以下数据:
如果平台使用率低,不要马上增加提醒和强制流程。先判断是字段太多、数据难找、口径不清,还是使用者不知道填报结果会如何被使用。

推广前要形成一份配置说明,至少包括指标字典、目标拆解规则、角色权限、填报周期、预警条件和目标调整流程。新团队接入时,优先复制规则,不要直接复制全部历史数据和复杂页面。
| 检查项 | 必须回答的问题 | 未通过时的处理方式 |
|---|---|---|
| 目标范围 | 本次平台到底管理哪些目标 | 删除暂不需要的目标类型 |
| 组织关系 | 目标承接层级是否和业务结构一致 | 补充区域、产品或项目维度 |
| 指标口径 | 不同团队是否使用同一计算规则 | 建立指标字典和排除条件 |
| 数据来源 | 每个核心指标由谁、从哪里更新 | 设置数据负责人和更新时间 |
| 责任人 | 每个目标是否只有一个最终负责人 | 区分负责人、执行人和协同人 |
| 周期设置 | 年度、季度和月度是否合理衔接 | 结合历史节奏重新拆分 |
| 任务关系 | 任务是否能够说明如何推动目标 | 增加过程指标或完成标准 |
| 权限设置 | 谁可以新增、编辑、审批和导出 | 收紧核心指标和历史数据权限 |
| 异常机制 | 落后、延期和数据错误如何处理 | 配置预警、原因和升级规则 |
| 历史版本 | 目标调整后能否查看原始记录 | 启用版本、审批和调整原因 |
| 方案 | 核心配置 | 适合团队 | 主要优点 | 主要代价 |
|---|---|---|---|---|
| 极简方案 | 目标、负责人、周期、进度、备注 | 小团队或首次试运行 | 上线快、学习成本低 | 难以分析深层原因 |
| 标准方案 | 组织、指标、目标层级、任务、数据源、预警、复盘 | 多数中型团队 | 管理链路完整、可持续维护 | 需要指标治理和专人维护 |
| 多维方案 | 区域、产品、渠道、预算、预测和自动同步 | 数据成熟的复杂组织 | 分析精度高、支持经营决策 | 建设周期长、数据质量要求高 |
如果团队目前连“新增客户”和“有效客户”的定义都没有统一,不要直接选择多维方案。此时最需要的是指标治理,而不是更复杂的报表。
如果团队已经有稳定的数据系统,但管理层无法把目标、订单和人员结果关联起来,可以优先考虑具备数据关联、分析和可视化能力的平台,例如九数云这类数据分析平台,再根据业务需要补充目标管理流程。
如果团队的主要痛点是任务延期和跨部门协同,则应优先选择具备任务分派、责任关系、审批和提醒能力的某项目管理平台。不要仅因为它能做漂亮图表,就把它当作完整的经营分析系统。
工具选择的关键不是功能数量,而是平台能否覆盖你的管理闭环。可以用以下公式做初步判断:
很多团队把平台建设等同于把线下表格搬到线上,结果只是减少了部分邮件往返,却没有改变管理方式。真正有价值的平台,应当让管理者更快发现偏差,让负责人更清楚下一步动作,让执行者能够及时提出资源需求。
因此,评价平台是否有效,不能只看页面数量、字段数量和图表数量,而要看几个更接近经营结果的指标:偏差发现是否提前、异常处理是否更快、复盘动作是否关闭、目标调整是否有依据。
一个完成率为 82% 的数字本身价值有限。管理者真正想知道的是,为什么是 82%,差距来自数量不足、转化下降、资源不足、目标过高还是数据延迟。
所以我会把“偏差原因”视为核心字段,而不是附属备注。原因最好采用结构化分类,同时允许补充文字,例如线索不足、人员变动、交付延迟、价格调整、数据缺失和外部市场变化。结构化原因便于横向统计,文字说明则保留具体背景。
这听起来反常识,但一个能够在两周内跑起来、经过一个周期修正的简化模型,通常比一个设计了三个月却无人使用的复杂模型更有价值。
我建议把首次版本限定为“可运行、可追溯、可复盘”三个标准。可运行,意味着团队能够按周期使用;可追溯,意味着目标能找到来源、负责人和数据;可复盘,意味着偏差有原因、调整有记录、行动有跟踪。
如果你准备首次配置运营管理平台,可以今天就完成以下工作:
最后,我的核心判断是:目标拆解的真正起点不是目标数字,而是管理者准备如何使用这个数字。如果数字只用于月底汇报,平台会退化为填报工具;如果数字能够触发预警、资源调整、责任沟通和复盘行动,平台才会成为运营管理的一部分。配置时少关注“还能增加什么功能”,多追问“这个字段会改变什么决策”,通常更容易做出长期有效的系统。


读者评论
文章把目标拆解讲得比较透,尤其强调指标口径、责任人和数据来源,避免了只做数字分摊的常见误区。对于刚上线平台的团队,先跑通最小可用链路也很有参考价值。
组织架构与业务维度分开配置这一点很实用,很多企业确实只照搬通讯录,后续却无法按区域、产品或渠道分析。建议再补充跨部门目标的实际配置案例。
指标字典部分比较有操作性,定义、公式、周期和排除条件都应提前明确。不过文中内容较长,实际落地时可以先挑选少量核心指标试运行。
文章指出填报完成不等于管理有效,这个判断很客观。目标、过程指标和执行动作之间建立关联,确实比单纯制作看板更重要。
