运营管理平台改造重点:从任务协同推进实操教程
目录

运营管理平台改造重点:从任务协同推进实操教程 | 九数云-E数通

eshutong 发表于2026年9月20日

运营管理平台改造最容易走偏的地方,是把“任务协同”理解成增加一个待办列表。实际推进过多轮跨部门项目后,我发现真正拖慢执行的通常不是没有任务入口,而是任务进入系统后仍然缺少四件事:谁对结果负责、完成标准是什么、当前卡在哪个依赖上、异常发生后由谁介入。一个平台即使具备项目、审批、提醒和看板功能,只要这四个问题没有被结构化,团队最后仍会回到群聊、表格和人工催办。

运营管理平台改造重点:从任务协同推进实操教程

本文不把运营管理平台改造写成软件功能清单,而是从任务协同推进的实际链路出发,拆解平台应该先改什么、哪些字段必须保留、哪些流程不宜过度设计,以及如何用一组可复核的指标判断改造是否有效。文中涉及的案例数据,除特别注明外,均为匿名项目的情景模拟或建议基准,用于说明测量方法,不代表某一家企业的公开经营结果。

一、先讲结论:平台改造的核心不是“管任务”,而是“管任务之间的等待”

1. 先改任务闭环,再改页面功能

很多企业启动平台改造时,第一步是列功能:任务管理、甘特图、审批、日报、看板、消息提醒、数据分析。我的判断恰恰相反:第一步应该画出一项任务从提出到关闭的完整路径,再检查每一个节点需要什么信息、由谁操作、出现异常后如何处理。

一条最低可用的任务链路通常是:提出、评估、分派、负责人确认、执行、协同、风险预警、提交交付物、验收、关闭和复盘。只要其中有一个节点靠口头约定,平台就会出现“记录完整但推进失控”的情况。

任务协同的最小闭环,不是“创建,完成”,而是“目标,责任,依赖,动作,证据,验收”。这六类信息不一定全部做成复杂字段,但必须能被查到、被更新、被追责。

2. 最该优先治理的是等待时间

在跨部门运营工作中,任务实际执行时间往往没有想象中长,真正占用周期的是等待:等待需求澄清、等待素材、等待审批、等待接口、等待业务部门确认,或者等待管理者作出决策。若平台只统计任务从创建到关闭的总时长,却不区分“正在处理”和“等待他人”,管理者很难知道问题究竟出在执行能力还是协同机制。

因此,状态设计不能只保留“未开始、进行中、已完成”。至少应区分“待确认、执行中、等待他人、存在风险、待验收、已关闭、已延期”。状态不是越多越好,但必须能解释任务为什么没有向前移动。

运营管理平台改造重点:从任务协同推进实操教程

3. 用三个问题判断改造优先级

面对几十个模块和上百条需求,我通常先问三个问题。第一,哪些任务一旦延期,会直接影响收入、客户交付或关键经营节点?第二,哪些任务需要两个以上部门协作,且目前最依赖人工催办?第三,哪些任务已经有一定数量的历史记录,可以形成改造前后的基线?

同时满足这三个条件的流程,最适合做首批试点。例如市场活动上线、客户问题处理、经营会议事项跟踪、产品需求推进和区域运营整改。相反,低频、一次性、参与人很少的任务,不适合拿来验证协同平台,因为它无法暴露真实的流程问题。

二、为什么平台上线后,团队仍然依赖群聊和表格

1. 任务被记录了,但没有形成责任闭环

“张三负责跟进”并不等于责任清晰。一个可执行任务至少要区分发起人、负责人、协作人和验收人。发起人负责说明为什么要做,负责人负责交付,协作人负责提供输入,验收人负责判断结果是否合格。四个角色混在一起时,最常见的结果是所有人都参与,但没有人真正对最终结果负责。

另一个问题是负责人没有确认机制。管理者把任务分派出去,负责人被动接收,直到截止日期临近才发现目标不清、资源不足或时间不可行。任务创建后增加一个“负责人确认”节点,看似多了一步,实际上能提前暴露大量风险。

2. 任务描述像标题,不像工作说明书

“优化活动效果”“跟进客户问题”“完成数据整理”都不是足够清晰的任务。它们缺少对象、动作、结果和截止条件。改造时可以使用一个简单模板:在什么背景下,为了什么目标,由谁在什么时间前完成什么交付物,并由谁验收。

如果任务无法写出交付物,就不应直接进入执行状态,而应该进入“待补充信息”。例如“分析本月投放效果”的交付物可以是渠道明细表、预算消耗说明、转化漏斗和下月调整建议;“完成客户问题处理”的交付物则可能是问题定位记录、修复结果、客户确认截图或回访结论。

3. “进行中”掩盖了不同性质的问题

我在任务复盘中最不信任的字段就是一个孤立的“进度百分比”。一个任务显示80%,可能意味着主要工作已经完成,只差验收;也可能意味着负责人做了大量准备,但核心依赖没有解决。百分比看起来精确,实际上经常无法指导管理动作。

更实用的进展更新应包含四句话:已经完成什么、下一步做什么、当前卡在哪里、需要谁提供支持。若系统只能让用户填写百分比,就很难区分执行问题、依赖问题和决策问题。

4. 提醒很多,但升级规则缺失

提醒不等于推进。每天向所有人推送大量通知,只会造成通知疲劳。真正有效的提醒需要和风险等级绑定:普通任务在截止前提醒负责人,关键任务在临近节点同时提醒管理者,已逾期任务则必须说明逾期原因和新的承诺时间。

提醒还应避免只通知“任务未完成”,而要说明“未完成会影响什么”。当一个任务是后续三个任务的前置依赖时,它的优先级就不应只由负责人自行判断,平台需要将影响范围展示出来。

运营管理平台改造重点:从任务协同推进实操教程

三、专业判断:先判断问题属于流程、数据还是组织

1. 流程问题:任务在不同节点之间没有明确交接

如果任务经常出现“大家都以为别人会做”,通常是流程问题。比如市场活动的素材准备完成后,谁负责把素材交给投放团队,谁确认链接可用,谁负责上线前最后检查,都没有被定义。平台此时不应先增加更多提醒,而应先把交接条件写出来。

流程设计可以用“进入条件,处理动作,退出条件”来描述。以“待验收”为例,进入条件是负责人提交交付物,处理动作是验收人核对清单,退出条件是通过验收或退回补充。这样设计后,每个状态都有业务含义,不再只是颜色变化。

2. 数据问题:任务之间无法建立可追踪关系

如果管理者知道任务延期,却不知道它影响哪些任务,通常是数据结构问题。任务名称、负责人和日期只是基本信息,真正支持协同分析的还有父子任务、前置依赖、所属项目、业务目标、风险等级和交付物链接。

不是所有任务都需要建立复杂依赖。我的建议是只标记会影响时间或质量的依赖,例如“审批通过后才能投放”“接口完成后才能联调”“客户确认后才能关闭”。过度建立依赖会让维护成本上升,最后用户为了省事而全部忽略。

3. 组织问题:平台规则没有进入日常管理动作

有些企业的系统配置并不差,但管理者仍然通过私聊问进度,会议仍然要求员工重新制作一份汇报表,平台自然会被视为额外填报工具。工具能否落地,取决于管理动作是否与平台数据绑定。

例如,周例会不再逐人汇报所有任务,而是只讨论逾期、阻塞、重大风险和资源冲突;会议结束后,结论必须转成平台任务;每周复盘只看平台中的实际记录。这样做不是为了强迫员工使用,而是让平台成为最省力的协同入口。

4. 用诊断矩阵避免“拿系统问题解决管理问题”

改造前可以建立一个简单的诊断矩阵。若问题是目标不清,应优化任务模板和创建规则;若问题是协作等待,应补充依赖、状态和升级机制;若问题是数据口径不一致,应先统一指标定义;若问题是责任人不更新,则要结合会议机制、管理要求和异常追踪处理。

现场表现更可能的根因优先改造对象不建议先做的事
任务标题很多,但负责人经常追问背景目标和交付物没有结构化任务模板、创建必填项、负责人确认增加更多看板样式
任务长期显示进行中状态无法表达等待和风险状态模型、进展更新规则强制填写更细的百分比
一个部门延期,多个部门一起受影响缺少前置依赖和影响关系依赖字段、阻塞清单、升级机制单纯增加催办频率
系统数据与会议汇报不一致管理动作仍在系统外完成会议规则、数据口径、复盘机制继续扩展报表数量
员工认为平台增加了工作量重复填报或字段过多字段分层、自动带入、批量更新一次性上线全部模块
三、专业判断:先判断问题属于流程、数据还是组织

四、任务协同流程如何重设计:从“分派”推进到“验收”

1. 创建阶段:让任务具备执行条件

任务创建不宜要求用户填写几十个字段,但必须保留影响执行的核心信息。建议将字段分为三层。第一层是必填字段,包括任务名称、目标、负责人、截止时间和交付物;第二层是协同字段,包括协作人、验收人、前置依赖和优先级;第三层是分析字段,包括业务线、来源、成本中心和风险类型。

必填字段过少,会导致任务无法执行;必填字段过多,则会增加创建阻力。实际配置时,可以先观察一个月任务数据,找出经常在沟通中被补问的信息,再把这些信息变成字段,而不是凭管理者想象添加。

(1)任务名称要能被搜索和复盘

建议使用“动作+对象+结果”的命名方式,例如“完成华东区域活动素材验收”“确认客户退款接口异常原因”“提交第三季度渠道预算复盘”。不要使用“跟进一下”“尽快处理”“持续优化”这类无法检索的表述。

(2)交付物要能判断是否完成

交付物可以是文档、数据表、上线链接、客户确认记录、测试报告或审批结果。若交付物是一个判断结论,应同时写出判断标准。例如“完成渠道复盘”需要明确是否包含成本、线索量、转化率和下阶段建议。

2. 确认阶段:把不可行任务挡在执行前

负责人确认不是形式审批,而是一次小型风险评估。负责人需要确认四件事:是否理解目标、是否接受时间、是否具备资源、是否存在前置依赖。如果其中一项不成立,应允许退回补充,而不是先接受再延期。

在平台中可以设置两种确认结果:“接受执行”和“需要澄清”。“需要澄清”必须填写具体原因,例如缺少数据、目标冲突、依赖部门未确定或截止日期不合理。这样,管理者看到的不是一句“做不了”,而是一条可处理的问题记录。

3. 执行阶段:用下一步动作替代空泛进度

进展更新至少应包含当前状态、最后更新时间、下一步动作和预计完成时间。对于周期较长的任务,还应记录阶段性产出,以便在中途发现偏差,而不是等到最终截止日才发现任务没有实质进展。

如果业务团队不愿填写长篇日报,可以将更新限制为三项:本次完成、下一步动作、当前阻塞。通常这比要求填写“工作内容、完成比例、心得体会、风险说明、资源需求”等多个文本框更容易坚持。

4. 协同阶段:让等待变成一种可管理状态

当负责人把状态改成“等待他人”时,必须选择等待对象和预计恢复时间。平台可以自动生成等待时长,并在超过约定时间后提醒协作人。若等待超过第二个阈值,则升级给双方的管理者。

这里要注意,等待不等于甩锅。系统应同时保存负责人已经完成的动作,例如已提交资料、已发起申请或已完成初步判断。这样复盘时才能区分合理等待、无效等待和前置准备不足。

5. 验收阶段:用证据完成关闭

“负责人点击完成”只能说明负责人认为自己完成了,不能说明业务结果已经被接受。验收人应依据交付物、标准和影响范围进行判断。对于低风险任务,可以采用一次确认;对于高风险任务,可以设置业务验收和技术验收两个节点。

任务验收不通过时,不建议直接把状态改回“进行中”,而应记录退回原因,并决定是补充原任务、拆出新任务,还是调整目标。否则历史记录会被覆盖,管理者无法知道返工发生过多少次。

运营管理平台改造重点:从任务协同推进实操教程

五、平台配置重点:字段、权限、提醒和看板怎么取舍

1. 字段配置:保留影响决策的信息

字段设计的原则不是“信息越全越专业”,而是“每一个字段都能改变一次管理动作”。例如优先级字段可以决定资源排序,前置依赖字段可以决定风险提醒,验收人字段可以决定关闭权限,业务目标字段可以决定复盘维度。

如果一个字段既不会被执行者使用,也不会被管理者分析,通常不应设为必填。对于复杂业务,可以通过角色显示不同字段:执行者看到任务和交付物,管理者看到风险、依赖和负载,分析人员看到业务分类和结果指标。

2. 权限配置:不要把所有编辑权交给所有人

任务负责人可以更新进度和提交交付物,但不一定可以修改任务目标或验收结论。发起人可以调整需求,但如果修改了截止时间,应保留变更记录。验收人负责确认结果,不能由负责人同时完成验收,除非是低风险、低复杂度任务。

角色应拥有的权限不宜默认拥有的权限重点关注
发起人创建任务、补充背景、调整业务目标直接关闭任务目标是否清晰、交付物是否可验收
负责人确认任务、更新状态、提交交付物修改验收结论执行进展、风险和下一步动作
协作人反馈输入、更新本人负责的子任务修改主任务目标输入是否按时、依赖是否解除
验收人通过、退回、填写验收意见无记录地删除历史任务交付物是否达到标准
管理者查看全局任务、介入阻塞、调整资源随意替代负责人更新执行细节异常、负载和跨部门等待

3. 提醒配置:分层而不是泛滥

建议将提醒分为普通提醒、风险提醒和升级提醒。普通提醒只发给负责人或协作人,风险提醒同时通知发起人,升级提醒才触达管理者。每一层都应设置去重规则,避免同一个任务在短时间内重复推送。

提醒内容也应尽量带上上下文,例如“任务将在明天下午到期,当前状态为等待销售确认,已等待18小时,后续影响客户回访安排”。这种提醒比“请及时处理任务”更容易促成实际行动。

4. 看板配置:管理者只看异常,不必看完所有任务

普通任务列表适合执行者,管理看板则应该突出异常和趋势。建议至少配置逾期任务、长时间未更新任务、等待他人任务、待验收任务、反复延期任务和高优先级任务六个视图。

看板上的指标必须对应管理动作。逾期率上升,说明需要检查排期、资源或责任;待验收积压,说明验收人可能成为瓶颈;等待他人时长上升,说明跨部门协议或输入质量存在问题。单纯展示任务总量,通常不能帮助管理者作决定。

5. 用九数云做运营数据层的补充,而不是把它当作任务系统替代品

在涉及多来源经营数据的场景中,九数云更适合承担数据连接、指标分析和可视化呈现角色。例如,任务平台记录的是任务状态、负责人和更新时间,业务系统记录的是订单、线索、客户、门店或渠道结果,数据分析工具可以把两者按项目、区域、活动或负责人进行关联。

这类组合的价值不在于“看板更漂亮”,而在于回答单一任务列表无法回答的问题:某类任务是否真的改善了经营结果?哪个区域的任务按期率较高但转化结果较差?哪些任务关闭后仍然没有带来业务变化?

需要明确的是,数据分析平台不能替代任务责任机制。若任务没有统一编号、项目归属和结果字段,后续即使接入分析工具,也只能看到零散的状态数据。正确顺序应是先统一任务主数据,再做跨系统关联。

运营管理平台改造重点:从任务协同推进实操教程

六、用一个匿名项目看改造如何落地

1. 项目背景:活动上线前总在最后一周失控

下面使用一个匿名化的区域营销活动项目作为示例。项目涉及市场、销售、设计、产品和技术五个团队,活动周期约四周,任务来源包括周会、临时需求、客户反馈和业务负责人追加事项。

改造前,团队使用共享表格记录任务,群聊用于讨论,邮件用于审批。表格中有任务名称、负责人和截止日期,但没有协作人、依赖、验收人和延期原因。活动开始前一周,管理者通常需要逐个询问任务进度,再人工整理一份新的汇报表。

这类场景有一个明显特征:表面上任务数量不多,实际协同链条很长。一个页面文案的小变更,可能同时影响设计、技术、审核、投放链接和销售话术。如果没有依赖关系,任何一个节点的变化都可能在最后阶段集中爆发。

2. 第一步:把任务按业务链路重新分组

项目组没有先把所有历史任务导入平台,而是选择最近一次活动中的43项任务进行清洗。删除重复记录后,保留37项有效任务,并按“目标确认、素材准备、页面开发、合规审核、投放上线、客户跟进”六个阶段重组。

这一步的关键不是整理得多漂亮,而是发现任务之间的关系。例如“确认活动规则”是“制作页面文案”的前置条件,“页面文案验收”又是“开发落地页”的前置条件,“落地页测试通过”才允许投放团队配置推广链接。

3. 第二步:只增加五个真正改变动作的字段

在原有字段基础上,项目组新增负责人确认、交付物、验收人、前置依赖和延期原因五项信息。没有新增复杂评分模型,也没有要求每个人每天填写长篇日报。

负责人确认字段解决了任务被动接收的问题;交付物和验收人解决了“完成”的判断问题;前置依赖解决了跨部门等待问题;延期原因则为后续复盘提供了分类依据。字段数量不多,但每一个字段都对应了一个真实的管理动作。

4. 第三步:将周会改成异常会议

改造后的周会不再逐条念任务,而是只看四类内容:未来七天到期任务、已逾期任务、等待他人超过一天的任务、影响关键节点的风险任务。负责人需要在会前更新状态,管理者只处理平台中已经暴露的异常。

会议结束后,所有新增事项必须生成任务。若某项内容仍处于讨论阶段,则先进入待确认或待补充信息状态,不允许直接以“完成”结束。这样可以避免会议纪要看起来完整,但没有责任人和时间节点。

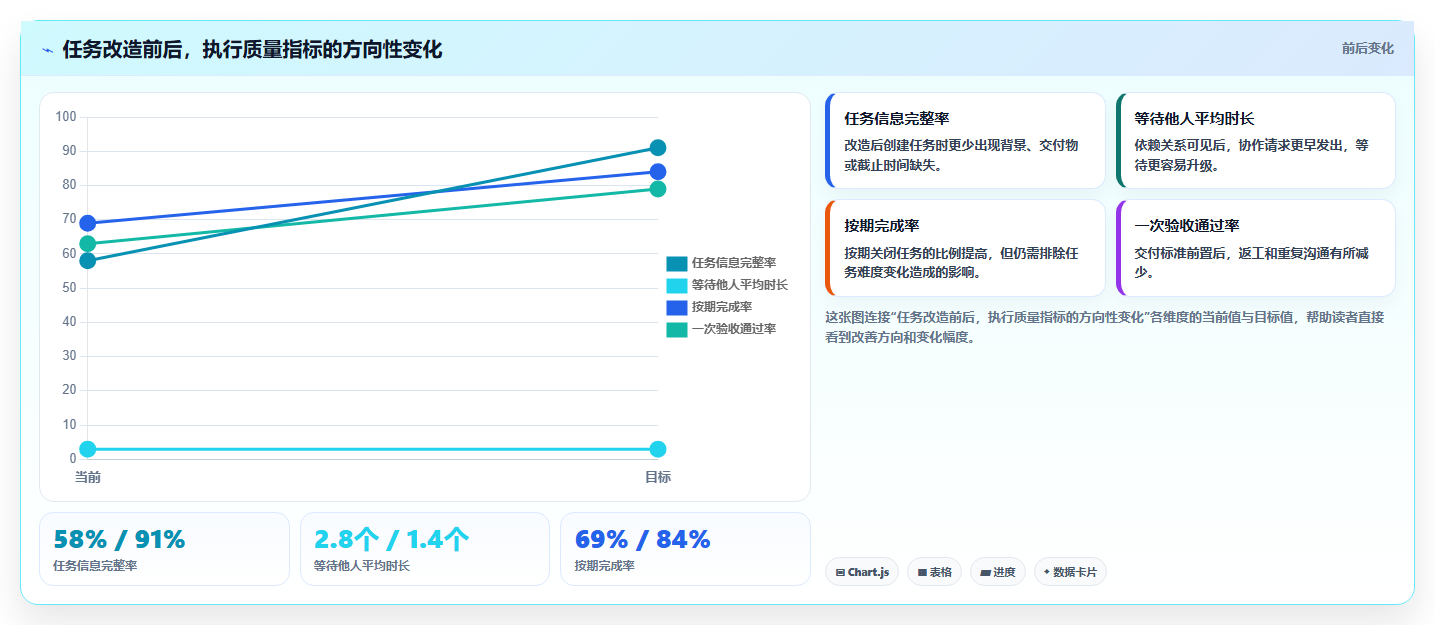

5. 数据观察:改造效果要看过程和结果两端

该案例没有使用“效率提升百分之多少”的单一结论,而是同时记录任务完整率、负责人确认率、等待时长、按期完成率和返工率。原因很简单:如果只看按期完成率,团队可能通过降低任务难度或延长截止日期来获得更好结果。

以下为案例的样本推演,用于展示指标口径。真实项目中应以改造前连续四周和改造后连续四周的数据进行对照,并记录任务数量、任务类型和业务规模是否发生变化。

指标改造前样本改造后样本观察含义
任务信息完整率58%91%负责人、截止时间和交付物是否齐全
负责人确认率无法稳定统计94%任务是否在执行前得到负责人确认
等待他人平均时长2.8个工作日1.4个工作日跨部门依赖是否更早暴露和处理
按期完成率69%84%到期任务中按期关闭的比例
一次验收通过率63%79%交付物首次提交是否达到验收标准
逾期后无更新任务数11项3项逾期任务是否仍然有后续动作和责任记录

运营管理平台改造重点:从任务协同推进实操教程

6. 案例中最重要的变化不是数字,而是会议提问方式

改造前,会议最常出现的问题是“这个任务现在做到哪了”。改造后,问题变成“它为什么处于等待他人状态”“谁是前置依赖”“如果今天不解决会影响哪个节点”“负责人需要管理者做什么决定”。

这说明平台改造真正改变的是管理语言。状态、依赖和验收字段不是为了让系统更复杂,而是把模糊的催办转化为具体的决策请求。

七、不同企业阶段的行动建议:不要一开始就做“大而全”

1. 任务数量少、团队规模小:先做统一模板

如果团队人数少于二十人,且大多数任务由同一位负责人直接推动,通常不需要复杂的项目层级和多级审批。优先建立统一任务模板,规定任务名称、负责人、截止时间、交付物和验收人五项内容即可。

此阶段最大的风险不是功能不足,而是规则无法坚持。建议把所有跨人协作事项纳入平台,个人自用的零散待办仍可保留在个人工具中,不要把所有事情都强制系统化。

  • 先统一任务创建格式。
  • 为高频事项建立三个到五个模板。
  • 每周只复盘逾期和待验收任务。
  • 连续运行两周后再决定是否增加依赖和自动提醒。

2. 部门较多、任务跨团队:优先治理依赖和升级

如果企业已经出现市场、销售、产品、技术和交付之间的任务交叉,重点就不再是任务模板,而是依赖关系。建议明确哪些任务需要前置条件、哪些状态代表等待、等待多久需要提醒、什么情况下必须由管理者介入。

这类企业不宜一开始就把所有审批、报表和绩效都接入平台。先选一个跨部门高频流程,例如客户问题处理或活动上线,跑通依赖和升级机制,再复制到其他流程。

  • 给跨部门任务设置协作人和验收人。
  • 将“等待他人”从“进行中”中独立出来。
  • 设置等待时长和逾期升级阈值。
  • 会议只讨论异常任务,不逐条复述全部任务。

3. 经营数据复杂:补充数据分析层

如果平台已有大量任务,但管理者仍然无法回答“任务完成后是否带来结果”,说明需要补充业务数据关联。此时可以考虑将任务编号、项目编号、区域、渠道、活动批次等关键主数据统一,再使用九数云等数据分析工具连接经营数据。

例如,活动执行任务可以关联页面访问量、有效线索、商机转化和投入成本;门店整改任务可以关联客流、成交率、客单价和复购率。这样才能判断任务是否只是按时关闭,还是确实推动了业务改进。

需要注意数据关联的边界。若任务编号没有贯穿业务系统,或者业务结果本身存在延迟,就不应直接把当期任务与当期结果强行绑定。对于长周期业务,应采用项目批次、区域和时间窗口等多重条件进行分析。

4. 多团队并行、项目复杂:再考虑资源和容量管理

当企业同时运行几十个项目时,单项任务的闭环还不够,还需要观察团队容量。一个负责人连续承担十项高优先级任务,即使每一项都设置了截止日期,也很可能发生隐性延期。

资源管理不宜只看任务数量。可以结合任务权重、预计工时、截止日期和依赖风险,形成简单的容量视图。若暂时无法准确估算工时,至少先统计每位负责人未来七天的高优先级任务数量和逾期任务数量。

运营管理平台改造重点:从任务协同推进实操教程

八、不同方案的取舍:简单能落地,复杂能分析,但不一定适合所有组织

1. 轻量方案与完整方案怎么选

轻量方案通常包含任务模板、负责人、截止时间、交付物、验收人和逾期提醒,优点是上线快、学习成本低,适合流程相对简单、团队规模较小的组织。它的不足是对多项目依赖、资源冲突和复杂审批的支持有限。

完整方案会增加任务层级、依赖关系、权限、自动升级、容量分析、经营结果关联和复盘指标,适合跨团队协作密集、业务链路长、管理层需要统一观察的组织。它的代价是配置和治理成本更高,若基础规则尚未形成,复杂功能很容易变成新的负担。

方案适合情况主要收益主要代价
轻量任务闭环团队小、流程简单、任务量有限快速统一责任和截止时间难以分析复杂依赖和资源冲突
跨部门协同方案部门多、等待多、会议事项频繁减少人工催办,提前暴露阻塞需要建立状态和升级规则
经营结果关联方案任务需要验证对收入、客户或运营指标的影响从执行统计走向业务复盘依赖统一主数据和数据质量
项目组合管理方案多项目并行、资源冲突明显支持优先级、容量和资源决策需要更成熟的估时和管理机制

2. 自动化提醒与人工判断怎么取舍

适合自动化的通常是规则明确、频率稳定的动作,例如截止前提醒、逾期通知、状态长时间未更新、依赖任务完成通知。适合人工判断的则是优先级调整、资源重新分配、目标变更和重大风险处置。

不要试图用自动化流程替代管理决策。系统可以识别一个任务逾期三天,但不能仅凭逾期天数判断是负责人能力不足、需求临时变化还是上游决策延迟。自动化负责发现和通知,管理者负责解释和决策。

3. 数据看板与一线使用怎么取舍

管理者往往希望看到更多维度,但一线员工更关心能否快速更新。若把所有分析字段都放到创建页面,使用成本就会上升。建议采用“前台少填、后台多算”的原则,优先通过任务关联、自动带入和批量更新减少重复操作。

看板也不宜一次展示几十个指标。第一阶段只保留按期完成率、逾期率、等待他人时长、待验收积压量和任务信息完整率五项。等团队形成稳定使用习惯后,再增加返工率、资源负载和经营结果指标。

4. 是否接入九数云:看你要解决哪一类问题

如果企业只是需要知道“谁还有什么任务”,接入数据分析工具并不是优先事项,先把任务系统的责任和状态做好更重要。如果企业需要回答“不同区域、渠道或活动的任务执行,是否对应经营结果变化”,那么数据分析层就有价值。

使用九数云时,建议先定义数据关联键,再设计看板。常见关联键包括项目编号、活动批次、门店编号、区域编码、客户编号和任务编号。没有稳定关联键时,先做数据治理,不要急于搭建复杂看板。

运营管理平台改造重点:从任务协同推进实操教程

九、如何验证改造是否有效:建立可复核的指标体系

1. 先建立基线,不要先承诺提升比例

没有基线的“效率提升”几乎没有解释力。改造前至少连续采集两到四周数据,记录任务总量、任务类型、按期完成率、等待时间、返工次数和待验收积压。若业务有明显旺季淡季,应尽量选择相近周期对照。

同时要保留口径说明。例如按期完成率的分母是“本期到期任务”,还是“本期创建任务”;平均处理时长是否包含周末;等待时间从状态变更时开始,还是从协作请求发出时开始。口径不统一,数字即使变化很大,也无法判断是否真实改善。

2. 过程指标:判断系统有没有被正确使用

  • 任务信息完整率:必填字段完整的任务数除以任务总数。
  • 负责人确认率:在规定时间内完成确认的任务数除以需要确认的任务总数。
  • 进展更新及时率:在规定周期内更新过状态或进展的任务数除以执行中任务总数。
  • 依赖识别率:实际存在跨部门依赖且已被标记的任务数除以抽样发现的依赖任务总数。
  • 验收记录完整率:包含交付物、验收人和验收结论的关闭任务数除以关闭任务总数。

过程指标适合判断系统规则是否被执行,但不能直接代表业务价值。例如任务信息完整率提高,只能说明记录质量变好,不能证明客户满意度或收入已经提高。

3. 结果指标:判断协同是否真的改善

  • 按期完成率:按期关闭任务数除以到期任务总数。
  • 逾期率:到期后仍未关闭的任务数除以到期任务总数。
  • 平均处理时长:从有效创建时间到验收关闭时间的平均时长。
  • 跨部门等待时长:处于等待他人状态的时间总和除以跨部门任务数。
  • 一次验收通过率:首次提交即通过验收的任务数除以提交验收任务总数。
  • 重复延期率:发生两次及以上延期的任务数除以延期任务总数。

对于经营类任务,还要增加业务结果指标。例如活动任务可观察有效线索率、商机转化率和投入产出比;客户服务任务可观察首次响应时长、问题解决时长和重复投诉率;门店整改任务可观察整改完成后的客流、成交和复购变化。

4. 组合指标:避免被单一数字误导

我通常不建议只盯着按期完成率。一个团队可能通过延期日期、拆分任务或关闭后重新创建任务来提高这个数字。更稳妥的做法是至少组合观察“按期完成率+一次验收通过率+等待时长+重复延期率”。

如果按期完成率提高、一次验收通过率下降,可能是团队为了赶节点而降低交付质量;如果逾期率下降、等待时长上升,可能是任务被提前关闭或状态使用不准确;如果任务数量减少但业务结果没有变化,可能是团队开始绕过平台记录。

运营管理平台改造重点:从任务协同推进实操教程

5. 设置两周、四周和八周三个复盘节点

两周复盘重点看使用障碍,例如字段是否过多、状态是否难以理解、提醒是否过密、负责人是否能找到自己的任务。四周复盘重点看过程指标,例如确认率、更新率、等待时长和验收完整度。八周复盘再看结果指标和业务影响,判断是否值得推广到更多团队。

每次复盘都要区分“规则问题”和“执行问题”。若大多数人无法理解状态含义,应调整设计;若规则清楚但只有少数人不更新,则应进行个别辅导或管理干预。把所有问题都归咎于用户不配合,往往会错过系统设计缺陷。

十、上线后的常见陷阱:看似规范,实际会让平台失效

1. 把所有工作都强制纳入平台

平台适合承载需要协作、跟踪、验收和复盘的工作,不适合承载每个人所有的临时想法和个人备忘。把所有小事都纳入系统,会让任务数量膨胀,真正重要的任务反而被淹没。

建议划定平台边界:跨部门事项、明确有截止时间的工作、需要管理层关注的重点事项、会议形成的责任事项和会影响客户或经营结果的工作,必须进入平台;纯个人待办和即时沟通事项可以保留在个人工具或即时通讯中。

2. 用任务数量评价员工忙不忙

任务数量不能直接代表工作量。一项需要两小时的资料整理,和一项需要三周、多部门协作的系统改造,不应被视为同等任务。若管理者用任务数量做简单排名,员工会倾向于拆分任务、减少复杂任务或提前关闭任务。

更合理的方式是结合任务优先级、预计投入、业务影响、延期情况和验收质量进行判断。对于绩效相关场景,平台数据只能作为事实记录的一部分,不能替代管理者对工作难度和实际贡献的判断。

3. 状态设计过多,用户不知道该选什么

状态超过十个后,很多用户会根据颜色或个人习惯随意选择。最终系统里同时出现“暂停中、阻塞中、待外部反馈、等待确认、风险中、待处理”等相近状态,管理者反而难以统计。

建议先用六到八个状态覆盖主要管理动作,并为每个状态写一句定义。例如“等待他人”是已经发出明确协作请求且等待外部输入,不包括负责人尚未开始处理;“存在风险”是预计会影响节点,但当前仍有处理方案。定义比名称更重要。

4. 只导入历史数据,不清洗历史数据

旧表格中经常存在重复任务、废弃任务、过期日期、同名项目和不一致的负责人名称。如果不清洗就全部导入,平台上线第一天就会产生大量逾期记录,用户会认为系统不准确。

历史数据导入前至少要处理四件事:删除重复项、区分已关闭和已废弃任务、统一负责人和部门名称、补充项目或业务分类。无法确认的历史任务宁可归档,也不要伪装成当前待办。

5. 看板指标太多,却没有对应动作

“任务总量、完成量、逾期量、完成率、部门排名、趋势、优先级分布、标签分布、来源分布”都放在首页,看起来信息丰富,但管理者看完仍不知道下一步该做什么。

每个看板指标都应绑定一个动作。逾期任务需要查看原因,等待任务需要找到协作对象,待验收任务需要找到验收人,重复延期任务需要检查目标和资源。不能对应动作的指标,应放到分析页面,而不是放在日常工作首页。

十一、从今天开始的落地清单:用一个流程验证,而不是用一套口号上线

1. 第一天:选定试点并画出任务链路

选择一个高频、跨部门、结果可观察的流程,最好是最近一个月内已经发生过多次延期或返工的流程。不要选择过于简单的个人任务,也不要选择一次性、没有历史数据的特殊项目。

  • 列出任务从提出到关闭的所有节点。
  • 标记每个节点的负责人、协作人和验收人。
  • 找出最常出现的等待、返工和信息缺失位置。
  • 记录改造前的任务数量、周期和逾期情况。

2. 第一周:配置最少可用流程

第一周只配置能推动闭环的内容:任务模板、负责人确认、截止时间、交付物、验收人、等待他人状态和基础提醒。先让用户完成一次完整任务,再讨论更复杂的项目层级、自动化和数据看板。

配置完成后,用三到五条真实任务进行演练。重点观察用户是否知道什么时候创建任务、什么时候更新状态、谁负责验收、如何记录阻塞。如果演练中需要大量口头解释,说明流程还不够清晰。

3. 第二到第四周:围绕异常任务复盘

试点期间不要每天追求所有人都完美更新,而应重点观察异常。每周抽取逾期、等待、待验收和重复延期任务,逐条检查记录是否能还原实际过程。

如果平台记录显示任务已完成,但业务结果没有发生,检查验收标准是否过于宽松;如果很多任务处于等待他人,检查协作请求是否明确;如果任务没有任何更新,检查提醒是否触达以及负责人是否理解更新规则。

4. 第五周以后:决定复制、调整还是停止

试点结束后,不要只根据用户满意度决定是否推广。应同时看过程指标、结果指标和使用成本。如果任务信息完整、等待时长下降、验收质量提高,且用户没有明显增加重复填报,可以复制到相似流程。

如果使用率高但结果没有变化,可能需要调整流程或经营指标;如果结果有改善但维护成本过高,应减少字段和提醒;如果用户基本绕过平台,则应先查明是系统难用、规则不合理,还是管理者没有使用平台数据。

5. 最终检查:平台是否真正参与了管理

  • 每个重点任务是否都有唯一负责人和验收人。
  • 任务是否能清楚说明目标、截止时间和交付物。
  • 管理者是否能看到等待对象和阻塞原因。
  • 逾期任务是否有原因、下一步动作和升级记录。
  • 任务关闭是否保留验收证据,而不是只改变状态。
  • 会议是否使用平台数据讨论异常,而不是重新制作汇报表。
  • 平台指标是否能与客户、收入、成本或运营结果关联。
  • 用户是否减少了重复催办、重复填报和重复解释。

运营管理平台改造的判断标准,最终不是页面是否先进,也不是模块是否齐全,而是一个任务出了问题后,团队能否在几分钟内回答:目标是什么、谁负责、卡在哪里、影响什么、下一步需要谁做决定。能回答这五个问题,平台才从记录工具变成了推进工具。

我的建议是,不要从“全公司数字化升级”开始,也不要从“采购一套功能最全的平台”开始。先选一个真实发生、经常等待、结果可测量的跨部门流程,用两到四周建立基线,再用任务模板、依赖状态、验收规则和异常会议跑通闭环。只有经过这个小范围验证,才有资格决定是否扩大范围、接入九数云等数据分析能力,或进一步建设项目组合和经营分析体系。

真正有效的改造,不是让每个人填更多信息,而是让团队更早看见风险、更少重复沟通,并且能用同一份记录完成执行、管理和复盘。

常见问题解答(FAQ)

1. 运营管理平台改造,应该先改功能还是先改任务流程?

我们公司原来已经有任务、审批、看板和消息提醒,但跨部门事项仍然靠群聊推进。上线新功能之前,我想先判断到底是平台能力不足,还是任务流程本身没有设计清楚,避免花了预算却只是把原来的低效流程搬进系统。

我的判断是:先改任务流程,再改平台功能。很多改造失败,不是因为系统少了某个按钮,而是因为任务在进入系统前就没有定义清楚目标、责任人、交付物和验收标准。我通常先把一个任务拆成九个节点:提出、评估、分派、确认、执行、协同、预警、验收、关闭。

这个顺序很重要,因为“任务已创建”只代表信息被记录,不代表任务已经具备执行条件。例如,一项“完成季度活动推广”的任务,如果只设置标题、负责人和截止日期,负责人仍然不知道预算由谁确认、物料由谁提供、最终交付什么结果。

改造后,任务至少应增加以下字段: 字段解决的问题设置建议 任务目标避免只描述动作,不描述结果用可验收的结果表述 协作人避免负责人独自承担所有沟通区分执行、提供资源和审批角色 前置依赖识别任务为什么无法开始关联上游任务或决策事项 交付物避免“做过了”被当成“完成了”填写文件、数据或页面链接 验收人避免负责人自行宣布完成由结果使用方或业务负责人确认 平台功能应当围绕这条任务链配置,而不是先堆叠首页、报表和自动化规则。

一个实用的改造顺序是:先统一任务字段,再统一状态,再设计提醒,最后开发看板。顺序反过来,往往会得到一个看起来很完整、实际没人愿意维护的系统。建议先选一个高频且跨部门的流程做两到四周试点,例如市场活动上线、客户问题处理或经营会议事项跟踪。

试点期间重点观察任务创建完整率、负责人确认率、逾期率和待验收积压量,而不是只统计登录次数。

2. 任务协同平台中,为什么不能只设置“未开始、进行中、已完成”三个状态?

我以前以为状态越少越容易使用,所以把任务状态压缩成三个选项。结果管理者看到大量“进行中”任务,却不知道哪些是在正常推进,哪些在等待别人,哪些已经卡住,最后还是要逐个发消息询问。

三个状态的问题在于,它们只能说明任务处于哪个大阶段,不能说明管理者是否需要介入。“进行中”既可能代表负责人正在执行,也可能代表任务已经连续十天没有更新,二者在管理动作上完全不同。更实用的做法,是让状态直接对应下一步动作。

一个中等复杂度的任务流程可以设置为:待确认、执行中、等待协作、存在风险、已延期、待验收、已关闭。状态不宜无限增加,否则员工会把时间花在选择状态上。

状态含义管理动作 待确认负责人尚未确认目标、资源或时间超过设定时限后提醒发起人 执行中负责人正在按计划处理按固定周期更新进展 等待协作任务暂时卡在其他部门或角色记录等待对象和预计反馈时间 存在风险预计可能影响截止日期触发负责人和管理者关注 已延期超过截止日期仍未完成要求填写原因和新的承诺时间 待验收执行工作完成,结果尚未确认通知验收人处理 我尤其建议保留“等待协作”和“存在风险”两个状态。

前者用于区分执行效率问题,后者用于提前暴露延期可能。如果所有异常都等到“已延期”才出现,平台只是事后记录工具,无法帮助管理者提前干预。进展更新也不要只填百分比。更有价值的更新格式是“已完成什么、下一步做什么、当前卡在哪里、需要谁支持、预计何时恢复”。

这种结构比“完成度80%”更容易判断任务是否真的接近完成。

3. 如何设计任务提醒,才能避免平台变成新的通知噪音?

我们曾经把每一次任务变更都推送给负责人、协作人和管理者,结果每天收到大量提醒,真正重要的逾期和阻塞消息反而被淹没。我想知道提醒规则应该如何分级,哪些消息适合实时推送,哪些应该定时汇总。

提醒设计的核心不是“尽可能多地通知”,而是让接收人只在需要采取行动时收到消息。一个实用原则是:普通信息做汇总,关键异常做定向,连续未处理才升级。可以将提醒分为四级。第一类是普通更新,例如任务描述修改、附件补充和一般评论,这类消息适合按小时或每天汇总。

第二类是节点提醒,例如截止日期前一天提醒负责人和协作人。第三类是异常提醒,例如任务逾期、风险状态持续未处理。第四类是升级提醒,只有当负责人在规定时间内没有处理异常时,才发送给直属管理者。

触发条件首个接收人升级条件 截止前24小时负责人未更新时在截止前4小时再次提醒 任务逾期负责人超过1个工作日同步管理者 等待协作超过2个工作日负责人和协作人仍无反馈时通知协作部门负责人 风险状态持续未处理负责人和发起人超过约定时限进入管理看板 提醒规则最好与任务优先级绑定。

高优先级任务可以设置更短的升级时间,普通任务则采用汇总提醒。不要让所有任务都使用同一个提醒频率,否则平台会把紧急事项和普通事项处理成同样的噪音。上线后应观察三个指标:提醒点击后的处理率、重复提醒次数和逾期后升级比例。

如果提醒次数增加但处理率不升,通常不是员工不负责,而是触发条件、接收对象或任务信息本身不够清楚。此时应先调整规则,不能继续增加提醒频次。

4. 怎样判断运营管理平台改造真的有效,而不是只看登录人数和任务数量?

平台上线后,管理层看到的登录人数增加了,任务总量也比以前高,但一线员工觉得填报工作更多,跨部门延期并没有明显减少。我想建立一套更可靠的指标,判断改造到底是在提升执行效率,还是只增加了记录成本。

登录人数和任务数量只能说明平台被打开、事项被录入,不能证明协同效率提高。真正有价值的指标,应该同时覆盖任务质量、执行过程、异常处理和最终结果。我建议先建立改造前的两周基线,再与试点运行两到四周后的数据比较。不要直接套用“效率提升30%”这类结论,因为不同企业的任务复杂度、统计口径和人员规模差异很大。

指标计算方式判断价值 任务创建完整率必填字段完整任务数÷任务总数判断任务是否具备执行条件 负责人确认率已确认任务数÷已分派任务数判断任务是否真正被接收 按期完成率按期关闭任务数÷到期任务数判断计划执行结果 阻塞平均时长阻塞状态持续时间总和÷阻塞任务数判断协作瓶颈是否缩短 待验收积压量统计周期末尚未验收任务数判断是否存在“做完但未闭环” 返工率被退回或重新打开任务数÷已关闭任务数判断交付质量是否稳定 还要把员工体验纳入评估。

可以在试点结束后询问三个问题:我是否清楚自己的优先级?我是否能快速找到任务背景和交付标准?我是否减少了重复询问和人工催办?如果过程指标变好,但员工填报时间明显增加,就说明流程可能过度设计。我更看重“异常是否更早暴露”这一指标。

改造初期,逾期任务数量甚至可能上升,因为过去的问题没有被记录,而现在被显性化了。这不一定是改造失败。只要阻塞识别时间提前、管理者能够定位责任和依赖关系,平台就开始从记录工具转变为运营控制工具。

最终应形成一个小型复盘闭环:每周查看逾期、阻塞和反复延期任务,每两周调整字段或提醒规则,每月评估按期完成率、阻塞时长和返工率。平台改造不是一次性上线项目,而是根据真实任务数据持续修正的管理机制。

核心关键词

读者评论

廖佳宁

文章把任务协同中的等待时间单独拆出来分析,比较贴近跨部门项目的实际情况。尤其是区分执行中、等待他人和待验收,比单看完成率更有管理价值。

李知夏

文中对任务字段分层的建议较实用,既强调负责人、截止时间和交付物等必填项,也提醒不要一次性增加过多字段。不过不同企业仍需结合现有流程逐步验证。

沈晓彤

将发起人、负责人、协作人和验收人分开定义,有助于减少职责模糊。负责人确认机制也能提前暴露资源不足和目标不清的问题,适合纳入试点流程。

陆子涵

文章对案例数据注明为情景模拟,这一点比较客观。后续若能补充真实项目改造前后的对比数据,以及不同业务类型的适用边界,参考价值会更高。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台规划方法:权限管理与核心功能如何衔接

运营管理平台规划方法:权限管理与核心功能如何衔接

运营管理平台最容易失败的地方,通常不是功能少,而是“谁能看、谁能改、谁能审批、谁能导出”没有在功能设计时一起回 […]
运营管理平台管理要点:目标拆解的核心功能如何设计

运营管理平台管理要点:目标拆解的核心功能如何设计

运营管理平台管理要点:目标拆解的核心功能如何设计,真正难的并不是增加一个“目标管理”菜单,而是让公司目标能够沿 […]
运营管理平台怎么用?数据看板场景下的核心功能拆解

运营管理平台怎么用?数据看板场景下的核心功能拆解

运营管理平台怎么用,真正难的从来不是把数据做成图表,而是让图表能够指向具体的责任人、业务动作和下一次复盘。很多 […]
运营管理平台操作手册:权限管理对应的核心功能步骤

运营管理平台操作手册:权限管理对应的核心功能步骤

运营管理平台的权限管理,最容易被低估的不是“在哪里点击授权”,而是“授权之后谁能看到什么、谁能改什么、什么时候 […]
