运营管理平台问题诊断:目标拆解如何用选型方法改进

我见过最典型的一类运营管理平台项目:企业花了几个月上线系统,管理层仍然要在 Excel、群聊和会议纪要之间反复核对数据;年度目标已经拆到部门,但一线员工只知道“本月要增长”,不知道哪些动作会真正影响结果。问题往往不在平台功能少,而在于企业把“管理链路没有定义清楚”误当成“工具不够强”。
因此,运营管理平台的选型不能从功能清单开始,而应从问题诊断开始:目标为什么没有落到岗位?指标为什么无法解释结果?异常出现后为什么没有责任人跟进?只有先回答这些问题,才能判断企业需要的是目标管理、经营分析、任务协同,还是数据集成能力。
很多企业在选平台时,第一反应是询问系统有没有看板、报表、审批、任务、预警和移动端。功能当然重要,但这些功能无法替代目标设计。如果公司层面的目标只是“提高收入”“提升效率”“扩大客户规模”,没有说明关键驱动因素,那么平台上线后只会把模糊目标展示得更漂亮。
我通常会先把一个经营目标拆成五层:目标、指标、动作、责任、反馈。目标回答“要实现什么”,指标回答“如何判断进展”,动作回答“通过什么行为影响指标”,责任回答“由谁推动”,反馈回答“什么时候检查、偏离后怎么处理”。缺少任何一层,平台都可能出现数据有了、管理没有发生的情况。
选型的核心不是判断哪个平台功能最多,而是判断哪个平台能完整承接企业最关键的管理链路。
如果企业最严重的问题是数据口径不一致,优先级就不应是任务看板,而是数据模型、指标定义、数据来源和权限管理。如果问题是目标已经明确,但跨部门任务总是延期,那么平台需要重点验证责任分配、任务依赖、提醒、验收和复盘能力。
如果管理层只是想每周看到一张经营报表,采用轻量数据分析工具可能已经足够;如果企业需要把年度目标分解到部门、岗位、项目和行动计划,再持续追踪执行,则需要更强的目标与协同能力。同样叫“运营管理平台”,不同企业实际需要的产品形态可能完全不同。
选型时不要只问“有没有目标管理功能”,而应要求供应商现场演示一个真实场景:把公司目标拆到部门和负责人,关联过程指标;当某个指标偏离目标时,能否定位原因;定位之后,能否创建改进任务;任务完成后,能否在下一次复盘中查看结果。
这个过程能迅速暴露平台的实际能力。有些产品擅长展示结果,但不能追溯过程;有些产品擅长管理任务,却无法连接经营指标;还有些产品看似能完成全流程,实际需要大量定制开发。选型不是看演示页面,而是观察一个问题能否从发现走到关闭。

以销售团队为例,公司年度收入目标为示例值 1200 万元,管理层将其分配给三个区域,再分配到销售人员。表面上看,目标已经完成了层层拆解,但销售人员真正需要管理的并不是一个收入数字,而是有效线索、首次响应、商机推进、报价转化、回款和续约等一系列过程。
如果只设置“每人每月完成 100 万元收入”,管理者只能在月底知道结果是否达成,却无法判断问题发生在哪里。是线索数量不足,还是线索质量下降?是销售跟进不及时,还是报价环节卡住?是客户决策周期延长,还是回款条件发生变化?结果指标本身无法回答这些问题。
我在做目标诊断时,会把收入目标先还原成一条业务链路,再决定哪些节点必须进入平台。对于销售业务,至少要观察“线索,有效商机,报价,成交,回款,续约”之间的转化关系,而不是只看最终收入。
内容、电商和用户运营团队也经常遇到类似问题。团队每天记录曝光、点击、收藏、咨询、加购、支付和复购数据,但不同成员使用不同表格,统计周期和口径也不一致。到了周会上,大家花大量时间解释数字为何不同,真正用于判断和决策的时间反而很少。
更隐蔽的问题是,很多报表只展示“发生了什么”,没有说明“为什么发生”和“下一步谁来处理”。例如,某个渠道的支付转化率下降,报表可以显示下降幅度,却不一定能继续拆到人群、商品、页面、地区、设备和时间段。平台如果无法支持进一步钻取,管理者最后仍然只能凭经验猜测。
运营管理经常涉及市场、销售、产品、交付和财务多个部门。一个项目可能有十几个人参与,但只有少数任务明确了唯一负责人。出现延期后,大家都能说明自己完成了部分工作,却没有人对最终结果负责。
这类问题不能仅通过增加会议次数解决。平台需要把目标、任务、依赖关系、截止时间、验收标准和异常升级规则连接起来。否则,任务管理只是把原本散落在群聊里的事项转移到了另一个列表中,管理断点并没有消失。

功能数量很容易比较,真正的适配度却不容易比较。一个平台同时提供审批、考勤、项目、客户、财务和分析模块,并不代表它能解决企业最重要的运营问题。过多功能还可能带来权限复杂、培训成本上升、数据维护困难和员工抵触使用等副作用。
我更关注一个功能是否能够嵌入现有管理动作。例如,预警功能不仅要显示红色提示,还要说明指标定义、异常范围、责任人、处理时限和关闭条件。如果预警之后仍然要人工复制数据、发消息、开会确认,那么它只是提醒,不是闭环。
机械分摊数字是最容易操作的方法,也是最容易造成失真的方法。假设公司要求新增 1000 个客户,直接平均分给五个部门,每个部门承担 200 个,看似公平,实际上可能忽略了区域成熟度、渠道资源、客户结构、交付能力和历史基数。
更合理的拆解方式是先识别目标的驱动因素。例如,新增客户可能受到有效线索数、商机转化率、销售周期和交付容量共同影响。不同部门承担的任务不一定是同一个数字,有的部门负责增加线索,有的部门负责提升转化,有的部门负责缩短交付周期。
目标拆解应当体现因果关系,而不是只体现分配关系。
结果指标适合判断最终达成情况,但不适合在过程中提前纠偏。收入、利润、客户数、续费率通常是滞后指标;有效线索、响应时长、报价及时率、交付完成率和问题关闭周期则更接近过程指标。
只设置结果指标,管理者往往在月底才发现问题。此时即使找到原因,也可能已经失去补救窗口。选型时需要检查平台能否同时管理结果指标和过程指标,并且能否展示两者之间的关联,而不是把它们分散在不同报表里。
自动报表可以减少人工汇总,但不会自动生成正确的管理结论。数据源如果存在重复客户、时间口径不一致、指标定义模糊或历史数据缺失,自动化只会让错误更快地传播。
在平台上线前,至少要确认每个关键指标的四件事:计算公式、数据来源、更新频率和责任人。比如“客户活跃数”究竟按登录、互动、付费还是有效使用计算?如果没有定义清楚,不同部门看到不同数字是必然结果,而不是平台故障。
登录人数、创建报表数量和功能点击次数只能说明系统被使用过,不能说明企业经营改善。真正有价值的结果是:异常发现是否提前、重复汇总是否减少、责任人是否更明确、复盘是否形成行动、问题是否出现二次复发。
有些平台上线后登录率很高,是因为企业把填报和审批都强制放进系统,但管理层仍然需要另做一套分析表。这种情况下,使用率可能不错,管理价值却没有形成。

信息断点的表现是数据散落在多个系统、表格和聊天记录中,同一个指标由不同人维护,管理者无法获得统一口径。此时的优先级是数据接入、指标模型、权限、更新频率和追溯能力。
责任断点的表现是任务有人参与,却没有唯一负责人;指标异常后,大家都在解释原因,没有人负责处理。此时需要关注目标与任务关联、责任人、协同人、截止时间、验收标准和升级规则。
反馈断点的表现是只有月度或季度复盘,平时没有预警;问题发现后没有处理记录,下一次又重复发生。此时平台应支持异常通知、处理过程、复盘结论和改进任务的持续追踪。
目标层不能停留在口号。比如“提升客户满意度”还不够,需要进一步说明是降低投诉、缩短响应、提升交付质量,还是提高续约意愿。目标越模糊,后续指标越容易失真。
指标必须有清晰定义、统计周期、数据来源和目标值。一个合格的指标不仅能告诉管理者结果,还应当帮助管理者判断是否需要行动。
动作层是最容易被忽略的部分。运营人员需要知道要增加哪些触达、优化哪些页面、缩短哪个环节的等待时间,不能只承担一个最终结果。
责任层至少要区分目标负责人、指标维护人、任务执行人和协同人。一个人可以承担多个角色,但不能让所有角色都被默认成“团队负责”。
反馈层决定平台是否真正参与管理。周度检查适合销售、内容和客户运营等变化较快的场景;月度检查适合成本、利润和组织效率等相对稳定的指标。频率不能只按管理习惯设置,还要考虑指标变化速度。
我建议企业不要直接制作一张包含几十项功能的清单,而是先建立“问题,能力,验收证据”三列清单。这样可以避免供应商用概念性描述替代实际能力。
| 管理问题 | 需要的能力 | 现场验收方式 | 不合格表现 |
|---|---|---|---|
| 目标无法落到岗位 | 多层级目标关联、负责人和周期设置 | 现场将一个公司目标拆到部门、岗位和过程指标 | 只能单独录入目标,无法查看上下级关系 |
| 指标口径不一致 | 指标字典、公式管理、数据来源追溯 | 随机抽取一个指标,检查定义、来源和更新记录 | 同名指标需要重复维护,无法解释差异 |
| 异常出现后没人处理 | 预警、任务创建、责任人和截止时间 | 模拟指标下降,查看能否生成改进任务 | 只能发提醒,无法形成责任闭环 |
| 复盘结论无法沉淀 | 复盘记录、行动项、历史追踪 | 查看上一周期问题是否能关联到下一周期任务 | 复盘内容只能写在独立文档里 |
这张表的价值不在于评分本身,而在于迫使团队把“我们想要什么”改写成“系统必须现场证明什么”。当供应商不能用真实操作完成验收时,功能介绍中的“支持”就不能直接被视为可用。

下面使用一个匿名化的 B2B 服务企业场景,数据为项目诊断中的情景模拟,用于说明方法,不代表任何行业平均水平。该企业有三个销售区域和两个交付团队,日常使用 CRM、财务表格和项目表管理业务。

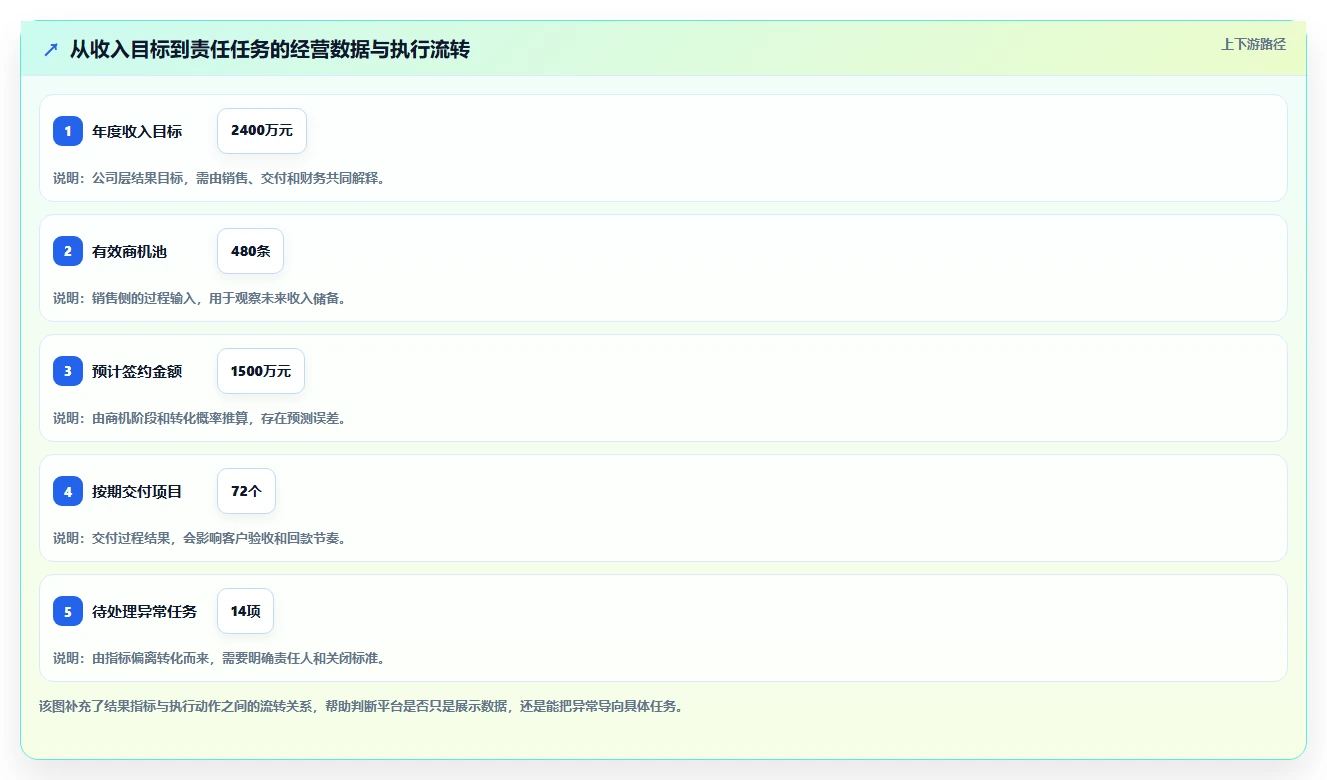

企业的年度收入目标为示例值 2400 万元。销售部门按区域分配收入目标,交付部门则按项目数量安排资源。半年复盘时,管理层发现签约金额并不低,但回款进度慢,部分项目交付延期,续约预测也不稳定。
原有报表可以看到签约额和回款额,却无法把收入目标与商机阶段、项目进度、回款节点和客户续约关联起来。每次经营会议前,运营人员需要花两到三天手工合并数据,并在不同表格之间处理客户名称、项目编号和日期格式不一致的问题。
我先要求团队回答三个问题。第一,收入目标由哪些关键因素驱动?第二,收入没有按期实现时,最早可以在哪个过程节点发现?第三,哪个角色有权推动问题解决?
团队最初只能回答收入和回款两个结果指标,无法明确哪些过程数据能够解释延期。经过业务梳理后,形成了四条主要链路:有效商机进入、报价和签约、项目交付、回款及续约。
这一步非常关键。若没有先完成业务链路梳理,直接建设一张“经营驾驶舱”,最终很可能只是把签约、回款、项目数和客户数放在一张页面上,却没有告诉管理者它们之间如何相互影响。
企业将收入目标拆成四类过程指标:有效商机数、商机到签约转化率、项目按期交付率和回款及时率。指标并不是越多越好,而是要能解释收入、现金流和客户关系中的主要风险。
例如,签约金额达成但回款及时率下降,说明企业不能简单把问题归因于销售;如果项目按期交付率同步下降,可能是交付资源和项目排期造成回款延迟。如果有效商机数下降,但签约额暂时没有下降,可能是历史商机在消化,未来收入存在滞后风险。
| 目标层级 | 示例目标 | 关键指标 | 责任角色 | 反馈周期 |
|---|---|---|---|---|
| 公司层 | 提升年度收入和现金回收 | 收入、回款及时率、续约额 | 经营负责人 | 月度复盘 |
| 销售层 | 建立可持续商机池 | 有效商机数、报价转化率、销售周期 | 销售负责人 | 周度跟进 |
| 交付层 | 降低项目延期对回款的影响 | 按期交付率、延期天数、问题关闭周期 | 交付负责人 | 周度跟进 |
| 财务层 | 提高合同回款可预测性 | 逾期金额、回款周期、待确认账款 | 财务负责人 | 月度复盘 |
在这个场景中,九数云的价值不应被简单描述成“做报表”。更准确的判断是:如果企业需要把多个业务来源的数据进行连接、清洗、计算和可视化,它可以作为经营分析层,帮助团队把分散数据组织成统一的指标视图。产品信息和能力边界应以其官网公开说明及实际试用结果为准。
但这里有一个必须强调的边界:数据分析平台可以帮助企业看清楚问题,却不一定天然承担完整的目标管理、项目协同和任务闭环。若企业希望指标异常后自动生成跨部门任务,还需要验证是否具备对应能力,或者通过现有协同工具、流程系统进行衔接。
因此,选型时不应因为某个平台的可视化能力强,就默认它适合承接全部运营管理。应当把“数据分析层”和“目标执行层”分别验收,再确认两者是否能够通过接口、链接、任务或流程实现联动。

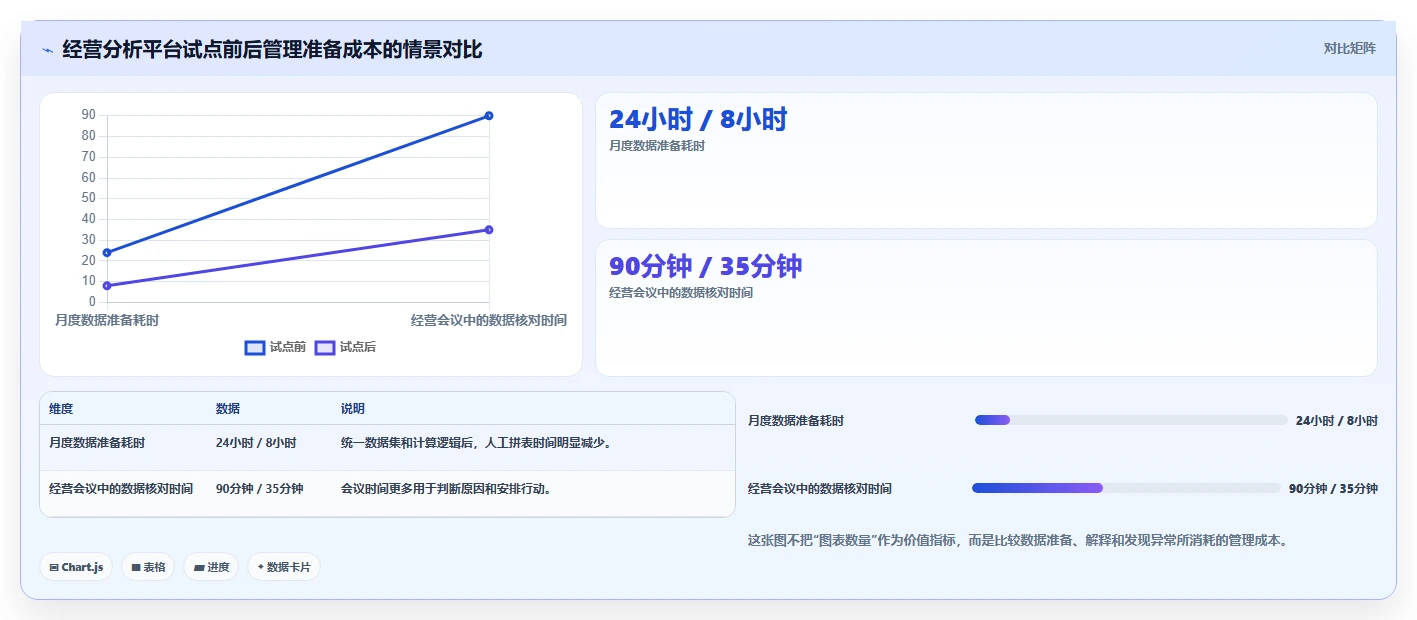

在该情景中,团队将经营会议前的数据整理从人工拼表改为统一数据集处理。示例结果显示,月度经营数据准备时间从约 24 小时降至 8 小时,重复口径争议从每次会议约 6 项降至 2 项,异常指标能够在周度检查中被发现,而不是等到月底复盘。
这些数据是匿名化情景模拟,不是九数云官方效果承诺,也不是行业基准。它们的意义在于说明评估方法:不要只问平台能生成多少张图,而要测量数据准备耗时、口径争议次数、异常发现提前量和问题关闭周期。
平台带来的第一层价值是减少数据解释成本,第二层价值才是支持管理行动,第三层价值则是让历史问题能够被组织持续复用。

如果企业人数较少、业务链路相对简单,最优先的工作通常不是采购复杂平台,而是统一十个以内的核心指标。建议先明确收入、客户、转化、交付、回款或内容效果中最重要的几项指标,并为每个指标补充定义、负责人、更新频率和异常处理方式。
小团队可以先用轻量工具完成目标登记、数据分析和行动项跟进。选择时重点看数据维护是否简单、员工是否愿意使用、报表是否能直接服务周会,而不是是否具备复杂组织权限和多层级审批。
当企业跨部门协作频繁时,最危险的问题是每个部门都有自己的局部目标,部门之间却没有共同结果。销售追求签约,交付追求按期完成,财务追求回款,客户成功追求续约,若缺少共同指标,各部门可能同时完成局部任务,但整体经营结果仍然不理想。
这类企业应重点验证公司目标、部门目标和岗位任务能否建立关联;不同部门能否看到同一指标的统一定义;跨部门任务能否明确唯一负责人;异常出现后能否按照规则升级,而不是依靠管理者临时协调。
如果企业同时使用 CRM、ERP、财务系统、客服系统、广告平台和项目管理工具,数据治理会比界面设计更重要。需要先确认客户、订单、项目、合同和回款之间是否有稳定的关联键,否则不同系统的数据无法准确合并。
这类企业应优先检查平台的数据接入方式、更新频率、字段映射、历史数据处理、异常值处理和权限控制。对于关键指标,还应保留计算逻辑和来源说明,避免系统上线后只有少数数据管理员知道数字是如何得出的。
平台效果不好,不一定说明产品不适合。需要先判断是产品能力问题、实施问题、指标设计问题,还是组织没有形成使用习惯。比如,员工不愿录入数据,可能是重复填报太多;管理者不看报表,可能是报表没有对应会议决策;任务无法关闭,可能是验收标准没有定义。
我建议把现有平台中最关键的一条流程完整走一遍,记录每个步骤的人工补充、重复录入、等待、返工和责任不清情况。只有当问题明确属于平台能力边界,且多次优化仍无法解决时,换平台才有意义。
如果管理层希望在一个月内看到改进,不要试图一次性建设完整经营系统。可以选择一个最容易量化、影响明确、参与部门较少的场景,例如销售商机转化、客户续约、项目交付或内容转化。
最小闭环至少包含一个结果指标、两个到三个过程指标、一个负责人、一个检查周期和一套异常处理规则。试点结束后,重点看问题是否更早被发现、责任是否更清楚、人工整理是否减少,而不是看系统中创建了多少页面。

界面漂亮、图表丰富的平台容易获得管理层认可,但数据治理决定这些图表是否可信。如果企业数据基础较弱,应该优先保证指标口径、来源追溯和更新稳定,再逐步优化展示效果。
反过来,如果企业已经拥有成熟的数据仓库和统一指标体系,那么可以更多关注分析灵活性、业务人员自助取数和异常下钻能力。不同阶段的优先级不同,不能用同一套评分表衡量所有企业。
配置越灵活,越能适应复杂业务,但也意味着管理员需要具备更强的数据和流程能力。过度灵活的系统可能让每个部门都建立自己的规则,最终再次形成口径分裂。
如果企业缺少专职系统管理员,应优先选择配置边界清晰、关键规则容易维护的平台。如果企业拥有数据团队和数字化负责人,则可以接受更高的配置复杂度,以换取更强的业务适应能力。
一体化平台的优势是入口统一、权限集中、使用体验相对一致,但可能在某些专业领域不够深入。组合式工具可以分别选择数据分析、任务协同和客户管理能力更强的产品,但接口、权限和责任边界会增加管理难度。
| 选择方向 | 主要优势 | 主要代价 | 更适合的企业 |
|---|---|---|---|
| 一体化平台 | 入口统一、组织管理集中、实施链路较短 | 专业能力可能不够深,迁移成本较高 | 希望快速统一管理方式的中型企业 |
| 组合式工具 | 可以按场景选择专业能力,灵活度较高 | 接口、权限、数据同步和维护成本更高 | 已有数字化基础和专职技术团队的企业 |
| 轻量分析工具 | 上手快、试点成本低、适合快速建立经营视图 | 目标管理和复杂协同能力可能有限 | 需要先解决数据可视化和口径统一的小团队 |
| 重流程管理平台 | 适合复杂审批、权限、项目和跨部门流程 | 实施周期较长,培训和维护投入较高 | 流程复杂、组织规模较大的企业 |
定制开发可以贴合现有流程,但也会带来版本升级困难、依赖服务商和后期维护成本上升等问题。标准化产品可能要求企业调整部分管理习惯,却更容易持续升级和复制到其他团队。
我的判断原则是:企业的核心竞争流程可以适度定制,通用管理流程尽量标准化。不要为了保留所有历史习惯而定制系统,否则企业只是把旧流程原样搬到新平台中,原有低效也会被永久固化。

建议邀请经营负责人、业务负责人、运营人员和一线员工分别提交问题,并要求每个人用“场景,影响,发生频率”的格式描述。比如,“每周经营会前需要人工合并五张表,平均耗时 12 小时,导致会议前一天仍无法确认数据”。
这种描述比“需要一个数据看板”更有价值,因为它说明了问题发生在哪里、造成了什么影响、是否值得投入。需求收集阶段不要急着写产品功能名称,否则团队很容易把解决方案误当成需求。
试点场景应满足三个条件:指标能够量化、参与角色相对明确、问题发生频率足够高。销售商机、客户续约、项目交付和费用审批通常比较适合作为试点对象。
不要选择一个只有季度才发生一次的复杂场景作为第一批试点。低频场景很难在短时间内观察结果,也无法快速发现数据和责任问题。
给供应商准备一份脱敏后的真实数据和流程,不要只看对方预先准备好的演示环境。要求对方完成从数据导入、指标计算、目标设置、异常识别、任务创建到复盘记录的完整流程。
如果供应商只能演示单个功能,不能完成端到端流程,企业就应记录为“局部能力”,不能将其视为完整闭环。
平台试点必须提前约定评价方式。可以从以下指标中选择三到五项:数据准备耗时、重复填报次数、指标口径争议项、异常发现提前量、任务按期关闭率、复盘行动完成率和用户有效使用率。
需要注意的是,用户有效使用率不能简单等同于登录率。更有意义的定义是:相关角色是否在规定周期内完成数据确认、异常处理、任务更新或复盘动作。
平台成本至少包括软件费用、实施费用、数据治理费用、接口开发费用、培训费用、管理员人力和后续维护成本。若系统需要每月安排专人手工清洗数据,即使软件许可价格较低,长期总成本也可能更高。
企业还应询问组织调整、指标变更、权限变化和历史数据迁移是否会产生额外费用。运营管理不是一次性项目,平台能否随着业务变化稳定维护,比初始报价差异更值得关注。

平台上线后的第一个观察点是异常发现时间。如果以前要到月底才知道转化率下降,现在能否在周度检查中发现;如果以前项目延期后才解释原因,现在能否在关键节点偏离时触发提醒。
提前发现不等于自动解决问题,但它能增加管理者的纠偏窗口。对于销售、内容和客户运营等变化较快的业务,提前一周发现问题可能比多做十张报表更有价值。
一个有效的平台记录的不只是“某部门未达标”,还应显示具体指标、偏离时间、责任人、协同人、处理动作、截止时间和验收结果。责任越具体,复盘越容易从情绪判断转向事实判断。
如果系统里仍然大量出现“销售团队跟进”“运营部门优化”“相关人员处理”这类模糊表述,说明目标拆解和任务设计还没有完成。
复盘不应只是把结果写入会议纪要。一次复盘至少应该留下三个结果:问题原因的当前判断、下一步改进动作、验证改进是否有效的指标。
例如,某渠道转化率下降,团队判断原因是线索质量变化,那么下一周期就应增加渠道分层、首响时长和有效线索率的观察。如果验证后原因不成立,复盘记录也应保留这一判断过程,避免下次继续重复猜测。
隐形成本包括反复催报、手工合并、会议核数、重复解释、跨部门等待和问题返工。它们通常不会出现在软件采购预算中,却会持续消耗管理者和运营人员的时间。
建议在上线前记录一个基准周期,再在上线后连续观察两到三个周期。不要用单周数据直接下结论,因为业务波动、节假日和人员变动都可能影响结果。
不一定。Excel 可以满足人数较少、业务链路简单、指标数量有限的团队。真正需要升级工具的信号是:多人同时维护同一数据、版本经常冲突、每周都要重复汇总、指标口径无法统一,或者异常出现后无法追踪责任。
如果只是因为“别人都在用平台”而采购,往往会产生不必要的成本。应先用目标、指标、动作、责任和反馈五层模型检查管理链路,再判断 Excel 的限制是否已经影响决策。
数据分析平台主要解决数据连接、清洗、计算、查询和可视化问题,帮助管理者看清业务发生了什么。运营管理平台通常还会进一步承接目标、任务、责任、流程和复盘。
两者可以是同一个产品的不同模块,也可以由不同工具组合完成。企业应根据实际问题判断:如果核心痛点是数据分散,先解决分析层;如果核心痛点是目标和任务无法闭环,还需要验证执行管理能力。
目标拆解到能够指导行动、识别偏差和明确责任即可,不是拆得越细越好。若每一个动作都需要录入系统,员工可能把大量时间用在填报上,反而降低执行效率。
判断标准是:当指标偏离目标时,管理者能否通过现有信息定位到大致环节,并知道谁需要采取什么动作。如果继续拆解不能增加判断价值,就应当停止细化。
不一定。接口建设应根据指标重要性、使用频率和决策影响排序。高频、关键、需要持续追踪的指标优先接入;低频、临时性或尚未稳定定义的指标,可以先通过人工导入进行验证。
先接入所有系统会增加项目复杂度,也可能把未治理的数据直接带入平台。更稳妥的方法是先选一条业务链路完成小范围验证,再逐步扩大接入范围。
不能。定制能力需要进一步确认开发周期、费用、升级影响、数据归属、后续维护和变更响应机制。一个功能能否做出来,不等于企业能否长期稳定使用。
建议要求供应商把定制项写入验收标准,并区分标准功能、配置功能、接口开发和定制开发。不同类型的交付风险和后续成本并不相同。
选择一个高频场景,例如销售转化、客户续约、项目交付或费用控制。把目标、指标、动作、责任和反馈全部写出来,不要直接写功能名称。
记录数据准备耗时、指标争议次数和异常处理周期。三个数字不需要非常精确,但必须来自真实工作过程。它们可以帮助企业判断平台项目到底要解决什么成本。
不要接受只展示首页、看板和报表的演示。要求供应商从数据进入开始,一直演示到异常发现、任务分配、结果验收和复盘记录。无法完成闭环的能力,应当被明确标注为短板或额外建设项。
试点范围要小,但数据和流程要真实。试点结束后,至少复盘一次管理准备时间、异常发现时间、责任明确度和任务关闭情况。若这些指标没有改善,应先分析原因,而不是直接扩大部署。
运营管理平台的本质,不是让企业拥有更多报表、更多字段或更多待办事项,而是让目标、指标、动作、责任和反馈之间形成可持续的连接。目标拆解决定平台要管理什么,问题诊断决定平台必须补哪一段,场景验收决定供应商说的能力是否真的可用。
下一步可以从一个最具体的问题开始:选出过去三个月反复出现、每周都在消耗管理时间的一个运营问题,写清楚它的结果、过程、责任和反馈断点,再将这张诊断表交给候选供应商进行真实演示。等你知道平台必须证明什么之后,选型才真正开始。
我所在的团队曾经花了两周整理平台需求,最后发现真正的问题不是缺少看板,而是每个部门对“有效客户”和“完成任务”的定义都不一样。管理层原本希望通过采购平台解决执行问题,但我担心如果目标和责任没有先理清,换工具只会把混乱搬到系统里。到底应该用哪些信号判断企业当前缺的是平台,还是管理机制?
我在一次运营管理平台评估中遇到过一个典型场景:公司有年度收入目标,销售部门有客户数目标,市场部门有线索目标,交付部门有项目完成目标,但这些目标之间没有可追溯的关系。每周会议都在报数,管理者却无法回答“哪个环节导致结果偏差”。
当时我们没有立即进入产品对比,而是先抽查了 3 个核心指标,分别追溯指标定义、数据来源、负责人和异常处理记录。结果发现,同一个“有效客户”在不同部门有 3 种口径;目标负责人有 8 个,但真正承担最终结果的人只有 2 个;异常数据出现后,平均要经过 2 到 4 次人工询问才能找到处理人。
我通常用“目标、指标、动作、责任、反馈”五层结构做判断: 检查层关键问题缺失时的表现 目标要解决的是收入、效率、交付还是留存问题?所有部门都在追不同方向的优先级 指标指标口径、周期和数据来源是否统一?会议时间消耗在争论数字是否准确 动作哪些过程行为会影响结果指标?
只能月底追责,无法提前纠偏 责任是否存在唯一负责人和协同人?任务有人参与,但问题没人拍板 反馈异常何时发现,谁在什么时间处理?复盘结论停留在会议纪要里 如果前两层都没有定义清楚,企业缺的主要是管理机制;
如果目标和指标已经明确,但数据仍分散在表格、业务系统和聊天记录中,且异常无法自动提醒,这时才是平台能力不足。我的判断标准不是“有没有报表”,而是一个异常指标能否在 10 分钟内回答三个问题:偏差从何时开始、可能影响哪个业务环节、下一步由谁在什么时候处理。
若这三个问题都要人工追问,平台才有明确的介入价值。
我以前负责拆解季度目标时,最直接的做法是把公司目标按部门人数或历史贡献分配下去,表格看起来很完整,结果执行两个月后仍然不知道问题出在哪。销售说线索质量不够,市场说销售跟进不及时,管理层最后只能继续加目标。我想知道,目标拆解怎样才能真正支持诊断,而不是制造更多数字?
数字分摊之所以容易失败,是因为它只回答了“每个部门要承担多少结果”,没有回答“哪些过程动作会影响这个结果”。目标被平均切开以后,看似责任清楚,实际上仍然缺少一条从行为到结果的因果链。我在一次销售运营试点中,先把“季度收入 500 万”作为结果目标,再拆成客户数量、客单价、成交率和续费率四个驱动因素。
随后继续往前追,分别增加有效线索、首次响应、商机推进、报价转化和交付完成等过程指标。这里的数字只是演示,重点在于拆解逻辑,而不是某个行业的固定比例。
目标层级示例管理用途 结果目标季度收入 500 万判断最终是否达成 驱动指标成交客户数、客单价、续费率判断结果由什么构成 过程指标有效线索、响应时效、商机推进率提前发现风险 行动任务渠道拓展、客户跟进、报价复核明确实际执行动作 这种拆解方式带来了一个重要变化:收入没有达成时,团队不再笼统地说“销售执行不到位”,而是可以区分是线索数量不足、线索质量下降、响应变慢,还是报价环节停滞。
问题从态度判断转成了业务链路判断。选平台时也要验证它能否表达这种关系。平台不只要能录入公司目标和部门目标,还应允许用户查看目标之间的关联、指标定义、数据来源和责任人。如果只能建立一组孤立的数字看板,却不能从结果钻取到过程和任务,那它更像展示工具,而不是目标管理工具。
我的建议是:每个结果指标至少配一个驱动指标和一个可执行动作,但不要无限增加指标。指标越多不等于管理越精细,真正有用的指标必须满足两个条件:团队能够影响它,而且异常后知道采取什么动作。
我曾经参加过几次平台演示,供应商展示了很多看板、流程和自动化功能,现场看起来都很完整,但试用后仍然需要人工维护大量表格。后来我意识到,我们一直在问“有没有这个功能”,却没有要求对方演示真实问题的处理过程。平台选型到底应该怎样设计验收场景?
平台演示最容易制造错觉的地方,是所有功能都在理想数据和标准流程下运行。真正决定系统价值的,不是供应商能否展示一个漂亮看板,而是当一个指标异常时,系统能否帮助团队完成发现、定位、分派、处理和复盘。我后来把选型过程改成“问题到场景”的验证方式。
先列出 3 到 5 个高频管理问题,再把每个问题写成一条必须现场完成的业务链路。例如,不问“是否支持目标管理”,而要求供应商用真实业务数据完成从公司目标到部门目标、岗位指标和改进任务的完整演示。
管理问题验收场景必须观察的结果 目标无法层层分解将一个公司目标拆到部门和负责人上下级关联、口径和责任是否清楚 指标异常无法定位模拟一个过程指标连续两周下降能否查看趋势、来源和影响环节 异常没人跟进从异常指标创建改进任务是否自动带出负责人、期限和验收标准 复盘结论无法落地完成一次复盘并生成后续动作结论是否能关联下一轮目标和任务 验收时还要故意加入一些不理想条件,例如缺失数据、负责人更换、部门权限不同、目标中途调整和任务延期。
很多平台在标准演示中表现正常,一旦出现组织变化或数据不完整,就需要管理员手工修改大量配置,这部分维护成本往往比采购价格更影响长期使用。我建议采用一个简单的评分模型:业务匹配度占 30%,数据可靠性占 20%,目标与任务闭环占 20%,使用成本占 15%,集成和服务能力占 15%。
权重可以按企业情况调整,但必须提前固定评分标准,避免被界面美观或功能数量带偏。最终决策最好来自一个短周期真实试点,而不是单次宣讲。选择一个销售团队、客户交付流程或跨部门项目,连续跑完目标设定、过程跟踪、异常处理和复盘四个环节。
只有在真实业务中能减少重复填报、提前发现问题并明确责任的平台,才值得进入采购阶段。
我见过一个团队上线平台后,登录人数和报表数量都明显增加,但每周会议仍然要人工整理数据,部门之间也继续争论指标口径。管理层把活跃度当成项目成功的证明,可一线人员觉得只是多了一套填报工作。我想知道,平台上线后应该看哪些指标,才能判断它是否真正改善了运营管理?
平台上线后的第一个误区,是把使用数据当成经营结果。登录人数、创建报表数量和填写次数只能说明系统被使用过,不能证明目标执行更有效。一个平台完全可能被高频使用,同时让团队承担更多重复录入。我在一次上线复盘中,把评估指标分成“劳动减少、发现提前、责任闭环、复盘沉淀”四类。
上线前先记录基线,再用同一口径比较,而不是只看上线后的绝对数。
评估维度建议观察指标不能替代的指标 劳动减少人工汇总耗时、重复填报次数、跨系统核对次数登录人数 发现提前异常首次发现时间、从发现到通知的耗时报表数量 责任闭环有负责人和截止时间的改进任务占比、逾期任务处理率任务创建数量 复盘沉淀复盘结论转化为后续行动的比例、重复问题发生次数会议次数 例如,上线前一个月,团队每周花 12 小时汇总数据,异常通常在月末才被发现;
试点两个月后,如果汇总时间降到 5 小时,异常发现从月末提前到周内,并且大多数异常都有明确负责人,这些变化比“系统活跃用户增长了多少”更能证明平台有效。还要区分平台效果和业务波动。收入增长、客户增加等结果可能同时受到季节、市场投放和人员变化影响,不能简单归因于平台。
更稳妥的做法是先观察过程改善,例如响应是否更及时、交付阻塞是否更早暴露、复盘任务是否按期完成,再结合较长周期的经营结果判断。如果平台上线后只是让员工多填一张表,却没有减少人工汇总,也没有让异常更早出现,就不应把问题归咎于使用积极性。更可能的原因是数据集成、指标设计或流程配置没有解决原来的管理断点。
选型和实施都应围绕“是否减少无效管理动作”来验收,而不是围绕“是否上线成功”来验收。

读者评论
文章把运营管理平台选型从“比功能”转向“查断点”,这个思路比较务实。尤其是目标、指标、动作、责任、反馈五层模型,对梳理管理问题有一定参考价值。
文中销售漏斗的案例比较具体,说明只看收入结果确实难以及时定位问题。不过实际落地时,过程指标数量需要控制,否则可能增加一线填报负担。
关于数据口径的分析很现实。平台能否统一指标定义、来源和更新频率,往往比报表数量更重要,这也是很多企业容易忽略的实施基础。
场景验收比供应商演示更有说服力,但企业还应提前准备真实业务数据,并明确验收标准和后续维护责任,否则测试结果可能仍然偏理想化。
