运营管理平台真正难的部分,从来不是把表单、审批和看板搬进系统,而是把原本依赖个人经验、群聊催办和表格汇总的工作,重新设计成一套可执行、可追踪、可衡量的流程机制。我的判断是:平台上线后效率没有明显改善,很多时候不是软件功能不够,而是流程没有被正确拆解,责任没有被明确,数据也没有形成反馈闭环。如果只采购模块、不重构流程,企业得到的往往只是一个更整齐的填报工具,而不是运营管理系统。

很多企业讨论运营管理平台时,第一反应是列功能清单:项目管理、工单管理、审批管理、客户管理、报表分析、消息通知、权限控制。功能当然重要,但它们只能回答“系统能做什么”,不能回答“业务应该如何运行”。
我在参与流程梳理时,通常会先把功能清单放到一边,追问五个问题:一件事由什么触发,谁来处理,按照什么规则判断,出现异常时怎么办,最后用什么结果证明它已经完成。只有这些问题有明确答案,系统配置才有意义。
因此,运营管理平台的效率价值可以拆成一条完整链路:
如果前四个环节没有建立,第五个环节即使做出漂亮的看板,也只能把混乱可视化。这也是我不建议企业一开始就从“需要哪些报表”入手的原因。报表应该是流程运行后的反馈,不应该成为流程设计的替代品。

把邮件改成系统通知,把纸质审批改成电子审批,把微信群里的任务改成系统任务,只能说明工作被数字化记录了。它不必然意味着处理时间减少,也不必然意味着协同成本下降。
例如,一项原本需要两名负责人确认的事项,如果上线后仍然设置四个审批节点,只是把纸张换成了电子表单,等待时间可能反而更长。又比如,系统要求员工在三个模块重复填写客户名称、项目编号和问题描述,虽然数据被保存下来,但一线人员会认为平台增加了工作量,最终重新回到群聊和表格。
我更愿意把效率提升定义为三个变化:等待变少、重复动作变少、责任追问变少。这三个变化必须能在具体指标中被观察到,例如平均等待时长、人工转派比例、重复提交率、超时率和跨部门退回次数。

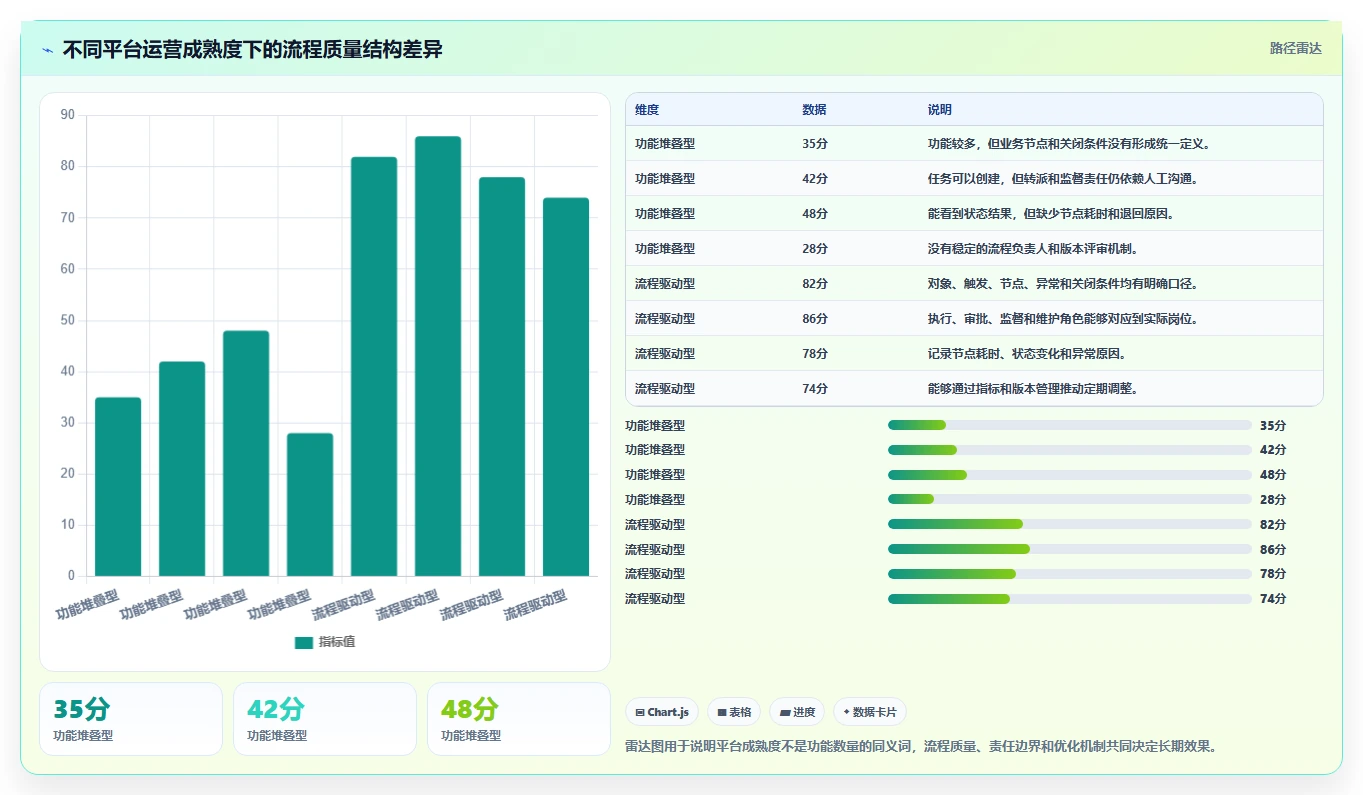

一次性覆盖全部业务,听起来像是完整规划,实际却容易让项目陷入长期配置。不同部门的流程成熟度不同,有的规则已经稳定,有的仍然依赖临时判断;有的任务适合自动化,有的事项必须保留人工裁量。
更稳妥的做法是选择一条高频、跨角色、容易积压、结果可量化的流程作为试点。运营问题处理、客户服务请求、项目交付变更、费用报销、合同履约跟踪,都可能成为合适对象。
试点的目的不是证明平台“什么都能做”,而是验证三件事:流程能否被准确建模,业务人员是否愿意使用,指标是否能证明变化。只有这三件事成立,再扩展到其他场景才有实际价值。
在很多企业中,任务表面上已经提交,实际上却没有进入有效处理。任务可能停留在某个人的待办箱里,等待负责人确认;也可能因为材料不完整被退回,但退回原因没有结构化记录;还可能已经处理完成,却没有及时更新状态,导致管理者继续催办。

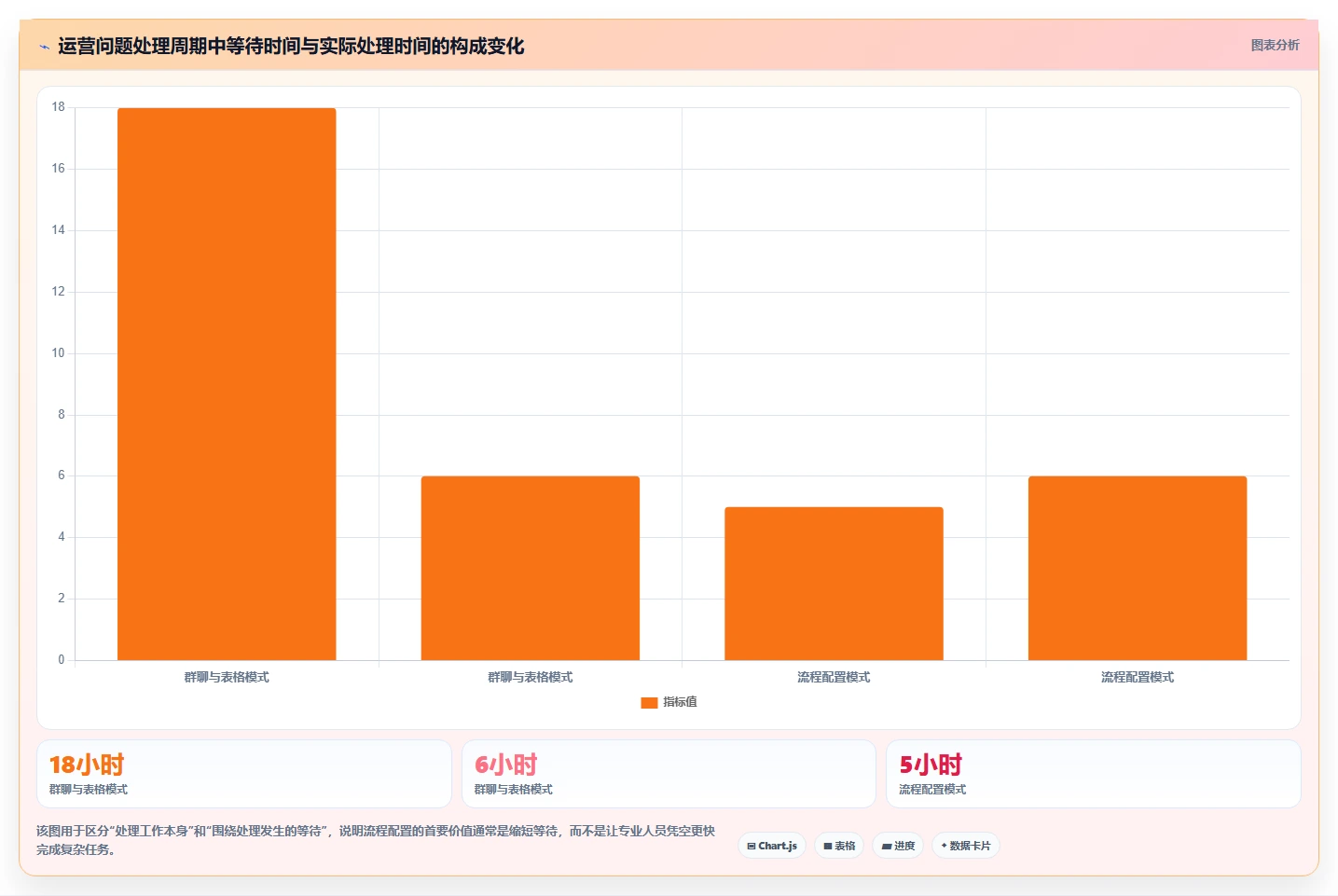

这些时间都不容易被传统统计发现。企业常常只记录“提交时间”和“关闭时间”,于是所有等待、补充材料、转交和重复沟通都被压缩成一个总时长。管理者知道流程慢,却不知道慢在入口、分派、执行还是验收。
我在看运营流程时,会把一条事项拆成四类时间:发起前准备时间、节点等待时间、实际处理时间、关闭后补录时间。很多团队以为工作量大是效率低的主要原因,拆开之后却发现,真正占用周期的往往是等待和反复确认。
| 时间类型 | 典型表现 | 常见根因 | 适合的系统动作 |
|---|---|---|---|
| 发起前准备时间 | 员工不知道要提交哪些材料 | 入口说明不清、字段设计缺失 | 模板引导、必填校验、材料清单 |
| 节点等待时间 | 任务进入待办后长时间无人处理 | 责任人不明确、通知依赖人工 | 自动分派、提醒、超时升级 |
| 实际处理时间 | 负责人需要反复查资料、问情况 | 信息分散、上下文不完整 | 关联对象、历史记录、标准动作 |
| 关闭后补录时间 | 处理结束后集中补表 | 过程数据没有自动沉淀 | 节点自动留痕、关闭条件校验 |
以运营问题处理为例。问题可能来自客户反馈、销售转交、交付现场或内部巡检。在线下模式中,问题往往先出现在群聊里,由某位管理人员判断应该交给谁处理,再通过私聊确认优先级,之后用表格登记。问题是否已经解决,通常要靠发起人再次追问。
这种方式并不是员工不负责,而是系统没有提供一条低成本、可追踪的标准路径。每个人都在做局部动作,却没有一个统一对象承载完整上下文。
配置平台时,我会先把“问题”定义成一个独立业务对象,并至少保留以下字段:问题类型、来源渠道、影响范围、优先级、责任部门、责任人、期望完成时间、处理方案、验证结果和关闭原因。字段不是越多越好,关键是让后续分派、追踪和复盘真正需要的信息在入口一次形成。
接下来再设计路径:普通问题进入部门处理,影响范围较大的问题触发升级,临近截止时间自动提醒,超过时限进入监督队列,关闭前必须填写处理结果和验证结论。这样做的重点不是增加控制,而是让原本依赖管理人员记忆的动作变成可执行规则。

在涉及经营分析、项目进度、客户服务或跨部门运营时,九数云这类数据分析平台可以承担的重点,不是替代所有业务系统,而是把分散在表格、业务系统和流程记录中的数据进行统一分析。它更适合用来观察流程运行结果、定位瓶颈和建立管理看板。
例如,企业可以把项目任务数据、客户服务记录、交付进度和人员负载数据汇总到分析层,观察不同部门的平均响应时间、超时任务量、问题关闭周期和重复处理率。这里要特别区分两件事:流程执行应该尽量发生在业务系统或流程平台中,流程分析则可以由数据分析平台承担。
如果把分析平台误当成全部流程执行工具,可能会出现数据录入重复、责任状态不同步和权限边界混乱的问题。更合理的架构是:业务系统负责产生和执行事项,流程平台负责组织节点与规则,分析平台负责跨系统观察和解释结果。
我在设计这类组合方案时,会先确认三个数据问题:数据是否能按统一业务对象关联,时间字段是否保留完整,状态变化是否有历史记录。如果只有最终结果,没有过程快照,那么看板可以告诉你谁完成得慢,却很难解释为什么慢。
平台选型可以先于详细配置,但不能先于流程假设。很多项目在采购阶段只比较模块数量、用户数和界面,而没有把一条真实业务流程走通。上线后才发现,系统的对象模型与业务习惯不匹配,最终只能通过大量自定义字段和线下补充来弥补。
我的判断标准很简单:在签约或正式实施前,至少拿一条真实事项做演示,不要只看厂商准备好的标准流程。要求现场展示从发起、分派、退回、转交、超时到关闭的完整过程,并追问每一步产生什么数据、谁可以修改、规则改变后如何维护。
审批流适合解决授权和决策问题,但运营工作并不等同于审批。客服问题需要服务流,项目执行需要任务流,异常管理需要事件流,客户续约可能需要经营流。若把所有事项都做成层层审批,员工会把平台理解为增加审核的工具。
| 流程类型 | 核心问题 | 适合的节点设计 | 不宜采用的方式 |
|---|---|---|---|
| 审批流 | 谁有权批准 | 申请、审核、决策、归档 | 把所有执行动作都设置为审批 |
| 任务流 | 谁在什么时间完成什么动作 | 领取、执行、验收、关闭 | 每个动作都等待管理者确认 |
| 服务流 | 如何响应并解决请求 | 受理、分级、处理、回访 | 只记录最终是否完成 |
| 事件流 | 异常如何升级和复盘 | 发现、判断、控制、恢复、复盘 | 只保留一条普通待办路径 |
节点增加通常意味着等待增加、责任边界变复杂、维护成本上升。真正有价值的节点必须产生明确结果,例如完成一次判断、交付一项材料、执行一次动作或完成一次验收。
我会把每个节点放进一个简单的审查框架:这个节点是否改变事项状态,是否需要不同角色承担责任,是否能阻止重大风险,是否产生后续必须使用的结果。如果四个问题都回答不了,节点很可能只是为了让流程看起来更完整。
对于低风险、高频事项,可以采用自动通过、抽查或事后复核;对于金额大、影响范围广或合规要求高的事项,才保留必要的前置审批。流程严谨不等于流程复杂。
自动分派、自动提醒和自动升级都很有价值,但自动化只能执行清晰稳定的规则。若业务人员自己都无法解释什么情况下属于高优先级,系统就不可能可靠地自动判断。
还有一种常见问题是过度自动化。某些事项需要结合客户关系、现场情况和历史背景进行判断,强行设置固定规则,可能让异常事项被错误归类。我的建议是先自动化确定性高、频率高、错误成本可控的动作,把复杂判断留给人,并通过结构化字段记录人的判断依据。
登录人数增加,不能证明平台被真正采用;任务完成量增加,也不能证明效率提升。员工可能为了关闭任务而快速提交,或者把线下完成的工作事后补录,数据看起来很完整,过程却没有改善。
应当把平台使用指标和业务结果指标放在一起看。例如线上完成率提高的同时,平均处理时长是否下降;自动分派比例提高的同时,转派率是否下降;关闭量增加的同时,重复打开率是否上升。单一指标很容易制造假象,多指标组合才有解释力。

不是所有工作都应该被平台化。为了避免把系统做成事项仓库,我通常会用五个条件筛选候选流程。
满足其中三项以上,可以进入流程梳理;满足五项,通常适合优先试点。如果事项低频、规则不稳定、需要高度个性化判断,建议先保留轻量记录,不要急于建设复杂流程。
流程类型判断错误,会直接影响节点设计和用户体验。审批流的核心是权责,任务流的核心是交付,事件流的核心是响应和恢复。三者可以在一个业务场景中组合,但不应该混为一谈。
例如,客户提出服务请求后,首先进入服务流;服务人员需要完成资料核验和方案处理,这一段属于任务流;如果涉及价格折扣或合同变更,再从任务流中触发审批流。这样既能保持执行速度,也能把必要的授权控制保留下来。
| 判断问题 | 答案偏向 | 配置重点 |
|---|---|---|
| 是否必须由特定角色作出授权决定 | 是 | 审批权限、金额条件、决策留痕 |
| 是否主要关注任务能否按时交付 | 是 | 负责人、截止时间、验收标准 |
| 是否由异常触发跨部门响应 | 是 | 事件分级、升级路径、恢复验证 |
| 是否每次处理方式都高度不同 | 是 | 轻量登记、人工判断、结果沉淀 |
流程设计初期,不要试图把所有特殊情况一次性覆盖。先建立一条能够处理大多数正常事项的最小路径,再根据真实运行数据增加分支。这样做可以减少初始配置成本,也能避免团队在没有使用反馈时争论过多假设。
一个最小可执行流程至少包含:触发入口、事项分类、责任分派、处理动作、结果验收和关闭条件。对于异常情况,可以先设置人工升级入口,而不是一开始就配置十几条复杂分支。
当某类异常连续出现,并且处理方式逐渐稳定,再把它转成明确规则。自动化不是设计者凭空推演出来的,而应该从重复发生、可以解释的业务行为中提炼出来。
一个自动化规则的价值,不只取决于它节省多少点击,还取决于错误成本、维护成本和业务频率。每天发生一千次、每次节省一分钟的动作,值得优先自动化;每季度发生一次、但规则维护很复杂的动作,可能不值得做成系统规则。
可以用一个简化公式估算:
年度净收益 = 年度发生次数 × 单次节省时间 × 人力时间成本
规则建设成本
年度维护成本
自动判断错误成本
这个公式不需要精确到财务审计级别,但能迫使团队把“看起来很智能”的需求换算成业务价值。尤其要注意,错误分派、错误审批和错误关闭可能带来远高于人工操作的损失。

任何流程配置都应先回答“系统正在管理什么”。如果对象不清晰,后面的字段、权限和报表都会混乱。一个客户服务流程管理的对象可能是服务请求,一个交付流程管理的对象可能是项目任务,一个异常管理流程管理的对象可能是事件。
对象定义完成后,要列出有限且互斥的状态。例如服务请求可以包括待受理、处理中、待客户补充、待内部协同、待验证、已关闭和已取消。状态不宜随意增加,因为每多一个状态,就意味着用户需要理解一种新的业务含义。
正常路径描述大多数事项如何完成,异常路径描述事项偏离正常情况后如何处理。两者必须同时设计。只画正常路径,平台上线后仍然会把异常事项推回群聊;只设计大量异常分支,又会让正常事项变得复杂。

每个节点至少要明确四项内容:谁负责,输入是什么,完成动作是什么,输出结果是什么。比如“分类”节点的输出不是一句备注,而应该是问题类型、优先级和责任队列;“验收”节点的输出不是简单点击完成,而应该是验证结论和关闭原因。
责任人和责任部门也要分开配置。部门负责组织能力,个人负责当前动作,监督角色负责异常干预。若只设置部门,不设置个人或自动分配规则,任务最终仍会停在集体责任中。
适合自动化的动作通常有四类:根据字段自动分派,根据时间自动提醒,根据条件自动分支,根据状态自动同步。自动化配置应当尽量可解释,让业务人员知道系统为什么把任务分给某个部门、为什么触发升级。
例如,按客户等级和问题影响范围分配优先级,比单纯按提交顺序处理更接近业务实际。但这条规则必须有明确字段来源,不能依赖人工随意选择,否则自动化只是把主观判断包装成系统动作。
好的数据不是事后强迫员工填写出来的,而是流程动作自然留下的结果。提交时间、分派时间、开始处理时间、退回时间、关闭时间和升级时间,都应该由系统自动记录。
人工填写的字段只保留真正需要判断或解释的内容,例如问题原因、处理方案和验证结论。若把所有过程字段都交给用户手动维护,数据质量会随时间下降,管理者也会失去对指标的信任。
业务规则会变化,岗位会调整,组织会合并,客户分级也可能重新定义。如果流程没有版本管理,系统中的规则会逐渐与现实脱节。常见后果是负责人已经换岗,通知仍然发给旧角色;优先级标准已经调整,历史数据却无法区分新旧口径。
流程版本至少应记录修改内容、修改原因、批准人、生效时间和影响指标。已经进入旧流程的事项,通常应允许按旧版本完成;新提交事项再进入新版本。这样才能保证历史数据可比较,也避免规则变更导致处理中事项突然失效。
下面以一个示例场景说明配置逻辑。某服务型企业同时管理客户问题、交付任务和内部运营异常。问题来源包括客户经理、交付人员和服务人员,原先通过群聊、邮件和共享表格提交。管理人员每周汇总一次未关闭事项,才能大致了解积压情况。
这个场景中的主要问题不是没有人处理,而是事项入口不统一、责任分派依赖个人记忆、超时没有自动升级、处理结果难以复用。管理者每周需要花时间做状态核对,一线人员则反复回答“现在到哪一步了”。
配置前,团队先没有急着上线全部模块,而是选择“客户问题处理”作为试点。原因是该流程发生频率高,参与角色相对明确,处理周期和超时情况也容易统计。
| 环节 | 配置前 | 配置后 | 变化来源 |
|---|---|---|---|
| 问题提交 | 群聊、邮件、口头转交 | 统一表单入口 | 减少信息分散和重复录入 |
| 责任分派 | 管理人员人工判断 | 按类型和区域自动分派 | 减少等待和人工转派 |
| 优先级判断 | 不同人员标准不一致 | 按影响范围和客户等级初步分类 | 形成可解释的统一规则 |
| 进度跟进 | 依赖私聊和会议 | 节点状态和时间自动留痕 | 减少状态询问 |
| 超时处理 | 管理人员人工催办 | 提醒、升级、监督队列 | 将被动发现改为主动干预 |
| 问题关闭 | 发起人回复“已处理” | 处理结果和验证结论必填 | 降低假关闭和重复打开 |
由于这里是方法示例,不应把模拟数字包装成某家企业的真实成绩。为了说明如何评估,可以建立一组示意基线:上线前连续四周记录平均响应时间、平均关闭周期、人工转派比例、超时率和重复打开率;上线后用同样口径连续观察四到八周。
需要注意,比较时不能只看上线前后的绝对数量。若上线后问题总量增加,可能是入口更容易使用,也可能是分类规则改变。正确做法是同时观察总量、结构和过程指标,避免把业务规模变化误判为流程效果。

当流程数据沉淀后,可以进一步使用数据分析平台观察部门、区域、客户等级和问题类型之间的差异。以九数云为例,如果企业已经将问题记录、项目任务和客户信息按统一编号关联,就可以建立跨维度分析视图。
管理者可能会发现,整体平均关闭周期下降了,但某一种问题类型的处理周期反而上升;也可能发现某个部门超时率很低,但退回率很高,说明它可能通过退回任务来避免超时。单看完成量,会错过这种结构性问题。
这里的数据分析重点不是做更多图表,而是提出可行动的问题:哪个节点等待时间最长,哪类问题最容易退回,哪些规则经常被人工绕过,哪个部门的任务负载与超时率同时上升。看板只有能够引导行动,才算完成了管理价值。

不要马上采购复杂平台,也不要先要求所有部门提交完整流程文档。先选择一个业务对象,访谈实际执行人员,记录最近发生的五到十个真实事项,比较它们的共同路径和差异。
建议输出一张简化流程表,至少包含触发条件、责任角色、处理动作、异常情况和完成定义。此阶段的目标不是画得漂亮,而是暴露分歧:不同人员是否对“提交成功”“处理完成”和“问题关闭”有不同理解。
如果连完成定义都无法统一,说明企业还处于流程共识阶段,应先建立业务规则,不宜急于自动化。
这类企业不一定需要替换所有系统。更重要的是统一核心业务对象和关键标识,例如客户编号、项目编号、工单编号和人员编号。没有统一标识,跨系统数据就只能依靠人工匹配,分析结果很难可信。
可以先确定哪些系统负责产生数据,哪些系统负责执行流程,哪些系统负责分析。不要让同一字段在多个系统中都成为“主数据”,否则状态冲突会持续发生。
对于短期无法打通的数据,可以先建立明确的数据刷新周期和口径说明,但要在看板中标注更新时间,避免使用者把非实时数据误认为实时状态。
先不要简单归因于员工习惯不好。检查入口是否比原来的群聊更麻烦,字段是否过多,责任人是否经常被错误分派,系统通知是否过量,流程是否要求重复录入已经存在的数据。
我通常会抽取十个未按流程处理的事项,逐一追问它们为什么绕开平台。若大多数原因是“提交太复杂”,就优化入口;若是“提交后没人处理”,就修正分派规则;若是“系统状态不可信”,就修复数据维护责任;若是“线下判断更快”,就重新评估是否应该把这类事项做成强流程。
采用率不是靠行政命令长期维持的。平台必须在关键时刻比线下方式更省事,或者能够提供线下无法获得的透明度和保护机制。
可以优先选择减少等待的场景,而不是一开始挑战复杂的专业决策。自动分派、超时提醒、统一入口和状态可视化,通常更容易在短周期内体现变化。
但要提前说明边界:流程配置可以减少协调损耗,不能替代专业人员完成复杂分析,也不能消除业务本身的不确定性。若为了展示快速成果而压缩必要判断,短期指标可能好看,长期质量反而下降。
应当先明确分析目标,而不是从图表模板数量开始比较。可以用三个问题筛选需求:哪些数据现在无法关联,哪些经营问题现在只能靠人工汇总,哪些指标变化后需要触发管理动作。
如果核心需求是跨来源数据分析、经营看板、过程指标追踪和异常识别,数据分析平台具有较强价值。若核心需求是复杂审批、实时任务调度和细粒度权限控制,则还需要配合流程执行系统,不能只靠分析层解决。
评估时可以要求供应方用企业真实样例完成一次从数据接入、模型关联、指标定义到看板解释的演示。不要只看展示效果,要追问数据更新、权限隔离、历史版本、异常数据处理和后续维护由谁负责。

标准化越高,自动化和统计越容易;灵活性越高,业务人员越容易处理特殊事项。但标准化过度会让一线人员绕流程,灵活性过高又会让每个人按自己的方式处理。
可以采用“主流程标准化,异常处理保留人工判断”的方式。正常事项走统一路径,特殊事项进入例外处理,并要求记录例外原因。这样既能保证大多数事项可统计,也不会把所有真实复杂性强行塞进固定规则。
减少审批节点通常可以提升速度,但并不代表审批越少越好。应当按照风险等级设计不同路径:低风险事项自动处理或抽查,中风险事项保留关键节点,高风险事项增加授权和复核。
| 事项特征 | 建议路径 | 主要收益 | 主要风险 |
|---|---|---|---|
| 高频、低金额、低影响 | 规则校验加自动流转 | 速度快、人工成本低 | 规则错误可能批量扩散 |
| 中频、中等影响 | 标准流程加关键节点复核 | 兼顾效率和控制 | 节点设计不当会产生等待 |
| 低频、高金额、高影响 | 人工判断加多级授权 | 降低重大决策风险 | 周期长、维护和协同成本高 |
| 规则不稳定、探索性强 | 轻量记录加人工复盘 | 保留灵活性,积累样本 | 短期难以形成自动化收益 |
管理者希望字段尽可能完整,一线人员希望提交尽可能简单。两者不能靠口号解决,只能区分“系统自动产生的字段”和“用户必须判断的字段”。能从已有数据带出的内容,就不要重复填写;真正影响分派、优先级和统计的字段,才设为必填。
如果某个字段长期没人使用,或者填写结果无法支持任何管理动作,就应该考虑删除。字段越多不等于数据越好,低质量字段只会增加噪声和抵触。
所有数据都要求实时,会增加接口、计算和维护成本;所有数据都按天汇总,又可能无法支持及时干预。应按照业务动作选择更新频率。
更重要的是在页面中明确数据更新时间和统计口径。用户能够理解数据的边界,往往比盲目追求实时更重要。
自建系统可以获得更高的定制能力,但需要承担产品、开发、测试、运维和持续升级成本。采用成熟平台可以缩短上线周期,但必须接受一定的产品边界。外部实施服务能够加快流程梳理,却不能替代企业内部的业务决策。
选择时可以看三项成本:初始建设成本、三年维护成本和规则变化成本。如果业务规则变化频繁,平台是否允许业务人员安全调整流程,比初始报价更值得关注。

流程负责人不是平台管理员,也不一定是最高级别的管理者。这个角色应当理解业务目标,能够决定节点是否合理,能够协调跨部门责任,并对指标变化作出解释。
平台管理员负责配置和权限,数据负责人负责口径与质量,业务负责人负责规则和结果,三者最好不要长期由一个人承担。职责混在一起时,系统问题、业务问题和数据问题容易互相推诿。
流程绕行是非常重要的反馈信号。绕行不一定说明员工违规,也可能说明系统路径不符合实际。建议每月检查以下内容:线下新增事项比例、人工转派比例、退回率、异常分支使用次数、未按规则关闭的事项数量。
如果某个节点经常被跳过,先问它是否真的有价值;如果某个字段经常被填写为“其他”,说明分类体系不够贴近实际;如果某类事项经常在关闭后重新打开,说明关闭定义可能过于宽松。
季度复盘不应只是查看报表,而应回到流程本身。可以选择超时率最高、退回率最高或人工绕行最多的流程,检查它的规则是否仍然有效。
如果考核只看关闭数量,员工可能快速关闭任务,再把问题重新打开;如果只看处理速度,员工可能通过退回或转交来降低自己的耗时。指标设计必须同时包含速度、质量和协同成本。
一个比较稳妥的组合是:平均处理时长、一次解决率、重复打开率、退回率、超时率和客户或内部发起人的验证结果。不同岗位的指标权重可以不同,但不能只用一个简单数字评价复杂流程。

选择一条真实流程,收集最近发生的事项样本,不要只访谈管理者。至少同时观察发起人、执行人、监督人和数据使用者。把他们对同一节点的理解放在一起比较,重点找出等待、重复、退回和责任不清的位置。
这一周不追求画出完整蓝图,而是确定一个可量化的起点。例如,当前平均首次响应时间是多少,人工转派比例是多少,超时事项占比是多少,关闭后重新打开的比例是多少。
保留统一入口、基本分类、责任分派、处理状态、截止时间和关闭条件。先不要加入所有特殊分支,也不要把所有历史字段一次性搬进新系统。
让几名真正执行工作的人员走通五到十个真实事项,观察他们卡在哪里。试点人员的反馈比会议上的抽象意见更有价值,因为他们会暴露字段、通知和责任规则的实际问题。
上线后持续记录过程数据,至少覆盖一个完整业务周期。将新旧流程的统计口径写清楚,避免上线前按自然日、上线后按工作日,或者上线前统计全部事项、上线后只统计线上事项。
验收时不要只问“大家是否在用”,而要回答:等待时间有没有下降,转派是否减少,超时是否更容易被发现,关闭质量是否变好,管理者是否少花时间做状态核对。
如果流程效率和质量均有改善,可以扩展到相近业务;如果使用率提高但业务指标没有改善,说明流程可能只是完成了记录,需要重新审查节点和规则;如果员工持续绕开流程,则应判断是系统问题、规则问题还是该事项本来就不适合标准化。
停止一个不适合平台化的流程,并不代表项目失败。相反,能够识别不适合自动化的业务边界,是成熟运营管理的一部分。
运营管理平台的核心竞争力,不是页面数量,也不是功能清单长度,而是它能否把业务事项转化成稳定的运行机制。流程配置如果只停留在审批节点和状态字段,平台很容易变成更漂亮的人工催办表;只有当业务对象、责任、规则、异常和指标被连接起来,系统才真正开始承担运营管理职责。
我最建议企业优先做的,不是召开一场宏大的平台规划会,而是选一条高频流程,完整记录它从触发到关闭的真实路径。先找出等待最多、重复最多、责任最模糊的环节,再决定哪些动作应该标准化,哪些规则可以自动化,哪些判断必须保留给人。
平台效率不是由功能数量决定的,而是由流程能否被执行、数据能否被解释、规则能否持续维护决定的。下一步可以从一张流程配置表开始,写清触发条件、责任人、处理时限、异常路径、关闭条件和验证指标。等这六项内容形成共识,再选择系统能力,通常比先买平台、后逼业务适应系统更容易得到真实的效率改善。
我所在的团队曾经上线过一套运营管理平台,最初按“客户、项目、工单、报表”四个功能模块采购,结果上线后大家仍然依赖群聊和表格推进工作。后来我才意识到,平台框架不能从菜单和功能出发,而要从业务对象、流程、角色、规则和数据反馈之间的关系出发。到底应该怎样设计,才能避免平台变成新的信息录入工具?
我更推荐使用“五层框架”设计运营管理平台:业务对象层、流程层、角色权限层、规则自动化层、数据反馈层。它们不是五组并列功能,而是一条从“管理什么”到“如何执行”,再到“如何验证”的运行链路。第一层是业务对象层,先明确平台到底管理什么。常见对象包括客户、项目、订单、服务请求、工单、任务和异常事件。
如果对象定义不清,后面的流程会出现同一件事多种叫法、同一状态重复记录的问题。第二层是流程层,描述事项如何流转。至少要定义触发条件、处理节点、节点负责人、输入材料、输出结果、时限、异常分支和关闭条件。需要特别注意,运营流程不只是审批流程,也包括任务流、服务流、事件流和问题升级流。第三层是角色与权限层。
系统中的“负责人”不能只是一个账号,而应对应实际承担处理、审批、监督或决策责任的人。权限设计过粗,容易出现越权和责任模糊;权限设计过细,则会让流程维护成本迅速上升。第四层是规则与自动化层,例如按业务类型自动分派、按优先级设置时限、临近超时自动提醒、重大问题触发升级。
我的判断是,自动化不等于功能越多越好,只有稳定且可解释的业务规则才适合固化到系统里。第五层是数据反馈层,用节点耗时、超时率、退回率、重复处理率和人工转派比例验证流程是否有效。平台的价值不在于记录了多少数据,而在于能否用这些数据定位等待、返工和责任不清的位置。
层级核心问题常见失败表现 业务对象平台管理什么对象重复、口径混乱 流程事项如何流转节点过多、没人负责 角色权限谁能处理和决策越权或责任空转 规则自动化哪些动作可自动执行规则失效、人工绕过 数据反馈如何证明效率改善只看登录量、不看业务结果 因此,选型时不要先问“平台有哪些模块”,而应先拿一条真实流程去验证:能否配置责任节点、异常路径、时限规则和指标口径。
能把一条流程跑通并持续优化的平台,通常比功能清单更长的平台更值得优先评估。
我们曾经把一套原本依赖邮件、群聊和共享表格的申请流程直接搬进系统,表面上实现了线上审批,但处理时间几乎没有变化,甚至因为字段更多而增加了填报负担。后来复盘发现,真正的问题不是有没有系统,而是旧流程中的重复审批、人工分派和无效填报没有被清理。流程配置到底应该从哪里开始?
流程配置提升效率的前提不是“线上化”,而是先判断哪些环节本来就没有必要存在。我的经验是,配置前至少要完成一次流程减法:删除没有决策价值的审批,合并重复录入,明确真正需要人工判断的节点,再把稳定规则交给系统执行。
可以先用一张流程卡片梳理现状,字段包括:事项名称、触发条件、输入材料、处理节点、责任人、判断规则、处理时限、异常路径、结果状态和统计指标。缺少这些信息时,直接进入系统配置,往往会把讨论变成“这个按钮放在哪里”,而不是“为什么需要这个节点”。我通常会把流程拆成三个版本进行比较。
版本一是现状流程,完整记录群聊、邮件、表格和人工提醒等隐性动作;版本二是精简流程,删除无效节点并合并重复动作;版本三才是平台流程,将自动分派、超时提醒和状态同步配置进去。
环节原始做法优化后的配置 提交邮件描述,格式不统一按问题类型选择结构化字段 分派管理员查看内容后手工转发按类型、区域和优先级自动分流 跟进在群里询问进度系统记录节点状态和处理时长 超时负责人或主管人工催办临近时限提醒,超时自动升级 关闭回复“已处理”即结束满足结果条件并完成验收后关闭 流程配置还必须单独设计异常路径。
例如负责人休假时如何转交、材料不完整时是否退回、紧急事项能否越级、跨部门意见不一致由谁裁决。只配置理想路径,实际运行时仍会回到线下沟通。判断流程是否变快,不能只看“是否上线”,而要比较上线前后的平均等待时长、人工转派比例、退回次数和超时率。
若线上完成率提高了,但等待时长和返工次数没有下降,说明系统只是改变了入口,并没有改善流程。
我见过一些平台上线复盘只统计登录人数、创建任务数和页面访问量,这些数据看起来很热闹,却无法回答管理者最关心的问题:事情是不是处理得更快了,返工是不是减少了,哪些节点正在堵塞?如果要证明流程配置产生了效率价值,指标应该怎样设计,哪些指标最容易被误读?
运营平台的指标应围绕“时间、质量、协同和使用行为”四个维度设计,而且最好在上线前就确定口径。否则上线后再找数据,很容易只挑选看起来改善的数字,无法形成可信的前后对比。时间效率指标包括首次响应时间、平均处理时长、平均等待时长、节点耗时和超时率。这里最容易犯的错误是只看平均值。
平均处理时长下降,可能是简单事项占比提高,也可能是大量复杂事项被线下处理了,所以还应结合分类型、分优先级和分部门观察。流程质量指标包括一次通过率、退回率、补充材料次数、重复提交率和异常关闭率。比如处理时长缩短但退回率上升,通常不是效率提升,而是把检查工作推迟到了后续环节。
协同效率指标则关注跨部门流转次数、人工转派比例、积压量、逾期任务量和责任不清导致的退回量。这类指标往往比登录量更能反映平台是否减少了管理者的人工协调。
指标维度建议指标需要警惕的误读 时间节点耗时、首次响应、超时率平均值掩盖复杂事项 质量一次通过率、退回率、重复提交率处理更快但返工更多 协同人工转派、跨部门流转、积压量任务被线下转移而非真正解决 使用线上完成率、自动分派比例、规则命中率使用率高但流程本身无价值 我建议为每条重点流程建立一个最小指标集,不要一开始配置几十个指标。
比如问题处理流程可以先跟踪首次响应时间、平均处理时长、超时率、退回率和线上完成率,连续运行四到八周后再决定是否增加指标。还要保留流程版本号。某次规则调整后,如果处理时长变化,必须能够知道变化发生在哪个版本、影响了哪些业务类型。没有版本管理,数据只能说明“结果变了”,却无法解释“为什么变了”。
最终的判断标准很简单:指标是否能帮助团队决定删除一个节点、调整一个责任人、修改一个规则或增加一条异常路径。如果不能支持具体动作,它更像展示数据,而不是运营指标。
我们曾经花了较长时间配置一套看起来很完整的运营平台,但几个月后仍有大量事项在线下流转。复盘时发现,问题并不完全在系统能力,而在于流程负责人缺失、权限与实际职责不匹配、规则没有维护,管理者也没有定期看数据。平台上线后应该重点防哪些问题,又该如何判断是否值得继续投入?
第一个坑是先买系统、后想流程。功能模块越多,不代表越适合当前业务。更稳妥的做法是先选一条高频、跨角色、结果可衡量的流程试点,例如运营问题处理、服务请求分派或项目变更申请,再用真实数据验证平台能力。第二个坑是把所有事项都做成审批流程。有些工作需要的是任务流,有些需要事件流,还有些只是信息登记。
强行增加审批节点,容易让系统看起来更规范,却让等待时间和责任推诿增加。第三个坑是节点过多。我们在一次流程评审中发现,某个申请流程有九个处理节点,其中三个节点只是重复确认,两个节点没有实际决策权。删除无效节点后,流程并没有失去控制,反而更容易定位真正的责任人。第四个坑是权限和实际责任不一致。
系统里配置的负责人如果没有资源调度权、审批权或执行能力,流程一定会卡住。配置权限前,应先确认谁负责处理、谁负责裁决、谁负责监督,而不是简单按组织架构复制角色。第五个坑是上线后无人维护。组织调整、岗位变化和业务规则变化都会影响流程。
建议每条关键流程明确业务负责人、平台管理员、数据观察人和变更审批人,并按月或季度检查超时节点、人工绕过、无效字段和新增异常。
问题信号可能原因优先动作 线上完成率低入口不方便或流程不符合实际访谈一线人员,删除不必要字段 超时率长期偏高责任人没有执行能力或时限不合理重设责任边界和升级规则 人工转派很多分类规则不清或对象字段缺失补充分类条件,检查自动分派规则 退回率持续上升输入要求不清或审批节点重复优化表单校验和节点职责 数据很多但无人使用指标没有连接管理动作保留能触发决策的最小指标集 判断平台是否值得继续投入,可以看三个结果:高频事项是否真正进入平台,关键节点是否能够被追踪,流程数据是否能驱动下一次调整。
如果只是登录人数增加、报表数量增加,却没有减少人工催办、重复录入和责任追问,就不应急于扩展更多模块。最实际的落地方式是建立一个小范围闭环:选择一条流程,记录上线前基线,完成流程精简和配置,运行四到八周,比较时间、质量和协同指标,再决定保留、修改还是停止扩展。
这样比一次性铺开全部业务更容易控制风险,也更容易证明投入是否有效。


读者评论
文章把“线上化”和“效率提升”区分得很清楚,尤其是对等待时间、重复提交和责任追问的分析,比较贴近企业实际。平台建设确实不能只看功能数量。
文中关于先选择一条高频、跨角色流程试点的建议比较可执行。相比一次性上线全部模块,小范围验证流程、使用意愿和指标变化,风险会更低。
文章对自动化边界的判断较客观。自动分派和提醒适合规则稳定的事项,但复杂异常仍需要人工判断,企业在配置流程时应避免为了自动化而过度固化。
