运营管理平台怎么落地,真正的难点通常不在于把数据接进来,而在于数据出现异常之后,组织能不能在规定时间内找到责任人、采取动作,并证明问题已经被解决。我在参与运营管理平台规划和看板诊断时,反复看到一种现象:企业已经有经营数据、任务数据和周报,管理层却仍然需要在会议上逐条追问“为什么没完成”“谁在处理”“什么时候能恢复”。这说明平台缺的不是页面,而是一套从数据看板到风险排查、再到整改复核的管理闭环。

很多企业把“平台上线”理解为建立一个统一入口:任务可以录入,数据可以汇总,图表可以展示,管理者可以登录查看。这些能力当然有价值,但它们只解决了信息分散问题,并没有自动解决经营风险。
一个真正能落地的运营管理平台,至少要完成四次转换:把分散信息转换为统一数据,把数据转换为指标,把指标异常转换为风险事项,再把风险事项转换为责任、动作和复核结果。
如果平台只能回答“发生了什么”,却不能继续回答“为什么发生、谁来处理、何时完成、如何验证”,它更接近数据展示工具,而不是运营管理平台。
| 平台层级 | 主要解决的问题 | 常见产物 | 落地判断 |
|---|---|---|---|
| 数据汇总层 | 数据分散在表格、系统和群聊中 | 统一数据表、数据接口、填报入口 | 能查到数据,但不一定能管理 |
| 指标监控层 | 管理者无法快速判断是否偏离目标 | 指标卡、趋势图、目标完成率 | 能看到异常,但不一定有人处理 |
| 风险识别层 | 异常被发现得太晚,或被平均值掩盖 | 预警规则、风险等级、异常清单 | 开始具备主动管理能力 |
| 整改闭环层 | 问题反复出现,整改状态无法验证 | 责任人、时限、整改记录、复核结果 | 才算完成管理闭环 |
这四层不需要同时建设。对大多数企业来说,先把一个高频、可量化、责任边界清楚的场景跑通,通常比一次性建设覆盖全部部门的大平台更容易成功。
我判断一个看板是否有用,通常不会先看颜色是否漂亮,也不会先看图表数量,而是随机挑三个红色指标,追问五个问题:异常从哪里来?谁负责?什么时候必须处理?处理结果记录在哪里?谁有权关闭这条风险?
如果这五个问题中有两个以上答不上来,说明看板只是把风险可视化了,还没有把风险管理起来。红色、黄色和绿色本身没有管理价值,只有和提醒、派单、升级、复核规则绑定后,颜色才会成为组织动作的入口。
例如,“关键任务完成率低于 80%”只是一个预警条件。真正的管理规则还应该包括:连续两个统计周期低于 80%时升级为重点风险;责任部门在 24 小时内提交原因;三天内形成整改计划;到期后由业务负责人复核,而不是由原责任人自行点击“已完成”。

平台规划会议中最容易出现的情况,是大家轮流提出功能:数据大屏、移动端填报、自动提醒、权限管理、流程审批、接口同步、智能分析。功能越列越多,但很少有人先明确本次建设要减少哪一种风险。
更有效的做法,是先把管理问题写成可以验证的句子。例如:“关键项目延期超过一周后,管理层通常在周会上才知道”;“各区域提交的销售完成率口径不同,导致总部无法比较”;“整改事项关闭后没有复核,三个月内同类问题再次出现”。
每个问题都要对应一个目标指标和一个管理动作。只有这样,平台上线后才能判断究竟是解决了问题,还是只是增加了一个录入入口。
我在运营数据诊断中经常遇到“完成率”这个指标。总部认为完成率是已完成任务数除以计划任务数,业务部门认为完成率是已完成任务金额除以目标金额,项目团队则按里程碑是否完成来计算。三个数字都叫完成率,会议上却被当成同一个指标讨论。
口径不一致时,平台越自动化,错误传播越快。因为系统会稳定地产出一个看似准确、实际上无法比较的结果。管理者看到的是精确到小数点后一位的数字,却不知道数字背后的统计范围、排除条件和更新时间。
因此,指标上线前至少要建立指标字典,记录指标名称、业务定义、计算公式、数据来源、统计周期、责任人、更新时间和异常阈值。对于跨部门指标,还要写清楚哪些数据可以纳入,哪些数据必须排除。
| 指标字段 | 错误写法 | 可执行写法 |
|---|---|---|
| 指标名称 | 项目完成率 | 本月关键里程碑按期完成率 |
| 计算公式 | 完成数除以总数 | 本月按计划日期完成的关键里程碑数 ÷ 本月应完成关键里程碑总数 |
| 更新时间 | 实时更新 | 每日 18:00 更新,逾期事项即时补录 |
| 预警规则 | 低于目标即预警 | 低于 90%提示,连续两周低于 85%升级为重点风险 |
| 责任人 | 项目组负责 | 项目经理负责填报,项目总监负责复核 |
结果指标只能告诉我们“哪里不正常”,不能直接告诉我们“为什么不正常”。例如,某区域本月客户转化率从 12%下降到 8%,原因可能是线索质量下降、销售跟进延迟、价格政策变化,也可能只是统计周期没有对齐。
如果平台只放一个总转化率,管理者只能在会议上临时询问业务人员。更合理的设计,是把结果指标拆成可追溯的过程节点:有效线索数、首次联系及时率、报价完成率、商机推进时长、成交率和流失原因。这样才能判断风险究竟发生在入口、处理中段还是结果环节。
运营看板不是把所有指标放在同一页,而是让指标之间存在可追溯关系。总指标负责发现异常,过程指标负责定位原因,事项台账负责推动行动,复核指标负责确认是否恢复。
很多企业的风险台账里,“已完成”比例很高,但同类问题仍然重复出现。原因通常不是员工没有填状态,而是“关闭”被定义成提交说明,而不是验证结果。
例如,某渠道连续三周未完成目标,责任人提交“加强跟进、优化话术”的整改说明,状态就被改为已完成。一个月后目标再次未达成,平台中却没有记录上一次整改是否有效,也没有分析问题是否来自渠道质量、人员配置或审批时长。
我更建议把风险关闭拆成三个状态:整改措施已提交、整改动作已完成、整改结果已验证。只有最后一个状态由独立复核人确认,风险才真正关闭。

不是所有波动都需要升级为风险。业务指标受季节性、促销、节假日、样本量和外部环境影响,单日下降 10%不一定代表经营失控。如果平台对所有波动都报警,使用者很快会产生预警疲劳,最后看到红色也不再行动。
我通常把判断分成三层。第一层是波动,指标偏离但仍在正常范围内;第二层是异常,指标超过阈值或出现明显结构变化,需要业务人员核查;第三层是风险,异常已经影响关键目标、客户体验、交付、现金流或合规要求,需要指定责任人和截止时间。
这一区分能够避免看板变成“红灯制造机”。预警规则越少越好,但每条规则都要能触发明确动作。
| 状态 | 典型特征 | 处理方式 | 是否需要升级 |
|---|---|---|---|
| 正常波动 | 短期偏离,未影响关键目标,历史上频繁出现 | 持续观察,保留趋势记录 | 通常不需要 |
| 运营异常 | 超过阈值、连续下降或局部集中 | 责任岗位核查原因并反馈 | 视影响范围决定 |
| 重点风险 | 影响核心目标、客户、交付或资金 | 形成风险事项,设定整改时限 | 需要部门负责人介入 |
| 重大风险 | 可能造成重大损失、合规影响或跨部门连锁反应 | 专项处置,持续向管理层汇报 | 必须升级 |
一次性异常可能由数据补录、临时活动或特殊订单造成。相比之下,连续两个或三个周期的同向变化更有判断价值。例如,任务逾期率从 6%升到 9%可能只是阶段波动,但连续四周升到 14%、18%、22%,通常说明资源、流程或责任机制出现了持续性问题。
因此,平台中的预警条件不应只有“低于某个值”,还应加入持续时间、变化幅度和影响对象。一个更完整的规则可以写成:当关键任务按期完成率低于 85%,且连续两个周期下降,同时涉及两个以上责任部门时,自动生成重点风险。
这类规则比单一阈值更接近管理判断,但也会增加配置复杂度。中小企业可以先使用简单规则,等积累 8 至 12 周历史数据后,再根据误报和漏报情况调整阈值。

平均值是运营看板最常见、也最容易误导管理者的数字。总部整体客户满意度达到 92%,看起来没有问题,但如果重点客户满意度只有 78%,或者某个区域连续收到同类投诉,平均值就掩盖了真正需要处理的风险。
我在设计看板时,通常会要求每个核心指标至少支持三个维度下钻:时间、组织和业务对象。时间维度帮助判断趋势,组织维度帮助找到责任边界,业务对象维度帮助确认问题集中在哪一类客户、产品、渠道或流程节点。
下钻不是为了让页面更复杂,而是为了缩短从“发现异常”到“定位原因”的路径。管理者不应在三个系统、五个群聊和多份表格之间来回寻找证据。
第一类是责任缺口。指标异常已经出现,但责任人字段为空,或者责任部门只有一个笼统的“运营部”。没有责任边界,预警只能停留在提醒层面。
第二类是时限缺口。风险事项写了整改措施,却没有明确完成日期。没有截止时间,就无法判断事项是否逾期,也无法触发升级。
第三类是更新缺口。数据连续多日没有变化,表面上看指标稳定,实际上可能只是没人填报。平台应把“数据未更新”本身视为一种管理异常。
第四类是重复风险。同一问题在不同周期反复出现,说明当前措施可能只处理了表面现象,没有消除根因。重复风险应当进入月度或季度复盘,而不是每次重新派发一张任务单。
运营看板首页不宜堆满几十个指标。管理者打开页面后,首先需要知道的是:整体目标是否偏离,哪些风险正在扩大,哪些事项即将逾期,哪些问题需要自己介入。
我比较推荐把首页划分为四个区域:核心结果、趋势变化、风险事项和待办动作。核心结果回答“现在好不好”,趋势变化回答“是在变好还是变坏”,风险事项回答“哪里需要关注”,待办动作回答“接下来谁要做什么”。
| 看板区域 | 建议放置的内容 | 管理者要得到的答案 |
|---|---|---|
| 核心结果 | 目标值、实际值、完成率、差距 | 当前是否偏离经营目标 |
| 趋势变化 | 周趋势、月趋势、同比或环比 | 偏差是偶发还是持续扩大 |
| 风险事项 | 风险等级、影响范围、责任部门、逾期天数 | 哪些问题需要现在介入 |
| 待办动作 | 待确认、待整改、待复核、待升级事项 | 下一步具体应该做什么 |
只显示“本月完成 86%”是不够的。这个数字是否危险,取决于目标是多少、上期是多少、剩余周期还有多久,以及它是否影响关键业务。一个可用的指标卡,至少要包含目标值、实际值、差距、同比或环比趋势和责任归属。
例如,某指标目标是 90%,本期完成 86%,上期完成 87%,且剩余周期只剩两天,那么它的风险等级可能高于另一个目标 70%、实际 68%、但仍有两周调整时间的指标。
因此,我不建议把所有指标都用同一种红黄绿规则。指标的目标值、剩余时间、业务影响和可修复性,都应该参与风险判断。
风险分布图适合帮助管理层了解整体结构,例如重点风险集中在哪个部门、区域或业务线。但真正推动执行的,通常是一张包含具体字段的风险清单。
一条合格的风险记录至少要有:风险名称、发现时间、指标依据、影响范围、风险等级、责任部门、责任人、整改动作、截止日期、当前状态和复核结论。
如果一条风险记录只能写“销售业绩下滑,请关注”,它就不是可执行的风险事项。更好的写法是:“华东区域重点客户续约率连续两周低于 75%,低于目标 10 个百分点;由区域负责人在周三前提交客户分层和续约计划,周五复核重点客户覆盖率。”

在预算有限、需求变化快或需要快速试点的情况下,低代码数据分析平台、协同表格和可视化工具通常更适合验证场景。它们可以较快连接表格、业务系统或数据库,搭建指标看板、筛选条件和异常清单,便于业务人员参与调整。
以九数云为例,它更适合被放在“数据连接、分析建模和看板呈现”这一层理解。企业可以用它把来自不同来源的运营数据进行整理、关联和可视化,再结合业务规则观察完成率、转化率、逾期事项、区域差异和趋势变化。它的价值在于缩短分析配置和迭代路径,而不是自动替企业完成责任分派、制度执行或管理决策。
这里需要特别注意边界。若场景涉及复杂交易处理、强实时控制、极细粒度权限、海量高并发写入或核心财务核算,就不能只依赖分析型平台。低代码工具适合先验证“看什么、怎么分析、异常如何发现”,核心业务系统则负责沉淀权威交易数据和正式流程。
更稳妥的架构是:业务系统负责产生事实数据,分析平台负责整合与洞察,协同或流程系统负责派单、提醒和过程记录,管理制度负责定义责任和升级规则。企业不必要求一个工具包办所有事情。
下面这个案例是我按照常见运营项目场景整理的匿名化示意案例,数据用于说明分析过程,不对应某一家企业的公开经营结果。某企业负责多个区域项目交付,过去采用周报加群聊跟进。每周一由各区域提交任务进度,周五由总部汇总项目状态。
企业表面上有固定流程,但总部发现三个问题:第一,周报中的“完成”没有统一标准;第二,项目延期往往在周会上才暴露;第三,延期原因记录在聊天里,后续无法统计重复原因。
平台建设没有从复杂的大屏开始,而是先把任务台账拆成五个字段:任务节点、计划完成日、实际完成日、责任人和任务状态。随后增加项目、区域、任务类型和延期原因等维度,建立关键任务按期完成率、逾期任务数和逾期天数三个核心指标。
原来的周报只写“项目进度正常”“部分节点延期”,管理者无法判断影响程度。改造后,平台规定关键里程碑必须记录计划日期和实际日期,按期完成率定义为统计周期内按计划日期完成的关键里程碑数,除以同期应完成的关键里程碑总数。
对于尚未到期但预计无法按期完成的任务,增加“预计延期”状态。这样平台就不只记录已经发生的结果,还能捕捉接近风险的过程信号。
在指标配置上,企业采用了三条初始规则:关键里程碑按期完成率低于 90%时提示;连续两个周期低于 85%时升级为重点风险;单个关键任务逾期超过 3 天,或预计会影响下游节点时,直接进入风险清单。

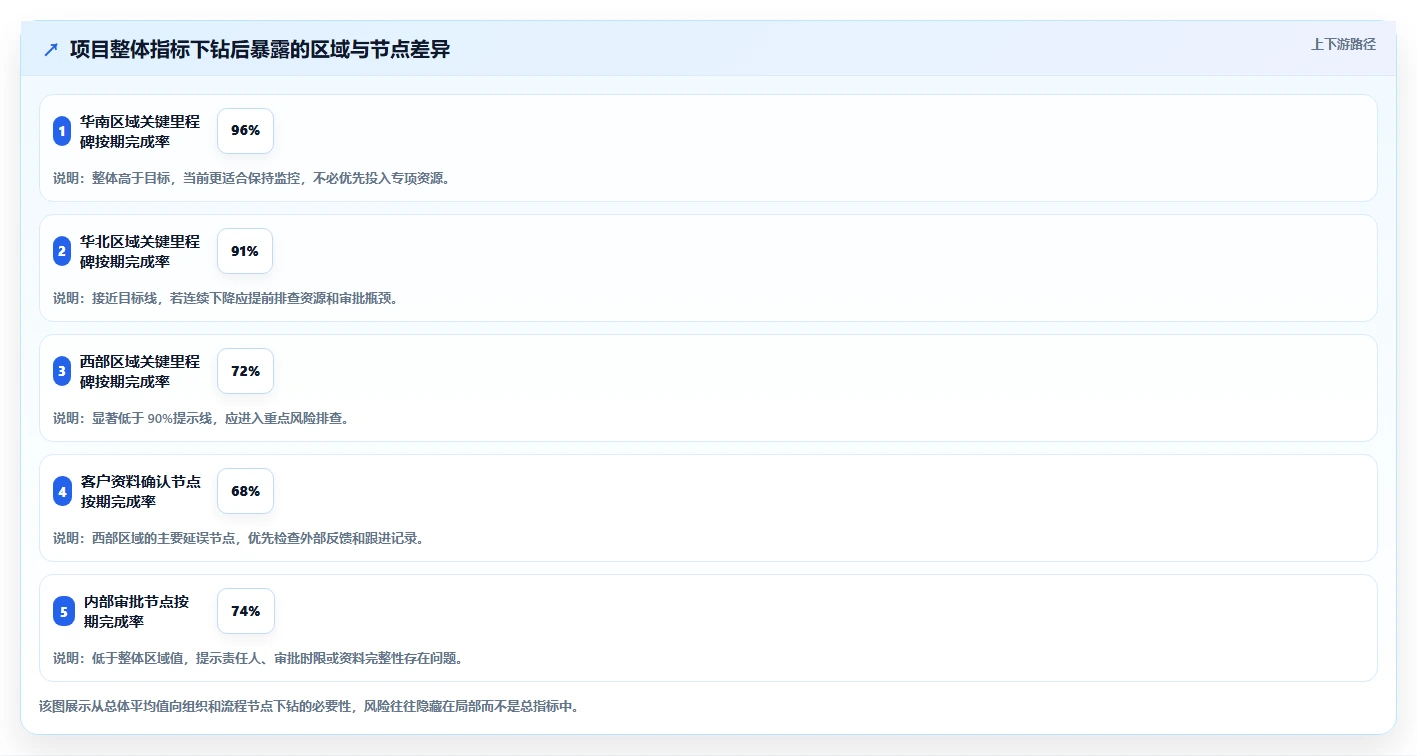

第一周看板显示,整体按期完成率为 88%,看起来只是轻微偏差。但进一步下钻后发现,华南区域为 96%,华北区域为 91%,西部区域只有 72%。如果只看总体平均值,管理层很可能不会立即介入。
继续按任务类型拆分,西部区域的主要问题集中在“客户资料确认”和“内部审批”两个节点。再查看逾期原因,超过一半的任务被标记为等待外部反馈,但其中不少任务没有记录最近一次跟进时间。
这时风险已经从“项目进度偏低”具体化为两个管理问题:外部反馈缺少跟进时限,内部审批缺少明确责任人。平台没有替管理者做决定,但它把需要决定的对象和证据呈现了出来。

平台根据规则生成两条重点风险。第一条是“西部区域关键里程碑按期完成率连续两周低于 85%”,责任人是区域项目负责人,整改期限为五个工作日。第二条是“内部审批节点中有 11 个任务没有明确审批责任人”,责任部门是项目管理部门,整改期限为三个工作日。
两条风险没有使用同一种整改方式。第一条属于结果偏差,需要提交项目排序、资源调配和客户沟通计划;第二条属于管理机制缺口,需要补充审批责任矩阵和超时升级规则。
这一步很关键。风险等级相同,不代表整改动作相同。一个是业务执行问题,一个是流程设计问题。如果平台只提供一个“处理备注”输入框,所有问题最后都会被写成“加强跟进”。
五个工作日后,西部区域提交了资源调整方案,关键里程碑按期完成率从 72%回升到 84%,但仍然低于 85%的重点风险阈值。平台没有因为“方案已提交”就关闭风险,而是将状态保留为“整改中”。
第二周,按期完成率回升到 89%,新增逾期任务数下降,且两个关键项目的下游节点没有继续延期。业务负责人复核后,风险才从“整改中”变为“已验证关闭”。同时,平台保留了整改前后的指标变化,便于后续判断类似措施是否有效。
这个案例的重点不是 72%回升到 89%这个数字,而是风险经历了“发现、定位、分派、整改、复核”五个步骤。没有这条链路,看板上的曲线再清晰,也无法证明组织真的完成了风险管理。

这类企业最常见的问题不是分析能力不足,而是基础记录不完整。任务没有统一编号,负责人写法不一致,日期格式不统一,状态长期不更新,后续任何看板都会建立在不稳定的数据上。
第一阶段不建议追求复杂图表,只需要建立一张统一事项台账,至少包含事项名称、所属项目、责任部门、责任人、计划完成时间、实际完成时间、当前状态、风险等级和最后更新时间。
上线后的第一个管理目标可以定为“所有关键事项都有责任人和截止时间”,而不是马上追求自动化率。只要基础台账连续运行四周,企业就能发现哪些字段最容易缺失,哪些事项最容易逾期。
系统多并不代表数据成熟。销售系统、客服系统、项目系统和财务系统可能各自记录了客户、订单、项目和回款,但客户名称、项目编号和统计周期没有统一,管理者仍然需要人工拼表。
此时平台建设的重点不是再增加一个录入入口,而是建立主数据关联:客户如何唯一识别,项目如何对应订单,区域如何归属,指标按什么时间口径统计。分析平台可以帮助企业快速验证关联逻辑和看板方案,但正式上线前仍要明确权威数据源。
如果数据源暂时无法完全打通,可以先采用定期导入方式,但必须在看板上明确更新时间和数据覆盖范围。不标注数据新鲜度的看板,很容易让管理者把历史状态误认为当前状态。
已有大屏的企业不要急着重做视觉设计。建议先抽查过去一个月的 20 条异常记录,观察是否具备责任人、整改期限、处理证据和复核结果。
如果大部分异常只有颜色和备注,没有具体动作,就应该把建设重点从“增加图表”转向“增加风险事项和流程”。可以把高频预警接入任务分派,规定不同等级风险的响应时间,并建立逾期升级机制。
大屏的价值不是让管理层在会议上看得更久,而是让会议少花时间确认事实,把时间留给原因判断和资源决策。
金融、医疗、制造安全、工程交付和涉及重要客户数据的企业,除了看板和任务,还要关注数据修改记录、权限隔离、审批链路、版本留痕和复核证据。
这类场景不适合把所有逻辑都放在一个轻量工具中。分析平台可以用于趋势观察和风险识别,但关键业务动作仍应回到具备正式权限和审计能力的系统中完成。
建设时要先问清楚:谁可以修改原始数据,谁可以调整预警阈值,谁可以关闭重大风险,历史版本能否追溯,异常处理是否需要独立复核。这些问题比页面是否美观更重要。

低代码分析平台和协同表格适合需求变化快、需要快速试点、数据量中等、业务人员参与度高的场景。它们的优势是配置周期短,能够让业务人员较快看到数据关联和看板效果,适合验证指标体系和风险规则。
它们的局限也很明确:复杂权限、实时交易、深度主数据治理、强审计流程和大规模高并发写入,可能需要更专业的系统支持。企业不应因为试点成功,就直接把所有核心业务迁移过去。
定制开发适合流程稳定、业务规模较大、权限和审计要求高、需要深度嵌入现有系统的企业。它可以精确控制数据模型、流程状态、权限边界和接口逻辑。
但定制开发有一个常被忽视的风险:企业可能在指标和流程尚未稳定前就开始开发,结果是把不成熟的管理规则固化进系统。后续每一次业务调整都需要排期、测试和发布,反而降低迭代速度。
成熟运营管理平台通常具备标准化看板、流程、权限和提醒能力,适合希望缩短建设周期的企业。但选型时不能只看功能数量和演示页面,要把自己的真实场景带入产品验证。
我建议至少拿三类真实数据做试用:一类是结构清晰的正常数据,一类是包含缺失值和重复值的脏数据,一类是需要跨部门关联的复杂数据。然后观察平台能否完成导入、清洗、指标计算、异常下钻和风险分派。
如果销售演示只使用整理得很漂亮的样例数据,无法证明平台面对真实数据时的稳定性。企业还要确认数据更新方式、权限模型、接口能力、实施服务和后续费用,不能只比较首年采购价格。
| 方案 | 适合场景 | 主要优势 | 主要代价 | 不适合的情况 |
|---|---|---|---|---|
| 低代码分析与协同工具 | 试点、轻量运营、指标变化快 | 配置快、迭代灵活、业务参与度高 | 复杂权限和大规模治理能力有限 | 强实时、强审计、核心交易处理 |
| 成熟运营管理平台 | 多部门协同、标准流程、快速上线 | 功能相对完整、实施路径清晰 | 需要适配现有流程,长期费用需评估 | 业务流程高度特殊且频繁变化 |
| 定制开发系统 | 大型组织、复杂权限、稳定流程 | 控制力强、可深度集成 | 开发周期长、变更成本高 | 指标和流程尚未定型的早期阶段 |
| 混合架构 | 已有核心系统,同时需要快速分析 | 兼顾稳定性和灵活性 | 需要明确系统边界和数据责任 | 缺乏数据治理负责人和接口管理能力 |
平台总成本不仅包括采购费和实施费,还包括数据整理、口径维护、培训推广、异常处理、权限管理和持续迭代。一个价格低但需要大量人工维护的平台,长期成本可能并不低。
我建议企业用一个简单模型评估:每月数据维护人天、每月人工汇总耗时、异常处理平均耗时、系统维护费用和关键问题延误损失。这个模型不需要非常精确,但能够帮助管理层看到“便宜工具”背后的运营成本。

不要一开始选择“全公司运营管理”。可以从项目延期、销售漏斗、库存异常、客户投诉、门店巡检或回款跟进中选择一个场景。
选择标准有三个:数据能够获得,责任人能够明确,风险结果能够在一个月内观察。场景太大,容易陷入跨部门争论;场景太小,又难以证明平台价值。
把当前使用的周报、Excel、会议纪要和系统字段全部列出来,去掉重复指标,统一名称和计算口径。然后列出过去三个月最常见的十类异常,明确哪些属于正常波动,哪些需要升级。
这一步最好由业务负责人、数据负责人和平台实施人员共同完成。只让技术团队独立定义指标,往往会忽略业务中的特殊场景和例外规则。
先接入必要数据,不要为了显示完整而接入所有数据。基础看板建议包含目标与实际、趋势变化、异常清单、责任分布和逾期事项五类内容。
如果数据质量较差,要在页面中展示更新时间、缺失记录和异常数据量。把数据质量问题隐藏起来,会让管理者误以为看板反映了完整事实。
规则不要一次配置几十条。先选择最容易解释、最容易执行的三到五条规则,例如关键指标连续下降、任务临近逾期、数据超过更新时间、核心客户出现异常和风险事项超过处理时限。
每条规则都要写明触发条件、接收人、响应时间和升级条件。没有响应动作的预警规则,宁可暂时不配置。
回放测试是很多项目会跳过的环节,但它非常重要。把过去一个月或一个季度的数据导入平台,观察系统能否识别出当时已经发生、但当时没有及时处理的问题。
测试重点包括:预警是否过多,是否漏掉重大异常,异常能否下钻,责任人是否正确,数据更新是否稳定,整改事项是否能被追踪。只有通过回放,企业才能知道规则是否真的可用。
试点不应只看用户是否登录,还要看用户是否更新数据、是否查看风险、是否按时反馈、是否按规定复核。平台使用率高但风险处理率低,说明页面被看到了,管理动作却没有发生。
试点期间要记录异常规则的误报率、风险事项平均响应时间、逾期事项占比和复核完成率。这些指标比“上线人数”更能反映平台是否开始产生管理价值。
扩展前要回答四个问题:哪些指标真正被使用,哪些预警经常被忽略,哪些字段最容易缺失,哪些风险仍然无法闭环。
如果这四个问题还没有答案,不建议立即扩展到更多部门。先修正指标、规则和责任机制,再把成熟模式复制到相邻场景。

登录人数高,可能只是培训要求;页面访问量高,可能只是会议前临时查看。真正有价值的指标,应当反映数据质量、风险识别速度、责任响应和整改效果。
我建议至少关注五类指标:数据更新及时率、关键指标口径一致率、异常识别提前量、风险事项按期响应率和整改复核通过率。
其中,“异常识别提前量”尤其重要。它表示从平台首次发现风险信号,到问题实际影响经营结果之间有多少时间。提前量越长,管理者越有机会调配资源,避免风险进一步扩大。
| 指标 | 计算方式 | 观察重点 | 异常信号 |
|---|---|---|---|
| 数据更新及时率 | 按规定时间更新的数据记录数 ÷ 应更新记录数 | 数据是否足够新 | 连续下降或关键部门长期缺报 |
| 风险按期响应率 | 在规定时间内首次响应的风险数 ÷ 到期风险总数 | 责任人是否及时接住风险 | 风险被发现但无人处理 |
| 整改动作按期完成率 | 按时完成整改动作数 ÷ 到期整改动作总数 | 整改是否真正执行 | 长期停留在整改中 |
| 结果复核通过率 | 通过独立复核的关闭风险数 ÷ 申请关闭风险总数 | 关闭是否有证据 | 大量事项提交关闭但复核不通过 |
| 重复风险发生率 | 同类问题再次发生数 ÷ 已关闭风险数 | 整改是否消除根因 | 风险关闭后反复出现 |
平台刚上线时,风险数量可能反而上升。这不一定是坏事,因为企业以前没有记录的问题,现在被看见了。此时不能简单用风险数量下降来判断平台有效,应该观察风险是否更早被发现、响应是否更快、重复发生是否减少。
例如,平台上线第一个月发现风险 80 条,第二个月发现 95 条,但平均响应时间从 48 小时下降到 18 小时,重复风险率从 32%下降到 21%,这可能说明管理能力在提升。相反,如果风险数量下降到 30 条,但数据更新及时率也下降,可能只是没人填报了。

范围过大,会导致需求争论、口径冲突和权限复杂度同步增加。更危险的是,项目团队可能花几个月完成页面,却没有一个场景真正形成闭环。
正确做法是先选一个跨部门但边界清楚的场景,跑通从数据到复核的完整链路,再复制经验。
对于尚未沉淀在系统中的管理数据,手工填报并不一定是问题。真正的问题是没有规定谁填、何时填、填什么、如何校验和不填会怎样。
在试点阶段,适量手工填报可以帮助企业验证字段和流程。等口径稳定后,再决定哪些数据值得自动同步。
如果指标稍有下降就发通知,使用者会在短时间内收到大量提醒。预警越多,真正重要的风险越容易被忽略。
建议先统计历史数据的正常波动范围,再设置阈值。对于有明显季节性或周期性的指标,应采用同期比较、滚动平均或分阶段目标,而不是使用全年固定阈值。
责任人最了解整改过程,但也最容易把“已经处理”与“已经解决”混为一谈。重大风险或重复风险至少需要业务负责人、质量人员或其他独立角色复核。
平台规则需要持续调整,误报和漏报都是重要反馈。若企业只记录成功关闭的风险,不记录哪些预警没有价值,就无法优化规则。
每月可以抽取一部分预警进行复盘:哪些是正常波动,哪些被漏掉,哪些责任人不清楚,哪些整改没有消除根因。这样平台才会随着业务变化逐步变准。
平台团队可以维护数据、页面和规则,但不能替业务部门承担经营责任。运营管理平台的负责人需要组织业务、数据、IT和管理层共同确定规则,否则平台上线后很容易变成“运营部门自己的工具”。
把平台试点期间发生过的一个真实问题拿出来,重新走一遍流程:如果当时已经有这套平台,能否更早发现?能否定位到原因?能否在当天找到责任人?能否追踪整改?能否证明问题确实解决?
如果只能回答前两个问题,说明平台还是分析工具;如果五个问题都能回答,才说明它开始成为运营管理机制。
运营管理平台怎么落地,表面上是工具选择和看板设计问题,深层其实是企业如何定义目标、识别偏差、分配责任和验证结果的问题。数据看板能够让异常更快被看见,但它不会自动替组织做判断,更不会自动推动整改。
我认为,平台落地最重要的标准不是页面数量、连接系统数量或登录人数,而是三个变化:问题是否更早暴露,责任是否更快明确,重复风险是否逐步减少。
如果企业刚开始建设,建议从一张事项台账、三个核心指标和三条预警规则起步;如果已经有大屏,建议先抽查风险关闭质量,而不是继续增加图表;如果正在选型,建议用真实脏数据和真实异常场景做验证,而不是只看演示页面。
看板负责让问题显形,平台负责让问题流转,机制负责让问题真正消失。下一步可以选择一个过去三个月反复发生、又能明确责任边界的运营问题,建立指标字典、风险规则和整改台账,用四到八周验证一次完整闭环。只有经过真实业务检验,运营管理平台才不是一个新系统,而会成为企业日常管理的一部分。
我准备搭建运营管理平台时,最初也以为先把各部门的数据集中起来,再做一个漂亮的看板就能解决问题。后来实际推进才发现,数据越多,会议上的争论反而越多,因为大家连什么情况算异常、谁负责处理都没有统一定义。
运营管理平台落地的第一步,不是选工具,也不是画看板,而是先确定一个可以被管理的高频场景。建议从任务延期、客户投诉、订单交付、费用异常或项目节点失控中选一个问题,明确它的业务影响、责任部门和处理时限。
我在一次运营平台试点中,先把 6 个部门的 42 类数据全部列入需求清单,结果发现其中只有 11 类数据能直接支持管理动作。其余数据虽然看起来重要,但没有明确目标值、责任人或异常后的处理规则,放进看板后只会增加阅读负担。
一个可执行的落地边界,至少应回答四个问题:管理者要发现什么问题,问题由哪个指标反映,异常由谁负责处理,以及多长时间内必须完成处理。缺少其中任何一项,平台都容易退化为信息展示页。
落地对象不合格定义可执行定义 任务进度关注项目是否延期关键节点逾期 2 天自动进入待处理清单 服务质量关注客户是否满意同类投诉一周内出现 3 次触发专项复盘 经营目标关注完成情况连续两个周期低于目标 90% 时升级负责人 我的判断是,平台建设应遵循先小后大、先闭环后扩展的顺序。
先让一个业务场景完成数据采集、异常发现、责任分派和结果复核,再复制到其他部门,比一开始建设覆盖全公司的复杂系统更容易验证价值。
我曾经参与过一个看板改版,首页一度放了 70 多个指标,管理层却仍然要在会上逐项询问业务进展。我想知道,怎样判断一个指标值得进入运营管理平台,而不是成为没人看的数字?
指标不是越多越好,而是要能触发管理动作。一个指标如果没有目标值、责任人、更新频率和异常后的处理方式,即使数据准确,也很难为决策提供帮助。我通常把看板指标分成四层:目标指标回答结果是否达成,过程指标回答执行是否按计划推进,风险指标回答哪里正在偏离,责任指标回答异常发生后是否有人处理。
四层指标缺一不可,但首页不应平均展示。在一次 70 多项指标的看板测试中,实际被管理者稳定使用的只有 18 项,其中 7 项用于判断结果,6 项用于追踪过程,5 项用于处理风险。删减指标后,周会前的数据准备时间从约 3 小时降到 40 分钟,关键原因不是系统变快,而是减少了无关数据的核对。
指标类型示例必须补充的字段 目标类目标完成率、收入达成率目标值、统计周期、口径 过程类按期完成率、逾期任务数责任人、节点、更新时间 风险类连续未达标、重复异常数阈值、风险等级、升级规则 责任类待处理事项、逾期整改数处理人、截止时间、复核人 判断一个指标是否应该上看板,可以用一个简单标准:当它发生异常时,组织是否会采取不同于平时的行动。
如果答案是否定的,这个指标更适合留在分析明细里,而不是占据运营看板的核心位置。
我以前看到某个指标下降,就会要求团队马上解释原因,结果经常把正常波动当成风险,造成大量无效跟进。后来我发现,真正难的不是发现异常,而是区分偶发波动、连续恶化和结构性问题。
数据看板识别风险,不能只看某个数字是否变红,而要同时观察异常的幅度、持续时间、影响范围和责任缺口。单次波动可能是正常业务变化,连续偏离或多个指标同时恶化,才更接近需要升级的运营风险。我在一次风险规则测试中,把异常分为三类。第一类是单点异常,例如某个区域当天任务完成率下降;
第二类是连续异常,例如同一指标连续三个周期低于目标;第三类是结构性异常,例如总体完成率正常,但某个关键团队的逾期事项持续增加。第三类往往最容易被平均数掩盖。
风险信号可能含义建议动作 一次性轻微偏离正常波动或数据误差标记观察,不立即升级 连续两个周期偏离执行过程出现问题要求责任人提交原因和计划 逾期与结果下滑同时出现问题已影响业务目标升级负责人并限期整改 重复异常且措施无效流程或资源存在根因组织专项复盘,调整机制 一个实用的风险判断公式是:风险优先级等于影响程度乘以发生可能性,再乘以发现滞后程度。
涉及客户、收入、交付或合规的问题,即使当前数据规模不大,也不应仅因为数量少而降低等级。看板还要特别关注管理性异常,例如没有责任人、没有截止时间、事项长期不更新或同一问题反复处于处理中。这些信号说明组织并非没有数据,而是没有形成从发现到解决的责任链。
我曾经见过团队花几个月采购系统,系统上线后却仍然用表格和群聊跟进问题。也有团队用轻量工具快速试点,但后来遇到权限、数据口径和跨系统同步问题,所以我想知道两种路径应该如何取舍。
选择工具前,先判断业务流程是否已经稳定。如果指标口径、责任边界和审批路径都没有确定,直接定制系统往往只是把混乱固化成软件;如果流程相对简单但需要快速验证,低代码表格或协同工具通常更适合做第一阶段试点。我参与过的一个试点先用轻量工具运行 6 周,覆盖 3 个部门、约 30 名使用者。
试点期间重点验证四件事:数据是否能按时更新,异常是否能自动进入清单,责任人是否愿意处理,以及管理层是否真的在周会上使用结果。验证通过后,才开始讨论更复杂的权限、接口和历史数据迁移。
比较维度轻量工具试点定制或专业平台 启动速度通常较快,适合数周内验证周期较长,需要需求和开发 流程灵活性适合变化频繁的业务适合规则稳定、流程复杂的业务 权限与集成需重点核查边界通常更适合复杂权限和系统集成 主要风险容易出现字段失控和版本混乱可能投入较大且上线后难以调整 我的建议是采用三阶段路径。
第一阶段只管理一个高频场景,先跑通事项台账和风险闭环;第二阶段统一指标口径、权限和数据来源;第三阶段再考虑跨系统集成、自动计算和更复杂的分析能力。无论使用哪类工具,验收标准都不应只是页面上线,而应至少包括四个结果:异常能够被及时发现,事项能够自动或明确地分派,整改有截止时间,关闭前有复核证据。
如果做不到这四点,换更贵的平台也无法替代管理机制。


读者评论
文章把运营管理平台的落地难点讲得比较实在,尤其是责任人、处理时限和复核结果这三个环节,确实比单纯做数据大屏更关键。
关于指标口径不一致的分析很有参考价值。完成率如果没有统一定义,平台越自动化,越可能放大管理误差,指标字典应当作为上线前的基础工作。
区分波动、异常和风险的思路比较客观,连续趋势、影响范围和业务重要性结合起来,能减少无效预警。不过规则配置仍需要结合企业历史数据持续调整。
