运营管理平台避坑指南:任务协同环节的精细化运营要注意什么
目录

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么 | 九数云-E数通

eshutong 发表于2026年9月21日

运营管理平台避坑指南:任务协同环节的精细化运营,真正难的从来不是把任务录入系统,而是让任务从“有人接收”走到“按标准交付”,再走到“结果被验证”。我在做协同流程诊断时经常看到这样的场景:团队每天更新任务状态,管理者也能看到一块块“进行中”和“已完成”,但项目仍然延期、返工,甚至在复盘时找不到责任边界。表面看是执行效率问题,实际往往是目标、依赖、验收和变更没有被同一套机制连接起来。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

核心结论是:运营管理平台的精细化,不是把任务拆得越来越细,而是把责任、输入、过程、风险、交付和结果串成一条可追溯链路。如果一个平台只能告诉你“谁的任务没完成”,却不能说明任务为什么卡住、影响哪个后续节点、交付是否合格,那么它更像一个电子催办表,而不是运营管理基础设施。

一、先讲核心结论:任务协同的关键不是记录,而是形成闭环

1. 任务协同至少要回答六个问题

判断一个运营管理平台是否真正支持精细化运营,我通常不会先问它有多少按钮,而是先看它能否回答六个问题:这项工作为什么做、最终由谁负责、需要谁配合、依赖哪些前置条件、什么状态才算完成、完成后如何证明产生了结果。

这六个问题分别对应任务协同的六个管理对象:

  • 目标:任务要解决什么业务问题,而不是简单写一个动作。
  • 责任:必须有唯一的最终责任人,不能用“大家共同负责”替代明确归属。
  • 协同:执行人、配合人、审核人和被通知人要区分,避免参与角色混在一起。
  • 依赖:前置资料、审批、供应商交付或其他部门输入,必须被显性化。
  • 验收:交付物、质量标准、验收人和不通过后的处理方式要提前明确。
  • 结果:任务关闭后,还要知道它是否推动了业务指标或产生了后续行动。

如果这六个问题中有两个以上无法在平台中快速找到答案,企业即使投入了不少软件预算,也很容易回到群聊、表格和会议纪要并行工作的状态。

2. “完成率”不能作为协同质量的唯一指标

完成率是最容易统计的指标,却未必是最有价值的指标。某团队可以通过提前关闭任务、降低任务难度、把复杂工作拆成大量小任务等方式,让完成率看起来很高,但业务结果并没有改善。

我更建议把任务完成拆成四个维度观察:是否按时、是否一次交付合格、是否产生返工、是否推动了下游结果。四个维度中,只看第一个,管理者会误把“按时提交”当作“工作有效”。

观察维度表面问题真正要确认的内容建议指标
时间任务是否按期关闭延期发生在哪个节点,等待了谁按期完成率、平均延期天数
质量交付物是否提交是否一次通过,是否符合标准首次验收通过率、返工率
协同是否有人评论或回复信息是否在任务上下文中沉淀阻塞处理时长、跨部门等待时长
结果任务是否被关闭是否对业务目标产生实际影响线索转化、内容产出、客户留存等

3. 平台选型要从“功能清单”转向“异常处理能力”

正常任务并不能充分检验平台能力。真正能拉开差距的,是出现变更、延期、返工、资源冲突和跨部门等待时,平台能否帮助团队快速判断影响范围。

因此,我在评估平台时会故意追问几个异常场景:负责人临时离职怎么办,截止时间被改过几次,前置任务延期后哪些任务会受到影响,交付物被退回后是否会自动产生整改动作,任务长期停留在“进行中”时谁会收到提醒。能处理异常的平台,才有可能支撑精细化运营。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

二、背景和真实场景:为什么任务越多,协同反而越容易失控

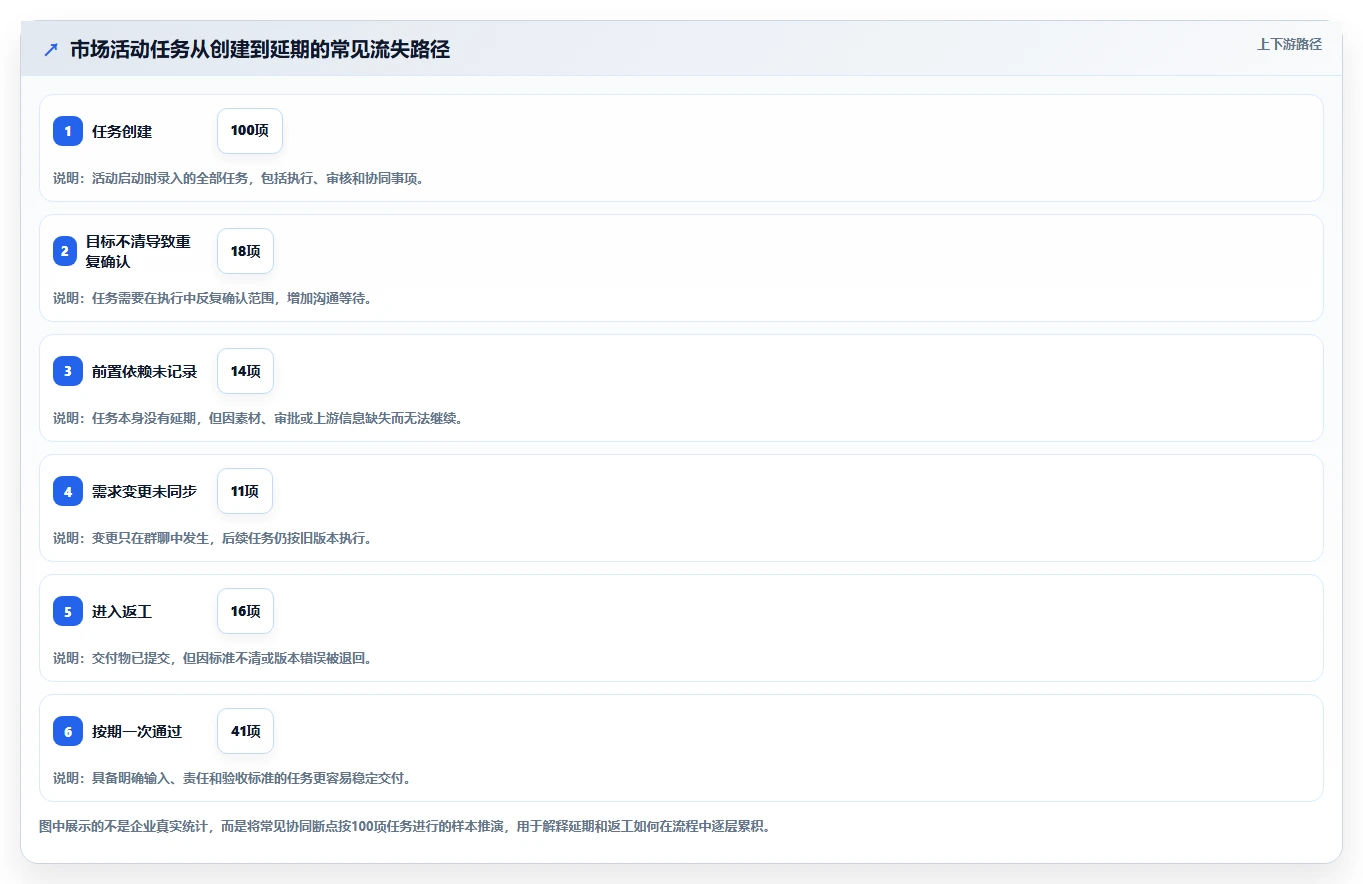

1. 一个市场活动延期,往往不是某个人“拖延”

下面是一种在企业中非常常见的匿名化场景。某市场团队准备一场线上活动,任务表中已经列出了活动方案、视觉设计、落地页、投放素材、销售通知和数据复盘,看起来分工完整,但活动仍然比计划晚了四天。

最初,团队把原因归结为设计交付慢。进一步还原过程后却发现,真正的延误链条是:活动主题在中途调整,文案需要重新修改;文案修改后,审核人没有被自动通知;设计稿提交后,销售团队才发现产品卖点发生变化;投放素材上传完成,但没有明确谁负责最终验收。

这个案例里,每个人都做了自己的动作,却没有任何一个节点真正承担“确保活动按时可发布”的责任。任务表记录了动作,却没有记录任务之间的因果关系。

2. 群聊、表格和平台并行,是协同失控的高发信号

很多企业上线平台后,仍然保留三套甚至四套任务记录:平台里保存正式任务,群聊里讨论临时变化,表格里统计管理层数据,会议纪要里记录下一步安排。问题不在于工具多,而在于不同工具承担了相互冲突的“事实来源”角色。

当截止时间在群里被修改、负责人在表格中被替换、交付标准只存在于会议录音里时,任何一份任务看板都无法代表真实进度。此时管理者看到的不是业务过程,而是各个工具最后一次同步后的残影。

我建议企业明确一条原则:讨论可以发生在多个渠道,但最终责任、时间、交付物和验收结论必须回到任务记录中。否则,平台只保存了静态结果,关键决策却仍然漂浮在非结构化信息里。

3. 任务失控通常经历四个阶段

  1. 创建阶段:任务名称过于宽泛,目标和交付物不明确。
  2. 分派阶段:多人被添加为负责人,但没有唯一拍板人。
  3. 执行阶段:进度依赖人工更新,阻塞原因没有结构化记录。
  4. 关闭阶段:上传文件就被视为完成,缺少验收和结果追踪。

这四个阶段相互叠加后,会出现一种很有迷惑性的现象:平台里任务数量不断增长,状态字段也不断更新,但管理者仍然无法回答“项目为什么延期”。这说明企业获得了更多记录,却没有获得更强的判断能力。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

三、常见误区:看似精细的管理,为什么会增加协同成本

1. 误区一:任务拆得越细,管理就越精细

把“完成活动”拆成方案、文案、设计、审核、发布、复盘,本身是有价值的。但如果继续把每个动作拆成几十个没有独立交付物的小任务,团队就会花大量时间更新状态,而不是完成工作。

任务拆解的标准不应该是“能不能再拆”,而应该是“是否形成独立责任边界”。一个合格的子任务至少要满足三个条件:有独立产出、有明确负责人、有不同于上下游的验收标准。如果只是把同一个人的连续动作切成多个状态,拆解后的管理价值通常很低。

拆解方式典型写法优点风险适用情况
按动作拆解写文案、改文案、发文案容易录入任务数量膨胀,责任边界仍不清楚流程稳定、动作重复的场景
按交付物拆解活动文案初稿、终稿、发布包便于验收和追责需要提前定义标准内容、设计、项目交付
按关键节点拆解方案确认、素材锁定、上线验收方便管理关键路径细节执行需要配套清单跨部门项目和大型活动

2. 误区二:把所有参与人都设为负责人

“共同负责”在会议上听起来很公平,在执行中却很容易变成无人负责。参与人可以很多,但最终责任人最好只有一个。责任人不一定亲自完成全部动作,但必须负责推动协作、处理冲突和确认交付结果。

我建议至少区分四种角色:最终责任人、执行人、配合人和验收人。对于复杂任务,还可以增加被通知人,但不要把被通知人误认为任务参与者,更不能让所有收到通知的人都承担同等责任。

3. 误区三:只设置截止日期,不设置前置依赖

截止日期只能描述“什么时候要完成”,不能解释“为什么现在还不能开始”。例如,投放素材的交付时间取决于产品卖点确认、法务审核和设计出稿。如果这些前置事项没有进入任务链路,投放人员即使每天更新状态,也无法真正推进任务。

没有依赖关系时,管理者往往在最后一天才发现多个任务同时堆积。更糟糕的是,团队会把等待上游输入误认为执行人的低效率,造成错误追责。

4. 误区四:用状态颜色代替风险管理

红黄绿看板很直观,但颜色本身不是风险判断。一个任务显示绿色,可能只是负责人刚刚手动更新过;一个任务显示黄色,也可能只是系统按规则临近截止,并不代表真的存在阻塞。

风险管理至少要结合三个因素:剩余时间、完成进度和前置依赖状态。距离截止还有两天、进度只有20%、且上游任务尚未完成的任务,风险显然高于距离截止还有两周、进度同样为20%的任务。

5. 误区五:把“已提交”当成“已完成”

文件上传、表单提交或状态改成“已完成”,只说明执行动作结束,不代表交付符合要求。特别是内容、设计、数据分析和客户服务任务,验收通常需要判断准确性、完整性、格式、时效和业务适配度。

如果平台没有验收环节,团队就会出现“提交,退回,重新提交”的隐性返工。返工虽然没有总是显示为新任务,却会持续消耗时间,最终让管理者低估实际工作量。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

四、专业判断逻辑:如何判断平台能力是否真的有用

1. 先看流程,再看功能

选型时最容易犯的错误,是让供应商按照产品菜单介绍功能。这样很快就会陷入“有没有看板、有没有提醒、有没有审批、有没有报表”的比较,却没有确认这些功能是否适配自己的业务。

更有效的做法是先选出一个真实业务流程,例如一次市场活动、一个内容生产周期或一项客户运营计划,然后从头到尾演示:谁创建任务,如何分派,前置条件如何记录,变更如何通知,交付物如何验收,延期后如何升级,复盘数据如何沉淀。

如果平台只能展示标准流程,却无法处理真实业务中的插单、返工、临时审批和负责人变更,那么它在演示环境中越漂亮,实际落地时越可能让团队失望。

2. 用“异常场景测试”代替“功能清单测试”

我建议把平台测试分成正常路径和异常路径。正常路径只需要确认任务能否创建、分派和关闭,异常路径才真正检验系统是否具备管理价值。

  1. 将一个已开始的任务更换负责人,查看历史责任和交接信息是否保留。
  2. 把一个前置任务设置为延期,观察后续任务是否能被识别。
  3. 将交付物退回,确认是否能记录退回原因并生成整改动作。
  4. 修改截止日期,检查系统是否保留修改人、修改时间和修改原因。
  5. 让一个人同时承担多个关键任务,查看是否能识别资源冲突。
  6. 关闭任务后再查看结果数据,确认任务记录是否还能关联业务指标。

3. 判断提醒功能:提醒是否带来动作

提醒数量多不等于提醒有效。每天收到几十条“任务即将到期”的消息,员工很快会形成通知疲劳,真正重要的风险反而容易被淹没。

有效提醒应当具备三个特点:有明确触发条件,有具体处理动作,有升级路径。例如,“前置任务延期且影响关键节点”比“你的任务即将到期”更有管理价值;“请在今天确认依赖资料,若未确认将升级给项目负责人”比单纯推送红色图标更容易促成行动。

4. 判断报表功能:是否能从结果追溯原因

运营报表不应只展示完成率、逾期数和任务总量。管理者更需要知道:哪些任务类型最容易延期,哪个环节等待时间最长,哪些团队返工率偏高,哪类变更最容易引发连锁影响。

如果企业使用数据分析工具进行管理看板搭建,例如将任务明细、负责人、部门、截止日期、状态、验收结果和业务结果统一分析,就应特别关注数据口径是否一致。数据工具可以帮助管理者发现趋势,但不能替代任务流程本身的责任设计。以九数云这类数据分析平台为例,更适合承担跨表汇总、指标分析和可视化看板角色;任务创建、过程协同、权限控制和验收机制仍然需要由业务系统或流程机制承接。

这里的专业边界必须说清:数据分析平台可以告诉你某类任务延期率上升,却不一定负责把任务分派、依赖关系和整改动作完整跑通。把分析平台和任务协同平台混为一谈,往往会造成“看板做得很漂亮,执行问题仍然存在”。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

5. 判断数据质量:先检查口径,再谈智能化

很多团队希望通过自动化报表识别风险,但基础数据本身并不稳定:有人把“已提交”填成“已完成”,有人不更新阻塞原因,有人修改截止日期却不记录原因。此时再高级的分析,也只能把不一致放大。

在搭建指标前,应先规定几个基础口径:什么状态代表执行中,什么条件才能关闭任务,延期是以原始截止日期计算还是以最新截止日期计算,返工如何定义,跨部门等待从什么时间点开始计时。

建议先选择一个小范围试点,用两到四周检查数据完整率和填报一致性。只有当关键字段能够稳定记录,自动预警和趋势分析才有可信基础。

五、具体案例与数据观察:一次协同流程如何被重新设计

1. 案例背景:内容运营团队的交付链路

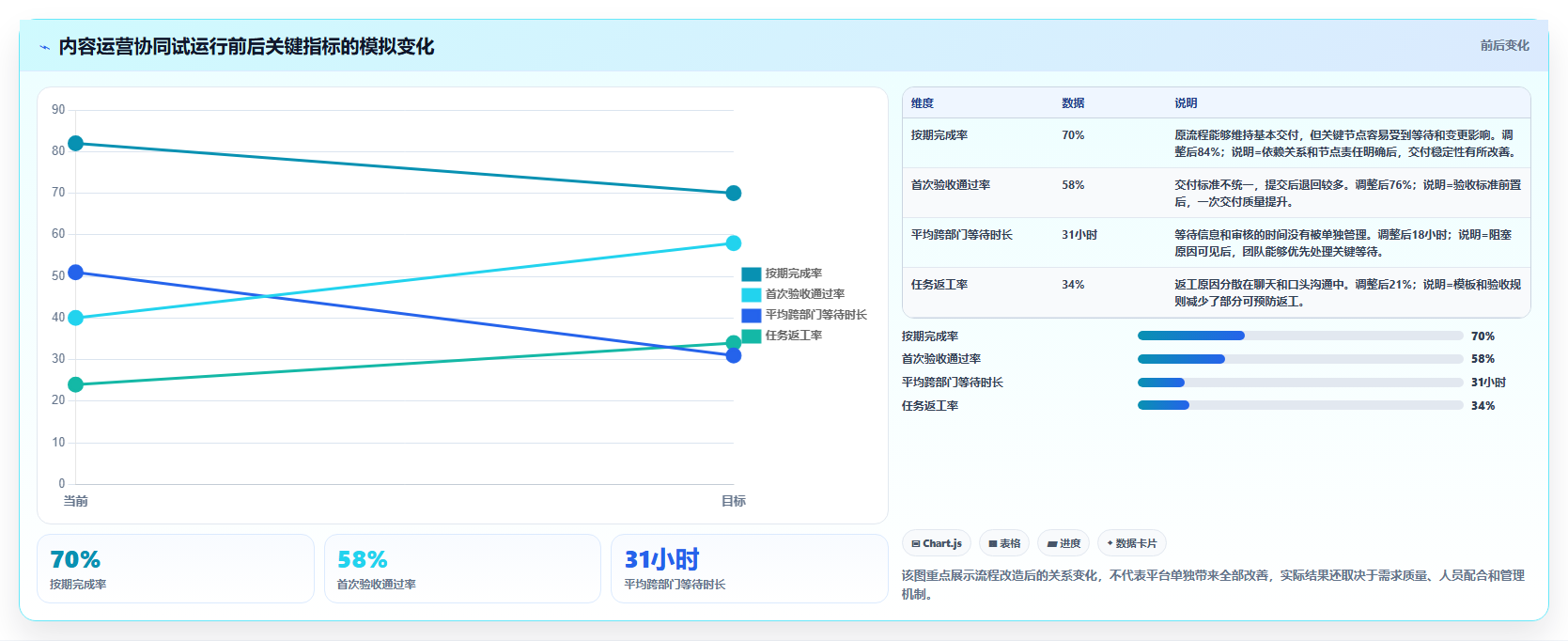

以下案例为匿名化业务场景,数据采用情景模拟,目的是展示诊断方法,不代表某家企业的真实经营结果。某内容运营团队每月需要完成专题策划、文章撰写、视觉设计、审核发布和数据复盘,参与部门包括运营、设计、法务和销售支持。

团队原先使用共享表格记录任务,群聊用于沟通,周会用于追进度。连续三个月观察后,团队发现三个问题:任务按期完成率只有约70%,内容首次审核通过率不足60%,从需求确认到最终发布的平均周期约为11个工作日。

进一步拆解发现,延期任务中有相当一部分并不是创作时间过长,而是等待产品信息、等待法务审核和等待需求确认。由于这些等待没有单独记录,管理者把所有周期都归因于内容团队。

2. 第一步:把“完成一篇内容”改成可验收的交付链路

团队没有一开始就把所有工作拆成几十个任务,而是先定义五个关键交付节点:需求简报确认、内容初稿、视觉素材包、合规审核、发布复盘。每个节点都设置唯一责任人、配合角色和明确验收标准。

例如,“内容初稿完成”不再只写一句话,而是要求主题、目标读者、核心论点、数据来源和待确认事实齐全;“视觉素材包完成”则要求尺寸、文件命名、版本号和使用授权信息完整。这样做的好处是,任务从“做过某个动作”转变为“交付了可被下游使用的成果”。

3. 第二步:把等待时间从执行时间中单独拆出来

团队为每个任务增加了阻塞原因字段,至少区分需求未确认、资料未提供、审核等待、资源冲突、外部供应商延误和需求变更六类原因。负责人不需要写长篇说明,只要选择原因并补充一句关键备注。

这一调整非常重要,因为它改变了管理讨论的方向。以前周会上问“为什么还没完成”,容易变成对个人执行力的追问;现在可以进一步问“哪个输入没有按时到位”“哪个审批节点需要缩短”“是否应调整任务依赖关系”。

4. 第三步:为“完成”增加验收和返工记录

任务提交后不再自动关闭,而是进入待验收状态。验收人可以选择通过、退回修改或部分通过,并必须填写退回原因。退回原因按模板记录,避免每次复盘都从零开始翻聊天记录。

在这个场景中,返工率不是用来追责个人,而是用来发现流程缺陷。如果某类内容反复因数据来源不完整被退回,说明模板或前置资料清单需要调整,而不是简单要求作者“更仔细”。

5. 数据观察:改变记录方式后,管理者看到了什么

下表是基于该场景的模拟前后对比。数据不是对外宣称的实际客户成绩,而是用于说明在任务口径统一、阻塞原因结构化、验收规则明确后,哪些指标通常值得观察。

指标调整前试运行后观察意义
按期完成率约70%约84%可以观察关键节点是否更稳定,但不能单独证明业务效率提升。
首次验收通过率约58%约76%反映交付标准和前置资料是否更清晰。
平均跨部门等待时长约31小时约18小时用于识别信息确认和审核环节的改进效果。
任务返工率约34%约21%反映交付质量和需求稳定性,不应简单归因于执行人。
延期原因可识别率约40%约91%说明结构化记录提高了管理者定位原因的能力。

这个案例最值得注意的不是某个指标上升了多少,而是管理者终于能区分三种情况:真正的执行延误、上游输入不足和需求变更造成的延期。没有这一步区分,任何绩效讨论都可能建立在错误归因上。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

6. 数据分析工具在案例中的正确位置

当任务数据、验收结果和业务结果积累到一定程度后,团队可以利用数据分析工具搭建管理看板。例如,按部门查看平均等待时长,按任务类型查看返工率,按月份观察需求变更次数与延期率之间的关系。

这时可以使用九数云等数据分析产品进行多来源数据汇总和可视化,但需要先建立统一字段和口径。若任务系统中的“关闭”代表提交,数据分析看板中的“完成率”就不应直接把它解释为“验收通过率”。分析工具的价值是让问题更容易被看见,流程机制的价值才是让问题能够被处理。

六、精细化运营的具体动作:从任务模板到复盘闭环

1. 用任务模板减少“每个人按自己的习惯填表”

模板不是为了增加必填字段,而是为了把最容易遗漏的管理信息前置。一个适合运营任务的基础模板,通常包括以下内容:

  • 业务背景:为什么要做,服务哪个项目或目标。
  • 任务目标:完成后要改变什么,尽量使用可判断的描述。
  • 交付物:最终提交什么文件、页面、数据或决策结果。
  • 唯一责任人:谁对最终结果负责。
  • 协同角色:谁执行、谁配合、谁审核、谁只需知会。
  • 时间节点:开始时间、截止时间和关键中间节点。
  • 前置依赖:需要哪些资料、审批或上游交付。
  • 验收标准:达到什么条件才算通过。
  • 风险备注:已经识别的资源、合规、技术或需求风险。

模板字段不宜一次设计得过多。我的建议是先保留能够改变管理决策的字段,连续运行两周后再根据缺失信息补充,而不是在上线前试图设计一套完美流程。

2. 按任务类型设计不同流程

内容发布、市场活动、客户回访、数据分析和产品需求虽然都可以叫“任务”,但它们的依赖关系和验收方式完全不同。用一套流程覆盖所有任务,通常会出现两种结果:简单任务被迫填写过多字段,复杂任务又缺少关键节点。

任务类型关键前置条件核心交付物主要验收人高风险点
内容发布选题、资料、事实来源终稿、配图、发布信息内容负责人或编辑事实错误、版本混用
市场活动预算、方案、资源排期活动方案、素材包、复盘报告活动负责人跨部门依赖、临时变更
客户运营客户分层、触达名单、话术触达记录、反馈、跟进动作客户运营主管信息遗漏、跟进断点
数据分析数据权限、指标口径、时间范围分析结果、看板或决策建议业务负责人口径不一致、数据缺失

3. 建立分层视图,而不是让所有人看同一块大看板

执行人员最需要的是我的待办、即将到期任务和被阻塞事项;项目负责人更关心关键路径、跨部门依赖和风险升级;管理层则需要看项目达成率、资源投入和业务结果。让三类角色面对同一张充满细节的看板,通常会让每个人都觉得信息太多或不够用。

分层视图还可以降低不必要的填报压力。执行人员不必维护管理层所有指标,系统可以根据已有任务数据自动汇总上层指标。只有当某个指标需要额外业务数据时,才设置专门的采集责任人。

4. 把会议结论转化为结构化动作

会议纪要最容易成为协同链路的断点。会议上讨论了很多事项,如果没有在会后转成任务、负责人、截止时间和验收标准,下一次会议通常还会重复讨论相同问题。

建议会后只保留三类信息:已决定的事项、需要执行的动作、尚未决策的待确认问题。已决定事项直接转成任务,待确认问题设置明确的决策人和决策时间,避免把所有讨论内容都塞进任务描述。

5. 设计风险预警时,优先识别“影响范围”

不是所有逾期任务都同样重要。一个独立的小任务晚一天,可能不会影响项目;一个处于关键路径上的前置任务晚半天,却可能让多个团队无法开始工作。

预警规则可以从以下条件开始:

  • 关键前置任务已经逾期,且后续任务尚未开始。
  • 任务距离截止时间不足一定时长,但完成进度明显偏低。
  • 任务在规定时间内没有任何有效更新。
  • 同一个交付物连续两次被退回。
  • 负责人同时承担多个同等级关键任务。
  • 截止日期或需求范围被频繁修改。

预警出现后必须绑定处理动作,例如重新分配资源、调整优先级、升级审批或重新评估时间。没有动作的预警,只会增加通知噪声。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

七、不同情况下的行动建议:不要用同一套方案解决所有团队

1. 小团队:先统一规则,再追求自动化

如果团队人数较少、任务类型相对稳定,最优先的不是购买复杂平台,而是统一任务命名、责任人、截止时间和验收标准。小团队可以先用一个轻量任务工具跑通一条流程,再根据实际问题补充自动化。

小团队尤其要警惕“平台过重”。如果每个任务需要填写十几个字段、经过多层审批,协同成本可能高于原来的问题成本。先抓住最常见的延期原因,通常比一次性建设完整数字化体系更有效。

2. 跨部门项目:优先解决依赖和升级机制

跨部门项目的核心矛盾不是任务数量,而是等待和边界。此类团队需要明确谁提供输入、输入何时到位、接收方如何确认、出现问题时向谁升级。

建议把关键依赖设置为正式任务或前置节点,而不是写在描述里的备注。对于必须经过审批的事项,最好明确标准处理时长和超时升级路径,否则平台中的截止日期只是愿望,不是计划。

3. 任务频繁变化的团队:优先保留版本和决策记录

市场、增长和产品团队经常面对需求变化。此时不应强行追求原始计划百分之百不变,而要让变化可见、可解释、可评估。

每次重要变更至少记录四项内容:变更原因、提出人、影响范围和新的时间安排。若变更影响后续任务,应同步更新依赖关系,否则前面的计划虽然改了,后面的执行仍然沿用旧版本。

4. 结果导向团队:把任务与业务指标连接起来

如果团队承担的是线索、转化、留存或收入目标,任务管理不能停留在过程层。每个关键任务至少要关联一个业务结果或验证动作,例如活动任务关联报名人数和有效线索,客户运营任务关联触达率和后续转化。

这里要避免把所有任务都强行绑定收入指标。支持性工作可以关联过程质量指标,如数据完整率、审核通过率、响应时长或问题关闭率。指标的作用是帮助判断工作是否有效,而不是把所有工作都变成简单的数字考核。

5. 管理数据基础薄弱的团队:先做口径治理

如果任务状态长期不更新、负责人随意填写、交付标准不统一,直接上复杂分析看板通常不会得到可靠结论。此时应先选择一个项目,统一字段和状态,明确哪些字段必填,连续观察数据质量。

可以设置三个基础门槛:关键任务责任人完整率达到较高水平,延期原因填写率稳定,验收结果能够区分通过和退回。达到这些门槛后,再考虑自动预警、趋势分析和跨项目对比。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

八、不同方案的取舍:平台不是越强大越适合

1. 轻量任务工具与一体化平台的选择

选择方向主要优势主要代价更适合的情况
轻量任务工具上线快、学习成本低、推广阻力小复杂依赖、权限和分析能力可能不足小团队、流程稳定、任务量适中
一体化运营管理平台流程、权限、数据和协同能力更完整实施周期长,对制度和数据治理要求更高跨部门项目多、管理链路复杂的组织
任务平台加数据分析工具执行与分析各自发挥优势,报表灵活需要统一数据口径和接口,维护成本更高已有任务系统,但管理层分析需求较强的企业

我的判断是:如果企业当前连任务责任和验收标准都没有统一,先不要急着追求复杂集成;如果已经有稳定任务流程,但管理层无法看清跨项目趋势,可以考虑增加数据分析层。平台组合没有绝对优劣,关键在于边界是否清楚。

2. 自动化与人工判断的取舍

自动化适合处理明确、重复和低争议的规则,例如任务到期提醒、状态同步、固定审批和报表汇总。涉及优先级冲突、客户影响、资源取舍和需求价值判断时,仍然需要人工决策。

把所有规则都自动化,容易造成错误提醒和机械执行;完全依赖人工,又会让风险发现滞后。比较稳妥的方式是让系统负责发现异常、汇总证据和通知相关人,让负责人负责判断是否调整计划、重新分配资源或升级处理。

3. 精细化与填报负担的取舍

字段越多,理论上可分析的信息越丰富,但实际填写质量可能越低。一个字段只有在填写后能够触发决策、提醒或复盘时,才值得保留。

可以用一个简单标准检查字段价值:如果这个字段连续三次被填写,却没有被任何人查看、分析或用于后续动作,就应重新评估它是否必要。精细化不是收集更多信息,而是收集能够改变行动的信息。

4. 统一流程与业务差异的取舍

完全统一流程,便于管理和统计,但可能压制不同业务的实际需要;完全按团队自由配置,又会造成指标口径混乱。建议采用“统一骨架、业务扩展”的方式。

统一骨架可以包括责任人、截止时间、交付物、验收结果和变更记录;业务扩展则允许内容团队增加事实来源,活动团队增加预算和供应商,客户运营团队增加客户分层和触达结果。这样既保留横向可比性,又不牺牲业务适配度。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

九、上线后的衡量体系:不要只盯着任务完成率

1. 效率指标:看时间到底消耗在哪里

效率指标建议至少包括平均处理时长、跨部门等待时长、审批等待时长和阻塞处理时长。平均处理时长下降,不一定意味着效率提高,也可能是团队降低了任务难度,因此要结合任务复杂度和质量指标一起看。

2. 质量指标:看交付是否一次有效

首次验收通过率、返工率、交付物缺失率和任务关闭后重新打开比例,更能反映任务质量。如果按期完成率上升,但返工率也同步上升,说明团队可能只是加快了提交速度,并没有改善交付质量。

3. 协同指标:看信息是否真正流动

协同指标可以观察评论响应时长、依赖任务按期完成率、阻塞问题关闭时长和跨部门任务按期率。指标设计时不要把评论数量作为协同效率的直接证明,评论多可能代表沟通充分,也可能代表任务描述不清。

4. 管理指标:看风险是否被提前发现

风险提前发现率是一个比逾期数量更有价值的指标。它可以定义为:在任务正式逾期前,已经被识别并采取处理动作的风险任务,占全部最终发生延期任务的比例。

这个指标不宜追求绝对百分之百。过度追求提前预警,可能导致系统产生大量低价值提醒。更重要的是判断预警是否准确,以及被识别后是否真的触发了资源调整或计划修正。

5. 结果指标:看任务是否推动了业务目标

结果指标需要按业务类型设置。内容团队可以看有效发布量、阅读质量或线索贡献;客户运营团队可以看触达后转化和留存;活动团队可以看报名、到场、有效线索和后续成交。

不建议把所有结果都归因于某一个任务。业务结果通常由多个任务、市场环境和资源条件共同影响。更合理的做法是记录任务与结果之间的关联,为复盘提供线索,而不是直接把相关关系当成因果关系。

运营管理平台避坑指南:任务协同环节的精细化运营要注意什么

十、上线与落地清单:从一个高频场景开始,而不是一次改造全部

1. 第一周:选定试点流程

试点流程应同时满足三个条件:发生频率较高、跨部门协作明显、当前痛点能够被量化。一次内容发布、一场市场活动或一类客户跟进,通常比全公司所有任务一起上线更适合作为起点。

试点开始前,先记录基线数据,包括任务总量、按期完成率、平均等待时长、返工率和现有任务记录完整率。没有基线,后续只能凭感觉判断“好像变快了”。

2. 第二周:统一最小字段集

建议先确定最小字段集:任务目标、交付物、唯一责任人、截止时间、协同角色、前置依赖、验收结果和阻塞原因。字段数量不宜过多,但这八类信息基本覆盖了任务协同的主要断点。

同时明确状态含义。例如,“进行中”代表已经开始执行,“待验收”代表交付物已经提交但尚未确认,“已完成”代表验收通过,而不是负责人点击了关闭按钮。

3. 第三周:运行异常规则

不要一开始就配置几十条预警规则。先从三条高价值规则开始:关键前置任务逾期、任务临近截止但没有有效进展、交付物被重复退回。观察一周后,再根据误报和漏报情况调整。

每条预警都需要指定接收人和处理动作。如果预警只发给任务负责人,却没有项目负责人或部门主管的升级路径,跨部门阻塞仍然可能长时间停留。

4. 第四周:进行一次基于数据的复盘

复盘时不要只问“谁延期了”,而要按原因分类:目标不清、资源冲突、输入缺失、审核等待、需求变更、执行耗时还是外部供应商问题。每类原因都要对应一个改进动作。

  • 目标不清:优化任务模板和启动确认机制。
  • 输入缺失:设置前置任务和资料清单。
  • 审核等待:明确审核时限和超时升级人。
  • 需求变更:增加变更记录和影响评估。
  • 返工较多:补充验收标准和示例交付物。
  • 资源冲突:增加负载视图或调整优先级机制。

5. 扩展前先确认三个信号

当试点流程连续运行后,可以检查三个信号:关键字段是否稳定填写,团队是否愿意在平台中更新真实状态,管理者是否能依据数据采取动作。如果三个信号中有一个明显不足,就先修正流程,不要急着扩大范围。

平台推广失败,很多时候不是软件能力不足,而是试点还没有形成可复制的方法。一个团队都不愿意使用的复杂流程,扩展到全公司只会把问题放大。

十一、结语:真正的精细化,是让协作更清楚,而不是让任务更多

运营管理平台的价值,不能用任务数量、提醒数量或报表数量来衡量。真正有效的平台,应当让团队更早发现依赖、更快定位阻塞、更少进行无效返工,并且在任务结束后说明交付是否合格、结果是否产生、流程哪里需要调整。

我始终建议企业把任务协同看成一条业务链,而不是一张待办清单:目标是起点,责任是主线,依赖是输入,过程是证据,验收是闸门,结果是终点,复盘则决定下一轮流程是否变得更好。

下一步可以从一个高频跨部门场景开始,先梳理十到二十项真实任务,补齐目标、责任、依赖和验收标准,再用两到四周记录延期、等待和返工数据。等团队能够稳定回答“任务为什么延期、谁需要支持、什么条件才算完成”之后,再考虑自动化、数据看板和更大范围的平台推广。

判断一个运营管理平台是否值得长期使用,不要先看它能创建多少任务,而要看它能否让组织少一些模糊责任、少一些重复沟通、少一些无效返工,并让每一次协同留下下一次可以复用的经验。

常见问题解答(FAQ)

1. 运营管理平台选型时,任务协同功能应该重点看什么?

我在选运营管理平台时,最初也被任务看板、甘特图、消息提醒等功能数量吸引过。但真正试用后发现,团队低效往往不是因为缺少展示功能,而是责任、依赖、变更和验收没有形成闭环。我应该用哪些实际标准判断平台是否值得采购?

选型时不要先问“有没有任务管理”,而要追问“一个任务从创建到验收,能否在同一条链路里留下完整证据”。我更看重任务模板、唯一责任人、前置依赖、变更记录、验收流转和风险提醒这六项能力,因为它们直接决定平台能不能解决扯皮和延期。

可以用一个典型的市场活动任务做试测:从方案撰写、设计制作、审批、投放到复盘,要求销售、市场、设计和管理者分别使用一次。

测试时重点记录以下结果: 测试项目合格表现常见失败表现 责任分配能明确一名最终责任人,并区分执行、协同、审核角色所有参与者都被标记为负责人 依赖管理能看出审批未完成会阻塞哪些后续任务只能分别查看任务,无法识别连锁影响 变更追溯能查看负责人、截止时间和需求版本的修改记录只显示当前状态,无法解释延期原因 验收关闭提交交付物后仍需按标准验收负责人点击完成就自动关闭 我的判断是,平台试用不应只安排管理员演示,而要让真实执行人员完成一次完整任务。

若平台让成员额外重复填写表格、群聊和系统三套信息,即使功能很全,最终也很可能变成“管理者看得见、执行者不愿用”的展示工具。

2. 任务协同中,如何避免“多人参与但无人负责”?

我经常遇到这样的情况:一个任务拉了五六个人,群里每个人都说自己会配合,但到了截止日期却没人能明确说明结果由谁负责。平台里到底应该怎样设置角色,才能减少互相等待和责任推诿?

最容易踩的坑是把“参与人”误当成“责任人”。多人协作并不等于多人共同负责,真正有效的设计应当只设置一名最终责任人,再分别标明执行人、配合人、审核人和知会人。

例如“完成季度活动复盘”不应只写一个负责人,而应拆成:运营专员负责数据整理,销售负责人提供线索结果,设计人员补充素材,运营主管负责审核,项目负责人对最终交付负责。这样出现问题时,团队能区分是数据未提供、分析未完成,还是审核未通过。

建议在任务模板中强制填写四个字段:最终责任人、交付物、验收人、阻塞条件。对于跨部门任务,再增加“等待谁”和“最晚需要什么时间”两个字段。实践中,这两个字段比单纯增加一个进度百分比更有价值,因为它们能直接暴露等待链条。可以用下面的规则检查责任是否清晰:一个任务只能有一个最终责任人;

每个交付物必须有明确验收人;所有配合事项必须能独立追踪;任何人都不能仅用“已沟通”作为完成证明。任务完成的证据应是文件、数据、审批结果或验收记录,而不是一句“已经处理”。

3. 任务协同平台应该设置哪些指标,才能避免只追求完成率?

我发现团队的任务完成率看起来很高,但活动仍然延期,交付物也经常返工。后来我怀疑,单看“已完成”并不能说明任务真的产生了价值。除了完成率,还应该跟踪哪些指标?

完成率只能说明任务被关闭了,不能说明任务按时、合格且有效。尤其当系统允许负责人自行点击完成时,完成率很容易被优化成一个漂亮但没有决策价值的数字。我建议把指标拆成四层:进度、质量、协同和结果。进度层看按期完成率和逾期占比;质量层看一次验收通过率和返工率;协同层看跨部门等待时长和阻塞处理时长;

结果层再根据业务场景看线索、转化、留存或交付效果。

指标它回答的问题发现异常后的动作 按期完成率任务是否按承诺时间交付检查排期、资源和前置依赖 一次验收通过率交付是否达到标准完善模板和验收条件 跨部门等待时长延期是否由等待造成调整响应时限和责任边界 返工率需求是否清楚、交付是否稳定追踪需求变更和质量缺陷 风险提前发现率团队是否在截止日前暴露问题设置无更新、依赖逾期等预警 一个实用做法是先连续观察四周,不急着设定行业标准,而是建立自己的基线。

例如记录每周任务总量、逾期任务数、返工任务数和平均等待时长,再按项目类型比较。这样比直接规定“完成率必须达到百分之九十五”更可靠,因为不同任务的复杂度和外部依赖差异很大。尤其要注意“状态更新及时率”。如果任务长期停留在“进行中”,管理者看到的只是滞后数据。

平台应将长时间无更新、临近截止但无交付物、前置任务已逾期等情况列为风险,而不是只展示绿色的已完成数量。

4. 运营管理平台上线后,如何避免变成新的填报负担?

我见过团队上线平台后,成员每天要在群聊、表格和系统里重复更新同一项进度,最后大家为了省事只填写“进行中”。如果我想让平台真正被使用,应该先做哪些事情,哪些功能又不应该一开始就全部启用?

平台落地失败,通常不是功能不够,而是第一阶段设计得过重。很多团队一开始就配置复杂审批、几十个字段和多层看板,却没有先解决一个高频协作场景,结果成员把平台理解成额外的考勤和填表系统。更稳妥的方式是选择一个跨部门、周期短、延期成本明显的场景试点,例如市场活动发布或客户问题闭环。

第一版只保留任务目标、唯一责任人、交付物、截止时间、验收人、阻塞原因六个核心字段,先验证信息是否真的能跟着任务走。

我建议采用四周试点节奏: 阶段重点动作判断标准 第1周梳理流程和任务模板团队能说清任务从哪里来、交付给谁 第2周只上线一个真实业务场景大部分任务不再依赖额外表格传递进度 第3周观察阻塞、延期和返工原因能定位是人员、依赖、需求还是审批问题 第4周删减无效字段并固定复盘机制成员愿意持续使用,管理者能据此采取行动 另一个容易忽略的原则是:平台提醒必须绑定管理动作。

比如“任务三天未更新”之后,应明确由谁联系负责人、是否需要调整资源;否则提醒越多,越容易被当成噪音。平台不是为了收集更多状态,而是为了让团队更早发现问题并做出处理。当试点稳定后,再逐步增加权限、自动化规则和管理报表。每增加一个字段,都应回答一个问题:这个数据由谁维护、多久维护一次、会触发什么决策。

如果无法回答,就不应为了看起来精细而加入系统。

核心关键词

读者评论

袁野

{"comments": []}

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台基础课:流程配置相关的工具对比一次讲透

运营管理平台基础课:流程配置相关的工具对比一次讲透

运营管理平台基础课:流程配置相关的工具对比一次讲透 流程配置工具最容易被误判的地方,是大家往往先问“能不能拖出 […]
运营管理平台规划方法:跨部门协作与工具对比如何衔接

运营管理平台规划方法:跨部门协作与工具对比如何衔接

运营管理平台规划最容易犯的错误,是把“工具对比”放在“跨部门协作设计”之前。我见过一个拥有市场、销售、交付、财 […]
运营管理平台操作手册:跨部门协作对应的工具对比步骤

运营管理平台操作手册:跨部门协作对应的工具对比步骤

运营管理平台操作手册:跨部门协作对应的工具对比步骤 跨部门协作工具最容易买错的地方,不是功能少,而是把“看得见 […]
运营管理平台实施路径:目标拆解如何完成工具对比

运营管理平台实施路径:目标拆解如何完成工具对比

运营管理平台实施路径:目标拆解如何完成工具对比 运营管理平台选型最容易犯的错误,是把“功能多不多”当成“适不适 […]
