检查运营管理平台,最容易犯的错误,是先打开功能列表,逐项确认“有没有任务、提醒、审批和报表”,然后据此判断平台是否适合企业。我的判断恰好相反:真正能反映精细化运营质量的,不是平台拥有多少功能,而是一次任务从提出、分派、执行、交接到验收,是否留下了完整、可信、可追责的数据链路。平台只是工具,任务协同链路才是检查运营质量的切入口。

运营管理平台检查方法:通过任务协同评估精细化运营质量

一、先讲核心结论:检查平台,重点不是“能不能建任务”

1. 功能齐全,不等于协同有效

很多企业的运营平台看起来功能非常完整:可以创建任务、设置截止时间、上传附件、发送提醒,也可以生成任务报表。但实际使用一段时间后,管理者仍然回答不了几个关键问题:哪些任务真正影响业务结果?哪些任务经常等待?延期究竟发生在执行环节,还是发生在审批和交接环节?哪些任务虽然显示“已完成”,却在后续环节反复返工?

这说明平台的“功能存在”与运营的“管理有效”之间,隔着一整套使用规范和数据口径。任务创建只是开始,只有当任务目标明确、责任边界清晰、进度可以追踪、异常能够升级、结果能够验收,平台才真正参与了运营管理。

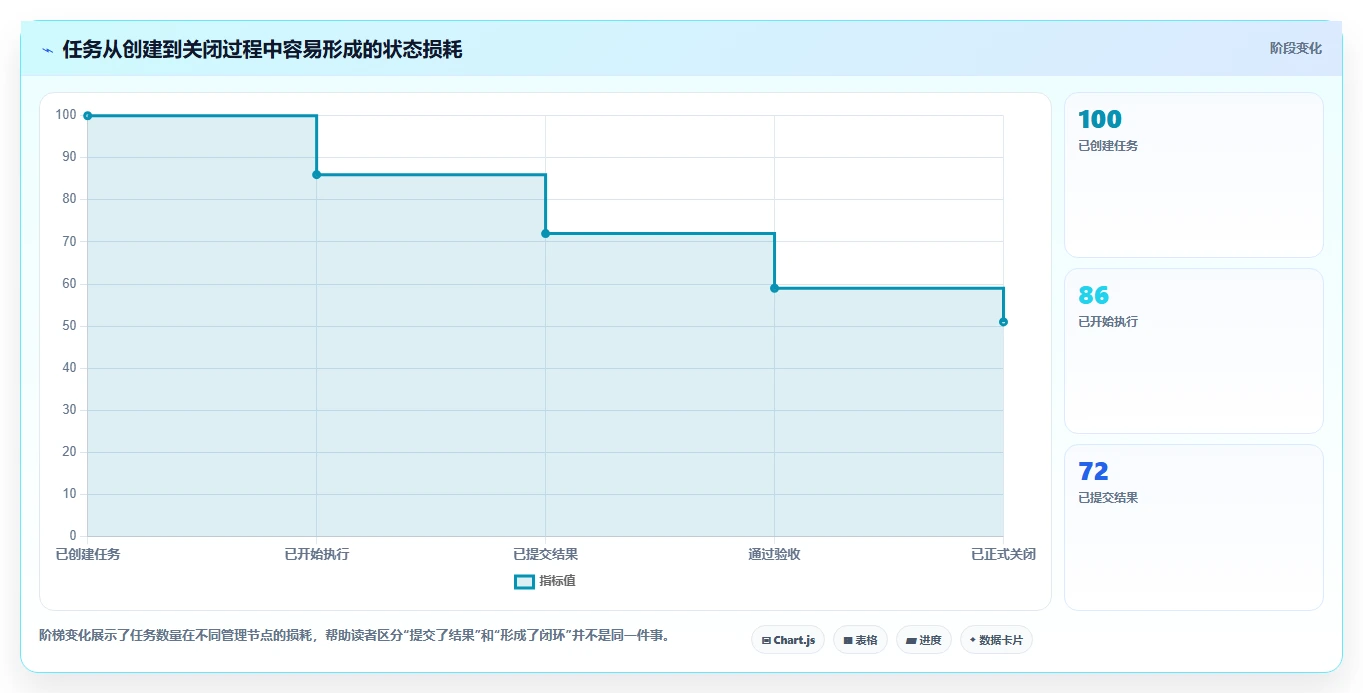

我的核心判断是:检查运营管理平台,应当从“功能检查”升级为“任务链路检查”,再从“任务链路检查”升级为“运营结果检查”。

检查层级主要问题典型判断方式容易出现的误判
功能层平台有没有相关功能查看任务、提醒、审批、报表等模块把功能数量当成管理能力
使用层团队是否按规范使用检查字段填写、状态更新、交接记录只看登录人数和任务数量
结果层使用是否改善了运营结果分析延期、返工、等待、验收和复盘数据只用完成率评价执行质量

如果企业还停留在第一层,平台选型往往容易变成“功能采购”;如果能够进入第二层和第三层,平台才会成为真正的运营改进工具。

运营管理平台检查方法:通过任务协同评估精细化运营质量

2. 任务协同为什么适合作为检查入口

运营管理的结果,最终都要落到具体任务上。营销目标会被拆成内容、设计、投放和复盘任务;客户服务目标会被拆成响应、处理、回访和关闭任务;门店管理目标会被拆成巡检、整改、复核和归档任务。

任务是组织目标最小的执行单元,也是最容易留下过程数据的管理对象。一个任务是否有明确负责人,通常反映责任分配是否清晰;一个任务是否频繁等待,通常反映流程依赖是否合理;一个任务是否多次返工,通常反映需求定义和验收标准是否成熟。

因此,我不会先问“这个平台有多少模块”,而会先抽取一条真实业务链路,沿着任务状态逐步回溯。只要链路中存在责任不清、状态失真、数据断点或验收缺失,平台的管理价值就需要重新评估。

二、真实场景:任务很多,运营为什么仍然失控

1. 一个常见的活动上线场景

以一次线上营销活动为例。运营部门负责提出活动目标,设计团队制作物料,技术团队配置页面,销售团队负责推广,客服团队准备用户咨询话术。表面上看,这类工作非常适合放进运营管理平台,因为任务多、参与部门多、时间节点也比较明确。

但如果只把工作事项逐条录入平台,仍然可能出现以下情况:运营提交需求时没有写清活动规则,设计按照旧版本制作素材;技术等待最终文案,导致页面配置延期;销售提前拿到未验收物料;客服直到活动上线前一天才知道用户可能提出的新问题。

这些问题并不是“没有创建任务”造成的,而是任务之间的前置条件、依赖关系、验收责任和交接标准没有被管理。平台记录了许多任务,却没有记录任务之间的真实关系。

在这类场景中,最值得检查的不是“任务总数”,而是以下四个过程问题:

  • 活动目标是否被拆解成可以验收的交付物;
  • 任务之间是否标记了前置依赖和交接条件;
  • 执行人、审批人和验收人是否被明确区分;
  • 延期、驳回和需求变更是否有独立记录。

2. 任务状态为什么经常失真

我在设计任务检查规则时,会特别关注“状态更新时间”和“实际业务进展”是否一致。很多团队的任务状态长期停留在“进行中”,直到截止日期临近才一次性改成“已完成”。这种做法让平台看起来没有太多逾期任务,却让管理者无法提前发现风险。

另一种常见情况是,任务被标记为“已完成”,但结果仍然等待审批或验收。若平台把“提交结果”和“最终完成”混为一个状态,完成率就会被高估,返工和等待也会被隐藏。

一个有效的状态设计,至少要区分“执行完成”和“业务关闭”。例如,内容已经提交可以进入“待验收”,只有验收通过并完成归档,才能进入“已关闭”。这两个状态之间的差异,往往正是运营质量的差异。

运营管理平台检查方法:通过任务协同评估精细化运营质量

3. 用数据分析工具观察任务协同质量

如果企业已经使用九数云等数据分析工具,可以把运营管理平台中的任务数据、审批数据、销售结果和客户反馈进行关联分析。这里需要明确:数据分析工具不替代任务管理平台,前者更适合做跨表分析、趋势观察和经营看板,后者承担任务创建、过程协同和责任流转。

例如,可以将任务表中的任务编号、负责人、部门、创建时间、截止时间、完成时间、验收结果,与活动转化数据进行关联。这样不仅能看出哪个部门延期较多,还能进一步判断延期是否影响了页面上线、线索转化或客户响应。

如果只在任务平台里看“逾期任务数”,只能知道哪里慢;如果将任务过程与业务结果连接起来,才能判断“哪里慢造成了什么影响”。这正是精细化运营和简单任务统计之间的区别。

三、拆解常见误区:为什么很多检查报告没有管理价值

1. 误区一:把功能清单当作检查结论

“支持任务创建、支持消息提醒、支持审批流、支持数据报表”只能证明平台提供了这些能力,不能证明这些能力被正确使用,更不能证明它们改善了运营效率。

我通常会要求检查人员在功能后面增加三个问题:谁在使用?按照什么规则使用?使用后改变了什么?如果回答不了这三个问题,功能描述就还停留在产品说明层面,没有进入管理判断层面。

功能描述需要进一步追问的问题可验证的数据
支持任务提醒提醒是否在截止前触发?提醒后是否减少延期?提醒触发次数、响应时长、逾期率
支持审批流程审批是否造成新的等待?是否有超时升级?审批平均耗时、审批退回率、超时次数
支持任务报表报表是否能定位原因?是否推动了整改?问题分类、整改完成率、复发率
支持权限管理权限是否影响协同透明度?是否存在重复录入?跨部门可见率、重复任务数、权限申请时长

2. 误区二:只用任务完成率评价运营质量

完成率是一个必要指标,但不是充分指标。一个团队可以通过拆小任务、降低验收标准或提前关闭任务来获得很高的完成率,却没有真正改善业务结果。

例如,100项任务中有95项被标记为完成,看起来完成率达到95%。但如果其中20项后来被重新打开,15项发生返工,8项导致后续环节等待,那么这个数字并不能证明协同质量高。

更合理的做法,是将完成率与逾期率、一次验收通过率、返工率、跨部门等待时长和复盘完成率结合起来观察。

运营管理平台检查方法:通过任务协同评估精细化运营质量

3. 误区三:把所有延期都归因于执行人员

延期是结果,不是原因。任务延期可能来自负责人执行缓慢,也可能来自需求迟迟未确认、审批人没有及时处理、上游交付不完整、资源临时调整或业务目标发生变化。

如果平台只记录“谁延期了”,却不记录“为什么延期”,管理者很容易把流程问题包装成个人绩效问题。短期看,这种做法可能提高催办力度;长期看,团队会倾向于提前关闭任务、减少风险上报,平台数据反而会变得不可信。

检查延期时,我会要求至少区分六类原因:需求不清、前置等待、资源不足、审批超时、临时变更和执行偏差。只有原因分类稳定,后续的整改动作才有针对性。

4. 误区四:把在线使用率当作协同成熟度

登录人数、创建任务数和评论数量只能反映平台活跃程度,不能直接说明任务协同质量。有些团队非常活跃,每天产生大量任务和评论,但重要信息仍然散落在即时通讯工具和邮件中,平台只是用来补录结果。

更值得观察的是关键流程覆盖率:真正影响业务结果的任务,是否都在平台中创建;任务交接是否在平台内完成;验收结果是否可以追溯;复盘是否引用了任务数据。

四、专业判断逻辑:用五个问题检查一条任务链路

1. 第一个问题:任务目标是否可以被验收

“优化活动效果”“跟进客户”“完成内容制作”都不是足够清晰的任务目标,因为它们缺少交付边界。一个可验收的任务,至少应该说明要交付什么、在什么时间交付、达到什么标准、由谁验收。

例如,“完成活动页面”可以进一步拆成“在周三18点前提交移动端页面、优惠规则、埋点清单和测试账号,由运营负责人完成验收”。拆解之后,执行人知道要做什么,验收人知道看什么,平台数据也更容易形成结构化记录。

任务模板不宜无限增加字段。字段过多会让员工为了提交任务而填写无关信息,最终出现大量“有填写、没价值”的数据。我的建议是:把字段分为必填字段和场景字段,只有直接影响责任、时间、交付和验收的内容才设置为必填。

2. 第二个问题:是否存在唯一负责人

“运营部负责”“项目组负责”不能替代具体负责人。部门可以承担组织责任,但任务必须有一个能够推进、反馈和解释结果的人。

同时,负责人不等于所有参与角色。平台应尽量区分执行人、协作人、审批人和验收人。若一个人同时承担所有角色,任务可能缺少必要的复核;若一个任务配置了十几个负责人,则往往意味着没有真正的负责人。

  • 执行人:负责完成具体交付动作;
  • 协作人:提供素材、数据、技术或业务支持;
  • 审批人:确认需求或资源是否可以继续;
  • 验收人:判断结果是否达到业务标准;
  • 业务负责人:对任务最终价值和优先级负责。

3. 第三个问题:任务之间的依赖是否被显性表达

许多延期并不是单个任务执行慢,而是前置任务没有完成。设计等待文案,技术等待页面规则,销售等待最终物料,客服等待活动说明。若平台只显示每项任务的截止日期,却不显示依赖关系,管理者很难提前识别关键路径。

我建议将依赖关系分为三类:前置交付依赖、审批依赖和资源依赖。前置交付依赖说明“没有上一步就不能开始”;审批依赖说明“结果已经完成但不能继续”;资源依赖则说明“任务本身可以做,但人员、预算或权限尚未到位”。

运营管理平台检查方法:通过任务协同评估精细化运营质量

4. 第四个问题:过程状态是否足够真实

状态不是为了让看板好看,而是为了让管理者知道任务目前处于什么状态、下一步需要谁行动。建议至少区分未开始、进行中、待补充、待审批、待验收、已完成、已关闭、已延期和已取消。

状态数量也不能无限增加。状态过少,无法反映过程;状态过多,团队难以理解和维护。判断标准不是状态越细越好,而是每个状态是否对应一个清晰的管理动作。

状态代表什么下一步管理动作
待补充需求或输入条件不足由发起人补全信息,暂不计入执行延误
进行中负责人正在执行按约定频率更新进展和风险
待审批结果或方案等待授权关注审批时限,必要时自动升级
待验收执行人已提交交付物由验收人确认是否符合标准
已关闭结果通过验收并完成归档进入统计、复盘或知识沉淀

5. 第五个问题:任务数据是否能够解释业务结果

精细化运营不是把任务拆得越来越细,而是让任务数据帮助管理者做出更准确的决策。检查时要确认平台是否能回答以下问题:哪个环节最常延期?延期是否集中在某一类任务?哪些任务返工最多?哪些部门之间等待时间最长?任务过程是否影响了转化、收入、响应或客户满意度?

如果平台只能统计“完成了多少任务”,却不能关联业务结果,那么它更像一个工作记录工具,而不是运营管理系统。此时可以通过数据分析工具建立任务数据与经营数据的关联,但前提是任务编号、项目编号、业务日期和责任部门等关键字段必须统一。

五、指标体系:不要追求数字多,要让每个指标对应一个动作

1. 基础执行指标

基础指标用于判断任务有没有按计划推进,适合做日常监控,但不宜直接作为最终绩效结论。

  • 按期完成率 = 按期完成任务数 ÷ 到期任务总数 × 100%;
  • 逾期率 = 逾期任务数 ÷ 到期任务总数 × 100%;
  • 未关闭任务占比 = 未关闭任务数 ÷ 全部任务数 × 100%;
  • 状态更新及时率 = 按规定时间更新的任务数 ÷ 应更新任务数 × 100%。

这里必须统一“完成”的口径。是执行人提交结果就算完成,还是通过验收才算完成?如果不同部门采用不同口径,横向比较就没有意义。

2. 协同效率指标

协同效率指标关注任务在部门之间流转时发生了多少等待。相比单纯统计工作时长,等待时长通常更容易暴露流程设计问题。

  • 首次响应时长:任务创建到负责人确认接收的时间;
  • 部门交接时长:上一个环节完成到下一个环节确认接收的时间;
  • 审批平均耗时:提交审批到完成审批的时间;
  • 依赖任务等待时长:任务进入等待状态到前置条件满足的时间;
  • 风险升级时长:首次发现风险到进入管理干预的时间。

如果交接时长持续偏高,不一定是某个部门工作慢,也可能是责任边界、交接字段或通知机制设计不清。指标的价值,就在于把模糊抱怨转化为可以定位的流程问题。

3. 结果质量指标

结果质量指标用于防止团队只追求“关任务”。建议关注一次验收通过率、返工率、驳回原因分布和复盘完成率。

一次验收通过率低,说明需求定义、执行质量或验收标准存在问题;返工率高,说明前期沟通和中间检查不足;复盘完成率低,则说明组织只关心任务结束,不关心经验沉淀。

运营管理平台检查方法:通过任务协同评估精细化运营质量

4. 指标使用时的三个边界

第一个边界是不要把所有指标都用于考核。有些指标适合监控流程,有些指标适合定位问题,有些指标才适合评价结果。若将所有指标直接绑定个人绩效,团队可能会通过修改状态、拆分任务或减少风险上报来获得更好数字。

第二个边界是要结合任务复杂度。一个两小时可以完成的标准任务,不能与跨部门、跨周期的复杂项目用同一套按期率比较。建议按照任务类型、优先级、复杂度和依赖数量进行分组。

第三个边界是要看趋势,而不是看单点。单周逾期率升高,可能是活动集中上线;连续三个月在同一环节出现延期,才更可能说明流程存在结构性问题。

六、具体案例:用一条活动任务链检查运营质量

1. 案例背景与检查范围

下面使用一个情景模拟案例说明方法。某企业计划在两周后上线一次线上促销活动,涉及运营、设计、技术、销售和客服五个团队。企业希望检查现有运营管理平台是否能够支撑活动协同,而不是单纯验证平台是否可以创建任务。

检查范围包括六类任务:活动规则确认、宣传物料制作、页面配置、销售话术准备、客服知识库更新和活动复盘。检查周期覆盖任务创建到活动结束后的三天,确保能够观察完整闭环。

第一轮检查发现,平台中共创建了42项任务,其中39项配置了负责人,31项设置了截止时间,只有18项填写了明确验收标准,11项标注了前置依赖。任务数量看起来不少,但真正具备完整管理条件的任务比例并不高。

检查项目任务数量占比初步判断
已创建任务42项100%具备基础记录
有明确负责人39项92.9%责任配置较好,但仍有空缺
有截止时间31项73.8%时间管理不完整
有验收标准18项42.9%结果质量缺少统一依据
标注前置依赖11项26.2%关键路径透明度不足

这个案例中的数字属于情景模拟,用来展示检查方法,并非某个企业的公开统计。它反映出一个很常见的现象:负责人字段的填写率可能很高,但验收标准和依赖关系的完整度明显更低。

2. 沿任务链路定位问题

继续查看任务过程后,发现页面配置任务并没有真正延期,页面团队只是将任务状态保持在“进行中”,等待运营确认最终优惠规则。由于平台没有单独的“待业务确认”状态,管理者一度误以为技术团队执行缓慢。

设计团队的物料任务则出现两次返工。第一次返工是因为活动规则发生变化,第二次返工是因为销售团队提出了新的渠道尺寸要求。若只统计设计任务的延期和返工,容易得出“设计交付质量不高”的结论;但结合变更记录后可以发现,主要原因是需求冻结时间没有被定义。

客服知识库更新任务按期完成,但上线后仍然出现大量重复咨询。进一步检查发现,客服任务的验收标准只要求“完成文档”,没有要求通过历史问题模拟测试,也没有关联活动规则版本。

从这几个环节可以看出,平台检查最终识别出的并不是单一员工问题,而是三类管理问题:

  • 需求版本没有冻结,导致下游任务反复返工;
  • 状态设计不完整,导致等待被误判为执行中;
  • 验收标准偏重“是否提交”,忽视“是否能够支撑业务使用”。

3. 整改后应该观察哪些变化

整改不应停留在“提醒大家认真填写任务”。更有效的动作包括:新增需求确认和待业务确认状态;将活动规则版本设为必填字段;把验收人从执行人中独立出来;为关键任务增加前置依赖;把客服知识库的验收标准改成“完成文档加模拟问答测试”。

整改后,需要至少观察一个完整活动周期,比较以下数据:需求变更次数、设计返工率、技术等待时长、客服知识库一次验收通过率和活动上线后的重复咨询量。

运营管理平台检查方法:通过任务协同评估精细化运营质量

七、不同情况下的行动建议:先判断问题属于哪一类

1. 如果平台功能不足,优先补能力还是换平台

如果平台无法设置负责人、截止时间、状态、验收人和历史记录,说明它连基础任务闭环都难以支撑。此时应先列出业务必须具备的能力,再判断通过配置、接口或流程补充是否可行。

不建议一发现功能缺口就立即更换平台。若问题只是字段没有配置、状态没有统一、团队没有培训,换平台并不会自动解决管理问题。只有当缺口直接影响关键流程,且现有平台无法通过配置或集成补足时,才有必要进入平台替换评估。

2. 如果平台能用但数据不可信,先治理口径

数据不可信通常表现为同一个“完成”在不同部门有不同含义,延期任务被提前关闭,返工没有重新打开,任务状态长期不更新。此时最优先的动作不是增加报表,而是统一定义。

  • 什么状态算执行完成;
  • 什么状态算业务关闭;
  • 延期从哪个时间点开始计算;
  • 返工是重新创建任务,还是回退原任务;
  • 取消任务是否计入完成率分母。

口径治理完成后,再讨论看板和指标,否则报表越丰富,错误判断越多。

3. 如果任务总是延期,先检查前置依赖

连续延期不一定意味着团队缺人,也可能意味着任务排期没有考虑依赖关系。建议抽取最近一个月的延期任务,按照原因分类,并统计每个原因占比。如果“等待需求确认”“等待审批”“等待其他部门交付”占比较高,应优先优化流程,而不是单纯增加催办频率。

对于确实属于资源不足的任务,可以调整负责人、拆分交付范围或增加并行路径。对于需求不清导致的延期,则应设置需求准入标准,避免不完整需求直接进入执行环节。

4. 如果完成率高但业务结果差,检查验收标准

完成率高、业务结果差,通常说明任务关闭条件过于宽松。此时需要重新审视交付物是否真的支撑业务目标。例如,内容任务不能只验收“文章已发布”,还可以根据业务场景加入关键词覆盖、页面可读性、线索质量或用户反馈等结果指标。

但也要注意,不是所有业务结果都能归因于单项任务。转化率还会受到流量质量、价格、产品竞争力、渠道变化和季节因素影响。任务结果指标适合帮助判断方向,不宜简单作为单个人员的唯一考核依据。

5. 如果跨部门协同差,先明确交接条件

跨部门协同最容易出现“我已经交了”和“我没有收到可用结果”的争议。解决方法不是让双方增加聊天,而是把交接条件写进任务模板。例如,设计交付不能只上传图片,还应注明尺寸、版本、适用渠道和确认人;技术接收需求不能只看到一句描述,还应有页面规则、接口说明和测试账号。

交接条件越明确,返工争议越少。平台中的附件、评论和操作日志,只有在交接标准清晰的前提下,才有真正的追踪价值。

七、不同情况下的行动建议:先判断问题属于哪一类

八、不同情况下的取舍:精细化不是无限细化

1. 任务拆得越细,管理一定越好吗

不一定。任务拆分可以提高责任清晰度,但也会增加创建、更新、验收和复盘成本。如果一项两小时就能完成的工作被拆成十几个任务,团队可能把更多时间花在维护看板,而不是完成业务。

我建议以“是否需要独立负责人、独立时间节点、独立验收或独立风险处理”为标准决定是否拆分。只要一个工作单元不具备这些特征,就可以作为同一任务中的子步骤,而不必全部独立成任务。

2. 自动提醒越多,执行效率一定越高吗

提醒机制应该服务于风险管理,而不是制造通知噪音。对于临近截止但状态正常的任务,可以采用轻提醒;对于关键路径上的任务、长期未更新任务和跨部门等待任务,则需要升级提醒。

如果所有任务都频繁提醒,员工会逐渐忽略通知,真正重要的风险反而会被淹没。更合理的方式是按任务优先级、剩余时间、依赖关系和风险等级设计提醒策略。

3. 数据看板越复杂,决策一定越准确吗

看板中的指标过多,会让管理者看到大量数字,却无法判断下一步应该做什么。一个日常运营看板通常只需要呈现几类核心信息:当前逾期任务、关键路径风险、跨部门等待、一次验收通过率和需要管理层决策的事项。

用于专项复盘的分析看板可以更复杂,但应当按照问题展开,而不是按照系统能提供的字段堆叠。比如要分析返工,就围绕返工原因、责任环节、任务类型和业务影响展开;不要同时放入几十个无关指标。

运营管理平台检查方法:通过任务协同评估精细化运营质量

4. 标准化和灵活性如何平衡

标准化适合解决高频、重复和跨部门的任务,例如内容发布、活动上线、客户投诉和门店巡检。对于探索性项目、创新项目和高度复杂的项目,不宜强行套用过于僵化的模板。

我更推荐“核心字段统一、业务字段可扩展”的方式。所有任务都统一负责人、截止时间、优先级、状态和验收结果;不同业务再增加渠道、客户类型、区域、产品版本或风险等级等字段。

九、落地检查清单:用一周完成第一次平台诊断

1. 第一天:选择一条真实业务链路

不要一开始就检查全公司的所有任务。选择一条近期完成、参与部门较多、结果影响明显的业务链路,例如一次活动上线、一次新品发布或一批客户投诉处理。

选择真实链路的好处是,检查人员可以同时看到任务记录和业务结果,不会因为只看演示数据而高估平台能力。

2. 第二天:抽取任务样本并统一口径

建议抽取最近一个月的任务样本,至少包含正常完成、延期、返工、取消和跨部门交接等不同类型。样本不需要一开始就很大,关键是覆盖不同情况。

在分析前先确定完成、关闭、延期、返工和取消的定义。若不同部门的口径不同,应在报告中单独标记,不要直接合并计算。

3. 第三天:沿着任务链路查找断点

逐项查看任务是否具备目标、负责人、截止时间、交付物、验收标准和依赖关系。再检查状态变更、评论、附件、审批和验收记录是否连续。

检查时不要只看异常任务,也要随机抽取正常完成任务。正常任务可以帮助判断平台的标准流程是否稳定,异常任务则帮助识别风险和管理断点。

4. 第四天:把问题分成六类

  • 目标问题:任务描述模糊,交付边界不清;
  • 责任问题:负责人、审批人或验收人缺失;
  • 时间问题:截止时间不合理,延期缺少原因;
  • 协同问题:交接不完整,信息散落在平台之外;
  • 质量问题:结果反复返工,验收标准不统一;
  • 数据问题:状态失真,指标口径不一致,记录无法关联业务结果。

分类的目的不是给问题贴标签,而是让整改动作可以对应到具体责任。目标问题需要优化模板,责任问题需要调整角色,协同问题需要设计交接标准,数据问题则需要治理口径和字段。

5. 第五天:形成分优先级的整改清单

整改清单不应只有问题描述,还应包括影响范围、责任部门、完成时间、验证指标和复查日期。建议将问题分成高、中、低三个优先级。

优先级判断标准处理方式
影响上线、收入、客户体验或重大合规风险立即指定负责人,设置升级节点,优先处理
造成重复沟通、等待或局部返工纳入下一轮流程优化和模板调整
字段体验、展示方式或非关键统计问题结合使用成本安排迭代,不影响核心流程

十、最终判断:平台价值取决于能否让问题提前暴露

1. 从“记录工作”转向“管理风险”

一个普通任务工具可以帮助团队记录待办事项,一个成熟的运营管理平台则应该帮助管理者提前发现风险:哪些任务没有被接收,哪些关键路径正在等待,哪些结果可能被驳回,哪些问题正在重复发生。

这也是我判断平台价值时最看重的地方。平台不需要替管理者做所有决策,但必须让管理者更早看到问题、更准确理解原因,并且能够把改进动作落实到责任人和时间节点上。

2. 从“完成多少”转向“完成得是否有价值”

任务数量和完成率容易统计,也容易被误读。真正有价值的任务数据,应当说明投入是否按计划发生、协同是否减少等待、交付是否减少返工、结果是否改善业务,以及经验是否能够复制到下一次运营活动。

如果平台只能告诉你“今天关闭了多少任务”,却无法告诉你“为什么关闭、是否通过验收、是否影响后续结果”,那么它还没有完成从工作记录到运营管理的升级。

3. 下一步怎么做

企业可以从一条真实业务链路开始,不必立即改造全部流程。先选一项跨部门任务,按“目标,责任,依赖,状态,验收,复盘”六个环节进行回溯,记录每一个断点。

随后建立一份最小检查表,至少包含负责人、截止时间、交付物、验收人、延期原因和复盘结果。连续观察一个业务周期,再决定是优化模板、调整流程、补充数据分析能力,还是重新评估平台。

运营管理平台检查的终点,不是给平台打一个漂亮分数,而是确认组织是否能够把任务做清楚、把过程管透明、把结果验明白,并把一次任务中的经验转化为下一次运营的确定性。

运营管理平台检查方法:通过任务协同评估精细化运营质量

常见问题解答(FAQ)

1. 检查运营管理平台时,为什么不能只看功能是否齐全?

我在评估某项目管理平台时,最初也把任务创建、提醒、看板和报表功能逐项打勾,结果发现平台功能几乎齐全,活动上线仍然频繁延期。后来我才意识到,真正需要检查的不是平台能不能建任务,而是任务能不能形成可追踪、可验收、可复盘的闭环。

功能清单只能回答平台能做什么,不能回答团队是否真的把事情做好。我的判断方法是抽取一条完整业务链路,连续检查任务创建、分派、执行、交接、反馈、验收和复盘七个环节,而不是单独体验某个页面。例如一次营销活动至少要拆出需求确认、文案产出、视觉设计、技术发布、渠道配置和效果复盘。

如果平台只显示任务名称和完成状态,却看不到负责人、前置依赖、延期原因和验收记录,那么它更像一个任务登记簿,而不是运营管理系统。

检查方式容易得到的结论实际判断价值 逐项查看功能平台功能比较丰富只能判断产品能力 回溯完整任务链路知道问题发生在哪个环节可以判断协同质量 结合任务数据复盘知道问题是否反复出现可以支持管理改进 我通常把平台检查分成三层:第一层看有没有功能,第二层看团队是否按规范使用,第三层看使用结果是否减少了延期、等待和返工。

只有第三层能够被数据验证,才值得把平台评价为真正支持精细化运营。

2. 通过任务协同评估精细化运营质量,应该重点看哪些指标?

我曾经遇到过一个团队,月度任务按期完成率达到96%,但业务负责人仍然认为协同效率很低。我进一步查看后发现,大量任务是在截止日前被直接标记完成,验收后又被退回修改,因此我想知道,检查平台时到底应该看哪些指标,才能避免被单一完成率误导?

建议至少同时看执行、过程和结果三类指标。单独看完成率很危险,因为它可能掩盖任务拆解过粗、验收标准过松、延期后重新设置截止时间等问题。基础指标可以这样计算:按期完成率=按期完成任务数÷到期任务总数×100%;逾期率=逾期任务数÷到期任务总数×100%;

一次验收通过率=首次提交即通过的任务数÷提交验收任务总数×100%。其中,完成的定义必须统一,提交成果不应自动等同于验收通过。

指标主要观察问题异常时优先排查 按期完成率任务是否按计划交付截止时间、任务规模、前置依赖 首次响应时长任务是否及时被接收通知机制、负责人是否明确 跨部门等待时长交接是否造成停滞审批链、输入资料、权限 返工率交付质量是否稳定需求清晰度、验收标准 复盘完成率经验是否沉淀是否设置复盘责任人和截止时间 我的经验是,任务量越大,越不能用个人排名代替流程分析。

一个部门逾期率偏高,可能是它承担了最多的前置任务;如果不把任务复杂度、依赖关系和等待时长放在一起看,指标就会把流程问题错误地归因给执行人员。

3. 如何用一次真实业务任务检查运营管理平台的协同能力?

我不想只听平台演示人员介绍看板、提醒和报表,因为演示环境里的任务通常都很理想化。假设我要检查一次线上活动的协同能力,应该怎样设计测试任务,才能看出平台是否真的适合日常运营?

最有效的方式不是让平台方演示单个功能,而是带着一条真实业务流程做压力测试。我通常会选取一次涉及运营、设计、技术、销售和客服的活动,要求平台从需求提出一直记录到活动复盘,期间故意保留一个前置依赖和一次延期场景。测试任务可以按以下顺序设计:运营提交活动目标和交付物;设计接收素材需求;

技术等待页面确认后发布;销售和客服同步活动规则;活动结束后由运营提交数据复盘。每个任务都要设置负责人、参与人、验收人、截止时间和验收标准,不能只填写一个笼统的任务标题。

测试环节要观察的细节不合格表现 任务创建是否能写清交付物和验收标准只有标题,没有完成定义 任务交接接收人、时间和上下文是否留痕信息散落在聊天工具中 依赖管理前置任务未完成时是否有提醒后置任务按时开始但无法推进 延期处理是否能记录原因并触发升级直接修改截止时间掩盖延期 结果验收是否有驳回原因和返工记录任务关闭后无法追溯质量 我特别看重一个细节:任务延期后,平台是否保留原计划时间。

若系统只显示新的截止日期,管理者就无法区分正常排期和反复延期。一次测试不应只验证流程能否走通,还要验证异常发生后,平台能否解释问题、提醒相关人并留下完整证据。

4. 运营管理平台检查得分较低后,应该优先改平台还是改流程?

我曾经参与过一次平台检查,结果发现团队的任务逾期率和返工率都偏高,管理层第一反应是更换工具。但我怀疑问题可能出在任务模板、权限和验收规则没有统一,所以想知道,检查结果出来后应该如何判断到底是平台不适用,还是管理流程本身有问题?

不要看到指标异常就立刻换平台。我的判断顺序是先区分流程缺陷、使用缺陷和产品能力缺陷,再决定是改规则、做培训、调整配置,还是重新选型。如果平台支持负责人、截止时间、状态流转、提醒、附件、验收和操作日志,但团队没有统一填写要求,通常属于使用和流程问题;

如果团队已经按规范执行,却无法建立任务依赖、无法保留历史截止时间,或者报表无法按部门和项目拆分,才更接近产品能力问题。

现象优先判断建议动作 任务标题模糊、交付物不清流程标准不足建立任务模板和必填字段 负责人经常为空或多人共同负责责任机制不清设置唯一负责人,区分参与和验收角色 任务完成但返工频繁验收规则不足补充验收标准和驳回原因 延期后看不到原定时间平台追踪能力不足确认历史记录、审计日志和版本能力 跨部门等待无法统计数据口径或产品能力不足统一状态节点,测试报表和导出能力 我会先选一个业务团队做两到四周的小范围整改,固定任务模板、状态名称和指标口径,再重新统计逾期率、返工率和跨部门等待时长。

如果数据明显改善,说明主要问题在管理规范;如果流程已经稳定但关键数据仍无法记录或分析,再考虑更换某项目管理平台,这比仅凭演示印象做采购决策更可靠。

核心关键词

读者评论

刘宁

{"comments": []}

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台问题诊断:任务协同如何用工具对比改进

运营管理平台问题诊断:任务协同如何用工具对比改进

运营管理平台真正难选的地方,不是功能列表太少,而是企业往往还没有说清楚自己究竟在解决什么问题:是任务散落在群聊 […]
运营管理平台基础课:流程配置相关的工具对比一次讲透

运营管理平台基础课:流程配置相关的工具对比一次讲透

运营管理平台基础课:流程配置相关的工具对比一次讲透 流程配置工具最容易被误判的地方,是大家往往先问“能不能拖出 […]
运营管理平台规划方法:跨部门协作与工具对比如何衔接

运营管理平台规划方法:跨部门协作与工具对比如何衔接

运营管理平台规划最容易犯的错误,是把“工具对比”放在“跨部门协作设计”之前。我见过一个拥有市场、销售、交付、财 […]
运营管理平台操作手册:跨部门协作对应的工具对比步骤

运营管理平台操作手册:跨部门协作对应的工具对比步骤

运营管理平台操作手册:跨部门协作对应的工具对比步骤 跨部门协作工具最容易买错的地方,不是功能少,而是把“看得见 […]
运营管理平台实施路径:目标拆解如何完成工具对比

运营管理平台实施路径:目标拆解如何完成工具对比

运营管理平台实施路径:目标拆解如何完成工具对比 运营管理平台选型最容易犯的错误,是把“功能多不多”当成“适不适 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
