很多团队以为,运营管理平台上线后,最先要做的是把所有任务搬进去。我的经验恰恰相反:如果没有先定义任务的责任、节点和完成标准,平台很快就会变成一个更复杂的“电子待办表”。真正有效的用法,是让一项工作从提出、拆解、分派、执行、异常处理,到验收和复盘,始终沿着同一条可追踪链路流转。

这也是“运营管理平台怎么用”最容易被说浅的地方。平台的任务、看板、提醒、报表和权限功能本身并不产生协同,只有当它们嵌入真实的运营流程,团队才有可能减少重复询问、降低遗漏和返工,并且知道问题究竟发生在任务创建、资源等待、审批,还是验收环节。

一、先讲结论:运营管理平台不是任务仓库,而是协同闭环

1. 先把平台的作用边界说清楚

运营管理平台主要解决四件事:把分散的工作统一收集起来,把责任和时间节点明确下来,把任务执行过程记录下来,再把过程数据转化为管理判断。它不是替代管理者做决策,也不是自动解决延期和跨部门冲突的工具。

如果一个团队只使用“新建任务”和“标记完成”两个动作,那么平台的价值通常非常有限。管理者仍然不知道任务为什么延期、谁在等待谁、完成结果是否合格,以及同类问题是否反复出现。

我的判断标准是:平台是否让团队能够回答五个问题。现在要做什么?谁最终负责?什么时候交付?当前卡在哪里?完成之后是否达到了目标?如果这五个问题不能在一个相对统一的工作界面中被回答,平台就还没有真正进入日常管理。

2. 一项任务至少要形成七个管理对象

运营任务不是一句“跟进活动”或“优化内容”。在平台里,它至少应包含目标、负责人、协作角色、截止时间、输出物、验收标准和当前状态。复杂任务还需要补充前置依赖、优先级、风险等级和关联数据。

管理对象需要回答的问题常见缺失后果
任务目标为什么做这项工作?执行过程偏离业务目标
最终负责人谁对结果承担责任?多人参与但无人真正推进
协作角色谁提供素材、审批或专业支持?任务在交接环节停滞
时间节点什么时候提交,哪些节点不能错过?临近截止日才发现来不及
输出物完成后应该交付什么?“做过了”但没有可验收结果
验收标准什么状态才算真正完成?返工、争议和重复沟通增加
任务状态现在处于哪个阶段?管理者只能依赖口头追问

这张表反映的是任务的最小管理结构,而不是某个具体平台的固定字段。不同平台对“负责人、执行人、关注人、审批人”的叫法可能不同,团队需要先统一角色含义,再决定字段如何配置。

运营管理平台怎么用?任务协同场景下的日常管理拆解

3. 日常管理的正确主线

一套可落地的任务协同流程,通常应按照以下顺序运行:

  1. 统一收集任务来源,避免任务长期停留在聊天记录、会议纪要或个人备忘录中。
  2. 判断任务是否需要拆分,避免用一个模糊任务覆盖多个责任主体。
  3. 确定唯一最终负责人,并补充协作人、审批人和关注人。
  4. 设置交付日期、关键节点和前置依赖。
  5. 执行过程中更新状态、记录阻塞原因和需求变更。
  6. 完成后提交输出物,由负责人或指定角色验收。
  7. 在周期结束后分析延期、返工、阻塞和目标达成情况。

这条主线的关键不是“每个步骤都必须在平台里做得很复杂”,而是让任务状态变化有依据、有记录、有下一步动作。平台越容易使用,团队越有可能持续更新;规则越清晰,数据才越有管理价值。

二、真实场景:为什么团队用了平台,任务还是会失控

1. 任务分散并不是表面问题

我在运营流程诊断中经常看到这样的工作状态:会议里确定了三项动作,负责人在群聊里被点名;设计稿在另一个群里流转;截止时间写在表格中;客户的临时修改藏在邮件里;周会上,管理者再把这些信息重新拼成一张进度表。

表面看,团队有工具、有会议、有表格,实际上却存在四套互不连通的任务系统。真正的风险不是“大家没有做事”,而是没人能确认哪个版本是最新的、哪个截止日期已经变化、哪个任务已经影响到后续环节。

如果一项活动包含策划、文案、设计、投放、客服和数据复盘六类工作,那么任务之间天然存在依赖。只要一个环节没有及时更新,其他人就可能继续按照旧计划执行,最后形成集中返工。

2. 任务数量多,不代表协同复杂

任务数量只是工作量的一个表面指标。真正决定协同难度的,是参与角色数量、任务依赖程度、变更频率和验收复杂度。

工作类型任务数量协同复杂度更应该关注的管理点
个人日常发布较多较低批量创建、周期提醒、简单验收
月度内容专题中等中等排期、审核节点、素材依赖
线上营销活动较多较高里程碑、跨部门依赖、变更管理
客户定制交付中等很高需求版本、审批、验收和风险记录

因此,不能因为团队只有十几个人,就认为不需要任务协同平台;也不能因为任务量很大,就直接上最复杂的管理方式。小团队如果跨部门依赖多,同样会遇到严重的协同风险。

3. 运营管理中最容易被忽视的是“中间状态”

很多平台的任务状态只有“未开始、进行中、已完成”。这三个状态对简单待办足够,但对运营协同往往不够。

例如,设计稿已经完成,却在等待市场负责人确认;活动页面已经配置,但还在等待技术验收;客户需求已经提交,却因为信息不完整无法评估。这些任务都不属于普通的“进行中”,如果不单独识别,管理者就无法判断到底是执行慢、审批慢,还是输入条件不完整。

我更建议团队至少区分“待确认”“已阻塞”和“已延期”。这三个状态不是为了增加流程,而是为了让管理动作不同:待确认需要找审批人,已阻塞需要解决依赖,已延期需要重新评估计划。

运营管理平台怎么用?任务协同场景下的日常管理拆解

三、常见误区:很多平台项目失败在使用规则,而不在功能

1. 误区一:把所有事项都建成任务

平台上线初期,团队通常会出现“什么都录入”的冲动:一句临时提醒、一条客户咨询、一个还没有确定目标的想法,都被创建成任务。短期内看起来很规范,几周后却会出现大量过期、重复和无人处理的任务。

我的建议是先区分信息、决策、任务和项目。信息是供参考的内容,决策是需要形成结论的事项,任务是有负责人和交付物的行动,项目则是多个任务围绕同一目标形成的集合。

只有具备明确行动、负责人和时间约束的事项,才适合直接创建为任务。尚未明确的想法,可以进入需求池或待评估列表,避免它们污染日常执行看板。

2. 误区二:负责人设置成一个部门

“市场部负责”“运营组跟进”“产品团队处理”看似明确,实际仍然没有解决责任问题。部门可以承担资源协调,但一项具体任务最好绑定到一个人身上,否则出现延期时,所有人都可能认为别人会处理。

跨部门任务可以同时设置最终负责人和协作角色。最终负责人负责推动结果,协作人负责提供输入,审批人负责确认质量,关注人只需要接收进展。角色分离后,任务关系会比“大家一起负责”更清晰。

3. 误区三:只设置最终期限,不设置中间节点

“本月底完成活动”不是一个可执行的排期。活动方案、物料、页面、投放和复盘之间存在前后关系,如果所有任务都共用月底这个日期,团队直到最后几天才会发现前置事项没有完成。

更合理的方式是把最终期限拆成几个有业务意义的节点,例如方案确认、物料定稿、上线检查、活动结束和数据复盘。节点不宜过多,但必须覆盖会影响后续工作的关键交付。

4. 误区四:把提醒次数当成管理力度

提醒只能解决“忘记更新”这一类问题,不能解决资源不足、需求不明确、审批迟迟未完成等结构性问题。如果平台每天推送大量提醒,成员可能会把通知全部关闭,真正重要的风险反而被淹没。

提醒应当绑定具体动作:截止前两天提醒负责人确认状态,任务进入阻塞状态时通知相关协作人,延期后要求填写原因并重新确认时间。没有行动指向的提醒,数量越多,管理价值越低。

5. 误区五:用完成数量替代结果评价

完成 100 个任务,并不一定比完成 20 个关键任务更有价值。运营工作尤其容易出现“任务完成了,业务结果没有改善”的情况,例如内容按计划发布,却没有带来有效线索;活动按时上线,却没有达到参与目标。

任务平台中的完成率应当与业务指标结合使用。对于内容运营,可以连接阅读、留资和转化数据;对于活动运营,可以连接报名、到场、成交和复购数据;对于客户交付,则应关注验收通过率、返工次数和交付周期。

三、常见误区:很多平台项目失败在使用规则,而不在功能

四、专业判断:什么时候该用任务平台,什么时候该用数据分析平台

1. 先区分“执行事实”和“业务结果”

任务平台记录的是执行事实:任务何时创建、谁负责、当前状态、是否延期、提交了什么附件。数据分析平台关注的是业务结果:渠道带来了多少线索、活动转化如何、内容贡献了多少成交、不同团队的处理周期是否变化。

这两类工具经常被混为一谈。任务平台不能自动告诉你活动是否赚钱,数据分析平台也不能替代负责人推进设计稿和审批节点。真正成熟的运营管理,是把执行链路和结果指标连接起来,而不是试图用一个工具包办所有事情。

以九数云这类数据分析平台为例,它更适合把来自表格、业务系统、营销渠道或订单系统的数据汇总后进行分析,帮助团队观察任务完成与业务结果之间的关系。它不应被包装成专门的任务分派工具,也不适合直接替代项目协同流程。

2. 一个简单的工具判断框架

你的核心问题更适合的工具能力判断依据
谁负责,什么时候交付任务管理与提醒需要明确责任、截止时间和状态
任务之间如何衔接看板、子任务、依赖和里程碑需要识别前置条件和关键节点
为什么延期和返工过程记录与统计分析需要分析阻塞原因和周期分布
活动效果是否达标数据连接、指标分析和可视化需要关联执行动作与业务结果
不同渠道和团队如何对比统一口径的数据分析需要跨来源汇总并进行横向比较

专业判断不是“选一个最强的平台”,而是先确认问题属于执行管理、过程分析还是结果分析。如果问题边界没有厘清,团队很容易买了数据工具去管理任务,或者买了任务工具却期待它直接生成经营结论。

运营管理平台怎么用?任务协同场景下的日常管理拆解

3. 九数云适合放在哪个环节

如果运营团队已经能够稳定记录任务状态、负责人、节点和业务结果,那么可以进一步把任务数据与线索、订单、投放或内容数据连接起来。此时,九数云这类平台的价值在于帮助团队建立分析视图,例如按活动、渠道、负责人和月份查看任务按时率、投入成本、线索量与转化率。

但这里有一个实际边界:如果团队连任务状态都没有统一,数据分析平台接入的很可能只是格式混乱的表格。看板可以做得很漂亮,却无法回答“延期是因为审批还是因为资源不足”。所以应先统一任务字段和业务口径,再做数据连接。

五、具体案例:一次线上活动如何拆成可管理的任务链

1. 从一句模糊需求开始

假设业务负责人提出需求:“下个月做一次拉新活动,重点推广新产品。”如果直接把这句话建成任务,后续几乎一定会出现理解偏差。运营人员可能先写方案,设计人员等待活动主题,投放人员等待预算,数据人员等待埋点口径,最后每个人都认为自己已经完成了部分工作。

第一步不是创建更多任务,而是先补齐活动目标。需要确认目标客户、活动周期、主推产品、预算上限、预期线索数、转化目标和最终负责人。目标越清楚,后续拆解越容易。

2. 任务拆解示例

阶段任务负责人截止节点输出物验收标准
目标确认确定活动目标和预算运营负责人上线前 20 天活动目标表业务、市场和财务确认
方案设计输出活动机制和用户路径活动运营上线前 16 天活动方案包含参与规则、权益和风险预案
内容制作完成主视觉、落地页和推广文案内容负责人上线前 10 天设计稿、页面和文案通过品牌与业务审核
技术准备配置页面、表单和数据埋点产品或技术负责人上线前 7 天可访问页面及埋点清单测试环境验证通过
上线检查完成全链路测试项目负责人上线前 1 天上线检查表关键路径无阻断问题
数据复盘分析活动效果并提出改进建议数据负责人活动结束后 5 天复盘报告包含目标、实际结果、差异和行动项

这类拆解有一个重要特点:每项任务都有可交付的结果,而不是只写一个动作。比如“完成技术准备”太宽泛,拆成页面配置、表单测试和埋点验证后,出现问题时才能定位到具体环节。

3. 用状态变化记录真实进展

活动执行期间,任务状态可以采用“未开始、进行中、待确认、已阻塞、已延期、已完成”六种口径。状态数量不宜无限增加,只有能够触发不同管理动作的状态,才值得保留。

例如,内容稿件进入“待确认”,说明下一步是提醒审批人;技术任务进入“已阻塞”,说明需要记录阻塞原因;节点进入“已延期”,说明必须重新评估后续计划,而不是继续显示为普通进行中。

4. 用数据观察任务是否真的产生结果

活动结束后,不能只看“六个阶段任务全部完成”。还要把任务数据与活动结果结合起来,例如比较不同渠道的投入、有效线索、成交率和单条线索成本,并检查哪些任务虽然按时完成,却没有改善最终转化。

如果使用九数云进行这类数据分析,可以将活动台账、渠道投放数据、表单线索和订单数据按照活动编号或渠道编码进行关联。这样得到的不是单纯的任务完成看板,而是从“执行了什么”追踪到“带来了什么结果”。

运营管理平台怎么用?任务协同场景下的日常管理拆解

5. 复盘时不要只写“下次加强沟通”

“加强沟通”通常不是可执行的复盘结论。更有价值的写法,是明确问题发生在哪个节点、产生了什么影响、下次如何改变任务设计。

  • 问题:落地页上线前一天才发现表单字段缺少行业信息。
  • 影响:上线后重新修改页面,投放素材和数据口径需要同步调整。
  • 原因:方案评审没有设置数据字段确认节点。
  • 改进:在页面开发前新增“表单字段与埋点确认”任务,并指定数据负责人验收。

这样的复盘才能沉淀为下一次可复用的流程,而不是停留在情绪和态度层面。

六、日常使用方法:把平台嵌入每天、每周和每月的管理节奏

1. 每天:只处理需要行动的异常

日常查看平台时,不建议从所有任务开始逐条浏览。更高效的方式,是先查看今天到期、已延期、已阻塞和等待确认的任务,再看未来三天内即将到期的关键任务。

这样做的原因很简单:管理者最需要的不是知道所有任务都存在,而是及时发现会影响计划的异常。普通进行中的任务可以由负责人按照既定节奏更新,不需要管理者每天重复询问。

我建议每天保留一个“异常处理窗口”,集中处理以下事项:

  • 截止时间临近但状态没有更新的任务。
  • 已经超过截止时间仍未完成的任务。
  • 处于阻塞状态超过一个工作日的任务。
  • 等待审批或确认超过约定时长的任务。
  • 新增需求可能影响原排期的任务。

2. 每周:围绕节点而不是围绕人催办

周会不应变成“每个人轮流汇报做了什么”。更好的方式,是围绕本周关键节点查看任务状态,先讨论延期和阻塞,再讨论资源调整,最后确认下一周的行动项。

如果会议上仍然需要逐个询问“做到哪一步了”,说明平台状态没有被及时更新,或者团队没有约定状态更新的责任。周会应该用于解决问题,而不是重新收集信息。

周会环节建议查看内容输出结果
第一步本周逾期和阻塞任务明确原因和解决负责人
第二步下周关键节点确认前置条件是否具备
第三步新增和变更需求决定插入、替换或延后
第四步上周已完成任务抽查输出物和验收情况

3. 每月:从任务数据中找流程问题

月度管理不应只统计完成了多少任务。更值得关注的是:延期集中在哪些阶段,哪些部门经常成为等待方,哪些任务最容易返工,哪些需求变更反复发生。

例如,设计任务延期比例高,并不一定说明设计团队效率低。进一步看可能发现,设计稿经常在提交后才收到品牌规则变更;或者业务方没有在任务创建时提供完整素材。数据的价值,就在于把“谁做得慢”的争论转化为“哪个流程节点缺少输入”的分析。

运营管理平台怎么用?任务协同场景下的日常管理拆解

4. 每季度:重新检查字段和流程是否过度复杂

平台使用一段时间后,最常见的问题不是字段太少,而是字段逐渐膨胀。不同团队不断增加自定义字段,状态从六种变成十几种,最终成员为了维护数据而维护数据。

每季度可以检查一次:哪些字段真正被使用,哪些状态能够触发管理动作,哪些报表会影响决策,哪些流程只是历史遗留。字段越少越好并不绝对,但每一个字段都应该有明确的使用场景。

七、不同任务类型的拆解方式并不相同

1. 内容运营:重点是审核链路和复用效率

内容任务通常具有周期性和批量性,适合使用模板。一个完整的内容任务可以包括选题确认、资料收集、初稿、审核、设计、发布、数据观察和复盘。

内容协同中最容易出现的问题,是发布动作完成了,但数据复盘没有被纳入任务链路。建议把发布后的观察节点提前创建,例如发布后 24 小时观察初始表现,发布后 7 天汇总长期数据。这样团队不会只关注“发出去”,而会关注内容是否达到目标。

2. 市场活动:重点是依赖、里程碑和风险预案

活动任务通常不是线性推进,而是多个分支同时进行。方案、设计、技术、渠道、客服和数据工作彼此关联,适合使用里程碑和前置依赖。

对于活动类任务,我建议额外增加风险字段:风险描述、影响范围、处理人和最晚决策时间。风险不一定已经发生,但如果不提前记录,团队往往只能在最后阶段被动处理。

3. 客户需求:重点是版本和验收

客户需求的最大风险是“同一个需求在不同时间被描述成不同内容”。因此,任务中应保留需求来源、当前版本、变更记录和客户确认结果。

如果需求涉及多个交付阶段,不要把所有内容放在一个长任务中。应按照需求澄清、方案确认、开发或制作、内部验收、客户验收和上线交付进行拆分,否则一旦客户修改其中一个部分,整个任务状态都会失真。

4. 跨部门项目:重点是接口和等待时间

跨部门项目最难管理的不是每个人的工作,而是工作之间的接口。一个团队完成了自己的任务,不代表下一个团队已经获得完整输入。

建议在任务中明确“交接条件”,例如文件格式、数据字段、审批结论或客户确认记录。只有交接条件满足,后置任务才进入可执行状态。这样可以减少“我已经发给你了”和“我拿到的内容不能用”之间的争议。

运营管理平台怎么用?任务协同场景下的日常管理拆解

八、异常处理:延期、阻塞和变更要分别管理

1. 延期不等于执行人能力不足

延期是结果,不是原因。管理者看到任务延期后,第一步应当确认延期原因,而不是立即追责。只有先区分需求变化、资源不足、审批等待、前置依赖未完成和执行估时错误,后续动作才有意义。

平台中可以要求延期任务填写三个字段:延期原因、影响任务和新的承诺时间。对于影响较大的任务,还需要注明是否改变业务目标或资源安排。

2. 阻塞任务要有“解除条件”

“已阻塞”不能成为任务的终点状态。每个阻塞任务都应写清楚解除条件,例如等待客户确认价格、等待技术提供接口、等待法务完成审核,或者等待补充一份关键素材。

如果只标记阻塞而不填写解除条件,管理者仍然不知道应该找谁、要什么、什么时候能恢复执行。解除条件越具体,协作越容易推进。

3. 临时需求必须经过取舍

临时需求是运营团队最常见的计划干扰源。判断一项临时需求是否插入当前计划,可以使用四个问题:

  1. 它是否直接影响当前周期的核心目标?
  2. 如果不立即处理,损失是否会超过打乱原计划的成本?
  3. 是否有明确负责人和可用资源?
  4. 插入之后,哪个原有任务需要顺延或取消?

第四个问题尤其重要。任何新增任务都应该带来计划变化,否则平台里的排期只是“理论排期”,团队实际上在超负荷运行。

4. 变更要留下版本痕迹

活动主题、客户需求、预算和交付日期一旦发生变化,不能只在群里说一句“按新方案来”。任务中至少应记录变更时间、变更内容、提出人、确认人和受影响的后续任务。

这不是为了增加形式,而是为了在复盘时回答一个关键问题:延期是执行问题,还是计划在中途发生了变化。如果没有版本记录,团队往往会把所有计划偏差归咎于执行阶段。

运营管理平台怎么用?任务协同场景下的日常管理拆解

九、用哪些数据判断平台是否真的被用起来

1. 先看使用质量,不要只看登录次数

登录次数、创建任务数量和评论数量都很容易统计,但它们不能直接证明平台有效。更有价值的指标,是任务是否具备完整字段、状态是否及时更新、延期原因是否被记录、完成任务是否经过验收。

我通常会优先观察以下指标:

  • 任务字段完整率:有目标、负责人、截止时间和验收标准的任务占比。
  • 状态及时更新率:任务状态在约定时间内完成更新的比例。
  • 关键节点准时率:里程碑按计划完成的比例。
  • 阻塞平均时长:任务从进入阻塞到恢复执行的平均时间。
  • 返工率:完成后因验收不通过而重新处理的任务比例。
  • 复盘行动项关闭率:复盘产生的改进任务按期关闭的比例。

2. 用指标定位流程问题

如果任务字段完整率低,说明创建规则不清晰或录入负担过高;如果状态及时更新率低,说明任务更新没有嵌入工作节奏;如果关键节点准时率低,说明排期、依赖或资源配置有问题;如果返工率高,则应优先检查验收标准和需求澄清。

不要看到一个指标下降就直接归结为员工执行力问题。指标只能告诉你异常出现在哪里,不能单独说明原因。需要结合任务评论、延期原因、依赖关系和业务结果进行交叉判断。

3. 建立一个轻量级月度评分表

维度建议权重评分问题改进动作
任务定义20%目标、负责人和验收标准是否完整?优化任务模板和必填字段
计划执行25%关键节点是否按期完成?调整排期和依赖设置
异常处理20%阻塞和延期是否及时升级?明确升级时限和处理角色
交付质量20%任务是否一次验收通过?补充输出物和验收标准
复盘改进15%复盘行动项是否真正关闭?把改进项纳入下一周期任务

这不是用于给员工简单排名的绩效表,而是用于判断协同机制是否健康。评分低的维度,应该对应具体的流程改进,而不是单纯要求团队“更加重视”。

运营管理平台怎么用?任务协同场景下的日常管理拆解

十、不同团队的落地建议与取舍

1. 小团队:先追求统一,不要追求复杂

如果团队人数较少,任务量也不大,优先配置任务名称、负责人、截止时间、状态和输出物即可。不要一开始就建立大量审批层级、复杂权限和十几种状态。

小团队真正的风险通常不是功能不足,而是信息分散和责任不清。先选择一个高频场景试运行,例如内容排期、客户交付或活动执行,连续使用四到六周,再根据实际问题增加字段。

2. 中型团队:重点管理依赖和负载

当团队开始出现多个负责人、多个业务线和跨部门协作时,单纯的任务列表不够用了。此时应增加子任务、里程碑、依赖、优先级和负载视图。

中型团队需要在透明和灵活之间取舍。所有任务都对所有人可见,可能造成信息噪声;权限过于严格,又会阻碍协作。建议按项目、业务线或角色设置可见范围,同时保证关键节点和风险信息能够被相关方看到。

3. 大型团队:重点是口径、权限和数据治理

大型组织的问题通常不是不会创建任务,而是不同团队对状态、优先级、完成和延期的理解不一致。此时应先建立统一的任务字典和状态规范,再考虑复杂的报表与自动化。

大型团队还需要关注历史数据质量。部门名称、项目编码、客户名称和渠道名称如果经常变更,后续很难做跨周期分析。数据分析平台可以帮助汇总和观察,但前提是上游任务和业务系统具有稳定的编码规则。

4. 高变更团队:保留缓冲,不要追求满负荷排期

市场、内容、客户成功和活动运营通常会受到外部需求影响,计划不可能百分之百稳定。如果把全部人力都排满,任何临时事项都会造成连锁延期。

更合理的方式是保留一定计划缓冲,并且明确临时需求的进入规则。缓冲不是浪费,而是用来吸收变更和处理异常的管理成本。

5. 强合规场景:优先保证记录和审批链路

涉及合同、财务、客户隐私或对外发布的任务,需要重点保留操作记录、版本记录、审批结果和附件。此时任务创建速度可能不如普通团队快,但可追溯性更重要。

如果业务需要快速试错,可以把探索性任务和正式交付任务分开管理。探索阶段允许更轻量,进入正式发布或客户交付后,再切换到更严格的验收和审批流程。

运营管理平台怎么用?任务协同场景下的日常管理拆解

十一、选型时不要只看功能清单

1. 用一个真实场景做试用

产品演示中的“创建任务、拖动看板、生成报表”通常都很顺滑,但这些动作不能代表平台适合你的业务。试用时,最好拿一项真实工作进行完整演练,例如一次活动、一个客户交付或一个月度专题。

试用至少要覆盖任务创建、分派、多人协作、审批、延期、变更、验收和复盘。只有经历过异常状态,才能判断平台是否真的适合日常管理。

2. 重点观察五个细节

  • 新成员能否在较短时间内理解任务状态和责任关系。
  • 任务发生变更后,原计划、负责人和后续依赖是否仍然清晰。
  • 管理者能否快速筛选延期、阻塞和待确认任务。
  • 附件、评论和审批记录能否与任务上下文保持关联。
  • 任务数据能否以稳定口径导出,便于后续做经营分析。

我尤其看重最后一点。很多团队前期只关心界面是否好看,半年后才发现数据无法按项目、客户、渠道或月份进行汇总,导致复盘仍然依赖人工整理。

3. 计算隐性成本

平台成本不只是订阅费用,还包括字段设计、权限配置、模板维护、成员培训、数据迁移和规则调整。如果一个任务创建需要填写十几个字段,团队可能会绕开平台;如果流程太轻,又无法支持后续追踪。

可以用一个简单公式估算试运行成本:

月度协同成本 = 任务维护时间 + 周会信息整理时间 + 追问进度时间 + 返工沟通时间

试运行前后不必急于宣传效率提升,而是连续记录这些时间的变化。如果维护任务耗时增加,但追问和返工显著减少,整体仍可能是正向结果;如果所有成本都上升,就要检查平台规则是否过度复杂。

4. 做出明确取舍

优先目标应优先选择的能力可能的代价
快速统一任务简单录入、模板和提醒复杂依赖和深度分析能力可能不足
管理复杂项目子任务、里程碑、依赖和权限配置和培训成本更高
强化经营分析数据连接、指标模型和可视化需要更好的数据口径和治理能力
满足合规要求审批、版本、日志和权限审计流程灵活性和执行速度可能下降

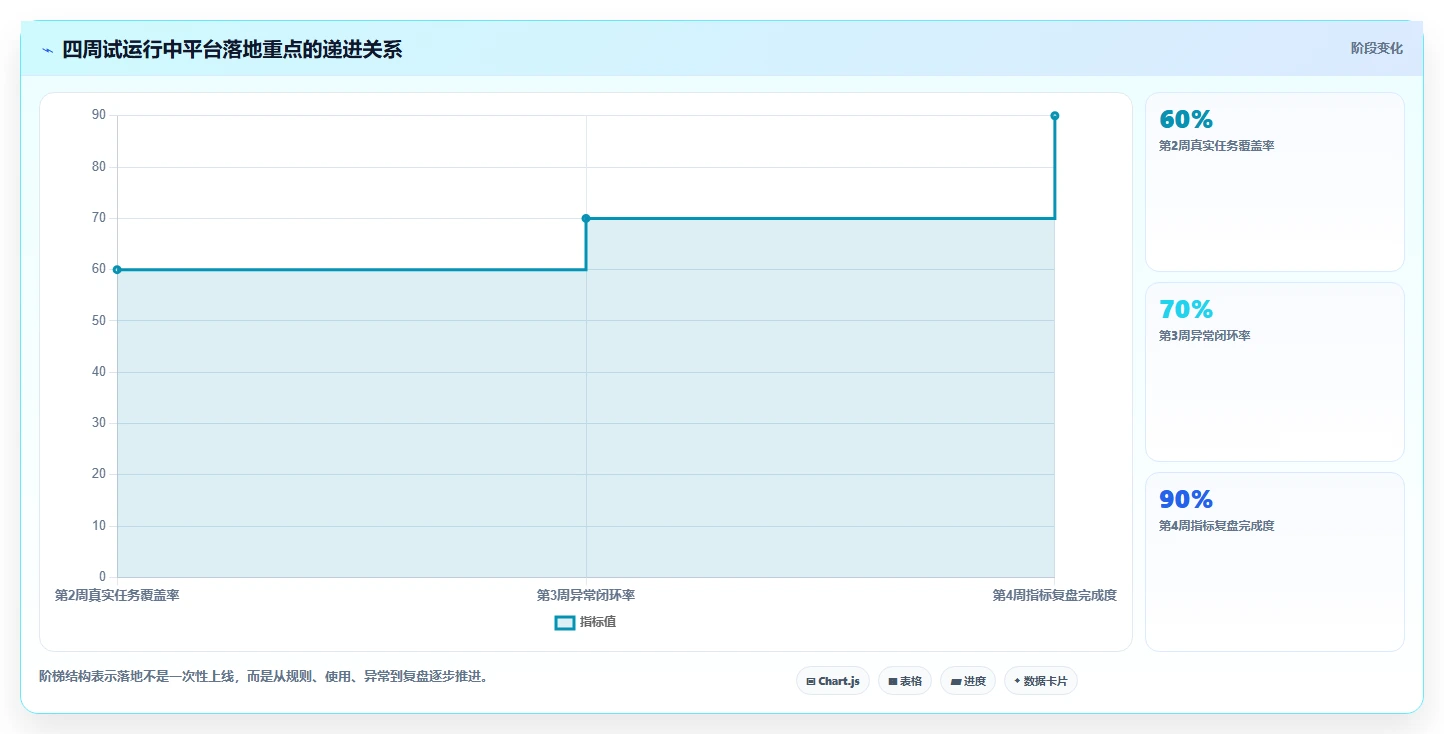

十二、建议用四周完成一次小范围落地

1. 第一周:选场景并定义规则

选择一个跨部门、高频、问题明显但范围可控的场景。不要同时覆盖所有业务。确定任务字段、状态名称、负责人定义、延期原因和验收标准,并把这些规则写成一页纸。

2. 第二周:用真实任务运行

不要为了测试而制造任务,直接把正在发生的工作放进去。观察成员是否愿意更新状态,哪些字段最容易被遗漏,哪些任务总是被重复创建。

3. 第三周:集中处理异常

把延期、阻塞、等待确认和临时变更单独拉出来分析。这个阶段最容易发现平台和流程的问题,例如状态定义不够、负责人设置不合理,或者任务拆分粒度过细。

4. 第四周:复盘并决定是否扩展

对比试运行前后的追问时间、周会整理时间、关键节点准时率、返工率和阻塞时长。不要只看任务数量是否增加,而要看管理者是否更快找到问题,执行者是否更清楚下一步动作。

如果结果达到预期,再把模板推广到相邻场景;如果效果不明显,先调整规则,不要急着扩大范围。平台推广失败,很多时候不是工具不行,而是团队还没有找到合适的任务颗粒度和管理节奏。

运营管理平台怎么用?任务协同场景下的日常管理拆解

十三、最后的判断:不要把“看得见”误认为“管得住”

1. 可视化只是管理的起点

看板能让任务状态更直观,报表能让延期和阻塞更容易被发现,但它们不会自动改变责任关系,也不会替团队解决资源冲突。平台提供的是共同事实,管理者仍然需要根据事实做优先级、资源和目标取舍。

如果团队只是把原来的混乱信息搬到更漂亮的页面上,平台越强大,产生的噪声可能越多。真正有价值的可视化,应当帮助团队做决定,而不是让页面看起来信息丰富。

2. 任务闭环比任务数量更重要

一个高质量任务的完整链路是:目标明确、责任唯一、节点可执行、过程有状态、异常有处理、交付有验收、结果可复盘。缺少其中任何一环,任务都可能只是被记录,而没有被真正管理。

我更愿意用“关键任务闭环率”评价平台成效,而不是用创建任务数量评价活跃度。即使一个团队每周只管理几十项关键任务,只要这些任务都能够完成交付和复盘,也比堆积几百条无人跟进的待办更有价值。

3. 下一步从一项真实工作开始

如果你正在考虑使用运营管理平台,不必先做一份覆盖全公司的复杂方案。选一项下个月必须完成的活动、一个正在交付的客户需求,或者一组连续发布的内容,按照“任务进入平台、明确目标和责任、设置节点、记录异常、验收关闭、复盘结果”的路径运行一轮。

运行结束后,重点问三个问题:哪些信息以前总是丢失?哪个环节最容易等待?平台记录是否帮助团队做出了更快、更准确的决定?答案会比任何功能清单更能说明平台是否适合你的团队。

运营管理平台的核心价值,不是让所有人都忙着更新任务,而是让团队更早发现风险、更少重复沟通,并且把一次次执行经验沉淀为下一次可以复用的管理方法。

常见问题解答(FAQ)

1. 运营管理平台怎么用,第一步应该做什么?

我刚开始使用运营管理平台时,最容易犯的错误是先研究看板、提醒和报表,却没有统一任务写法。结果是任务虽然都录入了平台,但负责人、截止时间和交付标准仍然模糊,我想知道正确的起步顺序到底是什么。

第一步不是把所有工作都搬进平台,而是先选定一个高频、跨角色、问题最明显的场景进行试运行,例如内容发布、线上活动或客户需求交付。场景选得太大,团队会在一开始就陷入字段配置和权限讨论;场景选得太小,又难以验证协同效果。建议先统一六个基础字段:任务目标、负责人、截止时间、输出物、验收标准和当前状态。

比如“优化活动页面”不能直接作为任务名称,更适合改成“在周三18点前完成活动页面首屏文案和移动端适配,输出可上线页面,验收人是市场负责人”。

不合格写法可执行写法改进原因 跟进客户需求周五前完成客户需求清单,并标记高、中、低优先级明确结果和截止时间 优化内容完成3篇文章标题改写并提交审核明确数量和交付物 推进活动确认渠道排期、物料负责人和上线时间拆出具体协同事项 我的判断是,平台使用效果通常先由任务质量决定,再由工具功能决定。

试运行的第一个周期不要追求复杂报表,只观察未分配任务数、逾期任务数、阻塞原因和返工次数。只要这四项能够被稳定记录,团队就已经从“靠人追进度”迈向了可视化管理。

2. 任务协同中,运营管理平台如何分配负责人,才能避免多人负责等于无人负责?

我所在的团队经常出现这样的情况:一个任务同时@了三四个人,大家都以为别人会处理,直到截止时间到了才发现没有产出。我想知道平台里的负责人、协作人、审批人和关注人应该怎样区分,才能真正形成责任闭环。

任务分配时最重要的规则是“一项任务只设置一名最终负责人”,多人参与应通过协作角色体现,而不是把所有人都设为共同负责人。最终负责人负责推动任务完成,即使实际执行由其他成员承担,也必须有人对节点、风险和结果负责。

可以采用下面这套简单的角色划分: 角色主要责任适用示例 负责人推动任务完成并确认最终结果活动运营经理 执行人完成具体动作或交付物文案、设计、开发人员 协作人提供素材、意见或专业支持销售、客服、法务 审批人对关键结果进行确认部门主管或业务负责人 关注人接收进度信息,但不承担执行责任项目发起人或管理者 一个容易被忽略的坑是,负责人必须拥有推动任务所需的权限和信息。

如果负责人只能等待其他部门回复,却没有升级阻塞问题的渠道,那么平台只是把责任写出来,并没有真正解决协同问题。此时应同时设置依赖任务、阻塞原因和升级时间。建议团队在任务创建时强制回答三个问题:谁对结果负责、最终交付物是什么、遇到阻塞后多久必须升级。

实践中,这比单纯增加提醒频率更有效,因为提醒只能提示任务存在,不能替代责任判断。

3. 运营管理平台如何跟进延期和阻塞任务,而不是变成单纯的催办工具?

我以前会在群里反复询问“任务进展到哪了”,但得到的回答通常只有“快了”“正在处理”,管理者仍然不知道问题卡在哪里。我希望平台不仅能显示延期,还能帮助团队判断延期原因和下一步该怎么处理。

延期任务不能只标记为红色或发送提醒,至少还要记录延期原因、影响范围、下一步动作和新的确认时间。否则管理者看到的只是一个结果标签,无法判断这是排期失误、资源不足、需求变化,还是外部依赖没有完成。

我建议把异常任务拆成四类,并采用不同处理方式: 异常类型常见原因平台中应记录的内容管理动作 延期工作量估计不足原截止时间、新时间、影响任务重新排期并同步相关人员 阻塞等待审批或素材阻塞对象、责任方、升级时间设置明确的跟进节点 变更需求目标或范围调整变更内容、提出人、影响成本决定替换、追加或取消任务 返工验收标准不清返工原因、修改项、重新验收人补充交付标准和检查清单 例如,设计稿延期并不一定意味着设计人员效率低,也可能是文案、尺寸和品牌规范没有一次性确认。

若平台只统计“设计延期”,团队容易把责任归错;如果同时记录前置依赖和阻塞原因,复盘时才能发现真正的流程瓶颈。日常管理可以设置一个15分钟的异常检查,只看三项:超过截止时间的任务、连续两天没有状态变化的任务、影响后续节点的阻塞任务。

相比逐条询问全部任务,这种检查更节省管理时间,也更容易把注意力放在真正需要决策的事项上。

4. 如何判断运营管理平台真的改善了日常协同,而不是增加了录入工作?

团队上线平台后,任务数量和更新记录确实变多了,但大家开始抱怨每天都在维护状态,管理者也不确定这些数据有没有价值。我想知道应该看哪些指标,才能判断平台是在改善流程,还是只是把群聊内容搬到了另一个地方。

判断平台是否有效,不能只看创建了多少任务,也不能把“更新次数多”直接等同于管理变好。更有价值的判断方式是观察任务是否更早暴露风险、责任是否更清晰、返工是否减少,以及异常是否能够被关闭。

建议先使用一组不超过六项的指标,连续观察两个到三个周期: 指标计算方式可能反映的问题 按期完成率按期完成任务数÷到期任务总数排期、资源或执行是否合理 逾期任务占比逾期任务数÷到期任务总数计划是否过度乐观 阻塞平均时长阻塞解除总时长÷阻塞任务数跨部门响应是否顺畅 返工比例发生返工任务数÷已完成任务数目标和验收标准是否清晰 未分配任务数统计周期内没有负责人的任务数量任务入口是否规范 异常关闭率已解决异常数÷异常总数问题是否形成管理闭环 这些指标必须结合业务背景解释。

例如,按期完成率从70%升到90%,如果任务被大量拆小、低价值任务占比上升,数据也可能是“看起来变好”。因此我更重视指标之间的组合:按期完成率上升的同时,返工比例和阻塞时长也下降,才更接近真实改善。还有一个常见误区是把平台当成员工考核工具。

若团队担心每次延期都会被简单追责,成员可能会延后录入风险,反而让数据失真。更合理的做法是先把平台用于暴露问题和改进流程,再逐步建立稳定、透明的管理口径。

核心关键词

读者评论

梁俊杰

文章把运营管理平台的定位讲得比较清楚,重点不在于把任务全部录入,而是建立从分派、执行到验收复盘的闭环,这对实际落地很有参考价值。

谢梓萱

最终负责人”和“协作角色”分开设置这一点很实用。很多跨部门任务延期,确实不是没人参与,而是没有明确谁对最终结果负责。

余若溪

文中对“待确认、已阻塞、已延期”等中间状态的分析比较贴近实际,能帮助管理者区分执行慢、审批慢和依赖未解决等不同问题。

江梦琪

把提醒和管理力度区分开来很客观。提醒只能减少遗忘,无法替代资源协调、需求澄清和审批推进,平台规则仍需要结合具体流程设计。

雷启航

文章没有把任务平台和数据分析平台混为一谈,指出前者关注执行过程、后者关注业务结果。实际选型时,确实应先明确要解决的是协同还是经营分析问题。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
