运营管理平台使用技巧的关键,不是把所有工作搬进系统,而是让每项任务都具备明确的负责人、完成节点、验收标准和异常处理路径。我在复盘运营团队的任务记录时发现,很多团队并不是没有平台,而是把平台当成“电子公告栏”:负责人写了,截止时间写了,任务也显示完成了,但管理者仍然要在群聊里反复追问“做到哪一步了”。真正有效的任务协同,必须从“发任务”升级为“管过程、验结果、改流程”。

运营管理平台使用技巧:任务协同对应的日常管理方法

一、先讲核心结论:平台价值不在记录任务,而在控制任务流

1. 任务协同的终点不是“已完成”,而是“结果可验收”

很多平台使用失败,起点就错了。管理者创建任务时,往往只写“完成门店检查”“跟进活动物料”“更新数据报表”这类动作,却没有说明什么结果才算合格。执行人提交一张照片、发一句“已处理”,系统状态就被改成完成,管理者却无法判断事情是否真正解决。

一条任务至少应当同时回答五个问题:为什么做、谁来做、何时完成、做到什么程度、出现异常后怎么办。如果缺少其中任何一项,任务就可能在协作过程中产生歧义。尤其是“完成标准”和“验收人”,它们决定了平台记录的是工作动作,还是业务结果。

例如,“检查门店促销物料”不是一个完整任务。更完整的写法应当是:“在周三18点前,店长按照促销检查清单完成现场布置,上传门头、货架和收银台照片;区域经理在次日12点前完成验收;缺少物料或陈列不符合标准的门店,自动进入整改任务。”

2. 管理者要从催办者变成流程设计者

如果每天的主要工作都是在群里问进度,说明团队缺少可视化的任务节奏。平台不是为了让管理者多一个地方查看信息,而是要把“谁在什么时间完成什么结果”变成可追踪的过程。

我更建议把运营管理平台看作一条任务生产线。任务创建是投料,责任分配是分工,过程更新是进度控制,凭证提交是质量记录,验收关闭是出库,复盘则是对生产线的改造。只要其中一个环节依赖口头沟通,任务就容易重新回到不可控状态。

3. 日常管理应当形成“日看异常、周看质量、月看流程”的节奏

日常查看不需要把所有任务逐条阅读,而是优先处理异常。每日关注即将到期、已经逾期、等待审核和被退回整改的任务;每周关注按时完成率、一次验收通过率和跨部门等待时间;每月则要判断哪些任务应该模板化、哪些环节需要调整负责人或增加前置条件。

管理周期重点查看对象核心问题适合采取的动作
每日逾期、待审核、待整改任务今天是否有任务会影响业务节点提醒、升级、补充资源
每周完成质量和协同过程哪些任务完成慢、退回多、等待久调整节点、责任人和任务模板
每月重复问题和流程瓶颈为什么同类问题持续发生优化SOP、培训和验收标准

运营管理平台使用技巧:任务协同对应的日常管理方法

二、为什么任务协同总是失控:问题通常发生在平台之外

1. 任务标题像工作口号,执行人不知道要交付什么

“跟进客户”“做好陈列”“优化页面”“完善数据”都属于方向,不属于任务。它们看起来简短,实际上把判断成本转移给了执行人。不同的人会对“做好”产生不同理解,最后管理者只能在结果提交后不断补充要求。

一个可执行的任务标题,通常应包含对象、动作、时间和结果。例如,把“优化活动页面”改成“周五17点前完成春季活动落地页首屏文案、价格信息和移动端展示检查,并提交上线链接与两张截图”。标题越接近可验收结果,后续沟通越少。

2. 任务只分配给部门,没有落到具体负责人

“市场部负责”“门店团队跟进”“运营组处理”看似明确,实际上没有责任归属。部门可以共同承担目标,但任务必须有一个最终负责人。否则当任务延期时,每个人都可以解释为“我以为别人会做”。

协作人可以有多个,最终负责人最好只有一个。负责人不一定亲自完成所有动作,但要负责推动前置条件、确认进度和提交结果。平台中的负责人字段,应当代表“对任务结果负责的人”,而不是简单代表“参与过的人”。

3. 把群聊当作主流程,平台只用来补录

群聊适合快速讨论,不适合承载长期任务。聊天消息会被新信息覆盖,重要决定难以检索,临时变更也不容易同步到所有相关人员。最危险的情况是,群里已经修改了截止时间或执行口径,但平台任务仍然保留旧信息。

更稳妥的做法是:群聊用于讨论,平台用于确认。正式的负责人、截止时间、验收标准、附件和最终结论,都应回到平台形成记录。这样即使参与人员发生变化,后来接手的人也能从任务本身还原协作过程。

4. 过度追求字段完整,导致执行人不愿填写

平台字段越多,不一定越专业。巡检任务如果要求执行人填写二十多个字段,现场人员可能为了尽快提交而随便选择,结果反而降低数据质量。字段设计应该围绕三个目的:推动执行、支持验收、便于复盘。

我通常建议先把字段分成“必填”和“有异常才填”两类。任务负责人、截止时间、完成标准和核心凭证属于必填;异常原因、整改建议、资源需求等字段可以在发现问题时展开。这样既保留管理所需信息,也不会把日常任务变成表格填报。

5. 把“已提交”误认为“已完成”

提交只是执行人发出了结果,完成则意味着结果已经被确认。两者之间应当有验收环节。尤其是门店巡检、活动上线、数据核对和客户交付等任务,提交材料并不等于达到标准。

状态代表含义管理动作
未开始负责人尚未启动任务确认是否缺少前置资料
执行中任务正在处理关注关键节点和依赖事项
待提交动作已完成但凭证未上传提醒提交结果
待审核结果已提交,等待判断验收或退回整改
已完成结果通过验收沉淀数据和经验
需整改结果未达到标准创建整改节点并保留原问题

运营管理平台使用技巧:任务协同对应的日常管理方法

三、建立任务标准:一条好任务至少包含六个要素

1. 先写目标,再写动作

任务创建时,先写清楚业务目的,再补充执行动作。目的决定优先级,动作决定执行方式,结果决定验收标准。只有动作而没有目的,执行人很难判断遇到冲突时应该优先处理什么。

例如,“收集本周销售数据”只是动作。如果补充为“为了判断促销商品是否需要补货,在周一10点前汇总上周各门店销售额、库存量和缺货次数,并标记异常门店”,执行人就知道需要哪些字段,也知道为什么不能只提交一张总表。

2. 用唯一负责人替代模糊的共同负责

任务可以设置协作人、关注人和验收人,但这些角色不能混在一起。负责人负责推动结果,协作人提供输入,关注人接收进展,验收人负责判断是否合格。角色清晰后,任务延期时才能迅速找到真正的阻塞点。

角色主要职责不应承担的误区
负责人组织执行、追踪节点、提交结果不能只负责转发任务
协作人提供素材、数据、审批或专业支持不能默认对最终结果负责
验收人按标准判断结果是否合格不能只看是否上传附件
关注人获得进度信息并在必要时决策不宜被当成隐性执行人

3. 把大任务拆成“可独立交付”的子任务

项目负责人经常把“完成活动上线”直接分配给一个人,但活动上线可能包含素材确认、商品配置、页面发布、门店培训、数据监测等多个环节。只设置一个总任务,会让管理者看不到真正的瓶颈。

拆分子任务时,不要按部门机械拆分,而要按交付物拆分。每个子任务都应有明确输入和输出,并且能够判断是否完成。例如,设计部门交付的是可使用的素材文件,商品部门交付的是已确认的价格表,运营人员交付的是已上线并完成测试的页面链接。

4. 设置三个时间点,而不是只设置一个截止时间

单一截止时间只能告诉管理者“最后什么时候要交”,无法帮助团队提前发现风险。更实用的时间设计包括:开始时间、阶段节点和最终截止时间。对于跨部门任务,还可以增加前置资料到位时间和验收时间。

例如,促销活动在周五上线,周一应完成商品确认,周二完成素材审核,周三完成门店布置,周四进行抽查,周五上午完成上线检查。这样,延期不会等到周五才暴露。

5. 明确完成凭证,但避免凭证形式主义

凭证不是越多越好,而是要能证明结果。门店陈列适合图片和检查表,页面上线适合链接与截图,数据核对适合明细表和异常说明,培训任务适合签到记录与测验结果。

如果某个凭证无法帮助验收人做判断,就不应列为必填。比如要求所有任务都上传三张照片,可能会让数据量增加,却不能证明照片中的对象、时间和标准是否对应。凭证设计要服务于判断,而不是服务于“看起来有记录”。

6. 写清异常处理方式,让执行人知道何时升级

任务设计不能只考虑正常路径,还要写清异常路径。执行人遇到缺货、审批未通过、素材延迟或系统数据缺失时,如果不知道该找谁,就会先等待,等待时间最终表现为任务逾期。

异常规则可以写成简单的判断条件:前置资料超过一个工作日未提供,升级给项目负责人;任务距离截止时间不足四小时仍未开始,提醒负责人和直属主管;结果被退回两次,进入专项复盘。规则不需要复杂,但必须让一线人员可以直接执行。

运营管理平台使用技巧:任务协同对应的日常管理方法

四、跨部门协同怎么落地:先管理依赖,再管理进度

1. 画出任务的前置依赖关系

很多延期并不是负责人执行慢,而是上游资料没有准备好。运营人员等待设计稿,门店等待物料,销售等待价格确认,数据人员等待口径统一,这些等待如果没有在平台中被记录,管理者很容易误判为执行不积极。

创建跨部门任务时,可以先列出“没有什么就不能开始”的前置条件。前置条件应当对应具体任务,而不是写成“相关部门配合”。例如,“门店布置任务”的前置条件是物料清单确认和配送单生成;“销售数据复盘任务”的前置条件是统一口径的数据表和截止时间。

2. 用交付物连接上下游,而不是用部门名称连接

部门名称只能说明谁参与,交付物才能说明任务如何流动。一个稳定的协作链路通常是:上游交付文件或数据,中游完成加工或执行,下游依据标准验收。

如果上游只说“已处理”,下游仍然需要重新确认内容。平台任务应当要求上游提交具体交付物,并在子任务中写明版本、格式和使用范围。这样既减少反复确认,也方便后续追责和复盘。

3. 设定等待时钟,避免任务无限挂起

等待状态最容易被忽视,因为它不像逾期那样显眼。建议针对关键依赖设置等待时钟,例如等待审批超过八小时自动提醒,等待素材超过一个工作日升级,等待外部反馈超过两个工作日由负责人重新评估计划。

等待时钟不是为了制造更多提醒,而是帮助团队区分“正常等待”和“异常阻塞”。如果所有等待都被频繁催办,团队会产生提醒疲劳;如果完全不设置时限,问题又会在最后节点集中爆发。

4. 用责任矩阵处理复杂项目

当项目涉及多个部门时,可以用责任矩阵辅助平台配置。矩阵不需要复杂到覆盖每一项动作,重点是明确谁负责、谁批准、谁提供支持、谁需要知会。

工作环节最终负责人主要协作人验收或决策人
活动方案确认运营负责人商品、市场、财务业务负责人
宣传素材制作设计负责人运营、品牌运营负责人
门店现场执行店长区域督导区域经理
效果数据汇总数据负责人运营、财务项目负责人

运营管理平台使用技巧:任务协同对应的日常管理方法

五、运营管理平台的日常使用节奏:每天看异常,每周看质量

1. 每日检查不要从首页开始,要从风险清单开始

管理者打开平台后,不必先浏览所有任务。更有效的顺序是先查看今日到期任务,再看已经逾期的任务,随后查看待审核和被退回的任务,最后关注长时间没有更新的任务。

这种顺序背后的逻辑是风险优先,而不是数量优先。一个包含一百项普通任务的列表,未必比三项即将影响活动上线的任务重要。平台首页如果只能展示任务总数,而不能突出风险状态,就需要通过筛选、标签或看板重新组织工作界面。

2. 每日管理的四个动作

  1. 识别:筛选今日到期、已逾期、待审核和待整改任务。
  2. 判断:区分执行人未推进、前置条件未满足和验收人未处理三种原因。
  3. 处理:分别采取提醒、资源协调、节点调整或异常升级。
  4. 留痕:把最终决定写回任务,避免只留在口头沟通中。

其中最重要的是第二步。逾期不等于负责人能力不足,也可能是任务描述不清、上游交付晚了或验收标准发生变化。直接批评负责人会掩盖真正的流程问题,导致相同延期重复发生。

3. 每周复盘要看质量,不要只看完成数量

任务完成数量适合衡量工作量,不适合单独衡量运营质量。一个团队可能完成了很多简单任务,但关键活动仍然延期;也可能任务数量不多,却承担了高复杂度项目。因此,每周复盘至少要同时看完成及时性、验收质量、返工情况和等待时间。

指标计算方式适合回答的问题
按时完成率按时关闭任务数÷应关闭任务数计划和执行是否匹配
一次验收通过率首次通过验收任务数÷提交任务数目标和标准是否清楚
平均等待时长等待状态累计时长÷等待任务数瓶颈是否来自跨部门依赖
整改重复率重复整改任务数÷整改任务总数问题是否被真正解决
人工追问次数周期内人工询问进度次数平台状态是否足以支持管理

4. 每月复盘要寻找“重复出现的管理成本”

如果同一类任务每个月都延期,说明问题不在某个执行人,而在流程设计。例如,每次活动都因为价格确认晚而推迟页面发布,就应该把价格确认变成活动模板的前置节点,而不是每次重新催促。

如果同一类任务经常被退回,可能是验收标准不明确,也可能是负责人没有获得足够培训。平台中的退回原因、整改次数和等待时间,都可以成为流程优化的依据。

运营管理平台使用技巧:任务协同对应的日常管理方法

六、用数据工具识别协同瓶颈:平台记录要转成管理判断

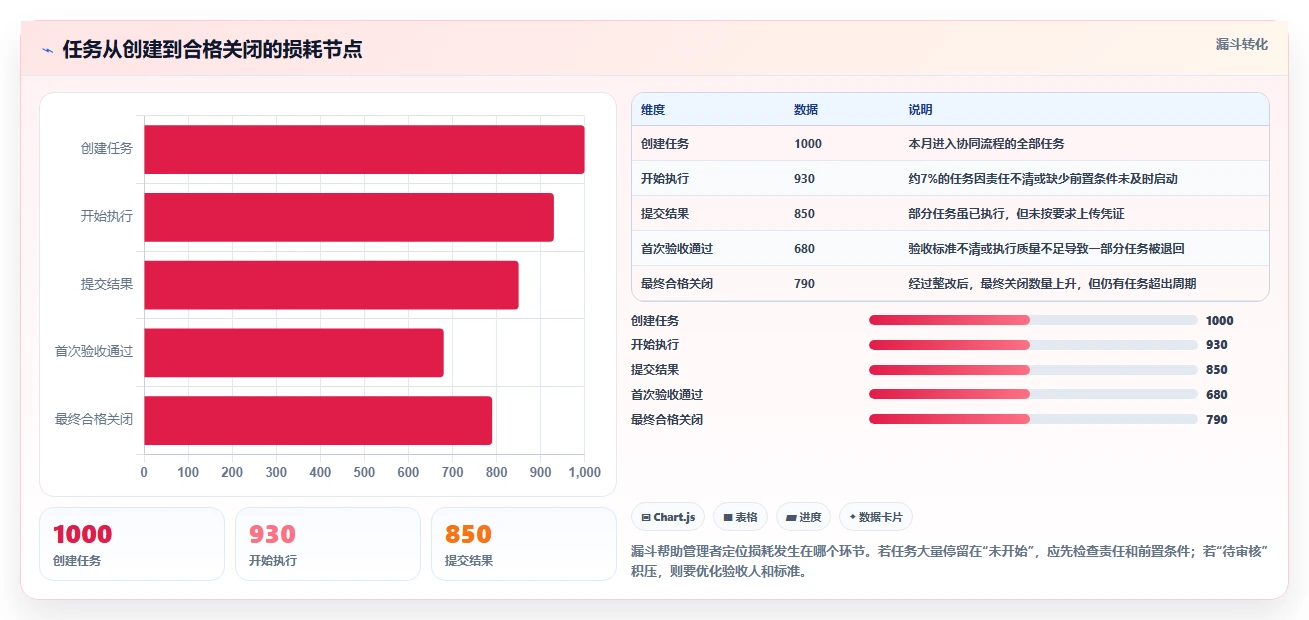

1. 任务数据不是报表,关键是找到异常模式

平台中积累了大量任务记录,但如果只统计任务总数,得到的往往是一个看起来很完整、实际无法指导行动的数字。真正有价值的分析,应当围绕任务状态、负责人、部门、任务类型、逾期原因和验收结果展开。

例如,同样是逾期任务,门店巡检逾期可能是现场执行问题,素材审核逾期可能是审批链过长,数据复盘逾期可能是口径不统一。只有把任务类型和逾期原因放在一起看,管理者才知道应该培训人员、重设节点,还是调整流程。

2. 九数云适合承担“运营数据分析层”,不应被误解为任务责任本身

在需要把任务记录与销售、库存、门店经营或活动结果关联起来的场景中,可以考虑使用九数云这类数据分析工具,搭建任务执行与经营结果之间的分析视图。它更适合承担数据汇总、指标分析和可视化呈现,而不是替代任务负责人、验收人和异常升级机制。

例如,运营团队可以将门店活动任务完成记录,与活动期间的销售额、缺货次数、客单价和门店等级进行关联分析。这样可以回答“完成任务的门店是否真的取得更好结果”“哪些门店总是逾期”“某类任务是否带来重复整改”等问题。

这里有一个重要边界:数据分析工具能帮助发现相关关系,但不能自动证明任务执行导致了业务结果。如果完成任务的门店本来就处于核心商圈,销售表现更好可能来自门店位置,而不是任务完成本身。管理者仍需要结合门店规模、活动类型、历史基线等条件进行判断。

3. 建议搭建四张分析视图

  • 任务健康度视图:查看任务总量、逾期率、待审核积压和整改次数。
  • 团队协同视图:比较不同部门的等待时长、一次验收通过率和任务负荷。
  • 业务结果视图:将任务完成情况与销售、库存、转化或客户反馈连接起来。
  • 流程改进视图:识别重复延期、重复整改和长期未关闭的任务类型。

4. 数据分析最容易犯的三个错误

第一个错误是把完成率当成经营结果。完成率高,只能说明任务状态被关闭,不能证明业务目标实现。第二个错误是忽略任务难度差异,把简单任务和复杂项目放在同一张排行榜中。第三个错误是看到相关性就下因果结论,没有控制门店规模、活动类型和历史表现。

我更建议在分析页面中同时展示过程指标和结果指标。例如,在“门店活动执行”页面中,不仅展示布置完成率,还要展示上线及时率、一次验收通过率、缺货次数和活动销售变化。这样才能判断问题究竟发生在执行、供给还是结果转化环节。

运营管理平台使用技巧:任务协同对应的日常管理方法

七、一个可直接落地的案例:门店促销活动如何从发任务变成管结果

1. 场景背景:活动失败往往不是没有执行,而是各环节没有对齐

以门店促销活动为例,常见流程包括方案确认、商品配置、素材制作、物料配送、门店布置、区域抽查和活动复盘。很多团队会在活动前一周把任务发到群里,之后分别找商品、设计和门店确认进度。到了活动开始前一天,才发现有门店没有收到物料,或者页面价格与门店价格不一致。

这个场景中,问题并不只是“有人没有完成任务”,而是不同角色使用了不同的完成标准。商品部门认为价格表发出就算完成,设计部门认为素材交付就算完成,门店认为照片上传就算完成,运营负责人却需要看到活动真正上线并且现场执行合格。

2. 把活动拆成九个可追踪节点

  1. 运营负责人确认活动目标、门店范围和活动周期。
  2. 商品部门提交活动商品、价格和库存规则。
  3. 财务或业务负责人确认价格和利润边界。
  4. 设计部门提交宣传素材和使用规范。
  5. 运营人员完成页面或活动配置。
  6. 物流或行政确认物料配送状态。
  7. 店长完成门店布置并上传凭证。
  8. 区域经理抽查并发起整改。
  9. 运营负责人汇总销售、库存和执行问题。

这九个节点不一定全部由同一平台完成,但它们必须在一个可追踪的任务链路中体现出来。每个节点都要有负责人、输入、输出和完成时间。上游任务关闭后,才能触发下游任务,避免所有人同时开始、最后一起等待。

3. 任务字段如何设计

字段示例设计目的
任务目标确保活动开始前所有门店完成标准陈列让执行人理解任务价值
负责人具体店长避免只分配给门店或区域
截止时间活动前一日18点为抽查和整改留出时间
完成标准三处陈列符合规范且照片清晰统一验收口径
提交凭证门头、主陈列、收银台照片证明现场执行结果
验收人区域经理明确谁有权关闭任务
异常处理物料缺失需标记缺口并提交补发申请避免异常停留在聊天记录中

4. 如何复盘活动,而不是只统计完成率

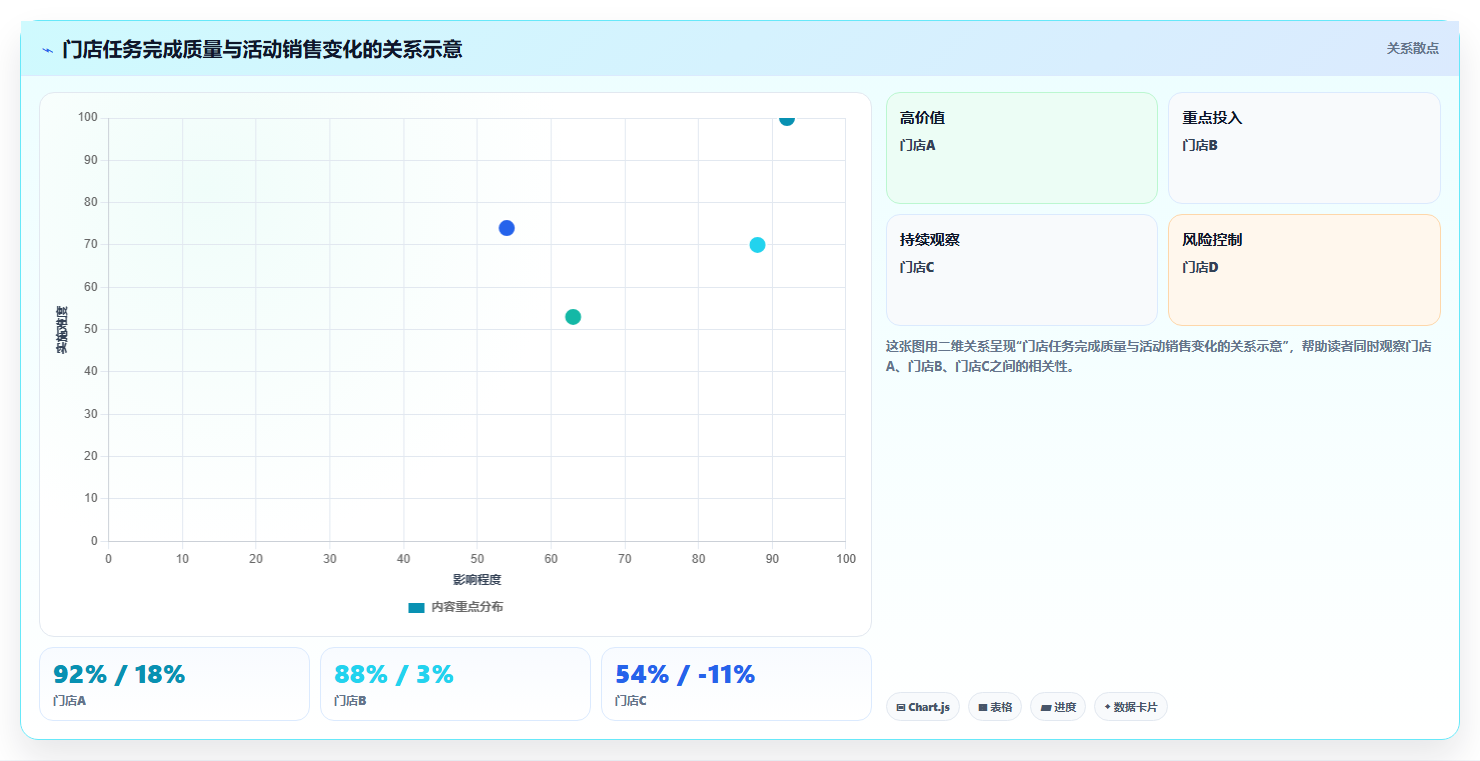

活动结束后,可以先把任务数据与业务数据放在一起看。任务侧关注门店是否按时布置、是否一次验收通过、是否发生整改;业务侧关注销售变化、缺货次数、活动商品占比和客户反馈。

如果某门店任务完成率高但销售没有变化,不能立即判定活动执行无效。需要继续查看库存是否充足、活动价格是否有竞争力、门店客流是否变化。如果某门店销售增长明显但任务完成率低,也不能简单复制其做法,可能是门店自身客流或商圈因素造成。

运营管理平台使用技巧:任务协同对应的日常管理方法

八、不同团队阶段的行动建议:不要一开始就上复杂流程

1. 团队规模较小:先统一任务模板

如果团队人数少、协作链路短,最优先解决的不是建立复杂审批,而是统一任务表达。建议从三类高频任务开始:周期性数据提交、活动执行和问题整改。

每类任务只保留必要字段,并约定负责人、截止时间、完成标准和凭证格式。运行两周后,统计哪些任务经常延期、哪些任务常被退回,再决定是否增加字段或设置自动提醒。

2. 团队跨部门协作明显:先梳理前置依赖

如果延期主要发生在部门交接处,应先画出任务依赖关系,而不是继续增加催办频率。把“等待商品确认”“等待设计交付”“等待审批”等状态单独标记,才能知道问题究竟来自哪个环节。

这类团队适合配置子任务、关联任务和异常升级规则。平台的价值在于让协作链条透明,但透明之后仍需要负责人进行资源协调,不能期待系统自动解决组织问题。

3. 任务量快速增长:建立分级管理

当每周任务超过数百项时,管理者不可能逐条查看。此时应按照优先级、业务影响和截止风险分级。高优先级任务需要明确关注人和升级规则,普通任务可以使用模板和周期提醒,低风险任务则不必设置复杂审批。

任务级别典型任务管理方式建议查看频率
活动上线、重大客户交付、关键数据发布设置阶段节点和异常升级每日或按节点
门店巡检、周报、常规素材更新使用标准模板和周度复盘每周
资料归档、非紧急优化建议集中处理,减少即时提醒每两周或每月

4. 已经有数据平台:把任务和经营结果连接起来

如果团队已经使用数据分析工具,可以将任务执行记录与销售、库存、转化、客户反馈等数据连接起来。但建议先从一个业务场景试点,不要一次性接入所有数据。

例如先分析“门店促销任务”是否与缺货率、活动销售和整改次数有关,确认指标口径稳定后,再扩展到巡检、培训和服务质量。数据接入越多,不代表洞察越多;没有明确问题的数据集,往往只会增加维护成本。

运营管理平台使用技巧:任务协同对应的日常管理方法

九、不同情况下的取舍:不是所有任务都值得进入平台

1. 群聊、表格和平台如何选择

群聊适合即时讨论和快速决策,表格适合小规模数据整理,任务平台适合有负责人、有节点、有验收和需要追踪的协作事项。三者不是互相替代,而是承担不同职能。

工具方式优势短板适用场景
群聊沟通速度快,参与门槛低信息容易淹没,责任和版本不稳定即时讨论、临时确认
共享表格灵活,便于批量记录和计算状态提醒、权限和验收机制较弱名单、台账、简单数据汇总
某项目管理平台责任、节点、状态和凭证更清晰需要培训和流程设计跨部门项目、周期任务、整改闭环
数据分析工具适合关联多源数据并发现趋势不能替代责任分配和现场执行经营分析、任务结果评估、异常识别

2. 什么时候应该少设审批

审批并不等于管理。低风险、标准化、可逆的任务,如果每一步都需要上级确认,执行速度会明显下降。比如固定格式的周报提交、已批准模板下的常规内容发布,不必设置多级审批。

相反,涉及价格、合同、重大客户、品牌风险或经营数据发布的任务,应当保留必要审批。判断是否设置审批,可以问三个问题:错误是否会造成明显损失,错误是否容易被纠正,谁拥有最终决策权。

3. 什么时候应该少设提醒

提醒的价值在于帮助团队避免遗忘,而不是替代负责人管理。如果每个任务每天重复提醒,人员会逐渐忽略通知,真正重要的异常反而容易被淹没。

建议把提醒分成三类:到期前提醒、逾期提醒和升级提醒。普通任务只需要到期前提醒;关键任务可以在阶段节点提醒;逾期超过约定时间,才通知上级或项目负责人。提醒频率应当与任务风险匹配。

4. 什么时候不应该把工作纳入平台

并不是所有工作都适合任务化。纯粹的即时问答、几分钟内完成的临时沟通、没有明确交付物的创意讨论,不必全部变成正式任务。过度任务化会增加记录成本,让团队把注意力放在填状态上。

我通常建议优先纳入四类工作:需要多人配合、需要跨天推进、需要结果验收、出现问题后必须追责或复盘。只满足其中一个条件且风险很低的事项,可以保留在日常沟通中。

运营管理平台使用技巧:任务协同对应的日常管理方法

十、上线前后的检查清单:把平台使用变成管理习惯

1. 任务发布前检查

  • 是否写清楚任务目标,而不只是动作名称?
  • 是否指定了一个最终负责人?
  • 是否明确开始时间、阶段节点和截止时间?
  • 是否写明什么结果才算合格?
  • 是否指定了验收人?
  • 是否选择了与任务类型匹配的凭证形式?
  • 是否说明了异常发生后的升级路径?

2. 任务执行中检查

  • 是否有任务长期停留在未开始状态?
  • 是否存在等待上游资料但没有明确时限的任务?
  • 是否有任务即将逾期却没有更新原因?
  • 是否有多人协作但没有最终负责人?
  • 是否出现同类问题在多个团队重复发生?

3. 任务关闭后检查

  • 结果是否经过验收,而不是只看是否提交?
  • 整改任务是否关联了原始问题?
  • 问题原因是否被记录,而不是只写“已处理”?
  • 是否可以把高频任务沉淀为模板?
  • 是否需要更新SOP、培训材料或验收标准?

4. 两周试运行法

如果团队刚开始使用运营管理平台,不建议一开始就覆盖全部业务。可以选择一个高频、跨部门、容易延期的场景,连续运行两周。第一周重点观察任务是否写清、负责人是否明确、提交凭证是否合适;第二周重点观察逾期原因、退回原因和等待环节。

两周后不要只问“大家用得顺不顺”,而要拿出具体记录:任务创建多少项,按时关闭多少项,首次验收通过多少项,平均等待多久,人工追问减少了多少。只有这些信息能够说明流程是否真的改善。

运营管理平台使用技巧:任务协同对应的日常管理方法

十一、结语:真正成熟的协同,是让问题更早暴露

1. 平台不是管理替代品,而是管理放大器

如果目标、责任和标准本来就不清楚,平台只会把混乱记录得更完整;如果流程设计合理,平台才能让任务进度、异常原因和结果质量变得可见。工具不会自动产生责任感,也不会自动解决跨部门冲突,真正决定效果的是管理者是否愿意把隐性的协作规则写出来。

2. 最值得关注的不是任务完成率,而是问题暴露时间

很多管理者只关注任务是否按时完成,但更有价值的指标是:问题在距离截止时间多久时被发现。活动前一天才发现物料缺失,和提前三天发现并完成补发,最后都可能显示为“已解决”,但管理成本和业务风险完全不同。

好的运营管理平台,不是让所有任务看起来都顺利,而是让风险尽可能早地暴露在还有机会处理的节点上。这也是为什么阶段节点、等待时钟、退回原因和异常升级,比单纯的任务数量更值得关注。

3. 下一步可以这样做

  1. 选择一个高频且容易延期的业务场景,不要一开始覆盖全部工作。
  2. 为该场景统一任务目标、负责人、节点、验收标准和凭证格式。
  3. 连续运行两周,记录逾期、退回、等待和人工追问情况。
  4. 根据真实问题调整模板,而不是根据平台功能不断增加字段。
  5. 当任务记录稳定后,再用数据分析工具关联销售、库存、客户或经营结果。
  6. 每月把重复出现的问题转化为流程优化、培训或SOP更新。

如果团队只做一件事,我建议先把“已完成”改成“已验收”,再把“部门负责”改成“具体负责人负责”。这两个变化看似简单,却能直接改变任务协同的责任边界。运营管理平台最终要解决的,不是信息有没有被录入,而是每项工作能否从目标出发,经由清晰的责任链路,稳定地得到可验证结果。

常见问题解答(FAQ)

1. 运营管理平台如何创建一条真正可执行的协同任务?

我以前经常把任务写成“完成门店检查”或“跟进活动物料”,结果执行人看似收到任务,实际并不知道做到什么程度才算完成。后来我发现,问题不在于大家不配合,而是任务本身缺少目标、标准和验收方式,想请教一条合格任务到底应该怎么设计?

一条可执行的任务,至少要同时写清楚目标、动作、负责人、截止时间、完成标准和提交凭证。只写“完成检查”属于工作方向,不属于可验收任务;改成“在周三18:00前完成门店促销陈列检查,上传3张现场照片,缺少物料的门店须标注问题并提交整改时间”,执行边界就清楚了。我更建议把“负责人”和“验收人”分开设置。

负责人负责把事情做完,验收人负责判断结果是否合格。如果两者混为一人,平台里很容易出现“已提交就自动关闭”的假完成,管理者看到的是完成数量,实际却没有完成质量。

字段低质量写法可执行写法 任务目标做好活动准备确保活动开始前门店完成物料、价格牌和陈列布置 截止时间尽快完成周三18:00前提交 完成标准检查完毕照片齐全、缺项已标记、异常有整改时间 验收方式负责人自查区域经理按清单复核 平台字段不宜越多越好。

实际使用时,只有会影响执行、验收或复盘的字段才值得保留,否则填写成本会上升,员工会用复制粘贴应付。通常先用六个核心字段运行一到两周,再根据逾期、退回和重复问题增加字段,比一开始设计复杂表单更稳妥。

2. 运营管理平台的日常跟进应该每天看什么,而不是靠频繁催办?

我所在的团队以前每天都在群里问“做到哪一步了”,负责人一忙就漏回,管理者只能逐个人工确认。现在想把跟进动作迁移到运营管理平台,但我不确定每日应该重点看哪些状态,才能既掌握风险,又不把管理变成盯人。

日常跟进不应平均查看所有任务,而应优先查看四类高风险事项:今日到期任务、已经逾期任务、长时间没有更新的进行中任务,以及提交后等待验收的任务。这四类任务分别对应即将失约、已经失约、执行停滞和结果未闭环,管理价值高于单纯查看总任务数。可以把每日检查压缩成一个固定的15分钟动作。

先看逾期任务,再看未来24小时到期任务,然后处理待验收和待整改任务,最后只对高优先级异常进行升级。平台的提醒负责暴露风险,管理者负责判断原因,不应把“提醒已发送”误认为“问题已经解决”。状态管理者要问的问题建议动作 未开始是否缺资料、权限或前置条件?

补充资源或调整节点 进行中但无更新是执行缓慢,还是任务描述不清?联系负责人确认阻塞点 已提交待验收结果是否达到标准?通过、退回或发起整改 已逾期是个人执行问题,还是流程等待?区分责任并升级处理 有一个容易被忽略的判断方法:不要只看逾期数量,还要看任务在各状态停留了多久。

如果大量任务都卡在“待验收”,说明瓶颈可能在验收人或标准不清,而不是执行团队效率低。这个视角能避免管理者把所有问题都简单归因于“执行不到位”。

3. 跨部门任务协同如何避免互相推诿和任务踢皮球?

我经常遇到一个任务涉及运营、设计、商品和门店,大家都在平台里显示为协作人,但最后出了问题却没人承认自己负责。我想知道,平台里的负责人、协作人和验收人应该怎样分工,前置依赖和异常升级又该如何设置?

跨部门任务最重要的规则是“协作人可以有多个,最终负责人只能有一个”。如果任务直接分配给一个部门或一个群组,平台只能记录任务进入了组织,不能证明具体人员对结果负责。最终负责人应是能够推动任务完成、协调资源并接受结果评价的人。复杂任务不要一次性丢给一个负责人,而应拆成带有前后依赖的子任务。

例如促销活动可以拆为商品信息确认、宣传素材提交、门店布置、现场验收和活动复盘。前一个子任务完成后,后一个子任务才具备启动条件,平台中的时间线也会更接近真实工作流。

角色主要责任常见错误 最终负责人推动任务完成并处理阻塞只负责转发,不跟进结果 协作人在约定节点交付具体输入只在群里口头答应 验收人依据标准判断是否合格看到提交就直接关闭 升级对象处理跨部门资源或优先级冲突没有明确触发条件 异常升级也要写成规则,而不是依赖负责人临时判断。

比如任务逾期超过4小时自动提醒负责人,超过1个工作日由主管介入;前置资料未按时提供时,执行人必须在平台标记阻塞原因,而不是自行承担延期。这样复盘时才能区分“人没有做”和“任务根本无法开始”。讨论可以继续在即时通讯群里进行,但最终结论、责任变更、延期原因和交付凭证应回到平台。

否则平台只留下一个静态状态,真正影响结果的信息散落在聊天记录里,后续既难追责,也难复用。

4. 如何判断一个运营管理平台是否真的适合日常任务协同?

我在选择运营管理平台时,看到的功能都很相似:任务、提醒、审批、统计基本都有,但真正上线后可能还是靠群聊和表格推进。我不想只按功能数量选型,想知道测试平台时应该重点验证哪些场景,以及哪些指标能判断它是否值得长期使用。

选型时不要先问“有没有任务管理功能”,而要拿一条真实任务从创建走到关闭,完整测试一次。建议选择一个跨部门、需要凭证、容易延期的场景,例如门店促销执行或问题整改,因为简单的单人任务很难暴露平台的协同缺陷。

测试重点应放在五个环节:任务能否明确分配到个人,前置依赖能否被看见,逾期和阻塞能否自动暴露,提交凭证是否便于验收,历史数据能否支持复盘。只展示首页看板没有意义,真正决定使用效果的是异常出现后,管理者能否在几分钟内找到责任、节点和下一步动作。

测试项目合格表现风险信号 责任分配能指定唯一负责人和验收人只能分配给部门或群组 节点管理支持开始、提交、验收、整改节点只有一个截止日期 异常处理能记录阻塞原因、延期理由和升级对象只能改日期,无法保留原因 结果验收支持图片、附件、表单等凭证提交后无法退回或补充说明 复盘分析能查看逾期、退回和重复问题只统计任务总量和完成量 我建议把“完成一次任务需要多少次人工追问”作为一个隐藏但很实用的指标。

试运行两周,记录管理者为了确认进度额外发起的询问次数;如果平台上线后任务状态更完整,但追问次数没有下降,说明它只是增加了记录入口,并没有改善协同机制。另外,不要一开始把所有工作全部搬进平台。优先选择需要多人协作、必须留痕、需要验收或经常延期的任务,先跑通一个场景,再根据实际问题扩展模板。

一个能让团队稳定使用的简洁流程,通常比功能齐全但填写负担很重的复杂流程更容易产生长期价值。

核心关键词

读者评论

常青

{"comments": []}

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
