运营管理平台问题诊断:跨部门协作如何用进阶玩法改进
目录

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进 | 九数云-E数通

eshutong 发表于2026年9月21日

很多企业的运营管理平台上线半年后,跨部门协作依然靠群聊催、表格追、会议确认。表面上看,平台里有任务、有看板、有流程,实际上真正决定交付速度的几个节点仍然不可见:谁最终负责、任务卡在哪个部门、为什么反复退回、风险何时需要升级。我的判断是,平台协作低效通常不是功能不足,而是企业把“任务电子化”误当成了“协作机制数字化”。要改善结果,必须从问题诊断入手,再用进阶玩法把责任、流程、异常、数据和复盘连成闭环。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

一、先讲核心结论:平台不是催办工具,而是协作机制的运行层

1. 协作效率的瓶颈,通常不在任务创建,而在任务交接

在跨部门事项中,创建任务往往只需要几分钟,真正消耗时间的是后续交接。市场部门提交活动需求,产品部门需要确认资源,设计部门等待素材,销售部门等待培训,客服部门又要根据最终规则更新话术。每个部门都可能完成了自己的动作,但整体项目仍然延期。

我在诊断这类流程时,不会先问“平台有没有项目管理、审批和看板功能”,而会先追踪一件具体事项的完整路径:从发起到验收,经过了多少次转交,在哪个节点等待时间最长,发生过几次返工,以及每次返工是否留下了原因记录。

如果平台只能回答“任务现在是什么状态”,却不能回答“为什么变成这个状态、谁能推动它、下一步何时必须完成”,它就仍然只是记录工具。

2. 进阶玩法的核心,是从“看任务”升级到“看异常”

基础使用方式是把事项录入平台,然后通过列表或看板查看进度。进阶使用方式则相反:管理者不需要每天查看所有任务,只需要看到那些可能影响整体结果的异常事项,包括逾期、阻塞、反复退回、依赖未完成、关键指标偏离和责任人长期未响应。

这意味着平台的价值不再是增加信息,而是减少管理者需要主动搜索的信息。一个成熟的协作机制,应当让正常事项自动流转,让异常事项主动暴露。

  • 正常事项:按既定节点推进,责任人和截止时间清晰。
  • 风险事项:出现响应超时、依赖延迟或资源冲突,需要提醒。
  • 异常事项:已经影响关键节点,需要升级到更高层级处理。
  • 复盘事项:问题已经解决,但需要沉淀为规则、模板或知识。

3. 判断平台是否有效,不能只看登录人数和任务数量

登录人数多,可能只是企业要求员工填报;任务数量多,可能是流程拆得过细;看板数量多,也可能只是把不同表格搬到了不同页面。真正有意义的评价,应当观察协作过程是否发生了变化。

观察维度低成熟度表现高成熟度表现建议观察指标
责任多人参与但没有唯一主责主责、协办、审批和知会角色清楚无主责事项占比、责任转交次数
流程状态长期停留在进行中节点、依赖和验收标准明确节点逾期率、平均停留时长
异常会议中才首次暴露问题异常按规则自动提醒和升级风险提前发现时长、升级处理时长
复盘项目结束后只归档文件问题原因可检索、规则可复用重复问题率、复盘动作完成率

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

二、背景和真实场景:为什么“各部门都很忙”,项目却没有按期完成

1. 典型场景:一次营销活动如何在交接处失速

以一次新品推广活动为例,市场部门负责活动方案,产品部门提供卖点资料,设计部门制作物料,销售部门准备客户触达,客服部门更新答疑内容,数据团队负责效果跟踪。活动看起来有明确的部门分工,但实际执行中常出现四类延误。

  • 市场提交需求时没有给出最终验收标准,设计完成后才发现尺寸和渠道规格不符。
  • 产品卖点在活动中途调整,销售培训材料没有同步更新。
  • 客服已经发布旧话术,新的促销规则却只在某个群里通知。
  • 活动数据看板上线较晚,管理者无法判断是流量不足、转化不足还是执行不到位。

这类问题不能简单归因于“部门沟通不顺”。更准确的描述是:事项的输入没有标准化,交接没有验收门槛,变更没有影响范围,异常没有升级机制。

2. 另一个常见场景:客诉闭环为什么最容易暴露组织问题

客诉处理是诊断跨部门协作的好场景,因为它同时具备高频、跨部门、强时效和可量化四个特点。一条复杂客诉可能涉及客服、销售、运营、产品、技术、物流甚至财务。客服负责接收问题,但不一定具备解决权限;产品能够判断缺陷,却不一定承担客户沟通;销售熟悉客户关系,却可能无法推动技术排查。

如果平台只把客诉分配给一个“负责人”,很容易出现责任错位。这个负责人可能只是对外窗口,并不是实际解决问题的人。更合理的设计是把角色拆开:客户沟通责任人、问题定位责任人、解决方案责任人、审批责任人和最终验收责任人。

我通常会要求团队把一条客诉拆成两个层面:一层是客户承诺链,回答什么时候回复、什么时候给方案;另一层是内部解决链,回答谁需要提供信息、谁负责判断、谁负责修复。两条链如果混在一个状态字段里,管理者往往看不出到底是客户等待,还是内部等待。

3. 真实诊断中最容易被忽视的是“等待时间”

企业经常统计任务总耗时,却很少区分执行时间和等待时间。例如,一个任务从创建到完成用了五天,其中真正投入工作可能只有六小时,剩下的时间都在等待确认、补充资料、排队审批或等待其他部门回复。

如果只看总周期,团队可能认为“这个任务本来就需要五天”;如果把时间拆开,就会发现真正可以优化的是等待结构。流程改进不是要求员工更快地完成工作,而是减少没有价值的等待。

时间构成常见表现可诊断问题平台记录方式
执行时间责任人实际处理事项的时间工作量是否合理、资源是否不足开始时间、完成时间、工时记录
等待时间等待确认、审批、资料或回复依赖是否过多、节点是否缺少时限进入等待状态的时间及原因
返工时间提交后被退回、重新修改输入是否清晰、验收标准是否明确退回次数、退回原因、重新提交时间
升级时间问题已经阻塞但没有及时上报异常规则是否有效、权限是否匹配预警时间、升级时间、解决时间

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

三、常见误区:为什么平台越用越忙,协作却没有变好

1. 误区一:把所有事项都搬进平台

很多企业上线平台后的第一反应是“全量迁移”。邮件、群聊、表格、审批单和个人待办全部被要求录入。短期看,平台里的数据变多了;长期看,员工会把平台视为额外填报系统。

并不是所有事项都值得进入正式流程。一次即时确认、一个两分钟的问题、一个只需知会的通知,不一定需要创建复杂任务。真正应该进入协作闭环的,是那些涉及多个角色、存在明确交付物、需要持续跟踪或可能影响业务结果的事项。

我会建议企业先建立事项分级,而不是一刀切。高风险事项要求完整字段和节点,普通协作事项保留轻量记录,低价值沟通则不强行结构化。

事项类型是否进入正式流程建议配置判断标准
关键项目交付里程碑、依赖、验收、升级延期会影响收入、客户或关键节点
跨部门日常协作是,但保持轻量主责、截止时间、结果字段需要明确交付,但流程变化不复杂
一般通知通常不需要公告或知识记录不需要责任人持续处理
即时问答视情况而定只在形成决策后回填是否会影响后续任务和责任判断

2. 误区二:把“负责人”当成“所有问题的解决者”

一个任务只有一个负责人,并不意味着所有工作都由这个人完成。相反,跨部门事项必须明确不同角色,否则负责人会变成信息中转站,既没有实际权限,又承担了最终追责。

常见的角色至少包括:提出人、最终责任人、执行人、协办人、审批人、验收人和知会人。角色越多并不一定越好,但关键角色不能缺失。尤其要注意“最终责任人”和“实际执行人”不能默认是同一个人。

例如,客服主管可以是客诉闭环负责人,技术工程师是故障定位责任人,产品经理是方案责任人,销售经理是客户关系责任人。把所有人都写成“协办人”,看似平等,实际上会削弱责任边界。

3. 误区三:看板越多,管理越精细

看板是展示工具,不是管理动作本身。一个看板如果只有状态、数量和颜色,没有对应的责任人、处理时限和升级动作,最多只能告诉管理者“哪里看起来不正常”,却不能帮助团队解决问题。

我建议每个关键看板都回答三个问题:第一,哪些事项需要我现在处理;第二,如果不处理会影响什么;第三,我处理之后由谁接续。不能回答这三个问题的图表,应当从管理看板降级为分析报表。

4. 误区四:只设置提醒,不解决结构性原因

提醒可以让逾期更早被看见,但无法解决审批链过长、资源优先级冲突、输入质量不足或部门目标不一致。如果一个流程每天都在提醒同一类事项逾期,问题很可能不在执行者,而在流程设计。

例如,设计部门连续三个月在活动物料节点逾期。直接增加提醒频率没有意义,应该继续追问:需求是否经常临时变更,产品资料是否按时提供,设计资源是否同时服务多个高优先级项目,验收人是否只有一个。只有找出根因,提醒才不会变成噪声。

5. 误区五:用任务数量证明数字化成果

任务数量增加,有时代表平台被采用,有时却代表流程变得更加碎片化。一个原本可以由一次协作完成的事项,被拆成十几个没有必要的子任务,员工的填报负担增加,管理者也更难判断整体进度。

任务拆分的目的不是让数字更大,而是让责任、依赖和验收更清楚。如果拆分后没有产生新的决策信息、责任信息或风险信息,就不值得增加这一层结构。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

四、专业判断逻辑:先判断问题类型,再决定平台玩法

1. 第一步:区分“信息问题”和“决策问题”

如果员工不知道最新资料在哪里,这是信息问题;如果员工看到了资料,却不知道谁有权决定,这是决策问题。两者在平台上的处理方式完全不同。

信息问题适合通过统一事项入口、版本管理、关联附件和结论回填解决。决策问题则需要明确决策人、决策时限、备选方案和升级路径。很多企业把所有问题都放入知识库,结果资料越来越多,却没有解决“谁来拍板”。

2. 第二步:区分“能力不足”和“资源冲突”

任务逾期并不代表负责人能力不足。一个人同时被分配了五个高优先级事项,任何一个都要求当天交付,这更可能是资源冲突或优先级管理问题。

我会检查三个信号:同一责任人是否在多个关键事项中同时逾期;逾期是否集中发生在某一时间段;任务是否经常因为临时插单而改变顺序。如果这些信号同时存在,平台应当帮助管理者进行容量和优先级判断,而不是继续向个人发送催办通知。

3. 第三步:区分“流程失控”和“输入不完整”

流程失控通常表现为任务在某个节点停留过久,输入不完整则表现为任务多次退回。两者都可能造成延期,但解决方案不同。

  • 节点停留过久:检查责任人、前置依赖、审批时限和资源容量。
  • 反复退回:检查需求模板、验收标准、示例文件和变更机制。
  • 跨部门等待:检查是否存在无明确主责的交接环节。
  • 结果偏差:检查目标定义、指标口径和数据来源。

4. 第四步:区分“偶发异常”和“系统性异常”

一次延期可能是偶发事件,连续多次在同一个节点延期,则应视为系统性问题。平台诊断不能只看某一条任务,而要看一段时间内的分布。

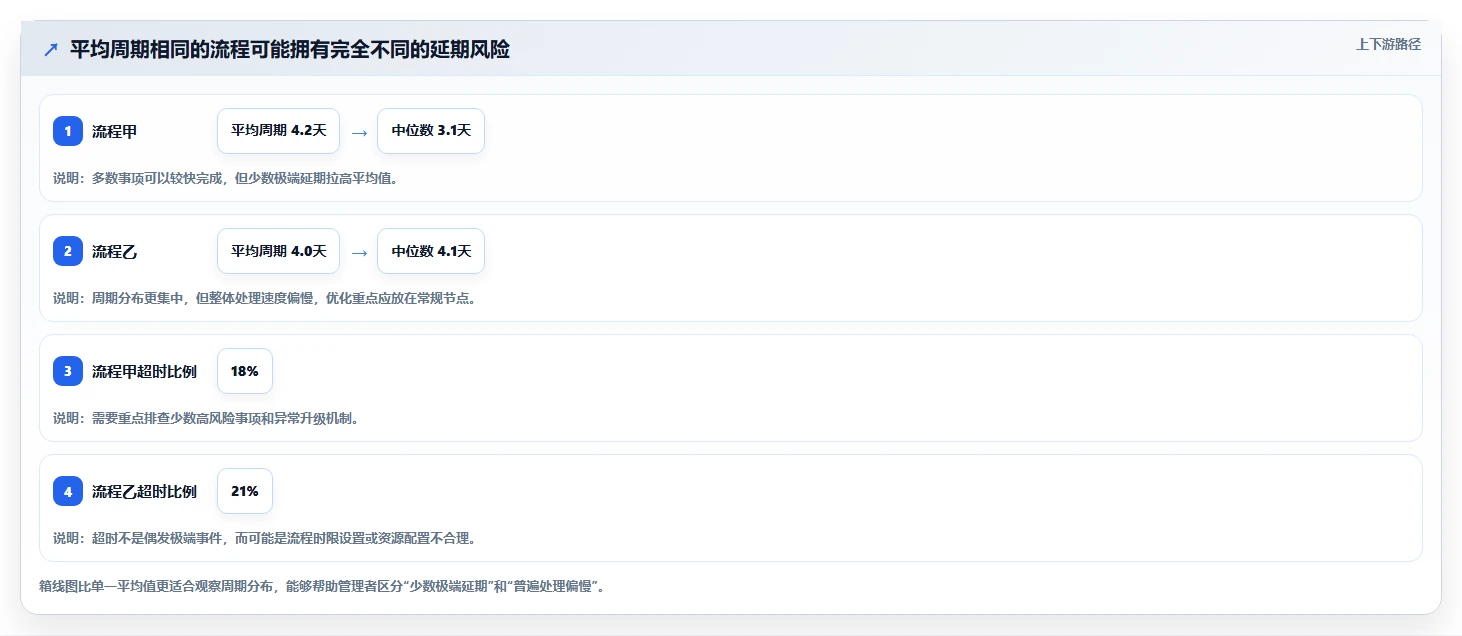

例如,某流程平均周期是四天,但其中有三分之一的事项在审批节点停留超过两天。平均值会掩盖问题,分布才会暴露风险。分析时至少要同时观察平均值、中位数、最长时长和超时比例。

在数据量较小的团队中,我不会急于使用复杂模型,而是先做最基础的分组:按部门、流程节点、事项类型、责任角色和优先级切分。很多协作问题在这五个维度下就能看出明显差异。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

5. 第五步:判断问题是否值得平台化解决

不是每个管理问题都应该交给平台。一个问题是否适合平台化,取决于它是否具有稳定的流程、明确的责任、可记录的节点和可验证的结果。

问题特征适合平台化不宜直接平台化
重复频率每周或每月重复发生一年只出现一两次的特殊事件
责任结构角色相对稳定每次都依赖临时协调和非正式授权
结果判断存在明确交付物或指标结果高度依赖主观判断且无法留痕
改进方式可通过节点、提醒、数据和规则改善根因是战略冲突、预算不足或组织授权问题

五、进阶玩法一:用责任矩阵替代“大家共同负责”

1. 为什么跨部门事项必须设置唯一主责

“市场、产品、销售共同负责活动结果”听起来符合协作精神,但在执行层面几乎无法管理。共同负责往往意味着每个人都承担一部分责任,却没有人负责推动下一步。

更有效的做法是区分整体责任和局部责任。一个事项可以有多个执行人,但必须有一个最终责任人,负责确认目标、协调冲突、推动升级和验收结果。

2. 建立最小责任矩阵

我建议从五类角色开始,不必一开始就设计复杂权限:

  • 提出人:说明为什么要做、希望解决什么问题。
  • 最终责任人:对事项结果和协调推进负责。
  • 执行人:完成具体交付动作。
  • 审批或决策人:在关键节点作出授权和取舍。
  • 验收人:按照标准确认是否完成。

如果某个角色不参与实际动作,就不要默认把他设为协办人。角色设计越模糊,平台里的状态越容易失真。

3. 用“责任转移次数”识别设计缺陷

很多平台记录了任务当前负责人,却没有保留责任转移过程。这样一来,管理者只能看到现在是谁负责,看不到任务为什么在不同部门之间来回转移。

建议至少保留三类历史信息:原始责任人、每次转移时间、转移原因。若一个事项连续被转交三次以上,通常需要检查需求是否归属不清、验收人是否缺失,或组织权限是否没有匹配流程。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

六、进阶玩法二:用异常驱动替代人工盯进度

1. 先定义什么叫异常

没有定义的异常,就无法自动识别。不同业务需要不同规则,但至少可以从时间、状态、依赖和结果四个维度建立规则。

异常维度触发条件示例第一处理人升级条件
响应超时任务分配后8小时未确认执行人超过24小时仍未确认
节点逾期截止时间已到但未完成最终责任人影响下游关键节点
依赖阻塞前置任务未完成且后置任务临近依赖任务责任人预计影响项目里程碑
反复退回同一事项退回两次以上提出人和验收人第三次退回仍无统一标准

2. 提醒、预警和升级必须分层

如果所有异常都直接通知管理层,平台很快会产生告警疲劳。合理的机制应该分层处理:提醒是让执行人知道,预警是让责任人介入,升级是让管理者进行取舍。

  • 提醒:针对即将到期或尚未确认的事项,尽量不打扰无关人员。
  • 预警:针对已经影响节点的事项,由最终责任人给出处理计划。
  • 升级:针对资源冲突、优先级冲突或跨部门争议,由决策人进行取舍。

我特别反对把所有逾期都升级。逾期并不等于高风险,有些任务即使晚一天也不会影响结果;有些任务尚未逾期,但已经没有缓冲时间。平台应当结合关键路径、下游依赖和业务影响判断优先级。

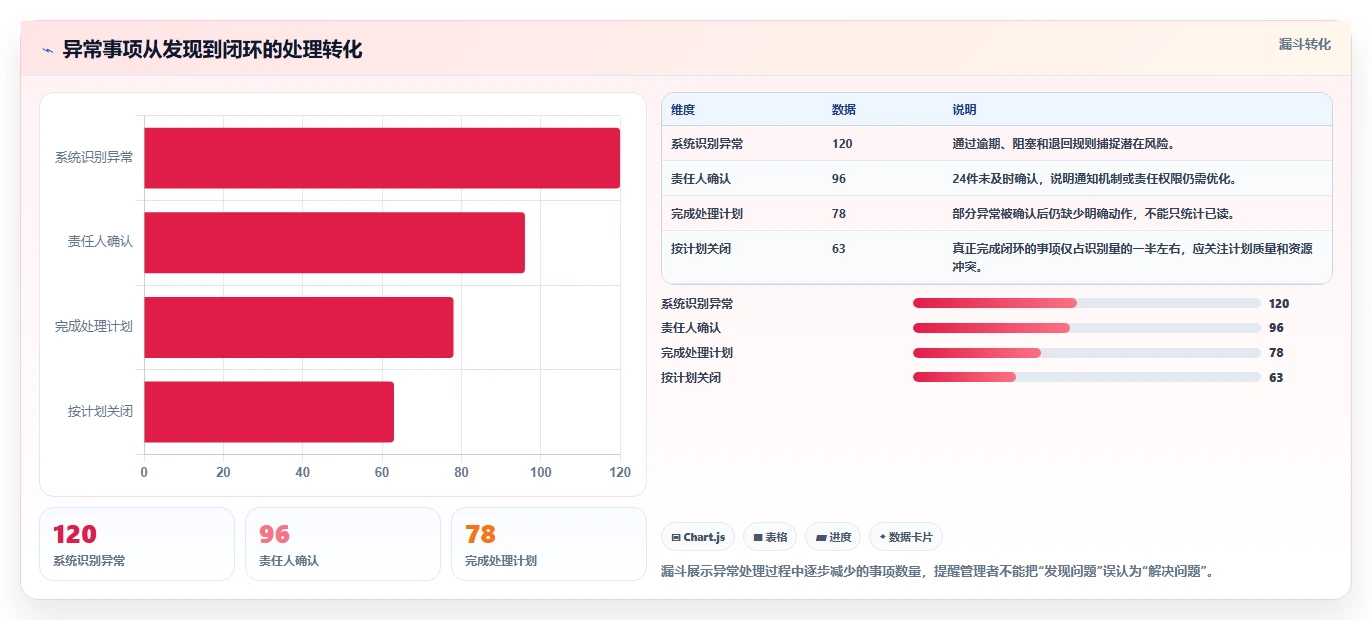

3. 用风险评分帮助管理者排序

在不具备复杂算法的情况下,可以先采用简单的风险评分。风险分数不需要假装精确,它的作用是帮助团队建立共同的排序语言。

  • 影响范围:影响单个部门记1分,影响多个部门记2分,影响客户或收入记3分。
  • 时间紧迫度:距离截止时间超过三天记1分,三天内记2分,已经逾期记3分。
  • 依赖复杂度:无依赖记1分,依赖一个关键事项记2分,依赖多个关键事项记3分。
  • 可逆程度:容易补救记1分,补救成本较高记2分,错过窗口难以补救记3分。

总分达到八分以上,可以进入管理者异常清单。这个模型不是为了替代判断,而是为了避免团队每天只处理最吵闹的事项。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

七、进阶玩法三:用端到端流程替代部门孤岛

1. 以业务事项为主线,而不是以组织架构为主线

平台如果按照部门分别建立任务池,通常会形成多个局部视角。市场看到自己的任务完成了,产品看到自己的需求关闭了,销售看到培训材料已经收到,但没有任何一个页面能回答活动是否按期上线、客户是否真正使用和收入是否达到目标。

端到端流程的基本单位不是部门,而是业务事项。例如“新品上线”是一条完整链路,部门只是链路中的不同责任角色。平台设计应当让管理者看到事项从开始到结束的全过程,而不是被迫打开多个部门页面拼接信息。

2. 建立跨部门事项的六个关键节点

  1. 需求提出:说明业务背景、目标、范围和期望完成时间。
  2. 可行性确认:确认资源、依赖、优先级和风险。
  3. 方案准备:由相关部门完成具体方案和交付物。
  4. 执行交付:按照节点完成实施、配置或发布。
  5. 结果验收:根据事先约定的标准确认是否完成。
  6. 复盘归档:记录偏差、原因、动作和可复用规则。

这六个节点不适合机械套用到所有业务。简单事项可以合并节点,复杂项目则需要拆出里程碑和依赖。关键是让每个节点都有进入条件、责任人和退出标准。

3. 把状态字段从“进行中”改成可行动状态

“进行中”是最没有管理价值的状态之一,因为它覆盖了执行、等待、阻塞、返工和即将逾期等完全不同的情况。建议至少拆分为:待确认、执行中、等待外部输入、等待审批、风险、阻塞、待验收和已关闭。

状态拆分后,管理者才能看到问题的性质。例如,等待审批需要找决策人,等待外部输入需要找上游责任人,阻塞需要判断是否换方案,待验收则需要确认标准是否可执行。

状态不是越多越好。一个状态如果没有对应动作,就不值得保留。状态设计的标准是:看到状态之后,管理者能立刻知道应该找谁、在什么时间内做什么。

4. 数据平台如何进入协作闭环

在跨部门协作中,数据分析工具的价值不只是做报表,还可以帮助团队统一口径、追踪结果和发现异常。例如,九数云这类数据分析平台更适合承担多来源数据整合、指标分析、看板呈现和经营洞察工作。它并不替代任务分派或组织决策,但可以把“任务完成了没有”进一步连接到“业务结果是否发生”。

以市场活动为例,项目平台可以记录活动计划、责任人和节点,数据分析平台则可以连接投放、线索、销售跟进和成交数据。只有两类信息关联起来,团队才不会出现“活动按期上线,但没人知道效果如何”的断层。

需要注意的是,数据看板不能直接证明协作改善。它必须与行动绑定:某项指标偏离后,谁负责分析,谁负责提出动作,何时复核结果,是否需要调整流程。否则,经营看板仍然只是结果展示。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

八、进阶玩法四:用复盘资产替代一次性项目记录

1. 复盘不是写总结,而是修改下一次流程

很多复盘停留在“沟通不充分、资源不足、时间紧张”这些泛化结论上。它们听起来合理,却无法指导下一次行动。真正有效的复盘必须把问题拆成可修改的对象:字段、节点、权限、标准、资源、规则或决策机制。

例如,“设计物料反复修改”不是复盘结论。更具体的结论可能是:需求提交时缺少渠道尺寸字段;产品卖点在设计开始后发生变更;市场负责人和品牌负责人验收标准不一致。下一次就可以通过模板、变更节点和唯一验收人进行改进。

2. 建立问题分类,而不是把所有问题放进一个复盘库

  • 输入问题:需求不完整、目标不清、附件缺失。
  • 责任问题:主责不明确、权限不足、交接无人承接。
  • 流程问题:审批过多、节点顺序不合理、依赖关系未配置。
  • 资源问题:人员容量不足、优先级冲突、预算或系统资源不足。
  • 数据问题:口径不一致、回填不及时、来源不可追溯。
  • 决策问题:风险已暴露但没有决策人或决策时限。

分类的价值在于统计重复发生的根因。如果三个月内同一流程连续出现输入问题,就不应继续要求员工“提高沟通意识”,而应修改需求模板和准入条件。

3. 复盘结果要能转化为平台规则

复盘最终至少应产生一种可执行产物:新增字段、调整节点、修改权限、设置提醒、建立模板、更新验收标准或取消无价值审批。没有产物的复盘,只是观点交换。

我建议在复盘事项中增加“改进动作负责人”和“验证日期”两个字段。很多团队能够发现问题,却没有人负责验证改进是否真的有效。改进动作也不能只写“加强沟通”,应写成可检查的动作,例如“在需求提交表中增加渠道、尺寸和验收人字段,并在下一个活动项目中验证退回次数”。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

九、具体案例与数据观察:以营销活动协作闭环为例

1. 案例边界与数据说明

下面以一个拥有市场、产品、设计、销售和客服团队的企业营销活动为例。为了避免把情景推演误写成客户案例,文中的改善数据均标注为示意数据,用于说明诊断方法,不代表九数云或其他平台客户的公开效果。

这个案例选择数据分析平台与项目协作平台配合的场景。九数云可以承担多来源经营数据的整合与分析,例如投放、线索、销售跟进和成交数据;任务协作平台则负责责任、节点、依赖、审批、验收和复盘。两者的边界必须清楚,不能把分析工具当成完整的项目执行系统,也不能让项目平台承担复杂经营分析的全部工作。

2. 上线前发现的四个问题

  • 活动需求通过群聊发起,缺少统一目标和验收口径。
  • 设计物料平均被退回两次,退回原因没有结构化记录。
  • 销售培训与客服话术更新不同步,客户咨询时出现不同答案。
  • 活动结束后只统计曝光和线索,没有把线索质量与成交结果关联起来。

诊断后没有立刻配置大量自动化规则,而是先选择一个活动周期进行试运行。第一步是统一需求入口,要求提交人填写目标、受众、渠道、交付物、验收人和截止日期。第二步是把设计、销售培训和客服话术列为三个独立但有依赖关系的交付节点。

3. 试运行后的指标变化

在这个示意案例中,团队连续观察四周。任务按期完成率从64%提升到86%,物料一次验收通过率从58%提升到83%,人工催办次数从每周42次降到18次。值得注意的是,活动线索转化率只从3.1%提升到4.2%,没有与过程指标同步增长。

这并不意味着流程改进无效,而是说明业务结果受到素材质量、投放人群、销售跟进速度、价格策略和市场环境等多重因素影响。过程指标改善只能证明协作链路变顺,不能直接证明收入必然增长。这是很多平台项目在汇报时容易犯的因果夸大。

指标试运行前试运行后诊断含义
任务按期完成率64%86%节点责任和异常提醒改善了交付稳定性
物料一次验收通过率58%83%需求字段和验收标准减少了返工
人工催办次数42次/周18次/周管理者从逐项追踪转向异常处理
有效线索转化率3.1%4.2%结果有所改善,但不能单独归因于平台流程
数据回填及时率49%88%过程数据质量提高,后续经营分析更可靠

4. 这个案例真正值得复用的不是百分比

很多企业看到“完成率提升22个百分点”就希望复制结果,但真正可以复用的是改善路径:先统一事项入口,再建立节点依赖;先明确验收人,再观察退回原因;先让数据及时回填,再用分析看板判断业务结果。

如果直接复制指标,而不复制诊断条件,结果很可能失真。一个部门协作成熟、流程稳定的企业,提升空间可能没有那么大;一个基础数据质量很差的企业,第一阶段更应该关注填报和责任清晰,而不是立即追求复杂预测。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

十、不同情况下的行动建议:不要从“大平台规划”开始

1. 如果企业还没有统一平台

优先选择一个高频、跨部门且结果可量化的场景,不要从全公司流程盘点开始。客诉闭环、新品上线、市场活动、订单异常和项目交付,通常比行政审批更适合作为第一批试点。

  1. 收集最近三个月的真实事项样本。
  2. 标记每个事项的等待、返工、转交和逾期节点。
  3. 选出最影响结果的一个流程。
  4. 只配置主责、截止时间、关键节点、验收和异常升级。
  5. 连续运行一个完整周期,再决定是否扩展。

第一阶段不要追求功能完整。平台能否让团队减少重复确认,比能否配置几十种字段更重要。

2. 如果平台已经上线但使用率低

不要先培训更多功能。先找出员工为什么绕开平台:是录入太麻烦,还是平台中的信息无法帮助他们完成工作;是状态字段太多,还是管理者在平台外面继续下达指令。

可以随机抽取二十条近期事项,分别比较平台记录、群聊内容和最终结果。如果关键决策都发生在平台之外,说明问题不是员工不会用,而是平台没有成为可信的协作入口。

3. 如果平台使用率高但协作仍然低效

重点检查数据是否真实反映过程。常见情况是员工为了完成填报而批量更新状态,任务长期停留在“进行中”,附件和讨论记录却没有上下文。此时需要减少无价值字段,并增加真正影响决策的信息:阻塞原因、下一步动作、预计完成时间和需要谁介入。

如果平台里任务很多,但逾期率、返工率和催办次数没有下降,应当暂停继续扩展模块,先重新设计一个流程闭环。

4. 如果管理者想用平台做经营分析

先区分过程数据和结果数据。任务是否按期完成属于过程数据,线索转化、订单金额、客户留存属于结果数据。两类数据可以关联,但不能用过程数据替代结果数据,也不能把结果波动全部归因于流程工具。

如果企业使用九数云等数据分析平台,应优先治理数据来源、字段口径、更新时间和权限,再建设管理看板。一个数字看起来精确,不代表它适合决策;如果来源不一致或回填滞后,精美的看板只会放大误判。

5. 如果组织存在明显的部门目标冲突

这不是单靠平台就能解决的问题。平台可以记录冲突、暴露影响、推动升级,但不能替代管理层决定优先级。例如销售希望尽快上线活动,产品担心功能承诺过度,客服担心支持成本增加,这需要业务负责人作出取舍。

此时平台的正确用法,是把冲突结构化:记录不同方案、影响范围、决策人、决策期限和最终选择。不要试图通过增加提醒来掩盖没有决策的问题。

十一、不同情况下的取舍:平台进阶不是功能越多越好

1. 自动化程度与组织灵活性的取舍

自动化规则能够减少人工追踪,但规则过多会让例外事项难以处理。适合自动化的是稳定、重复、判断标准清晰的动作,例如到期提醒、状态同步和数据汇总。

不适合完全自动化的是涉及优先级冲突、客户关系、预算权衡和战略判断的事项。我的建议是让平台自动发现问题,让人来作出取舍,而不是让系统替管理者作出未经授权的决定。

2. 标准化与个性化的取舍

标准化可以降低沟通成本,但不同部门的业务确实存在差异。最稳妥的做法是建立“统一骨架+局部扩展”:所有跨部门事项统一主责、截止时间、验收和异常字段;市场、销售、产品等部门再增加自己的业务字段。

如果每个部门都拥有完全不同的流程,平台难以形成统一视角;如果所有部门只能使用同一套表单,员工又会觉得流程不符合实际。

3. 数据精细度与填报成本的取舍

字段越多,理论上可分析的信息越丰富,但实际填报质量往往会下降。一个字段只有在满足三个条件时才值得保留:它会影响决策,它能被稳定填写,它的定义不会因人而异。

设计选择收益代价适用情况
少字段、轻流程上手快、采用阻力小分析深度有限试点期、日常协作
多字段、强校验过程数据更完整填报成本和维护成本高高风险项目、合规流程
规则自动化减少人工提醒和汇总例外处理灵活性下降稳定重复的流程节点
人工判断为主适应复杂业务情况依赖个人经验,难以规模化战略决策、重大资源取舍

4. 统一入口与保留原有工具的取舍

企业不一定需要一次性替换所有工具。更现实的做法是先确定唯一的事项入口和结果记录位置,再通过接口或定期同步连接其他系统。

例如,销售系统继续记录客户信息,数据分析平台继续处理经营数据,协作平台负责项目节点和责任闭环。关键不是所有数据都放到一个系统,而是明确哪些数据是主数据、哪些系统负责产生、哪些系统负责消费。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

十二、落地清单:用三十天验证一个协作闭环

1. 第一个阶段:第1至第5天,收集真实样本

不要靠会议回忆流程。直接抽取最近完成和延期的事项各十条,查看它们的创建方式、责任变化、等待节点、退回原因和最终结果。真实记录往往比部门负责人描述更能暴露问题。

此阶段只需要回答三个问题:哪些事项最常延期,哪个节点最常等待,哪类问题最常返工。不要急于讨论平台配置。

2. 第二个阶段:第6至第10天,确定最小闭环

为试点事项设计最小流程:一个统一入口、一个最终责任人、三到六个关键节点、一个验收标准和两到四条异常规则。任何无法对应管理动作的字段和状态,都暂时不加入。

3. 第三个阶段:第11至第20天,观察过程数据

  • 记录事项从创建到关闭的总周期。
  • 拆分执行时间、等待时间和返工时间。
  • 统计每个节点的逾期率和平均停留时长。
  • 记录责任转移次数和异常升级次数。
  • 统计管理者人工催办次数。

这十天不适合急着宣布成功。流程刚上线时,员工可能因为新鲜感而更新更积极,也可能因为不熟悉而产生额外延误。需要同时观察采用质量和交付结果。

4. 第四个阶段:第21至第30天,做一次规则复盘

把所有异常事项按输入、责任、流程、资源、数据和决策分类。找出出现频率最高的两类根因,分别设计一个规则改进。比如增加需求字段、减少一个审批节点、明确唯一验收人或调整升级时限。

月底不要只汇报“平台使用人数”和“创建任务数量”,而应汇报以下结果:按期完成率是否变化,等待时间是否减少,返工是否下降,异常是否更早发现,管理者是否减少了重复催办。

5. 判断是否扩大范围

一个试点是否值得复制,不取决于所有指标都变好,而取决于改进是否具有稳定性。至少要确认:责任人愿意使用,数据能够持续回填,异常规则没有制造大量噪音,流程改动没有明显增加一线负担,业务结果没有因为协作改造而出现新的风险。

如果只有管理者觉得看板更清楚,但一线员工花费更多时间填表,说明项目还没有完成。平台改进必须同时让管理者更容易判断,让执行者更容易完成工作。

运营管理平台问题诊断:跨部门协作如何用进阶玩法改进

十三、结语:真正先进的玩法,是让平台暴露组织问题而不是掩盖问题

1. 最重要的判断

运营管理平台的价值,不是把所有工作都搬到线上,也不是让管理者拥有更多看板。它真正的价值,是让组织第一次清楚看到:事项从哪里开始,在哪个节点等待,为什么返工,谁有权决策,哪些异常正在影响结果。

跨部门协作改进的起点,不是选择更多功能,而是选择一个真实且反复发生的业务问题。先用样本还原流程,再用责任矩阵厘清边界,用异常规则减少人工盯进度,用端到端数据连接过程和结果,最后把复盘结论转化为下一次流程规则。

2. 下一步怎么做

  1. 选出最近三个月最常延期的一类跨部门事项。
  2. 抽取十到二十条真实记录,拆分执行、等待、返工和升级时间。
  3. 为事项指定唯一最终责任人,并补齐验收人和决策人。
  4. 只保留三到六个真正影响结果的关键节点。
  5. 设置响应超时、节点逾期、依赖阻塞和反复退回规则。
  6. 连续观察三十天,再根据数据调整流程。

不要先问平台能做什么,先问组织到底在哪个交接点失去控制。找到了这个点,平台功能才有明确用途;找不到这个点,再多的看板、自动化和数据接口,也只是在更快地记录原有低效。

常见问题解答(FAQ)

1. 运营管理平台上线后,跨部门协作为什么仍然低效?

我所在的团队已经上线了运营管理平台,任务也都要求录入系统,但大家还是习惯在群聊里确认进度,管理者每天要人工催办。我想知道,这到底是员工使用习惯的问题,还是平台和流程本身没有设计好?

我通常不会先把问题归因于“员工不配合”,而是先检查平台是否真正承载了协作过程。很多企业只是把原来的Excel任务表搬到线上,任务有了编号,却没有明确责任、前置依赖、验收标准和异常升级规则,结果只是把低效流程电子化。

诊断时可以先看四类数据,而不是只看登录人数和任务数量: 观察指标异常表现更可能的根因 任务逾期率超过30%的任务延期排期不合理、依赖关系未配置或资源冲突 任务评论回填率大量讨论仍发生在群聊平台缺少上下文记录要求,或操作成本过高 任务退回次数同一事项反复修改需求描述、验收标准或责任边界不清 人工催办次数管理者每天集中催进度平台只有提醒,没有异常分级和升级机制 一个实用判断是:如果任务录入率很高,但逾期率、退回率和人工催办次数没有下降,平台大概率只是“记录工具”,还没有成为“协作机制”。

这时不应继续增加看板,而应先选一个高频跨部门流程,重新梳理主责人、关键节点、输入输出和异常处理方式。

2. 运营管理平台有哪些真正有效的跨部门协作进阶玩法?

以前我只用平台分配任务、查看状态和设置提醒,感觉这些功能和共享表格差别不大。我想进一步知道,怎样把任务流转升级成真正的协同闭环,而不是堆更多字段和看板?

我认为最有价值的进阶玩法不是增加功能数量,而是把平台从“任务清单”升级为“异常驱动的责任系统”。基础用法关注每个人做了什么,进阶用法则关注哪些事项正在偏离目标、谁必须介入,以及问题如何被关闭。可以从三种配置开始。

第一种是责任矩阵:每个关键节点同时明确主责人、协办人、审批人和知会人,尤其要保证一个事项只有一个最终主责人。第二种是前置依赖:后续任务不能在关键前置事项未完成时被默认视为正常进行。第三种是异常升级:逾期、阻塞、反复退回和关键指标偏差分别触发不同级别的处理动作。

以“新品上线”为例,普通配置可能只有“研发完成、市场发布、销售跟进”三个任务;进阶配置则会记录需求冻结时间、素材验收标准、库存确认节点、发布审批人和延期升级对象。这样一来,管理者不必浏览所有任务,只需关注被系统标记为阻塞或偏离的事项。

普通用法进阶用法管理价值 设置截止日期设置截止日期、前置依赖和延期原因区分单纯延期与结构性阻塞 发送统一提醒按风险等级分层提醒和升级减少无效通知,缩短处理时间 查看任务状态观察节点停留、退回和等待时长定位流程瓶颈而非只看结果 项目结束归档将问题原因、解决动作和规则沉淀避免同类问题重复发生 一个常见坑是把所有事项都设计成复杂审批流。

我的判断是,只有涉及风险、资金、合规或关键交付的节点才值得设置强控制;普通协作事项应尽量轻量,否则员工会绕开平台,重新回到群聊和个人表格。

3. 如何判断跨部门协作卡点到底是流程问题、责任问题,还是资源问题?

我们经常听到“流程不顺”或“部门配合不好”,但这些说法太笼统,开会时每个部门都认为问题在别人那里。我希望借助运营管理平台里的过程数据,把真正的瓶颈定位出来,而不是继续凭感觉争论。

判断协作问题,关键不是看哪个部门的任务最多,而是看事项在端到端链路上停留在哪里。部门完成率只能说明局部动作是否完成,不能说明整体目标是否按时达成;真正有价值的是节点停留时间、等待对象、退回次数和阻塞原因。

可以使用下面这套排查逻辑: 平台数据特征优先怀疑的问题建议验证的问题 大量事项停留在同一审批节点流程或授权问题是否存在重复审批、审批人不在岗或权限过度集中 任务长期等待某一部门输入资源或优先级问题该部门是否同时承接过多高优先级事项 事项经常更换负责人责任设计问题是否只有协办人,没有唯一最终责任人 任务频繁退回修改需求或验收问题输入模板和交付标准是否足够明确 平台状态正常但结果延期状态定义问题“进行中”是否掩盖了实际阻塞 我特别建议增加“等待原因”字段,但不要做成自由文本。

可以把原因限制为需求不完整、等待审批、等待资源、等待外部反馈、技术阻塞和优先级变更等选项,再允许补充说明。连续运行一个周期后,管理者看到的就不再是“某部门总是慢”,而是“某类事项在审批节点平均等待两天”这类可行动结论。如果同一节点在不同项目中反复出现异常,优先改流程;

如果异常只集中在某个责任人或角色,先检查分工和授权;如果不同节点都出现排队,则更可能是资源配置或优先级治理问题。不同根因对应的改进动作完全不同,不能用统一催办解决。

4. 企业应该怎样分阶段实施运营管理平台,才能真正改善跨部门协作?

我们曾经尝试一次性把销售、市场、产品、客服和技术流程全部迁移到平台,结果配置很复杂,员工也不愿意使用。我想知道,怎样设计一个低风险的试点,并用数据判断是否值得扩大范围?

我更推荐“一个场景、一个闭环、一个周期”的实施方式,而不是先覆盖所有部门。试点场景应同时满足三个条件:跨部门参与、高频发生、结果容易量化,例如客诉闭环、新品上线、市场活动或订单异常处理。可以按四个阶段推进: 第一阶段:建立基线。先记录当前平均响应时间、逾期率、退回次数、阻塞时长和人工催办次数。

没有基线,就无法判断平台带来的改善,也容易被“看板更漂亮”误导。第二阶段:配置最小闭环。只保留事项入口、唯一主责人、关键节点、验收标准、异常状态和复盘记录六类核心要素。不要一开始就配置几十种状态、复杂权限和所有报表。第三阶段:运行并观察异常。

连续跟踪一个完整业务周期,重点分析哪些任务逾期、在哪个节点等待、为什么被退回,以及平台外沟通发生在哪里。平台外沟通不是单纯的违规现象,它往往提示流程设计仍不符合真实工作路径。第四阶段:根据数据复制。

只有当试点流程的逾期率、等待时长或人工催办次数出现稳定改善,并且员工能够持续更新状态,才适合复制到其他业务场景。

指标试点前记录方式适合观察的改进信号 平均首次响应时间抽取群聊或邮件时间事项被接收后更快明确处理人 跨部门等待时长记录进入等待状态的时间等待集中点减少或得到明确升级 任务退回率统计重新打开或退回次数需求和验收标准更清晰 人工催办次数记录管理者主动追问次数管理动作从催办转向处理异常 需要警惕一个表面上的“好结果”:如果逾期任务减少,但平台外沟通、口头承诺和线下表格增加,说明团队可能是在绕过系统,而不是协作变好了。

真正值得扩大的试点,应同时满足结果改善、过程可追踪和使用成本可接受三个条件。

核心关键词

读者评论

江依诺

文章抓住了跨部门协作的关键:问题往往不在任务是否上平台,而在交接、等待和返工是否可追踪。把执行时间与等待时间拆开分析,确实更有助于找到改进重点。

魏子涵

将“负责人”与执行、审批、验收等角色区分开来很有实践价值。很多项目延期并非没人负责,而是主责人缺少权限,或实际处理者没有被明确纳入流程。

韩静怡

文中关于异常管理的观点比较准确。平台如果只能展示进度,不能自动识别逾期、阻塞和反复退回,就很难真正减少管理者的人工催办。

武思源

文章也提醒了流程数字化的边界,不是所有沟通都要变成复杂任务。事项分级和适度拆分能够减少填报负担,但实际落地仍需要结合组织规模和业务特点调整。

石俊杰

模拟数据对论点有辅助作用,但不应被当作行业统计使用。企业在应用这些方法前,最好先基于真实流程数据验证等待时间、返工率和重复问题率。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效

运营管理平台实践指南:经营分析的进阶玩法怎样更有效?我先给出一个在实际经营分析项目中反复被验证的结论:平台上线 […]
运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设路线:从跨部门协作到进阶玩法分几步

运营管理平台建设最容易走偏的地方,是把“买系统”误当成“建平台”。我见过一个同时涉及市场、内容、销售、客服和数 […]
运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准:异常预警维度如何评估进阶玩法

运营管理平台选择标准,最容易被忽略的不是“能不能发出预警”,而是“预警发出之后,是否真的改变了业务结果”。我在 […]
运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化清单:目标拆解与进阶玩法的关键动作

运营管理平台优化最容易走偏的地方,是把“功能上线”误认为“管理升级”。我见过一家拥有十多个业务看板的连锁服务企 […]
