运营管理平台怎么管,真正难的从来不是把任务录入系统,而是让每一项工作都能回答五个问题:为什么做、谁负责、什么时候交付、什么结果算完成、出了问题如何升级。我在梳理运营团队的任务流转时发现,很多“平台上线失败”并不是工具功能不够,而是团队把平台当成了电子待办清单:任务名称写得很短,责任人写成一个部门,截止时间随意填写,验收标准完全缺失,最后管理者仍然只能回到群聊里逐个追问。
所以,本文给出的核心方案不是“选择哪个平台”,而是先围绕任务协同建立一套可执行的闭环,再把规则配置进平台。具体来说,要从任务入口、角色分工、节点推进、风险暴露、结果验收和数据复盘六个环节入手。对于需要经营分析的团队,还可以借助九数云这类数据分析工具,把任务完成情况与活动成本、线索转化、内容产出或门店经营结果关联起来,避免只看“完成了多少项任务”这种容易误导管理者的表面指标。
一个真正有管理价值的任务,至少要经过六个阶段:提出需求、确认目标、明确责任、推进执行、验收结果、复盘归档。缺少其中任何一个环节,平台都可能只留下“任务被创建过”的痕迹,却无法证明任务是否产生了业务结果。
我通常把任务闭环写成下面这条链路:
任务提出 → 目标确认 → 主责分配 → 节点推进 → 风险升级 → 交付验收 → 复盘归档
其中,“主责分配”和“交付验收”是最容易被忽略的两个节点。很多团队会填写一个负责人,但没有指定验收人;也有团队让多个部门“共同负责”,结果任务一旦延期,所有人都认为问题不完全在自己身上。平台可以记录这些信息,但不能替团队自动解决责任边界问题,责任模型必须先由管理者定义。
| 管理环节 | 必须回答的问题 | 平台中应沉淀的内容 | 常见失控表现 |
|---|---|---|---|
| 任务提出 | 为什么要做这件事 | 背景、目标、业务影响 | 需求来自聊天记录,后续无法追溯 |
| 责任分配 | 谁对最终结果负责 | 主责人、协作人、验收人 | 负责人写成部门或多人 |
| 执行推进 | 当前卡在哪个节点 | 状态、里程碑、依赖关系 | 任务长期显示“进行中” |
| 结果验收 | 怎样才算完成 | 交付物、验收标准、验收结论 | 执行人自认为完成,需求方不认可 |
| 复盘归档 | 下次如何少走弯路 | 延期原因、返工原因、复用模板 | 项目结束后只在会议上口头总结 |
这张表体现了一个关键判断:平台管理的最小单位不是“任务”,而是“带有责任、时限、交付标准和反馈结果的任务单元”。如果任务单元定义不完整,后续看板、提醒和数据报表都会建立在不稳定的信息之上。

我判断一个运营管理平台是否有效,不会先看它有多少功能,而会先检查四个问题。
如果四个问题中有两个以上回答是否定的,继续增加字段或购买更多功能通常不会改善结果。此时更应该回到流程设计,检查任务入口是否统一、角色是否清楚、平台外是否仍然存在“隐形任务”。
并非所有沟通都需要变成正式任务。即时讨论、临时问答和快速确认仍然适合在群聊或会议中完成;但只要一件事涉及明确责任、截止时间、交付物、跨部门依赖或验收,就不能只停留在聊天窗口里。
比较稳妥的规则是:群聊用于讨论,平台用于记录事实;会议用于决策,平台用于跟踪决策后的动作。这条边界可以减少重复录入,也能避免平台被大量无意义的琐事填满。
以一次营销活动上线为例,表面看只是准备活动方案、制作素材、配置渠道、发布内容和查看数据,实际上至少涉及运营、设计、内容、销售、技术和数据人员。任何一个环节的延迟,都可能影响后续任务,但延迟的影响通常不会在第一时间被看见。
我曾经把这类活动拆解成一组示例任务进行推演:一个活动项目共包含 18 项任务,涉及 5 个岗位,其中 7 项任务存在前置依赖,4 项任务需要二次验收。若只在群里沟通,管理者看到的往往是“大家都在回复”,却看不到真正影响上线日期的关键路径。
| 任务 | 主责角色 | 前置依赖 | 交付物 | 验收标准 |
|---|---|---|---|---|
| 活动方案确认 | 运营负责人 | 无 | 活动方案文档 | 目标、预算、渠道和排期均已确认 |
| 主视觉设计 | 设计人员 | 活动方案确认 | 主视觉及尺寸适配文件 | 符合品牌规范并完成负责人确认 |
| 活动文案制作 | 内容人员 | 活动方案确认 | 主文案、短文案和页面文案 | 信息准确、利益点清楚、审核通过 |
| 渠道配置 | 渠道运营 | 文案和视觉完成 | 渠道配置截图及链接 | 链接可访问、参数完整、测试通过 |
| 数据埋点检查 | 数据人员 | 页面及渠道配置完成 | 埋点检查表 | 核心事件可触发并能回传数据 |
| 上线验收 | 运营负责人 | 全部前置任务完成 | 上线确认记录 | 页面、链接、数据和素材均无阻断问题 |
这类任务表的价值不在于看起来完整,而在于它把“等待谁”“依赖什么”和“交付到什么程度”显性化。运营负责人不需要每天逐个问人,只要查看未完成的前置任务和即将影响关键路径的节点,就能先处理真正的风险。

群聊中的高频回复很容易制造协同顺畅的错觉。有人说“收到”,有人说“马上处理”,有人发了一张截图,但这些信息并不等于任务已经具备明确的交付承诺。缺少结构化字段时,管理者无法快速区分确认、执行、等待、返工和完成。
更麻烦的是,群消息会自然向后滚动。任务一旦发生变更,最新版本可能与最初需求不一致,执行人依据的是哪一条消息,往往只能靠回忆。平台的价值就在于把最终事实固定下来:当前版本是什么、谁确认过、什么时候变更、变更影响了哪些后续任务。
任务状态中的“完成”至少有三种含义:执行人已经做完、交付物已经提交、需求方已经验收。若平台只设置一个“已完成”状态,三种含义就会被混在一起,最终出现执行人认为工作已结束、管理者认为还有问题、验收人却没有留下意见的情况。
在运营场景中,我更建议至少区分“待验收”和“已完成”。执行人提交交付物后,任务进入待验收;只有验收人确认符合标准,任务才进入已完成。如果交付物不达标,则退回到进行中,并要求填写返工原因,而不是直接删除原记录。

这是最常见的顺序错误。团队看到任务、审批、看板、自动提醒和报表功能后,容易以为只要把员工导入系统,协同问题就会自然消失。实际情况正好相反:工具会放大原有管理习惯。没有规则的团队上线平台后,往往只是把群聊里的混乱搬到了任务列表里。
更合理的顺序是先回答:哪些事项必须创建任务?谁可以发起?谁负责拆解?哪些字段是必填?什么时候触发升级?任务完成由谁验收?明确这些问题后,再判断平台是否支持所需配置。
“负责完成本次活动”“负责提升本月转化率”“负责做好内容运营”都不是合格任务,它们更接近目标或职责。真正可执行的任务需要有明确边界,例如“在 6 月 20 日前完成活动落地页文案初稿,并通过运营负责人审核”,这样执行人才能判断动作、时间和结果。
大目标需要先拆成结果链,而不是简单拆成更多待办。活动目标可以拆为方案、素材、渠道、数据和复盘;内容目标可以拆为选题、生产、审核、发布、分发和效果分析。拆解后的任务之间还要保留依赖关系,否则任务数量增加了,协同效率反而可能下降。
我见过一些任务模板包含二十多个字段,要求填写业务背景、项目类型、成本中心、客户等级、风险级别、收益预估、审批层级和多个时间节点。模板看起来专业,但一线成员在创建任务时需要花费很长时间,最后容易出现随意填写、复制旧数据或绕开平台的情况。
建议先采用“最小可用字段集”,只保留对执行有直接帮助的信息。
完成率高并不一定代表运营效率高。一个团队可以通过拆分任务、降低任务难度或提前关闭未验收任务来提高完成率,但这并没有改善业务结果。尤其在内容、市场和客户运营工作中,任务数量与价值之间通常不存在简单的线性关系。
我更建议将完成率作为基础进度指标,同时观察一次验收通过率、延期原因、返工次数、平均等待时间和最终业务结果。任务完成数量适合回答“做了多少”,但不适合单独回答“做得是否有效”。
所有任务都设置提醒,短期内可能让平台显得活跃,长期却会产生提醒疲劳。成员收到大量到期、更新、评论和状态变化通知后,真正重要的风险反而容易被忽略。

提醒应该围绕异常触发,而不是围绕动作触发。临近到期仍未开始、任务超过两天没有更新、前置任务延期、交付物被退回两次,这些情况更值得提醒管理者。对于普通进度更新,可以通过固定周报或看板集中查看。
任务名称应该优先描述结果,而不是泛泛描述动作。例如,“完成 3 个渠道活动页面的上线检查并提交异常清单”比“跟进活动页面”更容易执行和验收。前者包含数量、对象、动作和交付物,后者几乎无法判断完成标准。
我在设计任务时通常会使用一个简单公式:
合格任务 = 业务目标 + 可观察动作 + 明确对象 + 时间边界 + 验收标准
如果某项工作暂时无法写出验收标准,说明它可能仍处在需求澄清阶段,不能急着分派给执行人。先把不确定性留在需求确认环节,远比让执行人边做边猜更节省成本。
对于大多数运营任务,我建议采用“一主三辅”的角色模型:一名主责人、一组协作人、一名验收人,必要时增加知会人。主责人不是亲自完成所有动作,而是负责推动上下游、暴露风险并对最终结果负责。
| 角色 | 核心职责 | 是否更新任务状态 | 是否有最终决策权 |
|---|---|---|---|
| 主责人 | 拆解任务、推进节点、协调资源、提交结果 | 是 | 通常没有最终验收权 |
| 协作人 | 完成明确的子任务或提供专业支持 | 更新自己负责的子任务 | 仅对自身交付负责 |
| 验收人 | 按照标准判断结果是否达标 | 确认验收结论 | 是 |
| 知会人 | 了解进度和结果,不承担执行责任 | 通常不需要 | 无 |
如果一项任务需要两个部门共同承担,通常不应该把两个部门都填为主责,而是把任务拆成两个有先后关系的子任务,再指定一个总协调人。这样既保留协作关系,也不会让责任变得模糊。

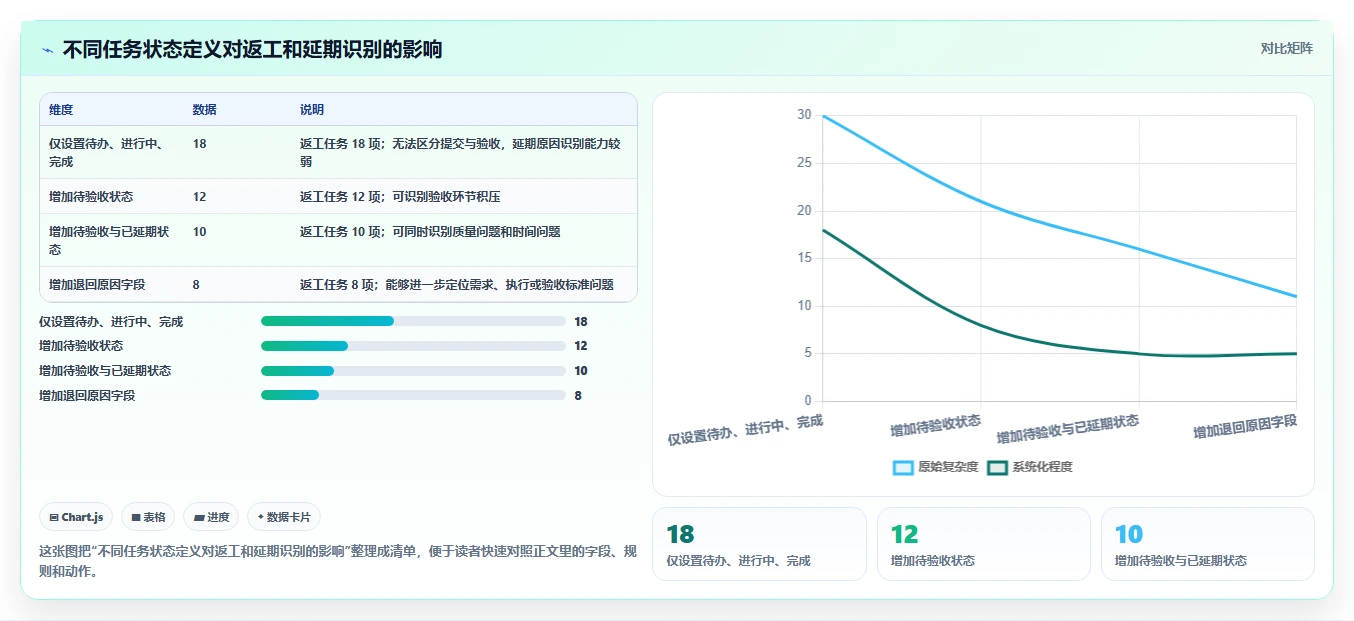

状态的目的,是让不同角色快速理解任务处于哪个管理阶段,而不是还原每个动作。一个运营团队初期可以采用六个状态:待处理、进行中、待验收、已完成、已延期、已挂起。
状态变化还要配套责任规则。待处理到进行中由主责人更新;进行中到待验收由执行人提交交付物;待验收到已完成由验收人确认;超过截止时间仍未完成则自动标记为已延期;因外部原因暂时停止时进入已挂起,并要求填写恢复条件。
当状态超过八个时,我会先检查是否把“状态”和“标签”混在一起。例如“高优先级”“跨部门”“等待客户反馈”通常更适合用标签或风险字段表达,而不是新增大量状态。
建议把平台指标分成三层。第一层是执行指标,用于判断任务是否按计划推进;第二层是协同指标,用于定位等待、阻塞和返工;第三层是业务指标,用于判断任务是否真正产生结果。
| 指标层级 | 代表指标 | 适合回答的问题 | 不能单独说明什么 |
|---|---|---|---|
| 执行层 | 按期完成率、平均任务周期、未更新任务数 | 项目是否按计划推进 | 交付质量和业务价值 |
| 协同层 | 平均等待时间、阻塞任务数、返工次数 | 流程在哪个环节损耗最大 | 最终收入或转化结果 |
| 质量层 | 一次验收通过率、交付物缺失率 | 任务是否达到交付要求 | 长期客户价值 |
| 业务层 | 有效线索率、活动转化率、内容带来的成交金额 | 运营动作是否产生业务影响 | 单个员工的全部贡献 |
如果团队已经使用九数云进行经营分析,可以把任务平台中的项目编号、活动编号或渠道编号作为关联字段,将任务状态与业务结果放在同一个分析视图中。例如,比较不同活动的任务延期天数、素材返工次数、投放成本和有效线索率,才能判断流程问题是否真的影响了经营结果。

下面使用一个情景案例说明完整做法。某企业计划在 14 天内上线一次线上营销活动,目标是获取有效线索并验证新渠道。项目涉及运营、设计、内容、投放和数据五类角色,预算、页面、素材、渠道参数和数据回收都必须在上线前完成。
如果直接创建一个“完成营销活动”的任务,平台只能显示一个大任务的状态,无法判断项目究竟卡在文案、设计、投放配置还是埋点。正确做法是先创建一个总项目,再拆解为可验收的子任务。
| 阶段 | 任务名称 | 完成时限 | 主责人 | 验收标准 |
|---|---|---|---|---|
| 方案 | 完成活动方案与预算确认 | 第 2 天 | 运营负责人 | 目标、预算、渠道和风险均完成确认 |
| 内容 | 完成活动主文案及渠道短文案 | 第 5 天 | 内容负责人 | 信息准确、卖点清楚、审核通过 |
| 设计 | 完成主视觉及 4 个尺寸适配 | 第 6 天 | 设计负责人 | 尺寸完整、规范一致、无关键错漏 |
| 页面 | 完成落地页配置与兼容性测试 | 第 8 天 | 运营执行人 | 页面可访问、表单可提交、移动端无阻断 |
| 投放 | 完成渠道参数配置和测试 | 第 10 天 | 投放负责人 | 链接、参数、预算和投放计划均通过检查 |
| 数据 | 完成关键事件埋点验证 | 第 11 天 | 数据负责人 | 访问、提交和来源字段均能正常回传 |
| 验收 | 完成上线前总检查 | 第 12 天 | 运营负责人 | 所有阻断问题关闭,具备上线条件 |
| 复盘 | 完成活动效果与流程复盘 | 结束后第 3 天 | 运营负责人 | 包含业务结果、延期原因和改进动作 |
这里有一个容易被忽略的细节:上线前总检查不能替代过程验收。若设计文件到第 6 天才发现尺寸缺失,页面配置就会被迫顺延;越晚发现问题,返工成本越高。因此,平台中的验收节点应尽可能靠近交付节点,而不是把所有检查集中到项目最后一天。
如果只看任务平台,这次活动可能显示“8 项任务全部完成”。但完成并不等于有效。还需要进一步观察活动成本、渠道带来的有效线索、线索转化率、页面提交率和后续成交情况。
在实际配置时,可以统一活动编号,并在任务记录、投放明细、线索明细和成交数据中使用同一个编号。通过九数云进行数据整合和可视化后,管理者能够进一步回答:哪个渠道的任务延期最多,哪个渠道的素材返工最多,哪个渠道虽然按时上线但有效线索率最低。
这里需要特别说明,九数云更适合作为经营数据分析和可视化层,而不是代替任务协同平台完成责任分配。任务平台解决“谁在什么时候交付什么”,数据分析工具解决“这些动作最终带来了什么结果”。两者职责不同,强行用一个工具承担所有工作,往往会增加使用复杂度。

假设活动按期上线,但有效线索率低于历史水平,不能直接判断投放人员执行不力。需要沿着任务链回溯:页面是否完成了表单校验?渠道参数是否正确?文案是否吸引了错误人群?线索清洗规则是否发生了变化?只有把任务记录和业务结果关联起来,才能区分“执行延期”和“策略无效”。
再假设活动线索量不错,但销售跟进率偏低,则问题可能不在前端运营,而在交接任务没有明确验收标准。此时应检查线索字段是否完整、分配规则是否清楚、销售是否能在规定时限内接收,以及平台是否记录了异常原因。

任务入口不统一,后续所有统计都会失真。团队可以允许口头、会议和群聊提出需求,但正式进入执行阶段前,必须由需求提出人或项目负责人创建任务。对于临时事项,可以采用简化模板;对于跨部门项目,则使用完整模板。
建议先制定三条入口规则:
这个规则可以避免两个极端:一是所有琐事都被录入,导致平台噪声过大;二是重要事项长期停留在聊天里,导致没有责任和时间记录。
任务模板不应按照软件字段来设计,而应按照业务场景来设计。内容发布、活动上线、客户问题处理和门店巡检的交付物不同,使用同一个模板通常会造成字段冗余。
建议至少建立以下模板:
| 模板类型 | 适用场景 | 关键字段 | 建议的验收方式 |
|---|---|---|---|
| 日常运营任务 | 固定频率、边界清楚的执行事项 | 负责人、日期、交付物、检查结果 | 抽查或清单式验收 |
| 活动项目模板 | 跨部门、有明确上线日期的活动 | 预算、里程碑、依赖、风险、复盘 | 节点验收加上线总验收 |
| 内容生产模板 | 选题、制作、审核和发布 | 选题、受众、素材、审核人、发布渠道 | 编辑审核和发布链接确认 |
| 客户问题模板 | 售前、售后和客户成功协同 | 客户、问题等级、响应时限、解决方案 | 客户确认或内部关闭标准 |
| 经营分析模板 | 数据提取、分析和经营复盘 | 分析问题、数据范围、口径、结论、动作 | 结论被业务负责人采纳并形成动作 |
平台配置的重点应该从“提醒大家记得做事”转向“帮助管理者尽早看到异常”。建议先配置四类异常:
异常提醒还需要设置接收对象。未开始任务可以提醒主责人;前置任务延期可以提醒项目负责人;连续退回的任务应提醒需求方和验收人,而不是只提醒执行人。否则提醒会变成一种单向催促,无法推动问题解决。

运营看板不应该展示所有任务的详细列表。管理者首先需要看到的是异常和关键路径,其次才是总体进度。一个实用的管理首页可以包含四个区域:
如果看板同时放入几十个图表,管理者往往需要在不同页面之间切换,最终仍然依赖人工汇报。建议先从一个页面开始,只放能触发管理动作的信息;当团队形成稳定使用习惯后,再增加成本、质量和业务结果分析。
平台上线后,完成率通常会短期上升,因为团队开始补录历史任务或主动关闭任务。这个数字本身不能证明管理效率提升。更有价值的观察是:延期任务是否更早被识别,任务等待时间是否下降,返工是否减少,关键项目是否更少临时变更。
建议设置一个 4 至 8 周的观察周期,并保持统计口径一致。不要把上线前的所有口头任务与上线后的正式任务直接比较,否则前后数据不在同一个样本范围内。
| 观察指标 | 上线前采集方式 | 上线后采集方式 | 判断重点 |
|---|---|---|---|
| 按期完成率 | 根据周报和项目记录估算 | 按任务截止时间和完成时间计算 | 是否改善计划执行 |
| 平均等待时间 | 抽查群聊和会议记录 | 统计任务状态停留时长 | 是否减少部门间等待 |
| 一次验收通过率 | 根据返工记录估算 | 按验收结果统计 | 需求和交付质量是否提升 |
| 长时间未更新任务数 | 人工盘点 | 按更新时间自动筛选 | 状态是否保持可信 |
| 复盘动作完成率 | 依赖会议纪要追踪 | 将改进动作创建为后续任务 | 经验是否真正落地 |
以下是一组用于说明分析方法的情景模拟数据。假设团队在平台上线前后各观察 6 周,样本为同一类活动任务。上线后,按期完成率从 71% 提升到 86%,平均等待时间从 2.6 天下降到 1.4 天,说明任务依赖和异常提醒可能产生了帮助。但一次验收通过率只从 68% 提升到 74%,说明质量标准仍然需要继续优化。

当团队进入稳定运行阶段,可以进一步把任务数据和经营结果结合起来。例如,内容团队可以将内容任务编号与阅读、收藏、留资和成交数据关联;渠道团队可以将活动编号与成本、点击、有效线索和成交数据关联;门店运营团队可以将巡检任务与缺货率、客诉率和复购率关联。
在九数云中搭建这类分析时,最重要的不是先做漂亮看板,而是先统一数据口径。活动编号、渠道名称、统计周期、线索有效标准和归因规则必须一致,否则不同来源的数据拼接后会产生虚假的关联。
我建议采用“先口径、后模型、再看板”的顺序:

小团队不宜一开始搭建复杂的审批和权限体系。最重要的是统一任务入口、明确主责和验收、固定每周一次异常检查。字段控制在八项以内,状态控制在五到六个,先让所有人形成一致习惯。
小团队可以使用一个项目模板贯穿日常运营和活动项目,但要用标签区分任务类型。管理者每周只检查三件事:哪些任务延期、哪些任务没有更新、哪些任务被反复退回。只要这三类问题得到改善,平台就已经产生了直接价值。
中型团队通常同时管理多个活动、内容项目和跨部门需求,单一任务列表会很快失去可读性。建议建立两层视图:项目负责人看里程碑和关键路径,部门负责人看本部门任务负载、延期和返工。
此时可以增加优先级、依赖关系、任务类型和风险等级,但不要让所有成员承担复杂维护工作。项目负责人负责维护项目结构,执行人只更新自己负责的任务,验收人负责确认交付质量,减少重复录入。
大型组织最容易出现的问题不是没有任务,而是同一类任务被不同部门用不同方式定义。此时应先统一任务模板、状态和指标口径,再考虑分级权限和自动化流程。
跨区域团队还需要明确时区、工作日、节假日和响应时限。一个在总部看来“当天完成”的任务,可能因为地区工作时间不同而产生实际延迟。平台规则必须反映真实工作环境,不能只按照总部的理想排期设计。
内容生产的核心风险通常不是任务没有创建,而是需求反复变化、审核意见分散和素材版本混乱。建议把初稿、审核、修改、终稿和发布分别设为可追踪节点,并要求审核意见集中沉淀在任务中。
内容团队不宜单纯考核发布数量。更合理的组合是按期发布率、一次审核通过率、平均返工次数、内容触达质量和有效转化。若需要经营分析,可将内容编号与渠道数据、用户行为和线索结果关联起来。
门店运营更适合使用清单式任务。检查商品陈列、库存、促销物料和设备状态时,执行人需要快速完成,而不是填写长篇背景说明。平台应将标准动作固化为模板,把真正需要管理者关注的内容集中到异常项。
例如,正常完成的巡检只需留下结果,缺货、设备故障或客户投诉则自动创建异常任务,并明确响应时限和升级对象。这样既减少一线录入负担,也能让管理者看到真正影响经营的事项。
| 选择 | 优势 | 代价 | 适用情况 |
|---|---|---|---|
| 少字段 | 创建快、接受度高、适合高频任务 | 背景和复盘信息可能不足 | 小团队、日常运营、响应型任务 |
| 多字段 | 信息完整、便于统计和审计 | 录入成本高,容易出现形式化填写 | 高价值项目、合规流程、复杂协同 |
| 分层字段 | 按任务类型提供不同模板 | 需要维护模板和权限 | 中大型团队、多业务线组织 |
我的建议是采用“基础字段必填、专业字段按需填写、复盘字段后置补充”的方式。创建任务时先确保执行信息完整,项目结束后再补充成本、效果和经验字段,避免一开始要求成员填写尚未掌握的信息。
自动化适合处理规则明确、频率较高的动作,例如到期提醒、状态同步、任务复制和周期性任务生成。人工判断则适合处理需求变更、资源冲突、优先级调整和异常升级。
如果把所有事情都自动化,平台可能会在错误条件下大量创建任务或发送提醒;如果所有事情都依靠人工,团队又会回到原来的催办模式。比较稳妥的取舍是:自动化处理重复动作,人工处理例外和决策。
平台透明度提高,可以帮助管理者发现流程瓶颈,但不等于可以直接把所有任务数据用于个人绩效。任务难度、资源条件、临时变更和跨部门贡献都可能影响结果。
例如,一个人负责三个高难度项目,另一个人完成十五个标准化任务,单看数量无法公平比较。更稳妥的方式是把任务数据用于绩效复盘的证据之一,同时结合业务结果、质量、协作贡献和复杂度进行判断。
单一平台的优势是学习成本低、数据集中、责任链路清晰;缺点是可能无法同时满足任务协同、数据分析、客户管理和财务核算。多工具组合的优势是专业能力更强,缺点是字段映射、权限管理和数据同步成本更高。
如果团队当前主要问题是任务分散,先解决任务协同,不要急着搭建复杂的数据中台。如果团队已经能够稳定管理任务,但无法判断运营动作是否产生业务结果,再考虑将任务平台与九数云等分析工具连接起来。工具组合的前提是业务编号和数据口径已经统一。

平台上线后最容易出现的情况是,大家在培训当天使用得很积极,过两周又回到群聊。要避免这种反弹,必须把平台使用规则写得足够具体,而不是只说“重要事项请及时更新”。
每日管理不需要开长会,重点查看异常任务和当天关键节点。每周管理关注项目进度、资源冲突和跨部门阻塞。每月管理则应分析延期、返工和需求变更,判断是否需要调整流程或模板。
| 管理频率 | 查看内容 | 建议动作 | 不建议做法 |
|---|---|---|---|
| 每日 | 当天到期、临近到期、阻塞任务 | 处理异常和资源冲突 | 逐条询问所有任务进度 |
| 每周 | 项目里程碑、延期、负载分布 | 调整排期和优先级 | 只听口头汇报 |
| 每月 | 周期、返工、等待、验收质量 | 优化流程和任务模板 | 把所有问题归因于个人 |
| 每季度 | 业务结果、工具使用率、规则适配度 | 决定扩展、简化或重构 | 不看实际使用反馈就增加功能 |
试点不应以“所有人都登录过平台”为成功标准。更有价值的试点结果包括:关键任务是否全部进入平台、主责人是否清楚、延期是否提前暴露、验收是否留下记录、复盘动作是否继续执行。
可以设置一个简单的试点评估门槛:关键任务入平台率达到 90% 以上,主责字段完整率达到 95% 以上,延期任务原因填写率达到 90% 以上,连续两周没有更新的任务占比低于 10%。这些是管理基准,不是行业统一标准,团队可以根据任务复杂度调整。

一些成员抵触平台,不一定是懒惰,也可能是担心任务记录会被用来进行单一考核,或者担心所有临时变化都会变成自己的责任。管理者需要明确:平台记录的目的是减少扯皮、暴露阻塞和改善流程,而不是把每一次状态变化都变成追责依据。
同时,管理者也要以身作则。如果负责人在会议中布置任务,却不在平台确认范围和优先级,成员很难相信平台是正式工作入口。平台使用习惯通常不是培训出来的,而是由管理者在日常决策中持续强化的。
这通常说明团队把任务拆得很细,却没有处理前置依赖和关键路径。任务数量越多,等待关系越复杂。解决方法不是继续拆分,而是识别哪些任务真正影响最终交付,并将资源优先放在关键路径上。
这说明平台记录的是执行动作,而不是业务结果。需要检查任务的验收标准是否只关注文件提交、页面上线或会议完成,而没有要求填写目标结果。对于高价值项目,建议在任务完成后增加结果回填,例如有效线索、成本、转化、客户反馈或问题解决率。
当延期原因高度集中在一个笼统选项上,通常说明原因分类设计得太粗。资源不足可能包含人手不够、优先级冲突、等待审批、需求反复或能力不匹配。可以增加二级原因,并要求主责人说明受到影响的节点和下一步动作。
这通常有三种原因:任务范围太大、成员不知道何时更新、状态更新没有管理价值。应先将任务拆成里程碑,再规定状态更新的触发条件,例如完成初稿、等待审核、完成测试或出现阻塞,而不是要求成员每天机械更新百分比。
如果图表没有对应的管理动作,就只是信息展示。每个看板组件都应该回答“看见这个结果后,谁要采取什么行动”。例如,延期任务列表对应资源调整,返工次数对应需求澄清,活动转化下降对应策略复盘。无法触发行动的图表,应当删除或降级到明细页。
运营管理平台是否有效,可以用四个标准进行最终判断。
如果这四个问题都能得到肯定回答,平台就不再只是任务存放工具,而开始承担运营管理的基础设施角色。
第一周只做流程盘点。选择一个高频、跨岗位、边界相对清晰的业务,例如活动上线、内容发布或客户问题处理,记录当前任务从提出到完成经过了哪些环节,找出最常见的等待、返工和责任模糊节点。
第二周建立最小模板。只配置任务名称、目标、主责人、截止时间、交付物、验收人和风险说明,确定六个以内的状态,并选择一个项目进行真实试运行。不要在没有使用反馈之前增加复杂字段。
第三周开始做数据复盘。统计任务入平台率、延期任务数、平均等待时间、一次验收通过率和复盘动作完成率。如果团队已经具备稳定的数据基础,再通过九数云把任务编号与成本、渠道、线索或成交结果关联,判断任务执行究竟对经营产生了什么影响。
我最后想强调一个经常被忽略的判断:运营管理平台的价值,不是让团队提交更多任务,而是让问题在影响业务之前被看见,让责任在任务开始之前被确认,让经验在项目结束之后继续产生价值。先把任务协同闭环跑通,再谈自动化、数据分析和规模化推广,通常比一开始追求“大而全”的系统建设更稳,也更容易真正落地。
我在推动运营团队使用管理平台时,最初也以为功能越多越容易覆盖需求,结果成员仍然在聊天工具、表格和邮件之间来回切换。后来我想弄清楚:真正造成协同低效的,到底是功能不足,还是任务没有形成统一的流转链路?
运营管理平台的核心不是“把所有信息放进去”,而是让一项工作从提出、分派、执行、验收,到复盘都能沿着同一条任务链路完成。只要任务仍然散落在群聊、个人笔记和表格里,平台功能再丰富,也只是增加了一个需要维护的入口。
我在一次为期6周的运营协同试点中,把团队工作拆成“需求池,任务单,负责人,截止时间,验收标准,复盘记录”六个节点。试点前,周会上约三分之一的时间用于确认“谁在做、做到哪一步”;统一任务入口后,这类状态确认降到约五分之一,延期任务也能提前暴露。
管理方式常见问题改造重点 聊天消息派活任务容易被新消息覆盖消息必须转成有负责人和截止时间的任务 表格登记进度状态更新滞后,无法沉淀过程用任务状态驱动进展更新 会议口头跟进责任边界模糊,复盘缺证据把会议结论直接关联到任务 因此,选型时不要先问“有没有甘特图、看板和报表”,而要先验证三个动作:新需求能否快速进入任务池,任务能否自动提醒责任人,验收结果能否沉淀为可检索记录。
如果这三个动作不顺畅,其他高级功能的投入产出比通常很低。
我曾经把任务状态设计得过于复杂,设置了十多个状态,团队成员却经常不知道任务应该放在哪一列。后来我发现,流程不是越细越专业,而是要让不同角色在几秒内判断下一步该做什么。
一套可落地的任务流程,建议先从五个状态开始:待评估、待执行、执行中、待验收、已完成。只有当某个环节存在明确的管理风险时,才增加“阻塞”“返工”等特殊状态,避免把流程设计成没人愿意维护的审批迷宫。我更推荐把“状态”和“动作”分开。状态回答“任务现在在哪里”,动作回答“下一步要做什么”。
例如任务进入“待验收”时,系统或负责人应自动检查交付物链接、验收标准和实际完成时间,而不是仅仅把卡片拖到下一列。
环节必填信息完成标准 需求提出背景、目标、优先级能说明为什么要做 任务分派负责人、协作者、截止时间责任边界清晰 执行中进展、风险、关联资料阻塞原因可追踪 验收验收人、验收标准、交付物结果可被复核 复盘偏差原因、改进动作经验能进入下一轮工作 流程上线前,最好拿最近两周的真实任务做模拟,而不是只用培训案例。
重点观察三件事:任务是否需要重复录入、负责人是否能理解状态含义、管理者是否能从列表直接看出阻塞点。只要其中一项需要额外解释,流程就还没有达到可用标准。
我以前也用任务完成数量评价团队效率,后来发现这种方法会鼓励大家拆小任务、抢容易完成的事项,却无法解释重要工作为什么延期。我现在更关心任务从提出到完成的时间、阻塞时间,以及返工到底发生在哪里。
任务协同不能只看“完成了多少”,还要看任务流动质量。建议至少跟踪四类指标:交付周期、延期率、阻塞时长和返工率。它们分别对应速度、承诺可靠性、协作瓶颈和需求质量。在一个内容运营试点中,我们把任务按周统计。首周完成任务数增加了,但延期率仍然偏高;
进一步拆分后发现,约六成延期不是执行慢,而是需求确认和验收标准不清。这个发现改变了管理动作:团队没有继续催促执行者,而是先收紧任务进入条件。
指标计算方式适合发现的问题 平均交付周期完成时间减去进入执行时间流程是否顺畅 延期率逾期任务数除以到期任务数计划是否可信 平均阻塞时长阻塞状态累计时长跨部门依赖是否过多 返工率发生退回或重做的任务数除以完成任务数需求和验收是否清晰 指标使用上要避免“一刀切”。
例如,交付周期变短但返工率明显上升,说明团队可能是在牺牲质量换速度;完成数量上升但阻塞时长不变,说明平台只是记录了更多任务,并没有真正改善协同。每周复盘时,应把指标变化与具体任务案例放在一起看。
我见过不少团队上线平台时一次性导入几千条历史任务,还配置了复杂权限和十几种报表,结果成员第一周就开始回到聊天工具里派活。我想知道,平台推广到底应该先做全面建设,还是先用一个小场景验证价值?
我的判断是先做小范围、高频、跨角色的试点,而不是全公司同步上线。最适合的试点通常是内容发布、活动执行、客户问题跟进等工作,因为这些场景任务数量稳定、协作角色明确,也容易用周期和延期率衡量变化。可以用四周完成第一轮验证。第一周只确定任务模板和状态;第二周让一个小团队处理真实任务;
第三周检查任务填写率、逾期提醒和阻塞记录;第四周对比上线前后的交付周期与返工情况。不要在第一轮就导入全部历史数据,历史数据越多,成员越容易把精力花在清洗而不是协同上。
评估维度建议验证的问题不合格信号 易用性新任务能否在2分钟内创建成员需要培训人员代录 协同能力能否看到负责人、依赖和阻塞仍需在群里二次确认 过程管理能否记录变更、验收和返工只能看到最终状态 数据能力能否按团队、类型和周期分析报表需要人工反复整理 选型时还要特别检查“失败场景”:负责人离职后任务是否能转交,截止时间变更是否有记录,跨团队任务是否能明确主责,成员不更新状态时管理者是否能识别。
真正可靠的平台,不是让顺利任务看起来更漂亮,而是让延期、阻塞和责任变化留下可追踪证据。推广机制上,建议规定“凡是需要多人协作、超过一天完成或存在明确交付物的工作,必须进入平台”。同时保留聊天工具作为通知入口,但不允许把聊天记录当作正式任务记录。这样既降低使用阻力,也能逐步建立唯一可信的任务来源。

读者评论
文章把“已完成”和“已验收”区分开,这点很实用。很多团队确实只是把文件交上去就关闭任务,后续返工又找不到原因。建议再补充不同业务场景下的验收标准示例,落地会更容易。
对运营团队来说,任务数量并不能代表效率,依赖关系和等待时间更值得关注。文中用活动上线举例比较清楚,不过18项任务属于情景模拟,实际使用时还需要结合团队规模和项目复杂度调整。
群聊用于讨论,平台用于记录事实”这个边界比较客观,但执行难点在于团队是否愿意持续维护平台记录。建议上线初期只强制关键任务和异常事项,避免字段过多导致成员重新回到群聊。
