很多企业上线运营管理平台后,最先遇到的不是没有数据,而是任务越来越多、负责人越来越模糊、进度更新越来越滞后。我曾参与过一个拥有市场、销售、交付和客服四个团队的运营项目,平台上线前,周报平均需要人工汇总两天;上线后,表面上所有任务都进入了系统,但逾期率仍接近三成。真正的问题并不是缺少任务列表,而是任务没有形成“目标,责任人,节点,证据,反馈,复盘”的协同闭环。
想做好运营管理平台,必须先把任务协同当成核心功能,而不是把它当成一个附属的待办清单。
我判断一个运营管理平台是否真正有效,不会先看它有多少菜单、能创建多少字段,而会先观察一个具体任务从提出到完成需要经过多少次人工确认。如果一个活动上线任务需要在群聊里确认需求、在表格里登记负责人、在邮件里等待审批、在会议里同步进度,最后还要由一个人手动汇总结果,那么平台只是把信息集中起来,并没有真正完成协同。
任务协同的本质,是把原本分散在个人记忆、即时通信、电子表格和会议纪要中的承诺,变成可追踪、可验证、可升级的工作对象。它至少要回答五个问题:为什么做、谁来做、什么时候交付、交付标准是什么、出现偏差后谁来处理。
因此,任务协同的第一评价标准不是“任务能否创建”,而是“任务能否在无人催促的情况下持续向前推进”。任务创建只是起点,真正决定运营效率的是责任是否清晰、依赖是否透明、节点是否可预警,以及完成结果能否被业务数据验证。
第一层是个人执行问题,例如员工不知道今天优先做什么、任务描述不完整、截止时间不明确。这一层主要依赖任务卡片、优先级、截止日期、提醒和执行记录。
第二层是团队协作问题,例如设计等待运营确认文案,销售等待产品提供报价,客服等待交付团队更新处理结论。这一层需要依赖关系、状态流转、评论、附件、审批和自动通知。
第三层是经营管理问题,例如某项活动看起来按期完成,但线索质量下降;某个区域销售任务完成率很高,回款却没有同步增长。这一层要求任务与目标、数据指标和复盘结果连接起来。
| 协同层级 | 常见症状 | 平台需要提供的能力 | 管理者应关注的结果 |
|---|---|---|---|
| 个人执行 | 忘记事项、优先级混乱、反复询问需求 | 任务清单、截止时间、优先级、提醒、执行记录 | 任务按期完成率、个人有效工时 |
| 团队协作 | 等待、返工、信息断层、责任推诿 | 负责人、协作人、依赖关系、审批、状态流转 | 阻塞时长、返工次数、跨团队等待时间 |
| 经营管理 | 任务完成但目标未达成、复盘无法追溯 | 目标关联、数据看板、异常预警、复盘记录 | 任务对业务结果的贡献度、目标达成率 |
如果平台只能解决第一层,它更像个人待办工具;如果能够解决前两层,它可以成为团队协作平台;只有当任务执行结果能够进入经营分析,平台才真正具备运营管理价值。

我建议企业先建立一个可执行的最小闭环,不要一开始就设计复杂流程。一个合格的运营任务至少应包含以下内容:
例如,“完成本月内容运营”不是一个合格任务,因为它没有说明内容数量、发布渠道、目标人群和验收指标。改写为“在本月二十五日前完成六篇面向制造业客户的案例内容发布,单篇必须包含客户场景、实施过程和结果数据,发布后七天记录访问、咨询和有效线索数据”,才具备协作价值。
运营管理与单一部门内部的生产任务不同。一个市场活动可能从客户调研开始,经过内容策划、设计制作、渠道投放、线索分配、销售跟进和效果复盘。每个环节的负责人不同,使用的数据也不同,任务之间还有严格的先后关系。
如果只看某个部门自己的任务列表,很容易出现一种“局部完成、整体延误”的假象。市场团队按时完成素材,销售团队也按时跟进线索,但因为线索字段不完整,销售需要重新确认客户信息,整个转化周期反而变长。
我在项目诊断中经常发现,团队真正浪费的时间并不在执行动作本身,而在四类等待上:等待确认、等待资料、等待审批、等待结果反馈。它们通常不会出现在传统工时统计中,却会直接推高项目周期。
即时通信工具适合快速讨论,电子表格适合临时登记,但二者都不适合作为复杂运营任务的唯一管理载体。群聊的信息是按时间流动的,重要决定很容易被新消息覆盖;表格的信息是按行排列的,却很难表达任务之间的依赖、变更和责任流转。
更隐蔽的问题是,群聊会制造“大家都知道”的错觉。某个负责人在群里回复“收到”,并不等于他理解交付标准;某个同事说“今天处理”,也不等于任务已经进入可执行状态。没有结构化字段,管理者很难区分承诺、进展和结果。
表格则容易出现版本分裂。运营负责人维护一份,部门主管维护一份,项目成员又下载到本地修改一份。到了周会,大家花大量时间争论哪个版本有效,而不是讨论哪些任务需要调整。
以一次线上获客活动为例,任务链通常包括目标确认、客户画像、落地页制作、内容审核、投放配置、线索接收、线索清洗、销售分配、跟进反馈和效果复盘。如果平台只记录“活动已完成”,管理者无法知道问题究竟发生在哪一步。
更好的做法是把活动拆成可追踪的任务组,并为每个节点规定输入和输出。落地页制作的输入是客户画像和核心卖点,输出是可访问页面;线索分配的输入是标准化字段,输出是明确到销售人员的线索列表;复盘的输入是投放、访问和销售反馈数据,输出是下一轮调整建议。
| 环节 | 输入 | 输出 | 常见阻塞点 | 适合的协同机制 |
|---|---|---|---|---|
| 目标确认 | 季度目标、预算、客户画像 | 活动目标和衡量指标 | 目标含糊、指标口径不一致 | 目标确认任务、审批记录 |
| 素材制作 | 需求说明、品牌规范、案例资料 | 可发布的图片、文案或视频 | 反复修改、需求临时变化 | 版本管理、评论、验收标准 |
| 投放执行 | 已审核素材、预算、渠道账号 | 投放计划和监测链接 | 账号权限、参数配置错误 | 前置依赖、检查清单、负责人确认 |
| 线索处理 | 线索数据、分配规则 | 销售跟进记录和有效性判断 | 字段缺失、分配延迟、反馈不回流 | 自动分配、时限提醒、状态回写 |
| 效果复盘 | 投放数据、转化数据、销售反馈 | 问题清单和下一轮行动项 | 数据无法关联、只报喜不报忧 | 数据看板、复盘任务、改进责任人 |

运营任务具有高频、短周期、强变化的特点。一个季度项目可能只有十几个,但一个日常运营团队每周可能同时处理上百项内容、活动、客户和数据任务。如果管理者只能通过会议了解状态,信息获取速度必然落后于业务变化。
可视化协同并不等于把所有任务都放到一个大看板上。真正有用的可视化,应当根据不同角色提供不同视角:执行人员看今天和本周要完成的事项,主管看阻塞任务和资源冲突,负责人看目标达成和投入产出,高层看关键项目趋势与经营风险。
任务数量增长并不代表管理更精细。有些团队上线平台后,要求每个动作都创建任务,结果一个完整项目被拆成几十个没有上下文的小任务。员工每天忙于更新状态,管理者看到大量“进行中”,却无法判断哪些事项真正影响结果。
任务拆解应该服务于责任交接和风险识别,而不是追求数量。一个任务只有在负责人、交付物、截止时间或依赖关系发生变化时,才值得被单独管理。如果几个动作由同一个人连续完成、没有独立验收节点,可以保留在同一任务中。
我通常会用“是否需要独立承诺”来判断是否拆分:如果这个动作需要另一个团队提供输入,或者完成与否会影响下一步,就拆成独立任务;如果只是同一负责人内部的连续操作,可以作为任务清单中的子步骤。
“市场部、销售部、产品部共同负责”听起来很协作,实际往往意味着谁都可以解释延期原因。多人参与不等于多人负责,平台至少要区分负责人、协作者、审批人和知会人。
如果一个任务需要多个团队共同完成,我会把总任务设为项目节点,再拆分出各团队的子任务。这样既能保留整体视图,也能让每个执行单元拥有清晰的责任边界。
很多延期不是执行人效率低,而是任务一开始就缺少必要输入。比如设计任务截止日期已经确定,但产品卖点还没有确认;销售培训已经排期,但培训材料尚未通过审核。此时单纯提醒负责人,并不能解决问题。
平台需要同时展示“谁的任务延期”和“谁在等待谁”。我会建议把等待状态单独标记出来,并记录等待开始时间。因为等待超过某个阈值后,任务风险会从个人问题变成项目问题,需要主管介入资源协调。

三状态流程看起来简单,但对运营管理往往不够。它无法说明任务是在等待输入、等待审批、执行中,还是已经完成但等待验收。不同状态需要的管理动作完全不同。
我更倾向于设置少量但有管理含义的状态,例如待开始、执行中、等待输入、待审核、已完成、已验收、已阻塞、已取消。状态不宜过多,否则员工会把时间花在选择状态上;但也不能过少,否则管理者无法识别真正的阻塞。
任务完成只说明动作发生过,不说明动作产生了价值。发了一篇文章不等于获得有效线索,完成了一次电话回访不等于客户意向提升,提交了一份分析报告也不等于决策质量提高。
运营管理平台应当把动作指标和结果指标分开。动作指标包括完成数量、按时率、处理时长;结果指标包括有效转化、收入、留存、成本和客户满意度。两者必须在任务复盘中建立关联,管理者才能知道哪些工作值得继续投入。
自动化不是把混乱的流程快速复制到系统里。如果任务分类、负责人规则和验收标准都没有确定,自动化只会让错误分派更快发生。比如自动把所有新增线索分给同一个销售,短期看起来效率提高,长期却会造成局部过载和响应质量下降。
我的建议是先手动跑通一个小范围流程,再把高频、规则稳定、异常较少的环节自动化。对于需要判断、谈判和创意的工作,自动化应当用于提醒、汇总和信息准备,而不是强行替代业务判断。
运营平台中的任务不能只挂在部门名下,还应当挂在业务目标、项目、活动或客户流程下。否则管理者只能知道团队做了什么,却不知道这些工作服务于哪个目标。
我会要求每个重点任务至少关联一个目标或结果指标。例如“优化注册流程”应关联注册转化率和有效注册数,“缩短客服响应时间”应关联首次响应时长和客户满意度,“完善渠道资料”应关联渠道有效线索率和销售转化率。
这种关联不要求每个日常动作都精确计算收益,但关键项目必须能够回答:如果这个任务延期,哪个目标会受到影响;如果这个任务取消,是否会释放资源;如果这个任务提前完成,是否能够推动下游结果。
责任清晰不是在任务里填写一个姓名那么简单。平台还应支持角色权限、负责人变更记录、代理人、审批人和升级规则。尤其在跨部门任务中,责任经常会随着阶段变化,如果没有变更记录,后续复盘就容易变成主观争论。
我建议把责任设计成“一个结果负责人加多个输入负责人”。结果负责人负责推动任务闭环,输入负责人承诺在规定时间内提供资料。这样可以减少“我已经完成自己部分”的局部视角,因为总负责人仍需对最终结果负责。
延期是结果,阻塞是原因。一个成熟的任务协同机制,应当允许员工在任务尚未逾期时主动标记风险,并说明风险类型,例如等待业务确认、资源不足、数据缺失、需求变更、外部客户延迟或审批未完成。
在我参与的一个运营项目中,管理者将“逾期任务数”作为主要指标,团队为了避免逾期,普遍把截止日期往后填。后来改为统计“提前暴露风险率”和“阻塞平均处理时长”,延期率反而在一个月内下降。这个变化说明,好的指标会引导正确行为,坏的指标会诱导团队隐藏问题。

运营工作经常重复发生,例如月度活动、渠道拓展、客户回访、内容发布、销售线索清洗和客户满意度调查。如果每次都从空白任务开始,团队会持续依赖经验丰富的老员工。
平台应支持任务模板、阶段模板、检查清单和自动生成规则。但模板不能只是复制标题,而要把关键输入、交付标准、风险节点和复盘字段一并保存。真正有价值的模板,是把团队经验转化为下一次可以直接执行的流程。
如果平台中的任务和业务数据完全分离,管理者只能看到“完成了多少工作”,无法看到“这些工作带来了什么结果”。因此,任务协同最好能与客户、订单、线索、内容、渠道、成本等数据连接。
以数据分析场景为例,九数云这类数据分析平台可以帮助企业把来自销售系统、客户系统、表格和业务数据库的数据集中分析,并通过看板观察线索量、转化率、区域表现或活动投入产出。它本身不等于任务协同工具,但当数据分析结果能够反向生成运营任务,任务就不再是凭感觉分派,而是根据异常和机会确定优先级。

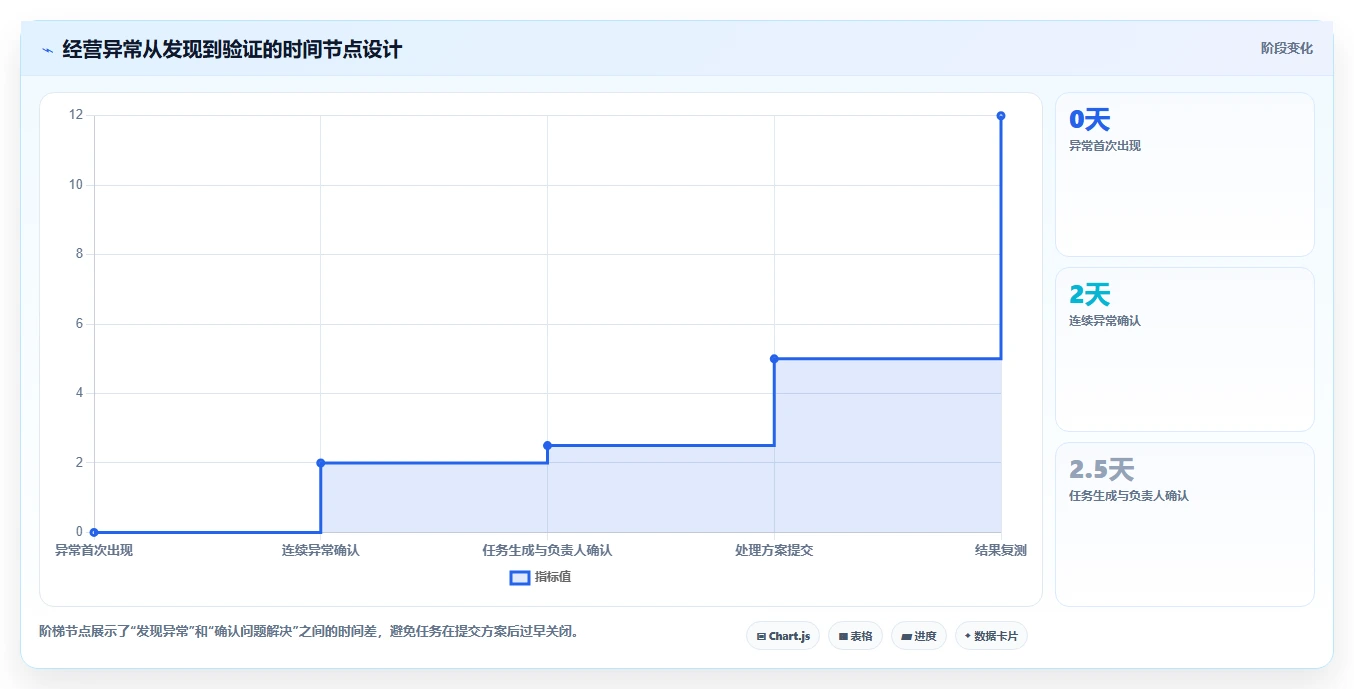

例如,某区域本月线索数量增长四成,但有效商机率下降十个百分点。管理者不应该只在看板上记录这个异常,还应创建一个“核查该区域线索质量和渠道来源”的任务,指定销售运营负责人,要求在三个工作日内输出渠道拆分、客户画像变化和跟进记录。这样,数据看板负责发现问题,任务协同负责推动问题解决。
某家拥有多个销售区域的企业,使用九数云搭建了销售运营看板,能够查看区域销售额、线索数量、商机转化率、回款进度和销售人员跟进情况。管理层每周都能看到数据,但一段时间后发现,会议中重复出现相同问题:某区域线索质量下降、某类客户跟进不及时、部分订单回款延期。
问题不在于看板不够漂亮,而在于数据异常没有进入任务流程。分析人员负责发现问题,销售主管负责口头传达,具体执行人再通过群聊接受安排。到了下一周,大家只能重新确认上周的问题是否处理,无法判断处理过程中的责任和证据。
我将这类问题称为“看板到行动的断层”。如果数据只负责展示,而任务只负责登记,两者之间没有连接,企业就会拥有两个孤立系统:一个告诉你哪里不正常,另一个告诉你大家正在忙。
项目团队先没有增加复杂功能,而是选择三个高频异常作为试点:区域有效商机率连续两周低于基准、重点客户超过二十四小时没有首次跟进、订单回款超过计划日期三天仍未更新状态。
每个异常都被设计为一套任务规则,包括触发条件、默认负责人、处理时限、必要证据和升级对象。这样,数据变化不再停留在报表上,而是能够直接进入责任人的待办列表。
| 异常条件 | 自动生成的任务 | 默认负责人 | 完成证据 | 升级条件 |
|---|---|---|---|---|
| 有效商机率连续两周低于区域基准 | 核查渠道来源、客户画像和线索清洗规则 | 销售运营负责人 | 渠道拆分表、样本核查结论、调整建议 | 五个工作日内未提交结论 |
| 重点客户超过24小时未首次跟进 | 完成首次联系并更新客户状态 | 客户归属销售 | 联系记录、客户反馈、下一步计划 | 超过36小时仍未更新 |
| 回款超过计划日期3天未更新 | 确认客户付款状态和内部开票节点 | 商务或财务协同人 | 客户确认信息、开票记录、预计到账时间 | 超过7天未形成处理方案 |
这里有一个容易被忽略的设计点:异常任务的完成证据必须提前规定。否则负责人可能只填写“已跟进”“已处理”,管理者仍然无法判断问题是否真的解决。
以下数据是项目复盘中的情景化样本推演,用于展示指标变化的观察方法,不代表某个行业的统一基准。试点持续八周,样本覆盖三个销售区域、四十六名销售人员和约两千条线索记录。团队主要观察异常发现到任务生成、任务生成到首次处理、任务关闭到结果验证这三个时间段。
试点前,销售运营每周需要人工筛选异常并在会议中分派任务,平均耗时约十六小时。试点后,异常筛选由看板规则完成,人工主要用于判断异常是否需要升级,耗时降至约五小时。
更重要的变化不是节省了十一小时,而是首次处理时效和结果回写率得到改善。原来只有约六成异常能够在当周形成明确处理记录,试点后提升到九成左右。部分异常虽然没有立即解决,但至少被标记、说明原因并进入后续跟踪。

九数云更适合承担数据接入、数据处理、指标分析、可视化看板和异常识别等工作。它的价值在于让管理者快速看清业务变化,并通过多维分析追溯异常来源。例如,可以按区域、渠道、客户类型、销售人员和时间周期拆解有效商机率,判断问题是集中在某个渠道,还是普遍存在于整个销售流程。
但我不会把数据看板直接等同于完整的任务管理平台。数据分析系统擅长回答“发生了什么、在哪里发生、可能为什么发生”,而任务协同系统擅长回答“谁来处理、什么时候处理、处理到哪一步、如何验收”。企业如果只购买分析平台,却没有设计后续执行机制,异常仍可能停留在会议讨论中。
更合理的组合方式是:用九数云承接多源数据和经营分析,用某项目管理平台承接任务分派、流程跟踪和结果验收,再通过接口或固定字段将关键结果回写到分析看板。这样,数据发现问题,任务推动解决,结果再次进入数据分析,形成闭环。

十人以内的团队不必一开始就搭建复杂审批流。建议先统一任务命名、负责人、截止时间、交付标准和完成证据五个字段,再建立一个周度任务看板。
小团队最常见的问题不是流程太少,而是任务上下文依赖负责人记忆。只要把“任务为什么做、交付什么、谁验收”写清楚,协同质量通常就会明显改善。
跨部门团队最需要的不是更多视图,而是明确的交接协议。每个部门都要知道自己交付什么、交付给谁、什么时候交付、对方如何验收。
我建议先梳理三个关键流程,例如活动上线、销售线索处理和客户问题解决。对每个流程画出任务链,标记所有等待点,再为等待超过阈值的任务设置升级规则。
阈值不应照搬其他企业。高频短周期工作可以按小时管理,研发、采购或大客户项目则可能需要按工作日甚至周管理。核心是让升级时点早于业务损失发生的时点。
企业拥有客户、订单、线索和运营数据后,可以开始建立自动触发任务。但建议从少量高价值规则开始,不要将所有指标都接入任务系统。
优先选择满足三个条件的指标:波动对业务影响较大、责任归属比较清晰、处理动作相对标准化。例如重点客户超时未跟进、订单回款延期、渠道转化率持续下降、库存低于安全阈值等。
对于需要大量判断的指标,可以先生成“分析任务”,而不是直接生成“整改任务”。分析任务的目的,是确认异常是否真实、原因是什么、是否值得投入资源。只有完成分析后,才进入具体整改。
快速增长的团队经常调整组织、产品和目标,流程很难一次设计稳定。此时平台应优先保证信息可见、责任可追踪和变更有记录,不宜把审批节点设置得过于复杂。
我会建议采用“标准主流程加异常分支”的方式。八成以上重复任务走标准模板,剩余特殊事项允许负责人选择异常原因、修改参与人或申请调整节点。平台既有规范,又不会因为一次特殊需求导致全流程失效。
有些企业不是没有系统,而是系统太多、字段太多。员工在多个平台重复录入相同信息,最终为了完成填报而更新状态,却没有时间真正处理问题。
此时最有效的动作不是继续增加功能,而是做一次“任务字段审计”。把每个字段分成四类:决策必需、协同必需、统计有用、暂时无用。暂时无用的字段直接隐藏,统计有用但不需要人工填写的字段尽量自动获取。
会议也应当从逐条念任务改为处理异常。正常完成的任务通过看板自助查看,会议只讨论逾期、阻塞、资源冲突和需要决策的事项。这样平台才会替代会议中的信息搬运,而不是为会议增加一套材料。

审批节点越多,风险控制通常越强,但任务流转速度会下降。对于预算审批、合同审核、客户投诉升级等高风险事项,增加节点是合理的;对于日常内容排版、常规数据更新和内部资料整理,过多审批只会制造等待。
| 任务类型 | 建议流程 | 主要收益 | 主要代价 |
|---|---|---|---|
| 高风险财务或合同任务 | 双人复核、审批、留痕 | 降低合规和资金风险 | 流转时间较长 |
| 常规内容发布 | 模板、检查清单、抽检 | 提高发布速度 | 需要接受少量例外风险 |
| 客户问题处理 | 分级响应、超时升级 | 兼顾响应效率和问题复杂度 | 需要准确设置优先级 |
| 探索性创新项目 | 阶段目标、轻审批、定期复盘 | 保留试错空间 | 过程标准化程度较低 |
标准化可以降低新人学习成本,也方便统计和复盘;但如果所有任务都被强行放进同一模板,平台会与真实工作脱节。我的判断方法是看任务是否具有稳定的输入、稳定的步骤和稳定的验收标准。
三个条件都满足的任务适合模板化,例如月度报表、标准活动上线、客户回访。只满足一到两个条件的任务适合半结构化管理,例如渠道拓展、内容策划和复杂客户解决方案。完全不稳定的探索任务,则更适合只保留目标、负责人、阶段节点和复盘记录。
自动化最适合处理重复、规则明确、错误代价可控的事项,例如创建周期任务、发送到期提醒、同步状态、汇总数据和生成异常清单。
人工判断更适合处理客户关系、内容方向、资源冲突、异常原因和战略选择。平台可以提供上下文、历史数据和候选方案,但不应在缺乏可靠规则时替代业务负责人。
一个简单的判断公式是:如果任务的输入和输出可以被清晰定义,且异常情况占比较低,就适合自动化;如果任务依赖经验、谈判或创造性判断,就应当把自动化放在信息准备和提醒层。
企业经常纠结于“所有工作是否要放进一个平台”。我的经验是,统一入口有利于管理者观察全局,但专业工具更适合处理某些深度场景。关键不是工具数量,而是是否存在清晰的主数据和任务回写规则。
例如,客户数据可以留在客户系统,财务数据可以留在财务系统,分析可以通过九数云完成,但关键运营任务必须有一个明确的承接位置。否则每个系统都只保留自己的局部状态,跨系统协同仍然依赖人工。
建议企业明确三件事:
所有任务都要求实时更新,看起来管理精细,实际上会增加员工负担。更新频率应当与任务风险和周期匹配。高价值、短周期、强依赖任务可以按天甚至按小时更新;低风险、长周期任务按周更新即可。
我通常建议采用“事件触发更新”,而不是固定频率填报。发生负责人变更、依赖完成、审批通过、交付物提交、客户反馈或指标异常时更新状态,其他时间不要求为了形式修改任务。
先选择一个真实业务流程,访谈执行者、主管和结果使用者。重点不是问大家“想要什么功能”,而是记录一个任务实际如何流转:从哪里提出、如何分派、谁提供资料、在哪里等待、怎样确认完成、结果如何反馈。
建议至少收集以下数据:
这一步的目的,是找到最贵的协同损耗。例如,如果延期主要来自审批等待,就不应优先建设复杂的个人任务视图;如果问题主要来自需求反复修改,就应先建立需求模板和验收标准。
任务字段不宜追求完整,而应围绕决策和交接设计。建议先确定任务名称、业务目标、负责人、协作者、截止时间、优先级、交付物、依赖任务、风险状态和完成证据。
状态设计建议控制在六到八个以内,并为每个状态写清进入条件和退出条件。例如,“待审核”表示交付物已经提交且责任人不再修改;“已完成”表示执行动作完成;“已验收”表示交付物符合标准并被结果负责人确认。
试点不应选择最简单、最不重要的流程,因为它无法暴露真实问题;也不应选择最复杂、最关键的流程,因为失败成本太高。比较合适的是高频、跨两个到三个团队、能够在两到四周内观察结果的流程。
例如,可以选择一次标准活动上线、重点客户线索处理或月度经营复盘。试点期间不急于追求所有人全部使用,而是确保关键负责人能够在平台中完成任务确认、风险标记和结果验收。
如果企业已有数据分析基础,可以将少量关键指标接入任务触发机制。以九数云为例,可以先利用其数据连接和分析能力统一不同来源的数据,再通过看板识别异常。任务平台则承接异常处理、负责人分派和结果反馈。
连接时要避免把所有数据字段都同步过去。只同步那些能够帮助负责人判断任务背景、执行动作或验证结果的字段。例如区域、渠道、客户类型、异常指标、基准值、当前值和趋势信息,通常比整张明细表更有用。
管理看板应当回答四类问题:哪些任务即将影响目标、哪些任务正在等待、哪些负责人出现过载、哪些问题重复发生。不要只展示任务总数和完成率,因为这两个数字很容易掩盖真实风险。
我建议至少建立四个视图:
如果任务延期,不能只问“为什么没有完成”,还要问“任务是否在一开始就具备完成条件”。有些延期来自个人执行,有些来自错误估时,有些来自依赖缺失,还有些来自目标在中途发生变化。
复盘时可以使用“事实,原因,改进,负责人,验证时间”的结构。每项改进都必须转化为后续任务或流程调整,否则复盘只能产生会议纪要,无法改变下一轮执行。

平台演示往往展示顺畅的理想流程,但企业真正关心的是异常场景。选型时应拿一条真实任务链测试:负责人临时请假怎么办,任务依赖延期怎么办,审批人未处理怎么办,需求发生变更怎么办,交付物不合格怎么办,任务关闭后如何查看历史记录。
我建议准备五个测试场景:
测试时不要只观察“能不能做到”,还要记录完成每个动作需要多少步、是否需要重复录入、普通员工能否理解状态、管理者能否快速找到阻塞点。
| 能力 | 验收问题 | 不合格表现 |
|---|---|---|
| 任务建模 | 能否关联目标、项目、客户或数据异常 | 任务只能挂在部门或个人名下 |
| 责任管理 | 能否区分负责人、协作者、审批人和知会人 | 多人共同负责,无法确认最终责任 |
| 依赖管理 | 能否查看等待对象、前置任务和升级时限 | 只能看到延期,无法看到延期原因 |
| 证据管理 | 能否上传交付物、记录变更和完成验收 | 完成状态只依靠手工勾选 |
| 数据连接 | 能否将关键指标与任务结果进行关联 | 看板和任务相互孤立,需要手工复制 |
平台成本不只是软件费用,还包括流程设计、数据治理、权限配置、培训、迁移、维护和员工每天的更新成本。如果一个任务平均需要多填三个字段,团队每周新增五百个任务,一个月就会产生大量额外录入时间。
我建议用以下方式估算:
如果平台只能减少汇报工时,却无法改善阻塞、返工和结果验证,那么它的价值可能低于预期。反过来,即使节省的填报时间不多,只要能够减少一次重大客户流失或一次关键项目延期,投入也可能是值得的。
过程效率指标用于观察任务流转速度,包括首次响应时长、平均处理时长、等待时长、按期完成率和任务周转周期。这些指标适合按团队、任务类型和优先级拆分,不宜只看整体平均值。
例如,整体平均处理时长下降,可能只是简单任务增加,而重点任务依然严重延期。因此,管理者需要同时观察中位数、长尾任务和高优先级任务表现。
协作质量可以通过返工率、责任变更次数、信息补充次数、阻塞重复率和依赖超时率衡量。这组指标能够反映任务描述、输入条件和交接机制是否完善。
如果上线后任务按期率提高,但返工率同步上升,说明团队可能通过降低验收标准来追求速度。只有过程效率和协作质量同时改善,才能说明平台真的改善了工作方式。
经营结果指标要根据业务类型选择,例如有效线索率、商机转化率、回款周期、客户续约率、内容带来的咨询量、活动投入产出比和客户问题解决率。
任务平台不一定直接创造收入,但应当帮助企业更快发现问题、更快采取行动,并让行动结果可验证。分析时要关注任务动作与指标结果之间的时间关系,避免把所有结果变化都归因于平台上线。
长期来看,任务协同还应改善组织能力,例如新人独立完成任务的时间、关键流程模板复用率、经验文档使用率、跨部门问题重复发生率和管理者主动干预比例。
如果平台运行半年后,所有复杂问题仍然只能找某位老员工解决,说明经验没有沉淀为流程。好的平台会让组织逐渐减少对个人记忆的依赖。

项目管理通常关注目标、范围、周期、资源和交付;任务协同更关注具体工作如何在个人和团队之间流转。项目管理提供全局框架,任务协同负责让框架中的工作真正发生。
一个项目可以包含多个阶段、多个团队和数百项任务。如果没有任务协同,项目计划很可能停留在管理层文档中;如果只有任务协同而没有项目目标,团队又容易陷入“忙碌但不一定有效”的状态。
不需要。临时沟通、几分钟即可完成的小事项和完全私人的备忘录,不必全部进入平台。建议将影响他人、具有明确交付物、需要跟进、会影响业务目标或需要留痕的工作纳入平台。
纳入标准越清晰,员工越容易接受。不要用“所有事情都必须录入”替代流程设计,否则平台会被大量低价值任务淹没。
不一定。任务过粗会导致责任不清,任务过细则会增加维护成本。最合适的拆分单位,是一个负责人能够在一个明确周期内完成、并且有独立交付或交接价值的工作单元。
如果一个任务需要超过一周且涉及多个交付节点,可以拆分;如果拆分后每个子任务都没有独立验收标准,只是把一句话变成很多动作,则没有必要。
通常不能完全替代。数据分析平台擅长连接数据、建立指标、识别趋势和定位异常;任务协同平台擅长分派责任、管理节点、记录沟通和验收交付。两类能力可以结合,但不应混为一谈。
如果企业当前主要问题是数据分散、口径混乱和经营情况看不清,应先完善数据分析;如果主要问题是任务延期、跨部门等待和责任不清,应先完善任务协同;如果两类问题同时存在,则应设计数据到任务的连接机制。
最有效的方式不是反复强调平台价值,而是让员工在第一周就感受到它减少了重复沟通。比如自动带出任务背景、减少周报填报、让负责人一次看到所有待处理事项、让延期原因不再需要重复解释。
同时,管理者必须停止在群聊和表格中维护第二套任务状态。如果平台里更新了,会议、群聊和周报仍然要求重新填一遍,员工自然会认为平台只是额外负担。
我对任务协同有一个比较明确的判断:平台真正要管理的不是任务数量,而是组织承诺的兑现过程。任务创建解决“记住”,负责人解决“有人管”,依赖关系解决“能推进”,交付证据解决“可验收”,数据关联解决“有结果”,复盘机制解决“下次做得更好”。
如果企业刚开始建设运营管理平台,不要先罗列几十项功能,也不要先追求复杂的自动化。先挑一个真实、频繁、跨团队的流程,记录它最常见的等待、返工和信息缺失,再围绕这些损耗设计任务字段、状态和升级规则。
如果企业已经拥有九数云等数据分析能力,则可以进一步观察“数据异常是否能够形成任务、任务结果是否能够回到数据看板”。这一步往往比增加一个新报表更有价值,因为它让分析不再停留在展示层,而是进入执行层。
下一步可以从三个动作开始:选定一条流程、统计一周协同损耗、为前三类高频异常建立任务规则。当团队能够清楚看到谁在等待、什么正在阻塞、哪些行动影响目标时,运营管理平台才不再是信息仓库,而会成为推动业务持续向前的执行系统。
我以前一直以为任务协同就是把工作安排发到平台上,再让负责人点一下“已完成”。但实际使用后发现,任务发布得越多,团队反而越容易陷入反复催办和重复确认。我想知道,一个真正有效的任务协同功能,究竟应该解决哪些问题?
任务协同的核心不是“把任务发出去”,而是让任务经过创建、分派、执行、反馈、验收和复盘,最终形成一条可追踪的责任链。只要其中一个环节缺失,平台就可能变成新的通知栏,而不是运营管理工具。我在梳理门店活动任务时,最先遇到的问题并不是员工不会操作,而是任务本身没有被定义清楚。
例如“本周完成门店陈列优化”看起来像一项任务,实际上至少包含物料到货确认、陈列位置调整、现场拍照、店长确认和区域验收五个动作。如果平台只记录一个总任务,管理者仍然不知道卡在哪一步。一个可执行的任务,至少要明确五项信息:负责人、协作人、完成时间、执行标准和提交证据。
负责人解决“谁对结果负责”,协作人解决“谁需要配合”,执行标准解决“做到什么程度才算完成”,提交证据则避免出现“回复完成但现场没有变化”的情况。
协同环节需要记录的信息缺失后的典型问题 创建目标、范围、标准每个人理解不同 分派负责人、协作人、截止时间任务无人认领或互相等待 执行状态、评论、异常管理者只能反复追问 验收证据、检查项、驳回原因提交被误认为完成 复盘延期、返工、异常类型同类问题重复发生 我的判断是,任务协同平台最重要的指标不是“创建了多少任务”,而是任务是否能从要求自然流转到结果。
尤其要区分“已提交”和“已验收”:前者只代表执行人交付了材料,后者才代表结果符合要求。运营团队如果只看完成数量,不看验收通过率,很容易得到一份看似漂亮、实际失真的报表。
我正在比较几类运营管理平台,有的功能列表很长,有的界面看起来很简单,但销售人员都说可以实现任务闭环。我不想只按照功能数量做选择,尤其担心买回来后,一线员工嫌操作复杂、管理者还是要靠群聊催进度。应该用什么标准判断任务协同能力是否真正够用?
选任务协同功能时,我建议不要先看“有没有任务管理”这个大标签,而要拿一项真实业务做压力测试。可以选择一次门店巡检、促销活动或新品上线,把任务从总部下发一直模拟到一线提交和管理者验收,平台能否顺畅跑完这条链路,比功能介绍页更有判断价值。第一关是任务能否拆清楚。
平台至少应支持子任务、批量分发、任务模板和重复任务。比如总部要给80家门店下发同一项活动要求,如果只能逐条创建任务,运营人员会把大量时间消耗在录入上;如果只能复制任务而不能替换门店、负责人和截止时间,又容易造成责任信息错位。第二关是责任是否可见。
测试时要故意把任务转交给另一名负责人,再查看系统是否保留变更记录。很多平台能显示“当前负责人”,却看不到谁在什么时候完成了转交。出现延期争议时,只有当前负责人而没有责任变更历史,管理者仍然很难还原事实。第三关是结果能否验收。
一个成熟的流程应当允许执行人提交图片、表单、数据或说明,验收人可以通过、驳回并写明整改要求。特别要检查驳回后是否能重新提交,以及原始提交记录是否保留。没有这两个能力,任务很容易在聊天记录中反复流转。
测试项目合格表现风险信号 任务拆解支持子任务、模板、批量分发只能建立单层任务 责任管理负责人、协作人和转交记录清晰只有一个模糊的“处理人” 过程追踪状态、评论、附件和操作日志完整只能查看最终状态 结果验收支持驳回、整改、复验提交后直接算完成 数据分析可按区域、门店、人员筛选只能看总任务数 我更看重“少数关键功能能否被一线稳定使用”,而不是功能总量。
可以给三名实际执行人员做一次15分钟的现场测试,观察他们是否能独立领取任务、提交证据和处理驳回。如果每一步都需要管理员解释,平台即使功能齐全,也很难真正落地。
我们过去做门店巡检时,督导在群里发图片,店长在另一个群里回复整改,区域经理再用表格汇总,月底复盘时经常找不到原始记录。我想知道,任务协同应该怎样嵌入实际流程,而不是简单把群聊和Excel搬到另一个系统里?
任务协同落地最容易被忽略的一点,是“问题任务”和“整改任务”不能混为一谈。巡检时发现问题,只能说明现场存在异常;只有把异常转化为有负责人、有期限、有验收标准的整改任务,管理动作才真正开始。以门店巡检为例,我会把流程拆成四层。第一层是巡检任务,明确检查范围、检查项和到店时间;
第二层是问题记录,保存现场图片、问题分类和严重程度;第三层是整改任务,把每个问题分配给具体负责人;第四层是复验任务,由督导或区域经理确认整改是否达标。这四层不能只依靠一个“已完成”状态。一次实操中,如果把“门头物料未更换”直接标成完成,系统无法判断门店是已经更换、已经提交照片,还是只是口头承诺。
更合理的状态应包括“待整改”“整改中”“待复验”“已通过”和“需返工”,每个状态都对应下一步动作。
场景任务主体完成证据验收角色 门店巡检完成检查并记录问题检查表、现场照片区域督导 问题整改按标准处理异常整改前后对比图、说明巡检人员 促销执行完成陈列、物料和培训陈列照片、培训记录区域负责人 活动复盘汇总未完成和返工原因数据报表、问题分类总部运营 促销活动也可以沿用同样的逻辑。
总部发布活动方案后,区域负责人拆分物料、陈列、培训和数据回传任务;门店执行并提交结果;区域负责人验收;总部只需关注未确认、即将逾期、已驳回和多次返工的门店。这样,管理者关注的是异常,而不是每天逐家询问进展。
判断流程是否有效,可以连续观察两轮同类任务:第一轮记录延期率、驳回率和平均整改次数,第二轮使用优化后的模板再测一次。即使不承诺具体的效率提升,也能清楚看出问题是否从“信息找不到”转变成“异常可定位”。这比单纯统计平台活跃人数更有管理价值。
我见过一些团队花了不少时间配置字段、审批和提醒,平台上线后却没人愿意认真填,最后还是回到群聊里催进度。我们也担心一开始把所有业务都搬进去,导致流程过重。任务协同应该怎样分阶段上线,哪些功能和做法最容易踩坑?
任务协同上线失败,通常不是因为平台没有功能,而是团队把“信息上线”误当成“流程上线”。如果只是要求所有人把群里的通知复制到平台,员工会多做一次录入,管理者却没有获得更可靠的过程信息,抵触情绪很快就会出现。第一个常见误区是字段设计过度。
为了显得规范,项目初期经常一次性加入十几个必填字段,包含任务来源、业务类型、优先级、预算、关联客户等信息。但一线员工真正需要填的往往只有目标、截止时间、负责人、执行结果和异常说明。字段越多,填报越容易敷衍。第二个误区是提醒过密。
我测试过一套提醒规则:任务创建提醒、领取提醒、到期前三天提醒、到期前一天提醒、当天提醒和逾期提醒全部开启后,执行人员一天收到多次相似通知,最后反而忽略了真正重要的逾期信息。提醒应当和动作绑定,例如未确认才提醒负责人,逾期未处理才升级给上级。第三个误区是状态设计脱离实际。状态不是越细越专业。
对门店活动来说,“待确认、执行中、待验收、已通过、需整改”通常已经足够。如果再增加“已查看、部分完成、材料待补、人工复核中”等状态,却没有对应的处理规则,报表会变复杂,管理者也难以判断真正的阻塞点。
上线阶段建议做法暂缓内容 第1周选一个高频场景,统一任务模板不要覆盖全部部门 第2周验证分派、提交、验收和驳回不要急于配置复杂看板 第3周统计延期、返工和漏填情况不要只看登录人数 第4周根据一线反馈调整字段和提醒不要把原流程原样固化 我建议先选择一个边界清晰、频率较高的场景,例如每周门店巡检或月度促销执行,连续运行两到四周。
验收指标可以设为任务确认率、按时提交率、验收通过率、平均返工次数和逾期原因分布。这里尤其要注意,登录次数和创建任务数只能说明平台被使用,不能说明协同质量变好了。最后要保留人工沟通的出口。复杂异常不适合强行塞进表单,平台负责沉淀责任、状态和结果,群聊或电话可以用于快速讨论,但讨论结论必须回写到任务中。
这样既不会把平台做成僵硬的审批系统,也不会让关键决定重新消失在聊天记录里。


读者评论
把任务协同从“分派事项”提升到“管理承诺”,这个判断很准确。尤其是明确唯一负责人、交付标准和结果证据,能明显减少多人参与却没人真正负责的情况。
文中把等待时间单独拿出来分析很有价值。审批、资料和权限造成的延误,确实不能简单归因于执行效率,平台最好能记录等待起止时间,方便管理者判断瓶颈到底在哪。
任务拆解不宜越细越好,这一点很实用。只有涉及责任交接、独立验收或关键依赖时才拆分,既能保留过程透明度,也能避免员工把精力耗在频繁更新状态上。
