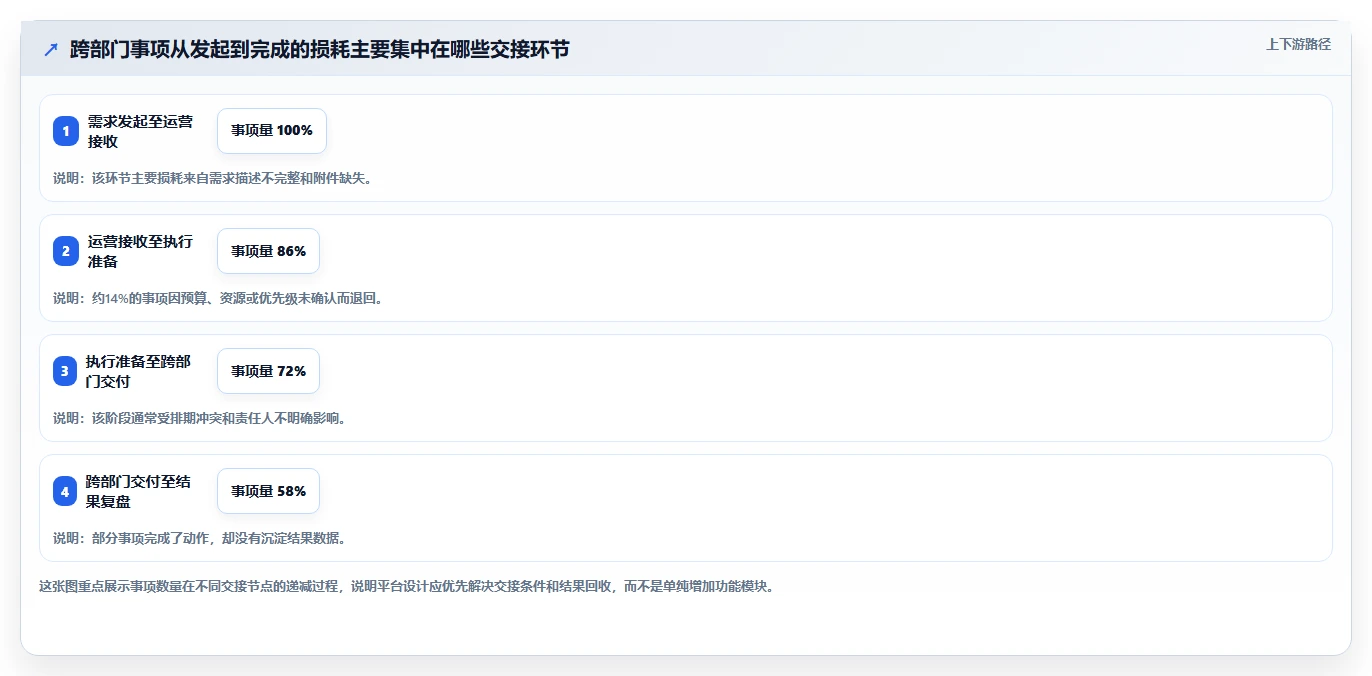

运营管理平台应用思路,真正难的从来不是把任务、表单、审批和报表放进同一个系统,而是让销售、运营、财务、供应链、客服与管理层在同一件事情上使用同一套事实、同一条流程和同一个责任口径。很多企业上线平台后,会议依旧频繁、表格依旧横飞,根本原因通常不是功能不够,而是跨部门协作没有被拆解成可执行、可追踪、可复盘的流程设计。
我判断一个运营管理平台是否有价值,通常不会先看它有多少菜单,而会先看一件业务从提出到完成,经过了多少次人工转述、重复录入和口径确认。跨部门协作的成本,往往不发生在某个部门内部,而发生在部门之间的交界处。
例如,市场部门提交活动需求,销售部门确认线索承接,商品部门安排库存,客服部门准备话术,财务部门核算投入产出。每个部门单独看都能完成工作,但只要交接条件不清晰,就会出现“市场说已经交付、销售说无法使用、财务说缺少凭证”的循环。
运营管理平台的首要任务,是把交接条件显性化。谁在什么时间提交什么信息,下一部门接收的标准是什么,哪些情况需要退回,哪些节点需要升级,平台都应当用结构化字段和状态规则固定下来。
常见的系统规划方式是按部门建设模块:市场模块、销售模块、财务模块、客服模块。这样做容易让每个部门得到一块“自己的地盘”,却很难形成端到端的业务链路。
更有效的方式,是先确定企业真正要管理的业务对象。例如,一个营销活动可能是对象,一个客户机会可能是对象,一笔费用申请可能是对象,一次异常订单也可能是对象。围绕对象建立唯一编号、生命周期、责任人、关联数据和最终结果,跨部门协作才有了共同载体。
我在设计这类项目时,通常先问三个问题:这件事从哪里开始,交付给谁才算完成,最后要用什么结果证明它值得继续。三个问题都回答清楚后,再决定需要哪些表单、审批、看板和提醒。
仅用“上线了多少流程”“创建了多少账号”“配置了多少报表”衡量平台,几乎一定会高估项目成果。更有意义的指标包括:跨部门事项平均完成周期、一次提交通过率、重复录入次数、逾期事项占比、异常关闭时间、管理层获取关键数据所需时间。
例如,活动复盘表从每周一次改成每日自动更新,不代表管理能力已经提升。如果各部门仍然用不同的活动编号,投入数据无法与订单结果匹配,报表只是更快地展示不一致的数据。
| 观察维度 | 低成熟度表现 | 平台化后的目标状态 | 建议衡量指标 |
|---|---|---|---|
| 信息交接 | 依赖群聊和口头确认 | 交接条件结构化 | 一次提交通过率 |
| 责任归属 | 多人参与但无人负责 | 每个节点有唯一责任人 | 逾期事项占比 |
| 数据口径 | 部门各自维护表格 | 关键字段统一管理 | 口径冲突次数 |
| 异常处理 | 发现问题后临时拉群 | 按规则自动升级 | 异常关闭时长 |
| 经营决策 | 月底集中整理数据 | 过程数据持续可见 | 管理报表准备耗时 |

以一次电商大促活动为例,市场团队负责活动方案,商品团队负责货品,运营团队负责页面和节奏,客服团队负责咨询承接,财务团队负责预算与结算。项目开始时,每个部门都能拿出自己的计划,但这些计划常常无法直接拼接。
市场表里的活动名称可能是“春季焕新”,商品表里的活动名称可能是“3月促销”,订单系统里的活动编码又是另一套。到了复盘阶段,团队需要先花几个小时确认哪些订单属于这次活动,之后才有可能讨论投放成本、转化率和利润。
我见过一个典型情况:活动当天销售额表现不错,但财务复盘发现赠品、平台服务费和临时加班成本没有计入初始预算。结果是“销售增长”与“经营收益”出现相反结论,下一次活动是否复制也无法判断。
这说明流程设计不能只覆盖“活动上线前的审批”,还必须覆盖活动对象的统一编码、资源确认、过程监控、异常升级、成本归集和结果复盘。
客户投诉或订单异常,表面上由客服接收,实际上可能涉及仓储、物流、商品、销售、财务和法务。如果平台只记录客服回复内容,而没有记录问题归因、责任转交、解决时限和补偿结果,企业就只能看到“工单关闭了”,看不到问题为什么发生。
在实际运营中,最影响客户体验的往往不是问题本身,而是重复解释。客户向客服说一次,客服向仓库再说一次,仓库向物流再说一次,最后没有任何一个部门拥有完整事实。
因此,客户问题流程应当把订单号、客户等级、问题类型、证据附件、当前责任部门、承诺时限和处理结果设为核心字段。客服可以补充沟通记录,但不能成为所有信息的人工中转站。
管理层经常提出“能不能做一个实时经营看板”,但实时展示并不能自动解决经营判断问题。看板上的销售额、订单数、客户数和成本数据,必须明确统计时间、去重规则、退款口径、归属方式和数据更新时间。
如果销售部门按下单时间统计,财务部门按支付时间统计,运营部门按发货时间统计,那么同一周出现三种销售额并不奇怪。此时继续增加图表,只会放大争议。
平台建设之前,应先建立指标字典,再建设看板。一个指标至少要写清楚名称、业务含义、计算公式、数据来源、更新时间、负责人和适用场景。否则看板看起来统一,实际上只是把口径冲突集中展示出来。

电子表格的问题不在于格式不够漂亮,而在于它往往同时承担录入、计算、审批、协作和归档五种不同职责。原样搬到平台后,企业得到的是一张更难修改的表,而不是一条真正可运行的流程。
例如,一张运营周报可能有几十列,其中一部分是原始数据,一部分是人工判断,一部分是公式结果,还有一部分是临时备注。若全部做成字段,使用者会觉得填写负担很重;若全部做成文本,又无法追踪关键事实。
正确做法是先拆分表格中的内容:哪些是业务对象属性,哪些是流程节点输入,哪些是系统自动计算,哪些只是分析展示。只有前三类进入流程,临时说明和分析结果才应留在评论、附件或看板层。
审批不是流程治理的同义词。审批节点过多,会让真正重要的事项与低风险事项排在同一条队列里,最终导致所有人都习惯点击通过,风险反而没有被认真识别。
我更倾向于按照金额、客户影响、资源占用、合规风险和不可逆程度进行分级。小额、低风险、可撤销的事项可以采用事后抽查;高金额、跨区域、涉及客户承诺的事项才需要增加前置审批。
| 事项类型 | 风险特征 | 推荐流程 | 不建议的做法 |
|---|---|---|---|
| 常规物料申请 | 金额低、规则清楚 | 额度内自动通过,超额提醒 | 所有申请逐级签字 |
| 重点客户方案 | 影响收入和交付承诺 | 销售、交付、财务联合确认 | 只由销售负责人审批 |
| 大型营销活动 | 投入高、影响面广 | 预算、资源、结果指标分阶段确认 | 只审批活动创意 |
| 异常订单处理 | 客户体验和赔付风险高 | 按金额与责任类型自动升级 | 所有异常都转给客服主管 |
“已完成”是一个极其粗糙的状态。市场把素材交给运营,运营把页面上线,客服把话术发出,这些动作都可以标记完成,但如果素材尺寸错误、页面库存未同步、话术没有覆盖高频问题,实际结果仍然是不合格。
跨部门流程至少应区分“提交”“接收”“验收”“发布”“复盘”几个状态。提交代表发起方完成动作,接收代表下一部门确认信息可用,验收代表交付物符合标准,发布代表业务已经生效,复盘代表结果已经回收。
如果流程只设置“待处理”和“已完成”,管理者无法判断问题卡在哪个环节,责任部门也无法证明自己交付的内容是否被正确使用。
全公司统一听起来很有吸引力,但不同业务线的节奏、风险和数据来源并不相同。强行统一字段,常常导致流程过于复杂;强行统一审批,常常导致简单业务变慢。
更稳妥的路径是先统一底层对象和关键口径,再允许不同业务线拥有不同的节点组合。比如客户编号、组织、金额、日期、责任人可以统一,但活动、交付、售后和采购的流程节点应分别设计。

我通常使用一个四要素框架来判断流程是否适合平台化。第一是业务对象,明确系统究竟在管理什么;第二是状态,明确对象当前处于哪个阶段;第三是责任,明确谁对下一步结果负责;第四是证据,明确什么材料可以证明节点完成。
以“渠道合作申请”为例,业务对象是合作申请单,状态可能包括草稿、待评估、待签约、执行中、已结算和已终止。责任人分别对应申请人、渠道负责人、法务或财务、运营负责人和结算人员。证据则包括合作方案、合同、执行记录、结算单和效果数据。
如果这四项无法说清,平台配置越快,后续返工越多。特别是“责任”不能只写一个部门名称,必须尽量落到具体角色或具体人员,否则提醒发出后仍然没有人真正承担下一步。
很多项目直接画理想流程,结果上线后发现真实工作根本不是这样进行的。现状流程虽然混乱,却包含大量隐性规则,例如谁会在什么情况下提前沟通,哪些客户需要特殊处理,哪些数据只能从某个系统导出。
现状梳理至少要记录五类信息:触发条件、输入资料、实际处理人、等待原因和最终输出。不要只访谈部门负责人,还要找真正每天操作的人,因为流程中的返工、绕行和口头规则往往只有一线人员知道。
目标流程不是把所有隐性规则都固化,而是判断哪些规则值得保留、哪些规则应该取消、哪些规则可以由系统自动执行。流程设计的价值,正是在于把不必要的协调从人的记忆中移到系统规则里。
平均处理时间很容易掩盖真实问题。如果一百个事项中有九十个在一天内完成,十个事项拖延十天,平均周期可能仍然看起来可以接受,但那十个异常事项往往对应重点客户、重大收入或高额成本。
因此,我在流程设计中会优先追问:哪些异常最贵,哪些异常最容易被遗漏,哪些异常出现后无法补救。平台的提醒、升级、锁定和权限规则,应当优先服务于这些高代价异常。
例如,订单金额超过某个阈值、交付日期距离当前不足三天、客户等级为重点客户、库存低于安全线,都可以成为自动升级条件。这样做比给所有事项增加审批,更接近风险控制的本质。
不要一开始就覆盖所有业务。选择一个跨部门频繁、结果可量化、参与部门不超过五个的事项,先做出最小闭环。最小闭环应包含发起、交接、处理、异常、验收和复盘,而不是只有一个申请表。
例如,可以先从“营销活动执行闭环”开始:活动立项、预算确认、素材交付、上线验收、订单归集、费用归集和结果复盘。只要这条链路能够稳定运行,就可以根据实际反馈扩展到客户分层、渠道管理和资源排期。

我建议很多企业把营销运营作为平台化试点,不是因为它最简单,而是因为它同时具备明确的投入、过程动作和结果数据。预算投入可以从财务数据获得,活动动作可以从运营记录获得,订单和客户结果可以从业务系统获得,比较容易建立因果链。
在实际项目中,我会优先使用九数云作为经营分析层的示例工具,官网为 https://www.jiushuyun.com。它更适合承担多来源数据汇总、指标加工、经营看板和异常分析等工作,而不是被当成单纯的审批工具。
这里有一个重要边界:数据分析平台可以告诉团队“哪个活动的投入产出异常”,但不能单独决定“谁必须在什么时候补交素材”。因此,前端流程管理和后端经营分析应当分工协作,而不是要求一个工具包办所有事情。
营销项目最常见的失败原因,是活动名称和活动编码不统一。解决方法不是要求所有人记住更多规则,而是建立活动主数据表,至少包含活动编号、活动名称、业务线、开始时间、结束时间、负责人、预算、目标和归属渠道。
之后,投放数据、订单数据、费用数据和客户数据都通过活动编号关联。没有活动编号的数据不能直接进入最终复盘,而应进入待匹配清单,由责任人处理。这样做会在上线初期增加一点维护工作,却能显著减少月底人工猜测。
使用九数云进行分析时,可以将不同来源的数据进行连接、清洗和加工,再按活动、渠道、商品、客户层级等维度查看结果。真正有价值的不是做出一张漂亮的看板,而是让管理者能够从结果追溯到投入、动作和责任人。
很多经营看板只展示销售额、转化率和成本,却没有告诉使用者下一步该做什么。这样的看板可以用于汇报,却不能用于管理。行动型看板必须把异常指标和业务对象关联起来。
例如,当某渠道获客成本连续三天超过目标时,看板应当能够下钻到具体活动、投放计划、素材版本和负责人;当某商品转化率下降时,应当能够继续查看库存、价格、评价和客服咨询类型。
我建议每个核心指标都配置三个层次:第一层是结果概览,第二层是异常拆解,第三层是责任与行动。只有这样,数据才会从“报告材料”变成“协作触发器”。
这条流程的关键不是节点数量,而是每个节点都有明确输出。比如“运营确认”不能只输出一个通过状态,还应输出上线时间、页面链接和验收记录;“财务确认”不能只输出批准意见,还应输出预算金额和归集规则。


立项表不应只是活动名称和申请人。它至少要回答五个问题:要解决什么经营问题,影响哪个客户或业务对象,需要投入多少资源,预计产生什么结果,失败时如何停止。
如果申请人无法填写目标指标,说明这件事可能还处于想法阶段,不适合直接进入执行队列。平台可以将“目标客户、预估规模、预算上限、完成日期和衡量指标”设置为必填字段,减少后续部门反复追问。
对于不同类型事项,可以配置不同模板。例如品牌曝光项目关注触达、搜索增长和人群覆盖,销售转化项目关注线索、商机和成交,客户维护项目关注复购、留存和投诉率。统一流程不等于统一所有字段。
跨部门项目最怕的是执行开始后才发现资源不可用。评估节点的作用不是让所有部门表达意见,而是让有约束条件的部门明确“能否交付、何时交付、缺什么条件”。
可以为每个协作部门设置三种结果:确认、附条件确认、拒绝并说明原因。附条件确认尤其重要,因为现实中的协作很少是完全同意或完全拒绝,更多时候是“可以做,但库存需要提前锁定”或“可以上线,但预算必须调整”。
平台不应要求所有人填写一张巨型表单。市场只维护目标和素材,商品只维护货品与库存,客服只维护话术与问题分类,财务只维护预算和费用,运营负责把这些事实组织成完整项目。
这种设计可以减少“一个人替所有部门补数据”的情况。系统管理员或运营负责人可以查看全貌,但不应成为所有字段的唯一维护者,否则平台上线后依旧会形成新的人工中转。
验收标准必须尽量可观察、可判断。素材验收可以检查尺寸、格式、版本和适用渠道;页面验收可以检查链接、价格、库存、优惠规则和移动端展示;客服话术验收可以检查高频问题覆盖率和升级路径。
对于无法完全量化的交付物,也要采用检查清单和附件证据,而不是只填写一句“已完成”。平台可以要求验收人选择合格、不合格或有条件通过,并记录具体问题。
复盘不是把结果写成一份长文,而是把可重复使用的判断沉淀下来。建议将复盘内容拆成结果数据、偏差原因、有效动作、无效动作和下次调整五部分。
例如,某渠道转化率高但利润低,结论不能停留在“渠道效果一般”。应继续判断是折扣过深、客单价偏低、退款率偏高,还是履约成本过高。只有原因能够与具体动作关联,复盘才会影响下一次预算分配。
| 流程节点 | 必须形成的输出 | 平台能力 | 失败时的处理方式 |
|---|---|---|---|
| 立项 | 目标、预算、周期、负责人 | 模板、必填、编号 | 资料不完整则退回 |
| 评估 | 资源确认和约束条件 | 并行协作、意见记录 | 附条件确认或升级 |
| 执行 | 部门交付物和时间 | 任务、状态、提醒 | 逾期自动通知 |
| 验收 | 合格证据和上线结果 | 检查清单、附件、版本 | 退回并保留问题记录 |
| 复盘 | 投入、结果、偏差和动作 | 数据关联、看板、归档 | 未完成复盘不得复制项目 |

跨部门运营平台的数据,建议分为主数据、过程数据和结果数据三层。主数据是相对稳定的对象,例如客户、商品、渠道、组织和活动;过程数据记录事项如何推进,例如状态、负责人、时间、审批意见和交付物;结果数据记录最终表现,例如收入、成本、转化、退款和客户反馈。
三层数据混在一起,会导致报表无法追溯。比如把“本月活动销售额”直接写在活动表里,后续订单变化、退款发生或归属调整时,历史结果就可能被覆盖。
更好的方式是让活动对象保存活动属性,让订单和费用保留原始事实,再通过活动编号和日期关系进行汇总。这样既能看当前结果,也能回看当时的真实状态。
指标字典不能只有公式。一个真正可用的指标定义,还应包括业务负责人、数据负责人、更新时间、异常阈值和不适用场景。因为很多争议不是计算错误,而是大家对这个数字该如何使用没有共识。
例如“客户转化率”可以按注册客户计算,也可以按有效线索计算,还可以按进入销售跟进的客户计算。不同口径都可能合理,但必须明确哪个口径用于渠道比较,哪个口径用于销售管理。
我建议将核心指标分为三类:经营结果指标、过程效率指标和风险预警指标。结果指标回答“做得怎么样”,过程指标回答“为什么会这样”,风险指标回答“接下来可能发生什么”。
数据质量不是技术部门独立承担的问题。业务部门负责字段含义,流程负责人负责采集时机,数据负责人负责校验和加工,管理者负责推动异常整改。
平台可以设置重复值检测、必填校验、日期逻辑校验、金额范围校验和关联对象校验,但规则只能减少错误,不能替代业务判断。发现异常后,还要明确谁在多久内修正,以及修正是否会影响已发布报表。
一个成熟的经营看板通常分为管理层、负责人和执行层三个视角。管理层关注趋势、目标差异和重大风险;负责人关注各部门进度、预算使用和异常事项;执行人员关注自己今天需要完成什么。
如果把三种视角全部堆在一页上,最终谁都找不到重点。建议采用“总览,下钻,行动”的结构:先看结果,再定位原因,最后进入具体事项和责任人。

如果团队规模较小,参与部门不多,最先需要解决的是任务和数据散落在多个群聊、个人表格和邮件中的问题。建议先建立统一事项库、责任人、截止时间和结果字段,再逐步增加审批和分析。
小团队不必一开始搭建复杂的多级权限和精细化指标体系。只要能做到每件事项有编号、有负责人、有截止时间、有完成证据,就已经能显著降低协作成本。
数据分析层可以先接入销售、订单和费用三类数据,做出一个基础经营看板。重点不是图表数量,而是让团队每周能够依据同一份数据决定继续、调整或停止哪些动作。
当企业进入快速增长期,最大问题通常不是没有流程,而是不同业务线开始各自发展。此时最重要的是统一客户、商品、渠道、活动和组织等核心对象,避免同一对象在不同系统中出现多个名称。
流程设计应优先覆盖高频、高价值和高风险事项,例如订单异常、重点客户交付、营销活动、费用申请和供应商协作。不要试图在短期内覆盖所有行政流程,否则核心项目容易被大量边缘需求拖慢。
这一阶段适合把流程平台与九数云这类数据分析工具配合使用:前者负责事项推进和责任闭环,后者负责连接多来源数据、加工指标和发现经营异常。两者之间通过统一编号和标准字段连接,比追求一个工具包办全部功能更稳妥。
多区域企业往往面临组织、价格、税务、库存和客户规则差异。强行统一全部流程,会让地方团队绕开系统;完全放任各地自建,又会造成集团无法比较。
建议采用“底层统一、上层配置”的方式。集团统一对象编码、核心指标、权限边界和数据上报要求,各区域根据自身业务配置节点、表单和提醒规则。
对于必须比较的指标,统一公式和时间口径;对于区域特色指标,单独标注适用范围。这样既能保持集团层面的可比性,也不会抹平真实业务差异。
如果企业同时使用多个业务系统、人工表格和外部平台,建议先解决数据连接和质量问题,再谈自动化推荐或智能分析。没有稳定的数据基础,自动化只会更快地生成错误结果。
可以按照“来源盘点,字段映射,主键统一,质量校验,更新监控,责任认领”的顺序推进。每接入一个数据源,都要记录它的负责人、更新时间和异常处理方式。
使用分析平台时,不要只关注能否连接数据,还要关注后续维护成本。连接方式、字段变化、历史数据补齐和权限管理,都会影响长期稳定性。

标准化能够降低培训、维护和统计成本,但会压缩一线人员处理特殊情况的空间;灵活性能够适应业务变化,却容易形成大量例外规则。两者不可能同时无限增加。
我的建议是把高频、重复、可判断的动作标准化,把低频、复杂、需要专业判断的动作保留人工决策,但要求留下原因和证据。平台不是要消灭例外,而是要让例外可见、可解释、可复盘。
必填字段越多,数据完整性可能越高,但用户提交速度会下降,甚至为了尽快通过而随便填写。字段设计应区分“没有就无法继续”的关键字段和“事后补充也可以”的辅助字段。
立项阶段可以要求目标、预算和负责人,执行阶段再要求具体交付物和验收证据,复盘阶段再补充成本和结果。分阶段采集,比一次性要求填完所有信息更符合真实工作节奏。
所有流程集中管理,便于统一监控,但可能让平台团队成为瓶颈;完全由部门自治,迭代速度快,但会产生重复建设和数据孤岛。
可以将权限分成三层:集团或平台团队维护底层对象和核心指标,业务负责人维护本部门流程,执行人员只负责更新事实和处理事项。涉及跨部门的数据结构变化,应设置评审机制,避免局部优化破坏整体可用性。
自动化适合处理规则明确、重复频繁、出错代价高的任务,例如超时提醒、金额校验、状态变更、数据汇总和异常通知。涉及客户关系、商业判断和资源取舍的事项,不宜完全交给自动规则。
最稳妥的方式是“机器发现问题,人负责判断,人留下理由”。例如系统识别某渠道成本异常,负责人判断是投放策略、客户结构还是数据缺失,并在平台中记录原因。这样既提高发现速度,也保留管理判断。

这一阶段不急于选型,也不急于配置。先选择三到五条典型跨部门流程,记录真实处理方式、涉及角色、输入输出、等待时间、返工原因和最终结果。
同时建立数据源清单,标记哪些数据来自业务系统,哪些数据来自人工表格,哪些字段由哪个部门负责。盘点的目标不是形成一份厚报告,而是找到最值得优先解决的交接断点。
第一版流程只保留必要节点,不要把所有历史审批和临时要求都搬进去。优先保证事项能够从发起走到结果,并且每个节点都有负责人、时限和输出。
在这一阶段,我建议设置明确的验收标准:用户是否能独立提交,下一部门是否能准确接收,管理者是否能看到逾期事项,数据是否能进入分析看板,复盘是否能关联到原始投入和结果。
测试数据只能证明系统能运行,不能证明流程适合业务。应选择真实项目连续运行至少两个周期,观察用户是否绕开系统、哪些字段被反复修改、哪些提醒被忽略、哪些节点经常退回。
不要把用户绕行简单理解为执行力问题。绕行往往说明流程设计没有覆盖真实场景,或者系统要求与工作节奏不匹配。应先分析绕行原因,再决定是优化流程、减少字段,还是强化规则。
运营管理平台也应当被当成一个需要运营的产品。每月或每季度检查使用率、字段完整率、流程周期、异常关闭时间、用户反馈和业务结果。
如果某个流程提交量很高,但完成率很低,可能是节点过多;如果字段完整率高,但结果数据无法关联,可能是主键设计有问题;如果系统使用率低,但线下工作正常,可能是平台没有为用户节省任何时间。
| 阶段 | 核心产出 | 关键判断 | 不应急于做的事 |
|---|---|---|---|
| 盘点 | 现状流程、数据源、问题清单 | 哪个断点最值得优先解决 | 直接配置全部模块 |
| 设计 | 最小闭环、字段、状态和权限 | 是否能从发起走到复盘 | 追求全公司统一 |
| 试运行 | 真实项目运行记录 | 用户是否愿意持续使用 | 只用演示数据验收 |
| 优化 | 指标变化、异常原因、迭代计划 | 平台是否真的降低协作成本 | 只统计登录人数 |

如果企业的核心问题是事项流转混乱、责任不清、审批排队、任务逾期和交付证据缺失,应优先考虑流程型能力。此类场景关注的是谁在什么时候完成什么动作,以及没有完成时如何提醒和升级。
典型适用场景包括费用申请、活动执行、客户问题处理、采购协作、合同履约和内部服务请求。平台的重点应放在表单、状态、权限、提醒、评论、附件、验收和审计记录上。
如果企业已经有多个业务系统,主要问题是数据分散、报表制作耗时、指标口径不一致和经营异常发现不及时,应优先考虑数据分析能力。此类场景关注的是如何连接数据、加工指标、分析趋势和支持下钻。
九数云更适合放在这一层进行示例说明:它可以帮助企业围绕销售、订单、客户、费用、渠道等数据建立分析视图。但在选型时,仍应确认数据连接方式、更新频率、权限管理、历史数据处理和业务人员的使用门槛。
当企业既有跨部门执行问题,又有经营数据问题时,单独建设其中一类能力通常不够。流程平台解决“事情有没有按要求推进”,数据分析平台解决“推进后产生了什么结果”。两者通过业务对象和统一编号关联,才能形成管理闭环。
例如,营销活动流程记录了预算、负责人、排期和验收状态,数据分析平台连接订单、成本和客户结果。管理者在看板中发现异常后,可以反向定位到具体活动和责任人,再通过流程平台发起调整任务。
更值得问的问题是:这个功能是否能被业务人员持续使用,是否能减少重复工作,是否能留下可靠证据,是否能与现有数据源连接,是否能在组织变化后继续维护。
我建议将选型问题分为四组:业务适配、数据能力、协作体验和长期维护。供应商演示时,不要只看预设案例,应要求其使用企业真实的一条流程和一份脱敏数据进行演示。

选择一条跨部门流程,收集近三个月的真实样本,不要先讨论理想状态。记录每个事项从发起到完成的时间、参与部门、退回原因、数据来源和最终结果。
如果团队无法提供真实样本,说明流程本身可能没有被稳定记录。此时先建立基础记录机制,比直接上线复杂平台更重要。
为流程选择一个唯一业务对象,建立编号规则和最小字段集。同步确定三到五个核心指标,写清楚定义、公式、来源、负责人和更新时间。
不要在这一阶段加入大量“以后可能有用”的字段。每个字段都应回答一个明确问题:它会影响哪个判断,哪个节点需要它,谁负责维护它。
配置发起、交接、执行、异常、验收和复盘六类节点。每个节点设置负责人、时限、必需输出和退回规则。涉及多来源经营数据时,可以同步规划九数云中的数据连接与分析视图,但不要让看板建设取代流程试运行。
用一到两个真实项目测试,重点观察三件事:用户是否知道下一步做什么,责任人是否能及时收到提醒,管理者是否能从结果追溯到过程。
上线后不要同时修改所有规则。根据数据找出返工次数最多、等待时间最长、业务损失最大的三个问题,逐一优化。这样才能知道改动是否有效,也能避免用户频繁适应新流程。
季度复盘时,至少对比上线前后的事项周期、一次提交通过率、异常关闭时长、重复录入次数和复盘准备耗时。如果这些指标没有改善,应优先检查流程设计和数据质量,而不是急于增加更多功能。
| 观察结果 | 可能原因 | 下一步动作 |
|---|---|---|
| 使用率低,线下仍大量流转 | 平台没有减少工作,或流程与实际不符 | 访谈绕行人员,删除无效字段和节点 |
| 使用率高,一次通过率低 | 模板复杂,交接标准不清 | 优化字段分阶段采集,补充示例 |
| 流程周期下降,结果无改善 | 只优化了速度,没有优化决策质量 | 补充结果指标和复盘规则 |
| 看板数据丰富,会议争议更多 | 指标口径或数据归属不一致 | 回到指标字典和主数据治理 |
| 异常发现及时,关闭仍然很慢 | 责任升级或资源授权不足 | 明确升级对象、处理时限和决策权限 |
我的最终判断是:运营管理平台的竞争力,不在于能否把所有流程放进去,而在于能否让跨部门协作从“靠人追问”变成“按对象推进”,从“结果出来后争论”变成“过程可观察、异常可升级、结果可追溯”。
如果现在准备启动项目,下一步不要先写功能清单。请先选一条真实的跨部门流程,画出当前状态,找出三个最昂贵的交接损耗,统一业务对象和指标口径,再决定由流程型平台、数据分析平台,还是两者协同承接。
最值得记住的一句话是:平台不是流程的终点,而是组织共同事实的运行载体。只有当每个部门都能在平台中看到自己应交付的内容、前后游的依赖关系和最终业务结果,系统才不会停留在记录层,而会真正进入运营管理层。
我们公司以前做一次营销活动,市场、设计、产品、法务和销售都参与,但任务主要靠群聊和表格推进。项目结束后大家都很忙,却没人能说清楚到底是哪一个环节拖慢了进度。我想知道,运营管理平台应该如何把这种跨部门流程拆成真正可执行的节点?

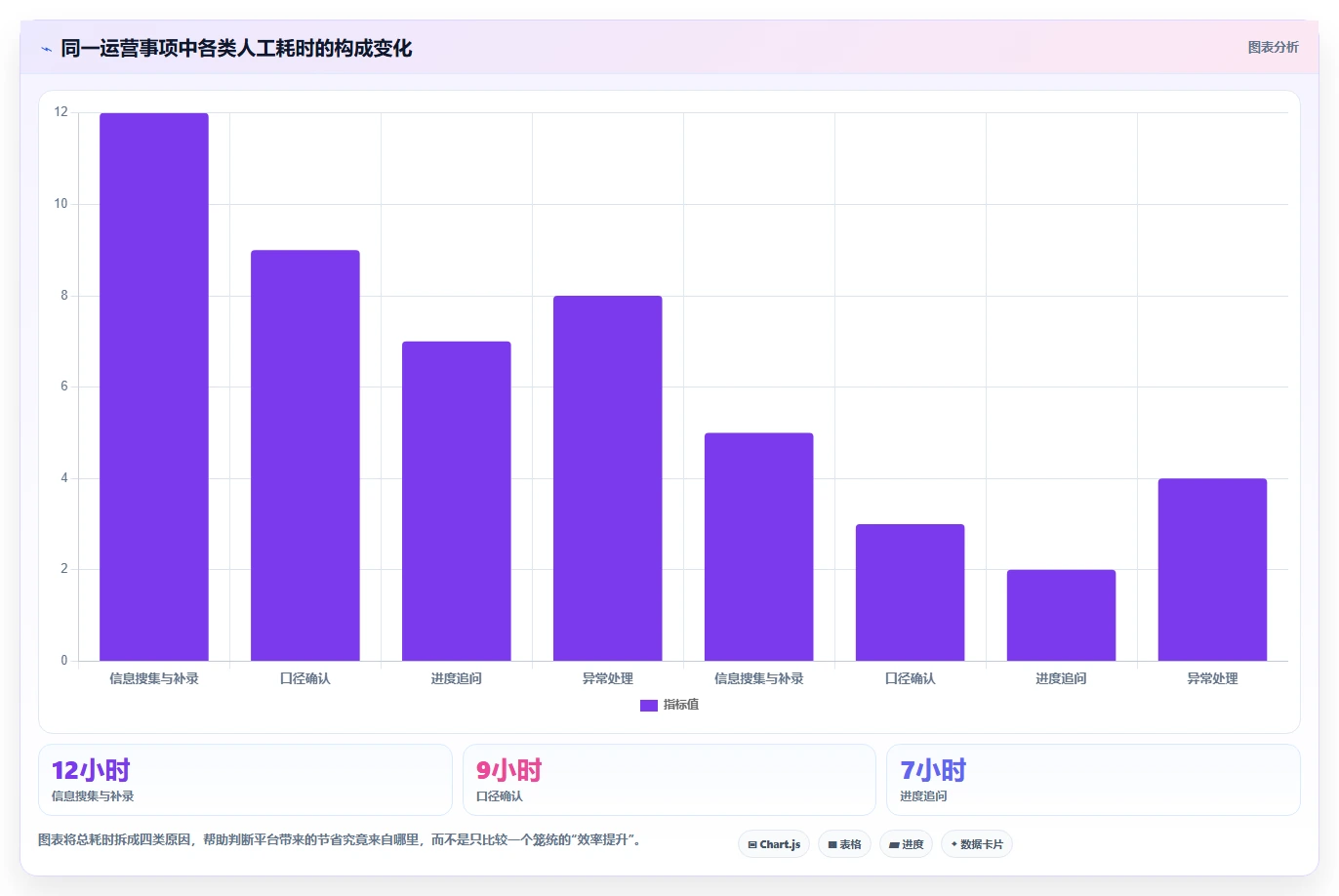

我在梳理跨部门项目时,通常不会先打开平台研究“有哪些功能”,而是先追踪一项任务从提出到关闭的完整路径。因为很多协作失败,并不是缺少任务看板,而是没有定义清楚谁在什么条件下接手、交付什么结果,以及出现异常后由谁处理。以一次营销活动为例,原流程可能只是“市场提需求,设计出图,法务审核,上线,销售跟进”。
这条线看起来完整,实际上缺少输入、输出、责任人和退回规则。设计部门不知道资料是否齐全,法务收到的版本可能已经被修改,销售也可能在活动上线后才知道线索如何分配。更可执行的拆法,是把流程拆成“触发事件、责任角色、输入资料、处理动作、输出结果、完成标准、异常出口”七个要素。
比如“内容审核”节点,输入不能只写“活动文案”,而要明确最终稿、事实来源、活动规则和配图;输出也不能只写“审核完成”,而应区分为“通过发布”或“退回修改并注明原因”。
流程节点负责人必须输入交付结果异常处理 需求确认市场负责人活动目标、受众、预算、时间确认后的需求单资料不全则退回发起人 方案评审运营负责人活动方案、资源清单评审结论和修改项重大变更重新评估周期 物料制作设计负责人确认版文案和规格要求可审核物料需求变更回到方案评审 合规审核审核负责人最终稿、规则、数据来源通过版本或修改意见驳回后返回指定节点 上线复盘运营负责人发布记录、线索和成本数据复盘报告和改进项数据缺失时补录责任人 试点时不要一开始把所有工作都纳入平台。
我更建议选择一个每月都会发生、至少涉及三个部门、目前又经常延期或返工的流程。先记录两到四周的原始数据,再配置节点,才能判断平台到底减少了等待,还是只是把群聊内容重新录入了一遍。判断流程设计是否合格,可以用一个简单问题测试:如果项目负责人临时离开,其他人能否根据平台记录继续推进?
如果答案是否定的,通常说明流程仍然依赖个人经验,至少有一项责任、交付标准或异常规则没有被写清楚。
我正在比较几类运营管理平台,销售人员都在强调看板、自动提醒和数据统计,但这些功能看起来大同小异。我更关心的是,平台能不能真正解决需求反复确认、任务无人接手和审核意见分散的问题,选型时到底应该怎么判断?
我对平台选型的判断顺序是“先验证流程承载能力,再看界面和功能数量”。看板是否漂亮并不能说明协作是否顺畅,真正需要测试的是:一项任务能否带着完整背景进入流程,能否明确交接,能否保留修改依据,以及异常发生后能否找到责任出口。选型时最好不要只听演示人员讲功能,而是拿企业最麻烦的一条真实流程做现场测试。
例如拿“客户活动线索分配”进行演示,要求平台完成需求提交、资料校验、跨部门审批、任务退回、逾期提醒和最终复盘。如果只能展示静态看板,不能处理退回和变更,后续使用时仍会依赖群聊。
测试项目合格表现常见误判 需求入口支持必填字段、附件和优先级规则有表单就认为需求已经标准化 责任分配能区分负责人、协作人、审核人和确认人把一个部门或群组当成唯一负责人 流程退回能退回指定节点,并保留原因和版本只能把状态改成“待修改” 变更管理记录变更内容、影响范围和重新确认结果只保留最新文件,丢失历史依据 数据统计可按节点、部门、负责人统计周期和逾期只有完成率,没有过程数据 我特别看重“责任粒度”。
很多平台允许把任务分给一个部门,但部门不是一个可追责的执行主体。更合理的配置是由部门负责人确认具体执行人,同时保留审核人和最终确认人,避免出现“大家都参与,所以没人真正负责”的情况。第二个容易被忽略的能力是流程变更。跨部门任务很少按原计划一成不变,需求范围、交付时间和审核标准都可能调整。
平台如果只能覆盖正常路径,却不能记录变更原因和影响,那么看板上的进度会越来越不可信。我的建议是建立一个两小时的选型评分表,实际演示占总分的一半以上。可以把“真实流程能否跑通”设为硬门槛,把界面美观、报表数量等列为次要指标。平台的价值不是功能越多越高,而是能否让关键协作从个人催办变成规则驱动。

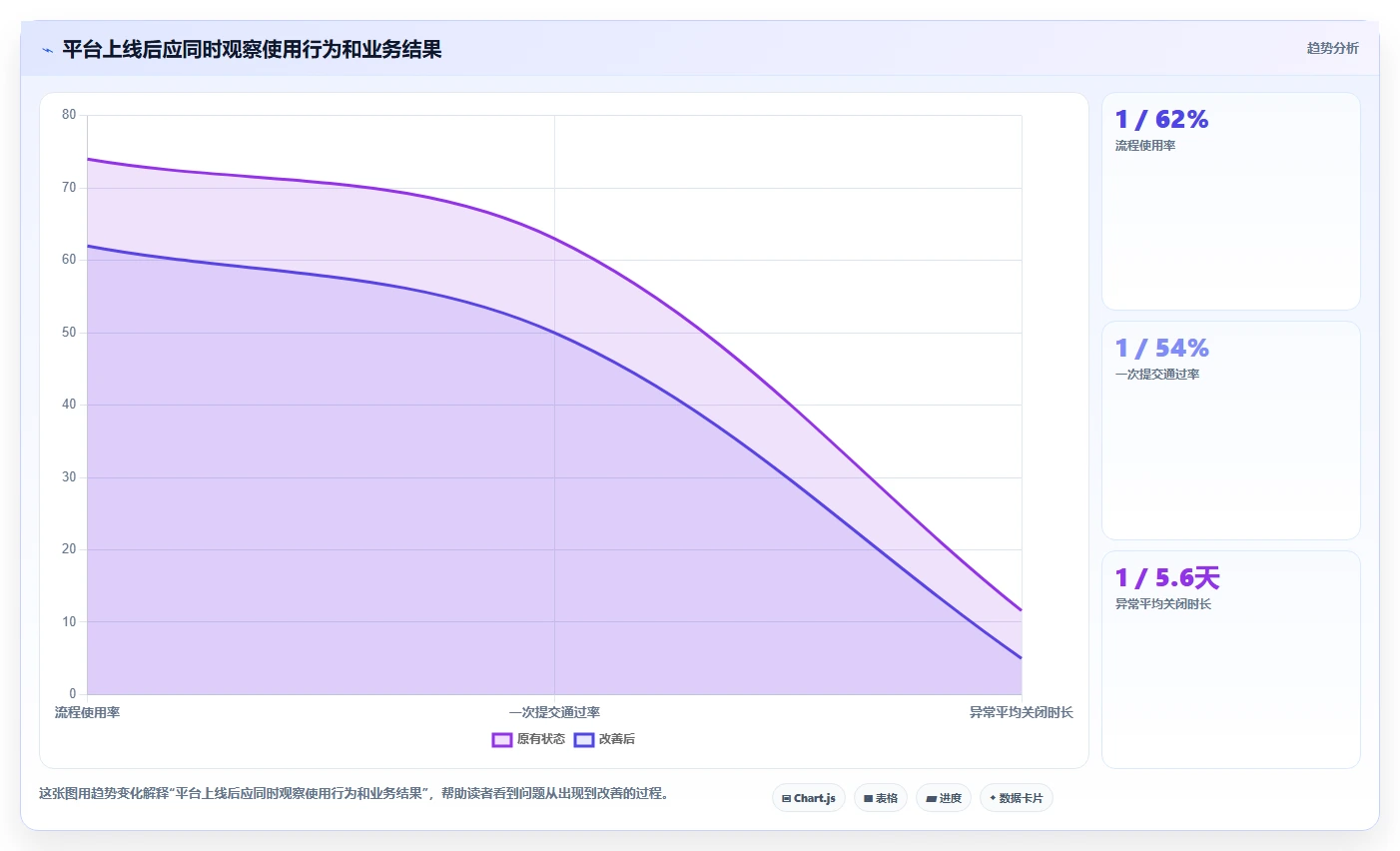

公司已经上线了任务看板,管理层每天都能看到任务数量和完成率,但项目延期和返工并没有明显减少。大家开始怀疑是不是平台没有价值。我想知道,评估跨部门协作时,除了完成率之外,还应该看哪些指标?
完成率是最容易被误用的指标。一个任务只要被关闭,就会被统计为完成,但它可能经历了多次返工,也可能只是为了清理看板而被提前关闭。因此,平台上线后的评估不能只看“做完了多少”,还要看任务从进入流程到稳定交付经历了什么。我通常把指标分成三层。第一层是结果指标,例如按期交付率;
第二层是过程指标,例如节点逾期率、交接耗时和审核驳回次数;第三层是行为指标,例如任务是否通过统一入口提交、关键字段是否完整、员工是否仍然依靠群聊推进。第三层常常最能解释前两层为什么没有改善。
指标建议口径能发现的问题 平均流程周期从需求确认到最终关闭的工作时长流程整体是否变快 节点逾期率逾期节点数除以已完成节点数哪个环节持续成为瓶颈 交接等待时长上一节点完成到下一节点接收的时间任务是否卡在部门之间 一次通过率无需返工即可通过审核的任务比例需求和交付标准是否清楚 信息补交次数任务启动后补充资料的次数入口字段或需求规范是否不足 平台外沟通比例关键决定发生在平台外的任务比例平台是否只是结果登记工具 数据对比必须保持统计口径一致。
比如上线前按自然日计算,平台上线后却按工作日计算,得出的周期缩短没有意义;上线前统计的是所有项目,上线后只统计简单项目,也会制造虚假的改善。最好固定流程类型、时间范围和开始结束节点,至少连续观察两到三个周期。
我曾见过一种很典型的情况:上线后看板完成率从八成提高到九成五,但一次通过率下降,审核驳回次数上升。进一步查看记录后发现,团队为了提高完成率,把“待审核”任务提前关闭,再通过群聊继续修改。这不是平台带来的效率提升,而是指标设计诱导了错误行为。
因此,管理者每周不应只问“还有多少任务没完成”,还要追问三个问题:最慢的节点在哪里,为什么会慢;哪些任务反复退回,退回原因是否相似;哪些关键决定没有沉淀在平台中。只有把这些问题与流程调整连接起来,数据看板才会从展示工具变成管理工具。
我们准备先上线一个跨部门流程,但不同部门都希望把自己的审批和字段加进去,结果流程图越画越复杂。大家担心上线后员工嫌麻烦,继续用群聊和表格。我想知道,第一次试点应该怎么控制范围,哪些设计看似严谨其实会降低使用率?
跨部门流程上线最常见的失败原因,不是平台能力不够,而是把所有部门的管理要求都叠加到了一条流程里。每个部门增加几个字段、一个审批节点,最后就会形成一条只有流程管理员看得懂、执行人员不愿意使用的链路。
我建议第一次试点遵循“最小闭环”原则:只保留影响交付结果的关键节点,只收集后续决策必须使用的信息,只设置真正有风险的审批。比如内容发布流程,标题、正文、事实来源和发布渠道可能是必要字段,但“是否已口头同步”“是否已在群里提醒”不应成为平台中的正式节点。
常见做法短期看起来的好处实际风险更好的处理方式 每个部门都设置独立审批感觉责任划分更细周期拉长,审批责任重叠按风险设置联合审核或会签 把所有字段设为必填数据看起来完整员工随意填写,数据失真只保留影响流转的必填字段 用一个总负责人代表所有参与人配置简单实际执行人不明确区分负责人、协作人和审核人 只设置正常流程流程图简洁延期、驳回和变更只能线下处理至少配置三类异常出口 上线后只看完成率容易汇报成果掩盖返工和流程外沟通同步观察周期、驳回和补交数据 异常出口至少要覆盖三种情况:资料不全、审核不通过和需求发生重大变化。
资料不全应退回发起人,审核不通过应回到明确的修改节点,重大变更则应重新确认范围和时间。最忌讳的是把所有异常都标记为“其他”,这会让后续分析失去价值。试点周期也不宜过短。第一周通常只能发现字段和权限问题,第二周才会暴露交接、逾期和退回问题。
可以选择一个高频流程连续运行四周,并指定一名流程负责人,每周收集三类反馈:哪些字段没人理解,哪些节点没有实际价值,哪些工作仍然在线下完成。还有一个容易被忽略的坑是没有明确流程维护权。业务变化后,如果没人负责修改节点、更新模板和清理无效字段,平台会在几个月内重新变成“形式化登记系统”。
上线前就应写清楚谁负责审批流程变更、谁负责维护字段、谁负责查看指标,以及多久复盘一次。如果一个流程无法在一页纸上说清楚触发条件、责任人、交付物和异常处理,就不适合直接配置到平台里。先把规则说清楚,再把规则交给系统执行,通常比先买平台、再逼着业务适应功能更稳妥。


读者评论
文章把“平台上线但协作仍低效”的原因讲得比较透,尤其是用业务对象而不是部门菜单来设计流程,这一点很有启发。实际落地时,统一编号、责任人和交付验收标准,往往比增加功能更重要。
审批分级的观点很实用。很多企业确实把所有事项都设置成多级审批,结果低风险事项也被拖慢。建议再补充不同风险等级对应的授权额度和复盘机制,这样更方便执行。
活动项目和异常订单的案例比较贴近实际,说明了客服、财务、供应链之间信息断裂的影响。不过文中的数据属于情景模拟,企业在实施前还应先采集自身的周期、返工率和异常关闭时长,避免直接套用目标值。
