运营管理平台升级最容易犯的错误,是把“流程配置”理解成页面上的字段、按钮和审批节点。我在参与多次运营系统改造时发现,真正拖慢业务的通常不是平台功能少,而是流程没有被准确设计:销售、交付、财务和管理层各自维护一套口径,异常只能靠人工解释,平台越升级,反而越像一个需要专人翻译的表格集合。更稳妥的方案,是先把业务流程拆成可判断、可追踪、可复盘的结构,再决定哪些环节配置进平台、哪些环节保留人工判断。
运营管理平台升级方案:用流程设计改善流程配置
运营管理平台升级的第一原则,是不要从“我们还缺什么功能”开始,而要从“业务为什么需要反复解释”开始。一个订单为什么延期、一个客户为什么被判定为高风险、一个审批为什么反复退回,这些问题背后往往不是功能缺失,而是流程规则没有被明确表达。
我通常把运营平台的价值拆成三个层面:输入是否统一、过程是否可追踪、结果是否能驱动动作。只有这三个层面同时成立,平台才不是数据仓库,也不是审批表单,而是能够帮助团队完成判断和协作的运营系统。
平台升级的核心目标,不是让所有事情都在线,而是让关键判断不再依赖某一个人的记忆。当一名运营负责人休假后,团队仍然知道数据从哪里来、当前处于哪个阶段、什么条件会触发下一步动作,这才说明流程真正被配置进了平台。
在项目启动前,我会要求业务方回答四个问题。如果这些问题答不上来,直接购买或开发新功能,通常只会把混乱搬到新系统里。
例如,客户续约流程不能只设置“待续约、已续约、未续约”三个状态。至少还要明确合同到期日、最近一次使用情况、服务问题数量、客户负责人、预算确认状态和下一次行动时间。否则,系统显示的是状态,管理者看到的却不是风险。
功能数量很难解释经营结果,也无法判断升级是否成功。更适合的指标包括:人工处理耗时、跨部门退回率、异常发现提前量、数据补录比例、审批一次通过率、逾期事项占比和管理报表准备时间。
在一个运营团队的改造项目中,原先每周一需要两名运营人员花费约六小时整理上周数据,升级后并没有增加更多报表,而是统一了指标口径、设置了异常筛选和责任人字段,报表准备时间降到约一小时。节省下来的五小时并非来自“自动生成图表”,而是来自不再反复核对数据。

很多平台允许部门自行增加字段、视图和状态,这对局部灵活性很有帮助,却容易形成配置孤岛。销售团队用“已签约”表示合同完成,交付团队用“已启动”表示项目完成,财务团队则以“已回款”作为收入确认依据。三个状态都合理,但它们并不是同一个业务事实。
当平台缺少统一的流程主线时,管理层通常会要求运营团队每周做一次人工对账。久而久之,平台内的流程只是“记录过程”,真正的经营判断仍然发生在Excel、群聊和会议中。系统看起来数据丰富,决策却越来越慢。
第一种压力来自字段泛滥。项目启动时,业务方担心未来用不到某个信息,于是把所有可能的字段都加进表单。结果是填写时间变长,关键字段被埋在大量非关键字段中,员工开始随意填写或复制旧数据。
第二种压力来自状态失真。状态名称看似简单,但没有定义进入条件和退出条件。比如“处理中”可能代表等待客户、等待内部资源、等待审批,也可能只是负责人忘记更新。状态数量越多,管理者越难判断真正的阻塞点。
第三种压力来自审批泛化。为了降低风险,组织把越来越多的动作设置为审批,但没有区分高风险和低风险场景。最终,审批人每天处理大量低价值事项,真正重要的事项反而被淹没。
第四种压力来自报表倒推流程。业务先提出“我要一个经营看板”,然后要求平台增加若干字段来满足图表需求,却没有确认这些字段是否能在业务现场稳定产生。报表看似完整,数据却缺失严重。
我曾经见过一家拥有多个区域团队的企业,原流程包括线索分配、商机跟进、合同签署、项目交付、回款和续约六个阶段。系统中设置了四十多个状态和九十余个字段,但运营人员仍然需要在月底逐条向负责人确认项目进度。
进一步检查后发现,真正影响管理判断的只有十二个关键字段,其中五个字段在流程进入特定阶段后才需要填写。其他字段要么重复,要么没有明确的使用场景。团队不是缺少信息,而是缺少信息出现的时机。

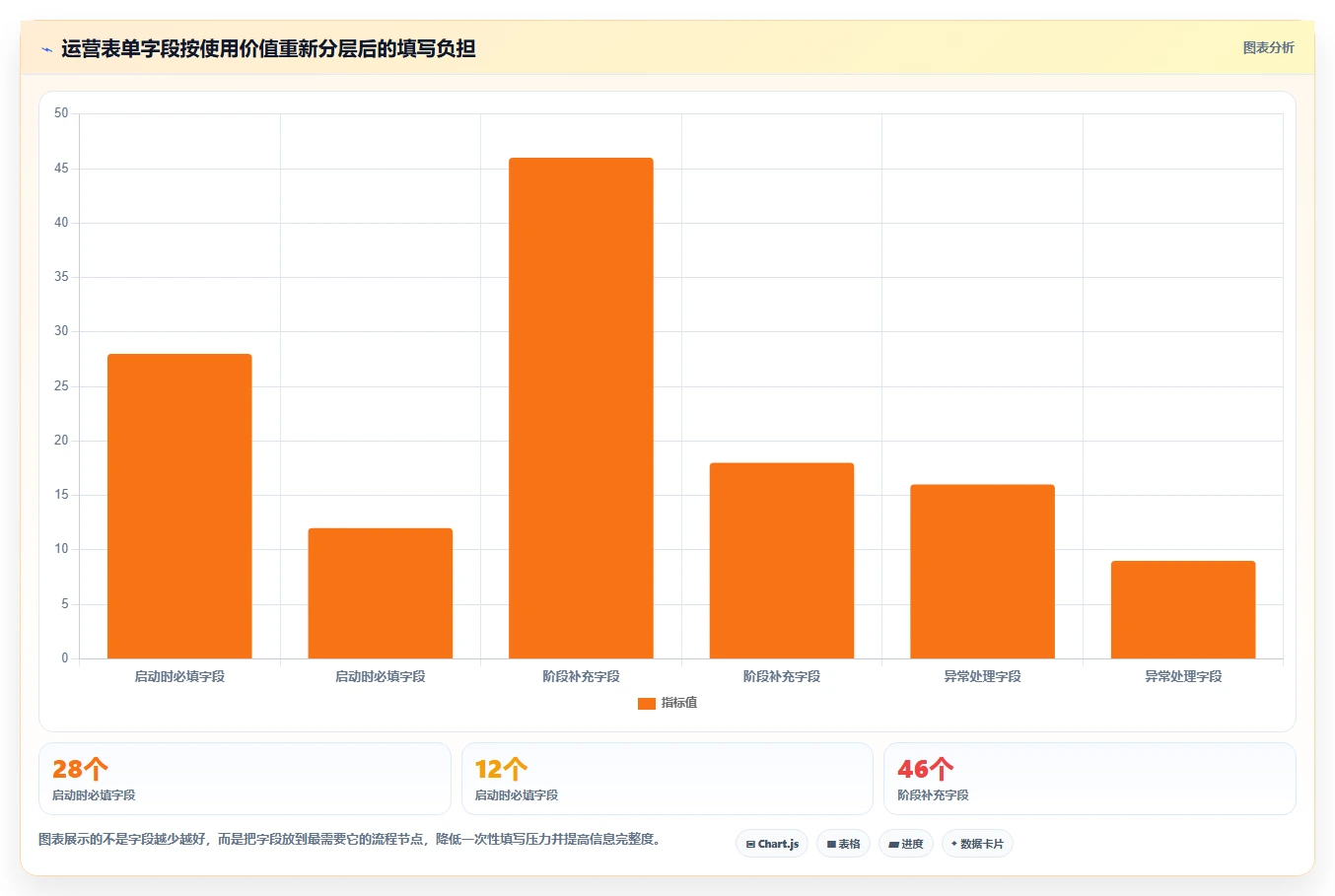

整改时,我们没有先删除全部字段,而是把字段分成三类:启动时必须填写、进入阶段后补充、异常发生时填写。这样既保留了业务灵活性,也避免员工在流程开始时面对一张过长的表单。

流程图是沟通工具,不是流程设计本身。很多项目在启动阶段绘制了几十页泳道图,参与者都能在图中找到自己的部门,却没人能说清楚一个节点的完成证据是什么。这样的流程图适合汇报,不适合配置。
可配置的流程必须具备三个要素:触发条件、执行动作和完成证据。比如“合同审核”不能只写成一个节点,还要说明由谁发起、哪些合同需要审核、审核通过需要什么材料、退回后由谁修改、超过多久自动升级。
审批只能解决授权问题,不能解决数据质量、责任不清和过程失控。一个项目延期,如果系统只是增加“延期审批”,却没有记录延期原因、预计恢复时间和客户影响,那么审批结束后风险仍然存在。
我更建议把风险分成三类处理。低风险事项用规则自动放行,中风险事项用条件提醒和负责人确认,高风险事项才进入正式审批。这样可以把管理注意力集中在真正需要判断的地方。
| 风险类型 | 典型场景 | 适合的流程机制 | 不建议的做法 |
|---|---|---|---|
| 低风险 | 常规物料申请、标准客户回访 | 规则校验、自动记录、抽查 | 每一笔都进入多级审批 |
| 中风险 | 交付延期、折扣超出常规范围 | 阈值提醒、负责人确认、限时处理 | 只设置“待审批”状态 |
| 高风险 | 重大合同变更、关键客户流失预警 | 正式审批、留痕、升级通知 | 完全依赖系统自动放行 |
看板多不代表管理透明。一个看板如果没有明确的使用人、使用频率和行动规则,只是另一个数据展示页面。我通常会追问:“谁在什么时间打开它?看到哪种变化后要做什么?”如果没有答案,这个看板大概率不会产生持续价值。
例如,运营总监需要的是区域目标达成、异常订单和资源缺口,部门主管需要的是今日待办和本周逾期,执行人员需要的是自己负责的任务和阻塞原因。三类角色不能用同一个看板强行满足。
历史数据迁移常见两种极端:要么全部迁移,导致旧字段和旧状态污染新流程;要么只迁移最近数据,导致趋势分析断裂。更合理的方式是按照用途分层迁移。

配置之前,先确定平台管理的对象是什么。常见对象包括客户、商机、订单、项目、合同、服务工单、回款和续约机会。对象一旦混淆,后续字段、权限和统计口径都会出现问题。
例如,“客户”是相对稳定的主体,“商机”是某一阶段的交易机会,“订单”是已经确认的交易关系,“项目”是交付过程。它们可以关联,但不能用一个对象的状态替代另一个对象的状态。客户没有成交,不代表商机不存在;订单已签署,也不代表交付完成。
我建议用一张对象关系表先做澄清:
| 业务对象 | 生命周期 | 主要负责人 | 核心结果 | 常见误配 |
|---|---|---|---|---|
| 客户 | 识别、合作、维护、流失 | 客户负责人 | 关系质量与持续价值 | 用订单状态代表客户状态 |
| 商机 | 线索、评估、报价、谈判、赢单或丢单 | 销售负责人 | 成交概率与预计金额 | 只记录结果,不记录转化过程 |
| 订单 | 确认、履约、变更、结算 | 商务或财务负责人 | 金额、交付和回款 | 把合同签署当作全部履约完成 |
| 项目 | 启动、执行、验收、复盘 | 项目负责人 | 交付范围、进度和质量 | 只看任务完成率,不看交付风险 |
状态是流程的外壳,条件和动作才是流程的骨架。每个状态都应该回答三个问题:什么情况下进入、什么情况下离开、离开后谁要做什么。
以“交付中”为例,进入条件可以是合同生效、项目负责人确认资源和客户需求已冻结;离开条件可以是验收材料提交并通过;如果超过计划日期仍未提交验收材料,系统应该触发延期预警,而不是继续显示“交付中”。
在实际配置中,我会要求每个关键状态至少配一项完成证据。完成证据可以是日期、附件、金额、签字记录、客户确认、系统日志或责任人确认。没有证据的状态,通常只能被视为主观描述。
字段设计不能只看业务方想收集什么,还要看字段是否能支持判断、是否能稳定产生、是否有人维护。一个字段至少应该对应以下三种用途之一:推动流程、触发提醒、支持分析。如果三者都不满足,就应该谨慎加入。
我会给字段打四个分数:决策价值、填写稳定性、维护成本和数据敏感性。决策价值高、填写稳定、维护成本低的字段优先进入主流程;决策价值高但填写不稳定的字段,需要先改造数据来源,不能直接强制必填。
| 字段类型 | 典型字段 | 配置方式 | 判断标准 |
|---|---|---|---|
| 识别字段 | 客户名称、负责人、区域 | 创建时必填或自动带入 | 决定归属和权限,缺失会影响全流程 |
| 决策字段 | 预计金额、优先级、风险等级 | 特定阶段必填 | 会改变资源分配或管理动作 |
| 过程字段 | 下一步行动、预计完成日 | 节点更新时必填 | 用于追踪过程,不宜过早填写 |
| 分析字段 | 来源、行业、丢单原因 | 结果确认时补全 | 适合复盘,不应阻塞前期执行 |
很多平台只设计正常路径,异常发生后再用备注处理。这样做的结果是,正常流程很漂亮,异常信息却无法统计。运营管理恰恰需要知道异常发生在哪里、为什么发生、由谁负责、多久解决。
异常流程至少包括四个字段:异常类型、影响范围、责任人、预计恢复时间。若异常超过时限,还应有升级动作,例如提醒上级、锁定下一节点或要求重新评估交付计划。

九数云更适合被理解为面向经营分析和数据协同的工具,而不是简单的报表生成器。在运营管理平台升级中,它可以承担数据汇聚、指标加工、异常识别和经营看板呈现等工作,但前提是企业先把“什么数据在什么时间由谁确认”设计清楚。
例如,一家拥有多个销售区域和交付团队的企业,原先将订单、回款、客户服务和项目进度分别维护在不同表格中。管理层每周看到了销售额,却无法快速判断销售额增长是否伴随回款改善、交付延期或客户投诉增加。
这类问题不能靠增加一张“综合看板”解决。综合看板只是把不同来源的数据摆在一起,真正需要设计的是指标之间的关系:订单确认后何时进入交付,交付延期是否影响回款,客户投诉是否会改变续约风险,区域负责人看到异常后要完成什么动作。
在类似场景中,我会把升级拆成五个阶段,并要求每个阶段留下可验收的产物,而不是只开会讨论。
这个过程里最容易被低估的是指标口径。比如“回款率”可以按已开票金额计算,也可以按合同金额计算,还可以按到期应收金额计算。如果平台直接把三个口径放进同一张图表,管理者会误以为数据冲突,实际是定义不同。
| 指标 | 数据输入 | 触发条件 | 建议动作 |
|---|---|---|---|
| 商机阶段转化率 | 商机阶段、创建日期、关闭结果 | 某阶段转化率连续两周低于基准 | 检查线索质量、跟进时效和报价策略 |
| 交付及时率 | 计划完成日、实际完成日、延期原因 | 区域及时率低于目标值 | 拆解资源、需求变更和审批等待时间 |
| 回款达成率 | 合同金额、应收金额、已收金额 | 到期应收未收比例超过阈值 | 同步销售、财务和客户负责人处理 |
| 客户风险等级 | 使用情况、投诉、续约日期、回款 | 两个以上风险信号同时出现 | 启动客户挽回或管理层介入流程 |
这里的关键并不是把所有指标都自动化,而是让指标能够指向下一步行动。如果一个指标变红后没有责任人和处理时限,它只是在屏幕上制造紧张感,并没有真正改善运营。

验收不能只检查图表是否显示。更有效的验收方式是随机抽取一批真实业务事项,从原始数据一路追溯到看板结果,再从看板异常反向追到责任人和处理记录。
我建议至少进行三轮验证。第一轮验证数字是否算对,第二轮验证数字是否及时,第三轮验证数字变动后是否能触发正确动作。很多项目只做第一轮,因此看板上线时“准确”,上线几周后却逐渐失去可信度。
如果企业准备使用九数云进行经营分析,尤其要提前确认数据连接、字段映射、更新频率和权限边界。平台可以帮助减少重复整理,但不会自动修复源数据中的重复客户、错误日期和不一致分类。
不要先收集功能需求,而要收集流程问题。访谈时不必问“你希望系统增加什么”,因为用户往往只能描述眼前的不便。更好的问题是:“最近一次因为信息不完整而返工是什么时候?”“哪一类事项最容易逾期?”“你在周会上最常被追问哪三个数据?”
问题清单最好包含事实、影响和频率。例如,“合同审批慢”太笼统,可以改成“近三个月有四十二份标准合同被退回,平均每份退回两次,主要原因是折扣字段缺失”。这样的描述才能转化为配置规则。
当前流程要反映真实工作方式,包括线下补充、群聊确认和人工绕过步骤。目标流程则要明确哪些动作应该被平台承接,哪些判断仍然需要人工负责。两者不能混为一谈,否则团队会误以为系统上线后所有事情都会自动发生。
我通常会在流程图旁边增加三列:当前证据、目标证据和责任人。比如当前交付完成靠项目经理口头确认,目标证据可以改为验收日期、客户确认附件和未关闭问题数。这样流程设计就从“画图”进入了“定义事实”。
权限设计不仅是“谁能看、谁能改”,还包括“谁能推动状态变化、谁能修改历史记录、谁能导出数据”。如果权限过宽,数据容易被误改;如果权限过窄,员工会通过线下表格绕过平台。
建议把角色分成四类:执行角色、审核角色、管理角色和数据维护角色。执行角色负责更新业务事实,审核角色负责关键授权,管理角色查看汇总和异常,数据维护角色负责字典、映射和质量检查。
数据质量规则应当在数据产生时生效,而不是等到月底报表阶段才发现问题。常见规则包括日期不能早于创建日期、金额不能为负数、关闭事项必须填写结果原因、延期事项必须补充预计恢复时间。
但规则也不能无限增加。强校验适合影响核心统计和权限判断的字段,弱提醒适合影响复盘但不应阻塞执行的字段。规则越多,越要定期检查误报率,否则用户会形成“提醒都可以忽略”的习惯。
试点不要选择最配合的团队,而应选择业务量中等、流程具有代表性、负责人愿意反馈的团队。试点周期通常要覆盖一个完整业务周期,至少包含正常事项、延期事项、退回事项和关闭事项。
反向测试尤其重要:先在看板上找一个异常数字,再追溯到具体业务记录,确认系统是否能解释这个数字;然后从一条业务记录出发,确认它是否能正确汇总到对应指标。两个方向都能走通,才说明数据链路较完整。
平台上线后,最大的风险往往不是没人使用,而是每个部门持续申请局部修改。建议建立轻量的配置变更机制,记录申请原因、影响流程、影响指标、测试结果和回滚方案。
对于新增字段,要问它是否替代旧字段、是否有稳定数据来源、谁负责维护、多久使用一次。对于新增状态,要问它是否代表新的业务决策,还是只是为了表达当前进度。没有新决策含义的状态,通常不值得增加。

这类团队通常人员变化快、业务模式仍在调整,不适合一开始就设计过度复杂的流程。建议先建立客户、订单、项目和回款等核心对象,限制状态数量,保留必要的异常记录。
取舍上,应优先选择灵活性,而不是完整性。可以允许部分字段后补,但必须保证负责人、截止时间、金额、当前状态和下一步行动这几个字段可追踪。过早追求全面,会让一线人员把平台当成负担。
中型企业的典型问题不是没有流程,而是部门之间的流程接不上。销售完成后,交付拿不到完整需求;交付结束后,财务不知道何时开票;财务回款后,客户运营没有及时进入续约准备。
这类企业应重点设计对象之间的关联关系和交接条件。每次交接都要明确输入材料、接收人、完成时限和退回原因。不要只把多个部门拉进同一个平台,就认为协同已经完成。
取舍上,可以适当牺牲部门局部自由度,换取跨部门数据一致性。若每个团队都坚持使用自己的状态名称和统计口径,管理层最终仍要依靠人工翻译。
大型企业往往拥有多个区域、事业部和历史系统,最需要解决的是标准不一致、权限边界复杂和配置变更失控。升级方案应先定义集团级最小标准,再允许区域做有限扩展。
集团级标准可以包括对象编码、核心状态、关键指标、必填字段和异常分类。区域差异则通过扩展字段、局部视图和规则参数体现,避免每个区域建立完全不同的流程。
取舍上,大型企业必须接受一定程度的统一约束。若只追求各区域“用起来方便”,最终会牺牲横向比较和资源调度能力;若所有细节都强制统一,则会压制真实业务差异。
如果客户名称重复、日期缺失、负责人经常变更、分类字典长期无人维护,那么先做预测模型和复杂看板的投入产出比通常不高。平台升级应从数据来源和责任边界开始。
可以先选择一个业务域建立数据基线,例如只治理订单和回款。等名称、金额、日期和负责人字段稳定后,再把数据扩展到交付、客户服务和续约。小范围的高质量数据,比全公司低质量数据更有决策价值。

运营平台升级的总成本至少包括软件或开发成本、流程梳理成本、数据清洗成本、迁移成本、培训成本和上线后的维护成本。很多项目预算只覆盖平台费用,忽略了数据治理和流程改造,结果上线后不得不通过人工补救。
我建议用“每月可避免成本”估算回收周期。可避免成本包括重复录入时间、报表整理时间、错误返工时间、异常延迟损失和跨部门会议时间。需要注意,会议时间不能全部视为可节省成本,真正能减少的是那些由数据不透明引起的重复核对。
第一层是操作效率,例如一条记录需要填写多久、一次报表需要整理多久、一次审批需要经过多少人。第二层是过程效率,例如事项在各阶段停留多久、退回率是多少、异常多久被发现。第三层是经营效率,例如回款周期是否缩短、交付及时率是否改善、客户续约风险是否提前识别。
如果只测第一层,可能得到“填写更快”的结论,却无法证明业务更好。反过来,如果一开始就要求验证收入增长,也很难分辨平台升级和市场变化的关系。更稳妥的方法是先建立操作和过程指标,再观察经营指标的长期变化。
上线前至少保留四到八周的基线数据,记录处理时长、退回次数、逾期比例和异常发现时间。上线后用相同口径进行比较,最好选择尚未上线的团队作为参照,避免把季节性变化误认为系统效果。
| 评估维度 | 上线前基线 | 上线后目标 | 判定注意事项 |
|---|---|---|---|
| 人工报表准备时间 | 每周6小时 | 每周不超过2小时 | 确认是否把人工整理转移到其他团队 |
| 跨部门退回率 | 约22% | 低于10% | 区分流程退回和业务本身需要修改 |
| 异常发现提前量 | 平均2天 | 平均7天 | 确认提醒是否真正被处理 |
| 关键字段完整率 | 约68% | 高于92% | 检查是否通过默认值制造虚假完整 |
| 审批一次通过率 | 约61% | 高于85% | 同时关注审批是否过度前置 |

平台升级通常不能直接保证销售增长、客户续约或利润提升。它能改善的是信息透明度、执行一致性和异常处理速度,经营结果还会受到产品、市场、人员能力和客户预算等因素影响。
因此,方案中应区分“平台直接贡献指标”和“业务关联指标”。前者包括数据完整率、处理时长和提醒响应率;后者包括成交率、回款周期和续约率。这样既能真实评估平台价值,也能避免把所有经营波动都归因于系统。
当企业流程相对稳定、业务对象较清晰、跨部门协作频繁时,优先使用成熟平台的标准能力通常更划算。标准能力的优势在于上线快、维护成本较低、用户学习成本可控,也更容易获得后续版本支持。
例如,客户台账、事项跟进、任务分配、基础审批、数据汇总和异常提醒等通用环节,不必为了追求“完全按本公司习惯”而重新开发。真正值得定制的,应是具有行业差异、直接影响经营判断的规则。
如果流程包含复杂的价格计算、资源约束、合同规则或多系统实时联动,标准配置可能无法覆盖全部要求。此时可以考虑接口、规则引擎或定制模块,但要先证明该差异会持续产生业务价值。
我会特别警惕“只服务一个人的特殊流程”。如果一个流程完全依赖某位负责人多年形成的个人习惯,优先任务不是把习惯原样固化,而是识别其中真正需要保留的判断,再把判断条件表达成团队可以理解的规则。
复杂客户谈判、重大风险评估、跨部门资源冲突和战略项目优先级,通常不适合完全自动化。平台可以提供数据、提醒和决策记录,但不应假装替管理者完成价值判断。
保留人工并不意味着回到线下。可以要求负责人在系统中选择风险类型、填写判断依据和下一步动作,并保留复核记录。这样既保留经验,也让经验能够被复盘和传承。
| 方案 | 上线速度 | 灵活性 | 维护成本 | 适合企业 |
|---|---|---|---|---|
| 标准平台配置 | 快 | 中等 | 较低 | 流程稳定、希望快速改善协同的团队 |
| 平台加少量定制 | 中等 | 较高 | 中等 | 有明确行业规则和跨系统要求的企业 |
| 全定制开发 | 慢 | 高 | 高 | 流程高度独特、规模足以承担长期研发维护的组织 |

流程上线后,不能只看登录人数和使用次数。更重要的是检查流程是否仍然反映真实业务。建议每月或每季度检查以下问题:是否有大量记录长期停留在同一状态,是否有字段被大量填写为默认值,是否频繁出现线下补充,是否有提醒无人处理。
如果一个状态占据了全部在途事项的百分之七十以上,通常说明状态拆分不合理,或者用户没有及时更新。若某个字段完整率达到百分之百,却几乎全部是同一个默认值,也可能意味着字段已经失去信息价值。
许多团队会统计异常数量,却不统计异常关闭时间和重复发生率。异常发生多不一定说明流程变差,可能是识别能力提升;真正需要关注的是异常是否被及时处理,以及同类异常是否反复出现。
建议把异常管理分为发现、确认、处置、验证和关闭五个状态。只有完成验证后才能关闭,避免责任人简单点击“已处理”而没有证明问题真正解决。
字段、状态、审批和提醒规则都应该有生命周期。新增配置时记录目的和负责人;运行一段时间后检查使用率和误报率;长期没有使用或没有带来决策价值的配置,进入合并、停用或归档流程。
这一点经常被忽略,因为删除配置看起来比新增配置更容易引发争议。但如果系统只增不减,复杂度会持续累积,最终用户无法区分真正重要的规则。

一线用户最清楚哪些字段难填、哪些提醒无效、哪些状态不符合实际。复盘会议不应只邀请管理层和技术人员,否则很容易从系统逻辑出发,而不是从业务现场出发。
不过,用户反馈也不能直接等同于配置需求。有人说“这个字段没用”,可能是字段设计不合理,也可能是他不了解该字段如何影响后续分配。复盘时要把主观感受转换为事实:填写耗时、使用频率、缺失比例、关联决策和实际结果。
提醒不是越多越好。每条提醒都应包含事项、原因、责任人、截止时间和建议动作。如果用户收到的只是“数据异常,请及时处理”,而不知道异常在哪里,提醒很快就会被忽略。
培训不要从菜单和按钮开始,而应从真实场景开始。例如,如何创建一个新商机,如何把商机交接给交付团队,如何记录一次延期,如何处理一个高风险客户。用户学会的是完成工作,而不是背诵系统页面。
正式上线前要准备回滚方案,包括数据备份、旧流程保留时长、异常事项处理方式和用户通知机制。尤其是涉及订单、财务和客户合同的数据,不应在没有恢复方案的情况下直接切换。

运营管理平台升级的价值,不在于把所有工作都变成机械步骤,而在于把重复性判断、信息交接和异常追踪变得稳定可靠。平台应该承担事实记录、规则校验、状态流转、提醒升级和结果汇总;管理者则继续负责复杂判断、资源取舍和关键关系处理。
真正成熟的流程,不是节点最多、字段最全,而是每个节点都能推动下一步,每个字段都能解释一个判断,每个异常都能找到责任人。
如果你准备启动升级项目,建议先不要召开功能评审会,而是选择一条高频、跨部门、能够量化结果的流程作为试点。可以是从订单到交付,也可以是从回款预警到客户续约。
如果企业已有较多经营数据,希望把订单、回款、交付和客户风险放在同一视角观察,可以评估九数云这类数据分析工具在数据汇聚、指标管理和看板协同上的适配度。但无论选择哪种平台,都应先完成流程对象、指标口径和责任边界设计。
我的判断是:流程设计决定平台能否被正确使用,数据设计决定管理者能否相信平台,异常设计决定平台能否真正改善经营。下一步最值得做的,不是再列一份功能清单,而是随机抽取十条真实业务记录,逐条回答“从哪里来、现在到哪一步、为什么停留、下一步由谁负责”。如果这十条记录都能被准确解释,升级就有了可靠起点;如果解释不了,应该先修流程,而不是继续加功能。
我所在的团队曾经遇到过一个很典型的问题:业务部门不断提出新增审批人、增加字段和补充分支的需求,平台看起来越来越灵活,但配置周期反而越来越长。我想知道,问题究竟是平台能力不够,还是我们一开始就没有把流程设计清楚?
我在一次跨部门运营平台升级项目中,先后看过制度流程、系统流程和一线人员实际执行流程,结果发现三者并不一致。制度规定需要三级审批,系统里配置了五个节点,而一线人员遇到紧急事项时,通常通过线下确认后再补录系统。真正的问题不是少了一个配置按钮,而是流程中的决策责任、例外条件和补录规则没有被定义清楚。
直接增加功能,通常只能缓解表面问题。例如,平台可以继续增加节点、字段和条件分支,但如果没有明确每个节点要判断什么,新增配置只会把模糊的业务规则固化到系统里。后续一旦人员调整、组织变化或政策变更,维护人员很难判断哪些配置可以删除,哪些配置必须保留。我更建议先完成一次“流程设计到配置”的映射。
流程设计回答业务为什么这样运行,流程配置回答这些规则如何在系统中执行。
两者之间至少要建立如下关系: 流程设计内容对应配置对象常见风险 业务角色岗位、用户组、组织权限把规则绑定到个人,人员变动后流程失效 审批条件条件分支、规则表达式依赖人工记忆,导致漏审或错审 异常路径退回、转交、升级、补偿动作正常流程能走通,异常事项无法处理 流程版本发布版本、历史记录、灰度范围新旧规则混用,问题无法追溯 一次项目复盘中,我们将原有的11个审批节点重新按“是否产生真实决策”进行检查,最终保留了7个节点,另有2个节点改为系统自动校验。
这里的关键不是单纯减少节点,而是明确每个节点的输入、判断依据和输出结果。没有实际决策价值的节点,即使保留在系统里,也只会制造等待。因此,运营管理平台升级的第一步不应是列功能清单,而应是确认四件事:谁发起、谁判断、依据什么判断、异常时如何处理。
只有这四件事清楚后,平台的配置能力才会真正转化为可维护的流程能力。
我以前以为流程图画完、需求文档写完,配置人员照着搭建就可以了,但实际项目中经常出现“业务说的和系统配的不是一回事”。有没有一套比较稳妥的落地方法,能减少需求反复和配置返工?
流程设计落地失败,通常不是因为缺少流程图,而是流程图没有继续拆解成角色、数据、规则和动作。一个只画出“提交,审批,完成”的流程图,对配置人员来说仍然不够,因为它没有说明审批人如何确定、什么条件进入下一节点、哪些字段必须填写,以及拒绝后如何回退。
我实际推进时会把每条流程拆成八个最小要素:目标、触发条件、输入数据、责任角色、标准路径、异常路径、输出结果和评价指标。只有八项都能写清楚,才允许进入平台配置阶段。任何一项缺失,都先回到业务讨论,而不是让配置人员自行猜测。例如,在一个采购申请场景中,业务最初只提出“金额超过五万元需要领导审批”。
继续追问后才发现,还存在项目预算是否充足、采购类别是否涉及合规审查、申请部门是否有临时授权等条件。
最终形成的配置规则如下: 判断维度规则示例系统动作 金额申请金额大于或等于50000元增加部门负责人审批 采购类别属于需要合规审查的类别并行触发合规节点 预算可用预算不足退回申请并提示补充说明 临时授权申请人具备有效授权记录按照授权范围替代常规审批人 配置前还要做一次“角色去个人化”。
项目早期曾有人建议直接把流程绑定到具体负责人,测试时确实最快,但两个月后负责人调岗,三个流程同时出现待办无人接收。后来我们改用岗位、组织关系和授权期限组合判断,配置量略有增加,却避免了依赖个人名称。我建议采用“标准路径先行、例外路径单独治理”的方式。
先让80%左右的正常事项稳定运行,再根据真实异常记录补充分支,而不是在首次上线时把所有可能情况都塞进主流程。这样做的好处是规则更容易理解,测试范围也更可控。最后,配置验收不能只测试一条顺利通过的样例,至少要覆盖正常提交、条件边界、退回重提、审批人变更、超时升级、权限不足和历史版本查询。
平台能把流程跑通,不等于它能承受真实运营环境。
很多升级项目上线时都说“效率提升了”,但我看不到具体依据。流程节点减少、页面变漂亮,是否就代表运营效果变好?哪些数据才足以支持升级决策?
我对“上线即成功”一直比较谨慎。平台上线只能证明配置已经发布,不能证明流程更合理。一次流程升级后,审批节点从9个减少到6个,但退回率反而上升,原因是原本由人工提前检查的资料校验被删除了。这个案例说明,节点减少本身不是成绩,关键要看等待、返工和异常是否同时下降。
评估时,我会把指标分成配置效率、运行质量、治理状态和用户体验四组,而不是只看平均处理时长。平均时长可能因为少数简单事项增加而下降,却掩盖了复杂事项的严重积压。
指标计算方式判断价值 配置周期需求确认到正式发布的工作日反映流程设计和配置协作效率 一次发布通过率首次验收通过流程数÷总发布流程数反映需求清晰度和配置准确性 退回率被退回的流程单数÷提交总单数反映表单设计和前置校验质量 节点等待时长流程在人工待办状态的累计时长识别审批拥堵和责任不清 变更成本单次规则变更所需人时或操作步骤反映平台的可维护性 流程复用率被多个场景复用的标准组件数÷组件总数判断是否形成可持续配置能力 在一个匿名试点中,我们连续观察上线前后各四周的数据。
上线前,流程平均配置周期为8.5个工作日,一次发布通过率约为62%,退回率为14%;完成规则拆分和表单校验后,配置周期降到5.5个工作日,一次发布通过率达到84%,退回率降到8%。这些数字只适用于该试点,不能直接套用到其他企业,但它们展示了正确的验证方式:先确定统计口径,再比较同类流程。
还要特别关注“看起来改善、实际变差”的指标组合。例如处理时长下降,但异常回退率上升,可能是系统把问题推到了流程末端;流程数量减少,但人工线下沟通次数增加,说明系统流程被简化过度。升级评估必须把线上数据和访谈记录放在一起看。我通常会要求项目团队在上线前保留基线数据,并设置至少一个完整运营周期进行观察。
对于高频流程,四周通常能发现明显问题;对于低频流程,则应按事项数量而不是自然时间判断。只有当效率、质量和可维护性同时改善,才能说流程设计真正改善了流程配置。
公司里有几十条流程,几乎每个部门都认为自己的流程最重要。如果全部一起升级,项目很容易失控;如果只看流程数量,又可能错过真正影响运营的问题。我想知道,试点流程应该按什么标准选择?
我不建议按照“哪个部门声音最大”或“哪个流程最复杂”来决定试点。复杂流程往往包含大量历史例外,第一批就改它,容易把治理问题和平台问题混在一起。更稳妥的方式是选择高频、高影响、边界相对清晰,同时又确实存在配置痛点的流程。
我会从使用频率、业务影响、异常损失和跨部门复杂度四个维度评分,每项按1到5分计算,总分最高的流程进入候选清单。评分不是为了制造精确感,而是让不同部门使用同一套判断标准。
评估维度低分表现高分表现 使用频率每月仅发生少量事项每天持续产生大量事项 业务影响延误影响局部工作延误会影响收入、交付或客户 异常损失出错后容易人工修正出错会造成合规、资金或交付风险 跨部门复杂度单部门内部完成多个部门共同参与并存在交接 我曾见过一个项目把“年度预算审批”作为首个试点,结果三个月后仍未上线。
原因是预算口径、组织权限和历史数据都在变化,项目团队花了大量时间争论例外情况。后来改选“采购申请”作为试点,虽然影响面也很广,但触发条件和审批规则相对清楚,六周内完成了盘点、配置和验证。试点范围还应主动设限。
第一阶段只处理一个主流程、两到三个关键分支和有限的组织范围,不要同时重做权限体系、数据仓库和所有通知模板。范围越大,越难判断问题来自流程设计、系统配置还是组织协作。升级过程中最容易踩的坑,是把旧系统中的所有流程原样搬过去。
迁移前至少要给每条旧流程标记“保留、合并、重设计、废弃”四种状态,并记录最后使用时间、当前负责人、版本数量和近半年运行次数。没有使用记录、没有负责人且长期没有业务量的流程,不应因为“以后可能用到”继续占用治理资源。
一个可执行的路线是:第一周盘点流程和数据,第二周还原实际执行路径,第三周完成角色与规则设计,第四周配置标准路径,第五周进行异常和权限测试,第六周小范围上线并收集反馈。具体周期会受组织规模影响,但阶段顺序不应颠倒。先选对流程,再控制试点边界,平台升级才不会从流程治理变成配置堆积。


读者评论
把字段按“启动必填、阶段补充、异常处理”分层很有参考价值。很多系统上线后录入质量下降,并不是员工不配合,而是表单在流程开始时就塞入了所有信息。字段在正确节点出现,通常比单纯删字段更容易落地。
文章对审批泛化的分析比较到位。实际运营中,低风险事项全部走多级审批,往往只增加等待时间,并不能真正降低风险。按风险等级配置自动放行、提醒和正式审批,更符合管理资源有限的现实。
流程指标比功能数量更能判断升级效果,这一点值得关注。不过文中的时间节省数据属于情景模拟,实际项目还应结合迁移成本、培训投入和上线后的数据完整率评估,不能只看报表整理时间下降。
