在跨部门项目中,最危险的风险往往不是“没人发现”,而是“每个部门都以为别人已经处理”。我曾参与过一次连锁零售企业的促销项目排查:市场部认为活动页面已经确认,商品部认为库存足够,技术部认为接口已联调,财务部却在上线前一天发现优惠规则无法按门店核销。项目最终没有延期,但首日订单中有约7%的订单进入人工复核,运营团队连续两天加班处理。复盘时大家并不缺少表格,真正缺少的是一套能把风险责任、证据、变化和决策连起来的运营管理平台实践指南:跨部门协作的风险排查怎样更有效,核心不在于多建几个风险字段,而在于让风险尽早暴露、能够被验证,并且必须有人在限定时间内做出取舍。
我判断一个运营管理平台是否真正改善了跨部门风险排查,通常不看风险清单有多少条,而看四个结果:风险是否在影响结果前被识别,是否有明确的责任人,是否附带可验证的证据,是否在截止时间前完成了处置。
如果平台里有几百条风险记录,却没有更新时间、触发条件和下一步动作,它只是一个“风险档案库”。档案库可以帮助复盘,却不能帮助当前项目做决定。真正有效的系统,应当让参与者回答清楚五个问题:风险是什么、影响哪个目标、谁负责、何时必须处理、什么证据可以证明风险已经降低。
| 判断维度 | 低效排查的表现 | 有效排查的表现 | 管理者应追问的问题 |
|---|---|---|---|
| 发现时点 | 问题发生后才补录 | 在里程碑前设置预警点 | 如果今天不处理,最早何时影响业务? |
| 责任归属 | 写“相关部门负责” | 指定一个直接责任人和一个决策人 | 谁能在不再开会的情况下推动下一步? |
| 证据质量 | 只有“已沟通”“已确认” | 有测试结果、数据截图、审批记录或版本号 | 别人如何独立验证这件事? |
| 处置动作 | 停留在描述风险 | 拆成动作、期限、验收标准 | 下一步具体要改变什么? |
| 决策闭环 | 风险状态长期不变 | 接受、规避、转移、降低或关闭均有依据 | 谁批准了剩余风险? |
我的核心判断是:跨部门风险排查的最小闭环,不是“提出风险,解决风险”,而是“提出风险,确认事实,判断影响,指定动作,验证结果,批准剩余风险”。 少了“确认事实”,团队会围绕观点争论;少了“验证结果”,风险会被口头关闭;少了“批准剩余风险”,所有人都会默认风险已经消失。

很多企业以部门为中心搭建平台:市场部看市场任务,技术部看开发任务,财务部看预算任务。这样做方便个人工作,却容易让一项跨部门风险被切成几段。更好的做法是围绕风险对象组织信息,把业务目标、关键流程、依赖部门、当前状态和历史变化放在同一条记录中。
例如,“大促页面上线”不应只是一项技术任务。它至少关联活动规则、商品库存、价格审批、支付接口、客服话术、门店执行和数据报表。如果其中任何一环没有完成,页面上线本身并不代表业务准备完毕。平台要能够呈现这条链路,而不是只显示某个部门的任务进度。
传统风险矩阵通常使用“发生概率×影响程度”。这个方法易懂,但在跨部门运营场景中还不够。我会额外加入两个变量:发现提前量和依赖复杂度。一个影响不算高、但上线前两小时才可能被发现的风险,往往比一个影响很高、但提前三周可以验证的风险更紧急。
可以使用一个简化评分模型:
排查优先级 = 影响分 × 发生概率 × 发现滞后系数 × 依赖复杂度系数
这里的系数不必追求数学精确,而是为了迫使团队讨论四件事。影响分回答“出问题会损失什么”,发生概率回答“出现的可能性有多大”,发现滞后系数回答“多久才能知道”,依赖复杂度系数回答“涉及多少流程、部门和系统”。评分的作用不是替代判断,而是帮助团队把注意力放在最难补救的风险上。
我在一次会员增长项目中观察到一个典型现象。产品团队完成了权益规则,技术团队完成了接口,市场团队完成了素材,客服团队完成了问答文档,财务团队完成了预算核算。但上线后仍出现大量投诉,因为会员权益的生效时间与营销文案中的“即时到账”不一致。
从部门视角看,没有一项任务明显逾期;从用户视角看,承诺没有兑现。问题不在某个人粗心,而在于各部门使用了不同的“完成定义”。产品认为规则发布即完成,技术认为接口返回成功即完成,市场认为文案审批即完成,而运营真正需要的是“用户完成支付后,在规定时间内看到正确权益”。
因此,运营管理平台不应该只记录任务完成率,还应记录跨部门结果是否成立。一个跨部门项目至少要同时维护三类状态:部门任务状态、业务链路状态、用户结果状态。三者不一致时,平台必须产生风险提示,而不是继续显示绿色进度。
部门内部的任务相对容易管理,因为目标、工具和负责人比较稳定。风险集中出现在交接处,例如销售把客户需求交给产品,产品把规则交给技术,技术把接口交给运营,运营再把结果交给财务核算。每一次交接都可能发生信息丢失、口径变化或责任模糊。
我会把跨部门交接拆成四个检查点:输入是否完整、接收方是否确认、处理过程是否可追踪、输出是否满足下一环节的使用条件。只写“已交接”没有意义,必须写清楚交接了什么、以什么格式交接、谁确认、如果不符合条件如何退回。
| 交接环节 | 常见风险 | 有效证据 | 平台中的控制点 |
|---|---|---|---|
| 需求交给产品 | 用户场景和边界条件缺失 | 需求样本、客户访谈、业务规则 | 必填场景、异常场景和验收口径 |
| 规则交给技术 | 口径无法转化为系统逻辑 | 字段字典、流程图、接口说明 | 技术评审结论和版本关联 |
| 系统交给运营 | 功能可用但流程不可执行 | 操作手册、权限测试、演练记录 | 上线准入清单和演练结果 |
| 结果交给财务 | 数据口径和结算口径不一致 | 对账样本、差异表、审批记录 | 异常阈值和自动提醒 |
运营管理的难点还在于变化频繁。活动时间可能调整,供应商可能更换,价格规则可能临时修改,系统版本可能提前发布。单独看每个变化都不一定构成风险,但多个变化叠加后会产生新的组合风险。
我曾见过一个配送项目,仓储部门只把“仓库切换”看作一项任务,客服只把“话术更新”看作一项任务,技术只把“地址接口变更”看作一项任务。三项变化发生在同一周,却没有人检查它们之间的关联,最终导致部分区域的承诺时效仍沿用旧仓库规则。平台若没有变更关联能力,团队只能依靠个人记忆发现这种问题。

很多团队在项目启动会或上线前会召开风险评审会,参会者轮流说“目前没有问题”。会议记录随后被归档,直到上线前才重新打开。这种方式的问题是,风险被当成静态清单,而真实业务中的风险是动态变化的。
更有效的做法是把风险排查嵌入关键事件。需求冻结时检查规则一致性,供应商确认时检查交付能力,版本发布时检查回滚方案,活动开始后检查实时异常。风险排查的频率不应按照“每周一次”机械设定,而应按照业务变化和损失暴露速度设定。
风险条目过多会制造一种虚假的安全感。有人把所有可能性都列入平台,结果真正需要决策的高风险事项被淹没在大量低价值提醒中。我的经验是,风险记录必须区分“观察项、待验证事项、正式风险和已发生问题”。如果四类内容混在一起,团队很快会对提醒失去敏感度。
观察项只是需要关注的信号,尚未证明会影响目标;待验证事项已经具备一定依据,但还需要测试或数据确认;正式风险意味着存在明确的潜在损失;已发生问题则需要进入事件处置流程。四者的负责人、响应时限和升级规则不应相同。
红黄绿状态适合快速浏览,但不能代替风险描述。一个“绿色”事项可能只是负责人手动修改了状态;一个“黄色”事项可能已经有成熟的缓解方案;一个“红色”事项若有备用路径,实际影响也未必比黄色事项严重。
我建议平台中的颜色由客观条件触发,例如截止时间剩余、证据完整度、阻塞任务数量、影响范围和状态停留时间。手动状态可以保留,但必须要求填写变更原因。这样,颜色才是数据的结果,而不是主观情绪的表达。
责任人负责推动动作,不一定有权决定预算、范围、延期或接受风险。如果平台只记录“谁负责处理”,却不记录“谁有权拍板”,风险会在执行层反复停留。
例如技术负责人可以负责修复接口,但无法决定是否取消一个非核心功能;市场负责人可以负责修改文案,但无法决定活动是否延期。平台应至少区分直接责任人、协作人、风险所有者和决策人。对于高影响风险,还应设置升级时限,而不是等负责人自行求助。
“已沟通”只代表信息传递发生过,不代表对方理解一致,更不代表动作已经完成。一次沟通可能带来三个结果:确认没有风险、发现新的风险、需要进一步验证。平台状态应能区分这三种结果。
我通常要求风险关闭时至少附带一种证据:测试记录、数据结果、用户抽样、审批记录、上线截图、对账结果或演练结论。没有证据的关闭只能称为“暂时接受”,不能称为“风险消失”。

我不会一上来就让团队给风险打分,而是先确认它影响什么。运营项目常见目标包括收入、成本、时效、质量、合规、客户体验和组织承诺。不同目标对应不同证据,也对应不同处置方式。
影响收入的风险,通常需要看订单量、客单价、转化率或回款;影响时效的风险,要看等待时间、处理时长和截止窗口;影响质量的风险,要看缺陷率、返工率和投诉率;影响合规的风险,则不能简单用平均损失来衡量,因为一次重大违规的损失可能呈非线性增长。
| 风险目标 | 优先观察的指标 | 常见证据 | 优先处置方式 |
|---|---|---|---|
| 收入目标 | 转化率、订单量、客单价、回款周期 | 销售漏斗、订单明细、回款记录 | 降低规则复杂度、保护关键渠道、设置备用方案 |
| 成本目标 | 单位成本、预算消耗、返工人天、异常费用 | 费用台账、采购单、工时记录 | 控制范围、调整资源、提前锁定价格 |
| 时效目标 | 处理时长、等待时长、逾期率、响应时间 | 流程日志、工单记录、排队数据 | 拆分并行路径、设置升级阈值、减少交接 |
| 质量目标 | 缺陷率、返工率、投诉率、抽检通过率 | 测试结果、抽检记录、客服工单 | 增加验证样本、限制发布范围、保留回滚路径 |
| 合规目标 | 违规次数、授权完整率、敏感数据访问次数 | 审批记录、权限日志、审计记录 | 强制审批、权限隔离、保留审计证据 |
并不是所有风险都值得投入同样的资源。可避免风险通常来自流程缺失、信息错误或权限配置问题,应该优先通过规则和检查消除。可降低风险可以通过抽样、试点、限流、备用供应商或分批上线降低。必须接受的风险则需要由有权限的人明确确认,并记录接受的原因和边界。
这一区分很重要。若团队把所有风险都要求“彻底解决”,项目会被无休止地推迟;若团队把所有风险都标记为“可接受”,平台则会沦为免责工具。管理者要做的不是追求零风险,而是让剩余风险与业务价值相匹配。
我通常把响应级别分成四档。第一档由任务负责人自行处理,适用于影响范围小、解决路径明确的事项。第二档需要部门负责人协调,适用于跨部门但不改变项目目标的风险。第三档需要项目委员会或业务负责人决策,适用于影响范围、预算、时间或用户承诺的风险。第四档属于事件响应,需要立即止损、通报和复盘。
平台中的升级规则必须写成条件,而不是写成“必要时升级”。例如“距离上线少于48小时且关键验收未完成”“影响用户数超过预设阈值”“连续两个检查周期没有进展”“风险所有者与执行负责人意见不一致”,都可以作为自动升级条件。

风险主表不宜字段过少,也不宜一次加入几十个字段。我建议先从能支持判断和行动的字段开始,再根据实际使用情况扩展。第一版至少包含以下内容:
风险标题最好写成完整句子。例如不要写“库存接口异常”,而应写成“当仓库库存同步延迟超过30分钟时,促销页面可能继续展示可售商品,导致超卖和人工退款”。这样的标题同时包含触发条件、对象和后果,后续负责人不需要重新猜测风险含义。
风险线索来源很多,包括客服工单、销售反馈、数据异常、供应商通知、测试缺陷、财务对账和一线员工的口头提醒。若所有线索都要求项目经理手动转录,平台一定会漏记。更实用的做法是设置多个轻量入口,再由风险管理员进行归并和分级。
例如,客服可以从异常工单提交风险线索,技术人员可以从缺陷记录关联风险,财务人员可以从对账差异发起核查,运营人员可以在日报中直接标记异常。入口可以不同,但最终都汇入统一的风险主表,并保留原始来源,避免二次转录时丢失上下文。
风险状态和任务状态经常被混用。任务显示“已完成”,只能证明动作做完;风险是否降低,还需要看验证结果。比如“补充库存”任务完成了,不代表库存一定覆盖需求;“完成接口开发”任务完成了,也不代表异常返回和峰值压力已经验证。
我建议把两条状态线并行展示:
只有当任务完成并且验证通过,风险才可以进入“已降低”或“已关闭”。如果验证不通过,系统应自动退回“处理中”,而不是允许负责人直接修改成绿色。
传统平台通常在任务逾期后才提醒,但风险管理更关注“来不来得及补救”。例如上线还有七天,某项验证尚未完成,表面上没有逾期,实际上若验证失败,团队只剩两天修复和回归测试,这已经是高风险状态。

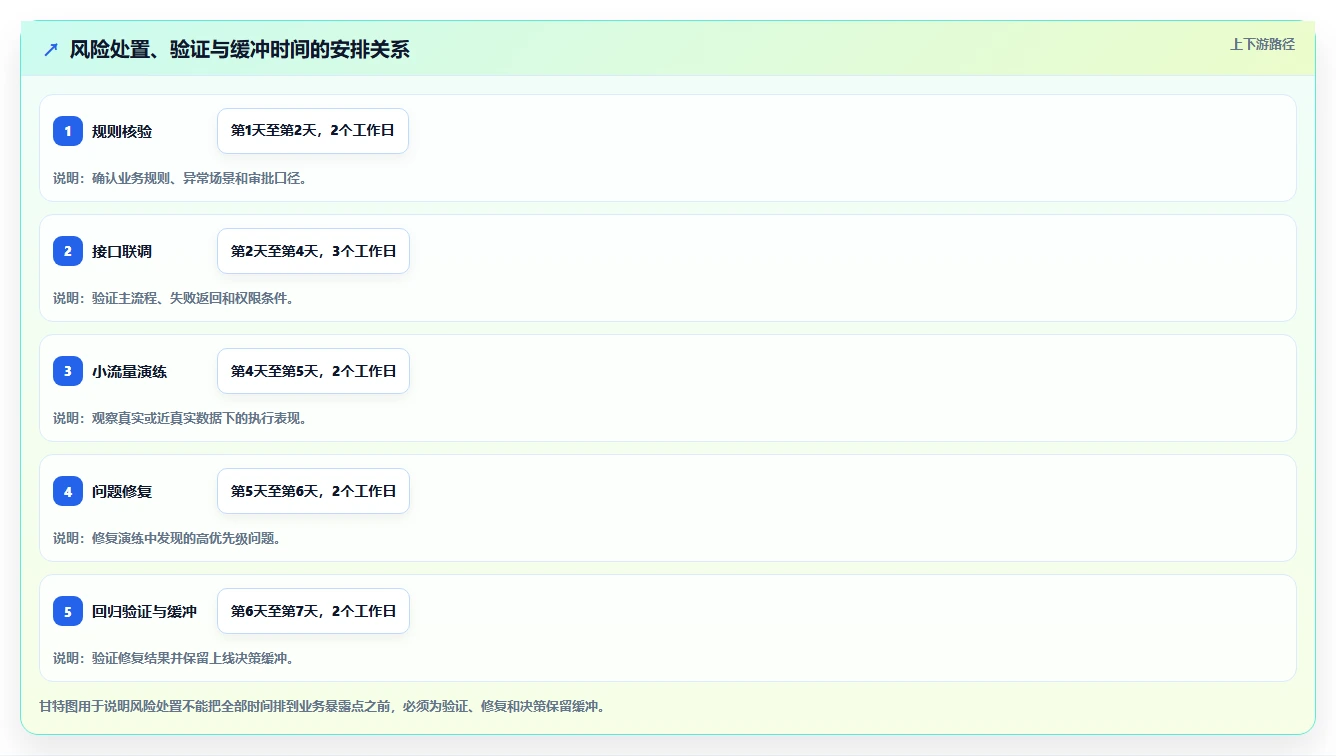

平台至少应该提供三个时间字段:距离业务暴露还有多久、完成处置需要多久、预留回归验证需要多久。只有当“剩余时间”大于“处置时间+验证时间+缓冲时间”时,风险才处于可控区间。

跨部门风险看板的价值,不是把表格做得更漂亮,而是把管理者最需要的变化显示出来。我会优先设置五个视图:按业务目标分布、按责任部门分布、按状态停留时间、按风险暴露日期排序、按未完成前置条件追踪。
对于经营负责人,还应增加金额和用户影响视图,例如预计影响订单量、预计影响收入、涉及客户数、涉及区域数和潜在补偿金额。对于执行负责人,则应增加阻塞原因、待确认事项、下一步动作和证据缺口。不同角色需要不同视图,所有人看同一张总表,往往等于所有人都看不懂。
在跨部门运营项目中,风险常常不是没有数据,而是数据分散在订单系统、客服系统、表格、供应链记录和项目任务中。九数云这类数据分析平台适合用来搭建跨来源的数据看板,将业务结果、过程异常和任务处置放在同一分析视图中。这里的重点不是把它当成项目管理工具,而是把它作为风险证据层,帮助团队验证“风险是否真的发生、影响有多大、处置后是否改善”。
以某连锁零售企业的节日促销为例,项目涉及市场、商品、门店、技术、客服和财务六个部门。项目团队原来通过多个表格汇报,直到活动结束后才完成订单、库存和退款对账。改造时,我们将活动订单、库存快照、退款记录、客服工单和风险主表建立关联,并在九数云中设置按区域、门店、商品、活动规则和时间段的分析视图。
需要说明的是,以下数据为基于该类项目的情景模拟和样本推演,用于展示方法,不应理解为九数云官方统计或某个企业的公开经营数据。实际项目中,应以企业自身数据权限、口径定义和采样周期为准。
团队最初想做一张“活动经营总览”,把销售额、订单量、退款量、库存量全部放在页面上。但我建议先反过来问:哪些变化一旦出现,就说明跨部门协作可能已经失控?最终确定了四类风险信号。
每类信号都要绑定责任人和动作。例如库存风险触发后,不是简单发送提醒,而是要求商品部门确认是否限售,市场部门确认是否修改承诺,技术部门确认同步链路,客服部门准备解释话术。这样,数据异常才会进入协作闭环,而不是停留在看板上。
九数云中的分析看板负责呈现异常,但风险处置仍需要回到运营管理平台。实践中可以让每个异常信号生成唯一编号,再关联风险记录和处置任务。比如“区域A某商品退款率在两小时内超过基准”生成异常编号,风险记录引用该编号,商品、客服和技术任务都引用同一风险编号。
这样做有三个好处。第一,会议讨论的是同一事实,不会出现不同部门拿不同版本数据争论。第二,处置结果可以回写到风险记录,形成完整链路。第三,项目结束后可以统计哪些异常最容易转化为问题,从而调整下一次活动的检查点。
| 分析层 | 关键问题 | 示例字段 | 对应行动 |
|---|---|---|---|
| 结果层 | 业务结果是否偏离目标 | 订单量、退款率、履约时长、投诉量 | 判断影响范围和优先级 |
| 过程层 | 哪一个环节开始异常 | 仓库、门店、渠道、接口、时间段 | 定位责任链和触发条件 |
| 协作层 | 谁需要做什么 | 责任人、截止时间、阻塞原因 | 生成处置任务并升级 |
| 验证层 | 处置是否有效 | 异常恢复时间、复发次数、抽样结果 | 降低、接受或关闭风险 |
我不建议一开始就接入全部业务数据。可以先选一个活动、三个区域、二十个高销量商品和两周数据进行验证,重点检查五件事:字段能否匹配,时间是否统一,异常阈值是否合理,责任人能否收到可执行提醒,处置后是否能看到结果变化。
在一个情景样本中,团队初次设定“退款率超过5%即预警”。结果触发了大量提醒,因为低销量商品的少量退款也会造成比例异常。后来我们增加了最小订单量条件,并同时观察退款金额和重复投诉次数,提醒量明显减少,真正需要人工判断的异常占比提高。
这说明阈值不能只使用比例。任何比例指标都要结合分母规模、时间窗口和业务价值。订单量为10时的退款率20%,和订单量为10000时的退款率2%,管理优先级不能简单按百分比排序。

我不建议只用“风险关闭数量”评估平台效果。关闭数量可能因为团队不再登记而下降,也可能因为负责人批量修改状态而虚增。更可靠的指标包括:平均发现提前量、风险确认时长、证据完整率、跨部门阻塞时长、重复风险率、处置后复发率和重大风险漏报率。
其中,“发现提前量”尤其值得关注。它表示从风险被识别到实际可能影响业务之间有多少时间。提前量增加,意味着团队从被动救火转向主动处理。即使短期内风险登记数量上升,只要提前量增加、重大问题减少,平台通常已经产生价值。
如果项目周期只有一到两周,参与部门不超过四个,不建议搭建复杂审批流。可以只保留风险标题、影响目标、责任人、截止时间、验证标准和证据链接六类核心信息。
这种场景的取舍是牺牲部分历史沉淀,换取更快的执行速度。只要保留关键证据和决策记录,就不必把轻量项目做成重型治理流程。
当项目涉及五个以上部门,或同时有多个系统、供应商和业务区域时,最容易出现责任空白。此时应重点建设风险主表、跨部门依赖视图、升级规则和统一指标口径。
这类项目不宜过度依赖项目经理个人推动。平台必须能够自动暴露阻塞、状态停留和责任缺口,否则项目经理会变成所有风险的人工中转站。
促销、直播、交易、配送和客服等高并发场景,风险的特点是变化快、影响面大、补救时间短。此时平台重点不是记录完整的风险描述,而是尽快识别异常并触发动作。
这类场景需要接受一定的误报率。若阈值设置得过于严格,提醒数量会超过人工处理能力;若设置得过于宽松,系统会失去预警价值。最合理的目标不是零误报,而是让重大异常的漏报率足够低,同时控制人工响应负担。
涉及个人信息、结算、合同、价格或监管要求的项目,风险排查不能只围绕效率。平台要记录谁查看过数据、谁修改过口径、谁批准过例外、谁接受了剩余风险。
这类项目的取舍是流程速度可能下降,但换来可追溯性和责任边界。对于不可逆的合规损失,宁可增加一次确认,也不要把风险交给事后解释。
供应商项目中,很多团队只记录合同交付日期,却没有记录供应商延迟会影响哪些业务节点。建议建立供应商依赖地图,明确关键交付、替代方案、切换耗时和决策条件。
如果某供应商交付延期三天,业务团队要提前知道是否会压缩测试时间、是否需要减少首批范围、是否会影响宣传承诺。把这些关系提前写进平台,项目才不会在延期发生后才开始讨论。

自动化适合处理重复、明确、有稳定阈值的事项,例如截止时间、金额差异、库存低于安全线、审批缺失和数据更新时间超限。人工判断适合处理规则模糊、影响复杂或需要权衡业务价值的事项。
如果把所有判断都自动化,系统会产生大量误报;如果全部依赖人工,风险发现会受到工作量和个人经验限制。实际设计时,我会采用“机器筛选,人工定性,负责人处置,数据验证”的组合方式。
统一流程可以减少沟通成本,但不同部门的风险证据不一样。技术部门需要版本、日志和测试结果,财务部门需要凭证、对账和审批,客服部门需要工单样本和话术验证。如果强迫所有部门填写完全相同的字段,平台会变成负担。
较好的设计是统一核心字段,允许部门增加专业字段。核心字段保证跨部门可比较,专业字段保证问题能够被真正验证。统一的是责任、时间、状态和证据,不一定要统一所有分析维度。
实时数据不一定比准时数据更有价值。若数据接口尚未稳定,实时刷新可能让团队基于错误数字做出快速决策。对于财务结算、库存核算等场景,应明确数据延迟和校验状态;对于交易异常、支付失败等场景,及时性可能更重要。
我建议在看板上同时展示数据更新时间、数据完整率和校验状态。用户看到的不只是一个数字,还要知道这个数字是否已经覆盖全部来源、是否经过口径校验、是否存在延迟。
高风险事项需要详细记录,但低风险事项不应被同样对待。可以设置分级字段:低风险只记录动作和截止时间,中风险增加影响范围和验证标准,高风险增加决策人、备选方案、升级记录和应急预案。
这样做的好处是把管理精力集中到真正可能造成损失的地方。平台不是为了让每条记录都完美,而是为了让有限的注意力流向最值得处理的风险。
| 设计选择 | 提高了什么 | 可能牺牲什么 | 适用条件 |
|---|---|---|---|
| 增加自动提醒 | 发现速度和响应及时性 | 可能增加误报和打扰 | 阈值稳定、动作明确的场景 |
| 增加审批节点 | 责任清晰和审计能力 | 流程速度 | 高金额、高合规或不可逆操作 |
| 增加数据刷新频率 | 异常发现的及时性 | 接口成本和数据稳定性 | 风险暴露速度快的运营场景 |
| 增加必填字段 | 记录完整度和可复盘性 | 一线使用意愿 | 必须确保字段直接服务于决策 |
| 扩大参与范围 | 风险覆盖面 | 沟通成本和权限管理成本 | 风险影响多区域、多角色的项目 |

第一周不要急着开发复杂看板。先选一个真实项目,画出从业务目标到用户结果的链路,标记每一个跨部门交接点,并收集过去三个月发生过的延期、返工、投诉、对账差异和临时加班。
这一步的输出应包括:一张业务链路图、一份历史风险样本、关键指标口径、部门责任边界和当前使用的表格或系统清单。历史样本非常重要,因为它能帮助团队识别“经常发生但没有被正式登记”的隐性风险。
第二周只建立一张风险主表和三个视图:待确认风险、即将暴露风险、需要升级风险。此时不追求视觉效果,重点确认字段是否能被一线人员理解,责任人是否能被准确分派,状态变化是否有证据。
第三周再接入订单、库存、工单、财务或系统日志等数据。每接入一个数据源,都要先明确字段含义、更新时间、缺失情况和责任人。数据没有口径说明,就不应直接出现在管理看板的核心位置。
阈值设置可以先采用历史基准,再通过一周试运行调整。不要一开始就追求精准。真正重要的是记录每次预警是否有效,并区分误报、漏报、重复提醒和响应延迟。
第四周要选择一个真实的业务节点进行演练,例如活动上线、供应商切换、版本发布或月度结算。观察从异常出现到风险登记、责任分派、处置、验证和关闭的完整时间。
复盘时不要只问“有没有解决”,还要问:
如果四周后平台只是让团队多填了一张表,却没有缩短确认时间、增加发现提前量或减少重复问题,就应当重新设计流程,而不是继续增加字段和看板。

我特别建议检查“风险关闭权限”。如果任何负责人都可以直接把风险改成关闭,而不需要填写证据和原因,那么平台越好用,错误关闭的速度可能越快。平台的控制能力,最终体现在它是否能限制不合理的操作,而不只是提供更多操作入口。
跨部门协作的风险排查,真正难的不是把风险写出来,而是把分散在不同部门、不同系统和不同时间点的信息,转化为同一条可以行动的事实链。运营管理平台的价值,也不在于让管理者看到更多颜色和数字,而在于让团队知道哪个风险正在靠近、谁必须行动、行动完成后如何证明结果已经改善。
我的经验是,企业最先应该建设的不是复杂的风险评分模型,而是三个基础能力:统一风险对象,连接业务数据与处置任务,建立有证据的关闭机制。九数云可以承担跨来源数据分析和异常可视化的一部分工作,但它必须与责任、流程、审批和复盘机制配合,单独一张数据看板无法替代跨部门决策。
下一步可以选择一个即将发生的真实项目,用四周完成小范围试运行:先盘点交接风险,再建立最小风险主表,接入三到五个关键指标,最后用一次真实事件验证从发现到关闭的全过程。只要能够证明风险发现提前量增加、确认时间缩短、证据完整度提升,并且没有明显增加一线负担,就说明这套运营管理平台实践值得继续扩展。
最值得坚持的独特原则是:不要追求“系统里没有风险”,要追求“系统里的每个重要风险都能被解释、被验证、被决策”。 当平台能够把模糊的“大家注意一下”变成清晰的触发条件、责任人、截止时间和验证证据,跨部门协作才真正从依赖经验,走向可复制的运营能力。
我所在的团队以前几乎把所有异常都登记进台账,结果事项越积越多,真正影响上线和客户体验的风险反而被淹没了。我想知道,什么样的问题才值得进入运营管理平台,应该用哪些标准筛选?
在我参与的一次营销活动上线试点中,团队最初把“页面文案待确认”“供应商报价未回传”“客服话术未更新”等事项全部作为同等级风险登记,三天后台账已有47条记录,但负责人仍然无法判断哪些问题必须优先处理。
后来我们把风险纳入平台前先过三道筛选:是否影响业务目标,是否需要两个及以上部门协同,是否存在明确的时间窗口或损失后果。筛选后,47条事项中只有19条进入正式风险流程,其余事项分别转为普通任务、信息同步或观察项。这样做的关键不是减少登记数量,而是避免把“待办事项”和“风险事项”混为一谈。
待办事项通常只需要完成动作,风险事项则意味着目标可能无法达成,必须明确影响范围、责任人和处置时限。
事项类型是否进入风险流程判断依据 客服尚未收到活动规则是可能导致错误承诺,且需要运营、客服共同确认 会议纪要尚未整理通常不需要属于普通任务,除非已影响关键决策 结算规则与活动优惠不一致是可能造成财务损失,需要运营、财务和技术协同 低优先级页面文案润色通常不需要对上线目标和客户权益影响有限 我建议至少设置“影响范围、发生概率、时间敏感性、跨部门依赖”四个字段。
只要其中两项达到较高等级,就应该进入风险排查;涉及合规、资金、客户权益或生产稳定性的事项,即使概率不高,也不应因为暂时没有造成损失而被排除。实践中最容易踩的坑,是用“风险数量下降”作为管理成绩。风险少,可能代表问题变少,也可能代表员工不愿登记。
更可靠的做法是同时观察重大风险提前发现数、风险登记及时率和重复问题发生率,确认平台是在减少风险,还是只是在减少记录。
我经常遇到这样的情况:一个风险涉及业务、技术和财务三个部门,所有人都说自己参与了,但到了截止日期却没有人真正负责。我想知道,责任矩阵应该怎样设计,才能让平台上的“负责人”不是一个形式字段?
我在一次跨部门活动上线项目中测试过“共同负责人”的做法。项目负责人把业务、技术、财务三个人都填成负责人,看起来覆盖很全面,但第一轮逾期统计显示,三个人都以为另外两个人会处理,风险平均到期后4.5天才被重新认领。这个结果说明,责任人数增加,并不会自动提高责任清晰度。
后来我们把责任拆成四种角色:一个唯一主责人、若干执行人、需要确认的协同人,以及只接收结果的知会人。主责人负责推动风险关闭,不等于所有工作都由他完成;协同人必须提交明确交付物;复核人则要判断处理证据是否足以关闭风险。角色必须回答的问题平台中的要求 主责人谁负责推动整件事按期完成?
只能设置一人,并承担逾期升级责任 执行人具体由谁完成哪项动作?拆分任务和交付时间 协同人需要提供什么输入或确认?明确材料、结论或审批要求 复核人凭什么证明风险已经降低?检查证据并决定关闭或退回 责任字段不能只写部门名称。
比如“技术部负责”仍然不够,应该写成“技术部张某负责验证接口限流配置,并在5月18日17:00前上传压测结果”。责任描述至少要包含人、动作、交付物和时限四个要素。另一个实用规则是“接单确认”。风险分派后,主责人需要在规定时间内确认接收;未确认时,平台提醒直属主管或项目负责人,而不是无限等待。
我们把确认时限设为4小时后,责任未确认事项从每周约12件降到3件,减少的不是工作量,而是无人接手造成的隐性等待。如果多个部门都认为自己是最终负责人,可以把风险拆成一个主风险和多个协同任务。主风险只有一个主责人,协同任务各自有交付物。这样既保留了跨部门协作,又避免“大家负责”最终变成“没人负责”。
我们团队已经在群聊、邮件和Excel里记录了不少风险,但每次复盘还是会发现信息缺失,甚至同一个问题有三个版本。我不想为了上平台而上平台,想知道不同工具到底应该承担什么职责,以及什么情况下必须把信息沉淀到统一平台?
我参与过一个同时使用项目群、邮件和Excel的运营团队改造。改造前,一个活动风险平均要在3个群里反复确认,负责人需要打开6到8个文件才能拼出完整状态;我们抽查的32条风险中,有11条没有明确截止时间,7条存在不同版本的处理结论。真正的问题不是沟通工具太多,而是没有规定“什么信息必须成为唯一记录”。
后来团队把工具分成三层:即时通信负责快速讨论,邮件负责正式通知和外部确认,运营管理平台负责风险登记、责任分派、状态跟踪和关闭证据。群里可以讨论方案,但只要形成结论,就必须回填到平台;邮件可以作为附件或依据,但不能替代平台中的责任和截止时间。
工具适合承担的职责不适合承担的职责 即时通信快速讨论、临时提醒、收集观点长期保存唯一结论、管理逾期状态 邮件正式通知、对外确认、发送文件持续跟踪多人协作进度 Excel短期盘点、批量整理、数据分析自动分派、过程提醒、权限化协作 运营管理平台统一台账、责任链、升级规则、复核关闭替代所有即时沟通和专业业务系统 我们还设置了“平台沉淀触发条件”:涉及两个以上部门、超过一个工作日未解决、可能影响客户权益或资金结算、需要管理层决策、发生过一次以上重复问题的事项,必须进入平台。
只有临时咨询、纯信息同步和个人待办,才保留在沟通工具中。改造两周后,群聊数量并没有明显减少,但风险状态查询时间从平均30分钟缩短到5分钟,主要原因是大家不再用聊天记录拼接事实。这个结果也说明,平台的价值不是消灭沟通,而是把沟通中已经形成的管理事实固定下来。
选型时建议重点验证三件事:能否从消息或表单快速创建风险,能否保留完整的责任和状态变更记录,能否在逾期或复核失败时自动升级。如果平台只能展示一张漂亮的统计看板,却无法追溯谁在什么时候确认过什么,就很难解决风险遗漏的根因。
我发现有些团队上线平台后,风险关闭率从70%提升到了95%,但同类问题仍然不断发生,甚至有人为了完成指标提前关闭事项。我想知道应该看哪些指标,才能判断风险管理是真改善,还是只是把数据做得更漂亮?
我在一次平台试运行中遇到过类似问题。团队最初把“按期关闭率”设为核心指标,试点第一个月达到94%,看起来效果很好,但复盘发现其中8条风险只是把状态改成“已解决”,并没有上传验证材料;第二个月,这类问题又重新发生了5次。后来我们把指标拆成过程效率、闭环质量和结果改善三组,才看出真实变化。
指标类别建议指标主要判断什么 过程效率登记及时率、责任确认时长、首次响应时长风险是否被及时接住 闭环质量复核通过率、退回整改率、关闭后重开率关闭是否有依据且经得起复查 结果改善重复风险发生率、重大风险遗漏数、同类问题下降趋势风险是否真正减少 协作健康度跨部门转派次数、逾期升级次数、等待时长责任链和协作边界是否清晰 我更看重“关闭后重开率”和“重复风险发生率”,因为这两个指标很难通过简单改状态来美化。
如果风险关闭后又被重新打开,通常说明处置措施只解决了表面现象;如果相同类型的问题反复出现,则说明团队没有把经验沉淀为流程、检查项或预警规则。指标也不能脱离风险分级。低风险事项可以关注处理周期,高风险事项则应优先关注是否提前发现、是否按要求升级、是否有独立复核。
我们曾把所有风险都用同一套时限考核,结果一线人员优先关闭简单事项,重大风险反而等待更久。调整为分级指标后,高风险事项的按期复核率比统一考核时提高了约18个百分点。平台上线前,建议先保留4至6周基线数据,再设置目标。
至少记录风险数量、首次响应时长、责任确认时长、按期关闭率和重复发生率,避免只拿上线后的单月数据做结论。数据量较小时,不要急于下“效率提升多少”的结论,更应该先观察流程是否稳定、字段是否真实、责任人是否愿意使用。
最终判断标准可以归纳为一句话:风险是否更早被发现,是否更快找到真正主责人,是否有证据证明处理有效,以及同类问题是否越来越少。只有四项同时改善,才能说明平台改变了管理机制,而不只是改变了报表。


读者评论
文章把“已沟通”和“已解决”区分开,这一点很实用。实际项目里很多风险关闭只是群里说了一句“收到”,没有测试记录或数据结果。把验证证据和决策人一起纳入关闭条件,确实能减少上线前反复扯皮。
风险评分加入“发现提前量”和“依赖复杂度”比单纯看概率、影响更贴近运营现场。低概率但临近上线才会暴露的问题,往往没有补救时间。不过文中的系数仍需要结合企业历史数据校准,否则容易变成另一套主观打分。
文章对跨部门交接的分析比较到位,尤其是把输入完整、接收确认、过程追踪和输出验收拆开。很多团队只记录“已交接”,却不检查异常场景、权限和失败路径。若平台能设置退回机制和必填证据,执行价值会比单纯维护风险清单高很多。
