运营管理平台实战复盘:从流程配置验证流程设计效果

很多团队以为,运营管理平台上线后,只要流程节点能跑通,就说明流程设计是有效的。我的复盘结论恰恰相反:流程配置成功,只能证明系统理解了你的规则;只有真实业务在规则下稳定运行,才说明流程设计经得起验证。在一次围绕销售线索、合同审批、交付排期和经营分析的运营管理平台项目中,我们发现,系统上线首周的流程通过率达到98.6%,但人工催办次数反而增加了31%。问题并不在平台功能,而在于原先被隐藏的职责边界、例外场景和数据口径,被流程配置“照实”暴露出来了。

因此,我更愿意把运营管理平台看成一台流程显微镜,而不是单纯的审批工具。它的价值不只是把纸面流程搬到线上,而是通过配置、运行、采集、复盘四个动作,验证流程是否清楚、责任是否明确、数据是否可追溯,以及管理动作能否真正改善经营结果。

一、先讲核心结论:流程配置不是终点,而是一套低成本验证机制

1. 系统能跑通,不代表流程设计合理

在项目实施中,最容易被误判的指标是“流程是否跑通”。只要发起、审批、转交、归档等节点都能正常执行,项目组往往就会在验收表上打勾。但从管理角度看,流程是否合理至少还要回答四个问题:谁在什么条件下做决定,决定需要哪些数据,异常情况由谁负责,以及流程完成后能否产生下一步动作。

例如,某销售合同审批流程设置了销售经理、财务负责人和总经理三级审批。技术上没有问题,但上线后出现大量“财务已审批、交付仍无法排期”的情况。进一步追踪发现,审批表单只记录合同金额、客户名称和折扣,没有记录交付区域、服务资源、上线时间和特殊承诺。系统通过了审批,业务却没有拿到交付所需的信息。

这说明,流程节点数量并不等于流程成熟度。成熟的流程不是审批人更多,而是每个节点都拥有足够的信息、明确的决策边界和可验证的输出。

2. 平台验证的是三类设计质量

我在复盘时通常把流程设计质量拆成三部分。第一部分是结构质量,关注节点顺序、角色关系、条件分支和权限边界是否正确。第二部分是运行质量,关注处理时长、退回率、补充信息次数、逾期率和跨部门等待时间。第三部分是经营质量,关注流程是否提升了预测准确率、资源利用率、回款速度或客户交付稳定性。

很多项目只验证第一部分,因为结构质量最容易演示。运营管理平台真正产生价值,往往发生在第二部分和第三部分:它让团队看到流程在哪里堵住,哪些数据反复补录,以及哪些审批其实没有带来有效判断。

验证层级核心问题典型指标常见误判
结构质量流程是否能按规则运行节点通过率、权限错误率、分支命中率把“能提交”当成“设计合理”
运行质量流程是否高效、稳定、可追溯平均处理时长、退回率、逾期率、补录次数只看平均时长,不看长尾异常
经营质量流程是否改善业务结果预测偏差、回款周期、排期准确率、资源利用率把平台使用量当成业务价值

在实际评估中,我会要求项目组为每条流程至少配置一个结构指标、两个运行指标和一个经营指标。没有经营指标的流程,很容易变成“电子化的原流程”;没有运行指标的流程,则无法定位问题究竟发生在哪里。

运营管理平台实战复盘:从流程配置验证流程设计效果

3. 配置阶段最重要的产物不是流程图

流程图适合表达顺序,却不适合表达所有管理规则。一个完整的配置设计,至少应该同时产出流程图、字段字典、角色责任表、异常清单、指标口径表和验收场景表。缺少其中任何一项,后续都可能出现“系统按规则运行,但规则本身不适用”的问题。

我曾经见过一张非常漂亮的流程图:线条清晰、颜色统一、节点完整,但项目组没有定义“紧急事项”“重大客户”“高风险合同”的口径。配置人员只能凭经验设置条件,导致同一类事项在不同部门被分到不同审批路径。后来我们把这些概念改写成可计算的字段和阈值,流程才真正具备一致性。

二、背景和真实场景:为什么流程配置会暴露管理问题

1. 运营团队原本依赖的是人,而不是流程

许多企业并不是没有流程,而是流程依赖少数熟悉业务的人维持。老员工知道哪类客户需要提前协调,财务知道哪些合同条款会影响回款,交付负责人知道哪些地区在月底无法排班。这些知识没有进入正式制度,却在日常协作中发挥着关键作用。

当平台上线后,隐性经验必须被转换成显性规则。系统不会理解“这个客户比较特殊”,也不会理解“最近业务比较忙,先让领导看一下”。它需要字段、条件、角色和动作。这个转化过程看起来像配置工作,本质上却是一次组织知识盘点。

所以,平台上线初期出现退回增多、审批变慢、人员抱怨,并不一定说明平台失败。更准确的解释是:原本由个人经验承担的判断责任,开始被迫接受统一标准。管理者需要区分“系统带来的摩擦”和“原流程长期隐藏的问题”。

2. 一个典型的跨部门运营流程

以销售机会转交交付为例,表面上只需要经过销售确认、财务核验和交付排期三个步骤。真正进入业务现场后,至少还涉及客户需求完整度、合同状态、收款条件、服务区域、人员技能、预计上线时间和风险承诺。

如果平台只把三个部门的动作串联起来,而没有把这些输入条件纳入流程,结果通常是:销售认为自己已经提交,财务认为自己只负责金额核验,交付认为信息不完整而无法排期。每个人都完成了自己的动作,但整个流程没有完成业务目标。

流程阶段表面动作真实输入必须形成的输出
机会确认销售提交机会客户需求、预算、预计签约时间、竞争状态可判断的机会等级
商务核验财务审核合同金额、折扣、回款条件、税务信息可执行的商务条件
交付评估交付安排资源区域、技能、工作量、上线时间、特殊承诺可落地的交付计划
运营跟踪更新项目状态计划进度、风险、变更、回款节点可用于经营分析的过程数据

这里最容易被忽略的是“输出”。如果一个节点只改变状态,却没有形成结构化结果,那么下一个节点仍然需要重新询问、重新判断,流程只是把口头沟通挪到了系统里。

3. 为什么我会优先选择低代码数据分析平台做验证

在流程验证阶段,我不建议一开始就做复杂定制开发。原因很现实:流程设计还没有稳定,过早固化到代码和复杂系统里,会让每次调整都变得昂贵。我们更倾向于先用可配置的数据表、表单、权限、流程和分析看板,快速搭出可运行版本。

以九数云这类数据分析与管理平台为例,它更适合承担“先验证、再固化”的角色:一方面可以把销售、合同、任务、回款等多源数据汇总到统一分析模型中;另一方面能够通过字段计算、条件筛选和看板观察流程运行结果。这里的重点并不是平台名称,而是先用低成本方式验证管理假设,再决定哪些规则值得投入开发资源长期维护

在一次试点中,我们没有直接开发完整的合同管理系统,而是先建立客户、商机、合同、回款和交付五张核心数据表,搭建两条关键流程,再用看板观察不同阶段的转化和耗时。四周后,团队砍掉了两个没有实际决策价值的审批节点,补充了三个交付必填字段,最终把后续开发范围缩减了约25%。这个节省不是来自技术优化,而是来自先验证业务假设。

运营管理平台实战复盘:从流程配置验证流程设计效果

三、常见误区:很多流程问题不是平台功能问题

1. 误区一:节点越多,控制越严格

审批节点增加后,管理者往往会产生一种安全感,认为更多人参与就意味着风险更低。但节点越多,等待时间、责任稀释和重复判断也会同步增加。尤其当两个节点使用相同的数据、做相同的判断时,后一个审批人并没有增加控制价值,只是在增加排队时间。

我们曾对一条包含七个审批节点的费用流程做过拆解。实际发生的退回中,约六成集中在前两个节点,因为申请信息不完整;后面五个节点的退回率不足3%,但占据了总处理时长的72%。这说明真正的问题不在于后端审批不够,而在于前端输入没有被设计好。

判断一个节点是否值得保留,不要问“这个人是否重要”,而要问“这个节点是否能改变决策、降低风险或补充关键信息”。如果三个答案都是否,节点就需要合并、前置或取消。

2. 误区二:把所有例外都配置成分支

另一个常见问题是过度配置。为了覆盖所有特殊情况,团队不断增加条件分支,最后形成一张只有少数人看得懂的流程网络。复杂并不等于严谨,过度复杂通常意味着组织没有明确哪些例外值得单独管理。

我会把例外分为三类。第一类是高频例外,例如金额超过阈值、跨区域交付、客户要求特殊账期,这类例外应当配置成稳定规则。第二类是低频高风险例外,例如重大合规、关键客户投诉,这类例外可以设置人工升级机制。第三类是低频低风险例外,如果为它们建立复杂分支,维护成本通常超过管理收益。

例外类型判断标准推荐处理方式主要风险
高频、可定义每月重复出现且条件清晰配置自动分支规则阈值未及时更新
低频、高风险发生少但后果严重人工升级与留痕负责人缺席导致停滞
低频、低风险偶发且影响有限统一进入人工处理池处理优先级不清

3. 误区三:只统计平均处理时长

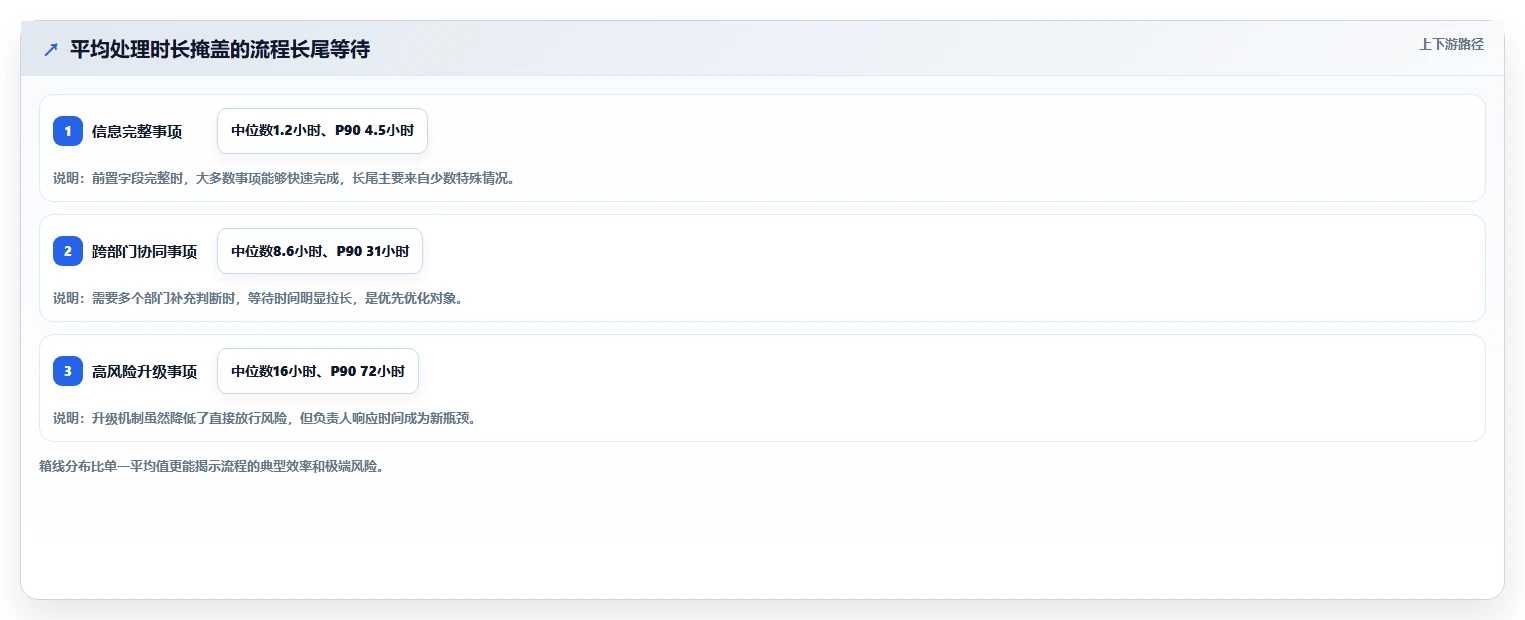

平均处理时长很容易掩盖真正的堵点。假设一条流程有100个事项,其中90个在1小时内完成,10个事项等待了5天,平均处理时长可能仍然只有半天左右。但对那10个事项而言,平均数没有任何帮助,它们可能正是影响客户交付、回款或收入确认的关键事项。

我通常会同时观察中位数、P90处理时长、最长等待节点和逾期事项占比。中位数代表典型体验,P90反映长尾风险,最长等待节点用于确定改进优先级,逾期占比则衡量管理动作是否有效。

运营管理平台实战复盘:从流程配置验证流程设计效果

4. 误区四:把填表数量当作平台使用效果

表单提交量、登录人数、看板访问次数都可以作为活跃度指标,但不能直接证明管理改善。一个团队可能每天提交大量数据,只是因为系统要求重复填报;一个看板可能访问次数很高,只是管理者在寻找无法解释的异常。

更有价值的判断是:数据是否减少了重复沟通,是否让问题更早被发现,是否改变了资源安排或决策顺序。例如,销售预测看板上线后,如果预测偏差没有下降,只能说明数据被展示出来了,并不说明预测管理变好了。

四、专业判断逻辑:如何验证一条流程到底设计得好不好

1. 先定义流程的业务目标

流程设计前,我会先要求负责人用一句话描述流程目标,而且不能使用“规范管理”“提高效率”这类宽泛表达。更有效的表达应该是:“在客户签约前,识别无法按期交付的机会”“在费用付款前,确认预算归属与合同依据”“在月度经营会上,解释实际收入与预测的偏差来源”。

目标越具体,后续字段、角色、指标和验收场景越容易确定。如果目标是降低交付延期,那么流程必须采集资源负荷、计划日期和风险等级;如果目标是控制回款风险,就不能只记录合同金额,还需要记录账期、应收状态和责任人。

2. 用“输入,判断,输出,反馈”检查流程闭环

我在工作坊中经常使用四段式检查法。第一步看输入是否足够,避免审批人通过聊天或电话补信息。第二步看判断是否有标准,避免不同人员凭个人经验做出不同结论。第三步看输出是否可执行,避免流程结束后还要重新组织会议。第四步看反馈是否回流,避免历史数据只被存档,不能用于改进规则。

  1. 输入检查:字段是否完整、定义是否统一、是否存在关键字段依赖。
  2. 判断检查:阈值、优先级、责任边界和升级条件是否清楚。
  3. 输出检查:是否形成排期、预算、任务、合同动作或风险处置结果。
  4. 反馈检查:是否能追踪结果,是否能比较预测与实际,是否能调整后续规则。

例如,一条客户投诉流程的输入是投诉内容、客户等级、影响范围和发生时间;判断是是否升级、谁来负责、多久响应;输出是解决方案、责任认定和客户回访;反馈则是重复投诉率、关闭时长和满意度变化。如果只配置“提交,审批,关闭”,系统看似完整,实际上没有形成管理闭环。

3. 给每个节点设置“最小充分信息”

字段不是越多越好。字段过多会增加填写负担,引发随意填报和复制粘贴。我的做法是为每个节点定义“最小充分信息”:少于这些字段,节点无法做出可靠判断;多于这些字段,则需要证明它们确实被使用。

可以把字段分成三类。必填字段用于决定流程能否继续;条件必填字段只在特定场景出现;参考字段用于分析和追踪,但不应阻塞主流程。这样既能保证关键数据质量,也能避免把所有信息都压在一次提交中。

字段类别适用场景示例设计原则
必填字段所有事项都需要判断客户名称、金额、负责人缺失时不得进入下一节点
条件必填字段满足特定条件才需要跨区域交付说明、特殊账期依据由业务条件触发,而非一律要求
参考字段用于分析和追踪来源渠道、历史等级、活动标签不应因暂缺而阻塞紧急事项

4. 用场景而不是用页面验收

页面验收通常是“打开表单、填写内容、点击提交、查看结果”。这种验收只能证明界面可用,不能证明流程适用。真正有效的验收应该围绕业务场景展开,包括正常场景、边界场景、异常场景和回溯场景。

  • 正常场景:标准金额、标准客户、信息完整,验证流程是否顺畅。
  • 边界场景:金额刚好达到阈值、跨月提交、多人协作,验证条件分支是否准确。
  • 异常场景:负责人离职、客户临时变更要求、合同未生效,验证是否有兜底机制。
  • 回溯场景:追查一项逾期或错误结果,验证能否还原谁在什么时候做了什么判断。

运营管理平台实战复盘:从流程配置验证流程设计效果

五、案例复盘:用运营管理平台验证销售到交付流程

1. 项目背景和初始问题

下面这组案例来自我参与过的一类典型运营管理项目,数据经过匿名化和区间化处理。企业有多个销售团队,业务涉及标准产品和定制服务,原先主要依靠表格、即时通信和周会维护商机与交付信息。

项目启动时,管理层提出的目标是“提高销售预测准确率、减少交付延期、缩短跨部门沟通时间”。但初始数据并不支持直接判断:同一个客户在不同表格中的名称不一致,销售阶段没有统一定义,预计签约日期经常被手工覆盖,交付团队只能在合同生效后临时询问销售具体承诺。

我们先没有讨论页面颜色和审批顺序,而是抽取了过去三个季度的机会、合同和交付记录,建立客户、机会、合同、回款、任务五个对象之间的关联。第一轮分析发现,真正影响交付延期的并不是机会数量,而是三个过程变量:承诺日期频繁变更、特殊需求没有结构化记录、合同生效与交付准备之间存在时间差。

2. 第一轮配置:先建立最小可运行流程

第一轮只配置了四个节点:销售提交机会、销售负责人确认、交付评估、形成排期。财务审核没有被删除,而是暂时作为交付评估前的条件核验,避免流程被过多审批拆散。

表单字段也没有一次性堆满。销售提交阶段要求客户、预计金额、预计签约日期、需求摘要和竞争状态;交付评估阶段才要求区域、工作量、服务类型、资源技能和期望上线日期。这样做的原因是:不同阶段需要的信息不同,过早要求所有字段,会让销售为了提交而随意填报尚未确定的信息。

我们同时建立了三个看板。第一个看板看机会总量、阶段转化和预计金额;第二个看板看合同到交付的准备周期、风险等级和逾期情况;第三个看板看字段完整率、退回原因和各节点处理时长。第三个看板非常关键,因为它承担的是流程诊断,而不是经营展示。

3. 四周运行后出现的真实问题

第一周最明显的变化是退回率上升。销售团队认为流程变复杂了,但拆开原因后发现,约47%的退回来自需求摘要过于笼统,无法支持交付评估;约29%来自预计上线日期与客户实际要求不一致;剩余部分则集中在金额、折扣和合同状态。

第二个问题是交付评估节点出现堆积。表面上看是交付团队处理慢,实际原因是所有机会都被标记为“高优先级”,导致真正紧急的机会无法被识别。我们取消了“销售自行填写优先级”,改为根据客户等级、上线日期、合同状态和预计影响自动计算初始优先级,再允许负责人调整并填写理由。

第三个问题是预测金额看起来更准确了,但原因并不是销售判断变好,而是大家减少了修改日期。进一步分析后发现,部分销售只是把预计签约日期填得更保守。于是我们新增了“首次预测日期”“最近预测日期”和“实际签约日期”三个字段,开始计算预测偏差,而不是只看当前状态。

运营管理平台实战复盘:从流程配置验证流程设计效果

4. 调整后的结果与边界

试点运行八周后,合同生效到交付排期的中位时间从4.8个工作日降到2.9个工作日,P90从11.6个工作日降到7.4个工作日。按期排期率从68%提升到87%,但这并不意味着所有经营问题都已解决。

销售预测的绝对偏差从31%下降到22%,改善明显但仍然不足。继续追踪后发现,偏差主要集中在定制服务机会,原因是需求范围在签约前仍会变化。这个结果提醒我们:流程可以改善信息透明度,但不能消除业务本身的不确定性。对于高度定制化的机会,应该增加范围确认和风险区间,而不是要求销售给出看似精确的单点预测。

另外,人工催办次数下降了约35%,但交付团队在月末仍然出现集中处理。因为流程效率提升后,更多事项更快进入交付评估,资源池的容量约束反而被暴露出来。平台解决了信息延迟,却没有自动创造交付资源。管理者必须把流程效率和产能配置放在一起看。

运营管理平台实战复盘:从流程配置验证流程设计效果

5. 使用数据分析平台时最容易踩的三个坑

第一个坑是只做展示,不做口径管理。看板很快搭出来,但客户名称、机会阶段、收入确认时间等基础字段没有统一,最终看板只是把不同版本的数据放在同一个页面上。我们后来为关键字段建立了数据字典,并规定每个指标都必须写清统计对象、时间范围、去重方式和责任人。

第二个坑是过早追求自动化。试点第一版曾经尝试自动给所有机会计算成交概率,但因为历史样本不足,模型结果看起来精确,实际并不稳定。我们暂时改为规则评分,并把评分拆成客户等级、阶段停留、预计签约时间、竞争状态四个可解释因素。先让业务理解评分为何变化,再考虑更复杂的自动化。

第三个坑是没有保留原始值。为了让看板整齐,团队一度只保留最新预计日期,导致无法计算预测变更次数和预测偏差。后来我们采用“原始记录不覆盖、变更单独留痕”的原则,哪怕数据量增加,也保留关键字段的历史快照。运营分析最怕的不是数据多,而是数据只剩最后一个版本。

六、不同情况下的行动建议:不要用同一套流程解决所有问题

1. 小团队:先解决责任不清和信息失真

如果团队人数较少、业务变化快,不建议一开始配置复杂的多级审批。小团队的主要问题通常不是权限控制,而是事项容易被口头承诺、任务容易遗漏、数据无法回溯。

  • 先建立统一的事项、客户、负责人和截止日期字段。
  • 用少量状态表达真实进展,避免设置十几个难以区分的阶段。
  • 给逾期事项自动提醒,但不要把所有事项都升级给管理者。
  • 每周复盘退回原因和延期原因,持续修改字段与状态定义。

小团队最值得投资的是可见性,而不是复杂权限。只要每个人都能看到当前事项、下一步动作和责任人,运营效率通常就会有明显改善。

2. 中型团队:重点解决跨部门协同和口径统一

当团队扩展到多个部门或多个区域后,单靠个人记忆无法维持一致性。此时应重点建设统一客户主数据、统一阶段定义、统一责任矩阵和跨部门流程。每个部门可以保留自己的工作视图,但核心对象和关键字段必须一致。

中型团队需要特别关注“状态已经变化,但动作没有发生”的问题。例如机会状态已改为成交,合同却未归档;项目状态已改为上线,回款节点却没有更新。建议为关键状态配置必要输出,状态变化必须伴随任务、文件、金额或日期等结构化信息。

运营管理平台实战复盘:从流程配置验证流程设计效果

3. 大型组织:先做流程分层,再做平台统一

大型组织最忌讳“一套流程覆盖全部业务”。总部可能希望统一,区域团队却有不同客户结构、服务模式和合规要求。更合理的做法是把流程拆成三层:集团级不可变规则、业务线可配置规则、区域级执行参数。

集团级规则可以包括客户主数据、合同编号、财务口径和审计留痕;业务线规则可以包括交付评估、资源排期和风险等级;区域参数则可以包括服务时间、人员技能和本地审批阈值。分层之后,平台既能保持核心一致,也能容纳实际差异。

4. 高风险业务:优先保证留痕和可回溯

如果业务涉及大额合同、合规审批、资金支付或客户安全,效率不是唯一目标。此时必须保留原始提交内容、审批意见、字段变更记录、附件版本和异常处理原因。任何自动化动作都要能解释,任何人工干预都要有记录。

高风险流程不适合把所有判断交给自动规则。自动规则可以做筛选、提醒和风险标记,但最终决策仍应由明确的责任人承担。平台应该帮助责任人更快获得证据,而不是让组织在出现问题时把责任推给系统。

5. 高变化业务:设置流程版本,而不是频繁修改旧流程

如果业务规则变化很快,直接修改现有流程会破坏历史数据的可比性。我的建议是为重大规则变化建立版本号,明确生效时间和适用范围。旧事项继续按旧版本完成,新事项使用新版本,这样才能在复盘时解释为什么同一指标在不同月份出现变化。

版本化还有一个好处:它迫使管理者说明“为什么改”。如果每次改动都没有目标、假设和验证指标,流程版本只是不断增加,组织却没有真正学习。

七、不同情况下的取舍:效率、控制、灵活性不能同时无限最大化

1. 标准化与灵活性的取舍

标准化可以提升数据一致性和培训效率,但会压缩一线人员处理特殊情况的空间;灵活性可以适应复杂业务,却容易造成口径分裂。我的判断原则是:凡是影响财务、客户承诺、交付资源和合规风险的字段,尽量标准化;凡是用于补充背景、记录经验和说明特殊原因的内容,可以保留一定自由度。

不要把所有文本都改成下拉选项,也不要把所有判断都留在备注里。最好的设计通常是“结构化主字段加解释性补充”:主字段负责比较和统计,补充说明负责解释例外。

2. 自动化与人工判断的取舍

自动化适合处理重复、明确、低争议的规则,例如金额阈值提醒、逾期通知、必填校验和数据同步。人工判断适合处理信息不完整、影响重大、需要权衡关系的场景,例如重大客户承诺、资源冲突和特殊合同条件。

如果一个规则经常被人工推翻,通常有两种可能:规则本身不合理,或者输入数据不足。不要简单地把人工审批去掉,而应先分析推翻原因。只有当规则命中率、误报率和漏报率达到可接受水平时,才适合进一步自动化。

运营管理平台实战复盘:从流程配置验证流程设计效果

3. 数据完整性与提交速度的取舍

必填字段越多,数据完整性可能越高,但提交速度会变慢,甚至诱发虚假填报。我的做法是按照节点决策需要分配字段,而不是在入口一次性收集所有信息。对于暂时无法确定的内容,可以采用待补充状态,但必须设置补充截止时间和责任人。

还要区分“暂时未知”和“业务不存在”。这两个状态如果都用空值表示,后续分析无法判断是用户漏填、尚未确认,还是该事项确实不适用。数据质量的提升,很多时候不是增加字段,而是让空值拥有明确含义。

4. 集中管控与一线自主的取舍

集中管控有利于统一口径,却可能导致一线团队等待总部调整;一线自主有利于快速响应,但容易形成多个版本的流程。可以采用“核心模型集中、执行视图自主”的方式:总部统一对象、关键指标和风险规则,各业务团队在不改变核心口径的前提下配置自己的视图、提醒和协作方式。

八、落地方法:从零开始验证一条可运行的运营流程

1. 第一步:选一条高价值、边界相对清晰的流程

不要从最复杂、最宏大的流程开始。优先选择频率较高、跨部门明显、结果可衡量、现有痛点较集中的流程,例如合同到交付、线索到商机、采购申请到付款或客户投诉到关闭。

选择流程时,我会给候选流程打四个分数:发生频率、业务影响、数据可获得性和责任清晰度。频率高但责任混乱的流程,适合先做诊断;影响大但数据缺失的流程,适合先做数据准备;四项都较高的流程,最适合做首个试点。

2. 第二步:绘制当前流程,而不是理想流程

访谈时不要只问“标准流程是什么”,因为大家会描述制度文件中的理想版本。更有效的问题包括:最近一次这类事项是怎么处理的,哪个环节最常被催,谁会在系统之外补充信息,出现异常时通常找谁,哪些字段经常被修改。

把真实动作、等待、返工和线下沟通都画出来,才能知道平台需要解决什么。当前流程越真实,后续的配置越有价值;如果一开始就画成理想流程,平台上线后必然要靠大量人工解释来弥补。

3. 第三步:建立指标基线

没有基线,就无法证明流程优化有效。至少需要记录上线前四周到八周的处理时长、退回率、逾期率、数据完整率和业务结果。若历史数据不完整,可以先用人工抽样建立基线,但必须标注样本范围和统计口径。

指标计算方式适合回答的问题
流程退回率退回事项数÷提交事项数输入质量和规则清晰度是否改善
P90处理时长90%事项完成所需的最长时间长尾等待和异常风险是否下降
字段完整率关键字段完整记录数÷应记录数流程是否具备分析基础
预测绝对偏差预测值与实际值差异的绝对值比例流程是否提高计划和预测质量
人工催办次数通过沟通记录统计每周期催办量系统是否减少重复协作成本

4. 第四步:配置最小版本并设置退出条件

试点不是无限期试用。启动前应明确什么情况下继续扩大,什么情况下暂停重做。例如,连续四周字段完整率低于70%,说明表单或责任设计有问题;P90处理时长没有下降,说明瓶颈可能不在流程节点;业务结果没有变化,则需要检查指标与流程之间是否真的存在因果关系。

退出条件不是为了证明项目失败,而是防止团队因为已经投入时间而继续维护无效流程。能及时停止错误方向,本身就是运营管理能力的一部分。

5. 第五步:每周只改少数关键规则

试点期间不要同时修改十几个字段和多个流程节点,否则无法判断哪项调整产生了效果。每周选择一到两个最主要的异常原因进行优化,保留变更记录,并在下一周观察影响。

我建议建立一张规则变更表,记录原规则、修改内容、修改原因、预期影响、生效时间和验证结果。时间久了,这张表会成为组织最有价值的流程知识库,比一份静态制度文件更能反映真实管理经验。

运营管理平台实战复盘:从流程配置验证流程设计效果

九、如何判断平台是否真的改善了流程

1. 不能只看上线前后两个时间点

上线前后对比很有用,但容易把季节、人员变化、业务规模变化等因素误认为平台效果。比如上线后恰逢业务淡季,处理时长下降并不一定来自流程优化;又比如新负责人经验更丰富,也可能带来指标改善。

更稳妥的方法是把数据拆成多个维度:按团队、区域、业务类型、事项复杂度和人员经验进行分组比较。如果只有某一类事项改善,说明平台可能解决了特定问题;如果所有事项同时改善,还要进一步检查是否存在外部因素。

2. 关注“结果改善”和“过程变差”同时出现的情况

有时流程能够提高结果,却增加过程成本。例如交付延期下降了,但销售提交时间变长;回款风险下降了,但合同审批周期明显增加。此时不能简单宣布成功或失败,而要判断增加的成本是否值得,以及能否通过分层规则降低影响。

如果高风险事项的处理时间增加,但风险损失显著下降,这可能是合理取舍;如果低风险事项也被同样加严,则说明流程没有做到差异化管理。运营平台的成熟度,往往体现在能否让不同风险等级的事项走不同路径。

3. 用业务结果而不是平台动作作为最终验收

最终验收应至少包括一项业务结果。例如销售流程看预测偏差、机会转化和签约周期;交付流程看按期排期率、延期率和资源利用率;采购流程看采购周期、价格偏差和紧急采购占比;客服流程看首次响应、关闭时长和重复投诉率。

如果暂时无法建立业务结果与流程之间的直接关系,也可以先验收过程能力,但必须明确下一阶段的结果验证日期。否则平台会长期停留在“流程已经上线”的状态,却没有回答“上线是否值得”。

十、总结:最好的流程不是最复杂,而是让组织更早看见问题

1. 我的核心判断

通过这类项目复盘,我越来越确定:运营管理平台的核心价值,不是把线下流程完整搬到线上,而是把组织原本依赖经验、关系和催办维持的运转方式,转换成可观察、可讨论、可调整的管理系统。

流程配置的真正意义,也不是让所有事项都按照同一条路径前进,而是让管理者知道哪些事项应该标准化,哪些事项需要人工判断,哪些异常值得升级,以及哪些数据能够支持下一次决策。

一条流程是否设计得好,不看节点数量,不看页面是否漂亮,也不看上线当天是否顺利,而看它能否在真实波动中持续提供可靠输入、清晰判断和可执行输出。

2. 下一步建议

  1. 选一条高频且跨部门的流程,明确一个可量化的业务目标。
  2. 记录上线前四到八周的处理时长、退回率、逾期率和结果指标。
  3. 绘制真实流程,特别标出线下沟通、重复填报和人工催办位置。
  4. 配置最小可运行版本,只保留能改变判断或产生输出的关键节点。
  5. 用正常、边界、异常和回溯四类场景进行验收。
  6. 通过数据看板持续观察过程指标和业务结果,不要只看平台活跃度。
  7. 每周小步调整规则,并保留版本、原因和验证结果。

如果团队正在选择某个运营管理平台,建议不要先问“功能是否最多”,而应先问三个更实际的问题:能否快速配置一条真实流程,能否把多源数据关联起来,能否在运行后看见流程损耗和经营结果。对于仍处在流程探索期的组织,九数云这类可配置的数据分析平台可以承担试点和验证角色;对于规则已经稳定、权限和合规要求极高的场景,则应进一步评估专业业务系统或定制开发的长期维护成本。

最终的选择不是“平台越强越好”,而是工具能力、流程成熟度、数据基础和组织执行力之间是否匹配。先验证流程,再扩大系统;先看过程证据,再讨论效率提升;先解决真实堵点,再追求全面自动化。这才是运营管理平台从配置走向管理价值的关键路径。

常见问题解答(FAQ)

1. 运营管理平台上线后,如何验证流程设计是否真的有效?

我以前以为流程配置完成、字段和权限都设置好,就可以算上线成功。实际运行后才发现,页面搭得很完整,不代表任务真的按预期流转;我想知道应该通过哪些现象和数据,判断平台是在解决问题,还是只是把线下表格搬到了线上?

我在一次跨部门内容交付流程试运行中,先没有把“平台上线”定义为成功,而是把流程拆成三个可验证的问题:任务是否按规则流转,责任人是否能及时行动,管理者是否能通过数据发现异常。只有这三个问题同时改善,才说明流程设计有效。当时原流程是需求提出、群内确认、人工分派、执行、口头验收、表格汇总。

试运行前,我们把它配置为需求登记、信息补充、任务评估、执行中、待验收、已完成和已退回七个状态,并为每个状态定义进入条件和下一步动作。

验证维度上线前表现试运行后表现我的判断 任务入口群聊、私聊、表格并存约九成任务从统一入口创建入口设计基本有效 状态同步依赖人工询问状态更新完整率约八成仍需降低更新成本 逾期发现通常到截止日才发现可提前在逾期前一天识别提醒和视图有效 验收质量完成与通过经常混淆退回原因可以被记录验收节点有保留价值 我最看重的不是任务数量,而是流程中的行为变化。

如果大家仍然在群聊里完成关键确认,只在平台里补录结果,平台就只是记录工具;如果任务在平台内完成分派、交接、验收和异常处理,才说明它成为了正式工作入口。因此,验证流程不能只看“有没有人使用”,还要看使用是否改变了原来的协作路径。

建议至少观察两周,并同时记录按时完成率、各节点停留时间、退回次数、逾期任务占比和平台外沟通比例。

2. 运营管理平台流程验证,哪些指标最值得优先记录?

我看到很多流程复盘都会写效率提升、协作更顺畅,但这些说法很难核实。我们团队没有专门的数据分析人员,想知道在试运行阶段应该先记录哪些指标,才能既控制工作量,又能判断流程到底卡在哪里?

我的经验是,试运行初期不要一口气采集几十个指标。指标太多会让执行人员把时间花在填表上,最后得到一堆无法解释的数据。更有效的做法是围绕一个核心流程,分别记录流转速度、执行质量、协作成本和平台采用度。

指标类别建议指标它能回答什么问题常见误判 流转速度节点停留时长、跨部门等待时长任务到底卡在哪个环节只看总周期,看不到瓶颈 执行质量按时完成率、返工率、验收通过率任务是否完成得有效把关闭任务等同于合格交付 协作成本催办次数、重复确认次数、人工汇总工时平台是否减少协调工作只统计平台内操作,不统计群聊成本 采用度状态更新完整率、平台外处理比例流程是否真正进入日常工作把登录次数当作使用效果 我曾经遇到一个看似效率提升的案例:任务平均关闭时间从五天降到三天,但验收退回率从百分之十二升到百分之二十七。

进一步看,团队为了追求更快关闭,直接把待验收任务标记为完成,结果只是把问题推迟到了后续环节。所以我通常把“完成”拆成两个指标:任务是否在截止时间前关闭,以及交付物是否一次验收通过。前者反映速度,后者反映质量,两者必须放在一起看。若只看其中一个,流程可能会被错误优化。

对于数据基础较弱的团队,可以先建立一张最小指标表:任务创建时间、开始执行时间、提交验收时间、最终通过时间、退回原因和责任角色。连续记录两个迭代周期后,再决定是否增加字段,而不是一开始就设计复杂仪表盘。

3. 流程运行不顺时,如何区分是流程设计问题、平台配置问题,还是人员执行问题?

我们上线后发现,任务经常停在待评估状态,有人说是平台提醒没配好,有人说是负责人不配合,也有人认为审批节点太多。我不想靠开会争论,希望有一套实际的排查方法,能定位问题究竟出在哪里。

我处理这类问题时,先不追责,而是沿着一条真实任务回放完整路径:谁创建、谁补充信息、谁接收、谁改变状态、谁退回、谁验收。只要把一条异常任务的时间线还原出来,很多看似复杂的问题都会变成具体的节点、字段或权限问题。第一类是流程设计问题。例如所有低风险任务都必须经过两级审批,导致评估节点长期积压。

判断标准是:即使不考虑平台操作,业务规则本身也存在重复判断、职责重叠或没有必要的等待。第二类是配置问题。例如执行人已经完成任务,却没有权限修改状态;或者退回时没有必填原因,管理者只能看到任务被退回,却不知道需要补什么。

判断标准是:规则本身合理,但平台中的字段、权限、自动提醒或状态转移没有正确表达规则。第三类是执行习惯问题。例如负责人有权限,也知道规则,但仍然先在群聊里处理,再在平台里一次性补录。判断标准是:流程和配置都能支持正常操作,但实际工作路径没有转移到平台内。

现象优先检查处理方式 任务大量停在同一节点节点是否必要、责任人是否唯一合并审批或重新分配容量 任务频繁被退回入口字段和验收标准补充模板和明确通过条件 状态长期不更新操作路径和提醒时机减少必填项,设置关键节点提醒 平台外沟通占主导平台是否覆盖真实协作动作把关键确认、附件和决策迁回平台 我不建议用“培训一次”解决所有问题。

培训只能解决不知道怎么做的问题,解决不了流程过长、权限不够或平台无法承载真实协作的问题。更稳妥的做法是给每个异常标注唯一原因,并在下一轮只改一个主要变量,否则改完后无法判断到底是哪项调整产生了效果。

4. 选择和搭建运营管理平台时,如何避免把线下混乱原样搬到线上?

我所在的团队准备搭建运营管理平台,当前最大的诱惑是把已有表格里的所有字段和状态全部复制过去,认为这样最稳妥。但我担心上线后字段越来越多、流程越来越复杂,最后大家还是回到群聊和个人表格中。到底应该先删什么、保留什么?

我做平台配置时遵循一个原则:字段只有在能够推动执行、支持判断或产生复盘价值时才保留。线下表格里的很多列是历史遗留,有些从未被填写,有些只是为了满足某次汇报,直接搬到平台会把旧问题包装成数字化流程。我会先把现有字段分成三类。第一类是执行必需字段,例如责任人、截止时间、交付物、优先级;

第二类是判断字段,例如风险等级、验收结果、退回原因;第三类是装饰性字段,例如没人维护的备注、无法统一口径的自定义分类。前两类进入试点,第三类先删除或延后验证。

设计对象低质量做法更稳妥的做法 状态用待处理、处理中、已完成覆盖所有情况让每个状态对应明确动作和退出条件 字段把历史表格全部复制只保留执行、判断、复盘所必需的字段 权限所有人都能修改所有内容按发起、执行、验收和管理职责分配权限 提醒每次变化都通知所有人只提醒需要采取行动的角色 视图只做一个复杂总表分别提供执行视图、管理视图和异常视图 我曾经把一个包含二十多个字段的任务表压缩到九个核心字段,试运行期间任务创建平均耗时从六分钟降到两分钟。

更重要的是,必填字段缺失率从约百分之十八降到百分之五,说明字段减少并没有降低管理质量,反而让关键数据更完整。平台选型也不应先看功能数量,而要看三个实际问题:能否表达你的状态流转,能否控制不同角色的操作边界,能否导出节点停留和异常数据。

如果一个平台功能很多,却无法还原真实工作路径,最后仍然需要大量人工解释,它就不适合作为这个流程的正式入口。建议先选一个高频、跨角色、结果可量化且失败风险可控的流程试点。经过两轮运行后,再决定是否扩展到更多部门;不要在没有验证最小流程的情况下,一次性搭建覆盖全公司的复杂体系。

读者评论

高嘉宁

平均补录次数”作为核心指标很有启发性。相比单看审批通过率,它更能暴露字段采集时机和上下游衔接的问题。不过实际落地时,还需要区分因业务变更产生的补录与因表单设计不合理产生的补录,否则数据可能被误判。

蒋佳宁

按风险分层设计审批路径比简单增加节点更实用。低金额、高频事项如果审批过长,员工确实容易回到聊天工具或线下处理。建议再结合历史金额、超时率和异常类型动态调整分层规则,避免阈值长期固定后失去效果。

冯雅楠

文章对流程平台和分析平台的边界划分比较客观。流程系统负责记录动作,分析工具负责汇总判断,确实比试图用一个系统解决所有问题更现实。但跨系统关联时,活动编号、时间口径和权限管理必须先统一,否则看板数据仍可能需要大量人工清洗。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
运营管理平台运营框架:把权限管理纳入中小商家

运营管理平台运营框架:把权限管理纳入中小商家

运营管理平台运营框架:把权限管理纳入中小商家 很多中小商家第一次认真处理权限问题,往往不是因为系统上线了安全策 […]
运营管理平台使用技巧:权限管理对应的多店经营方法

运营管理平台使用技巧:权限管理对应的多店经营方法

运营管理平台使用技巧:权限管理对应的多店经营方法 多店经营最容易被低估的成本,不是开店费用,也不是员工数量,而 […]
运营管理平台落地清单:数据看板相关的系统搭建事项

运营管理平台落地清单:数据看板相关的系统搭建事项

运营管理平台落地最容易被低估的,不是看板页面怎么画,而是数据从哪里来、口径由谁负责、异常由谁处理。我的经验是, […]
运营管理平台管理要点:跨部门协作的多店经营如何设计

运营管理平台管理要点:跨部门协作的多店经营如何设计

运营管理平台管理要点:跨部门协作的多店经营如何设计 多店经营真正失控,通常不是因为门店数量太多,而是因为总部、 […]
运营管理平台配置指南:权限管理需要哪些系统搭建设置

运营管理平台配置指南:权限管理需要哪些系统搭建设置

很多企业把运营管理平台的权限管理理解成“给谁开账号、给谁分角色”,真正上线后才发现:同一个人可能同时属于多个部 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
