运营工具怎么落地?从团队协作讲清实操教程

运营工具真正落地,最先改变的通常不是效率,而是团队暴露问题的方式:以前任务遗漏可以归因于“群消息太多”,上线协作工具后,负责人、截止时间、交付状态和阻塞原因都会被记录下来。很多团队因此误以为工具没有价值,实际上是工具把原本隐藏的协作成本显性化了。我的判断是:运营工具落地的核心,不是让所有人学会更多功能,而是让一项工作从“口头约定”变成“可追踪、可交付、可复盘”的流程。
我在运营项目复盘中见过一种很典型的情况:团队同时使用即时通讯、在线文档、表格、数据看板和任务系统,但负责人每天仍然需要在多个群里追问进度。问题不在于工具太少,而在于没有规定哪个工具承载什么信息、什么节点必须更新、谁对数据完整性负责。本文不做工具清单,而是从团队协作的实际过程出发,拆解运营工具如何选、如何试点、如何推动使用,以及什么时候应该接受“低复杂度但不完美”的方案。
很多公司把“开通账号、建立空间、导入成员、发一份操作手册”当作工具上线。这个动作只能证明系统可用,不能证明团队会用。真正的落地至少要满足三个条件:关键任务进入统一入口,任务状态能够被持续更新,会议和复盘能够直接使用工具中的信息。
如果成员仍然通过私聊接收任务,交付物仍然散落在个人文件夹,周会仍然依靠人工整理一份汇报表,那么新工具只是增加了一个填报渠道。此时最容易出现的不是“大家不会用”,而是“大家知道怎么用,却没有理由使用”。
我建议运营团队先搭建一个最小协作闭环:任务创建、负责人确认、过程更新、交付提交、结果记录、复盘归档。这个闭环不需要一开始就覆盖全部业务,也不需要配置复杂审批。只要能让一项高频工作完整跑通,团队才会理解工具到底替代了什么。
例如内容团队可以先只管理“选题,撰写,审核,设计,发布,数据复盘”这一条链路。活动团队则可以先管理“需求确认,物料准备,渠道发布,现场执行,数据回收,复盘”。先把一条链路跑顺,比一次性建立十几个项目空间更有价值。
登录次数是最容易被误用的指标。一个成员每天打开系统十次,并不代表他完成了任务更新。更有效的指标包括:关键任务进入系统的比例、任务按时更新率、逾期任务比例、交付物链接完整率、阻塞问题关闭时长,以及会议中直接引用任务数据的次数。
工具落地的最终目标也不是让系统里有更多记录,而是减少重复确认、降低任务遗漏、缩短交付周期,并让管理者能够更早发现风险。换句话说,工具使用指标是过程指标,协作质量和业务交付才是结果指标。

运营工作中至少有四类信息:任务信息、过程资料、沟通决策和结果数据。任务信息回答“谁在什么时候完成什么”;过程资料包括文案、设计稿、表格和链接;沟通决策记录为什么这样做;结果数据则回答做完以后发生了什么。
如果这四类信息全部堆在群聊中,短期内看起来很快,长期一定会出现查找困难。更麻烦的是,同一个任务可能在群里被临时修改,在文档里被重新定义,在表格里被标记完成,最后没人知道哪个版本有效。
我更建议采用“一个主入口、多个辅助载体”的方式。任务系统负责状态和责任,文档系统负责沉淀方案,数据看板负责结果,即时通讯只承担提醒和即时讨论。不要要求一个工具承载所有信息,而要规定每类信息的最终归档位置。
很多工具推广失败,是因为管理者只强调“必须填”,却没有说明填写后成员能少做什么。比如要求每个人每天更新任务,但周报依然要重新整理;要求交付物上传系统,但负责人仍然在群里单独索要链接;要求填写项目状态,但会议仍然逐个询问进展。
在这种情况下,工具承担的是额外汇报,而不是替代旧动作。成员会把它理解成管理要求,而不是工作帮助。比较有效的做法是明确替代关系:任务进入系统后,不再通过群消息单独派发;周会直接使用任务视图,不再重复制作进度表;交付物完成后只保留统一链接,不在多个地方重复上传。
工具配置通常会经历一个误区:为了让后续管理更精细,初期就增加优先级、风险等级、业务线、客户类型、预算、审批节点、复盘标签等大量字段。结果是创建一条任务要花几分钟,成员为了省事,开始在标题里写“急、很急、今天必须完成”。
我建议初始阶段只保留能够推动协作的字段:任务名称、负责人、截止时间、状态、交付标准和交付物链接。其他字段只有在确实被用于筛选、分配、分析或决策时才值得增加。每个字段都应该回答一个实际问题,否则它就是额外负担。
内容团队、活动团队、用户运营团队和销售运营团队需要的协作方式并不一样。内容团队关注批量生产和审核状态,活动团队关注时间节点与依赖关系,用户运营团队关注人群、触达和结果,销售运营团队更关注线索流转和跟进责任。
如果只按“功能多不多”选工具,很容易把不适合的工作方式强行套进团队。一个功能丰富的项目管理平台,未必适合需要快速处理大量轻量任务的小团队;一个灵活的表格工具,也未必适合有复杂权限和跨部门依赖的项目。

不是所有工作都需要进入工具。一次性的简单沟通,如果只涉及两个人且当天完成,使用即时通讯可能更高效。但如果一项工作具有多人协作、持续跟进和结果复盘中的两个以上特征,就值得建立正式流程。
如果答案大多为“是”,工具的价值通常不在于记录本身,而在于帮助团队建立一致的工作节奏。反过来,如果一项工作没有稳定流程、没有明确负责人,也没有固定结果,那么急着上工具只会把混乱数字化。
我在设计运营协作流程时,通常会把工作拆成任务流、信息流、反馈流和数据流。四条流并不一定对应四个软件,但必须在流程上区分清楚。
| 协作流 | 需要回答的问题 | 建议承载内容 | 最容易出现的问题 |
|---|---|---|---|
| 任务流 | 谁在何时完成什么 | 负责人、截止时间、状态、依赖关系 | 责任人不清、任务逾期无人处理 |
| 信息流 | 方案、素材和规则放在哪里 | 需求文档、素材链接、版本说明 | 文件散落、旧版本被误用 |
| 反馈流 | 谁提出意见、谁确认修改 | 评论、审批意见、修改记录 | 口头反馈无法追溯、重复修改 |
| 数据流 | 做完以后结果如何进入判断 | 指标、结论、异常、后续动作 | 只记录执行,不沉淀结果 |
这四条流中,任务流负责推动事情向前,信息流负责降低查找成本,反馈流负责减少返工,数据流负责让团队从“完成了”走向“知道为什么有效”。如果只搭建任务看板而没有数据流,运营工具容易退化成待办清单。
每引入一个新步骤,都要问一句:它替代了团队原来的什么动作?如果没有替代任何动作,就需要谨慎。比如“在工具中填写项目周报”如果只是增加一份报告,价值很低;如果它能够直接生成会议所需的进度视图,并替代人工汇总,价值就清晰很多。
我通常会把旧流程和新流程并排画出来。旧流程可能是群里提出需求、私聊确认负责人、表格登记、周五人工汇总、会议后再发提醒。新流程则可以变成统一创建任务、负责人确认、节点更新、系统生成视图、会议处理阻塞事项。只有明确这种替代关系,成员才知道为什么需要改变习惯。

工具选型最容易变成品牌和功能的比较。更有效的方法是先描述工作场景,再判断需要哪种能力。例如团队的主要问题是任务遗漏,就需要清晰的任务入口、负责人和提醒;主要问题是素材版本混乱,就需要文档、权限和版本管理;主要问题是数据分散,就需要统一连接数据源、处理口径和展示结果。
| 主要问题 | 优先能力 | 不应优先追求 | 适合的起步方案 |
|---|---|---|---|
| 任务经常遗漏 | 统一入口、负责人、截止时间、提醒 | 复杂自动化和大量报表 | 轻量任务看板 |
| 文件版本混乱 | 统一目录、权限、版本记录 | 过多任务状态 | 文档与素材库 |
| 跨部门项目延期 | 依赖关系、里程碑、风险跟踪 | 单人待办清单 | 项目管理平台 |
| 数据无法支持复盘 | 数据连接、口径统一、看板和明细下钻 | 只做漂亮图表 | 数据分析与可视化工具 |
| 重复工作过多 | 自动触发、字段同步、消息提醒 | 一开始就全面自动化 | 先标准化流程再连接工具 |
我建议团队至少从五个维度评估候选工具:学习成本、流程适配度、协作透明度、数据与权限能力、迁移和维护成本。这里的“功能数量”不应单独作为核心维度,因为大量低频功能并不能抵消高频操作的复杂度。
以运营数据分析为例,很多团队拥有数据看板,却依然无法回答“下一步做什么”。真正值得关注的不是图表数量,而是数据是否能与任务和决策建立连接。
在一个内容和活动并行的团队中,我们曾把渠道、内容、活动和线索数据集中到可视化分析工具中。以九数云为例,它更适合被放在“数据汇总、指标分析、看板协作”的位置,而不是替代任务管理。团队可以用它统一不同渠道的数据口径,观察内容发布、访问、转化或线索结果,再把异常指标转化成下一轮任务。
这里必须强调边界:数据分析工具解决的是“发生了什么、哪里异常、不同维度有什么差异”,项目管理工具解决的是“谁来处理、什么时候完成、当前卡在哪里”。如果把两者混成一个系统,往往会出现看板很漂亮,但没人负责跟进的问题。
运营团队常见的误区是先制作一张看板,再讨论指标定义。这样做会把争议推迟到看板上线以后。比如“有效线索”到底是提交表单、完成电话接通,还是销售确认有需求;“转化率”是按访问人数、会话数,还是按去重用户计算。如果定义没有统一,图表越精美,误导风险越大。
我的做法是先建立指标字典,至少写清指标名称、计算公式、数据来源、更新频率、负责人和使用场景。只有当团队对这些内容达成共识,再设计看板布局。一个成熟的看板应该能直接导向动作,而不是让使用者看完后继续开会讨论数据是什么意思。

试点场景应该同时满足三个条件:发生频率较高,参与角色相对固定,结果能够在一个周期内观察。内容发布、活动执行、素材申请、周报跟进和线索分配,通常比“全面管理公司所有运营工作”更适合作为第一批试点。
不要选择最复杂、最跨部门、最容易变化的项目作为第一次试点。第一次试点的目的不是证明工具能解决所有问题,而是让团队建立一套可复制的使用规则。复杂场景会把工具问题、流程问题和组织问题混在一起,最后很难判断到底哪里出了问题。
在建立项目空间前,先用一页纸写清楚六件事:任务从哪里来,谁负责创建,负责人如何确认,什么状态算完成,交付物放在哪里,遇到阻塞由谁处理。这个动作看起来简单,却能提前发现大量含糊之处。
例如“设计完成”可能有三种理解:设计师导出初稿、运营确认内容、最终文件上传并通过审核。如果不定义完成标准,系统里的“已完成”就没有可比性。流程文件不需要写成管理制度,但必须让新成员能够据此完成一次任务。
建议初期使用以下字段:
如果任务创建时必须填写十几个字段,团队很快会出现“先随便创建,之后再补”的行为,而后续补录往往不会发生。工具设计应该让正确行为变得容易,让遗漏信息在关键节点暴露出来。
即时通讯并不需要被完全替代。它适合处理紧急提醒、快速讨论和临时协调,但不适合承载长期有效的任务状态。团队可以采用一个简单规则:讨论可以发生在群里,结论必须回到任务或文档中。
例如群里讨论后决定把发布时间从周三改到周五,负责人应在任务中更新截止时间,并在备注中说明变更原因。这样,未参与群聊的人也能理解当前状态,后续复盘时也能查到变更依据。
工具真正产生价值的一个标志,是周会不再逐人询问“现在做到哪了”。会议开始前,负责人先查看逾期任务、待确认任务和阻塞任务;会议时间集中处理需要决策、资源协调或优先级调整的问题。
会议中不必逐条朗读所有任务。可以按照“异常优先”的顺序处理:先看已逾期任务,再看未来一周的重要节点,最后看需要跨部门协作的事项。会议结束后,只记录决定、负责人和完成时间,避免把会议纪要变成另一份重复报表。
试点复盘不建议一次性讨论所有问题。优先看三类:哪些任务没有进入系统,哪些任务进入系统但没有更新,哪些任务虽然完成却没有结果记录。这三类问题分别对应入口问题、使用问题和闭环问题。
如果任务没有进入系统,通常需要调整入口和责任;如果任务进入系统但不更新,通常需要减少字段或把工具接入会议;如果任务完成但没有结果,说明数据流没有建立,应该补充复盘字段和固定回填时间。

假设一个同时经营内容、广告和活动渠道的运营团队,每周都会产生访问、点击、表单、线索和成交数据。过去,团队分别从不同平台导出表格,再由一名运营同学手工合并。周会上大家能看到数字,却很难快速判断异常来自渠道、内容、时间段还是投放素材。
这类团队通常不缺数据,缺的是从数据到行动的路径。看板上线前,团队可能花大量时间整理数据;看板上线后,如果只增加图表,仍然无法解决“谁来处理异常”的问题。因此,数据分析工具与协作工具必须通过任务连接起来。
在这个场景中,可以使用九数云一类的数据分析与可视化工具,先连接不同渠道的数据源,统一日期、渠道、活动、内容和转化结果等关键字段。这里最重要的工作不是选择某个图表,而是确认不同来源的数据能否按照同一口径进行比较。
例如,广告平台中的“点击”与网站分析工具中的“访问”不是同一个指标,表单提交也不一定等于有效线索。团队需要在指标字典中明确这些定义,并在看板上展示更新时间和数据范围。只有口径稳定,异常判断才有意义。
接下来可以建立“指标异常,分析动作,协作任务”的对应关系:
| 异常信号 | 优先分析维度 | 生成的协作任务 | 任务负责人 |
|---|---|---|---|
| 访问量上涨但转化率下降 | 渠道、落地页、设备类型 | 检查落地页首屏和表单流程 | 内容或产品运营 |
| 点击率下降但曝光稳定 | 素材、标题、受众、投放时段 | 制作两组新素材并完成小流量测试 | 内容与投放协同负责人 |
| 线索量稳定但有效率下降 | 来源、活动、行业、地区 | 重新评估渠道质量和筛选条件 | 增长或销售运营 |
| 某活动参与人数达标但后续留存低 | 参与路径、权益领取、触达频次 | 设计活动后续触达与回访方案 | 用户运营 |
这样做的关键是:看板不只是展示数字,而是为任务系统提供触发依据。数据工具负责发现问题,协作平台负责推动处理,复盘文档负责沉淀结论。三者分工清楚后,团队才不会把“看过数据”误认为“完成分析”。
以下是一组情景模拟数据,用于说明如何衡量数据看板是否真正进入团队协作。它不是九数云官方效果数据,也不代表所有团队的实际结果。判断看板价值时,建议重点观察异常发现时间、任务生成率和异常关闭时间,而不只是看板访问量。

即使数据已经集中,也不能把所有异常都自动转化为任务。一次性流量波动、埋点变更、节假日效应和数据延迟,都可能造成假异常。自动化提醒应该建立在阈值、样本量和连续周期的基础上,而不是看到一个数字变化就通知所有人。
例如,某渠道转化率从4%下降到3.5%,如果当天只有几十个访问样本,可能只是随机波动;如果连续七天下降,且其他渠道保持稳定,才更值得进入分析任务。数据工具能够提高发现问题的速度,但是否值得处理,仍然需要结合业务背景进行判断。
“尽量使用”通常无法形成稳定习惯。团队需要规定少数几个必须完成的动作,例如任务创建、负责人确认、截止时间变更、交付物提交、状态更新和复盘结论记录。规则越少,执行越容易;但这些规则必须覆盖协作闭环的关键节点。
不建议一开始要求成员把所有聊天、所有临时想法和所有细节都录入系统。这样会让工具变成信息垃圾场。应该优先记录对责任、进度、决策和结果有影响的内容。
团队会观察管理者的真实行为,而不是培训材料里的要求。如果负责人仍然在群里派发正式任务,成员就会认为系统只是辅助记录;如果负责人直接打开看板主持周会,成员才会意识到系统是正式工作入口。
管理者还需要避免“多头指令”。同一项任务如果同时出现在群里、邮件里和系统里,负责人应明确哪个版本有效。最理想的做法是:即时通讯中只发送任务链接和必要提醒,正式要求、截止时间和交付标准都回到任务页面。
模板不是把所有流程固化,而是减少重复搭建。内容团队可以准备选题模板、发布模板和复盘模板;活动团队可以准备活动筹备模板、物料检查模板和活动复盘模板;数据团队可以准备指标字典和看板说明模板。
好的模板应该自带示例、字段说明、完成标准和常见风险。新成员复制模板后,能够理解为什么需要这些字段,而不是面对一张空白页面猜测应该怎么填。
| 成员反馈 | 可能的真实原因 | 优先改进动作 |
|---|---|---|
| “填起来太麻烦” | 字段过多、流程过长、重复录入 | 删除低价值字段,合并重复步骤 |
| “我不知道填到什么程度” | 完成标准不清、状态定义模糊 | 为每个状态增加进入和退出条件 |
| “填了也没人看” | 会议和管理动作没有使用系统数据 | 在周会直接处理系统中的异常任务 |
| “原来的方式更快” | 任务规模小、系统操作成本高 | 保留轻量沟通,只对关键任务强制流程化 |
| “数据不准确” | 指标口径不统一或更新责任不明 | 建立数据负责人和更新时间规则 |

小团队最重要的是速度和可见性,不需要复杂权限、复杂审批或多层级项目结构。建议只设置一个团队空间,统一管理高频任务,并用固定标签区分内容、活动、用户和数据工作。
小团队可以采用“任务看板加周会”的轻量方案:所有有明确截止时间的工作进入看板;每日只更新真正发生变化的任务;每周用十五到三十分钟处理逾期、阻塞和下周重点。对于当天完成的小事,不必强行录入。
小团队的取舍是放弃部分精细化管理,换取更高的使用率。只要负责人和截止时间清晰,未必需要设置复杂的审批流。
中小型专业团队通常面临的是任务并发和协作边界问题。建议按业务流程建立模板,例如内容生产、活动执行、渠道合作和数据复盘分别使用不同模板,但不要拆成过多空间。
这个规模的团队需要指定一名流程维护者,负责模板、字段、权限和每月一次的使用复盘。维护者不一定是专职项目经理,可以由运营主管或流程意识较强的成员承担。
此时可以开始关注任务按时更新率、交付物完整率、逾期关闭时间和跨部门等待时间。指标不宜太多,选择三到五个能反映协作质量的指标即可。
大团队首先要解决角色和权限,其次才是功能。建议明确业务负责人、流程负责人、数据负责人和工具管理员。业务负责人对结果负责,流程负责人维护协作规则,数据负责人维护指标口径,工具管理员处理权限和技术配置。
跨部门团队需要建立共同的项目语言。例如“待确认”是等待谁确认,“已完成”是否代表交付还是验收,“阻塞”需要多久升级。状态名称相同但含义不同,会让跨团队协作产生大量误解。
大团队不适合把所有任务都纳入同一张总表。可以按业务线或项目建立视图,再用统一字段汇总关键节点。既要保持组织层面的可见性,也要避免成员被无关信息淹没。
数据驱动型团队不应只关注数据看板数量,而要建立“指标,判断,动作,结果”的闭环。每个核心指标最好对应一个异常阈值、一个分析责任人和一个处理动作。
例如,当某渠道有效转化率连续两天低于过去四周均值一定幅度时,自动生成分析任务;分析完成后,必须记录原因判断、处理方案和验证周期。这样,数据看板才不会停留在展示层。
如果团队使用九数云等数据分析工具,建议把数据字典、看板说明和复盘任务放在同一套协作规则中。看板中的每个核心指标都应该能找到负责人,负责人也应该能从任务中回到相关数据视图。
有些团队业务节奏快,几乎所有事情都在群里发生。不要试图一次性禁止群聊,而是先规定“群聊用于讨论,系统用于确认”。只要结论、责任和截止时间能够回到正式入口,团队就已经开始建立可追踪机制。
第一阶段可以只要求三类信息回填:任务链接、最终结论和交付物地址。等成员习惯形成后,再逐步引入状态、风险和复盘字段。渐进式规则比一次性全面替换更容易被接受。

如果任务金额低、影响小、生命周期短,强制进入复杂流程会增加不必要的成本。比如临时修改一张内部海报,可能只需要在群里确认;但如果是对外发布、涉及多个部门或影响活动节点,就必须进入正式任务流程。
可以用影响范围、协作人数、延期代价和复盘价值四个维度判断。四项中有两项较高,就应该流程化;都较低,则保留轻量沟通。这样既不会让系统充满琐碎事项,也不会让关键工作失去记录。
流程标准化能够提高可复制性,但过度标准化会压制特殊场景。建议把规则分成三层:必须统一的底层字段、可以按业务调整的流程节点、允许成员自主选择的工作方法。
例如任务负责人、截止时间和交付标准可以统一;内容审核和活动审批的节点可以不同;成员使用何种个人整理方式则不必强行规定。标准化的目标是保证协作接口一致,而不是让每个人用完全相同的工作习惯。
自动化适合处理重复、明确、规则稳定的动作,例如到期提醒、状态同步、数据刷新和固定通知。它不适合直接替代优先级判断、异常解释和复杂决策。
很多团队一开始就希望自动生成任务、自动分配负责人、自动发送大量提醒,结果产生通知疲劳。更稳妥的方式是先人工跑通流程,确认哪些规则稳定后再自动化。自动化不是流程混乱时的救援工具,而是流程稳定后的放大器。
数据字段越完整,后续分析可能越精细,但成员的填写成本也越高。可以按照“使用频率乘以决策价值”给字段排序:高频且高价值的字段必须保留;低频且低价值的字段删除;高价值但低频的字段放在阶段性复盘中填写。
例如负责人和截止时间是高频高价值字段,应在创建任务时填写;复盘原因可能是低频高价值字段,可以在任务完成后填写;某些不影响决策的标签,则没有必要强制收集。

修正方法是先列出过去一个月最频繁发生的三类协作问题,再判断是否能通过流程和工具改善。不要从产品演示开始,而要从真实任务开始。把一项任务从创建到复盘完整跑一遍,比听一场功能介绍更能判断工具是否适配。
修正方法是定义工具边界。正式任务、交付物和关键决策进入协作平台;即时讨论留在群里;结构化业务数据进入分析工具;最终规则和经验进入知识库。系统少并不等于简单,边界清楚才是真正的简单。
修正方法是改看关键任务覆盖率、更新及时率、逾期比例和复盘完成率。登录量只能说明系统被打开过,不能说明任务被推进。工具是否成功,要看它是否改变了团队的协作行为。
修正方法是培训“什么时候用、谁来用、用完替代什么、出现问题找谁”,而不是只讲按钮位置。成员真正关心的是:我为什么要多做这一步,这一步能不能减少其他工作。
修正方法是明确一名流程维护者,每月检查一次字段、模板、权限和任务状态。维护者不负责替所有人填数据,而是负责发现规则是否仍然适用。没有维护者的协作系统,通常会在几个月后出现模板失效、权限混乱和重复建表。
修正方法是先人工验证三到五个周期。只有当任务入口、字段定义、责任关系和异常处理规则相对稳定后,再考虑自动化提醒、数据同步和任务触发。否则自动化只会把错误更快地传播给更多人。
这组指标用于判断工具有没有进入正式工作入口。如果关键任务覆盖率一直低,先不要急着讨论效率提升,应该回到任务来源、管理者示范和使用规则上。
过程指标能够反映工具是否减少了隐性协作成本。尤其要关注跨部门等待时间,因为很多延期并不是执行人没有工作,而是任务卡在确认、审批、数据提供或资源协调上。
不同运营团队需要选择不同的结果指标。内容团队可以看发布及时率、返工次数和有效内容产出;活动团队可以看节点完成率、参与转化和活动后留存;用户运营团队可以看触达完成率、响应速度和用户行为变化;数据团队可以看报表交付周期和异常处理关闭率。
不要把所有结果指标都归因于工具。工具只能改善信息流转和协作过程,业务结果还会受到内容质量、预算、市场环境、产品能力等因素影响。评估时应区分“工具带来的过程改善”和“业务本身的结果变化”。
团队是否愿意长期使用,不能只靠管理要求。可以每月收集三个问题:哪个步骤最浪费时间,哪个信息最难找到,哪个字段最少被使用。把反馈与实际使用数据结合起来,通常比单纯发满意度问卷更有效。

列出过去两周最常见的五个协作问题,按照发生频率和影响程度排序。不要写“沟通效率低”这种抽象描述,而要写成可观察事实,例如“活动改期后,三份素材仍使用旧日期”“周会需要运营主管手工整理四张进度表”“数据异常发现后没有明确负责人”。
选择一个高频场景,写出任务入口、负责人、截止时间、状态、交付标准和复盘方式。邀请真正执行任务的人一起设计,不要只由管理者单方面决定。试点期间记录成员在哪一步停顿、哪些字段被忽略、哪些信息仍然回到群里。
只回答四个问题:关键任务是否进入系统,任务状态是否及时更新,会议是否使用系统数据,完成后的结果是否被记录。根据答案删除无用字段,调整模板,并明确下一批需要纳入的任务类型。
如果试点能够稳定运行,再扩展到相邻流程;如果试点仍然依赖负责人反复催促,不要急着扩大范围。先判断是工具不适配、流程不清楚、管理者未示范,还是业务本身不值得流程化。扩展一个没有跑通的流程,只会把问题放大。
我对运营工具落地的最终判断是:真正有价值的系统,不是让团队留下更多记录,而是让团队更早发现问题、更少重复确认,并且能够把一次结果转化成下一次行动。工具本身不会自动带来协作效率,流程边界、责任关系、数据口径和管理行为,才决定了工具能否产生长期价值。
如果你准备从今天开始,可以先找一项正在反复发生、经常延期、又确实需要复盘的运营工作。把它的负责人、截止时间、完成标准和最终结果写清楚,再决定用什么工具承载。先跑通一个闭环,再扩展到整个团队,这通常比一次性购买更多功能、建立更多空间,更接近真正的落地。
我所在的运营团队以前也遇到过类似问题:任务散落在群聊、私聊和表格里,到了周会还要重新确认进度。我一开始以为是工具功能不够,后来发现真正的问题是没有先定义清楚哪些工作必须被记录和追踪。
运营工具落地的第一步不是注册账号,也不是比较功能清单,而是找出一个“高频、多人参与、容易遗漏”的协作场景。这个场景最好能在一到两个项目周期内看到变化,例如内容选题到发布、活动策划到复盘、素材申请到交付。
我通常先让团队连续观察一周,不急着配置工具,只记录三类问题:任务在哪里产生、进度在哪里更新、交付物最终存在哪里。一次内容团队的观察结果是:37项任务中,有11项只存在于群聊,8项没有明确截止时间,6项交付后没有留下最终版本。这组记录比“我们沟通比较混乱”更有用,因为它直接对应工具字段和流程动作。
最终我们只先落地五个字段:任务名称、负责人、截止时间、当前状态和交付链接,没有把优先级、审批人、标签等低频字段一开始全部加进去。
先确认的问题对应的落地动作 任务由谁负责设置唯一负责人,而不是填写整个小组 什么时候完成填写明确日期,不使用“尽快” 什么算完成补充交付标准或最终链接 哪里查看进度统一使用任务视图,不再以聊天记录为准 我的判断是,工具落地的起点应该是“减少一次重复确认”,而不是“把管理做得更复杂”。
如果一个工具上线后,周会仍然要逐项询问谁负责、做到哪一步、文件在哪里,那么它只是新增了一套填报系统,并没有进入真实工作流程。
我曾经把一套看起来很完整的协作流程一次性推给团队,结果一周后任务更新率不到一半。成员不是反对工具,而是觉得它让原本一句话能说清的事情变成了多次填写。
推动使用时,最有效的做法不是反复培训功能,而是先规定工具替代了什么旧动作。比如,工具中的任务卡片要替代群里的口头派工,统一交付链接要替代私聊发文件,周会看板要替代人工整理进度表。我在一次三人内容小组试点中,把创建任务、更新状态和提交交付物设为必做动作,其他字段全部暂缓。

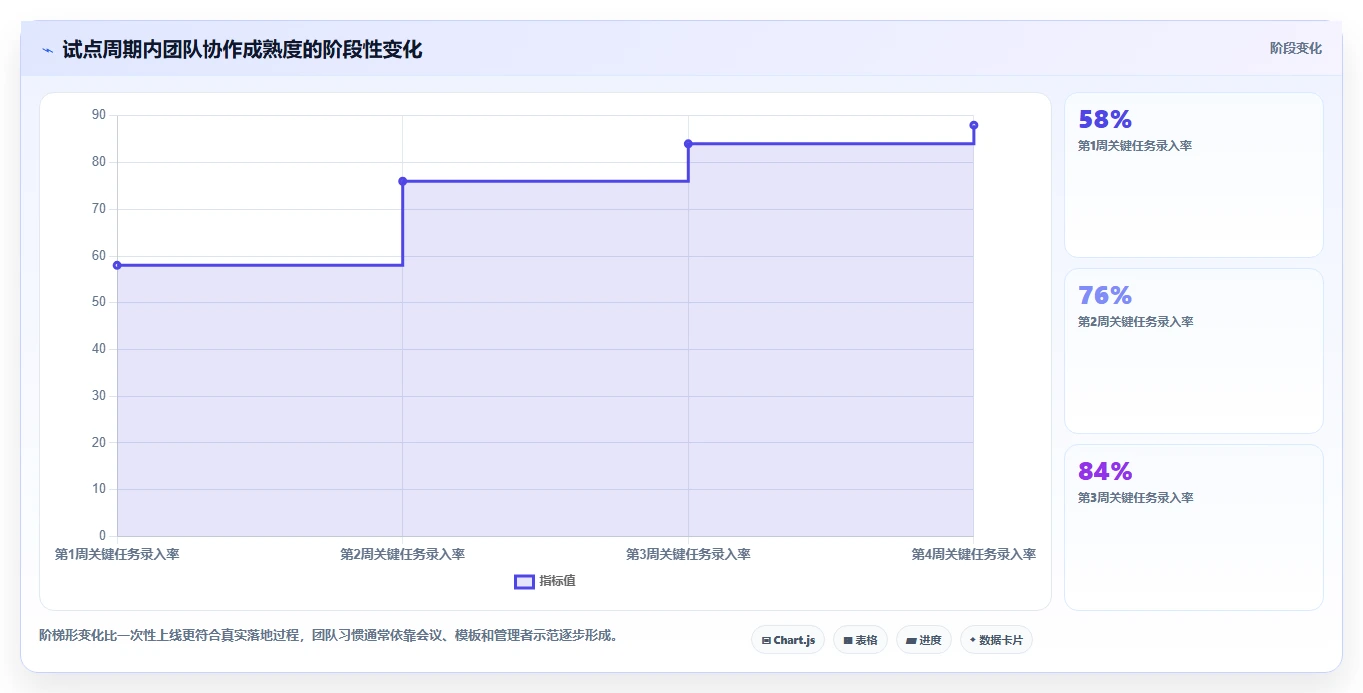

第一周不考核任务数量,只在周会上直接打开任务视图;第二周再检查逾期任务和未更新任务。两周后,关键任务的状态更新率从约52%升到89%。这里有一个容易被忽略的细节:负责人必须先停止私聊派工。
如果管理者继续在聊天工具里发布正式任务,成员会自然判断那里才是“真正的工作入口”,协作平台就只能收到事后补录的信息。
建议把使用规则压缩成一张表,并在团队内公开: 工作动作统一入口最低要求 创建任务任务列表写清负责人和截止日期 讨论细节评论或关联讨论结论必须回写任务 提交成果任务附件或链接只保留最终版本 确认完成状态字段由负责人或验收人更新 如果成员反馈“填写太麻烦”,不要立刻把反馈理解为抵触改变。
先实际测量完成一次任务需要几步,删除不影响决策的字段,再观察任务完成时间是否下降。工具的推广阻力,很多时候不是人的问题,而是流程设计把成本转嫁给了使用者。
我们测试过几类工具后发现,功能最多的那一款并没有成为使用率最高的选择。团队真正需要的是快速找到任务、看懂状态并提交成果,而不是一套没人愿意维护的复杂系统。
小团队选工具时,我建议先看“核心流程匹配度”,再看功能数量。一个四到八人的运营团队,通常只需要稳定承接任务、文档、反馈和复盘四类动作;如果工具同时引入复杂审批、权限层级和自动化配置,维护成本可能很快超过它带来的收益。我曾用同一套内容发布流程测试两种方案。方案甲字段较少,创建任务平均需要约2分钟;
方案乙可以配置多级审批和十多个属性,首次填写接近8分钟。方案乙展示效果更完整,但试运行第三天就出现大量空字段,成员开始把任务先发群里,再在平台里补录。
选型时可以使用下面的简化评分表,按团队真实场景打分,而不是按照产品宣传页打分: 评估维度建议权重实际要问的问题 上手成本25%新成员能否在半小时内完成一次标准任务 流程适配30%能否覆盖任务、反馈、交付和复盘 信息可追踪20%能否快速查到负责人、状态和最终成果 协作边界15%是否能明确哪些内容不需要进入工具 成本与维护10%谁维护模板、权限和自动化规则 我会把“高频使用率”作为一票否决项。
如果团队每天都要打开工具,但完成一次更新需要多次跳转,或者同一信息必须在两个地方重复录入,那么再丰富的功能也不值得优先采用。更稳妥的做法是先用一个真实项目做试点,记录创建任务耗时、按时更新率和交付物查找时间。只有当工具确实减少了重复沟通,再考虑增加看板、自动提醒或数据连接等扩展能力。
我以前也见过看板任务填得很满,但项目结果并没有改善的情况。后来复盘才发现,团队只是为了完成录入而更新状态,真正的反馈、决策和复盘仍然发生在聊天窗口里。
判断工具是否落地,不能只看登录人数或任务数量,至少要同时观察使用、协作和结果三个层面。只看登录数据,很容易把“打开过工具”误判成“已经形成新的工作习惯”。我在一次活动运营试点中采用了三组指标。使用层看关键任务覆盖率、按时更新率和逾期比例;协作层看重复追问次数、会议中临时确认进度的次数;
结果层看交付及时性和复盘结论的完成情况。
层面指标示例判断方法 使用关键任务覆盖率正式任务中进入工具的比例 使用按时更新率截止前完成状态更新的任务比例 协作重复追问次数一周内因找不到进度产生的追问数量 协作会议确认时间会议中用于核对进度的分钟数 结果交付及时性成果是否按约定时间进入验收 结果复盘执行率复盘结论是否转成后续任务 一次四周的匿名化项目记录显示,关键任务覆盖率从61%提高到94%,周会中核对进度的时间从约35分钟降到18分钟,但交付及时性只从78%升到84%。
这个结果说明工具改善了可见性,却没有自动解决资源冲突和需求变更问题。这正是我认为最容易被忽略的判断:工具能让问题更早暴露,但不能替团队做优先级决策。如果逾期任务下降不了,就要继续检查任务是否过量、负责人是否被多个项目重复占用,以及需求变更有没有正式确认,而不是继续增加提醒和字段。
我经历过工具上线两个月后逐渐失效的项目:模板没人更新,旧字段越来越多,新成员不知道该看哪个视图,最后大家又回到群聊和个人表格。我想知道,小团队是否真的需要设置专门的维护角色。
需要维护,但不一定要设置全职管理员。更实际的做法是指定一名流程负责人,每周投入固定时间处理模板、权限、字段和使用反馈。这个角色不是替团队追任务,而是确保工具中的规则仍然符合真实工作方式。我们曾经把维护责任平均分给所有成员,结果出现“人人都能改、没人真正负责”的情况。
后来改为由运营负责人维护结构,由项目负责人维护本项目任务内容,成员只负责更新自己产生的状态和交付物,权限边界清楚后,错误配置明显减少。建议把维护工作拆成三个周期。每周检查未更新任务、逾期任务和空字段;每月删除不再使用的视图和模板;每个项目结束后复盘哪些字段真正帮助了决策,哪些字段只是增加填写负担。
维护周期检查内容处理原则 每周逾期、未更新、无交付链接优先解决影响当前项目的问题 每月字段、模板、权限和视图删除低频且无人使用的配置 项目结束流程反馈和复盘结论把有效做法沉淀为下一次模板 我通常还会保留一条“变更记录”,写明什么时候删了哪个字段、为什么调整状态、谁负责确认。
这样新成员遇到异常时,不必重新猜测规则,维护也不会变成依赖某一个人的隐性知识。如果一个工具必须靠管理员每天提醒所有人才能运转,说明流程还没有嵌入工作。真正稳定的落地状态是:周会直接依据工具中的事实决策,项目结束后依据工具中的记录复盘,团队不再为了证明使用过工具而额外填一套重复报表。
