运营工具实践指南真正难的,不是列出一张“功能最全”的工具清单,而是判断团队究竟需要解决哪一种协作损耗:信息找不到、任务没人接、数据无法复盘,还是管理者每天都在催进度。我的观察是,很多团队更换工具后,任务完成率只提升了几个百分点,反而增加了录入、同步和培训成本。原因并不在于工具不够强,而在于选型时把“工具功能”误当成了“运营效率”。
更有效的团队协作选型方法,应当从业务链路倒推工具,而不是从产品首页的功能数量正向挑选。先明确协作对象、决策节奏、数据来源和责任边界,再判断工具能否减少等待、重复确认和信息搬运。本文会用运营团队、内容团队、销售支持团队和跨部门项目的实际场景,拆解如何建立选型标准、如何设计试用测试、如何计算隐性成本,以及在不同团队规模下怎样做取舍。
运营团队第一次讨论工具时,最常见的问题是:“这个平台有没有甘特图、自动化、审批流、知识库、数据看板和权限管理?”这些问题本身没有错,但它们通常无法直接帮助团队做出正确选择。因为功能存在,不等于功能会被使用;功能越多,也不等于协作成本越低。
我在评估团队协作工具时,会先观察一个任务从提出到完成经历了多少次人工转交。比如一次活动上线,可能要经过运营提出需求、设计确认素材、开发配置页面、投放同事检查链接、数据同事建立追踪、负责人验收结果。如果每个环节都要在不同群聊里确认一次,真正拖慢项目的不是缺少任务卡,而是上下文不断丢失。
工具选型的第一判断标准,不是功能数量,而是它能否让任务上下文跟着任务走。需求背景、负责人、截止时间、参考资料、验收标准和最终结果,最好都能在同一个业务对象下连续沉淀。否则,团队只是把原来的聊天记录换成了另一套分散记录。
我建议把工具价值拆成四个结果指标:信息检索耗时、任务等待时长、重复录入次数和复盘可用率。前两个指标反映日常效率,第三个指标反映流程设计,第四个指标反映团队能否从执行中产生下一轮决策。
这四个指标比“页面是否漂亮”“有没有人工智能功能”更能解释工具是否适合团队。如果一个平台让任务卡更精致,却没有减少等待;让报表更丰富,却没有统一口径,那么它的价值可能只停留在展示层。

工具上线失败,常常是因为团队一开始就想把需求管理、内容排期、销售协同、知识沉淀、数据分析和绩效追踪全部迁移进去。迁移范围越大,越容易出现字段过多、规则复杂、责任不清和员工抵触。
更稳妥的方法是先选一个每周重复发生、跨两到三个角色、结果容易衡量的业务流程。例如内容团队可以先从“选题到发布”开始,活动团队可以先从“活动需求到上线验收”开始,销售支持团队可以先从“客户需求到方案交付”开始。
如果一个工具连单一流程都不能让成员少问几次、少填几次、少等几小时,就没有必要立即扩展到全公司。选型不是一次性采购决定,而是用一个小闭环验证协作假设。
三个人一起做项目时,很多信息可以靠记忆和口头沟通完成。人数增加到十几个人后,信息传递会出现明显的交叉和遗漏。一个人需要知道谁负责、谁审批、哪个版本有效、哪些意见已经被采纳,以及什么时候可以继续推进。
在一个典型的运营项目中,真正的工作时间可能只有三天,但项目总周期却达到九天。多出来的六天通常不是生产时间,而是等待时间:等待需求确认、等待素材修改、等待技术排期、等待数据回传、等待负责人验收。
如果团队只看“任务完成日期”,就很难发现这个问题;如果把任务状态拆成准备、执行、等待、返工和完成,就能看到时间究竟消耗在哪个环节。工具的价值,就体现在能否把这些状态和责任记录下来。
群聊的优点是快,尤其适合临时确认、紧急通知和情绪同步。但群聊天然按时间排序,不按项目对象排序。三天前讨论过的一个重要决定,可能已经被几百条新消息推到上面;新人加入后,也无法快速理解过去的上下文。
很多团队会把群聊当作任务系统使用:有人在群里说“麻烦今天改一下”,另一人回复“收到”,负责人以为任务已经建立,执行者却不知道验收标准。几天后项目延期,大家重新翻聊天记录,争论的不是工作本身,而是“当时到底说了什么”。
合理的分工应该是:即时沟通负责提醒和澄清,协作工具负责记录任务、责任、期限、材料、状态和结果。二者不是替代关系,而是不同信息时效下的分工关系。
运营团队关注活动完成率、渠道成本、线索质量和转化效率;数据团队关注字段定义、统计口径、刷新周期和数据权限。双方都在说“转化率”,但一个人可能指落地页到表单提交,另一个人可能指线索到成交。
这类问题不能单靠增加一个数据看板解决。若指标定义、数据来源和负责人没有被写清楚,图表越多,争议越多。工具选型需要关注能否把指标说明、数据更新时间、负责人和异常处理流程关联起来。
我更看重“业务问题能否追溯到数据来源”这一点。例如某渠道转化率下降时,成员应该能够沿着记录看到:使用了哪一版素材、投放周期是什么、流量规模多少、表单字段是否改过、销售跟进是否延迟。只有这样,数据才会进入决策,而不是停留在报表展示。
采购报价通常只呈现软件订阅费用,但团队真正承担的成本包括模板设计、历史资料整理、权限设置、成员培训、字段维护、数据校准和流程监督。一个看似低价的工具,如果每周需要专人维护十几个表单和规则,综合成本可能高于一个价格更高但更稳定的平台。

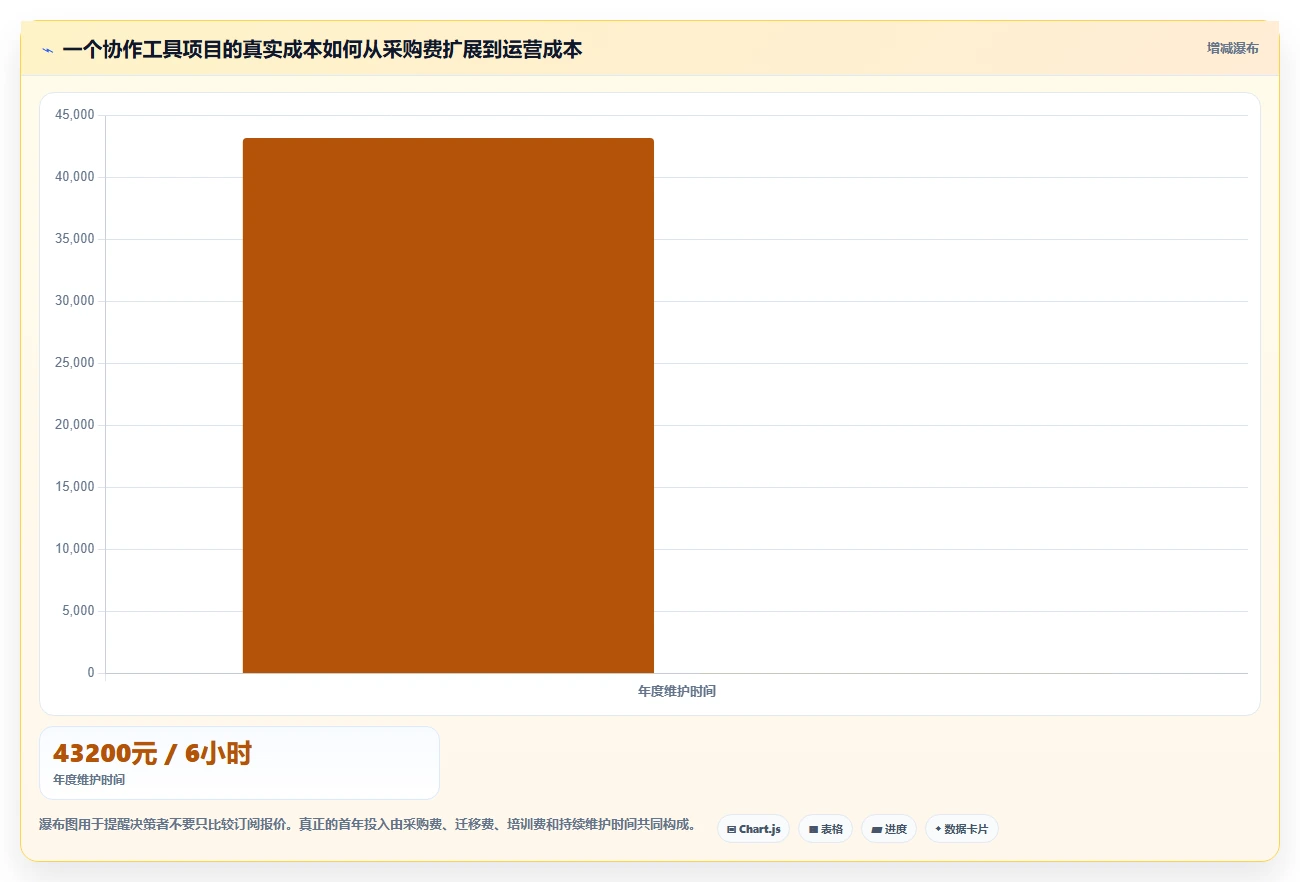

计算成本时,我会把管理员时间单独列出来。假设一名运营管理员每周花六小时处理同步、检查字段、修复权限和提醒成员,按每小时综合人力成本 150 元计算,一个月就是约 3600 元。一年下来,仅维护时间就超过 4 万元,还没有计算成员反复学习和返工的损失。

功能清单很容易比较,因为它看起来客观。A 工具有 80 项功能,B 工具有 45 项功能,采购团队自然倾向于选择 A。但团队真正使用的可能只有任务、表格、评论、提醒和基础报表,其余功能不仅没有产生价值,还增加了配置和学习负担。
判断功能是否有价值,应该问三个问题:它解决哪个具体环节?谁会在什么时间使用?使用后哪个指标会发生变化?如果无法回答这三个问题,功能就只能算潜在能力,不能算实际价值。
对运营团队而言,“一键生成复杂流程”未必比“让负责人在两分钟内完成验收”更重要。工具的价值排序,应当服从业务频率和损耗程度,而不是服从产品宣传页的功能排列。
管理者通常会关注全局视图、权限、汇总报表和项目进度;一线成员更在意录入是否顺手、附件是否容易找到、手机端是否可用、评论是否能及时提醒。两者的评价标准完全不同。
如果试用阶段只有管理者参与,很容易选出一个“管理端很强、执行端很累”的工具。上线后,管理者看到的是完整看板,成员看到的是更多字段和更多待办,最终结果通常是线下表格继续存在,系统数据逐渐失真。
较好的试用小组至少应包括一名项目负责人、两名执行成员、一名跨部门协作者和一名数据或行政支持人员。每个人都要完成真实任务,而不是只听产品演示。
很多项目把登录人数、创建任务数和填报次数作为上线成果。这些指标只能说明工具被打开过,不能说明协作效率提升了。成员为了完成考核,可能会机械填写状态,但实际沟通仍然在群里进行。
真正有效的采用指标,应该包含业务结果。例如任务延期率是否下降、等待确认时间是否减少、返工次数是否下降、复盘资料是否完整。只要这些指标没有变化,就不能因为登录率上升而判断项目成功。
产品演示通常会选择一个干净、短链路、参与者少的任务。真实业务却包含临时需求、多人审批、文件版本、数据关联、跨部门协作和延期处理。如果只用一个简单任务试用,很多问题会被隐藏到正式上线后。
试用必须故意加入复杂条件:负责人临时变更、截止日期调整、需求版本增加、审批意见反复、外部人员只读访问、任务延期后重新排期。一个工具能否稳定处理异常,往往比能否顺利完成标准流程更重要。
工具可以让责任更可见,但不能替团队建立责任。若组织内部没有明确谁提出需求、谁判断优先级、谁最终验收,系统中的负责人字段只会变成一个形式字段。
我见过一种常见情况:所有任务都由运营负责人创建,设计、开发、销售支持只是被动接收。最终看板上有很多负责人,但没有真正的决策者。工具越规范,责任模糊的问题反而越明显。
在责任机制没有形成之前,不应急于购买复杂平台。先把任务入口、审批人和验收标准说清楚,往往比增加更多自动化规则更有效。
选型前,我会要求团队先画出一个完整流程。流程不需要漂亮,但必须包含输入、处理、决策、交付和反馈五类节点。以内容运营为例,输入是业务目标和用户问题,处理是选题、研究、撰写和编辑,决策是选题通过与否,交付是发布和分发,反馈是流量、转化和用户问题。
每个节点至少补充四项信息:责任人、交付物、完成标准和异常处理方式。这样可以看出工具需要支持什么,而不是先被某个产品的页面结构牵着走。
不是所有问题都值得优先解决。一个每季度发生一次但损失很大的问题,和一个每天发生十次但每次只浪费五分钟的问题,需要采用不同的处理方式。
我通常用“发生频率 × 单次损耗 × 影响范围”做初筛。发生频率用每周次数表示,单次损耗可以用人工时间或等待时间表示,影响范围则用参与人数或项目数量表示。这个公式不追求数学精确,目的是把讨论从“我觉得这个功能重要”变成“这个问题每周究竟消耗多少资源”。
| 协作问题 | 发生频率 | 单次损耗 | 影响范围 | 选型优先级 |
|---|---|---|---|---|
| 需求版本混乱 | 每周 6 次 | 25 分钟返工 | 设计、开发、运营 | 高 |
| 审批意见分散 | 每周 8 次 | 15 分钟检索 | 项目负责人 | 高 |
| 历史项目查找慢 | 每周 2 次 | 30 分钟检索 | 运营和管理层 | 中 |
| 看板主题颜色不足 | 每月 1 次 | 5 分钟调整 | 少数成员 | 低 |
上表中,颜色配置并不是完全没价值,但它不应该排在需求版本和审批意见之前。实际选型中,团队最容易被展示效果吸引,却忽略了那些不显眼但高频发生的摩擦。
试用流程至少应包含一个输入、两次交接、一次修改、一次审批和一次复盘。只有这样,才能看到工具对上下文连续性和过程追踪的支持程度。
例如,内容团队可以设计以下测试任务:业务负责人提出一个主题,运营完成选题卡,编辑提出修改意见,设计补充素材,负责人审批发布,数据人员在七天后补充结果。这个任务同时测试了需求、评论、附件、权限、提醒、版本、数据回填和复盘能力。
试用期间不应只记录“能不能做到”,还要记录“完成一次操作需要几步”“成员是否需要培训”“异常情况下能否恢复”。如果一个简单任务需要十几个字段、五次跳转和三次手工同步,就算功能齐全,也未必适合高频业务。

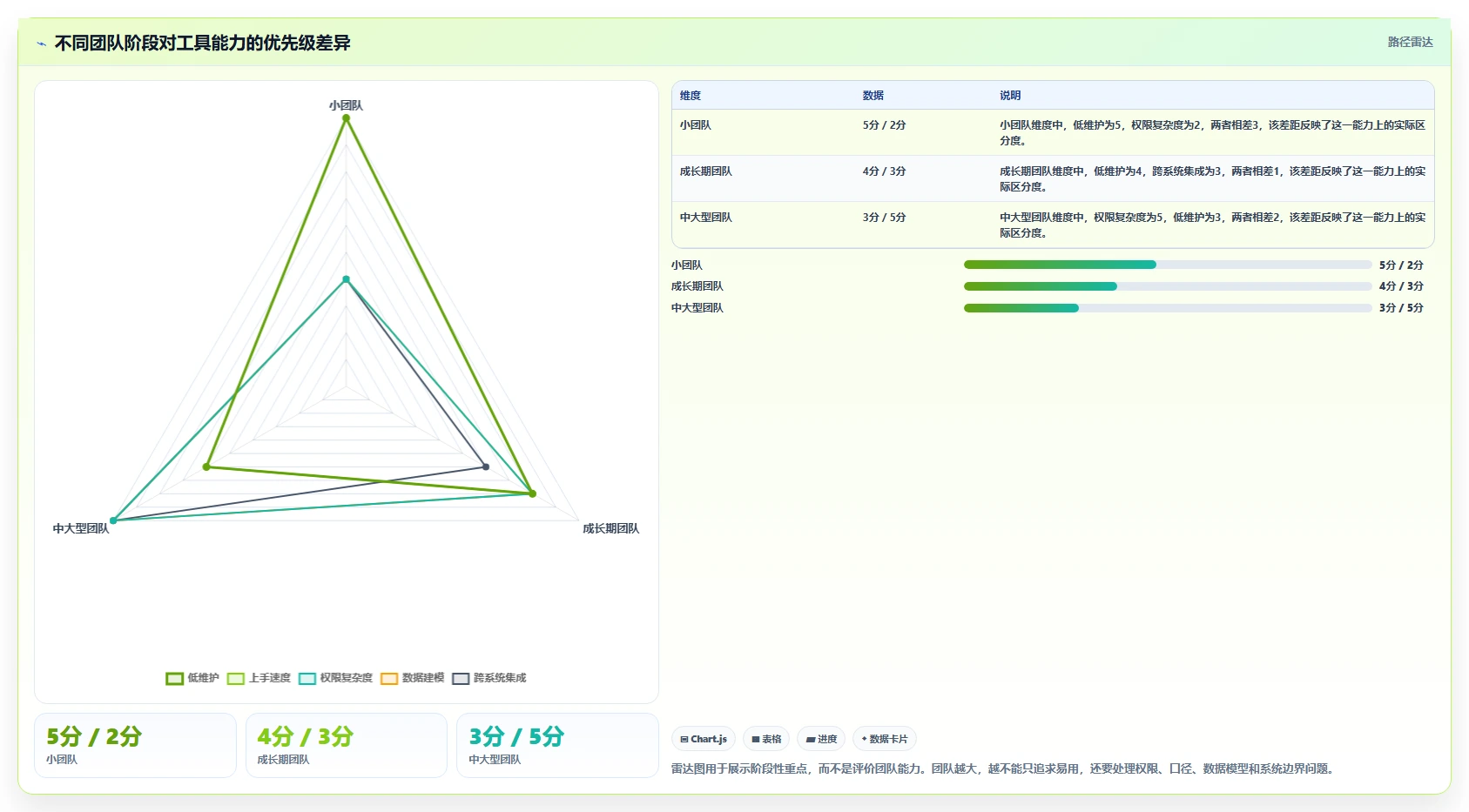

不同团队的选型标准不应平均分配。一个数据密集型运营团队,数据接入和权限管理可能比视觉体验重要;一个跨组织项目团队,外部协作者访问和审计记录可能比自动化数量重要。
我建议把评估维度控制在六项以内,并根据业务设定权重。一个常见的基础模型包括:业务流程匹配度 25%、使用便捷度 20%、数据与报表能力 20%、权限和安全 15%、集成能力 10%、总拥有成本 10%。如果团队主要进行数据分析,可以提高数据与报表能力的权重;如果团队成员大量来自外部组织,则应提高协作权限和审计的权重。
| 评估维度 | 核心问题 | 建议验证方式 | 常见风险 |
|---|---|---|---|
| 业务流程匹配度 | 能否覆盖真实任务链路 | 用真实项目完整跑一遍 | 演示流程过于简单 |
| 使用便捷度 | 成员能否低培训成本完成操作 | 让一线成员独立完成任务 | 管理端强,执行端复杂 |
| 数据与报表能力 | 能否形成可复盘的数据 | 导入历史数据并验证口径 | 图表好看但无法追溯来源 |
| 权限和安全 | 是否满足分级查看和操作留痕 | 模拟跨部门和外部访问 | 权限粒度不足或过度复杂 |
| 集成能力 | 能否减少重复录入 | 测试常用系统和数据接口 | 接口存在但维护成本高 |
| 总拥有成本 | 首年和持续使用成本是否可承受 | 计算订阅、迁移、培训和维护 | 只比较采购价格 |

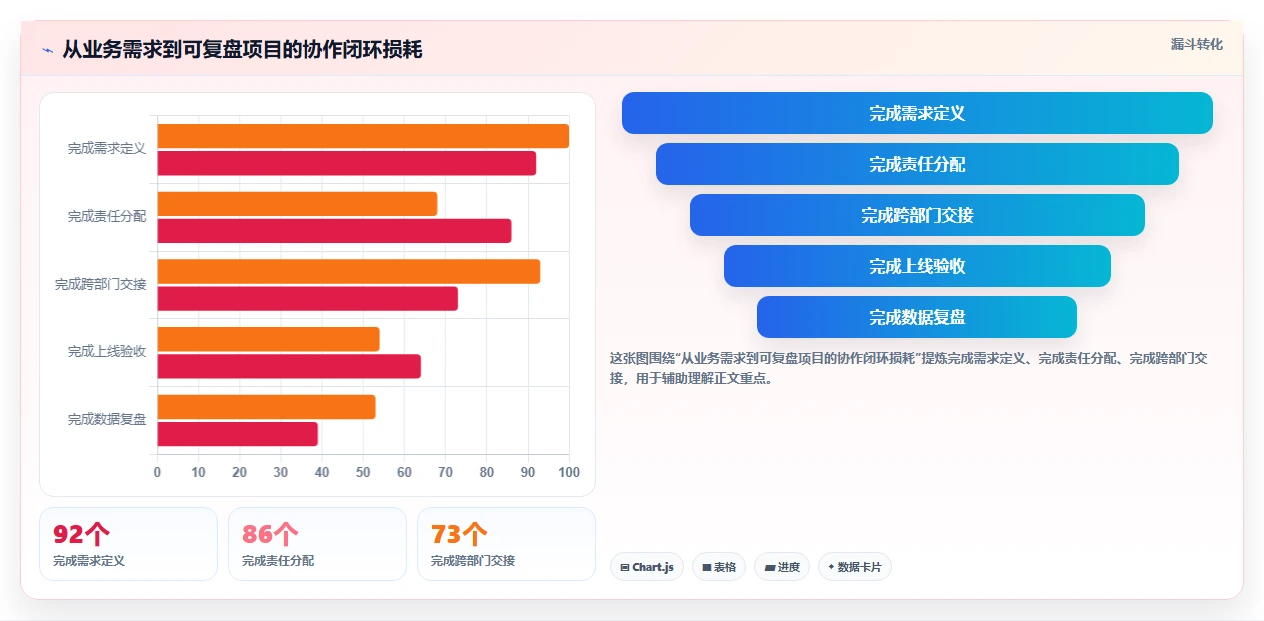

下面以一个 24 人的内容与活动团队为例。团队每月需要完成约 60 个内容任务、12 场线上活动和若干渠道合作,成员分布在运营、编辑、设计、投放、销售支持和数据分析等岗位。原先团队使用群聊、共享表格和文档组合协作。
项目开始前,团队认为主要问题是“任务太多”。但连续抽取四周记录后发现,真正的问题并不是任务数量,而是任务状态无法区分。大量任务看起来处于进行中,实际上是在等待业务确认、等待设计稿、等待链接配置或等待数据回传。
团队把任务状态重新拆成待定义、待排期、执行中、待确认、待发布、观察期和已复盘七个阶段,并要求每个阶段必须有明确的进入条件和离开条件。这一步比更换工具本身更重要,因为它把模糊的“进行中”变成了可管理的过程。
上线初期,团队发现月度任务量几乎没有变化,成员甚至觉得录入工作增加了。但到了第三周,负责人不再需要逐个询问任务进度,因为看板能够区分“执行中”和“等待确认”。延期任务被进一步标注为需求不完整、资源冲突、审批滞后或外部依赖。
这种变化并不会立即让所有项目提前完成,却能让管理者避免把所有延期都归因于执行不力。一个任务如果因为需求不完整而停滞,正确动作是补齐输入;如果因为资源冲突而停滞,正确动作是调整优先级;如果因为审批滞后而停滞,正确动作是改变决策机制。
工具首先带来的不是“更快”,而是让慢的原因变得可区分。只有原因被区分,团队才有可能采取有效动作。
在需要把多渠道数据汇总到一起时,团队选择使用九数云进行数据整理和可视化。官网入口为:https://www.jiushuyun.com。这里真正有价值的做法,不是把所有数据都搬进一个看板,而是先明确每个业务问题对应哪些字段,以及这些字段由谁维护。
团队先处理三个高频问题:不同渠道的线索数量如何统一口径、活动报名和实际到场如何关联、内容流量与后续咨询如何建立观察周期。过去,成员常常把平台后台截图发到群里,数据无法和具体项目、素材版本及负责人关联。整理后,每条记录都尽量保留渠道、活动、日期、素材版本、线索状态和后续结果。

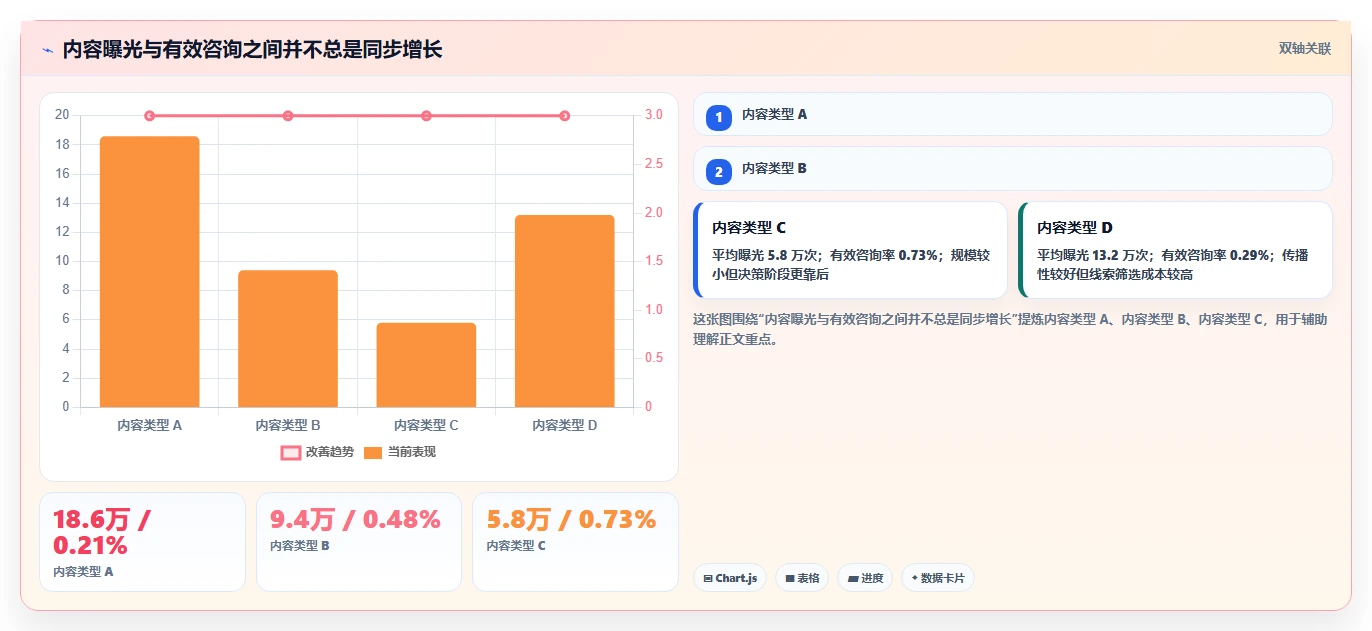

第一次复盘时,团队发现一个反常识结果:阅读量最高的内容并不是带来有效咨询最多的内容;相反,一些阅读量中等、但问题描述更具体的内容,咨询率和销售跟进率更高。如果只看流量排行榜,团队会继续生产高曝光内容;如果把内容与后续行为关联,就会调整选题方向。
这也是数据工具和协作工具需要配合的原因。协作工具记录“做了什么、谁负责、何时完成”,分析工具帮助判断“结果怎样、为什么、下一步改什么”。两者之间如果没有统一的项目编号、渠道字段和日期口径,数据看板最终只能成为另一个孤立系统。

团队还增加了返工原因字段,但没有把它用于绩效惩罚,而是用于流程改进。经过两个月积累,返工主要集中在四类:需求目标不清、素材规格变更、数据口径不一致和审批意见晚到。
其中,需求目标不清占 34%,素材规格变更占 27%,数据口径不一致占 22%,审批意见晚到占 17%。团队原本以为返工主要来自执行质量,结果发现超过一半的返工发生在任务进入执行之前,属于输入和决策问题。
随后,团队把需求表单增加了目标用户、业务目的、核心动作、交付渠道和验收指标五个字段,并要求需求负责人在提交时至少填写其中四项。两个月后,需求阶段的返工明显下降,虽然录入时多花了几分钟,但项目后期节省了更多沟通时间。

很多团队在看到数据平台后,会要求所有看板实时刷新。但实时并不自动等于有用。内容复盘、活动转化和销售跟进的观察周期不同,强行放在同一刷新节奏中,会造成数据频繁变化,却无法支持稳定判断。
例如投放数据可以按日观察,活动报名可以按小时监控,但内容带来的有效咨询可能需要七到十四天才能完整体现。如果用当天数据判断内容质量,就会过早放大偶然波动。专业的做法是为每个指标设置观察窗口、更新时间和最低样本量。
我建议在看板上明确标注“实时监控指标”和“周期复盘指标”。前者用于发现异常,后者用于做资源分配。两者混在一起时,管理者容易把短期波动误判为长期趋势。
小团队成员通常身兼多职,最大的风险不是信息不透明,而是没有人负责维护工具。此时应优先选择操作路径短、模板简单、移动端可用、搜索方便的方案。
小团队不需要一开始建立复杂权限,也不需要设计几十种状态。一个任务标题、一个负责人、一个截止时间、一个交付链接和一个验收结果,已经可以覆盖大部分协作需求。
小团队最应该避免的是购买过度复杂的系统。若成员每天只需要处理十几个任务,复杂配置带来的维护成本可能大于协作收益。
这个规模的团队开始出现明确分工,跨部门交接和权限管理成为主要问题。此时应重点验证任务是否可以按项目、部门和角色查看,是否能区分执行者、审批者和观察者,以及负责人变更后历史记录是否仍然完整。
建议把高频流程模板化,但不要把所有流程都模板化。内容生产、活动上线、客户方案交付等重复流程适合模板;探索性项目和临时项目应保留足够弹性。
这个阶段还需要设置基础的“数据责任人”。每个看板都应标明数据来源、更新时间和维护人。否则管理者看到的数字越多,越难判断数字是否可靠。
团队规模扩大后,最危险的问题是同一个指标出现多个版本。不同部门各自建立表格和看板,短期看起来灵活,长期会形成数据孤岛。此时选型重点应从“能不能使用”转向“能不能统一关键对象和口径”。
建议先统一以下对象:项目编号、客户编号、渠道名称、活动名称、负责人、日期字段和结果状态。统一这些基础字段,比统一所有页面样式更重要,因为它们决定了数据能否跨流程关联。
同时要明确工具边界。项目管理工具不必承担全部数据分析,数据平台也不必承担所有审批流程。系统之间可以通过接口或定期同步连接,但必须明确谁是主数据源,避免多个系统同时修改同一字段。
当项目涉及客户、供应商、代理商或外部顾问时,权限和审计比内部便利更重要。需要测试外部成员能否只查看相关项目,能否限制下载,成员离开后权限是否立即收回,关键修改是否保留操作记录。
外部协作还要考虑沟通语言和使用门槛。如果外部人员不愿意注册复杂账号,内部团队可能又会退回邮件和群聊。此时可采用“内部结构化管理、外部轻量提交”的方式,让外部人员只填写必要信息,内部成员再将其纳入正式流程。
如果团队的核心工作是渠道分析、用户增长、销售线索或经营看板,应把数据接入、清洗、权限、刷新和追溯能力放在前面。不要只测试能否生成图表,要测试原始数据发生变化后,结果能否正确更新。
至少准备三组历史数据:一组字段完整、一组存在缺失值、一组包含重复记录。真实数据通常不会像演示数据那样整齐,只有把异常数据放进去,才能看到工具对清洗和错误提示的支持程度。

轻量表格适合流程简单、成员少、变化快的团队。它的优势是上手快、成本低、自由度高;缺点是权限、版本、自动化和历史追踪往往依赖人工维护。
专业平台适合流程稳定、角色较多、数据需要沉淀的团队。它的优势是结构化和可追踪;缺点是前期设计成本更高,如果流程尚未稳定,过早固化可能降低灵活性。
| 比较项 | 轻量表格方案 | 专业协作平台 | 适合的判断条件 |
|---|---|---|---|
| 上线速度 | 通常较快 | 需要配置和培训 | 试错期选轻量,稳定期选结构化 |
| 流程约束 | 较弱 | 较强 | 责任边界不清时需要一定约束 |
| 复杂权限 | 容易失控 | 通常更完整 | 外部协作或分部门管理优先验证平台能力 |
| 数据关联 | 需要较多手工处理 | 更适合建立对象关系 | 需要跨项目复盘时选择结构化方案 |
| 维护成本 | 前期低,规模大后可能上升 | 前期较高,稳定后更可控 | 要结合成员规模和管理员能力判断 |
一体化平台的优势是信息集中、账号统一和跨模块关联方便,但可能在某个专业环节不够深入。多个专用工具的优势是每个环节能力强,但容易出现数据重复、权限分散和系统之间互相推诿。
我的判断原则是:核心主流程尽量保持少系统,专业能力可以保留少量专用工具。比如项目任务、负责人和交付状态应有一个主记录;数据分析可以使用专业平台,但必须能通过稳定字段关联到项目。
不要为了“一体化”牺牲关键业务能力,也不要为了每个岗位的局部最优而建立十几个系统。系统数量越多,越需要投入数据治理和接口维护。团队如果没有专门的系统管理能力,宁可减少工具数量,也不要追求全套组合。
自动化适合规则明确、重复频繁、错误成本可预测的任务。例如任务到期提醒、字段同步、数据刷新和状态通知。人工判断适合优先级评估、创意筛选、异常解释和资源取舍。
最容易出问题的是把不稳定的判断强行自动化。比如一个任务延期后自动升级,不一定适合所有项目;如果延期原因是外部等待,自动升级可能制造更多噪音。自动化规则应当允许例外,并且能被解释和撤销。
上线自动化前,建议先手工运行两周,统计触发条件、误报次数和成员实际处理方式。只有规则稳定后,再交给系统执行。否则,团队会把时间从手工处理转移到处理自动化制造的提醒。
低价不等于成本低,高价也不等于价值高。价格判断必须结合使用人数、管理员时间、迁移成本、数据风险和未来扩展需求。如果一个低价方案导致每月增加 40 小时手工同步,它可能并不便宜。

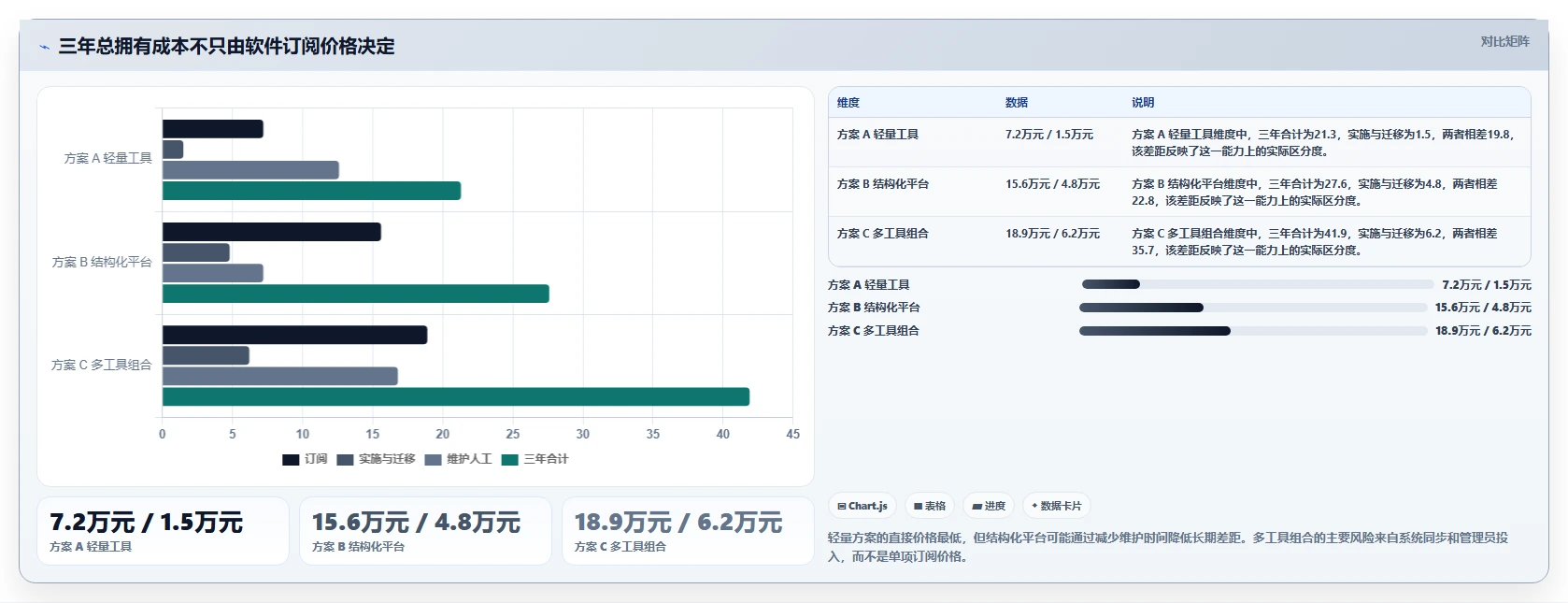

可以用三年总拥有成本做比较:订阅或采购费用,加上实施、培训、维护、接口、数据迁移和退出成本,再减去可验证的时间节省和返工减少。这里的收益必须有测量口径,不要把“感觉更方便”直接换算成巨大金额。

上线第一周,不要试图建立完整治理体系。只需要确定任务入口、负责人、截止时间、验收标准和结果记录五项规则。其他字段可以在真实使用中根据返工和查询需求逐步增加。
字段越多,成员越容易为了填写而填写。每个字段都应该有明确用途:支持筛选、触发提醒、形成统计或保留审计。如果一个字段既不影响流程,也不进入复盘,就应当考虑删除。
培训案例通常过于干净,无法暴露权限、延期、版本和返工问题。上线时应选择一个真实但风险可控的项目,最好具备明确负责人、固定周期和可量化结果。
项目运行过程中,记录成员在哪些地方卡住、哪些字段被忽略、哪些提醒被关闭、哪些信息仍然回到了群聊。不要把这些行为直接视为成员不配合,它们往往说明流程设计不符合实际工作节奏。

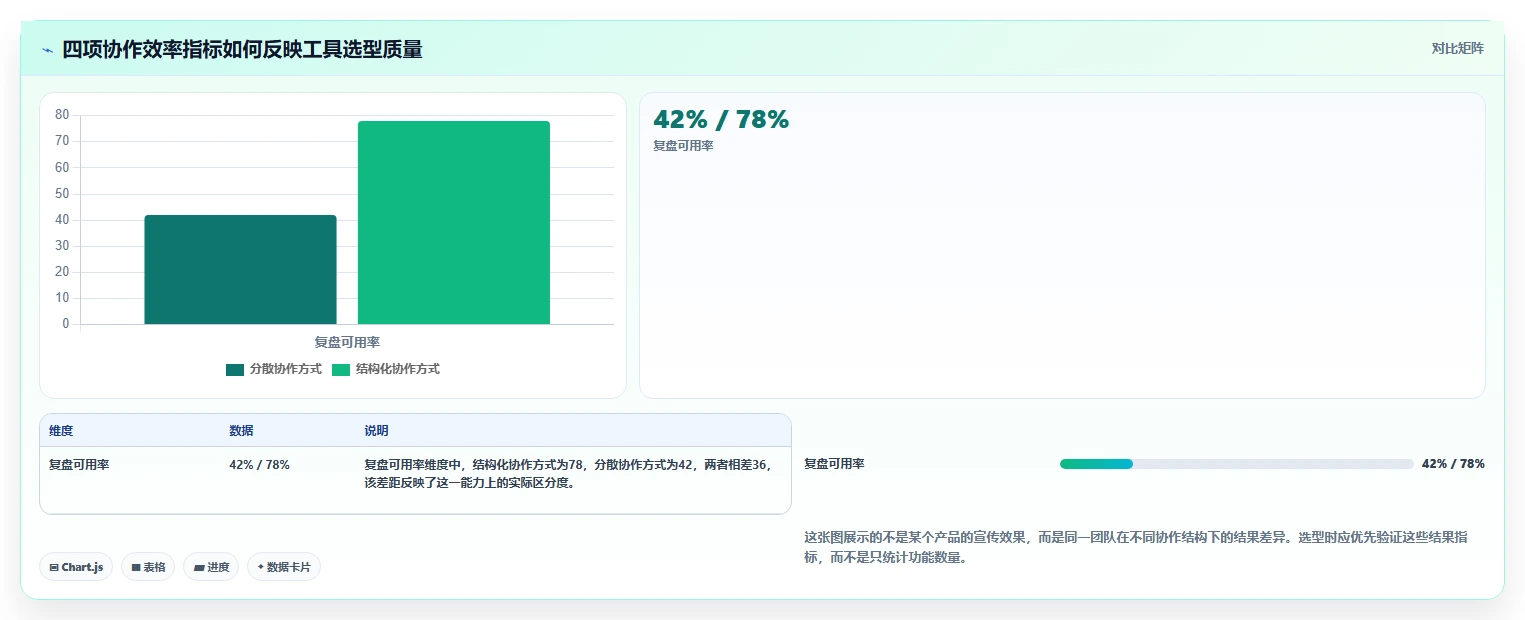

复盘不需要制作复杂报告。每周只回答四个问题:哪个环节等待最长?哪个字段最常缺失?哪个任务返工最多?哪个信息仍然依赖群聊?连续四周后,团队就能看到工具真正影响了哪些环节。
复盘会议还要区分两种问题。第一种是工具不会做,例如权限能力不足;第二种是团队没有约定,例如谁负责验收。前者需要评估替代方案,后者需要明确流程,不要把组织问题误判成产品问题。
满足以下条件后,才适合将工具扩展到更多团队:核心流程的任务完整率达到 90% 以上,延期原因可分类,成员不再频繁维护平行表格,复盘数据可以追溯到具体项目,管理员每周维护时间处于可接受范围。
如果这些条件没有满足,扩大范围只会把局部问题复制到更多部门。尤其是字段口径尚未稳定时,不应急于建立全公司看板,否则后续清理成本会非常高。

产品功能之外,还要了解实施支持由谁负责、响应时间如何计算、是否有明确的服务范围、复杂需求如何报价、接口异常由谁排查。很多团队上线初期遇到的并不是功能缺失,而是没人知道问题应该找谁。
如果平台方提供模板或行业方案,也不要直接照搬。模板能降低启动成本,但业务字段、审批角色和数据口径仍然需要团队自行确认。模板越复杂,越要问清楚哪些模块是必需的,哪些只是可选配置。
工具不会自动创造清晰的目标、稳定的流程和负责任的协作关系。它只能把这些关系放大、记录和追踪。如果目标不清,工具会记录更多无效任务;如果责任不明,工具会显示更多无人处理的待办;如果数据口径混乱,工具会生成更多看似精确的争议。
因此,选型前最值得问的问题不是“这个平台有什么”,而是“我们希望哪一种协作行为变得更容易”。这个问题一旦回答清楚,功能清单通常会自然收缩,真正需要验证的能力也会更加明确。
下一步可以从最近一个月内反复发生的流程开始,选择一个跨两个以上角色、具有明确结果、目前存在等待或返工的项目。记录它当前的周期、等待时间、返工次数和信息检索耗时,然后用候选工具完整跑一遍。
团队协作选型真正的分水岭,是能否把“大家都在忙”转化为“哪个环节在等待、为什么等待、谁能改变它”。一个合适的运营工具,不是让所有事情都进入系统,而是让关键事情不再依赖记忆、追问和反复搬运。
如果试用后成员仍然习惯在群里确认责任、在表格里维护进度、在文档里保存版本、在另一个平台里做数据复盘,那么问题可能不是成员不配合,而是工具没有成为主流程。选型的最终标准很简单:当项目出现延期、返工或结果异常时,团队能否从同一条业务链路中找到原因,并据此做出下一步决定。
我以前给一个同时负责内容、活动和销售支持的团队做工具选型时,最初也被“功能越多越全面”带偏了。后来发现,真正影响使用率的不是功能列表,而是成员能不能在不改变工作习惯的情况下完成任务流转。我想知道,应该怎样判断一款工具是否真正适合团队工作流?
先看工作流,再看功能。功能数量只能说明工具“能做什么”,却不能说明团队“愿不愿意用”。我在一次 23 人团队的选型测试中,把候选工具的首页、创建任务、分派负责人、补充资料、提交验收和查看进度这 6 个动作串成一条标准路径,要求 5 名不同岗位成员独立完成。
测试结果很有代表性:某项目管理工具虽然功能最丰富,但新成员完成一条任务平均需要 11 分钟,过程中要在 4 个页面之间切换;另一款功能较少的工具只需要 6 分钟,却能完成同样的协作闭环。上线 30 天后,前者的任务更新率是 61%,后者达到 87%。这说明“少一步操作”往往比“多十项功能”更有价值。
我的判断标准是先画出团队当前最常见的 3 条工作流:日常需求流、跨部门项目流和异常处理流。每条流程只保留触发、负责人、截止时间、交付物、验收人和复盘记录 6 个关键节点,再逐一验证工具是否能顺畅承载。
观察项合格标准常见风险 创建任务普通成员 1 分钟内完成字段过多导致绕开系统 责任分配负责人和截止时间清晰可见任务进入无人负责状态 过程更新进度、阻塞原因可追踪团队转回聊天工具沟通 验收关闭结果与附件能沉淀完成状态缺乏证据 因此,选型时不要让销售演示所有功能,而要让真实成员按真实场景完成任务。
只要核心工作流无法在 3 次操作内被理解,后续再增加培训和制度,使用率通常也很难稳定。
我曾经遇到过一种情况:演示环节所有人都觉得工具很好,但正式购买两个月后,团队仍然把重要信息放在聊天窗口和个人表格里。现在如果要评估某项目管理平台,我更倾向于先做小范围试用,但不知道试用周期、参与人数和评估指标该怎么设计才不会流于形式。
试用不应该是“大家进去看看”,而应该是一场有明确任务和退出标准的压力测试。比较稳妥的做法是选择 8 至 12 人,覆盖实际使用频率最高的岗位,持续 14 天,并且只迁移一个真实项目,不要一开始就迁移全公司数据。
我在测试一个跨部门活动项目时,要求参与者必须在工具内完成需求提交、素材审批、版本变更和上线复盘。试用前,项目负责人每天要花约 70 分钟整理聊天记录;试用第二周,这个时间降到 25 分钟。但我们也发现,某些成员仍然习惯私聊反馈,导致系统里的状态落后于真实进展。这个问题比功能缺失更值得重视。

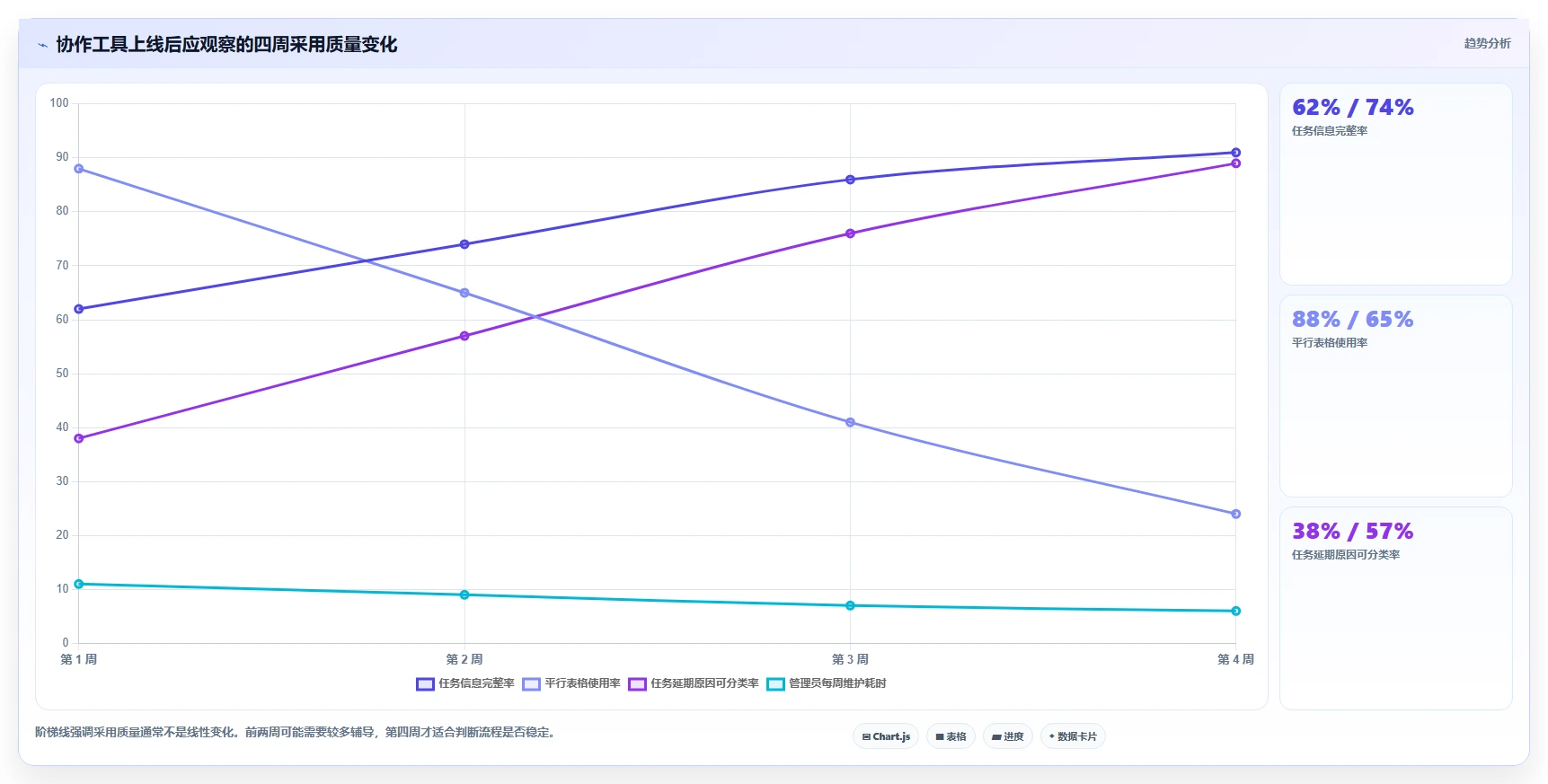

建议记录四类数据:活跃使用率、任务完整率、逾期识别时间和重复沟通次数。不要只看登录人数,因为登录并不等于协作发生。
指标计算方式建议观察值 活跃使用率产生有效更新的人数 ÷ 参与人数连续两周高于 75% 任务完整率有负责人、期限和结果的任务 ÷ 总任务高于 85% 逾期识别时间从逾期发生到被发现的平均时长控制在 1 个工作日内 重复沟通次数因信息不透明产生的重复询问次数第二周较第一周下降 试用结束后,我不会问“大家喜不喜欢”,而会问三个问题:哪些信息现在能被快速找到?
哪些环节仍然回到聊天工具?如果明天停止使用,哪项工作会立刻变麻烦?这三个答案比满意度打分更接近真实购买价值。
我发现 5 人团队和 50 人团队使用同一套协作方法,结果往往都不理想。小团队嫌流程麻烦,大团队又因为权限、通知和责任边界混乱而失控。我想知道,团队规模变化后,哪些指标应该提高权重,哪些功能其实可以暂时放弃?
团队规模越大,选型重点就越应该从“个人效率”转向“组织可见性”。5 人团队可以依靠口头同步解决很多问题,但当参与人数超过 20 人后,信息是否有统一入口、角色是否清楚、变更是否留痕,往往比单个人能否快速创建任务更重要。
我在比较 7 人内容小组和 46 人营销项目组时,发现两者最适合的工具形态完全不同。小组更在意快捷录入、轻量看板和评论体验;大团队则更在意权限分层、跨项目视图、依赖关系和统计报表。强行让小团队使用复杂流程,会增加维护成本;让大团队只使用简单列表,则会产生大量人工汇总。
团队规模优先能力可暂缓能力主要风险 3 至 10 人快速创建、看板、评论、提醒复杂权限、深度报表工具比工作本身更复杂 11 至 30 人模板、状态规范、筛选、项目视图过度定制开发不同小组形成不同规则 31 至 100 人权限、跨项目汇总、审计、依赖管理个性化页面装饰责任边界和信息版本混乱 我的经验是,团队规模每扩大一档,就要重新检查三个问题:谁可以创建流程,谁负责维护流程,谁能看到敏感信息。
如果这三个角色没有明确,即使工具功能齐全,也会出现模板泛滥、权限失控和数据失真的情况。因此,购买前不要只按当前人数计算成本,还要评估未来 12 个月的组织变化。对于快速扩张的团队,权限、批量管理和数据迁移能力应当提前纳入决策,否则短期省下的费用,可能会在换工具时变成更高的迁移成本。
我曾经对比过几款报价相近的工具,最后发现真正拉开差距的不是每月订阅费,而是培训、管理员维护、数据整理和重复沟通的隐性成本。有些工具价格便宜,但需要专人维护大量字段和报表。我想知道,怎样建立一套更接近真实情况的成本收益模型?
计算投入产出比时,不能只用“订阅费 ÷ 用户数”。更实用的模型是把成本分成四部分:软件费用、上线配置费用、日常维护费用和低效协作成本。低效协作成本包括重复询问、寻找文件、手工汇总、错过截止时间和返工。我曾对一个 18 人团队做过 4 周记录。
团队每周约有 14 小时用于整理进度、追问状态和合并表格,其中大约 6 小时属于纯粹的信息搬运。引入某项目管理工具后,订阅费每月增加约 1800 元,但每周节省约 8 小时。按项目负责人和执行成员的综合人力成本估算,第二个月就覆盖了工具费用。
建议使用下面的简化公式:月度净收益 = 节省的有效工时 × 平均小时成本 – 软件及维护费用。需要注意,节省下来的时间只有在团队能投入到更高价值工作时才算收益,如果只是让成员更早结束当天工作,就不应夸大成直接收入。
成本或收益项具体记录方式容易忽略的地方 订阅费用按实际活跃成员和套餐周期计算闲置账号和增值模块 配置成本记录模板、权限和字段搭建工时首次配置通常被低估 维护成本统计管理员每周处理规则和权限的时间复杂流程会持续消耗人力 时间收益对比上线前后的汇总、追踪和返工时长不能只看登录和任务数量 还有一个经常被忽略的判断:工具是否减少了管理者的“追问”,比是否增加了员工的“填表”更重要。
如果员工需要维护大量字段,管理者却仍然要逐个询问进度,这种工具只是把工作从一种手工劳动转移到了另一种手工劳动。最终决策可以设置三个门槛:核心流程的有效更新率达到 80% 以上,重复状态沟通下降 30% 以上,管理员每周维护时间不超过 2 小时。达不到这些条件,即使价格很低,也不建议直接扩大采购范围。

读者评论
文章把“功能多”与“效率高”区分开了,这一点很实用。尤其是用信息检索耗时、等待时长和重复录入次数来评估,比单看产品演示更接近真实使用效果。不过文中的数据属于情景模拟,实际选型时还需要结合团队规模和业务流程验证。
维护成本常被采购阶段忽略。每周六小时处理字段、权限和同步,看起来不多,但按全年计算确实会形成明显的人力支出。建议试用某项目管理平台时,把管理员维护时间和一线成员录入时间一起记录,否则容易低估长期成本。
我比较认同先从单一高频流程试用的做法。我们团队以前一次性迁移多个流程,结果字段过多,成员仍在群聊里沟通,系统记录很快失真。如果先测试“需求到交付”这类闭环,并设置延期、返工和负责人变更场景,通常更容易发现工具是否真正适配。
